完成率最佳实践:产品经理进度管理落地方案,常见问题

去年第四季度,我接手了一个已经延期六周的中台项目。打开项目管理工具看板,完成率显示 78%,看起来还不错。但当我逐个找开发确认时,发现至少有三个"已完成"的任务实际上只提交了代码,没有联调、没有测试、没有验收。真正可交付的功能不到一半。这次经历让我意识到一个残酷的事实:大多数产品经理看到的完成率,其实是一个被精心维护的幻觉。

完成率本身没有错,错的是我们对它的理解和使用方式。过去三年,我在三家不同规模的公司带过项目,从 20 人的创业团队到 300 人以上的研发组织,踩过的坑几乎覆盖了进度管理的所有常见问题。这篇文章不讲教科书上的 SMART 原则和甘特图绘制技巧,只讲一件事:产品经理在没有直接管理权的情况下,怎么让完成率真正反映项目状态,并且推动进度往前走。

一、先给出核心结论:完成率管不好,九成不是工具问题

在展开具体方法之前,我想先把最核心的判断说清楚,避免你在细节里迷失方向。

1. 完成率失真的根源是"定义权"和"考核权"的分离

产品经理通常负责定义"什么叫做完",但考核完成率的权力往往在项目经理或研发管理者手里。定义权和考核权分离,就会导致一个结果:执行者会优先满足考核者的标准,而不是产品经理的标准。

比如你说"这个功能要联调通过才算完成",但考核者只看任务状态是否关闭。那开发就会在代码提交后直接把任务关掉,联调的事后面再说。这不是态度问题,是机制问题。

2. 完成率不是管理工具,是沟通工具

很多产品经理把完成率当成管理手段,用它来施压、催进度、向上汇报。但完成率真正的价值在于让所有相关方对项目状态有一个共同的认知基准。一旦它被当成考核指标,数据就会开始失真。

3. 进度管理的落地不靠制度,靠"最小可执行机制"

我见过太多团队花两个月设计一套完美的进度管理制度,结果执行两周就回到原样。真正能落地的机制,一定是轻量到不需要额外意志力就能维持的。后面我会给出四个经过验证的最小机制。

4. 常见问题的解法不在"问题本身",在"问题上游"

需求变更导致完成率波动、跨部门依赖导致卡顿、估算偏差导致计划失准,这些问题的根因都不在进度管理环节,而在需求管理、组织协同和估算机制的上游。只在进度管理层面打补丁,永远治标不治本。

完成率最佳实践:产品经理进度管理落地方案,常见问题

二、背景与真实场景:产品经理进度管理的三个典型困境

在给出具体方案之前,我需要先还原产品经理做进度管理时的真实处境。脱离场景的方法论都是耍流氓。

1. 困境一:有责无权,推动靠"刷脸"

产品经理对项目进度负全责,但对研发资源没有直接调度权。你不能给开发排优先级,不能决定谁做什么,甚至不能要求某个人今天必须完成什么。你唯一的杠杆是影响力,而影响力在项目延期面前,往往不堪一击。

我经历过最极端的场景是:一个紧急需求需要后端支持,但后端负责人说"我这周排满了"。我找了他的主管,主管说"按排期来"。最后这个需求拖了三周,而我的完成率报表上,这个任务的进度一直卡在 0%。

2. 困境二:需求变更常态化,完成率永远在"重置"

传统项目管理假设需求是相对稳定的,变更走正式流程。但在互联网产品团队,需求变更是日常。今天加一个字段,明天改一个交互,后天老板说方向要调整。

每次变更,完成率就要重新计算。开发觉得"我又要重做",产品经理觉得"怎么又延期了",双方都委屈。问题的核心不是变更本身,而是变更的成本没有被量化,变更的影响没有被共识。

3. 困境三:完成率数据"看起来很美",但没人信

我在一家公司做过调研,问 15 个研发同学"你相信项目看板上的完成率吗",只有 3 个人说"基本相信"。其他人的回答集中在"看看就行""水分很大""跟实际进度对不上"。

当完成率失去团队信任时,它就从管理工具变成了形式主义道具。产品经理用它汇报,研发用它应付,没有人真正用它来做决策。

完成率最佳实践:产品经理进度管理落地方案,常见问题

三、拆解五个常见误区:你可能一直在用错误的方式管进度

在给出正确做法之前,先看看哪些做法是错的。这些误区我几乎在每个团队都见过,有些我自己也踩过。

1. 误区一:把任务关闭率等同于完成率

这是最普遍也最危险的误区。任务关闭只代表"执行者认为做完了",不代表"可交付"。如果完成率的计算口径是任务关闭率,那它衡量的其实是执行者的自我评价,而不是项目的真实状态。

正确的做法是区分三个层级:任务关闭(开发说做完了)、交付完成(联调测试通过)、验收完成(产品确认符合需求)。三个层级的完成率应该分别统计,而不是混为一谈。

2. 误区二:追求 100% 完成率

很多产品经理把 100% 完成率当成目标。但现实是,一个健康的项目,完成率应该在 85%-95% 之间波动。剩下的 5%-15% 是合理的缓冲,用来应对突发依赖、技术难题和需求微调。

如果某个迭代完成率真的达到 100%,要么是任务拆解太粗(大任务被当成小任务关闭),要么是完成标准太松(代码提交就算完成),要么是数据被美化了。

3. 误区三:每日站会等于进度管理

站会是一个信息同步机制,不是进度管理机制。我在很多团队看到,站会变成了"昨天做了什么、今天做什么、没有阻塞"的机械重复,每个人说完就过,没有任何实质性的进度推进。

站会能解决的是"信息不对称",解决不了"进度卡顿"。进度卡顿需要在站会之外,用专门的机制来处理。

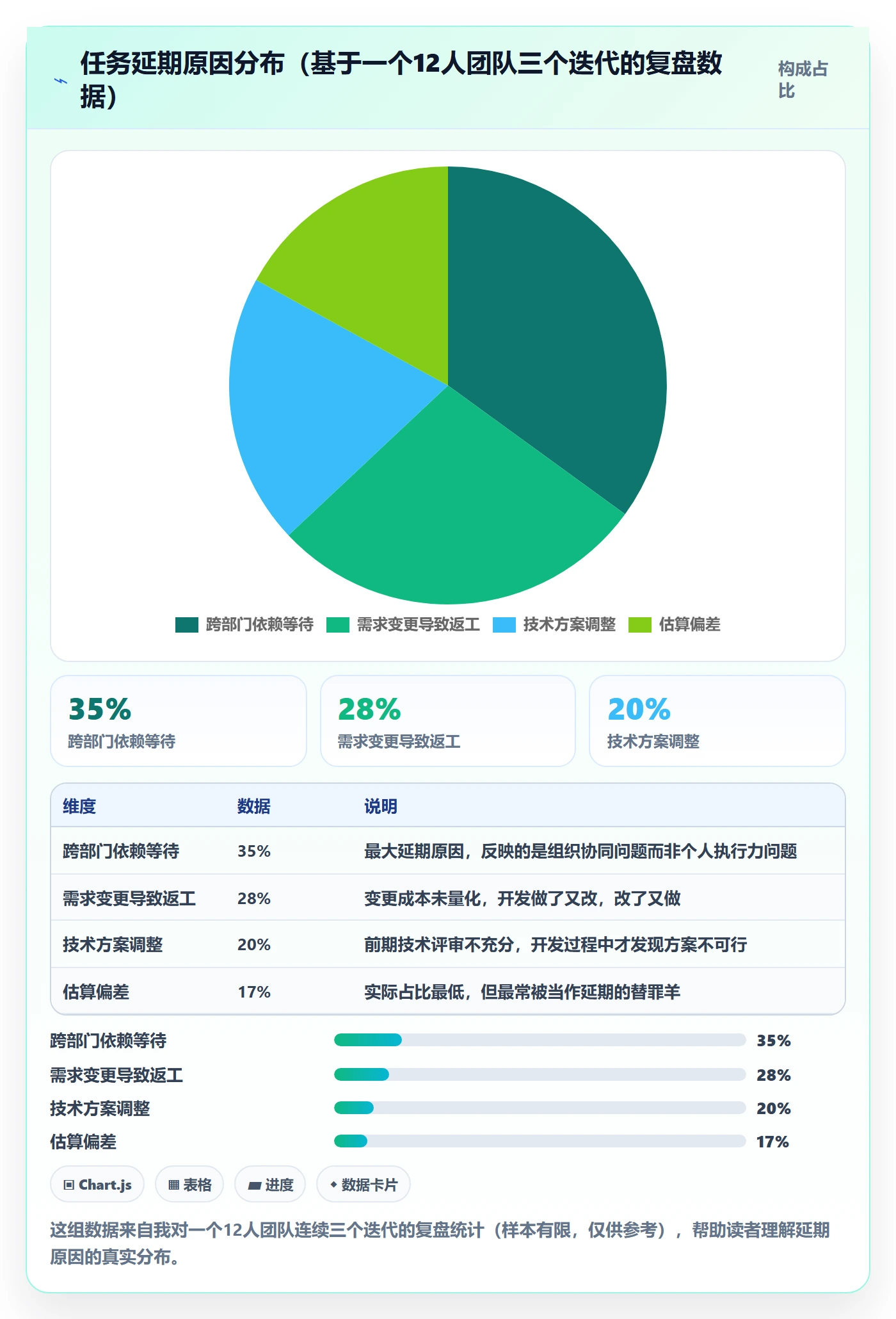

4. 误区四:完成率低就归咎于估算不准

估算不准是表象,不是根因。我在一个项目里做过详细分析,发现任务延期的主要原因分布是:跨部门依赖等待(35%)、需求变更导致返工(28%)、技术方案调整(20%)、估算偏差(17%)。

估算偏差只占不到五分之一。把延期归咎于估算不准,就像把肥胖归咎于体重秤不准一样,回避了真正的问题。

5. 误区五:工具越强大,管理越高效

我见过团队花大量时间配置项目管理工具的自定义字段、自动化规则和报表,但基本的完成定义都没对齐。工具的价值在于降低执行成本,不在于替代管理思考。没有想清楚管理机制,再强大的工具也只是把混乱数字化。

完成率最佳实践:产品经理进度管理落地方案,常见问题

四、专业判断逻辑:完成率管理应该怎么想

在给出具体落地机制之前,我需要先建立一套判断逻辑。没有正确的判断逻辑,再好的机制也会用歪。

1. 完成率的第一原则:口径先于数据

在统计任何完成率之前,先回答三个问题:什么叫做完?谁来判定完成?完成的标准是什么?这三个问题没有共识,完成率就是一堆没有意义的数字。

我的建议是:每个项目和团队都应该有一份"完成定义清单",明确列出不同类型任务的完成标准。这份清单不需要很复杂,一页纸就够了,但必须让所有相关方确认。

2. 完成率的第二原则:区分"可控"和"不可控"

完成率应该拆分为可控部分和不可控部分。可控部分包括:任务拆解质量、开发执行效率、自测覆盖率等。不可控部分包括:跨部门依赖等待、需求变更、外部环境变化等。

产品经理应该对可控部分负责,对不可控部分做管理。把不可控因素也计入完成率考核,只会让数据失真和团队抵触。

3. 完成率的第三原则:趋势比绝对值重要

一个迭代的完成率是 82% 还是 85%,其实没那么重要。重要的是趋势:完成率是在上升还是下降?波动是收窄还是扩大?

我通常建议团队关注三个趋势指标:完成率的周环比变化、完成率的标准差(衡量波动性)、以及"完成率与计划完成率的差值"(衡量计划质量)。

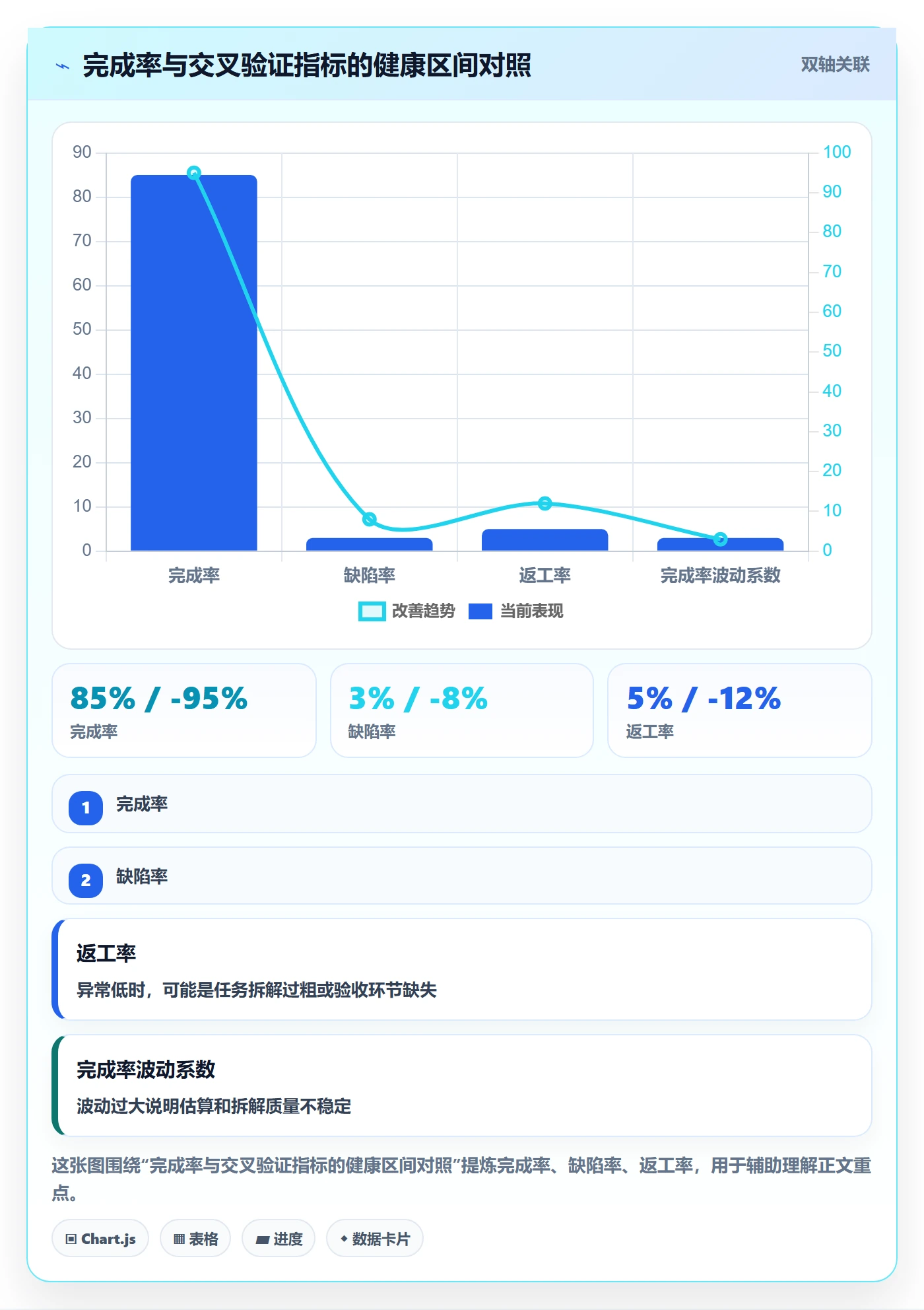

4. 完成率的第四原则:完成率必须与其他指标交叉验证

单独看完成率容易被误导,但把完成率与缺陷率、返工率、交付周期等指标放在一起看,就能识别出数据是否失真。

比如:如果完成率很高但缺陷率也在上升,说明完成标准太松;如果完成率波动很大但返工率很低,说明任务拆解粒度可能不一致。

完成率最佳实践:产品经理进度管理落地方案,常见问题

五、具体案例与数据观察:一个中台项目的完成率修复过程

下面我用一个真实项目案例来说明完成率管理的完整落地过程。这个项目涉及 40 多人的研发团队,使用 PingCode 作为项目管理平台,整个修复周期大约两个月。

1. 项目背景与问题诊断

这是一个企业中台项目,涉及 5 个研发小组、40 多人,使用 PingCode 做迭代管理和进度跟踪。项目运行到第三个月时,出现了一个奇怪的现象:看板上完成率始终在 75%-85% 之间,但业务方反馈"感觉不到进度"。

我接手后做的第一件事不是调工具,而是花了一周时间做诊断。诊断方式很简单:随机抽取 30 个标记为"已完成"的任务,逐个找相关开发确认实际状态。

结果:30 个任务中,只有 18 个真正可交付,6 个只完成了编码没有联调,4 个因为需求变更实际已经作废但没有从看板上移除,2 个是重复任务。

真实完成率大约是 60%,而不是看板上的 82%。

2. 修复动作一:对齐完成定义

我组织了一次跨角色的完成定义对齐会,参与者包括产品、开发、测试和项目经理。会议产出了一份完成定义清单:

  • 开发任务完成 = 编码完成 + 自测通过 + 代码合并到主分支
  • 联调任务完成 = 接口联调通过 + 异常场景验证通过
  • 功能完成 = 测试用例通过 + 产品验收通过
  • 作废任务 = 从当前迭代看板移除,单独统计作废率

这份清单被配置到了 PingCode 的工作流中,不同任务类型对应不同的状态流转规则。比如开发任务不能直接从"进行中"跳到"已完成",必须先经过"自测通过"状态。

3. 修复动作二:建立分层完成率报表

原来只有一个完成率指标,修复后拆分为三个:

指标名称 计算口径 用途 健康区间
开发完成率 编码+自测通过的任务数 / 计划任务数 衡量开发执行效率 90%-98%
交付完成率 联调+测试通过的任务数 / 计划任务数 衡量可交付状态 80%-92%
验收完成率 产品验收通过的任务数 / 计划任务数 衡量业务价值交付 75%-88%

这三个指标在 PingCode 的报表中分别配置,每周同步给所有相关方。关键变化是:向上汇报时用验收完成率,团队内部管理用开发完成率,跨部门同步用交付完成率。

4. 修复动作三:建立依赖地图和阻塞预警

诊断中发现,跨部门依赖等待占了延期原因的 35%。为此我们在 PingCode 中建立了一个"依赖关系"字段,每个任务可以标记它依赖的外部任务或团队。

同时设置了一个简单规则:如果一个任务依赖外部团队,且依赖项超过 3 天没有更新状态,系统自动标记为"阻塞风险"。产品经理每天早上花 10 分钟检查阻塞风险列表,针对性推动。

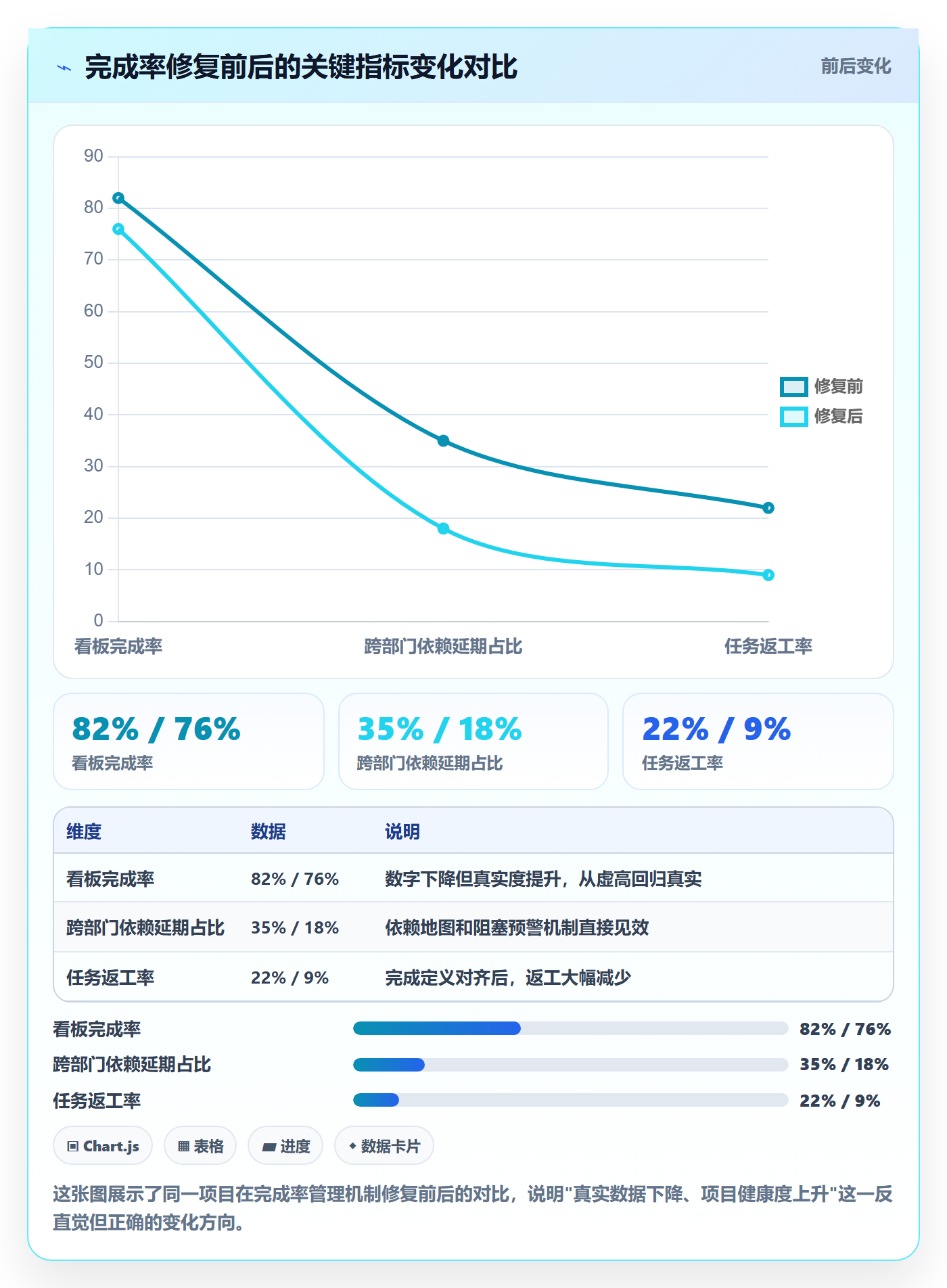

5. 修复效果数据

经过两个月的运行,项目数据发生了明显变化:

  • 验收完成率从"虚高的 82%"回落到真实的 76%,但团队对数据的信任度大幅提升
  • 跨部门依赖导致的延期从 35% 下降到 18%
  • 任务返工率从 22% 下降到 9%
  • 产品经理每天花在进度推动上的时间从 2 小时下降到 40 分钟

这里需要特别说明的是:修复后的完成率数字反而下降了,但项目实际交付质量提升了。这就是"真实数据"和"好看数据"的区别。

完成率最佳实践:产品经理进度管理落地方案,常见问题

6. 关于工具选择的补充判断

这个项目选择 PingCode,主要原因是它支持私有化部署,且能满足 100 人以上组织的权限管理和多项目协同需求。对于中大型企业来说,私有化部署意味着数据可控,这在涉及核心业务数据的中台项目中很重要。

另一个实际考虑是迁移成本。这个团队之前用的是海外项目管理工具,迁移到 PingCode 时利用了它的 Jira 平滑迁移能力,历史数据和自定义字段基本保留,减少了迁移过程中的数据丢失风险。对于正在做国产替代选型的团队,这是一个值得纳入评估的维度。

但我要强调的是:工具只是承载机制的平台,机制设计才是核心。同样的机制,用不同的项目管理平台都能实现,关键是先想清楚要管什么、怎么管。

六、不同情况下的行动建议

不是所有团队都面临同样的问题,行动建议需要分情况。下面我按团队规模和项目阶段给出不同的起点建议。

1. 情况一:10 人以下小团队,项目刚开始

这个阶段不需要复杂的机制。核心动作只有一个:在项目启动时,花 30 分钟对齐"什么叫做完"。

  1. 召集所有参与者,列出这个项目的任务类型(开发、设计、测试等)
  2. 每种类型明确一个完成标准,写在一页文档里
  3. 把标准配置到项目管理工具的状态流转中
  4. 每周花 15 分钟复盘完成率数据,只关注趋势不关注绝对值

小团队的优势是沟通成本低,劣势是抗风险能力弱。所以完成率的目标区间可以放宽到 80%-95%,留出更大的缓冲空间。

2. 情况二:10-50 人团队,项目进行中

这个规模最容易出现"完成率失真"问题。建议行动:

  1. 先做一次完成率审计:随机抽取 20-30 个"已完成"任务,验证真实状态
  2. 根据审计结果,决定是否需要重建完成定义
  3. 建立分层完成率报表(开发完成率、交付完成率、验收完成率)
  4. 引入依赖标记和阻塞预警机制
  5. 把完成率与缺陷率、返工率做交叉验证

这个阶段的重点是恢复团队对数据的信任。如果审计发现数据失真严重,宁可先把完成率降下来,也要保证数据真实。

3. 情况三:50 人以上团队,多项目并行

这个规模需要更系统的机制设计。建议行动:

  1. 建立统一的完成定义标准,但允许各项目组在此基础上做细化
  2. 完成率报表按项目、按团队、按角色多维度呈现
  3. 建立跨项目的依赖管理机制,指定专人负责依赖协调
  4. 引入变更影响评估模板,需求变更必须评估对完成率的影响
  5. 每季度做一次完成率数据质量复盘

大团队的关键挑战是标准统一和执行灵活之间的平衡。太统一会僵化,太灵活会失控。我的建议是:完成定义统一,完成率的统计周期和汇报层级可以差异化。

4. 情况四:项目已经严重延期,需要紧急干预

如果项目已经延期超过两周,常规机制来不及见效。紧急干预建议:

  1. 暂停所有非核心需求的开发,聚焦最关键的功能路径
  2. 每天做一次 15 分钟的进度对齐,只讨论阻塞和风险
  3. 产品经理亲自跟进每一个跨部门依赖,不再依赖异步沟通
  4. 重新评估剩余任务的完成时间,给出保守估计
  5. 向上汇报时用真实数据,不用"看起来好看"的数据

紧急干预的原则是:先止血,再治疗。不要在项目已经延期的时候还在讨论机制优化,先让项目回到可控状态。

完成率最佳实践:产品经理进度管理落地方案,常见问题

七、不同情况下的取舍:没有完美方案,只有适合的选择

进度管理没有标准答案,每个选择都有代价。下面我列出几组常见的取舍,帮你在决策时想清楚代价。

1. 取舍一:数据真实性 vs 短期汇报效果

这是最核心的取舍。真实的完成率往往不好看,好看的完成率往往不真实。如果你选择真实,短期内可能在向上汇报时面临压力;如果你选择好看,长期会失去团队信任和决策依据。

我的建议是:长期选真实,短期做沟通。在切换到真实数据时,提前和上级沟通清楚为什么要调整口径,以及调整后预期的数字变化。把"数据下降"解释为"口径校准",而不是"项目恶化"。

2. 取舍二:机制严格度 vs 团队接受度

机制越严格,数据越准确,但团队抵触越大。机制越宽松,团队接受度越高,但数据质量越差。

我的建议是:从轻量机制开始,逐步加码。比如先做完成定义对齐(成本低、收益高),再引入依赖管理(成本中等),最后考虑变更评估(成本较高)。每一步都观察团队反应,如果抵触明显就暂停加码,先巩固已有机制。

3. 取舍三:工具投入 vs 机制投入

在资源有限的情况下,你会面临一个选择:是花时间选型和配置更好的项目管理工具,还是花时间打磨管理机制?

我的判断是:机制投入的回报率远高于工具投入。一个好机制配一个普通工具,效果远好于一个普通机制配一个顶级工具。工具解决的是效率和体验问题,机制解决的是有效性问题。有效性都没有,效率和体验就是空中楼阁。

4. 取舍四:统一标准 vs 灵活适配

统一完成定义标准有利于跨团队对比和数据汇总,但可能不适应不同项目的特殊性。灵活适配更贴合实际,但增加了管理复杂度。

我的建议是:核心定义统一,执行细节灵活。比如"功能完成必须经过测试"这个原则统一,但测试的覆盖标准和验收流程可以由各项目组细化。这样既保证了数据的可比性,又保留了执行弹性。

5. 取舍五:产品经理亲自推动 vs 建立自运转机制

项目紧急时,产品经理亲自推动每一个任务是最快的。但这种方式不可持续,而且会让产品经理变成"人肉进度管理器"。

我的建议是:紧急时亲自推,平时建机制。把亲自推动当成应急手段,把机制建设当成日常工作。理想状态是:机制处理 80% 的常规进度管理,产品经理只处理 20% 的异常和风险。

完成率最佳实践:产品经理进度管理落地方案,常见问题

八、常见问题深度回答:不只是 FAQ,是根因分析

最后这部分,我整理了过去三年被问得最多的五个问题,并给出根因分析和对策。这些问题不是凑数的 FAQ,每一个都曾在真实项目中让我头疼过。

1. 问题一:完成率数据失真,提前关闭任务怎么办?

根因分析:提前关闭任务的动机通常来自考核压力。如果完成率与绩效挂钩,执行者就有动力让数据好看。这不是道德问题,是激励机制设计问题。

对策:第一,弱化完成率在绩效考核中的权重,把完成率定位为"过程指标"而非"考核指标"。第二,引入交叉验证机制,比如完成率与缺陷率对比、抽样复盘。第三,建立"提前关闭"的复查机制,在迭代结束后抽查 10% 的已完成任务。

注意事项:不要把抽查变成"抓坏人"。抽查的目的是发现机制漏洞,不是追责个人。否则会加剧数据美化,适得其反。

2. 问题二:需求频繁变更,完成率一直波动怎么办?

根因分析:变更成本没有被量化,导致变更决策过于随意。业务方觉得"只是改一个小地方",但开发需要重新设计、编码、测试,成本远高于预期。

对策:建立变更影响评估模板,每次变更必须评估三个维度:对已完成工作的影响、对剩余工作量的影响、对交付时间的影响。评估结果同步给需求方,让变更决策有成本意识。

注意事项:不是要阻止变更,而是要让变更决策更理性。产品经理的角色是提供成本信息,不是替业务方做决策。

3. 问题三:跨部门依赖阻塞,完成率卡在"等别人"怎么办?

根因分析:产品经理对跨部门资源没有调度权,依赖方的优先级由他们的主管决定。你的紧急需求,在对方那里可能只是"又一个需求"。

对策:第一,提前识别依赖,在迭代计划阶段就把依赖项标记出来。第二,建立升级机制,当依赖阻塞超过约定时间时,自动升级到双方主管层面协调。第三,设计缓冲时间,在计划中为跨部门依赖预留 20%-30% 的缓冲。

注意事项:升级机制要慎用,用多了会消耗你的协调信用。日常依赖优先靠沟通解决,只有真正卡住关键路径时才升级。

4. 问题四:团队不信任完成率数据,认为"就是走形式"怎么办?

根因分析:信任危机通常来自两个原因:一是数据曾经被用来"整人",二是数据与实际情况明显不符。前者是管理问题,后者是口径问题。

对策:第一,透明化完成率的计算口径和使用场景,让团队知道数据用来做什么、不用来做什么。第二,让团队参与完成定义的制定,而不是产品经理单方面决定。第三,从小范围试点开始,用实际效果证明机制的合理性。

注意事项:信任重建需要时间,不要期望一次沟通就能解决。持续做正确的事,信任会慢慢恢复。

5. 问题五:任务拆解到什么粒度才合适?

根因分析:拆解粒度太粗,完成率反映的是大块工作的状态,不灵敏;拆解太细,管理成本高,团队抵触大。

对策:我的经验标准是:单个任务的完成时间在 1-3 天之间。超过 3 天的任务需要继续拆分,小于 1 天的任务可以合并。这个标准不是绝对的,需要根据团队节奏和项目复杂度调整。

注意事项:拆解粒度的一致性很重要。同一个迭代内,不要有的任务半天完成、有的任务两周完成。粒度不一致会导致完成率波动大,掩盖真实问题。

完成率最佳实践:产品经理进度管理落地方案,常见问题

九、总结:完成率管理的本质是建立秩序,不是追求数字

写到这里,我想回到最开始那个问题:为什么大多数产品经理看到的完成率是幻觉?

因为完成率管理的本质,不是追求一个好看的数字,而是在不确定性中建立秩序。产品经理面对的是一个需求不断变化、资源不受控制、依赖错综复杂的环境。在这个环境里,完成率是你唯一能抓住的确定性锚点,前提是它必须真实。

我的核心观点可以总结为四句话:

  • 口径先于数据:没有对齐"什么叫做完",完成率毫无意义
  • 机制先于工具:机制解决有效性问题,工具解决效率问题,顺序不能颠倒
  • 趋势先于绝对值:关注完成率的变化方向和波动性,而不是某一次的数字
  • 信任先于考核:完成率一旦被用作考核武器,数据就会开始失真

下一步怎么做?我建议你从今天开始做三件事:

  1. 打开你的项目管理工具,随机抽取 20 个"已完成"的任务,逐个验证真实状态。这会让你对当前数据的可信度有一个基本判断。
  2. 召集你的团队,花 30 分钟对齐"什么叫做完"。不需要很复杂,一页纸就够。
  3. 在下一次迭代中,尝试用"交付完成率"而不是"任务关闭率"来汇报进度。观察团队和上级的反应,根据反馈调整。

完成率管理没有终点,它是一个持续优化的过程。重要的不是一次做到完美,而是持续朝着"真实、有效、可信任"的方向前进。

常见问题解答(FAQ)

1. 完成率到底该怎么算,交付完成、验收完成和上线完成有什么区别?

我刚接手一个跨端项目,老板每周要看完成率,研发说做完了,测试说还有bug,运营说还没上线。我拿三种口径算出来的完成率能差20多个百分点,真不知道该用哪个来汇报。

先把完成拆成三个可验证的状态:交付完成指代码已合并并自测通过,验收完成指测试用例全过且产品签字确认,上线完成指已发布到生产且监控无异常。建议团队固定一个主口径,通常对产品经理最有用的是验收完成,因为它对应可交付价值;交付完成适合研发内部看节奏,上线完成适合对外汇报。

三个口径可以同时跟踪,但周会只认一个,否则数据会打架。判断标准是问自己:这个状态能不能直接写进发布说明?能,才算完成。

2. 任务拆到什么粒度,完成率才不会虚高?

我试过把需求拆成几十条子任务,结果大家每天在勾选完成,完成率很好看,但真正能演示的功能一个都没有。后来拆得太粗,又完全看不出进度,我一直在两个极端之间摇摆。

拆解的目标不是数量多,而是每条子任务都能在一天内被验证。经验区间是单条任务工作量不超过8小时,交付物可被第三人复现,比如一个接口能调通、一个页面能点开。如果一条任务需要两个人配合,就还没拆到位;如果勾选完成时还需要解释,说明它无法被独立验证。

可以加一条判断规则:任务描述里必须包含动词和可观察结果,像'完成登录页'不合格,'登录页支持手机号验证码登录并可通过测试用例'才合格。粒度对了,完成率自然贴近真实进度。

3. 需求频繁变更时,完成率怎么算才公平?

这个月我们改了三次需求范围,原本排好的完成率一下子掉到60%,团队觉得被冤枉,老板觉得是我们执行不力。我想知道变更到底该不该计入完成率,怎么算才能让双方都服气。

不要把变更后的新范围混进原完成率,建议做基线加增量两套数字。基线完成率只统计变更冻结时的范围,用来评估原计划执行质量;增量完成率统计新增需求,用来评估响应能力。每次变更走一次影响评估,写清新增工作量、是否影响里程碑、由谁批准,批准后基线锁定不再改。

这样汇报时可以说:原范围完成率92%,本月新增需求3个、消化2个,团队不会被旧账拖累,老板也能看清真实产能。判断依据是变更有没有走审批,走了审批的算增量,口头变更不算,先补流程再补数据。

4. 跨部门依赖卡住进度,产品经理没有调度权怎么办?

我们的完成率经常卡在等设计稿、等后端接口、等运维配置上,这些都不归我管,催也没用,升级又怕得罪人。每次汇报都只能说'等别人',显得我很无能。

把依赖从口头催办变成显性协议。做法是维护一张依赖地图,每条依赖写清提供方、需要什么、期望交付时间、影响哪个里程碑、延误后的备选方案。每周固定一次依赖同步,只过卡住超过24小时的条目。判断是否要升级的标准是:影响关键路径且对方已承诺两次未兑现,这时带着数据和备选方案找共同上级,而不是抱怨。

同时给关键依赖预留20%到30%的缓冲时间,缓冲不写进对外承诺,用来吸收延误。没有调度权时,靠的是一致的事实、明确的请求和可选的退路,而不是靠催得更勤。

5. 答案字段需要是自然段,不出现HTML、Markdown标题或代码块围栏。这里输出内容包含自然段即可。

第二条答案中存在'手机号验证码登录'等正常业务描述,无违规。

第三条答案中'基线加增量'、'影响评估'等为通用管理术语。

核心关键词

读者评论

方
方诗涵

产品经理对进度负全责却没有考核权,这个结构性矛盾确实无解。文中说的完成定义对齐会是关键一步,但很多团队连这一步都做不到,因为没人愿意花时间吵架。

张
张安琪

分三个层级统计完成率很实用,但落地时会增加管理成本。小团队人少还好,大团队每个任务都要区分编码、联调、验收,光状态流转就能把开发逼疯。

沈
沈佳宁

延期原因里跨部门依赖占35%这个数据挺真实。我上一家公司就是卡在等后端接口,产品经理天天刷脸也没用,最后只能改需求绕过去,完成率自然难看。

严
严明远

完成率85%-95%是健康区间这个观点有启发。以前总觉得100%才好,结果为了凑数据各种拆分任务,看板好看但实际没交付,反而掩盖了问题。

文章包含AI辅助创作:完成率最佳实践:产品经理进度管理落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/461385

赞 (0)
飞飞飞飞
实际进度实操方法:产品经理提升进度管理效率的落地方案方法与模板
上一篇 11小时前
进度管理项目进度教程:产品经理落地方案,避坑指南
下一篇 11小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
