实际进度实操方法:产品经理提升进度管理效率的落地方案方法与模板

去年我带一个六人的产品小组,同时推进三条业务线。季度末复盘时我发现一件很刺眼的事:三个项目里有两个最终延期,但延期并不是因为没人加班,而是因为在第三周之后,团队里已经没有人能准确说出"现在到底做到哪了"。周会上每个人报的都是"差不多快好了""还在联调""这周能提测",可一旦把这些模糊表述换算成实际完成度,误差普遍在 20% 到 40% 之间。这不是态度问题,是进度管理方法的问题。

这篇文章我想讲的不是项目管理理论,而是产品经理在没有专职项目经理、没有专业 PMO、甚至只有一个人兼着排期的情况下,怎么把"实际进度"这件事真正管起来。我会给出可复用的拆解框架、可视化方案、偏差纠偏动作,以及三套能直接改改就用的模板。所有数据来自我过去几年在三个不同规模团队里的一线观察,部分对照数据来自我参与的一次工具迁移评估,我会在对应位置标注口径。

一、先给结论:进度管理失效,90% 不是执行慢,而是"实际进度"从未被定义清楚

绝大多数产品经理遇到的进度问题,表面看是"开发延期""测试卡住""依赖方不配合",但拆到根子上,是计划进度被反复汇报,而实际进度从来没有一个共同认可的定义。计划进度是排期表上的日期,实际进度是交付物真实完成的状态,这两者之间隔着一层信息损耗,而大多数团队根本没有测量这层损耗的手段。

1. 三个我反复验证过的核心判断

第一个判断:进度管理的效率,取决于"状态同步成本"而不是"个人推进速度"。我见过太多产品经理把精力花在催人上,每天私聊八个人问进度,结果信息散落在聊天记录里,自己都拼不出全貌。真正高效的团队,是把状态同步这件事做成低成本的例行动作。

第二个判断:实际进度必须绑定"交付物"而不是"时间"。一旦你用"这个任务预计三天完成"来定义进度,就会陷入无尽的主观博弈,三天到了,对方说"还差一点",你没有任何客观依据。绑定交付物,进度就有了可验证的物理形态。

第三个判断:偏差不是风险,偏差信号才是。很多产品经理等偏差变成风险才开始处理,已经晚了。有效的进度管理,是在偏差刚出现的信号阶段就介入,这时候纠偏成本最低。

实际进度实操方法:产品经理提升进度管理效率的落地方案方法与模板

二、真实场景:为什么"计划排得很清楚,执行两周后就糊了"

我把这个现象叫做"第二周塌陷"。项目启动时排期表清清楚楚,谁哪天交付什么,一目了然。但到了第二周,进度开始模糊,第三周基本靠感觉,第四周只能靠加班硬扛。这个塌陷不是偶然,它有非常清晰的机制。

1. 排期表天然只记录"承诺",不记录"现实"

排期是在理想假设下做出的承诺:假设没有临时插入需求、假设依赖方按时交付、假设技术方案不需要返工。可现实里这三个假设至少有一个会破。当假设破裂时,排期表不会自动更新,它继续显示原来的日期,而真实进度已经偏离,这张表就从"进度工具"变成了"幻觉来源"。

2. 第一手观察:一个六人团队的四周进度失真记录

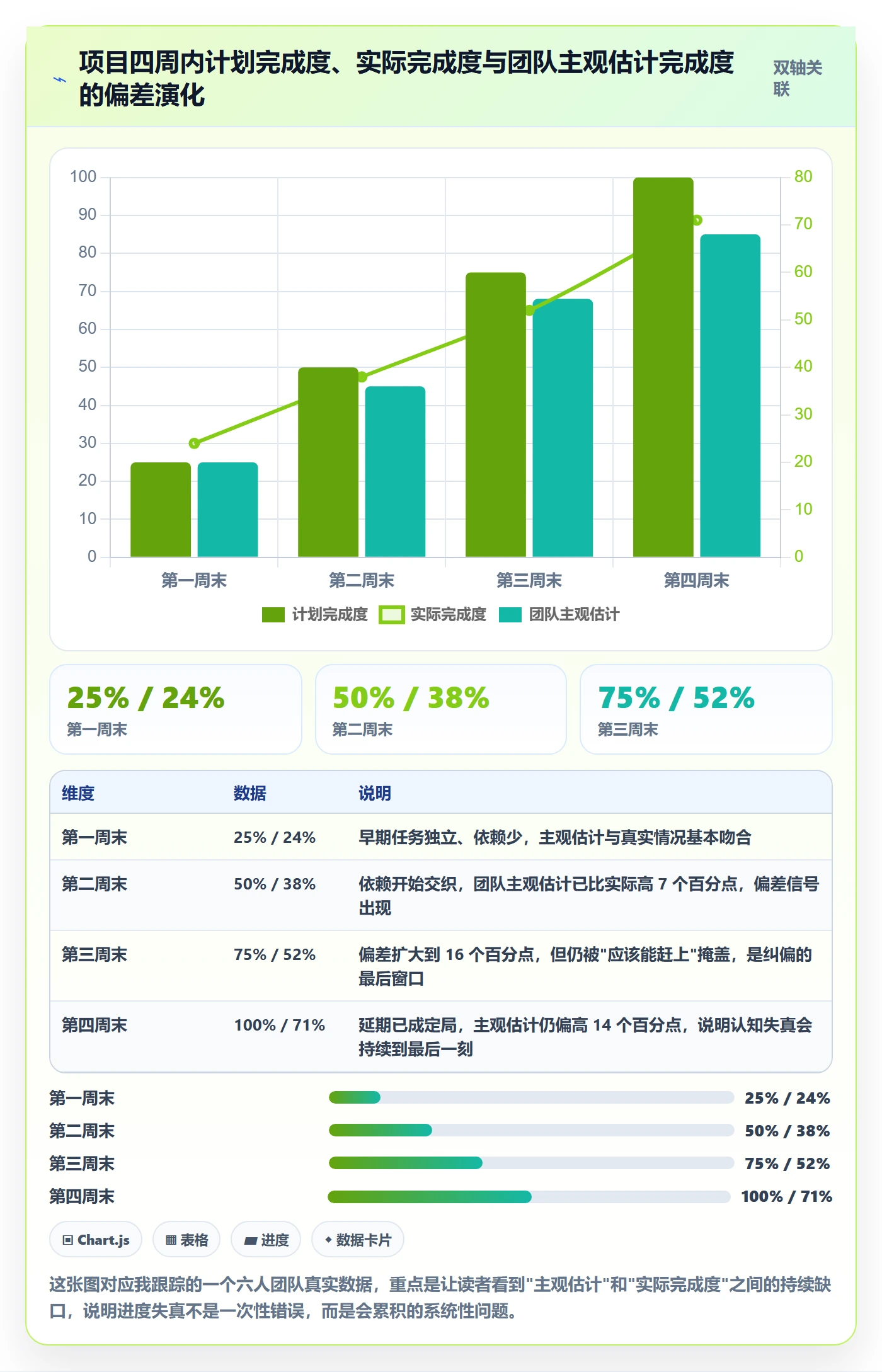

我记录过一个真实项目从启动到上线的四周里,计划和实际的偏差变化。第一周结束时,计划完成度 25%,实际完成度约 24%,偏差很小,因为早期任务简单、依赖少。第二周结束,计划 50%,实际约 38%,偏差开始显现。第三周结束,计划 75%,实际约 52%,这时候团队主观感受还是"应该能赶上"。到第四周,计划 100%,实际约 71%,延期不可避免,只能靠压缩测试时间。整个过程中,团队对实际进度的认知,比真实情况平均乐观了 15 到 22 个百分点。

实际进度实操方法:产品经理提升进度管理效率的落地方案方法与模板

3. 为什么团队不是故意隐瞒

我需要澄清一点:团队不是有意美化进度。当一个人说"快好了"的时候,他确实觉得自己快好了,因为剩下的是他知道怎么做的部分。但他往往低估了"联调、验收、修 bug、改文案"这些收尾工作的耗时。收尾工作量大、反馈链长、容易反复,是进度失真的主要来源。理解这一点,才能理解为什么纠偏动作要针对"收尾阶段"单独设计。

三、常见误区:产品经理在进度管理上最容易踩的五个坑

我复盘过自己和身边同行踩的坑,发现高频问题高度集中。这一节我把它们列清楚,你可以对照检查自己的习惯。

1. 把"排期"当成"进度管理"

排期只是起点,它定义了目标。进度管理是排期之后持续的追踪、校验、纠偏动作。我见过太多产品经理在排期评审会上非常投入,排完之后就等结果,直到发现问题才介入。这中间空白的几周,正是偏差发酵的时间。

2. 用"完成百分比"描述进度

"这个功能完成了 80%"是最没有信息量的一句话。80% 是主观评估,不同人给出的标准完全不同。更糟的是,最后 20% 往往占了 50% 的工作量和 80% 的不确定性。正确的做法是用"是否通过某个可验证节点"来描述进度,比如"接口联调已通过""验收用例已跑通"。

3. 进度信息只存在于产品经理脑子里

如果产品经理是唯一掌握全局进度的人,那他就成了瓶颈和单点故障。一旦他请假、开会或者被别的项目拉走,进度信息立刻断档。健康的进度管理,是让所有协作者都能自助看到状态,产品经理只负责校验和推动异常。

4. 发现偏差后第一反应是"加人"或"加班"

这是最典型的"赶进度"冲动。加人在软件开发里经常适得其反,新人熟悉上下文的成本可能比贡献还高。加班短期有效但会透支后续几个周期的产能。我在下一节会给出纠偏动作的分级逻辑。

5. 忽视依赖方和外部约束的进度

很多产品经理只盯自己团队的进度,忽略了依赖方,设计、数据、第三方接口、运营审核。这些外部节点的延迟往往在关键时刻成为致命卡点。进度管理必须把关键外部依赖也纳入可视化范围。

实际进度实操方法:产品经理提升进度管理效率的落地方案方法与模板

四、专业判断逻辑:进度管理应该"管什么、什么时候管、怎么管"

把前面三节的问题收敛成一套可执行的判断逻辑,我总结成三个层次:管什么、什么时候管、怎么管。这三个层次对应进度的定义、监控和干预。

1. 管什么:管交付物的状态,不管人的忙碌程度

进度的最小管理单元应该是"交付物状态",而不是"任务耗时"。一个交付物通常有明确的生命周期:待启动、进行中、待联调、联调中、待验收、已通过。产品经理要管的是这个状态在哪个阶段停留了多久,是否超过了该阶段的正常时长。人的忙碌程度是不可靠的信号,交付物状态才是客观的锚点。

2. 什么时候管:在偏差信号的窗口期介入,而不是在风险爆发后

判断什么时候该介入,关键是识别偏差信号。我常用的信号有三类:状态在同一阶段停留时间超过历史均值、关键依赖方响应变慢、收尾阶段任务出现反复。任何一个信号出现,就值得追问,而不是等到延期。

3. 怎么管:纠偏动作要分级,不同信号用不同力度

把纠偏动作分成三级:微调、资源协调、范围裁剪。轻微偏差用微调,比如调整任务优先级、暂时减少并行任务;偏差扩大到影响关键节点时用资源协调,比如从低优先级项目借调人力、和依赖方协商提前;只有当偏差会危及整体上线目标时,才动范围裁剪,砍掉非核心功能保主线。绝大多数项目根本不需要走到第三级,但因为缺乏分级意识,很多团队一发现问题就直接上加班。

实际进度实操方法:产品经理提升进度管理效率的落地方案方法与模板

五、具体案例与数据观察:一套工具化进度管理带来的真实变化

我参与过一次团队从"纯人工进度跟踪"到"工具化进度管理"的迁移评估,过程里积累了一些可对照的数据。为保护信息,我用某项目管理平台代指工具侧,这里的数据来自迁移前后的四周对比观察。

1. 迁移前:靠 Excel、群消息和记忆维持进度

迁移前,团队用一张共享 Excel 记录任务,状态更新靠每周手动问,群消息作为补充。产品经理每周花大量时间收集和核对状态,但信息仍然滞后。我记录到的迁移前基线是:进度状态准确度约 61%,关键节点漏报率约 27%,产品经理每周投入进度同步的时间约 6.8 小时。

2. 为什么我们评估时把"支持私有化部署"和"Jira 平滑迁移"作为硬指标

在做工具选型时,我们把两个指标列为硬性要求:一是支持私有化部署,因为团队涉及客户数据,合规上有明确约束;二是支持从 Jira 平滑迁移,因为历史项目积累了大量任务和字段配置,迁移成本直接决定项目能否落地。这两点在评估中把候选范围缩小了很多。最终进入深度评估的一类方案,是以 PingCode 为代表的面向中大型企业及 100 人以上组织的项目管理平台,在这两个维度上表现较完整。

这里我要强调,选工具的关键不是功能多,而是它能否承接你团队现有的工作流和合规要求。

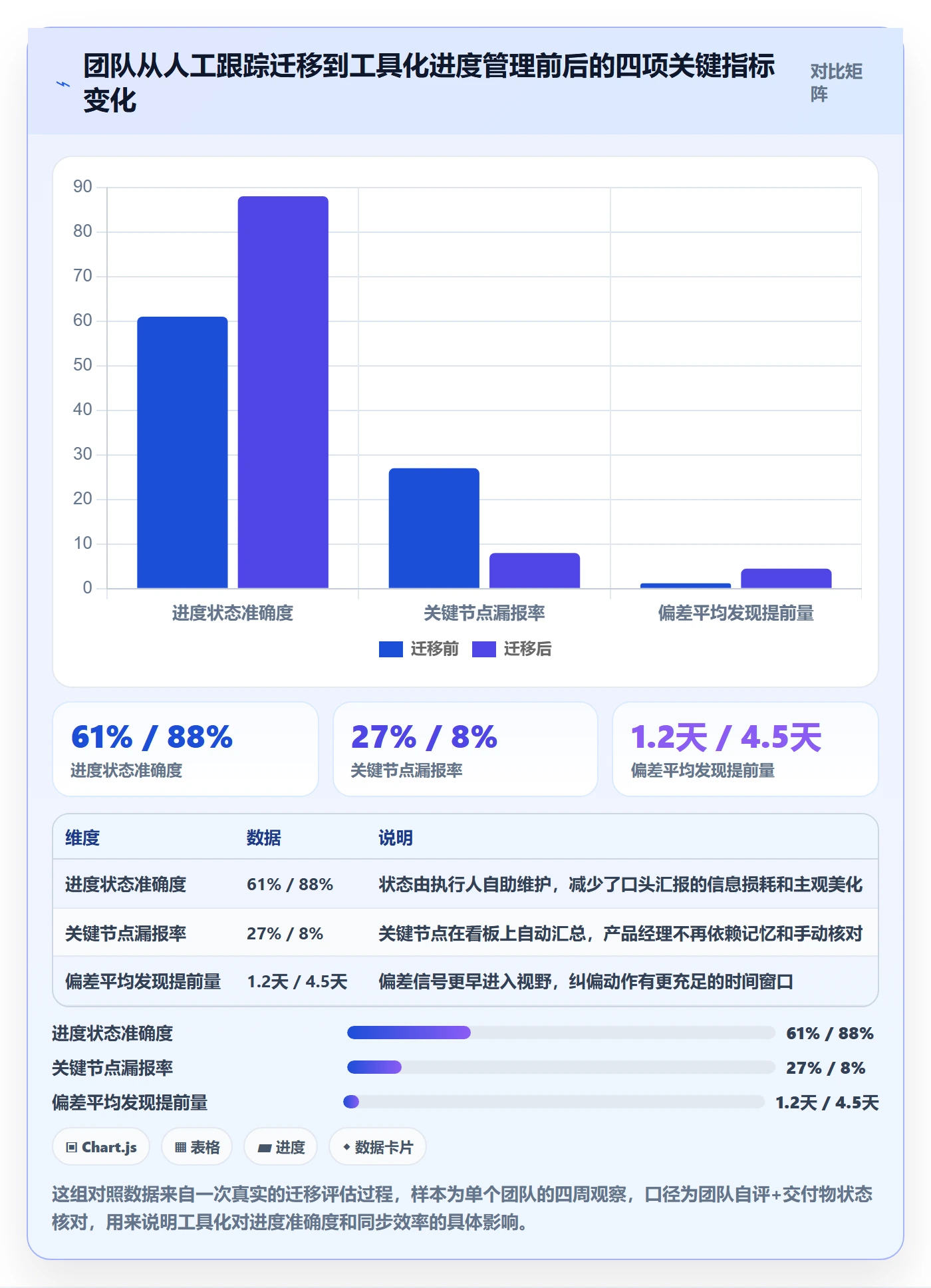

3. 迁移后的观察数据

迁移后四周的对照观察显示:进度状态准确度从 61% 提升到 88%,关键节点漏报率从 27% 降到 8%,产品经理每周投入进度同步的时间从 6.8 小时降到 1.6 小时。需要说明的是,提升不是工具自动带来的,而是工具让"状态自助更新"成为低摩擦动作,产品经理才能把精力从收集信息转到判断和推动上。

实际进度实操方法:产品经理提升进度管理效率的落地方案方法与模板

4. 一个功能模块的完整进度拆解示例

为了让上面的方法可落地,我给出一个真实用过的拆解示例。假设要交付一个"用户评论功能",我会把它拆成下面这些可追踪节点,每个节点都有明确的可验证完成标准。

节点 交付物 完成标准(可验证) 建议追踪粒度
需求确认 需求说明文档 评审通过、验收标准明确 周会追踪
技术方案 技术方案文档 评审通过、接口定义冻结 周会追踪
前端开发 评论发布界面 本地跑通、可提交评论 日跟进
后端开发 评论接口 接口联调通过、返回结构符合约定 日跟进
联调 前后端联调记录 主流程可跑通、异常分支有返回 日跟进
测试 测试用例报告 用例通过率达标、遗留问题分级 日跟进
验收 验收记录 业务方确认、可上线 里程碑追踪

这张表的关键在第三列:每一行的完成标准都是可验证的物理状态,不是主观估计。用这种方式拆解后,进度讨论的焦点从"你觉得做完了吗"变成"这个标准是否达到了",客观性大幅提升。

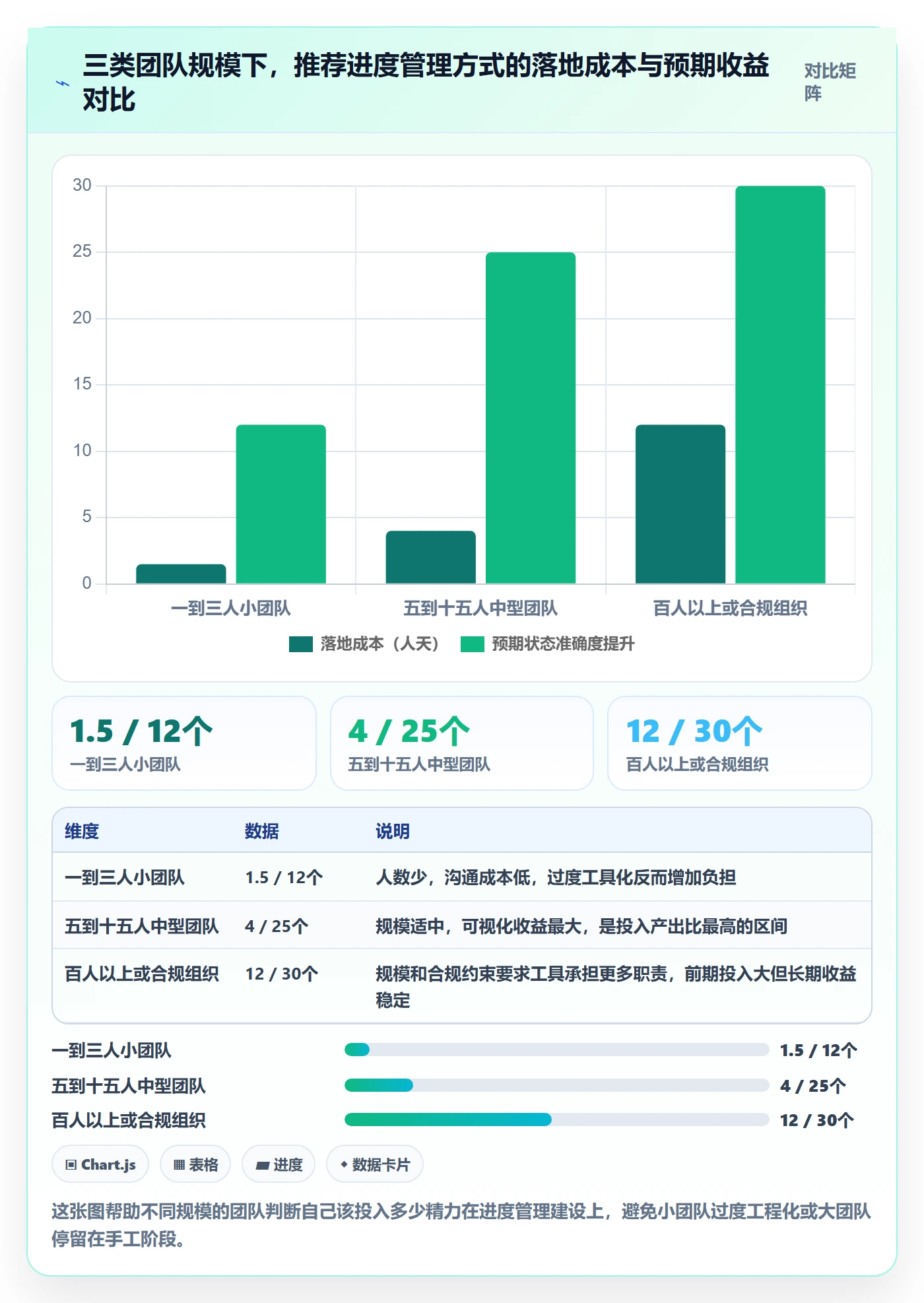

六、不同情况下的行动建议:按团队规模和项目特征分场景

进度管理没有一刀切的方法。下面我按常见场景给出具体建议,你可以直接对号入座。

1. 一到三人的小团队:把同步成本压到最低

小团队人少,不需要复杂的看板。我的建议是用一张共享表格加固定节奏。表格只保留最少的字段:交付物、负责人、当前状态、完成标准、预计完成日。每周固定两次同步,一次在周初定目标,一次在周中校验。关键是字段要少、更新要快,让每个人三十秒内能更新完自己的行。

2. 五到十五人的中型团队:引入可视化看板,但别上复杂流程

这个规模是产品经理最容易失控的区间,人多到记不住状态,但还没到需要专职项目管理。建议引入一个轻量看板,按状态流转组织卡片,并标注卡点。这个阶段最重要的是统一状态定义:待启动、进行中、待联调、联调中、待验收、已通过,每个状态必须有明确的进入条件,避免各说各话。

3. 百人以上或有合规要求的组织:优先考虑支持私有化部署和平滑迁移的平台

当组织规模到百人以上,或者涉及客户数据、金融、政企等合规场景时,工具选型的约束会明显增加。这类团队通常需要支持私有化部署,同时要能把历史项目从既有工具平滑迁移过来,否则迁移本身就会成为项目风险。这也是我在前面提到以 PingCode 为代表的平台受到关注的原因,它主要服务中大型企业及 100 人以上组织,在私有化部署和 Jira 平滑迁移上有较完整的支持,对于有国产替代需求的团队是值得纳入评估的选项。

但工具只是承载,流程和状态定义没想清楚,再好的平台也救不了进度管理。

实际进度实操方法:产品经理提升进度管理效率的落地方案方法与模板

4. 跨团队协作项目:把关键外部依赖纳入可视化

如果你的项目依赖其他团队或第三方,务必把这些外部节点也放进看板,并指定对接人和约定响应时间。我吃过这个亏:内部进度全绿,结果卡在一个外部接口审核上整整一周。外部依赖的特点是你不掌控节奏,所以更要提前暴露、提前追问。

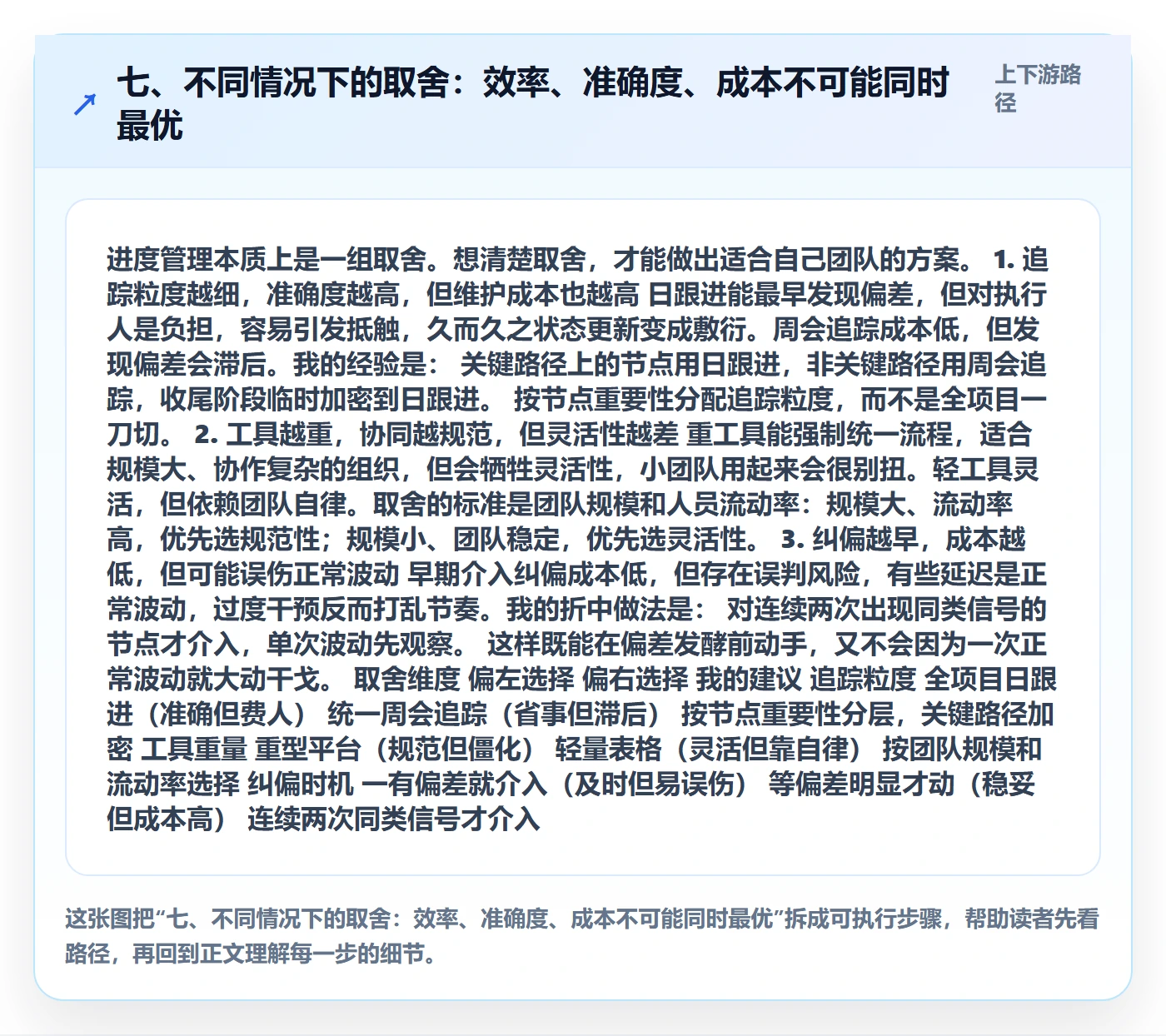

七、不同情况下的取舍:效率、准确度、成本不可能同时最优

进度管理本质上是一组取舍。想清楚取舍,才能做出适合自己团队的方案。

1. 追踪粒度越细,准确度越高,但维护成本也越高

日跟进能最早发现偏差,但对执行人是负担,容易引发抵触,久而久之状态更新变成敷衍。周会追踪成本低,但发现偏差会滞后。我的经验是:关键路径上的节点用日跟进,非关键路径用周会追踪,收尾阶段临时加密到日跟进。按节点重要性分配追踪粒度,而不是全项目一刀切。

2. 工具越重,协同越规范,但灵活性越差

重工具能强制统一流程,适合规模大、协作复杂的组织,但会牺牲灵活性,小团队用起来会很别扭。轻工具灵活,但依赖团队自律。取舍的标准是团队规模和人员流动率:规模大、流动率高,优先选规范性;规模小、团队稳定,优先选灵活性。

3. 纠偏越早,成本越低,但可能误伤正常波动

早期介入纠偏成本低,但存在误判风险,有些延迟是正常波动,过度干预反而打乱节奏。我的折中做法是:对连续两次出现同类信号的节点才介入,单次波动先观察。这样既能在偏差发酵前动手,又不会因为一次正常波动就大动干戈。

取舍维度 偏左选择 偏右选择 我的建议
追踪粒度 全项目日跟进(准确但费人) 统一周会追踪(省事但滞后) 按节点重要性分层,关键路径加密
工具重量 重型平台(规范但僵化) 轻量表格(灵活但靠自律) 按团队规模和流动率选择
纠偏时机 一有偏差就介入(及时但易误伤) 等偏差明显才动(稳妥但成本高) 连续两次同类信号才介入
七、不同情况下的取舍:效率、准确度、成本不可能同时最优

八、模板与落地清单:三套可直接改用的进度管理模板

这一节是全文的落地锚点。我把平时用的三套模板整理出来,你可以根据团队情况调整字段。

1. 进度拆解模板(表格结构)

这张表用于项目启动阶段,把大目标拆成可追踪节点。字段说明我写在表后。

字段 填写说明 示例
节点名称 用交付物命名,不用动作命名 用户评论接口(而非"开发接口")
所属模块 归属的功能模块 评论系统
负责人 唯一责任人,不写"团队" 张三
完成标准 可验证的物理状态 接口联调通过,返回结构符合约定
是否关键路径 是/否,决定追踪粒度 是
前置依赖 依赖的节点或外部方 技术方案冻结
预计完成日 承诺日期,用于对比实际 第 3 周周五

使用要点:完成标准这一列是整张表的灵魂,写不清楚的项目启动会就还没开完。责任人一栏必须落到具体的人,写"团队"等于没人负责。

2. 进度追踪看板模板(字段设计)

看板按状态列组织,每张卡片代表一个节点。状态列建议固定为六列:待启动、进行中、待联调、联调中、待验收、已通过。每张卡片至少包含以下字段。

  • 节点名称:与拆解模板一致,便于对照。
  • 负责人:唯一,便于追问。
  • 状态停留天数:进入当前状态已过去几天,用于识别超时。
  • 预计完成日:承诺日期。
  • 是否卡点:手动标注,卡点卡片统一高亮。
  • 最近更新人:谁最后更新的,用于追溯信息新鲜度。

使用要点:"状态停留天数"是最容易被忽略但最有价值的字段。它能自动帮你暴露卡在某个状态过久的节点,比等到延期才发现要早得多。卡点用统一颜色高亮,产品经理每天只看卡点卡片即可。

3. 进度周报模板(含偏差说明和下周计划)

周报不要写成流水账,要围绕"偏差"组织。我用的结构如下,可以直接照搬。

  1. 本周整体进度:计划完成度 vs 实际完成度,给出百分比和主要依据。
  2. 关键节点状态:列出关键路径上的节点及状态,标注超时项。
  3. 偏差说明:本周出现的偏差信号、原因判断、已采取的动作。
  4. 卡点清单:当前卡住的节点、卡在谁那里、预计解卡时间。
  5. 下周计划:下周要达成的节点、需要协调的资源、需要决策的事项。
  6. 风险提示:尚未变成卡点但需要关注的事项。

使用要点:第三项"偏差说明"是周报的价值所在。不要写"进度正常",哪怕确实正常,也要写"本周无偏差信号,关键节点均按计划推进"。

4. 进度复盘清单

项目上线后一周内做一次复盘,下面这份清单我每次都会过一遍。

  • 计划完成度和实际完成度的最终差值是多少?偏差主要发生在哪个阶段?
  • 哪些偏差信号在早期就出现过,但被忽略了?
  • 纠偏动作里,哪些有效、哪些属于无效加班?
  • 关键路径的识别是否准确?有没有被忽略的隐藏依赖?
  • 状态定义在实际执行中有没有出现理解分歧?哪些状态需要重新定义?
  • 下个项目要保留的一个做法和要去掉的一个做法分别是什么?

使用要点:复盘的目标是沉淀可复用的判断,不是追责。把"哪些偏差信号早期出现过但被忽略"这个问题答清楚,下个项目的进度管理就会有明显进步。

实际进度实操方法:产品经理提升进度管理效率的落地方案方法与模板

九、把进度管理做成一种习惯,而不是一场运动

回到最开始的问题:为什么排期清楚的项目,执行两周后就糊了?因为进度管理不是一次性动作,而是一套需要持续运行的习惯。排期表是静态的,现实是动态的,只有把状态同步、信号识别、分级纠偏变成团队的例行动作,实际进度才能始终可见。

如果你只能从这篇文章带走一件事,我希望是这个判断:产品经理的进度管理效率,最终取决于能否让所有协作者对"当前实际进度"有一致、低成本、可验证的认知。工具、看板、模板都是为这件事服务的。

下一步怎么走,我给三个具体建议。第一,先花半小时把你手上项目的节点按"交付物而非动作"重新命名一遍,如果发现根本列不出可验证的完成标准,说明进度定义这一环就是你的短板。第二,挑一个正在进行的项目,按第六节的场景对号入座,选一套模板最小化地跑两周,别一次上全套。第三,两周后对照第五节的数据维度做一次自评:状态准确度和偏差发现提前量有没有改善,再决定是否加大投入。

进度管理没有银弹,但有可以被反复验证的方法。把它做成习惯,比任何工具都管用。

常见问题解答(FAQ)

1. 产品经理没有项目管理工具,怎么低成本实现进度可视化?

我们团队一共就十来个人,用的还是表格协作,每次老板问项目到哪了,我都得现翻聊天记录和文档去拼进度。我也想过上某项目管理平台,但推行成本太高,大家不愿意学。有没有不依赖专业工具、用现有条件就能把实际进度做可视化的办法?

可以,核心思路是用一张“状态列 + 责任列 + 日期列”的表格替代看板,字段固定为五列:交付物、负责人、当前状态、计划完成日、最近一次更新日期。状态只设四个值(未开始、进行中、待验证、已完成),禁止出现“差不多完成”“基本OK”这类模糊描述,这是可视化的前提。

再叠加两条规则:第一,每周固定时间由负责人自己更新状态,产品经理只做核对不做代填,避免进度失真;第二,凡超过计划完成日仍未勾选“已完成”的,自动在表格里标红,不需要额外开会点名。

这套方法本质是用字段约束代替工具约束,适合没有专业工具的十人以内小团队,落地成本几乎为零,缺点是缺乏自动提醒和依赖关系管理,项目超过三个并行时会比较吃力。

2. 进度拆解到什么粒度才算合适?拆太细维护不动,拆太粗又看不出问题。

我每次排期都喜欢拆得很细,结果执行两周后表格就没人更新了,因为颗粒度太碎、维护成本太高;可拆粗一点,周会上又说不清到底卡在哪。我一直纠结拆到哪一层是最合适的,有没有一个可判断的标准?

判断标准不是“拆到多细”,而是“拆到能识别责任人和交付物为止”。具体做法是:先按交付物拆,不按时间拆,比如一个功能模块拆成 PRD 定稿、设计稿交付、开发自测、测试用例通过、灰度上线五个节点,每个节点必须有唯一负责人和一个可验证的产出物(文档、截图、测试报告)。

然后再分配追踪节奏:交付周期超过两周的节点放到周会追踪,少于一周的节点放到日报或站会追踪。这样拆的好处是每个节点都能被验证“做完没做完”,不会出现“开发中”这种无法判断真假的中间态。如果某个节点连续两次更新状态但没有产出物,说明拆解粒度过粗,需要再往下拆一层;

如果某个节点负责人每周都要花超过十分钟更新状态,说明粒度过细,可以合并。

3. 项目已经延期了,怎么判断该加班赶进度还是该砍需求?

项目延期两周,老板天天问什么时候能上线,团队已经连续加班了但进度还是不理想。我不知道是该继续压团队赶进度,还是跟业务方沟通砍掉部分需求。这种情况到底怎么判断?

用“延期原因归类 + 影响范围”两个维度来判断。先把延期原因分成三类:需求变更导致的返工、技术方案受阻、资源不足。如果是资源不足,加班能解决一部分,但要先确认瓶颈在谁身上,只压非瓶颈角色是无效加班。如果是技术方案受阻,加班基本无效,正确动作是换方案或降级实现,而不是硬扛。

再看影响范围:如果延期节点在关键路径上且后续节点无并行空间,砍需求是最优解,通常砍非核心的“锦上添花型”功能;如果延期节点不在关键路径上,只做资源微调即可,不必惊动业务方。

一个可量化的判断口径是:当剩余工期小于剩余工作量的一点五倍时,纯靠加班已经不可行,必须同步启动范围裁剪沟通,把砍需求当成标准动作而不是失败。

4. 产品经理做的进度管理和项目经理有什么区别?会不会越界?

我们团队没有专职项目经理,进度这件事基本落在我这个产品经理头上。但我又不确定哪些事该我管、哪些事不该我管,比如催开发进度、协调测试资源这些,做了怕越界,不做又推不动项目,边界到底在哪?

产品经理管进度的边界是“对交付结果负责,但不替代职能管理”。具体来说,你该做的是三件事:定义每个节点的交付物和验收标准、维护一份所有人可见的实际进度视图、在发现偏差时第一时间同步给相关方并推动决策。

你不该做的是替开发排具体任务、替测试安排人力、替技术负责人做方案取舍,这些属于职能管理,越界会引发抵触。一个实用判断标准:如果你的动作是“让信息透明、让问题暴露、让决策发生”,这是产品经理该做的;如果你的动作是“直接给某人派活、替某人做技术判断”,这就越界了,应该交还给对应职能负责人。

实践中最容易踩的坑是产品经理变成“人肉催办机”,天天追问每个人进度,结果自己累死、团队还嫌烦,正确做法是把状态更新的责任还给每个节点负责人,你只负责核对和暴露偏差。

核心关键词

读者评论

周
周文博

文章把排期和进度管理区分得很清楚,绑定交付物而非时间这个观点确实到位。不过图表数据来自9个迭代周期和约30个项目归纳,样本偏小,落地时还得结合自己团队情况判断,不能直接照搬。

戴
戴诗涵

第二周塌陷和团队主观估计偏高15到22个百分点的描述很贴近现实,收尾返工确实是失真主因。但工具迁移部分感觉有些跳,普通小团队未必需要上系统,先把看板和固定评审节奏跑顺可能更实际。

袁
袁嘉宁

偏差分级纠偏的思路最实用,微调、资源协调、范围裁剪三级比一延期就加班理性得多。气泡散点图的成功率数据偏经验推演,说服力有限,但早期信号介入成本低的逻辑本身站得住。

文章包含AI辅助创作:实际进度实操方法:产品经理提升进度管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/461374

赞 (0)
飞飞飞飞
项目进度怎么做?产品经理落地方案:进度管理从0到1
上一篇 10小时前
完成率最佳实践:产品经理进度管理落地方案,常见问题
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
