去年第三季度,我帮一家做智能硬件的公司复盘他们连续三个季度的交付延期问题。数据摊开之后,真正让所有人沉默的不是延期本身,而是一条隐藏线索:在他们统计的217个跨部门任务里,有将近四成任务经历过至少一次返工,而返工带来的额外工时,占到了全部项目工时的28%。更刺眼的是,这些返工里只有不到十分之一被正式记录过原因,也就是说,绝大部分返工是"干了,但没人知道为什么干、下次还会不会干"。
我当时问项目负责人一个问题:"你能不能告诉我,上个月哪个部门造成的返工最多?"他想了十秒,说"感觉是研发"。我又问:"有数吗?"他摇头。这就是绝大多数跨部门团队的真实状态:返工是高频事件,却是管理盲区。
所以这篇文章要回答的不是"返工了怎么办"这种被动救火问题,而是一个更前置的问题:跨部门团队如何用数据分析的方式,把任务验收从0搭到1,让返工从"意外事故"变成"可管理的变量"。我会讲清楚核心结论、常见误区、判断逻辑,给出一个真实企业的落地案例和数据观察,最后落到不同情况下你该怎么做、该放弃什么。
一、核心结论:返工不是执行问题,是验收没被设计过
先把结论摆在最前面,不绕弯子:跨部门团队返工率居高不下,八成以上的根因不在执行层,而在验收环节没有被"设计"过。大多数人默认验收是任务尾声的一个动作,东西做完了,交给对方看一眼,OK就通过,不OK就打回来重做。这种理解本身就是问题的源头。
验收的本质不是"检查成果",而是在任务开始前就约定好"什么叫做完"的契约机制。当这个契约没被清晰定义,跨部门之间就会各自用各自的标准去理解"完成",于是交付方认为完成了,接收方认为没达到,返工就发生了。而且因为双方都没错,所以每次返工都变成扯皮,而不是改进。
我在多个项目里反复验证过一个判断:一次验收通过率低于70%的团队,问题几乎从来不是能力不足,而是验收标准从未被量化过。他们把"明确验收标准"当成一句口号,却没落到具体的交付物清单、质量阈值和确认人上。

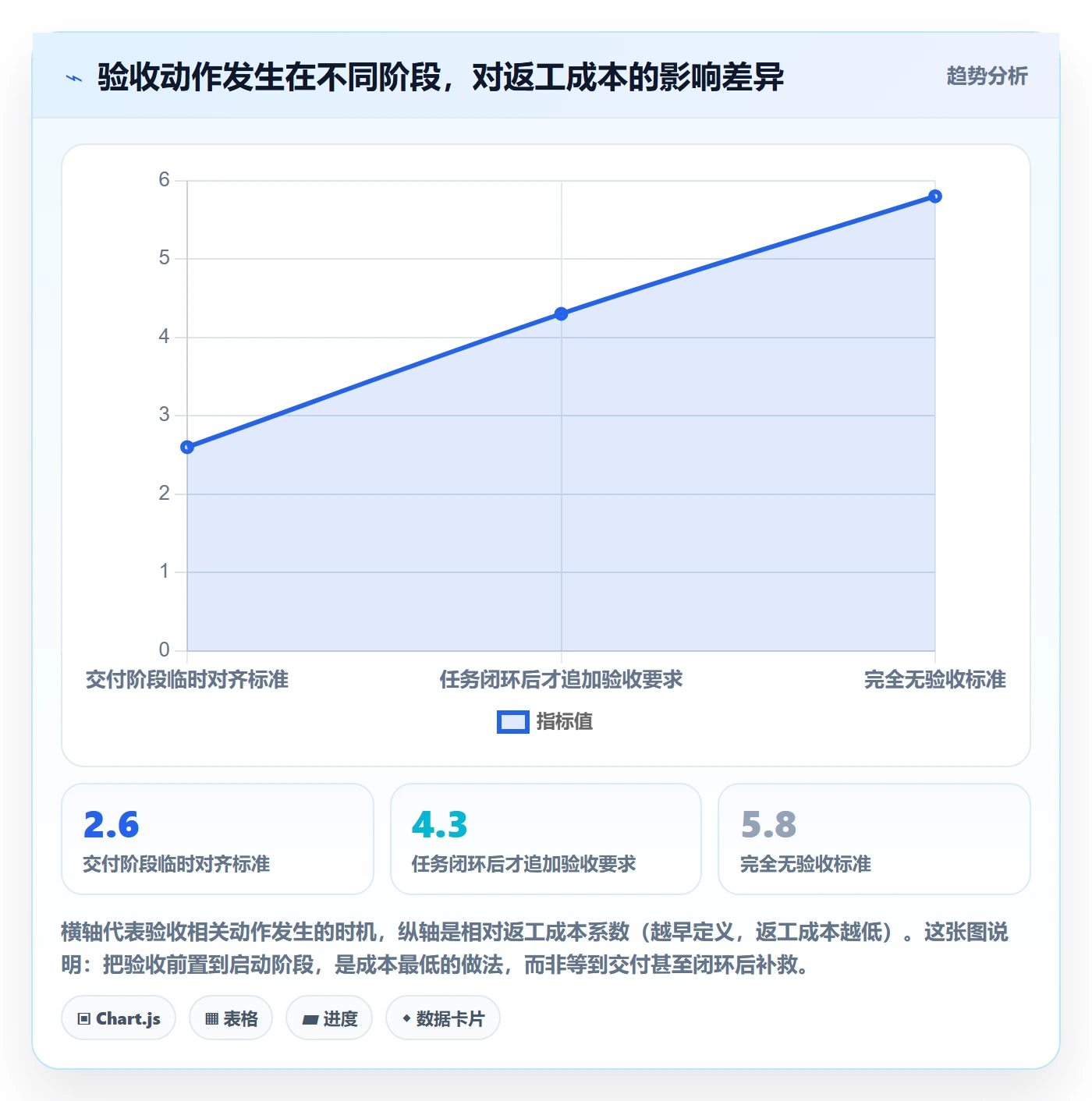

这张图想表达的核心不是"量化标准很神奇",而是它同时撬动了三个结果:通过率上升、返工工时下降、返工原因变得可记录。后面第三部分我会拆解这三个结果之间的因果关系。
二、背景与真实场景:为什么跨部门验收比单团队难十倍
要理解返工为什么在跨部门场景里特别难治,得先看清楚它和单团队返工的本质差异。单团队内部,大家共享语境、共享目标、共享对"完成"的默契,验收往往一个眼神、一句话就能对齐。跨部门则完全不同,每个部门有各自的KPI、各自的专业语言、各自的风险偏好。
1. 一个典型场景:谁都觉得自己没错
我见过一个非常典型的案例。市场部需要技术部提供一个用户行为数据接口,用于投放后的效果归因。市场部的理解是"能返回点击、注册、付费三个环节的数据就够了"。技术部交付后,市场部发现返回的数据里缺少渠道维度拆分,无法区分不同投放渠道的效果,直接判定"没做完"。
技术部的反应是:"你当初只说了点击、注册、付费三个环节,渠道拆分你没提。"市场部的反应是:"做归因分析不带渠道维度,这不是常识吗?"双方都对,双方都委屈,于是返工发生,而且这次返工的工时没有被任何人记录进"返工明细",因为它被归类为"需求补充"。

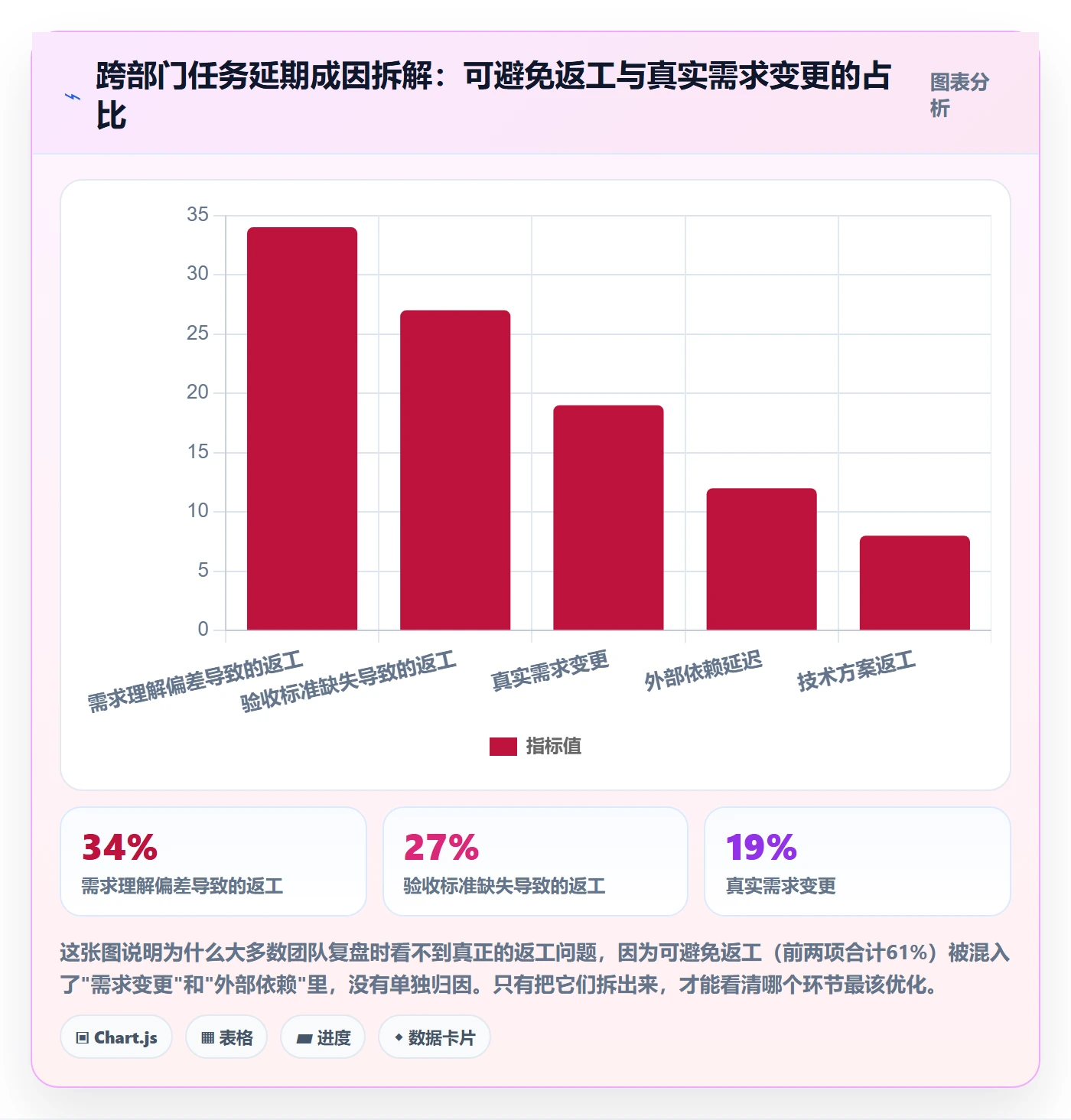

这就是跨部门返工最隐蔽的地方:它会伪装成"需求变更"或"正常迭代",从而逃避被统计。等到季度复盘,管理者只会看到"延期了",看不到"延期里有多少是本可避免的返工"。

2. 跨部门数据断裂:返工的数据没人接得住
比场景更麻烦的是数据层的问题。跨部门协作中,任务数据往往散落在各个部门的工具里:产品用一套需求系统,研发用一套任务系统,测试用一套缺陷系统,运营用一套工单系统。当返工发生时,它可能同时出现在两个系统里,也可能哪个系统都没完整记录。
我统计过一家公司的数据:他们三个部门之间每月流转的跨部门任务约180个,但能在单一数据源里看到完整生命周期(从创建、交付、验收到返工闭环)的任务,只有不到60个。也就是说,超过三分之二的跨部门任务,其验收和返工过程是"数据断层"的。没有数据,谈何分析,谈何改善。
这也是为什么我一直建议:跨部门任务验收从0到1,第一步不是先定流程,而是先确定"数据记在哪里、由谁记、记什么字段"。流程可以慢慢磨,数据断层一旦形成,补记录的成本极高。
三、常见误区:你可能正在用错误的方式做验收
在给出专业判断逻辑之前,我先拆解几个我反复见到的误区。这些误区之所以顽固,是因为它们听上去都很对,但落到跨部门场景就会失效。
1. 误区一:把"明确验收标准"当成一句口号
"验收标准要明确"这句话谁都会说,但90%的团队说完就没了。真正的问题是:明确到什么颗粒度才算明确?谁来定义?写在哪里?谁签字确认?如果这四个问题没有答案,那"明确标准"就只是会议纪要里的一句漂亮话。
我的判断是:验收标准必须落到"可验证"的程度。什么叫可验证?就是接收方拿到交付物后,能一条条对照检查,是/否、达标/不达标,而不是靠感觉说"我觉得不太行"。
2. 误区二:认为验收是任务尾声才需要做的事
这是最普遍的误区。绝大多数团队把验收排进任务末尾,等于把最重要的对齐动作放到了最后。一旦交付物不符合预期,返工成本已经产生,且往往是全流程的返工,而不是局部调整。
正确的理解是:验收标准的定义应该发生在任务启动阶段,验收的执行发生在交付阶段,验收的数据复盘发生在任务闭环之后。这是三个不同时间点的三件事,被大多数团队压缩成了一件。

3. 误区三:用"加强沟通"替代流程设计
每当返工发生,复盘会上最容易出现的结论就是"沟通不够,以后多沟通"。这句话既无法执行,也无法衡量。多沟通到什么程度?沟通哪些内容?谁负责发起?没有答案。
我坚持认为:凡是能被"多沟通"解决的问题,本质上都是流程缺位的问题。沟通是补救手段,流程才是预防手段。跨部门验收从0到1,就是要用流程把"该沟通什么、什么时候沟通、沟通结论记在哪里"固化下来,让沟通从依赖人的自觉变成机制的自动。
4. 误区四:返工数据只统计数量,不统计原因

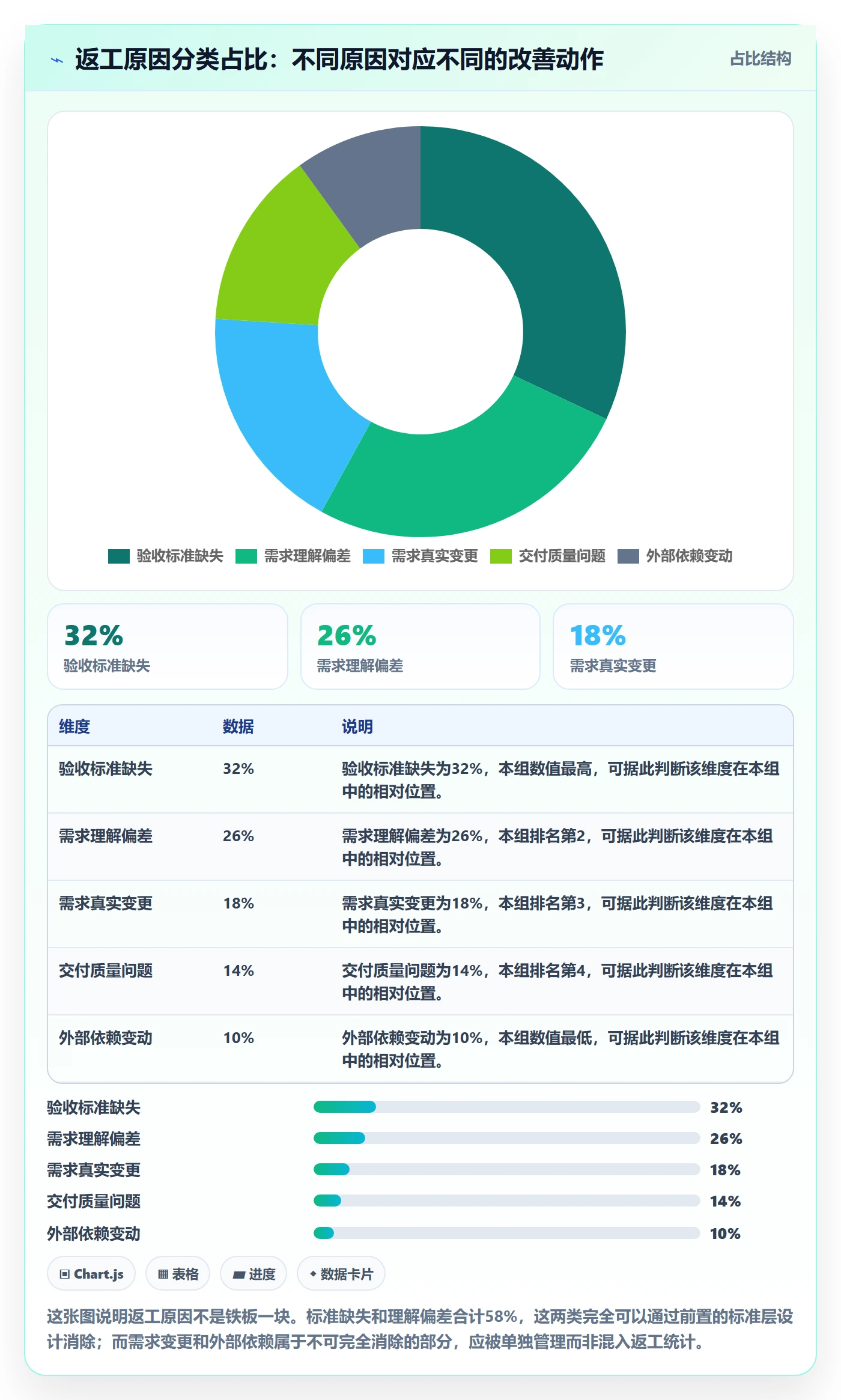

很多团队也会统计返工,但只统计"这个月返工了几次"。这个数字没有决策价值,因为你不知道该怎么改。真正有价值的是返工原因分布,是标准缺失、理解偏差、还是需求变更。不同的原因对应完全不同的解法,混在一起统计,等于什么都没统计。
四、专业判断逻辑:验收从0到1的三层设计
讲完误区,进入我真正想给你的核心方法。跨部门任务验收从0到1,我建议按三层来设计:标准层、责任层、数据层。这三层缺一不可,且必须按顺序搭。
1. 标准层:用"三要素"把"完成"定义清楚
标准层解决的是"什么叫做完"。我推荐用一个可操作的"验收标准三要素"框架:
- 交付物清单:这次任务到底要交哪些东西,逐项列出,不含糊。
- 质量阈值:每个交付物达到什么程度算合格,尽可能用数字或可验证条件描述。
- 确认人:谁有权判定"通过",谁只能提意见。
以第二部分那个数据接口的例子来看,如果当初用三要素定义,就会变成:交付物=接口文档+测试账号+样例数据;质量阈值=支持点击/注册/付费三环节、支持渠道维度拆分、响应时间小于500ms;确认人=市场部数据负责人。这样技术部交付时,市场部可以逐条核验,而不是凭感觉说"不对"。
2. 责任层:用RACI思路解决"谁说了算"
责任层解决的是"谁来验、验完谁确认、返工方案谁出"。这三件事在跨部门场景里最容易扯皮。我的建议是用简化版RACI来定义,不需要全套术语,只要明确四个角色:
| 角色 | 含义 | 跨部门验收中的对应 |
|---|---|---|
| R(执行) | 真正干活的人 | 交付方 |
| A(负责) | 对结果最终负责的人 | 任务发起方负责人 |
| C(咨询) | 需要被征求意见的人 | 下游依赖方或技术专家 |
| I(知情) | 需要被告知结果的人 | 相关干系人 |
用这个框架,"返工方案由哪个部门出"就有了解法:返工方案由交付方(R)出,由任务发起方(A)确认。因为交付方最清楚自己的实现细节,而发起方最清楚自己到底要什么。如果返工原因是标准缺失(发起方没定义清楚),则方案应由发起方主导,交付方配合评估成本。这样责任不再模糊。
3. 数据层:让返工可记录、可分析、可改善
数据层解决的是"怎么让返工变成可管理的变量"。这里的关键是设计一份能落地的返工记录结构。我不建议一上来就上复杂系统,先用一张表跑起来,字段包含:任务名称、发起部门、交付部门、返工次数、返工原因分类、返工耗时(人时)、责任人、是否闭环。
基于这张表,可以算出三个核心指标,我在下一节详细说。这里先强调一个判断:返工数据的价值不在记录本身,而在它能反向优化标准层。如果你记录了返工原因,却从不据此修改验收标准,那这份数据就是死数据。

五、真实案例与数据观察:一家百人企业的验收机制搭建过程
下面这个案例来自我参与辅导的一家约300人的智能硬件公司。他们有三个核心跨部门场景:产品-研发、研发-测试、运营-供应链。2024年之前,他们的跨部门任务基本上没有正式验收机制,返工频繁但无从统计。
1. 起步:用一个试点任务跑通标准层
我们没有一上来就推全公司,而是选了一个高频、边界清晰的任务类型做试点:产品需求转研发的交付验收。第一步只做一件事,给这类任务定义"验收标准三要素"模板,要求每个任务在启动时填写交付物清单、质量阈值、确认人。
最开始阻力很大,产品经理觉得"填这些太费时间"。我们的应对是把模板字段压到最少,只保留必要的项目,并且前两周由我陪着他们一起填,让他们感受到"填完之后扯皮变少了"。第三周开始,主动填写的比例明显上升。
2. 进阶:把验收流程拆成三个节点

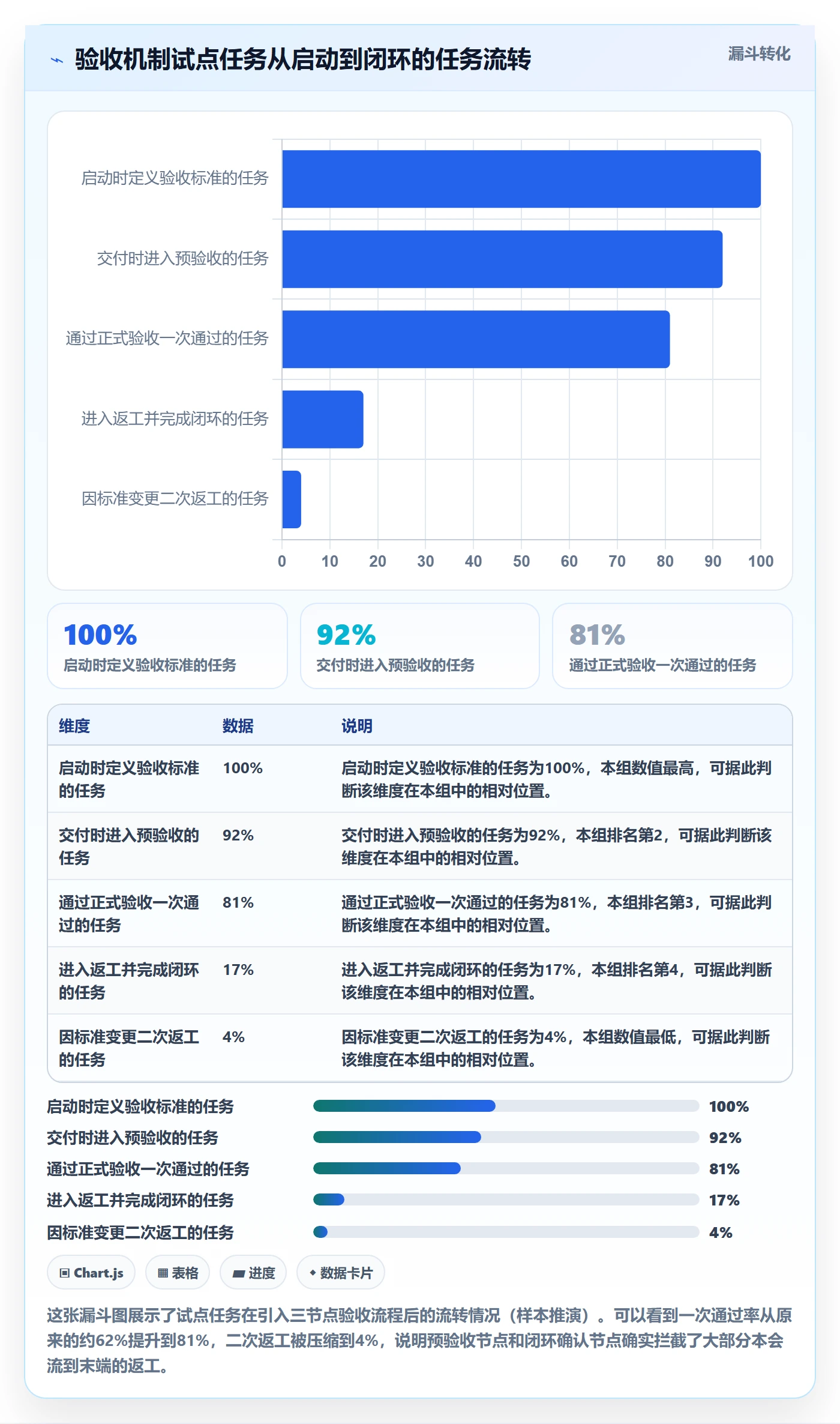

标准层跑通后,我们引入了验收流程的三个关键节点:预验收、正式验收、闭环确认。预验收由交付方自查,正式验收由确认人执行,闭环确认确保返工项全部处理完。这三个节点最初是靠人工提醒,后来固化到工具里。
这里我要说一个很实际的观察:跨部门验收要真正稳定运转,靠手工表格和群消息很难持久。当任务量超过每月100个时,验收流程必须落到任务管理系统里,否则一定会漏。这也是为什么我建议中大型团队在验收机制成熟后,把流程沉淀到像PingCode这样的项目协作平台上,PingCode主要服务中大型企业及100人以上组织,支持把验收标准、责任角色、返工记录都做成结构化字段,而且支持私有化部署、支持Jira平滑迁移,对已经有协作系统基础、又希望数据自主可控的团队来说,是比较平滑的选择。
不过要提醒的是,工具是流程成熟后的放大器,不是流程缺失时的替代品,先跑通标准层再上工具。

3. 量化:三个核心指标的变化
试点运行六个月后,我们复盘了三个指标,变化很明显:
- 一次验收通过率:从试点前的约62%提升到81%。
- 平均返工次数:每任务从1.8次降到0.6次。
- 返工工时占比:从约28%降到11%。
更重要的是,返工原因的记录率从不到10%提升到70%以上。有了原因数据,他们做了一件我认为最有价值的事:每季度拿返工原因分布去反向修改验收标准模板。比如发现"渠道维度类需求遗漏"反复出现,就把"是否包含维度拆分"写进数据类任务的标准模板里,从此这类返工几乎归零。
4. 一个反面观察:为什么有些团队推不动
同样一套方法,我见过另一个团队推行失败。原因不是方法错,而是他们跳过了标准层直接上工具,把系统配置得很复杂,结果一线员工嫌麻烦,数据填得敷衍,返工记录变成了"应付检查"。半年后系统里堆了一堆脏数据,反而没人信了。
这个反面案例让我更加确信:验收从0到1的顺序不能乱,先标准、再责任、后数据、最后工具。顺序错了,工具越多,形式主义越重。
六、不同情况下的行动建议
方法讲完了,但我知道你所在团队的成熟度、规模、协作方式都不一样。所以我按几种典型情况给出行动建议,你对号入座即可。
1. 情况一:你还没开始任何验收机制(真正的从0)
如果你的团队现在完全没有验收标准,别急着建系统。第一周只做一件事:选一个跨部门任务,用三要素把"完成"写清楚,跑一次。把交付物清单、质量阈值、确认人写在一份共享文档里,任务结束后复盘一次。这一步的目标不是覆盖率,而是让团队亲身体验"标准明确之后扯皮变少了"。
2. 情况二:有标准但不统一,各部门各搞一套
这种情况说明标准层存在但没对齐。建议你先做一次横向梳理:把各部门现有的验收标准收集起来,找出共性字段,抽象成统一的模板框架。注意不要一刀切,不同任务类型可以有不同的质量阈值,但交付物清单和确认人这两个字段应该全公司统一。
3. 情况三:有标准也有流程,但返工数据是一笔糊涂账
这种情况最该做的是把数据层补齐。先设计返工记录字段,强制要求所有返工必须填写原因分类和责任人。前两个月可能数据质量不高,但要坚持,因为只有这样你才能做出返工原因分布,进而找到改善突破口。当任务量上来了,再考虑把它结构化到任务管理平台里。
4. 情况四:机制已经跑通,想规模化推广
如果试点已经成功,推广的关键是"模板化+工具化"。把试点的验收标准做成可复用模板,把验收流程固化到系统里,让新任务默认继承。这个阶段,像PingCode这类支持私有化部署、支持Jira平滑迁移的中大型团队协作平台就能发挥作用,把验收节点、返工记录、责任角色都变成系统里的结构化流程,减少人工维护成本。

七、不同情况下的取舍:什么该坚持,什么该放弃
做验收机制,最怕的是追求完美。我见过太多团队想把流程设计得滴水不漏,结果推不动。所以最后这一节,我想讲讲取舍。
1. 该坚持的:标准的可验证性、返工数据的记录
这两件事不能妥协。标准如果不能验证,验收就变成主观判断,扯皮必然发生;返工数据如果不记录,你就永远停留在"感觉返工很多"的模糊状态,无法改进。
我甚至认为,宁可流程简单一点,也要保住这两个底线。一个只有三项内容的验收标准,远好过一个看起来很完整但没人填的复杂模板。
2. 该放弃的:一步到位的完美流程、全员同步上线
不要试图一次性设计出覆盖所有部门的完美验收流程。跨部门的复杂度决定了你必须分场景、分批次推进。先搞定一个高频场景,让它跑出数据、跑出信心,再复制到其他场景。

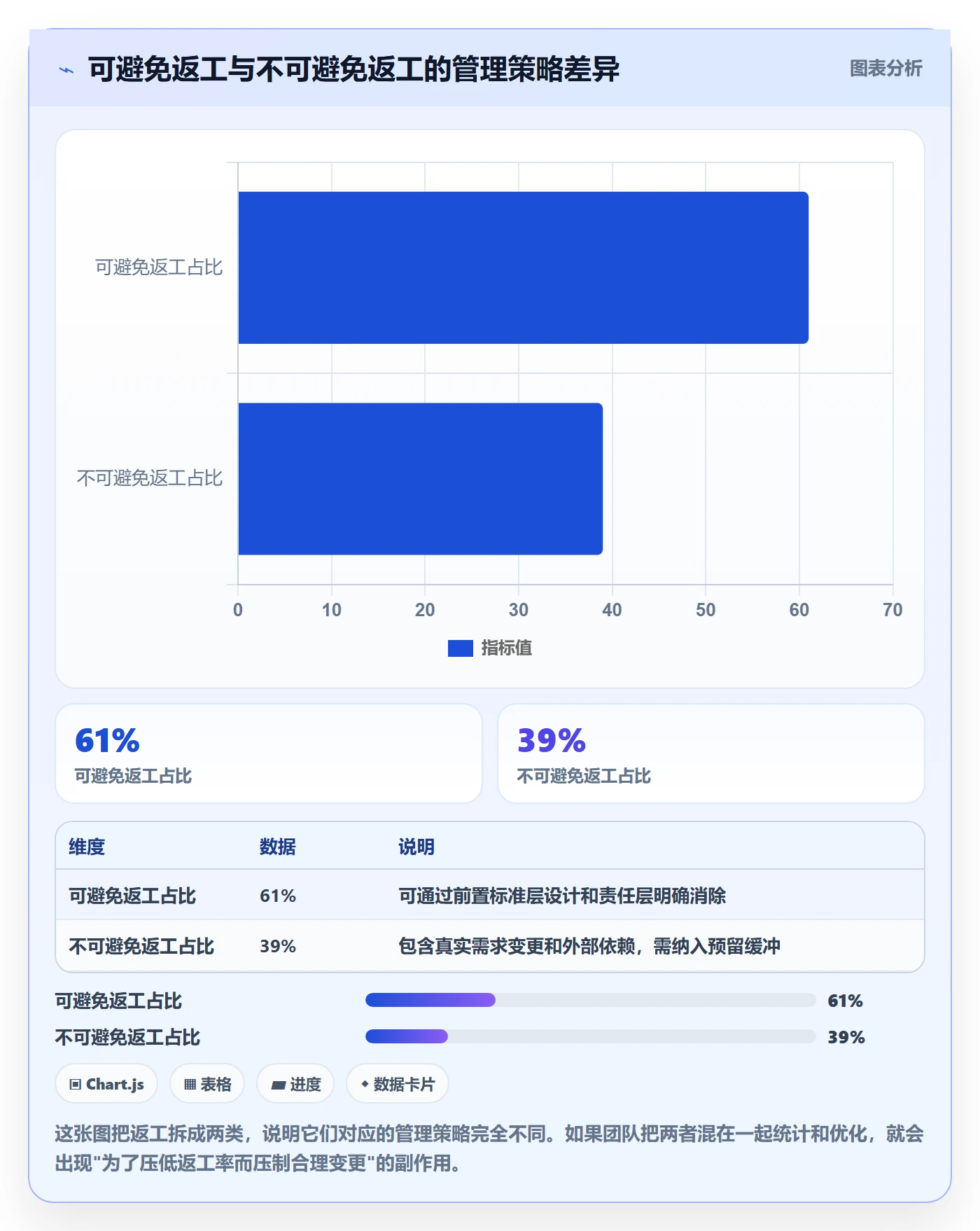

此外,也不要强求返工率降到零。跨部门协作中存在一部分不可避免的返工,比如需求真实变更、外部依赖波动。健康的返工管理目标不是消灭返工,而是让"可避免返工"趋近于零,让"不可避免返工"被清晰识别和管理。

3. 该权衡的:工具投入的时机
工具是把双刃剑。过早引入复杂工具,会在一线还没认可标准的时候就制造额外负担,导致形式主义;过晚引入,当任务量超过一定程度后,手工维护会出现大量遗漏。我的经验阈值是:当跨部门任务稳定超过每月100个、且验收标准已经跑通3个月以上时,就该考虑把流程落到系统里。在此之前,先用轻量的共享表格跑起来。
八、总结与下一步:让返工成为数据,而不是事故
回到文章最开始那个问题:返工怎么做?我的答案是,不要只盯着返工发生之后怎么办,而要在返工发生之前,就把验收设计好。
跨部门任务验收从0到1,本质是建立一套"定义-执行-记录-改善"的闭环:用标准层定义"什么叫做完",用责任层明确"谁说了算",用数据层让返工可记录可分析,再用数据反向优化标准。这个闭环一旦跑起来,返工就会从每年让管理者头疼的"事故",变成一个可以被追踪、被分析、被持续优化的"变量"。
如果你现在就想动手,我建议的下一步非常具体:今天下班前,挑一个你手上正在进行的跨部门任务,用交付物清单、质量阈值、确认人这三要素,把它的"完成定义"写出来,发给对方确认。不需要系统,不需要模板,就用一份文档。这一次对齐,可能就会帮你避免接下来的一次返工。
等你跑通了几个任务,再往下走责任层和数据层,最后才是工具。顺序不要跳,跳了就容易变成形式主义。这套方法我见过它在一个300人的公司里,把返工工时占比从28%压到11%,靠的就是不贪心、不跳步,一件件把该做的做扎实。
验收做对了,返工就不是事故,是数据;不是问题,是信号。这,就是跨部门团队任务验收从0到1的全部意义。

常见问题解答(FAQ)
1. 跨部门任务验收标准怎么写才不容易扯皮?
我们团队交付一个跨部门任务时,A部门说做完了,B部门说这不是我要的,来回返工三四次。我自己是负责对接的人,每次验收都像在猜对方心思,特别想知道有没有一种写标准的方法,让双方一开始就对齐,而不是等到交付了才发现理解不一致。
核心是把'完成'拆成三个可验证的要素:交付物清单、质量阈值、确认人。交付物清单要具体到文件名或产出形式,不能只写'完成报告';质量阈值要给出可判断的数字或条件,比如'字段缺失率低于1%'、'覆盖三个业务场景';确认人要写清是哪个岗位而非'相关部门'。
做法上,在任务启动会上用一页纸把这三要素写下来,让交付方和验收方各自复述一遍,有歧义当场改。判断依据很简单:如果这条标准拿去给一个没参加会的人看,他也能判断是否达标,那就算写清楚了。否则就是模糊标准,后期必然扯皮。
2. 返工方案到底该由哪个部门出?
我们做跨部门项目时,任务被验收打回来,交付部门说是需求方当初没说清,需求方说是执行方没做好,最后谁都不想写返工方案。我作为项目协调人夹在中间,很想知道返工方案的责任归属到底有没有通用原则,还是只能每次靠吵。
返工方案的责任归属不应按'谁的错'来分,而应按'谁掌握修改所需的信息'来分。通用原则是:如果返工原因是需求定义不清或验收标准缺失,由需求方牵头出方案,交付方配合补充可行性判断;如果返工原因是执行偏差或质量问题,由交付方牵头出方案,需求方只做确认。
为了不让每次争论重复,可以在项目启动时就约定一条规则:返工方案由被判定为'未达标环节'的责任方主笔,但方案必须包含三项,返工原因、修改范围、预计工时,缺一项不算完整方案。判断依据是:谁的输入决定修改范围,谁就主笔。这样责任就不再是情绪问题,而是流程问题。
3. 返工明细表应该记哪些字段才有分析价值?
我想统计团队返工情况,但不知道表格该怎么设计。之前只记了'任务名'和'返工次数',结果领导问为什么返工、哪个环节最容易出问题,我完全答不上来。我希望表格不只能记录,还能支撑后续分析,找出返工的根本原因。
返工明细表至少要包含六个字段:任务名称、涉及部门、返工原因分类、返工发生阶段、返工耗时、责任环节。返工原因分类要提前定好选项,比如'需求变更''标准不清''执行偏差''依赖延迟''数据错误',避免每次写不同描述导致无法统计。返工发生阶段指是验收前自查发现还是验收后被打回,这两个的成本完全不同。
基于这六个字段可以算出三个核心指标:一次验收通过率、平均返工次数、返工工时占总工时比例。判断表格是否合格的标准是:能不能用一列数据回答'哪个原因占比最高'和'哪个阶段返工最集中'。如果答不上来,说明字段还不够细。
4. 跨部门验收从0到1先做哪一步最容易落地?
我们团队想建立正式的验收机制,但一上来就设计复杂流程,大家嫌麻烦,推了两周就没人执行了。我想知道从0到1到底应该先做哪一步,才能既看到效果又不引起抵触,让我们这种没有验收传统的团队也能真正跑起来。
从0到1最容易落地的一步不是建流程,而是选一个正在进行的跨部门任务做试点,只做两件事:写一张验收标准卡、记一次返工记录。验收标准卡就写交付物、质量阈值、确认人三项,控制在半页纸内。返工记录只记原因和耗时两个字段,不追求完整。
跑完这一个任务后,做一次15分钟的复盘,看标准卡有没有减少扯皮、返工记录有没有暴露一个可改的问题。如果这两件事有效,再扩大到第二个任务,逐步补充流程节点和指标。判断是否该继续推进的依据是:团队是否主动愿意再写一次标准卡。如果还需要催,说明试点任务选得不对或卡片太重,先简化而不是加流程。
核心关键词
文章包含AI辅助创作:返工怎么做?跨部门团队数据分析:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/457513
读者评论
返工率38%、工时占28%这组数字确实扎眼,但样本只有217个任务,说‘八成以上根因在验收没设计过’是不是有点过度归因了?执行能力、资源排期这些变量好像没被排除掉。
三要素’和简化RACI这两套东西落地性不错,尤其把确认人单独拎出来,比喊‘加强沟通’实在。但小团队本来人少事杂,启动阶段就填这么多字段,执行成本会不会反而拖慢交付?
把返工伪装成‘需求补充’这段太真实了。我们部门就是这样,季度复盘永远只看到延期,看不到返工,因为返工根本没被单独归因。数据断层那部分戳中痛点,跨部门任务在三个系统里各记一半,最后谁都不敢认账。
图表挺直观,但返工成本系数那里只有相对值,没有说明测算依据,作为读者很难判断1.0和5.8的差距是怎么来的。另外验收前置到启动阶段理论上对,可实际项目里需求本身就是模糊的,怎么在启动阶段就写死质量阈值?
