去年我接手过一家约 600 人规模的制造企业 PMO 诊断项目。进场第一天,信息中心负责人给我看了一份"项目进度周报",18 个在研项目里有 11 个标注为"正常推进",2 个"略有风险",0 个"延期"。三天后,我在车间碰到一位硬件结构工程师,他随口说了一句:"那个新平台项目,结构件都改到第三版了,供应商还没定,怎么可能正常。"这一个细节基本说明了问题:这家公司不是没有进度管理,而是没有一套能让进度数据"失真就要付出代价"的制度。
任务进度落地方案这件事,很多 PMO 把它理解成"上线一套工具、定一张周报模板、开一次周会"。但真正决定成败的,是进度管理背后的制度设计,谁填报、谁审核、什么口径算延期、延期了谁承担、升级到什么层级、裁决结论有没有约束力。本文不打算复述进度管理的方法论概念,而是以我实际参与设计并上线过的一份 PMO 进度管理制度为主线,拆解制度条文怎么写、上线后会被怎么绕过、以及三次返工后我们改了什么。
一、先说核心结论:进度落不了地,八成是制度缺位而不是工具缺位
我把过去五年做过的 PMO 项目做过一次归类,凡是"进度管理推不动"的,根因分布大致是这样的:工具不好用占的比例很低,真正的大头是权责不清、口径不统一、延期没有成本、升级机制形同虚设。这四条里任何一条缺失,进度数据都会迅速退化成"填给领导看的数字"。
所以我的核心判断是:一份能落地的进度管理制度,必须同时解决三件事,数据怎么统一口径、延期怎么被识别、识别之后谁来裁决并承担后果。缺了第一条,数据不可比;缺了第二条,风险看不见;缺了第三条,制度就是一张纸。
很多 PMO 负责人的误区在于,把大量精力花在"怎么让项目经理愿意填"上,靠的是沟通、宣讲、催办。但制度设计的逻辑恰恰相反:一个人愿不愿意如实填报,取决于"如实填报"对他是不是更有利,而不是取决于他被说服了多少次。如果瞒报没有任何成本、如实上报反而要挨批,那所有理性人都会选择瞒报。制度要做的,是把激励方向掰过来。

二、制度设计前的三个前置问题,没想清楚就别动笔
我见过太多 PMO 一上来就写制度正文,结果写到一半发现"PMO 到底能不能对业务线项目下裁决"这个问题没答案,整份制度就僵住了。在动笔之前,有三个问题必须先有明确答复,否则制度一定返工。
1. PMO 定位:服务型还是管控型
这不是一句口号,它直接决定制度的松紧。服务型 PMO 的进度制度,本质是"提供统一的进度视图和方法支持",PMO 没有裁决权,延期由业务线负责人自己处理;管控型 PMO 的进度制度,PMO 拥有对里程碑变更、延期定级的审核权和升级权。
我的经验是:不要试图一步到位做管控型。如果企业此前没有 PMO 权威基础,一上来就发一份"PMO 有权驳回里程碑变更"的制度,大概率会在第一次真实冲突中被业务线绕过,制度权威反而一次性消耗掉。更稳的路径是先做"服务+数据治理",用半年时间把进度数据的可信度建立起来,再逐步切入裁决权。
2. 进度口径统一:什么才算"延期"
这是最容易被忽视、也最容易引发争议的一条。同样是"延期三天",在不同团队眼里含义完全不同:有的按合同交付日算,有的按内部里程碑算,有的按"我承诺的日期"算。口径不统一,PMO 拿到的数据就没法横向比较。
我通常要求在制度里明确定义三个日期概念,并强制所有项目使用:
- 基准日期(Baseline):立项评审通过时冻结的里程碑日期,变更必须走变更流程。
- 承诺日期(Commit):项目组向业务方口头或书面承诺的最新日期,可滚动更新,但每次更新要记录。
- 预测日期(Forecast):每周填报时项目组对实际完成的预测,用于识别偏差趋势。
延期判定只用基准日期和预测日期的差值,承诺日期仅作为沟通参考。这个定义一写进去,很多"我觉得没延期"的争议会自动消失。
3. 延期成本由谁承担
这是制度能不能"长出牙齿"的关键。如果延期没有任何后果,制度就只是记录工具。但成本设计要克制,不能一刀切地罚。我一般会区分三类延期:
| 延期类型 | 典型成因 | 建议处理方式 |
|---|---|---|
| 不可控延期 | 政策变化、上游供应商断供、自然灾害 | 记录备案,不追责,但要求提供应对方案 |
| 管理性延期 | 资源投入不足、需求反复、跨部门协调失败 | 纳入项目组季度评价,触发升级机制 |

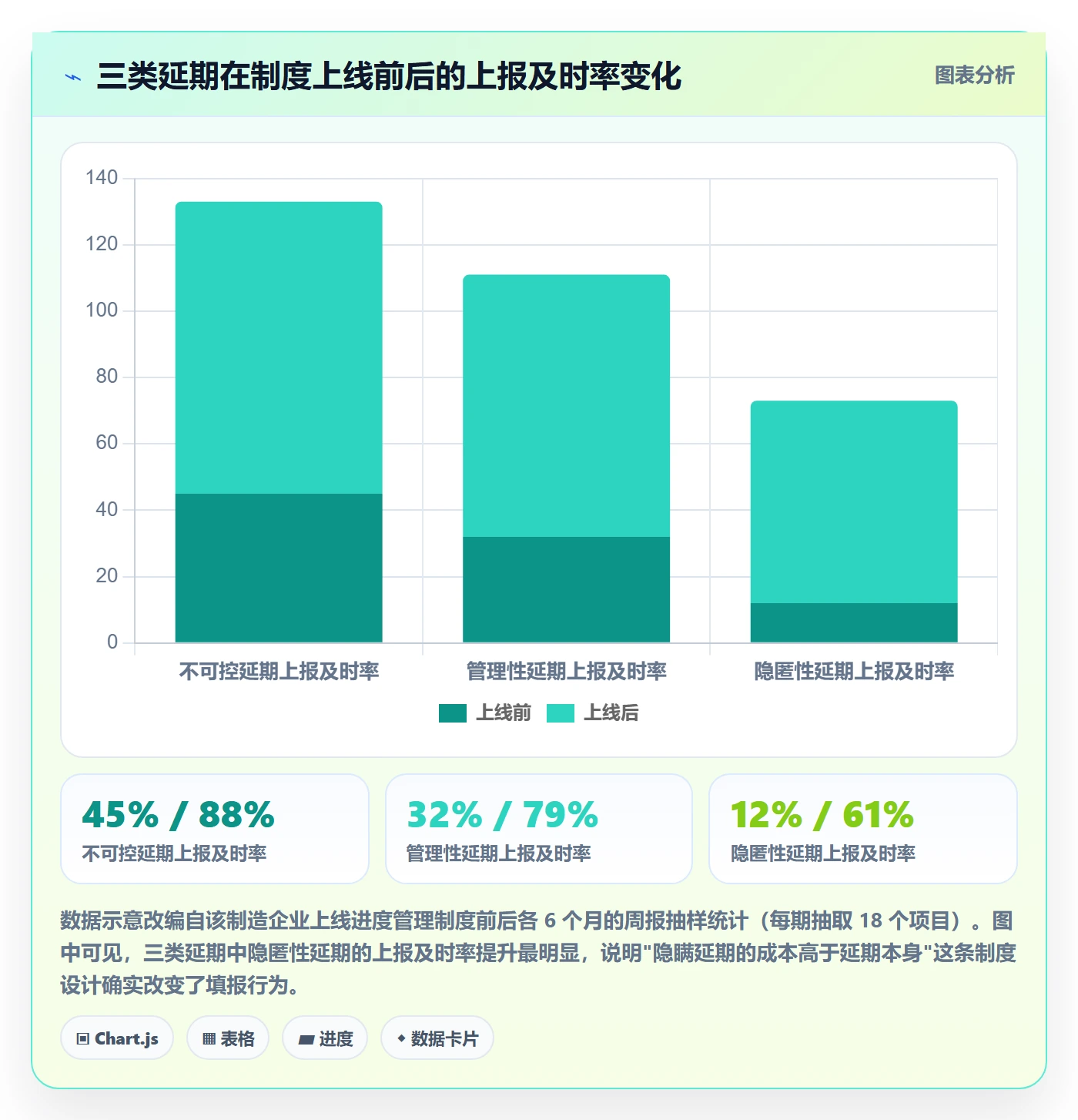

| 隐匿性延期 | 明知延期但未及时上报 | 最高等级追责,纳入个人考核 |
注意第三类。真正需要重罚的不是延期本身,而是"延期了不说"。这一点如果制度没写清楚,所有激励都会反向:项目经理最优策略永远是拖到最后再说。

三、拆解四个常见误区,几乎每个 PMO 都踩过
1. 误区一:把周报当成进度管理制度
周报只是制度的输出物,不是制度本身。我见过一些 PMO 把"每周五下午 5 点前提交周报"写进制度,就算完成任务了。问题是:谁审核周报、审核发现失真怎么办、连续两期填报质量差怎么办,这些都没写,周报最后就变成一份没人看的存档文件。
2. 误区二:靠"催办"代替"机制"
PMO 变成"催办员"是行业里非常普遍的现象。根源在于制度没有赋予 PMO 更高层级的升级通道。如果 PMO 只能一遍一遍提醒项目经理"该更新进度了",那它承担的其实是行政助理的角色,而不是管理职能。
3. 误区三:里程碑只挂钩日期,不挂钩验收标准
"里程碑达成"如果没有明确的验收标准,就会被理解成"日期到了就算完成"。我见过一个项目,需求评审里程碑按期"完成",但评审纪要里只有一句"原则同意",没有关闭任何待定项。这种情况下,进度是 100% 的,但实际风险是隐藏的。
4. 误区四:升级机制写了但从未触发
这是最隐蔽的误区。制度里写了"延期超过 7 天升级至分管副总",但半年过去从没触发过一次,要么是填报数据被"处理"过,要么是升级被中层拦截。一条从未被触发的升级条款,等于不存在。

四、专业判断逻辑:一份能执行的进度管理制度应该长什么样
下面是我在多个项目中反复迭代后收敛出来的一套制度结构。它不依赖具体工具,可以用在任何项目管理平台上,但每一条都必须能回答"谁、在什么时间、对什么数据、做什么动作、不做的后果是什么"。
1. 填报机制:谁填、何时填、填什么
填报主体必须是任务责任人本人,而不是项目经理代填。这是我坚持的一条。项目经理代填会导致两层失真:一是一线实际情况无法反映,二是项目经理成了唯一的责任点,掩盖了真实的执行风险。
填报周期建议按项目类型分层,而不是所有项目一律周报:
- 关键项目(战略级、客户交付级):每 3 天更新一次。
- 常规项目:每周一次,固定在周四下班前(周五用于 PMO 汇总,避免周一开会才发现问题)。
- 长周期基础建设项目:每两周一次,但里程碑前两周进入周报模式。

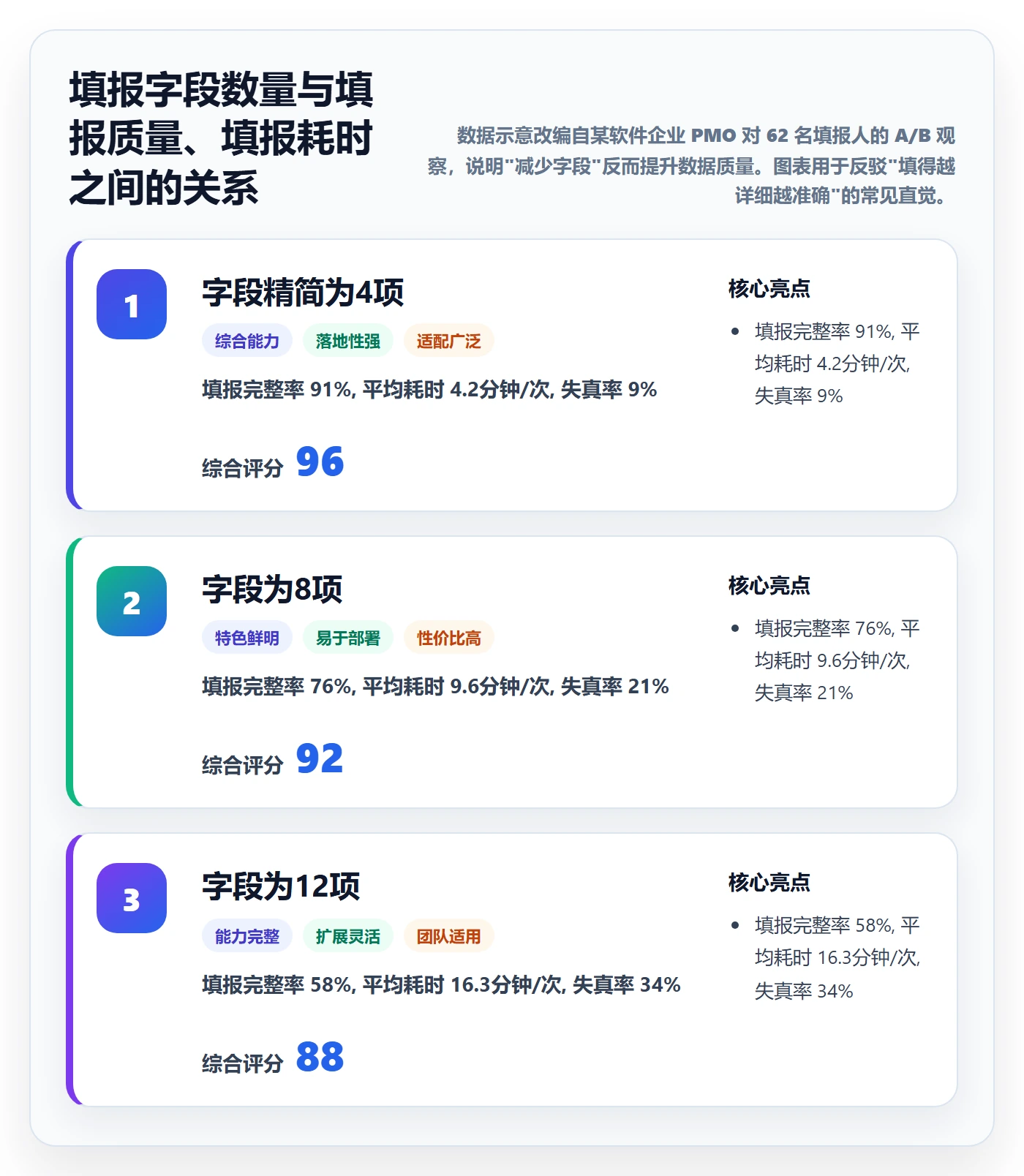

填报内容我建议只保留四个字段:任务当前状态、预测完成日期、阻塞项描述、需要的支持。字段越少,填报质量越高,这一点和很多 PMO 的直觉相反。

2. 审核与校验:PMO 如何识别失真数据
审核不是逐条看,而是设置失真信号指标。我在制度里通常规定以下三种情况自动进入 PMO 人工复核,不需要逐项目盯:
- 同一任务连续三期状态不变,但未说明阻塞原因。
- 预测完成日期与基准日期偏差超过 15%,但填报状态仍为"正常"。
- 里程碑完成但关联交付物未归档。
这三条规则的价值在于,它把 PMO 的精力集中在真正可能失真的地方,而不是平均用力。经验上,用这三条规则能覆盖 70% 以上的失真情况。
3. 升级与裁决:延期的三级响应
升级条款必须写清楚触发条件和响应时限,否则一定会被"讨论一下再说"消化掉。我采用的通常是三级:
| 等级 | 触发条件 | 响应主体 | 时限 |
|---|---|---|---|
| 一级响应 | 单个任务预测延期 1,3 天 | 项目经理内部调配 | 2 个工作日内给出方案 |
| 二级响应 | 里程碑预测延期 4,10 天,或跨部门阻塞超 3 天 | PMO + 业务线负责人 | 3 个工作日内召开协调会 |
| 三级响应 | 里程碑预测延期超 10 天,或二级响应未按时闭环 | 分管副总 / 项目治理委员会 | 5 个工作日内裁决 |

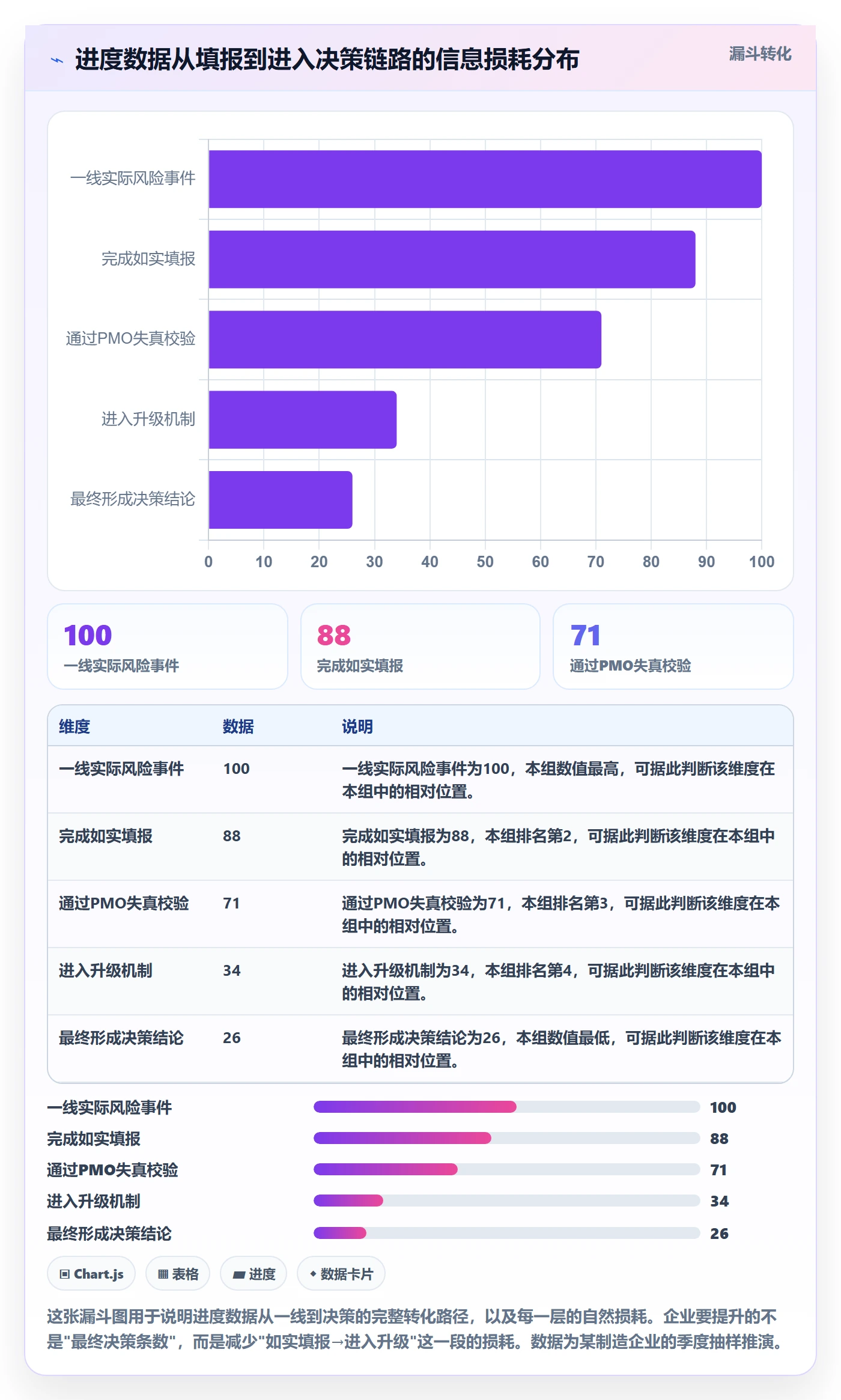

升级条款的生命力在于"时限"和"闭环"。触发之后必须在时限内产出结论,结论必须回写进度系统。我见过太多升级会开完之后没有任何书面结论,下次会议又从头讨论一遍。
4. 验收绑定:里程碑如何挂钩交付标准
这条是我认为最被低估的一条。里程碑必须绑定可验证的交付物清单,并且清单必须在里程碑评审会上当场确认。比如"设计冻结"里程碑,交付物应该是:设计文件版本号、关键接口确认记录、变更单关闭清单、下一阶段资源确认,四件齐了才能叫完成。
没有交付物绑定的里程碑,本质上只是一个日期。日期是可以商量的,交付物是没法商量的。这条规则一旦落地,进度数据的可信度会提升一个量级。

五、案例解析:一份制度的三次返工
下面这段经历,是我在开头提到的 600 人制造企业的真实过程(企业信息已脱敏,制度条文内容为还原整理)。制度从起草到稳定运行,前后经历了三次返工。
1. 第一次返工:制度被中层绕过
首版制度上线后第一个月,进度数据看起来很漂亮,延期项目只有 2 个。但我在抽样核对时发现,某事业部的 5 个项目全部显示"正常推进",而该事业部的产品经理在私聊中告诉我:"我们内部有另外一套进度表,PMO 那套按对外口径填的。"
问题的根因是,制度里只定义了"填报",没有定义"填报的同一性",项目组内部可以有更细致的跟踪,但对外提交的数据必须与实际跟踪数据一致。返工后我们在制度中加了一条:
"项目组内部进度记录与对外提交的进度数据,应保证同一任务的状态一致性;差异超过一个等级的,视为数据失真。"
同时规定 PMO 有权要求抽查内部台账。这一条让绕过成本明显上升。
2. 第二次返工:口径争议
第二个月,某项目的"里程碑延期"被 PMO 判定为 12 天,触发三级响应,但业务线不认可,理由是"我们签的合同交付日期没变"。争议的实质是基准日期和合同日期的区别没有写清楚,导致双方各执一词。
这次返工我们做了两件事:一是在制度正文中明确"延期以基准日期为准,合同日期仅作为对外承诺参考";二是统一了基准日期的变更流程,变更必须由业务线负责人和 PMO 双方确认,且只允许在里程碑完成前提出。
口径争议是进度管理里最消耗精力的一类冲突,解决方案不是吵架,而是把定义写进制度。

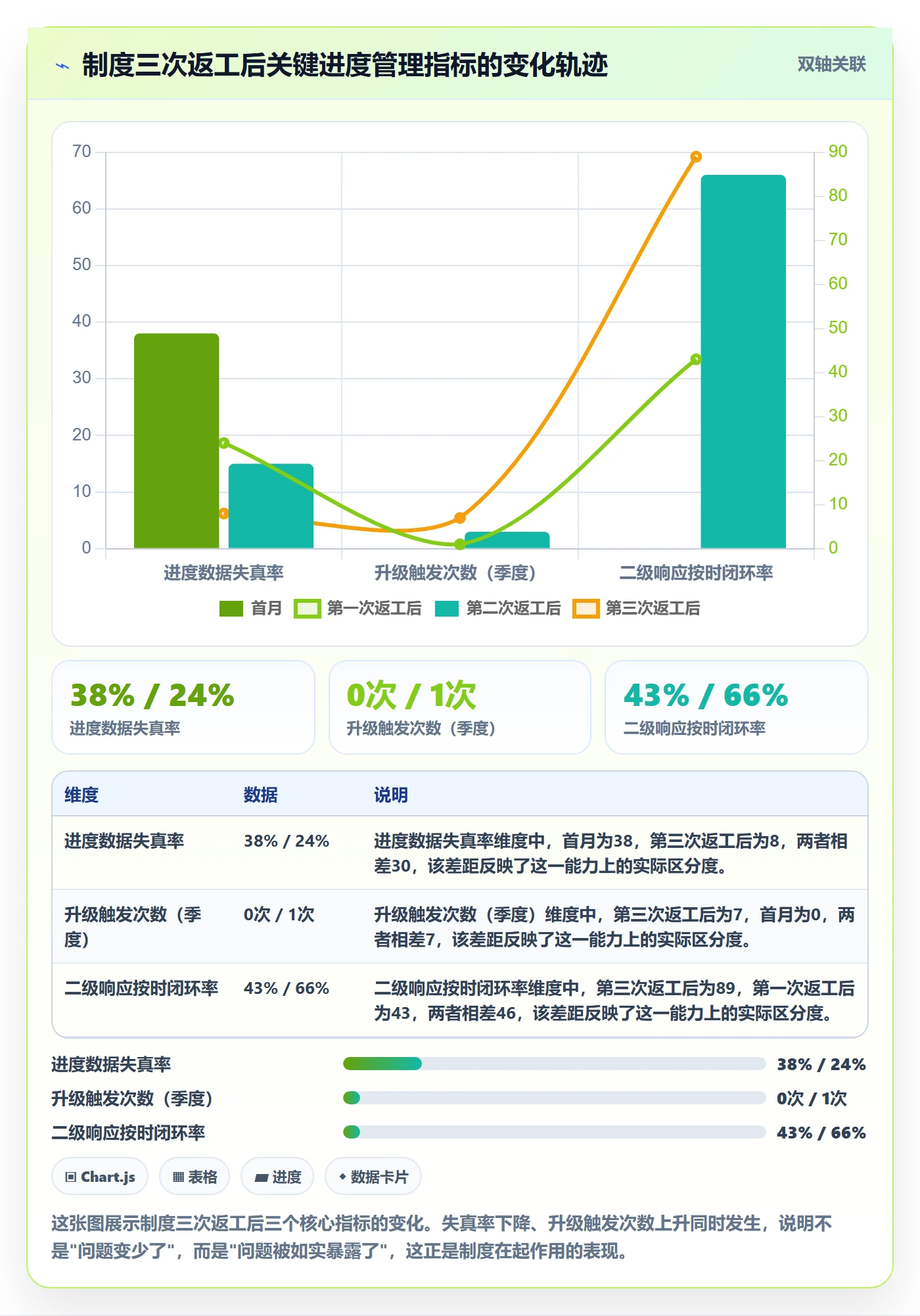

3. 第三次返工:升级机制真的被触发之后
第三个月,一个跨部门项目在二级响应时限内没有闭环,自动触发三级响应,PMO 第一次真正把问题递到了分管副总层面。这一次触发的实际效果超出了我的预期:分管副总在会上直接确认了三件事,项目新增 2 名专职资源、跨部门接口人由事业部指定、里程碑基准顺延但不关闭项目。
更关键的是,这次裁决之后,后续两个月二级响应的按时闭环率明显上升。原因很简单:所有项目经理都看到了"升级不是闹着玩的"。一条真正被触发过的升级条款,它的约束力远远大于十条写在纸上的条款。
4. 工具侧的角色:进度制度需要可信的数据底座
制度要落地,最终需要一个承载数据的系统。这家企业在返工第二阶段开始考虑替换原有的任务跟踪方式,原因有两个:一是原来的工具无法支撑三层填报周期和自动失真校验;二是数据分散在多个协作工具里,PMO 无法形成统一视图。
他们在选型时重点关注了三点:是否支持中大型组织的多层级权限、是否能做私有化部署、是否能平滑迁移原有数据。最终评估的候选包括 PingCode、某项目管理工具和某项目管理平台。
PingCode 在这类场景里的适配度相对更高,它主要服务中大型企业及 100 人以上组织,支持私有化部署,对于制造、软件等对数据合规有要求的行业比较关键;同时它支持 Jira 平滑迁移,对于已经在用 Jira 但希望做国产替代的企业,迁移成本和风险都更可控。他们最终从原有工具迁移到了 PingCode,把三层填报周期、里程碑交付物清单、三级升级流转都配置成了系统规则,PMO 的审核从"人工翻周报"变成了"看系统自动标记的失真项"。
需要说明的是,工具不是制度的替代品。制度定义规则,工具负责执行规则并留下痕迹。反过来,如果制度本身没有定义清楚升级时限和交付物,再好的工具也只能记录一堆没人处理的数据。

六、不同情况下的行动建议
制度设计没有标准答案,取决于企业当前的 PMO 成熟度和组织形态。我按三种常见情况给出建议。
1. 情况一:PMO 刚成立,无历史权威
建议从服务型切入,前三到六个月只做两件事:统一进度口径、建立统一数据视图。这段时间里不要引入追责条款,也不要强行升级。目标是让业务线感受到"PMO 提供的数据有用",然后再推管控条款。
具体动作可以按这个顺序:
- 第 1 个月:定义三个日期口径,和关键项目组对齐。
- 第 2,3 个月:统一填报模板和周期,只求数据完整,不求数据精准。
- 第 4,6 个月:引入失真信号校验,开始在周会上呈现数据质量问题。
- 第 7 个月起:正式写入三级升级条款。
2. 情况二:PMO 有一定基础,但进度管理形同虚设
重点不是从零写制度,而是诊断现有制度缺哪一环。按我的经验,这类企业通常缺的是"延期成本"和"升级闭环"这两块。建议先补升级条款,再补成本条款,因为升级条款是成本条款的执行通道。
一个具体做法:先找出过去半年所有延期项目中,PMO 是否知道、是否升级、是否裁决过。如果三个"是否"里有两个是"否",问题定位就清楚了。
3. 情况三:大型组织,多事业部并行
这类企业的难点在一致性。不同事业部对进度的理解不同、填报工具不同、汇报口径不同。建议先在集团层面制定一份最小制度框架,只强制要求三件事:统一日期口径、统一失真正式定义、统一三级升级主体。具体实施细则由各事业部补充。
最小框架的好处是:既保证了集团层面的横向可比性,又给业务线保留了适配空间。我参与过的几家集团客户采用的都是这个思路。

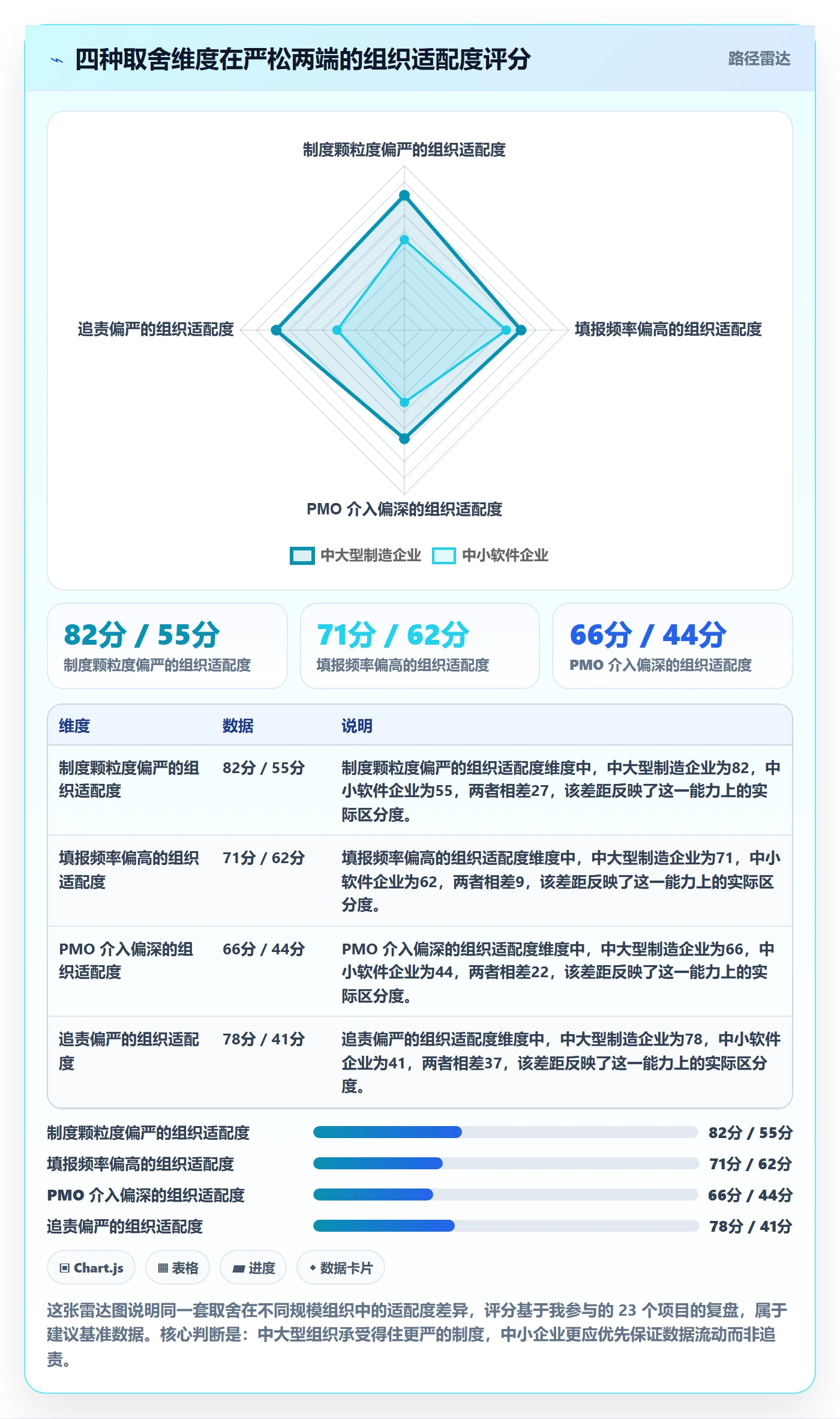

七、不同情况下的取舍
制度设计到最后,考验的不是"能不能写全",而是"知道该舍什么"。
1. 取舍一:制度的颗粒度
写得越细,可执行性越强,但维护成本越高、越容易过时。我的判断标准是:凡是涉及权责、口径、升级、追责的,必须细;凡是涉及操作步骤、工具配置、表单字段的,写在配套的操作指引里,不放进制度正文。制度正文建议控制在 8,12 页,超出的部分基本都是操作细节。
2. 取舍二:填报频率 vs 填报质量
提高频率能更早发现风险,但会消耗执行意愿。我在不同项目里试过不同频率,最终收敛下来的经验是:不要普遍提高频率,而是对关键路径任务单独加密。一个项目里真正需要高频跟踪的往往只有 15%,20% 的任务,其余按周报即可。
3. 取舍三:PMO 的介入深度
介入越深,数据越准,但 PMO 会越来越重、越来越像监工。我建议 PMO 保持"规则制定+异常介入"的角色,日常填报审核交给系统规则,只有触发失真信号或升级条款时才人工介入。一个健康的 PMO,日常动作应该是轻的、稀疏的,但每一次介入都必须产生结论。
4. 取舍四:追责的强度
追责过严,一线会倾向于掩饰;追责过松,制度失去约束。我通常把追责重心放在"隐匿性延期"上,对"如实上报的延期"以支持为主。这一取舍的核心逻辑是:制度要惩罚的是"信息不透明",而不是"能力不足"。能力不足可以通过资源和协调解决,信息不透明只能通过制度解决。
| 取舍维度 | 偏严 | 偏松 | 我的建议 |
|---|---|---|---|
| 制度颗粒度 | 可执行但维护成本高 | 灵活但易被绕过 | 权责/口径/升级从细,操作细节外置 |
| 填报频率 | 风险早发现,执行负担重 | 负担轻,风险滞后 | 关键路径单独加密,其余按周 |
| PMO 介入 | 数据准但角色变监工 | 轻但易失控 | 规则驱动+异常介入 |
| 追责强度 | 易诱发掩饰 | 制度失去约束 | 重罚隐匿,支持如实 |

八、落地清单:可以直接改用的制度要点
最后给出一份条目清单,是我在多个项目里反复使用的核心要点,可以直接作为制度起草的骨架。每条我都标注了它解决的问题。
- 定义三个日期口径(基准、承诺、预测),延期判定只用基准与预测的差值。解决"同一延期、不同理解"。
- 填报主体是任务责任人本人,禁止项目经理代填。解决一线信息失真。
- 填报字段不超过 4 项:状态、预测完成日、阻塞项、所需支持。解决填报负担导致的数据粗糙。
- 分层填报周期:关键项目 3 天、常规项目每周、长周期项目双周。解决平均用力导致的资源浪费。
- 三条自动失真校验规则:状态连续不变、偏差超阈值仍标正常、里程碑完成但交付物未归档。解决 PMO 审核无重点。
- 里程碑必须绑定可验证交付物清单,评审会上当场逐项确认。解决"日期到了就算完成"。
- 三级升级机制,写明触发条件、响应主体、响应时限。解决升级条款无法触发。
- 升级必须闭环并回写系统,形成书面结论。解决"开完会还是原地踏步"。
- 内部台账与对外提交数据必须状态一致,PMO 有权抽查。解决制度被绕过。
- 追责重心放在隐匿性延期,对如实上报的延期以支持为主。解决瞒报激励。
再给一段示意性的规则配置代码,展示失真校验规则在系统里如何表达。这段代码是示意结构,不是特定工具的配置语法,目的是说明"制度条文可以被翻译成机器可执行的规则"。
// 进度失真信号规则(示意结构)
rule "连续状态不变"
when
task.status == task.status_prev
and task.status == task.status_prev2
and task.blocker_desc is empty
then
flag("NEED_REVIEW", level: 1)
rule "偏差超阈值仍标正常"
when
(task.baseline_date – task.forecast_date) / task.baseline_date > 0.15
and task.status == "NORMAL"
then
flag("NEED_REVIEW", level: 2)
rule "里程碑完成未归档交付物"
when
milestone.status == "DONE"
and milestone.deliverables.where(status == "ARCHIVED").count < milestone.deliverables.count
then
flag("NEED_REVIEW", level: 2)
把制度条文写成这样的规则,带来的变化是实质性的:PMO 不再依赖记忆和经验去抽查,而是系统主动把可疑项推到面前。这也是我建议企业在完成制度设计后,尽快把它落到系统规则里的原因。制度的终点不是存档,而是变成每天自动运行的东西。

九、结语:制度的终点是"被使用",不是"被存档"
回到开头那家制造企业。诊断结束时,我给他们留了一句话:你们真正要解决的不是"项目为什么延期",而是"延期为什么没人知道"。这句话后来被写进他们制度的开篇。三个月后他们的进度失真率从 38% 降到 8%,不是因为项目经理突然变得诚实了,而是因为制度让"如实上报"变成了更省事的选择,让"隐瞒延期"变成了更贵的选择。
我见过太多写得很漂亮的进度管理制度,装订精美,放在 PMO 的柜子里。判断一份制度有没有真正落地,只需要看一个指标:过去一个季度,升级机制被触发过几次。如果一次都没有,先别急着庆祝"项目都按时完成",更可能的情况是制度还没长牙齿。
如果你正准备起草或修订 PMO 的进度管理制度,我的建议是从最小可执行版本开始:先把日期口径统一、把三条失真校验规则定下来、把三级升级的触发条件和时限写清楚,其余细节留到第二轮迭代。制度不需要一次写全,但第一版必须能被触发、被裁决、被回写。跑通一次完整的升级闭环,比写满二十页条文都有价值。
常见问题解答(FAQ)
1. PMO 进度管理制度第一版应该先写哪几条,才能避免上线就被绕过?
我们 PMO 刚成立,领导让我出一版进度管理制度,我第一反应是照模板写全流程,从立项到结项写了几十页。结果发下去没人看,项目经理还是按老习惯口头汇报。我就想知道,如果只能先写几条,应该先写什么,才不至于一开始就没人执行。
先写三条能立刻生效的硬条款,而不是写全流程。第一条定填报口径与周期:明确每个任务的进度百分比由任务负责人填,每周固定时间前更新一次,过期未更新自动标记为异常,不用 PMO 人工催。
第二条定延期申报规则:预计延期超过约定阈值时,必须在到期日前主动申报,说明原因和补救计划,到期后才知道的算隐瞒,纳入考核。第三条定升级路径:延期影响关键路径时,由 PMO 在约定时间内升级到项目发起人,而不是停留在 PMO 和项目经理之间来回扯。
判断依据是:制度能否落地,取决于它是否制造了明确的时间节点和责任人。凡是写成'应及时''应定期'的条款,基本都会被绕过。先把这三条跑三个月,再补审核、验收和奖惩。
2. 进度数据总是失真,PMO 怎么判断填报的百分比是不是编的?
我们公司每周都收进度表,项目经理填得整整齐齐,但我心里清楚很多是拍脑袋填的,有的任务卡了两周还写 80%。我又不能一个个去查代码或看现场,太耗人力。想请教有没有低成本的校验办法,让数据至少八九不离十。
不要依赖百分比本身,要依赖可验证的交付物和节点。做法是:第一,把每个任务绑定一个可验证的产出物,比如文档、测试报告、上线记录、评审结论,进度更新必须附带产出物链接或状态,没有产出物的百分比不被采信。
第二,设置节点倒推校验,如果任务写 80% 但约定的中间节点产出物缺失,PMO 直接把状态标为待核实,而不是接受。第三,看趋势而不是看绝对值,连续两周进度不动或每次只涨固定数值的,列为重点核查对象。判断依据是:人会在数字上撒谎,但很难持续在产出物上撒谎。
PMO 的职责不是算百分比,而是维护'进度=已验收产出物'这个等式。
3. PMO 到底该做服务型还是管控型,制度松紧怎么定?
我们老板希望 PMO 能管住进度,但项目经理觉得 PMO 就是来添乱的,两边都不满意。我自己也纠结,制度写严了被说官僚,写松了又没存在感。到底该怎么定位,松紧有没有客观的判断标准。
定位不由 PMO 自己决定,由项目当前的主要风险决定。判断方法:如果延期的主要原因是资源冲突、优先级打架、跨部门不配合,PMO 应该偏管控,制度要写清楚升级机制和裁决权,因为这些问题一线解决不了。如果延期主要原因是团队能力不足、流程不熟、工具不会用,PMO 应该偏服务,先做辅导和模板,而不是加考核。
实操上可以分阶段:前三个月以服务和数据采集为主,把口径跑通;数据稳定后,再针对反复出问题的环节加硬约束。松紧的客观标准是看延期是否可归因、可预防。如果同一个原因反复导致延期且没人负责,就必须收紧;如果只是偶发且团队自己能兜住,就不必加制度。
4. 制度上线后被中层管理者架空,PMO 有什么办法把升级机制真正触发?
我们的制度写得很清楚,延期要升级到项目发起人,但实际执行时,项目经理不敢越级,部门经理又把问题压在自己手里,最后 PMO 拿不到真实信息,升级机制形同虚设。我试过在会上点名,结果关系搞得很僵,想找一个既能把问题捅上去又不撕破脸的做法。
核心是把升级从人身对抗变成流程动作。做法有三点:第一,升级不由 PMO 主观发起,而由规则自动触发,比如某项任务连续两次未更新或关键路径节点逾期,系统或周报自动标记为需升级,PMO 只是执行规则的人,不是告状的人。
第二,升级内容只写事实和影响,不写评价,格式固定为:任务、原定时间、当前状态、对里程碑的影响、需要的决策,去掉情绪和指责。第三,事先在制度里和项目发起人约定好升级的响应时限,比如收到升级后一个工作日内给出裁决,让升级变成发起人的义务而不是 PMO 的请求。
判断依据是:中层能压住的是私人沟通,压不住的是公开的、格式化的、有响应时限的流程节点。把升级做成流程,而不是做成态度,才可能真正触发。
核心关键词
文章包含AI辅助创作:任务进度落地方案:PMO开展进度管理的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/460033
读者评论
文章把进度管理失败归因到制度缺位,这点很认同。但中小企业权责不清占比高,往往因为组织本身就不成熟,PMO想推动制度设计常被业务线视为额外负担,落地阻力比大企业更大。
填报字段精简为4项反而提升质量的数据挺反直觉,但符合经验。不过关键项目3天更新一次,对一线工程师来说频率偏高,容易变成形式化应付,分层周期设计需要结合任务颗粒度再细化。
三次返工的案例很真实,尤其是中层绕过制度、内部另有一套进度表。其实数据失真根源常是考核导向,如果PMO只收集数据却不改变评价和资源分配,制度最终还是会被架空。
