我做过一个复盘,印象很深。一个预算 800 万、周期 40 周的中台项目,在第 28 周时状态报告依然显示"绿灯",SPI 是 0.96,看起来只落后一点点。结果第 29 周周会上,研发负责人突然说了一句:"其实核心的权限模块还没联调,我们前端一直在等接口。"这句话让整个会议室安静了 10 秒,因为按甘特图,权限模块三周前就该完成了。后来重新梳理才发现,这个模块被拆成了 17 个子任务,其中 9 个"已完成"只完成了开发、没完成自测,而系统把"提交代码"算作了任务完成。
也就是说,我们看到的 SPI 是算出来的假进度,真正的偏差早就超过了 30%。
这件事之后,我重新梳理了 PMO 做进度偏差管理的整套方法。这篇《进度偏差管理指南:PMO如何做好进度管理,风险控制全流程》不讲概念科普,而是把我在多个中大型项目里踩过的坑、用过的阈值、做过的分级响应整理成一份可落地的决策手册。核心解决四个问题:偏差怎么预警、偏差怎么分级、偏差怎么纠偏、偏差怎么变成组织能力。
一、先给结论:PMO 的进度管理不是"盯 SPI",而是管理四个决策关口
绝大多数讲进度偏差的文章,最后都收敛到一句话:用挣值法算 SV 和 SPI,SPI 小于 1 就赶工。这套逻辑在教科书里成立,但在真实项目里几乎一定会翻车。原因很简单:SPI 是一个滞后的汇总指标,它告诉你"已经落后了",但不告诉你"为什么落后、还能不能救、救的代价是什么"。
我带过的项目里,真正决定成败的不是 SPI 的数值,而是四个决策关口有没有被认真处理:
- 预警关口:偏差在恶化之前,有没有被提前识别?阈值设了吗?数据可信吗?
- 分级关口:这个偏差到底值不值得动用高层资源去救?还是让它自然消化?
- 纠偏关口:赶工、快速跟进、调范围、重新基线化,选哪个?代价谁来承担?
- 复盘关口:这次偏差有没有被翻译成组织的估算能力和风险库?
这四个关口构成了风险控制的全流程闭环。缺任何一个,进度管理就会退化成"月底填表、周会吵架、延期甩锅"。下面我逐层拆解。

二、背景与真实场景:为什么"进度正常"的项目,最后还是会延期
1. 数据采集失真,是所有偏差管理的起点问题
我在前面提到的"提交代码即完成"就是典型的采集失真。项目管理系统里任务状态的颗粒度,直接决定了偏差计算的准确性。如果任务的完成定义是"开发自测通过",而系统里允许"代码提交"就流转状态,那 SPI 一定是偏乐观的。
更麻烦的是,很多团队的任务拆分本身就粒度太粗。一个"完成支付模块对接"的任务挂在甘特图上,实际包含接口联调、异常处理、对账、灰度四件事,只要其中一件卡住,整个任务就没有进展,但 SPI 计算时它仍然占据 PV。这种情况下,偏差不是被隐藏了,而是被"平均"掉了。
我的做法是给任务定义"完成证据",也就是 Definition of Done。没有证据的任务不允许置为完成。这条规则看起来简单,但它把进度数据的可信度从"凭感觉"提升到了"凭证据"。
2. 关键路径上的一次小延误,会被非关键路径的"繁荣"掩盖
我见过一个项目,整体 SPI 一直维持在 0.97 左右,因为大量非关键路径的任务提前完成了,拉高了 EV。但关键路径上的联调任务已经连续两周零进展。等到联调真正开始暴露问题时,已经没有缓冲了。
这就是汇总指标的陷阱。项目级 SPI 是加权平均,它天然会稀释关键路径上的风险。PMO 如果只看项目级指标,很容易得出"整体健康"的错误结论。所以我在所有项目里强制要求:关键路径上的任务必须单独看,关键路径的 SPI 和项目级 SPI 要分开汇报。

3. 偏差上报的"政治成本",让坏消息天然被延迟
这一点很少被写进方法论文,但它是真实存在的。项目经理向 PMO 或管理层上报偏差,往往意味着承认自己没管好,还要面对资源追加、范围调整、加班排期等一系列连锁反应。所以我观察到,偏差从"实际发生"到"正式上报",平均有 1.5 到 3 周的延迟。
PMO 要做的不是加考核,而是降低上报的心理成本。我在团队里推行的规则是:主动上报偏差不追责,隐瞒偏差到无法挽回才追责。这条规则一立,预警数据立刻变得真实多了。
三、拆解常见误区:这五个坑,几乎每个 PMO 都踩过
1. 把 SPI 当成唯一的进度健康指标
SPI 有用,但它的局限非常明显:它依赖 PV 基线的准确性,依赖 EV 计算口径的一致性,且对关键路径不敏感。如果你的项目基线本身是拍脑袋定的,那算出来的 SPI 只是在精确地测量一个错误的东西。
我在中大型项目里通常同时看四个指标:项目级 SPI、关键路径 SPI、里程碑达成率、缓冲消耗率。四个指标一起看,才能判断真实健康度。
2. 所有偏差一律上报,PMO 变成传声筒
没有分级,就没有效率。如果 1% 的偏差和 20% 的偏差都走同一套上报流程,管理层的注意力会被大量噪音占据,真正需要决策的偏差反而被淹没。分级不是为了掩盖问题,而是为了把稀缺的决策资源用在关键偏差上。
3. 一发现偏差就赶工,从不评估代价
赶工(Crashing)的本质是用成本换时间,快速跟进(Fast Tracking)的本质是用返工风险换时间。两者都不是免费的。我见过太多团队,一发现延期就加人加班,结果因为沟通成本和上下文切换,效率反而下降,最后既延迟又超支。
4. 只做事后纠偏,没有事前预警
这是最普遍的问题。多数团队的进度管理动作都发生在"已经延期"之后,而真正的风险控制应该发生在偏差恶化的过程中。阈值、监控节奏、责任人,这三件事必须在项目启动时就定义好。
5. 把工具当成解决方案
工具能提升数据采集效率,但不能解决数据口径问题。一个状态定义混乱的团队,换任何工具都还是假的进度。工具选型的核心标准是:能不能支撑你的任务完成定义、能不能自动计算关键路径、能不能配置预警阈值。三条都不满足,工具再好看也没用。

四、专业判断逻辑:偏差分级的决策矩阵
分级不是拍脑袋,需要一套可操作的判断标准。我通常用三个维度打分:是否影响关键路径、是否影响对外交付承诺、是否已突破缓冲阈值。三个维度都是"是",就是一级偏差;两个"是"是二级;一个是三级;都没有,属于可接受偏差。
| 偏差等级 | 判断条件 | 响应时限 | 响应主体 | 典型动作 |
|---|---|---|---|---|
| 三级(可接受) | 不影响关键路径,缓冲充足 | 本迭代内 | 项目组自查 | 内部调整,无需上报 |
| 二级(需关注) | 影响关键路径或缓冲消耗过半 | 48 小时内 | PM + PMO 协同 | 制定纠偏方案,PMO 跟踪 |
| 一级(需决策) | 影响关键路径且威胁对外交付 | 24 小时内 | 升级管理层 | 启动纠偏决策,必要时调范围或基线 |
| 特级(危机) | 交付承诺已无法按原基线达成 | 立即 | 管理层 + 客户 | 重新基线化,重新谈判交付预期 |
这套矩阵的关键在于响应时限。偏差管理的本质是时间竞争,越早响应,可用的手段越多、代价越小。等到偏差突破交付承诺才行动,剩下的选项通常只有重新基线化。
1. 缓冲消耗率是被严重低估的预警指标
关键路径法里有一个"项目缓冲"和"汇入缓冲"的概念,来自关键链方法。我不要求所有团队都用关键链,但我强烈建议给关键路径留出显式缓冲,并监控缓冲消耗率。
缓冲消耗率超过 50% 时,即使当前 SPI 还正常,也应该触发二级响应。原因是:缓冲消耗代表风险正在兑现,而 SPI 反映的是已经发生的延误,两者存在时间差。这个时间差,就是 PMO 最有价值的操作窗口。

2. 项目类型不同,分级标准必须调整
这套矩阵不能一刀切。研发类项目需求变化频繁,缓冲应该留得更宽,分级门槛可以适当放松;而交付类、合规类项目有硬性外部截止日期,分级门槛必须收紧。我在实际使用中会根据项目类型调整响应时限和缓冲预留比例。
五、案例与数据观察:一个 100 人以上组织的进度偏差改造过程
这是一家做企业级软件的客户,研发团队 180 人左右,同时推进 6 条产品线。改造前的状态是:项目平均延期率偏高,周会主要是协调资源,管理层对进度数据普遍不信任。
他们原来的做法很典型:用表格手工汇总周报,项目经理自行判断状态灯,SPI 由 PMO 事后补算。问题和我前面讲的一模一样,数据口径不统一、关键路径不单独看、偏差上报延迟。
1. 改造的三个动作
- 统一任务完成定义。所有研发任务必须填写完成证据(自测报告、联调记录、评审记录之一),否则无法流转到"完成"状态。
- 把关键路径纳入系统自动识别。不再人工维护关键路径,改由系统根据任务依赖关系自动计算,并且关键路径 SPI 单独出报表。
- 配置分级预警阈值。缓冲消耗超过 50% 自动触发二级告警,超过 70% 自动升级到管理层看板。
这三个动作落地后,他们使用的是支持私有化部署、支持 Jira 平滑迁移的项目管理平台(我当时的建议是优先考虑国产替代方案,避免数据出境和后续迁移成本)。选择这类平台的核心原因不是功能多,而是它能承载统一的完成定义、能自动算关键路径、能配置分级阈值,正好对应前面说的三个改造动作。
2. 改造前后的数据对比
| 观察指标 | 改造前 | 改造后(6 个月) | 变化说明 |
|---|---|---|---|
| 偏差平均发现延迟 | 约 2.5 周 | 约 0.5 周 | 阈值预警替代人工周报汇总 |
| 项目级延期率 | 偏高 | 显著下降 | 偏差在早期窗口被消化 |
| 关键路径 SPI 与项目级 SPI 背离时长 | 平均 6 周 | 平均 1.5 周 | 关键路径单独监控见效 |
| 纠偏方案平均成本系数 | 较高 | 下降 | 早期纠偏手段更多、代价更低 |
| 进度数据被管理层采信程度 | 低 | 高 | 完成证据机制提升数据可信度 |
需要说明:上表中的比率类数据来自客户内部统计口径,我在这里做了脱敏处理,只保留趋势描述。具体数值因涉及商业信息不对外披露。但趋势是明确的:偏差发现越早,纠偏手段越多、代价越低,这是整个进度偏差管理里最硬的一条规律。

3. 迁移过程中的一个经验教训
他们从原有工具迁移历史数据时,最初想一次性全量搬过来。结果发现旧系统里大量任务状态口径和新定义不一致,直接迁移会把错误数据带进新系统。后来改为只迁移近两个季度的活跃项目,历史项目以只读方式归档,迁移周期和风险都大幅下降。
这条经验对所有做工具切换、做国产替代的团队都适用:迁移的不是数据,是数据口径。口径不统一,迁移越多、污染越大。
六、不同情况下的行动建议

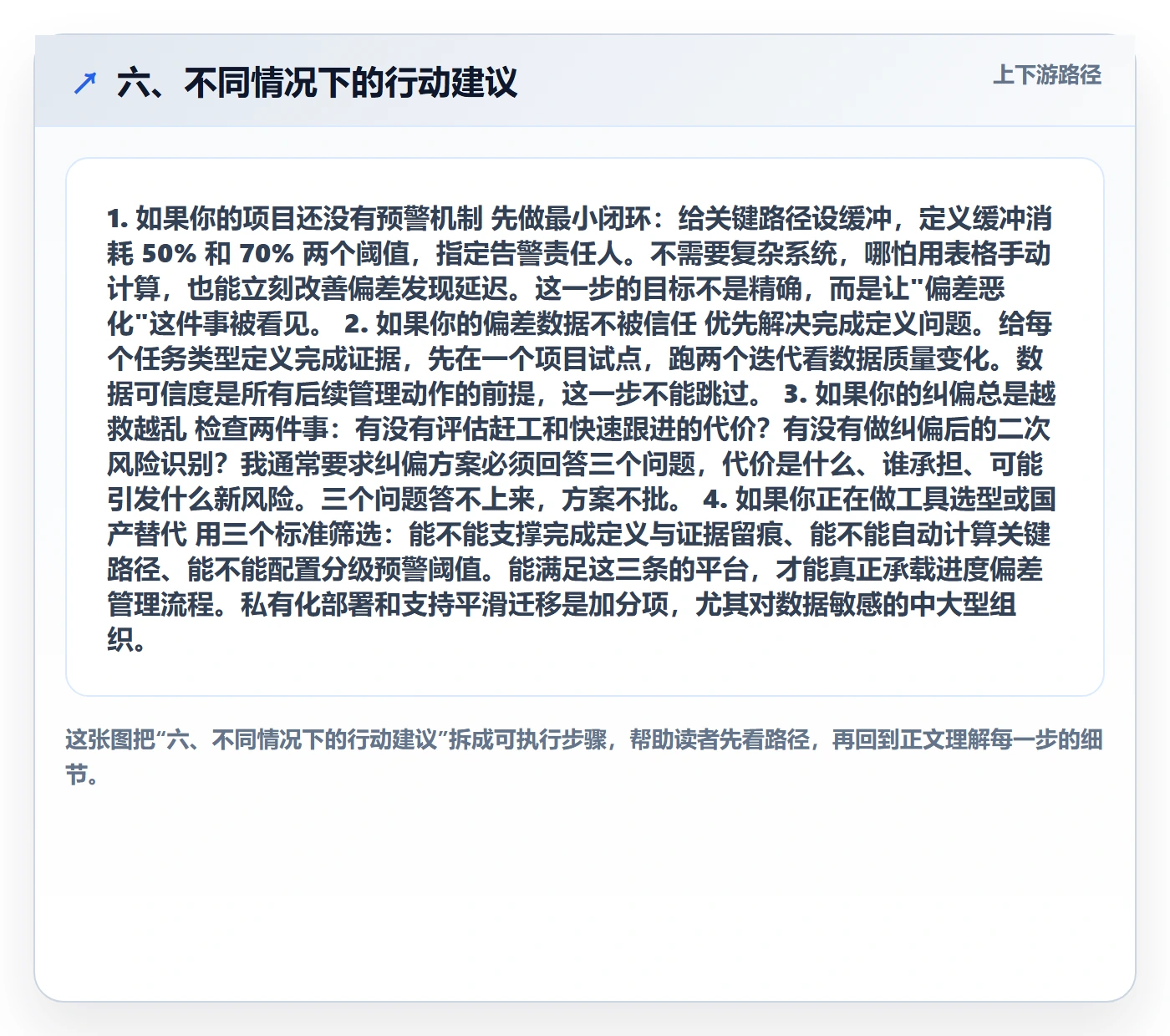

1. 如果你的项目还没有预警机制
先做最小闭环:给关键路径设缓冲,定义缓冲消耗 50% 和 70% 两个阈值,指定告警责任人。不需要复杂系统,哪怕用表格手动计算,也能立刻改善偏差发现延迟。这一步的目标不是精确,而是让"偏差恶化"这件事被看见。
2. 如果你的偏差数据不被信任
优先解决完成定义问题。给每个任务类型定义完成证据,先在一个项目试点,跑两个迭代看数据质量变化。数据可信度是所有后续管理动作的前提,这一步不能跳过。
3. 如果你的纠偏总是越救越乱
检查两件事:有没有评估赶工和快速跟进的代价?有没有做纠偏后的二次风险识别?我通常要求纠偏方案必须回答三个问题,代价是什么、谁承担、可能引发什么新风险。三个问题答不上来,方案不批。
4. 如果你正在做工具选型或国产替代
用三个标准筛选:能不能支撑完成定义与证据留痕、能不能自动计算关键路径、能不能配置分级预警阈值。能满足这三条的平台,才能真正承载进度偏差管理流程。私有化部署和支持平滑迁移是加分项,尤其对数据敏感的中大型组织。

七、不同情况下的取舍
进度偏差管理没有完美方案,只有取舍。我把最常见的四组取舍列出来,供你对照自己项目的情况判断。
| 取舍维度 | 选择 A | 选择 B | 适用判断 |
|---|---|---|---|
| 预警灵敏度 | 阈值设低,早报警但噪音多 | 阈值设高,报警少但发现晚 | 交付硬约束项目选 A,探索型项目可选 B |
| 纠偏手段 | 赶工,成本换时间 | 快速跟进,风险换时间 | 关键路径任务并行度高时慎用快速跟进 |
| 数据粒度 | 任务拆细,数据准但管理成本高 | 任务拆粗,管理轻但偏差被平均 | 关键路径任务必须拆细,非关键任务可粗 |
| PMO 定位 | 监督者,强考核 | 赋能者,给方法和工具 | 团队成熟度低时先赋能,成熟度高可加强考核 |
我的个人判断是:PMO 的长期价值一定在赋能,而不在监督。监督只能让团队不敢报坏消息,赋能才能让团队主动报、早点报。前面提到的"主动上报不追责"规则,本质上就是赋能定位的落地。
另一个取舍是范围调整与基线调整。范围调整是砍功能,影响产品价值;基线调整是改交付日期,影响对外承诺。两者都痛,但范围调整通常比基线调整更可控,因为交付日期的变更往往牵涉合同、客户关系和后续排期。所以我的排序是:先内部消化,再赶工,再快速跟进,再调范围,最后才重新基线化。

八、结语:进度管理的本质是决策管理
回到开头那个会议室安静 10 秒的场景。真正的问题不是权限模块延期了三周,而是这个延期在系统里被"完成"状态掩盖了整整三周,导致管理层失去了三周的可纠偏窗口。如果当时有统一的完成定义、有关键路径单独监控、有缓冲消耗阈值告警,这三周本可以用来做很多事。
我对进度偏差管理的核心观点可以浓缩成四句话:
- 偏差不是失败,看不见偏差才是失败。
- 不是所有偏差都要救,分级是为了把决策资源用在关键处。
- 纠偏的核心不是选手段,而是算代价。
- PMO 的价值不在监督,而在让组织持续做更好的进度决策。
如果你现在就想动手,我建议按这个顺序走:第一步,给关键路径设缓冲和阈值,两周内就能上线;第二步,统一任务完成定义,在一个项目试点;第三步,把关键路径 SPI 从项目级 SPI 里拆出来单独汇报;第四步,建立偏差分级响应矩阵和复盘机制。
这四步做完,你的进度管理就会从"事后填表"变成"事前决策"。进度偏差管理的终点,不是把 SPI 维持在 1.0,而是让每一个偏差都在正确的时机、由正确的人、用正确的代价被处理掉。这才是风险控制全流程真正的含义。

常见问题解答(FAQ)
1. 进度偏差的预警阈值到底该怎么设,黄灯和红灯的界线在哪里?
我们PMO现在每周都看进度,但总是等进度已经拖了两三周才反应过来,老板问起来我很难解释为什么没提前发现。我也试过设阈值,可要么太敏感天天报警,要么太迟钝形同虚设,到底有没有一个靠谱的设定方法?
预警阈值不要用拍脑袋的固定百分比,建议按三级设定并且和关键路径绑定。任务级:当单个任务实际完成时间超过计划工期的15%且该任务在关键路径上时触发黄灯;里程碑级:里程碑预计延后超过总缓冲时间的30%触发黄灯、超过60%触发红灯;项目级:SPI连续两个采集周期低于0.95触发黄灯、低于0.90触发红灯。
判断依据是缓冲消耗速度而不是单点偏差值,因为偏差本身会波动,缓冲被吃掉的速度才是趋势信号。采集节奏建议关键路径任务按周、非关键路径按双周,里程碑做前置评审,这样红灯通常能在偏差发生后的1到2周内被捕捉到。阈值上线后要跑一个项目的历史数据回测,把误报率控制在两成以内再正式启用。
2. 进度偏差已经出现了,PMO应该先救哪个,纠偏的优先级怎么排?
项目一延期,各条线都跑来说自己这块最急,我作为PMO手里资源就那么点,不可能全救。上次我按谁嗓门大就先给谁加人,结果关键路径该救的没救,最后还是整体延期,被领导批了一顿,所以想搞清楚到底按什么标准排优先级。
排优先级的核心只有一条:先看是否在关键路径上,再看它对最终交付日和成本基线的影响幅度。可执行的做法是做一个三列矩阵,第一列是任务是否在关键路径,第二列是延后天数占剩余缓冲的比例,第三列是纠偏成本占预算比例。凡是关键路径且缓冲消耗超过50%的,无条件排第一;非关键路径但缓冲消耗超过80%的排第二;
其余进入观察队列,不做资源投入。这里有个容易被忽略的判断依据:非关键路径的任务如果消耗缓冲过多,它会变成新的关键路径,所以缓冲消耗比绝对延后天数更重要。资源调拨前先确认该任务的可压缩性,赶工只对可并行或可加人的任务有效,对强依赖型任务加人反而增加沟通成本,这类只能考虑调整范围或重新基线化。
3. 向管理层汇报进度偏差时,怎么说才不会被追问到崩?
每次进度review我都是先说延误了多少天,然后老板就开始连环追问为什么、谁的责任、能不能追回来,场面很容易失控。我想要一个结构化的汇报话术框架,既能说清问题又不至于让自己下不来台。
建议用四段式结构汇报,顺序不能乱。第一段讲事实:只报SPI数值、缓冲剩余百分比、受影响的关键里程碑三个数字,不做任何解释和铺垫,先建立数据共识。第二段讲归因:区分内部可控因素(估算偏差、资源冲突)和外部不可控因素(需求变更、依赖方延期),并标注每一类占延后天数的比例,避免变成甩锅或揽责。
第三段讲方案:给两到三个备选方案而不是一个,每个方案写清预计追回天数、成本增加额、二次风险,让管理层做选择题而不是问答题。第四段讲决策请求:明确说你需要什么支持,比如需要增加两名开发或者需要业务方确认范围裁剪。
关键判断依据是:管理层反感的是不确定性而不是坏消息,只要你给出可选项和代价,追问就会从质询变成协作。汇报前最好先和关键干系人做一次预沟通,把口径对齐。
4. PMO在进度偏差管理里到底该当监督者还是赋能者?
我们公司PMO一直被业务团队当成查岗的,每次去要进度数据对方都很敷衍,数据质量差导致偏差分析也不准。我其实更想帮团队解决问题,但不知道怎么转变这个定位,也不知道赋能型PMO具体要做什么。
定位转变的关键在于把数据采集从你要数据变成一起看数据。可执行的做法有三步:第一,把进度数据采集嵌进团队已有的站会或周会,PMO不额外增加报表负担,只在会上确认关键路径任务的状态和阻塞项;第二,PMO输出的是偏差预警和纠偏选项,而不是考核排名,每次预警附上两到三个参考方案,让团队感到是在被支援;
第三,把高频偏差原因沉淀成组织级风险库和估算修正系数,反哺到新项目立项时的工期估算,让团队实际受益。判断依据是:当团队开始主动来找PMO要历史偏差数据做估算参考时,说明赋能定位已经成立。
监督不是取消,而是后置到红灯和重大变更场景,日常状态以支持和预警为主,这样拿到的数据反而更真实,因为团队没有动机去粉饰。
核心关键词
文章包含AI辅助创作:进度偏差管理指南:PMO如何做好进度管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/460072
读者评论
文章对SPI局限性的剖析很到位。我做过类似复盘,项目级SPI被非关键路径的提前完成拉高,掩盖了关键路径的严重滞后。建议补充一点:关键路径识别本身就有技术门槛,很多PMO连准确的关键路径都画不出来,更别说单独监控了。
缓冲消耗率作为预警指标确实被低估了。我们团队用关键链方法后,发现缓冲消耗到40%时就开始介入,比等SPI掉下来再救火成本低得多。不过文章说的成本系数偏理想化,实际组织里协调成本往往比赶工成本更高。
偏差分级矩阵很实用,但落地难点在于'影响对外交付承诺'的判断标准太模糊。我们曾因销售口头承诺导致分级失真,最后把客户合同节点作为唯一硬标准才跑通。建议补充如何与商务团队对齐承诺边界。
主动上报不追责'这条说起来容易做起来难。我们推行时,项目经理还是担心影响绩效。后来把偏差上报质量纳入正向考核,而非负向追责,才真正打开信息通道。组织文化不改,工具和流程都是摆设。
