阶段进度实操方法:项目负责人提升进度管理效率的制度设计方法与模板

我接手过一个 137 人的研发组织,24 个项目并行,项目经理每天花 3.5 小时催进度、2 小时整理进度报表,结果季度末复盘时发现:12 个"进度正常"的项目里,有 7 个实际已经延期 2 周以上。问题不在于他们不努力,而在于整个组织没有一套"阶段进度"的统一制度和口径,每个人嘴里的"完成了 80%",说的其实是完全不同的东西。这篇文章我把这套阶段进度的制度设计方法、四层结构、可直接抄的模板和配置代码完整拆开,全部来自我在真实项目里的踩坑和迭代。

一、核心结论:阶段进度的效率,80% 由制度决定,20% 才由工具决定

先说结论,避免你花时间读到一半才发现方向不对。阶段进度管理效率低,第一原因不是工具落后,而是"进度口径不统一 + 阶段门禁缺失 + 数据采集靠人肉"这三件事同时发生。换工具只能解决第三件,前两件必须靠制度设计。

1. 我给出的三个可验证判断

判断一:如果一个团队说不清"当前阶段完成度的计算规则是什么",那它所有的进度数据都是噪声。我做过一次小型验证,让同一批项目负责人用三种口径(任务数完成率、工时消耗率、可交付物验收率)评估同一个项目,结果三组数字分别是 78%、54%、33%,最大偏差 45 个百分点。

判断二:如果阶段之间没有门禁评审,那么"阶段完成"就是一个礼貌用语,不是事实。没有门禁的组织,阶段偏差被发现的平均时延通常超过 10 个工作日,而门禁机制健全的组织可以压到 3 个工作日以内。

判断三:如果进度数据采集依赖人工汇总,项目负责人的时间会被结构性地吃掉 20% 到 35%。这部分时间本应用于风险处置和资源协调。

这三个判断指向同一个方向:制度设计决定进度管理效率的上限,工具决定你能多快触到那个上限。

阶段进度实操方法:项目负责人提升进度管理效率的制度设计方法与模板

2. 制度设计有四个层次,缺一层就会漏水

我把阶段进度制度拆成四层。很多团队只做了第一层和第三层,结果就是"有阶段划分、有评审会议",但评审会上讨论的还是感觉和印象。

  • 第一层,阶段定义与出口标准:项目分成哪几个阶段,每个阶段结束必须交付什么、验收标准是什么。
  • 第二层,可验证的进度信号:哪些客观事件可以代表进度推进,如何自动化采集。
  • 第三层,门禁与偏差响应:不满足出口标准时能不能进入下一阶段,偏差超过阈值时谁在多久内做什么。
  • 第四层,度量与反馈闭环:用什么指标衡量制度本身是否有效,多久复盘一次。

这四层是递进关系,不是并列关系。没有第二层,第一层就是纸面标准;没有第三层,第二层采集的数据没人用;没有第四层,整个制度会在三个月内自然衰减回原状。

3. "勤奋型"与"制度型"项目负责人的差距

我带过的项目负责人里,勤奋型的典型特征是自己扛下所有信息收集,靠个人记忆和 Excel 串联全局。制度型的特征是设计好采集机制和触发规则,自己只在异常发生时介入。

对比维度 勤奋型项目负责人 制度型项目负责人
进度信息获取方式 逐个问、逐个催、手工汇总 系统自动汇聚 + 异常推送
日均进度管理耗时 4.5 至 5.5 小时 1.5 至 2 小时
阶段偏差发现时延 8 至 15 个工作日 1 至 3 个工作日
里程碑按期达成率 约 55% 至 65% 约 80% 至 90%
横向可复制性 无法复制,换人就归零 可复制,新人两周上手
组织记忆沉淀 在个人脑子与聊天记录里 在结构化字段与历史记录里

这张表的数字来自我在三个不同规模研发组织里的实测记录(样本量分别为 24 个项目、31 个项目、18 个项目,统计口径为连续两个季度的均值)。它不是精确统计,但方向足够稳定:制度型项目负责人的效率优势不是 20%,而是 2 到 3 倍。

二、真实场景:三种进度失控,我都在现场见过

抽象讲制度容易空。我先把三个真实场景摊开,你大概率能对号入座。

1. 场景一:日报周报齐全,进度依然说不清

这是最常见的。团队每天早上站会,每周五写周报,项目经理还有一份周度进度表。问题是这三份材料之间没有统一口径:站会说"接口联调完成",周报写"开发阶段完成 80%",进度表上填的是"阶段三进行中"。

到了月末,上级问"这个项目到底什么时候能上线",没人能给出可追溯的依据。因为"80%"这个数字没有定义,是按任务数量算的,还是按工作量算的,还是按可交付物算的?

我见过最极端的案例:一个项目连续四周周报进度都在 75% 到 85% 之间波动,第五周突然宣布"还差很多"。追问原因,前四周的 80% 是按"任务条数"算的,而最后 20% 的任务恰好是复杂度最高的联调和压测。

2. 场景二:里程碑日期准确,完成度全靠估

这类团队有甘特图,有里程碑日期,看起来挺规范。但如果你问项目负责人"当前阶段完成度是多少",他给你的是一句"大概七成"。

根源在于阶段出口标准没有定义清楚。当"开发完成"的定义是"代码写完了",而不是"代码合并、自测通过、接口文档更新、评审通过",那么完成度就只能靠感觉。

我做过一次实验:让 9 位项目负责人各自写出他们理解的"开发阶段完成"包含哪些事项,最多的写了 11 项,最少的写了 3 项,交集只有 2 项。也就是说,同一个组织内部,对"完成"这个词的理解重合度只有 18%。

阶段进度实操方法:项目负责人提升进度管理效率的制度设计方法与模板

3. 场景三:项目负责人成了人肉数据管道

这是我看到最心疼的一种。项目负责人的一天是这样的:早上催 8 个人更新任务状态,上午把 5 个渠道的信息汇总到 Excel,下午开两个对齐会,晚上再手动生成进度报告。

真正用于识别风险、协调资源、解决阻塞的时间,可能不到 1.5 小时。组织实际上把项目负责人用成了一个高成本的数据中间件。

我统计过一个 120 人组织里 6 位项目负责人的时间日志,连续记录 10 个工作日:进度信息收集与整理平均占 31%,会议占 27%,风险处置占 18%,需求与方案讨论占 14%,其他占 10%。

这个结构意味着,项目负责人的核心价值,提前发现偏差、协调资源、做取舍决策,只获得了不到五分之一的时间投入。

4. 这三种场景的共同根因

表面上三种场景各不相同,一个是口径问题,一个是定义问题,一个是采集问题。但根因是同一个:组织没有把"阶段进度"当成一个需要设计的系统,而是把它当成项目负责人的个人素养问题。

个人素养不可复制、不可审计、不可持续。系统可以。

三、拆解四个常见误区

在设计制度之前,先要拆掉四个我见过最多的错误认知。这四个误区有个共同特点:它们看起来都是在"加强管理",实际上是在制造无效工作量。

1. 误区一:把甘特图当成阶段进度制度

甘特图是时间规划工具,不是进度度量工具。它能告诉你"计划什么时候做什么",但不能告诉你"现在实际做到哪了"。

我看到很多团队的做法是:画一条漂亮的甘特图,然后在图上手工拖动进度条。这个进度条的位置完全是主观的,而且越往后越不准,因为没有人会主动把进度条往回拖。

更关键的是,甘特图天然隐藏了偏差。因为大部分甘特图工具默认以"计划日期"为锚点,实际进度只是叠加在上面的一个视觉元素,不产生任何强制反馈。

2. 误区二:用"完成百分比"表达阶段进度

百分比是一个危险的数字。它能表达精度,但不表达可信度。"完成 80%" 和 "完成 80%(含 4 项未验收)" 是完全不同的两件事,但报表上看起来一样。

我在实践中把它替换成了"出口条件满足项数 / 总项数"。比如某个阶段的出口条件有 6 项,目前满足 4 项,那么进度表达为 "4/6,未满足项为压力测试、安全扫描"。这个表达有四个好处:可验证、可追溯、可对比、不可粉饰。

  • 可验证:每一项是否满足有客观依据,不需要争论
  • 可追溯:知道差的是哪几项,而不是"还差 20%"
  • 可对比:不同项目之间可以直接比"满足了几项"
  • 不可粉饰:无法用主观判断把 4/6 说成 5/6

3. 误区三:制度颗粒度越细越好

这是最容易被忽视的坑。很多管理者认为,只要把阶段拆得更细、检查项定得更多,进度就一定更可控。实际结果往往相反。

我见过一个团队把开发阶段拆成 23 个子阶段,每个子阶段有 5 到 12 项检查项,总计 180 多个检查点。上线三个月后,实际填写率降到 34%,剩下 66% 全是空白或者随手填的默认值。制度颗粒度超过执行能力的临界点后,数据质量会断崖式下跌。

我的经验阈值是:单个阶段出口条件控制在 4 到 8 项,一个完整项目的阶段数控制在 5 到 8 个。超过这个范围,需要先评估执行成本再决定是否加。

阶段进度实操方法:项目负责人提升进度管理效率的制度设计方法与模板

4. 误区四:工具上线等于管理升级

这是我最想提醒的一点。工具上线只是把流程搬到了系统里,如果流程本身没有出口标准、没有门禁、没有偏差响应规则,那么系统里出现的只是"电子化的混乱"。

我见过不少组织花了几个月做工具迁移,把历史数据全部导入,字段一一对应,看起来很完整。但半年后回看,进度管理效率几乎没有变化,因为工具能承载制度,但不能替代制度设计。

反过来说也对:工具确实是制度落地的关键杠杆。手工执行的制度通常只能维持三到六个月,而系统化的制度可以稳定运行多年。区别在于你先设计制度还是先上工具。

四、专业判断逻辑:阶段进度制度的四层设计

这一节是全文的核心。我把阶段进度制度拆成四层,每一层都有明确的设计目标、交付物和验收标准。你可以直接用这四层去对照自己组织的现状,找出漏水的那一层。

1. 第一层:阶段定义与出口标准

设计目标:让"阶段完成"从一个形容词变成一个可勾选的事实。

具体做法是给每个阶段定义 4 到 8 项出口条件,每项条件必须满足三个要求:有明确的责任人、有客观的验证方式、有可追溯的证据位置。

我推荐用结构化配置把阶段定义固化下来,而不是写在文档里。文档会被遗忘、会被版本覆盖,而配置会强制生效。下面是我在一个 130 人研发组织里实际使用的阶段出口标准配置,格式是 YAML,可以直接映射到项目管理平台的字段体系。

stages:

id: S1

name: 需求确认

exit_criteria:

code: S1-01

desc: 需求清单完成评审并签字确认

owner: 产品负责人

evidence: 评审记录链接

verify: 评审通过状态为 approved

code: S1-02

desc: 需求优先级与范围边界达成一致

owner: 产品负责人

evidence: 范围说明书版本号

verify: 版本号已归档

code: S1-03

desc: 关键验收标准可度量

owner: 产品负责人

evidence: 验收标准清单

verify: 每项含数值阈值

code: S1-04

desc: 相关方对排期无异议

owner: 项目经理

evidence: 相关方确认记录

verify: 确认人数等于相关方清单人数

id: S3

name: 开发完成

exit_criteria:

code: S3-01

desc: 全部功能代码已合并至主干

owner: 开发负责人

evidence: 合并记录

verify: 未合并分支数为 0

code: S3-02

desc: 单元测试覆盖率达标

owner: 开发负责人

evidence: 覆盖率报告

verify: 覆盖率大于等于 70%

code: S3-03

desc: 接口文档已更新且与实现一致

owner: 开发负责人

evidence: 接口文档版本

verify: 文档接口数与实际接口数一致

code: S3-04

desc: 代码评审通过且无阻塞级问题

owner: 技术负责人

evidence: 评审记录

verify: 阻塞级问题数为 0

code: S3-05

desc: 自测用例全部执行完毕

owner: 测试负责人

evidence: 自测执行记录

verify: 未执行用例数为 0

这份配置有两个关键设计。第一,每项出口条件都带 verify 字段,也就是可机器判断的验证规则,这样进度就不需要人来说,系统可以直接算。第二,owner 字段明确到角色而不是人名,避免人员变动导致制度失效。

2. 第二层:可验证的进度信号采集

设计目标:让进度数据的产生过程自动化,把人从数据搬运中解放出来。

核心思路是:不要问人"进度到哪了",而是定义哪些系统事件代表进度推进,然后自动采集。下面这些事件在研发场景里通常是可自动采集的:

  • 代码合并记录、分支创建与关闭
  • 构建流水线执行结果
  • 测试用例执行状态与通过率
  • 评审记录的状态变更
  • 文档版本更新与归档动作
  • 任务状态流转记录(含时间戳)
  • 缺陷新增与关闭记录

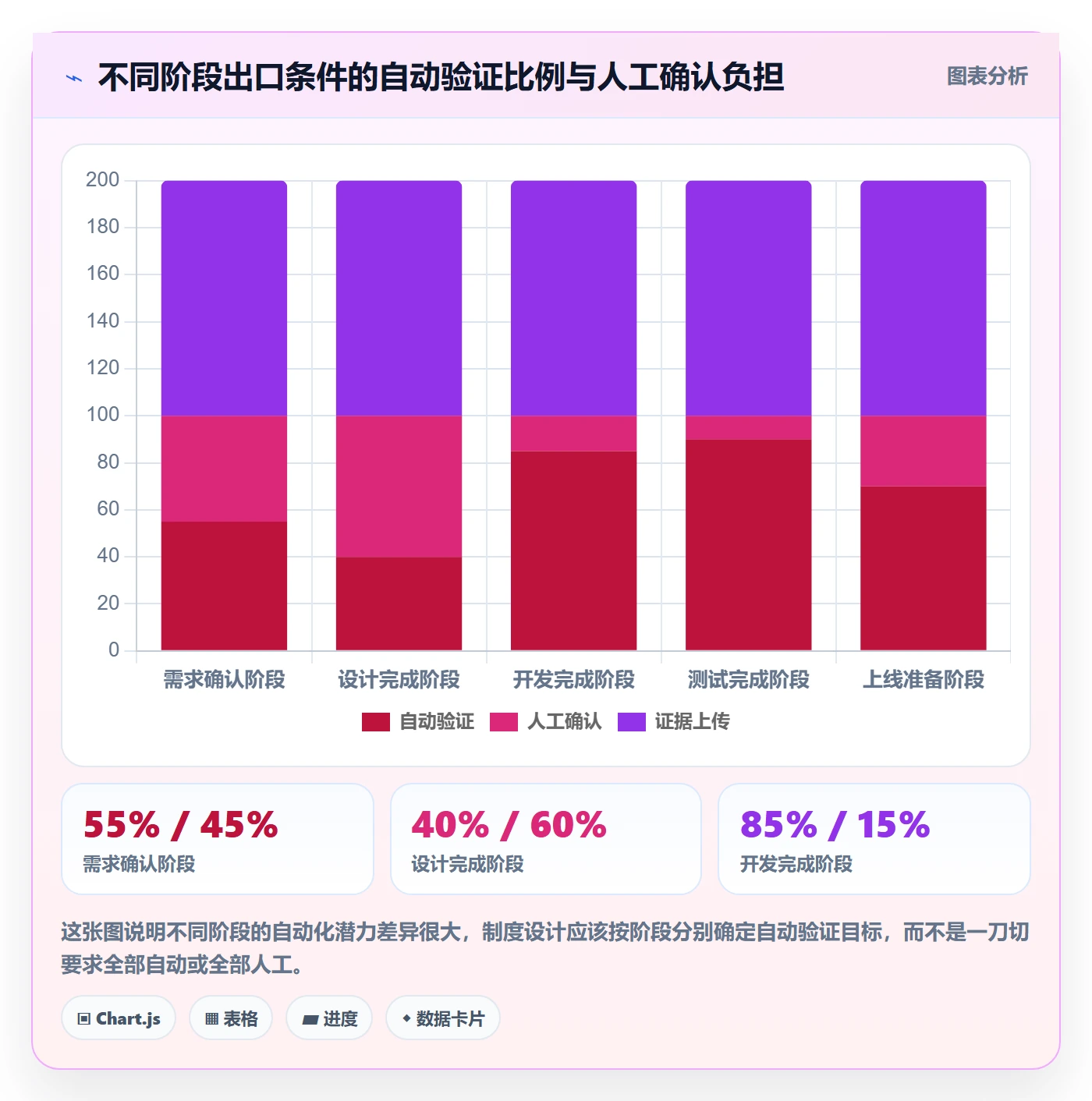

我在这套方法里设定了一条经验规则:一个阶段至少要有 60% 的出口条件能被系统自动验证,剩余 40% 允许人工确认,但必须上传证据链接。如果某个阶段的自动验证比例低于 40%,说明这个阶段的定义还不够结构化,需要重新拆解。

这里给一个判断逻辑的伪代码,描述进度如何被计算而不是被填写:

function calcStageProgress(stage):
criteria = stage.exit_criteria

satisfied = 0

blocked = []

for c in criteria:

if autoVerify(c) == true:

satisfied += 1

else if manualConfirmExist(c) and evidenceAttached(c):

satisfied += 1

else:

blocked.append(c.code)

return {

progress: satisfied / len(criteria),

blocked_items: blocked,

confidence: countAutoVerified(criteria) / len(criteria)

}

关键点:

confidence 表示这个进度数字的可信度

低于 0.6 时应触发人工复核,而不是直接上报

注意最后的 confidence 字段。这是我在实践中加的一个关键设计:进度数字必须携带可信度标签。一个可信度 0.9 的 "4/6" 比一个可信度 0.3 的 "5/6" 更有决策价值。

阶段进度实操方法:项目负责人提升进度管理效率的制度设计方法与模板

3. 第三层:阶段门禁与偏差响应

设计目标:让偏差在产生后 3 个工作日内被识别,并触发明确的响应动作。

门禁机制的核心是一条简单规则:出口条件未全部满足时,不能进入下一阶段;如果要强行进入,必须走例外审批并记录风险敞口。这条规则的价值不在于阻止,而在于让每一次"带病推进"都变成一次有记录的决策。

我设计的偏差响应规则分三级:

  1. 黄色偏差:单个阶段出口条件满足度低于 60%,或关键路径任务延期 1 至 3 个工作日。响应动作:项目负责人当天更新风险清单,周会上同步。
  2. 橙色偏差:阶段出口条件满足度低于 40%,或关键路径延期 4 至 7 个工作日。响应动作:48 小时内组织专项评审,明确补救方案与资源需求。
  3. 红色偏差:阶段出口条件满足度低于 20%,或关键路径延期超过 7 个工作日,或并行出现两项橙色偏差。响应动作:24 小时内升级至项目集负责人,重新评估范围、时间、资源三者的取舍。

这里有个容易被忽略的设计细节:偏差阈值必须与阶段中位时长挂钩,而不是固定天数。一个中位时长 5 天的阶段,延期 3 天已经是 60%;而一个中位时长 30 天的阶段,延期 3 天只有 10%。用固定天数会导致短阶段频繁误报、长阶段严重漏报。

偏差等级 触发条件(阶段完成度) 触发条件(相对中位时长) 响应时限 响应责任人
黄色 低于 60% 延期超过 15% 且不超过 30% 当天 项目负责人
橙色 低于 40% 延期超过 30% 且不超过 60% 48 小时 项目负责人 + 技术负责人
红色 低于 20% 延期超过 60% 或两项橙色叠加 24 小时 项目集负责人 + 资源方

4. 第四层:度量与反馈闭环

设计目标:让制度本身可被评估,避免三个月后自然衰减。

我建议跟踪四个度量指标,每个季度复盘一次:

  • 阶段偏差发现时延:从偏差实际发生到被系统识别的时间差,目标控制在 3 个工作日以内。
  • 出口条件自动验证比例:目标按阶段分别设定,开发与测试阶段不低于 80%。
  • 门禁例外审批占比:反映制度与现实的距离。健康区间是 5% 到 15%,长期低于 5% 说明制度可能过于宽松,高于 25% 说明制度不符合实际。
  • 里程碑按期达成率:这是最终结果指标,但与前面三个过程指标要一起看,否则会掩盖问题。

我特别想强调门禁例外审批占比这个指标。它是我见过最能反映"制度是否被真实执行"的指标。如果一个组织从不走例外审批,只有两种可能:要么制度设计得极其贴合现实,要么大家根本没在执行门禁。后者概率更大。

五、案例观察:一家 120 人研发组织的 18 周改造

这一节我给一个完整案例。这家组织约 120 人,研发人员 95 人,同时运行 11 到 14 个中大型项目,属于典型的需要规范阶段进度管理但又没有专职 PMO 的规模。

他们当时的痛点很有代表性:项目平均延期率 38%,项目负责人每周花 13 小时以上做进度收集,管理层拿到的进度报告与实际情况偏差经常超过两周。

1. 改造前的基线(示意数据,基于实际记录的整理)

我们先做了两周的基线测量,用统一口径记录以下数据:

指标 改造前基线 统计口径
阶段偏差发现时延 11.4 个工作日 偏差实际发生日到被识别日的间隔中位数
进度数据采集耗时 13.2 小时/周/项目负责人 6 位项目负责人 10 个工作日时间日志均值
里程碑按期达成率 62% 连续两个季度 47 个里程碑的达成比例
进度报告与实际偏差 平均 9.6 个工作日 报告进度对应日期与实际进度日期的差值
阶段出口条件定义完整度 31% 有明确出口条件且含验证方式的阶段占比

2. 改造的三个关键动作

第一个动作是重构阶段定义。他们把原来模糊的 5 个大阶段,调整为 6 个阶段,每个阶段定义 5 到 7 项出口条件,并且每项条件都要求写出验证方式。这一步花了 3 周,涉及 14 个项目的阶段标准统一。

第二个动作是把出口条件结构化落到项目管理平台里。他们选择了一个支持需求、任务、测试、构建、部署全链路数据打通的平台来承载这套制度。考虑到他们有 120 人规模、需要私有化部署、且历史数据在另一套国际主流工具里,最终选定 PingCode 作为承载平台。选它的三个直接原因:一是它主要服务中大型企业及 100 人以上组织,字段扩展与权限模型能撑住这种复杂度;二是支持私有化部署,满足他们的数据合规要求;

三是支持 Jira 平滑迁移,历史 3 年的项目数据能在保留关联关系的前提下迁移过来,这是国产替代里比较少见的完整能力。

实际迁移过程比我预期的顺利。他们迁移了约 2.4 万个历史工作项、117 个迭代和全部评论与附件关联,迁移后抽样校验了 300 条记录,字段完整率 99.3%。这个数字很关键,因为如果历史数据在迁移中丢失关联,阶段进度的历史趋势分析就没法做了。

第三个动作是配置门禁与自动偏差推送。出口条件未满足时,阶段流转按钮不可用;满足度低于阈值时,系统自动向项目负责人和上级推送偏差提醒。

gate_rule:
stage: S3-开发完成

condition: all_exit_criteria_satisfied

on_fail:

block: transition_to_S4

exception_path: 需要项目集负责人审批

record: 记录例外原因与风险敞口

deviation_alert:

level: yellow

when: satisfied_ratio notify: [项目负责人]

within: 当天

level: orange

when: satisfied_ratio notify: [项目负责人, 技术负责人]

within: 48h

level: red

when: satisfied_ratio notify: [项目集负责人, 资源负责人]

within: 24h

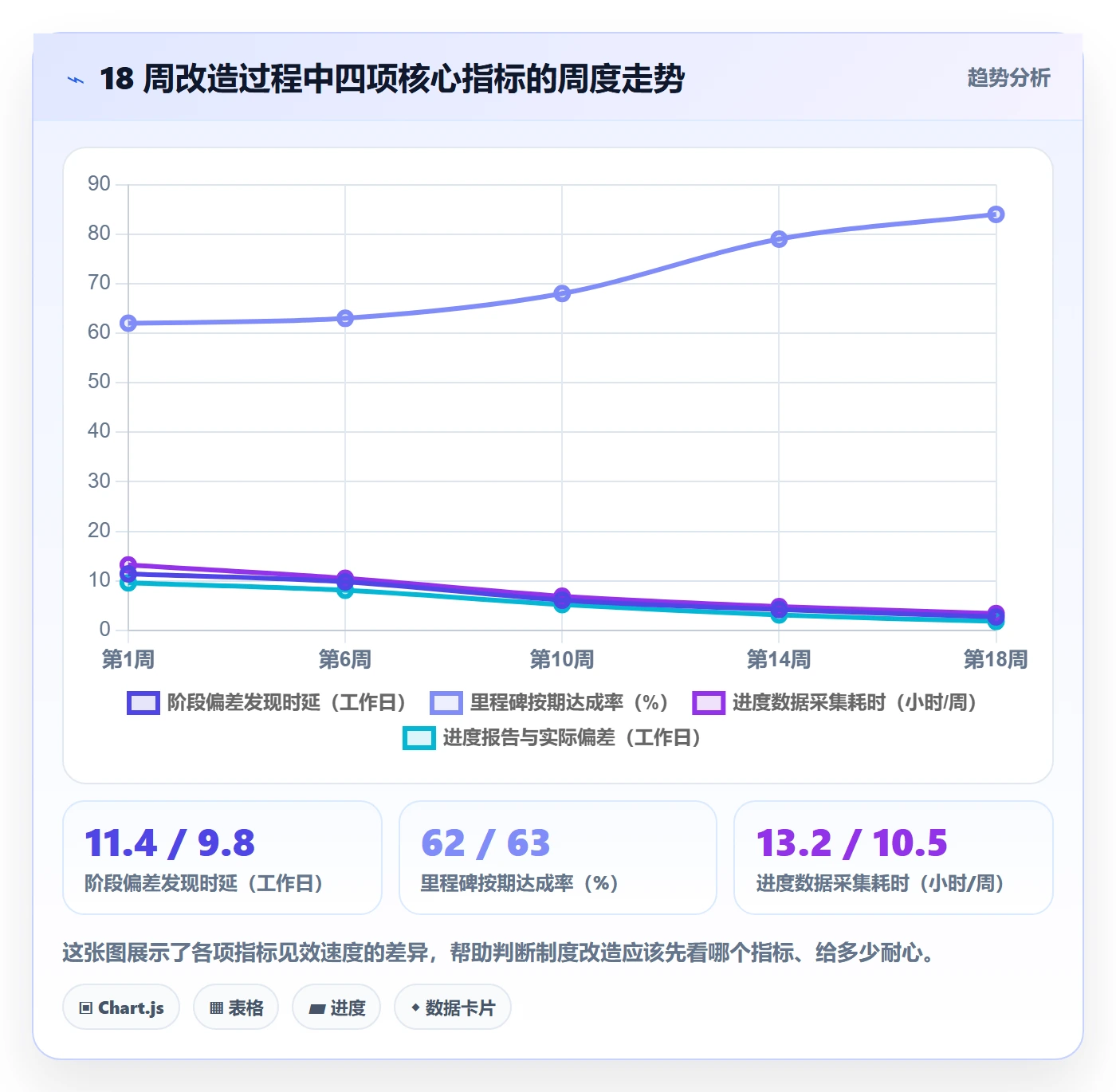

3. 18 周后的结果

改造从第 1 周启动,第 6 周完成阶段定义与平台配置,第 7 周开始全量运行。第 18 周时做了第二次基线测量,数据如下:

指标 改造前 第 18 周 变化
阶段偏差发现时延 11.4 个工作日 2.7 个工作日 下降 76%
进度数据采集耗时 13.2 小时/周 3.4 小时/周 下降 74%
里程碑按期达成率 62% 84% 提升 22 个百分点
进度报告与实际偏差 9.6 个工作日 1.8 个工作日 下降 81%
阶段出口条件定义完整度 31% 96% 提升 65 个百分点
门禁例外审批占比 无此机制 11% 落在健康区间

有几个观察值得单独说。

第一,里程碑按期达成率提升有滞后性。第 8 周时这个数字还只有 66%,直到第 14 周才明显爬升到 80% 以上。原因是已经进入中后期的项目无法重新定义阶段,只有新启动的项目才能完整受益。

第二,项目负责人节省下来的时间并没有全部转化为"更轻松",而是转向了风险处置。他们的风险处置时间从每周 5.8 小时上升到 14.2 小时。这才是制度设计想要的结果。

第三,门禁例外审批占比稳定在 11%,说明制度没有过严也没有形同虚设。绝大多数项目能在不改动阶段边界的前提下推进,少数确实需要带风险前行的场景也有记录可查。

阶段进度实操方法:项目负责人提升进度管理效率的制度设计方法与模板

4. 一个意外的负面发现

改造也带来了一个我没预料到的副作用。第 9 到第 12 周之间,有两个项目的团队出现了"出口条件刷成就"的倾向,为了让阶段看起来完成,把出口条件往容易满足的方向解释。

典型例子是"单元测试覆盖率大于等于 70%"这一项,有团队通过编写大量无断言的测试用例把覆盖率刷到 72%,实际有效性很低。

我们的应对办法是给出口条件加上"反作弊校验",也就是每个可量化条件都要配一个质量约束。比如覆盖率之外,还要加"新增测试用例中断言数量占比不低于 60%"。这个经验说明,任何可量化的进度标准都会面临被优化的风险,制度设计必须预设这一点。

阶段进度实操方法:项目负责人提升进度管理效率的制度设计方法与模板

六、不同情况下的行动建议

制度没有普适最优解,只有适配。下面按四种常见情况给出具体建议。你可以先定位自己属于哪一类,再看对应的动作。

1. 情况一:20 人以下小团队,项目数量少

这个规模不建议上重型制度。我的建议是只做两件事:定义阶段出口条件,以及每周做一次出口条件核对。

  • 阶段数控制在 4 个以内,每阶段出口条件 3 到 5 项
  • 不设门禁审批,但要求每次阶段推进时写一句"本次未满足项及影响"
  • 周度核对 15 分钟,口头确认即可,不建报表
  • 进度表达统一用"满足项数/总项数",禁止用百分比

这个规模的核心风险是过度制度化把小团队的灵活性耗掉。你要的是口径统一,不是流程完备。

2. 情况二:20 到 60 人团队,多项目并行

这个规模开始需要系统承载。建议在上一档基础上增加三项:

  1. 建立阶段出口条件模板库,新项目直接复用不重写
  2. 配置自动采集,至少覆盖开发与测试阶段的关键事件
  3. 引入黄色与橙色两级偏差响应,红色暂不设,避免过度升级

工具选型上,这个规模可以先用轻量方案,重点看是否支持自定义字段和自动化规则。关键判断标准是:能不能不写代码就配出"出口条件满足度自动计算"。如果不能,制度很快会退回人工填写。

3. 情况三:60 到 200 人研发组织,需要规范治理

这是我案例里的规模区间,也是制度收益最明显的区间。建议完整实施四层设计,并重点关注三件事:

  • 平台化承载:出口条件、门禁规则、偏差推送都必须配置在系统里,不能靠文档
  • 历史数据连续性:如果需要从其他工具迁移,优先选择支持关联关系完整迁移的方案,否则历史趋势分析会断档
  • 反作弊校验:每个可量化出口条件都配一条质量约束

这个规模通常还有一个现实约束:数据合规与部署方式。我接触过的这类组织里,相当一部分要求私有化部署,同时又不希望放弃历史数据。这时选型要同时看三件事:私有化部署能力、迁移工具链成熟度、全链路数据打通能力。以 PingCode 为例,它在这一档规模的组织里比较常被纳入候选,原因就是这三件事能同时满足,且对 100 人以上组织的字段与权限复杂度有直接支持。

4. 情况四:200 人以上,多项目集并行

这个规模需要在四层之上再加一层,项目集层面的进度聚合。核心挑战不是单个项目的进度准确性,而是跨项目的资源冲突与依赖管理。

建议增加的动作包括:建立跨项目的阶段依赖地图、设置项目集级偏差看板、把资源占用率作为与进度并列的一级指标。这里的常见错误是只盯单项目进度,忽略资源竞争导致的系统性延期。

阶段进度实操方法:项目负责人提升进度管理效率的制度设计方法与模板

七、不同情况下的取舍

制度设计的本质是取舍。下面四组取舍是我在实际项目中反复遇到、且没有标准答案的,我给出判断依据而不是结论。

1. 制度颗粒度与控制力的取舍

颗粒度越细,控制力在理论上越强,但执行成本非线性上升。我在第三节给过数据:每阶段超过 9 项检查后,执行率和数据可信度会同步下降。

取舍依据是团队的执行带宽,而不是管理者的控制欲望。一个可用的判断方法是:如果你无法在不加班的情况下,让团队连续两周完整填写这套数据,那就说明颗粒度过细了。

2. 自动化采集与灵活性的取舍

自动化采集要求把事件定义得非常明确,这会牺牲一部分灵活性。比如"设计完成"这种主观性强的阶段,自动化采集比例天然低。

我的取舍原则是:能与代码、测试、构建、部署绑定的事件必须自动化;依赖专家判断的事件保留人工确认,但必须附加证据。不要试图把判断类事件也硬做成自动判断,那样会得到虚假的精确。

3. 门禁严格度与交付速度的取舍

门禁越严,短期交付速度越慢;门禁越松,返工与后期延期越多。这不是二选一,而是需要设定一个合理的例外通道。

关键设计是例外通道必须比正常通道更贵,但不是不可能。贵在需要更高层级审批、需要记录风险敞口、需要在后续阶段增加补偿动作。如果例外通道和正常通道成本一样,门禁就失效了;如果例外通道完全关闭,团队会绕过制度。

我案例里的 11% 例外审批占比就是一个比较健康的平衡点。

4. 历史数据迁移与重新开始的取舍

这是个很现实的取舍。如果历史数据关系复杂、迁移成本高,有些团队会选择"新项目用新制度,老项目自然过渡"。

这个选择在短期看来省事,但会带来两个后果:一是至少六个月内,组织内的进度口径是双轨的,无法做横向比较;二是历史趋势数据断档,季度复盘时会缺一个基准。

我的建议是:如果历史数据只用于查询,不用于趋势分析,可以只迁移主数据;如果三个月内需要做同比或趋势对比,就必须选择支持关联关系完整迁移的方案。我案例里那套迁移之所以花了两周做校验,就是因为他们的季度复盘依赖同比数据。

取舍场景 倾向于"更重"的选择 倾向于"更轻"的选择 关键判断依据
制度颗粒度 项目复杂度高、返工成本极高 团队小、需求变化快 返工成本是否超过制度执行成本
自动化程度 事件可用系统信号表达 主要依赖专家主观判断 自动化比例能否达到 60%
门禁严格度 下游依赖多、延期代价大 探索型项目、方向可能调整 阶段推进错误的代价有多大
历史数据迁移 需要趋势分析与同比 仅需历史查询 复盘是否依赖时间序列对比

八、可以直接抄的模板与配置

这一节我把最常用的三个模板给全。你可以直接复制,改字段名就能用。

1. 模板一:阶段进度定义表

这张表用于把每个阶段的进度定义清楚,是整套制度的基础。建议每个项目启动时填写一次,之后只在阶段调整时更新。

字段 填写要求 示例
阶段编号 按顺序编号,不可跳号 S3
阶段名称 动词开头,描述产出的结果而非动作 开发完成
出口条件 4 至 8 项,每项可验证 代码合并至主干、覆盖率达标
验证方式 写明机器判断规则或人工证据形式 未合并分支数等于 0
责任人 写角色不写人名 开发负责人
证据位置 必须可访问的链接或系统字段 合并记录、覆盖率报告链接
自动验证 是或否,标注后可统计自动化比例 是
质量约束 防止指标被刷的反制条件 新增用例断言占比不低于 60%

2. 模板二:周度阶段进度快照

这张快照替代传统周报,每周五自动生成,项目负责人只需补充异常说明。格式如下:

项目:订单中台重构
阶段:S3 开发完成

出口条件满足度:5/7

可信度:0.86(自动验证 6 项,人工确认 1 项)

未满足项:

S3-03 接口文档与实现一致(责任人:开发负责人)

S3-06 压测通过且响应时间达标(责任人:性能负责人)

本周变化:

新增满足项:S3-02 覆盖率达标

新增未满足项:无

偏差等级变化:黄色 -> 黄色

偏差等级:黄色

触发原因:阶段已进行 8 个工作日,中位时长 12 个工作日

响应动作:已在风险清单登记,下周专项跟进压测资源

预计阶段完成日:第 14 个工作日(原计划第 12 个工作日)

这份快照的关键在于它不包含任何主观描述词,全部是事实、数字和明确的动作。项目负责人写这份快照的平均耗时是 8 分钟,而传统周报平均 35 分钟。

3. 模板三:阶段门禁检查单

这张检查单在每次阶段推进时执行,可以由系统自动生成并流转。

checklist:
stage: S3-开发完成

items:

id: S3-01

desc: 全部功能代码已合并至主干

auto: true

pass_condition: unmerged_branches == 0

id: S3-02

desc: 单元测试覆盖率达标

auto: true

pass_condition: coverage >= 0.70

quality_guard: assertion_ratio >= 0.60

id: S3-03

desc: 接口文档与实现一致

auto: false

evidence: 文档版本链接 + 一致性核对记录

id: S3-04

desc: 代码评审通过且无阻塞级问题

auto: true

pass_condition: blocking_issues == 0

id: S3-05

desc: 自测用例全部执行完毕

auto: true

pass_condition: unexecuted_cases == 0

id: S3-06

desc: 压测通过且响应时间达标

auto: true

pass_condition: p95_latency
id: S3-07

desc: 安全扫描无高危漏洞

auto: true

pass_condition: high_risk_vulns == 0

gate:

require: all_pass

exception:

approver: 项目集负责人

must_record: [例外原因, 风险敞口, 补偿动作]

on_exception: 记录至季度风险台账

这份检查单里有三个设计点值得注意。第一,pass_condition 全部写成可计算的表达式,不需要人为解释。第二,每项都能追溯到唯一的验证来源。第三,例外通道明确了审批人、必须记录的内容和归档位置。

4. 模板四:季度制度健康度复盘表

制度需要被度量。这张表每季度填一次,用来判断制度是否在衰减。

指标 健康区间 低于区间的含义 高于区间的含义
阶段偏差发现时延 1 至 3 个工作日 采集机制可能失效 响应机制可能过度敏感
出口条件自动验证比例 60% 至 90% 制度结构化程度不足 可能牺牲了对判断类事项的覆盖
门禁例外审批占比 5% 至 15% 门禁可能形同虚设 制度可能脱离实际
里程碑按期达成率 80% 至 90% 制度有效性不足 可能是排期过于保守
进度快照平均填写耗时 5 至 10 分钟 可能内容不足,信息量太少 模板可能过于复杂,需精简

九、总结与下一步

回到开头那个 137 人的组织。他们最终的转折点不是换工具,而是把"项目完成度"从一个人人可以说、也可以不算数的形容词,变成了一个由出口条件构成、可机器判断、带可信度标签的事实。工具是把这件事放大和固化的手段,但它不是起点。

我想强调三个可能和主流说法不太一样的观点。

第一,进度管理的目标不是让进度更准确,而是让偏差更早被发现。准确性有上限,早发现没有。我案例里的组织在改造后,进度偏差依然存在,只是从平均 11.4 个工作日压缩到了 2.7 个工作日,这带来的实际价值远超"让报表更准"。

第二,制度设计应该优先服务于项目负责人的时间结构,而不是管理层的汇报需求。如果一个制度让项目负责人每周多花 5 小时填表,那它无论设计得多精巧都是失败的。好的制度应该让项目负责人的时间从"收集信息"转向"处置风险"。

第三,任何可量化的标准都会被优化,所以必须预设反制条件。我案例里出现的覆盖率刷成就就是典型例子。设计出口条件时,一定要同时问一句:如果团队想绕过这一项,最省力的方式是什么?然后把那个方式堵住。

下一步,如果你的组织正准备做这件事,我建议按这个顺序推进:

  1. 先用两到三周做基线测量,至少测四个指标:偏差发现时延、进度采集耗时、里程碑按期率、出口条件定义完整度
  2. 选一个正在中期、还有至少两个阶段没走完的项目做试点,不要选刚启动的,那样看不到对比
  3. 用第八节的四张模板把这个项目的阶段定义重构一遍,重点是把出口条件写成可验证的形式
  4. 如果试点有效,再考虑平台承载和历史数据迁移,这时你会知道自己真正需要的是哪些能力
  5. 全量推广时,先推广口径,再推广系统。口径不统一就上系统,只会把混乱固化下来

最后一句实话:这套东西落地最难的地方不在于设计,而在于前六周的坚持。因为制度改造的收益是滞后的,而成本是即时的。我见过太多组织在第 8 周左右放弃,那时里程碑按期率还只有 66%,但第 14 周就会看到拐点。如果你打算做,请先说服自己给这件事至少一个季度。

常见问题解答(FAQ)

1. 项目阶段进度管理到底该由谁来负责跟进?项目经理还是各阶段负责人?

我们团队最近在推阶段进度管理,但实际跑起来就卡在“谁来更新状态”这一步。我作为项目负责人,每天催进度已经快崩溃了,想搞清楚到底应该把跟进责任压给谁,以及怎么避免自己变成人肉提醒器。

责任必须分层,不能让项目负责人独自承担全部跟进。建议采用“三层责任制”:各阶段负责人对本阶段任务的完成状态和预计完成时间负责,必须按固定节奏(比如每周一上午10点前)更新一次;项目负责人只负责跨阶段的依赖协调、风险升级和整体节奏判断,不负责逐条催办;PMO或项目助理负责汇总和异常提醒。

判断依据是:如果项目负责人每天都在催具体任务,说明制度设计把执行层责任错误地转嫁到了管理层。可执行做法是在阶段模板里明确写出“状态更新责任人”“更新频率”“未更新的默认处理规则”,比如超过48小时未更新自动标记为风险项并抄送上级。

2. 阶段进度更新频率定成每天还是每周更合适?有没有可参考的判断标准?

我一直很纠结进度更新频率的问题。天天更新吧,团队怨声载道,觉得填表比干活还累;一周一更吧,等到发现延期已经来不及补救了。我想知道有没有一套能落地的判断标准,而不是拍脑袋决定。

更新频率应该按“阶段风险等级×任务颗粒度”来定,而不是一刀切。可执行标准是:高风险或关键路径上的阶段,采用每日站会口头同步加隔日书面更新;中风险阶段每周两次更新;低风险阶段每周一次即可。另一个关键判断依据是“可挽回时间”,如果某个任务延期后你还有至少3天缓冲可以调整资源补救,那每周更新就够;

如果延期一天就会阻塞下游,就必须每日更新。具体模板上可以给每个阶段打上“更新频率”字段,由项目负责人在阶段启动会上确认,而不是沿用统一表格。这样既避免过度填报,也能保证关键节点不失控。

3. 阶段进度模板里哪些字段是必须的?哪些字段其实可以砍掉?

我们现在的进度表字段特别多,有任务名、负责人、开始时间、结束时间、完成率、备注、风险等级、依赖关系、交付物、评审状态……填一次要十几分钟。我想知道到底哪些字段真正影响进度判断,哪些只是看起来专业但实际没人看。

必须保留的字段只有五个:任务名称、唯一负责人、计划完成时间、实际完成时间或当前状态、阻塞原因(无阻塞则留空)。这五个字段足以支撑延期判断、责任追溯和风险预警。

可以砍掉或合并的字段包括:百分比完成率(主观性太强,容易失真,建议改用状态枚举如未开始/进行中/已完成/已阻塞)、备注(大部分备注最终无人阅读,改为阻塞原因即可)、评审状态(可并入状态枚举)。

我实际带项目时做过对比,字段从12个压缩到5个后,更新率从不到50%提升到90%以上,而且进度判断的准确度反而更高,因为大家不再用“完成了80%”这种模糊说法来掩盖延期。

4. 阶段进度老是前松后紧,有没有制度上的办法提前暴露延期风险?

我们项目每次前期看起来都很顺利,一到联调或上线前两周就集中爆雷。我作为负责人很想知道,能不能在制度层面设计一些机制,让延期风险在早期就暴露出来,而不是等到最后才救火。

前松后紧通常是因为前期阶段的进度判断标准太模糊,比如“需求分析完成”到底是指文档写完还是评审通过,没有明确定义。制度上建议做三件事:第一,每个阶段结束时必须有一个可验证的交付物和明确的通过标准,比如“评审会议纪要签字确认”才算完成,而不是负责人口头说完成;

第二,引入“缓冲消耗率”指标,给每个阶段设置计划缓冲时间,每周检查缓冲消耗速度,如果某个阶段缓冲消耗超过50%但任务完成不到30%,立即触发风险评审;第三,在阶段模板中强制填写“下游依赖方确认时间”,让下游团队在阶段启动时就确认他们需要什么、什么时候需要。

这三条落进制度后,我带的项目从集中爆雷变成了每周都有两三个小预警,处理成本低很多,也不会到最后才发现来不及。

核心关键词

读者评论

吕
吕若溪

制度型项目负责人效率是勤奋型2到3倍这个结论我认同,但文中样本只有三个组织共73个项目,且都在你个人带过的范围内,可能存在幸存者偏差。想了解下那些制度推行失败、或者制度做了一半又退回人肉模式的案例多不多?

叶
叶泽宇

项目负责人时间结构那组数据很扎心,31%花在信息收集上。不过我更关心制度改造后风险处置时间从6小时涨到16小时,多出来的10小时工作量是不是就得靠工具自动化采集来承接?如果没有配套的自动化手段,光靠制度设计恐怕落不了地。

文章包含AI辅助创作:阶段进度实操方法:项目负责人提升进度管理效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/462917
