SS流程与规范:跨部门团队任务依赖落地方案关键指标

我见过太多跨部门项目不是死在能力上,而是死在“依赖管理”这四个字上。去年我参与诊断过一家约200人规模的SaaS公司,他们有完整的SS流程文档、有立项会、有周报,但一个跨三个部门的中台项目依然延期了47天。复盘发现:31个关键任务依赖中,只有9个被显性记录过,其余22个全靠“口头对齐”和“默契”。项目经理解释说“大家平时关系不错,没必要什么都写下来”。问题恰恰在这里,跨部门任务依赖的落地,不取决于关系好不好,而取决于依赖有没有被变成可追踪、可度量、可升级的对象。

这篇文章不讲教科书定义,只讲我在多个中大型企业项目里验证过的东西:为什么大多数SS流程落不了地,以及那6个真正能救命的指标到底该怎么定、怎么采、怎么用。

一、核心结论:指标不是考核工具,是依赖的“显影液”

先把结论放在前面,省得你看完才觉得“又被绕了一圈”。我在多个项目里反复验证过一条规律:跨部门任务依赖落不了地,90%的情况不是流程缺失,而是依赖状态不可见,而不可见的根源是没有指标把它逼出来。

大多数团队的SS流程(本文所指的SS流程,是企业内部对“Service Support”或“Standard Service”类流程体系的简称,不同公司定义不同,落地时应先统一口径)文档写得漂漂亮亮,流程图、RACI矩阵、升级路径一应俱全。但一旦进入执行,这些文档就被锁进共享盘,没人看。为什么?因为它没有和“谁在什么时候要交出什么”绑定,更没有和任何度量绑定。

指标的作用不是年底打分,而是每天让依赖关系显影。一个依赖有没有被登记、对方有没有确认、承诺的交付有没有兑现、卡了多久,这些如果不用数字表达,就永远停留在“我觉得快好了”的模糊状态。模糊状态下,跨部门的默认反应是“先做自己的”,依赖方就成了被牺牲的那一个。

SS流程与规范:跨部门团队任务依赖落地方案关键指标

我经常用一个比喻:没有指标的依赖管理,就像没有仪表盘的飞机,飞行员再优秀,也不知道油还剩多少。指标不是给领导看的,是给一线执行者看的。

二、背景与真实场景:为什么跨部门依赖比部门内依赖难十倍

1. 一个真实项目的失败切片

那家SaaS公司的中台项目,涉及产品、研发、数据三个部门。立项时定了一个“大里程碑”,然后各自拆任务。研发等数据部门提供接口文档,数据部门等产品确认字段口径,产品又等研发评估技术可行性,三条依赖链交叉在一起,没有任何一个环节被记录在系统里。

第3周,研发以为数据接口“下周就能给”;第6周,数据部门说“产品字段还没定稿”;第9周,产品说“我以为研发已经确认了技术方案”。三方的“以为”叠加,导致项目在第10周才发现整体卡死。最终延期47天,直接人力成本损失约38人天。

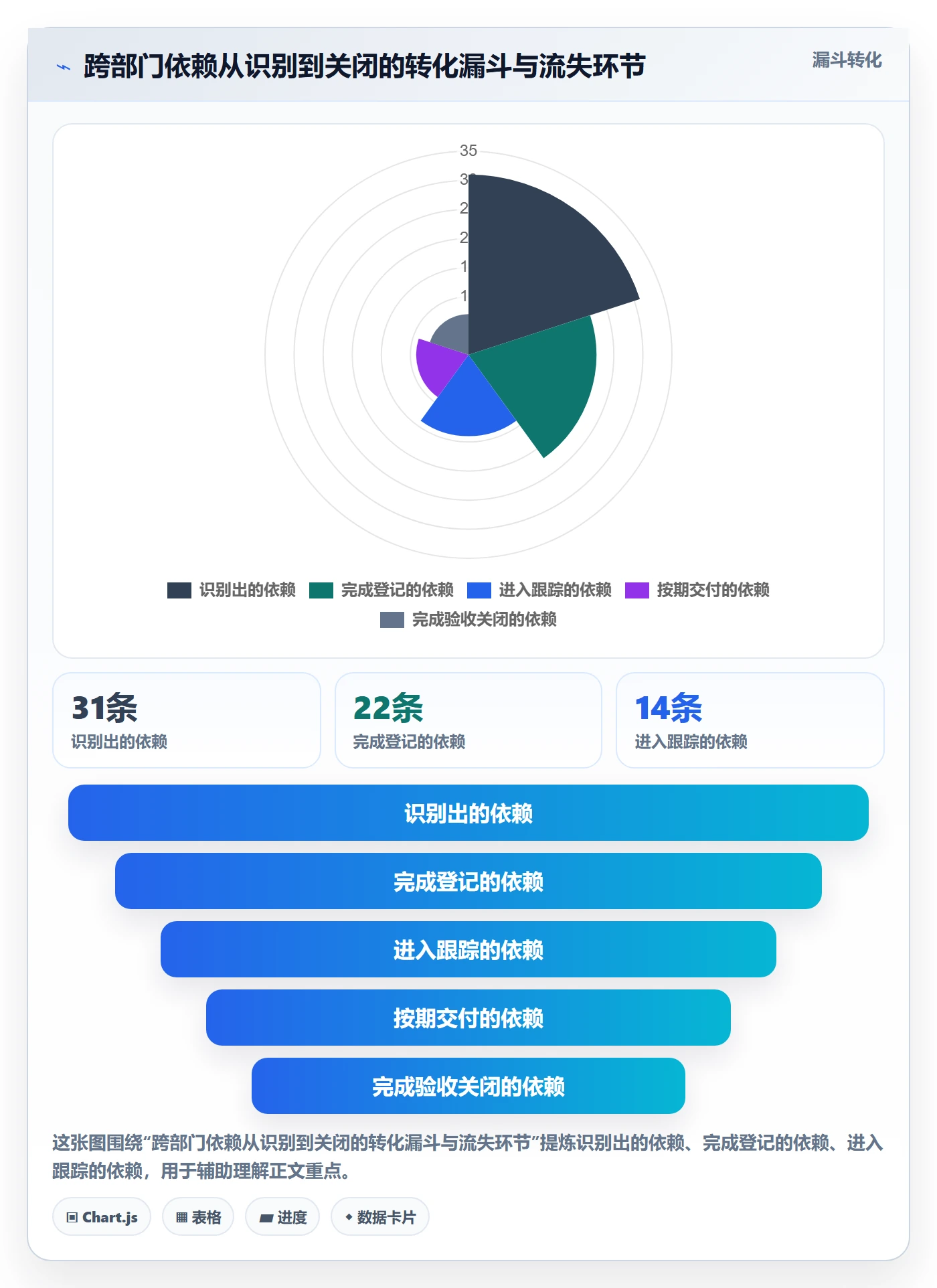

复盘时我们做了统计:31个跨部门依赖中,只有9个在项目管理系统里有记录,其余22个散落在聊天记录、邮件和口头沟通中。依赖的“显性化率”只有29%,这是延期的根本原因。

2. 跨部门依赖的四种类型,难度完全不同

不是所有依赖都一样。我在实践中把它们分成四类,管理策略各不相同:

  • 顺序依赖:A完成后B才能开始。这类依赖最容易识别,但也最容易因为A的延期而连锁反应。
  • 并行依赖:A和B可以同时做,但需要共享同一资源(如一个人、一台测试机)。这类依赖的痛点是资源冲突,不是时间冲突。
  • 资源依赖:需要特定技能或权限的人参与。跨部门时最容易出现“等专家有空”。
  • 信息依赖:需要对方提供信息才能决策或开工。这类依赖最隐蔽,因为你往往不知道对方“还没想清楚”。

跨部门场景下,信息依赖和资源依赖的占比远高于部门内,因为部门之间的信息不对称天然更大。部门内可以靠“抬头不见低头见”解决的事,跨部门必须靠机制。

SS流程与规范:跨部门团队任务依赖落地方案关键指标

3. 跨部门依赖难管理的三个结构性原因

第一,没有共同上级。部门内冲突,主管一句话就能协调;跨部门冲突,没有共同上级时只能靠升级,而升级有社交成本,大家倾向于拖延。

第二,优先级排序的坐标系不同。A部门按自己的季度OKR排序,B部门按自己的KPI排序,当两边都认为“你的事不急”时,依赖就被无限期搁置。

第三,信息传递存在“失真衰减”。口头传达三层后,原始需求很可能已经变形。我见过一个案例:产品说“字段要支持多语言”,传到研发变成了“字段是字符串类型”,最后做出来的东西完全不能用。

三、常见误区:你以为在管依赖,其实在管空气

1. 误区一:有了RACI矩阵就等于管住了依赖

RACI(Responsible、Accountable、Consulted、Informed)是好工具,但它是角色定义工具,不是依赖跟踪工具。它回答的是“谁负责”,不回答“这个依赖现在处于什么状态”。很多团队填完RACI就以为万事大吉,结果执行时发现:A是负责人,但A不知道自己被依赖了。

我的判断是:RACI是依赖管理的起点,不是终点。填完RACI后,必须把每条依赖转成一条可追踪的记录,有登记人、有确认方、有截止时间、有当前状态。

2. 误区二:靠“每日站会”就能同步依赖

站会能同步,但同步不等于跟踪。站会的问题是只讲“我昨天做了什么、今天做什么、有什么阻碍”,而阻碍往往在会后被遗忘。我见过太多团队站会上说“我在等X部门的回复”,然后就没有然后了。下周站会还在等。

正确的做法是:站会只负责“暴露”,跟踪交给独立的依赖台账。每一条依赖有编号、有状态、有升级路径。站会不是依赖管理的场所,只是依赖管理的触发器。

3. 误区三:指标越多越专业

我见过一份跨部门协作的指标表,列了17个指标。结果是:采集成本极高,没人认真填,数据全是假的。指标的边际效用是递减的,第7个指标带来的管理收益可能还抵不上采集它花的时间。

我的经验是:跨部门依赖管理的核心指标控制在6个以内,每个都要能回答一个具体的决策问题。多余的指标不是专业,是负担。

SS流程与规范:跨部门团队任务依赖落地方案关键指标

4. 误区四:工具先行,流程和指标滞后

很多团队一上来就买工具、搭看板,但没有先定义“什么算一条依赖”“依赖的状态有哪几种”“谁来确认”。工具里字段随便填,状态随便改,最后看板变成了摆设。

正确的顺序是:先定义依赖和状态,再定指标,最后选工具。工具是流程和指标的容器,不是替代品。我见过用Excel管得井井有条的团队,也见过用高级项目管理平台却一团乱麻的团队,差别不在工具,在定义。

四、专业判断逻辑:依赖管理的四个层次与指标设计原则

1. 依赖管理的四个层次

我把跨部门依赖管理分成四个层次,逐层递进,缺一层就会漏:

  1. 识别层:把所有依赖找出来。靠的是结构化的拆解方法,比如“每个交付物问三个问题:需要谁提供什么?需要谁确认什么?需要谁配合什么?”
  2. 登记层:把识别出的依赖记录成标准化条目。每条依赖至少包含:依赖编号、提出方、承接方、依赖内容、期望交付时间、当前状态。
  3. 跟踪层:按固定节奏更新状态,识别风险。跟踪不是“问一句”,而是有状态机:待确认→已确认→进行中→已交付→已验收→已关闭/已取消。
  4. 升级层:当依赖超期或状态异常时,有明确的升级路径和触发条件。升级不是打小报告,是机制的一部分。

大多数团队卡在第二层和第三层之间:识别了,也登记了一部分,但没有标准化,也没有跟踪,依赖就变成了“薛定谔的任务”,你不知道它到底在做还是没做。

2. 指标设计的三条原则

基于这些年的实践,我总结出跨部门依赖指标设计的三条原则:

原则一:每个指标对应一个决策。如果一个指标采集出来后,没有人会因为它的变化而做出不同决策,这个指标就不该存在。比如“依赖登记率”对应的决策是“要不要加强依赖识别的培训或检查”。

原则二:先行指标和滞后指标搭配。滞后指标(如延期占比)告诉你“已经出事了”,先行指标(如依赖确认及时率)告诉你“可能要出事”。只盯滞后指标,永远是事后救火。

原则三:指标要能归因到具体依赖。如果一个指标变差了,但你不知道是哪几条依赖导致的,这个指标就没法驱动改进。所以每个指标都要能下钻到依赖条目。

SS流程与规范:跨部门团队任务依赖落地方案关键指标

3. 一个被忽视的判断:依赖管理的成本要显性化

很多管理者不愿意投入依赖管理,是因为“看不到收益”。但我要说:依赖管理的成本是可估算的,不管理的成本也是可估算的。

以那个延期47天的项目为例:38人天的直接损失,加上机会成本(本来可以启动的下一个项目),总损失保守估计超过60人天。而如果投入依赖管理,每周约需2小时(登记+跟踪+站会),项目周期12周,合计约24人时,约3人天。投入3人天,避免60人天损失,投入产出比20:1。

当你把不管理的成本算给管理者看时,决策就容易多了。这也是我在做流程优化时最常用的说服方式:不谈“应该做”,只谈“不做会损失多少”。

五、具体案例与数据观察:PingCode在依赖管理中的实际落地

1. 为什么用PingCode举例

在讲具体落地时,我需要一个真实的载体。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,是国产替代的常见选择。它在依赖管理上的能力,恰好能对应我前面讲的“登记层,跟踪层,升级层”。

需要说明的是,工具只是载体,下面讲的能力在任何具备依赖管理功能的平台上都能实现,我选它举例是因为我在这类平台上做过完整落地,细节记得清楚。

以下是我在一个约350人规模的客户的真实配置和观察数据,客户信息已做脱敏处理。

2. 依赖登记层的落地配置

在这个客户的项目里,我们把“依赖”做成了一个独立的可追踪对象,而不是任务的一个备注字段。每条依赖至少包含以下字段:

字段 填写要求 填错时的后果
依赖编号 自动生成,格式DEP-XXX 无法被引用,跟踪时容易混淆
提出方 / 承接方 必须是具体的人,不能写部门 变成“部门等部门”,无人负责
依赖内容 一句话描述交付物,可量化 模糊描述导致验收争议
期望交付时间 精确到日 无法判断是否超期
当前状态 待确认/已确认/进行中/已交付/已验收/已关闭 状态混乱,无法统计
阻塞原因 仅在状态为“进行中”且超期时填写 无法归因,无法改进

这里有一个细节:承接方必须是具体的人,不能写部门。我见过太多依赖写“等数据部门支持”,结果数据部门5个人,谁都不知道自己该做。必须落实到人,这个人可以转派,但登记时必须有人名。

SS流程与规范:跨部门团队任务依赖落地方案关键指标

3. 跟踪层的节奏设计

登记之后是跟踪。跟踪的核心不是“问”,而是“按固定节奏看状态”。我们给客户设计的节奏是:

  • 每日:依赖看板自动刷新,红色=超期,黄色=临期(3天内到期),绿色=正常。负责人只看自己相关的。
  • 每周:项目周会上过一遍红色和黄色依赖,逐条确认下一步动作。
  • 每月:复盘依赖指标,看趋势,调整流程。

这里的关键是颜色规则要提前定义清楚,不能靠感觉。“超期”是期望交付时间已过且状态未到“已交付”;“临期”是3天内到期且状态是“进行中”。规则清晰后,任何人都能判断一条依赖健不健康。

实施这个节奏后,客户的项目经理告诉我:“以前我每天要花1小时在群里问‘那个接口文档好了吗’,现在看板上红色的就是问题,我只处理红色的。”把重复的“问”变成自动的“看”,是跟踪层最大的效率提升。

4. 升级层的触发与执行

升级不是“告状”,是机制。我们定义了明确的触发条件:

  1. 依赖超期3天,承接方无更新 → 触发一级提醒,双方负责人拉群对齐。
  2. 依赖超期7天,仍未解决 → 触发二级升级,双方部门主管介入。
  3. 依赖超期14天,或涉及资源冲突无法协调 → 触发三级升级,项目赞助人或PMO介入裁决。

触发条件写清楚后,升级的社交成本就降低了,不是“我要去告你”,而是“机制要求升级了”。这一点很重要,很多依赖不是解决不了,是没人愿意当第一个“较真”的人。

客户实施这套机制3个月后,跨部门升级次数从每月平均11次降到4次,但每次升级的解决时长从平均9天缩短到3.5天。升级次数下降是因为前置的登记和跟踪让问题更早暴露,解决更快是因为升级路径清晰、责任明确。

5. 工具选型的补充观察

这个客户是从Jira迁移到PingCode的,迁移过程中最痛的不是数据迁移,是把原来分散在Jira备注里的依赖信息结构化。原来Jira里依赖信息写在任务描述里,靠人肉搜索;迁移后依赖成了独立对象,可以统计、可以看板、可以度量。

如果你的团队也在考虑工具选型,我的建议是:先看它能不能把“依赖”做成独立对象,再看它能不能按状态流转和升级。如果只能写备注、不能结构化,那本质上还是Excel的电子版,解决不了根本问题。

SS流程与规范:跨部门团队任务依赖落地方案关键指标

六、关键指标体系:6个指标的定义、采集与归因

下面是我在多个项目里沉淀下来的6个核心指标。每个指标我都会给出:定义、计算公式、采集方式、归因逻辑、以及最常见的采集陷阱。这6个指标覆盖了从识别到关闭的全链路,缺任何一个都会留下盲区。

1. 依赖显性登记率

定义:已被登记为依赖条目的依赖数量,占实际存在的依赖总数的比例。

计算公式:登记依赖数 ÷ (登记依赖数 + 复盘时发现的未登记依赖数)× 100%。

采集方式:分子从依赖台账自动统计;分母靠定期复盘(如每两周一次)补充,通过“每个交付物问三个问题”的方式找出遗漏。

归因逻辑:如果这个指标低,说明识别和登记环节有问题,需要加强拆解方法培训,或者在项目模板里内置依赖检查清单。

采集陷阱:分母很难准确获取,容易低报。建议用抽样复盘的方式估算,而不是追求绝对精确。这个指标的价值在于趋势,不在绝对值。

2. 依赖确认及时率

定义:在登记后24小时内被承接方确认的依赖,占已登记依赖的比例。

计算公式:24小时内确认的依赖数 ÷ 已登记依赖总数 × 100%。

采集方式:系统自动记录登记时间和确认时间,自动计算。

归因逻辑:这个指标低,说明承接方不重视或没看到。需要检查通知机制,或者把确认纳入响应要求。确认及时率是先行指标,它低的时候,后面的交付大概率会出问题。

采集陷阱:不要把“看到”当成“确认”。确认必须有明确动作,比如点击确认按钮或回复确认信息。

3. 依赖满足率

定义:在期望交付时间内完成交付的依赖,占已确认依赖的比例。

计算公式:按期交付的依赖数 ÷ 已确认依赖总数 × 100%。

采集方式:系统对比期望交付时间和实际交付时间,自动统计。

归因逻辑:这是核心的滞后指标,反映承接方的履约能力。如果低,需要看是能力问题、优先级问题还是估算问题。归因时要下钻到具体依赖条目,看阻塞原因分布。

采集陷阱:期望交付时间如果定得太松,满足率会虚高。要定期检查期望时间的合理性,避免“自己给自己放水”。

SS流程与规范:跨部门团队任务依赖落地方案关键指标

4. 平均阻塞时长

定义:依赖从期望交付时间到期,到实际交付或关闭的平均间隔天数。

计算公式:所有超期依赖的(实际交付时间 – 期望交付时间)之和 ÷ 超期依赖数。

采集方式:系统自动计算,可按承接部门、按依赖类型分组看。

归因逻辑:这个指标直接反映依赖卡住的时间成本。分组看能发现哪个部门、哪类依赖最容易卡。平均阻塞时长每降低1天,跨部门项目的整体周期通常能缩短0.5到0.8天。

采集陷阱:只算超期的依赖,不要把按时交付的算进去,否则会拉低平均值,掩盖问题。

5. 跨部门升级次数与升级解决时长

定义:升级次数是触发升级机制的依赖数量;升级解决时长是从升级触发到依赖关闭的平均天数。

计算公式:升级次数直接计数;解决时长 = Σ(关闭时间 – 升级触发时间)÷ 升级次数。

采集方式:系统记录升级触发和关闭时间,自动统计。

归因逻辑:升级次数太高,说明前置机制没做好,问题都堆到升级才解决;升级解决时长太长,说明升级路径不清晰或裁决者不明确。理想状态是升级次数下降、解决时长也下降,说明前置管理和升级机制都在起作用。

采集陷阱:不要简单追求“升级次数越低越好”。如果为了降低升级次数而压制升级,反而会让问题藏得更深。

6. 依赖相关延期占比

定义:因依赖问题导致的项目延期天数,占总延期天数的比例。

计算公式:依赖相关延期天数 ÷ 总延期天数 × 100%。

采集方式:项目复盘时归因统计,需要在延期发生时记录原因。

归因逻辑:这个指标回答“依赖管理到底值不值得投入”。如果占比高,说明依赖管理是项目延期的主要矛盾,应该加大投入;如果占比低,说明瓶颈在别处。它是最有说服力的指标,适合向管理层汇报。

采集陷阱:延期原因往往多因一果,归因时容易扯皮。建议用“主因归因法”:只记最主要的一个原因,不追求绝对精确。

7. 先行指标与滞后指标的搭配使用

这6个指标可以分成两组:

类型 指标 作用 关注时点
先行指标 依赖显性登记率 预警识别环节的漏洞 项目早期
先行指标 依赖确认及时率 预警确认环节的拖延 依赖登记后24小时内
滞后指标 依赖满足率 衡量履约结果 依赖交付后
滞后指标 平均阻塞时长 衡量卡住的成本 依赖超期后
过程指标 升级次数与解决时长 衡量机制运转效率 升级发生后
结果指标 依赖相关延期占比 衡量整体价值 项目复盘时

先行指标看趋势,滞后指标看结果,过程指标看机制。三者搭配,才能既看结果,又看过程,还能预警。只盯滞后指标,就是等出事后再灭火。

七、最小可行落地步骤(30天计划)

指标体系听起来复杂,但落地可以从最小可行开始。下面是我验证过的30天计划,按周拆解,每一步都有明确产出。关键是不要追求一步到位,先跑通一个试点项目。

1. 第1周:梳理依赖类型,选定试点项目

这一周的目标是“找到靶子”。选一个正在进行的、涉及至少两个部门的项目作为试点。不要选最复杂的,也不要选最简单的,选一个“中等复杂度、有明确交付时间”的项目。

然后做一件事:把所有任务拆出来,对每个任务问三个问题,需要谁提供什么、需要谁确认什么、需要谁配合什么。把答案记录下来,这就是你的初始依赖清单。

这一周的产出是一份初步依赖清单,可能不完备,但能让你看到依赖的全貌。

2. 第2周:建立依赖登记表和确认机制

把第1周的依赖清单标准化,按我在第五章讲的字段填写。同时定义状态机:待确认→已确认→进行中→已交付→已验收→已关闭/已取消。

然后建立确认机制:每条依赖登记后,系统或人工通知承接方,要求在24小时内确认或提出异议。这一步的产出是可用的依赖台账和确认规则。

我建议这一步先用表格或轻量工具跑通,不要急着上重型平台。先用流程验证指标,再用工具固化流程。

3. 第3周:跑通站会和升级路径

这一周开始把依赖管理嵌入日常节奏。站会上只过红色和黄色依赖,逐条确认下一步动作。同时明确升级触发条件和路径。

关键动作是第一次升级要“认真执行”。哪怕只是超期3天的一级提醒,也要按机制走。第一次认真了,后面大家就知道这不是闹着玩的。

这一周的产出是依赖看板的正常运行和第一次升级记录。

4. 第4周:采集指标,复盘调整

一周的数据虽然不多,但足以看出趋势。采集6个指标中能采的(登记率、确认及时率、满足率、阻塞时长通常都能采),做一次复盘。

复盘问三个问题:哪个指标最差?为什么差?下周改什么?不要试图一次改所有问题,只选一个最关键的改。

这一周的产出是第一份依赖健康度报告和下一步改进计划。

SS流程与规范:跨部门团队任务依赖落地方案关键指标

八、不同情况下的行动建议与取舍

1. 按团队规模选择方案

50人以下团队:不需要复杂的依赖管理系统。一张共享表格 + 每周一次依赖对齐会基本够用。重点是养成“依赖要登记”的习惯,不要追求工具化。

50-200人团队:开始需要工具支撑。建议用支持依赖独立管理的项目管理平台,把6个核心指标中的4个(登记率、确认及时率、满足率、阻塞时长)先跑起来。这个阶段最容易犯的错是“工具买了但没人用”,解决办法是把依赖登记纳入项目启动的必做动作。

200人以上或中大型企业:需要考虑私有化部署、权限管理、和现有系统集成。PingCode这类主要服务中大型企业及100人以上组织的平台会更合适,支持私有化部署和Jira平滑迁移,国产替代场景下可以重点评估。这个阶段要建立PMO或专职的流程负责人,定期复盘指标。

2. 按项目类型选择策略

交付型项目(有明确deadline):优先盯“依赖满足率”和“平均阻塞时长”,因为这两项直接影响能否按时交付。

探索型项目(方向可能调整):优先盯“依赖确认及时率”,因为方向调整时,确认机制能帮你快速发现哪些依赖受影响。

长期运营型项目:优先盯“依赖相关延期占比”和“升级次数”,因为长期项目更看重机制健康度而非单次交付。

3. 遇到阻力时的取舍

落地过程中一定会遇到阻力,我的取舍原则是:

  • 如果阻力来自“觉得麻烦”:坚持。简化字段,但不能取消登记。麻烦是短期的,混乱是长期的。
  • 如果阻力来自“部门利益冲突”:升级。这已经超出你能协调的范围,必须让更高层介入。
  • 如果阻力来自“指标被用来考核”:调整。指标一旦变成考核工具,数据就会失真。要明确指标用于改进,不用于个人绩效。
  • 如果阻力来自“工具不好用”:换工具。但换之前先确认是工具问题还是流程问题,别把流程问题当成工具问题。

最重要的取舍是:宁可指标少而真,不要指标多而假。我见过太多团队为了“看起来专业”堆指标,最后所有数据都是编的,还不如不采。

4. 不同成熟度阶段的重点

成熟度阶段 特征 重点动作 建议指标
起步期 依赖全靠口头,经常踩坑 建立依赖登记习惯 依赖显性登记率
规范期 有登记但跟踪不及时 建立确认和跟踪机制 确认及时率、阻塞时长
优化期 跟踪正常但升级不畅 明确升级路径和触发条件 升级次数、解决时长
成熟期 机制运转但价值说不清 用数据证明投入产出 依赖相关延期占比

大部分团队在起步期和规范期之间反复。突破的关键是把依赖管理从一个“额外动作”变成“项目流程的必做环节”,比如在项目启动模板里内置依赖登记表,不填完不能进入下一阶段。

八、不同情况下的行动建议与取舍

九、结语:从一个指标开始,让依赖可见

写了这么多,我最想说的其实就一句:跨部门任务依赖管理的核心,不是流程多完美,而是依赖能不能被看见、被追踪、被度量。SS流程和规范是骨架,指标是让骨架活起来的血液。

你不需要一次上齐6个指标,也不需要马上换工具。今天就做一件事:打开你正在跟的一个跨部门项目,把它的依赖关系列出来,看看有多少条是你心里有数、但系统里没有记录的。这个数字,就是你依赖管理的第一个“显性登记率”。

然后,从明天开始,把新发现的依赖登记下来。一个指标,坚持一个月,你会看到变化。依赖管理不是一次性工程,是一个持续把“模糊”变成“清晰”的过程。每一条被登记、被确认、被跟踪的依赖,都是在为项目的确定性投票。

如果这篇文章只能让你记住一个数字,我希望是:把依赖显性登记率从30%提到80%,你的跨部门项目延期概率会下降一半以上。这不是理论,是我在多个中大型企业项目里反复验证过的观察。从今天开始,让依赖可见。

常见问题解答(FAQ)

1. 跨部门任务依赖的关键指标到底该定几个,怎么避免指标一多就没人看?

我们团队之前搞过一次跨部门协作优化,PMO 一口气列了十几个指标,结果周报里全是数字,没人真正看,也没人知道哪个该优先改。我就很困惑,指标到底是不是越全越好,还是得砍到只剩几个?

指标不是越全越好,建议控制在 6 个以内,并且必须区分先行指标和滞后指标。先行指标用来预警,比如依赖登记率、依赖确认及时率;滞后指标用来验证结果,比如依赖满足率、平均阻塞时长。判断依据很简单:如果一个指标不能在下周的行动会上直接对应到某个人的动作,就先不要放进核心看板。

实操做法是每个指标写清楚三件事,定义公式、数据来源、归因逻辑,比如依赖满足率等于按期兑现的依赖数除以已确认依赖总数,数据从依赖登记表的状态字段里取,归因时要区分是对方没交付还是己方没及时确认。指标一旦超过 6 个,绝大多数团队会退化成只看进度百分比,依赖管理就名存实亡了。

2. 跨部门任务依赖经常扯皮,RACI 矩阵到底该怎么落到具体任务上?

我们项目里责任推来推去,谁都说不是自己的事,后来有人提议上 RACI,但真填起来发现每个部门都觉得自己是 C 或 I,没人愿意当 A。我就想知道,RACI 在跨部门依赖场景下到底该怎么用才不流于形式?

RACI 在跨部门依赖场景下最容易失效的地方,是把 A 定成了部门负责人而不是具体任务的结果负责人。可执行的做法是:每一条显性化登记的依赖关系都必须绑定一个唯一的 A,这个 A 是个人而不是部门,并且这个人在依赖登记表里要有名字。判断依据是,当这条依赖延期时,第一个被追问进度的人就是 A。

R 是实际干活的人,C 是必须被咨询的人,I 是被通知的人,但跨部门场景下 C 要尽量少,否则每条依赖都要走一圈会签,确认周期会从一天拖到一周。一个实操技巧是,把依赖分成交付型依赖和信息型依赖,交付型依赖只设 A 和 R,信息型依赖只设 I,这样 RACI 表才不会变成谁都不认领的摆设。

3. 跨部门依赖管理用什么工具最省事,能不能只用表格加即时通讯工具?

我们是中小团队,买不起贵的项目管理平台,也没有专职 PMO,有人建议先用多维表格加群机器人跑起来。我就想知道,这种最小组合到底能不能撑住跨部门依赖管理,还是迟早要换成专业工具?

对大多数中小团队来说,表格加即时通讯工具加机器人的最小组合,前三个月完全够用,甚至比直接上重型工具更容易落地。关键不在工具,而在依赖状态字段是否统一,建议至少包含依赖编号、提出方、承接方、承诺完成时间、当前状态、阻塞原因、升级记录这几列。

判断是否需要换专业工具的标准有三个:一是依赖条目超过 200 条后人工维护开始频繁出错;二是需要跨项目看依赖关系图;三是升级路径需要自动通知到上级。满足其中任意两个,再考虑迁移到某项目管理工具或某项目管理平台。

否则过早引入专业工具,反而会把流程复杂化,团队会因为填不完字段而放弃登记,依赖又重新回到口头沟通。

4. 跨部门依赖管理落地 30 天,怎么判断是不是真的跑通了,而不是走了个过场?

我们之前也搞过一阵依赖登记和站会,刚开始大家很积极,一个月后表格没人更新,站会也变成念进度。我就很想知道,有没有什么客观信号能判断这套机制到底有没有真正跑通?

判断是否真正跑通,不看表格填了多少行,而看三个行为信号。第一,站会上有没有人主动提出新的依赖并当场确认承接方和承诺时间,如果连续两周没有新增依赖,要么是真没依赖,要么是大家又回到私下沟通了,后者的概率更大。

第二,升级机制有没有被真实触发过,如果一个月内跨部门升级次数为零,通常说明矛盾被压在水面下,而不是真的没有问题。第三,复盘时能不能从依赖相关延期占比里定位到具体是哪一类依赖最常出问题,比如是信息依赖多还是资源依赖多。三条里满足两条,基本可以判断机制在运转;

如果一条都不满足,问题多半不在工具,而在没有把依赖管理和个人绩效或项目里程碑挂钩,缺少持续执行的动力。

核心关键词

读者评论

谭
谭天佑

四类依赖的划分很实用,尤其是信息依赖最隐蔽。部门内靠面对面就能解决的事,跨部门必须靠机制。不过落地时如何让业务方愿意登记依赖,而不是觉得“又多了一道流程”,可能比设计指标更难。

林
林明远

用20:1的投入产出比来说服管理者很接地气。但实际推动时,依赖管理的成本往往落在项目经理身上,而收益却由多个部门共享,权责不对等。如果没有更高层级的支持,单靠项目经理很难把升级路径真正跑起来。

张
张静怡

PingCode那段案例配置有参考价值,但工具终究是容器。先定义依赖状态和指标,再选工具的顺序很关键。见过用Excel管得清楚的团队,也见过用高级平台却一团乱的,差别确实在定义和执行力,不在工具本身。

文章包含AI辅助创作:SS流程与规范:跨部门团队任务依赖落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/439423

赞 (0)
飞飞飞飞
SF怎么做?跨部门团队协同管理:任务依赖从0到1
上一篇 15小时前
任务依赖FF教程:跨部门团队协同管理,避坑指南
下一篇 15小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
