任务依赖关键路径教程:产品经理数据分析,避坑指南

去年Q3我接手了一个电商中台的数据分析项目,原本排期两周,结果拖到第19天才交付。复盘时发现,真正写SQL和分析的时间只占40%,剩下60%全耗在等埋点上线、等数仓口径确认、等业务方反馈"这个指标不对"上。这不是个例。我后来拉了团队过去半年的12个数据分析项目做复盘,有9个项目的实际延期原因,都不是某个环节执行慢,而是任务依赖关系没理清,关键路径判断错误。

这篇内容不讲项目管理教科书里的CPM公式,而是把"任务依赖"和"关键路径"这两个概念,还原到产品经理做数据分析的真实工作流里,告诉你哪些依赖是假的、哪些坑一定会踩、以及怎么用一张图在项目启动前就看清楚哪里会炸。

一、先给结论:产品经理做数据分析,80%的延期不是执行问题,是依赖判断问题

我在过去两年带过和旁观过大约30个数据分析相关项目,涵盖用户行为分析、营收归因、AB实验复盘、数据看板搭建等类型。如果只让我说一条最重要的结论,就是这个:

产品经理在数据分析项目中最容易犯的错误,是把"我以为的先后顺序"当成了"真实的依赖关系"。

这两者之间的差距,直接决定了你的关键路径画得对不对,进而决定了你的排期是靠猜还是靠算。

我整理了一组来自团队内部复盘的数据,对比"依赖关系梳理前"和"梳理后"的项目表现:

任务依赖关键路径教程:产品经理数据分析,避坑指南

注意最后一行指标:跨团队沟通耗时占比从35%降到17%。这说明什么?大部分沟通成本,本质上是在弥补依赖关系没提前理清的漏洞。你不是在沟通,你是在救火。

1. 为什么产品经理特别容易在依赖关系上翻车

原因有三个,而且都跟产品经理的岗位特性有关。

第一,产品经理习惯用"流程思维"而不是"依赖思维"看问题。流程思维是线性的:先做A,再做B,然后做C。但真实项目里,B可能不依赖A,C可能和A并行,D可能依赖外部团队的排期。线性思维会让你自动忽略并行可能和外部约束。

第二,产品经理对"隐性依赖"缺乏敏感度。什么叫隐性依赖?就是那些不在排期表上、但实际会卡住你的东西。比如数据口径确认依赖业务方拍板,但业务方拍板又依赖他们内部的季度目标确定。这条依赖链不在你的项目计划里,但它真实存在。

第三,产品经理往往不是数据分析的执行者,而是协调者。协调者最容易看到"表面顺序",最难看到"底层依赖"。开发告诉你"埋点三天能上",但没说"依赖前端重构先完成"。

2. 关键路径在产品经理场景下的重新定义

经典项目管理里,关键路径是"项目网络图中最长的路径",决定了项目的最短工期。这个定义没错,但对产品经理来说太抽象了。

我更喜欢用一个更直接的定义:关键路径就是那条"任何一环延迟1天,最终交付就延迟1天"的链条。

这个定义的妙处在于,它给你一个可操作的判断方法:从终点倒推,逐个问"如果这个环节延迟1天,最终交付会延迟几天?"

  • 延迟传导 = 1天 → 这个环节在关键路径上
  • 延迟传导 = 0天 → 这个环节有缓冲,不在关键路径上
  • 延迟传导 = 0.5天 → 这个环节部分在关键路径上,需要看具体条件

我通常建议产品经理在项目启动会上,就用这个问题逐个"审问"每个环节的负责人。你会发现,很多人根本答不上来,因为他们从来没想过自己的任务延迟会不会传导到最终交付。

任务依赖关键路径教程:产品经理数据分析,避坑指南

二、真实场景还原:一条数据分析工作流里的依赖关系长什么样

先看一条完整的产品经理数据分析工作流。不管你用的是哪种方法论,底层链路大体是这样的:

需求定义 → 指标设计 → 数据采集(埋点/接口)→ 数据清洗 → 分析建模 → 结论输出 → 决策落地

这条链路看起来很线性,但真实项目里,它更像一张网。我把每个环节的典型依赖关系拆出来:

1. 需求定义环节的依赖

需求定义依赖什么?依赖业务方的真实问题、依赖你对业务的理解、依赖历史数据的可获取性判断。

这里最常见的坑是:产品经理以为需求定义是"自己的事",但实际上它依赖业务方把问题说清楚。而业务方往往说不清楚。他们说"我想看看用户活跃度",但没告诉你他们真正想知道的是"新功能上线后用户有没有回来用"。

这个依赖如果不显性化,你会在分析建模阶段才发现方向错了,返工成本极高。

2. 指标设计环节的依赖

指标设计依赖需求定义的清晰度,同时依赖数据口径的统一。而数据口径的统一,又依赖数仓团队和业务方达成一致。

我见过最典型的情况是:产品经理设计了一个"活跃用户数"指标,但数仓团队的口径是"7天内有登录行为的用户",业务方的理解是"7天内有核心操作的用户"。两边口径不一致,但直到数据清洗阶段才暴露。

3. 数据采集环节的依赖

这是外部依赖最密集的环节。埋点依赖开发排期,接口依赖第三方团队的可用性,历史数据依赖数仓的存储周期。

这些依赖的共同特点是:你控制不了对方的排期。你能做的只有两件事:提前锁定排期,或者准备降级方案。

4. 数据清洗环节的依赖

数据清洗依赖数据采集完成,但并非所有清洗工作都需要等采集全部完成。比如字段映射规则、异常值处理逻辑、空值填充策略,这些可以在采集完成前就设计好。

很多产品经理不知道这一点,导致清洗阶段变成了串行等待,白白浪费了并行时间。

5. 分析建模环节的依赖

分析建模依赖清洗后的数据质量,同时依赖你对分析方法的选型。选错了方法(比如用线性回归处理非线性关系),返工成本很高。

6. 结论输出和决策落地环节的依赖

这两个环节的依赖经常被忽略。结论输出依赖你的分析结果能被人看懂,决策落地依赖业务方愿意采纳你的结论。

如果业务方不认可你的分析结论,决策落地就会无限延期,而这条依赖链在项目启动时几乎没人会写进排期表。

任务依赖关键路径教程:产品经理数据分析,避坑指南

三、五个高频坑:每一个都让产品经理背过锅

下面这五个坑,是我在过去两年里反复见到的。每一个都绑定了具体的产品经理数据分析场景,不是通用废话。

1. 坑一:把"我以为的依赖"当成"真实的依赖"

场景:产品经理认为数据清洗必须在数据采集全部完成后才能开始,于是排期上把清洗放在采集之后。

真实情况:清洗工作中的字段映射、异常值处理规则、空值填充策略,完全可以在采集完成前设计好。只有实际的数据清洗执行才需要等采集完成。

避坑规则:画依赖图时,多问一句"这个任务真的需要等那个任务全部完成吗?还是只需要等一部分?"

我自己的做法是,把每个任务拆成"设计"和"执行"两个阶段。设计阶段通常不依赖上游完成,执行阶段才依赖。这样能把很多串行工作变成并行。

2. 坑二:忽略外部依赖的"不可控延迟"

场景:数据分析依赖第三方数据接口,对方承诺"下周给你",但实际上对方的排期优先级比你高的事情多的是。

真实情况:外部依赖的延迟概率远高于内部依赖。我统计过团队的项目,内部依赖的平均延迟是0.5天,外部依赖的平均延迟是2.3天。

避坑规则:外部依赖必须设置缓冲时间(建议至少按对方承诺时间的1.5倍排期),同时准备降级方案。

什么叫降级方案?比如你依赖第三方接口获取用户行为数据,但如果接口延迟,你可以先用已有的日志数据做粗略分析,等接口到位后再补充。这样至少不会卡死整个项目。

3. 坑三:关键路径变了,你还在盯旧路径

场景:项目启动时关键路径是"数据采集→清洗→建模",但开发排期突然延长,关键路径转移到了"数据采集"环节。

真实情况:关键路径不是静态的。资源变化、排期变化、需求变化都会导致关键路径转移。我见过一个项目,关键路径在两周内转移了三次。

避坑规则:每周重新评估一次关键路径,尤其是资源变动后。

具体怎么做?在每周站会上,花5分钟问三个问题:

  1. 有没有任务的实际完成时间比计划晚了?
  2. 有没有外部依赖的排期发生了变化?
  3. 如果现在重新画依赖图,关键路径还是原来那条吗?

4. 坑四:路径依赖导致"指标惯性"

场景:产品经理一直用DAU/MAU作为核心指标做分析,但业务已经从"拉新"转向"留存和LTV"。

真实情况:路径依赖是认知层面的坑。因为过去的选择(用DAU/MAU)而锁定当前路径,忽视了更优方案。

避坑规则:每次分析前问自己:"如果从零开始,我还会选这个指标吗?"

这个问题很难回答,因为人天生倾向于维护过去的决策。我的建议是,把这个问题的答案写下来,然后让团队里一个没参与过之前项目的人来挑战你的答案。

5. 坑五:把关键路径分析做成"一次性作业"

场景:项目启动时画了依赖图,标记了关键路径,之后再也没更新过。

真实情况:关键路径是动态的。项目启动时画的那张图,到了第二周可能已经完全不适用了。

避坑规则:把关键路径更新纳入每周站会的固定议程。不要花太多时间,5分钟就够。

任务依赖关键路径教程:产品经理数据分析,避坑指南

四、专业判断逻辑:怎么在项目启动前画出一张有用的依赖图

很多产品经理不是不想画依赖图,而是不知道怎么画才有用。我用一个真实项目做示范。

1. 第一步:列出所有任务,但不要用排期表的方式列

排期表是线性的,依赖图是网状的。列任务时,不要按时间顺序列,而是按"交付物"列。每个交付物是一个节点。

比如一个用户留存分析项目,交付物包括:

  • 需求确认文档
  • 指标定义文档
  • 埋点需求文档
  • 埋点上线
  • 数据清洗规则
  • 清洗后的数据集
  • 分析报告
  • 决策建议

2. 第二步:逐个问"这个交付物依赖什么"

依赖什么,不是"之前做什么",而是"如果没有这个,这个交付物能不能完成"。

比如"清洗后的数据集"依赖"埋点上线"和"数据清洗规则"。注意,它同时依赖两个东西。很多人只看到前者,忽略了后者。但数据清洗规则如果没定好,数据出来了也洗不了。

3. 第三步:标记依赖类型

我一般用三种标记:

依赖类型 含义 延迟传导 应对策略
强依赖 上游必须完成,下游才能开始 1:1传导 重点监控,设缓冲
弱依赖 上游部分完成即可开始 0.3~0.5传导 可并行,拆阶段
外部依赖 依赖团队外部资源 不可控,通常>1 锁排期,备降级

4. 第四步:找出关键路径

方法前面说过:从终点倒推,逐个问"延迟1天,最终交付延迟几天?"

所有传导为1天的节点,连起来就是关键路径。如果有多条路径都是1:1传导,那么最长的那个是关键路径。

5. 第五步:给关键路径上的节点设缓冲

关键路径上的节点不能没有缓冲。我的经验是:内部依赖按1.2倍排期,外部依赖按1.5倍排期。

缓冲不是懒,是对不确定性的定价。

任务依赖关键路径教程:产品经理数据分析,避坑指南

五、案例与数据观察:用工具把依赖关系显性化之后发生了什么

前面讲的是方法论。这一节讲一个真实的落地案例。

1. 背景:一个中大型企业的数据中台分析项目

2025年初,我参与了一个中大型企业的数据中台分析项目,团队规模在150人左右,涉及产品、开发、数仓、业务方四个角色。项目目标是搭建一套用户行为分析看板,支撑业务方的精细化运营决策。

项目启动时,排期是3周。实际执行到第2周时,发现埋点还没上线,数仓口径还没对齐,业务方还在改需求。项目经理每天在群里催进度,但催不动,因为每个人都在等别人。

2. 转折点:把依赖关系画出来

第2周周会上,我建议做一件事:把所有任务的依赖关系画在一张图上,然后标记关键路径。

画完之后发现,28个任务里,只有7个真正在关键路径上。而这7个任务中,有4个是外部依赖(开发排期、业务方确认、第三方接口、数仓口径对齐)。

更关键的是,团队之前一直在催的任务里,有11个根本不在关键路径上。催它们没有任何意义,因为它们的延迟不会传导到最终交付。

3. 工具的作用:把依赖关系从"口头对齐"变成"系统约束"

在这个项目里,团队使用的是PingCode。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持Jira平滑迁移。我们把任务依赖关系配置到工作项关联里,系统会自动根据依赖关系计算关键路径。

这带来的变化是实实在在的:

  • 每个任务负责人能看到自己的任务依赖谁、被谁依赖
  • 关键路径上的任务被自动标记,站会上优先讨论
  • 依赖关系变更时,系统自动重新计算关键路径,不需要人工重画

最直观的效果是:跨团队沟通耗时从每天平均2小时降到了45分钟。因为很多"你什么时候能给我"的对话,被系统里的依赖关系替代了。

任务依赖关键路径教程:产品经理数据分析,避坑指南

4. 一个反常识的观察

项目结束后我做复盘,发现一个反常识的现象:引入依赖关系管理后,项目总工期并没有缩短多少,但团队的主观感受从"天天救火"变成了"按部就班"。

为什么?因为工期的大头是外部依赖等待,这个不是靠管理工具能压缩的。但依赖关系显性化之后,团队不再把时间浪费在催不重要的任务、开无效的同步会、做重复的口径确认上。

换句话说,依赖管理解决的不是"更快",而是"更准"和"更稳"。

5. 什么样的团队适合用系统管依赖,什么团队用白纸就行

不是所有团队都需要上系统。我按团队规模和项目复杂度给一个分界线:

团队情况 推荐方式 原因
10人以下,单一项目 白纸或在线白板画依赖图 沟通链路短,口头对齐效率高
10-50人,多项目并行 轻量项目管理工具+依赖标签 需要跨项目看依赖,但复杂度可控
50-100人,跨团队协作 支持依赖管理的专业工具 外部依赖多,需要自动化关键路径计算
100人以上,多业务线 企业级项目管理平台(如PingCode) 需要私有化部署、Jira迁移、跨团队权限管控

对于100人以上的中大型企业,PingCode这类支持私有化部署和Jira平滑迁移的平台是国产替代的常见选择。但我要强调的是,工具只是载体,核心还是你有没有把依赖关系想清楚。工具再好,依赖关系填错了,关键路径也是错的。

任务依赖关键路径教程:产品经理数据分析,避坑指南

六、不同情况下的行动建议

前面讲的是原理和案例。这一节给具体行动建议,按你的角色和项目阶段分。

1. 如果你正在启动一个数据分析项目

第一件事,不是排期,是画依赖图。花30分钟,把所有交付物列出来,逐个问"这个依赖什么"。

第二件事,标出关键路径。方法是从终点倒推,问"延迟1天,最终交付延迟几天"。

第三件事,给关键路径上的外部依赖设1.5倍缓冲,并准备降级方案。

第四件事,把依赖图和关键路径同步给所有相关方,尤其是外部依赖的提供方。

2. 如果你正在执行一个已经启动的项目

第一件事,每周站会增加5分钟"关键路径复核"议程。

第二件事,问三个问题:有没有任务延迟?有没有外部依赖变化?关键路径还是原来那条吗?

第三件事,如果关键路径转移了,重新分配监控精力,不要继续盯旧路径。

3. 如果你在复盘一个已经延期的项目

第一件事,不要先问"谁慢了",先问"延迟发生在关键路径上吗"。

第二件事,如果延迟不在关键路径上,说明你的关键路径判断可能错了,或者项目有缓冲吸收了这个延迟。

第三件事,把这次项目的依赖图存档,作为下次项目的参考模板。

4. 如果你在带一个产品经理团队

第一件事,把"依赖关系梳理"作为项目启动会的固定环节,不是可选项。

第二件事,培训团队用"延迟传导"判断关键路径,而不是凭感觉。

第三件事,如果团队规模超过50人,考虑引入支持依赖管理的工具,把依赖关系从口头对齐变成系统约束。

任务依赖关键路径教程:产品经理数据分析,避坑指南

七、不同情况下的取舍

最后讲取舍。依赖管理和关键路径分析不是没有成本的,你需要知道什么时候值得做,什么时候可以简化。

1. 项目复杂度 vs 管理成本

如果一个项目只有3个任务、2个参与人、1周工期,画依赖图是浪费时间。直接做就行。

但如果项目有10个以上任务、3个以上参与角色、涉及外部依赖,依赖图就是必需品,不是奢侈品。

2. 精确度 vs 速度

依赖图不需要画得完美。我见过产品经理花两天时间画一张巨详细的依赖图,结果项目都开始了图还没画完。

我的建议是:用30分钟画一张"80分"的依赖图,比用两天画一张"100分"的图更有价值。因为依赖图的价值在于被使用,不在于被欣赏。

3. 工具投入 vs 人工维护

50人以下的团队,人工维护依赖关系完全可以。每周站会上花5分钟更新一下,成本很低。

但50人以上、多项目并行的团队,人工维护会迅速失控。因为依赖关系是网状的,一个人很难同时跟踪多个项目的依赖变化。这时候工具的价值就体现出来了。

对于100人以上的中大型企业,如果还在用Excel维护依赖关系,那基本上等于没维护。支持私有化部署和Jira平滑迁移的企业级平台(如PingCode)能把这个过程自动化,但前提是你要先把依赖关系想清楚,工具才能帮你算对。

4. 关键路径监控 vs 全面监控

不要试图监控所有任务。监控所有任务等于没有监控。把80%的精力放在关键路径上,20%放在有风险的非关键路径任务上。

什么叫有风险的非关键路径任务?就是那些缓冲时间很少、一旦延迟就可能变成关键路径的任务。

任务依赖关键路径教程:产品经理数据分析,避坑指南

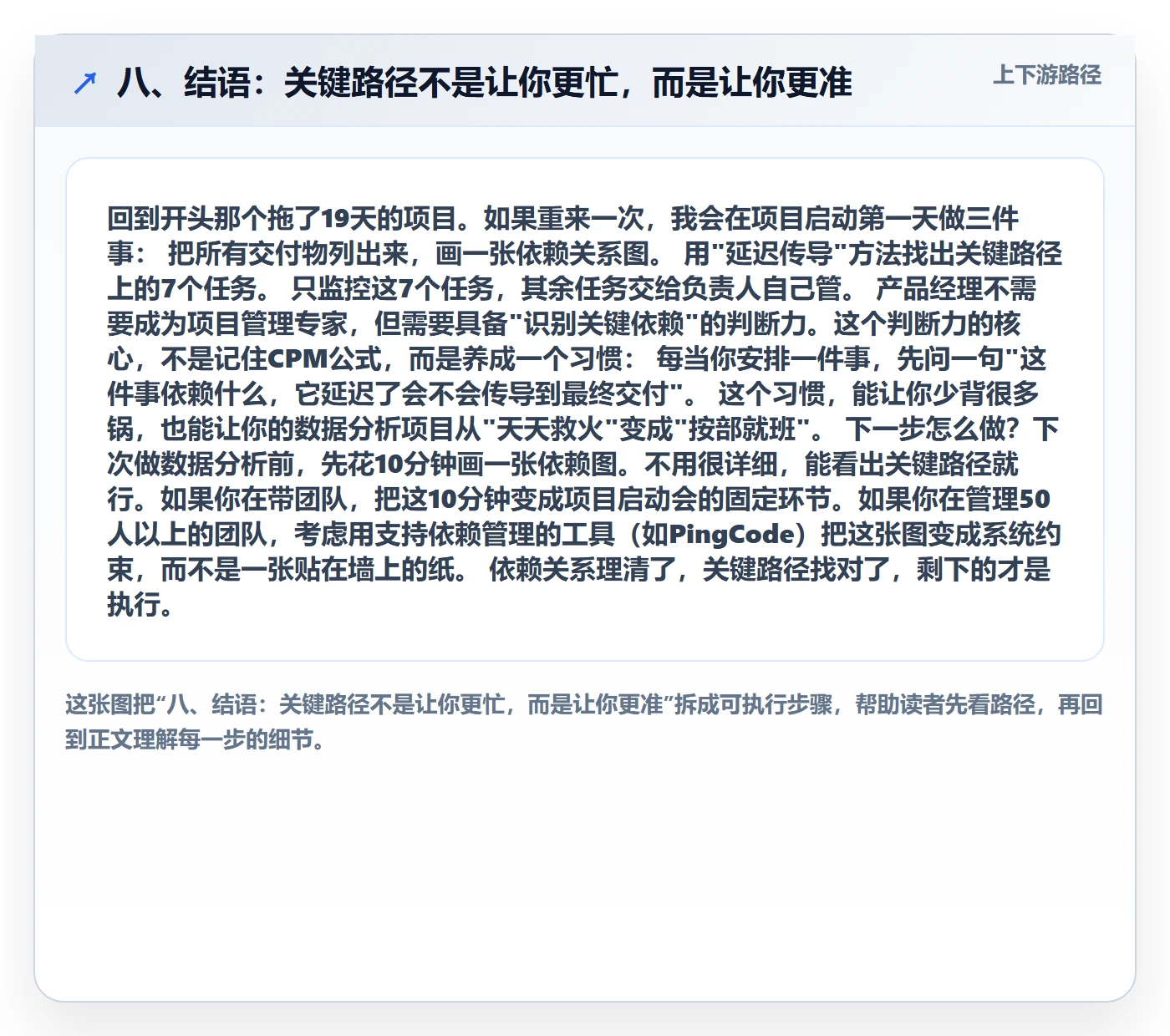

八、结语:关键路径不是让你更忙,而是让你更准

回到开头那个拖了19天的项目。如果重来一次,我会在项目启动第一天做三件事:

  1. 把所有交付物列出来,画一张依赖关系图。
  2. 用"延迟传导"方法找出关键路径上的7个任务。
  3. 只监控这7个任务,其余任务交给负责人自己管。

产品经理不需要成为项目管理专家,但需要具备"识别关键依赖"的判断力。这个判断力的核心,不是记住CPM公式,而是养成一个习惯:每当你安排一件事,先问一句"这件事依赖什么,它延迟了会不会传导到最终交付"。

这个习惯,能让你少背很多锅,也能让你的数据分析项目从"天天救火"变成"按部就班"。

下一步怎么做?下次做数据分析前,先花10分钟画一张依赖图。不用很详细,能看出关键路径就行。如果你在带团队,把这10分钟变成项目启动会的固定环节。如果你在管理50人以上的团队,考虑用支持依赖管理的工具(如PingCode)把这张图变成系统约束,而不是一张贴在墙上的纸。

依赖关系理清了,关键路径找对了,剩下的才是执行。

八、结语:关键路径不是让你更忙,而是让你更准

常见问题解答(FAQ)

1. 产品经理做数据分析时,怎么快速判断哪个任务是关键路径?

我之前带过一个数据分析项目,排期表列了二十多个任务,结果延期了三天,复盘的时候大家都说不上来到底是哪个环节拖慢了整体。我想知道有没有一个不用画复杂网络图、当场就能用的判断方法,让我在周会上快速定位真正卡住进度的任务。

用“延迟传导测试”倒推:假设某个任务多花1天,问自己最终交付日会不会跟着往后推1天。会,它在关键路径上;不会,它有缓冲或者可以并行,不在关键路径上。具体做法是从交付终点往前逐环节问一遍,把传导天数等于1的任务标红,这些就是当前关键路径。

注意这个判断要针对每个任务单独做,不能笼统说“数据采集最重要”,因为关键路径会随资源变化转移,建议每周站会重新跑一次这个测试,尤其是开发排期或数据源发生变动之后。

2. 产品经理画任务依赖图,怎么区分真依赖和假依赖?

我第一次画数据分析的依赖图时,把数据清洗排在数据采集后面,结果开发同学说字段映射其实可以提前并行做,白等了两天。后来我发现很多我以为“必须先做A才能做B”的关系,其实只是习惯性顺序,不是硬依赖。我想知道有没有一套判断标准,能帮我在画图阶段就把假依赖筛掉。

对每一对依赖关系问三个问题:B的输入是否真的来自A的输出?如果A不完成,B能不能先启动一部分?强行并行会带来多大的返工成本?三个问题里只要有一个答案是“其实可以先做”,这条依赖大概率是假依赖,可以改成并行或设置软依赖(延迟但可容忍)。

产品经理场景里最常见的假依赖是数据清洗和字段映射、分析框架搭建和结论撰写,这些都能拆出可并行的子任务。真依赖通常出现在口径确认和最终结论对齐这两个节点,前者没对齐后面全部返工,后者没对齐决策无法落地。

3. 外部依赖比如第三方数据接口,排期不受我控制,怎么做关键路径管理?

我们做用户行为分析时依赖第三方埋点SDK的版本更新,对方说要两周,但我的项目整体只有三周,等于整条关键路径都悬在别人手里。我想知道在这种情况下,关键路径分析还有没有意义,以及我应该提前做什么来避免被外部依赖拖死。

外部依赖必须单独标注并设置缓冲,不能和内部任务混在同一条关键路径里计算。做法是给每个外部依赖标一个“不可控系数”:对方有合同或SLA约束的标低,纯口头承诺的标高。缓冲时间建议按承诺时间的30%到50%预留,同时准备降级方案,比如用已有数据先跑一版近似结论、或者换一个可替代的数据源。

如果外部依赖的缓冲之后仍然落在关键路径上,那它就是这个项目最大的风险点,应该升级到项目例会上单独盯,而不是等它延期了再临时救火。

4. 路径依赖导致我每次都用同一套指标做分析,怎么破?

我做电商产品三年了,每次数据分析都是DAU、转化率、GMV这一套,最近老板问留存和LTV,我发现自己根本没有现成的分析框架,只能临时翻历史报表。我怀疑自己已经陷入路径依赖,但不知道该怎么系统地跳出旧指标,重新选一套真正贴合当前业务的指标体系。

每次启动分析前做一次“归零测试”:假设你是今天刚入职、没有任何历史包袱的产品经理,面对当前业务阶段和目标,你会选哪三个指标?把答案和你在用的指标对比,差异超过两个就说明存在指标惯性。具体判断依据是业务阶段:拉新期看获客成本和首日转化,成长期看留存和活跃频次,成熟期看LTV和复购率。

破法是建立指标淘汰机制,每个季度审视一次现有指标,删掉连续两个月没有驱动任何决策的指标,逼自己重新论证每个指标的留存理由。

核心关键词

读者评论

付
付雨桐

文章把数据分析延期归因于依赖判断而非执行效率,这个角度很切中痛点。不过12个项目的样本量确实偏小,而且都是同一团队,结论的普适性还需要更多跨团队数据验证。但作为经验总结,对产品经理有实操价值。

刘
刘佳宁

关键路径会转移'这一点被很多人忽略。我经历过一个项目,开发排期一延,原本的非关键任务直接变成瓶颈,但大家还在按老计划推进。每周花5分钟重画依赖图这个建议很实用,成本低但能避免大坑。

陆
陆依诺

文章说跨团队沟通耗时从35%降到17%,这个降幅很惊人。但我怀疑依赖关系梳理本身也需要沟通成本,只是前置了。另外外部依赖按1.5倍排期,如果对方本身就不靠谱,1.5倍可能也不够,可能需要更激进的缓冲策略。

文章包含AI辅助创作:任务依赖关键路径教程:产品经理数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433776

赞 (0)
飞飞飞飞
SF管理方法大全:产品经理任务依赖效率提升落地清单
上一篇 15小时前
任务依赖如何做好FS?产品经理风险控制与操作步骤
下一篇 15小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
