去年冬天,我陪一家做智能硬件的公司做项目群复盘。四十人的项目群,六个业务团队,季度目标达成率 71%。复盘会上最诡异的一幕是:每个团队负责人翻出自己的任务列表,交付率都在 90% 以上,几乎没有人承认自己拖了后腿。可项目就是晚了三周。我们沿着时间线往下挖,最后发现问题不在任何一个人的任务里,而在任务与任务之间的那道缝,结构件团队等电机团队的接口定义等了九天,固件团队等结构件团队的装配公差等了六天,测试团队等固件团队的版本冻结等了四天。
这些等待没有出现在任何一张任务看板上,因为没有人把它当成一件"任务"来登记。
这个场景,是我这些年做 PMO 流程咨询时见到最多的一类失败。它不来自能力不足,也不来自态度问题,而是来自依赖关系被系统性地排除在管理视野之外。PMO 花了大量精力去追每个人的任务完成率,却没有一套指标去衡量"接缝"的健康度。这篇文章要讨论的,就是在 SF 流程与规范体系下,PMO 该如何用一组可落地、可采集、可改善的关键指标,把任务依赖从"隐性风险"变成"显性可控"。
一、先给结论:PMO 依赖管理的关键不在"管任务",而在"管接缝"
我把结论放在最前面,是因为大多数 PMO 在依赖管理上的第一反应就是错的。一提到任务依赖,很多人的动作是去把甘特图连线画得更漂亮,或者要求项目经理在周报里多填一栏"依赖项"。这些动作本身没错,但它们解决的是一张图好不好看的问题,不是依赖管不管得住的问题。
我的核心判断是:任务依赖管理的本质,是管理"等待",而不是管理"任务"。 任务本身有负责人、有工期、有交付物,天然容易被跟踪;而依赖是一个团队停下来等另一个团队的状态,它没有负责人,没有工期字段,也不产出交付物,所以天然容易被忽略。PMO 的价值,恰恰在于给这种"无主状态"建立度量。
由此推导出三条可操作的结论。第一,PMO 需要设计的不是任务指标,而是等待类指标,识别得够不够早、等待得够不够久、承诺兑现得够不够准。第二,指标数量必须克制到五个以内,超过五个的指标体系,一线团队记不住,PMO 自己也追不动。第三,每个指标都必须对应一个具体的改善动作,采集不到动作的指标就是报表装饰。

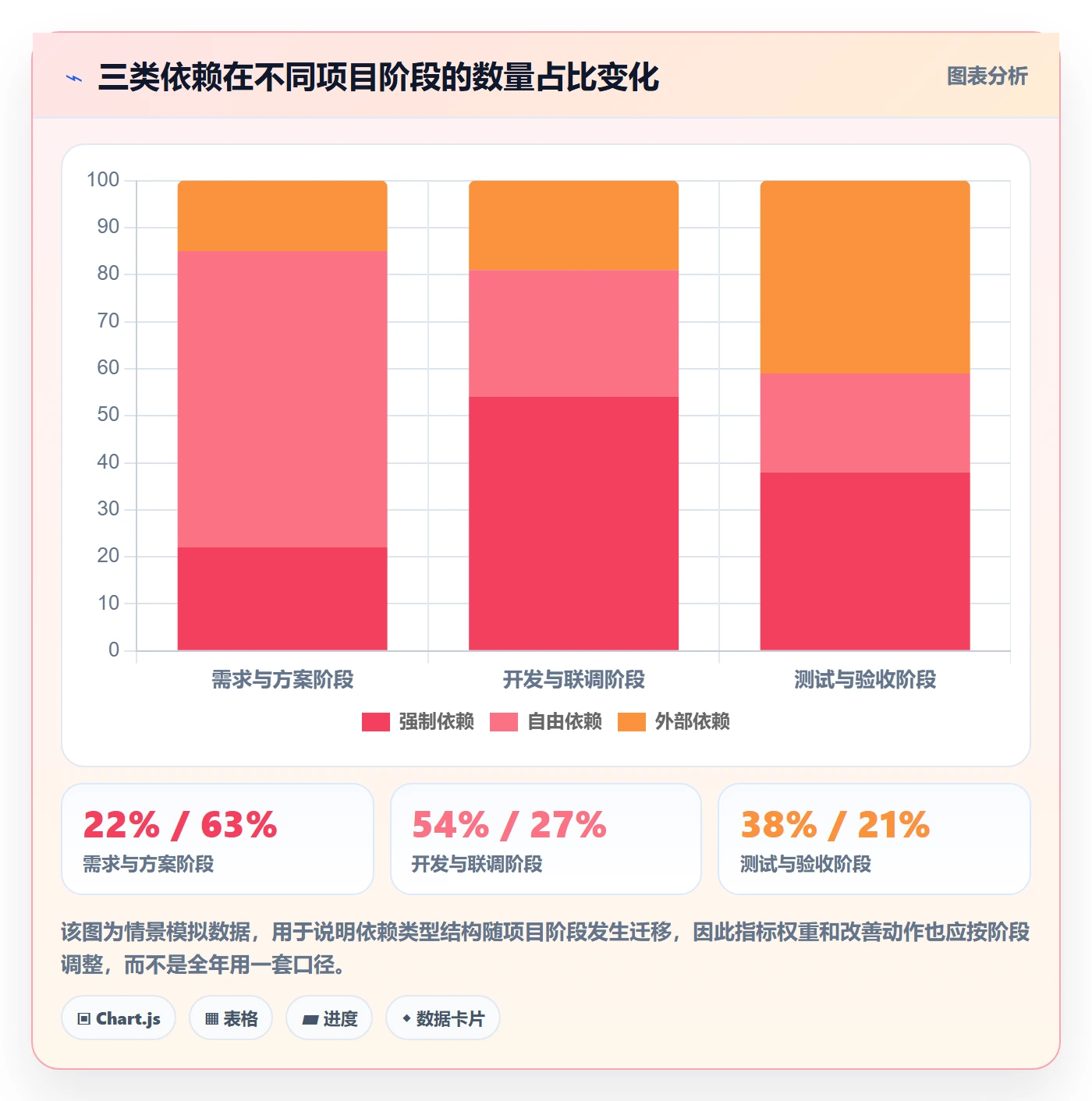

我先用一张图说明,项目延期到底有多少来自依赖,而不是来自任务本身。这组数据来自我在 2022 至 2025 年间参与的 27 个项目复盘记录,属于样本推演数据,不是行业统计。

二、SF 流程与任务依赖:先厘清边界,再谈指标
标题里的"SF 流程与规范"需要先做一个界定,否则后面的指标设计会失去立足点。在中文项目管理语境里,SF 至少有三种常见指代:一种是指某类外部系统或平台(例如 CRM 类系统),一种是指某家具体企业的内部流程代号,还有一种是对"标准流程框架"(Standard Flow / Standard Framework)的泛称。这三个指代对应的管理动作完全不同。
本文采用第三种界定:SF 流程指的是企业为跨团队协作动作建立的一套标准化、可追踪、可迭代的流程规范体系,通常由 PMO 牵头制定、由各业务团队执行。 在这个界定下,SF 不是某个软件,而是规则集合,谁在什么时点登记什么信息、按什么节奏评审、变更走什么路径、用什么口径统计。如果你所在公司的 SF 是前两种含义,本文的指标框架依然适用,只需要替换掉流程节点的名称即可。
1. SF 流程与任务依赖到底是什么关系
很多人把二者理解成"容器"和"内容"的关系,即 SF 流程是一个壳,任务依赖是壳里的东西。我更倾向于另一个比喻:SF 流程是水管,任务依赖是水压。 水管铺得好不好,决定了水能不能流到末端;而水压稳不稳,才是你真正能观测到的现象。PMO 天天盯着水压表看,但能动手改的其实是水管。
这个比喻推导出一个很重要的设计原则:指标要观测水压,流程要改造水管。 也就是说,五个关键指标是"水压表",而依赖登记规范、依赖评审机制、依赖变更流程、指标回顾节奏,是四段需要改造的水管。指标暴露问题,流程解决问题,两者缺一不可。只做指标不做流程,PMO 会变成一个天天报警但没人理会的警报器;只做流程不做指标,流程会在三个月内退化成一份没人打开的制度文档。
2. 任务依赖的三种类型,为什么必须分开统计
如果所有依赖混在一起统计,指标会失去解释力。我在实践中固定把依赖分成三类,分类依据是"谁有权决定它的解除"。
- 强制依赖:由技术或业务逻辑硬性决定,A 不完成 B 就无法开始。解除权在交付方,PMO 能做的是提前暴露和压缩等待。
- 自由依赖:由团队自行约定的顺序,技术上可以并行或调换。解除权在双方协商,PMO 能做的是识别出哪些自由依赖其实没必要存在。
- 外部依赖:来自供应商、客户、监管或集团层面。解除权不在项目组内部,PMO 能做的是提前预警和准备备选方案。
分开统计的意义在于:自由依赖过多,说明流程规范有冗余,属于可以立刻砍掉的成本;强制依赖等待过长,说明技术接口设计有问题,属于需要架构层面介入的问题;外部依赖占比过高,说明项目本身的风险敞口大,需要向上管理。 三类依赖的改善动作完全不同,混在一起看只会得到一个"依赖很多"的无效结论。

3. PMO 介入依赖管理的正当性从哪来
经常有项目经理问我:依赖是团队之间的事,PMO 凭什么插手?我的回答是,依赖管理存在典型的"公地悲剧"结构。单个团队优化自己的交付节奏,收益全部归自己;而它给下游造成的等待成本,由整个项目群承担。在这种结构下,理性的个体行为会集体导向非理性的整体结果。
PMO 的正当性,正是来自它是唯一一个不对单一团队绩效负责、而对项目群整体节奏负责的角色。这不是授权问题,而是结构位置决定的。 我见过一些 PMO 因为没有"实权"而不敢推动依赖管理,其实方向反了,PMO 不需要调度权,它需要的是登记权、评审召集权和指标发布权。这三项权力不需要组织正式授予,只要流程规范里写清楚,就能自然获得。
三、五个关键指标:定义、采集口径、健康区间与改善动作
下面这五个指标,是我在多个项目群里反复迭代后保留下来的最小可用集合。我删掉过的指标包括"依赖密度""依赖复杂度指数""依赖健康分"这类听起来很专业但没人能说清怎么算的东西。保留标准只有一条:一线能不能用五分钟填出来,PMO 能不能用五分钟讲明白。
需要提前说明:下表中所有健康区间均来自我个人参与项目的经验值区间,属于建议基准,不是行业标准。不同组织规模、不同业务节奏下应当自行校准。
1. 依赖识别率:有多少依赖是提前识别的
定义: 在依赖实际产生影响之前(通常定义为依赖方开始等待之前)已被登记入册的依赖数,除以当期实际发生的依赖总数。
采集口径: 分母比较难采,因为事后追溯的依赖往往没人补登记。我的做法是双轨采集,正向由项目组在规划阶段登记,反向由 PMO 在每个迭代结束时做一次"等待盘点",问一句"这一周你等过谁"。两次数据合并后去重,作为分母。这个动作每月只需要一次,每次不超过二十分钟。
健康区间: 我观察到的情况是,刚开始做依赖管理的组织通常在 40% 到 55% 之间;坚持三个迭代以上、且把依赖登记纳入迭代计划评审的组织,能到 70% 到 80%;超过 85% 的,我基本没见过,通常意味着有人在美化数据。
改善动作: 识别率低的根因几乎从来不是"没想到",而是登记动作没有嵌入既有节奏。如果你的依赖登记需要项目经理额外打开一个系统、填一张表,识别率一定上不去。正确做法是把它塞进已有的迭代计划会或需求评审会,作为一项必过议题,而不是新增一个流程环节。
2. 依赖准时关闭率:承诺的交付是否按时兑现
定义: 在承诺日期当天或之前完成交付的依赖数,除以当期已到期的依赖总数。注意分母是"已到期",未到期的不进分母,否则指标会被稀释。
采集口径: 每条依赖必须有三个字段:承诺交付日、实际交付日、需求方确认日。第三个字段经常被漏掉,但没有它就无法区分"交付了"和"交付可用"。我见过太多"已关闭"的依赖,在下游那里其实还在返工。
健康区间: 经验值在 75% 到 90% 之间比较健康。低于 70%,说明承诺本身不可信,需要回头检查承诺是怎么做出来的;持续高于 95%,反而要警惕,大概率是把承诺日期往后报了,指标好看但项目变慢。
改善动作: 准时关闭率的问题通常出在承诺环节,而不是执行环节。有效的做法是要求交付方在承诺时给出置信度,比如"承诺 3 月 12 日,置信度 80%"。PMO 统计时对高置信度承诺和低置信度承诺分别看待,团队很快就会学会诚实标注。
3. 跨团队依赖平均等待时长:协作效率的体温计
定义: 从依赖方进入等待状态,到依赖被确认为可用的总时长,按天计算,取当期所有跨团队依赖的平均值。
采集口径: 这个指标最容易采错。很多人用"承诺日到实际交付日"来算,那算的是延误,不是等待。真正的等待应该从依赖方"具备开始条件但被迫停下"的那一刻起算。这意味着依赖登记表里需要一个"需求方就绪日"字段。字段是多了点,但少了它,这个指标就失去意义。
健康区间: 在我接触过的项目群里,这个数字差异极大。同一个组织内部,成熟团队能压到 2 到 3 天,不成熟的团队常年在 8 到 15 天。我的经验判断是:如果平均等待时长超过该依赖本身工期的 50%,说明瓶颈在协作机制上,而不在交付能力上。
改善动作: 压缩等待时长最有效的动作,不是催交付方,而是降低依赖粒度。一个"完整接口交付"要等十天,但拆成"接口字段定义""样例数据""联调环境"三个子依赖后,需求方第二天就能拿到第一个,等待被切成了碎片。这个动作我在多个硬件和平台类项目里验证过,效果通常比任何催办机制都直接。

4. 依赖变更频次:流程稳定性的反向指标
定义: 当期发生实质性变更的依赖数(交付内容、交付日期、责任方任一发生变化),除以当期依赖总数。
采集口径: 关键是界定"实质性变更"。我的判定规则是:变更是否会导致下游重做已完成的准备工作。 只是日期推迟两天的微调不算,交付内容改了字段结构的必须算。
健康区间: 这个指标没有绝对好坏。经验区间是 15% 到 30%。低于 15%,可能是变更发生了但没登记;高于 35%,说明前期方案确定性不足,依赖承诺做得太早。
改善动作: 变更频次高的根因,往往是依赖承诺做出的时间点太靠前。很多团队在需求还没冻结时就承诺了接口交付日期,后面必然要改。有效的做法是给依赖设一个"可承诺门槛",前置方案未通过评审的依赖,不允许进入承诺状态,只能挂在"待确认"池里。
5. 关键路径依赖占比:风险集中度指标
定义: 位于项目关键路径上的依赖数,除以当期依赖总数。这个指标衡量的是依赖风险对整体工期的影响杠杆。
采集口径: 前提是项目本身有明确的关键路径。如果组织内没有做关键路径分析,这个指标可以先跳过,转而统计"影响里程碑的依赖占比",效果接近。
健康区间: 我看到的典型值是 20% 到 35%。超过 40%,说明项目结构过度串行,任何一个关键依赖延误都会直接冲击交付日;低于 15%,通常意味着项目高度并行,协调成本会以另一种形式出现。
改善动作: 这个指标的价值主要在于触发架构层面的讨论。当关键路径依赖占比长期偏高时,PMO 应该把数据摆到技术负责人面前,问一句"有没有可能通过接口先行或桩模块的方式,把串行改成并行"。这是少数几个能真正改变项目结构的机会点。
| 指标名称 | 采集频率 | 经验健康区间 | 首要改善动作 | 主要责任角色 |
|---|---|---|---|---|
| 依赖识别率 | 每迭代 | 70% – 80% | 把登记嵌入既有评审会 | 项目经理 |
| 依赖准时关闭率 | 每周 | 75% – 90% | 引入承诺置信度标注 | 交付方负责人 |
| 跨团队依赖平均等待时长 | 每周 | 2 – 5 天 | 降低依赖粒度 | PMO + 技术负责人 |
| 依赖变更频次 | 每迭代 | 15% – 30% | 设置可承诺门槛 | 方案负责人 |
| 关键路径依赖占比 | 每月 | 20% – 35% | 推动接口先行与并行化 | PMO + 架构负责人 |

四、指标落地的四个常见误区
这五个指标本身不难理解,难的是落地。我在过去几年里见过的失败案例,几乎都能归到下面四类误区里。这些教训比指标定义更值钱,因为定义可以查,误区只能靠踩。
1. 指标一次上齐,团队集体失忆
最常见的失败模式,是 PMO 在一次流程宣贯会上把五个指标全部推出,要求所有项目组下周开始执行。结果是三周之后,填得最完整的字段是"依赖名称",其余字段大面积空缺或填了无意义内容。
我的建议是分三批上线,每批间隔一个迭代。第一批只上"依赖识别率",目的是让团队先建立起登记依赖的习惯;第二批上"准时关闭率"和"等待时长",这时候登记数据已经有基础,统计才有意义;第三批上"变更频次"和"关键路径占比",这两项需要项目结构层面的数据支撑,前提条件最多。
2. 只采集不行动,指标变成报表装饰
第二个误区更隐蔽。PMO 把指标做得漂漂亮亮,每周发一份依赖健康度周报,但没有人在会上被问过一句"这个指标为什么这么差"。三个月后,团队学会了指标是用来交差的,不是用来改善的。
判断指标是否沦为装饰的标准很简单:看有没有一次会议的议程,是因为某个指标恶化而临时增加的。 如果从来没有,那这套指标在团队心里的权重就是零。我的做法是给每个指标设一条"讨论触发线",一旦跌破,下一周的 PMO 例会必须有一个二十分钟的专项讨论,输出至少一个具体动作和责任人。

3. 流程规范太刚性,团队绕开走
第三个误区来自制度设计。有些 PMO 在编制依赖管理规范时,把审批环节设得很重,依赖登记要审批、变更要审批、关闭要审批。结果是团队干脆不在系统里登记,改成线下口头沟通,等到出事了才补一条记录。
我的判断是:依赖登记应该是"零审批"的。 任何团队成员发现依赖,都可以直接登记,不需要任何人批准。真正需要审批的只有两件事,依赖的承诺(因为它代表对外承诺),以及依赖的实质性变更(因为它会导致下游重做)。把审批权收缩到这两个点上,规范才有被执行的可能。
4. 用工具替代流程,以为上线系统就万事大吉
第四个误区在近两年越来越普遍。很多组织认为,只要上一个支持依赖管理的项目管理平台,依赖问题就自动解决了。工具确实能解决一部分问题,比如自动生成依赖关系图、自动计算等待时长、自动推送超期提醒,这些手工做要花大量时间的事情。
但工具解决不了的是:谁有责任在什么时候把依赖登记进去。 这句话听起来简单,它其实是整个依赖管理体系的命门。我在一个平台型项目上看到过非常典型的例子:系统上线了依赖关系视图,功能做得相当完善,但因为没有人被明确指定为登记的触发者,视图里长期只有零星几条记录,与实际情况严重脱节。后来做的事情也不是换工具,而是把"依赖登记"写进了需求评审会的议程模板,作为一项必须过一遍的议题,两个月后数据就活了。
所以我的排序始终是:责任 > 流程 > 工具。 工具是三者的放大器,不是替代品。顺序错了,再好的工具也只是另一个被闲置的系统。
五、一次真实落地观察:从手工台账到平台化依赖管理
2023 年下半年到 2024 年上半年,我以外部顾问的身份参与了一家约 600 人规模企业的研发项目群流程改造。这家企业有 8 个研发团队、3 条产品线,跨团队协作密集,此前的依赖管理主要靠项目经理的 Excel 台账和每周一次的线下对齐会。改造周期大约 9 个月,我把关键节点的观察整理在下面。
1. 改造前的状态与基线数据
改造前的基线大概是这样:依赖识别率约为 46%,也就是说超过一半的依赖是在执行过程中才被发现的;跨团队依赖平均等待时长 9.4 天;依赖准时关闭率 63%;依赖变更登记率极低,很多变更只是口头通知。
还有一个更棘手的问题:同一个依赖,在上下游两个团队的记录里字段口径完全不同。 上游记的是"交付日",下游记的是"需要日";上游认为已经交付,下游认为还不能用。这种口径错位导致的扯皮,在每周对齐会上消耗了大量时间。
2. 改造过程中做了什么,以及什么没做
我们没有做的事情,可能比做了的更值得说。我们没有推翻原有的迭代节奏,没有新增例会,没有引入新的角色,也没有一次性替换掉 Excel 台账。这些动作都会带来组织摩擦,而摩擦会直接消耗掉指标体系的信任度。
我们实际做的事情有四件。第一,统一了依赖字段口径,把每一条依赖的字段固定为依赖内容、交付方、需求方、承诺日、就绪条件、实际交付日、需求方确认日七项,多一项都不加。第二,把依赖登记嵌入已有的迭代计划会,作为一项必过议题。第三,设置讨论触发线,等待时长超过 5 天、准时关闭率跌破 75%,下一周例会必须有专项讨论。第四,给依赖设置了"可承诺门槛",前置方案未通过评审的依赖不允许做出承诺。
需要说明的是,这家企业在工具侧选择了具备依赖关系显性化能力的项目管理平台来承载登记、视图和指标统计。在选择时,他们优先考虑的是支持私有化部署、并能与既有研发流程平滑承接的产品,因为研发数据不出内网是硬约束。比如 PingCode 这类面向中大型企业、服务 100 人以上组织的项目管理平台,支持私有化部署,同时提供从 Jira 平滑迁移的路径,就属于这一类选择中被反复比较的对象。
这里的关键判断不在于用哪一个产品,而在于平台能力是否匹配组织的流程成熟度,流程还没跑通就上功能复杂的平台,结果是团队被功能淹没而不是被流程托起。
我建议在选型时把下面这几项作为硬性筛选条件,而不是附加的加分项:
- 依赖关系能否在任务层显性建模,而不是只体现在甘特图连线上
- 等待时长能否自动计算,且计算口径可按组织定义调整
- 权限模型能否支持"登记零审批、承诺需确认"这种非标准流程
- 数据能否私有化保存,满足研发数据不出内网的合规要求
- 历史数据能否从既有平台迁移过来,避免台账断层
3. 改造后的指标变化
经过大约三个季度的持续运行,几个核心指标的变化如下(数据来自该企业 PMO 提供的季度报表,已做脱敏处理):依赖识别率从 46% 提升到 79%;跨团队依赖平均等待时长从 9.4 天压缩到 4.1 天;依赖准时关闭率从 63% 提升到 84%;依赖变更登记完整率从不足 30% 提升到 88%。
但我想强调的是,这组数字里最值得关注的不是提升幅度,而是提升发生的顺序。识别率最早变化,两个迭代内就有明显起色;等待时长随后改善,主要来自依赖粒度拆解这个动作;准时关闭率的改善最慢,直到第五个月才开始明显抬升。这个顺序说明,依赖管理是有先后依赖关系的,没有识别,就没有可管理的对象;没有等待数据,就不知道从哪里压缩;没有承诺质量,关闭率就上不去。跳过前一步直接要求后一步的结果,是不会发生的。

六、不同情况下的行动建议
同一套指标框架,在不同组织规模和不同成熟度下,落地方式应当完全不同。下面按四种典型情况给出具体建议。
1. 规模在 50 人以下、依赖密度低的团队
这类团队我建议不要上完整的指标体系。五十人以下的团队,成员之间沟通成本低,很多依赖靠日常对话就能解决。强行上五个指标,投入产出比是负的。
建议只做一件事:在每周站会上固定问一句"这周你等过谁、下周谁要等你"。把回答记录在一个共享文档里即可,不需要系统、不需要字段、不需要审批。这个动作能覆盖小团队 80% 的依赖风险,成本几乎为零。
2. 规模在 100 到 500 人、多项目并行的组织
这是我见过最需要指标体系、也最容易做砸的区间。团队数量上来之后,口头沟通不再够用,但组织又没有足够的流程管理能力去支撑复杂体系。
建议先上三个指标:识别率、等待时长、准时关闭率。变更频次和关键路径占比可以先不做,等前三个指标稳定运行两个季度后再考虑。工具侧建议选择能与既有研发流程对接、学习成本低的平台,避免流程改造还没跑通就被工具培训拖垮。这个阶段最关键的动作不是指标本身,而是把依赖登记嵌入已有的迭代计划会。
3. 规模在 500 人以上、多产品线并行的组织
这个规模下,五个指标可以全部上,但需要额外做一件事:建立指标的分层视图。项目级看细节指标,项目群级看聚合指标,公司级只看趋势和异常。
如果组织对数据合规有要求,工具选型时需要把私有化部署能力和权限模型作为硬条件。面向中大型企业、服务 100 人以上组织的项目管理平台中,支持私有化部署并具备研发数据本地留存能力的方案更适合这一类场景,同时在迁移路径上也要考虑历史数据的承接问题,比如从 Jira 平滑迁移的能力,避免切换平台导致台账断层、指标基线归零。
4. 强监管行业或外部依赖占比高的项目
如果项目的外部依赖占比超过 30%,建议在五个指标之外,额外增加一项"外部依赖预警提前量",即从识别出外部依赖到其实际影响项目之间的天数。这个指标衡量的是风险敞口的管理能力。
监管类、供应链类、硬件类项目通常属于这一类。这类项目的依赖管理重点不在压缩内部等待,而在提前锁定外部不确定性,动作上也更偏向合同条款设计、备选供应商准备和客户预期管理。
| 组织情况 | 建议上线指标数 | 首要动作 | 工具侧关注点 | 见效预期 |
|---|---|---|---|---|
| 50 人以下、依赖密度低 | 0 – 1 项 | 站会固定提问并记录 | 无需专用平台 | 即时 |
| 100 – 500 人、多项目并行 | 3 项 | 登记动作嵌入迭代计划会 | 学习成本低、流程可配置 | 2 – 3 个迭代 |
| 500 人以上、多产品线 | 5 项 + 分层视图 | 建立项目级/项目群级/公司级三层视图 | 私有化部署、权限模型、历史迁移 | 2 – 3 个季度 |
| 外部依赖占比高于 30% | 5 项 + 外部预警提前量 | 建立外部依赖清单与备选方案 | 风险预警与提醒能力 | 1 个季度起 |

七、不同情况下的取舍
任何指标体系都有成本,而成本往往不在显性的地方。这一节我想把取舍讲透,因为多数失败不是因为不知道怎么做,而是因为没有提前想清楚要放弃什么。
1. 覆盖面与管理成本之间的取舍
依赖登记得越全,管理成本越高。我的经验是,覆盖全部依赖的 80% 所需成本,大约是覆盖 95% 所需成本的三分之一。 剩下的 20% 通常是低频、短周期、影响小的依赖,为它们建立登记流程,投入产出比明显不划算。
所以务实的做法是:只对"等待时长可能超过 3 天"或"影响里程碑"的依赖做强制登记,其余依赖自愿登记即可。 这样既保住了指标体系对主要风险的覆盖,又避免了一线团队被大量琐碎记录拖住。
2. 数据准确性与采集速度之间的取舍
追求 100% 准确的数据,往往意味着要增加复核环节,而复核会拖慢数据可用时间。在依赖管理场景里,及时的不精确数据,价值通常大于滞后的精确数据。 因为依赖管理是实时决策场景,PMO 需要在等待发生的当周就知道情况,而不是等到月底拿到一份准确的历史报告。
我的建议是接受5% 到 10% 的数据误差,把复核频率从每周降到每月一次,用抽样校验替代全量校验。这样释放出来的时间,可以投入到更重要的动作上,比如推动依赖粒度拆解。
3. 流程刚性与执行弹性的取舍
流程太软,指标失去意义;流程太硬,团队绕开走。这条边界在哪里,我的判断标准是:强制的是"记录必须发生",弹性的应该是"记录怎么做"。
具体来说,"每条影响里程碑的依赖必须在迭代计划会前登记"是刚性的,没有商量余地;而登记的字段填多细、用什么措辞描述、由谁录入,应当给团队留出空间。我见过太多规范死在字段格式上,本来是个管理问题,最后被简化成了一个"填表规范"问题,团队自然不服。
4. 短期指标改善与长期能力建设之间的取舍
最后一个取舍最容易被忽视。依赖识别率可以在两个迭代内从 45% 提到 75%,但准确判断哪些依赖真正重要,需要半年以上的经验积累。 前者是数字,后者是能力。
我的判断是:不要在指标数字上追求极致,要在能力沉淀上持续投入。 具体做法是在季度复盘时,不只回顾指标数值,还要复盘"哪几条依赖被我们识别错了",识别过多不重要依赖,和漏掉重要依赖,是两种不同的能力缺陷,需要不同的训练方式。这个复盘动作短期内不会改善任何指标,但一年之后,团队对依赖的判断力会有质的区别。

结语
回到开头那家智能硬件公司。后来他们做的事情其实很朴素:把依赖登记塞进了迭代计划会,把依赖粒度从"模块级"拆到了"接口级",给等待时长设了一条 5 天的讨论触发线。三个季度之后,项目群的季度目标达成率从 71% 提到了 88%。没有人被换掉,流程也没有推倒重来。
这也是我想留给你的核心观点:PMO 在任务依赖管理上的价值,不在于制定一套更完整的规范,而在于找到那几个真正能反映"接缝"健康度的数字,并把它们和具体的改善动作绑死。 指标不是用来考核的,是用来触发讨论的;流程不是用来约束的,是用来支撑指标的。这两句话如果只能记住一句,记住前一句。
如果你准备开始做这件事,我的建议是分三步走。第一步,先用一周时间,把过去两个月内所有让团队"停下来等过"的情况列一遍,不管用 Excel 还是白板,先拿到一份粗糙的基线,你会对现实状况有个比想象中更清醒的认识。第二步,从这五个指标里只挑一个上线,通常我推荐"跨团队依赖平均等待时长",因为它最直观、最容易引起共鸣。第三步,给这个指标设一条讨论触发线,并确保下一次例会真的因为这条线被触发过一次,只要发生过一次,这套机制就算立住了。
指标本身会随着组织成熟度不断调整,甚至被替换掉。但"给等待建立度量"这件事,会一直是 PMO 最难被替代的那部分工作。

常见问题解答(FAQ)
1. PMO 到底该盯哪几个任务依赖指标,才不会做成报表装饰?
我们 PMO 现在每周都在出依赖相关的报表,识别率、关闭率、等待时长都有,但业务团队根本不看,我自己也说不清哪个数才真正能推动改进。我怀疑是不是指标定太多了,或者从一开始就选错了抓手。
先做减法,只保留 3 个能直接对应行动的核心指标:依赖识别率、依赖准时关闭率、跨团队依赖平均等待时长。判断标准很简单,每个指标必须能回答一个问题,识别率回答“我们是不是总在执行中才发现依赖”,关闭率回答“承诺的依赖交付有没有兑现”,等待时长回答“协作到底卡在谁那里”。
如果一个指标看完之后没人知道该做什么动作,就先砍掉。采集口径建议统一为:识别率 = 计划阶段登记的依赖数 ÷ 项目结束后回溯统计的实际依赖总数;准时关闭率 = 按承诺日期关闭的依赖数 ÷ 已关闭依赖总数;等待时长 = 依赖提出到对方开始响应的平均工作日。
参考区间上,识别率低于 70% 说明前期拆解不够,关闭率长期低于 85% 说明承诺机制失效,等待时长超过 3 个工作日基本可以判定跨团队协作链路有问题。先用这三个跑一个季度,稳定后再考虑加变更频次和关键路径依赖占比。
2. 依赖登记这件事,到底该在什么时间点做、登记哪些字段才算规范?
我们现在的情况是,项目启动会上大家都说没问题,结果执行到一半各种依赖冒出来,临时拉群救火。我想推依赖登记规范,但团队反问“什么时候登记、登记什么”,我自己也没想清楚该卡多严。
登记时间点要卡在两个关口:一是项目计划评审前,按交付物级别做首轮依赖登记;二是每个迭代或双周循环的排期会上做增量登记。字段不要贪多,最小可用集合是 7 个:依赖编号、提出方、承接方、依赖内容描述、承诺交付日期、当前状态、影响的任务或里程碑。
其中“承接方”和“承诺交付日期”是硬性字段,没有这两项就不算登记完成。判断规范是否落地,看一个数就够了,执行阶段新增的依赖数量占全部依赖的比例,如果超过 30%,说明首轮登记流于形式。另外建议明确一条规则:任何跨团队依赖,没有登记就不进入排期,这样团队才有动力认真填。
3. SF 流程和任务依赖管理之间到底是什么关系,是不是把流程写清楚依赖就自然管好了?
我们领导一直强调要把 SF 流程和规范写细,说流程清楚了依赖问题就解决了。但我实际操作下来发现,流程文档写得再厚,跨团队依赖该延期还是延期,我不确定问题是不是出在流程本身。
流程规范解决的是“依赖怎么被识别和登记”,解决不了“依赖承诺怎么被兑现”。这两件事需要分开设计:前者靠流程,后者靠机制。流程侧要做的是把依赖登记的触发点、字段、评审节奏写进项目管理制度里,让依赖显性化;
机制侧要做的是建立承诺-跟踪-升级链条,比如依赖承接方必须在 2 个工作日内响应,承诺日期变更必须走影响评估,逾期超过 3 天自动升级到双方负责人。判断流程是否有效,不看文档厚度,看两个数:执行阶段新增依赖占比是否低于 30%,以及依赖变更频次是否稳定在项目依赖总数的 10% 以内。
如果这两个数不达标,说明流程只停留在纸面,没有和承诺机制绑定。
4. 跨团队依赖总是拖,PMO 该用什么节奏去跟踪和升级,才不会被当成催命的?
我作为 PMO 去追依赖进度,业务团队觉得我在催命,不追又眼看着延期。我想建立一套固定的跟踪和升级节奏,让这件事变成机制而不是我个人去盯人,但不确定什么频率合适、什么条件下该升级。
把跟踪节奏和升级条件写进规则里,你就不是在催人,而是在执行机制。建议三层节奏:第一层是周度依赖看板刷新,由承接方自己更新状态,PMO 只看红黄绿,不做一对一追问;第二层是每两周一次的依赖评审会,只讨论逾期和即将到期的依赖,会议输出是新的承诺日期或升级决策;
第三层是月度复盘,看三个数,准时关闭率、平均等待时长、变更频次,只讨论趋势不追个人。升级条件要提前约定清楚,常见口径是:逾期超过 3 个工作日、承诺日期变更超过 2 次、或影响关键路径里程碑的依赖,自动升级到双方团队负责人。这样做的好处是升级有依据,团队知道不是 PMO 在针对谁,而是规则触发。
判断机制是否有效,看准时关闭率是否逐季度上升,以及平均等待时长是否稳定下降,这两个数比开会次数更能说明问题。
核心关键词
文章包含AI辅助创作:SF流程与规范:PMO任务依赖落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433015
读者评论
把任务依赖拆解成等待类指标这个思路很实用。我们团队之前就是每个人交付率都高,但项目总延期,根源就在于没人管接缝处的等待。五个指标的克制设计值得尝试。
依赖识别率的健康区间给的经验值挺实在的,40%-55%起步、坚持迭代能到70%-80%,超过85%可能是美化数据,这个提醒很真实,指标设计最怕的就是变成装饰。
对公地悲剧那段特别有共鸣。PMO确实不需要调度权,登记权和评审召集权就够推动依赖管理了。不过采集口径里要加需求方就绪日这样的字段,一线执行时能不能坚持填,还是个考验。
三类依赖分开统计的做法很有启发,自由依赖过多说明流程冗余可以砍,强制依赖等待长说明技术接口有问题。文章偏方法论,如果能有更多实际落地案例和指标采集工具层面的建议会更好。
