前置任务怎么做?PMO落地方案:任务依赖从0到1

去年我帮一家做智能硬件的公司做PMO诊断,他们研发总监给我看了一张排期表,从立项到量产一共37个任务,每条任务都规规矩矩挂了前置任务,依赖线在甘特图上织成一张密不透风的网。他问我:"我们依赖都设了,工具里也都对齐了,为什么还是连延三个月?"我没有直接回答,而是把他们的排期表按"依赖来源"重排了一遍:37条前置任务里,真正来自技术约束的只有11条,剩下26条里,9条是"资源同一个人"被迫串行,8条是"评审会排期"造成的行政依赖,6条是"上个版本遗留问题"的历史依赖,还有3条是为了让甘特图"看起来完整"硬加的。

也就是说,他们花大力气管的那张依赖网,七成不是技术依赖,而是组织问题的投影。这就是我想在这篇文章里讲清楚的核心:前置任务怎么设,从来不是工具操作题,而是一道"谁在什么约束下、凭什么顺序交付"的治理题。PMO从0到1建任务依赖体系,第一步不是打开工具画连线,而是先把"依赖"这个概念拆到能问责的粒度。

一、先给结论:任务依赖从0到1,真正要建的不是图,是规则

如果你只是想在一款工具里点几下、把A任务挂到B任务前面,那这件事没有任何门槛。真正难的是:当一个依赖关系被建立、被修改、被"临时突破"的时候,组织里有没有一套所有人都认的规则。我在多个PMO落地项目里反复验证过同一个判断,依赖管理失败,99%不是工具能力问题,而是规则缺位问题。工具能告诉你"B依赖A",但工具永远不会告诉你"如果A延期了,谁有权决定B要不要跟着延、谁承担连带责任、什么时候必须升级"。

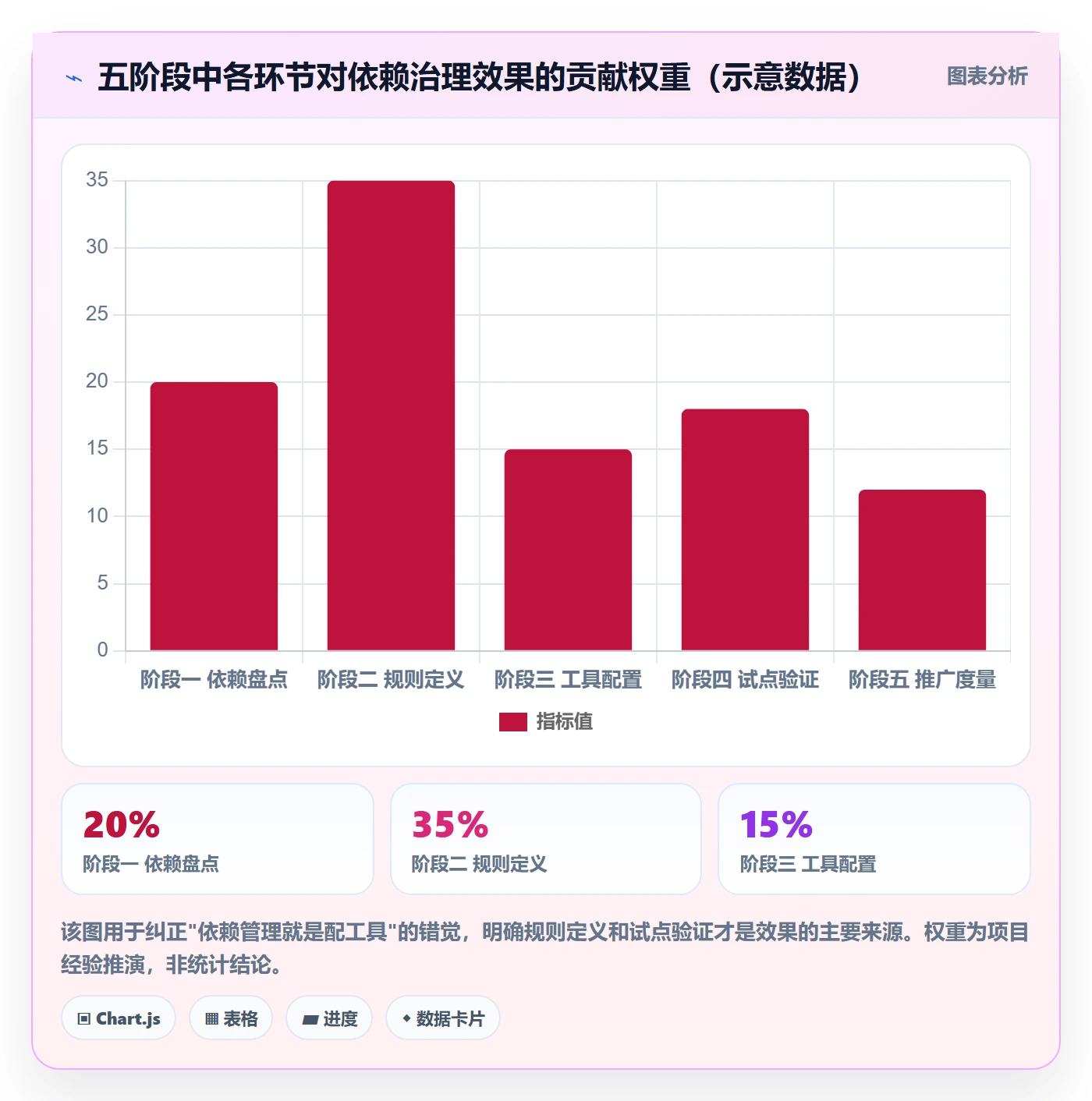

所以我把这篇的方案定成一句话:从0到1建依赖体系,本质是建立一个"依赖的准入、变更、熔断、度量"闭环,工具只是这个闭环的承载层。下面这张图是我在三个不同行业客户那里观察到的依赖治理成熟度分布,可以作为你自检的起点。

前置任务怎么做?PMO落地方案:任务依赖从0到1

把这张图拆开看,你会发现一个规律:越往下游的环节(熔断、度量),组织的投入越少,可恰恰是这两个环节决定了依赖管理有没有"牙齿"。没有熔断机制的依赖体系,等于给高速公路装了限速牌却不设出口,一旦主线堵死,所有车全卡在原地。

1. 依赖管理要回答的四个问题

我通常用一个四问框架来检验一个依赖体系是否成立。这四个问题回答不上来,说明你还没"从0"。

  1. 准入问题:这个依赖关系凭什么成立?是技术不可逆(比如硬件必须先流片再量产),还是资源约束(同一个人只能串行),还是行政安排(等某个评审会)?三者必须分开登记,因为它们的处理方式完全不同。
  2. 变更问题:谁有权新增、修改、删除一条依赖?被依赖方延期时,是自动触发下游延期,还是需要走一次评审?
  3. 熔断问题:当依赖链条过深或关键路径受阻,有没有"切断依赖、改用其他方案(比如并行做两套、外部采购、先上降级版)"的机制?
  4. 度量问题:用什么指标判断依赖管理在变好还是变坏?不是"依赖条数",而是"关键路径依赖命中率""依赖引发的返工比例"这类结果指标。

2. 为什么工具操作教程帮不了你

市面上大量内容在教"如何设置前置任务",讲FS、SS、FF、SF四种关系,讲工具里怎么拖拽连线。这些内容对第一次接触工具的人有用,但对一个已经能熟练操作的PMO来说,价值几乎为零。因为它解答的是"怎么表达依赖",而不是"该不该有这条依赖""这条依赖失控了怎么办"。

我自己踩过这个坑。早期做PMO时,我一度以为依赖管理的核心是"把依赖设全、设准",结果在一个有120人研发规模的团队里推了三个月,依赖设置覆盖率从40%提到了92%,但项目按期交付率只从61%涨到64%。后来复盘才发现,我们提高的主要是"行政依赖"和"历史依赖"的登记率,这两种依赖登记得越多,反而越固化低效串行。依赖可视化程度上升,和交付效率上升之间,没有必然关系。

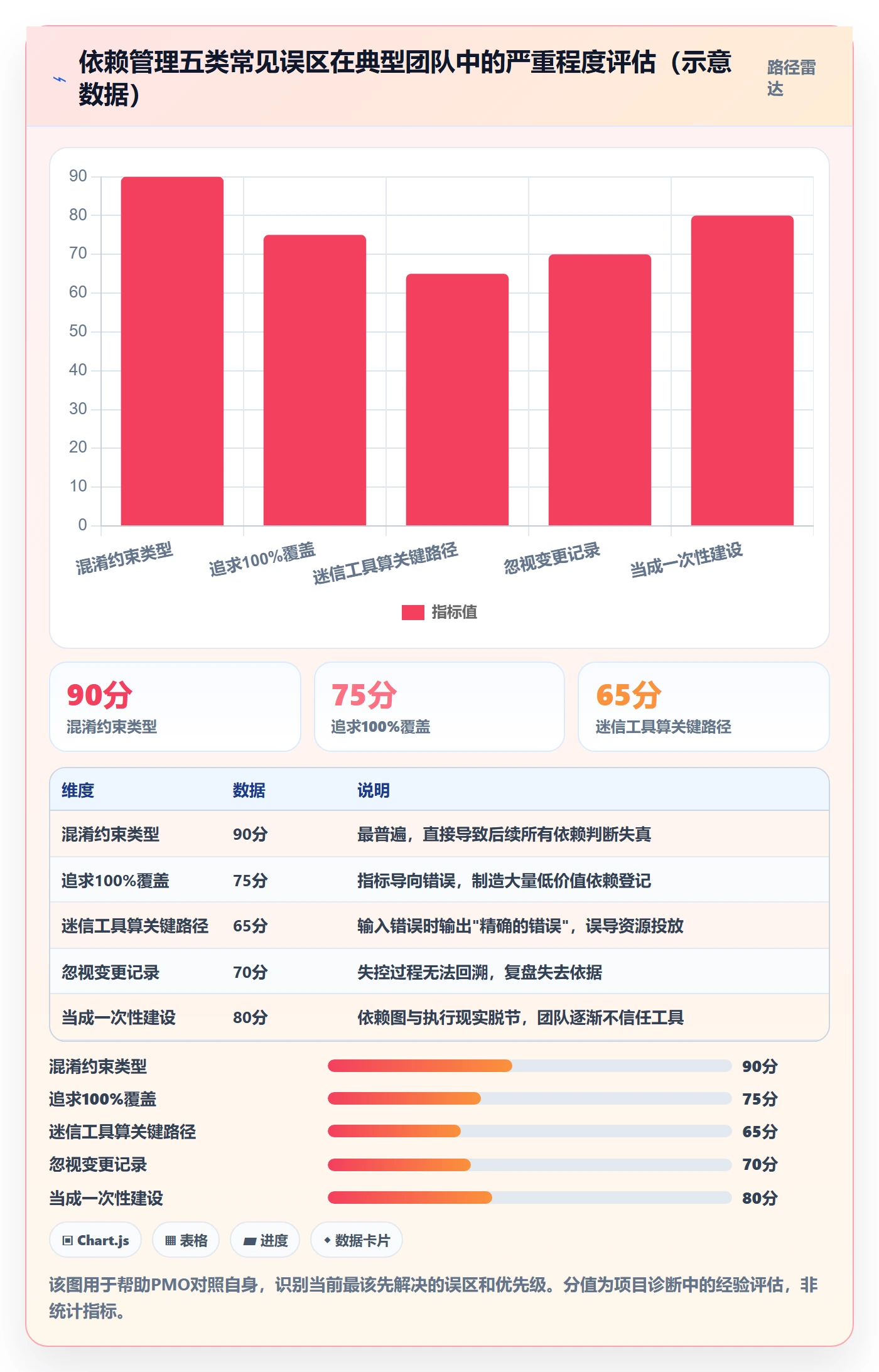

二、真实场景:依赖"设了没用"的三种典型现场

我把近三年接触过的失败案例归成三类现场。它们看起来都是"依赖没管好",但病因完全不同,用同一套方案去治必然治不好。请对照你自己的组织,找到最像的那一类。

1. 现场一:依赖设成了"排期复读机"

这类团队的特征是:排期表上每条任务都有前置,但前置关系没有任何约束力,它只是把项目经理头脑里的顺序"抄"进了工具。典型表现是,A任务延期三天,B任务的开始日却没动,因为它没有被真正"关联",只是"看起来有前置"。

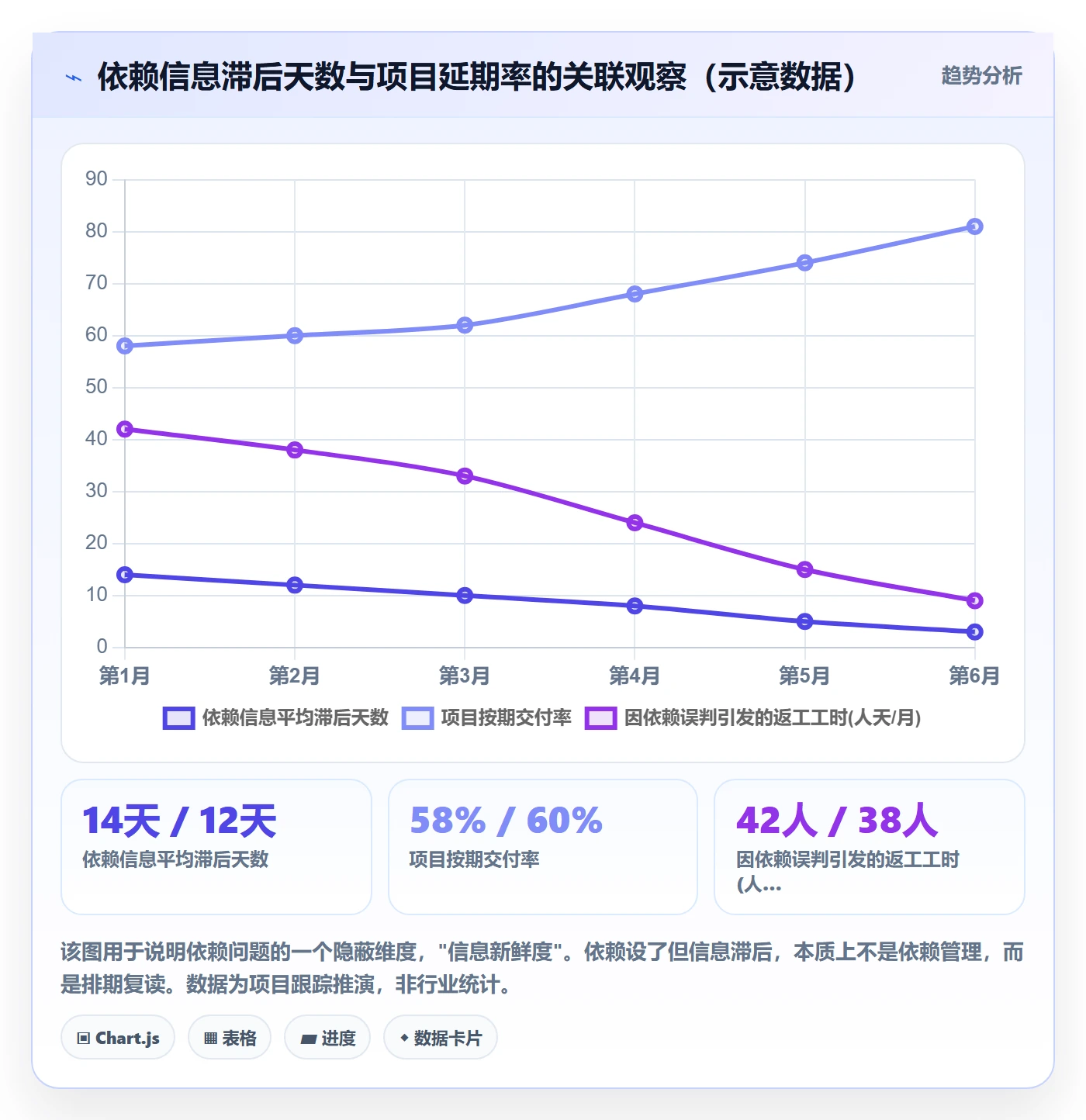

我在一家做SaaS的公司看到过极端案例:他们用Excel排期,同时用某项目管理平台做任务跟踪,两边的依赖关系靠人工同步。结果是工具里的依赖关系永远滞后现实两周。PMO每次开会都在纠正"工具里过时了",却从不解决"为什么依赖会变、变了谁负责通知"。

前置任务怎么做?PMO落地方案:任务依赖从0到1

2. 现场二:依赖颗粒度失控,网越织越密

这类团队的PMO非常勤奋,恨不得把每个任务都连上依赖,最后形成一张巨型网。我在一家做To B产品的公司见过:一个季度规划里有400多条任务,依赖关系超过600条,平均每条任务有1.5个前置。结果是,没有任何一个人能看懂关键路径,任何一处延期都会在图上"荡开一圈涟漪",PMO陷入无穷无尽的追责协调。

颗粒度失控还有第二个后果:它消灭了并行的可能。很多依赖其实是"资源依赖"(同一个人/同一台设备),但被当成了"逻辑依赖"。一登记成逻辑依赖,两个任务就被永久串行,团队再也没机会通过加人、错峰、外部支持来并行。

3. 现场三:没有熔断,关键路径一堵全堵

这是最危险的一类,也是最容易被忽视的。团队把所有依赖都当作"必须遵守的铁律",一旦关键路径上的任务卡住,下游全部原地等待,没人敢提出"我们能不能绕开它"。

我在一个硬件项目上见过这种僵局:关键路径上有一颗定制芯片的驱动开发,因为供应商延期卡了两周,而下游的产测、认证、量产排期全部冻结。项目组开了三次会,话题都是"怎么催供应商",没有一次问过"产测能不能先用同规格替代芯片跑一遍""认证能不能拆成两阶段做"。这就是典型的没有熔断机制:依赖被当成了宿命,而不是一个可以权衡的约束。

三、拆解误区:为什么大多数PMO在依赖管理上白费力

说完场景,我们来拆误区。下面这五条,是我见过最高频、也最消耗PMO精力的认知错误。每条我都会给出"错在哪"和"应该怎么理解"。

1. 误区一:把"前置任务"等同于"排期顺序"

工具里的"前置任务"字段,本质表达的是"这两件事之间存在约束",而不是"这两件事的先后顺序应该如此"。这个差别听起来很哲学,但影响巨大。

如果A只是"习惯上先做A",那就是排期安排,改了没风险;如果A是"技术上必须先行",那就是硬约束,动了要评估返工;如果A是"同一个张工只能先做A",那就是资源约束,可以通过换人消除。把三种约束混为一谈,是依赖失控最根本的原因。很多PMO设完依赖就不管了,正是因为没区分:反正都填在同一个字段里,看起来都"设了"。

2. 误区二:追求100%依赖可视化

我看到过不少PMO把"依赖设置覆盖率"当成KPI,要求每个任务的依赖都要登记。这个KPI的问题在于,它衡量的是"登记动作",不是"依赖质量"。团队为了达标,会给你登记一堆无意义的依赖,比如"所有任务的前置都是立项会"。覆盖率上去了,信息价值下来了。

我的判断是:依赖覆盖率不该设成硬指标,关键路径覆盖率和依赖准确率才是。一个项目里,把关键路径上的依赖设准、设对,价值远高于把所有任务的依赖都设满。

3. 误区三:认为"工具能自动算关键路径"就万事大吉

关键路径是工具基于你输入的依赖"算"出来的,它只会和你输入的信息一样准确。如果依赖本身就是错的、就是漏的,工具算出的关键路径只会给你一种"精确的错误"。这比模糊的正确更危险,因为它会让你在不该投入的地方投入大量资源。

4. 误区四:把依赖变更当成"日常小事"

依赖变更往往是项目失控的第一信号,但很多团队处理得像改个日期一样随意。我见过一个团队,依赖变更没有任何记录,问起来就是"上周会上说了一下"。结果是,三个月后复盘时,没人能还原"关键路径是怎么一步步被拖垮的"。

依赖变更不是执行层的事,它是规划层的决策。每一次关键路径上的依赖变更,都意味着交付承诺、资源投入、风险敞口发生了变化,理应有记录、有评估、有决策层级。

5. 误区五:以为依赖管理是"一次性建设"

依赖关系会随着项目推进不断变化。需求变了,技术方案变了,人员变了,外部条件变了,依赖关系都得跟着变。把依赖管理当成"项目启动时设一次就完事"的动作,结果就是"启动时的图很漂亮,推进中的图没人信"。

前置任务怎么做?PMO落地方案:任务依赖从0到1

四、专业判断逻辑:依赖背后是权责,不是连线

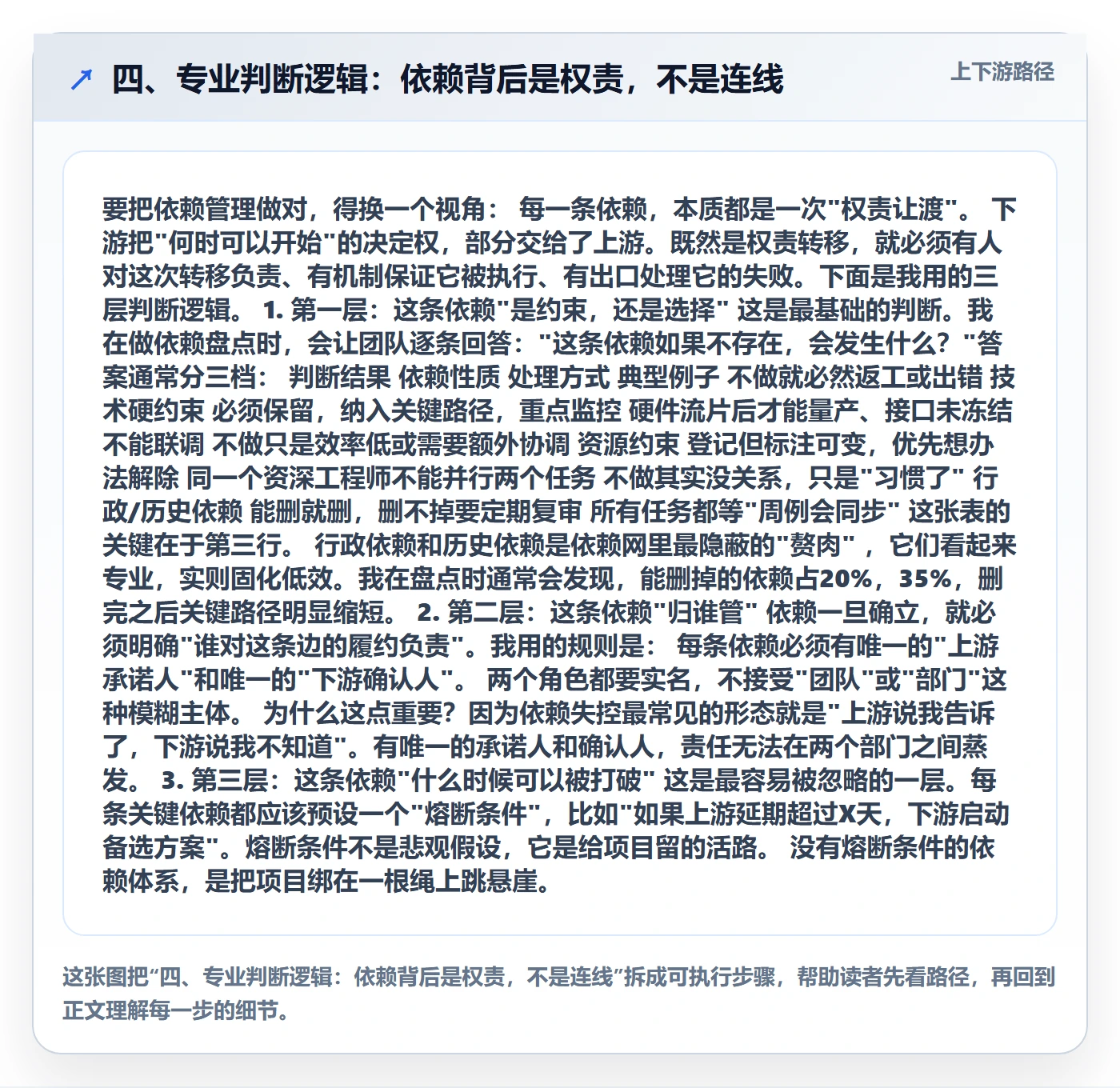

要把依赖管理做对,得换一个视角:每一条依赖,本质都是一次"权责让渡"。下游把"何时可以开始"的决定权,部分交给了上游。既然是权责转移,就必须有人对这次转移负责、有机制保证它被执行、有出口处理它的失败。下面是我用的三层判断逻辑。

1. 第一层:这条依赖"是约束,还是选择"

这是最基础的判断。我在做依赖盘点时,会让团队逐条回答:"这条依赖如果不存在,会发生什么?"答案通常分三档:

判断结果 依赖性质 处理方式 典型例子
不做就必然返工或出错 技术硬约束 必须保留,纳入关键路径,重点监控 硬件流片后才能量产、接口未冻结不能联调
不做只是效率低或需要额外协调 资源约束 登记但标注可变,优先想办法解除 同一个资深工程师不能并行两个任务
不做其实没关系,只是"习惯了" 行政/历史依赖 能删就删,删不掉要定期复审 所有任务都等"周例会同步"

这张表的关键在于第三行。行政依赖和历史依赖是依赖网里最隐蔽的"赘肉",它们看起来专业,实则固化低效。我在盘点时通常会发现,能删掉的依赖占20%,35%,删完之后关键路径明显缩短。

2. 第二层:这条依赖"归谁管"

依赖一旦确立,就必须明确"谁对这条边的履约负责"。我用的规则是:每条依赖必须有唯一的"上游承诺人"和唯一的"下游确认人"。两个角色都要实名,不接受"团队"或"部门"这种模糊主体。

为什么这点重要?因为依赖失控最常见的形态就是"上游说我告诉了,下游说我不知道"。有唯一的承诺人和确认人,责任无法在两个部门之间蒸发。

3. 第三层:这条依赖"什么时候可以被打破"

这是最容易被忽略的一层。每条关键依赖都应该预设一个"熔断条件",比如"如果上游延期超过X天,下游启动备选方案"。熔断条件不是悲观假设,它是给项目留的活路。没有熔断条件的依赖体系,是把项目绑在一根绳上跳悬崖。

四、专业判断逻辑:依赖背后是权责,不是连线

五、从0到1的落地路径:把依赖当成一个系统来建

到这里,方法论已经清楚了。下面是我实际用过的五阶段落地路径。它不是某个标准模型,而是我在不同项目里反复调整后沉淀下来的操作顺序,你可以按自己组织的情况裁剪。

前置任务怎么做?PMO落地方案:任务依赖从0到1

1. 阶段一:依赖盘点,先看清,不评判

第一个动作是全量盘点。这个阶段的原则是"先收集,别急着评判"。让每个模块负责人把自己知道的前置依赖都列出来,哪怕是"我们一直在等XX"这种模糊表述也先记下。

具体做法是:让团队按"我要等谁、等到什么程度、等不到我会怎样"三栏填写。这一步的价值不在于结果精确,而在于暴露那些从没被正式说出口的隐性依赖。我做过一个项目,光这一轮就挖出40%之前从没登记的隐性依赖。

2. 阶段二:规则定义,给每类依赖分配处理路径

盘点完,进入分类。按我前面讲的三档(技术硬约束、资源约束、行政/历史依赖)做好标记,然后给每类分配不同的处理路径。这一步是PMO真正体现价值的地方,因为它涉及"权力和责任"的再分配,需要和各部门负责人谈。

关键动作有三个:

  1. 确定哪一类依赖必须进关键路径监控,哪一类只需登记。
  2. 确定依赖新增、变更的审批层级。我的建议是分级:影响关键路径的依赖变更要上升到项目决策层,不影响的上游负责人可以自行处理。
  3. 确定依赖的"承诺人"制度,明确每个关键依赖的上游责任人是谁。

3. 阶段三:工具配置,让规则驱动配置

只有规则清晰了,才开始配置工具。很多PMO跳过前两步直接配工具,结果就是配出来的依赖网没有规则支撑,形同虚设。工具配置的正确姿势是"规则是主,工具是奴":你心里已经想清楚哪些依赖该设、设到什么颗粒度、谁来维护,工具只是把这套规则固化下来,减少人工同步成本。

对于中大型企业,如果依赖关系复杂、跨项目跨部门多,建议选择支持依赖管理、关键路径计算、并能和需求/缺陷/测试打通的平台型工具。以 PingCode 为例,它主要服务中大型企业及100人以上组织,能在研发全流程里把任务依赖、里程碑、版本关联起来,避免依赖信息散落在多个系统里。它同时支持私有化部署,并支持从 Jira 平滑迁移,对有国产替代需求的团队是一个务实选项。但我必须说清楚:工具选得再好,也替代不了前两个阶段的规则设计。

先有规则,再谈选型。

前置任务怎么做?PMO落地方案:任务依赖从0到1

4. 阶段四:试点验证,选1到2个项目跑通

不要一上来就全员推广。选1到2个"有代表性但风险可控"的项目做试点,用完整的五阶段流程跑一遍,重点观察三件事:规则能不能落到执行、工具配置是不是顺手、依赖变更审批会不会卡住流程。试点目标不是"证明方案对",而是"用真实项目暴露规则的漏洞"。

我通常会设定试点的观察指标:关键路径依赖是否被及时识别、依赖变更是否有完整记录、因依赖误解引发的返工是否下降。这三项有改善,才考虑推广。

5. 阶段五:推广与度量,用指标维持体系

推广阶段最容易犯的错是"推完就放松"。依赖管理必须靠度量维持。我建议长期跟踪四个指标,而不是依赖条数:

指标 定义 健康区间参考 能发现什么问题
关键路径依赖命中率 关键路径上被准确预测且按时的依赖占比 ≥80% 依赖识别能力
依赖变更响应时长 依赖变更从提出到审批完成的中位时长 ≤2个工作日 变更机制是否卡顿
依赖引发返工占比 因依赖误判导致的返工工时占总返工工时比例 ≤15% 依赖准确性与熔断有效性
熔断触发后的恢复时长 关键依赖失控后切换到备选方案的平均耗时 ≤3个工作日 熔断机制是否真的可用

这四个指标的意义在于,它们衡量的是"依赖管理有没有产生结果",而不是"依赖管理有没有在运行"。运行而不产生结果,是依赖管理最常见的假象。

六、具体案例观察:一次从380条依赖收敛到55条的实践

下面这个案例来自我参与的一次真实咨询,为保护客户信息做了脱敏处理,但数据比例和过程是真实的。它很好地印证了前面的五阶段路径。

1. 初始状态:380条依赖,按期交付率61%

这是一家做智能硬件的公司,研发团队约180人,涉及结构、硬件、嵌入式、云端、测试五个模块。项目启动时,PMO用某项目管理平台把全部依赖都登记了进去,共约380条。表面看十分规范,但现实是按期交付率长期在61%左右,且每次延期的原因都要开会才能复盘清楚。

2. 诊断过程:三档分类,发现结构性冗余

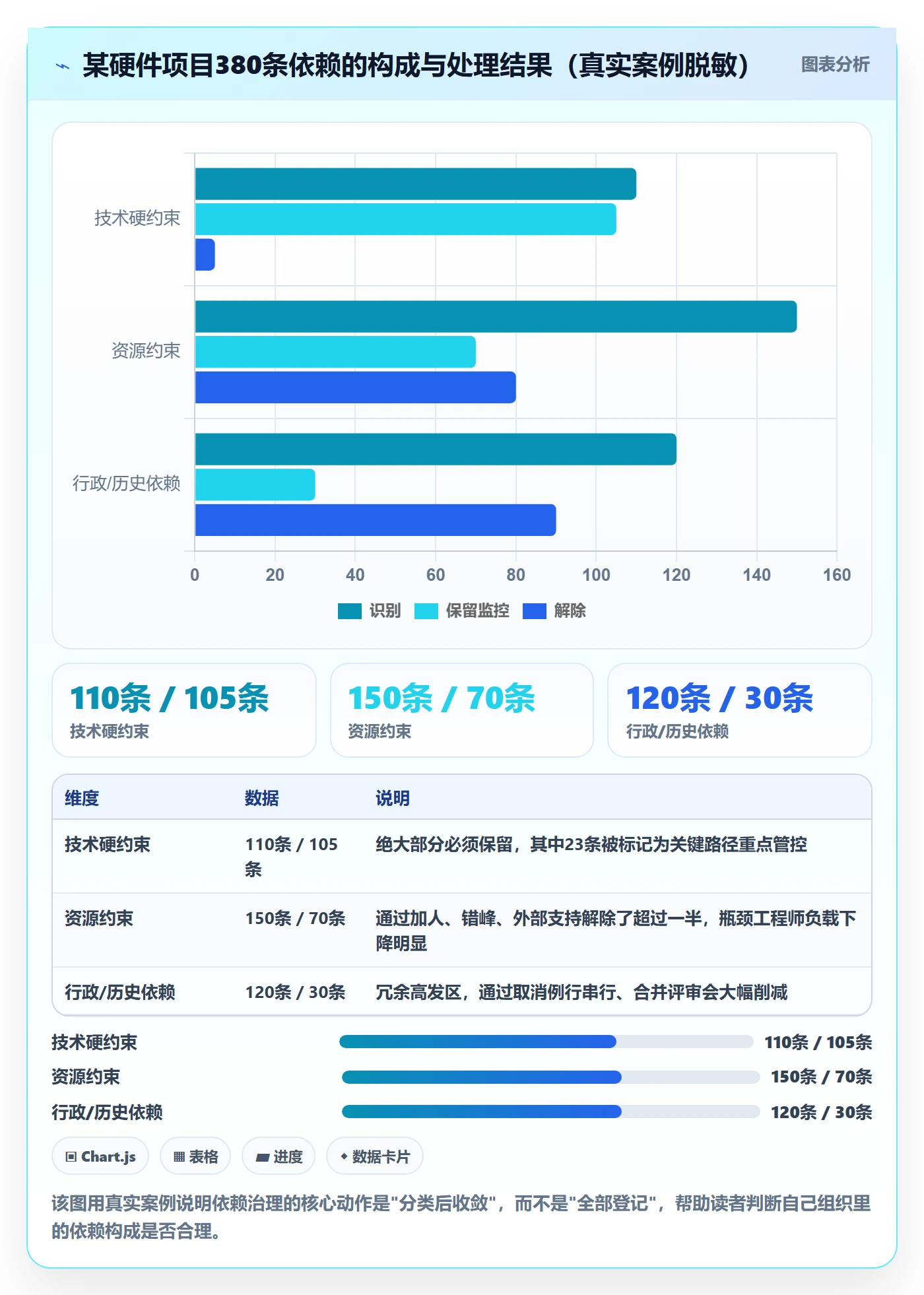

我们把380条依赖逐条做三档分类,结果如下:技术硬约束约110条(占29%),资源约束约150条(占39%),行政/历史依赖约120条(占32%)。也就是说,近三分之一的依赖,本质上不是"必须等",而是"习惯了等"。

更值得注意的是资源约束的151条中,有近80条集中在三个关键工程师身上,他们成了整个项目的"隐形瓶颈",但因为被登记成技术依赖,团队从没想过通过加人或拆分任务来解除。

前置任务怎么做?PMO落地方案:任务依赖从0到1

3. 处理动作:规则先行,工具跟上

诊断清楚后,我们没有立刻改工具配置,而是先和五个模块负责人一起定义了规则:资源约束类依赖必须标注"可解除条件",行政依赖每季度必须复审一次,关键路径依赖变更必须经过项目决策层。规则定完后,才在工具里重新配置依赖关系。

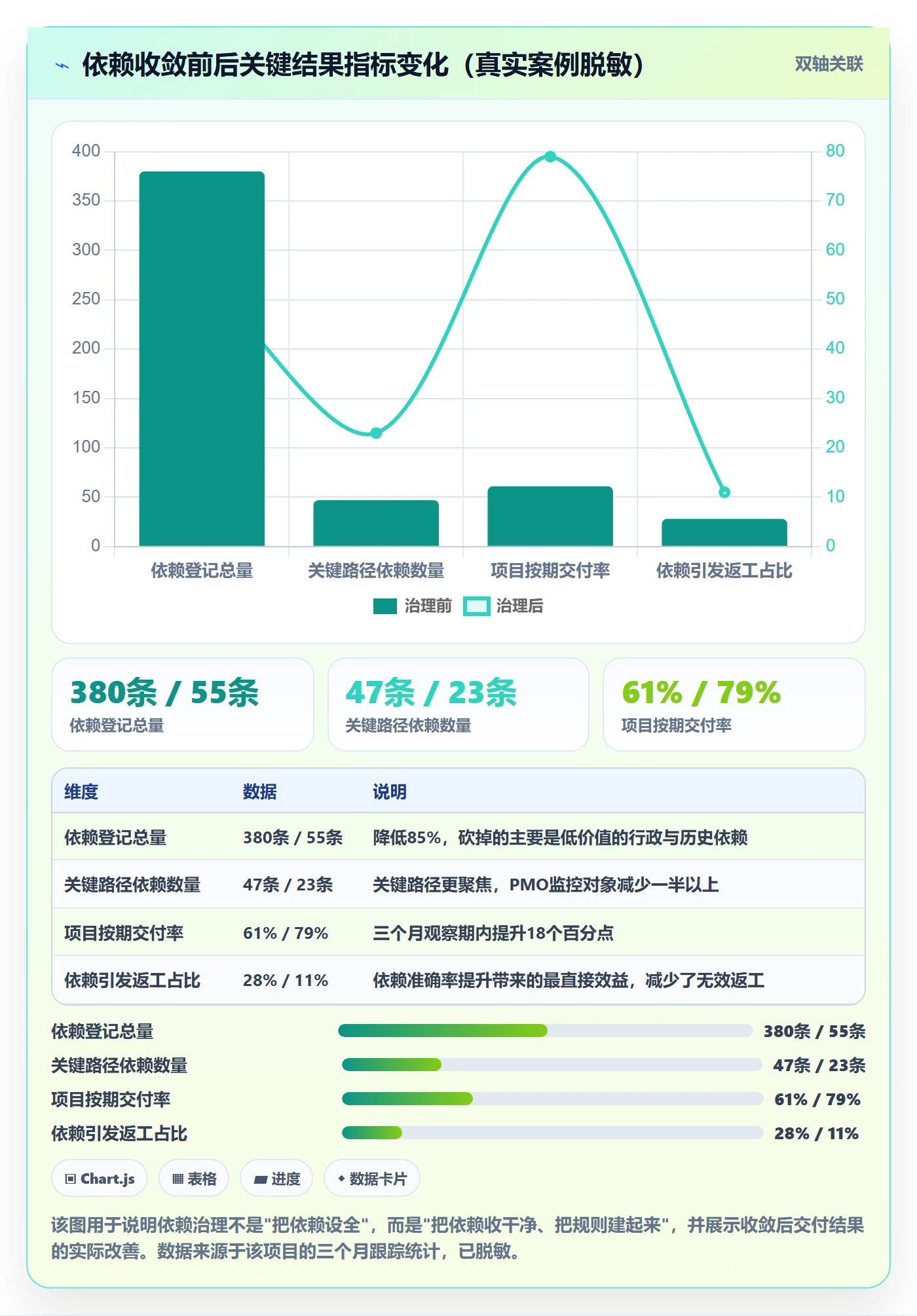

处理结果:依赖总量从380条收敛到稳定监控的55条,其中关键路径依赖23条。资源约束类解除了80条,行政依赖解除了90条。

前置任务怎么做?PMO落地方案:任务依赖从0到1

4. 复盘:真正的转折点不是工具,而是分类

项目负责人后来跟我说,最大的收获不是换了工具配置,而是"终于知道那380条依赖里,哪些是真的不能动,哪些其实是我自己给自己加的锁"。这句话点出了依赖治理的核心:依赖管理首先是一次组织的认知清理,其次才是一次工具配置。

七、不同情况下的行动建议

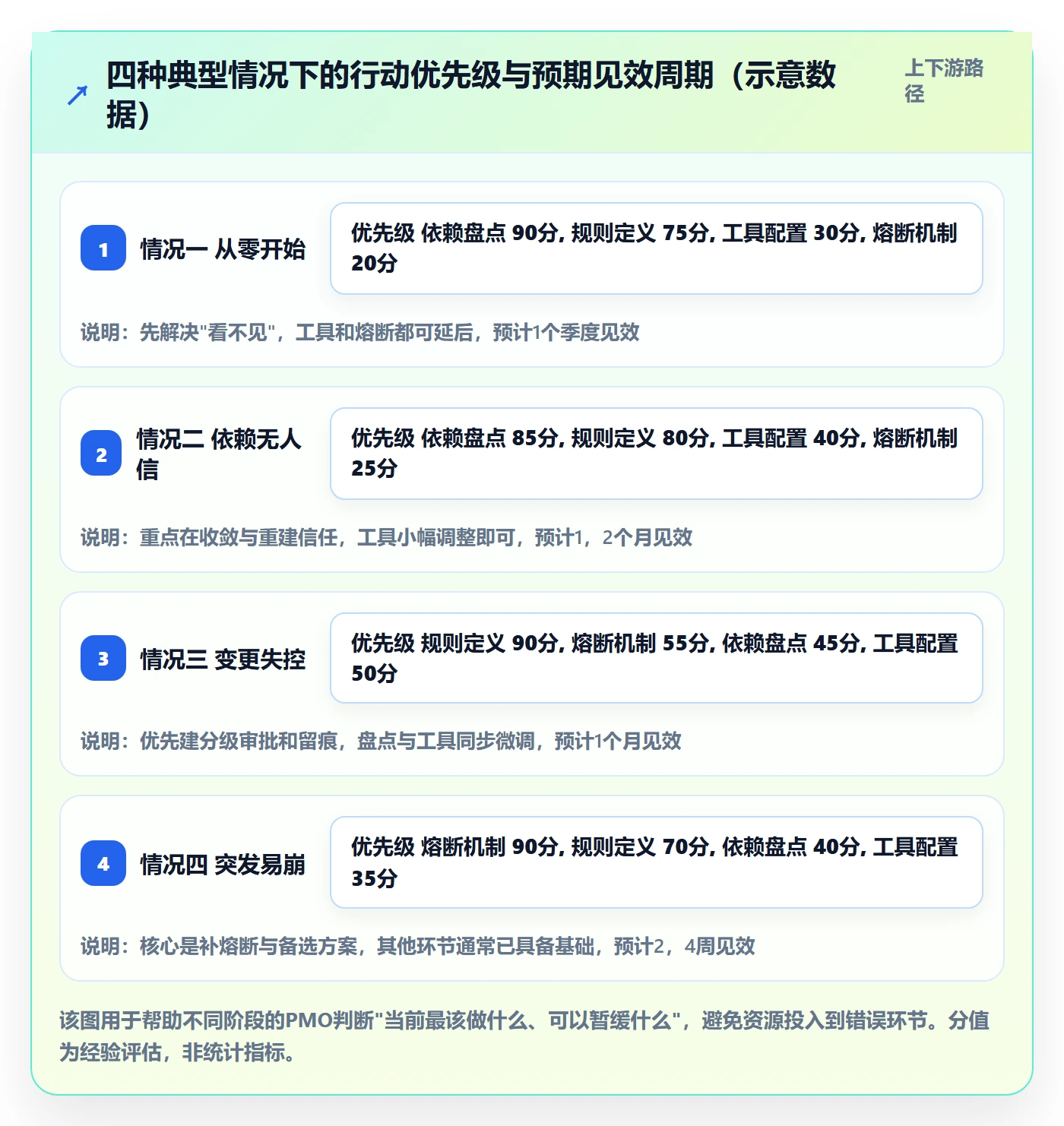

依赖管理没有万能方案,要看组织处在什么阶段、面临什么问题。下面按四种典型情况给出行动建议。

1. 情况一:刚开始做依赖管理,一片空白

先别买工具、别配系统。第一件事是用一个季度做一次依赖盘点,让每个模块负责人列出"我在等谁、等到什么程度"。目标是建立"依赖可被说出口"的意识。这个阶段唯一要的产出是一份分类清单,不需要好看的图表。

2. 情况二:依赖设了很多,但没人信、没人看

这说明你的依赖网里冗余太多,团队已经用脚投票。解决方案是"做减法":全量盘点、三档分类、砍掉行政与历史依赖,把关键路径依赖单独拎出来重点管控。当依赖数量下降到团队能看懂、能记住的程度,"信任"会自然回来。

3. 情况三:依赖经常变,变更失控

核心问题是变更机制缺失。优先建立依赖变更的分级审批:关键路径依赖变更上升到项目决策层,其他授权到模块负责人。同时必须要求变更留痕,否则问题永远无法复盘。

4. 情况四:依赖管得不错,但一遇突发事件就崩

这是典型的"没有熔断机制"。给关键路径上的每一条依赖都预设熔断条件,明确"上游延期超过X天触发什么备选方案"。熔断方案要提前想好,比如并行开发、引入外部资源、先交付降级版本、拆分成两阶段验收。

前置任务怎么做?PMO落地方案:任务依赖从0到1

八、不同情况下的取舍

依赖管理绕不开取舍。任何一套机制都有成本,PMO的价值体现在知道在什么情况下该要什么、该舍什么。下面是我总结的四组关键取舍。

1. 覆盖度 vs 准确度:优先准确度

如果只能二选一,永远选准确度。一个只有20条但每条都准的依赖网,比一个400条但一半是噪音的依赖网有价值得多。依赖管理的本质是让关键路径可信,而不是让图表好看。

2. 严格管控 vs 灵活响应:看项目性质

强合规、强约束的项目(比如医疗、金融系统的上线)依赖管控要严格,变更要审批留痕;快速迭代、试错导向的项目(比如互联网产品的早期验证)依赖管控要放松,允许频繁变更,重点放在熔断和快速恢复上。用错模式,比不做依赖管理还糟。

3. 全面推广 vs 局部试点:先局部

除非组织已有成熟的PMO体系和执行力,否则不要一上来就全面推广。局部试点能用最低成本验证规则、暴露漏洞,也更容易做出可见成果,为后续推广争取信任。

4. 工具投入 vs 规则投入:规则优先

工具能提升效率,但无法替代规则。我见过不少团队花大力气采购平台,却没搞清依赖该怎么管,结果工具成了"更精美的Excel"。我的建议是:规则和时间投入至少占到依赖治理总投入的六成,工具投入控制在四成以内。先想清楚,再买工具。

前置任务怎么做?PMO落地方案:任务依赖从0到1

九、三个必须避开的坑

1. 不要追求100%依赖可视化

再强调一遍,依赖覆盖率不是有效指标。追求100%覆盖只会制造噪音,掩盖真正的关键依赖。目标应该是"关键路径全覆盖 + 关键依赖高准确"。

2. 一定要给依赖留熔断机制

没有熔断的依赖体系是脆弱的。每条关键依赖都应有明确的熔断条件和备选方案,让项目在关键节点失灵时有退路。

3. 依赖管理必须和变更管理绑定

依赖变更和变更管理割裂,是失控的重要来源。让依赖变更走和范围变更、资源变更同一套管理机制,才能保证全链路可控。

十、结语:PMO的价值不在配工具,在定规则

回到文章开头那个困境画面:一张37个任务的排期表,依赖线织成密网,却挡不住接连三个月的延期。问题从来不在工具,也不在团队不够努力,而在于没有人问过"这条依赖凭什么成立、它归谁负责、它什么时候可以被打破"。

PMO在依赖管理上真正的价值,不是把工具里的连线拖得更整齐,而是定义依赖的准入标准、变更机制、熔断条件、度量指标。工具是执行这些规则的载体,不是替代品。把依赖管理做成一次"工具配置工程",是PMO最容易掉进的陷阱;把它做成一次"组织治理工程",才是真正从0到1。

如果现在就要动手,我建议你按这个顺序走:先花两周做一次依赖盘点,把"我在等谁"全部说出来;再用一到两周做三档分类,砍掉能砍的、锁定关键的;然后才开始配置工具和定规则;最后选一个项目试点,用真实项目去验证。不要跳过任何一步,尤其不要跳过第一步和第二步,那两步看起来最"不技术",却是决定成败的两步。

下一步的具体动作可以很小:今天就把你手上项目里所有任务是"必须等"、"可以不等但习惯了等"、"只是资源排不开"三类,各标记一遍。你会立刻发现,你要管的关键依赖,远比你想象得少,而你要修的规则,比你想象得多。

常见问题解答(FAQ)

1. 前置任务到底该怎么设,PMO从0到1应该先做什么?

我们公司刚成立PMO,老板让我把项目里的任务依赖管起来。我打开某项目管理工具,发现能直接拖拽连线设前置任务,但又怕设错了反而添乱。到底应该先配工具还是先做别的?有没有一个不容易翻车的起手顺序?

先做依赖盘点,再定规则,最后才动工具配置。具体做法是:选1-2个正在跑的代表性项目,拉上各模块负责人开一场2小时的依赖识别会,把当前已知的跨角色、跨系统、跨交付物的依赖全部列出来,标注清楚谁依赖谁、依赖什么交付物、当前是否已确认。这一步产出的是一张依赖清单,不是工具里的连线图。

之所以要先盘点,是因为工具只能承载你已经想清楚的依赖,想不清楚的依赖设进去就是假依赖。规则定义放在第二步,要明确三件事:谁有权提出新增依赖、谁负责确认依赖可兑现、依赖变更走什么流程。工具配置放在第三步,用规则去驱动配置,比如只允许确认过的依赖进入系统。顺序反了,先点工具,后面一定返工。

2. 四种任务依赖类型里,PMO真正需要重点管的是哪几种?

看教程都说有FS、SS、FF、SF四种依赖,但实际项目里我几乎没见过有人用SF。我想知道这四种到底哪些是高频要管的,哪些设了基本是摆设,PMO精力有限,应该把重点放在哪里?

从实际落地经验看,PMO需要重点管的是FS(完成-开始)和SS(开始-开始)两种。FS是最常见的强依赖,前一个任务不完成后一个就无法开始,这类依赖必须显式设出来并跟踪交付物状态。

SS用于并行推进的场景,典型如开发与测试的部分并行,关键不是设上就行,而是要定义清楚提前量,比如前置任务开始后多少天允许后置任务启动,没有提前量的SS等于没设。FF(完成-完成)在交付类项目中偶尔用于约束收尾同步,可以设但不必逐条细管。

SF(开始-完成)在常规项目管理中几乎用不到,看到有人把它当标准类型宣讲,基本可以判断对方没在一线配过依赖。判断依据很简单:看这个依赖是否会影响关键路径或资源排期,不影响就不值得进系统。

3. 任务依赖设了之后项目还是延期,问题通常出在哪?

我们PMO推了三个月依赖管理,工具里连线画得挺满,但项目该延还是延。领导问我依赖管理到底有没有用,我一时答不上来。我怀疑是设的方式有问题,但又说不清具体哪里不对。

最常见的问题是只有依赖连线,没有依赖变更机制。依赖的本质是约束,约束会变,但很多团队设完就不动了,前置任务延期了,后置任务的时间没跟着调,系统里看着还是一片绿,实际已经在延期。第二个高频问题是依赖颗粒度失控,把本可以一个人内部消化的小步骤也设成正式依赖,导致所有任务都在等别人,反而拖慢整体节奏。

建议先做一次依赖健康度抽查:随机抽10条已设置的依赖,核对前置任务的交付物是否明确、当前实际状态是否与系统一致、最近一次依赖变更是否走了流程。三项里有两项对不上,说明问题不在工具,在规则和跟踪机制。

把依赖管理和变更管理绑在一起,前置任务状态一变就触发后置任务的重新确认,这是让依赖真正起作用的底线动作。

4. 依赖管理是不是管得越细越好,PMO应该追求100%依赖可视化吗?

我见过两种极端,一种是什么依赖都不设,一种是恨不能把所有任务都连上线。我们自己推的时候,有同事说要全覆盖才有意义。但我直觉觉得全设上不现实,想问问到底应该管到什么程度。

不应该追求100%依赖可视化,这个目标本身就不成立。依赖管理是有边界的,管得越细,维护成本越高,而大部分细颗粒度依赖对项目结果没有实质影响。合理的判断标准是:只把影响关键路径、影响跨团队资源协调、或者影响对外交付承诺的依赖纳入正式管理,其余留在团队内部自行协调。

一个可参考的口径是,正式登记的依赖数量控制在项目任务总数的10%到20%之间,超过这个比例通常意味着颗粒度太细或把协作关系误当成了依赖。另外建议给依赖留熔断机制,当某条依赖反复触发变更、协调成本明显高于收益时,应该允许团队申请解除并转为日常沟通,而不是硬扛着。

依赖管理的价值在于让关键约束可见可控,不在于把所有关系都画出来。PMO的判断标准应该是:这条依赖不设,项目会不会出问题;会,就设;不会,就别设。

核心关键词

读者评论

彭
彭清越

从组织视角看,文章把依赖治理拆成准入、变更、熔断、度量四个环节很有穿透力。多数团队确实只在准入上下功夫,变更和熔断几乎空白,导致依赖网越织越密却管不住延期。

邹
邹子涵

最受启发的是把依赖分成技术约束、资源约束和行政依赖三类。以前项目里所有人都在催排期,却没人问这条依赖到底凭什么成立。分类登记后,责任清晰多了。

郑
郑云舟

文中提到的依赖信息滞后问题非常真实。我们团队用工具设了前置任务,但实际变更仍靠口头同步,工具里的时间线永远滞后现实一周以上,结果关键路径算出来也不可信。

杨
杨梓萱

关于依赖变更必须走评审和记录的观点很实在。我们以前变更依赖就是改个日期,事后复盘根本还原不出关键路径怎么一步步被拖垮的。建立变更影响评估确实必要。

金
金泽宇

文中对工具操作教程的批评很中肯。会拖拽连线不等于会管依赖,工具只能表达约束,解决不了权责模糊的问题。PMO真正该补的课是治理规则而不是软件功能。

文章包含AI辅助创作:前置任务怎么做?PMO落地方案:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/433019

赞 (0)
飞飞飞飞
SF流程与规范:PMO任务依赖落地方案关键指标
上一篇 18小时前
依赖冲突管理方法大全:PMO任务依赖协同管理落地清单
下一篇 18小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
