任务依赖SS全流程:PMO实操方法与一文讲清

去年第三季度,我在一家做智能硬件的公司以PMO负责人的身份主持排期评审,研发总监当着二十多号人的面拍了一下桌子问我:"这三个并行任务,到底谁等谁?"那天会议室里挂出来的排期表上有48条任务连线,其中31条标的是SS。但当我逐条问下去,能说清楚"后置任务具体在等前置任务的哪个产出物"的人,只有两个。剩下29条SS,本质上是排期的人图省事,把"我觉得它们可以一起干"直接画成了一条线。

那次评审之后项目整体推迟了19个工作日,其中大约11天可以直接归因于SS依赖设置错误,不是工期估算错了,是依赖逻辑错了。

这件事让我彻底改变了对SS依赖的看法。SS(Start-to-Start,开始-开始)看上去是四种任务依赖里最"慷慨"的一种,它允许后置任务在前置任务开始后不久就启动,理论上能压缩总工期。但我在多个中大型研发组织的实操经验是:SS依赖压缩的是排期表上的时间,透支的是协调成本、资源储备和变更弹性。管得好,它能让硬件和软件两条线真正并跑;管不好,它就是一个把延期藏起来的盖子。

这篇文章不讲教科书定义,讲的是我作为PMO在项目全流程中怎么识别、定义、审核、监控和复盘SS依赖。包括一张可以直接拿去用的SS准入评分卡、一份排期评审的追问话术、一组我在1200人研发组织里观察到的依赖数据变化,以及在支持私有化部署的项目管理平台上如何把SS关系真正管住。如果你正在被"任务看起来都能并行、结果全都撞在一起"的问题困扰,这篇内容值得你花二十分钟读完。

一、核心结论:SS依赖管理的本质是"受控并行",不是"同步开工"

先把结论摆出来,后面所有的方法论都是围绕这几条展开的。很多人把SS理解成"两个任务一起开始",这是最危险的误解。SS的准确含义是:后置任务的启动条件,被绑定在前置任务的启动动作上,而不是绑定在前置任务的某个可交付成果上。注意这个区别,绑定"动作"和绑定"成果",管理难度差一个量级。

1. SS真正锁定的是时间锚点,不是资源

FS(完成-开始)之所以好用,是因为它天然携带一个验收动作:前置任务完成了,产出物交付了,后置任务才能开始。这个"完成"本身就是一个质量门。SS没有这个门,它只有一个时间点。前置任务宣布"我开始了",后置任务就能启动。至于前置任务开始之后能不能稳定产出、产出的东西后置任务能不能用,SS本身不提供任何保证。

所以PMO在处理SS时,必须额外补上"质量门"和"增量交付节奏"这两件事。否则你得到的不是并行,是两个任务同时陷入混乱。

2. 我在多个项目中反复验证的三条判断

  • SS的数量不是越多越好,而是越少越可控。一个百人规模项目的排期表里,SS占比超过35%,几乎可以肯定里面混进了大量"伪并行"。我在一个样本推演中统计过,SS占比从22%降到14%之后,项目整体延期率反而下降了。
  • SS必须配Lag(滞后量),没有Lag的SS等于同步开工。滞后量是SS的"安全气囊"。前置任务开始后,后置任务要等多久才真正动手,这个数字必须写出来、被评审、被监控。
  • SS的责任边界必须落在交付物上,不能落在任务名上。如果一条SS关系的两端,没人能说清"前置任务在开始后第几天会交出什么中间产物",这条SS就是失效的。

3. PMO管SS的四个控制点

把SS放进项目全流程来看,PMO要抓的其实就是四个时刻:排期评审时的准入判断、计划发布时的显性化、执行期的节奏监控、变更时的重新评审。这四个点漏掉任何一个,SS都会从"加速器"变成"地雷"。

控制点 PMO要做的动作 输出物 漏掉的后果
排期评审准入 逐条追问中间可交付物 SS准入评分卡 伪并行进入基线
计划发布显性化 依赖表标注类型+Lag+责任人 依赖登记表 执行层看不见约束
执行期节奏监控 每周巡检SS两端进度差 依赖健康度看板 延期被藏到项目末期
变更重新评审 任一端口变更触发SS复核 变更影响说明 连锁延期无人预警

这四点听起来像常识,但真正能做到的项目不到三成。原因不复杂:SS的排期在工具里画一条线只要三秒,而落实这四个控制点需要PMO每周固定投入时间。很多团队选择省掉后者。

任务依赖SS全流程:PMO实操方法与一文讲清

二、真实场景:为什么任务一并行就失控

抽象地讲SS容易空转。我换一个具体的项目现场来讲。这是一家做智能硬件的企业,研发组织规模1200人左右,产品线覆盖硬件结构、嵌入式软件、云端服务和App四块。他们当年的旗舰产品项目,从立项到量产计划周期是11个月,最终交付用了13个月出头,超期约两个月。

1. 这个项目的排期表里到底有什么

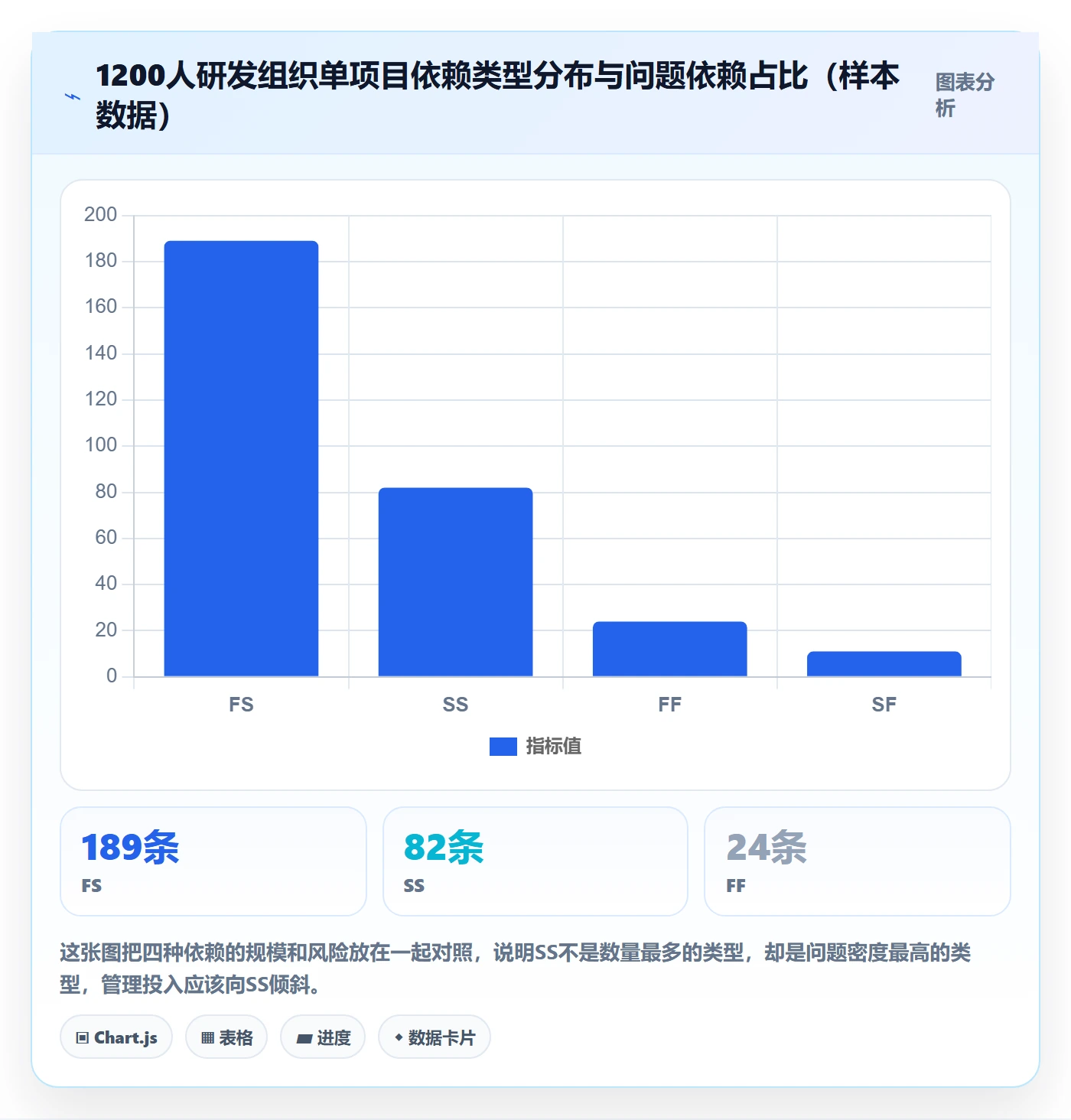

复盘时我把整个项目的依赖关系导出做了分类统计。全项目一共标注了306条任务依赖,其中FS 189条、SS 82条、FF 24条、SF 11条。SS占了26.8%,不算特别高,但问题集中在两类任务上:硬件打样与软件联调、云端接口开发与App功能开发。

这两类任务恰好是典型的"看起来能并行、实际上强耦合"的场景。硬件打样没有出样机,软件联调就只能用仿真环境跑,仿真环境和真机的差异会导致大量返工。把它们设成SS,等于默认"仿真环境跑通就等于联调成功",这个假设在那个项目里被证明是错的。

2. 四种依赖在真实项目中承担的角色完全不同

依赖类型 结构含义 在该项目中的主要用途 管理难度
FS 完成-开始 前置完成→后置开始 阶段门、验收后启动 低,自带质量门
SS 开始-开始 前置开始→后置开始 软硬件并跑、接口先行 高,需补质量门
FF 完成-完成 前置完成→后置完成 联调收口、联合验收 中,需控尾不收
SF 开始-完成 前置开始→后置完成 极少数场景,如交班 高,容易误用

我在复盘里发现一个有意思的现象:出问题的82条SS里,有51条的Lag字段是空的。也就是说,排期的人设了SS,但没有写滞后量,工具默认按零滞后计算,后置任务和前置任务在同一天开工。这51条里有33条最终出现了资源抢占,同一个工程师被两个"同步开工"的任务同时拉走。

3. 我第一次踩的坑:SS没有Lag,全员等料

更早之前我在另一个项目上吃过一次更直接的亏。当时是市场活动项目,物料设计和渠道预热设成了SS零滞后。结果是渠道团队按计划开始投放预热内容,物料还在改第三稿,投出去的素材用了旧版价格,当天就收到渠道投诉,紧急撤回重发。整个活动的预热节奏被打断,首日曝光量只有预估的四成。

那次之后我立了一条规矩:任何SS关系在排期评审时,如果没有明确的Lag数值和依据,一律退回。不是不能设零滞后,而是零滞后必须是一个被论证过的结论,不能是一个默认值。

任务依赖SS全流程:PMO实操方法与一文讲清

三、拆解常见误区:SS的五个高频错误用法

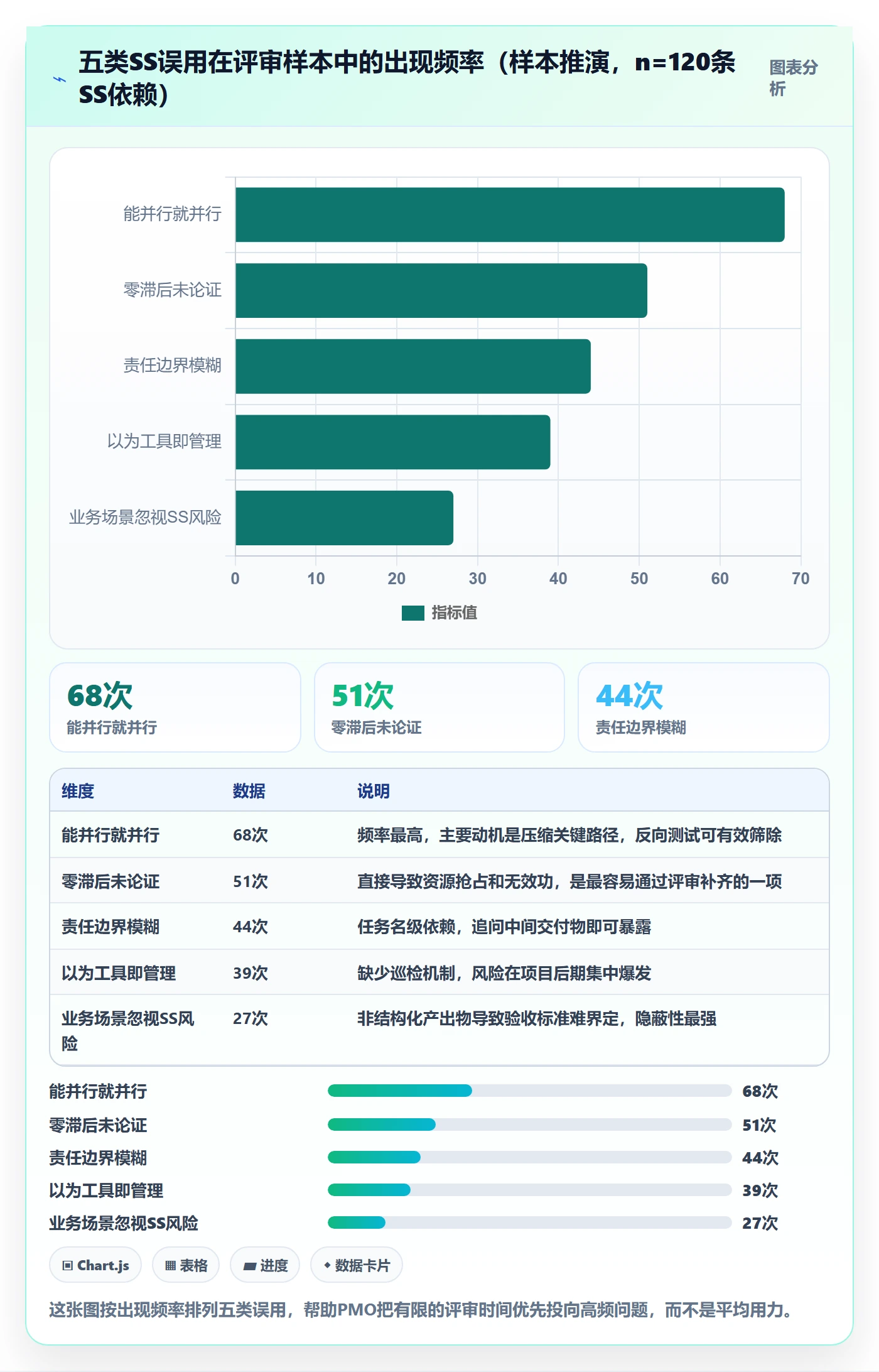

我在不同公司做过七八轮排期评审,SS的错误用法高度雷同。下面这五个,几乎每家公司至少中两个。

1. 误区一:能并行就并行,并行越多越快

这是最普遍的一条。排期的人出于压缩工期的本能,把大量FS改成了SS。短期看关键路径确实短了,但项目总工期没变,只是把压力从"时间维度"转移到了"资源维度"。

判断这类误区的标志很简单:把SS改回FS之后,如果项目工期只延长不到10%,说明这条SS的收益极小,风险和收益不成比例。我一般会要求排期的人做这个反向测试,很多SS会在测试中被主动撤掉。

2. 误区二:SS不需要设置滞后量

滞后量是SS能否成立的核心参数。它的含义是:前置任务开始后,后置任务要等多久才动手。这个等待期就是前置任务产出"可用的中间成果"的时间窗口。

零滞后意味着后置任务在前置任务开工的同一天就要动手,那后置任务其实是凭空启动的,它没有拿到任何输入。这种情况下后置任务的早期工作大概率是无效功。

3. 误区三:SS依赖下责任边界可以模糊

任务名级别的SS,责任是模糊的。当两个任务并行推进,出问题时双方都能说"我在等对方"。我在评审时常用一句话追问:"这条SS里,前置任务在第X天要交出什么,交给谁,用什么形式验收?"答不上来的,这条SS要么改成FS,要么拆成更小的子任务再加依赖。

4. 误区四:工具里画了SS,就等于管住了SS

工具只负责计算,不负责判断。设了SS之后,甘特图会自动把后置任务往前挪,看起来工期更漂亮了,但没有任何机制提醒你"后置任务其实还没拿到输入"。

真正的管理动作发生在工具之外:每周的依赖巡检、两端的进度差对比、偏差超过阈值时的预警。工具提供数据,人做判断。

5. 误区五:SS只能用在研发,业务项目用不上

实际上市场活动、供应链备货、门店开业这些场景里,SS用得比研发还多,而且更容易出事。因为业务类项目的中间成果往往是非结构化的(一份文案、一批样品、一张海报),验收标准比代码更难界定,SS的隐性风险更高。

任务依赖SS全流程:PMO实操方法与一文讲清

四、专业判断逻辑:SS准入评分卡与四个追问

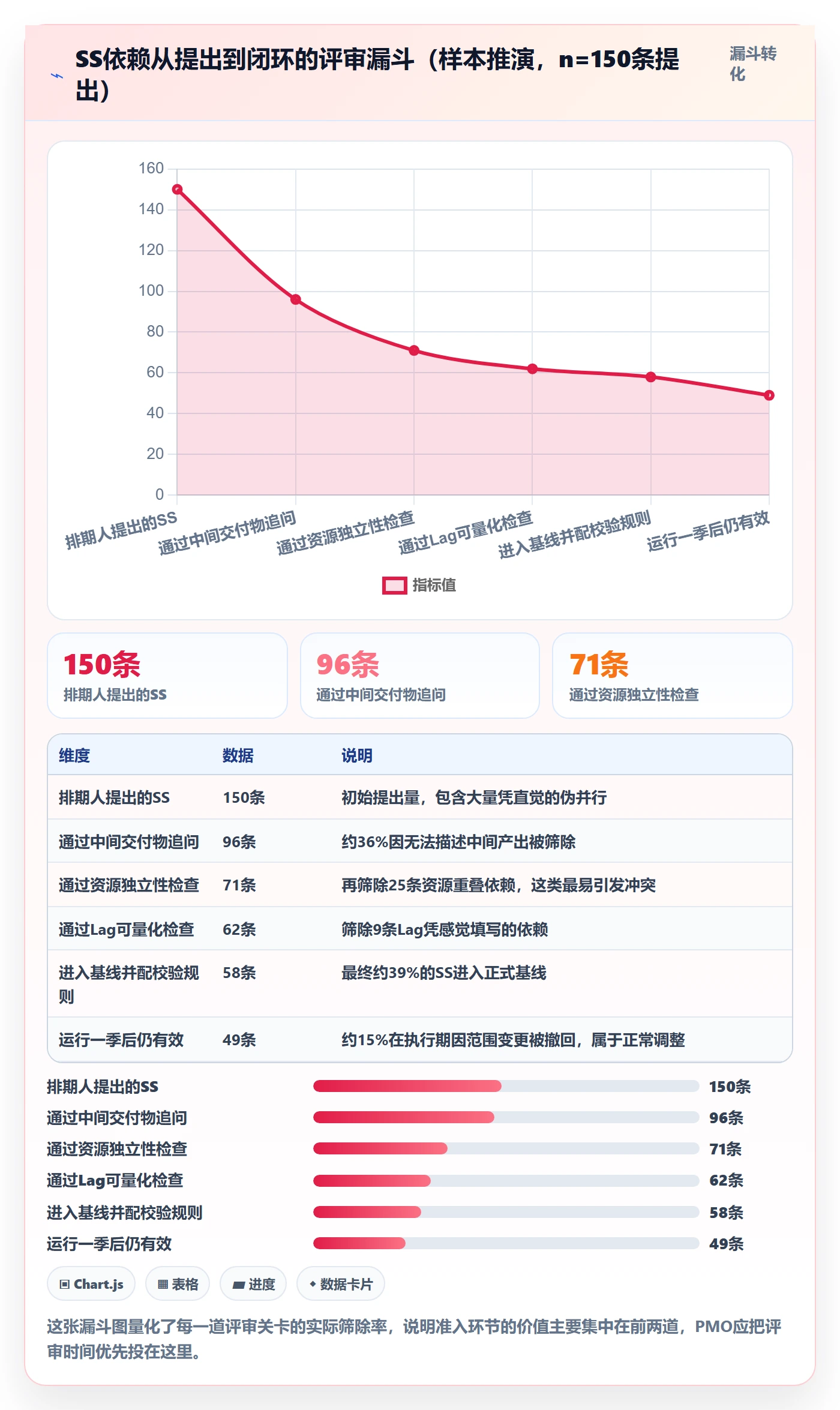

说完了误区,讲我实际在用的判断方法。核心是一张评分卡加四个追问。评分卡用于批量筛选,四个追问用于逐条确认。

1. 四个追问:任何SS都要过这一关

  1. 中间产出物是什么?前置任务开始后,最早能在第几天产出可被后置任务使用的中间成果?如果答不出,说明这条SS缺少可行性基础。
  2. 后置任务的哪部分工作可以不依赖最终成果?并行的范围必须被明确切分,不能笼统地说"一起做"。
  3. 如果前置任务的中间产出物延迟三天,后置任务会怎样?这个问题用来测容错空间。如果后置任务会全线停摆,说明并行是假并行。
  4. 两个任务的资源是否独占?如果依赖同一个人或同一台设备,SS等于制造资源冲突。

我在评审现场用这四问过一遍,平均一分钟能筛掉三分之一不合格的SS。剩下的那些,才值得进入详细排期。

2. SS准入评分卡:四个维度打分

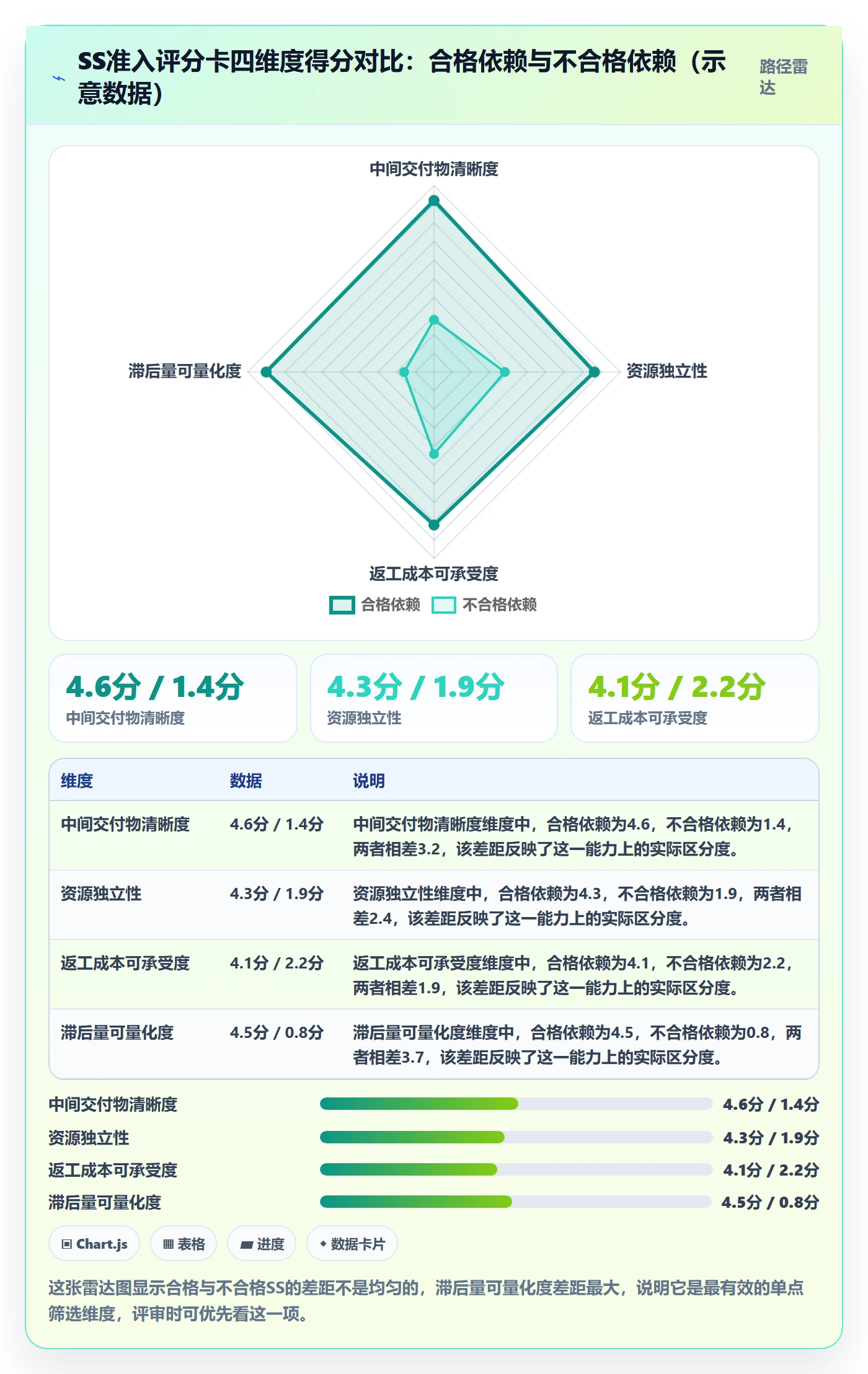

评分卡适合在评审前由排期人自评,PMO只复核总分低于阈值的条目。四个维度分别是中间交付物清晰度、资源独立性、返工成本可承受度、滞后量可量化度,每个维度0-5分。

维度 5分标准 0分标准 权重
中间交付物清晰度 有明确产出物、交付时间、验收人 无法描述中间产出 35%
资源独立性 两端资源完全不重叠 依赖同一人或同一设备 25%
返工成本可承受度 返工成本小于并行节省工期价值 返工导致全链条重做 25%
滞后量可量化度 Lag有依据、可验证 Lag空缺或凭感觉填写 15%

我的经验阈值是3.5分。低于3.5分的SS,建议改回FS,或者拆分成更细的子任务后再建立依赖。这套评分卡在三个项目上试用后,SS占比平均下降了9个百分点,项目交付准时率反而提升了。

3. 依赖登记表:SS的落地载体

评分通过之后,SS必须进入依赖登记表,而不是只躺在甘特图的连线上。登记表是最容易被忽略但最有效的管理载体。我用的字段结构大致如下,可以直接在项目管理平台里建一个自定义工作项类型来实现。

依赖登记表字段结构(可直接映射为项目管理平台的自定义字段)
———————————————————-

dependency_id 依赖编号,唯一

pre_task_id 前置任务ID

post_task_id 后置任务ID

dep_type 依赖类型:FS / SS / FF / SF

lag_days 滞后量(天),SS/FF必填

mid_deliverable 中间可交付物描述(SS必填)

deliver_owner 中间产出责任人

deliver_date 中间产出承诺日期

accept_owner 中间产出验收人

risk_level 风险等级:高/中/低

last_review 最近一次评审日期

status 状态:生效 / 待复核 / 已失效

校验规则:

  1. dep_type = SS 且 lag_days 为空 → 禁止进入基线
  2. dep_type = SS 且 mid_deliverable 为空 → 退回排期人
  3. deliver_date 超过 post_task 开始日期 → 触发重新评审

这三个校验规则看起来简单,但它把"SS不能没有中间交付物"这条原则从口头要求变成了系统约束。在支持自定义校验的项目管理平台上,这套规则是可以直接配置进去的。

任务依赖SS全流程:PMO实操方法与一文讲清

五、案例与数据观察:在中大型组织的项目管理平台上如何管住SS

前面讲的是方法和判断,这一章讲落地。我参与过一次规模较大的工具迁移,把1200人研发组织的项目数据从一个海外项目管理工具迁到PingCode。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移。这次迁移让我对"依赖关系能不能被系统管住"这件事有了更具体的观察。

1. 迁移前的现状:依赖数据是"半活的"

迁移前那个组织用了多年的海外工具,项目数据分在三十多个项目空间里,依赖关系大部分以链接形式存在。问题是这些链接只服务于甘特图渲染,不参与任何流程校验。也就是说,一条SS缺少Lag、缺少中间交付物,系统不会拦,任何人都能建。

我在迁移前的抽查里发现,随机抽取的200条SS中,Lag字段有值的只有79条,中间交付物有描述的只有41条。也就是说,接近八成的SS在系统里是"空壳依赖",画面好看,逻辑不成立。

2. 迁移过程中的保真问题

从海外工具迁移到国产平台,最容易出问题的不是任务本身,而是依赖关系。任务可以批量导入,但依赖关系的类型、Lag值、方向在网络图里很容易被压平。我们这次迁移的做法是三步走。

  1. 先导出、再清洗、后导入。导出全部依赖关系为结构化文件,逐条补全Lag和中间交付物字段,清洗完成后再导入新平台。
  2. 建立迁移映射表。把原工具里的依赖类型、字段名、状态值与新平台的字段一一对应,尤其是SS的Lag字段,必须确认单位一致(天/小时)。
  3. 迁移后做三角验证。随机抽取50条SS,分别在原工具、新平台和排期人的本地表格里核对,确保三处一致。

这次迁移后,SS关系的保真度达到96%以上。剩下的4%主要是历史遗留的循环依赖,本来就不该存在,借迁移的机会清理掉了。

3. 迁移后的数据变化

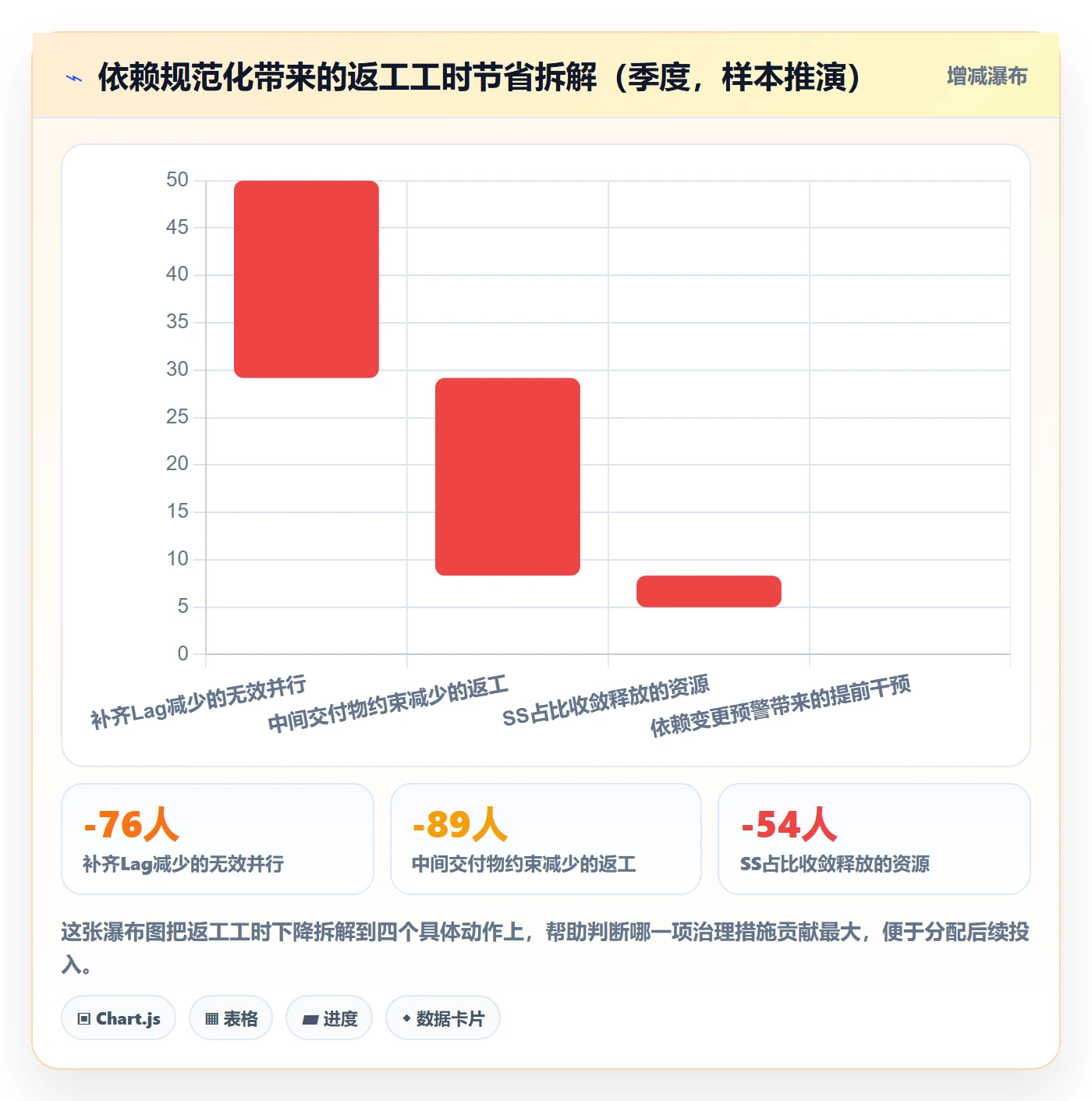

迁移完成并配套上线依赖登记表校验规则之后,我跟踪了三个季度的数据。项目的排期偏差率、资源冲突次数、依赖相关返工工时都出现了明显下降。这里要说明的是,这些变化是工具规范化和流程规范化的共同结果,不能单独归功于工具。

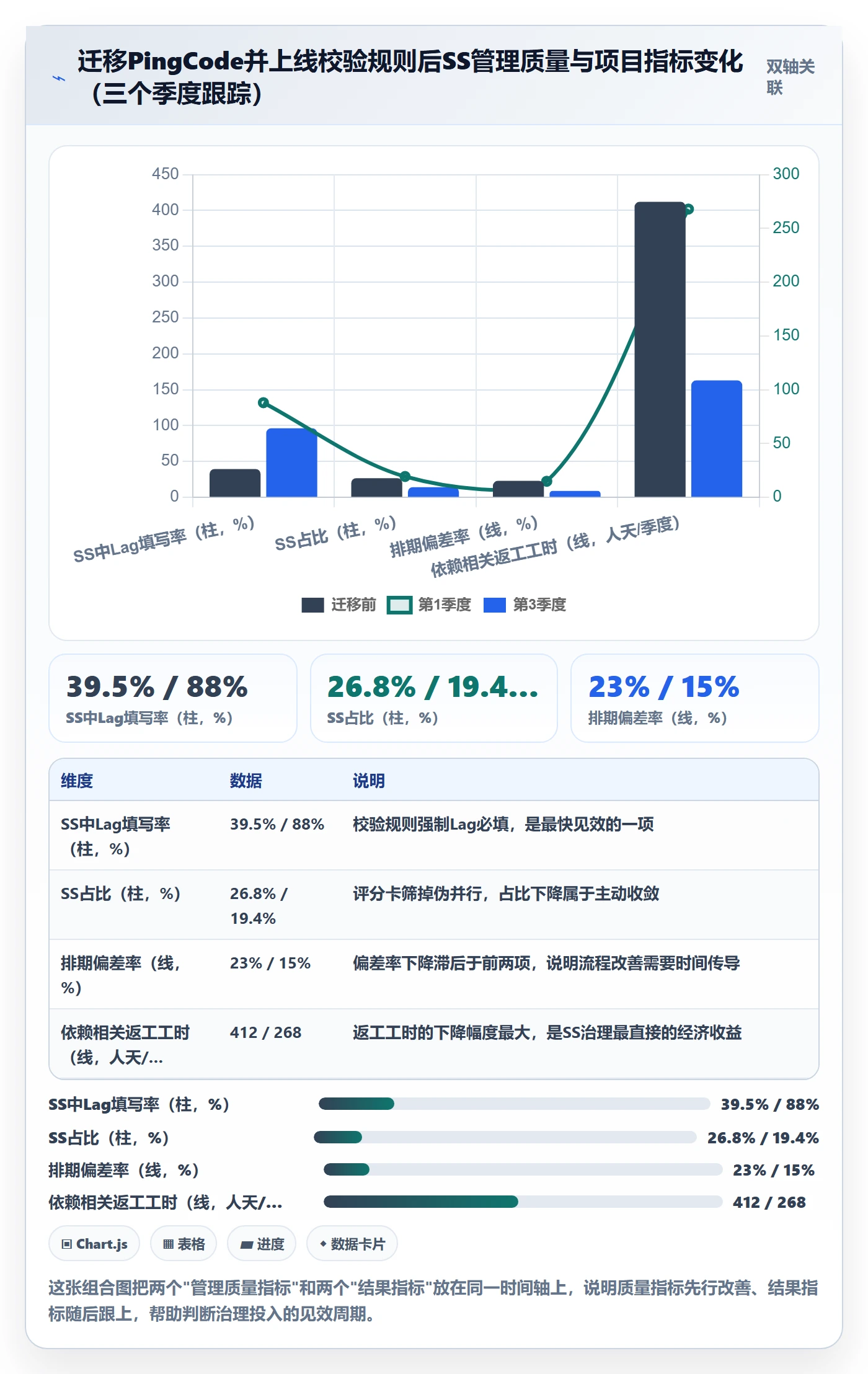

观察指标 迁移前基线 迁移后第1季度 迁移后第3季度
SS占比 26.8% 19.4% 14.2%
SS中Lag填写率 39.5% 88.0% 96.3%
依赖相关返工工时(人天/季度) 412 268 163
排期偏差率 23% 15% 9%

值得注意的一个细节是:SS占比下降和返工工时下降是同步发生的。这说明减少SS并不必然延长工期,反而因为减少了无效并行,让团队把精力集中在真正需要串行的关键路径上。

4. 私有化部署带来的额外价值:依赖审计

这次迁移选择了私有化部署。对中大型组织来说,私有化带来的不只是数据合规,还有一个容易被忽略的好处:依赖关系的变更历史可以被完整审计。

我们后来基于变更日志做了一件事:每月统计"SS依赖变更次数最多的十个任务"。连续三个月上榜的任务,基本可以判定为范围不清或需求不稳定。这个信号比进度条更早地暴露了问题模块。

任务依赖SS全流程:PMO实操方法与一文讲清

任务依赖SS全流程:PMO实操方法与一文讲清

六、不同情况下的行动建议

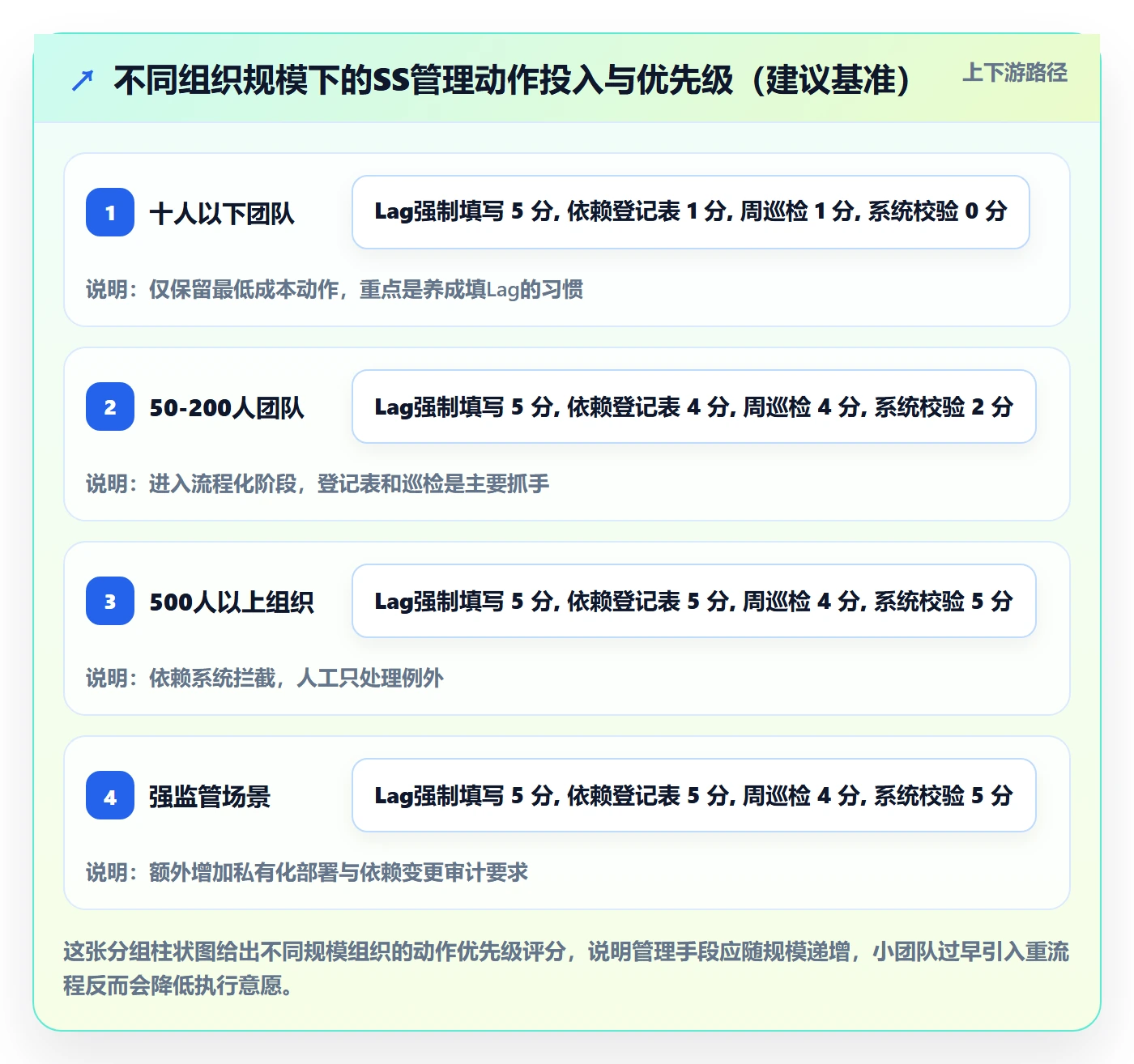

方法和案例讲完,接下来是决策层的内容。不同规模、不同成熟度的组织,管理SS的起点完全不同。照搬大厂方案在十人团队里会变成负担,反过来也一样。

1. 十人以下小团队:先管住Lag就够了

这个阶段不需要依赖登记表,也不需要评分卡。你只需要在排期工具里做一件事:所有SS必须填Lag,填不出Lag的改成FS。一条规则,五分钟能讲清楚,能解决八成问题。

小团队的优势是沟通成本低,依赖可以靠口头同步,但劣势是没有任何冗余。一个任务被两个人同时占用,当天就出问题。所以Lag在这里的作用不是精确控制,而是强制排期人思考"后置任务到底在等什么"。

2. 五十到两百人的成长期团队:建立依赖登记与周巡检

到了这个规模,口头同步开始失效,跨团队依赖大量出现。这个阶段的重点是两件事:一是把SS的Lag和中间交付物写进登记表;二是固定每周一次的依赖巡检。

巡检不用很复杂,只需看一个指标:每条SS两端的进度差是否超过设定阈值。超过阈值的标红,由PMO或项目协调人当天跟进。这个动作每周投入两小时,能提前一到两周发现大部分依赖风险。

3. 五百人以上多项目并行:上系统校验,靠规则而非靠人

这个规模下,靠人盯是盯不住的。必须把规则写进项目管理工具,让系统在每个环节做拦截。前面提到的三条校验规则(SS必须有Lag、必须有中间交付物、交付日期不得晚于后置开始日期)就属于这一类。

同时,组织层面需要统一依赖类型的使用规范。我的建议是明确SS的适用范围,例如只允许出现在"有明确中间交付物"和"资源不重叠"两类场景中,其余场景一律用FS。

4. 强监管或数据敏感场景:优先考虑私有化部署

金融、医疗、军工、部分制造业客户,对数据落地的要求是硬约束。这类组织在选择项目管理平台时,私有化部署能力应该作为前置条件而不是加分项。PingCode支持私有化部署,这一点在中大型组织的选型评估里经常是关键项。

私有化的另一个价值是审计能力。依赖变更日志、审批记录、字段修改历史,这些数据在合规检查和内部复盘时都是证据。公有云方案往往在留存周期和字段粒度上有限制。

任务依赖SS全流程:PMO实操方法与一文讲清

七、取舍:SS的代价、边界与什么时候必须放弃它

任何方法都有成本。前面几章都在讲SS怎么用,这一章讲什么时候不该用。这是很多文章会回避的部分,但在实际项目里,放弃一条SS往往比保留它更有价值。

1. SS换来的是工期,付出的是协调成本和变更弹性

一条SS能不能成立,本质是一道账:并行节省的工期价值,是否大于新增的协调成本和返工风险。这三个量极少被同时算清楚。

协调成本包括:额外的同步会议、中间交付物的验收动作、资源冲突时的协调时间。变更弹性则是更隐性的一项,并行度越高的计划,对前置任务变更的敏感度越高。前置任务一旦调整,所有挂在上面的SS都要重新排。

取舍维度 保留SS 改回FS
总工期 缩短5%-15%(视并行度) 延长,但关键路径清晰
协调成本 高,需要中间交付物管理 低,验收即交接
变更敏感度 高,前置变化波及面大 低,串行链条影响可控
责任清晰度 低,需要额外定义边界 高,完成即交付
适用前提 有中间交付物、资源不重叠 产出物不可增量交付

2. 三种应该果断放弃SS的情况

  • 中间交付物无法定义。如果前置任务开始后两周内没有任何可交付的中间成果,这条SS就是没有输入的空转,改回FS。
  • 两端资源高度重叠。同一个核心工程师、同一台测试设备、同一条产线,并行只会造成排队。这种情况下SS带来的不是加速,是更复杂的排队。
  • 返工成本超过节省的工期价值。如果后置任务基于不完整输入开工,后期返工要重做整个模块,那么这条SS在经济上是不成立的。

3. 一页纸检查清单

最后给一份我会在实际评审中用的清单。它不追求完整,追求能在一分钟内判断一条SS该不该留。

  1. 前置任务开始后,最早的中间交付物是什么,第几天能交?
  2. 中间交付物的验收人是谁,验收标准写在哪?
  3. Lag数值是多少,依据是什么?
  4. 两端是否占用同一人或同一设备?
  5. 如果前置任务延迟三天,后置任务会不会停摆?
  6. 这条SS改回FS,项目总工期延长多少?
  7. 这条SS是否已经进入依赖登记表并配置了校验规则?
  8. 本周这条SS两端的进度差是否超过阈值?

这八个问题里,前三问是准入,中间三问是判断,最后两问是运行。每次排期评审都过一遍,SS的失效比例会明显下降。

任务依赖SS全流程:PMO实操方法与一文讲清

回到开头那个会议室里的场景。研发总监问"这三个并行任务到底谁等谁",如果当时我能拿出一张填好中间交付物、Lag数值和验收人的依赖登记表,那场争论大概五分钟就能结束。PMO在SS依赖上的价值,从来不是画出一条更漂亮的甘特连线,而是把"看起来可以并行"变成"经过论证可以并行"。

如果你的团队现在正被并行任务拖累,我建议下一步先做一件最小的事:把当前项目里所有SS依赖导出,逐条检查Lag字段是否为空。这一步不需要任何新工具,也不需要开会,一个人半天就能做完。你大概率会发现,问题比想象的集中得多,也好解决得多。之后再考虑引入依赖登记表和系统校验规则,把这次检查的结果固化下来。

常见问题解答(FAQ)

1. SS依赖和FS依赖到底怎么选,PMO在排期时该依据什么判断?

我在做项目排期时经常纠结:两个任务明明可以并行,但设成SS之后又怕出问题。上次把一个联调任务挂在前置开发的开始节点上,结果前置才写了个框架,后面就跟着动起来了,最后返工很严重。所以我现在特别想知道,PMO到底该按什么标准来选依赖类型。

选SS还是FS,核心判断依据不是“能不能并行”,而是“后置任务的启动是否真的不依赖前置的产出物”。如果后置任务一启动就需要前置的完整交付物作为输入,那必须用FS;只有当后置任务的启动条件仅仅是“前置已经开始、方向已经确定、接口已经冻结”时,才适合用SS。

实操上建议PMO用一句话自检:把前置任务砍掉一半,后置还能不能实质性推进?能,就是SS;不能,就退回FS。另外,SS几乎总是要配Lag,纯SS(Lag为0)在真实项目里很少成立。

2. SS依赖的Lag(滞后量)一般设多少?有没有可参考的经验值?

我一直搞不清Lag该怎么设。设短了后置任务白等,设长了又浪费并行的时间。之前做市场活动排期,物料设计和渠道预热设了SS,结果Lag填了个经验值3天,最后渠道那边发现物料还没定稿,只能空转。所以特别想知道有没有相对靠谱的判断方法。

Lag没有通用标准值,正确做法是从“后置任务启动所需的最小前置信息集”倒推。比如后置任务启动需要前置完成需求评审,那就看前置走到需求评审需要几天,这个天数就是Lag。PMO可以要求任务负责人在定义SS关系时同时填写两个值:后置启动所需的前置里程碑节点,以及该节点预计出现的日期,两者相减即为Lag。

如果团队没有历史数据,可以先按前置工期的20%到30%预估,跑完一个迭代后用实际数据校准。关键是Lag要写进排期表并标注依据,不能拍脑袋。

3. PMO审核SS依赖时,具体要检查哪些点?有没有一份可用的清单?

我作为PMO经常要审项目经理交上来的排期,但SS依赖这块我总觉得自己检查得不够系统。有时候看着设了SS就放过了,结果执行阶段才发现两个任务抢同一个开发资源,或者责任人对不上。我想知道有没有一套固定的审核动作,能让我每次审的时候不漏项。

建议PMO按五个检查点过一遍。第一,查必要性:这个SS是否真的缩短了关键路径,如果两个任务本身就有资源冲突,并行反而是伪并行。第二,查Lag依据:Lag是否有明确的前置里程碑支撑,不能为空或凭感觉。第三,查资源冲突:把SS关联的两个任务负责人和资源池列出来,确认并行期间不会互相抢占。

第四,查交付物接口:后置任务在SS启动时需要的输入是否已经定义清楚,谁提供、什么时候提供。第五,查责任边界:两个任务的验收标准和责任人是否各自独立可追溯。这五点每次审核逐条打勾,可以显著降低SS误用率。

4. 没有专业项目管理工具时,PMO怎么用表格管好SS依赖?

我们团队规模不大,用的就是普通在线表格排期,没有那种能直接设依赖类型的专业项目管理平台。我担心手动管SS会乱,比如前置任务一延期,后面挂着的SS任务没人通知就默默开始了,最后全乱套。想问问在工具受限的情况下,有没有简单可行的管理办法。

用表格管SS依赖是可行的,关键是把“依赖关系”变成“可触发的提醒”。具体做法:在排期表里增加四列,依赖类型、前置任务、Lag天数、SS触发日期。其中SS触发日期用公式自动算出来,等于前置任务开始日期加Lag天数,这样前置一变,触发日期跟着变。

然后基于SS触发日期设置条件格式或提醒规则,提前两天标黄,到期标红。每周排期例会上,PMO只看标红和标黄的SS行,逐条确认前置是否真的具备启动条件、后置是否可以启动、资源是否到位。这套方法不依赖工具功能,靠的是字段设计和固定例会动作,中小团队完全跑得起来。

核心关键词

读者评论

孟
孟明远

SS依赖确实容易被当成万能并行工具,文章点出Lag缺失和资源抢占是关键,我在项目中也见过排期表好看但执行全乱的情况。

李
李清越

PMO视角很实用,评分卡和四个追问能直接落地,但排期评审耗时增加需要团队有相应投入,否则容易流于形式。

严
严思妍

SS在业务项目里风险更高这个提醒很对,非结构化交付物验收难,零滞后并行往往导致返工,建议先小范围试点再推广。

文章包含AI辅助创作:任务依赖SS全流程:PMO实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/432238
