追踪管理方法大全:研发团队进度跟踪流程优化落地清单

过去八个月,我带着一个 6 人的工程效能小组,先后走访了 11 家研发团队,从 30 人的创业公司到 400 人的中大型研发中心,帮他们做进度跟踪流程的诊断和改造。有意思的是,几乎每一家团队在第一次沟通时都会说同一句话:"我们有跟踪,版本燃尽图每天都更新,站会也每天都开。"但当我让他们现场打开工具,翻出过去三个迭代的数据时,情况往往是另一回事,燃尽图在中期就已经失真,站会记录只剩一句"正常推进",延期任务在迭代结束前一天集中爆发。

这不是态度问题,是追踪管理本身没有被当成一套方法体系来设计。这篇文章我会把追踪管理方法大全拆开讲,并给出一份可以直接落地执行的研发团队进度跟踪流程优化清单,包括我实际验证过的指标口径、工具选型判断和踩过的坑。

一、先给结论:进度跟踪不是"看板可见",而是"偏差可算、动作可追"

如果只让我用一句话概括两年下来最硬的结论:大多数研发团队的进度跟踪失败,不是因为看得不够勤,而是因为缺少"偏差可计算"这一层。团队能看见任务卡在哪一列,却算不出"这个任务现在应该完成多少、实际完成了多少、差值意味着什么",于是跟踪退化成了状态汇报。

我把追踪管理拆成一条四段链路,落地时按这个顺序建,比按照工具功能顺序建要稳得多:

  1. 任务粒度标准化:单个任务的预估工时控制在 4 到 40 小时区间,超出就拆,低于 4 小时就合并。这是所有统计口径的地基,地基歪了后面全废。
  2. 事实来源单一化:任务状态、剩余工时、阻塞标记只允许在一个系统里改,其他渠道(群消息、文档、口头)一律视为"申请变更"而非"已变更"。
  3. 偏差可视化:燃尽、累计流、迭代速率三张图里,至少有两条能反映"应完成 vs 已完成 vs 剩余"的差。
  4. 动作可追溯:每一项偏差都对应一条明确的后续动作(改排期、加人、砍范围、升级风险),并且记录是谁、什么时候做的决定。

这四层里,第 2 层和第 4 层是最容易被跳过的,也恰恰是决定跟踪能不能闭环的关键。很多团队的看板很漂亮,但状态在三个地方各有一份,一旦对不上,团队就开始"应付系统",跟踪数据迅速失真。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

二、真实场景:为什么"每天都看"的团队反而更容易延期

先说一个具体的团队。这是一家做企业级 SaaS 的公司,研发约 180 人,分 14 个小组,接入的是某项目管理平台,看板、迭代、燃尽图功能都在用。他们的迭代周期是两周,每周一三五开站会,项目经理每天更新进度表。

听起来足够勤快。但我们拉出连续 6 个迭代的数据后发现,迭代承诺完成率的中位数只有 62%,而团队自评的"进度正常率"长期维持在 90% 以上。这两个数字之间的巨大落差,就是这个团队真正的病。

进一步拆解原因,有三条:

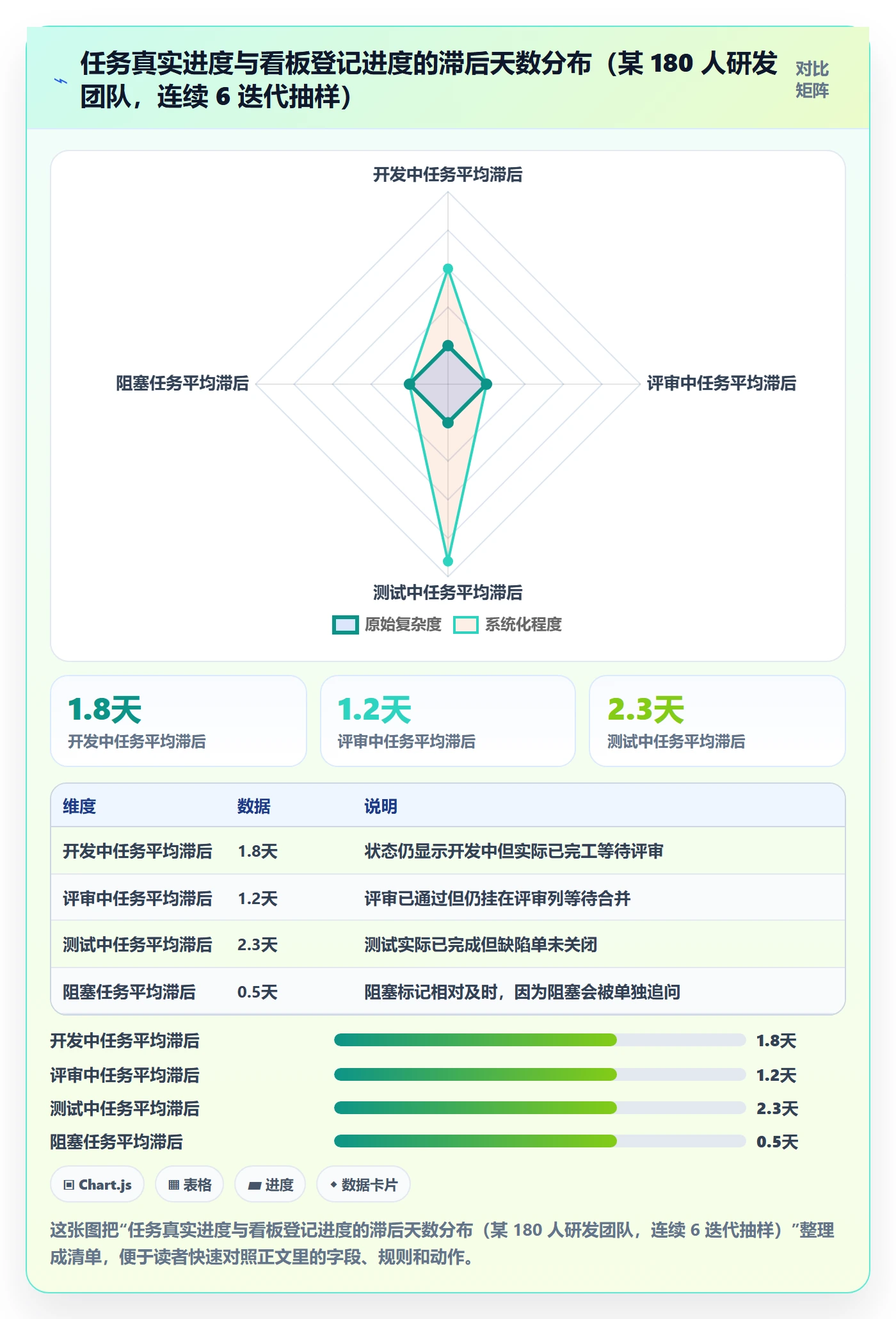

1. 状态更新的"滞后一致性"

任务卡在"开发中",但当事人其实已经做完,只是在等代码评审。他不想把卡挪到"待评审",因为一挪就会被站会点名问"为什么卡在评审"。于是任务状态滞后真实进度 1 到 2 天。14 个小组都这么干,看板上的"开发中"就变成了一片沼泽。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

2. 站会变成了"状态朗读"

每次站会 30 分钟,14 个组轮着报"昨天做了什么、今天做什么、有没有阻塞"。问题在于,没有人拿着偏差数据开会。项目经理听的是叙述,不是数字。当团队说"差不多快好了",没有人能立刻反问"你计划今天完成,现在剩余工时还是 12 小时,差在哪"。

3. 延期在最后一刻集中暴露

真正刺眼的规律是:一个迭代里 70% 以上的延期任务,是在迭代结束前 48 小时内才第一次被标记为"风险"的。也就是说,前 8 天的跟踪基本没有预警价值,只是归档。跟踪的价值密度,取决于它能不能提前暴露偏差,而不是事后记录。

三、拆解常见误区:五个几乎人人都踩过的坑

走访 11 家团队后,我把高频误区整理成五条。它们的共同点是:单独看都像"好习惯",组合起来却制造了大量噪音。

1. 把"更新频率"当成"跟踪质量"

每天更新不等于跟踪有效。频率是成本项,不是质量项。一个每天更新但从不计算偏差的看板,和一个每周更新但每次都对偏差做动作的看板,后者的预警能力更强。我见过最极端的一个团队,要求每人每天在下班前更新一次状态,结果 40% 的更新是"无变化",纯粹为了打卡。

2. 用"完成百分比"这种主观字段

"这个需求完成 80% 了。"这句话在进度跟踪里几乎毫无价值,因为 80% 是主观估计,不同人填的 80% 不可比。更糟的是,它给人虚假的确定性。我在一家团队做了个小实验:让 5 个人对同一个任务的完成度做估计,结果从 55% 到 90% 都有。凡是主观百分比能填的字段,建议直接砍掉,换成剩余工时。

3. 燃尽图只在迭代末期"正确"

标准燃尽图的理想线是直线下降,但真实团队的剩余工时通常呈"高原,陡降"形态:前 60% 时间几乎不动,最后 40% 时间急速下降。问题不在图,而在于团队用直线理想线做对照,于是整个迭代中期看起来都是"落后",大家就麻木了。更好的做法是给理想线加一个合理的容差带,而不是一条理想直线。

4. 阻塞没有"时长"概念

大多数看板有"阻塞"列,但记录的是"有没有阻塞",不是"阻塞了多久"。结果是同一个任务阻塞 2 小时和阻塞 5 天,在表上看起来一样。而阻塞时长恰恰是最该被拉出来复盘的指标,它的分布能直接指出流程里最脆弱的环节。

5. 所有组用同一套跟踪模板

后台组、前端组、算法组、数据组的工作节奏差异极大,用同一张看板的列和同一套指标,会逼着某些组"削足适履"。算法组一个实验任务可能持续两周且状态几乎不变,硬塞进每天更新的看板,只会催生假更新。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

四、专业判断逻辑:偏差优先,事件驱动,动作闭环

把上面这些坑绕开之后,我用的判断框架可以浓缩成三句话:偏差优先、事件驱动、动作闭环。下面逐条解释为什么这么判断,以及它在实操里的形式。

1. 偏差优先:先算差值,再看明细

跟踪的第一屏不应该是任务列表,而应该是偏差汇总。我通常要求团队每天/每次站会前,只看四个数:逾期任务数、本迭代剩余工时、阻塞总时长、承诺完成率趋势。任务清单是第二屏的事。这个顺序一换,站会从"朗读状态"变成"处理异常"。

为什么是这四个数?因为它们分别对应四种不同性质的风险:逾期任务是已发生的偏差,剩余工时是进行中的负荷,阻塞时长是流程性的堵点,承诺完成率是系统性的能力信号。四个数放在一起,基本能判断今天该做什么动作。

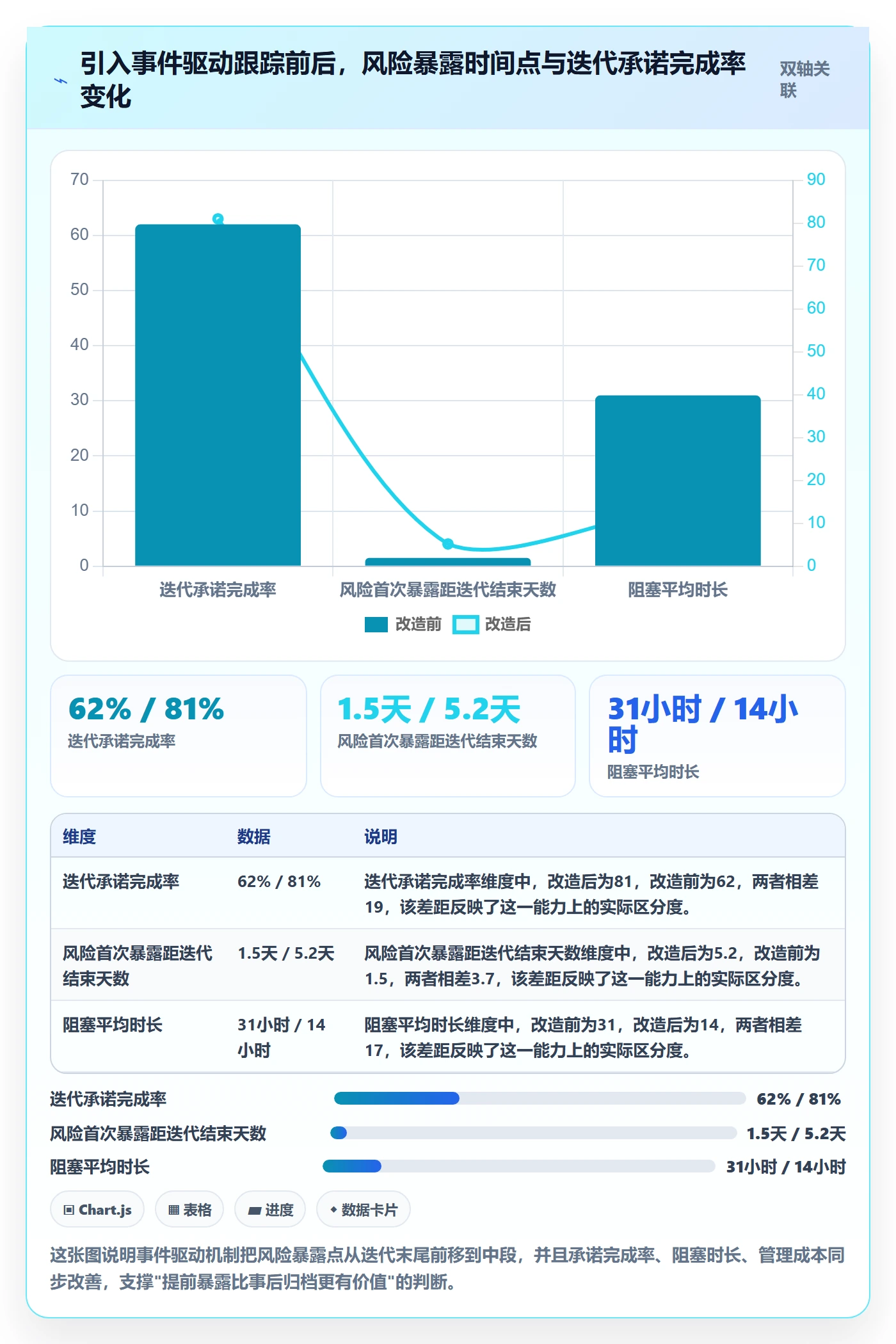

2. 事件驱动:让跟踪由"触发器"驱动,而不是由"日程"驱动

纯日程驱动(每天开一次会)的问题是,风险发生的时刻和开会时刻不匹配。事件驱动的意思是:给系统设几个触发条件,一旦命中就自动产生一条要处理的事项。常见的触发条件有:

  • 任务剩余工时连续 2 天没有下降,但状态不是"阻塞",触发"疑似停滞"提醒。
  • 单个任务阻塞时长超过 24 小时,触发自动升级到小组负责人。
  • 迭代过半时,完成工时低于计划的 40%,触发范围重估会议。
  • 同一人在同一迭代内被分配的任务总工时超过其可用工时的 120%,触发容量告警。

这么做的好处是,跟踪的动作由事实触发,不依赖人工是否记得去查。人的注意力是最不可靠的组件,能交给规则的就不要交给记忆。

3. 动作闭环:每个偏差都要有归属和结论

偏差被识别出来,如果没有对应的动作记录,下一次它还会原样出现。我在推进时坚持一条规则:任何被标为风险的条项,必须在 24 小时内有一个明确结论,改排期、换人、拆任务、砍范围或接受延期,并把选择记下来。不接受"再看看"作为结论。

这条规则执行三个月后,最直接的变化是团队对延期不再讳莫如深。因为延期不再等于"你失职",而等于"你按流程提出了一个需要决策的偏差"。心理负担一降,前期报告偏差的意愿就上来了。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

五、案例与数据观察:一次 6 个月的进度跟踪改造

说一个我参与最深的项目。这是一家约 260 人的研发组织,做工业软件,团队分散在三个城市,用的是某项目管理平台。他们的问题很典型:迭代周期 3 周,14 个小组,跨地域协作,进度信息在三个渠道各有一份,项目例会经常陷入"数字对不上"的争吵。

1. 改造前的基线

我们在动手前先采集了 4 个迭代的基线数据,不改变任何流程,只观测:

指标 改造前基线 统计口径
迭代承诺完成率 64% 迭代结束时实际完成的故事点 / 承诺故事点
风险首次暴露距迭代结束 1.9 天 从任务首次被标记风险到迭代结束的天数
阻塞平均时长 34 小时 任务进入阻塞到解除阻塞的平均时长
状态更新滞后 1.7 天 任务真实完工日与登记完工日的差值均值
项目例会单次时长 95 分钟 全体项目例会平均时长

2. 关键改造动作

改造不是把工具换掉,而是先卡口径再动工具。具体做了四件事:

  1. 统一任务粒度:规定任务预估不超过 40 小时,超出的必须拆。头两周拆出来的任务数翻了一倍多,很多"大石头"碎成了可跟踪的块。
  2. 砍掉主观字段:删除"完成百分比",只保留"原始预估"和"剩余工时"两个数字字段。
  3. 状态机收敛:把原本 11 个状态压缩到 5 个,并明确每个状态的进入条件和离开条件。状态流转规则写成文档,全员对齐。
  4. 接入事件触发:配置停滞提醒、阻塞升级、容量告警三类自动化规则。

工具层面,他们保留了原有平台做任务承载,同时在跨组协同和度量看板上做了一轮补强。这里我特别想说的是:选型不是越强大越好,而是越贴合"事实来源单一化"越好。如果一个工具允许状态在多个地方修改、允许多人绕过流程改数据,那么它的功能越多,数据越乱。

说到中大型组织的工具选型,我接触过的一个比较典型的样本是 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景里经常被纳入候选。我在帮几家 200 人以上团队做评估时发现,它在"权限分层 + 状态机约束 + 度量看板"这三件事上对中大型团队的适配做得比较实在,因为这恰好是规模上去之后最容易失控的三件事。当然,选型永远要回到自己团队的约束:如果你只有 40 人、流程还很轻,上重型的强约束平台反而会拖慢节奏。

所以我的判断是分层的,下面第六节会展开。

3. 改造后的数据

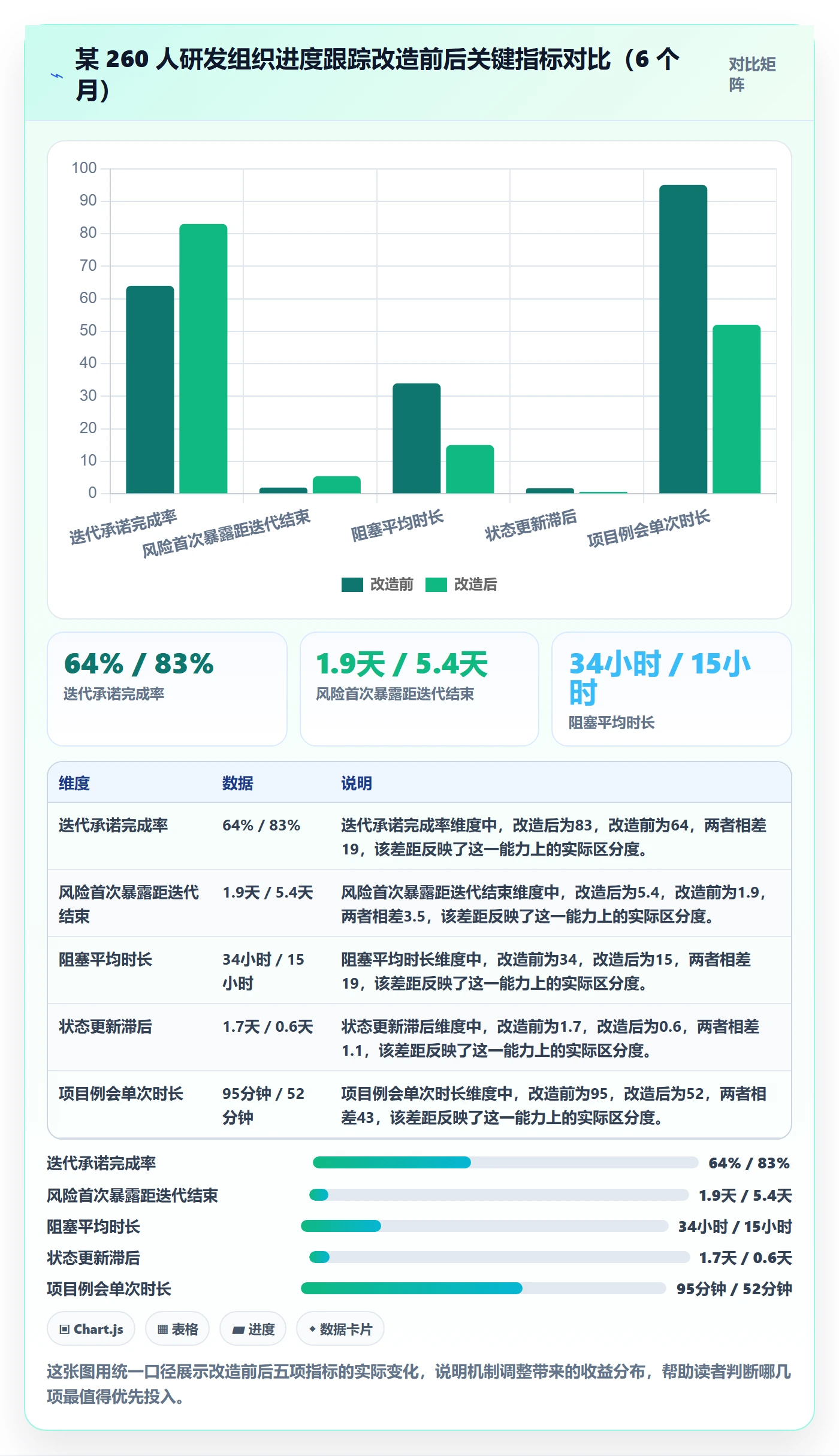

六个月之后,同一口径复测:

指标 改造前 改造后 变化
迭代承诺完成率 64% 83% +19 个百分点
风险首次暴露距迭代结束 1.9 天 5.4 天 提前 3.5 天
阻塞平均时长 34 小时 15 小时 -56%
状态更新滞后 1.7 天 0.6 天 -65%
项目例会单次时长 95 分钟 52 分钟 -45%

需要说明的是,这些是单一组织的观测数据,不是行业基准,不能直接外推到其他团队。但它至少说明一件事:进度跟踪的改善,主要来自口径和机制的调整,而不是工具的堆叠。工具只放大了机制的效果,机制不对,工具再好也只是把混乱数字化。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

4. 一个反直觉的观察

改造后最让管理层意外的,不是完成率提升,而是项目例会时长下降了近一半。原因很简单:偏差已经在系统里被量化、被通知、被追踪,例会不再需要花时间"对齐事实",只用来"做决策"。当事实不再需要争论,会议的效率会自然上去。

另一个观察是,团队对"跟踪"的抵触情绪明显下降。改造前,很多人把更新状态视为负担;改造后,因为状态机收敛、字段精简、更新动作变轻,再加上偏差报告不再等于"挨批",抵触就消解了。跟踪流程的可持续性,取决于更新成本和心理成本之和是否足够低。

六、不同情况下的行动建议

追踪管理的方案不能一刀切,团队规模、成熟度、协作模式都会影响优先级。我按几种典型情况给出建议。

1. 30 人以下的小团队

不要上重流程。这个阶段最大的敌人是过度管理。建议:只保留一个看板、一个剩余工时字段、一条阻塞升级规则。燃尽图可用可不用,重点是每周看一次"剩余工时 vs 剩余时间"的对比。工具上,轻量的看板工具足够,不需要强约束的状态机。

2. 30 到 100 人的团队

这个区间是流程开始打架的地方。建议引入:统一任务粒度、状态机收敛(控制在 5 到 7 个状态)、迭代承诺完成率趋势跟踪、阻塞时长统计。工具层面开始需要"事实来源单一化"能力,也就是权限和状态流转要有基本约束。

3. 100 人以上的中大型组织

到这个规模,流程的失控成本急剧上升,跨组协同、权限分层、度量一致性成为核心诉求。建议引入分层看板(组级 / 部门级 / 组织级)、容量规划、跨迭代趋势分析,并优先选择支持私有化部署、能承接从 Jira 平滑迁移、在国产替代场景有落地能力的平台。前面提到的 PingCode 常被中大型团队纳入这个阶段的候选,原因也在这里:规模大了之后,"事实来源单一化"和"权限可约束"比"功能多"重要得多。

4. 多地分布式团队

跨地域团队要额外注意时区对"阻塞时长"统计的影响。建议以任务实际等待的绝对时长为口径,而不是按"工作日"折算,否则跨时区的等待会被系统性低估。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

七、不同情况下的取舍

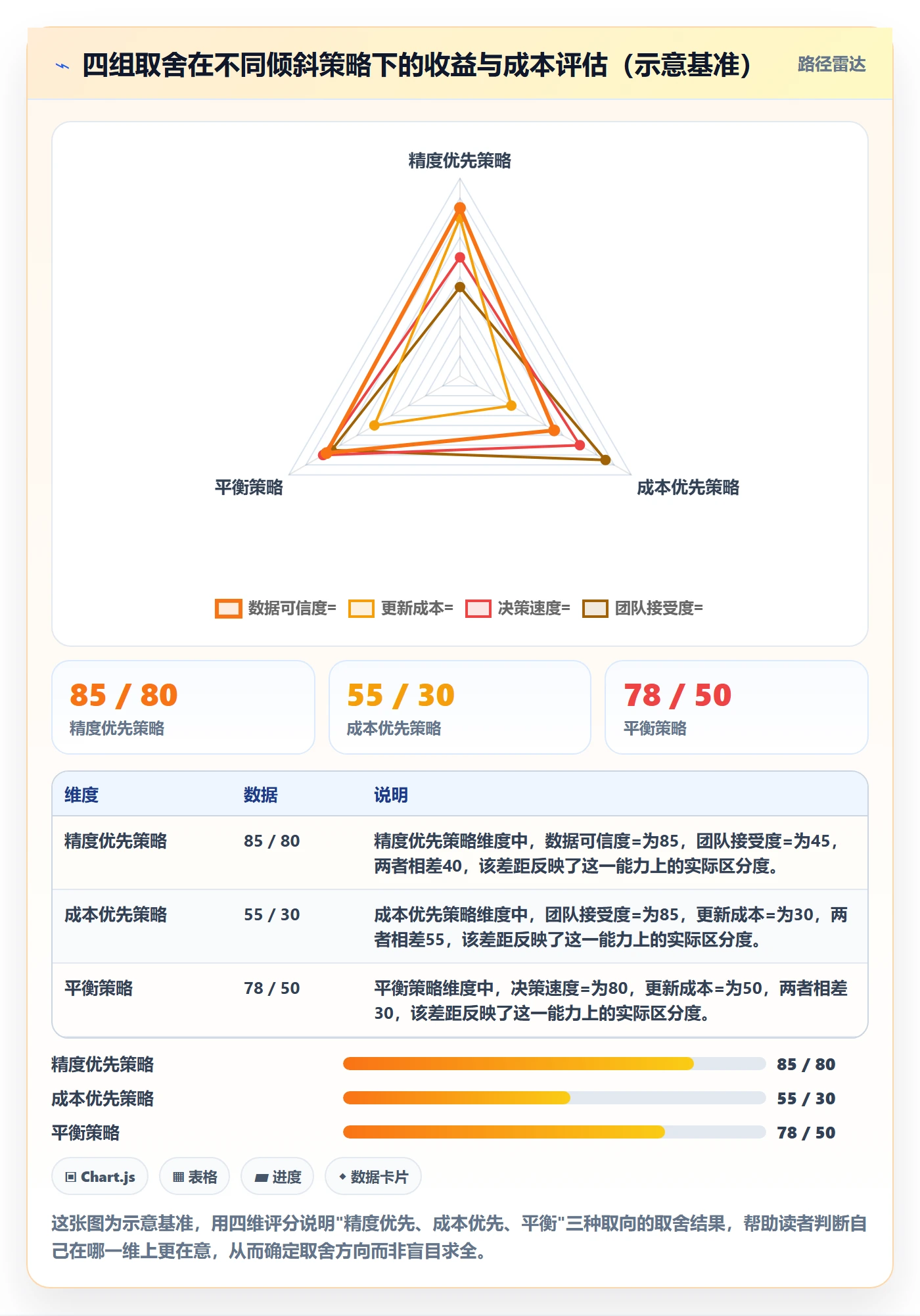

追踪管理没有"全都做"的选项,因为每一项都要消耗注意力。真正专业的做法是有意识地做取舍。下面是我认为最需要想清楚的四组权衡。

1. 跟踪精度 vs 更新成本

精度越高,更新越频繁,成本越高。我的建议是:把精度投在偏差上,而不是投在状态上。也就是说,任务状态的更新频率可以低(比如每两天一次),但偏差相关的字段(剩余工时、阻塞标记)要实时。因为真正驱动决策的是偏差,不是状态标签。

2. 流程约束 vs 团队自治

约束太松,数据乱;约束太紧,团队觉得被绑手。我的判断标准是:约束只加在"事实来源"和"状态流转"上,其他环节放手。比如,规定必须在一个系统里更新状态(约束),但不规定任务描述怎么写(放手)。实践中这个划分能同时保住数据质量和团队灵活度。

3. 全局一致 vs 局部适配

跨组统一指标便于横向比较,但会牺牲不同职能的适配性。我的做法是:底线指标全局统一(如承诺完成率、阻塞时长),过程指标按职能适配。算法组可以用更长的状态周期,前端组可以用更短,但报告口径必须一致。

4. 自建看板 vs 平台内置

自建看板灵活但维护成本高,平台内置统一但可能不贴合。中大型组织里,我倾向于优先用平台内置能力承载核心度量,自建仅用于补充特殊视图。原因是自建看板往往成为"第二个事实来源",破坏单一化原则,而这恰恰是跟踪失控最常见的起点。

追踪管理方法大全:研发团队进度跟踪流程优化落地清单

八、可直接执行的落地清单

最后给一份我在多个团队实际用过、可以直接照着做的清单。它不是理论,每一步都对应我踩过的一个坑。

1. 第一周:口径统一

  1. 定义任务粒度上下限(建议 4 到 40 小时),写进团队约定。
  2. 删除所有主观百分比字段,只保留原始预估和剩余工时。
  3. 收敛状态机到 5 到 7 个状态,明确每个状态的进入 / 离开条件。
  4. 确定事实来源系统,并声明其他渠道仅为"变更申请"。

2. 第二到三周:指标落地

  1. 上线四个核心数字:逾期任务数、迭代剩余工时、阻塞总时长、承诺完成率趋势。
  2. 配置三类事件触发:停滞提醒、阻塞升级、容量告警。
  3. 把站会第一屏换成偏差汇总,而不是任务列表。

3. 第四周起:闭环运行

  1. 任何风险条项 24 小时内必须有结论并记录。
  2. 每迭代复盘一次阻塞时长分布,找出最长的三个堵点。
  3. 每月看一次承诺完成率趋势,判断是系统性能力问题还是个别波动。
  4. 每季度复检状态机,删掉过去一个季度几乎没用过的状态。

4. 配套的度量看板建议

用代码块描述一个最小可用的度量看板结构,团队可以直接照着搭建:

度量看板(按迭代/按小组两层)
├── 顶层偏差区

│ ├── 逾期任务数(含逾期天数)

│ ├── 本迭代剩余工时 vs 剩余时间

│ ├── 阻塞总时长(按任务排序)

│ └── 承诺完成率趋势(近 6 迭代)

├── 过程区

│ ├── 各状态平均停留时长

│ ├── 状态更新滞后天数分布

│ └── 重新打开任务占比

└── 容量区

├── 人均分配工时 / 可用工时

└── 跨组依赖任务数

这套结构的关键不在看板本身,而在于它服务的那条链路:事实来源单一化 → 偏差可计算 → 动作可追溯。三者缺一,看板就会退化成一块漂亮的装饰。

写到这里,我把整篇文章的判断收束成一句:追踪管理的专业度,不在于你记录了多少,而在于你能提前多久把偏差交到该做决定的人手上。如果你的团队现在只能做到事后归档,那么下一步不必大动干戈,先从"剩余工时"和"阻塞时长"两个字段开始,把它们接入每日的偏差汇总,坚持一个迭代,你会看到风险暴露的时间点明显前移。

如果团队已经在 100 人以上,跨组协同开始失控,那么下一步应该做的是审视工具层能不能支撑"事实来源单一化",而不是继续加流程。规模会放大机制的效果,也会放大机制的缺陷。先选对约束,再谈效率,这是我做了这么多项目之后最想提醒的一句话。

常见问题解答(FAQ)

1. 研发团队进度跟踪到底该多久更新一次,每日站会是不是必须的?

我们团队十来个人,之前每天早上都开站会,但大家觉得像念流水账,后来改成一周两次又感觉进度严重滞后。我就想知道,更新频率到底有没有一个靠谱的判断标准?

更新频率不该按团队人数拍脑袋,而应按任务粒度反推。经验做法是:单个开发任务拆到不超过3天工作量,然后要求任务状态变化当天更新,而不是靠会议同步。站会的真正价值是暴露阻塞,不是汇报进度,所以可以保留站会但把内容压缩成三件事:昨天完成了什么、今天打算做什么、有没有卡点。

如果团队连续两周站会没有暴露任何阻塞,说明要么任务拆得太粗,要么大家不敢说真话,这时该先去改任务拆解粒度,而不是简单砍掉站会。判断依据可以看两个数据:任务从开始到完成的中位周期,以及阻塞从被提出到被解决的时长。这两个指标比开了几次会更能量化跟踪是否有效。

2. 研发进度跟踪要不要精确到每个人的工时,还是只看里程碑就够了?

我们领导要求每个人每天填报工时,团队怨气很大,填的数据也不准。但只看里程碑吧,又经常到截止日期才发现进度差一大截。我夹在中间很难受,不知道该往哪个方向调。

工时填报的问题在于它衡量的是投入而非产出,人会本能地美化数字,所以数据失真几乎是必然的。更可执行的做法是放弃按人工时,改用流动效率类指标:看每个任务从进入开发到完成的实际耗时、看同时在做的任务数量、看返工率。这些数据多数可以从任务系统的状态流转里自动采集,不需要人工填报,也就没有造假动机。

里程碑仍然要保留,但里程碑是结果校验点,不是日常跟踪手段,两者是不同层级的东西。如果你必须回应领导的管理诉求,可以提议把日报改成任务状态视图,让领导随时能看到每个需求现在卡在哪个环节、卡了几天,用透明替代填报,通常更容易被双方接受。

3. 需求频繁变更的情况下,进度跟踪还有意义吗,怎么跟踪才不白费功夫?

我们做的是面向业务方的系统,需求三天两头改,早上排好的计划下午就被推翻。每个迭代结束复盘时发现跟踪记录和实际做的事完全对不上,感觉所有进度管理动作都是形式主义,很打击士气。

需求频繁变更时,跟踪的重点要从进度百分比转向变更影响面。具体做法是给每个需求建立版本和变更记录,任何一次需求调整都必须标注影响的任务项、预估工时变化和可能延期的天数,并把这个变更留痕在需求条目上而不是口头确认。这样跟踪的核心数据变成变更频次和变更导致的返工量,而不是完成率。

当你能拿出一个迭代内需求变更了十几次、其中若干次推翻了已完成工作的数据时,就有了和业务方谈判的依据,可以推动需求冻结期或变更评审机制。跟踪没有白费,只是它服务的对象从催进度变成了管变更。

4. 小团队资源有限,有没有一套低成本的进度跟踪落地清单可以直接照做?

我们是个八人的研发小组,没有专职项目经理,之前试过照搬大公司的流程,光是各种看板和报表就把人折腾够呛。我就想找一套简单、能马上落地、不增加太多管理负担的清单,最好照着做就行。

可以按四步走。第一步,统一任务入口,所有工作必须变成任务条目并落到某个迭代或目标下,口头安排的工作不算数。第二步,定义不超过五个状态,比如待办、进行中、待验证、已完成、已阻塞,状态流转必须由执行人自己更新,当天变化当天改。

第三步,设置两个固定节奏:每周一次十五分钟的进度审视会,只看看板上的阻塞项和逾期项;每两周一次迭代复盘,看周期和返工数据。第四步,约定数据口径,比如完成是指通过验证而不是写完代码,逾期是指超过计划完成日仍未进入已完成状态。

这套清单的关键约束是总管理时间每周不超过一小时,一旦超过就说明流程太重,应该继续做减法而不是加工具。

核心关键词

读者评论

肖
肖诗涵

我们团队也用了燃尽图,但确实像文中说的,中期就失真了。,"事件驱动那段挺有共鸣的,我们设了阻塞超24小时自动升级,结果负责人被@烦了直接改成48小时。我们也是开发完了不想挪卡,怕被问。

尹
尹梓萱

不过我对‘任务粒度4到40小时’这个标准有点疑问,算法组一个实验任务拆到40小时以下根本不现实,硬拆反而增加管理成本。规则是好,但阈值怎么定真的要看团队实际响应能力,不然自动化提醒最后也会被无视。但文章给的方案里,状态机从11个压到5个,我比较好奇具体怎么合并的,有些状态删掉之后会不会丢失必要的交接信息,这块希望能再展开讲讲。

梁
梁佳宁

感觉分级制定粒度标准更合理。,"状态更新滞后那段太真实了。

文章包含AI辅助创作:追踪管理方法大全:研发团队进度跟踪流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/421701
