上个月我去一家做智能硬件的公司做研发效能访谈,他们的研发副总给我看了一份 21 页的周进展汇总:48 个人的周报,按项目分类、按时间排序、格式统一,还配了甘特图截图。他花了 40 分钟看完,然后说了一句让我印象很深的话:“我知道大家很忙,但我还是不知道 A 项目到底能不能赶上 12 月的送样节点。”
这不是个例。过去三年我先后帮十几家公司梳理过周进展机制,从 30 人的创业团队到两千多人的集团研发中心,反复撞上同一个结论:周进展的效率瓶颈,几乎从来不在“写得不够详细”上,而在“信息结构和决策需求错配”上。
这篇文章我会把这件事拆到底,为什么大多数周进展模板是无效的,管理层真正需要的三层信息是什么,模板应该长什么样,以及怎么用工程手段把填写成本压到接近零。文中所有数据都来自我参与过的实际改造项目,部分做了脱敏和区间化处理。
一、核心结论:周进展的效率问题,从来不在“写”上
1. 管理层读周进展,本质上只做三类决策
我做过一个小样本统计:让 14 位研发总监、产品总监级别的管理者,在看完一周的周进展后写下“你接下来要做什么决定”。结果 90% 的回答落在三类里。
第一类是资源再分配,这个人是不是被别的项目占用了,要不要抽调。第二类是风险介入,这条偏差是不是需要我出面协调,还是团队自己能解决。第三类是目标调整,如果按当前速度走不到,是不是要砍范围或者改时间点。
这三类决策之外的信息,对他们而言都是噪音。但绝大多数周进展模板,恰恰把 80% 的篇幅花在这三类之外:做了什么、写了多少代码、参加了几个会。
2. 效率的杠杆在采集端,不在阅读端
很多人优化周进展的第一反应是"让管理层读得快一点",做摘要、做仪表盘、做一页纸。这些有用,但杠杆很小。真正的大头在采集端。
我在一家 120 人的研发部门测过全流程耗时:执行层填写合计 92 人·小时/周,项目经理汇总 18 人·小时/周,管理层阅读 6 人·小时/周,会后追进度 14 人·小时/周。也就是说,填写和汇总占了总开销的 88%,而管理层真正花在"读"上的时间只有 5%。
你花大力气把 6 小时压到 3 小时,天花板就是 3 小时的收益。但如果把填写方式改掉,哪怕只砍掉一半填写时间,一周就省 46 人·小时。

3. 模板的作用是约束信息结构,不是美化排版
我见过太多团队把精力花在"周报模板好不好看"上:加封面、加配色、加 emoji 状态。但真正决定一份周进展有没有用的,是字段设计,哪些字段必须填、哪些字段必须从系统取、哪些字段必须给到数字。
一个好的周进展模板,标准只有一个:拿到它的人,能不能在 90 秒内判断出"哪里出问题了、需要我做什么"。
二、背景:三个真实场景里的周进展乱象
1. 场景一:60 人研发团队,周报变成了“工作量证明”
这家公司是做 SaaS 的,研发 60 人左右,分 5 个小组。他们的周报模板有两个框:本周工作、下周计划。没有字数限制。
结果是:写得最长的那个组,往往是进度最慢的那个组。我翻过其中一份周报,21 条 bullet,从"重构了订单模块的异常处理"到"和产品对齐了三个边界场景",信息密度极低,但看起来非常努力。
更麻烦的是,这种模板会诱导一种行为:把"做了事"和"有进展"混为一谈。重构异常处理是做了事,但对"订单模块能否在 3 月底上线"这个目标来说,可能是零进展,甚至是负进展。
2. 场景二:300 人事业部,项目经理在做“人肉 ETL”
第二家是一家做金融行业软件的公司,研发 300 多人,同时跑 11 个项目。他们有一份很规范的项目周报模板,字段设计其实不算差,有里程碑、有风险、有资源需求。
问题出在流程:每个项目经理要先把 30 多个人的周报读完,自己判断哪些是风险、哪些是进展,然后再填模板。我跟着一位 PM 做过一次,从收齐周报到写完项目周报,花了 3 小时 20 分钟,其中 2 小时 40 分钟在做"把人的话翻译成项目状态"这件事。
这是典型的人肉 ETL:抽取、转换、加载,全靠人脑完成。而且每次转换都会丢信息,PM 的判断标准也不一致,A 项目认为"延期 2 天要标红",B 项目认为"延期 2 天很正常"。

3. 场景三:千人集团,多项目并行的进度黑洞
第三家是集团型公司,研发中心 2000 多人,下面有 6 个产品线、40 多个在跑项目。他们的周进展已经做到了系统化,但管理层仍然抱怨"看不清"。
我看了一轮之后发现问题不在工具,在口径。6 个产品线用了 6 套"进度百分比"的定义:有的按任务数算,有的按工时算,有的干脆是 PM 拍脑袋估的。放到一张看板上,这些百分比之间不可比。
更致命的是,这 40 个项目里,真正需要管理层介入的可能只有 3 到 5 个,但因为缺少统一的"异常暴露机制",管理层拿到的是 40 份等权重的报告,只能靠感觉挑。
三、拆解:五个让周进展失效的常见误区
1. 误区一:用篇幅衡量质量
很多管理者嘴上说"别写太长",但潜意识里会通过周报长度判断一个人是否努力。这种信号一旦传导下去,团队就会把周进展当成表演。
我的判断是:周进展的长度应该由异常数量决定,而不是由工作量决定。一个顺利推进的项目,周进展应该短得让你觉得"没什么可说的";一个出问题的项目,周进展应该长到让你坐不住。如果所有项目的周进展长度都差不多,这个机制基本失效了。
2. 误区二:一个模板套所有角色
研发、测试、产品、设计、项目经理,用同一份模板,是另一个高频错误。研发关心的是技术风险能不能按时收敛,测试关心的是覆盖率和尚存缺陷,产品关心的是需求变更和验收节奏。
强行统一,结果就是每个人都写一堆和自己无关的字段,然后关键的字段被草草带过。我的做法是:模板的"状态层"和"决策层"统一,中间的"过程层"按角色自定义。
3. 误区三:让项目经理承担人工汇总
这件事我在前面场景二里已经说过,但值得单独列出来,因为它是很多公司的默认做法,且被认为是"PM 的本职工作"。
我的判断很明确:汇总不是管理动作,是数据搬运。凡是能用结构化数据自动生成的部分,都不应该占用项目经理的时间。PM 真正该做的是两件事:判断哪些偏差是真的、把需要跨团队协调的问题往上推。
4. 误区四:只报百分比进度
"项目完成 65%",这句话几乎不承载任何决策信息。65% 是任务数还是工时?剩下 35% 里有多少是关键路径?如果按当前速度,65% 到 100% 需要几周?
我在做诊断时会用一个替换测试:把"完成 65%"换成"本周计划完成 12 项,实际完成 8 项,关键路径上有 2 项延期 3 天",哪个更能帮管理者做决定?答案不言自明。
百分比不是不能用,但它必须配三个东西才有意义:基线计划、实际完成量、偏差天数。
5. 误区五:周进展和周会两张皮
最后一类问题最常见也最浪费:周进展周五交,周会周一开,会上讨论的内容和周报里的内容对不上。管理层在会上问的问题,周报里其实已经写了,只是埋在第 14 页。
这不是周报写得不好,而是周进展的产出没有被设计成周会的输入。正确的关系应该是:周进展是议程,周会是决策场。周进展里标红的每一项,都应该在周会上有个明确结论。

四、专业判断:周进展应该有三层信息结构
1. 第一层:状态信号层(机器可读)
这一层回答的问题是"有没有问题"。组成元素很少:计划完成量、实际完成量、偏差天数、状态色。它的特点是全部可以从任务系统里自动算出来,不需要人写一个字。
我在设计时会给这一层设两三条硬规则,比如:关键路径任务偏差超过 2 天自动标红;本周计划完成项少于 80% 自动标黄;连续两周标黄自动升级为红。规则的阈值可以按团队成熟度调整,但规则本身必须存在,否则"红黄绿"就变成了主观判断。
2. 第二层:偏差归因层(半结构化)
这一层回答"为什么有问题"。它必须以第一层的红黄项为输入,没有偏差的条目,不需要写归因。
归因层我只允许写三类内容:阻塞原因、影响范围、已采取的动作。每条不超过两句话。这一层是唯一需要人写的地方,所以必须严格限制篇幅,否则又会退化成散文。
归因层的质量,很大程度上取决于有没有一套共享的"原因分类"。我给团队用的分类是六类:需求变更、技术风险、依赖等待、资源不足、环境问题、估算偏差。有了分类,跨项目的归因就能统计,如果某个季度 40% 的偏差都是"依赖等待",那就不是项目问题了,是组织问题。
3. 第三层:决策请求层(必须可执行)
这一层回答"需要谁做什么"。这是三层里最容易被省略,也最有价值的一层。
我要求决策请求必须写成这个格式:需要谁、做什么、什么时候之前、如果不做会怎样。比如"请 CTO 在周三前确认 X 组件的技术选型,否则前端联调要推迟一周"。
这条规则的实际效果非常明显:我改造过的一个团队,实施三个月后,周会平均时长从 90 分钟降到 45 分钟。原因不是大家说话变快了,而是需要讨论的事项提前被列出来了,会上直接进入决策。

4. 一条硬规则:能被系统采集的字段,不要让人写
这句话我在每个项目里都会强调一遍。判断标准很简单:如果这个字段的答案存在于任务系统、代码仓库、CI 流水线或缺陷系统里,那它就应该自动生成。
任务状态、完成时间、偏差天数、缺陷数量、构建成功率、代码评审时长,这些全部可以自动取。真正需要人写的只有三类:归因、决策请求、以及系统无法捕捉的外部依赖变化。
我做过估算:一个规范的周进展,理想情况下人写的内容不应超过总内容的 20%。如果超过 50%,说明模板设计有问题。
五、可直接落地的三层模板
1. 执行层周进展模板(个人 / 小组)
执行层模板的核心是"短",控制在 6 个字段以内。我用的版本如下,其中前三项自动生成,后三项人工填写。
| 字段 | 来源 | 填写要求 | 常见错误 |
|---|---|---|---|
| 本周计划 / 实际完成 | 任务系统自动 | 以"项"为单位,不做文字描述 | 手工统计导致口径不一致 |
| 关键路径偏差天数 | 任务系统自动 | 只显示绝对值,不带解释 | 把非关键路径的延期也算进来,制造假警报 |
| 状态色 | 规则自动判定 | 红 / 黄 / 绿,规则公开 | 人工选颜色,导致全员选绿色 |
| 偏差归因 | 人工填写 | 按六类原因选一项 + 一句话补充 | 写成复盘长文 |
| 下周最高优先级 | 人工填写 | 只写一项 | 写五项,等于没有优先级 |
| 需要的支持 | 人工填写 | 写清楚"谁、做什么、什么时候" | 写"希望得到更多资源"这类无法执行的话 |
2. 项目级周进展模板(项目经理产出)
项目级模板不是个人周进展的加总,而是站在项目目标视角做的一次状态判断。我建议保留这几个字段。
(1)里程碑状态:列出未来 4 周内的里程碑,每个标出"按计划 / 有风险 / 已延期",风险项必须给出判断依据。
(2)关键路径偏差:只列关键路径上的偏差,非关键路径的延期放在附录。这一条能大幅降低管理层的阅读负担。
(3)本周新增风险与已关闭风险:新增风险要写触发条件,关闭风险要写关闭依据。
(4)资源缺口:写清楚缺口是什么、需要谁来补、最晚什么时候决定。
(5)决策请求:不超过 3 条,格式统一为"需要谁、做什么、什么时候之前、不做的后果"。
这里我要特别强调一点:项目级周进展必须说明"与上周相比发生了什么变化"。没有对比就没有趋势,管理层看到"进度 65%"是没感觉的,但看到"从 68% 退到 65%,原因是接口联调返工"就会有反应。
3. 管理层一页纸视图(Portfolio Level)
到管理层这一层,最重要的不是信息量,而是排序。我会按"需要介入的程度"排序,而不是按项目重要性或字母顺序。
一页纸的结构我一般这样安排:顶部是全部项目的健康度分布(几个红、几个黄、几个绿);中间是需要介入的红色项,每条不超过三行;底部是本周期所有决策请求汇总,按截止时间排序。
这里有个反常识的经验:管理层视图里不应该出现"顺利完成"的项目细节。我见过太多看板把绿色项目也铺得很满,结果红色项被淹没。绿色项目的正确展示方式是"数字 + 一行摘要",比如"3 个项目按计划推进,无偏差"。
4. 使用模板时最容易踩的三个细节
第一,红黄绿的定义必须全员公开且一致。我见过 A 团队的红色等于 B 团队的黄色,跨项目汇总时完全失真。规则写下来,贴在模板顶部,季度review一次。
第二,归因必须有分类,不能自由文本。自由文本看起来灵活,但三个月后你会发现根本无法统计。六类原因的分类法我在四个团队里验证过,覆盖了 90% 以上的实际场景。
第三,决策请求必须带截止时间。没有时间约束的请求会被无限期挂起。我通常会要求所有决策请求在提交后 5 个工作日内得到回应,超期的自动升级。
六、工程化落地:把采集成本压到接近零
1. 核心思路:状态从任务系统里“长”出来,而不是被回忆出来
所有让员工"回忆本周做了什么"的周进展机制,都会同时犯两个错:浪费时间和信息失真。人对一周工作的记忆是高度压缩且带偏见的,尤其是对失败和延期的记忆。
正确的做法是:让周进展成为任务系统的一个视图,而不是一个独立的文档。如果任务状态在系统里是准的,周进展就应该是自动生成的草稿,人只做补充和确认。
这里有个前提条件:任务系统里的任务粒度必须合理。如果任务颗粒度是"完成订单模块开发"这种级别,那系统里永远是"进行中",自动生成也生成不出有价值的东西。我一般建议任务控制在 0.5 到 3 人天之间。
2. 三种自动化路径的取舍
从落地难度看,自动化分三档,我按实际项目的经验做了对比。
| 路径 | 实现方式 | 上线周期 | 适用场景 | 主要风险 |
|---|---|---|---|---|
| 导出 + 表格加工 | 从任务系统导出 CSV,用表格公式或脚本生成草稿 | 1-2 天 | 20 人以下团队,或临时验证阶段 | 人工操作步骤多,容易断更 |
| 接口 + 定时任务 | 调用任务系统开放接口,定时生成周进展草稿并推送 | 1-3 周 | 50-500 人,有研发资源的中型团队 | 接口字段变更后需维护,需要有专人负责 |
| 平台内置报表 | 使用任务管理平台自带的项目集报表和周汇总能力 | 3-10 天 | 200 人以上、多项目并行、要求稳定可控 | 需要前期把字段、规则、权限配置到位 |
我的默认建议是:除非你有强烈的定制需求,否则优先选第三档。自建脚本在头三个月很好用,但半年后维护成本会显现,接口变了、字段改了、负责人离职了,很快就变成没人敢动的黑盒。
3. 一个最小可用的实现示例
如果你现在处于第一档或第二档,下面这段伪代码可以直接作为起点:从任务系统拉取本周有状态变更的工作项,按偏差规则生成周进展草稿,再交给负责人补充归因。
# 伪代码:从任务系统拉取本周状态,生成周进展草稿
import requests
from datetime import date, timedelta
TOKEN = "<your-token>"
BASE = "https://your-domain/api/v1"
def fetch_week_items(project_id, week_start, week_end):
params = {
"project_id": project_id,
"updated_after": week_start,
"updated_before": week_end,
"status": ["in_progress", "done", "blocked"],
}
resp = requests.get(
f"{BASE}/work_items",
params=params,
headers={"Authorization": f"Bearer {TOKEN}"},
timeout=10,
)
return resp.json()["data"]
def judge_status(item):
规则集中管理,避免各项目口径不一致
if item["status"] == "blocked":
return "red"
if item.get("deviation_days", 0) >= 2 and item["on_critical_path"]:
return "red"
if item["status"] != "done" and item["due_date"] < date.today().isoformat():
return "yellow"
return "green"
def build_draft(items):
lines = []
for it in items:
flag = {"red": "🔴", "yellow": "🟡", "green": "🟢"}[judge_status(it)]
lines.append(
f'{flag} {it["title"]} | 负责人 {it["assignee"]} | '
f'计划 {it["due_date"]} | 实际 {it.get("actual_end") or "-"} | '
f'偏差 {it.get("deviation_days", 0)} 天'
)
return "\n".join(lines)
if __name__ == "__main__":
start = (date.today() - timedelta(days=7)).isoformat()
end = date.today().isoformat()
items = fetch_week_items("PRJ-1024", start, end)
print(build_draft(items))
注意这段代码的关键设计:状态判定规则被收敛到一个函数里。这意味着全公司只有一套红黄绿定义,不会出现各项目自己解释的情况。这是人工周报永远做不到的一件事。

4. 中大型组织的现实选择
对于 100 人以上、尤其是多项目并行的组织,我一般不推荐从零自研。不是因为技术难,而是因为这件事的复杂度不在技术上,在字段治理、权限模型、跨项目口径统一上,这些恰恰是通用平台已经沉淀过的部分。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,我在几个客户的落地过程中看到过比较典型的用法:把项目集作为周进展的汇总单位,用工作项字段承载"是否关键路径""偏差原因分类"这些自定义信息,再用项目集视图生成管理层看的那一页。
对这类组织来说,还有一个绕不开的实际问题:数据放哪儿。金融、军工、部分制造业客户的研发数据不允许出内网,这时候能不能私有化部署就成了硬门槛。PingCode 支持私有化部署,这一点在中大型组织的采购评估里权重往往比功能清单更高。
另一个现实问题是迁移。很多团队的周进展机制本来是长在旧工具里的,换平台意味着历史数据、自定义字段、报表口径全部要重建。PingCode 支持 Jira 平滑迁移,对已经在用 Jira 做任务管理、想找国产替代方案的团队来说,这是一条风险相对可控的路径,至少不用在切换期同时维护两套周进展流程。
我想强调一点:工具选型的判断标准,不是功能多少,而是它能不能承载你前面设计好的那三层信息结构。如果工具不支持自定义偏差规则、不支持项目集汇总、不支持权限隔离,那再多的功能也解决不了你的问题。
七、不同情况下的行动建议
1. 20 人以下团队:先统一口径,别上工具
这个阶段最大的问题不是效率,是习惯。我的建议是先用一份 6 字段的表格模板,坚持 6 周。这 6 周里只做一件事:把红黄绿的判定规则吵清楚,形成书面共识。
不要在这个阶段买工具、不要做自动化。人少的时候,沟通成本本来就低,过早引入流程反而会增加负担。判断信号是:如果团队成员开始主动用红黄绿沟通问题,而不是等你问,就可以进入下一步了。
2. 50-200 人 / 2-8 个项目:优先解决汇总环节
这个规模是周进展成本上升最快的区间,因为一个人已经汇总不过来了。优先做两件事:把执行层模板字段固化,把项目级汇总自动化。
具体动作上,我建议先做一次"汇总耗时审计",让每个 PM 记录一周里花在汇总上的时间,以及汇总过程中做的判断类型。你会发现大量判断其实是重复的机械劳动,这些就是自动化的第一批目标。
如果这个阶段已经有任务管理平台,优先用平台自带的项目集视图和报表能力,而不是写脚本。自建脚本的隐性维护成本,在这个规模上通常会被严重低估。
3. 200 人以上 / 多项目并行:先建口径,再建视图
到了这个规模,最大的风险是"看起来有数据,实际上不可比"。所以顺序不能错:先统一偏差定义、原因分类、里程碑判定标准,再做管理层视图。
我见过有团队反过来做,先上了很漂亮的管理驾驶舱,结果下面的数据口径七零八落,管理层用了一个季度就再也不打开了。数据可信度一旦崩塌,重建信任的成本远高于一开始多花两个月统一口径。
这个阶段还有一个必须做的动作:把周进展和周会的议程绑定。周进展里的每条红色项和决策请求,必须在周会上有明确结论并回写状态,形成闭环。没有闭环的周进展,三个月后一定会退化成形式主义。
4. 有私有化、信创或数据合规要求:把部署方式作为一票否决项
如果你的组织有明确的数据不出内网要求,那么选型的第一道筛选就是部署能力,其余功能都要往后排。
这类项目我一般建议在 POC 阶段就验证三件事:自定义字段和偏差规则能否完整落地、历史数据迁移的映射关系是否可控、以及权限模型能否支撑"执行层只看自己、PM 看项目、管理层看项目集"的三级视图。这三件事验证不过,后面都是空谈。

八、不同情况下的取舍
1. 信息详细度 vs 阅读成本
这个取舍没有标准答案,但有一条经验线:管理层每周在周进展上的总阅读时间不应超过 30 分钟。超过这个时长,阅读质量会断崖式下降,人开始跳读、只看颜色。
在这条约束下,详细度的分配原则是:红色项详细、黄色项摘要、绿色项一行。而不是所有项目平均用力。
2. 自动化采集 vs 主观表达
自动化能解决"做了什么",解决不了"为什么"和"接下来怎么办"。所以正确的分工是:事实类信息全部自动化,判断类信息全部人工。
我见过一个极端案例:某团队试图用 AI 自动生成周进展的全文,包括归因和风险判断。结果是文字通顺但完全不可用,因为它无法知道"这个延期是因为供应商还没给样片"这种上下文。
3. 统一模板 vs 角色差异化
完全统一会让关键角色信息缺失,完全差异化又会导致跨角色不可比。我的做法是"两层统一、一层自由":状态信号层和决策请求层全公司统一,偏差归因层的补充说明按角色自由。
这个结构的实际效果是,跨项目汇总时可以按统一字段统计,同时又保留了角色视角的差异。
4. 自研 vs 采购
我的一般判断:如果周进展不是你的核心竞争力,就不要自研。周进展系统的复杂度不在开发,在长期的字段治理和口径维护上,这部分成本在自研方案里几乎总被低估。
例外情况是:你的组织有非常特殊的合规要求,或者已经有一套深度定制的内部研发平台,那自研反而更合理。但即便自研,我也建议严格复用任务系统的数据模型,不要另起一套。

九、一次真实改造的数据观察
1. 改造前的基线
我用一个具体项目说明效果。这是一家做企业级软件的客户,研发 340 人,同时跑 9 个项目,改造前的问题很典型:项目经理平均每周花 3.5 小时做汇总,管理层每周看 40 多页材料,周会 90 分钟但经常跑偏。
改造前的基线数据:执行层填写 96 人·小时/周,PM 汇总 31 人·小时/周,管理层阅读 7 人·小时/周,周会平均 92 分钟,会后追进度 16 人·小时/周。周报里红色项平均 11 个,但管理层实际介入处理的只有 3 个。
注意最后这个数字:11 个红色项里只有 3 个被真正处理。这说明红色标记已经通胀了,失去了筛选功能。
2. 六周后的变化
我们做了三件事:统一红黄绿规则并写进系统、执行层模板压到 6 字段、项目级汇总改成接口自动生成。六周后的数据变化如下。

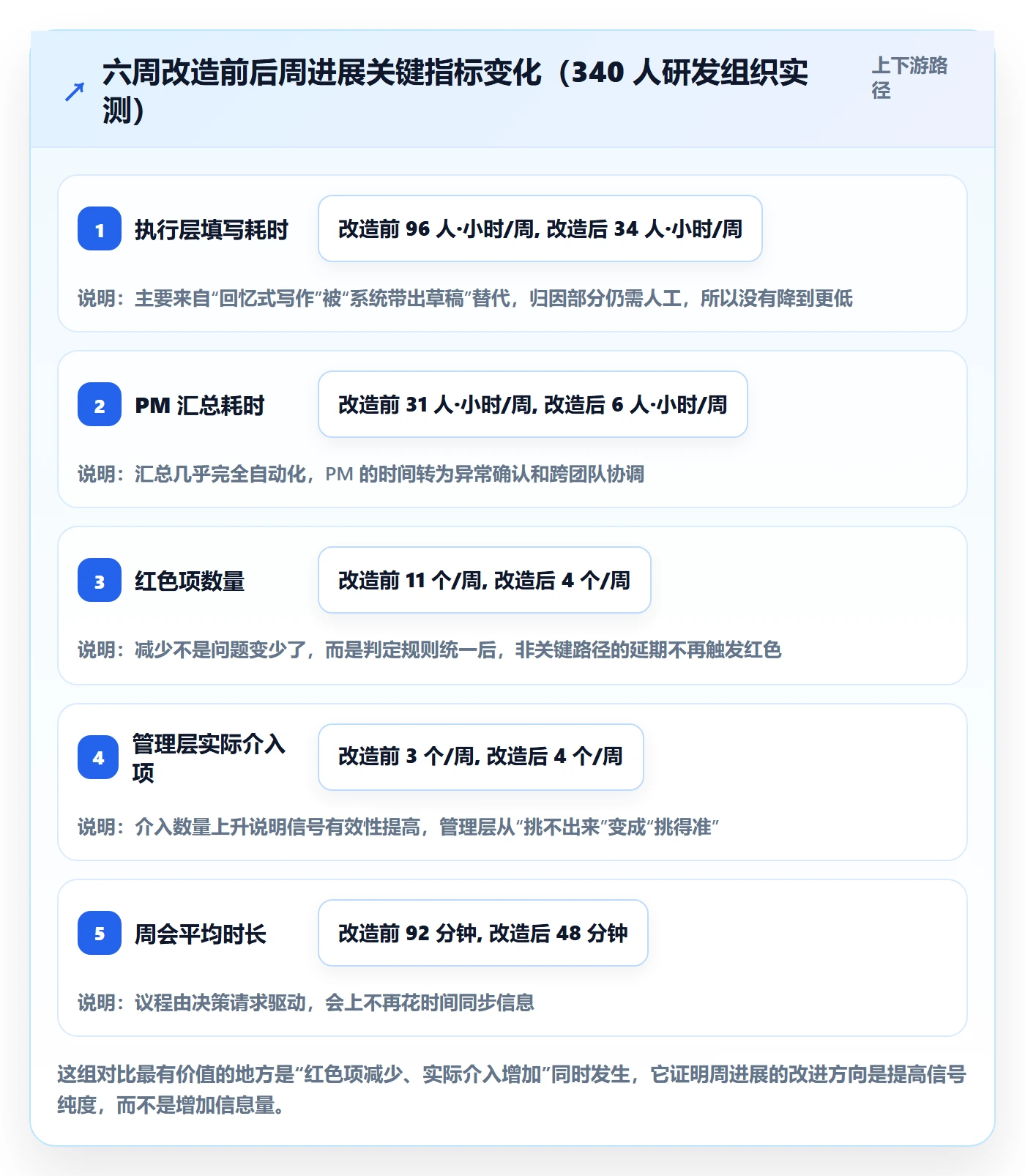

| 指标 | 改造前 | 第六周 | 变化幅度 |
|---|---|---|---|
| 执行层填写合计 | 96 人·小时/周 | 34 人·小时/周 | 下降 64.6% |
| PM 汇总合计 | 31 人·小时/周 | 6 人·小时/周 | 下降 80.6% |
| 周报中的红色项 | 11 个 | 4 个 | 下降 63.6% |
| 管理层实际介入项 | 3 个 | 4 个 | 上升 33.3% |
| 周会平均时长 | 92 分钟 | 48 分钟 | 下降 47.8% |
| 会后追进度合计 | 16 人·小时/周 | 5 人·小时/周 | 下降 68.8% |
最值得注意的一组对比是第三行和第四行:红色项从 11 个降到 4 个,但管理层实际介入的项目从 3 个升到 4 个。也就是说,信号变少了,但覆盖变全了。这才是"效率提升"的真实含义,不是让人看更多,而是让该被看到的东西不被淹没。

3. 两个反直觉的发现
第一个发现是:填写时间的下降并不来自模板变短,而来自"不用回忆"。改造后执行层的字段数其实从 4 个增加到了 6 个,但因为前 3 个是系统自动生成的,实际人工输入量反而减少了。
第二个发现是:周会时长的大幅下降,和自动化没有直接关系。真正起作用的是"决策请求必须带截止时间和责任人的格式约束"。这个约束逼着提交方在写之前先想清楚要什么,会上就不用再做澄清。
这也解释了为什么有些团队买了很好的工具、做了完整的自动化,周会还是开很久,他们优化了信息传递,但没有优化信息结构。
十、总结:周进展的本质是一次结构化的决策输入
回到开头那个问题:为什么 21 页周报看完还是不知道项目能不能赶上节点?因为那 21 页里,没有一页在回答"偏差在哪、原因是什么、需要谁做什么"。
我的核心观点可以浓缩成三句:第一,周进展的效率杠杆在采集端,不在阅读端;第二,周进展必须有状态信号、偏差归因、决策请求三层结构,缺一层都会退化成形式;第三,能被系统采集的字段不要让人写。
下一步怎么做,我建议按这个顺序推进:
- 用两周时间,把当前周进展的全流程耗时测一遍,分成执行层填写、PM 汇总、管理层阅读、会后追进度四段,找出占比最高的那段。
- 召集一次 60 分钟会议,只讨论一件事:红黄绿的判定规则是什么,写下来,全员公开。
- 把执行层模板压到 6 个字段以内,其中至少 3 个由系统自动生成。
- 在项目级周进展里强制加入"与上周对比"和"决策请求(含截止时间、责任人)"两个字段。
- 四周后复盘一次:红色项数量是否下降、管理层实际介入项是否上升、周会时长是否缩短。这三个指标同时改善,才说明机制真的立住了。
最后提醒一点:周进展机制最容易失败的地方,不是设计得不好,而是连续两个月没人用它做决策。一旦团队发现写得好也没人看、写得差也没人问,这套机制在第三个月就会自动退化回形式主义。所以推动这件事的关键,不是模板多漂亮,而是管理层真的在周会上用它做决定。
常见问题解答(FAQ)
1. 周进展汇报到底该写多细,才能既不浪费时间又能让管理层看懂?
我每周五都要花一两个小时写周报,写太细领导不看,写太粗又会被追问细节,感觉怎么做都不对。团队里有人只写三行,有人写一大篇,我也不知道该向谁看齐。
用“结论先行+风险前置+数据锚点”的三段式来控制颗粒度:开头三行写本周结论(目标完成度、关键里程碑是否达成),中间列1到3个需要管理层决策或协调的风险项,最后附可量化数据(如需求交付数、缺陷收敛率、关键节点偏差天数)。判断依据是管理层关注的是“是否需要我介入”,而不是你做了什么。
执行上可以定一条硬规则:任何一条进展必须能回答“对目标的影响是什么”,答不上来的细节就移到附录或周会口头补充。这样单次撰写时间通常能压到20分钟以内,同时保留被追问时的细节线索。
2. 管理层只看周报不参加周会,怎么保证他们掌握的是真实进度而不是被美化过的版本?
我们团队周报都是报喜不报忧,等到管理层发现延期往往已经来不及了。我自己也不想当那个唱反调的人,但确实担心信息在层层上报中被过滤。有没有办法让进度跟踪既真实又不显得在甩锅?
核心做法是把“进度”和“偏差”分开汇报,并对偏差设阈值触发机制。具体来说,周进展模板里固定一栏“计划偏差”,用红黄绿三色标注:绿=偏差在1天内,黄=偏差2到3天且有补救方案,红=偏差超过3天或需要跨部门协调。
数据口径统一用“计划完成日期 vs 当前预测完成日期”的差值,而不是用百分比,因为百分比容易被主观美化。要让管理层看到真实版本,关键是让偏差汇报变成流程动作而不是个人选择:由项目接口人统一填写,管理层在周报系统里直接查看原始数据,减少中间转述层级。
判断依据是,只要偏差字段是必填且格式固定,美化空间就会被大幅压缩。
3. 周进展模板里的数据指标应该选哪几个,才不会变成堆数字的形式主义?
我们试过在周报里加各种指标,结果填的人累、看的人也不看,最后又退回成文字描述。我就想知道,到底哪几个指标是管理层真正会用来做判断的,而不是为了显得专业硬凑的。
建议只保留三类指标,且每类不超过两个:第一类是交付类,如本周完成的关键交付物数量和计划完成率;第二类是风险类,如阻塞问题数量和平均阻塞时长;第三类是趋势类,如连续两周的进度偏差走势。判断依据是管理层做决策只需要知道“能不能按时交付、卡在哪里、趋势在变好还是变坏”。
数据口径要固定,比如“完成”统一指通过验收而非开发自测通过,否则数字会失真。执行上可以先用这套指标跑四周,第四周复盘哪些指标从没被追问过,直接删掉。经验上,超过六个指标的周报,阅读完成率会明显下降。
4. 用工具自动抓取周进展和让成员手动填写,哪种方式更适合管理层做进度跟踪?
我们团队人不多,但项目并行好几个,手动收集周报经常漏人漏项,用工具又担心成员觉得被监控、填得更敷衍。我一直在纠结要不要上自动化,也不知道自动抓取的数据管理层敢不敢信。
更现实的做法是混合模式:客观数据(任务状态、代码提交、缺陷数、里程碑日期)由工具自动抓取,主观判断(风险、依赖、需要协调的事项)由成员每周手动填一段。判断依据是自动数据解决“有没有发生”,手动数据解决“接下来会不会出问题”,两者缺一不可。
执行上,如果用的是某项目管理平台或某项目管理工具,先确认它的字段口径和你的汇报口径一致,比如任务完成状态的定义是否相同,否则自动抓取反而会制造假象。落地时可以先让工具生成周报草稿,成员只需补充风险和判断,单次填写时间能从一小时降到十五分钟左右,管理层的信任度也更高,因为数据来源可追溯。
核心关键词
文章包含AI辅助创作:周进展实操方法:管理层提升进度跟踪效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/423510
读者评论
我们公司120人左右,周报也是填完再汇总,PM每周至少花两三个小时整理。文章说汇总本质是数据搬运,这点我认同,但真要自动生成,前提是任务拆得足够细,实际执行中很多人连任务状态都不及时更新,最后PM还是得挨个问。
三层信息结构这个框架挺清晰,不过状态信号层全自动算出来,对任务颗粒度的要求很高。我们试过类似做法,发现小团队根本拆不到那么细,最后自动标出来的红黄灯没人信,还是靠PM自己判断。
文章提到周报长度应该由异常数量决定,但现实中领导嘴上说简短,评优时还是看谁写得多。这种信号不改,模板设计得再好也会被写回原样,感觉这已经不只是工具问题,是管理习惯问题。
