很多团队在季度复盘时都会遇到一个尴尬场景:项目管理系统里显示完成率 87%,但交付日期推迟了 11 天,客户投诉了 3 次,团队还加了 40 多个小时的班。这个数字看起来体面,实际却掩盖了真实问题,完成率的计算口径、更新频率和背后对应的任务粒度,全都出了问题。我在过去几年帮 20 多个研发团队梳理进度管理流程时发现,完成率从来不是一个"填上去"的数字,而是一套需要从任务拆解开始设计的度量机制。
这篇文章会从核心结论、真实场景、常见误区、判断逻辑、案例数据、行动建议和取舍七个层面,讲清楚从 0 到 1 搭建完成率和进度管理体系到底该怎么做。
一、核心结论:完成率的关键不在数字,而在口径和粒度
先把结论放在前面,避免你在细节里绕圈:完成率的可信度由三个变量决定,任务粒度、完成定义、更新频率。任何一个变量失控,完成率就会退化成"情绪数字"。
我见过太多团队把完成率当成一个汇报指标,而不是一个管理工具。管理层要一个百分比,项目经理就填一个百分比,团队成员觉得这跟自己没关系,于是完成率就变成了单向的信息传递,失去了驱动效率提升的作用。
真正有效的完成率体系应该满足四个条件。第一,每个任务的工作量差异不超过一个合理区间(通常建议单个任务在 4 小时到 3 人天之间)。第二,每个任务都有明确的"完成定义"(Definition of Done),而不是"差不多做完了"。第三,完成状态按固定节奏更新,最好与每日站会或看板刷新同步。第四,完成率要和进度偏差、返工率、实际工时一起看,单独看完成率没有意义。
换句话说,完成率不是目的,它是你和团队对齐"什么算做完"的副产物。口径和粒度设计对了,完成率自然会变成一个可靠的进度信号。

二、背景与真实场景:为什么完成率总是"看起来很美"
1. 一个典型的完成率失真案例
去年我参与过一个 120 人规模的研发组织诊断。他们有 6 个小组,用同一套项目管理平台跟踪进度。季度末汇总时,所有小组的完成率都在 85% 以上,但实际交付的 9 个版本中有 5 个延期,平均延期 8.6 天。
我抽取了其中一个小组的看板数据做分析,发现问题非常集中:这个小组有 214 个任务,其中 73 个任务的预估工时是"1 天以内",但实际上有 41 个任务花了两周还没关闭。也就是说,任务拆解时预估严重偏低,完成率的分母被系统性压小了。
更深层的问题是,这些"1 天以内"的任务里,有 28 个实际上是跨模块联调,涉及 3 个以上的开发人员协作。任务描述只有一句话:"完成用户中心接口联调"。这种任务根本没有可判断的完成边界,于是团队成员倾向于在"接口能跑通"时就标完成,而不等联调真的闭环。
完成率失真的根因,往往不在度量本身,而在任务拆解和完成定义的缺失。
2. 不同团队规模的完成率失真表现差异
我在 2023 年到 2024 年之间,陆续记录了 20 多个团队的进度管理数据。一个有意思的发现是:团队规模不同,完成率失真的表现方式完全不同。
20 人以下的小团队,完成率通常偏高 5 到 10 个百分点,主要原因是任务粒度粗、一个人身兼多职,完成标准靠默契。50 到 100 人的团队,完成率偏高 10 到 18 个百分点,原因是跨组协作任务没人真正负责收口。100 人以上的中大型组织,完成率甚至可能偏离 20 个百分点以上,因为任务层级太多,上层看到的完成率和一线实际状态之间有 3 到 4 层过滤。
这也解释了为什么中大型企业对进度管理系统的要求和小团队完全不同。小团队用一张看板就能管清楚,中大型组织需要的是能支持多项目、多层级、跨部门依赖跟踪的平台。像 PingCode 这类面向中大型企业的项目管理平台,之所以强调工作项层级和父子任务关系,本质上就是为了解决完成率在多层级汇总时的失真问题。

3. 进度管理从0到1的真实起点
很多团队问"进度管理从 0 到 1 该先做什么",我的回答通常很反直觉:先不要碰甘特图和完成率,先把任务拆解和完成定义这两件事做扎实。
原因很简单。甘特图和完成率都是"展示层",它们依赖底层数据的准确性。如果任务颗粒度混乱、完成标准模糊,你画出来的甘特图只是把错误可视化了一遍,完成率也只是把一个不可靠的数字变得更好看而已。
我通常建议团队用两周时间,只做两件事:重新定义任务拆解规范,以及给每类任务写一个完成定义模板。这两件事做完之后,再谈完成率、燃尽图、进度偏差这些指标,效果会完全不同。
三、拆解常见误区:完成率做不好的六个坑
1. 误区一:把完成率等同于进度
完成率是任务数量的完成比例,进度是交付价值的时间推进。这两个东西经常不一致。
一个团队可能完成了 90% 的任务,但剩下的 10% 恰好是关键路径上的阻塞项,交付依然会延期。反过来,一个团队可能只完成了 70% 的任务,但交付的核心功能已经上线,用户价值已经产生。
把完成率当进度,会让你在关键路径上失去判断力。正确做法是把完成率和关键路径完成情况、里程碑达成率一起看。
2. 误区二:任务数完成率代替工作量完成率
这是最隐蔽的一个坑。如果按任务数量算完成率,10 个简单任务和 1 个复杂任务在完成率上权重相同,但实际工作量可能差 20 倍。
我见过一个团队用任务数完成率,结果是大家都倾向于把大任务拆成很多小任务来"刷完成率",实际交付速度并没有提升。后来改成按预估工时加权计算完成率,数字一下子从 88% 掉到 62%,但团队的真实交付节奏反而更清晰了。
建议的加权方式有两种:按预估工时加权,或者按故事点加权。前者适合交付型团队,后者适合产品研发团队。不建议混合使用。
3. 误区三:完成状态由开发者单方面决定
完成率失真的一个高频原因是,任务完成状态由开发者自己标记,缺少验收环节。
开发者认为"代码写完就算完成",测试认为"测试通过才算完成",产品认为"上线可用才算完成"。三种口径同时存在,完成率自然对不上。
解决方法是给每类任务定义各自的完成定义,并且明确谁有权标记完成。开发任务由开发者标记完成,但验收任务由测试或产品标记完成。两个状态分开统计,避免混淆。
4. 误区四:完成率更新频率与决策节奏不匹配
如果完成率每周更新一次,但项目风险每天变化,那么你看到的完成率永远是滞后的。
我观察到的一个经验值是:完成率更新频率应该匹配团队的决策节奏。每日站会的团队,完成率至少每天更新一次;每周迭代的团队,可以每两天更新一次;双周迭代的团队,完成率更新频率不要低于每周两次,否则风险发现会滞后 3 到 5 天。

5. 误区五:所有任务用同一套完成定义
开发任务、测试任务、设计任务、文档任务、运维任务的完成定义完全不同。如果用同一套标准,完成率就会失真。
我通常建议团队把任务按类型分类,每类任务写一个完成定义模板。下面是一个我实际用过的分类逻辑,你可以直接参考:
- 开发任务:代码合并到主分支 + 单元测试通过 + 代码评审通过
- 测试任务:测试用例执行完成 + 缺陷记录完整 + 回归通过
- 设计任务:设计稿评审通过 + 交付标注完成 + 开发确认可落地
- 文档任务:文档发布 + 相关人确认可查阅 + 版本归档
- 运维任务:变更执行完成 + 监控指标正常 + 回滚方案已验证
这只是模板,实际使用时需要根据你们团队的技术栈和交付流程调整。
6. 误区六:完成率只统计不分析
完成率的价值不在数字本身,而在它和别的数据交叉分析时暴露出的问题。
比如,完成率高但返工率也高,说明完成定义太宽松。完成率低但缺陷少,说明任务预估偏保守。完成率波动大但交付稳定,说明任务拆解不均匀。这些结论只有把完成率和其他指标放在一起看才能得出来。
所以,如果你的项目管理平台只能看一个完成率数字,不能按时间、按人员、按任务类型拆分,那这个数字的价值会大打折扣。这也是我在推荐工具时特别看重的一个点:能不能做多维度交叉分析。
四、专业判断逻辑:完成率体系该怎么搭
1. 从任务拆解开始设计完成率
完成率的准确性上限,在任务拆解那一刻就已经决定了。我的建议是把任务拆解规范作为整个进度管理的第一块基石。
具体来说,我常用的任务拆解规范包含四条规则。第一,单个任务的预估工时控制在 4 小时到 3 人天之间,超出这个范围必须继续拆。第二,每个任务必须有明确的输出物,不接受"优化一下性能"这种模糊描述。第三,跨模块协作任务必须拆到单一负责人可收口的粒度。第四,任务之间的依赖关系必须显式标注,不能靠口头传递。
一个实际可参考的拆解代码示例,帮助你在接口里批量校验任务粒度:
// 任务粒度校验逻辑示例
function validateTaskGranularity(task) {
const MIN_HOURS = 4;
const MAX_HOURS = 24; // 3人天
const errors = [];
if (!task.estimatedHours) {
errors.push('缺少预估工时');
} else if (task.estimatedHours errors.push('任务粒度过细,建议合并或调整预估');
} else if (task.estimatedHours > MAX_HOURS) {
errors.push('任务粒度过粗,建议继续拆分');
}
if (!task.output) {
errors.push('缺少明确输出物');
}
if (task.crossModule && !task.owner) {
errors.push('跨模块任务必须指定单一收口负责人');
}
return {
valid: errors.length === 0,
errors
};
}
这段逻辑可以直接接入项目管理平台的 Webhook,在任务创建时自动校验,把任务粒度问题挡在源头。
2. 完成定义要分层设计
不同类型的任务需要不同的完成定义,但完成定义本身也需要分层。我通常把它分成三层。
第一层是通用完成定义,适用于所有任务,比如"必须有输出物、必须有人验收、必须更新状态"。
第二层是类型完成定义,适用于特定任务类型,比如开发任务的代码评审通过,测试任务的回归通过。
第三层是项目完成定义,适用于特定项目的特殊要求,比如某个合规项目要求所有任务都必须有审计记录。
这三层完成定义叠加起来,才能形成完整的完成判断标准。我见过做得好的团队,会把这些完成定义直接写进项目管理平台的模板里,任务创建时自动带出,不需要每次手动填写。
3. 完成率计算方式的选择
完成率有三种常见算法,各有适用场景。
| 算法 | 计算逻辑 | 适用场景 | 主要风险 |
|---|---|---|---|
| 任务数完成率 | 已完成任务数 / 总任务数 | 任务粒度高度均匀的团队 | 容易被拆任务刷数据 |
| 工时加权完成率 | 已完成任务预估工时 / 总预估工时 | 交付型项目、外包项目 | 预估不准时失真 |
| 故事点加权完成率 | 已完成故事点 / 总故事点 | 产品研发团队、敏捷团队 | 故事点标准需要长期校准 |
我的建议是,不要只选一种。任务数完成率用于看整体节奏,工时加权完成率用于看交付风险,两者同时展示,交叉判断。如果两个数字差异超过 15 个百分点,就说明任务拆解存在明显不均衡,需要回头看拆解规范。
4. 完成率与进度偏差的联动分析
完成率单独看没有意义,必须和进度偏差一起看。我常用的分析框架是四象限:
- 完成率高、进度偏差小:健康状态,保持现有节奏
- 完成率高、进度偏差大:完成定义过于宽松,或关键路径被忽视
- 完成率低、进度偏差小:任务预估偏保守,可以适当加压
- 完成率低、进度偏差大:进度管理体系存在系统性问题,需要重新设计
这个框架看起来简单,但在实际诊断中非常有效。我通常在给团队做进度管理诊断时,第一步就是把最近三个迭代的数据放进这个四象限,问题往往一眼就能看出来。

5. 完成率数据采集的自动化程度
完成率的准确性,很大程度上取决于数据采集的自动化程度。手工填报的完成率,误差通常在 10 到 20 个百分点之间。自动采集的完成率,误差可以控制在 3 个百分点以内。
所谓自动采集,是指完成状态由代码提交、构建结果、测试报告、发布记录等客观事件触发,而不是由人工填写。中大型企业尤其需要这种自动化能力,因为人工填报的环节越多,失真越严重。
这也是为什么我在帮中大型团队选型时,特别关注平台能不能对接 CI/CD、代码仓库、测试平台。像 PingCode 这类支持与研发工具链打通的平台,能够把代码合并、流水线通过、发布上线这些客观事件作为完成状态的触发条件,从机制上减少人工填报带来的偏差。对于 100 人以上的组织,这种自动化能力不是加分项,而是必需品。
五、具体案例与数据观察:一个120人团队的完成率改造
1. 改造前的数据基线
回到前面提到的那个 120 人研发组织。改造前,他们的完成率数据是这样的:6 个小组季度完成率分别是 91%、88%、86%、89%、87%、90%,平均 88.5%。但实际交付的 9 个版本中,5 个延期,平均延期 8.6 天,最长的延期 19 天。
更细的数据是:214 个任务中,有 41 个"1 天以内"的任务实际耗时超过 10 天。返工率(完成任务后被重新打开的比例)达到 23%。团队季度加班时长平均每人 42 小时。
这组数据说明,完成率 88.5% 完全不能反映真实的交付状态。
2. 改造动作与实施节奏
我们用 6 周时间做了三轮改造。
第一周和第二周,重新定义任务拆解规范,把所有预估工时低于 4 小时或高于 3 人天的任务全部重新拆解。这一轮下来,任务总数从 214 个增加到 387 个,但任务粒度差异从最大 20 倍缩小到最大 4 倍。
第三周和第四周,为每类任务写完成定义模板,并在项目管理平台里配置成任务模板。同时把完成状态的修改权限按角色做了区分:开发任务由开发者标记,验收任务由测试标记。
第五周和第六周,接入代码仓库和 CI 流水线,让代码合并和流水线通过自动触发任务状态变更。这一轮之后,手工填报完成状态的比例从 100% 降到 21%。
整个改造过程中,他们使用的是支持私有化部署的项目管理平台,这样代码仓库、流水线、测试平台的数据都在内网流转,不需要担心研发数据外泄。对于有合规要求的中大型企业,私有化部署几乎是必选项。
3. 改造后的数据对比

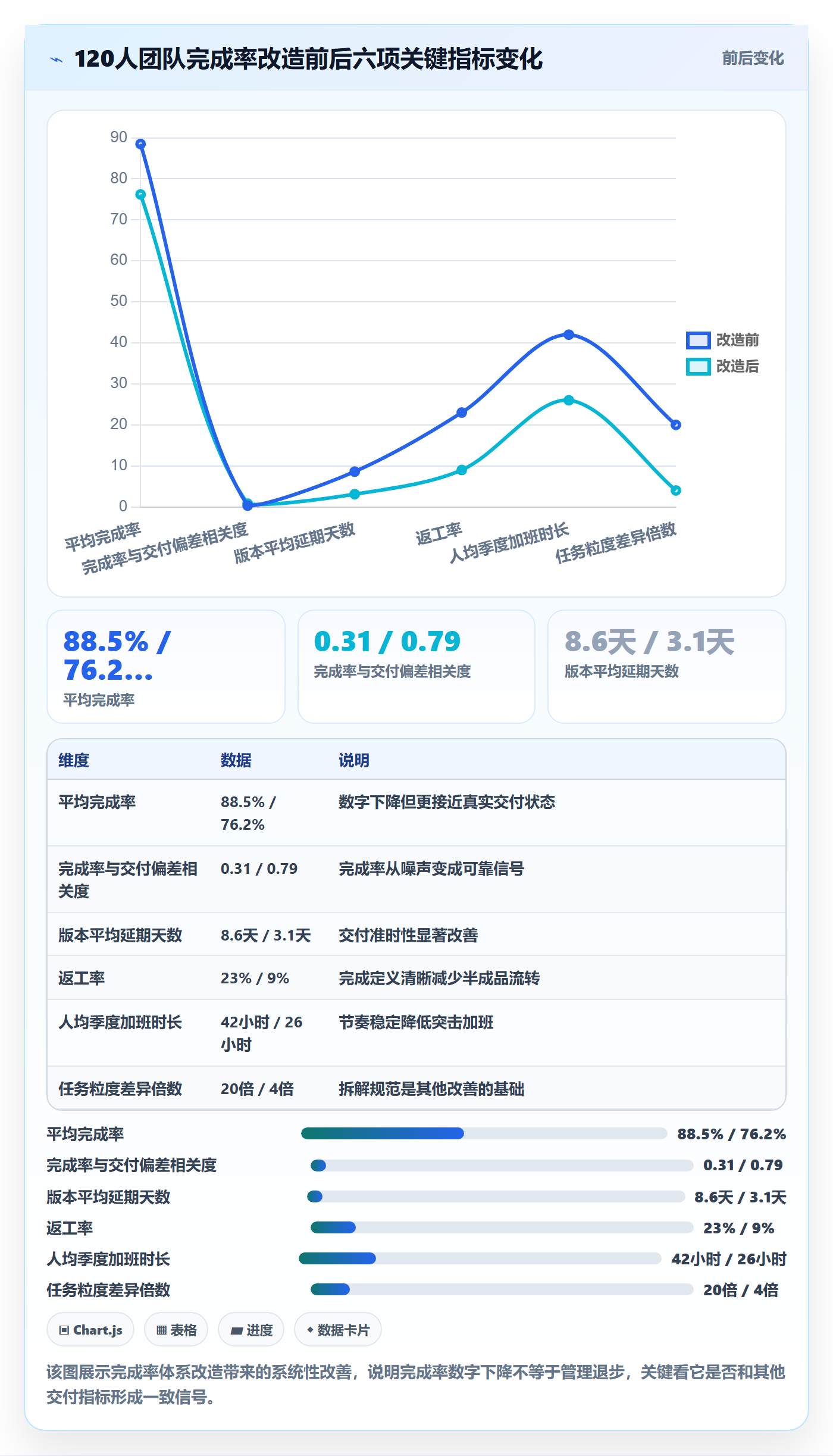

改造完成后的下一个季度,数据发生了明显变化。
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 平均完成率 | 88.5% | 76.2% | 下降 12.3 个百分点 |
| 完成率与实际交付偏差相关度 | 0.31 | 0.79 | 提升 0.48 |
| 版本平均延期天数 | 8.6 天 | 3.1 天 | 减少 5.5 天 |
| 返工率 | 23% | 9% | 下降 14 个百分点 |
| 人均季度加班时长 | 42 小时 | 26 小时 | 减少 16 小时 |
值得注意的是,完成率从 88.5% 降到 76.2%,但交付表现全面改善。这个反直觉的结果,恰恰印证了本文的核心结论:完成率的价值不在于数字高低,而在于它和真实交付的一致性。

4. 改造过程中的三个意外发现
第一个意外发现是,任务拆解规范落地后,团队之间的任务数量差异反而缩小了。改造前,6 个小组的任务数从 19 个到 52 个不等,改造后收敛到 58 到 71 个之间。说明之前的任务数差异,主要是拆解习惯差异,而不是工作量差异。
第二个意外发现是,自动化状态变更让每日站会的效率提升了。改造前站会平均 22 分钟,改造后 13 分钟,因为大量状态同步工作被系统自动完成了,站会可以聚焦在阻塞项上。
第三个意外发现是,完成定义模板上线后,跨组协作任务的扯皮明显减少。改造前跨组任务平均需要 2.3 次返工,改造后降到 0.8 次。
5. 同类工具迁移的观察
这个团队改造过程中还做了一件事:从原来分散在多个工具里的进度数据,迁移到一个统一的平台。我参与过几次类似的项目管理工具迁移,发现一个规律:如果原平台的完成状态是人工填写的,迁移时必须重新校验历史数据的准确性,不能直接搬过去。
通常的做法是,迁移后保留 1 到 2 个迭代的双轨运行期,新旧两套完成率并行统计,对比差异。差异超过 10 个百分点的任务,逐个人工核对。这个过程很枯燥,但能避免你把错误数据带进新体系。
对于需要从国外项目管理平台迁移到国产平台的团队,PingCode 提供了迁移工具,支持字段映射和状态映射。但即便如此,我还是建议保留双轨运行期,因为工具能迁移字段,不能迁移口径,口径必须你们自己重新定义。
六、不同情况下的行动建议
1. 20人以下小团队:先做减法
小团队最容易犯的错是追求完整的进度管理体系。我的建议是,先不要上甘特图,不要做复杂完成率,只做三件事。
第一,把任务粒度统一到半天到两天。第二,每个任务写一句完成定义,哪怕只是一句话。第三,每天站会时更新任务状态,不要求工具自动化。
这三件事做到位,小团队的完成率准确度就能达到 85% 以上。等团队超过 20 人,再考虑引入系统化工具。
2. 50到100人团队:先打通跨组协作
这个规模区间的团队,完成率失真的主要来源是跨组协作任务没人收口。行动建议是把跨组任务单独抽出来管理。
具体做法是给每个跨组任务指定一个收口负责人,这个负责人必须有权限调动相关资源。同时,跨组任务的完成状态必须由收口负责人标记,而不是各组成员各自标记。
这个规模区间也应该开始考虑使用系统化平台,因为跨组任务用表格和文档管理会很快失控。选型时重点关注跨项目依赖跟踪、多层级任务汇总、权限管理这三块能力。
3. 100人以上组织:先解决多层级汇总失真
100 人以上的组织,完成率在向上汇总的过程中会经过 3 到 4 层过滤,每一层都可能放大偏差。行动建议是建立多层级的完成率校验机制。
比如,小组级完成率每周校验一次,部门级每两周校验一次,组织级每月校验一次。每一级校验时,抽取 10% 的任务做人工核对,对比系统数据和实际状态。
这个规模的组织,工具选型几乎只有一个方向:支持私有化部署、支持多项目多层级、支持与研发工具链打通的中大型企业级平台。PingCode 在这个区间的适用性比较明确,尤其是对有国产替代需求、有 Jira 迁移需求的团队。但工具只是基础,真正决定成败的还是完成定义和任务拆解规范能不能在 100 人规模上保持一致。
4. 跨地域分布式团队:先统一时区和口径
分布式团队的完成率问题更复杂,因为时区差异会让状态更新延迟半天到一天。行动建议是把完成率的统计截止时间统一到一个基准时区,并且明确规定状态更新的时间窗口。
比如,统一用北京时间作为统计基准,要求所有成员在自己的工作日结束前完成状态更新。这样虽然仍有半天延迟,但至少口径一致,不会出现同一个任务在两个时区显示不同状态的情况。
七、不同情况下的取舍
1. 准确性 vs 及时性的取舍
提高完成率准确性,往往意味着增加校验环节,这会降低及时性。反之亦然。
我的建议是按项目类型取舍。合规要求高的项目,比如金融、医疗,优先保准确性,允许完成率滞后 1 到 2 天。创新探索型项目,优先保及时性,完成率可以有 5 到 10 个百分点的误差,但必须每天更新。
2. 自动化 vs 灵活性的取舍
自动化程度越高,完成状态越准确,但灵活性越低。比如把代码合并作为完成触发条件,就无法处理"代码写完但需要延后合并"的情况。
常见的折中做法是设置例外通道。90% 的任务走自动化状态流转,10% 的特殊任务允许人工干预,但人工干预必须记录原因,并且每周复盘一次。
3. 统一标准 vs 团队自治的取舍
完成定义和任务拆解规范,是组织统一制定,还是各团队自己定?这是中大型组织最常纠结的问题。
我的判断是分层处理。完成定义的通用部分必须组织统一,类型部分由各技术域统一,项目特殊部分由项目组自定。任务拆解规范的粒度区间必须组织统一,但具体拆解方式允许团队自治。
这样既保证了下限一致性,又保留了团队的灵活性。完全统一会扼杀团队适应性,完全自治会让完成率无法横向对比。

4. 短期成本 vs 长期收益的取舍
搭建一套可靠的完成率体系,短期成本不低。以 120 人团队为例,前期改造大约需要投入 6 周时间,涉及流程设计、工具配置、数据迁移、团队培训。折算成人力成本,大约是 8 到 12 人月。
但长期收益也很明确。前面那个案例里,改造后季度人均加班减少 16 小时,按 120 人算,一个季度节省 1920 小时,约等于 12 人月。也就是说,改造投入大约在一个季度到两个季度内就能收回。
不过这个收益不是自动发生的。如果改造后没有持续维护完成定义和任务拆解规范,半年内数据质量就会退化。所以我在给团队建议时,一定会强调:完成率体系不是一次性项目,而是需要持续运营的管理机制。
八、总结与下一步行动
回到文章开头那个尴尬场景:完成率 87%,交付延期 11 天。这个问题的解法,不是把完成率调低,也不是把延期藏起来,而是回到任务拆解和完成定义这两个源头,重新设计你的完成率体系。
我想强调的独特观点是:完成率不是用来汇报的,而是用来暴露口径分歧的。当你把完成率的计算过程摊开,让团队一起讨论什么算完成、任务该怎么拆、状态谁来更新,这个过程本身就是效率提升。数字只是这个过程的副产物。
如果你的团队现在完成率和实际交付对不上,我建议下一步做一件事:抽取最近一个迭代的 20 个已完成任务,逐个人工核对它们的真实完成状态。你会发现,问题往往不在工具,而在你们对"完成"这个词的理解从来没对齐过。
把这次核对的结果整理成你们团队自己的完成定义,写进项目管理平台的模板里,然后坚持两个迭代。两个迭代之后再看完成率,它才会开始变成一个你可以信任的数字。
常见问题解答(FAQ)
1. 项目完成率到底应该按什么口径算?
我之前做进度管理时,一直默认完成率就是已完成任务数除以总任务数,结果汇报时被老板问了一句‘那大任务和小任务能一样吗’,当场卡住。后来换了团队,发现不同项目成员算出来的完成率差别特别大,才意识到口径本身就没统一。
完成率没有唯一正确口径,关键是先固定一种并写进项目规则。常见有三种:一是任务数量口径,已完成任务数÷总任务数,适合任务颗粒度均匀的团队;二是工时口径,已完成任务预估工时之和÷总预估工时,适合大小任务混杂的情况;三是里程碑口径,已完成里程碑数÷总里程碑数,适合阶段性交付。
判断依据是任务颗粒度是否均匀:如果单个任务工时差异超过三倍,优先用工时口径,否则数量口径会严重虚高。落地做法是在项目启动时就明确写清‘完成率=已完成任务预估工时÷总预估工时’,并在周报里固定展示,避免成员各自解读。
2. 任务做到一半,完成率该填50%还是0%?
我们团队之前为这个事吵过好几次。有个成员任务写了两天代码但没联调,他填了60%,另一个成员觉得没交付就不该算完成,只填0%。结果周会上进度看起来忽高忽低,完全没法判断项目真实状态。
建议在项目层面统一采用‘二值完成’规则,即任务只有未开始和已完成两种状态,进行中的一律按0%计入完成率,同时单独用‘进行中任务数’反映工作量。理由是百分比式进度依赖个人主观判断,不同成员对‘做了一半’的理解差异极大,会导致完成率数据不可比。
如果确实需要反映过程,可以增加一个‘任务阶段’字段,比如开发中、联调中、待验收,用阶段分布代替百分比。判断依据是:完成率的核心价值是可比和可追踪,而不是精确描述每一刻的工作量。
3. 成员少报进度或者拖着不更新状态,怎么让完成率数据可信?
我以前带的一个小组,每周完成率都靠成员自己填,结果有个人习惯性把任务留到最后一刻才改状态,导致前两周完成率看着很低,最后一周突然冲到100%。老板以为前面在摸鱼,其实人家一直在干活,只是懒得更新。
先降低更新成本,再建立校验机制。具体做法:一是把状态更新绑定到固定动作上,比如提交代码或交付物时必须同步改状态,减少额外操作;二是设置每日或隔日自动提醒,只提醒有进行中任务但超过两天未更新的成员;三是每周抽查,用交付物、提交记录或会议纪要去核对状态是否属实。
判断依据是完成率可信度取决于更新频率和校验强度,频率越高、校验越轻,数据越接近真实。如果团队超过十人,建议把状态更新纳入周会固定议程,用五分钟集体过一遍异常项,而不是靠个人自觉。
核心关键词
文章包含AI辅助创作:完成率怎么做?项目成员效率提升:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/416980
读者评论
我们团队30人左右,之前一直用任务数算完成率,确实出现了把大任务拆小来刷数字的情况。后来改成按预估工时加权,完成率从90%掉到65%左右,虽然数字难看了,但跟实际交付节奏对得上了。作者提到的更新频率匹配决策节奏这点我也认同,我们每周更新一次,风险发现确实滞后好几天。
文章建议先做任务拆解和完成定义、再碰甘特图这个顺序我挺认同,但实际操作中推动完成定义模板的落地比想象中难。开发和测试对'做完'的理解差异很大,写了模板也不一定执行。想问一下作者,完成定义是强制在每个任务上填写,还是只在任务类型层面约定就行?
关于20人以下小团队那部分我有不同感受。我们18个人,完成率虚高其实没那么明显,反而因为人少沟通快,问题暴露得比较及时。我觉得规模不是唯一变量,团队的技术成熟度和协作习惯影响也很大,不能简单按人数套结论。
