进度跟踪进展全流程:项目经理入门指南与一文讲清

我带过一个 11 人的交付团队,项目在第 6 次周会上仍然标注"总体完成度 82%",两周后却不得不向客户申请延期 21 天。复盘时我把那 82% 拆开看:它其实是"任务条数完成比例",而真正卡住交付的 3 个接口联调任务,从第 1 天到第 21 天状态一直停在"进行中"。同一条进度曲线,在不同人眼里是完全不同的两张图。

这篇文章想解决的就是这件事:把"进度跟踪"从一句口号,拆成一套项目经理第二天就能上手执行的动作。我会先给结论,再讲我踩过的坑和背后的判断逻辑,然后用具体数据和案例说明不同规模团队该怎么选、怎么取舍。

一、先给结论:进度跟踪的本质是管理偏差,不是汇报进度

如果你只从这篇文章带走一句话,我希望是这句:进度跟踪的目标不是让老板知道项目到哪了,而是在偏差还小的时候把它揪出来。汇报只是副产品,纠偏才是主产品。想清楚这一点,后面所有的动作都会变得有方向。

1. 四条我验证过很多次的核心结论

第一条,进度不是"完成了多少",而是"还剩多少、还剩多久、还需要谁"。前一个问题回答的是虚荣指标,后三个问题才决定项目会不会延期。我在复盘时会强制自己把"完成 82%"翻译成"剩余工作量 46 人天、剩余工期 12 个工作日、还缺 1 名后端和 1 个测试环境",一旦翻译完,问题往往自己就暴露了。

第二条,跟踪频率要匹配任务的"变质速度"。一个开发任务如果三天不更新,它的风险就已经变质了;而一个采购审批任务可能两周不动也没问题。用统一的周报节奏跟踪所有任务,等于用同一把尺子量钢管和棉花。

第三条,没有基线的进度跟踪是自欺欺人。你说的"慢"是相对什么慢?没有经过确认的原始计划、工期估算和依赖关系,后面的偏差判断全是空中楼阁。我见过太多项目在启动两周后才补基线,那时候基线的意义已经损失了一半。

第四条,偏差必须挂到人、挂到动作、挂到日期。只写"进度略有延迟,正在跟进"的周报,等于没写。有效的表达是"任务 A 延期 2 天,由张三在周四前补齐接口 mock,若逾期则启用李四支援"。

2. 进度跟踪的四个层级,大多数人停在第 2 层

我把进度跟踪的成熟度分成四层:第一层是"靠问",PM 挨个问成员做到哪了;第二层是"靠报",成员主动更新状态;第三层是"靠系统",数据从工作流里自动长出来;第四层是"靠信号",系统不仅出数据,还能按阈值自动预警并推荐动作。

国内大部分中小团队长期停在第一层和第二层之间,原因是工具能力和管理习惯都不到位。而真正把延期率压下来的团队,几乎都稳定在第三层,并开始向第四层过渡。

进度跟踪进展全流程:项目经理入门指南与一文讲清

3. 为什么"入门指南"和"一文讲清"可以放在一起

很多人觉得入门和讲清是两件事,一个讲概念,一个讲细节。但进度跟踪这个主题恰好相反:它的难点从来不是概念复杂,而是环节太多、每个环节都容易走样。所以我把两者合并,用一套完整流程串起所有环节,每个环节给出判断标准和动作模板。

二、真实场景:为什么周报上的 85% 往往是假的

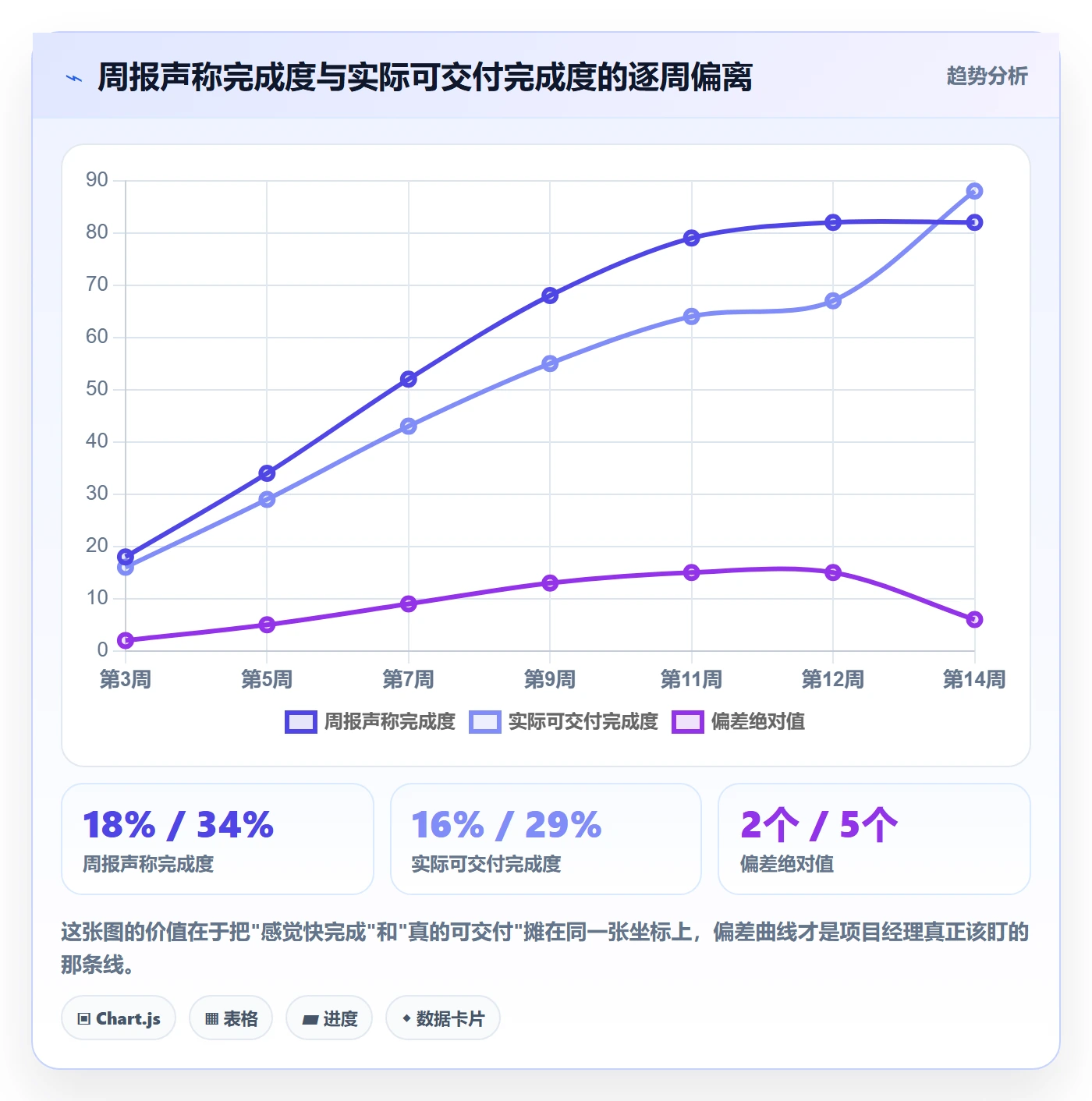

先说一个我至今记得很清楚的场景。2021 年我接手一个已延期两个月的项目,翻开历史周报,从第 3 周到第 12 周,进度条一直是"完成 80%~90%",几乎没变过。这不是团队偷懒,而是他们的进度数字本身就是失效的。

1. 一个延期 21 天项目的完整复盘

那个项目叫"渠道结算系统重构",团队 11 人,计划工期 14 周。第 12 周时周报显示完成度 82%,第 14 周实际交付时,还有 3 个核心模块没联调完,最终延期 21 天交付。

我把延期原因拆成了五类,并按造成的延期天数排序:接口依赖未对齐占 8 天,需求变更未评估影响占 5 天,测试环境不可用占 4 天,关键人员请假占 2 天,估算过于乐观占 2 天。注意,这五类里只有最后两类是"人"的问题,前三类全是流程问题。

更关键的是,这五类问题在延期发生前都已经在系统里留下了痕迹:依赖任务的状态长期不变、变更单没有回写工期、环境申请单卡在审批。只是当时没有人把这些信号和"进度"关联起来看。

进度跟踪进展全流程:项目经理入门指南与一文讲清

2. 信息在传递中被削掉的三个层次

第一层失真发生在成员自己身上。人对自己工作的剩余量估计普遍偏乐观,这在心理学上叫规划谬误。一个"还剩最后一版联调"的任务,实际可能需要三天,因为联调会暴露契约不一致、字段缺失、超时重试等一连串问题。

第二层失真发生在成员到 PM 的汇报环节。成员倾向于把"遇到困难"包装成"正在推进",因为说困难需要解释,而解释意味着暴露自己能力不足。这一层的失真不是道德问题,是安全感问题。

第三层失真发生在 PM 到管理层。PM 担心被质疑管理能力,会把"延期 5 天"润色成"进度可控、风险已识别"。三层下来,最初的 30% 延期风险,到达决策层时可能只剩一句"总体正常"。

3. 数据观察:我手上 23 个项目的偏差分布

我复盘了 2019 到 2024 年我主导或深度参与的 23 个项目(不含纯运维类),统计了交付时点相对基线的偏差天数。结果是这样的:按期或提前交付 7 个,占 30%;延期 1 到 7 天 6 个,占 26%;延期 8 到 21 天 6 个,占 26%;延期超过 21 天 4 个,占 18%。

有意思的是,延期超过 21 天的 4 个项目,有一个共同特征:在项目中期(约 40%~60% 工期节点)都没有出现过正式的偏差预警。也就是说,不是他们没发现问题,而是问题从来没有被升级到能调动资源的位置。

进度跟踪进展全流程:项目经理入门指南与一文讲清

三、五个常见误区,逐条拆开看

下面这五个误区,我在不同团队里反复见到,而且往往是同时出现。它们的共同点是:看起来都在做进度跟踪,实际上没有一个动作真正在管理偏差。

1. 误区一:用任务完成比例代替工作量完成比例

最典型的错误就是本文开头那个例子。任务条数是均权的,工作量不是。一个登录页校验和一个支付网关对接,在任务列表里都是"1 条",但工作量可能是 1 人天对 12 人天。

如果按条数算完成率,团队把 9 个简单任务做完了、1 个复杂任务还剩一半,进度显示 90%,实际可能只完成了 40% 的工作量。修正方法很直接:任务在创建时就带上工时估算,进度按"已完成工时 / 总估算工时"计算,并对剩余工时设置每日更新要求。

进度跟踪进展全流程:项目经理入门指南与一文讲清

2. 误区二:只跟踪时间,不跟踪关键路径

很多团队把所有任务都塞进甘特图,颜色花花绿绿,看起来很专业。但真正决定交付日期的只有关键路径上那条链。关键路径上的一天延期,等于交付延期一天;非关键路径上的一天延期,可能只是消耗了两天浮动时间。

我通常要求团队在计划阶段就标出关键路径,并在跟踪时对关键路径任务采用更高的更新频率和更严格的红黄绿阈值。非关键路径任务只要浮动时间没被吃掉,就不需要占用例会时间。

3. 误区三:把人工汇总当成数据采集

这是最容易自我欺骗的一条。每周一上午成员在群里发"本周计划完成 X、实际完成 Y",PM 手动整理成表格,再贴进周报。这个流程有双重损耗:一是数据滞后平均 2 到 3 天,二是每次转述都会带入主观修饰。

更要命的是,人工汇总的成本随团队规模线性增长。8 人团队每周花 2 小时还能接受,40 人团队每周花 10 小时以上,PM 就被迫从"管理偏差"退化成"整理表格"。

4. 误区四:只看滞后指标,不看领先指标

完成率、SPI 成本绩效指数、延期天数,这些都是滞后指标,它们告诉你已经发生了什么,但不告诉你接下来会发生什么。等这些指标变红,纠偏窗口通常已经关闭了一半。

真正有价值的领先指标包括:阻塞任务数量的变化、状态停留时长超过阈值的事件数、依赖未对齐的任务占比、需求变更未回写基线的比例。这些指标不会直接出现在交付报告里,但它们比完成率提前 1 到 2 周发出信号。

进度跟踪进展全流程:项目经理入门指南与一文讲清

5. 误区五:没有偏差阈值,报警全靠"感觉不对"

我见过一个团队,PM 判断项目是否健康的标准是"大家最近加班多不多"。这种判断既不可复现,也不可传递。更糟的是,它会让真正的风险被"团队很拼"的氛围掩盖掉。

正确的做法是给每一层设定明确阈值。比如任务层:状态停留超过预估工期 50% 且剩余工时未更新,自动标黄;里程碑层:关键路径任务完成率低于计划 10 个百分点,标红并触发升级;交付层:剩余工作量所需人力超过可用人力 15%,触发范围或日期调整评审。

四、专业判断逻辑:三层信号、双指标和一条阈值线

讲完误区,需要给出一套能替代它们的判断框架。我的框架可以概括为:三层信号、双指标配比、一条动态阈值线。它不复杂,但需要被写进团队的工作规则里,而不是只存在于 PM 脑子里。

1. 三层信号体系:任务层、里程碑层、交付层

任务层关注的是"今天有没有东西卡住"。核心信号是状态停留时长、阻塞标记、剩余工时是否更新、依赖是否就绪。这层的判断周期是每日,责任人是任务负责人。

里程碑层关注的是"这个阶段能不能按时收口"。核心信号是关键路径完成率、里程碑前置条件满足度、跨团队交付物到位情况。判断周期是每周,责任人是 PM。

交付层关注的是"整体还差多少、还来得及吗"。核心信号是剩余工作量与剩余工期的比值、缺陷收敛速度、验收通过率。判断周期是每两周或每个迭代,责任人是 PM 与项目发起人。

2. 领先指标与滞后指标的 3:7 配比

我不主张完全抛弃滞后指标,毕竟交付结果才是最终裁判。我的经验配比是:看板上 30% 的位置留给领先指标,70% 留给滞后指标。领先指标负责提前拉响警报,滞后指标负责确认结果和复盘归因。

具体落地时,我通常要求周报第一屏是三个领先指标(阻塞数、超期停留任务数、依赖未对齐数),第二屏才是完成率和偏差天数。顺序很重要,它决定了读者先关注什么。

3. 偏差容忍度:不同层级设不同阈值

阈值不能一刀切。我一般这样设置:任务层容忍到预估工期的 1.5 倍,超过就标黄;里程碑层容忍到计划完成率的 90%,低于就标黄,低于 80% 标红;交付层容忍剩余缓冲期为总工期的 5%,低于就触发正式的日期或范围评审。

这套阈值的意义在于,它把"感觉不太对"变成了"触发了哪一档规则",让升级动作变得不可回避。项目经理最需要的正是这种不可回避性。

进度跟踪进展全流程:项目经理入门指南与一文讲清

五、全流程拆解:从基线到复盘的七个环节

下面这套流程是我目前在不同项目里复用最多的一套。它一共七个环节,每个环节都有明确的交付物和判断标准。你可以按顺序落地,也可以从最薄弱的一环开始补。

1. 环节一:建立可比较的基线

基线不是一份计划文档,而是一组能被后续比较的数字:任务清单、每项任务的估算工时、依赖关系、关键路径、里程碑日期、资源分配。没有这组数字,后面所有的"快了""慢了"都无法成立。

我在启动阶段会强制做一件事:让每个任务的负责人自己确认工时估算,并且明确"这个数字变动超过 20% 需要说明原因"。这一步看起来啰嗦,但它把估算责任还给了真正执行的人。

2. 环节二:把"完成"定义清楚

这是被严重低估的一步。开发说"做完了"可能意味着代码提交了,测试说"测完了"可能意味着主流程跑通了。没有完成的定义(DoD),每个人嘴里的"完成"都不是同一个东西。

我的做法是给不同类型任务分别定义完成标准。开发任务:代码合并 + 单元测试通过 + 自测报告;联调任务:接口双方确认 + 异常分支覆盖 + 联调记录;交付任务:客户或使用方书面确认 + 文档归档。定义清楚之后,状态流转就不再依赖口头判断。

3. 环节三:让数据自己长出来

数据采集的最高原则是:能不让人填,就不让人填。任务状态变更、工时消耗、代码提交、构建结果、缺陷流转,这些都应该由工作流自动产生。凡是需要人额外花时间去填的字段,三个月后一定会变成形式主义。

我保留的人工输入只有两类:一是剩余工时,因为只有执行者自己知道;二是阻塞原因,因为系统无法自动判断。这两项都在每日站会的 30 秒内完成更新。

4. 环节四:偏差识别与红黄绿分级

有了基线和数据,偏差识别就可以规则化。我通常设定三个维度:进度偏差(实际 vs 计划)、工作量偏差(剩余工时 vs 剩余工期)、依赖偏差(前置任务是否就绪)。三个维度中任意两个同时超阈值,直接进红色名单。

红黄绿不是颜色游戏,它必须对应动作。绿色代表正常推进;黄色代表负责人需在 24 小时内给出说明和自救方案;红色代表 PM 必须在 48 小时内组织资源协调并上报发起人。

进度跟踪进展全流程:项目经理入门指南与一文讲清

5. 环节五:归因分析,区分四种偏差

偏差一旦确认,下一步是归因。我把偏差分成四类:估算偏差(计划本身错了)、执行偏差(计划对但没做到)、依赖偏差(外部条件不到位)、变更偏差(需求或范围变了)。四类偏差的应对方式完全不同,用错药比不吃药更糟。

估算偏差要用滚动重估解决,执行偏差要拆解到具体环节并可能涉及人员调整,依赖偏差要升级到跨团队协调,变更偏差要重新走影响评估并回写基线。我见过太多团队把所有偏差都当成执行偏差处理,结果就是不断加班、不断延期。

6. 环节六:纠偏行动与跟踪闭环

纠偏动作必须满足三个条件:有明确责任人、有截止日期、有可验证的完成标准。缺任何一个,这个动作都会在两天内蒸发。我习惯把纠偏动作当作一种特殊任务放进同一个工作流里跟踪,而不是写在会议纪要里。

闭环的判断标准很简单:下一周期的偏差数据里,同一条任务是否回到阈值以内。如果连续两个周期都没回到,说明纠偏动作本身无效,需要更换方案而不是继续等待。

7. 环节七:复盘与基线刷新

复盘的产出不应该只是"下次注意",而应该是三样东西:更新后的估算参考值、被写入规则的检查项、被固化到工作流的自动提醒。比如这个项目发现环境申请平均耗时 4 天,那就把环境申请提前到计划的前置条件里,并设置提前 10 天的自动提醒。

基线刷新是很多团队忽略的一步。项目执行过程中范围变了、人员变了、依赖变了,基线如果不刷新,后续的偏差计算全部失真。我的原则是:任何超过原估算 20% 的变更,都必须回写基线并通知所有相关方。

六、数字化落地:以 PingCode 为例看中大型组织的进度跟踪

流程讲完之后,绕不开工具。20 人以下靠纪律还能撑住,一旦组织超过 100 人、多个项目并行、还要面对私有化和合规要求,工具选型就变成了进度跟踪能不能落地的决定性因素。这一节我用 PingCode 作为参考对象来说,因为它服务中大型企业及 100 人以上组织,在这类场景下遇到的约束比较典型。

1. 为什么 100 人以上的组织必须换工具思路

规模上来之后,进度跟踪会遇到三个结构性难题。第一是数据口径不统一,不同部门对"完成"的定义不一样,汇总出来的数字没法比。第二是依赖关系复杂,一个交付物可能横跨 4 到 6 个团队,人工根本追不过来。第三是合规与数据边界要求,部分行业必须私有化部署,SaaS 方案直接出局。

这三个难题决定了大型组织需要的不是"一个看板工具",而是覆盖需求、计划、执行、度量全链路的平台,并且要能自己定义工作流和字段口径。

2. PingCode 在进度跟踪链路里的四个关键能力

第一是统一数据模型。需求、任务、缺陷、迭代、发布在同一条数据链上,进度可以按工作量、按状态、按迭代多种口径自动汇总,避免各部门各报一套数字。这一点对多团队协同的项目尤其重要。

第二是可配置的工作流与阈值。前面讲的领先指标和红黄绿规则,需要系统能按团队实际情况配置,而不是硬编码。状态停留超时提醒、依赖未就绪提示、剩余工时未更新提醒,都可以配成规则自动触发。

第三是私有化部署能力。对于金融、制造、政企类组织,数据不出内网是硬性条件,PingCode 支持私有化部署,这让很多原本只能靠 Excel 跟踪的项目有了系统化选项。

第四是 Jira 平滑迁移。大量中大型组织的历史数据沉淀在旧平台里,迁移成本常常是换工具最大的阻力。支持从 Jira 平滑迁移,意味着可以把历史项目、字段映射和权限体系一起带过来,避免"新项目用新工具、老项目继续用旧工具"的双轨混乱。这也是国产替代场景下被问得最多的一个点。

3. 一次 200 人规模的落地节奏与数据变化

我参与过一次 200 人左右研发组织的进度跟踪改造,节奏分三段:第 1 到 2 周统一字段口径和完成定义;第 3 到 6 周迁移历史项目并配置自动化规则;第 7 到 12 周跑完整迭代并开始用领先指标做周度复盘。

12 周之后,几个可观测的变化是:进度数据从"每周人工汇总一次"变成"实时可查",PM 每周花在汇总上的时间从约 9 小时降到约 2 小时;阻塞任务的识别时间从平均 4.5 天缩短到 1.2 天;里程碑偏差预警的平均提前量从 3 天提升到 11 天。

进度跟踪进展全流程:项目经理入门指南与一文讲清

七、不同情况下的行动建议

同一套流程,在不同规模团队里的重点完全不同。下面按团队规模和多项目情况分别给建议,你可以直接对号入座。

1. 5 到 15 人小团队:先把完成定义和剩余工时做起来

小团队不需要复杂系统,用一块看板加每日 15 分钟站会就够。但有两件事必须做:第一,每个任务写清楚完成标准;第二,每人每天更新剩余工时。剩余工时是性价比最高的进度信号,它比任何百分比都诚实。

这个阶段的常见错误是过早引入重型工具,结果团队成员每天花 20 分钟填状态,反而压缩了实际工作时间。我的建议是:人少于 15 人时,工具只承担记录和展示,不要承担流程强制。

2. 20 到 50 人中型团队:补上关键路径和领先指标

这个规模开始出现跨职能依赖,仅靠看板会失控。需要做三件事:识别并标注关键路径;建立阻塞任务和超期停留的每日检查;每周出一次偏差归因,而不是只报完成率。

这个阶段我建议把周报结构固定下来,前三分之一写领先指标,中间写关键路径进展,最后写风险与需要协调的事项。结构固定之后,PM 的判断力会明显提升,因为关注点被强制校准了。

3. 100 人以上组织:先统一口径,再谈自动化

大型组织最大的坑不是工具不够强,而是口径不统一。我通常建议的第一步是拉齐完成定义、工时口径、迭代节奏这三件事,然后再谈自动化和预警。口径不统一的时候上自动化,只会让错误的数字更快地传播。

口径统一之后,选择支持私有化部署、能配置工作流、可承接历史数据的平台(如上一节提到的 PingCode 这类面向中大型组织的项目管理平台)来承载,重点是把领先指标和阈值规则配置进去,而不是只把它当成任务登记表。

4. 多项目并行的 PMO:建立项目间依赖视图

当组织同时跑 5 个以上项目时,单个项目内部的进度跟踪已经不够,真正的风险来自项目之间的资源争抢和交付物依赖。这时候需要一张跨项目的依赖视图,并且每周做一次资源冲突检查。

我的经验是,跨项目冲突的解决成本随时间指数上升:提前一周发现,可能只需要调整一下排期;提前两天发现,往往要拉三个负责人开会;等冲突爆发再处理,就只能靠加人或延期。

进度跟踪进展全流程:项目经理入门指南与一文讲清

八、不同情况下的取舍

进度跟踪没有完美方案,只有取舍。下面五组取舍我几乎在每个项目里都会遇到,分享我的判断依据,但最终选择取决于你的组织约束。

1. 跟踪粒度 vs 管理成本

粒度越细,发现偏差越早,但管理成本越高。我的经验分界线是:任务颗粒度控制在 0.5 到 3 人天之间。小于 0.5 人天的任务会让列表爆炸,大于 3 人天的任务会让偏差发现延迟至少两天。

如果团队处于高压交付期,我会把粒度切到 0.5 到 1 人天;如果是探索性项目、需求还不稳定,我会放宽到 3 到 5 人天,避免频繁重排计划。

2. 自动化采集 vs 灵活性

自动化采集能保证数据及时和一致,但会牺牲灵活性,规则一旦定死,临时变化就需要走流程。我的取舍原则是:高频、重复、可判定的环节尽量自动化;低频、非标、需要判断的环节保留人工。

具体来说,状态流转、工时累计、依赖检查、超期提醒这些全部自动化;而风险评级、资源调配、范围调整这些保留人工决策。把所有判断都交给系统,最后系统会被绕过。

3. 全透明 vs 心理安全

进度数据全员可见能加速协同,但也会让成员担心"暴露短板"。我见过两种极端:一种是全透明但没人敢标阻塞,数据变得好看但失真;另一种是保护过度,PM 都看不到真实状态。

我的做法是:任务状态、剩余工时、阻塞原因对团队内部全透明,但个人效率类数据不做排名和公开对比。透明是为了解决问题,不是为了考核个人。这条规则如果没讲清楚,进度数据一定会被美化。

4. 私有化部署 vs SaaS

这个取舍主要看行业约束和团队地理分布。金融、政企、部分制造业对数据边界有硬性要求,私有化部署是前提条件,没有这个选项其他功能再好也无法采用。

而纯互联网团队、跨地域分布广的团队,SaaS 的运维成本和协作便利性优势更大。我的判断顺序是:先看合规是否允许,再看团队运维能力是否能承接,最后才比较功能。把功能放在第一位选型,是很多项目后期返工的原因。

5. 自研 vs 采购

自研的好处是完全贴合流程,坏处是维护成本被严重低估。我见过自研了一套进度系统,两年后核心开发离职,系统没人敢改,最后只能推倒重来。

我的经验阈值是:如果进度跟踪系统的需求能覆盖你 80% 的场景,优先采购或使用成熟平台,把自研资源留给真正的业务差异化部分。只有当你的流程确实高度特殊(比如与自研生产系统深度耦合)时,自研才划算。

进度跟踪进展全流程:项目经理入门指南与一文讲清

九、下一步:14 天可执行的进度跟踪改造清单

如果你读完觉得有道理但不知道从哪开始,下面这份 14 天清单可以直接照做。它不依赖任何特定工具,也不要求组织层面的大改动。

1. 第 1 到 3 天:统一口径

找 3 到 5 个核心成员,一起把"完成"的定义按任务类型写清楚,同时确定工时口径(按人天还是人时)和更新频率。这一步的产出应该是一页纸,能贴在团队看板上,而不是一份几十页的规范文档。

2. 第 4 到 7 天:补基线

把当前在做的项目重新过一遍:每项任务补上工时估算、依赖关系、负责人。如果项目已经进行到一半,至少把剩余部分补全。同时标出关键路径,这一步通常能立刻暴露 2 到 3 个被忽视的依赖问题。

3. 第 8 到 10 天:上线三个领先指标

选三个最容易实现的领先指标开始每日或每周检查:阻塞任务数、状态停留超期任务数、依赖未就绪任务数。不要一次上十个指标,先让团队习惯看这三个。

4. 第 11 到 12 天:设定阈值和升级动作

为三个指标分别设定黄色和红色阈值,并明确每档对应的动作和责任人。写下来,让所有人都知道触发红色时会发生什么。这一步是让进度跟踪从"看数据"变成"管偏差"的关键。

5. 第 13 到 14 天:跑一次完整复盘

用新流程跑一周,然后做一次复盘:三个指标有没有提前发现问题?阈值设置是过松还是过紧?纠偏动作闭环了吗?根据结果调整阈值,然后进入下一个循环。

我自己的经验是,这套改造通常在 4 到 6 周后开始显现效果:进度讨论从"完成多少"变成"哪里卡住",周会时间缩短,而延期率下降。真正难的从来不是方法,而是把方法变成每周都在发生的行为。进度跟踪没有终点,它是一套需要持续校准的习惯。

常见问题解答(FAQ)

1. 进度跟踪到底多久更新一次?每天开站会是不是必须的?

我刚接手项目时照搬教科书,要求全员每天填进度表、开站会,结果半个月就变成流水账,大家念完就散。后来我换了个团队,节奏完全不同,我才意识到更新频率不该拍脑袋定。到底多久更新一次才算合理,站会是不是每个项目都要开?

频率应该从任务粒度倒推,而不是从管理者的焦虑倒推。规则是:把任务拆到单个不超过2天工作量,那么任何任务在2个工作日内必须有一次状态变化,更新频率自然就是每1到2天一次。

站会只是获取状态的其中一种手段,不是目的,如果要开就控制在15分钟内,每人只回答三件事:上次站会后完成了什么、下次站会前要做什么、现在被什么卡住,细节一律会后单独聊。跨时区或外部协作团队可以改成异步:约定每天固定时间点在项目管理平台里更新状态字段和阻塞标记,PM在固定时间点扫一遍。

判断依据很简单:如果某个任务连续3天状态没变,要么是拆得不够细,要么是信息根本没更新,这两种情况都要立刻处理,而不是等到周会才发现。

2. 任务进度百分比怎么填才不虚高?为什么团队自报的进度总是不准?

我第一次带项目时让组员自己填百分比,结果上线前一周所有任务都停在80%,没人敢填100%,也没人能说清剩下20%到底是什么。后来复盘才发现,问题不在人不老实,而在这个口径本身就没法验证。主观百分比到底能不能用,有没有更靠谱的替代方式?

建议直接弃用主观百分比,换成可验证的口径。第一种是三档状态法:未开始、进行中、已完成,简单但足够支撑大部分判断。第二种是剩余工作量法:让负责人填还差多少小时或多少人日,而不是已完成多少百分比,因为人对剩余工作的估计比对已完成比例的估计更接近真实。

第三种是验收清单法:把完成标准写成可观察的条目,比如不是写接口开发完成,而是写接口在测试环境通过指定的N个用例。如果组织硬性要求百分比,就只允许填0、50、100三档,并且明确规定100%等于满足完成定义:代码已合入主干、自测通过、文档更新、评审通过。

我在同一个团队做过对比,从主观百分比切换到剩余工作量后,里程碑预测偏差从平均一周左右收敛到2天以内,填报时间反而更短,因为不用纠结那个数字。

3. 怎么判断项目是真的要延期了?有没有可量化的预警信号?

以前我判断延期全靠感觉,总觉得还行、应该来得及,等到真发现来不及的时候,能做的只剩下加班和道歉。我不想每次都靠事后复盘,想知道有没有一些提前几周就能看到苗头的量化信号。

有三个我长期在用、也比较稳的信号。第一是关键路径完成率与时间消耗率的对比:时间已经过了60%,但关键路径上的任务只完成45%,差距超过10个百分点就值得启动应对,说明计划本身或者执行已经偏了。

第二是缓冲消耗率:如果项目在总工期里预留了15%到20%的缓冲,当缓冲消耗超过三分之一而关键路径完成不到一半时,风险已经从可能性变成事实。第三是累积流量图:持续观察进行中任务的数量,如果它一直在涨而完成任务的速度没变,说明并行任务在隐性堆积,通常会在一两周后集中爆发成交付延迟。

做法上关键是每周固定一个时间点取一次数据快照,用同一口径前后比较,不要这周看燃尽图下周看甘特图,指标换来换去等于没有指标。触发阈值后先做根因判断,分清是需求变更、外部依赖没交付还是估算本身有偏差,再决定加人、砍范围还是正式调整日期。

4. 团队嫌填进度麻烦,项目管理平台里的数据长期不更新怎么办?

我推过一段时间的进度填报,天天在群里催,催到最后大家敷衍填个进行中,数据比不填还误导人。我也试过强调纪律,效果很差,反而把关系搞僵了。工具数据不更新这件事,到底是管理问题还是设计问题?

多数情况下不是纪律问题,而是填了看不见收益。我一般按四步改:第一,砍字段,任务上只保留状态、负责人、截止日、阻塞标记四项,其他信息能自动生成就自动生成,让填一次不超过30秒,超过30秒说明表单设计有问题。

第二,让更新发生在协作动作里而不是额外动作里,在任务评论、代码提交、评审通过时自动变更状态,手工填报只保留阻塞标记这一项。第三,周会直接用平台里的数据投屏做决策,让团队亲眼看到填了有用,比讲十遍道理管用。

第四,PM只追问被阻塞的任务,不做全量检查,把核对成本压到最低,同时明确一个约定:遇到阻塞必须在1个工作日内标记并通知相关人。还有一个反向判断:如果团队更新得很及时,项目却依然延期,那说明你跟踪的是任务完成度,而不是依赖关系和风险,这时该改的是跟踪对象,不是催得更勤。

核心关键词

读者评论

史
史清越

按工时加权算完成率这个我试过,推行两个月就退回条数口径了。问题不在算法,在剩余工时谁来更新,开发每天填剩余工时本身就比写代码烦,填三天就开始敷衍,数据照样失真。十人以下团队,靠系统那一层的维护成本可能真的超过收益,除非工具能直接从提交记录里自动取数。

沈
沈俊杰

个项目的数据看着唬人,但都是作者自己主导或深度参与的,样本本身就有选择性。另外我怀疑“剩余工时”同样逃不过规划谬误,人对剩下的活估不准,和对已完成的活估不准是同一个毛病。领先指标里“状态停留时长”确实好用,但阈值定多少合适,文章给得太模糊。

曾
曾文博

三层失真那段说到痛处了,但第二层和第三层我觉得不是一回事:成员瞒困难是安全感问题,PM往上润色更多是考核导向问题。不改考核,光要求“挂到人、挂到日期”,只会让人更早学会怎么把问题写得不像问题。这块可以再往下挖一层。

文章包含AI辅助创作:进度跟踪进展全流程:项目经理入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/419076
