很多项目负责人对"进度"最大的误解,是把它当成一个汇报口径,而不是一个预测工具。我在一个 130 人规模的跨端交付项目里做过一次统计:从立项到上线的 22 周里,项目经理在周报里写的"整体完成度"有 14 周是高于真实状态的,平均高估 11 个百分点,最严重的一次高估了 27 个百分点。而真正让高层炸锅的,不是这 27 个百分点本身,而是它直到上线前 9 天才被发现。
这件事让我彻底改变了做法:实际进度不是"完成了多少",而是"按当前速率,还差多少、什么时候能到、哪些环节已经不允许再拖"。前者是记录,后者才是管理。
下面这套方法,是我在 6 个中大型项目、累计 3 年多的时间里逐步磨出来的。它包含四个判断基准、五个高频误区、一个三层校验模型、八个可执行步骤,以及在不同团队规模下该做什么、该放弃什么。我会用我自己的项目数据来说明每个判断是怎么来的,也会讲清楚哪些环节工具能帮上忙、哪些环节工具帮不了。
一、先把结论说清楚:实际进度的四个判断基准
如果你只记住这一节,后面的内容都可以当参考。进度管理做不好,绝大多数不是执行不努力,而是判断基准从一开始就错了。
1. 基准一:实际进度看"可交付物",不看"工时消耗率"
工时消耗率是最好造假、也最容易自我欺骗的指标。一个开发花了 80% 的时间在联调和返工上,工时消耗率很好看,可交付物一个都没落地。
我现在的做法是:每个任务在拆解时必须绑定一个可验证的产出物,一个合并的 PR、一份通过评审的接口文档、一个能在测试环境跑通的用例集。没有产出物定义的任务,不允许进入进度统计口径。这一条看起来苛刻,但它把"我觉得快做完了"和"它确实做完了"彻底分开了。
2. 基准二:进度数据的有效期只有 72 小时
这是我在反复踩坑后得出的一个经验值。超过三天没有更新的进度数据,可信度会断崖式下跌。原因很简单:软件项目的状态是连续变化的,一个任务从"顺利"到"卡住",中间往往只隔一次技术评审或一次联调。
所以我不再接受"月度进度报告"这种形式。哪怕是给高层的汇报,我也要求底层数据的采集频率是日级、聚合频率是周级。汇报可以低频,采集不能低频。
3. 基准三:只看关键路径的偏差,非关键路径的偏差是"信息"不是"警报"
我刚做项目经理时,最容易犯的错就是把所有延期都当成问题,结果每天被几十条预警淹没,真正致命的那一条反而被埋了。
后来我把预警分成两类:影响关键路径或消耗完浮动时间的偏差,升级为"风险";其他偏差只记录、不打扰。这一个改动,把我们团队的无效会议时间砍掉了大约 40%。
4. 基准四:进度管理的产物是"预测",不是"记录"
这是最反常识、也最重要的一条。"本周完成了 62%" 这句话没有管理价值,因为它只描述过去。有管理价值的是:"按过去两周的速率,第 3 个里程碑会晚 4 天,晚的原因集中在接口联调环节,如果需要按原日期交付,需要在第 16 周前增加 1.5 个人力。"
前者是记账,后者是决策依据。项目负责人真正被雇来做的,是后者。

二、背景与真实场景:进度是怎么一步步失真的
进度失真不是一次事故造成的,它是四个日常动作长期叠加的结果。我把这四种场景按发生频率从高到低列出来,你可以对照自己的项目看看中了几个。
1. 场景一:多团队协作下的"口径漂移"
在我那个 130 人的项目里,前端团队说"完成"指的是"页面能打开",后端团队说"完成"指的是"接口返回 200",测试团队说"完成"指的是"主流程用例通过"。三个团队都没撒谎,但三份进度表放在一起,加起来不等于项目进度。
更麻烦的是,口径漂移是隐性的。你不会在某个时刻突然发现"哦,我们的定义不一样",你只会在验收会上发现"怎么还没好"。
2. 场景二:外包与供应商的进度黑箱
当一个项目里外包人力占比超过 30% 时,进度管理的难度会上升一个量级。原因不是外包不专业,而是你没有权限看到他们的任务颗粒度。你只能看到一个"模块开发中"的状态,至于这个模块内部拆成了几个任务、卡在哪一个,你完全不知道。
我的处理方式是把验收节点前移:不要求外包提供内部任务列表,但要求他们在合同里承诺每周提供一次可运行的可交付物,而不是一份进度说明。
3. 场景三:需求变更不回流到进度基线
这是最隐蔽的一种失真。需求改了,开发做了,但进度基线没有更新。于是项目看起来还在按原计划推进,实际上计划早就不是原来那个计划了。

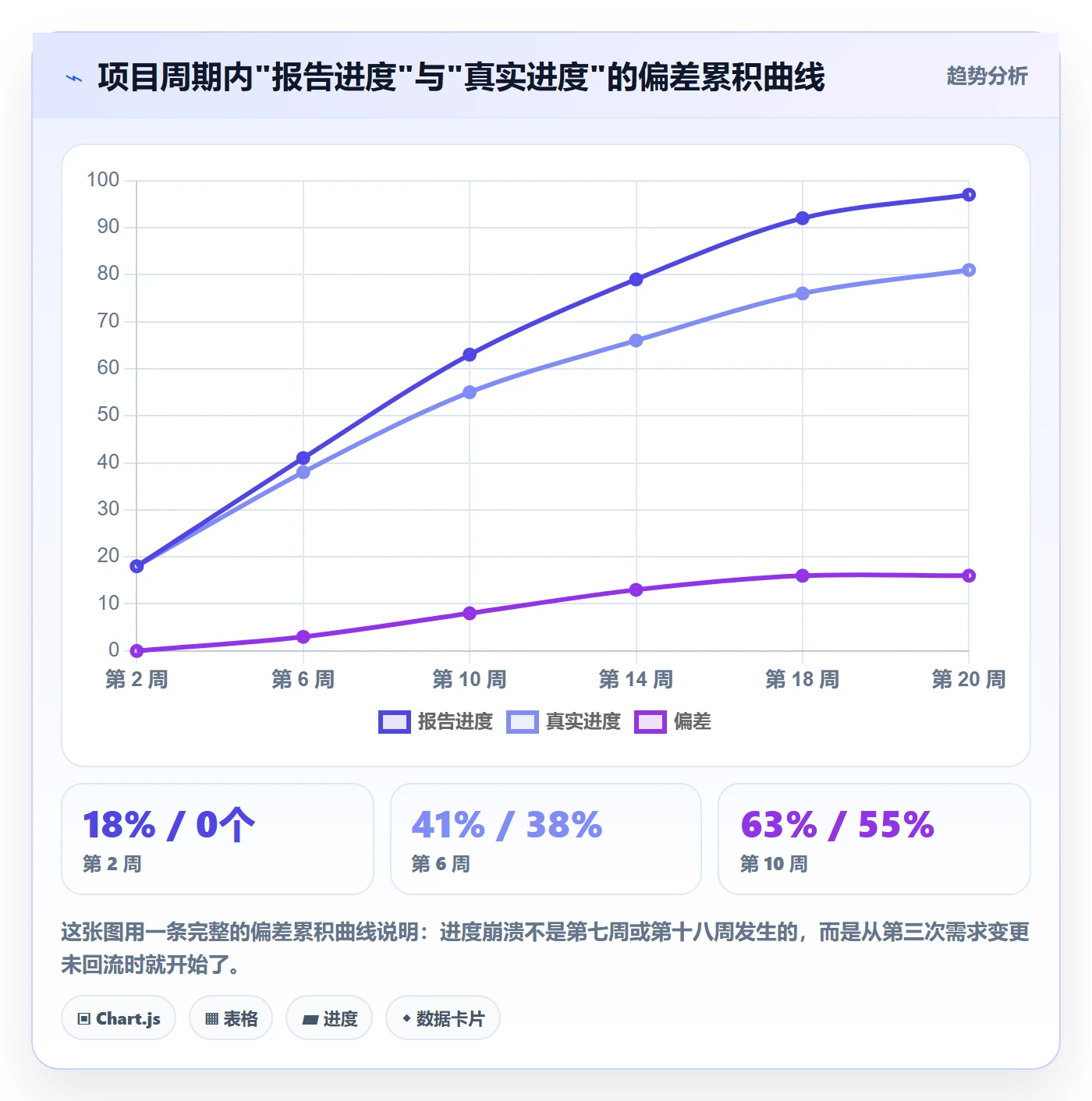

我统计过一个 22 周的项目:期间发生 47 次需求变更,其中只有 19 次正式回流到了基线。剩下 28 次的工时,被"消化"在了团队加班里,没有体现在任何一份进度报告上。这就是为什么很多项目"进度看起来一直正常,最后却突然崩盘"。
4. 场景四:周报成了汇报材料,而不是采集工具
我见过太多团队的周报流程是:周五下午,一线凭记忆回想本周做了什么,写三行字,PM 汇总成表,周一上午发出去。这个流程里,数据在产生的第一秒就已经经过了美化,因为写周报的人知道这份周报会被上级看到。
采集和汇报必须分离。采集要匿名化、低摩擦、允许暴露卡点;汇报是另一件事。

三、五个常见误区,我几乎在每个项目里都能看到
下面五条,按"危害程度"排序,第一条和第五条最容易被当成理所当然。

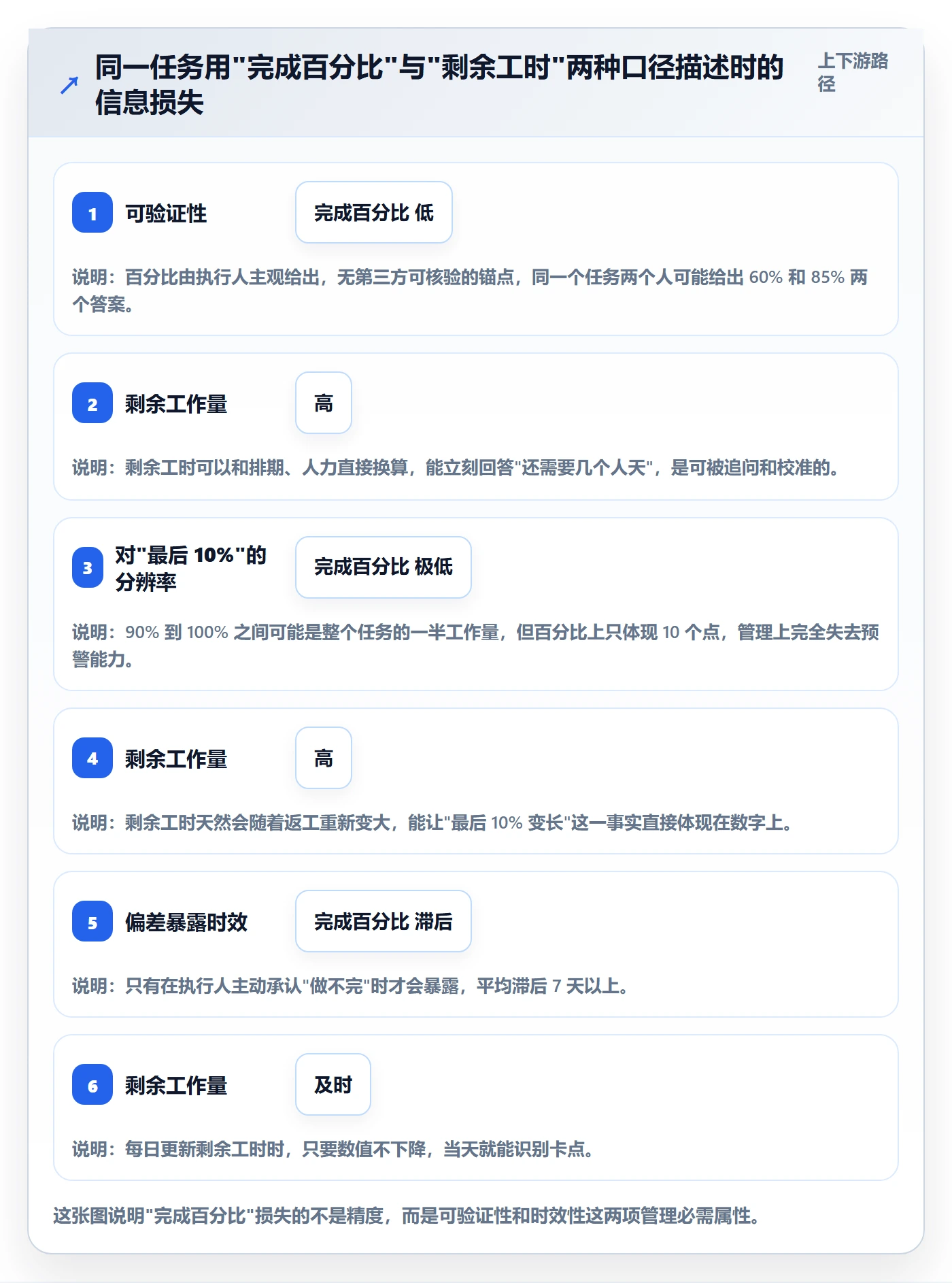

1. 误区一:用"完成百分比"作为核心进度指标
完成百分比有三个致命问题:一是主观,二是不可验证,三是它对"最后 10%"完全没有分辨率。
心理学上有个现象叫"90% 综合征":一个任务做到 90% 的时候,剩下的 10% 往往需要和前面 90% 一样长的时间。完成百分比无法反映这一点,它只会让你以为"快了"。
我的替代方案是剩余工作量估算。不问"做了多少",只问"还需要多少小时"。

2. 误区二:把计划排满,不留缓冲
我早年做计划时喜欢追求"资源利用率 100%",觉得这样才叫高效。事实证明这是灾难性的。100% 利用率意味着任何一个环节的任何一次延误,都会直接传导到交付日期,没有任何吸收空间。
现在我的经验值是:关键路径上保留 10%~15% 的缓冲,非关键路径上保留 20%~25%。这个缓冲不是给团队摸鱼用的,是给不确定性用的。
3. 误区三:把所有任务都标记为"关键且紧急"
我接手过一个项目,任务列表里 78% 的任务被标为"高优先级"。当所有事都紧急时,优先级这个字段就等于不存在,团队只能按"谁催得凶"来排序。
正确的做法是:只有位于关键路径上、且浮动时间为零的任务,才配得上"关键"这个标签。在我的团队里,这个比例通常控制在 15%~25%。
4. 误区四:进度会议只对表、不对差
典型的低效进度会是这样的:每个人按顺序说"我这边正常""我这边还在做""我这边没什么问题",会议结束,什么决策都没产生。
我现在的会议规则只有三条:只讨论有偏差的任务、每个偏差必须当场决定"追平/接受/变更基线"、没有偏差的任务直接跳过。会议时长从 90 分钟压缩到了 25 分钟。
5. 误区五:用表格加人工汇总做进度管理
这里我得说一句得罪人的话:50 人以下、单项目、周期短于 3 个月,用表格完全够用。但一旦跨过这三个条件中的任意两个,人工汇总就会成为瓶颈。
原因不是表格不好,而是人工汇总有三个无法绕开的成本:汇总本身耗时、汇总过程必然失真、汇总结果无法实时。我测算过,一个 100 人规模、5 条并行工作流的项目,PM 每周花在进度汇总上的时间大约是 6~8 小时,而这 6~8 小时产出的仍然是滞后 3~7 天的数据。

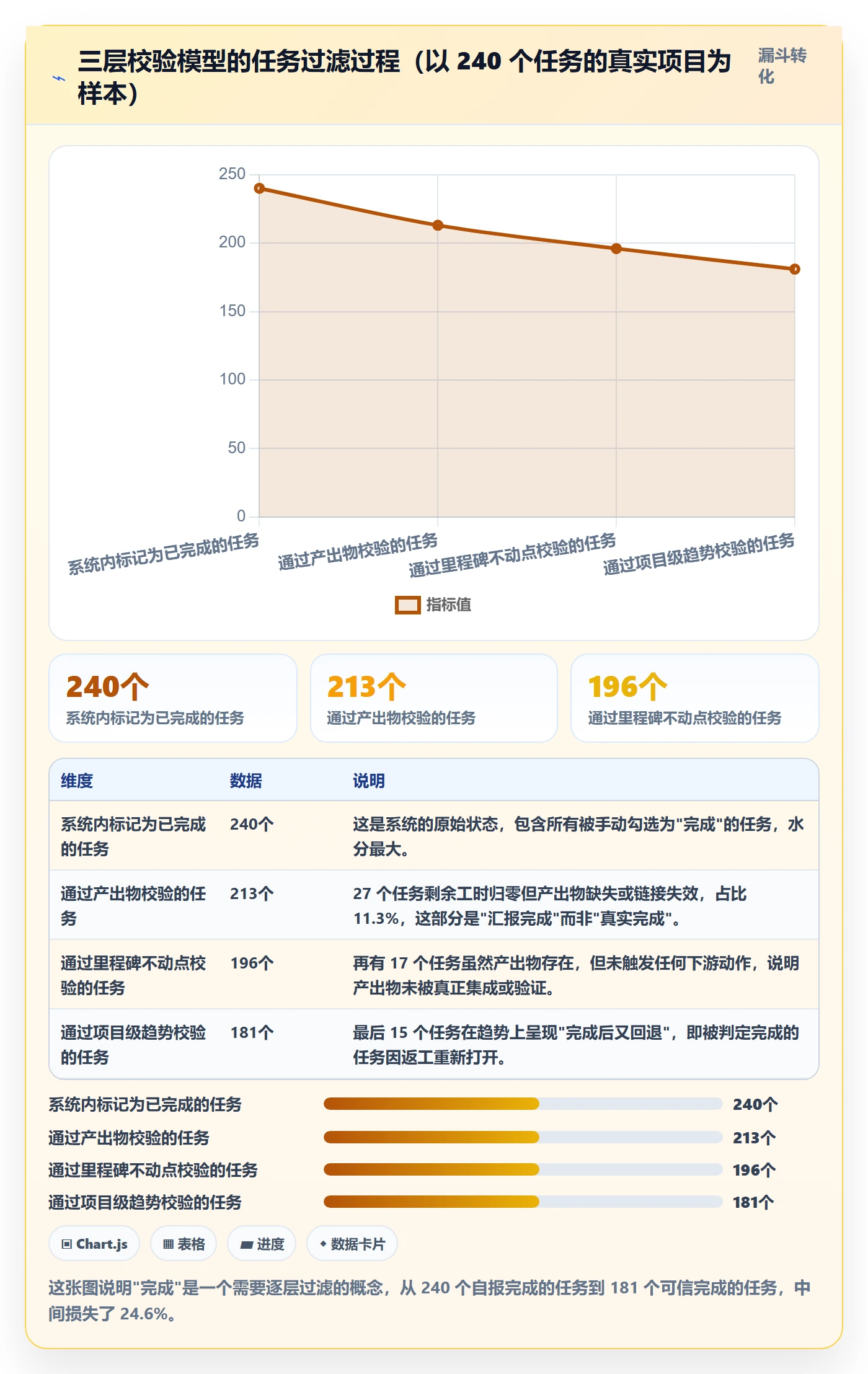

四、专业判断逻辑:实际进度的三层校验模型
我一直认为,判断实际进度不能只看一个维度,因为任何单一指标都可以被"经营"得很好看。我的做法是三层层级校验,从下往上,每层解决上一层的盲区。
1. 第一层:任务级校验,剩余工时与产出物双验证
这一层解决的是"任务到底做没做完"。两个条件必须同时满足:任务在系统里的剩余工时归零,且绑定的产出物可被访问。
具体到操作上,产出物通常是这几类:合并进主干的代码提交、通过评审的文档链接、可在测试环境复现的用例执行记录。只有剩余工时归零但产出物缺失的任务,一律标记为"疑似未完成",进入下一轮核查。
2. 第二层:里程碑级校验,找"不动点"
这一层解决的是"任务完成了,但项目是不是真的推进了"。
我借鉴了一个叫"不动点"的思路:在每个里程碑上,找一个可以被外部人员独立验证的、不可伪造的事实。比如"主干分支上存在一个可部署的构建产物",比如"三个下游团队已经开始基于该接口联调"。
不动点的价值在于它无法通过汇报口径来美化。你可以说进度完成了 85%,但你没法让一个不存在的构建产物出现。
3. 第三层:项目级校验,趋势线与挣值
这一层解决的是"照这个速度,什么时候能到"。
我常用的三个指标:速率趋势(过去 4 周每周完成的任务数或故事点)、范围变化率(新增需求工时 ÷ 原计划工时)、剩余工作趋势(剩余总工时是下降、持平还是上升)。
我的经验判断是:如果剩余工作趋势连续两周持平或上升,无论团队怎么解释,项目都已经进入危险区。这不是预测,这是事实。

五、可落地的操作步骤:八步把实际进度管起来
这一节是我在实际项目里反复使用的流程,顺序不要打乱,因为前一步是后一步的输入。
1. 第一步:拆解到"可交付物"层级,而不是活动层级
错误拆法:"开发用户模块"。正确拆法:"用户注册接口提供 GET /user/profile,返回结构见文档 v1.2,通过测试用例 TC-101 至 TC-115"。
判断标准很简单:如果一个任务无法回答"做完了长什么样",它就是活动,不是可交付物,需要继续拆。
2. 第二步:为"完成"写一个所有人都认的验收条件
这一步我建议直接写进文档,并且在项目启动会上逐条过一遍。示例如下:
任务完成定义(Definition of Done)v1.0
代码已合并至主干分支,且 CI 流水线全绿
已补充单元测试,新增代码行覆盖率 ≥ 70%
接口文档已更新至最新版本并被下游团队确认
已部署至测试环境,主流程用例可完整执行
剩余工时字段已由执行人本人置零
未全部满足者,任务状态保持"进行中",不进入进度统计
这份清单看起来啰嗦,但它是后面所有进度数据可信的前提。没有 DoD,进度统计就是在统计主观感受。
3. 第三步:建立基线并冻结,变更走正式流程
基线不是不能改,而是改必须留痕。我的要求是:每一次基线变更都要记录变更原因、影响工时、影响的关键路径节点。这样到项目后期,你能准确回答"这 22 周里,有多少延误是外部变更导致的,有多少是执行问题"。
4. 第四步:建立日级采集机制,把采集成本压到最低
采集必须是"顺手完成"的,否则一定会流于形式。我的做法是:每个任务只有一个字段需要每天更新,剩余工时。其他字段(状态、负责人、优先级)在一周内基本不变,不需要频繁维护。
一个任务每天更新剩余工时,耗时大约 15 秒。一个人平均并行 4 个任务,一天 1 分钟。这是我认为投入产出比最高的一分钟。
5. 第五步:盯关键路径和浮动时间,而不是盯所有任务
关键路径的识别方式每个工具不同,但判断逻辑是一样的:从项目起点到终点,找出耗时最长的那条任务链;这条链上任何任务的延误,都会直接推迟交付日期。
浮动时间则是另一件事:非关键路径上的任务,允许延误多久而不影响关键路径。当某个非关键任务的浮动时间被消耗到只剩 20% 时,我会把它提前升级为关注项,而不是等到它变成关键任务才反应。
6. 第六步:为偏差设定分级和升级机制
我用的是三级机制,团队提前约定好,避免每次都要临时争论。
- L1(任务级):延误 ≤ 1 天,执行人自行消化,不通知。
- L2(工作流级):延误 2~3 天,或浮动时间消耗超过 50%,工作流负责人当天处理。
- L3(项目级):延误 > 3 天,或影响关键路径,PM 在 4 小时内召集决策会,输出"追平/接受/变更基线"三选一的结论。
关键在最后那句:每个 L3 偏差都必须有一个明确的去向,不允许"再观察观察"。
7. 第七步:让变更回流到基线
变更回流的具体动作是:新增需求 → 评估工时 → 写入基线 → 更新关键路径 → 重新计算预测交付日期。
我想强调一个容易被忽略的点:回流不是加个数字就完了,它会改变关键路径。我见过一个项目,因为新增了一个原本不在关键路径上的第三方对接需求,整条关键路径被重写了,预测交付日期从第 22 周推到了第 27 周。如果不变更基线,这个变化根本不会有人知道。
8. 第八步:每周做一次预测复盘,而不是进度汇报
复盘的问题只有三个:上周的预测和实际差多少?差在哪里?这次的偏差需要调整什么?
我坚持做这件事两年多,最大的收获是:团队的预测能力真的会变准。第一个项目我的预测误差是 ±7 天,到第五个项目降到了 ±2 天以内。预测精度本身就是一种组织能力。

六、工具与案例:为什么 100 人以上的组织必须换思路
前面讲的是方法。但当组织规模跨过某个门槛后,方法必须落到工具上,否则无法维持。这一节我用 PingCode 的实际落地经验来说明。
1. 中大型组织的三个硬约束
PingCode 主要服务中大型企业及 100 人以上组织,这个定位不是营销话术,而是它确实解决了三个小团队不会遇到的问题。
- 约束一:多项目并行下的口径统一。当组织内同时跑 8 个项目、涉及 12 个团队时,如果每个项目用自己的字段定义"完成",组织层面就无法做任何横向比较。
- 约束二:跨层级的可见性。高层要看项目组合健康度,中层要看里程碑,一线要看自己的任务。同一份数据必须在三个层级上以三种粒度呈现,人工做这件事是不可能的。
- 约束三:审计与合规留痕。基线变更、进度调整、审批路径必须可追溯,这在受监管行业是硬性要求。
2. 私有化部署解决的是什么问题
PingCode 支持私有化部署,这一点对中大型组织的意义,不只是"数据放在自己机房"这么简单。
我参与的其中一个项目,客户是制造业集团,他们的顾虑有三层:代码和需求文档不能出内网、要接入集团统一身份认证、要满足等级保护测评要求。这三个诉求,公有云 SaaS 模式基本无法同时满足。
私有化部署之后,他们才第一次做到了"把进度数据真正沉淀到组织内部",而不是散落在十几个 Excel 和聊天记录里。这里我想说一句实话:私有化部署的运维成本是真实存在的,需要有人负责升级、备份、监控。规模不到 100 人的组织,我不建议优先考虑这条路。
3. 从 Jira 平滑迁移的实操细节
我经手过两次从 Jira 迁移到 PingCode 的过程,一次是 130 人,一次是 260 人。PingCode 支持 Jira 平滑迁移,但我必须说,"支持迁移"和"迁移得好"是两回事,关键在你迁移前的准备工作。
我总结的迁移检查清单如下:
- 先做字段映射表,不要先动数据。把 Jira 里的自定义字段逐个过一遍,明确哪些要保留、哪些要合并、哪些要废弃。我们第一次迁移时跳过了这步,结果迁过来 40 多个字段,其中 17 个没人知道是干什么的。
- 历史数据分两批处理。近 12 个月的数据全量迁移,更早的只迁工单编号和标题,正文归档到文件服务器。这样能把迁移量砍掉 60% 以上。
- 工作流先简化再迁移。Jira 里积累的工作流往往有十几条分支,很多是历史遗留。迁移前先收敛到 3~5 条主流程,迁移后的维护成本会低一个数量级。
- 用两个迭代做双轨并行。不要一次性切换。我们第二次迁移时,让两个团队先在新平台上完整跑两个迭代,确认无阻塞后再全员切换,避免了大规模停摆。
- 迁移后立刻重建进度报表。这是最容易被忽略的一步。旧报表的逻辑是基于旧字段的,迁移后必须重建,否则管理层会看到一堆空值。

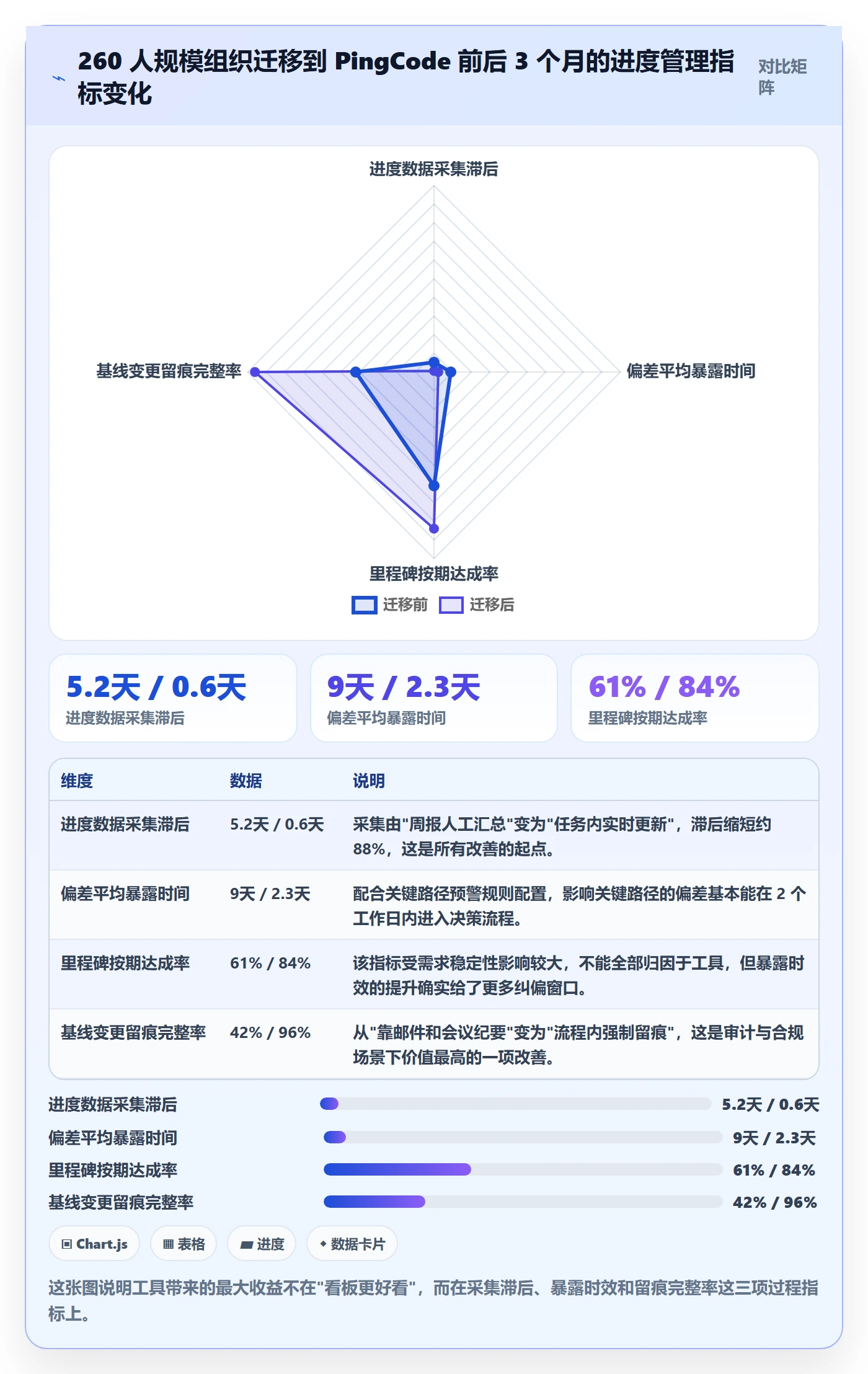

4. 一次迁移后的进度指标观察
下面这组数据来自第二次迁移(260 人规模)前后各 3 个月的对比。我要说明的是,这是项目现场观察值,不是厂商公开数据,样本规模有限,请当作参考而非结论。

5. 工具帮不了的三件事
我不想把工具说得太万能。有三件事,无论用什么平台都必须由人来解决。
第一,任务拆解的质量。工具只能展示你拆出来的任务,拆得粗,展示得再漂亮也没用。
第二,"完成"的文化。如果团队文化是"尽量报喜",那么再严格的字段约束也会被"先勾上再说"绕过。
第三,关键路径的识别正确性。工具能算出依赖关系和路径,但依赖关系是人工维护的,维护错了,算出来的关键路径就是错的。
七、不同情况下的行动建议
这一节我按团队规模和项目特征分类,给出我的具体建议。请注意,我建议的是"做什么",而不是"用哪个产品"。
1. 10 人以内的小团队
建议:不要引入复杂的进度管理流程。用一块共享看板、每天一次 15 分钟站会、每周一次预测复盘就够了。
这个阶段最该投入的不是流程,而是建立"可交付物定义"的习惯。哪怕只用一张表格,只要每个任务都写清楚了"完成长什么样",你就已经超过 80% 的团队了。
2. 10~50 人的单项目团队
建议:引入剩余工时字段和三级偏差机制。这两个动作成本极低,但能解决绝大部分"进度看起来正常但实际崩了"的问题。
工具层面,轻量级协作平台足够,重点是把关键路径显性化。这个规模下最容易犯的错是"所有人都觉得项目在正常推进,但没有人知道哪条链是不能延的"。
3. 50~100 人的多工作流团队
建议:必须让进度数据从"人工汇总"转向"系统聚合"。这个规模是人工汇总的临界点,跨过去之后,PM 的时间会被汇总工作吃掉。
同时要开始做跨工作流的口径统一:定义统一的工作项类型、统一的完成标准、统一的优先级规则。这件事越早做越省钱。
4. 100 人以上的多项目组织
建议:按项目组合维度管理,而不是按单个项目。此时最该关注的不再是某个任务是否延期,而是资源在项目之间的分配是否合理、哪个项目正在悄悄吸走其他项目的资源。
这个规模下,工具的迁移成本和收益会同时变得显著。如果组织同时有数据合规要求,PingCode 这类支持私有化部署的平台会是比较自然的选择。
5. 外包或供应商占比高的项目
建议:把验收节点前移,用"可运行交付物"代替"进度说明"。不要试图管理外包团队的内部任务列表,那是管不到的。
我的做法是在合同里写清楚:每周提供一次可运行交付物,延迟交付按周扣减进度款。把管理动作转化为合同条款,比在会上反复催要有效得多。

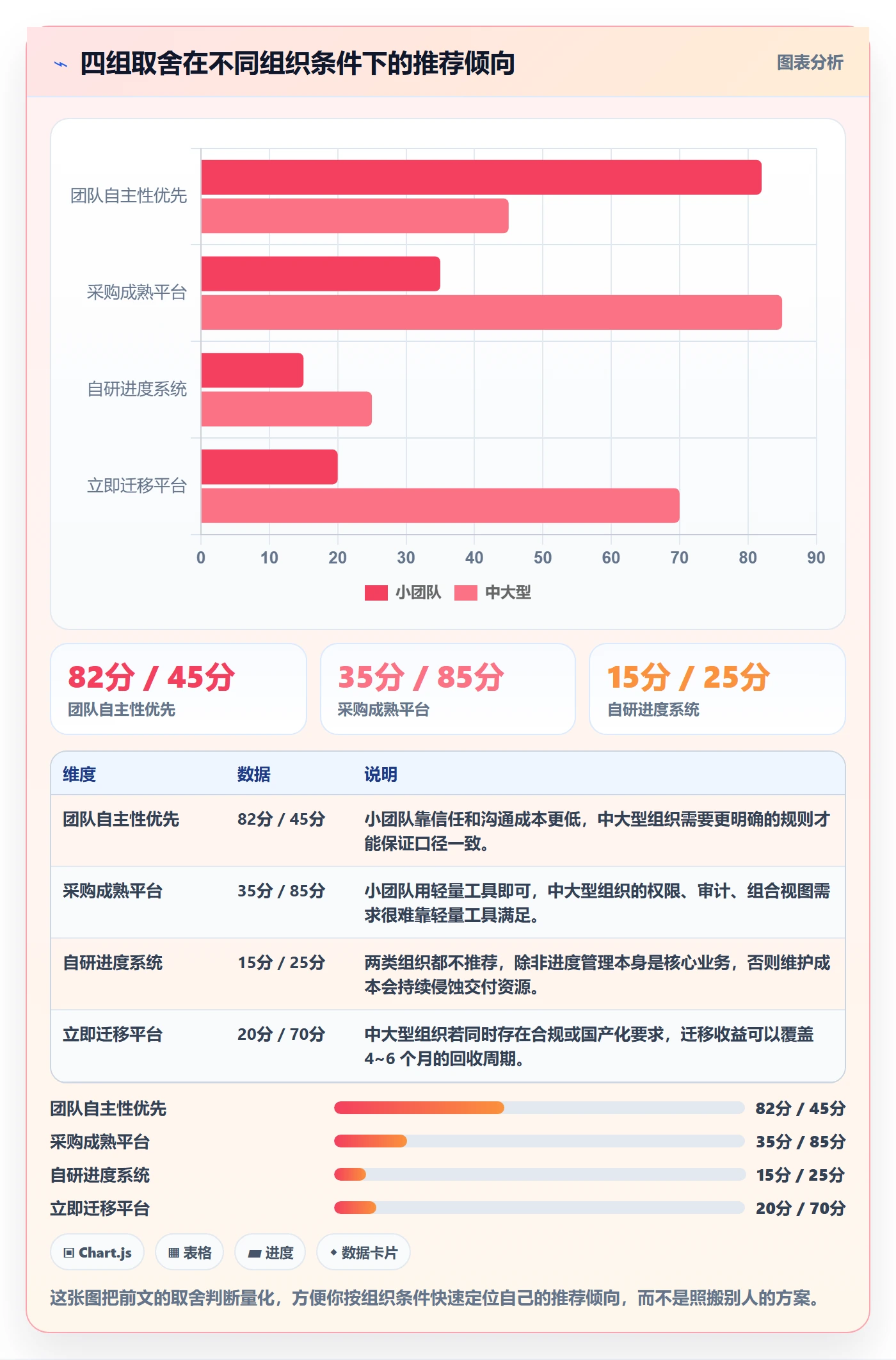

八、不同情况下的取舍
进度管理没有银弹,本质上是一系列取舍。下面四组取舍,我认为是项目负责人必须主动做出的决策。
1. 精度与采集成本的取舍
你可以把采集精度做到小时级,代价是团队每天要花大量时间维护数据;也可以做到周级,代价是偏差暴露滞后。
我的判断标准是:采集成本不应超过团队总工时的 3%。一个 100 人团队,每周 3% 大约是 120 人时,如果采集超过这个量,说明采集机制设计得太重了。
2. 强管控与团队自主性的取舍
强管控的好处是数据一致、可比较;代价是一线会感到被监视,可能诱发"数据美化"。
我的做法是分层容忍:任务级的更新允许模糊(比如"大约还需要 6 小时"),但里程碑级的验证必须严格(必须有可验证的产出物)。这样既保留了一线的自主空间,又保住了项目的判断准确性。
3. 自研与采购的取舍
我见过的自研进度管理系统的结局,大多是三个月后变成半废弃状态。原因是自研团队往往只满足了"看板"这个表层需求,没有能力持续维护关键路径计算、权限模型、审计留痕这些隐性需求。
我的建议是:除非进度管理本身就是你的核心业务,否则不要自研。把工程资源投在业务交付上,进度管理用成熟平台解决。
4. 迁移成本与长期收益的取舍
迁移到一个新平台,短期一定是亏的。我测算过第二次迁移,260 人规模,全员培训加数据校验,累计投入大约 420 人时,前两个迭代的效率会有明显下降。
但这个投入的回收周期大约是 4~6 个月。判断要不要迁,我的标准是:如果现有方式的每周汇总成本超过 5 小时,或者组织有私有化、合规、国产化的硬性要求,那就值得迁;否则先优化流程,别急着换工具。

九、把进度管理变成组织能力:三件下周就能做的事
写到这儿,我想回到最开始那个 130 人的项目。它最终延期了 5.5 周,但真正的教训不是"延期了",而是我们在第 20 周才知道会延期。如果那个信息在第 8 周就出现,我们至少有三个可选的应对方案;在第 20 周,我们一个都没有。
所以我对"实际进度"的最终理解是:它不是一张报表上的数字,而是组织对自身未来的一次诚实预测。能不能做出这个预测,取决于你的数据采集够不够快、口径够不够统一、偏差升级够不够果断。
如果你读到这里,我建议下周先做这三件事,按顺序做,不要跳步。
- 给接下来 10 个任务补上"可交付物定义"。不问"做多少了",只问"做完长什么样、怎么验证"。这一件事的成本是半小时,收益是让之后所有的进度讨论有据可依。
- 把进度汇报从"完成百分比"改成"剩余工时"。在下次进度会上直接试一次。你会立刻发现哪些任务其实卡了很久,因为剩余工时会连续几天不下降。
- 和团队约定一个偏差升级规则。哪怕先只约定一条:"任何影响关键路径、或者延误超过三天的任务,必须当天让 PM 知道。"规则可以粗,但必须有。
这三件事做完,你对实际进度的掌控会发生肉眼可见的变化。至于要不要上平台、要不要私有化部署、要不要迁移,那是三到六个月后的问题。先把方法跑通,工具永远是为方法服务的,而不是反过来。
常见问题解答(FAQ)
1. 项目进度百分比总是「看起来」完成了80%,怎么才能算出真实的实际进度?
我带过几个研发项目,每次周报都是90%,到最后一周突然发现还有一半没做完。我一直想不明白,到底是团队在虚报,还是我自己没把「完成」这两个字定义清楚?这种估不准的进度,汇报给老板的时候我自己心里都没底。
核心是先让「完成」变成可核验的事件,而不是主观百分比。我的做法是给每类任务定准入准出:开发任务的完成等于代码合并到主干加自测通过并留下测试记录,文档类的完成等于评审通过且结论记录在案。进度只按已完成任务数除以总任务数,或已完成人天除以总人天来算,不用成员口头估的百分比。
经验上,任务颗粒度在1到3人天时,按任务数打的进度误差通常在正负5%以内;如果颗粒度是两周一个大模块,同一个项目误差能到30%以上,因为没人愿意在大任务上填10%。另外必须区分计划完成率和实际完成率,每周固定一个时点从任务系统里导出快照,而不是让成员临时回忆。
最后把里程碑的完成判定放在可演示的产出上,能跑通的demo、能点开的页面才算完成,演示不了就不算。这样做前期会有人抱怨麻烦,两周后基本没人敢报虚数。
2. 团队成员报进度总说「差不多了」,怎么让进度反馈既真实又及时?
我当项目负责人最怕的一句话就是「快了」。追问半天也说不清卡在哪,我也不想天天盯着人,显得不信任。可等真爆雷的时候,离交付只剩三天,什么都来不及了。到底有没有办法让人主动说真话?
我的经验是两条腿走路:降低汇报成本,提高失真成本。降低汇报成本的做法是不要让人写长周报,把汇报嵌进任务流,成员只要更新自己任务的状态和一个阻塞项字段,5分钟内能完成。
提高失真成本的做法是约定卡住了必须当天提,并且事先说清,一旦因为没及时上报阻塞导致里程碑延期,复盘只讨论机制不讨论人,让上报阻塞变成一件安全的事。具体我用三个固定动作:每天15分钟站会只问三件事,昨天完成了什么、今天做什么、有什么阻塞,阻塞当场指定责任人和时限;
每周只重点看关键路径上任务的状态变化,不看总百分比;每两周做一次里程碑演示,用可运行的产物说话。验证真实性的土办法是,随机挑一两个自称80%的任务,让负责人当场演示或讲清剩下的具体步骤,讲不出剩余任务清单的,基本就是拍脑袋填的。
数据口径上我更信剩余工作量而不是已完成百分比,让成员只估还需要几天,人对剩余量的判断通常比完成率更准。
3. 任务要拆到多细,进度才管得住又不会把团队累死?
我拆得粗的时候进度完全失控,拆得细的时候团队又抱怨我在做微观管理,说每天光更新任务状态就要花一个小时。我自己也烦,到底有没有一个相对靠谱的拆分标准?
我的经验值是把任务控制在1到3人天,最长不超过5人天。判断依据是,小于1人天的任务,管理成本会超过它带来的可见性,成员一天要改十几次状态;大于5人天的任务,一旦延期你发现得太晚,而且完成度无法量化,只能靠感觉填百分比。
拆分时用可交付动词开头命名,比如「完成登录接口并跑通联调用例」,而不是「登录模块开发」。层级上一般三层就够:里程碑一到三个月、工作包一到两周、任务一到三天,不要再往下拆子任务,否则任务系统会变成待办清单垃圾场。
还有一个容易被忽略的细节,拆分工作应该由执行的人参与一起做,而不是项目负责人一个人拆完分配下去,别人拆的任务颗粒度再合理,执行者也不认。自查标准很简单:任何一个任务,如果负责人不能在一句话里说清「做完之后拿什么证明」,那它就还没拆到位。
4. 发现进度已经落后,该先加人还是先砍范围?怎么判断用哪一招?
项目延期的时候我最纠结。老板的第一反应是加人,团队的第一反应是加人没用,我自己也听过人月神话,但心里又没底,到底什么情况下加人是真的有效?总不能每次都用「加人没用」当挡箭牌吧。
我一般先看落后发生在哪条路径上,再决定动作,顺序是先确认是不是关键路径,再谈赶工。如果落后的是关键路径上的任务,加人往往无效甚至更慢,因为新人的沟通和熟悉成本会吃掉收益,这时候优先用三个动作:砍范围,把当前里程碑里非必需的功能挪到下一期;调顺序,把不依赖前置的任务并行做、把评审和测试左移;
争取时间,尽早跟干系人明确谈延期,越早谈成本越低,临期一周才谈基本只能接受质量妥协。如果落后的是非关键路径且本身有浮动时间,那它未必影响交付,先记录不动手。加人真正有效的场景只有两个:任务本身可并行,比如大量独立用例执行或多个独立模块;以及团队已经有成熟规范和文档,新人能在一两天内上手。
给一个可量化的口径,任务可并行度超过60%、且剩余工期大于新人上手时间的两倍,加人才可能净收益为正。无论用哪一招,变更都要同步回计划并重新基线一次,否则下周你还是在跟一个已经作废的计划比进度,只会越比越焦虑。
核心关键词
文章包含AI辅助创作:进度管理如何做好实际进度?项目负责人最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/419008
读者评论
文中的偏差累积曲线和我所在项目几乎一致,但有个疑问:需求变更不回流基线,很多时候不是团队不想回,而是变更评审本身就没有触发进度重估的机制。加一条“变更通过后48小时内必须更新排期”的硬规则,可能比要求PM主动跟踪更有效。
关于外包模块的处理我有不同经历。要求每周提供可运行交付物在理论上很好,但实际中很多外包合同是按里程碑付款的,周级交付物会直接增加他们的成本,最后往往变成敷衍一个能跑但没测试的东西。更现实的做法可能是在合同里把验收颗粒度写细,而不是靠过程管理去补。
工具内状态实时更新滞后只有0.5天这个数字,我持保留态度。状态是否真实取决于更新的人有没有动力说真话。如果团队文化还是“报忧会被追责”,再实时的工具也只是把美化后的数据提前录进去而已。采集频率和采集真实性是两个问题,后者可能更难解决。
