去年我接手一个 37 人的产品研发协同项目,上线前 14 天,团队每天在群里同步"进度 90%",最后一次评审会发现,真正具备可交付条件的功能只有 6 个,而计划里是 17 个。剩下那 11 个,卡在 5 个不同的人身上,每个人的回答都是"快了,就差联调"。
那 14 天让我彻底改掉了一个习惯:不再问"进度怎么样",而是问"你现在能给我看什么证据"。这两个问题听起来只差几个字,但前者拿到的是情绪,后者拿到的是事实。
这篇文章讲的就是这个转变背后的完整方法。产品经理做进度跟踪,从 0 到 1 到底要建什么、躲什么、放弃什么,我会把我踩过的坑、用过的判断规则、以及在中大型团队里验证过的数据,尽量写清楚。
一、先说结论:进度跟踪的本质是管理"信息不确定性"
绝大多数产品经理对"跟踪"的第一反应是"催"。每天问一遍、每周开一次会、月底看一次燃尽图。做了三年之后我发现,跟踪的价值不在于让你知道进度,而在于让你比风险更早到场。
如果一个项目的所有信息都是真实且实时透明的,你根本不需要跟踪,看板自己会告诉你一切。跟踪之所以存在,是因为信息在传递链路上必然衰减、延迟、被美化。
1. 跟踪的目标是"提前知道哪里会出问题"
我给跟踪定的唯一 KPI 是:从"问题发生"到"问题被发现"的时间差。这个时间差越小,团队的可控性越高。它不是"任务完成率",也不是"会议准时率"。
在 37 人项目那次复盘里,我们统计了 11 个延期功能的真实卡点发生时间,最早的一个在计划上线前 23 天就已经出现(接口联调依赖对方团队未排期),但我们直到上线前 6 天才知道。17 天的时间差,就是那次项目失控的全部原因。
2. 跟踪的最小闭环是"事实,偏差,决策"三步
很多人做的跟踪只有第一步。他们收集了一大堆状态,然后……就没有然后了。状态本身不会改变结果。
一个完整闭环应该是:拿到可验证的事实 → 和计划比对算出偏差 → 针对偏差做出一个明确决策(继续、加人、砍范围、改期、升级)。没有第三步的跟踪,本质上是记录,不是管理。
3. 跟踪颗粒度应该由风险决定,而不是由职级决定
这是我最想强调的一条。很多团队的错误做法是"老板要看,所以所有人都要每天填日报"。正确做法是:离关键路径越近、不确定性越高的任务,跟踪颗粒度越细;确定性高、可替代性强的任务,可以不跟踪到天。
我做过一次对比:同一个 60 人团队,在关键路径上采用"每日证据同步"、在非关键路径上采用"每周节点确认",管理耗时下降了约 40%,而问题平均发现时间仍然维持在 2 天以内。

二、真实场景:为什么你天天在跟,进度还是崩
把问题归因于"团队执行力差"是最省事也最没用的答案。我见过三种典型的失效场景,它们的失效机制完全不同,但表现出来的样子都是"到最后发现来不及了"。
1. 场景 A:50 人团队每晚填工时,依然延期
这个团队的管理动作非常规范:每晚 8 点前填工时,每周一发布项目周报,看板上每个卡片都有负责人、开始时间、截止时间。看起来无懈可击。
但他们跟踪的是投入,不是产出。一个人可以连续 5 天在一个任务上投入 8 小时,填出来的工时非常漂亮,而任务本身可能从第一天方向就错了。
更麻烦的是,工时数据具有"安慰效应",管理者看到大家都很忙,就默认项目在推进。直到集成测试阶段,才发现 30 多个任务只有"投入"没有"结果"。
2. 场景 B:10 人小团队不填工时,反而准时
另一个极端。一个 10 人创业团队,没有任何工时记录,没有燃尽图,甚至没有正式的项目计划。但他们有一个习惯:每次沟通结束前,必须给出一个可以在 48 小时内被验证的交付物,一个可点的链接、一段可运行的代码、一份可评审的文档。
这个团队的问题发现时间平均只有 1 天左右。原因很简单:交付物是骗不了人的。你说做完了,那就点开给我看。
3. 场景 C:跨部门项目,所有任务都完成,功能没上线
这是最隐蔽的一种。看板上所有任务的进度都是 100%,项目经理宣布项目完成,但功能就是上不了线。原因通常是三种:
- 依赖项没被跟踪,比如生产环境权限申请、第三方接口开通、合规审核;
- 任务的"完成"定义是"开发自测通过",而真正的完成定义是"可上线";
- 有一个隐藏的关键路径被拆散在多个非关键任务里,没有任何一个任务表现为延期。
这三种情况的共同点是:跟踪的对象错了。你跟踪了任务,但没有跟踪"上线"这个结果所依赖的完整条件集合。

三、拆解常见误区:六个让跟踪失效的习惯

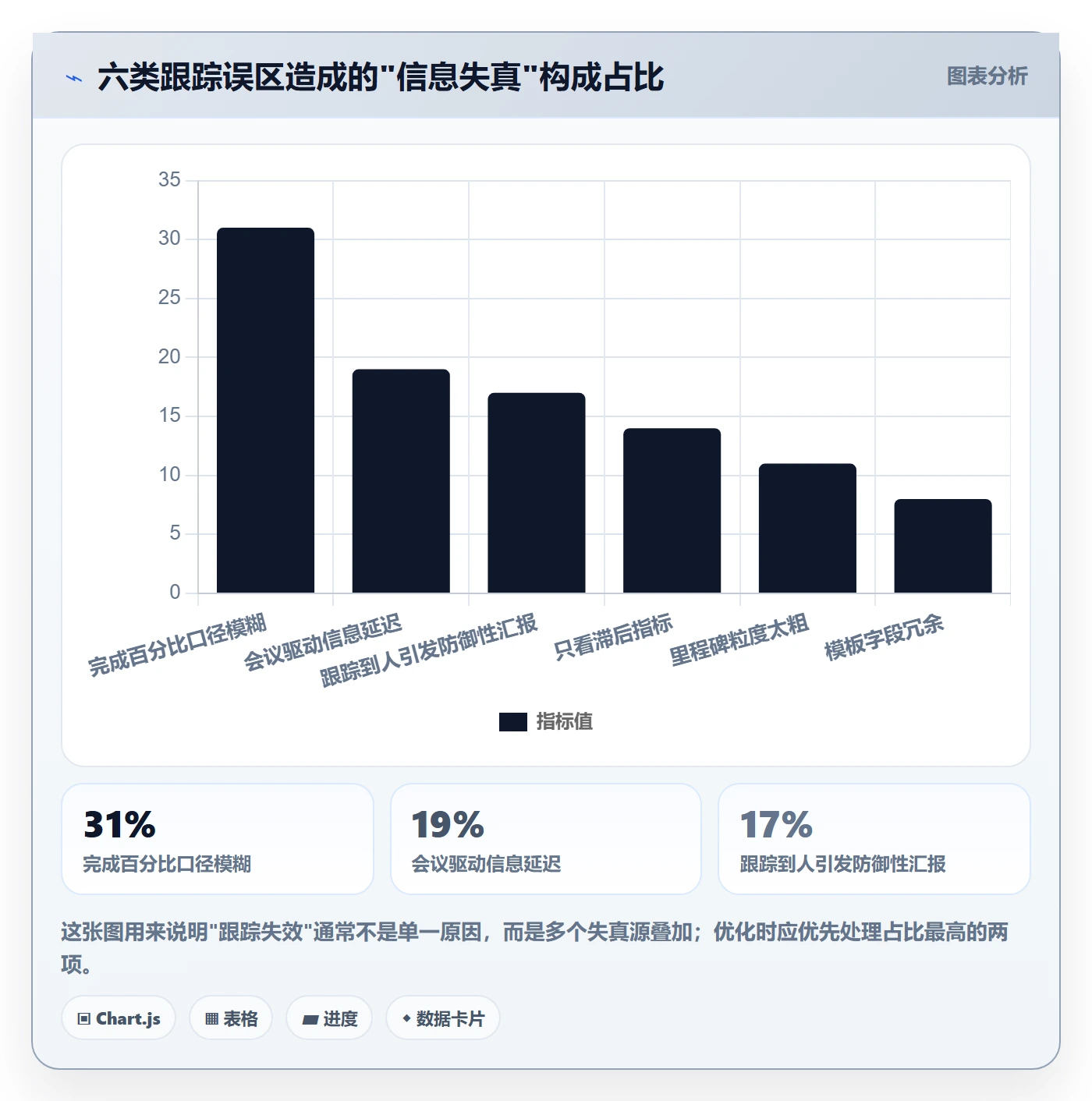

下面这六条,我在不同的团队里至少各见过三次。它们的共同特征是:看起来是在做跟踪,实际上在制造假信息。
1. 把"完成百分比"当进度
人的直觉对百分比完全不敏感。一个任务说"完成 80%",实际上可能是"代码写完了但没测",也可能是"想清楚了但没动手"。
80% 是项目管理里最危险的数字,因为剩余 20% 往往是难度最高的部分。我的做法是:要么用离散状态(未开始 / 进行中 / 待验证 / 已交付),要么用"剩余工作量"代替"完成百分比"。
2. 用会议代替跟踪
周会不是跟踪手段,周会是决策场合。如果一个团队只有在周会上才能获得项目信息,那这个团队的跟踪带宽就是每周一次。
我更倾向于把会议时间用来处理已经暴露的偏差,而不是用来收集状态。状态应该在看板上、在自动化报告里、在交付物链接里,随时能看到。
3. 跟踪到人,而不是跟踪到交付物
"张三这个任务做了几天了?"这种问法会立刻把话题变成对人的考核。人的本能反应是自保,于是信息开始失真。
更好的问法是:"这个模块的可演示版本什么时候能看到?"把跟踪对象从人转移到交付物,信息的真实性会显著提升。
4. 只跟踪滞后指标
延期、缺陷数、上线日期,这些都是滞后指标,它们告诉你已经发生的事。真正有价值的是前置指标:需求澄清完成率、接口联调准备度、环境可用性、关键路径上的剩余容量。
一个经验值:如果一块看板上超过 70% 的内容是滞后指标,这块看板对风险预警几乎没有作用。
5. 里程碑设置成"上线"
"6 月 30 日上线"不是一个里程碑,它是一个结果。真正的里程碑应该是可验证的中间态,比如"核心流程可端到端走通"、"性能压测达标"、"灰度环境验证通过"。
里程碑越接近"可演示",越能提前暴露问题。我通常要求一个季度级别的项目至少有 4 到 6 个可演示里程碑。
6. 工具里字段很多,但没人看
这是工具使用上的典型病。我给一个团队做过诊断,他们的项目模板里有 23 个自定义字段,实际被使用的只有 5 个,而这 5 个里有 3 个是自动同步的,人工填写的只有 2 个。
字段越多,填写意愿越低,数据质量越差。一个跟踪模板的自定义字段,建议控制在 8 个以内,并且每个字段都要能回答"谁会因为它做出什么决策"。

四、专业判断逻辑:三层跟踪模型
讲完误区,需要一个可操作的判断框架。我用了四年、迭代过三版,最终稳定下来的是"三层模型":事实层、偏差层、决策层。这三层缺任何一层,跟踪就会退化成记录或催办。
1. 事实层:只接受可验证的交付证据
事实层的定义很简单:任何一条状态更新,都必须能附上一个第三方可验证的证据。证据的形式可以不同,但必须存在。
- 代码类任务:可运行的提交记录或合并请求链接;
- 设计类任务:可评审的稿子或原型链接;
- 文档类任务:已发布的文档地址;
- 测试类任务:测试报告与通过率;
- 依赖类任务:对方给出的书面排期或已开通的权限截图。
如果一条任务没有任何形式的证据,它的状态只能是"进行中",永远不能是"已完成"。这一条规则看起来严格,但它把"我觉得做完了"和"我能证明做完了"彻底分开了。
2. 偏差层:三种偏差,用三种方式处理
拿到事实之后,要和计划比对。我关注三种偏差,它们的处理方式完全不同。
| 偏差类型 | 识别信号 | 典型处理方式 | 处理窗口 |
|---|---|---|---|
| 进度偏差 | 关键路径任务的实际开始或结束晚于计划 | 调整资源、压缩非关键路径、减少并行 | 2 个工作日内 |
| 范围偏差 | 需求增加或验收标准提高,但资源未变 | 明确砍范围或明确延期,不接受"默认做完" | 发现当天 |
| 容量偏差 | 剩余可用人天小于剩余估算工作量 | 补人、砍范围、拆阶段发布 | 发现当天 |
最容易出事的是容量偏差,因为它不体现在任何单个任务的状态里。所有任务都是"进行中",看起来很正常,但把剩余工作量和剩余人天一算,结论是根本做不完。
我的建议是:每周至少做一次全量容量核算,不只算关键路径,要算所有人。这个动作看起来笨,但它能提前 1 到 2 周告诉你项目会崩。
3. 决策层:只允许五种决策动作
偏差算出来之后,必须落到一个动作上。我把它收敛成五种,避免开完会"再观察观察":
- 继续:偏差在容忍范围内,保持原计划,记录但不干预;
- 加资源:偏差来自容量不足且任务可并行,补充人力;
- 砍范围:时间不可变,从需求池里移除优先级最低的项;
- 改日期:范围不可变、资源不可加,只能调整交付时间;
- 升级:偏差来自外部依赖或跨部门阻塞,需要更高层级介入。
一个健康的项目跟踪记录里,这五种动作应该都出现过。如果一个团队三个月只做过"继续"这一种决策,那跟踪就是形式主义。
下面是我实际用的一套判断伪代码,可以直接翻译成看板自动化规则或脚本:
// 进度跟踪三层判断伪代码
function assessTrack(item, today) {
const hasEvidence = item.evidence != null; // 是否存在可验证交付物
const planEnd = item.plannedEnd; // 计划完成日期
const canDeliver = item.actualDeliverableDate; // 实际具备交付条件的日期
const remainCap = item.remainingCapacityDays; // 剩余可用人天
const remainWork = item.estimatedRemainingDays; // 剩余估算工作量
// 第一层:事实层校验
if (item.status === "done" && !hasEvidence) {
return "无效状态:标记完成但无交付证据,回退为进行中";
}
// 第二层:偏差层识别
if (canDeliver === null && daysBetween(today, planEnd) return "进度偏差预警:临期仍无交付条件,2 个工作日内必须干预";
}
if (canDeliver === null && today > planEnd) {
return "进度偏差已发生:逾期未交付,触发范围裁剪评审";
}
if (remainCap return "容量偏差:剩余人天不足,必须补人 / 砍范围 / 改日期";
}
if (item.scopeChanges > 0 && item.resourceUnchanged) {
return "范围偏差:需求增加但资源未变,需明确取舍结论";
}
// 第三层:输出决策动作
return "正常推进:进入下一次周期核对";
}

五、案例与数据观察:一个 120 人团队的跟踪改造
下面这个案例来自一个真实的中大型研发组织,规模 120 人左右,分 4 个产品线、9 个交付小组,属于典型的"跨团队协同 + 多依赖"场景。我把可披露的部分整理出来。
1. 改造前的基线:问题不在意愿,在结构
改造前他们的问题不是不跟踪,而是跟踪得很累但没用。9 个小组各用一套自己的表格,状态口径互不相同,"完成"在 A 组指"开发自测通过",在 B 组指"已合并到主干"。
汇总一次项目状态需要 2 个人各花 1.5 天,做出来的周报还经常对不上。更关键的是,跨组的依赖项没有任何机制跟踪,全靠群里的口头承诺。
我统计了改造前 8 周的数据:按期交付率 61%,跨组依赖项平均阻塞时长 5.8 天,跟踪相关的人工统计耗时约 24 人时/周,问题平均发现时间 6.2 天。
2. 具体做了什么:三个动作,没有花哨的东西
- 统一状态口径:把 9 个小组的状态定义收敛成 5 个,并且每个状态都绑定了"允许流转的证据条件"。例如从"进行中"流转到"待验证",必须挂上可运行的构建或可演示链接。
- 把跨组依赖变成一级对象:依赖不再写在评论里,而是独立成条目,有提出方、承接方、承诺日期、实际可用日期四个字段,并且自动纳入双方的看板。
- 用规则代替人工汇总:他们引入了 PingCode 作为统一的项目管理平台。这个平台主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对这个规模的研发组织来说迁移成本和适配度都比较合适。改造的核心不是换工具,而是把前面两层逻辑(事实层、偏差层)变成系统里的自动化规则。
我特别想强调第三点:如果跟踪规则只写在文档里,它两周内就会失效;只有写进工作流,它才会被强制执行。他们用平台的工作流能力把"无证据不能流转状态"做成了硬约束,这一步是整个改造中最关键的。

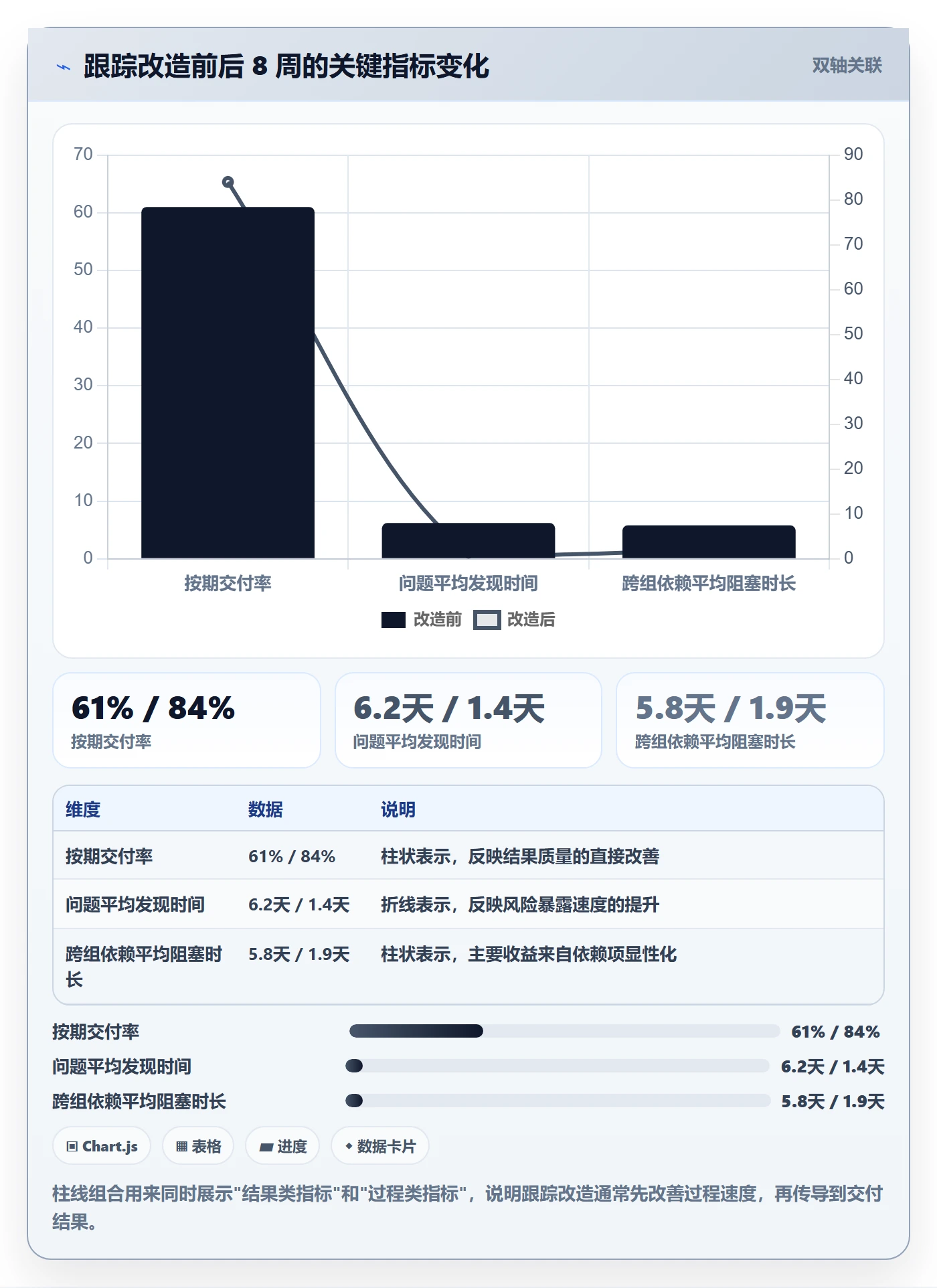

3. 改造后 8 周的数据变化
| 指标 | 改造前 8 周 | 改造后 8 周 | 变化幅度 |
|---|---|---|---|
| 按期交付率 | 61% | 84% | +23 个百分点 |
| 跨组依赖平均阻塞时长 | 5.8 天 | 1.9 天 | -67% |
| 问题平均发现时间 | 6.2 天 | 1.4 天 | -77% |
| 跟踪人工统计耗时 | 24 人时/周 | 4.5 人时/周 | -81% |
| 状态口径一致度 | 约 45% | 约 93% | +48 个百分点 |
| 月度延期功能数量 | 11 个 | 3 个 | -73% |
需要说明的是,这组数据不是纯粹的"工具收益"。其中大约一半来自流程和口径的统一,另一半来自依赖项的显性化和自动化预警。工具的作用是让好流程可以被稳定执行,而不是替代流程设计。
还有一个意外收获:改造后第 6 周,项目周会从 90 分钟压缩到 35 分钟。因为状态已经在系统里对齐了,会议只需要处理那 19% 真正需要决策的偏差,这正好对应我在上一层讲的那个漏斗。

六、不同情况下的行动建议
同一个方法在 8 人团队和 200 人组织里的落地方式完全不同。下面按四种典型情况给出具体建议,你可以直接对号入座。
1. 5 到 15 人小团队:靠交付物,不靠流程
这个规模最忌讳的是一上来就搞全套流程。我的建议是只做三件事:
- 每天一次 15 分钟站立会,每人只回答"昨天交付了什么可验证的东西";
- 所有任务必须有一个可点击的交付物链接,没有链接不算完成;
- 每周五花 20 分钟对齐下周的三个关键交付节点。
不要引入工时填报,不要做燃尽图,不要定义超过 4 种状态。这个阶段真正稀缺的是速度,不是规范。
2. 30 到 100 人中型团队:靠口径统一和关键路径
这个规模开始出现"信息跨不过小组边界"的问题。核心动作是把状态定义、完成定义、依赖管理三件事标准化。
我建议的做法是:统一 5 个状态、明确每个状态的证据要求、把跨组依赖变成独立条目、每周做一次全量容量核算。这个阶段可以开始用工具承载规则,但不必追求全量自动化。
3. 100 人以上或多团队协同:靠系统承载规则
到这个规模,靠人的自觉已经不可能维持一致性。必须把跟踪规则写进系统:状态流转的前置条件、依赖项的自动同步、偏差的自动预警、报表的自动生成。
这也是我前面提到的 PingCode 这类面向中大型组织的平台真正发挥价值的地方,它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,对于有数据合规要求或者正在做国产化替换的组织,迁移成本和落地难度都相对可控。但请记住,工具解决的是"规则能不能被稳定执行",不是"规则对不对"。
4. 有外包或供应商参与:靠验收节点和书面承诺
外部参与方的问题不是不配合,而是信息反馈天然延迟。我的做法是把跟踪单位从"任务"改成"验收节点",每个节点都要求交付物 + 书面确认。
具体来说:每个节点定义清晰的验收标准、约定承诺日期与实际可用日期两个字段、任何承诺变更必须书面记录。对外部依赖,口头承诺等于没有承诺。

七、不同情况下的取舍:跟踪永远是有成本的
很多讲跟踪的文章只讲"要做什么",不讲"要放弃什么"。但跟踪本质上是拿管理成本换风险可见度,这个交换不总是划算的,你必须清楚自己在放弃什么。
1. 颗粒度 vs 管理成本
跟踪颗粒度从"周"细化到"日",风险可见度会明显提升,但管理成本上升得更快。我做过一次测算:一个 60 人团队,从周粒度改成日粒度,每周额外增加约 38 人时的填写与核对成本。
我的判断规则是:只有关键路径上的任务值得日粒度跟踪,其余任务保持周粒度。关键路径通常只占全部任务的 15% 到 25%,但对交付日期的影响接近 100%。
2. 实时性 vs 稳定性
实时看板看起来很美,但如果团队为了维持"实时"而频繁更新状态,真正的深度工作时间会被切碎。我见过一个团队做到了状态每小时更新,代价是研发平均每天被打断 6 次以上。
更现实的做法是:状态每日一次批量更新,风险事件实时上报。把"日常同步"和"异常上报"分开处理,是性价比最高的组合。
3. 自建 vs 采购
自建跟踪系统的诱惑在于"完全贴合业务",但隐性成本极高:需求迭代、权限体系、数据迁移、稳定性维护,这些成本通常在第 12 到 18 个月集中爆发。
我的经验判断是:除非跟踪逻辑本身是你的核心竞争力,否则不要自建。对于 100 人以上的组织,选择支持私有化部署、支持从主流工具平滑迁移的成熟平台,通常是更稳的路径,既能满足合规要求,又不用承担长期维护成本。
4. 数据透明 vs 团队信任
这是最微妙的一条。跟踪数据一旦被用于绩效排名,团队就会开始"管理数据"而不是管理交付。
我的做法很明确:跟踪数据只用于风险决策,不进入个人绩效评价。这条规则必须公开讲、反复讲。否则你会在三个月内看到数据质量断崖式下降。
| 取舍维度 | 选择 A | 选择 B | 我的建议 |
|---|---|---|---|
| 跟踪颗粒度 | 日粒度,风险可见度高,成本高 | 周粒度,成本低,风险滞后 | 关键路径日粒度,其余周粒度 |
| 更新频率 | 实时更新,信息新鲜,打断多 | 每日批量,节奏稳,延迟一天 | 日常批量 + 异常实时 |
| 系统建设 | 自建,贴合度高,长期成本高 | 采购,上线快,需适配 | 非核心能力一律采购 |
| 数据用途 | 纳入绩效,执行力强,数据失真 | 仅用于决策,数据真实,约束弱 | 只用于决策,并公开承诺 |

八、0 到 1 的落地路线:30 天跟踪体系搭建计划
如果你现在手上就有一个正在跑的项目,想从零把跟踪搭起来,我建议按下面这个 30 天节奏走。不要一次性全上,容易崩。
1. 第 1 周:只做一件事,定义"完成"
把团队当前使用的所有状态拿出来,收敛成 5 个以内,然后给每个状态定义证据要求。这一周不要碰工具,不要改流程,只是把定义写清楚并让所有人确认。
产出物:一张状态定义表,包含状态名、含义、允许流转的证据条件、责任人。
2. 第 2 到 3 周:把证据要求变成硬约束
把第 1 周的定义搬到实际使用的看板或项目管理平台里,设置流转前置条件。同时挑选 2 个正在进行的项目试点,记录数据:问题平均发现时间、状态口径一致度、跟踪耗时。
这一阶段一定会遇到阻力,常见反对意见是"太麻烦"。我的处理方式是先只对关键路径任务执行,其余任务暂不强制,用两周的数据说话。
3. 第 4 周:加入依赖管理和容量核算
把跨组依赖变成独立条目,加上提出方、承接方、承诺日期、实际可用日期四个字段。同时在每周固定时间做一次全量容量核算。
这两件事做完,你的跟踪体系基本成型了。后面要做的只是持续优化,而不是推倒重来。
4. 第 30 天之后:只优化,不扩张
很多团队在这一步犯错:体系刚跑通就开始加字段、加报表、加会议。跟踪体系最好的状态是"刚好够用",而不是"功能齐全"。
我的建议是每季度做一次"减法":删掉没人看的报表、删掉从未触发过的字段、删掉连续三个月没有产生决策的会议。

九、常见问题:产品经理做进度跟踪最常问的 6 个问题
1. 团队不愿意更新状态怎么办?
先别急着讲道理,先看是不是成本问题。如果一个任务更新状态要点 6 次,没有团队会愿意更新。把更新动作压缩到 1 到 2 次,配合自动化流转,配合度会明显提升。
其次要区分"不愿意"和"不会"。前者需要调整规则,后者需要培训。不要用强制手段解决设计问题。
2. 项目已经延期了,还要继续跟踪吗?
要,但要换目标。延期后的跟踪目标不是"追回进度",而是"控制损失范围"和"给出可信的新日期"。
这时候我把跟踪重点从进度偏差切换到容量偏差,先算清楚剩余工作量与剩余人天的缺口,然后做一次范围裁剪评审。新日期应该由容量核算推导出来,而不是由领导拍出来。
3. 需求频繁变更,跟踪还有意义吗?
恰恰更有意义,但要换个跟法。需求频繁变更的项目,应该跟踪"变更的吸收能力"而不是"计划的完成度"。
具体做法是记录每个周期内的需求进入量和完成量,看两者是否平衡。如果连续三个周期进入量都大于完成量,那问题不在执行,在决策端。
4. 多长时间做一次全量容量核算比较合适?
我的经验值是每周一次,项目进入最后三分之一周期后改成每周两次。核算本身就是加减法,不需要精确到小时,宁可粗一点也要保持频率。
核算的关键不是精度,而是让自己每周都被迫面对一次"到底做不做得完"这个事实。
5. 用工具和用表格,差别到底有多大?
在 20 人以下、单一团队、单项目的情况下,差别不大,表格甚至更快。
但一旦出现多团队、多依赖、需要跨组对齐口径的情况,表格的维护成本会呈指数上升,而且无法承载"状态流转前置条件"这种硬约束。这也是为什么 100 人以上的组织通常需要专门的项目管理平台来承载规则,而不是靠共享文档。
6. 产品经理做跟踪,边界在哪里?
产品经理跟踪的是"交付是否对齐目标",不是"每个人每天干了什么"。前者是职责,后者是越界。
我的边界判断很简单:如果一个问题需要我介入才能解决,那它在我的跟踪范围内;如果一个问题的解决不需要我参与,那我只需要知道它存在,不需要知道细节。
回到开头那个 37 人的项目。那 14 天教会我的,不是"要更努力地催",而是"要更早地看见"。跟踪这件事,做对了会让你显得不那么忙,因为大部分问题在被发现的那一刻就被处理掉了;做错了会让你显得特别忙,因为你每天在解决的都是三周前就该被看见的问题。
如果你现在正要开始做进度跟踪,我建议你从最小的一步开始:只改一件事,从今天起,任何标记"完成"的任务,都必须附上一个可以被点开的交付物链接。就这一条,坚持两周,你会发现项目里的水分比想象中多得多。
等你拿到第一批真实数据,再来处理状态口径、依赖管理、容量核算这些事。顺序对了,跟踪体系才立得住。
常见问题解答(FAQ)
1. 产品经理做进度跟踪应该从哪几个维度入手?
我刚转岗做产品经理,老板让我每周汇报项目进度,但我每次只能说出“开发中”“测试中”这种很粗的状态,被追问细节就卡住了。我看别人汇报时能讲出好多层面,但自己完全不知道从哪些角度去拆。
建议从五个维度搭建跟踪框架:范围(需求是否冻结、有没有新增变更)、时间(关键里程碑实际vs计划偏差天数)、质量(提测通过率、遗留缺陷等级分布)、资源(人力投入是否符合预期、有没有被抽走)、风险(未决问题的数量和等级)。
入门阶段不用五个维度都做仪表盘,但每周汇报时至少覆盖范围、时间、风险三个,因为这三项是老板最关心的。判断标准:如果某个维度的数据你连续两周给不出变化,说明这个维度要么没在跟踪,要么跟踪了没记录。
2. 没有项目管理工具的情况下,怎么用最轻量的方式跟踪进度?
我们团队十几个人,公司没有买任何项目管理平台,目前全靠群聊和口头同步。我试过用表格自己记,但更新几次就断掉了,信息总是滞后。想知道在没有专业工具的情况下,有没有办法把进度跟踪跑起来。
先用一张共享表格跑通最小闭环:字段包括任务名、负责人、计划完成日、实际完成日、当前状态、阻塞项。关键是约定每天固定时间(比如下班前15分钟)由各负责人自己更新自己那行,你只做校验和汇总,不要自己替所有人填。坚持两周后你会发现两个问题:一是状态定义不统一(什么叫“基本完成”),二是阻塞项没人主动写。
针对第一个问题,把状态限定为四个值:未开始、进行中、已完成、已阻塞,禁止使用其他描述。针对第二个问题,在每日同步时只问一句“有没有卡住的”,有就当场记进表格。这套方法在20人以下团队可以稳定运行,超过20人或者任务依赖关系复杂时,再考虑上某项目管理工具。
3. 进度跟踪的频率怎么定?每天站会是不是必须的?
我看很多文章都说敏捷要每天开站会,但我们团队试了一个月,大家觉得特别形式主义,很多时候根本没什么可说的。但不开又怕进度失控。到底跟踪频率应该怎么定,有没有判断依据?
跟踪频率取决于两个变量:任务的最短交付周期和团队对偏差的容忍度。如果你们的任务粒度是2-3天一个可交付物,那每天站会确实太密,改成隔天或者每周两次同步就够。判断方法:回顾过去一个月,统计“从某人说在做到最后交付”平均需要几天,如果平均超过5天,每天同步没有意义,因为一天内的变化不足以产生新信息。
反之,如果任务粒度是半天以内,或者存在多人串行依赖,每天同步就是必要的。另外站会的形式也可以改,不一定站着开,关键是三个问题:昨天完成了什么、今天做什么、有没有阻塞。如果这三个问题在群里异步回答也能达到同样效果,就不需要开会。
4. 需求变更频繁时,进度跟踪怎么做才不会被拖垮?
我们做的是B端定制项目,客户三天两头改需求,每次改完之前的排期就全乱了。领导还要求按原计划汇报进度,我感觉跟踪表就是个摆设,做完就过时。这种情况下进度跟踪还有意义吗,该怎么做?
需求变更频繁时,跟踪的重点要从“计划偏差”转向“变更影响”。具体做法:每次变更发生时,不要只记录变更内容,还要记录三件事,变更导致的工时增减、影响到的下游任务、以及交付日期的调整量。然后每周汇总一个数字:本周变更消耗的额外工时占总工时的比例。
这个比例如果持续超过20%,说明问题不在跟踪方法,而在需求确认流程,你需要推动前置的需求评审和冻结机制。汇报时不要只讲“进度落后了”,而是讲“本周因变更新增X小时工作量,导致Y任务延期Z天,建议后续变更走书面确认并评估影响后再排入”。这样跟踪表就不再是摆设,而是你争取资源和话语权的依据。
核心关键词
文章包含AI辅助创作:跟踪怎么做?产品经理入门指南:进度跟踪从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/420673
读者评论
文章把跟踪的本质落到‘信息不确定性’上,这点比讲各种工具用法更有启发。我自己带项目时也吃过‘完成百分比’的亏,80%往往是最难啃的部分,后来改成离散状态才好转。不过对多线并行的团队来说,要求每条状态都附可验证证据,实际推行阻力不小,得先从关键路径试点,不然容易变成另一种填表负担。
三层模型里‘事实层’的严格定义很实用,尤其是依赖类任务要求对方给出书面排期或权限截图。我们跨部门项目就经常卡在环境权限和第三方接口上,任务看板全是100%,功能就是上不了线。想问下作者,证据粒度怎么把握?如果每个小任务都要链接,会不会反而让工程师把时间花在整理材料上?
图表里信息失真构成占比那组数据挺触动我,完成百分比口径模糊占了三成多,这和我在团队里观察一致。不同角色对‘完成’的理解差别很大,开发说完了是代码提交,产品认为要验收通过。可能更根本的解法是在项目启动时就统一定义好完成标准,而不只是靠事后跟踪去纠正。
