进度偏差落地方案:企业管理者开展进度管理的落地方案案例解析

进度偏差不是一个“报表问题”,而是一个“管理动作失灵”的问题。我见过太多团队把进度偏差管成了月底填表:项目经理在 Excel 里算出 SPI=0.87,然后在周会上说一句“整体可控,局部有压力”,会议结束,偏差原封不动留在那里,下个月继续 0.87,再下个月变成 0.79。真正落地过进度偏差管理的团队,和没落地过的团队,差别不在于用了什么公式,而在于偏差被发现之后,48 小时内有没有人做出可验证的决策。

这篇文章我不打算复述挣值管理的教科书定义,而是把过去几年我在中大型企业里做进度治理的实操过程拆开讲:我们用什么口径算偏差、谁来算、多久算一次、偏差到什么程度触发什么动作、哪些做法看起来专业但实际是坑、以及在工具层面怎么把这套东西固化下来而不是靠人肉坚持。文章会包含一套可以直接抄走的落地方案、一份真实的偏差分级响应表,以及几种不同组织形态下的取舍建议。

一、先给结论:进度偏差落地的关键不在“算得准”,而在“改得动”

如果只能给一条结论,我会说:进度偏差管理失败的团队,90% 不是败在计算精度上,而是败在“偏差,归因,决策,验证”这条链路断在了第二步和第三步之间。偏差算出来了,但没人归因;归因做完了,但没人有权做决策;决策做完了,但没人回头验证它有没有生效。

我在一家约 600 人的智能硬件公司做过一次进度治理复盘。当时他们有 11 个在跑的项目,统一用一套在线表格跟踪进度。我让他们把最近三个月的进度数据全部导出,结果很反常识:他们算出来的 SPI 平均误差不到 4%,也就是说“算得挺准”;但同一个项目连续三个月 SPI 都在下降的比例高达 7/11。算得准,不代表管得住。

所以这套方案的核心设计思路是三个“固定”:

  • 固定口径:全公司只用一套进度偏差计算口径,禁止各项目自定义“完成度”的定义。
  • 固定节奏:偏差采集、归因、决策发生在固定的时间窗内,不依赖项目经理的自觉。
  • 固定升级路径:偏差超过阈值时,自动升级到有决策权的人,而不是停在项目经理这一层。

下面这张图是我在多个团队里观察到的“偏差从产生到被真正处理”的漏斗,它解释了为什么很多团队感觉“我们也在管进度”,但偏差还是持续累积。

进度偏差落地方案:企业管理者开展进度管理的落地方案案例解析

二、真实场景:一个“看起来管得很好”的项目为什么会连挂三个月

1. 背景:进度周报齐全,但没人看偏差趋势

这家公司做的是工业控制类硬件,项目周期普遍在 9 到 14 个月,涉及结构、硬件、嵌入式、测试、供应链五个职能。他们当时的进度管理方式是:每周五项目经理更新一次进度表,填“计划完成率”和“实际完成率”,然后发到项目群里。

问题在于,所有人只看当周的那个数字,没有人看这条数字连起来是什么形状。我调出他们的历史数据后发现一个典型模式:前两个月计划完成率和实际完成率的差距一直维持在 5% 以内,看起来非常健康;第三个月开始差距突然扩大到 12%、18%、25%。

前两个月不是真的健康,而是偏差被任务粒度藏起来了。

2. 根因:任务粒度太粗,让偏差前两个月“隐形”

他们把任务拆到“模块级”,比如“电源模块设计”是一个任务,计划 30 天完成。只要这个模块没结束,实际完成率就是 0;一旦结束,就跳到 100%。这种“0 或 1”的进度记录方式,导致偏差只有在任务临近截止时才会暴露,而这时已经没有任何缓冲空间。

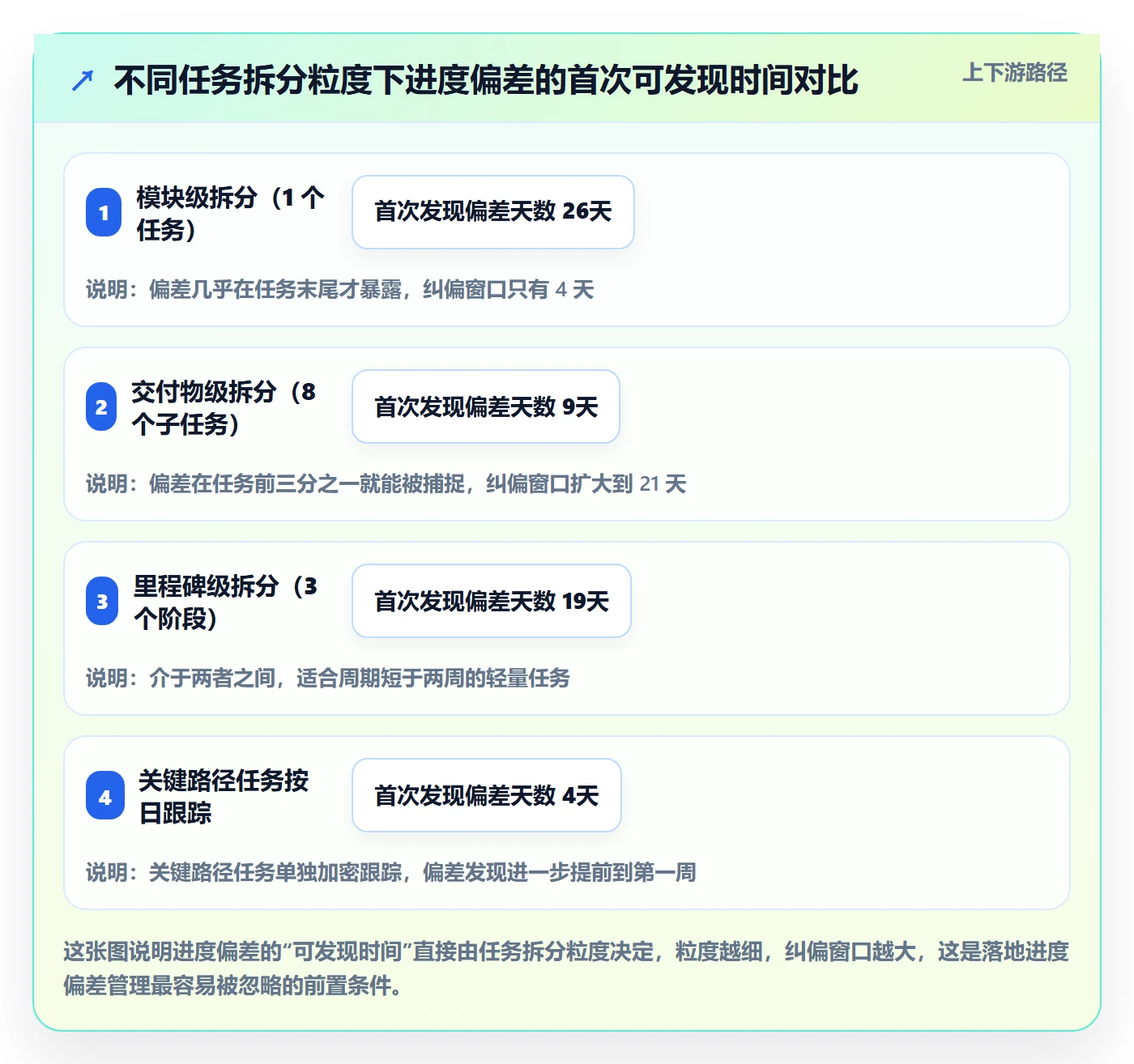

我做过一个对比测算:同一个 30 天任务,如果按模块级(1 个任务)跟踪,偏差平均在项目进行到第 26 天才第一次显现;如果拆到 8 个可交付子任务,偏差平均在第 9 天就能被发现。发现时间整整提前了 17 天,而这 17 天就是全部的纠偏空间。

进度偏差落地方案:企业管理者开展进度管理的落地方案案例解析

3. 一个真实的时间线:偏差是怎么滚成雪球的

我把其中一个失败项目的关键节点还原出来,你能清楚看到偏差是怎么一步步失控的:

时间点 表面进度偏差 实际状态 管理动作
第 4 周 SPI 0.96 结构模块已延期 5 天,未上报 无
第 8 周 SPI 0.94 结构延期传导至硬件接口定义 周会口头提示
第 12 周 SPI 0.88 三个模块并行延期,关键路径受冲击 召开专项会,未做资源调整
第 16 周 SPI 0.79 测试窗口被压缩,质量风险上升 加人,但新人不熟悉模块
第 20 周 SPI 0.71 交付延后已成定局 向管理层申请延期

注意这张表里最关键的一列不是 SPI,而是“管理动作”。从第 4 周到第 12 周,偏差变化了 8 个百分点,而管理动作只从“无”变成了“周会口头提示”。偏差和动作之间的不匹配,才是项目失败的真正原因。

三、拆解常见误区:这五种“进度偏差管理”其实等于没管

1. 误区一:把“完成百分比”当进度,用感觉填数字

最常见的做法是让执行人自己填“我这个任务完成了百分之多少”。这个做法在行为经济学里有个对应的概念叫“规划谬误”的变体,人对自身工作完成度的估计,系统性地偏高,而且越接近截止日期越不准。

我在一个团队里做过对照实验:让两组人分别评价同一批任务的完成度,一组自己填百分比,一组按“是否通过约定的验证标准”判断。结果自己填的那组,平均报出的完成度比验证组高 22 个百分点。也就是说,“我觉得完成了 80%”里的 80,有 20 个百分点是心理安慰。

替代方案是用“可验证完成度”:一个任务只有两种状态,未达到验收标准就是 0,达到了就是 100,中间不允许出现百分比。如果任务周期太长非要拆分,就拆成多个各有独立验收标准的小任务。

2. 误区二:只在里程碑节点算偏差,等于放弃了过程控制

有些团队觉得“里程碑才是正经节点,平时不用管”。这在周期短、不确定性低的项目里勉强可行,但在中大型项目里,里程碑之间的间隔往往长达 6 到 10 周,等你到里程碑才发现偏差,损失已经不可逆了。

我见过一个团队,里程碑间隔 8 周,前两次里程碑都延期 3 到 5 天,管理层觉得“小问题”,第三次直接延期 6 周。事后复盘发现,偏差其实在第一个里程碑后第 2 周就已经出现了,只是没有采集点去捕捉它。

3. 误区三:偏差只报数字,不报原因和影响

“本周进度偏差 12%”这句话是无效信息。它没有回答三个关键问题:偏差发生在哪个任务上、是什么原因导致的、会对哪个后续节点产生影响。

我要求团队报偏差时必须带上这三样东西,缺一不可。只报数字的偏差报告,本质上是在把归因工作推给上级,而上级通常没有足够的信息做归因。这是很多偏差报告“报了等于没报”的根本原因。

4. 误区四:所有偏差用同一个阈值,一刀切升级

我早期也犯过这个错误:设一个统一阈值,偏差超过 10% 就升级。结果发现两个问题:一是关键路径上的 8% 偏差比非关键路径上的 15% 偏差危险得多,但前者不升级、后者升级;二是所有人都在临近阈值时开始“技术性调节”数据,把偏差压在 9.9%。

正确的做法是按任务的关键性和可恢复性分档设置阈值,而不是一个数字管所有任务。

5. 误区五:升级之后只做“加人”这一个动作

偏差升级后最常见的决策是“加人”。但加人在进度治理里是效果最不确定的动作之一。新加入的人需要熟悉上下文,前期甚至会拖慢原有成员。我观察到的经验值是:在项目中期加入的新人,平均需要 2 到 3 周才能达到有效产出,如果项目剩余周期少于 4 周,加人几乎一定是负收益。

进度偏差落地方案:企业管理者开展进度管理的落地方案案例解析

四、专业判断逻辑:一套可落地的进度偏差闭环怎么设计

1. 第一步:统一偏差口径,先把“分母”定义清楚

落地任何偏差管理之前,必须先解决一个前置问题:你们算偏差时,“计划进度”到底指的是什么?很多团队在这里就已经分裂了。有人按人天算,有人按任务数算,有人按里程碑算,最后算出来的偏差根本没法横向比较。

我推荐的口径是“按已承诺工作量的计划值”:

  1. 把项目拆到可验证交付物级别,每个交付物估算工作量(人天)。
  2. 把交付物按计划完成时间排布到时间轴上,形成“计划价值曲线”。
  3. 每周统计“截至本周应完成的人天”和“实际完成的人天”。
  4. 偏差率 =(实际完成人天 − 计划应完成人天)÷ 计划应完成人天。

这个口径的好处是:它不依赖任何人“填百分比”,只需要判断交付物有没有达到验收标准,数据客观性大幅提升。

如果是软件研发团队,这套口径可以直接落在工具里。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持按迭代和交付物维度统计计划工作量与实际完成量的差异,并且能把偏差数据按项目、按团队、按负责人多个维度切片。这样你不需要每周手动导表算偏差,工具本身就把分母和分子都固化了。

2. 第二步:设计偏差采集节奏,和项目会议解耦

我强烈建议把偏差采集和项目例会分开,不要让它们绑在一起。原因很简单:例会一旦取消或延期,偏差采集就跟着停了。而在项目紧张期,例会恰恰是最容易被取消的。

我的做法是设置一个“偏差日”,每周固定一天(比如周三),由项目支持角色(不是项目经理本人)从系统里拉数据,生成偏差快照。这个快照是自动形成的,不依赖任何人开会。

对于周期超过 6 个月的项目,我还会加一个月度偏差趋势复盘,因为周级数据波动大,趋势只有拉长了才看得清。

进度偏差落地方案:企业管理者开展进度管理的落地方案案例解析

3. 第三步:建立偏差分级响应表,让每个人知道“到什么程度该做什么”

这是我落地这套方案时最核心的一张表。它的作用是把“偏差多少该升级”这件事从人的主观判断变成组织规则。

偏差等级 判定条件 响应时限 责任人 必须完成的动作
绿色 关键路径偏差 ≤ 3%,非关键路径 ≤ 8% 周内 任务负责人 记录偏差原因,纳入周报
黄色 关键路径偏差 3%-8%,或非关键路径 8%-15% 48 小时 项目经理 完成归因,提出至少两个纠偏方案
橙色 关键路径偏差 8%-15%,或偏差跨两个以上模块 24 小时 项目经理 + 职能负责人 确定纠偏方案,明确资源调整与范围取舍
红色 关键路径偏差 > 15%,或里程碑存在延期风险 当日内 项目集负责人 + 管理层 决策是否调整范围、里程碑或整体交付承诺

这张表的价值在于:当偏差达到橙色时,项目经理不需要自己去“争取”资源,规则已经要求职能负责人必须在 24 小时内参与决策。它把资源协调从“人情博弈”变成了“流程触发”。

4. 第四步:要求每个偏差都带“影响传导链”

我要求团队的偏差报告里必须包含一条影响传导链,格式是:偏差任务 → 直接影响的下游任务 → 受影响的里程碑 → 对交付承诺的影响。

比如:“电源模块验证延期 6 天 → 影响整机联调启动 → 影响 DVT 里程碑 → 可能导致量产节点后移 2 周。”

这条链子看起来只是描述,但它起到的作用非常实际:它把技术层面的偏差翻译成了管理层能判断严重性的语言。没有这条链,管理层看到“延期 6 天”只会觉得“小问题”;有了这条链,他们立刻知道这 6 天会传导到量产节点上。

5. 第五步:闭环验证,偏差处理后必须回头看数据

最后一步也是最容易被跳过的:纠偏动作执行后,偏差有没有真的收窄?我在方案里设置了一个“纠偏验证点”,每次做出纠偏决策后,必须在两周后回看同一个偏差指标。

这个动作的价值不在于验证某一次决策对不对,而在于建立组织对“纠偏有效性”的记忆。一个团队如果从来不复盘纠偏效果,它就会反复使用那些看起来合理但实际无效的动作。

进度偏差落地方案:企业管理者开展进度管理的落地方案案例解析

五、案例与数据观察:一家 400 人企业把进度偏差从“月度填表”变成“周级闭环”

1. 改造前的状态

这家企业做企业级软件交付,约 400 人,同时并行 20 到 30 个项目。改造前他们的进度管理状态是:项目经理每周填一次在线表格,格式不统一;偏差数据只在项目内部可见,管理层看到的是汇总后的“整体进度正常”;没有偏差阈值,也没有升级规则。

我拿到的三个关键数据是:

  • 进度偏差平均发现延迟:16 天
  • 偏差从发现到做出决策的平均耗时:11 天
  • 项目按期交付率:54%

2. 改造动作

我们做了四件事,没有引入任何新技术,全是流程和工具配置层面的调整:

  1. 统一任务拆分标准,要求所有任务拆到可验证交付物级别,禁止百分比填写。
  2. 把偏差计算逻辑配置进项目管理工具,每周自动生成偏差快照。
  3. 落地四级偏差分级响应表,并把橙色以上的升级通知自动发给对应层级。
  4. 设置纠偏验证点,两周后自动比对同一指标的偏差变化。

这里有个实操细节值得说:他们之前用的工具无法做偏差的分级自动升级,所有升级都要靠人手动发起,这是升级动作经常被漏掉的技术原因。后来他们把流程迁到了 PingCode 上,因为 PingCode 支持工作流自动化规则,可以把“偏差超过阈值”这个事件直接绑定到通知和任务创建上,同时它支持私有化部署,对这家有数据合规要求的企业来说是硬性条件之一。另外他们早期有一部分项目跑在 Jira 上,迁移时用了 PingCode 的 Jira 平滑迁移能力,历史数据的进度基线没有被破坏,这一点对需要看趋势的进度管理来说很关键。

3. 改造后的数据变化

指标 改造前 改造后(6 个月) 变化
偏差平均发现延迟 16 天 5 天 ↓ 69%
偏差到决策的平均耗时 11 天 2.5 天 ↓ 77%
项目按期交付率 54% 78% ↑ 24 个百分点
项目经理每周进度统计耗时 6.5 小时 1.5 小时 ↓ 77%
纠偏动作有效率 无法统计 63% 从无到有

需要说明的是,这组数据来自该企业 6 个月的内部统计,样本是 24 个完成或接近完成的项目。其中“按期交付率”提升的归因要谨慎,它不完全是进度偏差管理带来的,同期他们也在做需求评审流程的优化。但“偏差发现延迟”和“决策耗时”这两项,几乎可以完全归因于这套机制的落地。

进度偏差落地方案:企业管理者开展进度管理的落地方案案例解析

4. 一个具体的偏差处理实例

改造后第三个月,其中一个项目的“接口联调”任务出现橙色偏差。按照旧流程,这会在下周例会上被提到,然后不了了之。新流程下发生了什么:

  1. 周三偏差快照生成,系统识别到关键路径偏差 11%,触发橙色等级。
  2. 系统自动向项目经理和测试职能负责人发送升级通知,并创建归因任务。
  3. 24 小时内完成归因:上游接口文档变更未同步给测试团队,导致测试用例返工。
  4. 纠偏动作:暂停非关键路径的两个任务,把测试资源集中到受影响接口,同时冻结接口变更一周。
  5. 两周后回看:该任务偏差从 11% 收窄到 2%,整体里程碑未受影响。

这个案例里最值得注意的不是结果,而是从偏差发生到资源重新配置,整个过程只用了不到 30 小时。在旧流程下,同样的处理平均需要 9 天。

六、不同情况下的行动建议:按组织成熟度分三档落地

1. 第一档:还没有任何进度偏差机制的团队

不要一上来就搞挣值管理全套。我的建议是先用最小可行方案跑起来:

  • 先统一任务拆分标准,把任务拆到可验证交付物,这一步不做,后面全是空中楼阁。
  • 只跟踪关键路径上的偏差,非关键路径暂时不纳入。
  • 设三个等级而不是五个,简化到绿、黄、红即可。
  • 先跑两个月,重点不是数据多准,而是让“偏差必归因、归因必决策”这个习惯长出来。

这个阶段的成功标准不是交付率提升,而是偏差归因率能不能稳定在 80% 以上。归因率上不来,后面所有机制都会被架空。

2. 第二档:已有基本机制但执行不稳定的团队

这类团队的典型症状是:偏差在采集,但不稳定;偏差在归因,但质量参差;偏差在升级,但经常漏。核心问题是机制依赖人的自觉,而不是依赖系统约束。

我的建议是把三件事自动化:偏差数据自动采集、阈值自动判定、升级通知自动触达。这三件事自动化之后,执行稳定性通常能从 50% 左右提升到 85% 以上。

如果你所在的团队规模在 100 人以上、同时并行多个项目,且需要跨职能协作,那么引入成熟的项目管理工具往往比继续用表格更划算。PingCode 支持工作流自动化配置,可以把偏差响应规则直接写进系统,也支持私有化部署满足数据合规要求,对于有 Jira 使用历史、希望平滑迁移且不破坏历史基线的团队来说,迁移成本相对可控。

3. 第三档:机制已经比较成熟的团队

这类团队的瓶颈通常不在流程,而在数据深度。我的建议是往三个方向深入:

  1. 把偏差数据按团队、按职能、按项目类型做分层分析,找出偏差高发的结构性原因。
  2. 引入偏差预测,从“发现已发生的偏差”转向“预判将要发生的偏差”。
  3. 建立纠偏动作的效果库,知道哪类偏差用哪类动作最有效。

第三档最容易被忽略的是第二点。能提前两周预判偏差的团队,和只能发现已发生偏差的团队,是完全不同的管理能力层级。前者有选择权,后者只能救火。

进度偏差落地方案:企业管理者开展进度管理的落地方案案例解析

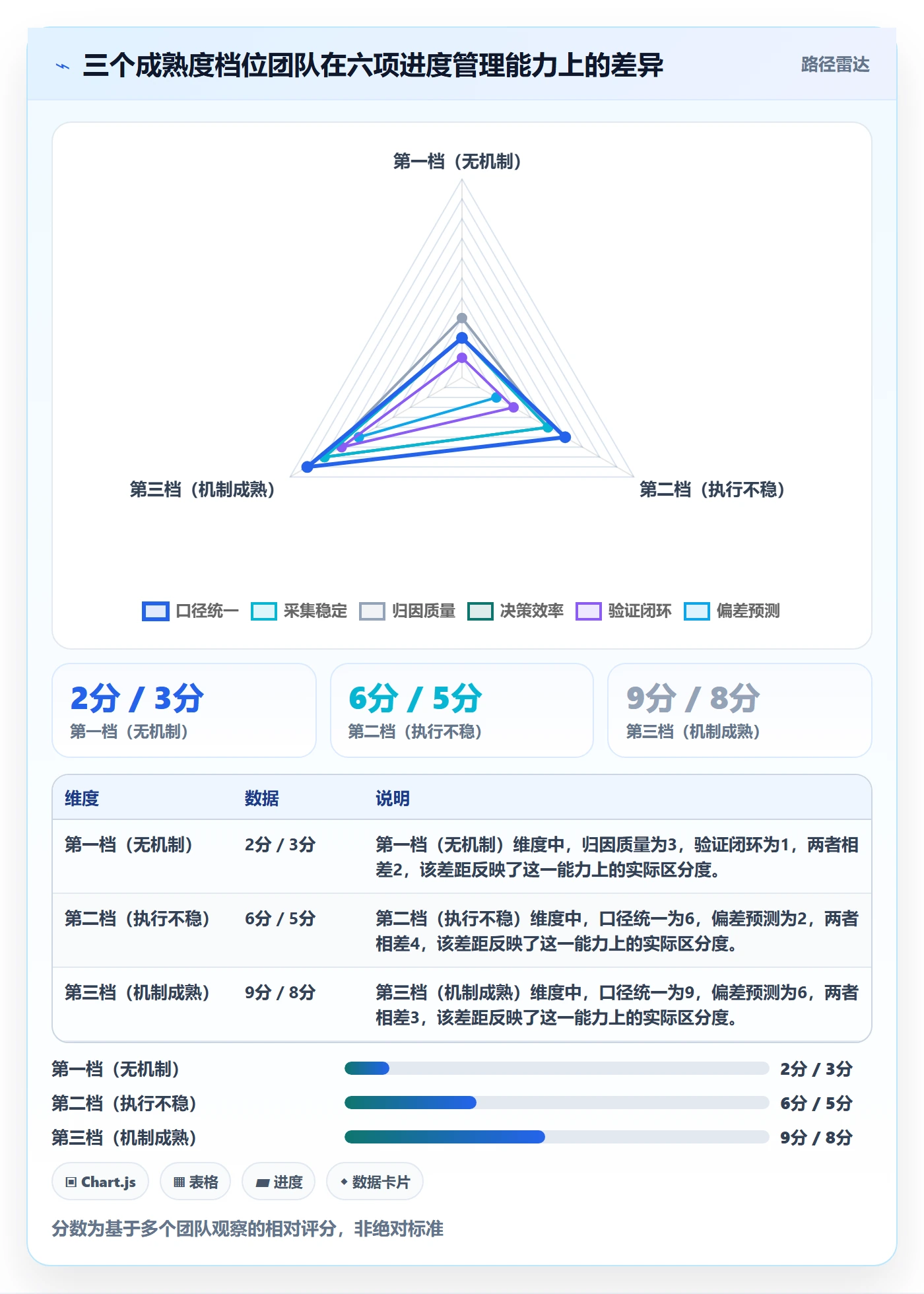

说明: 这张雷达图用六项能力刻画三个成熟度档位的差距,帮助读者判断自己所在团队当前处于哪一档,以及下一档最该补的能力短板。

七、不同情况下的取舍:五组必须做选择的场景

1. 取舍一:偏差采集精度 vs 采集成本

采集越细,精度越高,但成本也越高。我见过有团队要求每天更新所有任务的进度,结果执行了两周就全面崩塌,因为项目经理每天要花两个小时更新数据,这本身就是一个巨大的进度成本。

我的取舍建议是:关键路径任务按日或隔日跟踪,非关键路径任务按周跟踪,普通任务不做实时跟踪。这样能覆盖 80% 的偏差风险,同时把采集成本控制在可接受范围。

2. 取舍二:统一口径 vs 项目灵活性

统一口径的好处是数据可比、能横向对比;坏处是某些特殊项目会觉得口径不适用。我见过一些团队为了灵活性,允许项目自定义口径,结果是整体偏差数据完全无法横向比较,管理层看不到真实的全貌。

我的建议是:口径必须统一,但允许在少数维度上做“标注”,比如打上“研发型”“交付型”标签,分析时分开看,但计算逻辑不变。

3. 取舍三:快速纠偏 vs 根因治理

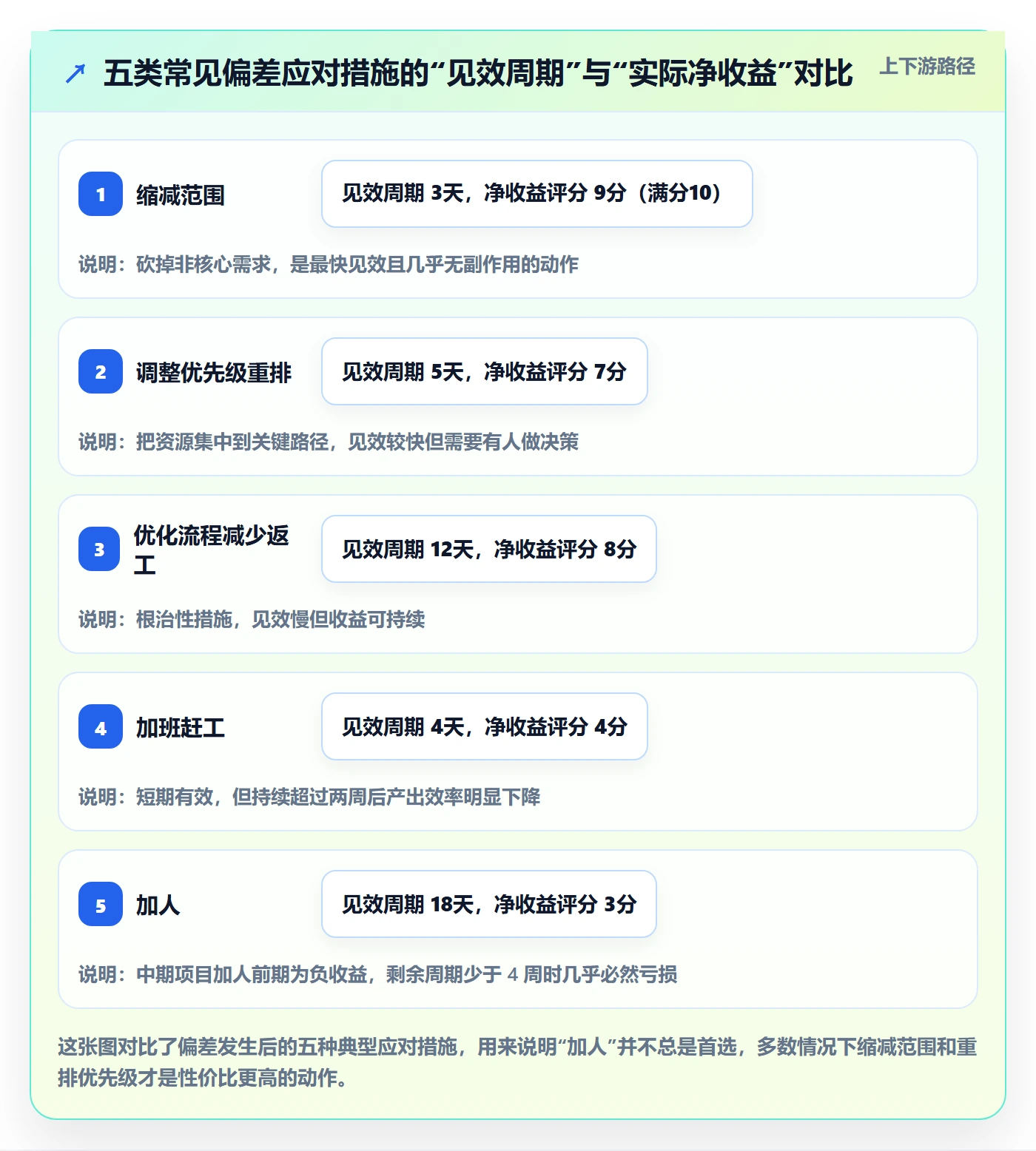

偏差发生时,你有两种选择:快速做动作让它收窄,或者停下来查根因。前者见效快,后者效果持久。我见过很多团队一味追求快速纠偏,结果同一个根因反复造成偏差。

我的取舍判断标准是:如果同一类偏差在一个季度内出现三次以上,就必须停下来做根因治理,哪怕会牺牲短期的进度。因为反复救火的成本,长期看远高于一次根治。

4. 取舍四:工具投入 vs 人工维护

工具能大幅降低人工维护成本,但前期需要配置、培训、迁移。我在一个团队里算过账:手工维护 20 个项目的进度数据,每年约消耗 780 人时;引入工具后,这个数字降到约 180 人时,再加上前期投入约 200 人时的配置和培训成本,投资回收期大约在 4 到 5 个月。

当并行项目数超过 8 个,或者组织规模超过 100 人时,工具投入的性价比通常会明显优于人工维护。这也是为什么很多中大型组织会在这条线上选择引入项目管理平台,而不是继续用表格硬扛。

进度偏差落地方案:企业管理者开展进度管理的落地方案案例解析

5. 取舍五:偏差透明 vs 团队心理安全感

这是最容易被忽视但影响最大的一组取舍。偏差数据一旦透明,团队会担心“数据被用来考核”,于是开始美化数据。我见过最极端的案例是,一个团队把所有偏差都控制在阈值以内,看起来完美,但项目最终还是延期了,因为数据被系统性修饰过。

我的建议是明确区分“偏差数据用于改进”和“用于考核”两个场景。在机制落地的前 6 到 12 个月,明确宣布偏差数据不用于个人考核,只用于改进。等机制稳定、团队信任建立之后再考虑其他用途。这一步做不好,前面所有设计都会被数据造假瓦解。

八、把方案真正落地,下一步该做什么

回到最开始那句结论:进度偏差管理的关键不在算得准,而在改得动。如果这篇文章你只能带走一件事,我希望是这句话,先别急着优化你的偏差公式,先检查你的偏差从产生到被解决,中间断了哪一环。

我复盘过十几个团队的落地过程,发现一个共同的规律:那些最终把进度偏差管住的团队,都不是一次设计出完美方案的团队,而是先把最小闭环跑起来、然后每月迭代一次的团队。反而是那些花三个月设计完美方案的团队,最后大多停在了 PPT 阶段。

如果你的团队现在还没有任何偏差机制,下一步动作很简单:这周就统一任务拆分标准,把任务拆到可验证交付物级别,然后选关键路径上的三个任务开始按周跟踪偏差。别追求完整,先让链路通起来。

如果你们已经有机制但执行不稳,下一步是找出断点在哪一环,是归因质量不够,还是升级经常漏掉,还是决策做完了没人验证。找到那一环,针对性地把规则写进系统,而不是写进文档。

如果你们的机制已经比较成熟,下一步是往预测走:把历史偏差数据和任务特征结合起来,看能不能在偏差发生前两周就捕捉到信号。这一步做成了,进度管理就从“救火”真正变成了“控局”。

常见问题解答(FAQ)

1. 进度偏差到底应该多久算一次,按周还是按天?

我们团队之前一直是每周一开例会才对一次进度,结果经常发现某个环节已经卡了三四天,补救都来不及。我就在想,是不是应该每天都盯,但又怕管理成本太高、大家反感。到底多长周期算一次进度偏差才合理?

周期不是拍脑袋定的,而是由任务的‘可挽回窗口’倒推。判断口径:先估每个关键任务一旦延期,多久之内还能通过加人、调序、砍范围补回来,这个时间就是你的最大监控间隔。实操上分三层:第一层,关键路径上的任务和跨部门交付节点,按天甚至隔天对一次,只看‘是否完成、是否有阻塞’两个信号,5分钟站会即可;

第二层,普通任务按周对,放在固定例会;第三层,整包里程碑按双周或月度复盘。一个可量化标准:如果监控周期大于任务总时长的20%,偏差就基本不可控,比如一个3天的任务按周查,等于默认放弃干预。

另外提醒一点,频率高不等于会议多,日常用工具里的状态字段和燃尽图自动采集,人只在异常时才被拉进来,这样既密又不累。

2. 进度偏差超过多少才算需要上报,10%还是20%?

我们内部为这个吵过好几次。项目经理觉得拖两天没什么,先自己消化;但老板又觉得任何延期都该立刻知道,不然就是隐瞒。我夹在中间很难受,想找一个大家都能接受的阈值。

阈值要按‘偏差性质’分,而不是只看百分比。我的做法是设三条线:黄线,偏差在10%以内或3天以内,由任务负责人自行调整并记录原因,不上报但要留痕;橙线,偏差10%到20%,或影响到了下游任务的开始时间,必须当天同步给项目经理,并给出补救方案;

红线,偏差超过20%,或直接冲击对外承诺的交付日期、合同节点、上线窗口,必须立刻上报到管理层,且附带影响范围和可选方案,而不是只报‘延期了’。为什么百分比不能单独用?因为一个1天的任务延1天是100%,但可能毫无影响;一个60天的任务延5天只有8%,却可能压垮整个链条。

所以判断依据是‘是否突破关键路径’+‘是否影响外部承诺’,百分比只是辅助。落地时要提前把这些线写进项目章程,让所有人对同一套规则有预期,事后争吵会少很多。

3. 小团队没有专职项目经理,进度偏差该怎么管?

我们公司二十来人,一个项目就三四个人兼着做,没有人专门盯进度。每次都是客户催了才发现晚了,然后全员加班。我很想知道,在这种人少、没专职PM的情况下,有没有轻量但有效的办法。

小团队的核心不是‘管得更细’,而是‘看得更早’,靠机制替代专人。三个可执行动作:第一,指定一个‘进度看门人’,不一定叫项目经理,可以是团队里最熟悉全局的那个人,每周只花两小时做一件事,核对关键节点是否按计划推进,其他不管;

第二,把交付物拆到‘一周内能做完’的颗粒度,超过一周的任务必须再拆,否则偏差信号出不来;第三,用一个共享的看板把任务状态暴露出来,做没做、卡没卡一眼可见,减少口头同步。判断依据是:小团队最大的风险不是偏差本身,而是偏差被藏到最后才爆发。所以宁可牺牲部分细节,也要保证‘任何人都能随时看到当前卡在哪’。

另外,别追求完整的挣值分析那套,对二十人团队太重,能坚持的简单机制永远胜过执行不下去的完美体系。

4. 发现进度偏差后,第一件事应该做什么?

我以前一看到延期就急着加人、催进度,结果越催越乱,团队还抵触。后来发现好像方向不对,但又不确定正确的第一步到底是什么。想请教一下,偏差出现后最该先做的动作是什么?

第一件事不是催,也不是加人,而是判断这个偏差会不会传导。具体做法:先问两个问题,一,它是不是在关键路径上;二,它的下游有没有任务在等它。如果两者都是,那它优先级最高,必须马上处理;如果不在关键路径上,哪怕延得久,也可以先记录、后处理,不要占用团队注意力。

确认要处理之后,第二步才是归因,区分是估算错误、资源不足、外部依赖还是需求变更,因为不同原因对应完全不同的解法,估算错了要重排计划,资源不足要调人,外部依赖要升级协调,需求变更要走变更流程。很多人一上来就加人,但如果原因是外部依赖或者需求反复,加人只会增加沟通成本、让情况更糟。

一个简单口径:先判断影响面,再定位原因,最后才选动作,顺序错了,补救往往白费。

核心关键词

读者评论

曾
曾安琪

文中说偏差发现后48小时内要有可验证决策,但实际在中大型企业里,48小时可能连归因会都约不齐,五个职能的负责人凑在一起就不止两天。这个时限是不是更适合作为理想目标,而非硬性考核标准?

罗
罗安

任务粒度那个对比测算挺有冲击力的,但我们试过把任务拆到可交付物级别,结果执行人抱怨填表量翻倍,最后又慢慢退回到模块级。拆细之后怎么控制管理成本,文中没展开,这恰恰是落地时最先卡住的地方。

石
石云舟

加人’净收益只有3分、剩余周期少于四周几乎必然亏损,这个结论我认同。但缩减范围那项打分9分,前提是需求方肯松口。我经历过的项目里,砍需求往往比加人还难推动,这块的阻力文章写得偏轻了。

文章包含AI辅助创作:进度偏差落地方案:企业管理者开展进度管理的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/416588
