进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

很多项目负责人第一次被进度偏差"咬"到,都不是因为不会用甘特图,而是因为把偏差当成了一个"结果"来看。我见过一个 180 人规模的研发组织,项目在月度例会上被判定为"进度正常",原因是关键路径上 12 个任务里有 10 个按时完成;两周后项目整体延期 23 个工作日,复盘时才发现那 10 个"按时完成"的任务中,有 6 个的完成定义被人为放宽了,开发自测通过就标记完成,而联调和验收还排在后面。

这不是执行力问题,是进度数据的口径问题。这篇文章要讲的,就是项目负责人如何用可落地的数据分析方法,把"进度偏差"从一个事后解释的形容词,变成一张能驱动决策的仪表盘。

一、核心结论:进度偏差管理的本质是"口径管理"加"滞后指标前置化"

先把结论摆出来,后面再展开论证。我在多个 100 人以上研发组织里做过进度管理体系的搭建和复盘,反复验证下来,进度偏差失控通常不是缺工具,而是三件事没做对。

第一,完成定义(DoD)没有和进度计算绑定。只要"完成"是一个可以主观解释的词,进度百分比就是一个可以修饰的数字。项目负责人真正要管的不是百分比,而是每个状态流转背后的准入条件。

第二,只监控滞后指标,不监控先行指标。进度偏差本身是滞后指标,它告诉你已经晚了。真正能提前 1-2 周预警的是"进行中任务滞留时长""阻塞任务占比""剩余工作量与剩余时间的斜率差"这类先行指标。

第三,偏差归因停留在"人"的层面,没有落到"流"的层面。"某某不配合"不是归因,那只是现象。可分析的归因是:需求变更导致的返工占比多少、等待评审的平均时长多少、同一资源被并行占用的冲突次数多少。

把这三件事串起来,就是一句话:进度偏差落地方案 = 统一的完成口径 + 前置的预警指标 + 可归因的流效率数据。缺任何一环,你拿到的都是一份"看起来正确、用起来没用"的周报。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

二、背景与真实场景:为什么"进度正常"的项目最后总是延期

1. 一个 180 人组织的真实偏差失控过程

先说一个我深度参与复盘的真实案例。某企业级软件组织,研发加测试约 180 人,同时并行 5 个交付项目。当时的进度管理方式是:项目经理每周更新一次任务完成百分比,关键路径任务用红色标记,月度例会上过一遍整体进度。

表面上看,这套机制没问题。问题出在数据产生的环节。我抽取了其中一个项目做回溯,发现进度数据的三个失真点。

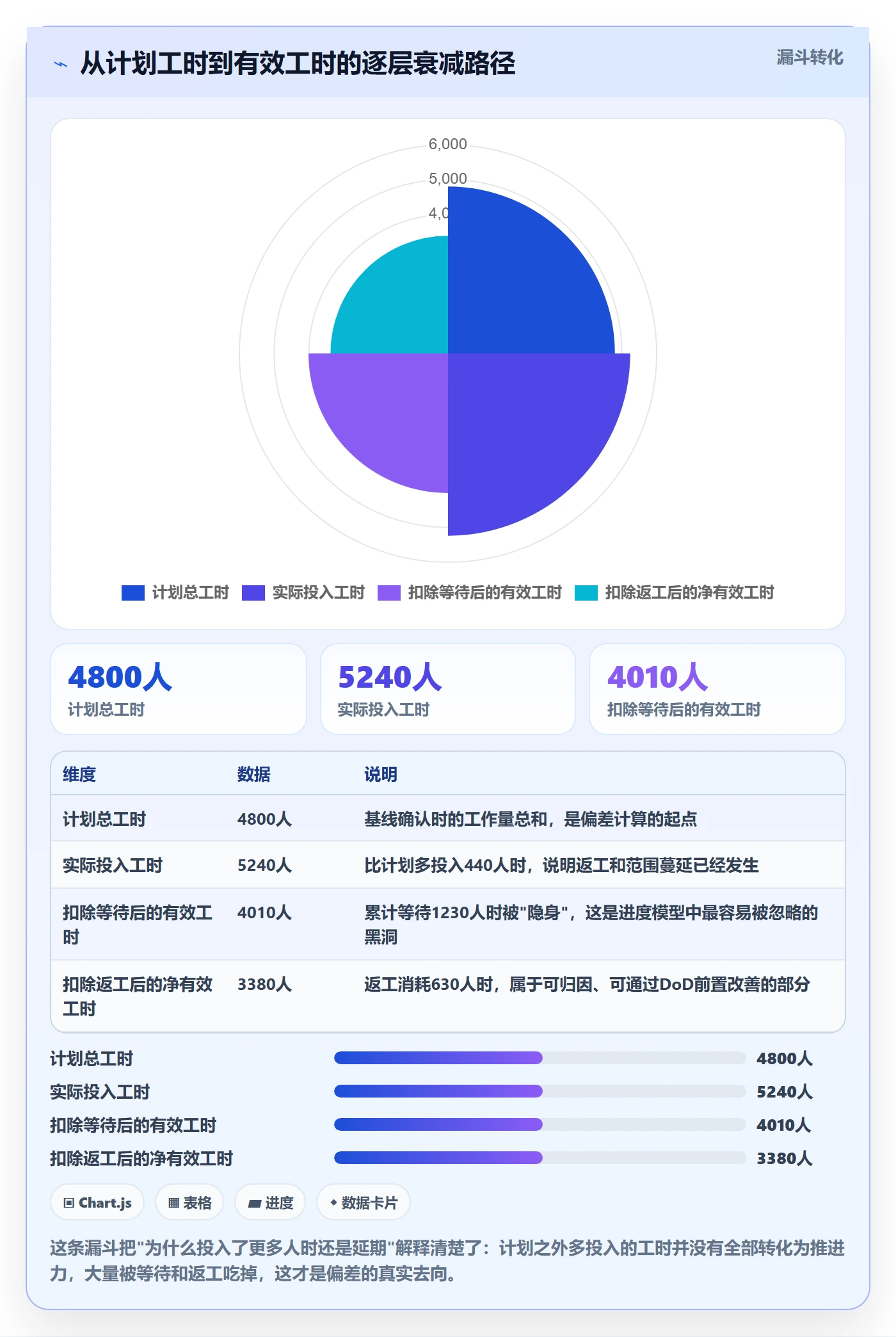

第一个失真点:开发人员在任务上填写"完成 80%",这个 80% 是主观估计,不是基于剩余工作量的换算。到了下一周,同一个任务仍然是"完成 80%",因为剩下的 20% 恰好是最难的部分,联调、修缺陷、过验收。这就是大家熟悉的"90% 陷阱"。

第二个失真点:任务的实际开始时间比计划晚了 4 天,但在系统里被直接改成了计划时间,理由是"对齐一下基线,不然报表不好看"。这一改,一周后所有关于偏差的分析都不成立了,因为基线被污染了。

第三个失真点:测试环境的可用性没有纳入进度模型。这个项目有 6 个任务累计等待测试环境 18 天,但这 18 天在进度报表里被"隐身"了,因为它不属于任何一个任务的工作时间,而是散落在任务之间的空隙里。

这三个失真点叠加,结果是:系统显示进度偏差 -3%,实际交付延期 23 个工作日。偏差不是算错的,是数据源本身就是错的。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

2. 为什么这个问题在 100 人以上组织里更严重

小团队里,进度信息主要靠口头同步,项目经理对每个人的状态心里有数,数据失真反而影响不大。但组织一旦过了 100 人、同时并行多个项目,口头同步的带宽就不够了,必须依赖系统数据。这时候,数据口径的微小偏差会被组织规模放大。

我自己的观察是,100-300 人的研发组织是进度偏差问题最集中的区间。原因有三点:其一,管理层级增加到 3-4 层,信息在传递中会被逐层"乐观化";其二,项目并行度高,同一资源跨项目冲突频繁,但冲突成本没人统计;其三,制度已经成型,改口径的沟通成本比小团队高得多,大家倾向于"将就用"。

这也是为什么很多中大型企业会选择支持私有化部署、能深度对接现有研发流程的平台来做这件事。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,在数据口径统一和进度模型定制上有比较完整的配置能力;同时支持 Jira 平滑迁移,对于原本用 Jira 管理、希望做国产替代的团队,迁移过程的工作量可控。这类平台的价值不在于"有个甘特图",而在于它能把完成口径、字段约束和统计逻辑固化下来,减少人工修饰数据的空间。

三、拆解常见误区:项目负责人最容易踩的五个坑

1. 误区一:把"任务完成百分比"当成进度

百分比是给人看的,不是给系统算的。人在汇报时的百分比估计,天然带有"我快完成了"的心理偏置。我做过一个粗略统计,在纯人工估报的组织里,一个任务连续三周报"80%"的概率,明显高于任何正常分布下的预期。

正确的做法是让系统按"剩余工作量 ÷ 原估工作量"来推导进度,而不是让执行人直接填百分比。任务项上应该维护的是"剩余工时"或"剩余故事点"字段,进度由这两个数字自动换算。人只负责更新剩余量,不负责报百分比。

2. 误区二:改动基线来解决"报表不好看"

这是最隐蔽也最致命的坑。基线(Baseline)一旦可以随意回填,所有偏差分析就失去了意义。我见过有团队把"基线"和"当前计划"当成同一个字段,计划一变,偏差自然归零。

正确的做法是基线和当前计划物理分离。基线一旦确定,除了走正式的变更流程,不允许修改。系统里应保留两个日期集:基线开始/结束时间、当前计划开始/结束时间,偏差就是这两者的差。变更可以发生,但变更要留痕,偏差要照算。

3. 误区三:只看关键路径,不看资源冲突

关键路径是经典的项目管理概念,但在多项目并行的组织里,它有一个致命盲区:关键路径上的任务因为资源被别的项目占用而无法推进,这些等待时间不在关键路径的计算模型里。于是关键路径看起来还能按时完成,实际却被拖垮。

我建议项目负责人补一层"资源冲突视图":统计每个关键资源被几个项目同时占用的天数,以及因资源冲突导致的等待时长。这比单纯看关键路径更能解释"为什么关键任务迟迟不动"。

4. 误区四:用"整体偏差率"掩盖结构性问题

整体偏差率是个平均值,而平均值最大的危害是掩盖分布。一个项目整体偏差 -5%,可能是 80% 的任务提前、20% 的任务严重延期互相抵消的结果。如果那 20% 恰好是关键路径任务,项目照样会延期,但报表上一片祥和。

所以偏差分析必须做分层:按关键路径 / 非关键路径分层,按模块分层,按团队分层。看到异常分层,再下钻到具体任务。平均值只用来汇报,不用来决策;决策要靠分布。

5. 误区五:偏差发生后只做补救,不做归因沉淀

很多团队的偏差应对话术是"下周加班赶回来",然后就没有然后了。下次遇到同类情况,同样的坑再踩一遍。我坚持要求团队每次偏差超过阈值,必须填写一张归因记录,字段包括:偏差类别(需求变更 / 估时偏差 / 资源冲突 / 环境阻塞 / 依赖等待 / 质量问题返工)、影响天数、可预防性。

这张表积累三个月之后,它的价值就出来了:你能清晰看到自己组织的"偏差主要来源"。我发现很多组织的最大偏差来源不是执行力,而是依赖等待和质量返工,这两项合计往往占到总偏差的一半以上。这个结论如果早点知道,管理动作的方向会完全不同。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

四、专业判断逻辑:一套可复用的进度偏差分析框架

1. 三层数据结构:计划层、执行层、等待层

我通常把进度数据拆成三层来建模。这个结构是我在多次复盘后固定下来的,因为它能解释大部分"看起来正常实际延期"的谜题。

计划层:基线开始/结束时间、当前计划开始/结束时间、关键路径标记、依赖关系。这一层回答"原计划是什么、现在计划是什么、偏差从哪来"。

执行层:任务状态、剩余工作量、实际开始时间、实际完成时间、负责人。这一层回答"实际干了多少、还剩多少"。

等待层:等待评审时长、等待测试环境时长、等待依赖交付时长、资源冲突等待时长。这一层最容易缺,但它往往解释了执行层为什么停滞。

三层的差距,就是偏差的可归因来源。计划层到执行层的差距是估时和执行问题,执行层到等待层的差距是流程和资源问题。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

2. 先行指标清单:提前两周看见风险

下面这几个指标是我在实践中反复验证过、确实有预警价值的先行指标。它们共同的特点是:不需要等任务结束就能计算,且与最终延期显著相关。

  1. 进行中任务平均滞留时长:任务进入"进行中"后到现在的平均天数。超过团队历史均值 1.5 倍就该盘点。
  2. 阻塞任务占比:被标记为阻塞的任务数 ÷ 进行中任务总数。超过 10% 通常是危险信号。
  3. 剩余工作量斜率差:理想情况下剩余工作量应线性下降到零。如果实际下降斜率明显低于理想斜率,说明进度在放缓。
  4. 依赖等待总时长:所有任务等待上游交付的累计时长。这是最容易被忽视、但往往贡献最大的一项。
  5. 返工任务占比:被重新打开或返工的任务数 ÷ 已完成任务数。这个指标反映质量水平,也是未来延期的先兆。

3. 偏差阈值的设定逻辑

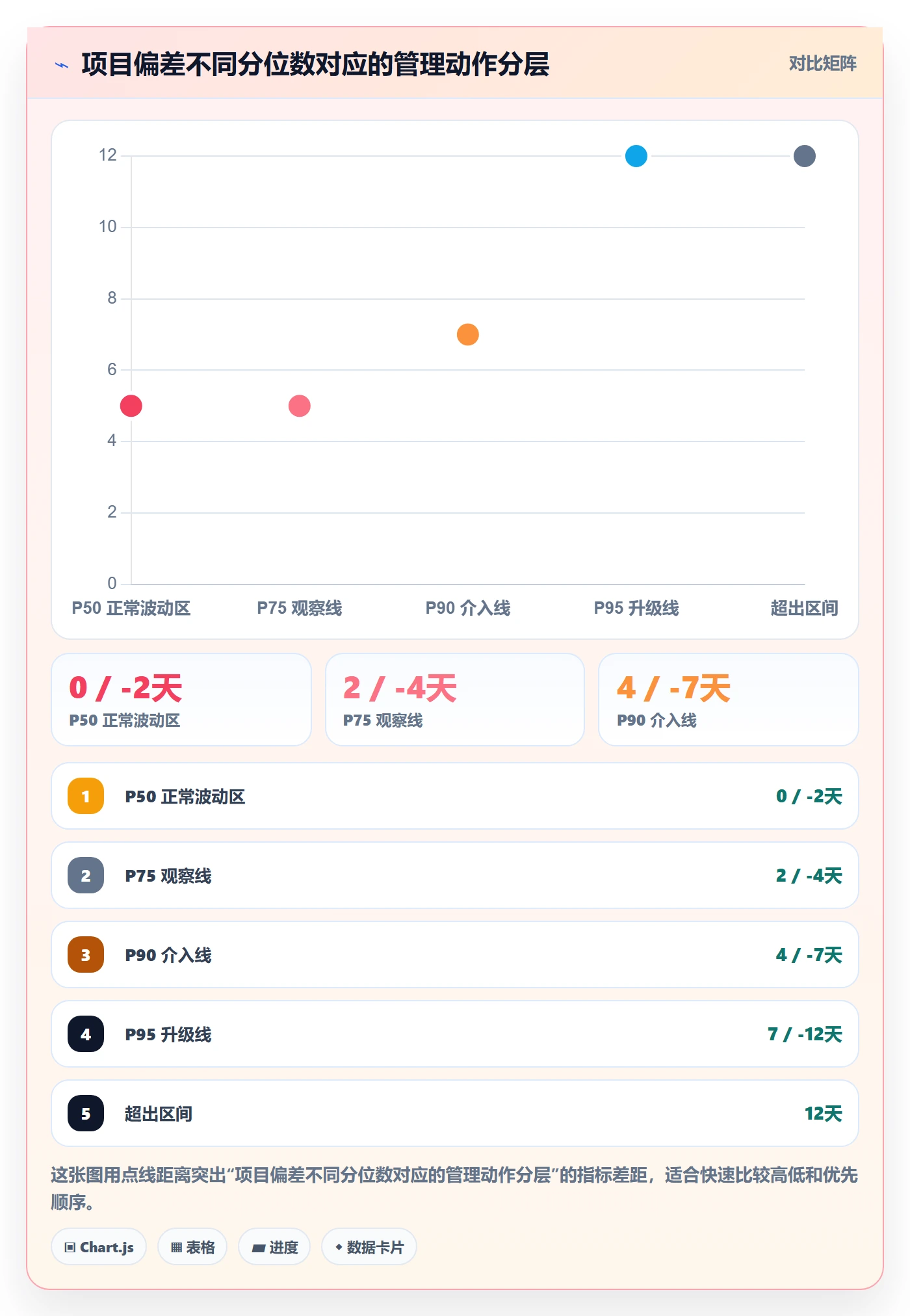

阈值不能拍脑袋定,要根据团队历史数据的分位数来设。我的做法是:取过去 6-12 个月所有已完成项目的偏差数据,算出 P50 和 P90。P50 作为"正常波动线",P90 作为"需要介入的警戒线"。

举个例子,如果历史数据显示偏差天数的 P90 是 5 个工作日,那么当一个项目的偏差达到 5 天时,就应该触发正式的偏差分析,而不是等到 10 天、15 天。阈值的作用是把管理动作的时点提前,而不是事后追责。

我建议设两档:观察线和介入线。观察线(比如 P75)触发项目经理自查,介入线(比如 P90)触发跨部门资源协调。这样既能避免小事放大,也不至于让问题拖到不可收拾。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

五、具体案例与数据观察:一个 12 周交付项目的偏差分析全过程

1. 项目背景与数据基线

下面这个案例来自一个真实的中大型研发组织,我把关键数据做了脱敏处理。项目为某企业级平台的版本交付,周期 12 周,团队 46 人(开发 28、测试 12、产品与设计 6),涉及 3 个外部依赖团队。项目在 PingCode 上管理,采用私有化部署,任务层级为:需求 → 子任务 → 缺陷。

项目管理上做了几个关键配置:任务完成必须经过"开发完成 → 联调通过 → 测试通过 → 验收通过"四道门槛;基线与当前计划字段分离;每个任务必填剩余工时;等待类工作通过专门的阻塞标记和阻塞原因字段记录。这些配置是这次偏差分析能成立的前提。

2. 第 4 周的中期偏差分析

第 4 周时,项目整体进度显示为"偏差 -1.5 天",看起来正常。但先行指标已经出现异常:进行中任务平均滞留时长从第 1 周的 2.8 天升至第 4 周的 6.3 天,阻塞任务占比从 5% 升至 14%。

我们做了一次下钻。把滞留时长超过 7 天的任务全部拉出来,一共 11 个。逐个看阻塞原因字段,结果分布是这样的:等待外部接口联调 5 个、等待测试环境 3 个、需求未明确 2 个、资源被其他项目占用 1 个。

这个分布直接改变了管理动作的方向。问题不在开发效率,而在外部依赖和环境的供给能力。于是第 5 周的动作是:安排专人对接 3 个外部依赖团队并锁定接口联调窗口、扩容测试环境、把 2 个需求未明确的任务退回产品澄清。而不是所有人加班。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

3. 第 8 周的回归观察

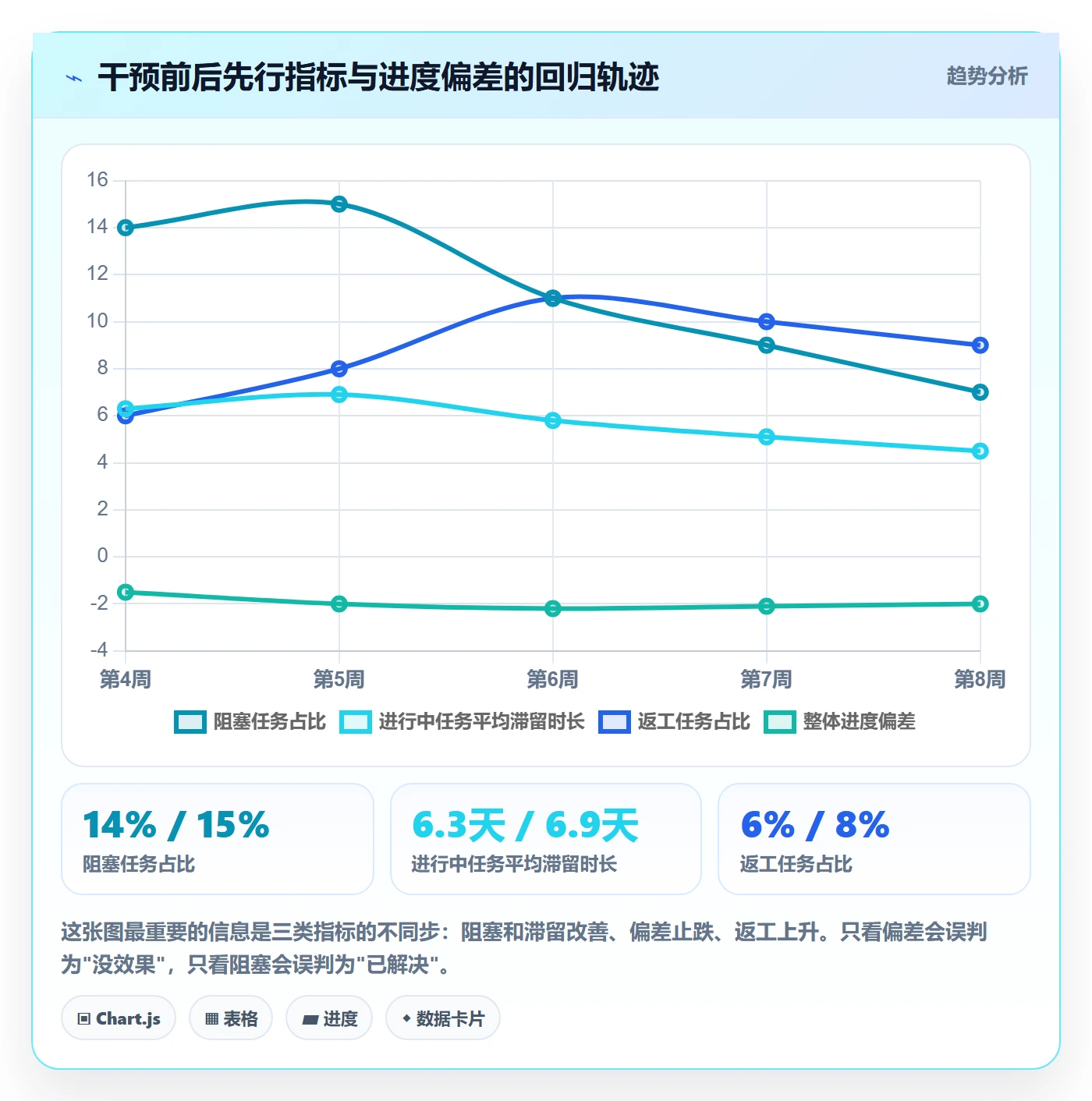

干预之后,第 8 周的数据出现了明显变化。阻塞任务占比回落到 7%,进行中任务平均滞留时长降到 4.5 天,剩余工作量的下降斜率重新接近理想斜率。整体偏差稳定在 -2 天左右,没有继续放大。

这里有一个值得说的细节:测试环境扩容之后,等待测试环境这一类的阻塞从 3 个降到 0,但同时暴露出另一批之前被掩盖的问题,有 4 个任务在环境可用后立刻暴露出缺陷,进入了返工状态。这说明环境阻塞在过去客观上起到了"掩盖质量问题"的作用。如果不解决环境问题,这些缺陷会在更晚的时候集中爆发,杀伤力更大。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

4. 项目收尾与归因沉淀

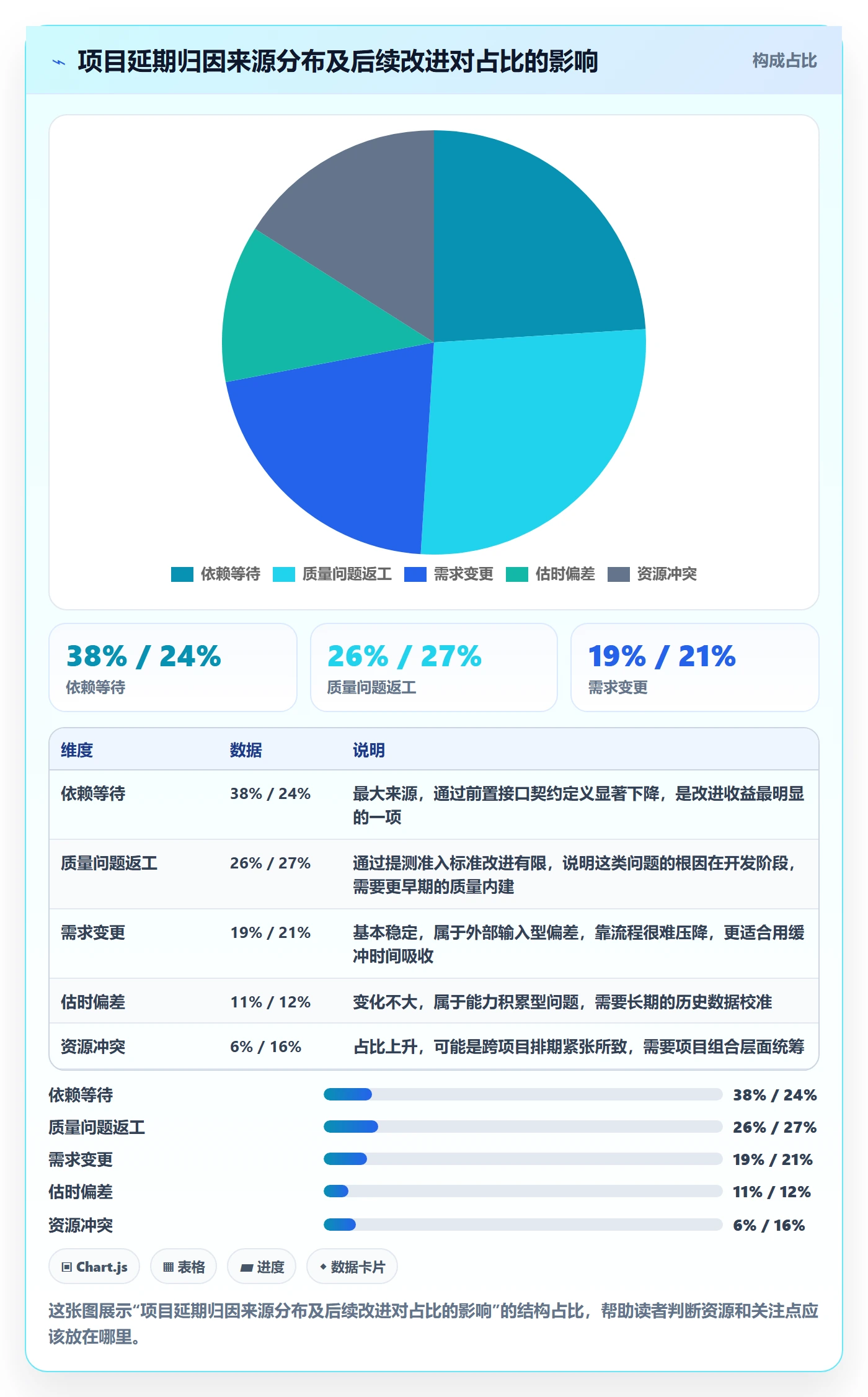

项目最终在第 12 周 + 3 天完成,累计延期 3 个工作日,相比第 4 周时如果放任不管所预测的 18-23 天,改善非常明显。归因记录汇总后的偏差来源分布如下:依赖等待 38%、质量问题返工 26%、需求变更 19%、估时偏差 11%、资源冲突 6%。

这个分布对这个组织的意义远超单个项目。依赖等待和质量返工合计 64%,说明他们的主要矛盾在跨团队协作机制和质量内建,而不是"团队不够拼"。后续他们把改进重点放在了接口契约的前置定义和提测准入标准上,下一个版本项目的依赖等待占比降到了 24%。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

六、不同情况下的行动建议

1. 团队规模 50 人以下、单项目为主

这种情况下不要上复杂的指标体系,成本高于收益。我的建议是只做两件事:一是把"完成"的定义写清楚并严格执行,避免主观百分比;二是每周统计一次阻塞任务占比,超过 15% 就停下来盘点阻塞原因。

这个规模的团队,项目经理通常能掌握大部分细节,数据的作用是辅助记忆,而不是替代判断。过度指标化反而会消耗团队精力。

2. 组织规模 100-300 人、多项目并行

这是最需要体系化进度数据管理的区间。建议做以下几步,按优先级排列。

  1. 统一完成口径:定义 3-4 级状态门槛,把"完成"变成不可解释的状态跃迁。
  2. 基线分离:基线字段与当前计划字段物理分开,基线变更走审批。
  3. 强制剩余工作量字段:任务必须维护剩余工时,进度由系统换算。
  4. 建立等待层数据:阻塞标记和阻塞原因字段设为必填。
  5. 设定两档阈值:基于历史分位数设定观察线和介入线。
  6. 偏差归因记录:每次超过介入线必须输出归因记录,季度汇总分析。

这一整套做下来,通常需要 1-2 个迭代周期去磨合字段习惯。关键在于管理层要接受短期内的"数据变丑",刚开始统计真实偏差时,数字一定比原来难看,这是正常的,不要因此退回旧口径。

3. 组织规模 300 人以上、多项目组合管理

到这个规模,单个项目的偏差分析已经不够了,需要上升到项目组合层面。关注点从"某个项目为什么延期"变成"资源在不同项目之间的分配是否合理"。

核心指标包括:关键资源跨项目占用率、项目组合整体偏差分布、各项目的偏差归因结构对比。目的是发现系统性的资源瓶颈,而不是逐个救火。

4. 工具选型上的实际考虑

工具选型上,我建议重点看三个能力,而不是看功能数量。

第一个是状态流转的可配置性:能否自定义状态机并设置准入条件,这决定了完成口径能不能被固化。第二个是基线管理能力:能否保存基线快照并对比,这决定了偏差数据是否可信。第三个是阻塞与等待的建模能力:能否记录阻塞原因和时长,这决定了等待层数据能不能被采集。

对于有信创要求或数据合规要求的中大型组织,私有化部署是硬性条件。以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,支持私有化部署,同时支持 Jira 平滑迁移,对于希望从原有工具迁移到国产平台、同时保留历史数据连续性的团队,是比较务实的选择。但工具只是载体,前面说的口径和字段约束,才是这套方案能不能落地的根本。

七、不同情况下的取舍

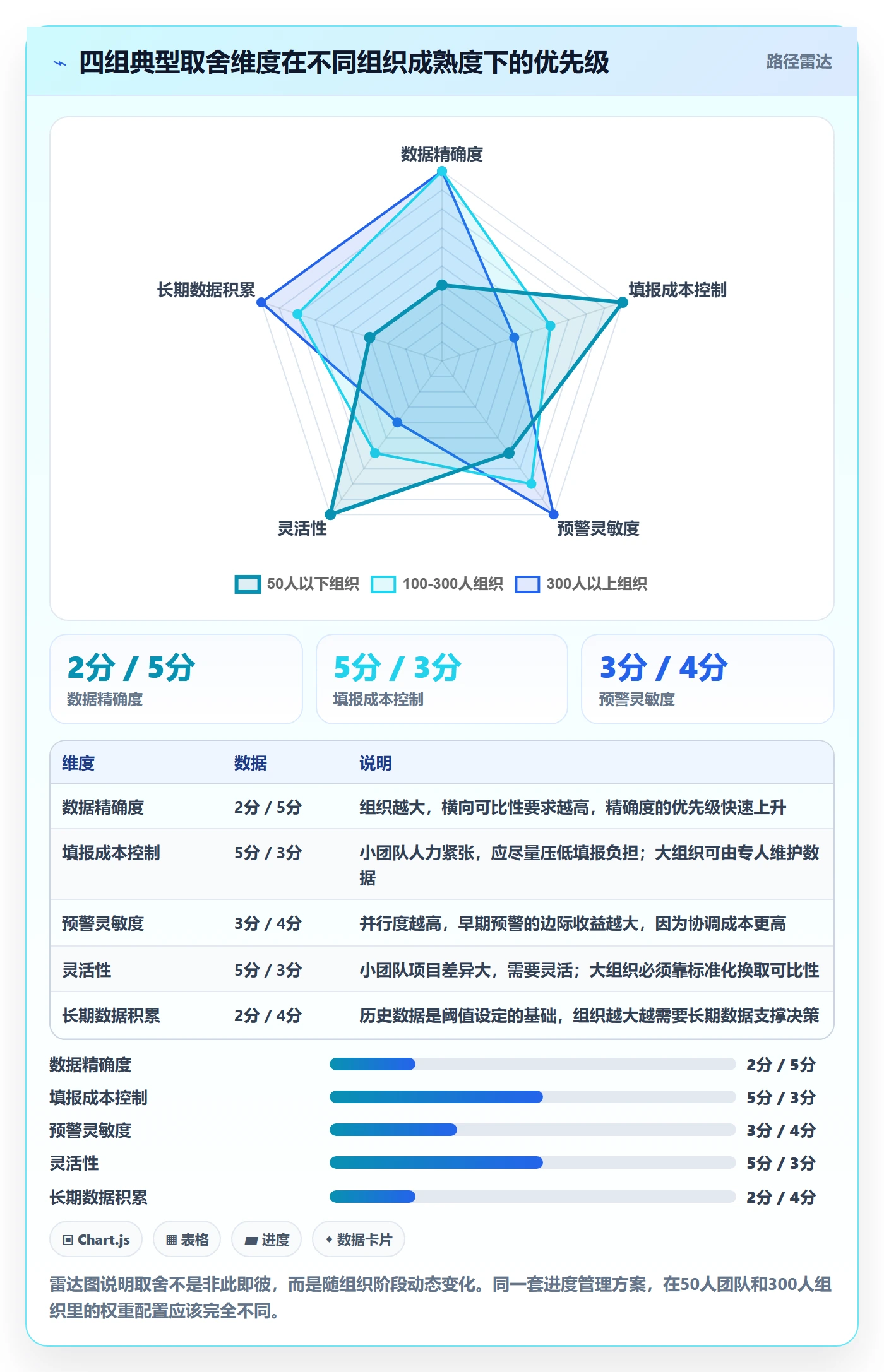

1. 数据精确度与填报成本的取舍

这是最直接的取舍。要求的字段越多、越精确,填报成本越高,团队的抵触也越大。我的判断标准是:只采集那些能触发具体管理动作的字段。

比如"剩余工时"值得采集,因为它能触发进度重算和资源调整。"阻塞原因"值得采集,因为它能触发归因分析。"任务难度评分"就不一定值得,因为采了也未必有人看。判断方法很简单:假设这个字段的数据显示异常,你会做什么?如果答不上来,就不要采集。

2. 预警灵敏度与误报率的取舍

阈值设得越敏感,预警越早,但误报也越多。误报多了,团队会形成"狼来了"的免疫,预警就失效了。我的建议是用两档阈值来平衡:低档位只触发自查(成本低,误报可接受),高档位才触发跨部门协调(成本高,要求准确)。

另外,误报本身也有价值。如果某个先行指标频繁误报,说明这个指标的阈值或者本身的设计有问题,这是优化指标体系的信号,而不是放弃指标的理由。

3. 标准化与灵活性的取舍

统一的进度口径会让所有项目数据可比,但也会遇到"这个项目特殊"的情况。我的处理原则是:核心字段强制统一,扩展字段允许自定义。

比如状态机、基线、剩余工作量这些核心字段,全组织统一,不允许例外,否则数据无法横向对比。而项目特有的属性,比如"是否需要甲方现场验收""是否涉及硬件联调",可以作为扩展字段,只服务于项目内部管理。

4. 短期交付压力与长期数据积累的取舍

最现实的取舍在这里。项目最紧张的时候,团队最不想填数据,而恰恰是这个时候数据最有分析价值。我的做法是:宁可降低分析精度,也不要中断数据采集。

如果实在忙不过来,可以只保留两个最低限度的动作:任务状态如实流转、阻塞原因如实标记。这两个动作的填报成本极低,但保留了最核心的分析线索。等节奏缓和了,再补上剩余工时等更精细的字段。

进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析

八、把偏差管理变成组织的"免疫系统"

回到最开始那个案例。那个 180 人组织的进度失真,根源不是团队不努力,而是他们把进度管理理解成了一件"汇报工作",而不是一件"决策工作"。汇报的目标是让数字好看,决策的目标是让问题暴露。

我这些年最深的感受是:进度偏差管理的成熟度,不看你能不能算准偏差,而看你敢不敢让偏差早早暴露出来。一个能让问题在第二周就被看见的机制,价值远高于一个能精确计算但总是慢半拍的报表。

落地路径其实不复杂,从最小的动作开始就行:先把"完成"定义写清楚,让状态流转有门槛;再让基线不可篡改,保证偏差有参照;然后加上阻塞原因字段,把等待层数据采集起来;最后基于三个月的历史数据设定阈值,让预警有依据。这四步做完,你就能在大多数项目中提前一到两周看到风险。

如果你所在的组织已经在做多项目并行管理,下一步值得投入的是把这套口径固化到工具里,让它成为流程的一部分,而不是靠人记住。数据口径写在文档里会被遗忘,写在系统的字段约束里才会被执行,这才是进度偏差真正能落地的地方。

常见问题解答(FAQ)

1. 进度偏差到底应该用哪个公式算,SV和SPI能混着看吗?

我之前一直用Excel手算进度,月底汇报时领导问我这个月到底是快了还是慢了,我打开表格一看,SV是正的但SPI小于1,当场就不知道怎么解释了。后来我怀疑是不是自己公式用错了,但又不敢确定到底该看绝对值还是看比率。

SV和SPI要分场景用,不能混着下结论。SV=EV-PV,单位是金额或人天,反映的是绝对偏差,适合判断‘还差多少工作量’;SPI=EV/PV,是无量纲比率,适合判断‘相对快慢’和跨项目比较。

判断口径建议是:先看SV是否偏离了你的里程碑容差(比如关键路径上SV为负且超过3人天就要预警),再看SPI是大于1还是小于1来定性。如果两者方向矛盾,优先信SV,因为SPI在PV很小时会失真,比如PV只有2人天、EV是1.5人天,SPI=0.75看起来很差,但SV只有-0.5人天,实际影响很小。

落地时在项目管理平台里把EV、PV两个字段按周固定抓取,SV和SPI都做成计算列,避免手动算错。

2. 没有工时填报数据,项目负责人还能做进度偏差分析吗?

我们团队特别反感填工时,我一提就要被说成是监控大家,可不填的话我拿不到EV,进度偏差就无从谈起。我试过让大家在周会上口头报百分比,结果每个人对‘完成80%’的理解都不一样,数据根本没法用。

可以,但要把‘工时口径’换成‘交付物口径’。没有工时数据时,用0/100法或50/50法来估算EV:0/100法是一个任务只有未开始和已完成两种状态,完成才计100%;50/50法是任务一开始就计50%,完成再补到100%。

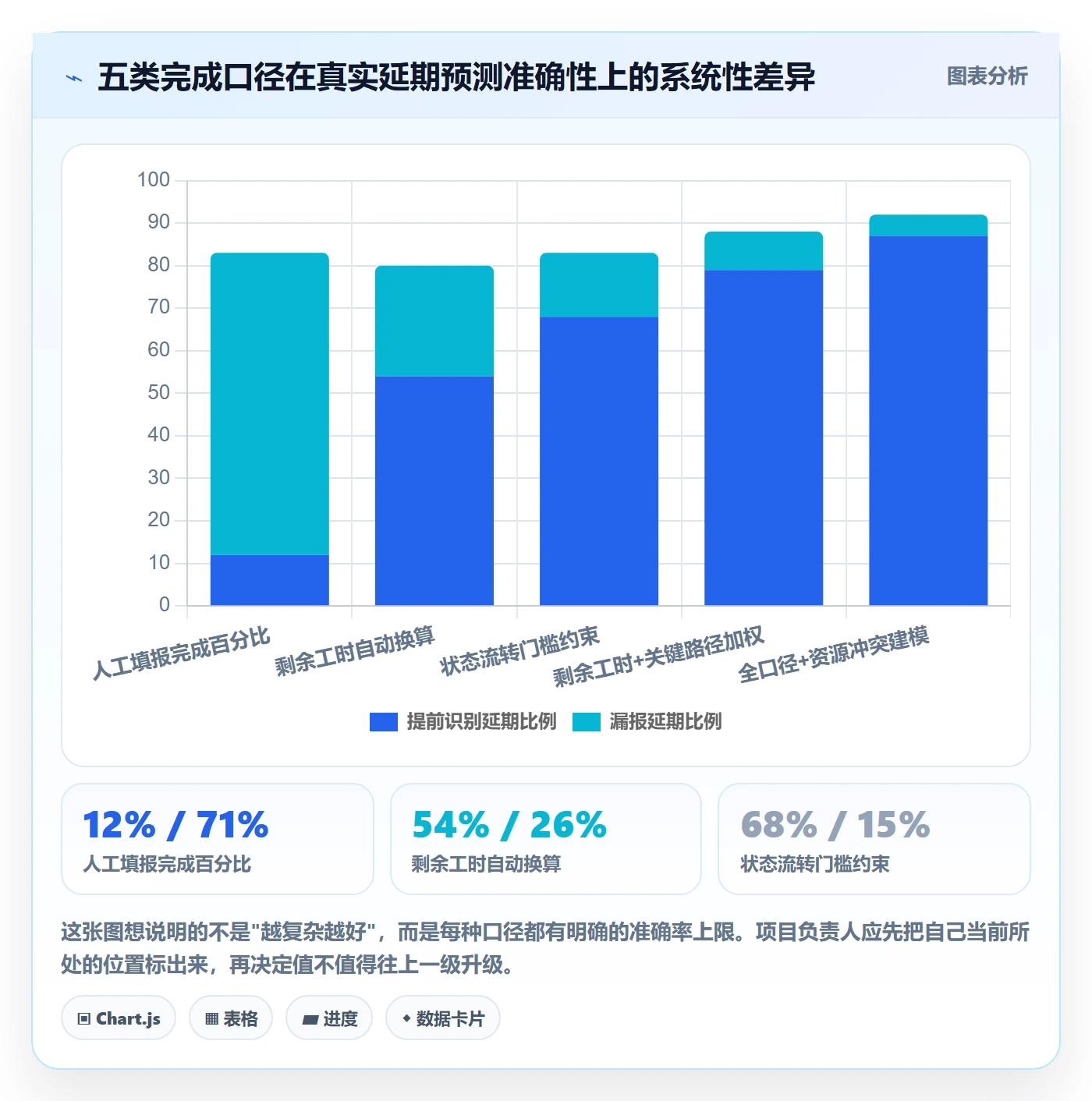

这两种方法不需要员工填工时,只需要任务负责人每周更新一次状态,数据颗粒度虽然粗,但足以支撑里程碑级的进度偏差判断。判断依据是:如果项目周期在3个月以内、任务拆分到5人天以下,0/100法的SPI误差通常在可接受范围内;如果任务颗粒度大于10人天,就必须拆细,否则EV会长期为0,SPI会假性偏低。

落地做法是在项目管理工具里给每个任务加一个‘状态’字段,规定每周五下班前更新,负责人只改状态不填工时,抵触会小很多。同时把WBS拆到不超过5人天的粒度,这是让0/100法可用的前提。

3. 进度偏差分析多久做一次才有意义,周报和日报到底选哪个?

我之前试过天天盯进度,结果自己累得不行,团队也觉得被盯得太紧;后来改成一个月看一次,等发现偏差时已经来不及补了。我一直在纠结这个频率到底怎么定,是不是所有项目都该用同一个节奏。

频率应该由‘任务粒度和纠偏窗口’倒推,而不是拍脑袋定。判断口径是:你的最小纠偏周期有多长,分析频率就至少要多密。如果发现偏差后最快也要一周才能调整资源和排期,那日报就是浪费;如果关键路径上的任务半天就能重排,那周报就可能太慢。可执行的做法是分层:关键路径上的任务按周做偏差分析,非关键路径按双周;

里程碑前两周切换到每周两次。数据口径上,建议固定用‘每周五截止的累计EV和PV’做SPI,避免不同人用不同截止时间导致数据不可比。我自己的经验是,大部分10人以内的项目,周频足够,真正需要日频的只有上线前最后一周或者强依赖外部交付的节点。

频率一旦定下来,就在项目管理平台里设成固定的报表周期,让数据自动生成,减少人工汇总的摩擦。

4. 发现进度偏差后,项目负责人第一步到底该做什么?

我每次看到SPI小于1就很慌,第一反应是催大家加班,但催完发现偏差没补回来,反而把团队搞得很疲惫。我也试过直接找领导要资源,结果被问‘到底差在哪’时答不上来。我现在想知道,发现偏差后的标准动作到底是什么。

第一步不是催进度,而是定位偏差来源,把‘整体偏差’拆到具体任务和具体原因上。可执行的做法是三步:第一,拉出所有SV为负的任务,按负值绝对值排序,看偏差是集中在关键路径还是分散在非关键路径;第二,对每个负偏差任务标注原因类型,常见口径是需求变更、估算偏乐观、外部依赖延迟、资源被抽调、返工五类;

第三,判断这个偏差是‘一次性’还是‘趋势性’,如果连续两周同一类原因反复出现,就是系统性问题,催加班没用,要改流程或补资源。判断依据是:如果偏差集中在关键路径且累计超过里程碑容差的20%,就必须启动纠偏,选项包括调范围、加资源、改排期,三选一或组合;

如果偏差在非关键路径且没吃掉总浮动时间,可以只记录不干预。落地时建议在项目管理平台里给每个任务加‘偏差原因’字段,每周复盘时按原因类型做汇总,这样下一次估算时就有历史数据可以校准,而不是每次都靠感觉。

核心关键词

读者评论

江
江承宇

文章里说的‘90%陷阱’我们团队也有,剩余工时那个思路我试过,但执行人经常懒得更新,最后又回到拍脑袋填百分比。想请教一下,如果团队连每天更新剩余工时都做不到,是不是应该先降级到只维护任务状态,而不是硬上自动换算?

熊
熊亦辰

三层数据结构里‘等待层’确实是盲区,我们之前统计过,测试环境排队时间能占到项目周期的四分之一,但这部分在周报里完全看不到。不过要把等待时长拆出来,对工具和流程的要求都不低,小团队可能得先靠人工记录补一段时间。

邹
邹宇轩

有个疑问:文章建议每类偏差都填归因记录,但实际跑起来很容易变成填表应付。我们试过三个月,数据质量很差,因为大家怕被追责。后来改成只对超过五天的偏差做归因,反而真实很多。阈值设多少比较合适,有没有经验参考?

文章包含AI辅助创作:进度偏差落地方案:项目负责人开展进度管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/418788

赞 (0)
飞飞飞飞
进度管理如何做好进度偏差?项目负责人协同管理与操作步骤
上一篇 30分钟前
阶段进度实操方法:项目负责人提升进度管理效率的协同管理方法与模板
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
