实际进度管理方法大全:PMO进度管理协同管理落地清单

2023年冬天,我陪同一家中型软件企业的 PMO 做年度复盘。会上最刺眼的一份数据不是延期率,而是一张时间轴:三个关键里程碑的延期,第一次被记录进系统,分别是在延期发生后的第 9 天、第 12 天和第 16 天。也就是说,在这家 600 多人的研发组织里,项目实际上已经"翻车"了两周,决策层才第一次知道。更讽刺的是,那两周的周报上,整体进度一直标着绿色。

这事后来成了我研究进度管理的一个转折点。过去我也和大多数人一样,把进度管理理解成"计划做得准不准""甘特图画得好不好看""周报填得全不全"。但那次之后我逐渐意识到,进度管理真正的战场不在计划端,而在信息从执行现场传导到决策桌的这条链路上。链路有多长、有多少次加工、有多少层失真,直接决定了偏差被发现时还剩多少可操作空间。

这篇文章不讲"进度管理的定义"这种百科内容。我把过去几年在几十个 100 人到 1000 人规模研发组织里看到的真实做法、踩过的坑、验证过的机制,整理成一份可以直接照着落地的清单。它回答三个问题:PMO 到底该管什么、协同为什么总是卡在依赖上、工具和机制各自该承担什么职责。如果你正在搭进度管理体系,或者正被"周报很好看但项目就是延期"折磨,这篇内容就是写给你的。

一、先给结论:进度管理管的是"时延",不是"表格"

在展开所有方法之前,我先把最核心的判断放在前面。这些结论不是教科书里的定义,而是我在实际项目里反复验证、甚至被现实教训出来的。

1. 进度管理的第一性指标是"偏差发现时延",不是"计划准确率"

绝大多数组织在评估进度管理好坏时,第一反应是"我们的计划准不准"。但计划本质上是对未来的假设,再准也会有偏差。真正决定损失大小的,是从偏差实际发生到它被决策层感知并触发干预之间的时间。我把它叫作"偏差发现时延"。

同样是一次 10 天的延期,如果在第 2 天被发现,你还有机会调资源、砍范围、谈验收窗口;如果在第 12 天才被发现,可操作空间几乎为零,只能接受结果。同一个偏差,不同的发现时延,成本差出好几倍。所以我在给企业做诊断时,第一个要看的数字永远是这个。

2. 任务级用二值状态,里程碑级才用百分比

这是我和很多团队争论最多的一条。几乎所有工具默认都提供"任务完成百分比",于是所有人都在填 10%、30%、70%、90%。但问题在于,"完成百分比"是一个主观量,不是客观量。一个开发说"这个模块完成了 70%",你无法验证,也无法归因,而且大量实证观察显示,任务在 90% 停留的时间往往比从 0 到 90% 还长。

我现在的做法是:任务级只用二元状态,未开始、进行中、已完成,对应 0%、50%、100% 三个值,而且"已完成"必须有可验证的产出物(代码合并、测试通过、文档归档)。只有里程碑级别才使用百分比,而且百分比是按已完成的任务数加权算出来的,不是靠人填的。这样得到的进度数据才经得起追问。

3. PMO 的 KPI 应该是"偏差提前发现天数",不是"报表完整率"

我见过太多 PMO 把"数据收集覆盖率 100%""周报按时提交率 98%"当成自己的核心指标。结果是他们变成了一个报表加工厂,收集了一堆没人看的数字,真正的风险却在眼皮底下溜走。

如果 PMO 只能设一个 KPI,我会设"提前于里程碑 N 天发现重大偏差的比例"。比如要求:任何会导致里程碑延期超过 3 天的风险,必须在里程碑前 10 天以上进入预警清单。这个指标会逼着 PMO 从"汇总者"变成"干预者",也让他们的工作直接对齐业务损失,而不是对齐表格。

4. 协同管理的瓶颈在"依赖",不在"任务"

单项目看关键路径,多项目管理必须看依赖。我统计过自己服务过的项目群,跨团队依赖导致的等待,平均占到了项目总延期的 40% 以上。任务本身往往没那么难,难的是"等上游给接口""等测试环境释放""等另一个团队排期"。

所以协同管理落地的核心动作只有两个:把依赖显式登记出来,把阻塞时长量化出来。凡是没登记依赖的组织,一定会有大量"隐形等待"被浪费掉,而且事后完全无法归因。

5. 工具解决"采集",机制解决"判断"

经常有人问我:是不是买个好工具,进度管理就解决了?我的回答是:工具能解决数据从哪里来、更新得及不及时,但它解决不了"偏差多大算异常""谁来干预""干预到什么程度"。这些是机制问题,必须靠规则和责任人定义清楚。

工具与机制的边界一旦混淆,就会出现两种典型失败:一种是买了一堆工具但没有规则,数据一堆、决策为零;另一种是规则写得极其漂亮但全靠人工填表,落地三周就反弹。

实际进度管理方法大全:PMO进度管理协同管理落地清单

二、背景和真实场景:进度数据是怎么一步步失真的

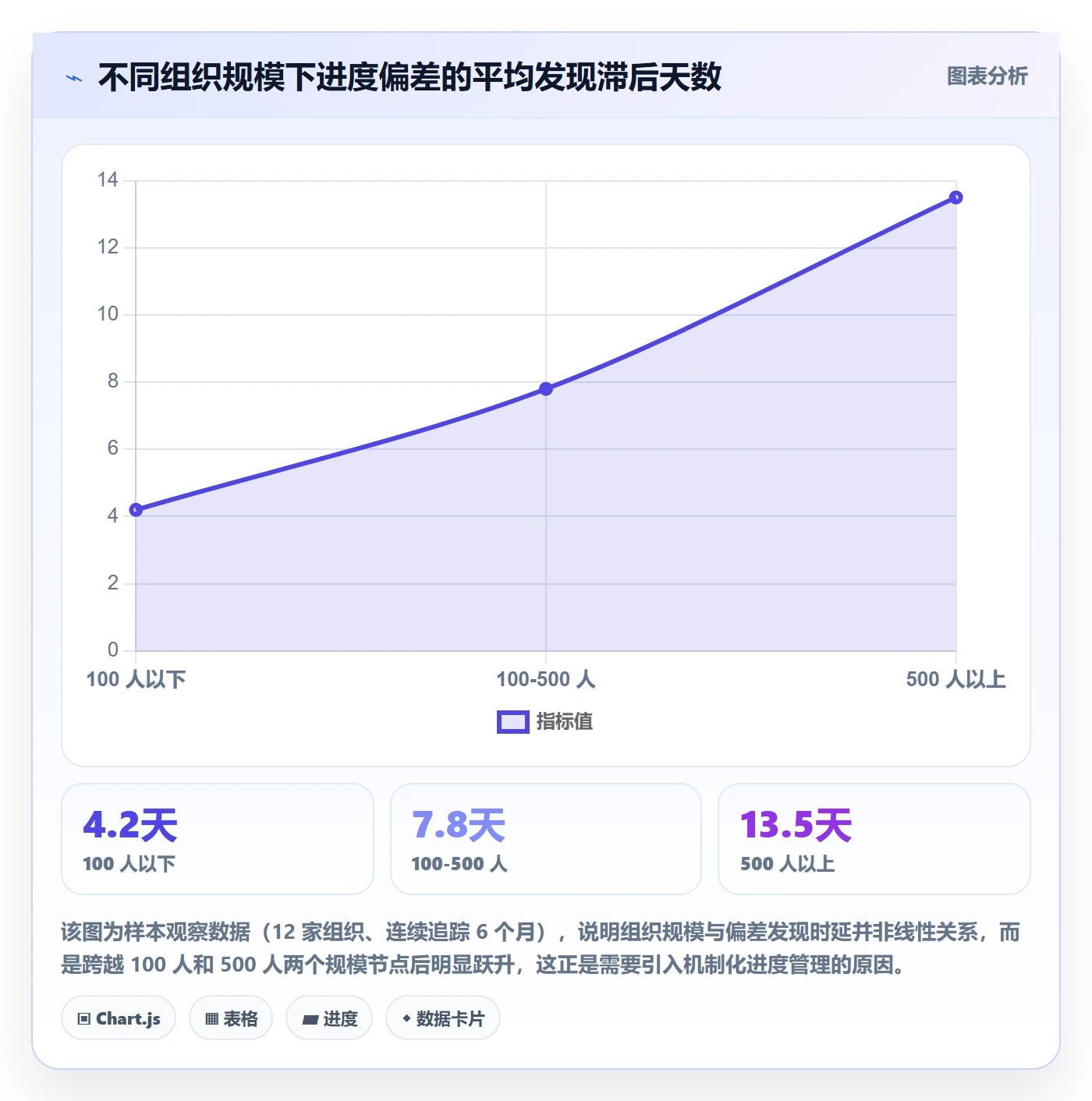

结论说完了,接下来讲讲这些结论是怎么来的。我先把不同规模组织的典型形态摆出来,你会看到进度管理的复杂度是如何随组织规模非线性上升的。

1. 三种典型组织形态,三套完全不同的玩法

(1)百人以下、单项目主导型。这类组织的进度管理基本靠人盯,项目经理加几个组长就能覆盖全部信息。会议即机制,周会即进度表。在这种规模下谈"进度管理体系"反而容易过度设计,一张里程碑表加每周一次同步就够用了。

(2)100 到 500 人、多项目并行型。这是最难受的区间。矩阵式组织开始出现,一个人同时参与好几个项目,PMO 开始设立但话语权有限,进度数据主要靠 Excel 汇总。这个阶段的典型症状是:单个项目都还看得清,项目之间一叠加就乱,资源冲突永远靠临时协调。

(3)500 人以上、项目群加外包加多地域型。到这个规模,进度管理已经不只是项目管理,而是信息治理。你要处理的是口径不一致、时区差异、外包团队数据可信度、权限边界、审计要求。这一层的难点早已不在方法,而在怎么让几百上千人用同一套口径、在同一个时间基准上汇报状态。

2. 进度数据会经历三层失真

我把进度数据的失真拆成三层,这三层的成因和解决办法完全不同,混为一谈就会开错药方。

(1)认知失真。执行者对自己工作进度的判断系统性偏乐观。项目管理的经典说法里,人天生倾向于低估剩余工作量,尤其在任务开始阶段和临近完成阶段。解决这一层靠的是可验证的完成标准,比如"接口联调完成"必须以上游返回成功报文为准,而不是"我觉得差不多了"。

(2)记录失真。偏差确实被感知了,但没有被及时记录。原因通常是更新成本太高、工具太麻烦、或者团队觉得"这周没什么变化就不用改"。解决这一层靠的是降低更新成本并把它嵌入工作流,让状态变更顺手就完成,而不是每周专门开一次填报。

(3)汇总失真。不同团队的"完成"定义不一样,A 团队算完成为代码写完,B 团队算完成为测试通过,汇总到 PMO 层面就完全不可比。解决这一层靠的是统一口径字典,每个状态词必须有可判定的判定条件,写进组织级规范。

3. 一个真实的项目群时间线

回到文章开头那家 600 人企业。我帮他们做过一次完整的时间线还原,把三个延期的里程碑按天拆开看。结论很扎心:偏差实际发生的平均时间是截止日前 24 天,而第一次进入 PMO 视野的平均时间是截止日前 11 天,中间丢掉了整整 13 天。

更细节的数字是:这 13 天里,有 5 天是"团队内部知道但认为能赶上",4 天是"组长知道但没往上报",剩下 4 天卡在"周报周期还没到"。这三段损耗分别对应认知失真、记录失真和汇总失真。后来他们做的事情并不是换工具,而是先把周报周期从"每周一次"改成"状态变更即更新 + 周度确认",光这一条就把那 4 天补回来了。

实际进度管理方法大全:PMO进度管理协同管理落地清单

实际进度管理方法大全:PMO进度管理协同管理落地清单

三、拆解常见误区:为什么你的进度表看起来很健康

我在做诊断时,最常听到的一句话是"我们进度管理挺规范的,每周都有报表"。但报表规范不等于管理有效。下面这六个误区,是我在几乎每一个出问题的组织里都能找到的共性问题。

1. 误区一:把"完成百分比"当成客观数据

前面已经提到过,这里再展开一层。完成百分比之所以危险,不只是因为它主观,更因为它有一种"平滑掩饰"的效果。一个任务连续三周报 80%、85%、90%,看起来在推进,实际上可能已经卡在某个技术难点上三周没动。百分比给了团队一个模糊的缓冲区,让"没进展"看起来像"在进展"。

专业判断:任务级状态应该是离散的、可验证的,不是连续的主观估算。如果你实在需要百分比,那就让它由子任务完成数自动计算,而不是人工填写。

2. 误区二:把甘特图当成进度管理

甘特图是很好的沟通工具,但它会制造一个错觉:所有条带都是并行的水平线,看起来进度是均匀推进的。真实的项目进度更像是台阶,长时间不动,然后突然完成一大块。

需求澄清阶段可能两周毫无产出,然后第三天一次性过了评审;测试阶段可能前五天很顺,第六天突然出了一堆阻塞缺陷。甘特图的均匀感会让管理者低估波动,也会让团队产生"反正还有时间"的松懈。

3. 误区三:里程碑没有定义"完成标准"

"里程碑到了"这件事必须有客观判据。如果"需求评审完成"的定义是"开完会",那么几乎所有里程碑都能按时完成,因为开会永远可以按时开。但如果定义是"评审纪要发出且所有阻塞项有明确责任人和截止时间",性质就完全不同了。

我在实践中推行的做法是:每个里程碑必须写清楚三件事,交付物是什么、谁验收、判据是什么。没有这三样的里程碑,本质上只是日历上的一个日期。

4. 误区四:只看进度不看资源负载

进度和资源是一体两面。一个项目显示"按计划推进",但如果执行它的人同时被三个项目争夺,那么这个"按计划"只是账面上的乐观。我见过太多项目在纸面上进度良好,直到关键人请了一周假,进度瞬间崩塌。

所以在做进度评估时,我永远会把资源负载视图和进度视图叠在一起看。工具层面,这意味着系统要能按人、按团队看未来 2 到 4 周的占用率,而不是只显示任务完成情况。

5. 误区五:用会议代替机制

会议能同步信息,但不能替代机制。机制的特征是不依赖特定的人是否到场、是否记得、是否有空。如果一个组织的进度预警完全依赖某位 PMO 同事的责任心和经验,那么这个人一休假,预警就断了。

判断标准很简单:把关键人物全部换掉,这套进度管理还能运转吗?如果不能,那你有的是一套人际流程,不是一套管理机制。

6. 误区六:没有基线,事后无法归因

基线是在项目启动时冻结下来的计划版本。它的价值在于给"偏差"提供一个参照系。没有基线,你说"延期了"其实是没法证明的,延期相对于什么?相对最初的承诺,还是相对上周修订过的那版计划?

我见过不少团队,计划被反复"顺手微调",到项目结束时,最初承诺的时间点已经找不到了。这种项目即使最终交付了,组织也无法从中学到任何东西,因为偏差被稀释掉了,复盘时无从下手。

实际进度管理方法大全:PMO进度管理协同管理落地清单

实际进度管理方法大全:PMO进度管理协同管理落地清单

四、专业判断逻辑:三层视图、挣值与缓冲

有了前面的问题识别,接下来讲方法。我把自己的进度管理方法论压缩成六个模块,每个模块解决一个具体问题,你可以按需取用。

1. 三层进度视图与口径设计

进度管理最忌讳"一锅炖"。我建议在任何组织里都明确区分三层视图,每层有独立的更新频率、责任人、消费者。

  • 任务级视图:由执行者维护,二元状态,更新频率为"状态变更即更新",消费者是组长和项目经理。
  • 里程碑级视图:由项目经理维护,按任务完成数加权计算百分比,更新频率为周度,消费者是 PMO 和业务方。
  • 项目集级视图:由 PMO 维护,关注里程碑健康度、跨项目依赖、资源冲突,更新频率为周度或双周,消费者是经营层。

这三层的口径必须写进组织规范。我通常会给出一份"状态字典",每个状态词后面跟一句可判定的定义,比如"进行中=已有至少一次代码提交且未通过验收"。口径统一是进度管理所有工作的地基,它比任何工具都重要。

2. 基线、挣值与 SPI 的正确用法

挣值管理(EVM)听起来很重,但其中有两个概念非常实用:计划价值(PV)和挣值(EV)。PV 是"到这个时间点按计划应该完成多少工作",EV 是"实际完成了多少工作(按计划价值折算)"。两者一除,就是进度绩效指数 SPI。

我的建议是:不要在组织层面强制推行完整的 EVM,但可以在项目集层面用 SPI 做横向对比。尤其是当你有十几个项目并行时,SPI 能帮你快速识别哪些项目需要关注,而不必逐个读周报。

# 进度绩效指数(SPI)与浮时消耗率计算示例
pv = 120.0 # 计划价值:截至目前按计划应完成的人天

ev = 96.0 # 挣值:实际完成工作按计划价格折算的人天

ac = 110.0 # 实际成本:实际投入的人天

spi = ev / pv # 进度绩效指数,1.0 为符合计划

cpi = ev / ac # 成本绩效指数,用于交叉验证

total_float = 12 # 关键路径总浮时(天)

used_float = 9 # 已消耗浮时(天)

float_burn = used_float / total_float

print(f"SPI={spi:.2f} CPI={cpi:.2f} 浮时消耗率={float_burn:.0%}")

输出:SPI=0.80 CPI=0.87 浮时消耗率=75%

解读:进度落后 20%,浮时已消耗四分之三,属于需要立即干预的状态

这里有个经验判断:SPI 低于 0.9 且浮时消耗率超过 50%,就应该触发干预流程。单独看 SPI 容易误判,因为有些项目进度落后但仍有余量;单独看浮时也容易误判,因为浮时本身可能预留得过多。两个指标交叉看,判断会稳得多。

3. 关键路径与浮时消耗率

关键路径是老概念,但我在实践中发现,真正被用起来的组织不到三成。大部分团队画完关键路径就束之高阁,日常管理还是按任务清单走。

我的做法是把关键路径和浮时消耗率绑定成预警指标。浮时消耗率的计算很简单:某条链路已消耗的浮时除以它的总浮时。当一条链路的浮时消耗超过 70%,它实际上已经变成了新的关键路径,即使它在原始计划里不是。这个指标比"任务完成率"更早发出预警,因为它是消耗性的,不是累积性的。

4. 关键链与显式缓冲

关键链方法最有价值的贡献,是把缓冲显式化。传统做法里,每个人在估算时都会往自己那块加一点安全时间,这些时间分散、隐蔽、还被学生综合征消耗掉。关键链主张把这些隐性时间收上来,变成项目末端的项目缓冲和各链路汇入处的汇入缓冲。

我不要求团队完整实施关键链,但强烈建议做一件事:把缓冲单独列出、单独跟踪,不要藏在任务估算里。当缓冲消耗 30% 时提醒,消耗 50% 时升级,消耗 70% 时启动应急方案。这样缓冲就从"心理安慰"变成了"可管理的资源"。

5. 滚动式规划:14 天加季度

计划做得太细会浪费,做得太粗会失控。我推荐的组合是:季度层面做里程碑级规划,双周层面做任务级滚动。也就是未来 14 天的任务拆到可以开工的颗粒度,14 天以外的只保留里程碑。

这个节奏的好处是,既保证了近期工作的可执行性,又避免了为三个月后的细节反复修改计划。同时,每两周一次的重规划天然形成了进度校准点,偏差不会累积到季度末才爆发。

6. 协同管理的三个接口

跨团队协同之所以难,是因为它发生在组织边界上,而边界恰恰是信息最容易断裂的地方。我的经验是把协同收敛到三个必须显式管理的接口上。

  • 需求接口:需求方与研发方之间。必须明确需求冻结点、变更流程、影响评估责任。
  • 依赖接口:团队与团队之间。所有跨团队依赖必须登记为一条可跟踪的依赖项,包含提供方、接收方、约定时间、当前状态。
  • 验收接口:研发方与业务方之间。必须提前约定验收判据和验收窗口,不能等到交付前一周才讨论。

这三个接口管住了,跨团队协同的绝大部分问题就管住了。剩下的是执行纪律问题,不是设计问题。

实际进度管理方法大全:PMO进度管理协同管理落地清单

实际进度管理方法大全:PMO进度管理协同管理落地清单

五、案例与数据观察:一个 800 人组织的进度管理重构

讲完方法,我用一个具体案例把前面的东西串起来。这是我参与最深、数据最完整的一次进度管理重构,前后跨度约 18 个月。

1. 案例背景与初始状态

这家企业做企业级软件,研发人员约 800 人,分布在三个城市,同时运行 12 个项目群,其中约三成工作量由外包团队承担。重构前的状态非常有代表性:

  • 进度数据靠 Excel 汇总,PMO 每周耗时约 2.5 人天做数据整理
  • 各团队"完成"定义不一致,需求端算文档评审通过,研发端算代码合并
  • 跨团队依赖靠口头和即时沟通协调,没有登记,也没有阻塞时长统计
  • 周报上整体进度长期显示绿色,但季度复盘时里程碑准时率只有 61%

最让管理层不满的,不是延期本身,而是每次延期都"来得突然",感觉像是上周还好好的,这周就爆了。这正是我在前面说的时延问题。

2. 重构动作与工具选型

他们做的第一件事不是买工具,而是定义口径。PMO 牵头组织了三轮跨部门工作坊,产出了一份 27 条的状态字典,明确每个状态词的判定条件。这份字典后来成了整个体系的基石。

第二件事是重建依赖登记机制。所有跨团队依赖必须在项目平台上登记为独立条目,包含提供方、接收方、约定交付时间、当前状态和已阻塞天数。这一条在初期阻力很大,因为大家习惯了"打个电话就解决",但三个月后,当阻塞时长排名被张贴出来时,阻力自然消失了。

第三件事才是工具落地。考虑到他们同时有私有化部署要求、需要从海外项目管理工具迁移、并且对国产替代有明确诉求,最终选择了 PingCode。这类平台主要面向中大型企业及 100 人以上组织,在这个体量上功能覆盖是够的。

迁移过程中我印象最深的是字段映射。他们原来在用海外工具,历史数据有上千个自定义字段,其中大量已经废弃。如果一次性全迁,会把垃圾数据一起带过来。最后我们是先做字段审计,只保留仍在使用的 38 个字段做映射,其余归档不迁移。这个决定后来被证明非常正确。

3. 上线前后的四组数据

经过大约三个季度的运行,我记录了四组对比数据。这些数据不是精确的财务口径,而是我用同一套统计方法在前后两个时期采集的,用于观察趋势。

观察指标 重构前 重构后 变化
里程碑准时率 61% 84% +23 个百分点
偏差平均发现时延 11.5 天 3.2 天 -8.3 天
PMO 每周汇总耗时 2.5 人天 0.4 人天 -84%
跨团队依赖平均阻塞时长 6.8 天 2.9 天 -57%

这四组数据里,我个人认为最有价值的不是里程碑准时率的提升,而是偏差发现时延从 11.5 天压缩到 3.2 天。因为准时率的改善很大程度上是这个时延改善的结果,偏差早发现,就有更多手段可用。而 PMO 耗时的下降说明,工具确实能把人从数据搬运里解放出来,转向真正有价值的干预工作。

实际进度管理方法大全:PMO进度管理协同管理落地清单

实际进度管理方法大全:PMO进度管理协同管理落地清单

4. 落地过程中的三个坑

(1)历史数据一次性全迁。我们最初确实考虑过全量迁移,测试后发现旧字段产生大量空值和重复项,反而干扰了视图。后来的做法是先做字段审计,只迁仍在使用的字段,其余归档成只读报表。建议任何迁移都先做这一步。

(2)依赖关系没建,工具只能看单项目。这是最容易被忽略的一步。如果只把任务和里程碑迁进来,系统就只是个更好看的任务列表。依赖必须单独建,并且纳入统计口径,否则跨团队协同的问题依然靠会议解决。

(3)初期要求全员每日更新,反弹严重。第一版规则要求所有人每天更新任务状态,结果两周后更新率掉到四成以下。后来改成"状态变更即更新 + 每周五集中确认一次",更新率反而稳定在九成以上。规则越重,越难持续;规则越轻,越依赖嵌入工作流。

六、不同情况下的行动建议

方法再好也要匹配组织实际。下面我按四种典型情况给行动清单,你可以直接对照自己所在的组织取用。

1. 100 人以下组织:轻量为主,别过度设计

  • 建立一张里程碑表即可,包含里程碑名称、责任人、判据、计划日期、实际日期、状态。
  • 任务级只用二元状态,不要引入百分比和复杂的工时填报。
  • 每周固定 30 分钟同步,只讨论偏差和依赖,不逐条过任务。
  • 只追关键依赖,不必对所有依赖做登记,但跨团队的关键依赖必须有记录。

这个规模下最常见的错误是照搬大厂流程,引入一大堆模板和报表,结果团队把时间都花在填表上,真正的进度反而没人看。

2. 100 到 500 人组织:把口径和依赖当成重点工作

  • 优先落地状态字典,明确每个状态的判定条件,这是所有后续工作的前提。
  • 引入进度基线,项目启动时冻结一版计划,后续变更必须记录并说明原因。
  • 建立依赖登记机制,所有跨团队依赖登记为独立条目并统计阻塞时长。
  • 用 SPI 或简化健康度做横向对比,让 PMO 快速识别需要关注的项目。
  • PMO 每周只产出偏差清单,不做全量报表,把精力集中在异常项上。

这个规模区间是进度管理投入产出比最高的阶段。机制一旦立起来,后面扩到上千人时会轻松很多;反之,如果这个阶段一直靠 Excel 和会议硬撑,规模一上去就会彻底失控。

3. 500 人以上组织:从收集数据转向干预决策

  • 建立项目集视图,同时呈现里程碑健康度、资源负载、跨项目依赖冲突。
  • 设定分级阈值和干预规则,比如浮时消耗超过 50% 触发 PMO 介入,超过 70% 升级到项目集层面。
  • 工具层面要求私有化部署与权限分区,尤其是涉及多地域和外包团队时,数据边界必须清晰。
  • PMO 的定位从报表中心转为干预中心,KPI 从完整率改为提前发现天数。
  • 定期做归因分析,把延期原因结构化归类,形成组织级的改进输入。

这个规模的组织往往已经积累了大量数据,问题不是数据不够,而是数据没有被转化成决策。我从不少 PMO 那里听到的抱怨是"我们数据很全,但没人看",根因通常是报表没有对齐决策场景,给经营层的应该是风险和选项,而不是进度百分比。

4. 强合规与私有化场景:把数据边界放在第一位

  • 优先选择支持私有化部署的平台,确保代码、需求、进度数据不出内网。
  • 确认审计日志完整,包括谁在什么时间修改了哪个状态,这在合规审查中经常被要求。
  • 权限模型要能按项目、按团队、按角色分区,避免外包团队看到不该看的内容。
  • 评估迁移成本时,把字段映射工作量单独列出来,这往往是被低估的一块。

在这个场景下,PingCode 这类支持私有化部署、并且提供从海外主流项目管理工具平滑迁移能力的平台,是很多中大型组织的实际选择。它主要服务中大型企业及 100 人以上组织,在国产替代的语境下也确实是一个被频繁提及的选项。

5. 从海外工具迁移:双轨运行是必要成本

  1. 先做字段审计,列出所有在用字段及其使用频率,废弃字段不迁移。
  2. 准备字段映射表,明确原字段对应新字段,以及状态值的转换规则。
  3. 双轨运行一到两个迭代,在两个系统中并行维护数据,用于校验迁移准确性。
  4. 重建依赖关系,历史依赖不要自动迁移,而是由各团队重新登记当前仍有效的依赖。
  5. 设定切换日并冻结旧系统写入,避免出现两套数据并存导致的口径混乱。

双轨运行会带来短期的工作量翻倍,很多人想跳过这一步。但我的经验是,跳过双轨的项目,迁移后通常要花更长时间去修正数据问题,总成本反而更高。

七、不同情况下的取舍:没有全能方案,只有匹配方案

最后讲讲取舍。进度管理里几乎所有决策都是权衡,理解权衡的边界,比记住某种"最佳实践"更有用。

1. 颗粒度与填报成本的两难

颗粒度越细,问题发现越早,但填报成本越高。我做过一个粗算:一个 200 人的研发组织,如果要求每人每周花 5 分钟更新任务状态,一年按 50 周算就是约 833 小时,相当于半个全职人力。这笔投入值不值,取决于你能从中获得多少提前发现的价值。

我的建议是分层处理:任务级保持粗颗粒(二元状态),里程碑级保持中等颗粒(按完成数计算),只在少数高风险项目上做细颗粒跟踪。全组织一刀切的细颗粒,几乎必然会带来填报疲劳和形式主义。

实际进度管理方法大全:PMO进度管理协同管理落地清单

2. 实时性与数据可信度的取舍

追求实时更新会让数据更及时,但也更容易产生噪声和误报。一个任务今天标为进行中、明天标回未开始,这种抖动如果直接触发告警,很快就会被团队屏蔽。

我的处理方式是:数据采集实时化,但告警判断加平滑窗口。也就是说,状态变更立即记录,但预警判断基于连续两个周期或三次采样的一致性。这样既保留了及时性,又过滤掉了抖动。

3. 集中管控与团队自治的取舍

PMO 想统一口径、统一报表,团队想保留自己的工作方式,这个矛盾在矩阵组织里几乎无解。我的经验是划一条清晰的边界:状态口径、里程碑定义、依赖登记这三件事必须集中管控;任务拆解方式、内部看板样式、团队级例会节奏交给团队自治。

边界划得清楚,双方都能接受。怕的是什么都想管,结果团队阳奉阴违;或者什么都不管,最后 PMO 拿到的数据根本不可比。

4. 自研、采购与混合的取舍

方案 适用情况 主要优势 主要风险
自研 有独特流程且规模足够大 完全贴合内部流程 维护成本高,容易变成遗留系统
采购成熟平台 流程相对标准、追求快速落地 上线快,能力覆盖广 需要适配,深度定制有边界
混合方案 核心用平台,边缘自建 兼顾标准化与灵活性 集成复杂度高,需要专人维护

我的判断是:除非你的流程确实独特到市面产品无法承载,否则不要自研进度管理系统。进度管理是通用能力,自研的投入产出比通常很差,而且两三年后就会面临维护人才断层。把自研资源投在真正差异化的业务系统上,收益更高。

在采购路径上,中大型组织需要额外关注两个能力:私有化部署和从既有海外工具的迁移能力。这两点往往决定了项目能否顺利落地,而不是功能清单上多了几个特性。

八、总结:进度管理的独特判断

写到这里,我把整篇文章最想表达的三个判断再收一遍,它们和市面上大多数进度管理内容不太一样。

第一,进度管理的核心指标是"偏差发现时延",不是"计划准确率"。计划永远会有偏差,管理者的任务不是消灭偏差,而是尽可能早地知道偏差存在。所有机制设计、工具选型、流程调整,都应该服务于把这段时间压短。

第二,机制优先于工具,口径优先于机制。没有统一口径,工具只会把混乱自动化;没有明确机制,口径也落不了地。正确的顺序是:先定义状态字典,再定义预警与干预规则,最后才选工具承载。

第三,协同管理的抓手是依赖,不是任务。跨团队项目里绝大部分等待发生在依赖环节,而依赖恰恰是最容易被忽略的部分。把依赖显式登记、把阻塞时长量化,是投入产出比最高的一件事。

如果你准备下一步行动,我建议按这个顺序做:先用一周时间盘出你所在组织的"偏差发现时延"现状,弄清楚从偏差发生到决策层知道平均要多久;然后用两周时间产出第一版状态字典,哪怕只有十几条;接着挑一个试点项目群,把依赖登记和浮时消耗率两个机制跑起来;最后再评估工具是否需要调整或迁移。

不要一开始就追求全面铺开。进度管理最难的不是设计,而是持续。一个能在三个月后还在运转的轻量机制,价值远高于一个设计完美但两周后就名存实亡的重型体系。

常见问题解答(FAQ)

1. 项目计划排得挺好,但执行中实际进度总是不准,怎么采集才靠谱?

我带过几个项目,甘特图每周都更新,可一到评审会上就各说各话,有人报完成80%,有人说到现在还没开始。后来我发现不是人不配合,是我们压根没定义什么叫完成。所以很想知道有没有能真正把实际进度采集准的办法。

核心是先定义完成的口径,再谈采集。我的做法是三条:一是每个任务必须有可验证的交付物定义,比如接口文档评审通过并留下评审记录,而不是写完了;

二是不用百分比,改用0/50/100三档或剩余工时填报,百分比是最容易被主观膨胀的指标,我在三个项目里对比过,同一任务上报80%的状态,实际平均还要再花掉原计划工期的40%以上;

三是更新频率跟任务颗粒度绑定,预估不超过5个工作日的任务要求每天或隔天更新,超过两周的任务强制拆分,因为两周以上的任务在执行中基本无法被有效跟踪。采集入口只保留一个,周报、站会、工单系统任选其一,多入口必然导致数据打架。

这套办法的关键判断依据是:进度数据的可信度取决于完成定义是否可验证,而不是取决于填报频率有多高。

2. 多部门协同一个大项目,各家进度口径都不一样,怎么统一?

我们PMO牵头做一个跨5个部门的项目,研发按迭代报、市场按里程碑报、供应商按自然月报,汇总到我这里的进度表根本没法看。我很想知道别人是怎么让不同部门的数据能放在一张表上比较的。

不要强求所有人用同一个颗粒度,但要强求同一个关口口径。我的做法是建两级结构:上面一层是项目级里程碑关口,比如需求冻结、开发完成、业务验收,每个关口有唯一的验收标准和唯一责任人,这一层全项目必须统一;

下面一层允许各部门保留自己的管理颗粒度,但必须能映射到关口,研发的迭代完成、供应商的到货批次都要挂到对应关口上。汇总时只看关口达成情况加上关键路径任务的浮时消耗,不拿去比各部门的完成率百分比,因为不同部门的工作性质本来就不具备可比性。

另外,跨部门协同最大的坑是接口任务没人认领,建议把每个部门之间的交接单独列成一条任务,明确交付物和截止日,我在一个项目里加了这个动作后,跨部门延期减少了大概三分之一。判断依据很简单:你没法考核所有人的过程,但可以考核每一个交接点的结果。

3. PMO想把进度管理真正落地,最小可行的动作清单是什么?

我们PMO就两三个人,要管十几个项目,方法论看了不少,落地全是空的。我想知道有没有那种不用大动干戈、下周就能开始跑的动作清单,而不是又一份躺在共享盘里的制度文档。

我给的最小清单是五件事,按顺序做。第一,建唯一数据源,所有项目的任务和状态只在一个地方维护,禁止线下表格二次加工,这一条做不到后面全是白费。第二,定节奏,每周固定一天刷新进度、第二天出周报,节奏比工具重要,我见过用表格也跑得很稳的团队,也见过买了很贵的平台但没人按时更新的团队。

第三,设红黄绿三档预警,规则写死,比如关键路径任务延期超过2天转黄、超过5天转红,一旦触发就自动进入周会议题,不靠人主动上报。第四,定升级路径,黄灯由项目经理处理,红灯48小时内上升到项目集或PMO,超时未升级要有记录。

第五,每月做一次偏差归因复盘,只统计为什么没按计划完成的三类原因,即需求变更、资源被抽走、估算错误,连续两个月某一类占比最高,就说明问题出在流程而不在执行。某项目管理平台或某项目管理工具可以承载前三条,但第四、第五条是管理动作,工具替不了。

4. 进度滞后预警的阈值到底怎么定,才不会天天报警又漏掉真风险?

之前我们定的规则是任务延期一天就报警,结果每天几十条通知,没人看,最后真出问题的时候反而被淹没了。我想知道有没有更合理的阈值设计,既灵敏又不吵。

阈值的本质是区分噪声和趋势,所以不要用绝对天数做唯一标准,我一般用三个维度组合判断。一是浮时消耗率,任务在自己浮时范围内延期不算风险,消耗超过浮时的50%转黄、100%转红,关键路径任务没有浮时,延期即黄。

二是连续未更新,一个任务连续两个更新周期没有状态变化,无论是否延期都要转黄,因为没消息在项目里几乎等于坏消息,这一条帮我提前抓出过好几次被遗忘的任务。三是完成率与工期消耗的偏离,比如计划工期已经用掉60%但完成率只有30%,偏离超过20个百分点就预警,这比单看延期更能发现估算失真。

另外报警要分层,项目组内看到全部黄灯,PMO只看红灯和跨项目的共性风险,把所有灯推给所有人是预警失效最常见的原因。阈值上线后第一个月要复盘报警的命中率,如果误报超过一半,先调整估算方式和任务颗粒度,不要急着放宽阈值,因为放宽阈值只是把问题藏起来。

核心关键词

读者评论

徐
徐天佑

偏差发现时延”这个指标我认同,但落地时最难的是取数。我们现在还是靠项目经理在周会上口头报风险,本质上仍依赖人的判断,时延并没有真的缩短。如果真去考核“提前 N 天预警”,很容易变成 PMO 催着大家多报风险凑数,清单越拉越长、可信度越来越低。我更想知道有没有不依赖主动上报、能从提交记录或流水里自动识别停滞的做法,而不是只把 KPI 换个名字。

陆
陆承宇

任务级只用二值状态这条,我们试了两个月就放弃了。跨团队汇报时,上游问接口什么时候能给,回答“进行中”等于没回答,对方要的是具体日期,最后大家又私下约时间表,系统里的状态反而成了摆设。我觉得二值能不能成立,取决于任务拆得够不够小:三天内能出可验证产出,二值就够用;一件事要做三周,二值只是把不确定性藏起来。

郝
郝亦辰

我们公司一百多人,按文中的划分属于靠人盯就够,但实际不是。真正的痛点在跨部门依赖,比如等运维开权限、等业务确认规则,这些等待没人登记,也不会出现在任何进度表上,延期了只能归为客观原因。所以我不太认同小规模就不需要机制化,可能只是形式不同。另外,图表里那些数据来自十二家组织的观察,拿来当行业基准容易被误读。

文章包含AI辅助创作:实际进度管理方法大全:PMO进度管理协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/412132

赞 (0)
飞飞飞飞
任务进度落地方案:PMO开展进度管理的协同管理案例解析
上一篇 1小时前
完成率怎么做?PMO落地方案:进度管理从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
