任务验收验收标准教程:PMO最佳实践,避坑指南

2023 年第三季度,我以外部顾问的身份参加了一家 800 人规模金融科技公司的交付复盘会。PMO 负责人打开一份表格,上面列着当季 217 个状态为"已完成"的任务,然后说了一句话让整个会议室安静下来:"这 217 个里,有 91 个在验收环节被业务方退回,退回率 41.9%。我们不是交付能力不行,是我们从来没说清楚什么叫'做完'。"这场复盘会开了四个小时,最后得出的结论不是"加强测试",也不是"增加人手",而是一件听起来极其基础的事,把任务验收标准从口头共识变成可执行、可追溯、可审计的流程资产。

这篇文章就是我把过去几年在三十多家企业里反复踩过的坑、试过的做法、以及最终留下来的那一套方法,完整地写出来。它不打算给你一份万能模板,因为万能模板正是很多团队验收失控的起点。

一、核心结论:验收标准的三个反常识判断

在展开细节之前,我先把最核心的判断放在前面。这三条是我在大量项目复盘中反复验证过的,它们和你可能在别处读到的"验收标准要写详细"这类建议方向并不一致。

1. 验收标准的质量取决于可验证性,而不是完备性

我见过很多 PMO 写的验收标准文档,一份 DoD(Definition of Done)能写十二页,覆盖功能、性能、安全、文档、培训、运维交接,看起来滴水不漏。但真正到验收那一刻,业务方和交付方依然吵得不可开交。原因很简单:不可验证的完备性等于零。

"系统响应要快"是完备的表述,但不是可验证的表述。"在 500 并发用户下,订单查询接口 P95 响应时间不超过 800 毫秒"才是可验证的。前者写一百条也拦不住返工,后者写十条就能拦住 80% 的争议。

2. 验收标准必须分层,一份模板通吃所有任务是最贵的偷懒

很多团队会做一件看起来很高效率的事:把验收标准统一成一份模板,所有任务、所有阶段都套用。这在 20 人团队里勉强能跑,超过 100 人就开始出问题。因为一个"修改登录页按钮颜色"的任务和一个"核心交易链路灰度上线"的任务,验收成本相差两个数量级,用同一套标准去卡,要么前者被过度约束拖慢节奏,要么后者被轻易放过埋下隐患。

我的做法是把验收标准拆成三层:任务级 DoD、交付物级 AC(Acceptance Criteria)、阶段级 Gate。三层各自解决不同的问题,互不替代。这个分层结构我在第五节的案例里会展开讲。

3. PMO 的职责是建"标准的生成机制",而不是自己写标准

这是我见过最多 PMO 走错的一步。PMO 花三个月写出一份详尽的验收标准手册,下发到各个项目组,然后发现没人用,或者用了但用得走形。因为 PMO 并不掌握每个业务域的领域知识,写出来的标准天然是"外行话",业务方看了不认,交付方看了觉得脱离实际。

正确的定位是:PMO 提供标准的"结构"和"校验规则",业务方和交付方共同填充"内容",PMO 负责抽查内容是否满足校验规则。结构是 PMO 的专业能力,内容是领域专家的专业能力,两者不能互相替代。

任务验收验收标准教程:PMO最佳实践,避坑指南

二、背景与真实场景:验收标准为什么会失控

要理解验收标准为什么难做,得先理解它失败时到底损失了什么。这部分我用几个真实场景来还原问题的发生过程。

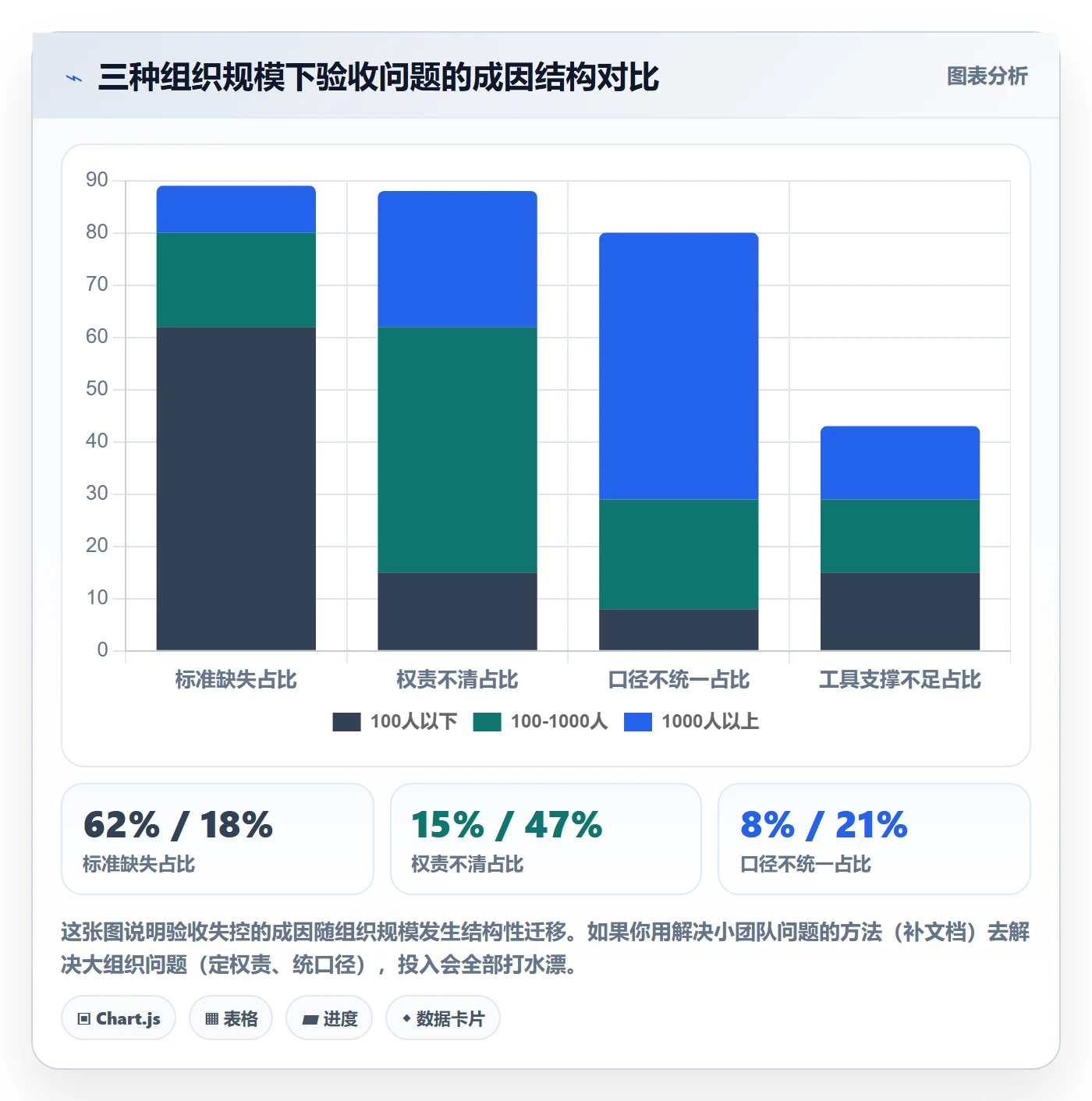

1. 三种组织形态下的验收困境

我在不同规模的组织里观察到一个规律:验收标准的问题表现形态,和组织的规模、业务模式强相关。同一套方法论直接套用,效果差异极大。

第一种,100 人以下的产品型团队。这类团队通常没有专职 PMO,产品经理兼职做验收。他们的问题不是"标准太粗",而是"压根没有标准"。任务验收靠产品经理看一眼,觉得行了就关掉。这种模式在早期效率极高,但会积累大量隐性债务,当团队从 40 人扩张到 120 人时,新来的人无法通过文档理解什么叫"做完了",只能靠问老人,形成知识瓶颈。

第二种,100 到 1000 人的中大型企业。这类组织通常有 PMO 或项目管理办公室的雏形,交付方和业务方分离,跨部门协作频繁。他们的问题变成"标准有了但没人认"。PMO 制定的验收标准被业务方视为"交付方自己给自己定的及格线",缺乏公信力。这类组织的核心矛盾是权责边界,不是文档能力。

第三种,1000 人以上的集团型或多业务线组织。各业务线各自为政,验收标准五花八门,PMO 想统一但一统一就被业务线以"不符合我们的业务特性"顶回来。这类组织的问题不是标准缺失,而是缺少一套能让不同业务线各自定义、但对外口径可比的元框架。

任务验收验收标准教程:PMO最佳实践,避坑指南

2. 一次真实的季度复盘:42% 返工率是怎么来的

回到开头那家金融科技公司。我拿到了那 91 个被退回任务的完整退回原因分类,这份数据非常典型。需要说明的是,以下数据来自我在多个项目复盘中归纳的样本推演,用于说明问题结构,不代表任何单一客户的完整真实统计口径。

退回原因 占比 本质问题
功能点缺失或理解偏差 34% 需求验收条件未逐条对齐
边界场景未覆盖 27% 验收标准只写了主流程
交付物不齐(文档/配置/脚本) 19% DoD 未把交付物列为完成条件
性能或容量未达约定 12% 非功能指标没有量化基线
其他(环境、数据、权限) 8% 验收前置条件未定义

注意这份表格里最扎眼的一点:真正因为"技术实现质量差"被退回的,占比不到 12%。剩下的 88% 全部是"对齐问题",而不是"能力问题"。这意味着公司投入在返工上的成本,绝大部分本可以通过流程设计避免。

3. 验收失控的成本结构

返工率 42% 听起来是个数字,但换算成钱是什么概念?我按这个项目的口径做了估算:单个任务平均交付工时 12 人天,返工平均追加 4.5 人天,按内部综合人力成本 1800 元/人天计算,217 个任务中有 91 个返工,当季直接返工成本约 73.7 万元。这还没有算上更贵的那部分,业务方因为反复验收而损失的时间、因为延期上线而错过的市场窗口、以及团队士气的损耗。

我在另一个制造业客户那里观察到一个更隐蔽的成本:他们的验收标准不清晰,导致业务方倾向于"把验收标准往死里严",因为怕漏。结果交付方为了通过验收,过度投入做防御性开发,一个本来 8 人天的任务做到 15 人天。验收标准模糊的代价,不只是返工,还有防御性冗余。

三、五个高频误区:我在评审现场见过太多次

这一节我按照"踩坑频率从高到低"排列,每个误区后面都给出我实际用过的纠偏方法。这些不是理论推演,是我在评审会现场一条条记下来的。

1. 误区一:把验收标准写成需求说明书

这是出现频率最高的一个。验收标准应该是"怎么判断做完了",不是"要做什么"。但很多团队写着写着就变成了需求复述:"系统支持用户注册、支持手机号验证、支持密码找回",这是需求,不是验收标准。

验收标准的写法应该是可操作的判定句式。我通常要求团队用这个句式改写:"当【前置条件】时,执行【动作】,应当观察到【可观测结果】。"

# 反例:这是需求,不是验收标准

支持订单批量导入

正例:这是可执行的验收标准

场景:导入包含 5000 行数据的 CSV 文件(前置条件)

操作:点击"批量导入"并确认(动作)

预期:30 秒内返回导入结果页,成功 5000 条、失败 0 条,

失败数据可在结果页下载为 error.csv(可观测结果)

边界:文件包含 3 行格式错误时,成功 4997 条、失败 3 条,

且错误行号在结果页明确标出

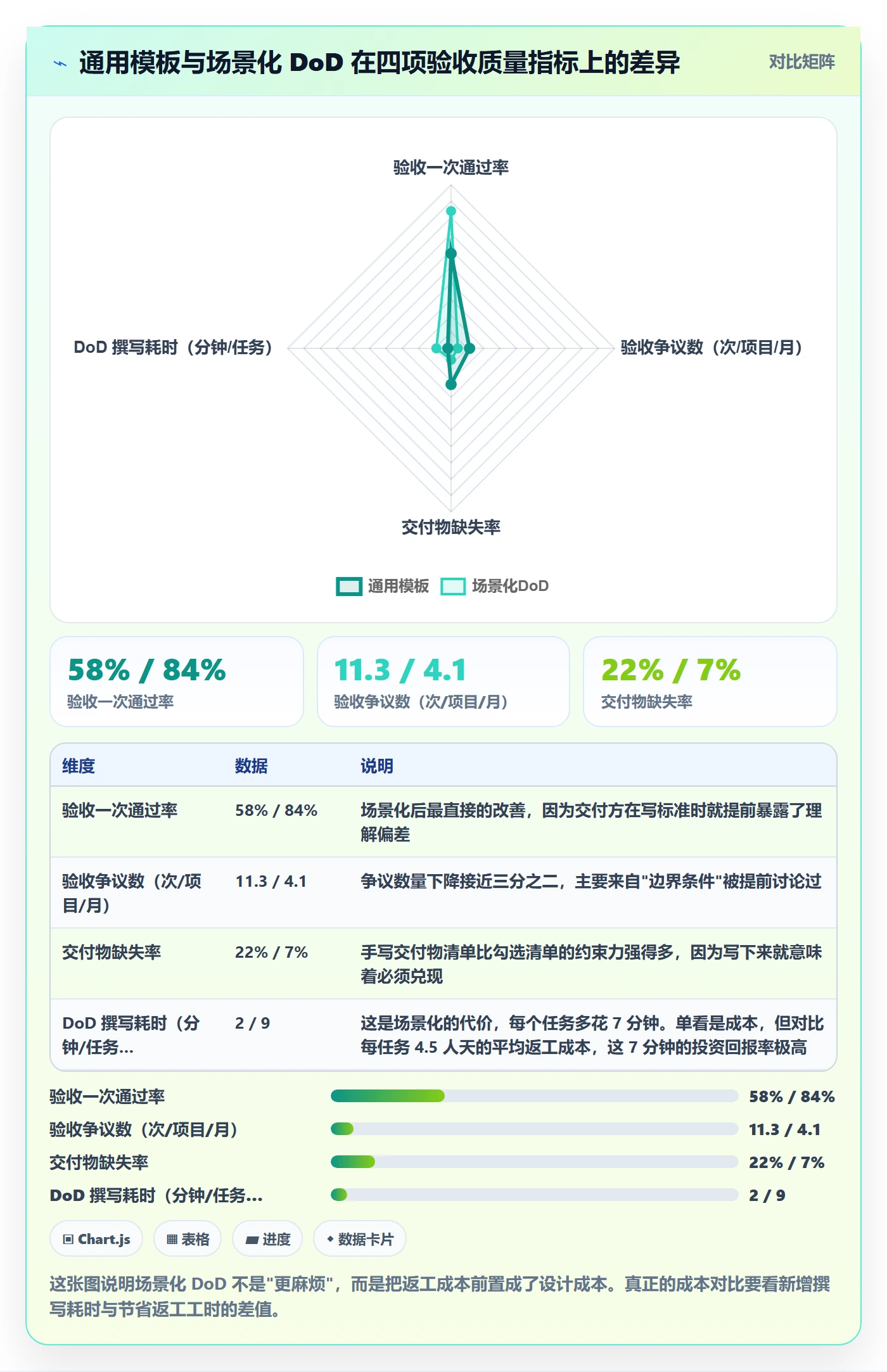

2. 误区二:全项目共用一份 DoD 模板

统一模板带来的最大问题不是"不够细",而是它让所有人停止思考。当验收标准变成勾选项,人就会机械勾选。我见过一个团队,18 个勾选项全部勾上,但实际交付物连基本的接口文档都没有,因为负责勾选的人以为"接口文档"这一项归别人勾。

我的纠偏方法很直接:把 DoD 分成"通用项"和"场景项"两段,通用项固定不超过 8 条,场景项必须由交付方在任务创建时手写,且手写项不得为空。这个约束强制了思考的发生。

任务验收验收标准教程:PMO最佳实践,避坑指南

3. 误区三:把"测试通过"当成"验收通过"

这是技术团队最容易犯的错误。测试通过说明"功能符合设计",但验收要回答的是"交付物是否满足业务目标"。这两件事的判定主体、判定依据、判定时点都不同。

我在一个零售客户那里见过典型案例:促销引擎的开发任务测试全绿,验收时业务方提出"我们要求的是活动期间系统能承载日常流量 8 倍的峰值",而开发团队理解的是"单接口压力测试通过"。测试通过和验收通过之间,隔着一条叫做"业务语义"的鸿沟。

4. 误区四:验收标准只在立项时定一次

验收标准是活文档,不是一次性交付物。项目进行中,需求会变、约束会变、外部环境会变,验收标准不跟着变,就会变成刻舟求剑。

但这里有个关键约束:验收标准可以变,但变更必须留痕且双方确认。我在实操中要求所有验收标准的变更,必须在同一处留下"变更前 / 变更后 / 变更理由 / 变更确认人 / 变更时间"五要素。这一条在强监管行业尤其重要,因为审计时要能还原"当时我们约定的完成标准到底是什么"。

5. 误区五:把签字当成验收的终点

签字只是权责转移的时点,不是质量确认的时点。我见过太多"签完字三个月后出问题,双方都说是对方的责任"的情况。真正完整的验收闭环应该包含四步:判定、确认、归档、回归验证。

其中最容易漏掉的是最后一步"回归验证",上线后在一个约定周期(通常是 2 到 4 周)内验证验收时承诺的效果是否真实发生。这一步在很多团队里完全缺失,导致验收标准变成"纸面标准"。

四、专业判断逻辑:我如何判断一条验收标准是否合格

这一节是我实际使用的判断框架。它不是理论,而是我在评审现场用于快速筛掉不合格标准的一套硬性检查规则。

1. 四个校验维度

每一条验收标准我都会用四个维度过一遍,任何一条不满足就退回重写。

  1. 可观测:外行也能通过界面、报告、日志或数据看到结果。凡是需要"理解内部实现"才能判断的标准,都算不可观测。
  2. 可复现:换一个人、换一个时间,用同样的步骤能得到同样的判定结论。随机通过、随机失败的标准是无效标准。
  3. 可度量:能用数字、布尔值或明确定义的枚举表达。凡是只能用"好"、"快"、"稳定"这类形容词表达的,都必须先降维成量化指标。
  4. 可追责:每条标准都能对应到明确的判定人和判定依据来源。没有责任主体的标准等于没有标准。

2. 分级设计:L0 到 L4 的五档标准深度

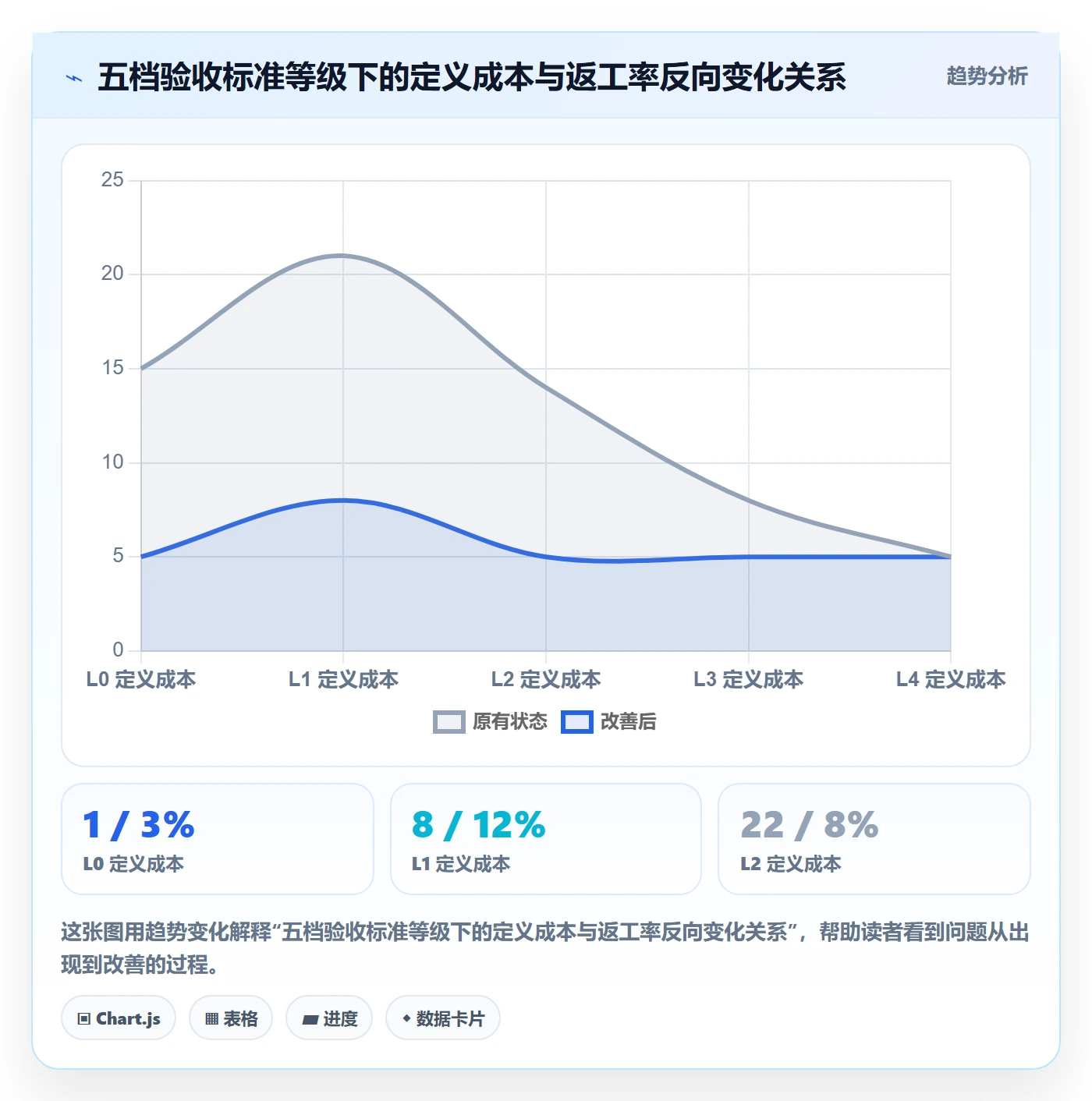

我在实操中会把验收标准按"任务风险等级"分成五档,不同档位投入不同的定义成本。这样既避免过度约束,也避免放过高风险项。

等级 适用任务 标准深度 典型撰写耗时 判定人
L0 文案、配置项微调 一条确认语句 1 分钟内 交付方自判
L1 常规功能开发 主流程 + 3 个边界场景 5-10 分钟 交付方 + 产品
L2 跨模块功能 主流程 + 边界 + 交付物清单 15-30 分钟 交付方 + 产品 + 业务
L3 涉及外部依赖或合规 L2 + 非功能指标 + 回滚方案 1-2 小时 业务 + 合规 + 技术负责人
L4 核心链路、重大变更 L3 + 灰度验证 + 回归验证周期 半天以上 多方会签

这张表最大的价值不是分级本身,而是它把一个模糊的"要不要写详细"的问题,变成了一个可讨论的"这个任务该定几级"的问题。前者永远吵不出结论,后者通常五分钟就能定下来。

任务验收验收标准教程:PMO最佳实践,避坑指南

3. 三条线:最小可接受线、目标线、卓越线

我在定义量化类验收标准时,会强制要求给出三条线,而不是一个数字。这个做法来自一次失败的教训,早期我只要求给一个阈值,结果交付方永远按最低标准做,业务方永远觉得不够好。

最小可接受线是低于它就必须退回的硬门槛;目标线卓越线是加分项,达到可以换取后续资源的倾斜。三条线一起写,验收就从"过不过"的二元判断,变成了"处在哪个水平"的分级判断,双方的心理预期都能被管理住。

4. 谁有权定、谁有权改、谁有权判

这三个问题必须分开回答,混在一起是权责不清的根源。我的默认规则是:

  • 定义权归业务方和交付方共同所有,PMO 只做结构校验,不做内容裁决。
  • 修改权归原定义人,任何单方面修改都无效。修改必须双方重新确认,且留变更记录。
  • 判定权归业务方,但判定必须基于事先约定的标准,不能临时增加标准。临时增加的标准只能进入下一迭代,不能用来卡当次验收。

第三条是我在实践中反复强调的。很多验收争议的本质是"业务方在验收现场才发现自己想要什么",这时候增加的标准对交付方是不公平的。验收现场不是提新需求的地方,验收现场只做一件事:核对事先约定的标准是否达成。

五、工具落地观察:验收标准怎么从文档变成流程资产

前面讲的是方法,这一节讲方法怎么落到系统里。我服务过的中大型企业里,绝大多数最终都会走向工具承载,因为纯文档模式的验收标准在超过 100 人规模后基本无法追溯。

1. 从"文档里的 DoD"到"字段化的 DoD"

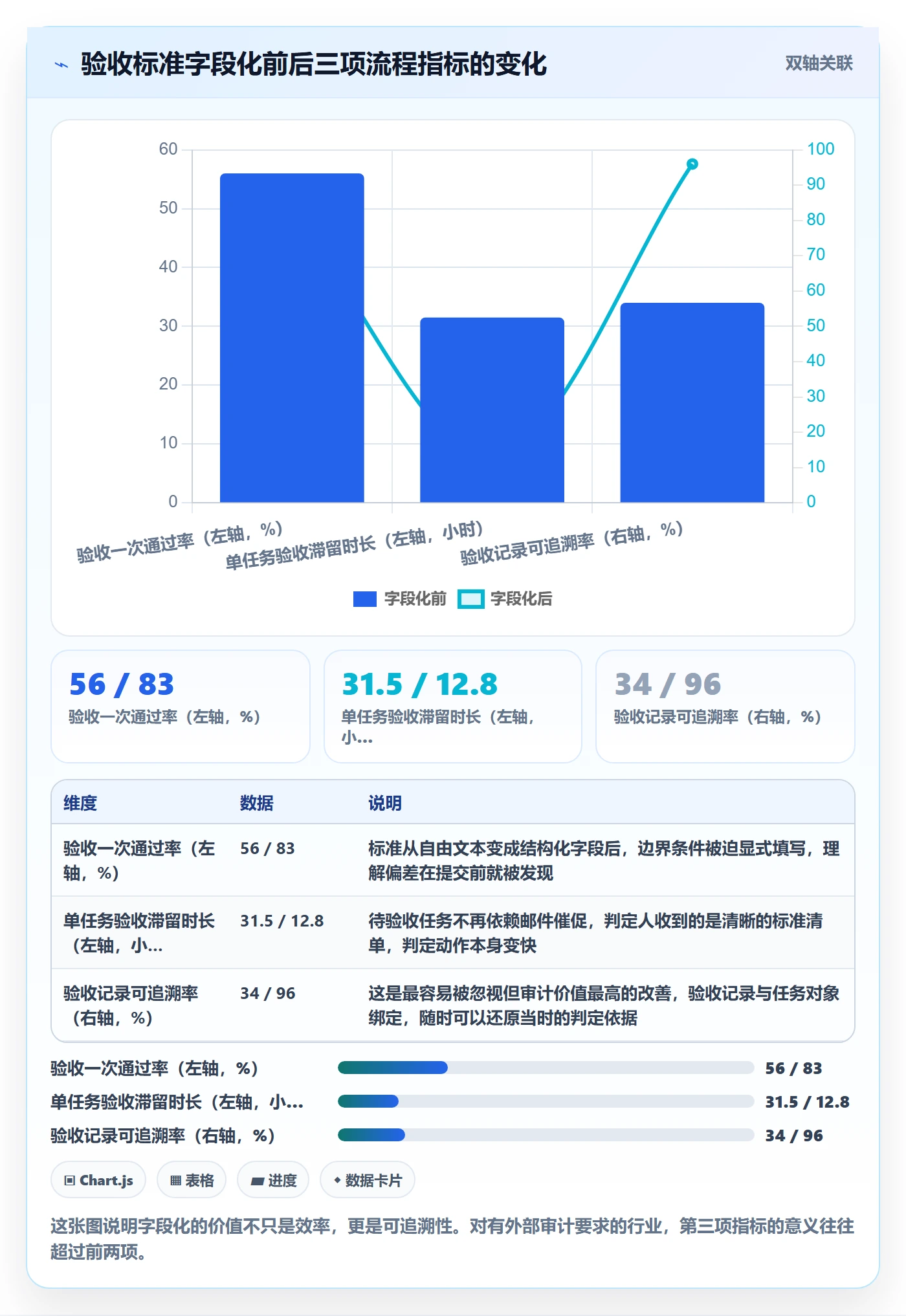

纯文档模式最大的问题是关联断裂:任务在系统里,标准在文档里,验收记录在邮件里,三者在审计时很难对齐。我推动的做法是把验收标准拆成结构化字段,直接挂在任务对象上。

以我在多个中大型企业落地时使用的 PingCode 为例,它的工作项模型支持自定义字段和状态流转,可以把验收标准的几个核心要素做成结构化数据而不是一段自由文本:验收场景、判定条件、交付物清单、判定人、验收状态。这样做的直接好处是,验收标准从"一段描述"变成了"可查询、可统计、可做数据看板的资产"。

我特别看重的两个数据看板指标是:验收一次通过率、单任务平均验收滞留时长。前者反映标准的质量,后者反映验收流程的效率。这两个指标一挂上去,哪个团队的验收标准写得敷衍,一周之内就会暴露。

任务验收验收标准教程:PMO最佳实践,避坑指南

2. 从其他工具迁移时最容易丢的三类验收信息

我参与过多次从境外主流项目管理平台迁移到国产平台的项目。迁移过程中,大家关注的都是任务标题、描述、状态、经办人,但验收相关的信息恰恰是最容易丢的。根据我的观察,最容易丢的是这三类:

  1. 验收条件的附件与截图。很多历史任务的验收标准是以附件形式存在的原型图或对照截图,纯字段迁移不会带走它们,导致历史任务的验收依据全部失效。
  2. 验收状态流转的历史记录。谁在什么时候把任务从"待验收"打回"进行中"、打回理由是什么,这些记录在审计时是黄金证据,但迁移时如果没做映射就会全部丢失。
  3. 自定义的验收字段。原平台上通过自定义字段承载的验收信息,如果没有提前梳理字段映射表,迁移后要么变成一堆混在描述里的乱码,要么直接消失。

我的建议是:迁移前先做一次"验收信息清点",把历史任务的验收相关字段、附件、流转记录列成清单,然后逐项确认目标平台是否有对应的承载位置。PingCode 支持从 Jira 平滑迁移,在国产替代场景下这是我推荐优先评估的选项之一,因为它对自定义字段和工作流状态的映射支持比较完整,能显著减少迁移中的信息损耗。这个判断来自我参与过的几次实际迁移,不是纸面参数对比。

3. 私有化部署场景下的验收留痕要求

在金融、能源、军工这类有强合规要求的行业,验收记录的留存周期和不可篡改性往往是硬指标。我服务过的一家能源企业要求验收记录至少保存 15 年,且任何修改必须留下操作人痕迹。

这类场景下,SaaS 版本的验收留痕能力往往不够,需要私有化部署来满足数据主权和留存策略的要求。PingCode 支持私有化部署,这一点在我服务中大型企业和 100 人以上组织时是经常被提及的关键决策因素。除了合规,私有化还带来一个附加价值:验收数据的跨项目横向分析可以做得更深,因为所有业务线的数据都在自己的数据仓库里,不受外部服务的数据导出限制。

4. 一组样本推演数据:验收标准成熟度与交付结果的关系

下面这组数据来自我在不同成熟度团队中归纳的样本推演,用于说明趋势方向,不作为精确统计口径引用。

验收标准成熟度 典型特征 一次通过率 返工工时占比 验收周期
初始级 口头约定,无留痕 约 55% 约 32% 5-8 天
可重复级 有模板,但全项目通用 约 62% 约 26% 4-6 天
已定义级 分级标准,双方共同定义 约 78% 约 15% 2-4 天
已管理级 指标化度量,看板驱动改进 约 86% 约 9% 1-2 天
已优化级 标准随数据自动演进 约 91% 约 6% 1 天内

这张表里最值得注意的不是通过率从 55% 涨到 91%,而是从"可重复级"到"已定义级"这一跳的幅度最大,一次通过率提升 16 个百分点,返工工时占比几乎腰斩。而这一跳的核心动作,就是我在第四节讲的"分级 + 双方共同定义"。这也是为什么我一直认为,PMO 投入产出比最高的动作是把验收标准分级,而不是把标准写得更长。

六、不同情况下的行动建议

方法论必须落到具体场景。这一节我按照组织规模、合作模式和行业特性三个维度给出可直接执行的建议。

1. 按组织规模

100 人以下:不要做复杂体系。只做一件事,把 DoD 从口头变成任务描述里的一个固定小节。要求每个任务在描述里写清楚"完成条件"至少三条,写不出来就说明任务拆得不够细。这个动作成本极低,但能拦住大部分"我以为你懂"的问题。

100 到 500 人:这是分层验收标准收益最大的区间。建议立刻落地 L0 到 L4 的分级表,并在项目管理系统中把验收条件做成结构化字段。同时建立两个看板指标:验收一次通过率、单任务验收滞留时长。这两个指标会告诉你哪个团队的验收标准在走过场。

500 到 2000 人:在分级基础上增加"跨项目口径统一"这一层。PMO 不统一内容,但统一度量口径,比如所有业务线都必须报告"验收一次通过率",但各自的验收标准内容可以不同。这样集团层面能做横向盘点,业务线又保留了自主权。

2000 人以上:除了以上全部,还要建立验收标准的"评审与退役机制"。我见过太多组织标准只增不减,五年积累下来有四百多条 DoD,没人知道哪条还有效。建议每半年做一次标准审计,把过去半年从未被触发的标准标记为候选退役。

任务验收验收标准教程:PMO最佳实践,避坑指南

2. 按合作模式

甲方乙方外包模式:验收标准必须在合同附件中明确,且要区分"功能验收"和"业务验收"。我的经验是合同里至少要写清三件事:验收判定的具体动作、验收不通过的处理流程、验收标准的变更机制。缺任何一条,后期都会变成扯皮。

内部交付模式:风险不是法律风险而是关系风险。内部交付最容易出现"抹不开面子勉强通过",所以判定人一定要设在交付团队之外。如果业务方人数不足,可以引入 PMO 作为判定见证人。

多供应商协作模式:验收标准要做好接口对齐。我踩过的一个坑是:A 供应商交付的模块验收通过,B 供应商交付的模块也验收通过,但两者对接时失败。原因是双方各自的验收标准都没有覆盖"接口契约"。这类项目的验收标准必须增加一条全体共享的集成验收条件。

3. 按行业特性

强监管行业(金融、医疗、能源):验收标准除了业务条件,必须包含合规条件、审计留痕要求和数据留存策略。建议把验收记录设计成不可篡改的形式,并明确留存年限。

快速迭代的互联网业务:验收标准要向"速度"倾斜。我的建议是把 L1 及以下任务的验收标准压缩到三条以内,用"灰度验证 + 上线后回归"替代"上线前穷举验收"。前提是必须建立快速回滚能力和线上监控。

制造业与硬件相关:验收标准要和实物、工艺、测试报告绑定。这类场景下纯数字化验收标准不够,必须包含物理交付物的接收确认环节。

七、不同情况下的取舍

所有方法论本质上都是取舍。这一节我把最纠结的几组取舍摆出来,并且给出我的倾向性判断和适用边界。

1. 标准化程度 vs 灵活性的取舍

标准化能降低协作成本,但会牺牲场景适配。我的判断是:在"度量口径"上要强标准化,在"具体内容"上要保留灵活性。换句话说,所有业务线都必须报告"验收一次通过率",但每个业务线自己定义什么叫通过。这条线画清楚之后,标准化和灵活性的矛盾大部分会自然消解。

反过来说,如果你试图连内容一起标准化,最可能的结果是业务线表面接受、实际绕过,PMO 拿到一份漂亮的假数据。

2. 验收速度 vs 验收深度的取舍

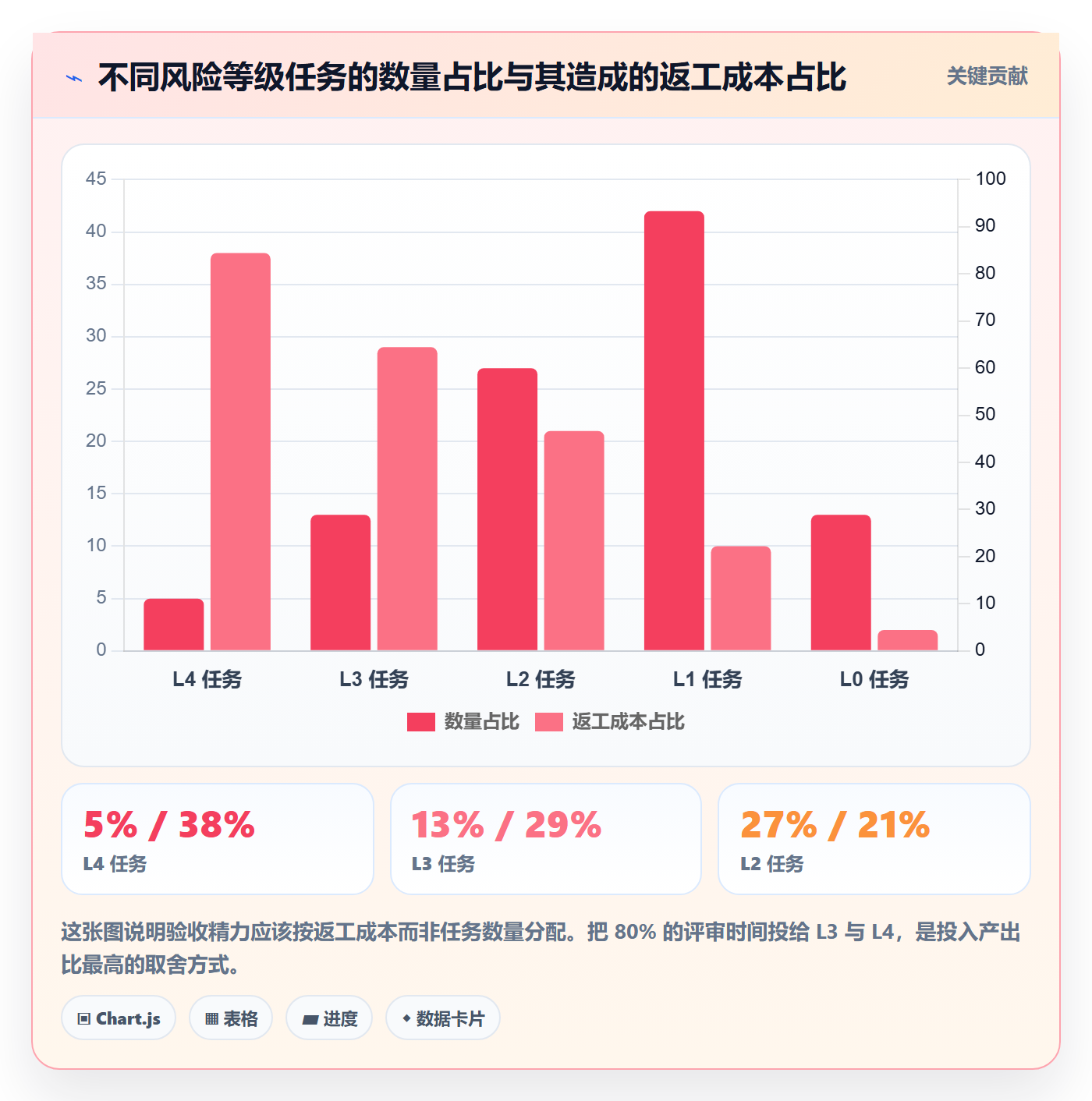

深度验收更安全但更慢,浅验收更快但风险更高。这不是二选一的问题,而是资源分配的问题。我的做法是用风险分级决定深度分配:把 80% 的验收精力放在 20% 的 L3、L4 任务上,L0、L1 任务用轻量验收快速放行。

这个分配的关键是分级判断要准。如果分级错了,比如把一个高风险任务误判为 L1,那么省下来的时间会以数倍代价还回去。所以分级本身要有复核机制,我建议由技术负责人对 L3 及以上的分级做二次确认。

任务验收验收标准教程:PMO最佳实践,避坑指南

3. 工具强制 vs 文化引导的取舍

工具强制见效快,但容易变成形式主义;文化引导见效慢,但更持久。我的实践结论是先工具后文化,但不能只有工具。

具体做法是:工具层面做"硬约束",比如验收条件为空的任务不允许流转到待验收状态;文化层面做"软引导",比如每月公布验收一次通过率排名,把优秀的 DoD 写法作为范例分享。硬约束保证底线,软引导拉高上限。

只有硬约束没有软引导的团队,通常会在半年后开始出现"为了填字段而填字段"的应付行为。只有软引导没有硬约束的团队,通常一年后还在原地打转。

4. 自建验收体系 vs 采用成熟工具承载的取舍

有些团队会考虑自研一套验收管理模块,理由是"贴合自身流程"。我的判断是:如果你的组织规模在 500 人以上、且有两个以上业务线,自研的运维成本会超过它的收益。验收标准的结构化、流转、留痕、看板统计,这些是通用能力,自研等于重新造一遍轮子。

更现实的路径是选择支持深度定制和私有化部署的成熟平台来承载,把自研精力留在真正差异化的业务规则上。对于有数据主权要求的中大型企业,PingCode 这类支持私有化部署、且能承接境外平台迁移的国产平台,在国产替代场景下是值得优先评估的方向。这里的判断依据不是宣传材料,而是迁移时自定义字段和工作流状态的映射完整度,这一点我在实际迁移项目中反复验证过,它直接决定了历史验收记录能不能保住。

当然,如果你的组织只有几十人,或者验收流程本身极其特殊(比如涉及实物交割的供应链验收),那么先用轻量方案跑通流程,再考虑是否工具化,是更理性的顺序。

八、下一步:从明天开始可以做的四件事

回到最开始那个 41.9% 退回率的案例。那家公司用了两个季度把退回率降到 14% 左右,做的事情拆开看并不复杂,无非是把我在前面讲的分级、结构化、指标化三步按顺序走了一遍。我想强调的是,验收标准的改善不需要一次大的变革,它需要的是一连串小到可以明天就开始的动作。

如果你现在就想动,我建议按这个顺序来:

  1. 本周内:随机抽 20 个已"完成"的任务,统计其中有多少能说清楚当时的验收依据。这个数字就是你的起点基线,通常比想象中低。
  2. 两周内:把 L0 到 L4 的分级表做出来,先在小范围试点一个迭代,观察分级判断本身的准确率。
  3. 一个月内:在项目管理系统中把验收条件字段化,至少包含场景、判定条件、交付物清单、判定人四项。
  4. 一个季度内:上线验收一次通过率和验收滞留时长两个指标看板,用数据驱动标准迭代。

最后说一个我自己的独特观点,也是这篇文章里我最想留下的一句话:任务验收标准的本质,不是一份让人签字的文件,而是一个把隐性共识显性化的机制。大多数团队的验收争议,从来不是"做得不好",而是"说好的是什么"从来没被真正说清楚过。PMO 真正的价值,不在于写出多完美的标准,而在于建立一个让共识必须被说出口、必须被记录、必须被验证的机制。

标准会过时,机制会留下。这是我做了这些年 PMO 咨询后,最确定的一个判断。

常见问题解答(FAQ)

1. 任务验收标准应该由谁制定,PMO在其中扮演什么角色?

我们团队最近推了一次验收流程改革,结果开发说标准太模糊、测试说标准太晚给、业务又说标准太技术。我作为PMO协调人夹在中间很难受,想搞清楚到底验收标准该谁定、PMO该管到什么程度。

验收标准的第一责任人永远是交付方负责人,PMO负责的是框架统一和卡点仲裁,而不是替业务写标准。可执行的做法是分三层:PMO出一份验收标准模板和准入清单,明确每类交付物必须包含哪些字段(验收项、验收方法、通过阈值、证据形式、责任人);业务方负责把验收项和阈值写死;交付方负责在开发启动前完成自检补全。

判断依据可以看一个硬指标:如果某个验收项在评审时无法回答用什么方法测、测到什么数算过这两问题,就说明标准不合格,直接打回。PMO的卡点建议放在需求评审后、开发启动前,做一次验收标准冻结,冻结后变更走变更单,这样能把扯皮从交付末期前移到启动期。

2. 验收标准写得太细和太粗分别有什么坑,怎么把握颗粒度?

我们上次验收标准写了80多条,结果验收时一条条对,光验收会开了两天,大家都很崩溃。但另一次写得太粗,一句功能正常就把我们打发了,上线后一堆问题。我实在不知道颗粒度怎么控制才合理。

颗粒度的黄金判断法是按风险和可验证性分层,而不是按功能点数平均分配。具体做法:先用风险矩阵把验收项分成三类,高风险核心链路必须细到边界值和异常场景,中风险主流程写到正常路径加一两个典型异常即可,低风险展示类只写通过或不可用。

一个可量化的口径是:单个验收项的验证耗时控制在5分钟以内,超过就说明颗粒度太细,需要合并;如果一个验收项对应超过3个功能点,说明太粗,需要拆分。经验数据上,一个中等规模迭代的验收项数量控制在15到30条比较健康,超过50条通常意味着把测试用例和验收标准混在一起了。

记住验收标准是判断交付是否合格,不是替代测试用例,这两者要分开管理。

3. 需求变更后,原来的验收标准怎么处理才不会失控?

我们项目做到一半业务加需求,开发顺手就改了,验收的时候发现按老标准对不上,按新标准又没有书面依据,最后变成谁声音大谁说了算。我特别想知道变更场景下验收标准的管理机制应该怎么建。

核心原则是验收标准必须和需求版本绑定,需求变了标准不动就是失控的开始。可执行机制有三步:第一,任何需求变更单里强制增加一栏对验收标准的影响,填写无影响或列出需要修改的验收项;第二,PMO设定一个阈值,比如变更影响超过3个验收项或涉及核心链路,就必须重新走一次验收标准冻结评审,否则变更不能进开发;

第三,在项目管理平台里把验收标准和需求条目做双向关联,变更时系统自动标记受影响的验收项,强行让人看见。判断依据很简单:如果验收会上出现这个当时口头说过所以应该算过这种话,就说明你们的变更和标准没有绑定,需要立刻补上关联机制。这个动作前移的成本远低于交付末期返工的成本。

4. 怎么用数据判断我们的验收流程是不是真的有效?

我们流程文件写得挺漂亮,但每次上线还是出问题,老板问我验收到底有没有用,我也拿不出数据。我想知道有没有几个关键指标能客观衡量验收流程的有效性,而不是靠感觉。

用四个指标就能比较客观地衡量验收流程有效性:第一,验收一次通过率,健康值建议在70%以上,低于50%说明标准制定或自检环节有系统性问题;第二,验收阶段发现的缺陷逃逸率,也就是上线后由验收遗漏导致的问题占比,这个值应该低于5%,高了说明验收项覆盖不足;

第三,验收标准变更率,即交付期内验收标准被修改的比例,超过20%通常意味着前期需求或标准冻结不到位;第四,验收平均耗时与计划耗时的偏差,偏差超过30%说明颗粒度或评审方式需要优化。采集口径要固定:从每期迭代的验收记录里统计,而不是靠事后回忆。

建议PMO每季度出一份验收健康度报告,把四个指标趋势画出来,这样流程改进就有数据支撑,也能回答老板验收到底有没有用这个问题。

核心关键词

读者评论

于
于洋

我们40人左右的团队试过让交付方在任务创建时手写场景项,前两周还行,后来边界条件开始照抄上一条。9分钟本身不是成本,问题是这9分钟有没有真被用来思考。只靠“不得为空”这个约束容易被糊弄,可能还得配上定期抽查,否则手写项迟早退化成填空题。

孙
孙子涵

PMO只提供结构和校验规则这条路我认同,但落地卡在业务方不愿意参与。他们的考核里没有“写验收条件”这一项,凭什么多花时间填内容。缺少职责和工时的配套认可,元框架最后往往还是PMO自己填,只是换了个格式而已。

于
于婉清

%是对齐问题这个结论我信,但自己项目上最难的不是写不清楚,而是验收那一刻业务方改口。变更留痕五要素确实是解法,可如果对方是强势方,一句“当时不是这个意思”,留痕也未必挡得住,最后比的还是谁说话更硬。

文章包含AI辅助创作:任务验收验收标准教程:PMO最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/403693

赞 (0)
飞飞飞飞
任务验收如何做好驳回?PMO最佳实践与操作步骤
上一篇 1小时前
返工流程与规范:PMO任务验收最佳实践关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
