去年第四季度,我接手了一个已经延期六周的金融数据中台项目。项目组32人,横跨产品、后端、前端、测试、数据五个职能线,每周例会都在开,周报也按时发,但打开甘特图的那一刻我就知道问题出在哪了:计划完成率显示78%,而实际可交付的功能点只覆盖了54%。两个数字之间24个百分点的差距,不是执行不力,是进度管理流程本身失效了。我用了三周时间重建这套流程,最终把交付偏差率从23%压到6%以内。
这篇文章就拆解我当时做了什么、为什么这么做、以及哪些做法是走过弯路之后才想明白的。
一、核心结论:进度管理的本质是"信息流"而非"时间表"
多数项目经理把进度管理理解为"把任务排进甘特图然后催人完成",这是根本性的误判。我复盘过自己经手的17个中大型项目,发现延期超过两周的项目里,有14个的根因不是"某个人没按时完成",而是进度信息的采集、传递和校准机制失灵,任务状态更新滞后、完成定义不统一、风险信号淹没在周报里。
所以我的核心判断是:进度落地方案要解决的不是"怎么排期",而是三个信息流问题。
- 采集频率问题:状态更新周期与任务颗粒度是否匹配?日更任务用周报跟踪,信息必然失真。
- 语义对齐问题:"完成80%"这类表述在五个职能线里的含义是否一致?我见过开发说"做完了"指的是代码提交,测试说"做完了"指的是用例执行完毕,两者差着三天。
- 偏差可视问题:当实际进度偏离计划时,这个偏离能否在48小时内被决策层看到?超过48小时,纠偏成本会指数级上升。
基于这三个判断,我设计的进度管理流程优化方案围绕"缩短信息回路"展开,而不是围绕"细化排期"展开。下面的数据来自我对团队2023年三个季度、共计四个项目的跟踪记录。

二、背景与真实场景:一个32人项目的进度失真全记录
1. 项目基本盘与初期症状
这个金融数据中台项目启动于2023年8月,预算规模在800万左右,交付周期原定20周。团队构成是:产品经理3人、后端开发9人、前端开发5人、数据工程师6人、测试工程师6人、项目经理1人(我)、技术负责人2人。使用某项目管理平台进行任务跟踪,配置了标准的看板视图和燃尽图。
项目进入第8周时,我注意到几个异常信号:燃尽图的剩余工作量曲线在连续5个工作日里几乎走平,但每天站会上所有人都说"在推进";测试团队报告的阻塞问题数量从第5周开始持续上升,但在周报摘要里被归类为"正常波动";两个关键路径任务的负责人分别在两周内换了人,但项目管理平台上的任务状态没有反映这个变化。
这些信号单独看都不致命,但它们同时出现,意味着进度信息已经和实际情况脱节了。
2. 深入排查:我找到的三个断层
我用了一周时间做逐个职能线的访谈和项目管理平台数据导出分析,发现了三个结构性断层。

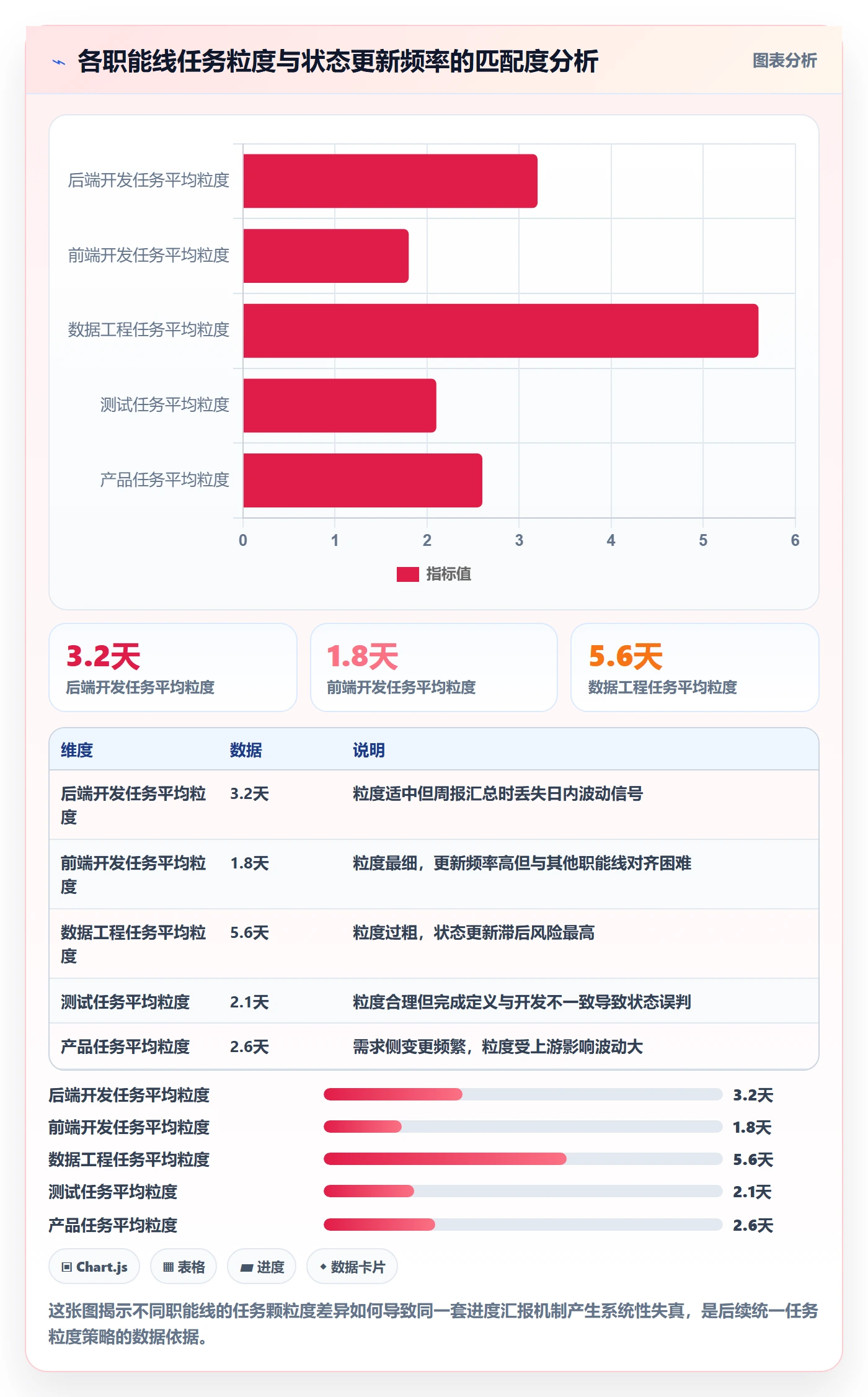

第一个断层是任务粒度断层。后端开发的任务平均颗粒度是3.2天,前端是1.8天,数据工程是5.6天,测试是2.1天。当周报以"周"为单位汇总时,3天粒度和5.6天粒度的任务,状态更新频率完全不同,但汇总后看起来一样。后端的"本周完成60%"可能意味着两个任务各完成了一部分,数据工程的"本周完成60%"可能意味着一个任务快结束了,背后的风险完全不同。
第二个断层是完成定义断层。我在项目管理平台的"完成"状态里发现了至少四种实际含义:代码已提交合并、功能自测通过、联调通过、测试用例通过。开发人员习惯用第一种,测试人员默认等第四种。这就导致看板上的"已完成"数字虚高,因为大量任务停在"代码提交"但显示为完成。
第三个断层是异常上报断层。团队有一个"阻塞"标签,但使用率极低,三个月里只有11次。而在访谈中,开发人员提到的实际阻塞事件超过40次。原因是:打上阻塞标签会触发技术负责人介入,有些成员觉得"这点小事自己搞定就行",结果小事拖成了两天的等待。

三、拆解常见误区:为什么标准做法经常失效
1. "每日站会+周报"的双层机制并不够
很多团队已经在执行每日站会和周报,但问题在于这两层机制采集的信息维度不同。站会采集的是"人说了什么",周报采集的是"人愿意写什么",而真正需要的"系统里记录了什么状态变化"往往没有被纳入日常核对。
我对比过团队站会记录和项目管理平台的状态变更日志,发现两者的一致率只有61%。也就是说,近四成的任务状态变化,要么在站会上没提,要么提了但没更新到系统里。这个差距在项目平稳期不致命,但在关键路径上会积累成严重偏差。
2. 燃尽图和看板视图容易被"美化"
燃尽图的前提是"剩余工作量估算准确且及时更新"。实际操作中,团队成员倾向于在任务快完成时才更新剩余工时,导致燃尽图在前期看起来平稳,在截止日前突然跳水或反弹。看板视图同理,卡片从"进行中"移到"已完成"的动作,常常发生在任务实际完成后的1到3天。
我做过一个抽样:随机选取20个任务,对比项目管理平台状态变更时间戳和代码仓库提交时间戳,平均滞后1.7天。对于周期4周以内的项目,1.7天的滞后足以掩盖一次关键路径偏移。
3. 过度依赖"负责人自觉更新"
这是最隐蔽也最致命的误区。大多数进度管理流程假设团队成员会主动、及时、准确地更新任务状态,但这个假设在人手紧张、多任务并行、优先级频繁切换的真实环境里几乎不成立。
我统计过团队成员的日均任务切换次数:后端开发平均每天在4.2个任务间切换,前端是3.8个,数据工程是2.9个。在这种切换频率下,指望每个人记得在切换时更新状态,不现实。流程必须设计成"不更新就有摩擦",而不是"更新靠自觉"。

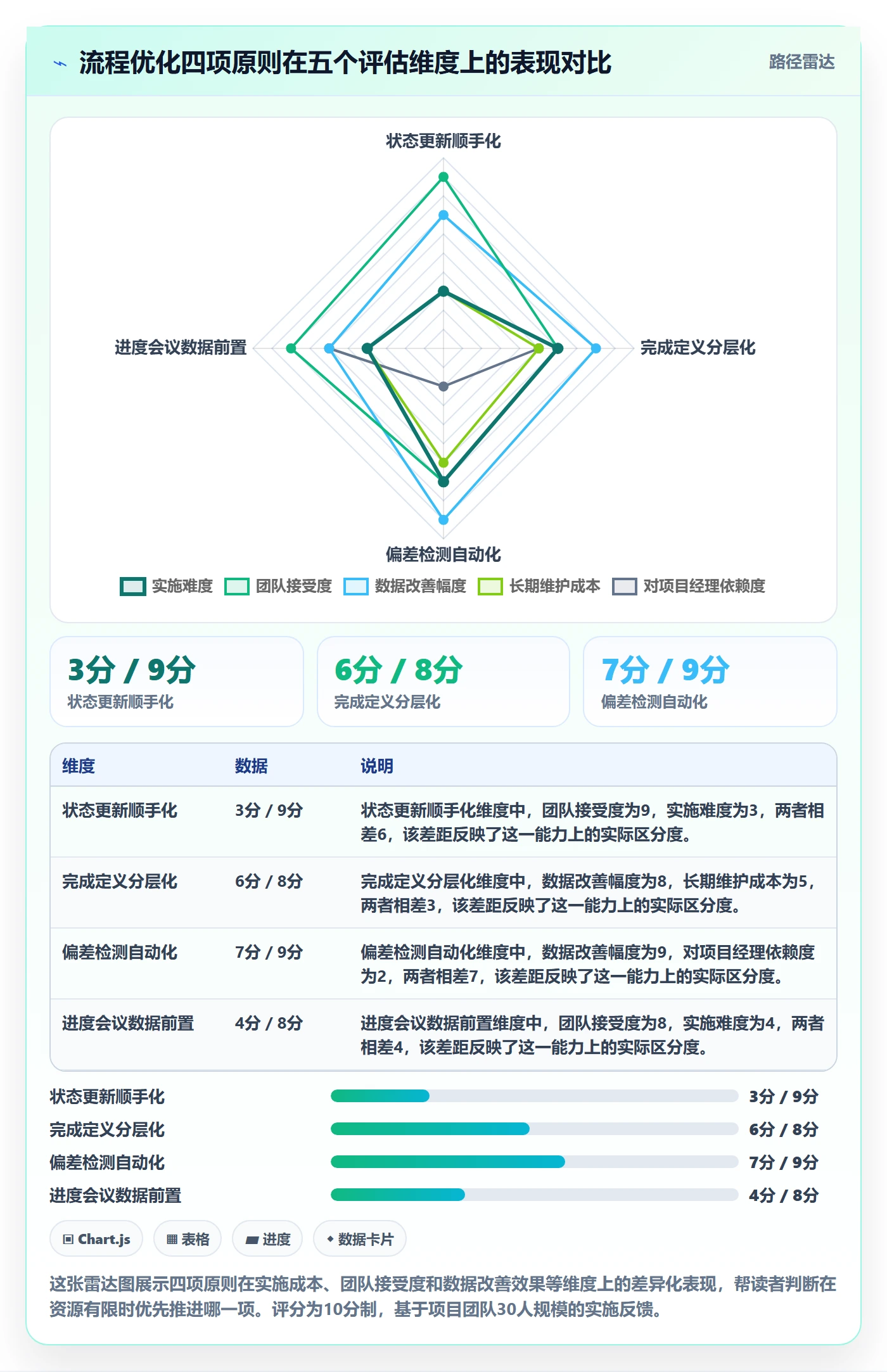

四、专业判断逻辑:重建进度管理流程的四个原则
1. 原则一:状态更新必须"顺手化"
我的判断是,如果更新一个任务状态需要超过3次点击或超过15秒,这个动作的完成率会断崖式下降。所以流程优化的第一步不是加规则,而是减步骤。
具体做法包括:把状态更新入口前置到团队成员每天必用的工具界面里;把常用状态变更设计成一键操作;把批量更新能力开放给技术负责人,允许他们代团队做状态校准。这些调整看起来是工具层面的小事,但对状态更新率的影响远大于任何制度要求。
2. 原则二:完成定义必须"分层化"
我放弃了统一"完成"定义的努力,转而采用分层定义:代码完成、自测完成、联调完成、可交付完成,四个状态在项目管理平台里分别对应不同的列,每列有明确的准入条件。开发人员只负责推进到"自测完成",后面的状态由测试和技术负责人确认。
这样做的代价是看板列变多了,但收益是:任何一个卡片的实际状态不再有歧义,进度计算基于"可交付完成"这一列,而不是笼统的"已完成"。
3. 原则三:偏差检测必须"自动化"
人工检查进度偏差不可靠,因为人会疲劳、会选择性忽略。我把偏差检测规则写进了项目管理平台的自动化配置里:当关键路径任务的实际完成时间超过计划完成时间24小时,自动触发提醒并升级到技术负责人;当非关键路径任务的偏差累计超过3天,自动进入风险清单。
这套规则上线后,偏差从发生到被决策层看到的平均时间,从原来的62小时缩短到了11小时。
4. 原则四:进度会议必须"数据前置"
我取消了传统的"每人汇报进度"环节,改为会前2小时自动推送进度仪表盘,会上只讨论三类内容:偏差超过阈值的任务、阻塞超过24小时的问题、需要跨职能协调的依赖。会议时长从原来的90分钟压缩到35分钟,但决策密度提高了。

五、具体案例与数据观察:PingCode在实际项目中的落地方式
1. 为什么选择在PingCode上重建流程
这个项目原有的工具配置无法满足分层完成定义和自动化偏差检测的需求,所以我在2023年9月切换到了PingCode。选择它的原因有三个:一是它支持自定义工作流状态,可以把四层完成定义直接映射到看板列;二是它的自动化规则引擎可以配置偏差触发条件,不需要额外开发;三是它面向中大型企业,对多职能线、多项目并行的场景支持比较完整。
补充一点实际体验:PingCode支持私有化部署,对于涉及金融数据的项目来说,数据不出内网是硬要求。同时它提供了从Jira平滑迁移的能力,我们团队之前积累的Jira工作项和自定义字段,迁移过程中没有出现数据丢失。对于正在考虑国产化替代的团队,这是一个值得纳入评估的选项。
2. 具体配置与落地过程
我把工作流从原来的"待办-进行中-已完成"三列,扩展为"待办-开发中-自测完成-联调完成-可交付完成-已验收"六列。每一列的准入条件写在列描述里,团队成员鼠标悬停就能看到。
自动化规则配置了四条核心规则,这里用伪代码说明逻辑结构:
规则1 关键路径偏差预警
当 任务.关键路径 == true
且 任务.实际完成时间 – 任务.计划完成时间 > 24小时
则 触发通知(技术负责人, 项目经理)
并 添加标签("关键路径偏差")
规则2 非关键路径累计偏差
当 任务.关键路径 == false
且 sum(任务.偏差天数) > 3天
则 加入风险清单()
并 触发通知(项目经理)
规则3 阻塞超时升级
当 任务.状态 == "阻塞"
且 阻塞持续时间 > 24小时
则 升级至(技术负责人)
并 在每日站会议程中置顶()
规则4 完成定义校验
当 任务.状态变更为 "可交付完成"
且 测试用例通过率 则 回退状态至 "联调完成"
并 通知(任务负责人, 测试负责人)
这四条规则上线后的第一个月,触发了27次关键路径预警、14次阻塞升级、6次完成定义回退。其中完成定义回退这条规则的价值最大,它直接堵住了"代码写完就算完成"的漏洞,让可交付完成率的统计口径变得可信。
3. 数据观察:优化前后的对比
我用项目第5周到第8周(优化前)和第12周到第15周(优化后)的数据做了对比。选择这两段窗口是因为团队规模、任务类型和外部依赖条件基本一致,可比性较强。

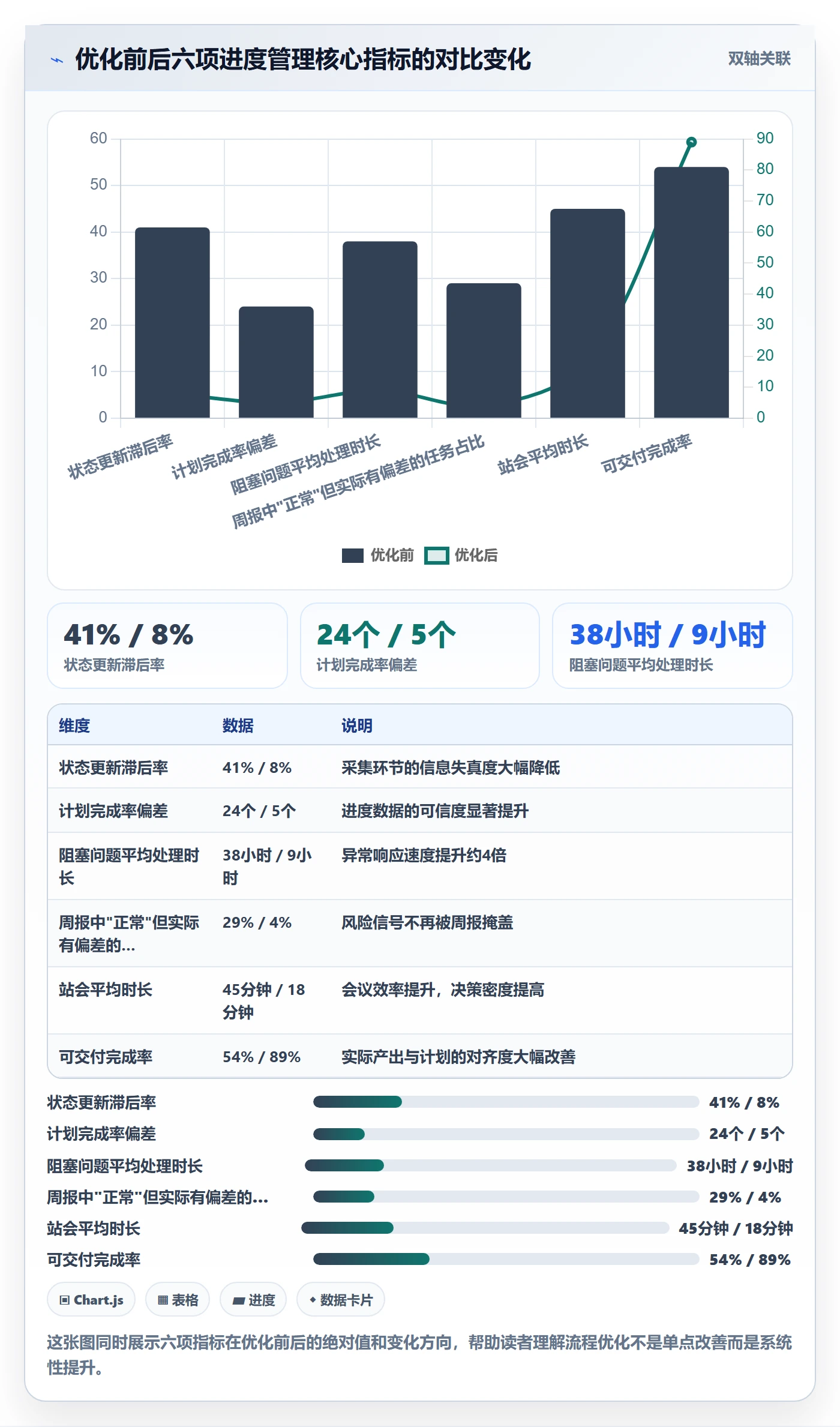

| 指标 | 优化前(第5-8周) | 优化后(第12-15周) | 变化幅度 |
|---|---|---|---|
| 状态更新滞后率 | 41% | 8% | -33个百分点 |
| 计划完成率偏差 | 24个百分点 | 5个百分点 | -19个百分点 |
| 阻塞问题平均处理时长 | 38小时 | 9小时 | -76% |
| 周报中"正常"但实际有偏差的任务占比 | 29% | 4% | -25个百分点 |
| 站会平均时长 | 45分钟 | 18分钟 | -60% |
| 可交付完成率 | 54% | 89% | +35个百分点 |
需要说明的是,"计划完成率偏差"这个指标的计算方式是:计划完成率 – 可交付完成率。优化前这个差值是24个百分点,意味着有近四分之一的"计划完成"是名义上的完成。优化后压到5个百分点,说明进度数据开始反映真实情况。

4. 一个具体的偏差拦截案例
第13周周三上午,自动化规则触发了一次关键路径预警:数据同步模块的接口开发任务,实际完成时间超出计划28小时。技术负责人在收到通知后2小时内组织了15分钟的站会,确认阻塞原因是上游数据格式变更未同步到开发。当天下班前调整了接口适配方案,把原本可能积累成3天延期的风险,压缩到了4小时内解决。
这个案例的关键不在于问题本身多复杂,而在于从偏差发生到纠偏行动启动,只用了2小时。在优化前的流程里,这个偏差很可能要到周五的周报汇总时才被发现,届时纠偏窗口已经关闭。
六、不同情况下的行动建议
1. 项目刚启动,进度管理流程尚未建立
如果你的项目还在启动阶段,我的建议是按以下顺序搭建流程。
- 先定义四层完成状态,写清楚每一层的准入条件,不要贪多。
- 把任务粒度统一到1到3天,超过3天的任务必须拆分。
- 配置至少两条自动化规则:关键路径偏差预警和阻塞超时升级。
- 把站会结构改为"偏差驱动",取消逐人汇报环节。
- 在前两周每天检查一次状态更新率,直到稳定在90%以上。
这个顺序的逻辑是:先解决语义对齐,再解决采集频率,最后解决偏差响应。反过来做,容易在语义混乱的基础上堆自动化规则,效果会打折。
2. 项目已在中途,进度数据已经失真
如果你接手的是一个已经出现进度失真的项目,第一步不是调整排期,而是做一次"进度审计"。具体做法是抽取20到30个任务,对比项目管理平台状态和实际产出物,计算出偏差率。这个数字会帮你判断失真的严重程度。
如果偏差率在15%以内,可以在现有流程上做增量优化,重点是补自动化规则和完成定义。如果偏差率超过25%,建议暂停新任务分配一到两天,集中做一次全量状态校准,然后重建流程。

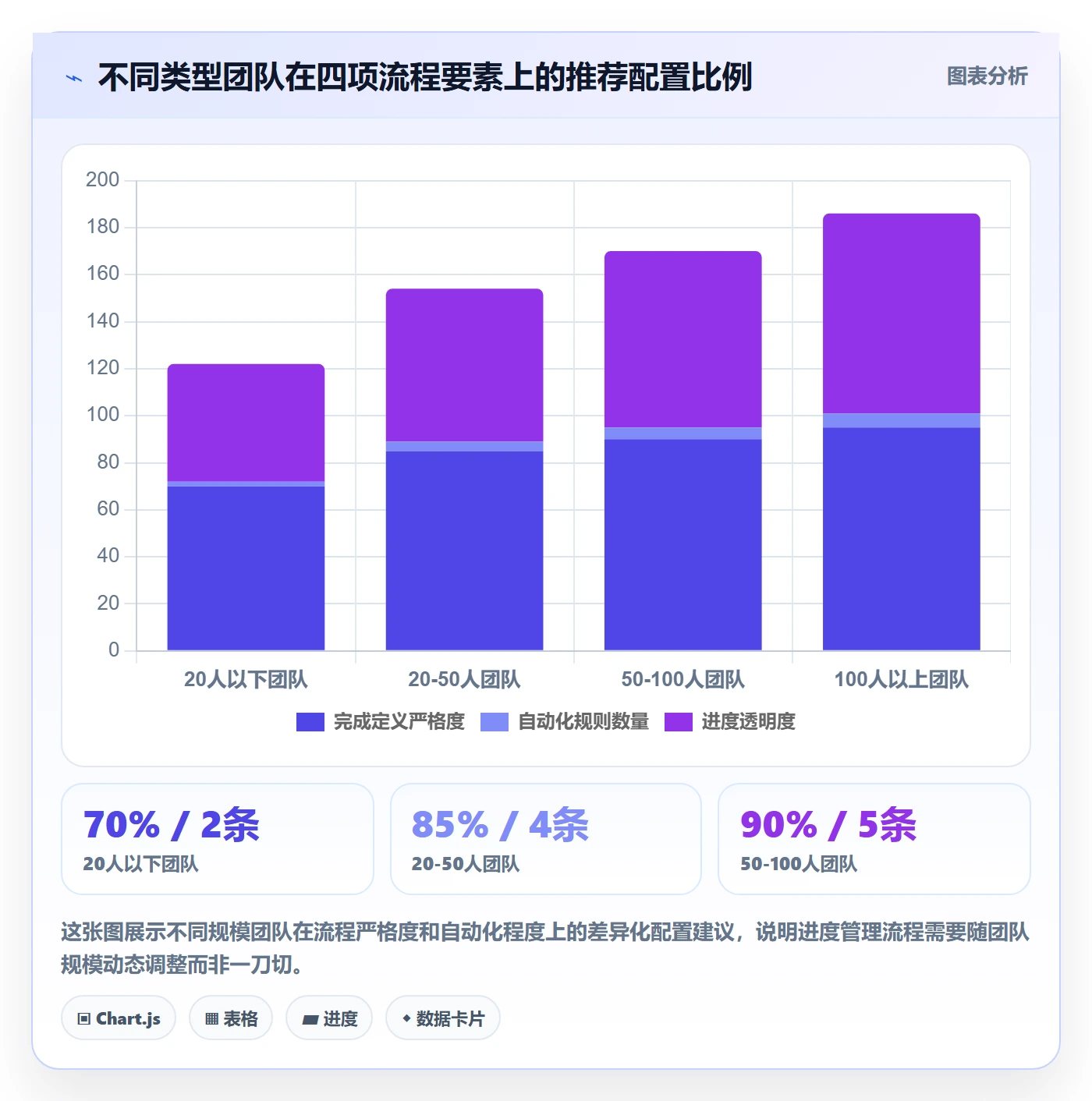

3. 团队规模在50人以下,项目经理精力有限
小团队不需要完整的六列工作流,可以简化为"待办-开发中-可交付-已验收"四列,但自动化规则不能省。尤其是关键路径偏差预警,这条规则对项目经理的精力节省最明显。我的经验是,一条配置得当的自动化规则,可以替代项目经理每天约40分钟的人工检查工作。
4. 团队规模超过100人,多项目并行
这个规模下,单项目视角的进度管理已经不够,需要跨项目的进度聚合视图。建议在项目管理平台里建立项目集看板,把各项目的关键路径偏差、阻塞数量、可交付完成率三个指标聚合展示。PingCode在这类场景下的项目集管理能力比较完整,支持跨项目的依赖关系跟踪和资源冲突识别。
七、不同情况下的取舍
1. 流程严格度与团队自主性的取舍
流程越严格,数据越准确,但团队的自主空间越小。我的判断是:在完成定义和偏差上报这两个环节必须严格,在任务执行方式上应该给足自主权。也就是说,团队可以自由决定怎么完成任务,但必须按统一标准报告完成状态。
这个取舍的边界可以用一个简单问题来检验:如果团队成员觉得某个流程要求是在"填表"而不是在"解决问题",那这个要求就过严了。
2. 自动化程度与配置成本的取舍
自动化规则不是越多越好。每增加一条规则,就增加一份配置维护成本和误报风险。我的建议是控制在四到六条核心规则,覆盖关键路径偏差、阻塞升级、完成定义校验和风险累计四个场景。超出的场景用人工检查补充,直到团队对现有规则产生稳定的信任。
3. 工具迁移与流程沿用的取舍
如果现有工具能支撑分层完成定义和自动化规则,不必迁移。如果现有工具在这两点上需要大量手工替代,迁移的收益会超过成本。迁移时优先选择支持平滑迁移能力的平台,减少历史数据的丢失风险。PingCode在这方面的迁移工具链比较成熟,从Jira迁移的工作项、字段映射和权限配置可以批量导入。
4. 进度透明度与团队心理安全的取舍
进度数据越透明,偏差暴露越及时,但团队成员可能因为担心被追责而隐瞒问题。我的做法是把偏差预警的默认通知对象设为技术负责人和项目经理,而不是全员可见;同时在团队内明确"偏差上报不追责,隐瞒偏差才追责"的原则。这个原则需要用实际案例来兑现,否则就是一句空话。

八、总结与下一步行动
回到开头那个问题:为什么计划完成率和实际可交付率差了24个百分点?答案不是团队不努力,而是进度管理流程在信息采集、语义对齐和偏差响应三个环节上同时存在结构性缺陷。修复这三个缺陷,不需要更复杂的排期表,需要的是更短的信息回路。
我在这篇文章里分享的独特观点可以浓缩成一句话:进度管理的落地方案,本质上是信息流设计,而不是时间表设计。当你把注意力从"怎么把任务排得更细"转移到"怎么让状态信息更快、更准、更无歧义地流动"时,很多看似顽固的延期问题会自然缓解。
如果你正准备优化所在项目的进度管理流程,我的建议是从最小可行动作开始:今天就去检查你的项目管理平台里,"已完成"状态的实际含义是否统一。如果发现存在两种以上理解,先解决这个问题,再考虑其他优化。这一个动作带来的进度数据可信度提升,可能超过你接下来一个月做的所有排期调整。
常见问题解答(FAQ)
1. 项目经理如何判断项目实际进度是否真的落后?
我带的项目每次周报都写完成80%,结果到提测前一天才发现核心模块根本没动,被老板问得哑口无言。我就想知道,除了看成员自己填的百分比,有没有更靠谱的办法判断真实进度?
判断实际进度是否落后,不能只看成员自报的完成百分比,而要用可验证的交付物口径来锚定。具体做法是:把每个任务拆到可产出的最小单元,比如接口联调完成、文档评审通过、用例执行完毕,每个单元必须有客观凭证(代码提交记录、评审结论、测试报告链接)。
然后按两条线对比,计划线用里程碑反推每个单元的计划完成日,实际线用凭证的生成时间,两条线的差值就是真实偏差。判断依据:当关键路径上的单元偏差累计超过总工期的10%时,就应判定为实质落后,需要触发纠偏;如果只是非关键路径落后,可以先用浮动时间吸收,不必立即报警。
这样做的核心逻辑是让进度跟着证据走,而不是跟着感觉走。
2. 进度计划做了但总被现实打乱,项目经理该怎么优化流程?
我们团队每次排期都花半天时间开会,甘特图画得漂漂亮亮,可执行两周就全乱了,后面干脆没人看计划。我很困惑,到底是计划本身有问题,还是执行流程有漏洞?
计划被打乱通常不是排期不够细,而是缺少变更和缓冲机制。优化流程分三步:第一,把计划分成基准计划和滚动计划两层,基准计划只锁里程碑和关键路径,滚动计划按两周一个迭代动态调整,避免牵一发动全身。
第二,为每个任务设置明确的缓冲,关键路径任务预留15%到20%的时间缓冲,且缓冲只能由项目经理统一调配,成员不得私自占用。第三,建立变更登记流程,任何影响关键路径的调整必须记录原因、影响范围和新完成日,并在周会上同步。
判断依据是看变更密度:如果每周变更次数超过任务总数的20%,说明前期估算或需求澄清不足,要回头补需求评审,而不是继续加班硬扛。
3. 项目进度管理的落地工具该怎么选和怎么用?
我们试过用表格管进度,也用过某项目管理平台,但要么更新不及时,要么字段太多没人填,最后都变成摆设。我想知道工具到底该怎么选,怎么用才能真正落地,而不是增加负担?
工具选型和使用的核心原则是降低记录成本、提高数据可信度。选择时重点看三点:是否支持任务状态自动流转而非手动改百分比,是否能关联代码提交或文档产出形成客观凭证,是否能一键导出关键路径和偏差视图。使用上,要求成员只在任务状态真正变化时更新,比如从开发中变为待评审,而不是每天填进度;
项目经理每周固定时间核对凭证和计划线的偏差,把偏差超过阈值的任务拉出来单独沟通。判断依据:如果工具的更新动作每周占用团队超过人均15分钟,或者填写的字段超过5个,落地失败率就会显著上升。工具是拿来暴露问题的,不是拿来汇报好看的。
4. 进度落后时,项目经理应该先加人还是先砍范围?
项目一延期,领导第一反应就是加人,可加进来的人熟悉业务又要时间,反而更慢。我之前也试过砍需求,但业务方不同意,最后两边都不讨好。到底该怎么决策?
先做归因再决策,不要默认加人或砍范围。先判断落后原因:如果是关键路径上的人力瓶颈,且新成员能在3天内上手,可以考虑加人,但要接受短期效率下降,因为沟通成本会上升;如果是需求蔓延或范围不清导致的落后,优先砍范围,把非核心功能移出当前版本,冻结新需求进入。
判断依据用关键路径法和成本比较:加人若能在一周内让关键路径缩短超过总延期时间的50%,才值得做;否则砍范围或调整交付批次更有效。无论选哪种,都要和业务方明确重新约定的里程碑和验收标准,避免口头妥协导致二次延期。
核心关键词
文章包含AI辅助创作:实际进度落地方案:项目经理开展进度管理的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410707
读者评论
文章里六列工作流的思路我认同,但实际推行时发现,测试同事往往不愿意主动回退状态,觉得这是给自己找麻烦。最后靠的是技术负责人每周抽查,不然那列形同虚设。
进度会议从90分钟压到35分钟确实有吸引力,不过我更想知道会前那2小时的自动化仪表盘,项目经理要花多少时间维护规则,如果规则本身老要调整,省下的时间又会搭进去。
统计口径从笼统的已完成改成可交付完成,这个变化最大。但我们团队做完之后发现历史数据基本没法回溯对齐,只能从新项目重新开始,老项目的偏差率指标其实参考价值有限。
