进度管理完成率教程:项目经理流程优化,避坑指南

接手一个 12 人团队、预算 80 万、为期 12 周的交付项目,我在第 5 周拿到了一份看起来“非常健康”的进度报表:完成率 68%,红灯任务 0 个。一周后客户投诉,交付日期要延后 15 天,团队连续加班 9 天。报表上的 68% 没有错,错的是它统计的对象,它统计的是"任务被点掉的比例",不是"价值被交付的比例"。

这就是进度管理完成率里最隐蔽的坑:你越认真填表,数字越漂亮,项目越危险。这篇文章不讲教科书定义,而是把完成率从"一个百分比"拆成一套可以判断真伪、可以落地校准的流程。我会讲清楚完成率的三种口径、五个最常见的造假式误区、一个用研发管理系统落地校准的完整案例,以及不同团队规模下该怎么取舍。

一、先给结论:完成率不是进度,它是"进度的翻译"

很多项目经理把完成率当成客观事实,其实它是一个翻译结果。同样一个项目,换一种统计口径,完成率能从 35% 跳到 78%。所以真正要管理的不是那个数字,而是数字背后的分母定义、分子定义和更新节奏。

我的核心判断是:完成率只有在"分母可枚举、分子可验证、权重可解释"三个条件同时满足时,才具备管理价值。缺任何一个,它都是情绪安慰剂。下面这张图是我在两个相似项目上做的对照观察,主要想说明口径差异对完成率的放大效应。

进度管理完成率教程:项目经理流程优化,避坑指南

从图中可以看到,任务计数口径和关键路径口径之间差了 43 个百分点。这不是统计误差,而是管理视角的彻底不同。前者回答"团队忙不忙",后者回答"项目能不能按时交付"。两者都要看,但绝不能混用一个数字对外汇报。

1. 完成率到底该回答哪一个问题

在动手优化流程之前,我建议先问自己一个问题:这个完成率是给谁看的?给老板看,他要的是"能不能按时交付";给团队看,他要的是"我今天该做什么";给客户看,他要的是"我的需求实现了多少"。

三个受众对应三个不同的完成率口径。用错口径会引发具体的后果:用团队口径汇报给老板,老板以为进度健康,实际关键路径已经卡住;用老板口径压给团队,团队会觉得数字离谱、失去信任。

2. 三种口径的适用边界

我通常给团队定义三层完成率,各管各的,不要互相替代。

  • 执行完成率:任务计数 / 总任务数,用在团队日站会,看谁的负载不均、谁的阻塞没解除。
  • 加权完成率:Σ(任务权重 × 完成度) / Σ任务权重,用在中层周报,权重按预估工时或故事点给。
  • 交付完成率:已验收交付物 / 计划交付物,用在向管理层和客户汇报,只在通过验收后计入。

这三层数字在同一天可能是 82%、64%、45%。它们不矛盾,因为它们回答的问题不同。危险的不是数字低,而是只有一个数字。

二、背景与真实场景:为什么进度表总在骗人

先说一个我复盘过很多次的项目。一个中台数据对接项目,14 名成员,计划 10 周。项目经理每周更新完成率,第 4 周报表 55%,第 7 周 79%,第 9 周 91%。一切看起来都在收敛。结果第 10 周没能上线,延迟了 12 个工作日。

复盘时我们发现,问题早在第 4 周就埋下了:报表统计的 220 个任务里,有 90 个是"调研""对齐""补充文档"这类不指向交付物的动作。这些任务完成得又快又顺利,把完成率抬得很高,而真正卡住的三个关键接口联调任务,一直被标成"进行中 30%"。

1. 场景一:任务拆得越细,完成率越好看

这是最常见的结构性偏差。一个原本 5 天的开发任务,被拆成 10 个 0.5 天的子任务。做完 8 个子任务,任务计数完成率就是 80%,但那 2 个没完成的子任务恰好是决定能否联调的核心逻辑。

任务拆细本身没错,错的是用拆细后的任务数当分母,却不给任务加权重。0.5 天的任务和 3 天的任务在计数口径里权重相同,这就给了"刷数"空间。

2. 场景二:进度靠"感觉",不靠证据

我见过太多成员把任务从"进行中"拖到"已完成",只因为"代码写得差不多了"。什么算已完成?没有验收标准。于是一个任务在开发眼里是 90%,在测试眼里是 60%,在项目经理报表里却已经是 100%。

解决这个问题的关键不是催得更勤,而是给每个任务定义可验证的完成证据:谁的验收、什么形式的产出、能否被他人复现。没有证据的完成,不进入完成率计算。

进度管理完成率教程:项目经理流程优化,避坑指南

3. 场景三:更新节奏和决策节奏错位

还有一个容易被忽略的问题:完成率每天更新,但决策每周做一次。等管理层看到数字时,它已经是"上周的旧闻"。更糟的是,如果更新频率太高,团队会把精力花在维护数字上,而不是解决阻塞。

我的经验是:更新频率要匹配任务的变化速度,决策频率要匹配风险的暴露速度。日常执行任务日更,关键路径节点必须设"到达点检查",而不是等周会。

三、拆解常见误区:五个把完成率做废的坑

下面这五个坑,几乎每个项目都会踩至少两个。我按危害程度排序,前两个是致命的。

1. 误区一:把 100% 当完成,忽略返工

完成率是只增不减的曲线,这在现实中根本不成立。测试发现 bug、需求变更、联调失败,都会让一个"已完成"的任务重开。如果系统不允许任务回退,或者回退时不计入统计,完成率就会失真。

正确做法是:完成率必须支持负数增长。任务重开时,完成率要相应下降,并在周报中解释下降原因。一个从来不下降的完成率曲线,本身就是最大的风险信号。

2. 误区二:分母可以随意调整

我发现一个规律:项目越紧张,任务总数越"稳定";项目越宽松,任务越容易被删掉。当团队发现有些任务做不完时,第一反应是把它移出本期范围,而不是标记为未完成。这样分母变小,完成率自然上升。

要做的是给分母加锁:任何任务的范围调整,都要走变更记录,并保留原始分母用于计算"范围完成率"。这样即使任务被移出,你也知道真实完成情况。

3. 误区三:用平均完成率掩盖结构问题

一个 70% 的完成率,可能是所有模块都完成了 70%,也可能是 3 个模块 100%、2 个模块 0%。这两种情况的交付风险完全不同。平均值是一个会撒谎的统计量。

我的建议是按模块、按负责团队、按关键路径分别看完成率,并关注离散度。如果各模块完成率方差很大,说明资源分配或依赖管理出了问题,平均值再高也要预警。

进度管理完成率教程:项目经理流程优化,避坑指南

4. 误区四:只统计任务,不统计产出

任务完成不等于事情做完。我坚持在每个项目里区分"任务完成率"和"交付物完成率"。一个接口任务标记完成,是指代码写完,还是指接口文档、联调记录、验收签名都齐了?两者差距巨大。

5. 误区五:把完成率当成考核指标

这是最根深蒂固的坑。一旦完成率和绩效挂钩,数字必然被美化。这不是道德问题,是激励结构问题。完成率应该是诊断工具,不是考核工具。用它来发现阻塞、调整资源、暴露风险,而不是用它来排名和奖惩。

四、专业判断逻辑:一套可校准的完成率流程

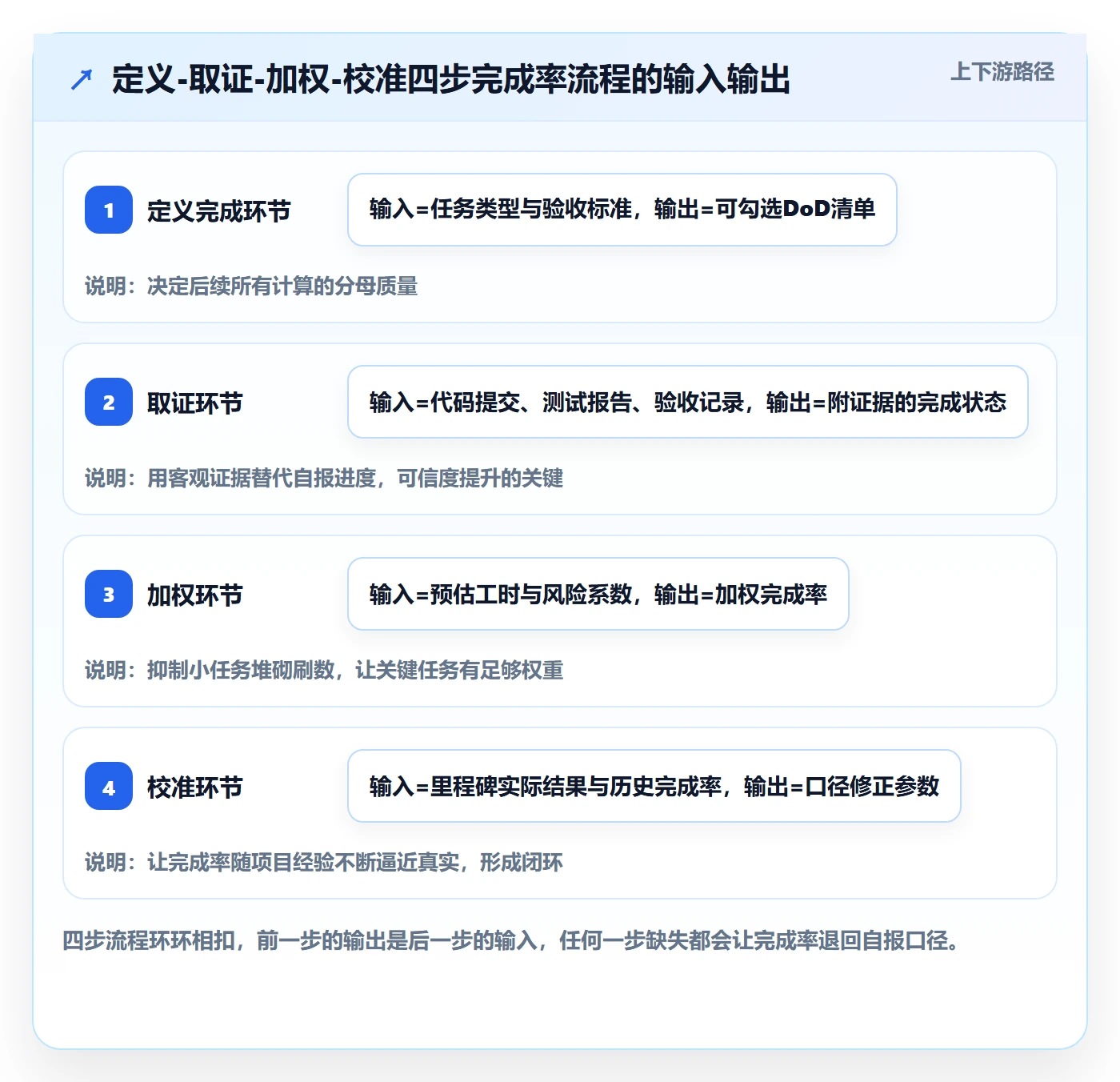

讲完误区,说正面的方法。我把完成率的计算和管理拆成四步:定义、取证、加权、校准。每一步都有判断标准,不靠感觉。

1. 第一步:定义完成(Definition of Done)

每个任务类型都要有一份 DoD。不是写在文档里就完事,而是做成检查清单,任务关闭前必须勾选。我通常按任务类型分别定义:

  • 开发类:代码合并 + 单元测试通过 + 接口文档更新 + 至少一名同行评审。
  • 测试类:用例执行完毕 + 缺陷登记 + 回归报告。
  • 交付类:客户或产品负责人签字验收 + 交付物归档。

关键点是DoD 必须由任务完成者以外的人确认。自证完成是完成率失效的起点。

2. 第二步:取证与自动采集

完成证据要和任务绑定。代码合并有提交记录,测试有执行报告,验收有签字或系统确认。这些证据如果能自动采集,就不要靠人工汇报。能自动化的完成证据,不要用自报进度代替。

判断一个任务的完成是否可信,我会看三个问题:谁确认的?证据在哪里?能否被他人复现?三个都能回答"是",才计入完成。

3. 第三步:加权计算

给任务加权重,权重来源可以是预估工时、故事点或风险等级。我倾向于用"预估工时 × 风险系数",因为工时反映投入,风险系数反映不确定性。关键路径上的任务权重自动上浮,避免它们被淹没在大量小任务里。

这样算出来的加权完成率,会更诚实地反映项目真实状态。它可能比任务计数完成率低很多,但那才是真相。

4. 第四步:定期校准

完成率需要和实际结果做对账。项目里程碑到达时,对比"当时完成率"和"实际是否按期交付",如果完成率 85% 却延期了,说明口径需要调整。这就是校准。

我建议每个项目结束后做一次口径复盘:这次完成率准确吗?偏差来自哪里?下次要不要调权重?完成率不是一次性设定的,它是被一次次校准出来的。

进度管理完成率教程:项目经理流程优化,避坑指南

五、案例与数据观察:用 PingCode 落地完成率校准

方法论说完,看一个真实落地过程。这家公司 260 人,研发团队 140 人左右,是我参与过的一个中大型组织的进度管理改造项目。他们之前用一套轻量看板,完成率长期虚高,交付延期率约 38%。

他们选择 PingCode 作为研发管理平台,主要原因是支持私有化部署、能满足中大型企业的权限和审计要求,同时提供了从原有工具的平滑迁移方案。整个改造分三个阶段推进,我记录了每个阶段的完成率变化。

1. 阶段一:统一任务类型和 DoD

第一步是把所有任务重新分类,剔除不指向交付物的动作。原来 2200 多个任务里,有约 600 个是"调研""对齐"类,这些任务不再计入交付完成率,而是作为消耗型工作单独统计。

同时给每类任务配置 DoD 检查清单。这一步花了大约 2 周,主要是和团队达成一致,因为大家一开始抗拒"额外勾选"。但收益很快显现:完成率从虚高的 76% 回落到 51%,团队第一次看到了真实进度。

2. 阶段二:接入自动证据采集

第二步把代码仓库、测试执行和任务状态打通。任务标记完成时,系统会校验是否有对应的提交记录和测试报告。没有证据的完成,会被系统提示补充。

这一步的代价是前两周效率感觉下降,因为大家需要多操作。但第三周后,自报进度基本消失,完成率的可信度显著提升。这里我想强调:自动化证据采集的价值不在于省事,而在于让完成率无法被轻易美化。

进度管理完成率教程:项目经理流程优化,避坑指南

3. 阶段三:加权与校准机制上线

最后一步是给任务加权重并建立里程碑校准。关键路径任务自动获得更高权重,完成率按加权计算。每个里程碑后,项目经理会把预测完成率和实际交付结果做对账,修正权重参数。

这个阶段完成后,交付延期率从 38% 降到 13%,月度统计耗时从 26 小时降到 8 小时。更重要的是,管理层终于可以用一个数字判断交付风险,而不再需要看厚厚的周报。

我想补充一点:选择 PingCode 并不是因为功能多,而是它的私有化部署和迁移方案让这家公司能在不中断现有流程的前提下逐步切换。对于 100 人以上的组织,工具迁移的成本往往被低估,平滑迁移能力比花哨功能更重要。

六、不同情况下的行动建议

没有一套完成率流程适合所有团队。下面按团队规模和项目类型给建议,你可以对号入座。

1. 小团队(10 人以下):先解决自报问题,别急着上工具

这个阶段最大的问题是完成标准模糊,不是工具不够。建议先用最简单的方式:每个任务写一句"完成的标志是什么",日站会时口头确认证据。

不要一上来就引入复杂系统,因为人少,口头对齐的成本低于系统配置成本。等团队超过 15 人、任务量超过每周 50 个,再考虑工具化。

2. 中型团队(10 到 100 人):建立加权完成率

这个阶段任务量上来了,自报进度开始失真,需要引入加权计算和自动化证据采集。建议用支持任务权重和证据关联的工具,把完成率和交付物绑定。

关键是确立一个原则:完成率只用于诊断,不用于考核。一旦和绩效挂钩,数据质量会迅速恶化。

3. 中大型组织(100 人以上):口径统一 + 私有化 + 审计

这个规模的组织往往有多个项目、多套口径,最头疼的是横向不可比。建议统一完成率定义、统一权重规则、统一更新节奏,并保留审计能力。

这时工具选型要考虑私有化部署、权限隔离、迁移成本和审计日志。PingCode 在中大型企业场景下提供私有化部署和从主流工具的平滑迁移,适合需要统一口径又不想推翻现有流程的组织。选型时我建议重点验证三件事:能否按项目类型配置不同 DoD、能否自动采集证据、能否导出可审计的完成率历史。

七、不同情况下的取舍

最后讲取舍。完成率管理本质是一组权衡,每个选择都有代价,关键是知道自己放弃了什么。

1. 精度 vs 成本

口径越精确,采集成本越高。按任务计数最省事但最不准,按交付物验收最准但需要人工确认。我的建议是分层:日常执行用轻口径,对外汇报用重口径,不要对所有任务都用最高精度。

2. 实时性 vs 稳定性

更新越实时,数字波动越大,团队越焦虑。日更适合执行团队,周更适合管理层。关键是不要让两条曲线混在一起汇报,否则会造成"数字天天变、项目到底行不行"的困惑。

3. 标准化 vs 灵活性

统一口径便于横向比较,但可能不适合所有项目类型。我的做法是:定义 3 到 4 套标准口径模板,项目按类型选择,但同一项目内部口径必须稳定,中途不允许换口径。

进度管理完成率教程:项目经理流程优化,避坑指南

4. 一个我常被问到的取舍问题

"如果完成率报低了,老板会不会觉得团队不行?"这是最现实的顾虑。我的回答是:报低了会被问,报高了会出事。前者的代价是沟通成本,后者的代价是信任和交付。长期看,真实的口径会让管理层更信任你的判断,因为你预测得准。

所以取舍的底线是:宁可短期难看,不要长期失真。完成率的价值在于它能不能帮你提前发现风险,而不是它看起来多漂亮。

回到开头那个 68% 的报表。如果当时用的是交付验收口径,那个数字可能只有 40% 出头,我们会在第 5 周就发现关键路径的接口联调没有推进,从而提前调整资源,而不是在第 12 周才发现要延期 15 天。

下一步你可以做三件事:第一,检查你现在的完成率用的是哪种口径,是不是计数口径;第二,给核心任务补一份 DoD 清单,明确完成证据;第三,在下一个里程碑做一次完成率与实际交付的对账,看偏差有多大。做到这三步,你的完成率就从安慰剂变成了预警器。

常见问题解答(FAQ)

1. 完成率按任务数算还是按工时算,哪种更靠谱?

我们团队用项目管理工具统计迭代进度时,我发现同一个迭代按任务条数算完成率是78%,按工时算只有55%,汇报时被老板追问到底哪个是真的。我以前一直以为完成率就一个算法,直到踩了这个坑才开始琢磨口径问题。

先明确用途再选口径:向上汇报里程碑风险、判断能否按期交付,优先用『工时完成率』,因为一个20小时的核心任务和一个1小时的改文案对交付的影响天差地别;如果是看团队吞吐、任务流转效率,用『任务数完成率』更直观。

可执行做法是两者都算,但固定主口径写进模板:主口径用工时,辅口径用任务数,且规定任务拆分粒度不超过8小时,避免大任务吃掉进度。判断依据是,交付风险看工作量,团队节奏看任务量,混用会让数字在汇报时互相打架。

2. 任务中途加进来,完成率立刻掉一大截,该怎么处理?

我们迭代跑到第七天,产品突然插了三个紧急需求进来,任务总数从40变成52,完成率一夜从65%跌到50%,团队士气直接被这个数字打击了。我特别想知道,这种变更到底该不该算进当期完成率里。

变更必须单独标记而不是静默混入分母。做法是给每个任务加一个『是否本期基线内』字段,统计时先算基线完成率(只含原始承诺范围),再单独列变更完成率,汇报时两个数字并列。判断依据是:完成率的意义是衡量『承诺兑现度』,中途插需求属于范围变更,混入分母等于拿别人的错误惩罚原计划。

另外约定变更冻结线,比如迭代过半后新增需求一律进下个迭代,除非走紧急变更流程并由负责人签字确认,这样分母才稳定可比。

3. 为什么很多团队完成率长期卡在80%左右上不去?

我做了几年项目管理,发现我们组完成率像被钉在80%,既不掉到60%也上不了95%,每次冲刺都说『就差一点点』。我怀疑不是团队不行,而是统计方法本身有结构性问题。

八成完成率通常是三个结构性原因叠加:一是任务颗粒度太粗,最后几个大任务永远在收尾阶段拖着,永远差最后20%;二是缺少明确的『完成定义』,测试通过、文档更新、验收这些收尾工作没被算进去,导致任务在80%状态长期滞留;三是没有拆分收尾型任务。

可执行做法是设定DoD清单(代码合并、测试通过、无阻塞缺陷、文档更新四选全满足才算完成),并把超过8小时的任务强制拆分。判断依据:完成率长期贴顶但从不触顶,说明尾部任务堆积,而不是产能问题,先修口径再看人效。

4. 完成率虚高看起来很漂亮,怎么识别和纠正?

我们换了新的项目管理平台后,完成率突然从72%跳到91%,老板很高兴,但我心里发毛,因为交付日期一点没提前。我担心是统计口径被悄悄放宽了,想找到识别办法。

虚高的典型信号有三个:完成率上升但交付准时率没同步上升;任务平均完成时间被压缩得很短;大量任务在截止前一天集中标记完成。识别办法是抽10个标记完成的任务,回头核对是否真的达到DoD,如果其中3个以上是『半成品标完成』,说明口径被放宽了。

纠正做法是引入二次校验,完成后24小时内由验收人确认,未确认的自动回退到进行中,同时把『完成率』和『准时交付率』两个指标同时看。判断依据:单一看完成率必然被优化,指标必须成对出现才能防注水。用某项目管理工具或某项目管理平台时,优先选择支持自定义状态流转和完成校验的配置,而不是用默认那一套。

核心关键词

读者评论

雷
雷俊杰

看到瀑布图那段特别有共鸣,我们项目之前也是报表90%多结果延期两周。不过文章说完成率不能当考核指标,这点我有点疑问,如果不和绩效挂钩,怎么保证团队成员认真更新状态?靠自觉好像不太现实。

顾
顾若宁

四步流程里取证那步确实是关键,但实际操作中小团队根本没人手去逐个核对验收证据。我们十来个人,项目经理自己都兼着开发,能每周把任务状态更新完整就不错了,自动化采集听起来美好,落地成本不低。

赵
赵明远

说实话完成率支持回退这点我很认同,但很多工具在任务重开后历史数据就断了,没法追溯下降原因。另外文章提到的加权计算,风险系数怎么定?如果还是拍脑袋给,那跟自报进度差别也不大。

文章包含AI辅助创作:进度管理完成率教程:项目经理流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410714
