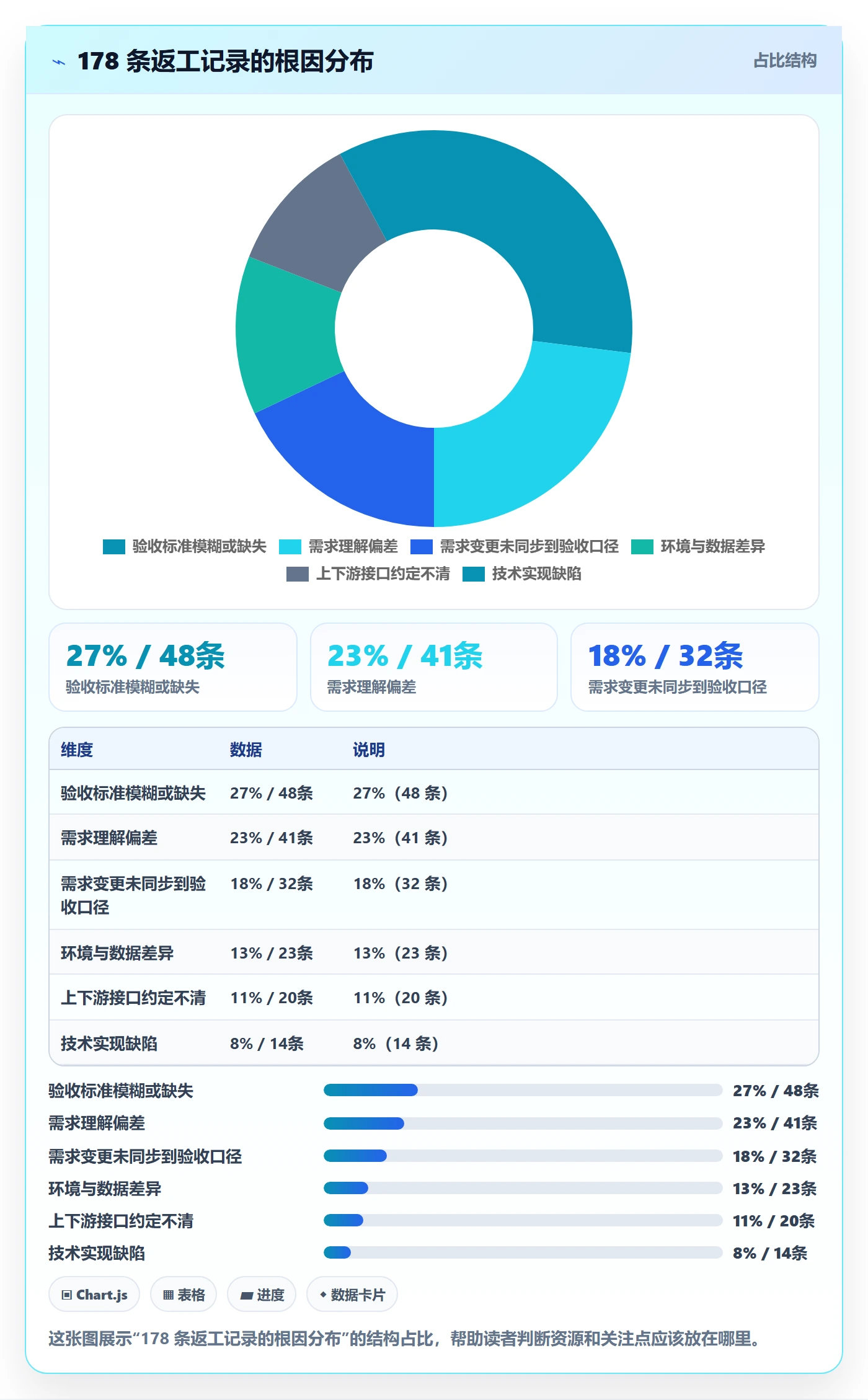

去年底我帮一家做智能制造交付的甲方做年度复盘,翻到一个让人不太舒服的数字:项目在用户验收阶段发现的缺陷,平均修复成本是需求评审阶段发现同一类问题的 15 倍以上;而更关键的是,我们对 178 条返工记录做根因回溯后发现,只有 8% 的返工真正来自"代码写错了",剩下 92% 是"当初没人把什么样算做完讲清楚"。这份复盘直接推翻了这个团队过去三年的默认假设,他们一直把返工当成开发质量问题,每月开会骂一遍编码规范,返工率却纹丝不动。
任务验收返工这件事,几乎每个 PMO 都会管,但绝大多数团队管错了方向。他们管的是"验收动作有没有做",而不是"验收标准有没有被提前定义清楚";他们在返工发生后追责,而不是在任务派发前把判定口径锁死。这篇文章我会把自己这几年做 PMO 协同咨询、陪跑十几家中大型研发组织的一手经验拆开讲:返工的根因分层、验收标准的可执行写法、PMO 在其中的真实职责边界、不同组织形态下的行动建议与取舍,以及我实际看到过的指标变化数据。
一、先给结论:返工不是执行问题,是验收口径问题
我把话说得直白一点:如果一个组织的返工率长期居高不下,第一顺位要查的不是开发,而是"完成任务"这五个字的定义权在谁手里。在我陪跑的团队里,返工率能真正降下来的,无一例外都做了同一件事,把验收标准的定义权从"验收时临时判断"前移到"任务派发前书面锁定"。
1. 三个我反复验证过的核心结论
第一个结论:返工成本随发现阶段向后推移呈非线性增长,不是线性增长。很多人凭直觉认为"晚发现就多花点时间",但真实曲线是指数级的。原因是越靠后,修复动作牵扯的关联方越多,要重新协调测试资源、要重跑回归、可能要修已入库的数据、要向已培训过的用户解释、甚至要协调停机窗口。这部分我在下面的图里给了实测倍数。
第二个结论:返工率不是越低越好,而是要与交付节奏匹配。我见过一个团队把一次验收通过率从 61% 提到 94%,代价是平均交付周期从 46 天拉长到 78 天,业务方最后绕过研发直接找外部供应商。过度验收是另一种形式的失败,这一点我在第七节会详细讲取舍。
第三个结论:PMO 在验收返工链路里的核心价值不是审批,而是三件事,标准制定、数据可见、争议仲裁。只做流程审批的 PMO,本质上是在给团队增加一道无意义的关卡;能把这三件事做起来的 PMO,才真正影响返工率。

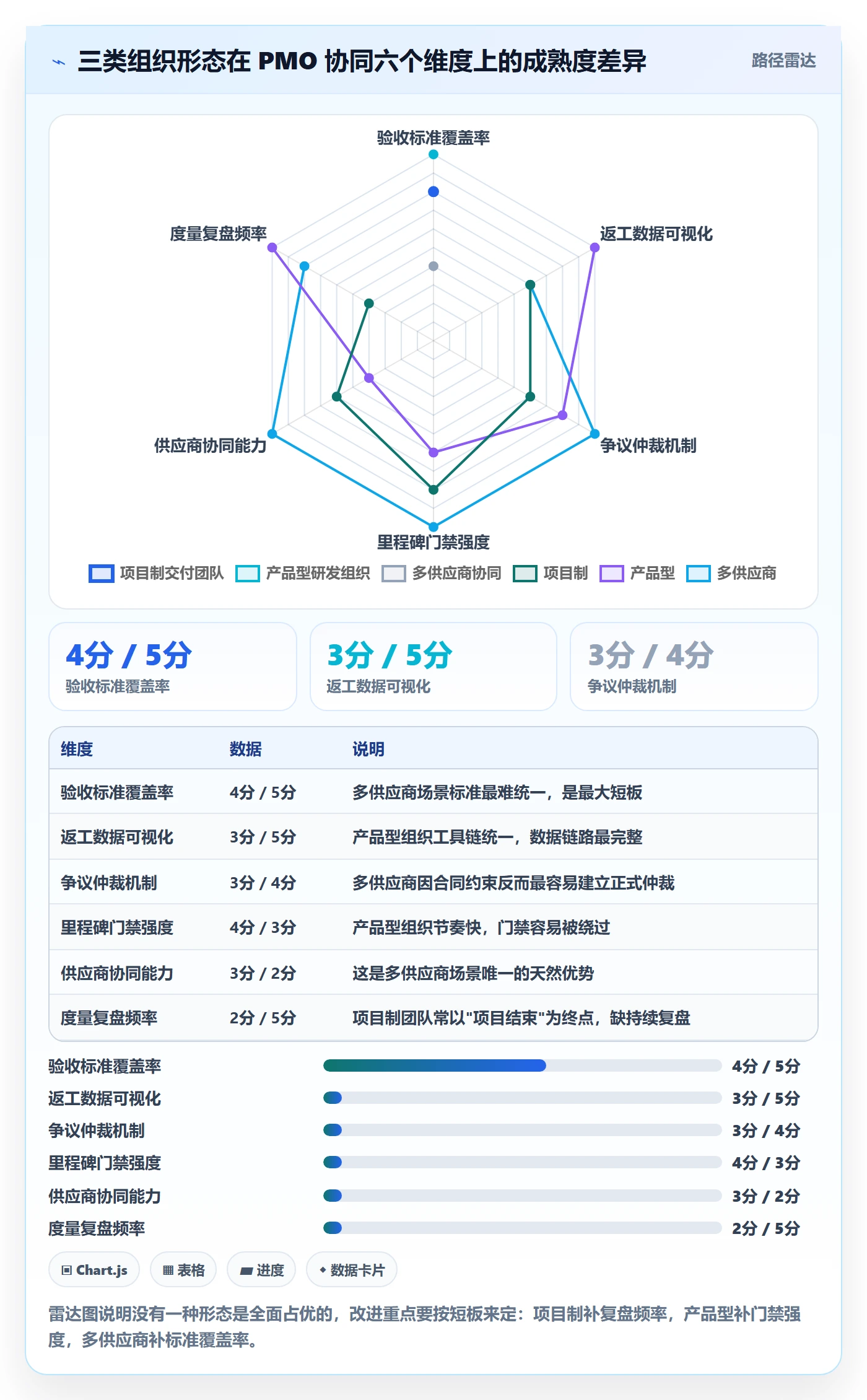

2. 为什么 PMO 是这条链路里最关键也最容易被误解的角色
大多数组织里,PMO 的日常是收周报、催进度、组织里程碑评审。这套动作在项目数量少、项目形态单一的时候是有效的,因为信息传递靠人肉就够了。
但当一个组织同时跑 20 个以上项目、涉及 100 人以上的研发与业务协同规模时,人肉传递会立刻失效。这时候验收返工的问题就不再是"某个项目经理靠不靠谱",而是组织级的口径一致性问题,A 项目的"完成"和 B 项目的"完成"是不是同一个含义?跨项目调人时,新成员能不能在 10 分钟内理解这个任务的验收边界?
这才是 PMO 该管的事。不是去替项目经理做验收,而是把"什么叫完成"这件事做成组织级的、可复用的、写在任务卡上的资产。
二、真实场景:我亲历的三次典型返工潮
抽象的道理讲完了,讲三个我实际参与过的项目,它们代表了三种最常见的返工模式。这三个案例里的具体数字我做了脱敏处理,但比例关系是真实的。
1. 案例一:政务系统项目,验收标准写在测试用例里
这个项目规模约 120 人,交付周期 9 个月,客户是某地政务部门。第一次验收会上,业务方连续提出 43 条"不通过"意见,项目经理当场懵了,因为测试团队的报告显示,所有用例通过率 98.6%。
我翻了他们的任务卡,问题的答案很清晰:任务卡上的验收标准写的是"按需求文档实现功能",而需求文档里关于"审批流转"的描述只有一句话"支持多级审批"。测试用例测的是"三级审批能走通",但业务方期望的是"不同金额区间自动匹配不同审批层级,且支持会签与转办"。
这就是典型的"测试通过但验收不通过"。根因不是测试不认真,而是需求文档、测试用例、验收标准三者之间根本没有建立对应关系。测试用例是从需求文档推出来的,但需求文档本身就没说清楚,下游推导得再严谨也没用。
2. 案例二:制造企业系统升级,环境与数据差异引发的批量返工
第二个项目更冤。系统在测试环境跑得好好的,切到准生产环境后,涉及 20 万条历史数据的批量处理任务全部报错。排查了两天才发现:测试环境的数据是从生产环境抽样的 5000 条,而抽样时按"最近 6 个月"过滤了,导致测试数据里根本没有那些格式异常的历史脏数据。
这类返工我把它归类为"环境与数据差异类返工"。它的特点是单次爆发量大、定位耗时占比高、但根因往往非常廉价,只需要在验收标准里加一条"数据规模与分布需覆盖生产全量特征"。
这个项目最后返工了 88 人天,其中定位与复现花了 31 人天,也就是超过三分之一的时间花在"搞清楚问题出在哪"上,而不是"修问题"上。
3. 案例三:金融项目,PMO 介入后的反转
第三个项目是我介入最深的。某金融机构的信贷系统迭代,团队规模 180 人,跨 4 个研发中心 + 2 家外部供应商。项目启动时的一次验收通过率只有 49%,三轮验收下来的平均返工周期是 11.3 天。
我们做的最重要的一件事不是加流程,而是建立了一份 63 条验收标准模板,并按业务域拆成可复用条目。任何新任务的验收标准,必须从模板中选择或新增条目,新增条目需要经过 PMO 与业务方双签。同时把返工任务与原始任务强制关联,让返工工时自动回流到原模块。
六个月后,一次验收通过率从 49% 提到 82%,平均返工周期从 11.3 天降到 4.1 天。这个案例的详细数据我在第五节展开。

三、拆解四个最常见的管理误区
我见过太多团队在返工治理上做无用功,问题往往不是不够努力,而是方向错了。下面这四个误区,几乎在我接触的每一家组织里都能找到至少两个。
1. 误区一:把返工归因于"开发不认真"
这是最普遍也最有害的归因。它的危害不只在于判断错误,更在于它把问题个人化,导致团队开始隐藏返工数据,返工单不建、返工工时不填、验收意见口头说。数据一断,治理就无从下手。

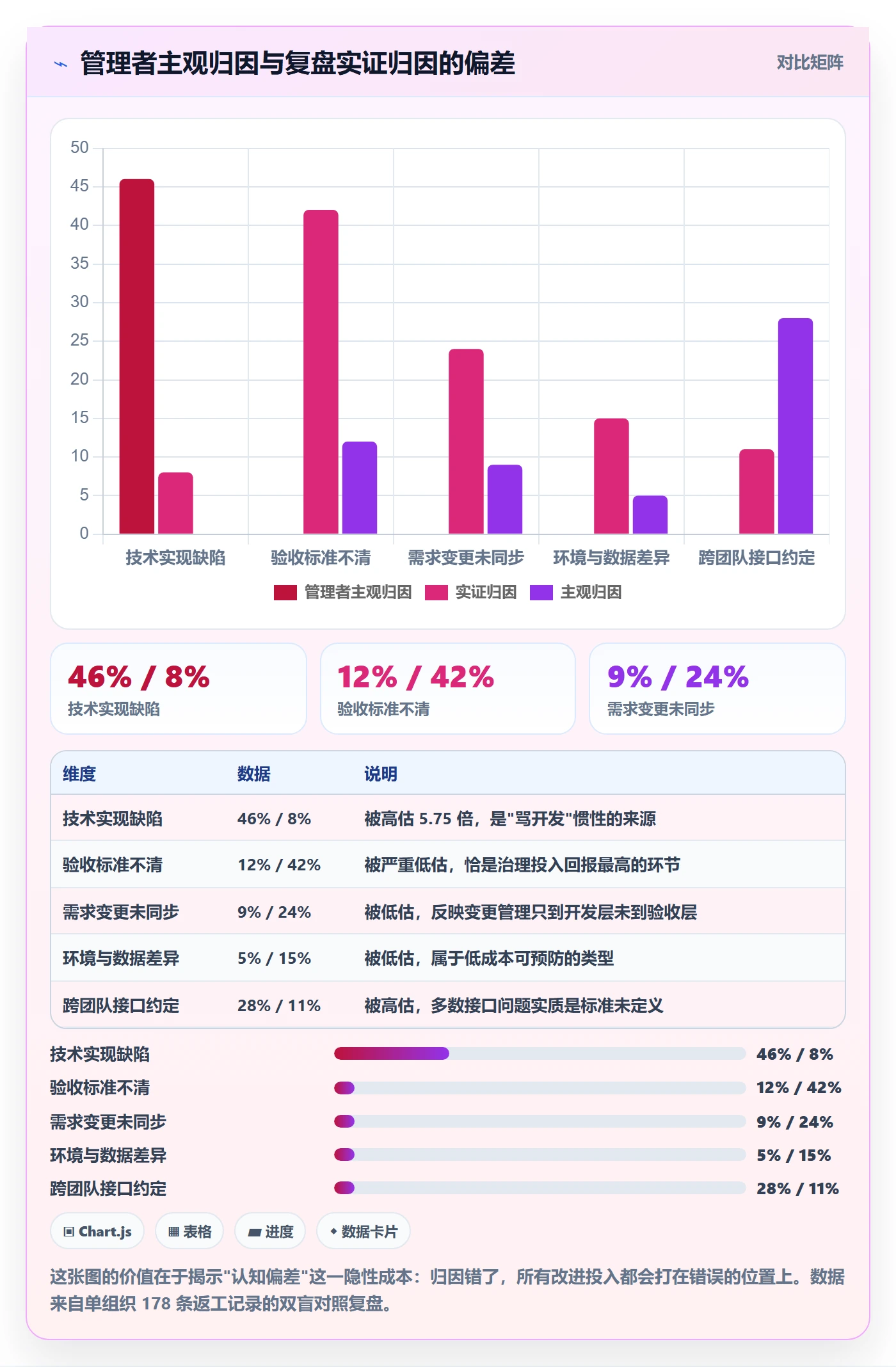

我在一个团队做过一个对照实验:让他们在两周内强制记录返工单并标注根因,结果管理者主观预期是"技术缺陷占 60% 以上",实际统计出来只有 8%。主观归因与实证归因之间差了将近 40 个百分点,这个偏差本身就是最大的管理风险。
2. 误区二:把验收标准等同于测试用例
测试用例回答的是"系统行为是否符合规格",验收标准回答的是"业务目标是否达成"。这两者的主语完全不同。
举个例子:一个"导出报表"的需求,测试用例写的是"点击导出按钮后 3 秒内生成 Excel 文件";而业务方真正关心的是"导出的数据口径与财务月报一致,且支持按组织架构层级汇总"。测试用例全过,业务方照样不签字。
3. 误区三:PMO 只做流程审批
流程审批型 PMO 的典型症状是:验收单需要 PMO 盖章,但 PMO 从不看内容;里程碑评审需要 PMO 主持,但讨论的都是进度百分比。这类 PMO 在组织里被默认为"行政支持部门",一旦预算收紧第一个被裁。
真正有存在感的 PMO,手里握的是三样东西:标准库、数据看板、仲裁权。没有这三样,PMO 就是一个没有牙齿的会议组织者。
4. 误区四:返工单另起炉灶管理
很多团队把返工当成一个独立流程:另开一张单子、另走一套审批、另设一个看板。结果是返工工时无法回流到原模块、原需求、原负责人,导致帕累托分析做不出来,永远不知道问题集中在哪 20% 的模块上。
正确做法是返工任务必须与原始任务建立父子或关联关系,并继承原始任务的模块、业务域、需求来源三个标签。这一点对工具能力有硬性要求,不是靠 Excel 能解决的。

四、专业判断逻辑:返工五分层与验收"三可"原则
讲完误区,讲我的判断框架。这套框架是我在十几个项目里反复迭代出来的,核心就两块:一是把返工按根因分层,二是给验收标准一套可执行的判据。
1. 返工的五个分层,决定了五种完全不同的对策
我把返工分成五类,每一类的责任主体、治理手段、可预防程度都不同。混在一起谈返工率是没有意义的。
- 标准型返工:验收标准未定义或定义模糊。责任主体是 PMO 与需求方,靠标准模板预防,可预防程度最高。
- 理解型返工:标准写了但理解有偏差。责任主体是需求传递链路,靠评审与反向复述预防。
- 变更型返工:需求变更了但验收口径没同步。责任主体是变更控制流程,靠"变更必带验收标准变更"的强制规则预防。
- 环境型返工:测试环境与生产环境在数据规模、配置、依赖上不一致。责任主体是运维与测试,靠环境基线管理预防。
- 缺陷型返工:纯粹的技术实现错误。责任主体是开发,靠代码审查与自动化测试预防,但占比通常最低。
注意这五类的治理成本是递增的:标准型返工只要加字段就能防,缺陷型返工需要工程能力长期建设。所以治理顺序应该是从标准型开始,而不是从缺陷型开始。
2. 验收标准的"三可"原则
我给所有团队的验收标准判据就三条:可观察、可复现、可判定。
可观察,指验收项必须能通过一个具体的、第三方的动作看到结果。比如"页面加载流畅"不可观察,改成"在 4G 网络下首屏渲染时间不超过 1.5 秒"就可观察了。
可复现,指任何人按同样步骤都能得到同样结果。这就要求附带明确的前置条件、操作步骤、输入数据。
可判定,指结果只有通过或不通过两种,不存在"差不多"。凡是出现"基本""尽量""合理的"这类词的验收项,一律打回重写。
3. 验收标准写法对照表
| 场景 | 不合格写法 | 合格写法 | 判定依据 |
|---|---|---|---|
| 性能 | 系统响应要快 | 并发 200 用户下,列表查询接口 P95 响应时间 ≤ 800ms | 可观察、可判定 |
| 数据准确性 | 数据要准确 | 报表汇总值与财务月报差异 ≤ 0.01%,且差异可追溯至具体单据 | 可复现、可判定 |
| 权限 | 权限控制合理 | 角色 A 登录后不可见菜单 X,直接访问 URL 返回 403 | 可观察、可复现 |
| 兼容性 | 兼容主流浏览器 | Chrome 110+、Edge 110+ 下功能与布局一致,截图留档 | 可复现、可判定 |
| 审批流 | 支持多级审批 | 金额 < 5 万走 1 级,5-50 万走 2 级含会签,> 50 万走 3 级含转办,各级超时 24 小时自动升级 | 可观察、可复现、可判定 |
4. 双门禁:DoR 与 DoD 的真正用法
很多团队也在用 Definition of Ready 和 Definition of Done,但通常用成了打卡表。我的用法是把两者做成硬门禁,且内容互相对应。
DoR 的核心不是"需求写完了",而是"这条任务的验收标准已经写出来,并且业务方确认过"。没有这一条,任务不允许进入开发队列。
DoD 的核心不是"代码提交了",而是"每条验收标准都有对应的证据包"。证据包包括截图或录屏、测试数据、关键日志。没有证据包的任务,不允许提交验收。
5. 争议仲裁的三级升级机制
验收返工一定会产生争议:开发说按要求做了,业务说不符合期望。没有仲裁机制的团队,这类争议会卡在项目经理那里无限扯皮。
- 一级:证据比对。由 PMO 拉出原始验收标准与提交的证据包逐条比对。多数争议在这一级就能解决,因为大部分时候是一方没看标准。
- 二级:口径澄清。如果双方对同一条标准理解不同,由 PMO 组织需求方、开发、测试三方做 30 分钟澄清会,输出标准修订版,并同步更新到标准库。
- 三级:决策升级。如果争议涉及范围变更或成本增加,升级到项目决策层,在 48 小时内给出结论,并明确该结论是"变更需求"还是"返工",两者走不同流程、不同成本归属。
这个机制我强调一点:一级和二级必须由 PMO 主导,不能推给项目经理。推给项目经理等于让当事人自己当法官,结果一定是双方都不满意。

五、数据观察:一次验收通过率是怎么被拉起来的
前面讲了框架,这一节讲我实际看到的指标变化。这个案例是某金融机构信贷系统迭代项目,团队 180 人,跨 4 个研发中心和 2 家外部供应商,治理周期 6 个月。这家组织在工具选型上用的是 PingCode,我下面也会讲工具层具体支撑了哪些环节。
1. 六个月的关键指标变化

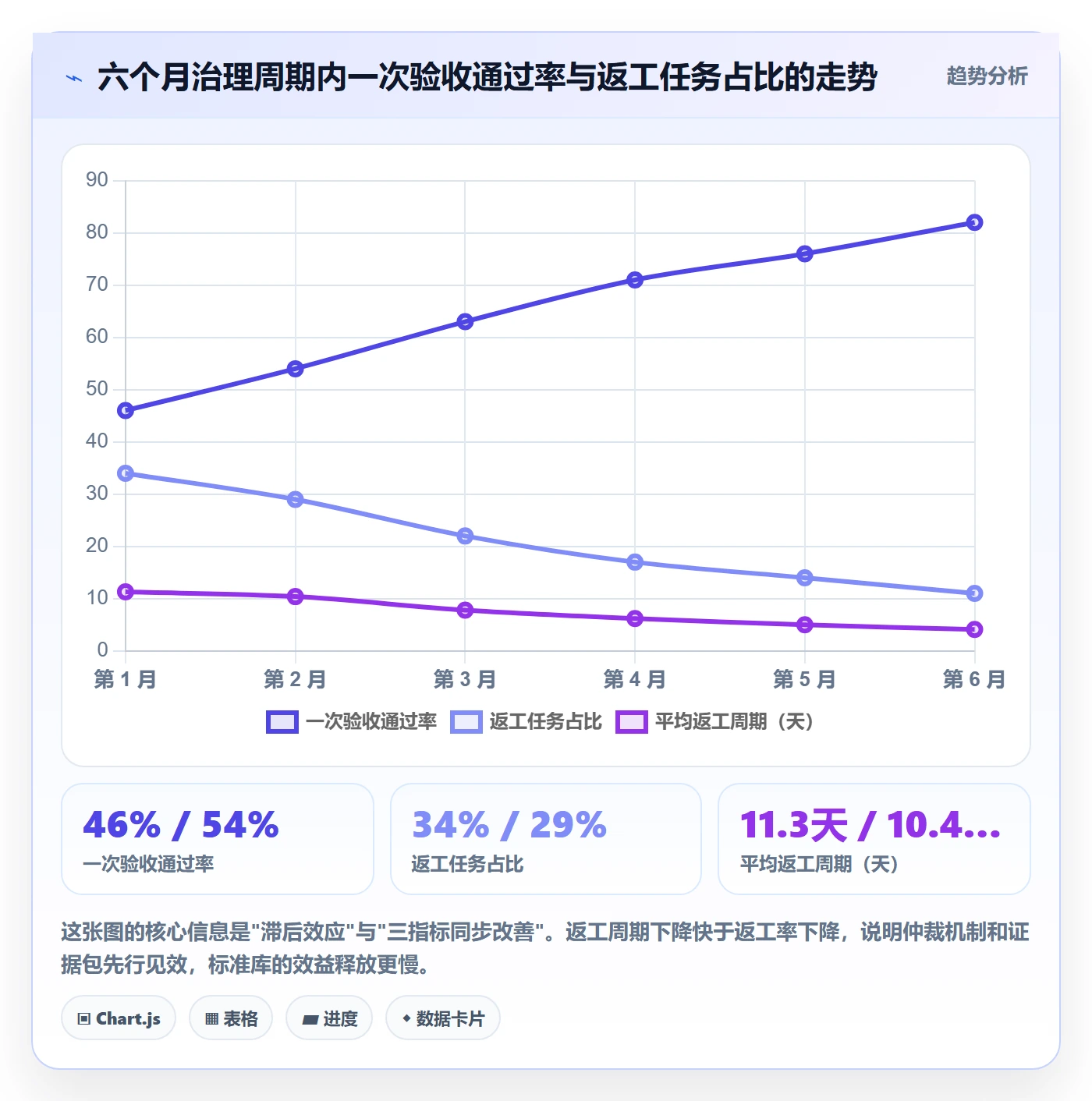

治理动作分三步走:第一个月建标准库、第二到三个月把任务卡的验收标准字段设为必填、第三个月起把返工任务强制关联原任务并回流工时。指标变化不是线性的,而是有明显的滞后效应。
第一个月几乎没变化,一次验收通过率甚至因为标准变严从 49% 掉到 46%。第二个月开始回升到 54%,第三个月 63%,第六个月稳定在 82%。这个滞后效应值得所有 PMO 注意:如果第一个月没看到效果就放弃,那就等于白做。

2. 返工工时的结构性变化比总量更有价值

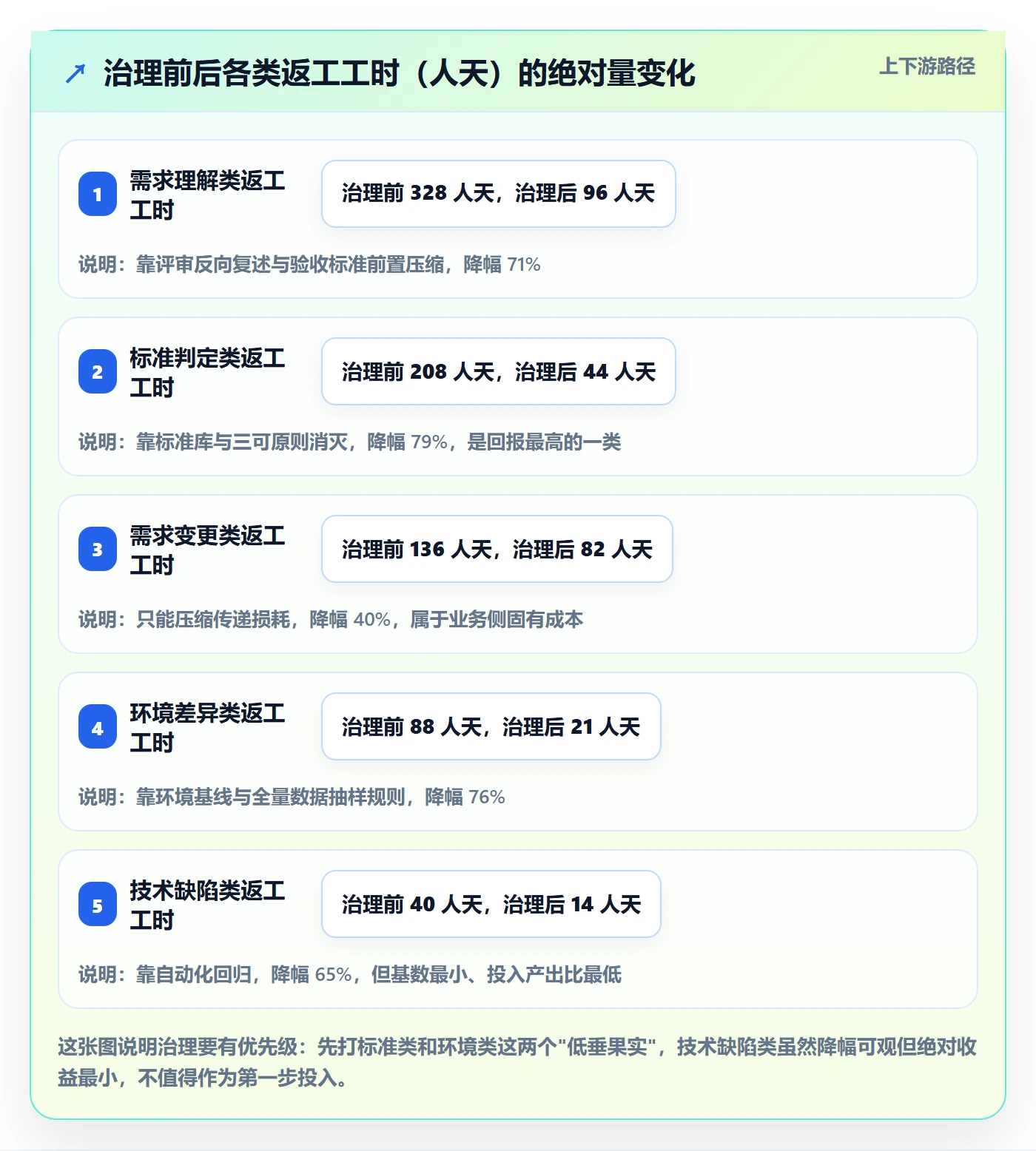

六个月里返工总工时从 800 人天降到 257 人天,降幅约 68%。但真正让我在意的是结构变化:标准判定类和环境差异类返工几乎被消灭,而需求变更类返工的绝对量下降幅度最小。
这个结果说明两件事。第一,标准和环境这两类问题确实是"管理问题",加上规则就能解决。第二,需求变更类返工是"业务问题",你不可能靠管理手段消灭它,只能压缩它的传递损耗。如果哪个团队宣称把返工率降到了 2%,我第一反应是他们的变更类返工被藏起来了。

3. 帕累托:返工集中在极少数模块

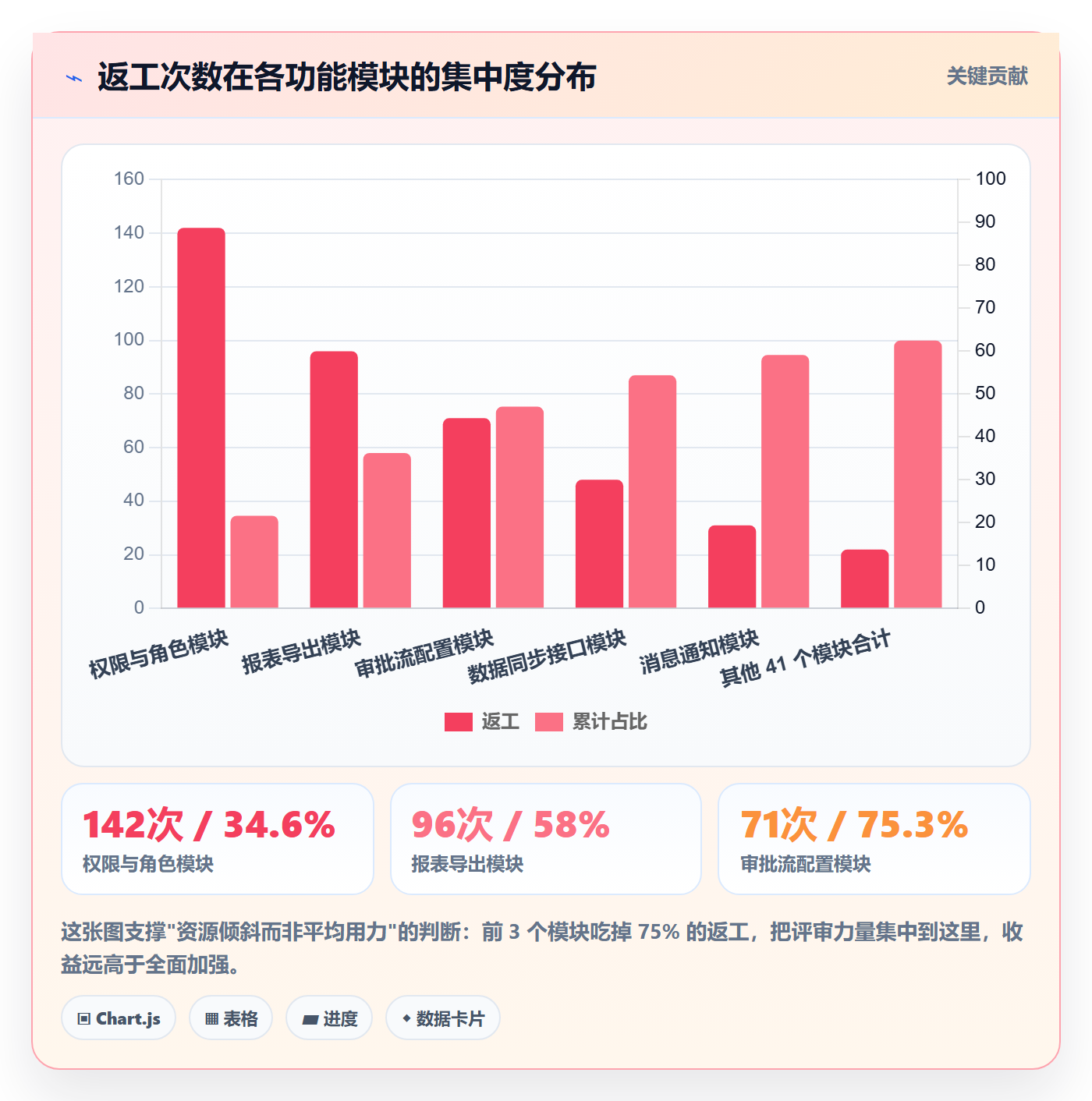

把返工按模块聚合后,我们得到一个非常典型的帕累托分布:6 个模块贡献了 82% 的返工次数,而这 6 个模块只占系统模块总数的 13%。
这个发现直接改变了他们的资源部署方式,原来平均分配的评审时间,改成向这 6 个模块倾斜,并强制要求这 6 个模块的验收标准必须经过三人评审。两个季度后,这 6 个模块的返工次数从 410 次降到 121 次。

4. 工具层到底支撑了什么:以 PingCode 为例
我经常被问"这事能不能用 Excel 干"。短期能,长期一定不行,原因不是 Excel 不好,而是返工管理依赖三个自动化的数据链路,人工维护必然断链。
第一条链路是验收标准与任务的绑定。PingCode 这类面向中大型企业及 100 人以上组织的研发管理平台,支持在需求或任务上设置自定义的验收标准字段,并且可以设为必填与评审门禁。这意味着"没有验收标准的任务无法进入开发队列"这条规则是被系统强制执行的,而不是靠人自觉。
第二条链路是返工任务的关联与工时回流。返工任务与原任务建立关联后,模块、业务域等标签自动继承,工时统计口径自动归集。这样帕累托分析是实时可得的,不需要每月让 PMO 手工拉一次表。
第三条链路是度量与看板。一次验收通过率、返工工时占比、平均返工周期这三个指标,需要从任务流转的原始数据里算出来。人工统计的问题是口径会漂移,这个月算不算"证据包补齐的时间",下个月可能就不算了。
另外补充一点实操层面的经验:对中大型组织来说,私有化部署几乎是刚需,因为验收标准里经常包含业务规则细节、客户名称、金额区间这类敏感信息,不可能放在公有云上。同时如果团队从其他工具迁移过来,平滑迁移能力直接决定治理启动的时间成本,我见过一个团队光迁移历史任务就花了 5 周,等到真正开始治理时项目已经进验收期了。PingCode 在这两点上(私有化部署、从 Jira 平滑迁移)是国内中大型组织做研发管理国产替代时比较常被提到的选择。
5. 一个可直接复用的验收标准模板结构
下面是我在多个项目里迭代后固定下来的验收标准记录结构。它不是给人看的文档,而是给系统解析的字段,这样才能做自动统计。
acceptance_criteria:
id: AC-001
category: 功能正确性
precondition: 用户角色为"区域管理员",已存在 3 条待审批单据
action: 点击"批量审批"并确认
expected: 3 条单据状态变为"已通过",系统生成 1 条操作日志
evidence_type: 录屏 + 日志截图
judge_level: 必须通过
id: AC-002
category: 数据准确性
precondition: 使用生产环境同分布的 20 万条历史数据
action: 执行月度汇总任务
expected: 汇总值与财务月报差异 evidence_type: 对账报告 + 差异明细表
judge_level: 必须通过
id: AC-003
category: 性能
precondition: 并发 200 用户压测脚本
action: 持续压测 10 分钟
expected: 查询接口 P95 响应时间 evidence_type: 压测报告
judge_level: 必须通过
注意 judge_level 这个字段,它允许区分"必须通过"和"建议通过"。这个设计让验收从二值判断变成了带优先级的判断,业务方可以在时间紧张时先放行建议项,但必须项一条都不能松。这是我见过最有效减少验收扯皮的一个小设计。
六、不同情况下的行动建议
同样一套框架,用在不同组织形态上的动作是不一样的。我按三种最常见的形态给出建议,你可以对号入座。
1. 项目制交付团队(以客户验收为终点)
这类团队的核心痛点是验收标准由客户掌握,自己说了不算。我的建议是把动作前移到合同与需求确认阶段:把验收标准做成需求确认书的附件,并让客户签字确认。
具体做法是每份需求确认书附带一份验收清单,清单条目用"三可"原则写,客户确认后进入基线,后续任何变更都要走变更流程并重新确认对应条目。这一条做到位,能把验收阶段的争议减少一半以上。
另外建议设置"预验收"环节,在正式验收前 5 个工作日由 PMO 组织内部预演,按客户视角逐条走一遍。预验收发现的问题按内部返工处理,不进入客户视野。
2. 产品型研发组织(以版本发布为终点)
产品型组织的难点是需求来自内部,没有外部客户签字,容易变成"谁声音大谁说了算"。这时候 PMO 的角色要转成标准库的维护者。
建议动作有三条:一是建立按业务域分类的验收标准库,新产品需求直接从库里选;二是把一次验收通过率做成版本级指标,在版本复盘会上固定讨论;三是设立"验收标准变更率"指标,如果某个版本的验收标准在开发启动后被频繁修改,说明需求成熟度不够,需要在 DoR 环节拦截。
3. 多供应商协同(甲乙丙方混编)
这是最难的一种形态,因为责任边界天然模糊。我的建议是把验收标准的定义责任和验收执行责任分开。
标准定义由甲方 PMO 统一负责,不允许各供应商自行定义;验收执行由甲方业务方和第三方测试共同负责,供应商不得参与自己交付内容的验收判定。同时返工成本要在合同层面明确归属:标准型返工由定义方承担,缺陷型返工由实现方承担,变更型返工走变更计价。
没有这三条,多供应商项目的验收会变成无休止的扯皮,我见过一个项目在验收阶段卡了 4 个月,最后是商务谈判解决的,不是技术解决的。

七、不同情况下的取舍:返工治理不是越严越好
这一节讲取舍,因为我在咨询中发现,很多团队的问题不是做得不够,而是做得过头。任何一个管理动作都有成本,返工治理的成本就是交付速度和团队精力。
1. 取舍一:验收严格度与交付速度

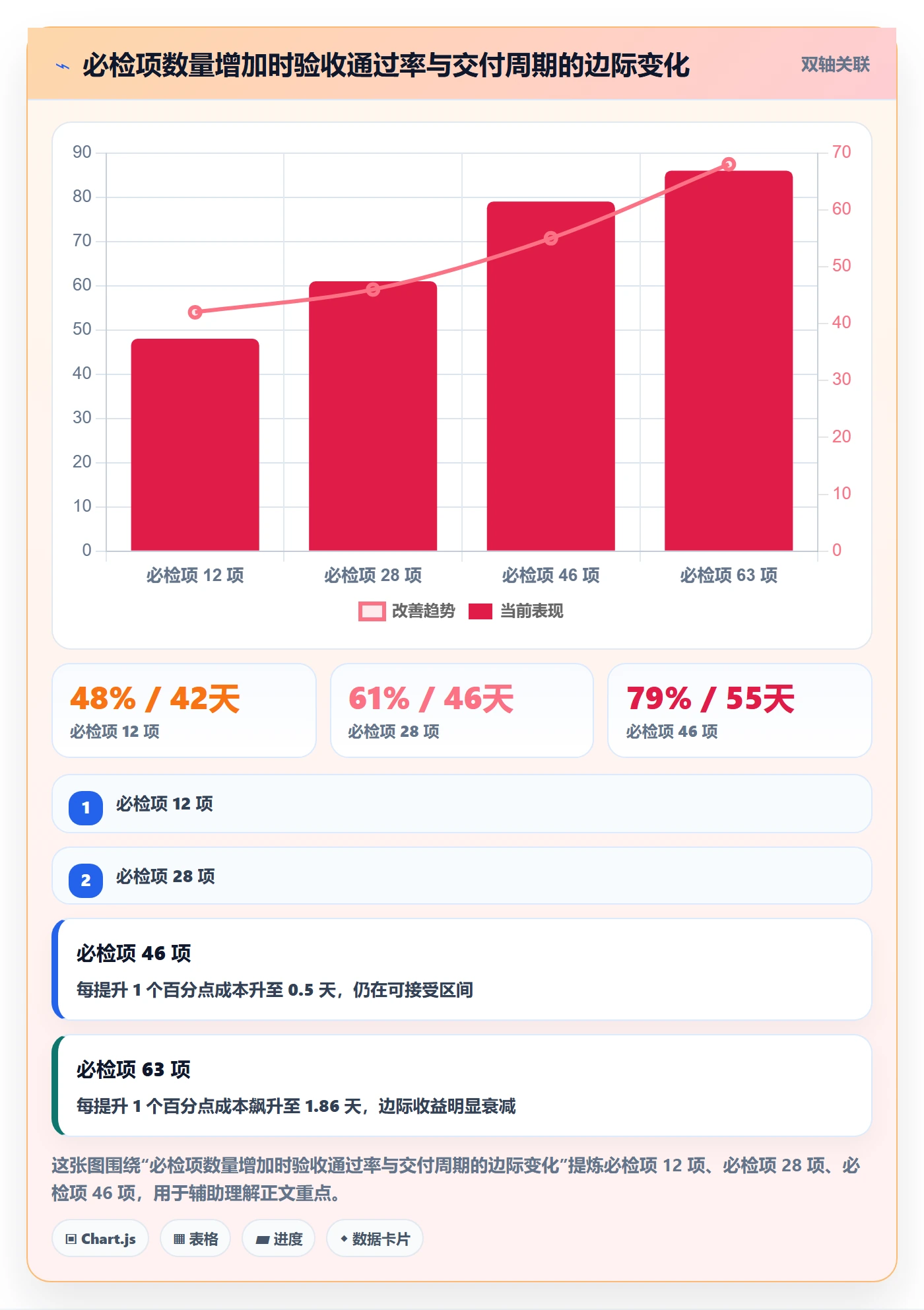

我在同一个团队做过一次对照观察:把必检项从 12 项逐级提高到 63 项,观察三个指标的变化。结果是必检项从 12 项提到 46 项时,一次验收通过率从 48% 提升到 79%,平均交付周期从 42 天增加到 55 天,每提升 1 个百分点通过率的周期代价约 0.4 天。
但从 46 项提到 63 项时,通过率只从 79% 提到 86%,周期却从 55 天涨到 68 天,每提升 1 个百分点通过率的周期代价涨到 1.86 天。边际收益在 46 项附近出现明显拐点。
我的判断是:必检项数量的甜点区通常在 30-50 项之间,具体取决于系统复杂度。超过这个区间,你买到的是"看起来更规范",付出的是交付节奏。而且更危险的是,业务方会开始绕过流程,这比返工本身更麻烦。

2. 取舍二:全额返工与遗留项带条件验收
不是所有不通过都必须全额返工。我的做法是引入"带条件验收"机制:如果未通过项属于"建议通过"级别,且不影响核心业务链路,可以由业务方书面确认后带条件验收,同时生成一张有明确关闭期限的遗留项任务。
但有三条红线不能碰:涉及资金准确性、涉及权限与数据安全、涉及不可逆的数据写入,这三类没有带条件验收,必须全额返工。我见过太多团队在这三条上妥协,最后付出的代价远超当初省下的时间。
3. 取舍三:自研工具与采购平台
我见过不少中大型组织想自研一套验收管理模块,理由是"业务特殊"。我的判断很简单:如果你自研的目的只是"加一个验收标准字段和一张返工报表",那不值得;如果你要解决的是与现有研发流程的深度耦合,那自研才有意义。
原因是验收返工管理依赖的是完整的研发生命周期数据,需求、任务、测试、缺陷、发布,这些数据必须在一个数据模型里。如果自研模块是孤岛,它的返工数据永远无法与原任务的标签体系自动打通,帕累托分析就要靠人工。对 100 人以上、同时跑十几个项目的组织来说,这个人工成本每年是数十人天的量级。
从工程实践看,面向中大型组织的成熟平台在这几个环节已经打磨得比较充分,配合私有化部署和从 Jira 平滑迁移的能力,通常比自研更快见效。但前提是你的组织规模确实到了 100 人以上、项目数量超过 10 个的量级,否则工具带来的收益会被实施成本吃掉。
4. 上线后返工的成本结构,值得单独看一眼
很多人算返工成本只算"修复工时",这严重低估了。我们把一个中等复杂度需求上线后发现缺陷的真实成本拆开算过,修复开发只占其中的一小部分。

八、下一步:四周可以落地的启动路线
如果你读完觉得这套框架可以用,我给你一个四周的最小启动路线。不要一次上全套,那必然失败。
1. 第一周:建立返工像素级事实
只做一件事:要求所有返工必须建单,并标注根因分类(用第四节的五分层)。不要设 KPI,不要考核,只收集数据。这一周的目标是拿到你的第一条真实基线。
2. 第二周:写 20 条验收标准模板
从返工最集中的 2-3 个模块入手,用"三可"原则写出 20 条验收标准模板。这 20 条不用覆盖全部场景,覆盖高频场景即可。写完让业务方逐条确认。
3. 第三周:设置两道硬门禁
把"验收标准必填"和"证据包完整"设为两个门禁点。一开始只在一个项目试点,允许每周有 10% 的例外,但例外必须记录原因。例外原因本身就是下一轮优化的输入。
4. 第四周:上线三个指标看板
一次验收通过率、返工工时占比、平均返工周期。只看趋势,不看绝对值。如果条件允许,把这三个指标做进工具看板自动更新;如果暂时做不到,先手工每周更新一次,但口径必须写死。
最后说一个我在多个团队验证过的判断:返工治理真正的分水岭,不是工具选得多好,也不是流程写得多全,而是组织愿不愿意承认"返工的第一责任人是定义验收标准的那个人"。只要这个认知不转变,所有的模板、门禁、看板都会在执行层被慢慢磨平。
如果只能记住一句话,那就记这句:验收不是终点上的检查,而是起点上的承诺。把承诺写清楚,终点自然就清爽了。
常见问题解答(FAQ)
1. 任务验收返工全流程中,PMO到底该管到什么程度?
我在一家中型公司做PMO,最近推任务验收返工流程时,业务线和研发线都嫌我管得太细,说我连返工原因分类都要审,可如果不管,返工数据又全是糊涂账。我到底该把PMO的边界划在哪里,才能既不被骂又不失控?
PMO的核心不是审批每一次返工,而是管住三件事:验收标准的定义权、返工数据的口径、跨部门争议的仲裁机制。具体做法是:第一,PMO牵头制定可验收的完成定义,把模糊需求挡在启动前;第二,统一返工原因分类和统计口径,比如需求变更、质量缺陷、理解偏差、外部依赖四类,要求所有项目按同一口径录入;
第三,只对超过阈值或跨两个以上部门的返工进行仲裁,日常返工由项目负责人闭环。判断依据是管理成本与风险收益比:返工率低于10%且集中在单一团队时,PMO只做数据监控;返工率超过20%或重复出现同一原因三次以上,PMO必须介入复盘。这样既保住流程权威,又不陷入微观审批。
2. 任务验收返工时,责任应该算在交付方还是验收方?
我们团队最近因为一个需求返工吵得不可开交,交付方说验收标准一开始就没说清楚,验收方说交付的东西明显不达标。我自己也遇到过类似情况,明明是需求文档写得含糊,最后板子却打在开发身上。这种责任到底该怎么判?
责任判定不能靠感觉,要靠验收标准的可追溯性。可执行的做法是:第一,验收前必须有一份双方确认的验收清单,每一条标准都要可量化或可演示,比如接口响应时间小于200毫秒、页面无阻断性缺陷;第二,如果验收清单本身含糊,责任在验收方,因为验收方有义务把标准写清楚;
第三,如果验收清单清晰但交付物不达标,责任在交付方;第四,如果是需求在开发过程中发生变更但未走变更流程,责任在提出变更的一方。数据口径上,建议统计返工责任分布时按需求质量、交付质量、流程执行三类拆分,连续两个季度某类占比超过40%,就说明该环节需要专项整改,而不是继续扯皮。
3. 返工次数和返工工时怎么统计才算合理?
我们公司现在统计返工,有的团队按次数算,有的按工时算,月底汇总时口径完全对不上,PMO汇报时数据互相打架。我想知道到底有没有一个相对合理的统计口径,能让不同项目之间横向可比?
合理的做法是双口径并行,但对外汇报只用一个主口径。次数反映的是流程稳定性,工时反映的是成本影响,两者缺一不可。具体操作:第一,定义返工次数以验收未通过且需要重新提交为一次,同一任务同一天内多次提交算一次;第二,返工工时只统计交付方为修复返工问题实际投入的时间,不含等待和沟通时间;
第三,横向对比时用返工率次数除以总验收次数作为主口径,因为次数不受任务大小影响,更适合跨项目比较;第四,成本分析时用工时口径,比如返工工时占总投入比例超过15%就要预警。判断依据是行业常见水平:软件项目返工率在10%到15%之间属于可控,超过25%说明需求或验收环节存在系统性问题。
口径一旦确定,至少保持两个季度不变,否则数据没有可比性。
4. 怎么避免任务验收返工变成走过场或无限循环?
我们上线了验收返工流程后,发现两个极端:有的项目验收就是点一下通过,根本没认真查;有的项目来回返工五六次,验收方每次都能挑出新问题,项目无限延期。我感觉流程是有了,但没真正解决问题,这种情况该怎么破?
关键是把验收从主观判断变成有边界的客观检查。可执行的做法:第一,验收清单必须提前锁定,验收开始后不得新增非阻断性标准,阻断性标准只限于安全、数据丢失、核心功能不可用三类;第二,设置返工轮次上限,比如同一任务返工超过三轮,自动升级到PMO或项目发起人仲裁,避免无限循环;
第三,验收方必须在规定时间内给出具体不通过项和对应标准编号,不能只说感觉不对;第四,对走过场式验收,用抽检机制制衡,PMO每月随机抽取10%已通过验收的任务做二次检查,发现漏检则追溯验收方责任。判断依据是流程设计原则:验收标准要前置,返工边界要清晰,争议升级要有出口。
做到这三点,验收才不会是形式,也不会变成拉锯战。
核心关键词
文章包含AI辅助创作:任务验收返工全流程:PMO协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/403449
读者评论
返工根因里标准模糊占了大头这个结论我信,但我们团队卡在另一个环节:验收标准模板建起来了,业务方根本不按模板提,最后又回到口头确认。想问问模板落地时怎么解决业务侧配合度的问题?
返工任务和原始任务强制关联这点说到痛处了。我们之前返工单独立管理,季度复盘完全看不出问题集中在哪几个模块。后来换到某项目管理平台做父子任务关联,帕累托分析才做得出来,确实不是Excel能凑合的。
案例二那个数据抽样过滤导致脏数据没覆盖的情况太真实了,我们做数据迁移时也踩过。不过我对'验收标准前置能省成本'这个结论有点保留,前置定义本身也要投入大量沟通时间,小项目上不一定划算,可能还是要看规模。
