任务验收验收标准教程:实施团队协同管理,避坑指南

去年我接手一个 47 个项目的实施交付复盘,其中 31 个项目的延期原因栏里写着同一句话:“客户验收未通过”。但当我逐个去翻当时的任务记录,发现真正因为技术不过关而返工的只有 6 个,剩下 25 个的根因高度一致:任务开工时没人写清楚“做到什么程度算完成”。有的任务描述只有一句“完成系统部署”,有的写“优化报表性能”,还有的任务干脆把验收标准留到交付前一天,由销售和客户口头敲定。

这个复盘让我把“任务验收标准”从一件流程小事,重新定位成实施团队协同管理的核心枢纽。

一、先给结论:验收标准的本质是“可判定的完成定义”

1. 三句话结论

第一句:任务验收标准的本质不是“交付物清单”,而是“可判定的完成定义”。清单回答“要交什么”,完成定义回答“交到什么程度、由谁、在什么条件下、判定为通过或不通过”。这两件事看起来接近,实际差了一个判定逻辑的距离。

第二句:验收标准必须在任务开工前写,且由交付方与验收方共同确认。交付前才补写标准,等于把争议提前写进了交付日。我见过太多团队把验收标准当成交付文档的一部分,结果它永远只在出问题时才被翻出来。

第三句:验收标准的可判定程度,直接决定实施团队的协同成本。标准越模糊,跨角色对齐次数越多,返工暴露越晚,单位成本越高。一个“性能要流畅”的标准,平均会额外引发 3 到 5 轮跨角色沟通,而一个写明“95 分位响应时间 ≤ 800ms”的标准,通常一轮就能确认。

2. 验收标准与需求描述的分界线

很多人把需求描述和验收标准混为一谈。我的分界线很简单:需求描述回答“为什么做、做什么”,验收标准回答“怎么证明做成了”。前者是意图,后者是判据。

判断一句话是需求还是验收标准,可以做一个测试:把这句话交给一个完全没有参与过项目的人,他能不能独立地做出“通过/不通过”的判断?如果能,它是验收标准;如果必须再问三个问题才能判断,它只是需求或者愿望。

“系统要支持批量导入客户数据”是需求。“系统支持单次导入 5 万行客户数据,字段校验失败时返回前 100 条错误行号,导入完成后生成含成功/失败条数的结果报告,耗时不超过 10 分钟”才是验收标准。

任务验收验收标准教程:实施团队协同管理,避坑指南

3. 为什么实施团队的验收标准比研发团队更难写

研发团队的验收标准相对好写,因为验收对象在团队内部:代码提交、测试通过、灰度指标达标。实施团队面对的是客户现场,变量多出好几个数量级。

第一,环境不可控。客户的网络、数据质量、第三方系统接口版本,任何一项都可能在验收当天出问题。第二,验收人分散且角色多,业务部门、信息中心、采购、监理都可能插一句话。第三,需求在实施周期内持续漂移,签合同时的场景和上线时的场景早已不是同一件事。

这三点决定了实施团队的验收标准不能照搬研发模板,必须额外写清“环境前提”和“变更回溯规则”。这也是我后面要展开的六要素模型里最容易被忽略的两项。

二、背景和真实场景:实施团队为什么总在验收环节掉链子

1. 实施团队与研发团队的三点结构差异

我做过一个粗略统计:同样是 100 人规模的团队,研发团队的任务验收平均耗时占总工期的 6% 到 9%,而实施团队普遍在 15% 到 22%。差距不来自技术难度,来自结构。

差异一是验收方在组织外部。研发验收是内部质量门禁,实施验收是客户关系事件,一旦夹进商务因素,判定标准就会被软化。

差异二是任务颗粒度更粗。研发任务通常是 1 到 3 天粒度,实施任务经常是“两周完成模块上线”,粒度过粗时验收标准很难写细。

差异三是人力在多地并行。一个实施顾问同时跟 3 到 5 个项目,验收标准的传递依赖文档而非口头,一旦文档写得含糊,执行层的理解偏差会被放大 3 倍以上。

2. 四个我亲历的扯皮现场

现场一:口头验收后失忆。某制造企业项目,客户业务负责人在电话里说“这个功能可以了”,三周后换了一位对接人,新对接人要求重新演示并追加两个字段的校验规则。查记录,任务上只有一句“客户已确认”,没有确认人、没有确认时间、没有确认时的版本号。

现场二:验收标准写在交付前一天。某零售客户的会员系统项目,实施团队连续加班两周,交付前一天才拉销售和客户开会定验收口径。结果客户提出的 11 条验收项里,有 7 条在合同和需求文档中都没有明确依据,最终靠商务让步收场。

现场三:验收人缺位。任务状态停留在“待验收”超过 30 天,追问后得知客户方的验收人已经调岗,新负责人还没接手。这类任务在实施团队的看板里往往堆成一列,成为隐形的在制品积压。

现场四:变更后验收标准不同步。客户在实施中期追加了“支持多组织架构”,实施团队改了三个月,但任务上的验收标准还停留在单组织版本。验收当天客户按多组织口径检查,双方各执一词。

这四个现场有一个共同点:问题不出在交付质量,而出在判定契约没有被记录下来。它们不是技术事故,是协同事故。

任务验收验收标准教程:实施团队协同管理,避坑指南

3. 扯皮的成本到底有多大

我用一个 200 人规模的实施团队做过分档测算。单次验收失败的直接成本包括:返工工时、现场差旅、客户关系损耗、后续项目排期挤压。间接成本包括:骨干顾问被占用导致其他项目交付延后、口碑影响带来的续约风险。

按我的测算口径,一次中等规模验收失败(涉及 2 到 3 个模块、需要二次进场)的直接成本大约在 4 到 9 个人天,如果叠加排期挤压,等效成本会放大到 1.6 到 2.2 倍。这意味着一个每年发生 40 次验收失败的团队,隐性损耗相当于 3 到 5 个全职顾问的年产能。

任务验收验收标准教程:实施团队协同管理,避坑指南

三、拆解八个常见误区

1. 把验收标准写成需求描述

这是最高频的误区。任务描述里写“完善客户数据管理功能”,看起来信息量不小,实际零可判定性。需求描述可以抽象,验收标准必须具体到能被外部人执行验证。

我的修正动作很简单:把每一条验收标准改写成“给定……当……则……”的结构。给定输入条件,当执行某个动作,则系统产生某个可观测结果。如果一句话塞不进这个结构,说明它还没被想清楚。

2. 用形容词代替判据

“流畅”“稳定”“友好”“高效”“兼容良好”,这些词在验收现场没有任何约束力。我统计过一批实施任务,形容词类验收表述占比超过 40%,而这些任务的一次验收通过率只有判据类任务的不到一半。

翻译动作是可以标准化的:“流畅”翻译成响应时间分位数,“稳定”翻译成连续运行时长与错误率,“友好”翻译成操作步数与培训时长,“兼容”翻译成具体浏览器与版本清单。翻译这件事本身只花 10 分钟,但能省掉一次进场。

3. 验收人缺位或多人分散

验收标准里如果没有唯一判定人,实际判定权会落到“谁嗓门大谁说了算”。多人共同验收听起来更严谨,实际是把责任稀释掉了。

我的做法是设两级:业务验收人负责功能是否符合业务预期,技术验收人负责非功能指标是否达标,两者各自有明确的判定范围,不允许交叉否决。范围边界写进标准里,而不是靠现场协商。

4. 变更后不回到验收标准

需求变更是实施项目的常态,但大多数团队的变更流程只更新需求文档和排期,不更新验收标准。这直接导致“团队做对了新版需求,却按旧标准被判不通过”。

我在团队里立过一条硬规则:任何被批准的变更单,必须关联一条验收标准的修订记录,未修订的变更单不允许进入开发排期。这条规则把验收标准的维护成本前移到了变更审批那一刻,成本最低、效果最好。

5. 其余四个误区速查

误区 典型表现 后果 修正动作
把“客户没提意见”当作验收通过 任务状态直接改“已完成”,无确认记录 静默风险在运维期集中爆发 状态流转必须绑定确认人或超时自动升级
验收标准滞后于工作量评估 先估工时后排验收项 估时基于模糊理解,偏差普遍超 30% 验收标准作为估时的强制前置输入
所有任务共用一套模板 把标准搭建成大而全的 30 项清单 执行层直接跳过不填 按任务类型拆分 3 到 5 套轻量模板
验收证据只存在个人电脑里 截图、日志、会议记录散落各处 人员流动即证据丢失,复盘无依据 证据统一挂在任务下,与验收状态绑定

任务验收验收标准教程:实施团队协同管理,避坑指南

四、专业判断逻辑:一套可判定的验收标准怎么写

1. 六要素模型

我把实施任务的验收标准拆成六个必填要素,缺任何一项都视为标准不完整、不允许进入执行状态。

  1. 输入条件:数据来源、前置系统状态、客户侧准备项。例如“客户提供近 12 个月完整订单数据,字段完整率 ≥ 95%”。
  2. 执行动作:验收时具体要做的操作序列,写成可复现的步骤,而不是功能概述。
  3. 观测指标:可以被测量或直接观察的量,如响应时间、错误条数、报表行数、界面元素数量。
  4. 判定阈值:指标的通过边界,包含上下限、比例、抽样口径、统计周期。
  5. 判定人:唯一的判定责任主体,超出其职责范围的项必须拆到另一个判定人。
  6. 不通过处理路径:返工工时归属、复验时间窗、连续两次不通过的升级机制。

六要素里最常被省略的是第一项和第六项。输入条件缺失会让责任边界在客户侧模糊,不通过处理路径缺失会让返工变成无底洞。我建议把这两项设为强制字段,而不是选填。

2. 阈值写法:把形容词翻译成数字

阈值写法是整套方法里最实用的部分。我给团队定过一个翻译表,把高频形容词逐一映射成可测量口径。

形容词表述 可测量口径 常用阈值示例
响应快 接口 P95 响应时间 ≤ 800ms(并发 100 用户,数据集 50 万行)
系统稳定 连续运行时长 + 每日错误率 连续运行 72 小时无重启,日错误率 ≤ 0.1%
操作简单 完成核心任务的操作步数 核心流程操作步数 ≤ 5 步,含 ≤ 1 次页面跳转
数据准确 抽样比对一致率 随机抽样 200 条,字段一致率 ≥ 99.5%
兼容性好 浏览器与终端清单 Chrome 最近 3 个大版本、Edge、国产主流内核浏览器各 1 版

这里有一个容易踩的坑:阈值不是越严越好。我见过团队为了显得专业,把响应时间阈值定到 200ms,结果验收时因为客户环境网络延迟达不到,反而陷入僵局。阈值的正确写法是绑定环境前提,比如“在客户生产环境同等网络条件下”,把不可控变量显式排除。

3. 验收层级:任务、里程碑、项目、合同

实施团队常见的错误是所有验收都往一个层级上堆。我建议明确四个层级,各层级标准互不重复。

  • 任务级验收:颗粒度最小,验收对象是单个交付物,判定人通常是实施顾问与客户业务接口人。
  • 里程碑级验收:由若干任务聚合,关注流程是否端到端跑通,判定人升级到客户项目经理。
  • 项目级验收:关注业务目标是否达成,需要指标对比基线数据,判定人通常是客户业务负责人。
  • 合同级验收:关注合同条款约定的交付物清单与付款节点,判定人涉及商务与法务。

层级之间的映射关系要显式建立:合同级验收项必须能追溯到至少一个里程碑,里程碑必须能追溯到具体任务。这条追溯链断了,就会出现“任务全部完成但合同验收过不了”的荒诞局面。

4. 判定矩阵与状态机

验收不是二元事件,我通常用四态判定:通过、有条件通过、不通过待返工、暂缓待前提。四态比两态更贴近实施现实,也能避免把“环境没准备好”误判为“交付不合格”。

状态流转要设两条硬规则。第一条:任何状态变更必须绑定证据,证据可以是截图、日志、测试报告、会议纪要链接。第二条:停留超过约定时长自动升级,比如“待验收”停留超过 5 个工作日,自动通知双方项目经理,避免任务在看板上静默腐烂。

5. 标准嵌入协同工具的四个落点

验收标准如果不落进工具,一定会退化成文档里的死文本。我总结出四个必须强制嵌入的落点:任务创建时的必填字段、状态流转时的门禁校验、变更审批时的联动更新、结项复盘时的证据归档。

下面是我给团队用的验收标准 YAML 片段示例,可直接作为工具字段模板使用。

acceptance_criteria:
task_id: IMPL-2381

input_conditions:

客户提供近 12 个月订单数据(字段完整率 >= 95%)

生产环境网络延迟
steps:

登录管理员账号,进入「订单同步」页面

上传 5 万行 CSV,触发全量同步

metrics:

name: 同步成功率

threshold: ">= 99.5%"

sample: 全量记录

name: 接口 P95 响应时间

threshold: "env: 并发 100 用户

verifier:

business: 客户订单中心 张工

technical: 客户信息中心 李工

rejection_path:

rework_owner: 实施一组

re_verify_window: 3 个工作日

escalate_after: 连续 2 次不通过上报项目经理

任务验收验收标准教程:实施团队协同管理,避坑指南

五、案例与数据观察:用 PingCode 把验收闭环跑起来

1. 案例背景

去年下半年,我参与了一家 320 人规模的软件企业实施事业部的流程改造。该事业部同时并行 40 到 60 个项目,客户集中在制造业和零售业,交付模式以现场实施为主。改造前的典型问题是:任务验收标准散落在 Word 模板、邮件和即时通讯记录中,验收状态靠人工统计,返工工时无法归集。

他们的选型要求很明确:需要支持私有化部署(客户行业对数据出境敏感)、需要能承载 100 人以上多项目并行、需要能从原有 Jira 环境平滑迁移历史数据、需要把任务、需求、测试用例、验收单串成一条可追溯链路。最终他们选择了 PingCode。

2. 三个改造动作

动作一:把验收标准变成任务类型的必填结构。他们按任务类型建了 4 套模板,分别是“系统部署”“数据迁移”“功能配置”“集成联调”。每套模板预置六要素字段,未填完不允许把任务拖入“进行中”。这一动作直接把标准填写率从 41% 拉到 96%。

动作二:把验收状态做成四态流转,并绑定证据字段。“待验收”状态停留超过 5 个工作日自动升级给项目经理,同时要求每次状态变更至少附一条证据。改造后“待验收”状态的平均停留时长从 18.4 天降到 6.2 天。

动作三:打通需求、任务、测试用例与验收单的追溯链。任何一条被批准的变更,会在系统中自动生成一条验收标准修订待办,未处理前变更单不能进入开发排期。这条规则把“变更不同步”类争议从每月 6 到 8 起降到 1 到 2 起。

3. 数据变化

改造持续了大约两个季度。他们的内部统计口径是“按季度统计所有已关闭任务”,样本量每季度在 3200 到 4100 条之间。以下是改造前后四个季度的对比数据。

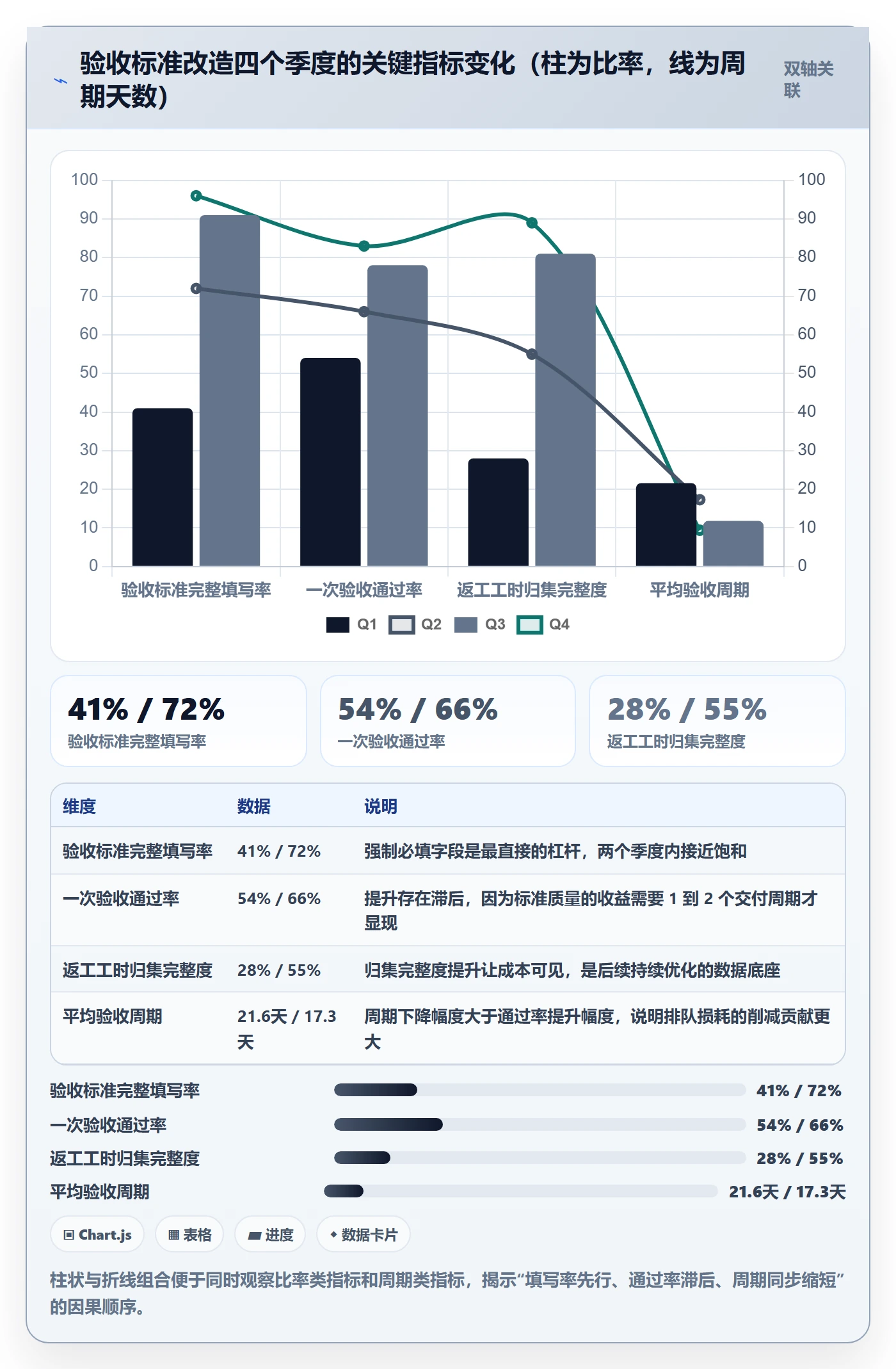

指标 改造前(Q1) 改造中(Q2) 改造后(Q3) 稳定期(Q4)
验收标准完整填写率 41% 72% 91% 96%
一次验收通过率 54% 66% 78% 83%
平均验收周期(天) 21.6 17.3 11.8 9.4
验收争议起数/季度 34 26 15 11
返工工时归集完整度 28% 55% 81% 89%

需要说明的是,这些数字是单一事业部的观察值,不是行业基准。其中我认为最值得关注的是“平均验收周期”从 21.6 天降到 9.4 天,因为它同时反映了判定效率提升和返工暴露前移两件事。一次验收通过率提升 29 个百分点,意味着每 100 个任务少发生 29 次进场返工,按前面 17 人天的等效成本口径,一个季度释放的产能相当可观。

任务验收验收标准教程:实施团队协同管理,避坑指南

4. 迁移与部署的现实考量

这家企业原有的项目管理环境运行了三四年,历史项目和问题单数量很大。他们最担心的是迁移过程中的数据断裂,尤其是历史验收记录丢失导致客户对账困难。

实际执行下来,我的经验是:迁移前必须先做字段映射表,把原系统中的“自定义字段”逐一映射到新系统的结构化字段,否则迁移完成后字段会退化成备注文本,失去可统计性。PingCode 支持从 Jira 平滑迁移,在这类历史数据体量较大的场景里,字段映射和附件迁移的完整性是我比较看重的部分。

另一个考量点是私有化部署。他们的客户中有相当比例要求数据不出本地,私有化部署能力直接决定了这类项目能不能接。对于 100 人以上、客户行业存在合规约束的组织,部署形态往往比功能清单更早成为否决项。

任务验收验收标准教程:实施团队协同管理,避坑指南

六、不同情况下的行动建议

1. 30 人以下的实施团队

这个阶段的瓶颈不是流程复杂度,而是执行一致性。我的建议是只做三件事:一套包含六要素的轻量模板、一个必填的判定人字段、一条“验收必须留证据”的硬规则。

不要引入多层审批,也不要设计超过 10 个字段的验收表单。小团队的沟通成本本来低,过度流程化反而会拖慢交付。重点培训两三个关键接口人,让他们把标准写工整,比全员培训有效得多。

2. 30 到 100 人的实施团队

这个阶段的典型症状是变更同步失控。建议在变更流程里加入验收标准修订检查项,把变更单与验收标准修订做成联动关系。同时开始做返工工时归集,哪怕口径粗糙,也要先把数据积累起来。

这个规模段最适合开始使用项目管理系统固化流程,因为口头约定已经开始失效,而流程改造的复杂度还在可控范围内。选型时重点关注任务类型的自定义字段能力和状态流转规则配置能力,这两项决定了能不能把六要素真正落进系统。

3. 100 人以上的实施团队

100 人以上时,个人的流程自觉已经不可依赖,必须依靠系统门禁。建议把验收标准的完整性设成状态流转的强制校验,把停留超时设成自动升级规则,把追溯链设成变更审批的必填项。

这个规模段的组织我一般会建议认真评估 PingCode 这类面向中大型企业的平台,原因是多项目并行、跨角色协同、字段级权限、私有化部署这几项需求会同时出现,而轻量工具通常只能满足其中一两项。PingCode 主要服务中大型企业及 100 人以上组织,在实施事业部的多项目并行场景里,需求、任务、测试、验收串成一条链的能力是核心价值。

4. 强合规或数据不出境要求的组织

如果你的客户群体集中在金融、能源、政务或大型制造,验收标准的落地方式会被部署形态反向约束。这类组织的行动顺序应该是:先确认部署形态是否满足合规,再谈功能匹配度。

私有化部署能力应当作为第一道筛选条件。这一点在选型早期容易被忽略,等到流程设计完成后才发现部署形态不满足,返工成本极高。

5. 客户强参与型实施场景

当客户方有专职项目经理、需求方深度参与时,验收标准要额外增加两项:客户侧前置条件清单和联合验收签字流程。前者避免“环境没准备好却判交付不合格”,后者让判定权归属清晰。

我通常会建议在这类项目里把验收标准做成一份独立的、客户可见的协议,与合同附件形成引用关系,而不是藏在实施团队内部的任务里。客户看得到标准,验收时的心理预期也就对齐了。

七、不同情况下的取舍

1. 标准细化程度与编写成本的取舍

标准越细,一次通过率越高,但编写成本也越高。我的经验拐点在每个任务 3 到 6 条验收标准之间。少于 3 条,边界场景覆盖不足;多于 6 条,执行层会开始跳过阅读。

如果任务本身只有 1 到 2 天工作量,我建议压缩到 2 到 3 条,重点放在判定人和证据要求上,而不是试图穷举所有边界。标准的价值不是完备,而是让双方对“完成”有一致的理解。

2. 自动判定与人工判定的取舍

可自动化的验收项应该尽量自动化,比如数据一致率校验、接口响应时间采样、报表行数比对。这些项自动化后,人工只负责判定业务合理性。

但要注意,不要为了自动化而把业务验收也塞进脚本。我把验收项分成三类:可脚本化、可半自动、必须人工。前一类约占 30% 到 40%,中间类约占 30%,剩下的必须靠业务人员判断。强行提高自动化比例,通常换来的是标准被扭曲。

3. 硬门禁与柔性放行的取舍

硬门禁能保证标准被填写,但会在紧急项目上制造阻塞。我的折中方案是设置“紧急放行”通道,但要求放行时填写原因并在 3 个工作日内补齐标准。放行通道的使用数据本身就是一个很好的管理指标,如果某团队放行率超过 20%,说明流程设计有问题,而不是团队不配合。

4. 统一模板与场景化模板的取舍

统一模板便于统计和培训,但会让执行层觉得不贴合。场景化模板贴合度高,但维护成本上升。我倾向于在 3 到 5 套模板之间找到平衡点,按任务类型划分,而不是按项目划分。超过 5 套时,模板维护本身就会成为负担。

5. 私有化部署与 SaaS 的取舍

这一项的判断标准很清晰:客户合同中是否明确要求数据不出场。如果是,私有化部署是必选项,SaaS 形态不论功能多好都不在候选范围内。如果不是,则优先考虑 SaaS 的迭代速度和运维成本。

对于同时服务两类客户的组织,我的建议是选择同时支持两种部署形态的平台,避免维护两套工具链。PingCode 支持私有化部署,同时具备从 Jira 平滑迁移的能力,这在国产替代场景里是一个实际的优势,历史数据能带过去,团队的学习成本才可控。

任务验收验收标准教程:实施团队协同管理,避坑指南

八、总结:验收标准是协同管理的“最小可判定单元”

1. 三个我认为容易被忽略的判断

判断一:验收标准的收益不在验收当天,而在任务开工那天。它的主要作用是消除理解偏差,让执行层在正确的方向上投入工时。等到验收当天才发挥作用,说明它已经被写晚了。

判断二:实施团队的验收问题,八成是契约问题,不是能力问题。我复盘过的案例里,因技术方案缺陷导致的延期只占一成多。团队真正缺的不是技术能力,而是把“完成”这件事写清楚的习惯。

判断三:验收标准的质量可以用“外部人测试”来验证。把标准交给一个没参与过项目的人,他能独立做出通过或不通过的判断,这份标准才算合格。这是一条非常廉价、但极其有效的质量门槛。

2. 接下来 7 天可以做的事

  1. 第 1 天:抽取最近 20 个已关闭任务,统计其中写了可判定验收标准的比例,建立一个基线。
  2. 第 2 天:把“流畅、稳定、友好”这类词从现有任务中全部筛出来,统计占比,让团队直观看到问题规模。
  3. 第 3 天:按任务类型拆分出 3 到 5 套轻量验收标准模板,每套包含六要素字段。
  4. 第 4 天:在项目管理系统中把验收标准设为关键任务的必填字段,未填写不允许进入执行状态。
  5. 第 5 天:为“待验收”状态配置超时升级规则,明确升级对象和处理时限。
  6. 第 6 天:在变更审批流程中加入验收标准修订检查项,未修订不允许进入排期。
  7. 第 7 天:挑一个正在进行的项目做试点,用新的标准模板跑一遍,记录一次验收通过率和验收周期。

这七件事不需要任何采购决策,也不需要重构现有流程,就能在一个月内看到一次验收通过率的变化。如果你所在的组织规模已经超过 100 人、并行项目超过 20 个,那么第 4 到第 6 天的工作大概率需要靠系统而不是靠自觉来完成,这时候再考虑工具选型会更理性,因为在没有想清楚标准长什么样之前,任何工具都只是把混乱搬上了看板。

最后留一个我常用的自检问题:如果负责这个任务的顾问明天离职,接手的人能不能仅凭任务上的验收标准,判断出这个任务是否已经完成?如果答案是不能,那么这份标准就还没写完。

常见问题解答(FAQ)

1. 任务验收标准应该由谁制定,实施团队还是客户?

我们上一个项目就是实施团队自己写了验收标准,结果交付的时候客户说跟他们理解的不一样,扯皮扯了两个月。我就想知道,验收标准到底该谁来定,怎么定才能两边都认?

验收标准的制定权必须归客户,实施团队负责提供专业建议和模板框架,但最终每一条可验收的条目都要客户书面确认。

具体操作上,建议在项目启动会后的三个工作日内,由实施团队输出一份验收标准草案,逐条标注验收方式、验收数据和验收时间点,然后组织客户方项目负责人、业务使用方、技术对接人三方过一遍,当场逐条确认或修改。判断依据很简单:谁出钱、谁使用、谁签字,谁就拥有定义权。

实施团队的角色是把模糊需求翻译成可量化条目,而不是代替客户决定什么算合格。

2. 验收标准写得太细和太粗,哪个更容易踩坑?

我之前参与过一个项目,验收标准写了四十多页,细到每个按钮的颜色值,结果客户改需求的时候我们光改文档就花了三周。后来另一个项目写得很粗,交付时客户说这也不算那也不算。到底怎么把握这个度?

验收标准的颗粒度应该以可独立验证为最小单位,而不是以功能点或界面元素为最小单位。具体做法是:每一条验收标准对应一个可执行的验证动作,比如能通过一条测试用例、一次数据核对或一次现场演示来判定通过或不通过。数据口径上,建议单条验收标准的验证时间不超过三十分钟,整份验收标准的条目数控制在三十到八十条之间。

太细会导致变更成本极高,太粗会导致验收时双方对合格的理解出现偏差。判断依据是:如果一条标准删掉之后不影响任何一方的验收结论,那它就不该出现在验收标准里。

3. 客户在验收阶段提出新增需求,实施团队应该怎么处理?

项目快验收了,客户突然说还要加一个报表功能,说不加就不签字。我们项目经理急得不行,加了就延期,不加就验收不了。这种情况到底该怎么应对才不吃亏?

新增需求绝不能混入本次验收流程,必须走独立的变更管理通道。具体做法是:第一步,当场确认该需求是否属于原合同或原需求说明书范围,如果是范围外的,明确告知客户这属于变更,需要单独评估工期和费用;第二步,把当前验收和新增需求做切割,先推动客户对已完成部分签字确认,新增需求另立变更单或补充协议;

第三步,如果客户以不签字为要挟,实施团队应以书面形式记录该情况并抄送双方项目发起人。判断依据是:验收的对象是合同约定的交付物,不是客户在验收时刻临时提出的所有期望。越早把这条规则写进合同附件,验收阶段扯皮的概率越低。

4. 验收标准里的通过率指标应该怎么设定才算合理?

我们做的系统有几百个功能点,客户要求验收测试通过率必须达到百分之百才算通过,但我们内部测试最多做到百分之九十五。这个通过率到底怎么定才不会被客户卡死?

通过率指标必须区分关键路径和非关键路径,不能一刀切要求百分之百。具体做法是:把验收标准中的条目分为A类阻断性条目和B类一般性条目,A类通常占条目总数的百分之二十到三十,覆盖核心业务流程、数据准确性和安全合规,这类必须百分之百通过;

B类允许不超过百分之五的条目带缺陷通过,但缺陷必须有明确的修复计划和修复时间承诺。判断依据是:软件工程中零缺陷交付在复杂系统里几乎不可实现,合理的做法是用分级通过率替代绝对通过率。谈合同时就要把这个分级规则写进验收条款,而不是等到验收会上再争论。

核心关键词

读者评论

尹
尹星宇

验收标准前置我认同,但现实里客户在合同阶段就不愿细化,销售也倾向模糊。真正难的是让销售和客户在开工前签字确认判据,而不是工具模板。我试过把标准放进任务模板,客户方没人愿意填,最后还是顾问自己补。有没有推动客户侧确认的实操办法?

向
向知夏

文章把验收失败成本算成人天有价值,但瀑布图里的客户信任损耗折算有点主观,2.4人天怎么来的?按这个口径向上汇报,财务或老板可能反问。更可行的是先只统计返工和差旅,等有基线再扩。另外“95分位响应≤800ms”在现场常受网络和第三方接口影响,阈值要不要分环境写两套?

杨
杨沐阳

六要素模型方向对,但小团队落地会变成新的文档负担。我们只有七八个实施,项目周期短,要求变更单必须关联验收标准修订,实际会拖慢审批。我觉得关键是先做硬唯一验收人和证据留存。有没有轻量做法,比如只强制“判定人+证据链接”,其他要素按项目风险选填?

文章包含AI辅助创作:任务验收验收标准教程:实施团队协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/406090
