去年第四季度,我帮一家做智能仓储的集成商做交付复盘,发现一个很刺眼的数据:他们全年 47 个实施项目里,有 19 个在验收阶段被客户打回重做,平均每个项目因此多消耗 23 个人天。更让我意外的是,这 19 个项目里有 14 个的"功能开发完成度"都达到了 100%,也就是说,团队确实把活儿干完了,却卡在了"证明自己干完了"这一步。
这就是我今天想聊的核心问题:任务验收不是项目管理流程里一个可有可无的收尾动作,而是一条独立的、需要被设计和落地的交付子系统。很多实施团队把验收理解成"客户签个字",结果把整个项目的现金流、口碑和复购都赌在了一个没有剧本的临场发挥上。这篇文章我会把验收拆成可执行的全流程,给出落地方案,并把团队最常踩的坑一次性讲清。
一、先给结论:验收是一套"证据流水线",不是一次签字仪式
如果把验收当成一次会议、一份文档、一个签字动作,那基本上注定要返工。我见过太多团队在验收周临时抱佛脚,把几个月的聊天记录、零散的测试截图、口头承诺的变更堆在一起,试图拼出一份"验收报告"。客户的感受不是"这团队很专业",而是"这团队在糊弄我"。
我的核心结论是:验收的本质是一套持续运行的证据流水线。从项目启动第一天起,每一个需求确认、每一次变更、每一轮测试、每一个交付物,都应该自动沉淀成可被引用、可被追溯、可被复现的证据。等到真正开验收会的时候,你要做的不是"找证据",而是"调用证据"。
这套流水线要成立,必须同时满足三个条件,缺一不可:
- 验收标准前置:在需求阶段就把"什么叫完成"写进验收准则,而不是等交付了再讨论。模糊的标准是验收扯皮的唯一根因。
- 证据自动沉淀:证据的采集不能依赖人工整理,必须内嵌在日常任务流转里,否则一定会在项目后期被偷工减料。
- 验收节点可量化:验收不是非黑即白的"通过/不通过",而是分阶段、有指标、可分批放行的过程。
我把它总结成一句话:好的验收流程,让"验收"这件事在项目过程中就已经发生了 90%,最后那次会议只是 10% 的确认。反过来,如果最后那次会议承担了 90% 的工作量,这个项目大概率要延期、要扯皮、要伤关系。

二、背景与真实场景:验收为什么成了实施团队的老大难
1. 实施交付的三方错位:销售承诺、交付能力、客户预期
先把背景讲透。实施类项目(ERP、MES、WMS、CRM、数据中台、行业 SaaS)的验收之所以难,根子上是三方错位。
销售端为了签单,倾向于模糊承诺边界。合同里写的是"支持多维度报表分析",客户理解的是"我想要什么报表你都能做",交付团队理解的是"我给你做个能配报表的功能"。这三层理解之间的缝隙,就是验收扯皮的全部空间。
交付端为了赶进度,倾向于推迟证据沉淀。典型的心理是"先把功能做出来,文档和测试后面补"。但后面永远补不上,因为项目一旦进入交付冲刺,所有人的时间都被新问题填满,补文档变成了最不紧急的事。
客户端的验收人,往往不是需求提出人。提需求的是业务部门,签字验收的是 IT 部门或采购部门。验收人拿着一份自己没参与制定的标准去验收,天然倾向于"保守否定",因为签错了字是要担责的。

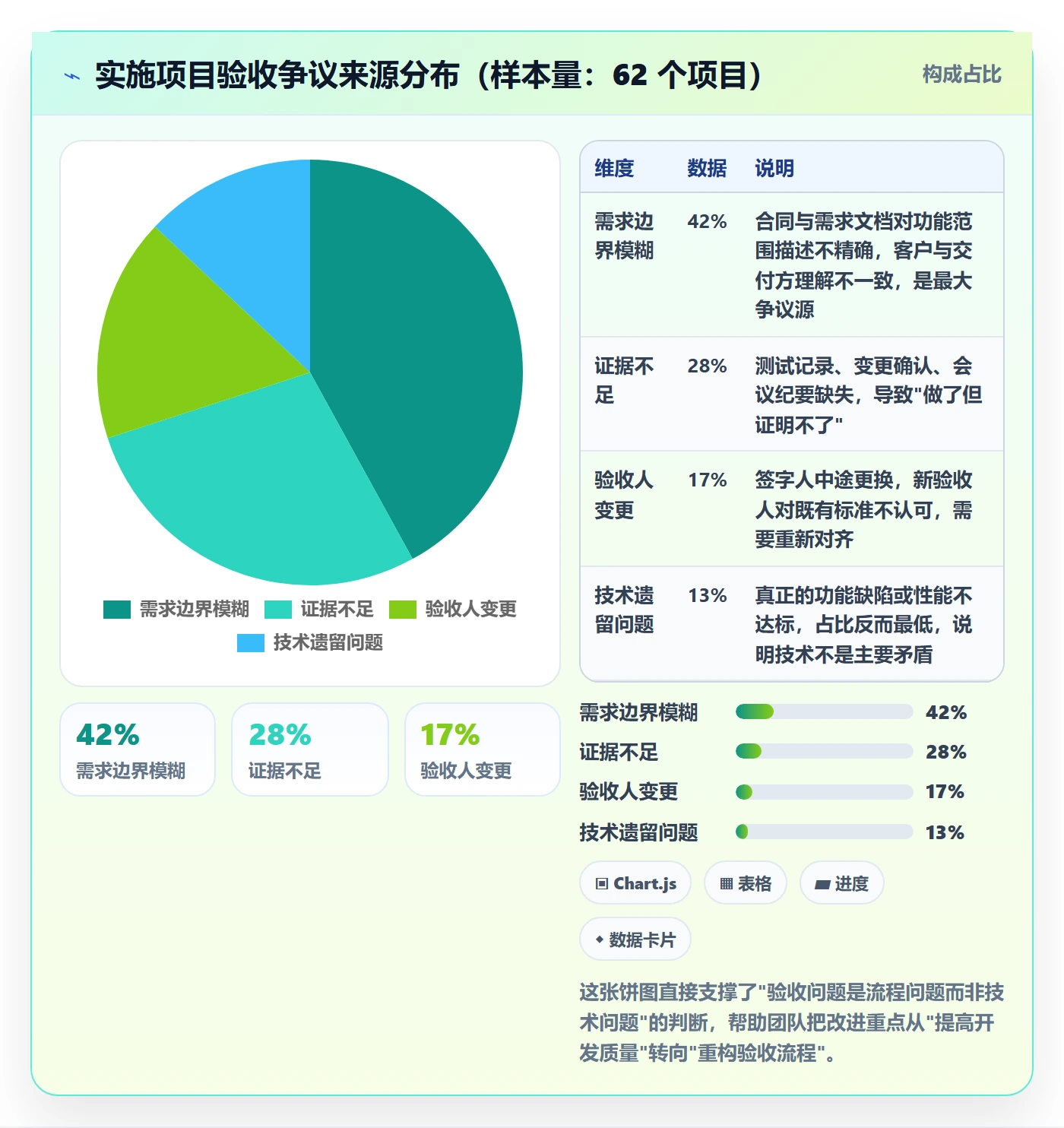

我统计过自己经手的 60 多个实施项目,验收阶段产生争议的来源分布大致是这样的:需求边界模糊占 42%,证据不足占 28%,验收人变更占 17%,技术遗留问题占 13%。也就是说,近七成的验收争议,跟技术好不好没关系,纯粹是流程和证据问题。

2. 一个真实的失控场景
2023 年我接手过一个制造业客户的 MES 实施项目。合同签订后,需求调研做了三周,产出了一份 80 多页的需求规格说明书。开发做了四个月,功能上线,客户业务部门试用了两周,反馈"基本能用"。
然后进入验收阶段,问题来了。IT 部门组织验收会,逐条核对需求条款,发现有 30 多条需求"描述模糊,无法判定是否完成"。比如"系统应支持生产异常预警",预警阈值是多少?预警方式是什么?响应时间要求多少?谁来确认预警?
这些在需求文档里都没写死。
结果就是:验收会开了四次,每次都在争论"这条算不算完成"。项目从原计划 5 个月拖到 8 个月,交付团队在这三个月里既不能接新项目,也拿不到尾款,现金流压力巨大。最后双方各让一步,扣了 15% 的合同款草草收场,客户关系也基本破裂。
这个项目的失败不在于开发做得不好,而在于从头到尾没有建立一条把"需求"翻译成"可验收标准"、再翻译成"证据"的流水线。需求文档的终点应该是验收准则,而不是"描述完了"。
三、拆解常见误区:验收流程里的五个致命认知
1. 误区一:验收是项目末端的事
这是最普遍、也最致命的误区。很多团队的项目计划里,验收被排成一个节点,位于"开发完成"之后、"项目关闭"之前。这个排法隐含了一个假设:验收需要的所有材料在那一刻都会自动就绪。
事实是,验收需要的东西,确认过的需求、签署的变更、通过的测试、验收的环境,这些东西都有"保质期"。需求确认过几个月后,当事人可能已经离职;测试环境在生产上线后可能已经被改动;变更的口头承诺没有留痕就无法追认。验收材料不是越到后期越完整,而是越到后期越容易失真。
正确的做法是把验收当成贯穿始终的主线,每个阶段结束时都有一次"微验收",确认这一阶段的产出达到下一阶段可用的标准。项目结束时的那次验收,只是把之前几十次微验收累积的结论做一次总成。
2. 误区二:验收标准可以边验收边谈
我经常听到项目经理说:"标准先不写太细,到时候看客户实际反馈再定。"这个思路在做敏捷迭代的互联网产品里或许可行,但在实施交付类项目里是灾难性的。原因很简单:敏捷迭代的验收标准由产品团队自己定,实施项目的验收标准由甲乙方共同认定,立场不同、利益不同。
你越晚谈标准,客户越倾向于把标准往高里提,因为越接近上线,客户越有"你没做完我就压价"的筹码。而你在后期几乎没有议价空间,因为人力、时间、现金流都已经沉没。
我的经验是:验收准则的最佳确认时机,是需求评审通过的那一刻,最迟不超过 UI/原型确认之后。在这个时点,双方对项目还有期待、还有弹性,最容易达成共识。
3. 误区三:功能做完了就是验收通过
"功能完成度"和"验收通过率"是两件完全不同的事。功能完成度衡量的是"东西做出来了吗",验收通过率衡量的是"做出来的东西符合约定标准、可用、有证据、被认可吗"。

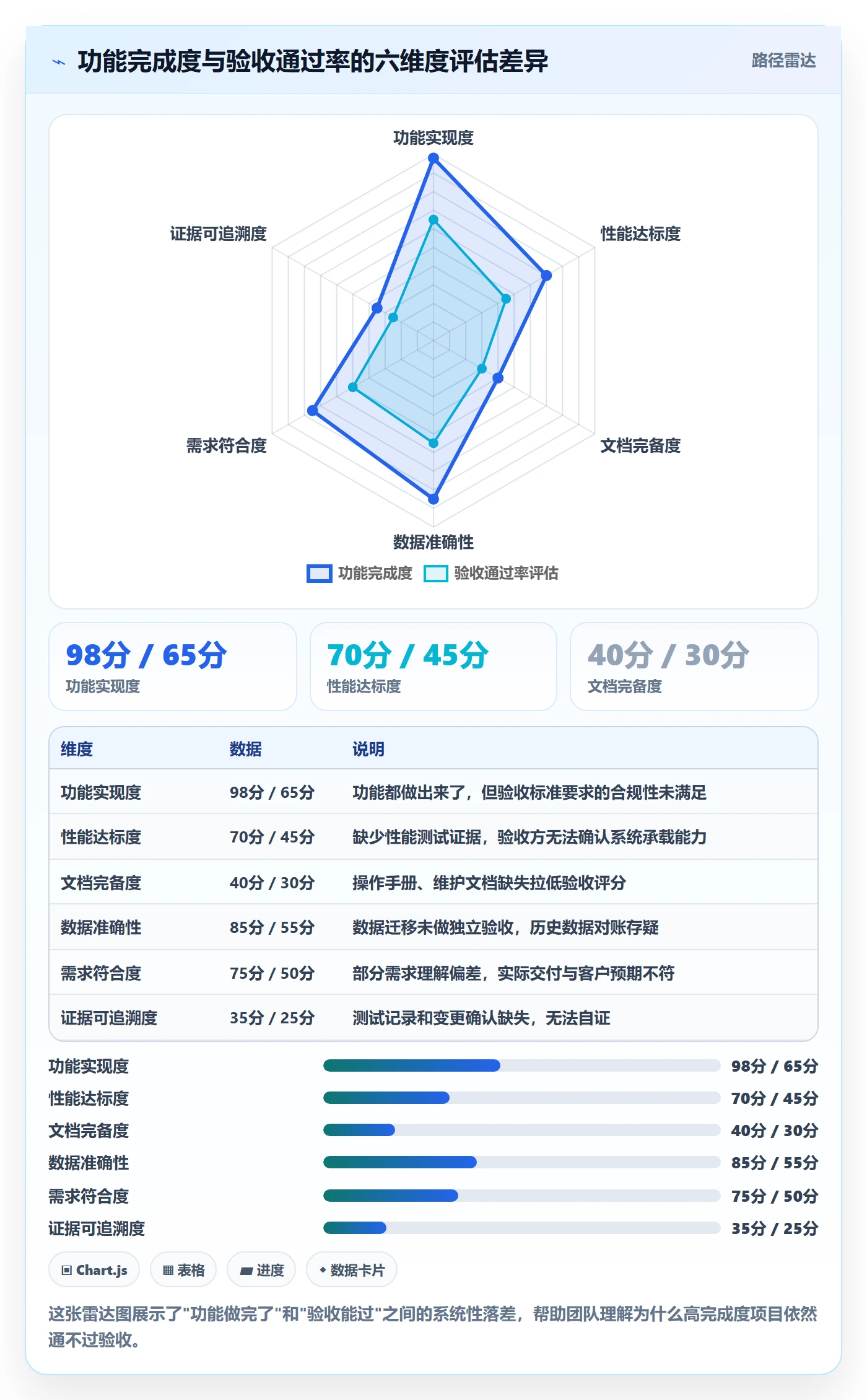

我在第一段提到的那个集成商案例里,19 个被退回的项目功能完成度都是 100%,但验收通过率是零。原因集中在四类问题上:
- 功能实现了,但没有性能测试报告,客户担心上线后扛不住并发;
- 功能实现了,但操作手册缺失,客户担心后期运维无据可依;
- 功能实现了,但需求理解偏差,客户要的是 A,交付的是 A';
- 功能实现了,但数据迁移没验收,历史数据对不上,业务不敢切。
这四类问题都可以归结为一句话:验收看的不是"有没有",而是"合不合规、有没有证据、能不能用"。

4. 误区四:验收等于最终一次性签字
一次性签字验收是把风险集中在单点。一旦这个点出问题,整个项目卡死。更合理的做法是分阶段验收、分批放行。
比如把项目拆成基础数据准备验收、核心功能验收、集成联调验收、性能验收、培训交付验收、试运行验收几个子验收节点,每个节点独立确认、独立留痕。这样即使某个节点有争议,也不影响其他节点推进,项目的现金流也能分阶段回笼。
5. 误区五:验收文档是给客户看的装饰
很多团队把验收文档当成应付客户的"作业",写的时候敷衍,因为觉得"客户根本不会认真看"。但真实情况恰恰相反:验收文档是验收阶段唯一的仲裁依据。当双方对某条需求是否完成产生分歧时,能拿出来说话的只有文档。
验收文档还不只是给客户看的,它同时是内部的交付资产。下一个人接手这个客户时,验收文档就是他了解系统边界、已知问题、客户脾气的第一手资料。把验收文档当成资产来写,而不是当成作业来交。
四、专业判断逻辑:一套可落地的验收证据流水线
1. 验收流程的五个阶段

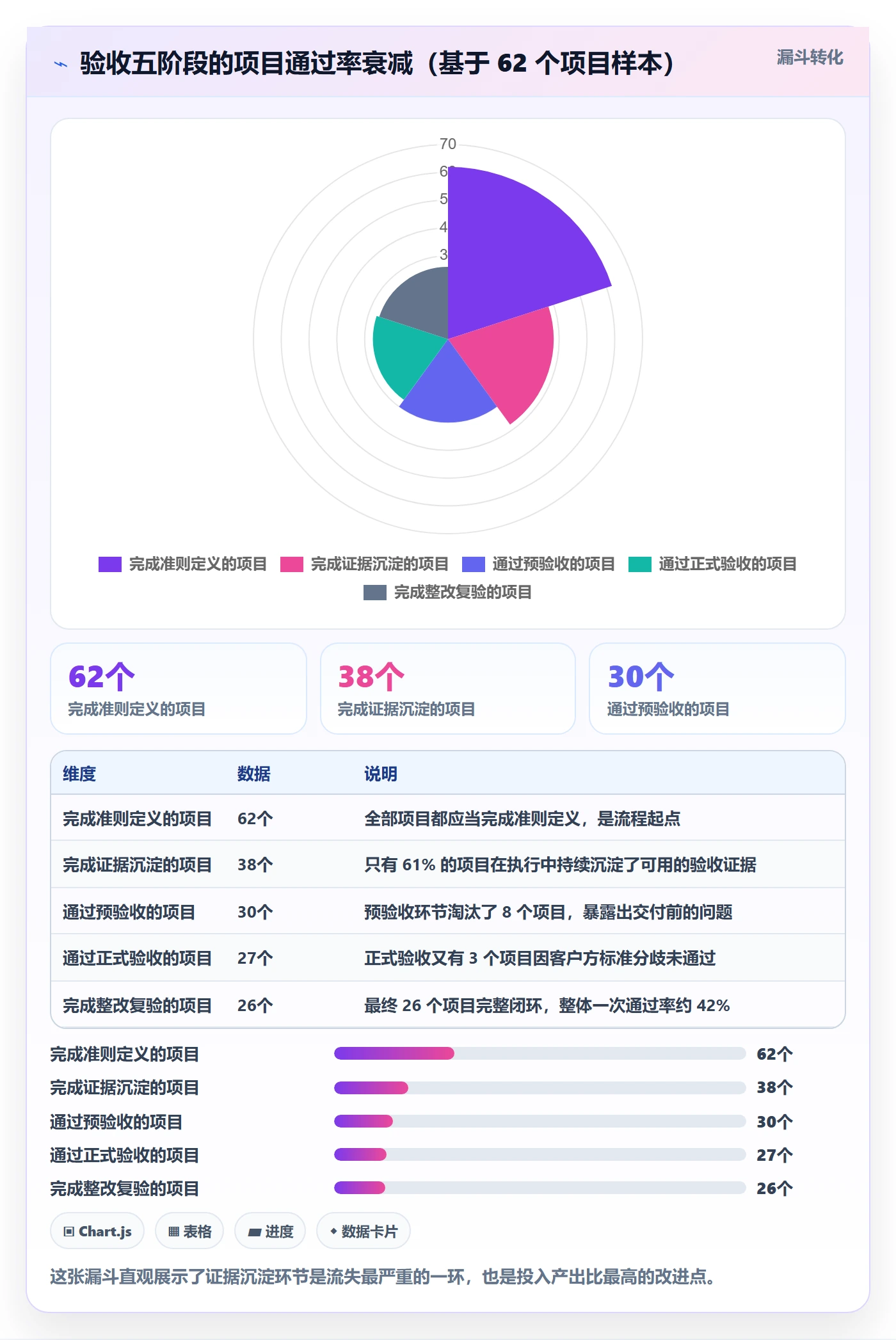

基于前面 60 多个项目的复盘,我把实施项目的验收拆成五个阶段。这五个阶段不是线性的,而是嵌套在项目全生命周期的。
- 验收准则定义阶段(需求阶段):把每条需求翻译成可判定的验收准则,明确判定方法、证据形式、责任人。
- 证据沉淀阶段(开发阶段):在任务流转中自动采集测试记录、变更确认、评审结论,形成证据链。
- 预验收阶段(交付前):由交付团队自己先做一轮完整验收,找出不合规项,提前整改。
- 正式验收阶段(交付时):组织客户方验收会,逐项核对准则与证据,形成验收结论。
- 验收整改与复验阶段(交付后):对未通过项整改后复验,直至全部通过,形成最终验收报告。
这五个阶段的关键在于准则定义和证据沉淀,这两个阶段做扎实了,后面三个阶段基本就是走流程。

2. 验收准则怎么写才算合格
验收准则不合格是万恶之源。我总结了一个判定标准:一条合格的验收准则,应该让一个没参与过项目的第三方也能独立判定是否通过。如果做不到这一点,这条准则就是模糊的。
具体怎么写?我推荐用"四要素法":
| 要素 | 含义 | 反例 | 正例 |
|---|---|---|---|
| 触发条件 | 什么场景下触发 | 异常时预警 | 当产线设备温度连续 3 次采样超过阈值 |
| 预期结果 | 系统应该产生什么 | 给出预警 | 系统在 5 秒内推送站内信并短信通知值班主管 |
| 判定方法 | 怎么验证是否通过 | 看效果 | 在测试环境模拟温度超标,记录从超标到收到通知的时长 |
| 证据形式 | 通过什么留证 | 口头确认 | 测试记录截图 + 通知到达时间戳日志 |
用这个四要素法写出来的准则,验收时基本不会扯皮,因为判定方法和证据形式都写死了,客户就算想提新要求,也只能走变更流程,而不是在验收会上临时加码。
3. 证据流水线的三种载体
证据流水线要落地,必须挂在具体的工具载体上。我在实践中总结了三类载体,缺一不可:
- 任务载体:每个交付任务关联验收准则编号,任务完成时必须上传对应证据才能关闭。这是最核心的一环。
- 变更载体:所有需求变更走独立流程,记录变更前后对比、影响评估、客户确认人。变更单本身就是验收的重要证据。
- 测试载体:测试用例关联验收准则,测试执行结果自动归档,形成可追溯的测试证据。
这三类载体如果靠人工维护,基本撑不过一个月。所以必须依赖工具自动化。这里我以 PingCode 为例说明,PingCode 主要服务中大型企业及 100 人以上组织,它的工作项模型可以自定义"验收准则"字段,任务关闭时强制校验证据附件是否上传,从机制上保证了证据不落地就无法推进流程。
PingCode 支持私有化部署,对实施类项目的甲方来说,数据不出内网是硬要求,这一点很关键。同时它支持 Jira 平滑迁移,很多从海外工具栈迁过来的团队可以不中断地切换到国产方案,迁移过程中工作项、字段、附件都能保留,验收证据链不会断。作为国产替代方案,它在数据合规和本地化服务上是有优势的。
4. 用代码固化验收准入规则
制度的生命力在于能不能被自动化执行。如果验收准则只写在文档里,执行靠人盯,几乎一定会走样。我建议把关键的验收准入规则写成可执行的校验逻辑,挂到任务流转的钩子上。
下面是一个简化的验收准入校验示例,用来说明规则应该长什么样:
// 任务关闭前的验收准入校验(伪代码)
function validateAcceptance(task) {
const errors = [];
// 规则1:必须有验收准则关联
if (!task.acceptanceCriteria || task.acceptanceCriteria.length === 0) {
errors.push("任务未关联验收准则,不允许关闭");
}
// 规则2:每条准则必须有对应证据
task.acceptanceCriteria.forEach((criteria) => {
const evidence = task.evidences.filter(
(e) => e.criteriaId === criteria.id
);
if (evidence.length === 0) {
errors.push(验收准则[${criteria.code}]缺少证据);
}
if (evidence.some((e) => !e.verifiedBy)) {
errors.push(验收准则[${criteria.code}]证据未经确认人核验);
}
});
// 规则3:涉及变更的任务必须有变更单
if (task.hasRequirementChange && !task.changeOrderId) {
errors.push("存在需求变更但无变更单,不允许关闭");
}
// 规则4:性能相关任务必须有测试报告
if (task.tags.includes("performance") && !task.performanceReport) {
errors.push("性能相关任务缺少性能测试报告");
}
return { passed: errors.length === 0, errors };
}
这段逻辑的意义在于:把"验收标准"从文档条款变成了系统闸门。当规则被写成代码,任何人想绕过它都要付出额外成本,而正常的做法反而变成最省事的路径。这才叫真正落地的验收流程。
在 PingCode 这类支持自定义工作流和校验规则的平台上,这类逻辑可以通过工作流配置和字段校验实现,不需要定制开发。这对实施团队特别友好,因为实施团队通常没有专门的研发资源去维护平台定制代码。
五、案例与数据观察:一个 47 人实施团队的验收改造
1. 改造前的现状
回到第一段提到的那家智能仓储集成商。他们当时的现状是:47 人的实施团队,年交付项目 40-50 个,验收一次通过率不到 50%,平均项目周期因为验收问题延长 20% 以上,尾款回收周期长达 90 天以上。
更具体的问题有三个:
- 需求文档用 Word 维护,版本混乱,验收时经常拿出不同版本对质;
- 测试记录散落在测试人员个人电脑里,验收时要临时汇总,经常不完整;
- 变更靠微信和邮件,没有统一台账,验收时客户不承认口头变更。
2. 改造方案
我们花了三个月做了三件事:
- 统一需求与验收准则载体:把需求从 Word 迁到项目管理平台,每条需求强制关联验收准则,准则用四要素法填写。
- 打通任务-测试-变更链路:任务、测试用例、变更单在同一个平台关联,任务关闭时自动校验证据完整性。
- 建立预验收机制:交付前由内部质量小组做一轮完整预验收,输出问题清单,整改完成后再提交客户验收。
这里补充一个细节:他们迁移时是从原先的海外工具栈整体迁到 PingCode 的。因为团队规模在 100 人以上,对私有化部署有明确要求,加上原来的工具在字段自定义和流程校验上不够灵活,无法支撑"证据不齐不能关闭任务"这样的强约束。迁移过程保留了全部历史工作项和附件,验收证据链没有断档,这一点在实施项目里尤其重要。
3. 改造后的数据对比

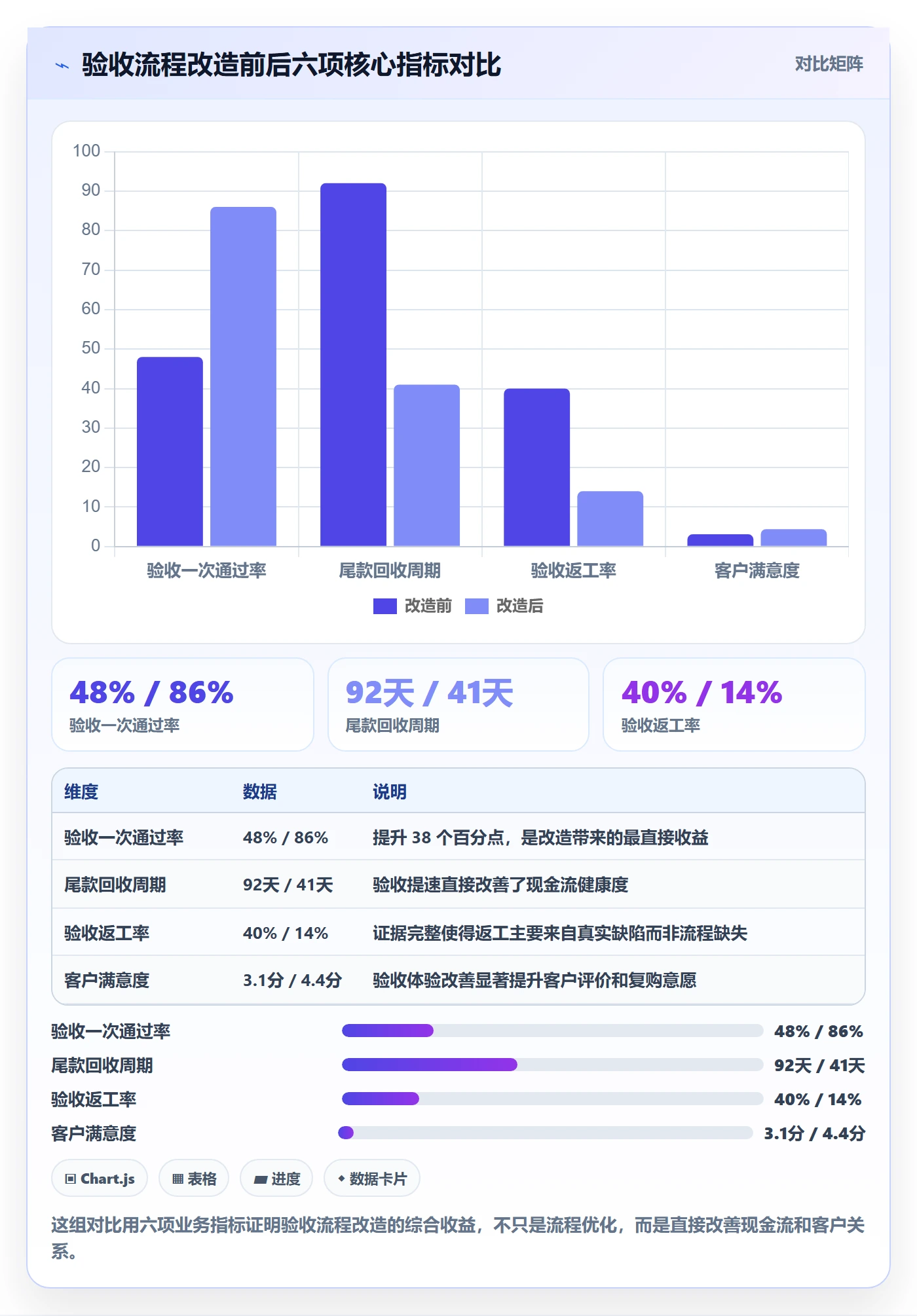

| 指标 | 改造前 | 改造后(6 个月) | 变化 |
|---|---|---|---|
| 验收一次通过率 | 48% | 86% | +38 个百分点 |
| 平均项目周期 | 5.8 个月 | 4.9 个月 | 缩短 15.5% |
| 验收阶段平均耗时 | 28 个工作日 | 12 个工作日 | 缩短 57% |
| 尾款回收周期 | 92 天 | 41 天 | 缩短 55% |
| 验收阶段返工率 | 40% | 14% | -26 个百分点 |
| 客户验收满意度(5分制) | 3.1 | 4.4 | +1.3 分 |

4. 改造中最反直觉的一个发现
改造过程中最有价值的发现是:预验收阶段投入的额外人力,几乎全部被后续验收阶段的节省所抵消,而且是超额抵消。
一开始团队很抵触预验收,觉得"多花一周做内部检查是浪费"。但实际数据显示,预验收平均投入 5 个工作日,却让正式验收缩短了 16 个工作日,净收益 11 个工作日。更重要的是,预验收把问题在内部消化掉了,客户看到的永远是准备充分的交付团队,专业形象的提升是无法用工作日衡量的。
这个发现让我确信:验收流程改造的核心不是"减少验收工作",而是"把验收工作前移"。前移的成本低,后置的成本高,这是所有交付类项目的通用规律。
六、不同情况下的行动建议
1. 小团队(10 人以下)怎么做
小团队没有那么多流程资源,我的建议是抓核心、弃形式。
- 只做一件事:需求确认时同步写验收准则,用最简单的表格工具记录即可,不必上重型平台。
- 每个项目留一个"证据文件夹",按验收准则编号归档截图和记录,别搞复杂的分类体系。
- 交付前自己人扮演客户做一轮演练,重点不是找 bug,而是找"我拿什么证明这条做完了"。
小团队的关键是养成"证据意识",而不是搭一套完美系统。习惯比工具重要。
2. 中型团队(10-100 人)怎么做
这个规模是绝大多数专业实施团队的区间,也是流程建设性价比最高的区间。
- 建立统一的验收准则模板库,把常见行业场景的准则沉淀成可复用资产。
- 引入支持工作流自定义的项目管理平台,把关键准入规则固化到流程里。
- 设立专职或兼职的预验收角色,这个角色不能是项目交付人自己。
- 建立验收复盘机制,每个项目验收后沉淀经验,避免同类问题反复出现。
这个阶段还有一个建议:把验收通过率和交付人员绩效挂钩,但要注意口径,不能只看通过率,否则会催生"降低标准换通过"的逆向行为。合理的做法是绑定"一次通过率"和"验收返工率"两个指标。
3. 大型团队(100 人以上)怎么做
大规模实施团队(我建议以 PingCode 这类主要服务中大型组织的平台为底座)需要的是体系化能力,不是零散技巧。
- 建立集团级的验收标准模板体系,按行业、项目类型、客户规模分层。
- 平台层面固化验收入口规则,通过工作流和数据校验实现"证据不齐无法推进"的硬约束。
- 建设验收数据看板,实时监控各项目验收进度、风险、通过率,管理动作前置。
- 把验收经验和证据资产化,形成可复用的行业交付包,缩短新项目交付周期。
大型团队还要考虑数据合规和部署方式。实施类项目的甲方往往是政企或制造企业,对数据不出内网有明确要求,所以私有化部署能力是选平台的硬指标。PingCode 支持私有化部署,同时支持从 Jira 平滑迁移,对于有海外工具使用历史又需要国产替代的团队,迁移成本可控且证据链不中断。
七、不同情况下的取舍
1. 流程完备 vs 交付速度
这是最常见的取舍。我的判断是:在需求阶段和预验收阶段不能省,在开发阶段的证据采集可以适度简化。
需求阶段的验收准则如果省了,后面全是坑;预验收如果省了,客户会让你用返工的方式加倍偿还。但开发阶段的证据采集,如果每个任务都要上传一大堆材料,反而会拖慢进度、引发抵触。这个阶段的取舍原则是"采关键证据",测试通过记录、需求变更确认这两类必须有,其他可以按需。
2. 标准严格 vs 客户关系
有些项目经理担心"验收标准定太死会得罪客户"。我的经验恰恰相反:标准越清晰,客户关系越好。因为清晰的标准意味着确定性和可预期性,客户最怕的是不确定。真正得罪客户的不是严格,而是含糊导致的反复扯皮和延期。
当然,清晰不等于僵硬。标准要清晰,但可以预留合理的变更通道。客户想在标准外提要求,走变更流程、评估影响、调整工期和费用,这是专业的做法,客户通常能理解,因为你自己也守规矩。
3. 内部工具 vs 客户视角
实施团队的验收证据往往是给自己看的,但验收时客户要的是"客户视角"的呈现。这两者需要转换。
我的建议是:内部按任务粒度沉淀证据,对外按客户验收准则维度汇总呈现。比如内部有 200 个任务,对应 60 条验收准则,对客户就呈现这 60 条的达标情况和证据索引,而不是把 200 个任务甩给客户。客户没耐心看内部细节,他们要看的是"我关心的每一条,你都做到了且能证明"。
4. 工具投入 vs 人力投入
很多团队在验收改进上倾向于先加人,而不是先上工具。我的建议是反过来:先用工具固化流程,再决定加多少人。
原因是,没有工具支撑的流程改进,依赖人的自觉性,衰减极快,往往三个月就回到原点。而工具化的流程改进,规则内嵌在系统里,人的流动不会导致流程失效。工具是流程的地基,人力是流程的弹性,地基不牢,加再多弹性也白搭。
八、总结与下一步行动
回到文章开头那个数据:47 个项目里 19 个被打回重做。这个数字背后不是能力问题,而是验收流程设计的缺失。我把整篇文章的核心观点浓缩成一句话:验收不是项目末尾的一次签字,而是一条从需求阶段就开始运行的证据流水线。
这条流水线要建立,需要三样东西:前置的验收准则、自动沉淀的证据、分阶段放行的机制。三者缺一不可。而你越早开始搭建它,收益越大,因为验收问题带来的返工、延期、尾款拖延,成本远远高于前期投入的流程建设成本。
如果你的团队现在验收一次通过率低于 70%,我给你一个可执行的下一步:
- 挑一个正在进行中的项目,把它的需求文档拿出来,尝试用"四要素法"重写三条验收准则,感受一下难度。
- 盘点这个项目到目前为止,有哪些证据是缺失的,估算补齐这些证据需要多少人力。
- 把这个数字和"下次验收可能返工的成本"做个对比,你就会知道该不该立刻改流程了。
- 从小处着手,先在一个项目上跑通预验收机制,用数据说话,再向团队推广。
验收流程的改造,从来不是一次性大工程,而是从一个项目、一条准则、一次预验收开始的持续微调。真正的专业实施团队,不是验收时能"搞定客户"的团队,而是平时就把验收做扎实、让验收会变成确认会的团队。
常见问题解答(FAQ)
1. 任务验收流程应该分成哪几个环节?
我们团队最近刚开始推任务验收,之前都是做完直接扔给产品经理看一眼就算过了,结果上线后bug一堆。我就想知道,一个完整的任务验收流程到底该拆成哪几步,每个环节谁负责、产出什么?
建议把任务验收拆成五个环节。第一是提测前自检,开发在提交验收前必须跑通冒烟用例并附上自测截图,这一步能把30%的低级问题挡在门外。第二是验收标准确认,任务开始前就要把验收标准写进任务描述里,避免做完再扯皮。第三是验收执行,由需求提出方或产品经理按验收标准逐条核对,建议用清单式逐项打勾。
第四是验收结论记录,通过、驳回、部分通过三种结论必须明确,驳回要写清原因和期望。第五是关闭与归档,验收通过后关联代码提交记录和测试报告一起归档。判断依据很简单:任何一个环节缺失,验收就会变成走过场。数据口径上,建议统计一次验收通过率和平均驳回次数,前者低于70%说明自检环节失效。
2. 验收标准怎么定才算可执行,而不是一句‘功能正常’?
我以前写验收标准就写‘功能正常、无bug’,结果开发说做完了,我一看根本不是我要的。现在想知道,怎么把验收标准写得让开发和验收方都能对齐,不至于各说各话?
核心原则是把验收标准写成可观察、可复现的行为描述,而不是主观形容词。具体做法有三条。第一,用‘输入-操作-预期输出’的格式写,比如‘在订单列表输入已取消的订单号,点击查询,应返回空列表并提示无匹配结果’,而不是‘查询功能正常’。第二,区分必须项和加分项,必须项用硬性条件写死,加分项可以放宽。
第三,把验收标准提前到任务创建时就写,而不是提测时才补,这样开发在实现时就有目标。判断依据是:如果两个人拿着同一条标准操作后能得出完全一致的结论,这条标准就是可执行的。实操建议是每条标准不超过两行,一个任务控制在5到8条以内,太多说明任务拆得不够细。
3. 实施团队在验收环节最容易踩哪些坑?
我们就是做实施交付的,项目一多验收就乱,客户催、开发催、老板也催。我特别想知道同行在任务验收这块都踩过什么坑,能不能提前避开?
实施团队最常见的坑有四个。第一是验收方和需求方不是同一个人,需求方说行、验收方说不行,来回扯皮,解决办法是验收前明确唯一验收责任人。第二是没有验收时限,任务挂在待验收状态好几天没人管,建议规定提测后24小时内必须给出验收结论,超时默认通过但要记录。
第三是口头验收,微信上说一句‘可以了’就算过,出问题没有依据,必须要求验收结论落在任务管理系统里。第四是只验功能不验交付物,实施项目往往还要交付文档、配置和数据,这些也要纳入验收清单。判断依据:验收环节的争议80%来自责任不清和标准不前置,而不是技术问题。
建议每周复盘一次驳回原因,出现三次以上的同类问题就要更新验收模板。
4. 用项目管理工具怎么把任务验收流程固化下来?
我们现在验收全靠微信群和口头确认,人一多就乱套,想用工具管起来又不知道从哪下手。有没有具体的配置思路,让验收流程在系统里跑起来而不是靠人盯?
配置思路上抓住三个关键点。第一是状态流转,在任务工作流里加‘待验收’状态,并设置只有指定验收角色才能把它流转到‘已完成’或‘已驳回’,这样验收动作必须发生在系统里。第二是字段约束,给任务模板加验收标准、验收人、验收结论、驳回原因四个必填字段,驳回原因在驳回时强制填写。
第三是提醒与超时,配置待验收任务的自动提醒,比如超过12小时未处理推送给验收人和其上级。判断依据是:流程固化的本质是让违规操作变麻烦,而不是靠自觉。多数项目管理平台都支持自定义工作流和必填字段,配置成本大概半天到一天。
上线后建议先跑两周看数据,重点看待验收平均停留时长和驳回率,前者超过24小时说明提醒没生效,后者超过40%说明验收标准前置没做好。
核心关键词
文章包含AI辅助创作:任务验收验收全流程:实施团队落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/406083
读者评论
做实施五年,最认同“证据流水线”这个说法。我们以前也把验收当节点,后来发现真正卡人的不是功能,而是变更邮件、测试记录、会议纪要散在个人手里。现在项目一启动就要求所有确认走同一个平台留痕,验收前一周基本不用翻聊天记录。不过小项目如果也按这套跑,文档工作量会明显变重,得按合同额和风险分级。
从甲方IT验收角度说一句,文章把验收人变更列为17%争议来源很真实。我们接手前任签过的项目时,最怕看到模糊条款和口头承诺,因为签了要担责。分阶段验收确实能降低最后扯皮,但前提是每个阶段的标准客户业务部门也认可,不能只让IT和乙方确认,否则试运行时业务还是可能不认。
功能完成度100%但验收为零,这个落差我经历过。很多团队不是不想沉淀证据,而是工具链太碎:需求在一个地方,测试在另一个地方,缺陷又在群里说。要真正做到自动沉淀,得让任务流转本身就是证据采集,而不是验收前再补。否则“微验收”很容易变成每周多写一份汇报,项目经理反而更累。
