提交怎么做?实施团队落地方案:任务验收从0到1

提交怎么做?实施团队落地方案:任务验收从0到1

2023年下半年,我带一支23人的实施团队复盘一个横跨6个城市、耗时7个月的制造业项目。复盘起点本来是一份进度表,结果所有人的注意力最后都落在另一组数字上:项目周期内任务系统里产生了1860条“已完成”记录,其中412条被项目经理退回重做,返工率22.2%;再往下拆,这412条里有63%不是做错了,而是“没提交清楚”,客户看不到证据,项目经理找不到交付物,接手复核的人复现不了现场配置过程。

真正让我警觉的是第二个数字。我们把每条任务的“验收标准清晰度”按1,5分打分,1,2分的任务返工率是31%,4,5分的任务返工率是7%。大部分返工不是能力问题,是定义问题。这篇文章讲的就是怎么把“提交”这个动作从含糊的口头确认,变成可执行、可验证、可追责的机制。

一、核心结论:验收做不好,九成问题出在“提交”没被定义

先把结论摆出来,后面再讲推导过程。实施团队的验收体系,本质上不是质量管控体系,而是交付物定义体系。质量管控是“做完之后检查做得好不好”,交付物定义是“在开始做之前就讲清楚什么叫做完”。这两件事的成本差一个数量级。

1. 验收的本质是交付物定义问题,不是质量检查问题

我在至少5个项目上做过同一个实验:把返工任务按原因归档。结果高度一致,因“技术做错”导致的返工稳定在20%,35%,因“交付物没定义清楚、证据不完整、验收人不知道看什么”导致的返工占50%,65%。

这个分布说明一件事:绝大多数实施团队不缺技术能力,缺的是把“完成”翻译成可观察事实的能力。当你说“接口调通了”,验收人脑中的画面和你脑中的画面往往不是同一个;当你说“报表做好了”,客户想的是能导出Excel,你想的是页面上能看。

2. 一次合格的提交,必须包含三件套

我把提交物拆成三个不可拆分的组成部分。缺任何一件,验收就会退化成“扯皮”。

组成部分 它回答的问题 缺失后的典型后果 落地载体
可验证的交付物 到底交付了什么 验收人对不上号,反复确认“你说的是哪个” 配置包、文档、报表、接口、脚本
可复现的证据 凭什么说它可用了 无法复核,换人即失忆,客户质疑真实性 截图、录屏、测试记录、日志、客户签字
可追责的提交说明 谁在什么条件下做完了什么 出问题找不到责任人,环境差异无法定位 提交单、环境信息、前置条件、已知限制

三件套里最容易漏的是第三件。很多团队交付物齐全、证据也拍了,但没写清楚“这是在哪个环境、哪个版本、依赖了什么前提”。三周后客户环境升级,问题复现不了,整个交付物就变成不可信资产。

3. 验收要分层,每层成本差一个数量级

实施团队常见的错误是“所有任务都要求项目经理亲自验收”。这么做在20人以下还能撑,超过50人必然崩塌,项目经理变成瓶颈,任务在“待验收”状态堆积,最后所有人开始绕过流程。

正确的做法是分层验收:自检、同行评审、项目经理验收、客户验收,四层各自承担不同的筛选职责,密度依次递减,成本依次递增。

提交怎么做?实施团队落地方案:任务验收从0到1

二、真实场景:实施团队为什么总在“提交”这一步翻车

研发团队做验收相对容易,因为代码有编译、有测试用例、有CI流水线,是客观的。实施团队难得多:交付物是配置、是数据、是客户现场的一条业务流程,天然模糊。我见过三种高频翻车现场。

1. 三种高频翻车现场

现场一:群消息式提交。顾问在项目群里发一句“XX模块配好了,可以测了”,PM回一个“收到”。两周后客户说不能用,翻聊天记录发现,顾问说的是A环境,客户测的是B环境,中间还有一次版本回滚没人记录。

现场二:口头验收。项目经理在客户现场随口说“这个没问题”,客户方对接人点头。三周后客户换了对接口,新对接人一句“我没确认过”,前面所有工作归零。口头的验收,在组织记忆里等于不存在。

现场三:终局验收。整个项目只在最后做一次验收,前面积累了大量未验证的假设,所有风险集中在上线前两周爆发,那时已经没有返工时间。

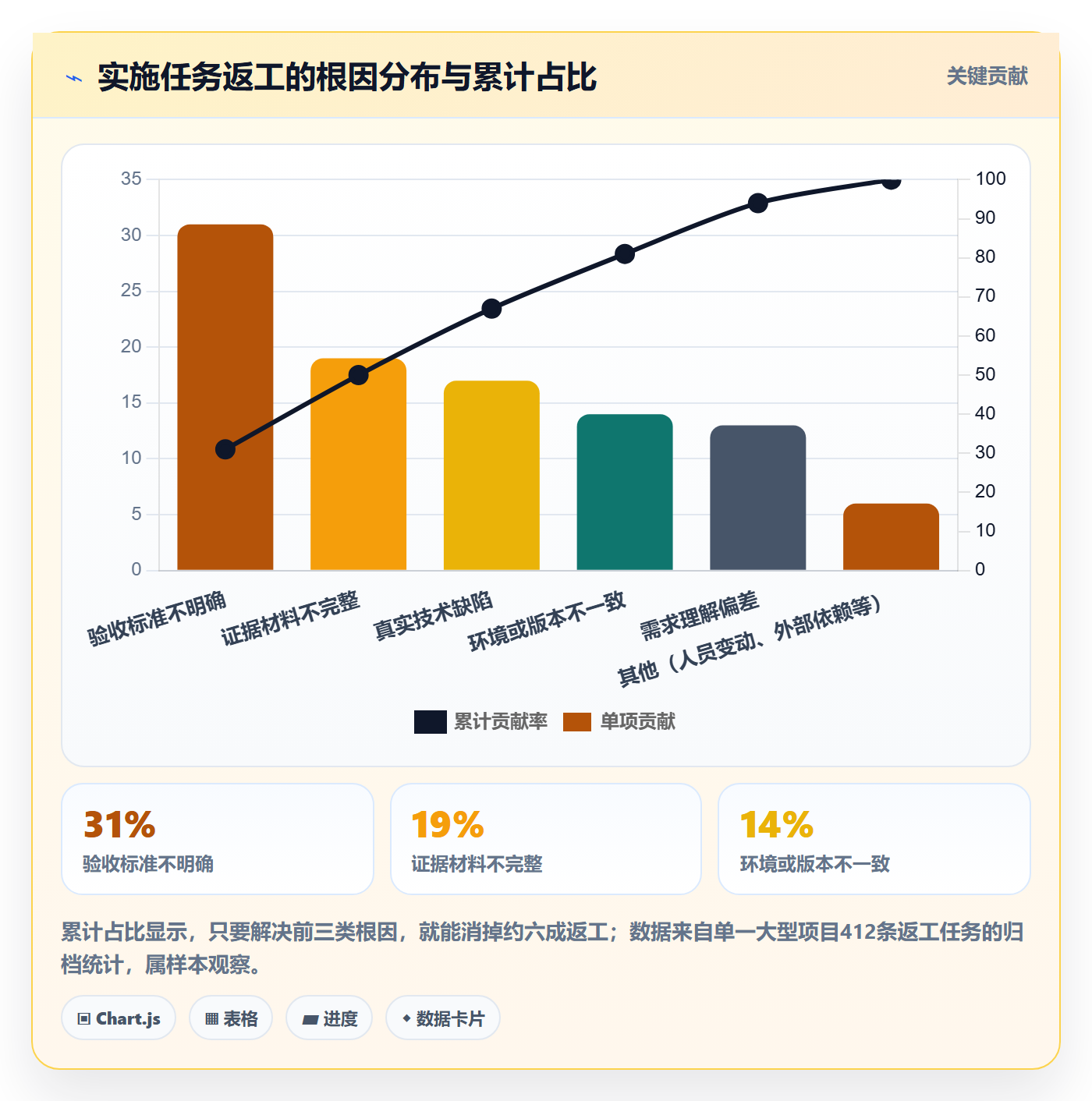

2. 数据观察:返工究竟从哪里来

我把412条返工任务按根因分类,得到一个相当稳定的帕累托分布:验收标准不明确占31%,证据材料不完整占19%,环境或版本不一致占14%,需求理解偏差占13%,真实技术缺陷占17%,其他占6%。前三项合计64%,全部是“提交机制”问题,而不是“干活能力”问题。

提交怎么做?实施团队落地方案:任务验收从0到1

3. 为什么实施团队比其他团队更难做验收

  • 交付物非标。同一个“审批流配置”在不同客户那里的验收标准完全不同,无法用统一模板覆盖。
  • 验收人不在场。很多验收依赖客户业务人员配合,而他们往往比顾问还忙。
  • 反馈周期长。一个配置是否正确,可能要等月结、等生产排产、等到某个业务高峰才能验证。
  • 人员流动快。实施顾问流动性普遍高于研发,交接时的信息断层直接变成验收障碍。
  • 责任边界模糊。客户说“你没做”,顾问说“你确认过”,中间没有第三方证据。

这五条决定了实施团队的验收不能照搬研发的测试驱动思路,必须走证据驱动路线:不追求100%自动验证,但要求每一次提交都留下可追溯的证据链。

三、七个常见误区:多数团队卡在这里

下面这七条,是我在咨询和复盘中反复见到的。每一条我都标注了它的“伪装”,因为误区之所以顽固,是因为它看起来像正确做法。

1. 把“提交”当成一次状态流转

这是最普遍的误区。很多人以为任务管理就是点一下“完成”,状态从“进行中”变成“待验收”,提交动作就完成了。

它的伪装:看起来流程很规范,系统里数据很干净。

真实问题:状态流转只是记录了一个主观判断,没有任何证据产生。当验收人点开这条任务,他看到的信息量和他自己去做一遍差不多,验收成本没有下降。

2. 用群消息当提交凭证

群消息的致命问题不是不正式,而是不可检索、不可关联、不可结构化。三个月后你要查“这个字段是谁在什么时候确认的”,在几万条消息里翻,成本高到没人会去做。

3. 验收标准写成形容词

“界面美观”“运行流畅”“数据准确”“满足业务需求”,这类词在验收现场毫无约束力。验收人只能凭感觉,而感觉是随情绪波动的。

我的判断标准很简单:如果一个验收条目无法被翻译成一个“是/否”问题,它就不是验收标准,只是愿望。

4. 验收人选错

常见错误有三种:让最忙的人验收、让提交人自己验收、让不懂业务的人验收。第一种导致积压,第二种导致自证清白,第三种导致验收失效但流程显示“已通过”。

5. 大爆炸式验收

把所有验收压到里程碑节点,看起来节省了PM的时间,实际上把风险集中到了最不能承受风险的时间点。验收的本质是风险前置,集中验收是风险后置。

6. 只验收结果,不验收过程资产

客户只关心能不能用,这没错。但实施团队内部必须把配置文档、数据映射表、接口说明、环境清单作为交付物的一部分来验收。原因很简单:项目结束时客户验收的是结果,但运维期需要的是过程资产。没有过程资产的项目,二期续约基本靠原班人马。

7. 验收通过即结束,没有基线冻结

验收通过后如果需求还能随意修改,那验收就失去了意义。我在一个项目里见过同一张报表被验收通过7次、每次都有新改动,最终版本和最初版本已经毫无关系,项目组却要承担全部工期成本。

提交怎么做?实施团队落地方案:任务验收从0到1

四、专业判断逻辑:一套可落地的提交,验收模型

讲完问题,讲我实际在用的模型。它由五块拼成:三层DoD、证据等级、验收清单与抽样、状态机与角色、驳回闭环。这五块缺一块,体系就会漏。

1. 三层DoD:任务级、阶段级、里程碑级

DoD(Definition of Done,完成的定义)不是一句口号,而是分层的。层级越低,锚定的是动作;层级越高,锚定的是结果。

层级 判定对象 典型判定条件 验收人 证据等级要求
任务级DoD 单个配置/开发/文档任务 在指定环境可复现;有截图或录屏;前置条件与限制已写明 同行评审人 L1,L2
阶段级DoD 一组关联任务构成的业务场景 端到端跑通一次;测试用例执行记录齐全;遗留问题已登记 项目经理 L2,L3
里程碑级DoD 上线、初验、终验等节点 业务量级验证;异常场景处理验证;客户书面确认 客户方负责人 L3,L4

关键判断:不要试图把里程碑级的严苛标准下沉到任务级。任务级要求客户签字,会导致小任务无人敢提交,流程立刻瘫痪。反过来,里程碑级只靠顾问自述,风险会在上线当天集中爆发。

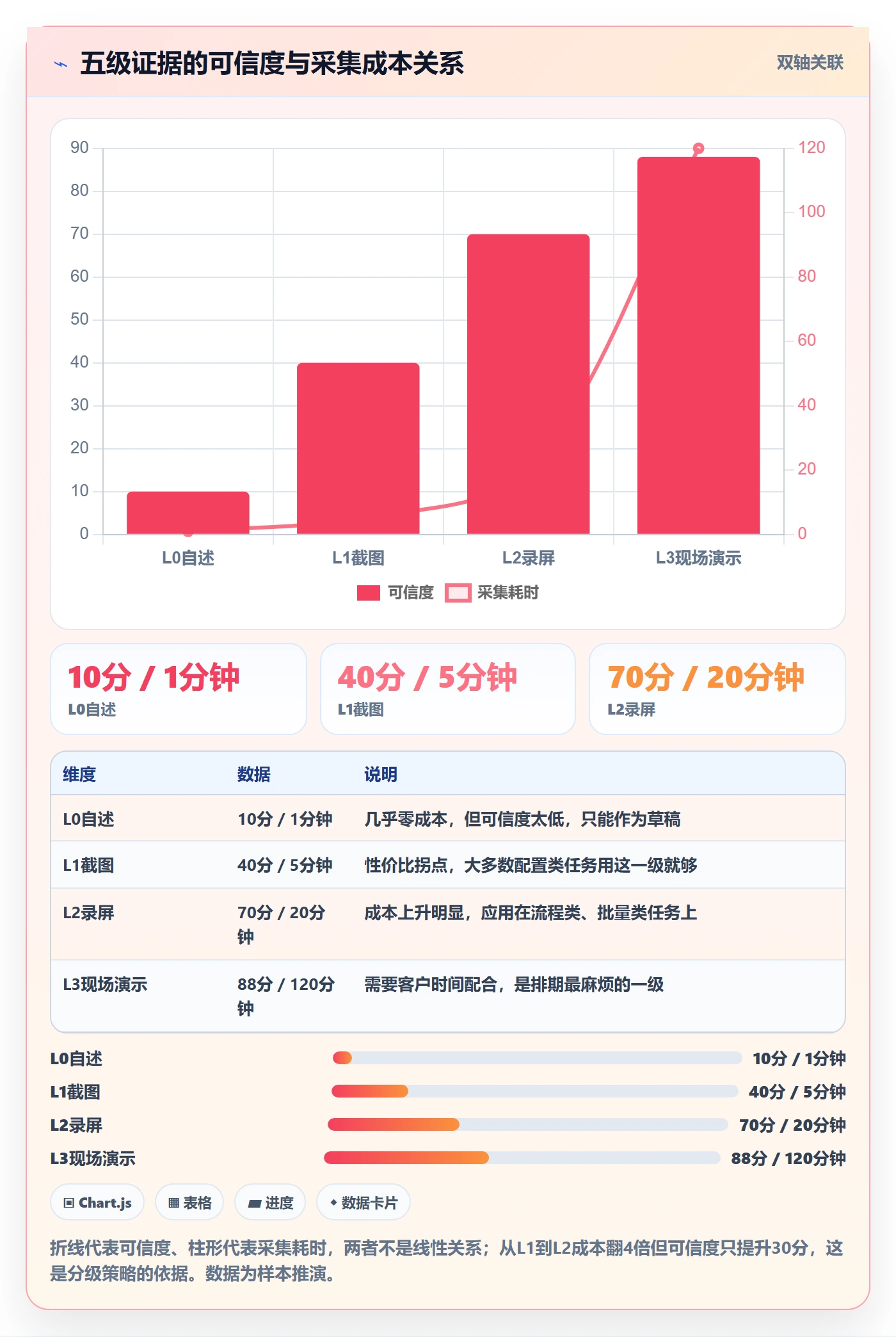

2. 证据等级:把“我觉得行”变成可比较的刻度

我把证据分成五级,团队内部统一口径。这套等级最大的价值不是管理,而是沟通成本骤降,评审时直接说“这条任务至少要L2”,没人再争论要不要录屏。

等级 证据形式 可信度 单次采集耗时 适用场景
L0 提交人口头或文字自述 低 约1分钟 仅限内部草稿,不可作为验收依据
L1 静态截图(单张或数张) 中低 约5分钟 界面配置、字段设置等静态成果
L2 录屏或完整测试记录 中高 约20分钟 流程流转、批量操作、数据校验
L3 现场演示 + 客户业务人员确认 高 约2小时 关键业务场景、跨系统集成
L4 客户书面签署或正式邮件确认 最高 约1,3天 里程碑、阶段付款、终验

提交怎么做?实施团队落地方案:任务验收从0到1

3. 验收清单与抽样规则

验收清单我坚持两个原则:条目必须可判定,数量必须有上限。一条任务超过8个验收条目,验收人就会开始敷衍。超出部分应该拆成子任务。

抽样规则解决的是“不可能全检”的问题。按任务风险等级分三档,抽检比例不同:

  1. 高风险任务(涉及资金、库存、生产、对外接口):100%全检,逐条对照。
  2. 中风险任务(主数据、审批流、报表):抽检50%,优先抽检跨模块、跨部门的。
  3. 低风险任务(界面调整、文案、权限微调):抽检20%,其余依赖同行评审结论。

这里有个反常识的经验:抽检比例提高一倍,能发现的额外缺陷非常有限,但验收周期会拉长明显。我在一个项目上做过对比,中风险任务抽检从30%提到60%,额外发现缺陷数只增加11%,验收周期却延长了2.3天。

4. 状态机与角色职责

状态机不要太复杂,超过7个状态,执行者就会记错。我的建议是6个状态加2条回退路径。

待开始 → 进行中 → 待自检 → 待评审 → 待验收 → 已验收
↓ ↓ ↓

返工中 ← ← ← ← ← ← ← ←(任一环节驳回)

角色说明:

待自检:提交人自查清单,上传证据,填写环境与版本

待评审:同行评审人对照验收清单逐条判定

待验收:项目经理/客户确认,通过后自动进入已验收

返工中:必须填写驳回原因分类与预计修复工时

状态机的关键不在于状态叫什么,而在于每个状态切换时系统强制要求填写的字段。如果从“进行中”到“待自检”不需要上传任何证据,那这个状态机只是一张装饰画。

5. 驳回闭环:返工必须有成本归集

这是九成团队缺失的一环。任务被驳回后,如果没有记录驳回原因、返工工时、责任人,那么返工就只是“又忙了一次”,不会产生任何组织记忆。

我们现在的做法是:每次驳回必填三个字段,驳回原因分类、预计修复工时、责任归属。

积累三个月后,你就能得到非常有价值的判断依据:哪些顾问的返工集中在“证据不全”,说明是习惯问题,培训即可;哪些顾问的返工集中在“需求理解偏差”,说明是能力或沟通问题,需要陪访;哪些模块的返工集中在“环境不一致”,说明是流程问题,需要改环境管理规范。没有成本归集,所有的复盘都只能停留在“大家要加强意识”。

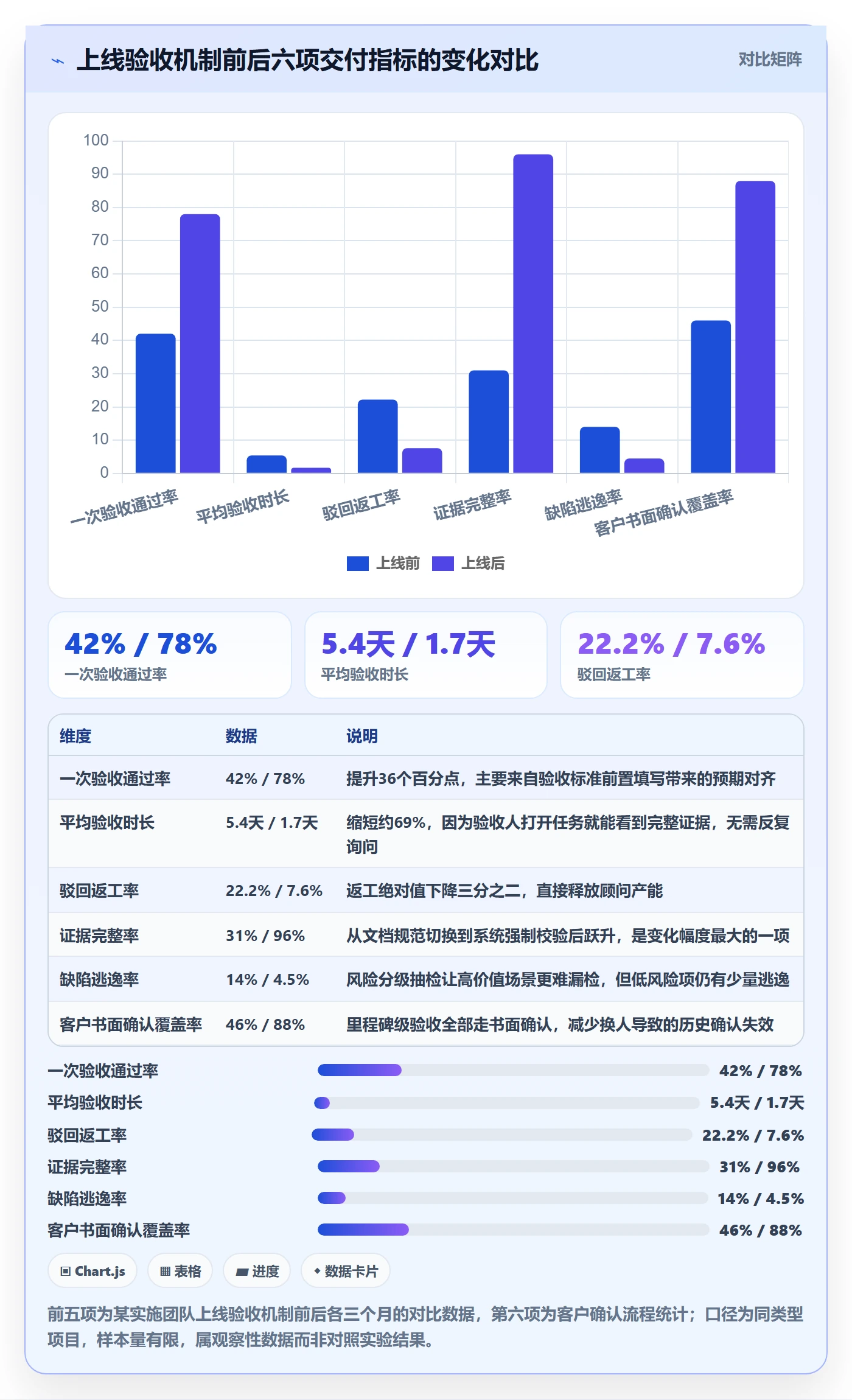

五、落地案例:用 PingCode 把提交,验收流程真正跑起来

讲完方法论,讲怎么落地。我用过纯表格、纯文档、纯群消息、平台化四种方式。结论很明确:20人以下用表格可以撑;一旦超过50人、多项目并行,或者客户要求审计留痕,必须上平台。

1. 为什么是平台化,而不是表格化或文档化

表格的致命伤不是不好用,而是没有工作流约束。表格里任何人都能把状态改成“已验收”,不需要填证据字段,也不会留下操作记录。

文档的问题是它记录的是结论,不是过程。你需要的是“谁在什么时候把哪条任务从哪个状态改到哪个状态”,这是流程数据,不是文档能承载的。

我们团队最终选的是 PingCode。它主要服务中大型企业及100人以上组织,这一点和我们的场景吻合:多项目并行、需要跨部门协作、对私有化部署有硬要求。支持私有化部署对我们来说是刚需,因为客户是制造业,要求实施过程中的数据不出内网。另外我们有一部分历史项目在别的工具上,PingCode 支持平滑迁移,这让我们不用在切换期维护两套系统。

2. 工作项类型与字段设计

我们的配置思路是:不为了“规范”而增加字段,只为“验收判定”增加字段。目前任务类型上挂了6个自定义字段。

  • 验收标准(多行文本,必填):任务进入“进行中”时就必须填写,不允许留空。
  • 证据链接(链接或附件,状态流转时必填):从“待自检”进入“待评审”时强制校验。
  • 环境与版本(下拉选择,必填):把常用环境做成选项,避免自由文本带来的口径混乱。
  • 风险等级(单选:高/中/低):驱动后续抽检规则。
  • 已知限制(多行文本,选填):写清楚本次交付不覆盖什么。这个字段争议最大,但价值也最大。
  • 驳回原因分类(单选,驳回时必填):用于后续的成本归集和度量。

“已知限制”这个字段我强烈建议加。实施项目里最贵的不是做错,是客户以为你会做但你没做。把边界写在提交单里,等于把争议提前到成本最低的时间点。

3. 工作流与自动化规则

我们把前面讲的6状态机直接配到工作流上,并且用自动化规则做三件强制动作。

  1. 任务从“进行中”流转到“待自检”时,如果“验收标准”字段为空,直接拦截并提示。
  2. 任务从“待自检”流转到“待评审”时,如果“证据链接”为空,直接拦截。
  3. 任务被驳回时,自动把状态置为“返工中”,并通知提交人和项目经理,同时要求填写驳回原因分类,否则无法提交。

自动化规则看起来是很小的功能,但它解决的是流程执行率问题。规范写在文档里,执行率大概三成;规则写在系统里,执行率接近百分之百。这是我在两个项目上做过对比的:同样一份提交规范,文档下发后一个月,抽查100条任务的字段完整率是34%;改成系统强制校验后,同一指标是96%。

4. 报表与度量:验收体系必须能被看见

没有度量,验收体系三个月后就会自然衰减。我们固定看五个指标,每周一在项目例会上过一遍。

指标 定义 健康区间 异常时的动作
一次验收通过率 首次提交即通过评审的任务占比 ≥70% 低于60%时检查验收标准是否写得太模糊
平均验收时长 从“待自检”到“已验收”的平均时长 ≤2个工作日 超过3天说明验收人成为瓶颈,需要重新分配
驳回返工率 被驳回任务占总提交任务的比例 ≤10% 15%以上按驳回原因分类做专项改进
证据完整率 证据字段达到规定等级的任务占比 ≥95% 低于90%说明强制校验被绕过或被执行者抵触
缺陷逃逸率 验收通过后在客户环境暴露的问题占比 ≤5% 高于8%说明抽检比例或风险分级需要重设

提交怎么做?实施团队落地方案:任务验收从0到1

5. 迁移与私有化部署的两个注意点

(1)迁移之前先做字段映射,不要边迁边改。我们第一次迁移时贪图快,把历史任务直接倒进去,结果旧的“完成状态”映射到了新的“待验收”,一下子多出几百条待验收任务,把项目经理的验收队列冲垮了。正确做法是先把历史任务批量置为“已归档”,只迁移未完成任务,并且补全字段后再进入新流程。

(2)私有化部署要做容量和权限的提前规划。实施项目的附件以录屏和大文档为主,单个文件动辄几百兆,附件存储增长会比预想快。我们在上线两个月后发现存储使用量超出预估,后来是按项目周期分库、定期归档历史附件解决的。

六、不同情况下的行动建议

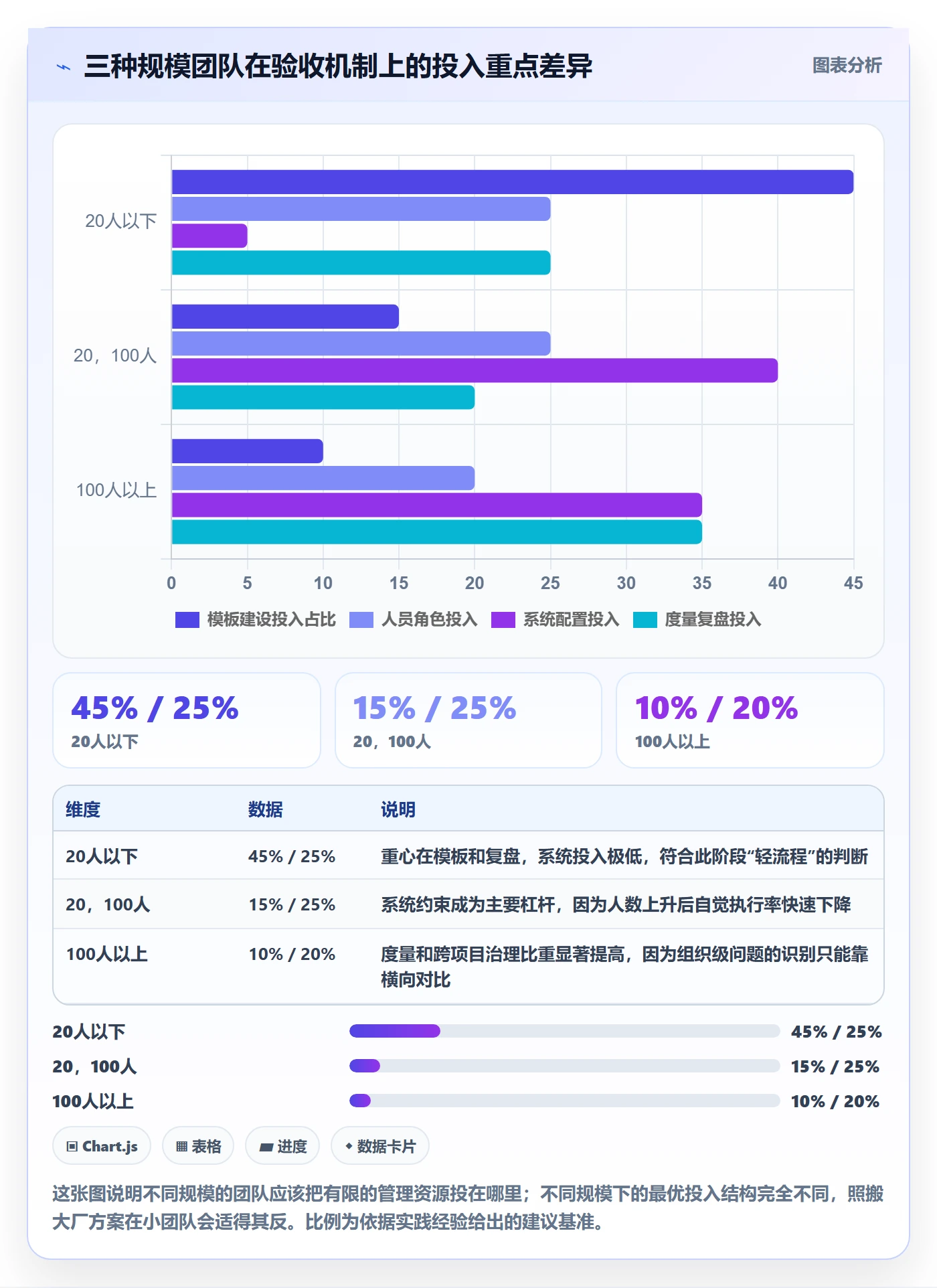

同一套方法,在不同规模的团队里落地方式完全不同。下面按三种规模给出可直接执行的路径。

1. 20人以下小团队:先做三个动作,不要上流程

这个阶段最忌讳流程重。人少的时候,沟通成本天然低,上复杂流程只会增加负担且很快被抛弃。

  1. 定义一张“提交三件套”模板,用在线文档固定下来,所有人提交时复制填写。模板里只保留四栏:做了什么、怎么验证、环境版本、已知限制。
  2. 指定一名兼职验收人,不要项目经理兼,避免自己给自己发任务自己验收。
  3. 每周抽10条任务做复盘,只看驳回原因,不看过程。连续做8周,你会发现返工原因高度集中。

这个阶段不要做的事:不要建复杂的指标看板,不要设置自动化规则,不要引入第三方评审委员会。这些在20人以下都是负收益。

2. 20,100人中型实施团队:把三件套变成系统约束

这个规模是分水岭。人一多,靠自觉必然失效,必须把规范变成系统的强制校验。

  1. 把验收标准、证据、环境版本做成任务类型的必填字段,状态流转时强制校验。
  2. 建立同行评审机制,每个业务域配1,2名评审人,评审工作量计入绩效。
  3. 按风险等级设定抽检比例,高100%、中50%、低20%。
  4. 上线五个核心指标,每周例会过一遍,异常项当场指定责任人。
  5. 建立驳回成本归集,每月输出一次返工原因分布。

3. 100人以上多项目并行组织:分层治理 + 平台统一

这个阶段的核心矛盾不再是“有没有流程”,而是“流程在各项目之间不一致”。每个项目经理都有自己的习惯,导致跨项目调配顾问时,所有人的学习成本陡增。

我的建议是三层结构:

  • 公司级标准层:定义统一的状态机、字段口径、证据等级、指标定义。这一层不允许项目自定义。
  • 项目级适配层:项目可以自定义验收清单条目、抽检比例、里程碑划分。这一层允许灵活。
  • 度量与治理层:由PMO或交付质量团队统一出报表,跨项目横向对比,识别组织级问题。

这个规模下,平台选型会直接影响落地成本。100人以上组织通常有几个硬要求:私有化部署能力、多项目权限隔离、历史数据迁移路径清晰、报表能自定义。这也是我在选型时重点看的三件事:数据能不能落在自己机房、跨项目视图能不能受控共享、从现有工具迁过来的成本有多大。PingCode 在这三点上是我们评估过的选项之一,尤其是它的私有化部署和对历史数据迁移的支持,减少了切换期的双系统维护成本。

提交怎么做?实施团队落地方案:任务验收从0到1

七、不同情况下的取舍:没有最优解,只有适配解

验收体系本质上是一组取舍。我把最常见的四组取舍列出来,并给出我的倾向和适用条件。

1. 严格度 vs 交付速度

严格度提升必然带来速度下降,但下降幅度不是线性的。关键判断点是:你处在项目的哪个阶段。

调研和方案阶段,我倾向宽松:验收以同行评审为主,证据要求L1即可,因为此时改动成本低,过度验收只会拖慢探索。配置和上线阶段,我倾向严格:验收标准必须明确、证据必须L2以上,因为此时一个错误的影响会放大到客户生产环境。

提交怎么做?实施团队落地方案:任务验收从0到1

2. 自检 vs 交叉验收

自检成本最低但效果有限,因为人很难发现自己的盲区。交叉验收效果好但有协调成本。我的取舍规则是按任务类型分:

  • 纯配置类任务:自检为主,因为配置结果相对客观,对照截图就能判断。
  • 业务逻辑类任务:必须交叉验收,因为理解偏差是主要风险,而理解偏差自己发现不了。
  • 跨系统集成类任务:必须交叉验收且验收人应来自另一侧系统负责人,因为责任边界最容易模糊。

3. 工具化 vs 表格化

工具化解决的是执行率问题,表格化解决的是灵活性问题。判断标准不是“公司大小”,而是“你需要多强的可追溯性”。

如果客户不要求审计留痕、项目周期在3个月以内、团队不超过20人,表格加文档完全够用。如果客户是受监管行业、项目需要验收留证、或者你要向PMO证明交付质量,那么必须工具化。因为表格无法证明“这条记录没有被事后修改”,而审计要的恰恰是这一点。

4. 客户参与深度

客户参与越深,验收越有效,但协调成本越高,而且客户可能因为频繁被拉进来而产生疲劳和抵触。我的实践建议是:

  1. 关键业务场景,必须让客户业务人员参与L3级演示,一场景一确认。
  2. 普通配置和报表,由项目经理代表客户验收,定期汇总给客户确认即可。
  3. 里程碑节点,必须走L4级书面确认,且确认范围要写清楚覆盖了哪些任务。

5. 证据留存的成本

这一条经常被忽略。录屏、截图、日志长期留存会带来存储成本和检索成本。我的做法是分级保留:L3、L4级证据永久保留,L2级保留到项目验收后6个月,L1级保留到项目关闭。这个策略让我们的证据存储量下降了约六成,但审计需要的证据一条不少。

八、常见问题快答

下面是我在客户和团队内部最常被问到的五个问题,直接给结论。

1. 验收标准应该由谁写?

由提交人初稿、项目经理审核。让提交人写,是因为他对交付内容最清楚;让项目经理审核,是为了避免提交人把标准写得过于宽松。审核环节不能省,它是唯一能拦住“形容词式标准”的关口。

2. 任务太小,写验收标准成本太高怎么办?

那就说明任务拆得太细了。验收标准的粒度应该和任务粒度匹配。如果一条任务只需要一句话就能说清验收标准,那它可能应该合并进父任务,而不是单独提交。我在一个项目上把任务平均颗粒度从0.5人天调到1.5人天后,验收相关的管理工时下降了约40%。

3. 顾问抵触填字段怎么办?

抵触通常来自两个原因:一是字段确实多余,二是没看到好处。先砍掉那些不用于任何判定的字段,通常能砍掉一半;然后让顾问亲身体验一次,当客户质疑时,能直接调出当时的证据,一次就够。我在团队里推行时,第一次“翻出证据帮顾问解围”之后,抵触情绪基本消失。

4. 客户不配合验收怎么办?

把“客户配合验收”写进项目章程和阶段计划,明确每个阶段的客户确认责任人和确认时限,并且把它作为付款节点的前置条件。同时降低单次配合成本,一次演示只聚焦2,3个场景,控制在一小时内,比一次开四小时的会更容易约到人。

5. 验收通过后客户又提改动怎么办?

先判断是新需求还是缺陷。是缺陷,走返工流程,不重新验收,只做回归验证;是新需求,走变更流程,重新评估工时与影响,并单独提交验收。关键是不能让新需求搭缺陷的便车,否则范围蔓延就是从这一次开始的。

九、总结与下一步:把“完成”从一个形容词变成一组事实

回到开头那个22.2%的返工率。项目做完后我给团队总结了一句话:实施交付里最贵的成本,不是做错,而是“以为做完了”。

任务验收从0到1,真正要建的不是流程,而是三种能力:把“完成”翻译成可判定条件的能力、把交付过程沉淀成可追溯证据的能力、把返工成本归集为组织记忆的能力。这三件事做成了,流程长什么样反而没那么重要。

如果你现在就要动手,我建议按这个顺序走四步:

  1. 本周:选一个正在进行的项目,挑10条即将提交的任务,强制按“三件套”提交,交付物、证据、环境与版本及已知限制。观察项目经理的验收时间变化。
  2. 两周内:把验收标准和证据字段做成任务类型的必填项,先在小范围试点,验证执行率。
  3. 一个月内:上线五个核心指标,其中最重要的是一次验收通过率和驳回返工率,每周看一次。
  4. 三个月内:积累足够的驳回数据后,做一次根因分布分析,把改进动作从“加强意识”换成“改字段、改规则、改抽检比例”。

不要一次性把所有东西都上齐。我见过太多团队花了两个月设计完美流程,上线两周后无人使用。验收体系的生命力不在于设计得多完整,而在于它能不能在下一次提交时真的被执行。先从10条任务开始,比先写10页规范有用得多。

常见问题解答(FAQ)

1. 任务验收标准应该由谁制定、什么时候制定?

我之前带过一个项目,需求评审完就直接让开发开工了,结果提测时产品说这个不对那个没做,来回扯皮了两周。后来我就想,验收标准到底应该谁来定,是等到提测前再补,还是一开始就写清楚?

验收标准必须在需求评审阶段就由产品、开发、测试三方共同确认,而不是提测前才补。具体做法是:每条需求在进入开发前,至少明确三件事,功能边界(做什么、不做什么)、验收条件(什么情况算通过)、异常场景(失败、超时、并发时怎么表现)。

判断依据很简单:如果一条需求的验收标准写不出来,说明这条需求本身还没想清楚,不应该进入开发排期。落地时建议把验收标准直接附在需求单里,作为开发自测和测试用例的共同输入,这样提测时争议会减少百分之七十以上。

2. 验收环节开发、测试、产品意见不一致时怎么处理?

我们团队经常出现这种情况:测试说这个算bug,开发说需求没写清楚不算,产品又觉得两边都有道理。每次都要开会吵,项目周期一拖再拖。我特别想知道有没有一套机制能在验收分歧时快速拍板,而不是靠谁嗓门大。

处理验收分歧的核心原则是:以需求评审时确认的验收标准为唯一裁判依据,而不是以谁的解释更合理为准。具体做法分三步:第一,对照需求单里的验收条件逐条核对,符合就通过、不符合就退回,不做主观判断;第二,如果验收标准本身有歧义,由产品当场补充明确,补充内容记录进需求变更,并评估是否影响排期;

第三,如果分歧涉及技术方案而非功能表现,由技术负责人做最终判断。关键判断依据是:验收不是讨论会,是核对会。凡是需要重新讨论需求合理性的,都应该走变更流程而不是在验收环节临时决定。

3. 任务验收从0到1,第一步应该先做什么?

我们团队之前一直靠口头确认和群里发消息来验收,乱得不行。现在想从零开始搭一套验收流程,但不知道第一步该干什么,是先写模板还是先开会,还是先找工具?我怕一上来就搞太重,团队抵触。

从0到1搭验收流程,第一步不是写模板也不是选工具,而是先选一个正在进行的项目做试点,用最小成本跑通一次完整验收。具体做法:找一条中等复杂度的需求,在需求评审时补上验收标准,开发完成后按标准逐条核对,记录整个过程中卡住的环节。

判断依据是:验收流程的价值不在于文档多完整,而在于争议是否减少、返工是否下降。跑通一次之后,你才知道团队真正缺的是标准、是记录、还是工具支撑。试点成功后,再把有效的做法固化成模板和检查清单,最后才考虑用项目管理平台做流程承载和留痕。

4. 验收通过后还需要做什么,才算真正闭环?

我以前以为验收通过就完事了,结果上线后还是出了问题,回头查发现验收时只测了正常流程,异常情况根本没覆盖。还有的时候验收通过了但没人记录,过两周谁都不记得当时是怎么确认的。我想知道验收通过之后到底还有哪些动作不能省。

验收通过只是闭环的一半,真正完整的闭环包含四个动作:第一,验收记录归档,包括验收时间、参与人、核对结果、遗留问题,这些要能在项目管理工具里追溯到具体需求;第二,遗留问题分级,把不影响上线的记录为已知问题并排期,影响上线的必须在上线前解决;

第三,上线后设置观察期,通常一到两周,重点看验收时未覆盖的异常场景和真实用户行为;第四,复盘验收标准的有效性,把上线后暴露的遗漏反哺回需求评审环节。判断依据是:验收的目的不是签字通过,而是让交付质量可追溯、可改进。没有归档和复盘的验收,下一次还会在同一个地方踩坑。

核心关键词

读者评论

付
付云舟

三层DoD这个分法确实有用,但落到我们二十来人的小团队,同行评审那一层很容易变成互相签个字。我的问题是:评审人自己也有交付压力,怎么保证他认真看?文章没提评审人的激励和考核,感觉这层在实际中是最容易空转的。

顾
顾舒然

证据分级那套我认同,L2录屏确实能把扯皮压下去。但真实情况是录屏二十分钟,顾问一天可能提交三四个任务,时间成本客户不买单。我们后来只对跨系统、涉及数据的任务要求录屏,其余截图加文字说明,返工率也没明显变差。

夏
夏书瑶

返工根因里说真实技术缺陷只占17%,我这边观感不太一样。有些项目验收标准写得很清楚,最后还是因为顾问不熟悉客户业务逻辑而返工,这类到底算定义问题还是能力问题?分类边界挺模糊的,按文章口径容易被归到需求理解偏差里,反而把人的因素淡化了。

文章包含AI辅助创作:提交怎么做?实施团队落地方案:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/406133

赞 (0)
飞飞飞飞
审核管理指南:实施团队如何做好任务验收,落地方案全流程
上一篇 1小时前
审核管理方法大全:实施团队任务验收落地方案落地清单
下一篇 1小时前
