去年Q3,我帮一家做智能硬件的客户做计划健康度审计。他们的项目计划表里有214条任务,密密麻麻填满了前置任务字段。粗略统计了一下,其中192条被标成了同一种依赖类型,FS(Finish-to-Start,完成-开始)。表面上看,这是一张"逻辑严密"的网络图。但当我顺着关键路径往下推演时,发现了一件尴尬的事:按计划,样机调试要等结构件到货才能启动,可实际上调试工程师早在结构件到货前一周就进场做电气联调了。
计划里写的是FS,现场执行的是带提前量的并行。
这不是个例。我在过去三年里接触过二十多个中大型企业的PMO团队,几乎每一次做依赖关系梳理,都会遇到"计划图上的FS"和"业务上真实发生的顺序"两张皮的问题。FS是任务依赖里最基础、最常用的一种关系,恰恰因为它太基础,反而最容易被当成一个"填了就完事"的字段,没人深究它填得对不对、合不合理、有没有隐含的滞后和提前。
这篇文章想解决的就是这件事:FS依赖不是画在计划表上的连线,而是一套需要PMO持续分析、校验、维护的治理动作。我会先讲清楚核心结论和判断逻辑,再拆解PMO做FS数据分析时该看什么、怎么一步步落地操作,最后给出不同团队规模、不同项目类型下的行动建议和取舍。文中的方法来自我在实际项目中的操作经验,涉及工具的部分我会以PingCode为例展开,它主要服务中大型企业及100人以上组织,支持私有化部署和Jira平滑迁移,在依赖管理和跨项目视图上有比较完整的字段体系,适合用来演示这套流程。
一、核心结论:FS做不好的根源,不在工具,在治理动作的缺失
先把结论摆出来,省得看到一半才明白我想说什么。PMO做FS依赖,最大的问题不是工具不会用、字段不会填,而是把FS当成了一个"记录动作",而不是一个"治理动作"。
记录动作是:识别出A在B前面,填上前置关系,保存,结束。治理动作是:识别依赖→判断依赖类型是否恰当→评估滞后/提前量→校验逻辑闭环→纳入变更评审→定期分析依赖分布并输出报表。这两者之间的差距,就是为什么大量项目的计划表看起来很漂亮、执行起来全是偏差的原因。
1. FS依赖的三个层次,大多数团队只做到第一层
我把FS依赖的成熟度分成三层,你可以对照自己的团队看看在哪一层:
| 层次 | 典型表现 | 常见问题 | PMO介入程度 |
|---|---|---|---|
| 第一层:记录层 | 在工具里填了前置任务和FS类型 | 类型单一化、滞后量缺失、跨项目依赖无人管 | 几乎不介入,靠PM自觉 |
| 第二层:校验层 | 有逻辑闭环检查、有滞后量设置、有关键路径识别 | 缺少变更追踪、依赖分布无分析 | 定期抽查、输出基础报表 |
| 第三层:治理层 | 依赖类型分布有基线、变更走评审、跨项目依赖有台账 | 治理成本高,需要工具和流程双支撑 | 深度介入,依赖分析成为PMO常规动作 |
大部分团队卡在第一层。不是不想往上走,是不知道该看什么、怎么分析、用什么口径。接下来的内容,就是把这套东西拆开讲透。
2. PMO做FS分析的核心目的,不是画图,是控风险
我见过一些PMO把大量时间花在"把网络图整理得漂漂亮亮"上,但真正有价值的FS分析,目标是三个:
- 识别关键路径:哪些FS依赖串起来决定了项目最短工期,动一条就动全局。
- 发现资源冲突:两条FS链在同一时间段抢占同一资源,计划排得下、人力排不下。
- 评估变更影响:一个FS依赖被延误一天,下游要连带影响多少条任务。
这三个目标决定了你分析FS的时候该看哪些维度,而不是漫无目的地导出所有依赖关系看一遍。

二、背景与真实场景:FS为什么会大面积出错
要理解FS为什么做不好,得先看它是在什么场景下被填进去的。我复盘过几个典型场景,问题的成因基本都能对号入座。
1. 场景一:计划编制阶段的"顺手填"
项目启动会上,PM带着团队花两小时排计划。任务清单列出来,谁在谁前面,大家凭直觉说"A做完才能做B",于是前置关系一个个填进去,默认都是FS。这个过程往往没有区分:是真的必须等A完全结束B才能开始,还是B的部分工作可以提前介入。
我见过一个案例,硬件项目的"结构件打样"和"散热方案验证",被填成了FS。但实际上散热验证的仿真部分完全可以在结构件出来之前做,只有实测环节才需要等。结果就是计划上这两条串行,实际执行时并行,进度表对不上,PM还得花时间解释"为什么实际进度和计划不一致"。
2. 场景二:工具默认值的隐性绑架
这是个很容易被忽略的点。大多数项目管理工具的默认依赖类型是FS。当团队成员在工具里新建一条依赖、随手一点保存,很可能在没意识到的情况下就创建了一个FS关系。日积月累,计划表里的FS比例自然高得不正常。
更麻烦的是,工具里的默认设置不等于业务上的真实逻辑。默认FS可能帮了操作的忙,却在悄悄扭曲计划的真实性。PMO如果不做依赖类型分布分析,永远发现不了这个问题。
3. 场景三:跨部门依赖的口头约定
跨部门的FS依赖是最脆弱的一环。A部门的交付是B部门的输入,双方在协调会上口头确认"A月底完成,B下月初启动",但这个约定没有落到任何一张正式的表单里。等A真延误了,B才发现自己没有任何依据去追责或调整,因为系统里根本没有这条依赖关系,或者填了但没设置滞后量、没做变更记录。

三、常见误区拆解:FS依赖最容易踩的五个坑
下面这几个误区,是我在做依赖审计时反复看到的,每一个都配了具体场景,你可以对照检查。
1. 把FS当成"唯一正确"的依赖类型
最普遍的误区。团队只知道FS,不知道还有SS(Start-to-Start,开始-开始)、FF(Finish-to-Finish,完成-完成)、SF(Start-to-Finish,开始-完成)。遇到任何需要关联的任务,一律用FS。
举个例子:"文档编写"和"文档评审"。如果评审必须等文档全部写完才能开始,那是FS;但如果评审是分章节滚动进行的,写第一章就能评第一章,那更接近SS(文档开始,评审就阶段性开始)。一律用FS,会让计划比实际更慢、更保守,掩盖了可以并行的空间。
2. 忽略滞后量,计划过于理想化
FS关系里有个关键概念叫滞后量(Lag)和提前量(Lead)。前置任务完成后,后续任务不是立刻就能开始的,可能需要等待材料固化、需要审批、需要资源就位。这些时间如果不在依赖里体现,计划就会显得"无缝衔接",实际执行时处处卡壳。
反之,提前量(Lead)表示后续任务可以提前介入。比如"结构件到货"和"样机调试",调试的电气部分可以提前一周开始,这就是一个负滞后(Lead)。不设置这个提前量,关键路径就会被算长,项目周期被高估。
3. 跨部门FS依赖无人认领
部门内部的FS依赖通常有人盯,跨部门的就悬空了。责任不清、变更无人跟进、延误无人预警。我见过一个项目,市场部的"物料定稿"是供应链"批量采购"的前置任务,这条FS依赖在系统里只挂了市场部一个名字,供应链根本不知道自己的启动取决于市场部,结果物料延期了三天,供应链才后知后觉。
4. 工具里设了依赖,业务上不认可
计划表里的FS依赖,业务方不承认,这是最伤PMO权威的情况。原因通常是:依赖是PM在办公室拍出来的,没有和业务方确认;或者确认了但业务情况变了,依赖没同步更新。久而久之,计划表被视为"PM自娱自乐",没人当真。
5. 用FS强行制造"串行",掩盖资源不足
这条比较隐蔽。有时候团队明明可以并行做两件事,但因为人手不够,只能排成串行,于是在计划里填了一条FS依赖。这条依赖不是因为业务逻辑需要,而是因为资源约束。它混在真正的业务依赖里,让关键路径分析失真,你以为卡在业务逻辑上,其实是卡在人力上。

四、专业判断逻辑:PMO该怎么看一条FS依赖

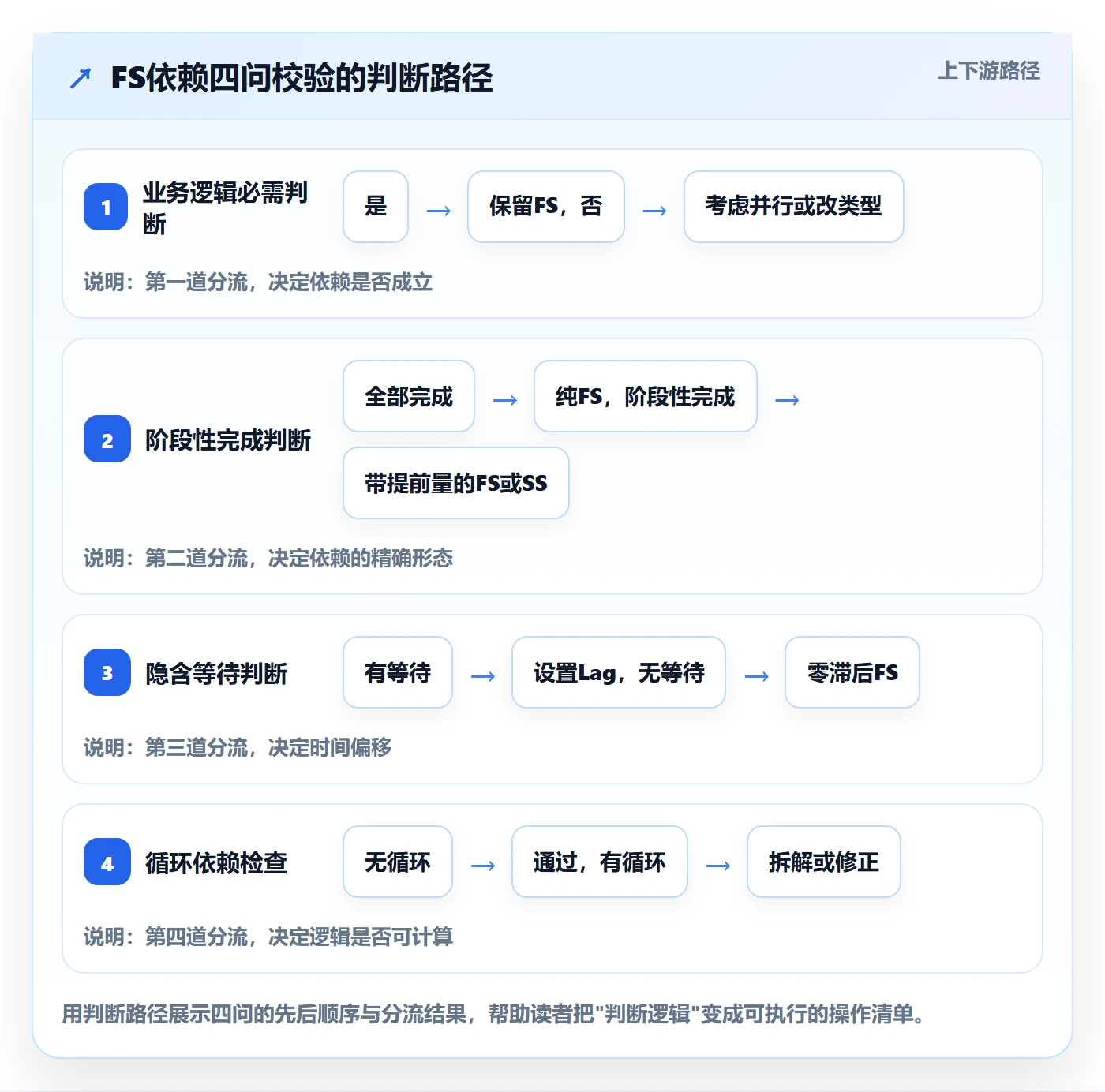

拆完误区,得给一套判断方法。我总结了一个"四问"逻辑,每一条FS依赖都过一遍这四个问题,基本能筛出问题依赖。
1. 第一问:这条依赖是业务逻辑必需,还是资源约束造成的
业务逻辑必需,意思是任务B在物理或审批上确实无法在A完成前开始。资源约束造成,意思是B本可以和A并行,但没人没设备。区分这两者,决定了这条FS是否应该被优化为其他关系,或者是否需要在计划里显式标注"资源约束"。
2. 第二问:FS的"完成"是全部完成,还是阶段性完成
前置任务的"完成"是否真的要求100%完成?很多时候,后续任务只需要前置任务的某个阶段性成果。比如"需求文档"到"开发",不需要文档全部写完才开发,可以写完核心模块就启动。这时用FS就不准确,可能是带提前量的FS,或者阶段性SS。
3. 第三问:有没有隐含的等待时间(Lag)
前置完成后,后续真的能立刻开始吗?审批要不要时间?材料要不要固化?资源要不要协调?把这些隐含的等待时间显性化,是FS依赖从"理想化"走向"可执行"的关键一步。
4. 第四问:这条依赖会不会形成循环
逻辑闭环检查是FS治理的底线。A等B,B等C,C等A,形成循环依赖,整个网络图就无法计算关键路径。循环依赖往往来自任务拆分粒度过细或依赖判断不一致,需要专门排查。

五、操作步骤:在PingCode里把FS依赖一步步做扎实
前面讲的是判断逻辑,这一节讲落地操作。我以PingCode为例展开,它支持私有化部署,适合中大型企业100人以上组织的复杂项目结构,也支持从Jira平滑迁移,所以不少从Jira转过来的团队会用到它。下面这套六步流程,是我在实际项目里跑通过的,工具无关的部分你可以迁移到任意项目管理平台。
1. 第一步:梳理任务清单与交付物,先别急着填依赖
很多人一上来就填前置关系,这是错的。先要把任务清单和每个任务的交付物理清楚。交付物是判断依赖的基础,B需要A的什么产出,决定了B什么时候能开始。
在PingCode里,我通常建议先把工作项类型分层:需求/任务/子任务。粒度控制在"可交付、可验收"的层面,太粗会导致依赖判断模糊,太细会导致依赖数量爆炸。我的经验是,单个项目的工作项数量控制在80-150条之间,依赖关系在60-100条之间,是比较健康的量级。
2. 第二步:逐条识别前置-后续关系,判断依赖类型
逐条过任务,问"这件事要等哪件事",同时用上一节的"四问"判断依赖类型。这一步不要偷懒用工具批量导入,一定要逐条确认。我在一个项目里见过批量导入的依赖,结果有十几条方向填反了,前置和后置颠倒,关键路径完全算错。
PingCode的依赖字段支持设置前置任务和依赖类型,配置时可以显式选择FS/SS/FF/SF,而不是默认FS。这一点很重要,把依赖类型从"默认"变成"显式选择",能强制填写人思考一次。
3. 第三步:设置滞后量/提前量,让依赖贴近真实
确认是FS之后,别急着保存。问一句:"前置完成后,后续能立刻开始吗?"如果不能,设置滞后量;如果可以提前介入,设置提前量。
在PingCode里,依赖关系可以关联时间偏移配置(具体字段名称随版本不同可能有差异,以你部署版本的字段为准)。我的建议是:滞后量只设置在真正有等待的依赖上,不要为了"看起来精确"给每条依赖都加滞后量,那会让维护成本飙升。
4. 第四步:校验逻辑闭环,排除循环依赖
依赖填完后,做一次全局校验。PingCode的关键路径和依赖视图可以帮助快速检查逻辑闭环,但循环依赖的识别通常还需要人工对照依赖清单排查。我的做法是导出依赖清单,用"前置任务-后续任务"画成有向图,任何形成回环的都要拆解。
循环依赖的成因通常有两个:一是任务拆分粒度过细,A的某个子任务等了B,B又整体等了A;二是依赖判断不一致,两个PM对同一组任务的顺序理解不同。前者靠合并子任务解决,后者靠对齐会议解决。
5. 第五步:导入并配置字段与视图
校验通过后,把依赖关系正式落入工具。这一步要配置好几类视图:
- 依赖清单视图:列出所有依赖关系、类型、滞后量、负责人。
- 关键路径视图:突出显示决定工期的FS链。
- 跨项目依赖视图:如果团队用PingCode管理多个项目,可以集中看跨项目的依赖关系。
- 依赖变更视图:跟踪依赖关系的变更历史。
视图配置得越清楚,后续分析越省力。我通常建议PMO把"依赖清单视图"设为常规检查入口,每周过一遍新增和变更的依赖。
6. 第六步:建立依赖变更的维护机制
依赖不是一次填完就结束的。业务变了,依赖要跟着变。这一步要建立机制:
- 依赖变更需要走评审,尤其是关键路径上的FS依赖。
- 依赖变更要通知到所有受影响的责任人。
- 每月输出一次依赖分析报表,看分布、看变更频次、看跨项目依赖数量。

六、数据观察:FS依赖分析该看哪几组数
PMO做FS数据分析,不能只凭感觉,要有几组可量化的观察维度。下面这几组是我在实际项目中常用的,数据来源是项目计划表导出和工具内的依赖视图,口径可以根据团队工具微调。
1. 依赖类型分布:FS占比是否异常
看全部依赖里FS的比例。如果一个团队FS占比超过85%,而项目又存在明显的并行空间,那大概率是类型单一化。健康的情况下,中大型项目里SS和FF应该有一定比例。我给客户做审计时,通常把FS占比超过90%视为"高度可疑"。
2. 依赖链长度:最长FS链有多少环
从起点任务到终点任务,最长的一条FS链包含多少个任务,就是依赖链长度。这个数字直接关系到项目对延误的敏感度。依赖链越长,任何一环延误,传导到终点的风险越大。我的经验是,软硬件结合的项目,最长FS链控制在12-18环比较合理,超过20环就要考虑拆解或引入并行。
3. 跨项目/跨部门FS依赖数量
统计有多少FS依赖跨越了项目边界或部门边界。这类依赖最脆弱,数量越多,协调成本越高。我一般建议PMO单独维护一张跨项目依赖台账,记录依赖双方、交付物、时间节点、责任人。
4. 依赖变更频次与原因分类
一个月内发生了多少次依赖变更,变更原因是什么。常见原因有:业务需求变化、资源调整、判断错误修正、进度调整。如果"判断错误修正"占比高,说明前期依赖识别质量差;如果"业务需求变化"占比高,说明上游需求管理有问题。
5. 滞后量覆盖率:有多少FS依赖设置了时间偏移
看设置了滞后量或提前量的FS依赖占全部FS依赖的比例。这个比例过低,说明计划过于理想化。我见过的健康项目,这个比例通常在40%-70%之间。太低说明没考虑等待时间,太高说明可能为了"精确"过度设置。

七、不同情况下的行动建议
没有一套方法能适配所有团队。下面按团队规模、项目类型、工具现状分几种情况给建议。
1. 按团队规模分
100人以上的中大型组织:建议走完整的六步流程,把依赖分析纳入PMO常规动作。这类组织的项目多、依赖复杂,PingCode这类支持私有化部署、适合中大型企业的平台能承载跨项目依赖管理。我服务过的一家120人的硬件企业,在用PingCode管理十几个并行项目后,跨项目依赖终于有了集中视图,协调会的效率明显提升。
30-100人的中型团队:可以简化到四步,梳理任务、判断类型、设置滞后量、校验闭环。依赖分析报表可以月度出,不必周度。工具上选支持依赖字段和关键路径的基础版本即可。
30人以下的小团队:重点放在"别把FS填错"上,不必追求复杂的分析体系。确保关键路径上的依赖准确,其他依赖保持基本准确即可。
2. 按项目类型分
软硬件结合项目:FS依赖最复杂,因为有实物交付的等待时间,滞后量设置尤其重要。建议重点关注硬件到货、样机验证这类节点的FS依赖。
纯软件研发项目:依赖关系相对灵活,SS和FF的使用比例应该更高。如果纯软件项目里FS占比超过85%,几乎可以肯定是类型单一化。
跨部门协作项目:跨部门FS依赖必须建立台账,明确责任人和交付标准。这一步比工具配置更重要。
3. 按工具现状分
已用Jira的团队:如果考虑迁移,PingCode支持Jira平滑迁移,可以在迁移前先梳理清楚现有的依赖关系,把Jira里默认的依赖类型显性化,迁移后依赖数据质量反而会提升。这是我在几个迁移项目里观察到的现象,迁移过程本身就是一次依赖审计的机会。
用轻量工具的团队:依赖管理能力有限,建议把复杂依赖分析放在外部表格里做,工具内保证关键依赖准确即可。
无工具、靠表格的团队:优先解决"依赖是否被记录"的问题,再谈分析。

八、不同情况下的取舍
做FS依赖治理,本质上是在"治理精度"和"治理成本"之间取舍。没有哪个团队能无限投入,关键是找到匹配自己项目风险的平衡点。
1. 精度与成本的取舍
逐条确认每条依赖的滞后量、逐个校验循环依赖,精度最高,但成本也最高。我的建议是分级对待:关键路径上的FS依赖,精度优先;非关键路径上的依赖,成本优先。关键路径上一条依赖出错,全局受影响;非关键路径上几十条依赖有偏差,可能都不影响交付。
2. 工具配置与人工判断的取舍
工具能自动校验循环、自动计算关键路径,但判断"这条依赖是不是业务必需"、"滞后量该是多少",工具做不了。取舍原则是:能自动化的校验交给工具,需要业务知识的判断交给人。把人的时间花在判断上,而不是花在重复的格式检查上。
3. 治理强度与团队接受度的取舍
治理强度太高,团队会觉得PMO在管头管脚,产生抵触;治理强度太低,计划质量没保障。我通常建议从"关键路径依赖必须走评审"这一条入手,其他依赖先不动,等团队适应了再逐步扩大范围。渐进式的治理,比一次性铺开的管控更容易落地。
4. 跨部门依赖:推动 vs 妥协
跨部门依赖的治理,PMO常常力不从心。我的取舍是:能推动落台账的优先推,推不动的至少保证在协调会上明确责任人和时间节点,并记录会议纪要。系统内的依赖关系能填则填,填不了的要保证"信息有记录",哪怕记录在会议纪要里。

九、总结与下一步行动
回到开头那个214条任务、192条FS依赖的项目。经过两轮梳理,我们把FS占比压到了68%,给23条依赖补上了滞后量或提前量,建了一张跨部门依赖台账,把11条循环依赖拆解掉了。调整后重新计算的关键路径,比原来缩短了9天,不是任务变少了,而是把"虚的串行"还原成了真实的并行。这个结果不是我优化出来的,是原本就存在的逻辑被正确表达出来而已。
我的独特判断是:FS依赖的质量,本质上是PMO对业务理解深度的显影。能准确判断一条依赖是FS还是SS、该不该加滞后量、是不是资源约束伪装成业务逻辑的,背后都是对项目真实运转的了解。工具只是把这个判断固化下来、量化出来。所以别指望买个好工具就把依赖管理做好,先练判断,再谈工具。
下一步,你可以做三件事:
- 从当前项目里导出一份依赖清单,统计FS占比、依赖链长度、滞后量覆盖率三组数,先看清现状。
- 挑关键路径上的FS依赖,逐条过一遍"四问",把判断错误的先修正。
- 选一个支持依赖类型显式选择、关键路径识别、跨项目依赖视图的工具(中大型组织可以考虑PingCode这类支持私有化部署和Jira迁移的平台),把修正后的依赖落进去,再建立月度依赖分析报表。
如果你在梳理过程中发现FS占比高得离谱,别慌,那是绝大多数团队起步时的样子。先从关键路径改起,你会看到变化。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务依赖如何做好FS?PMO数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/384390
读者评论
文章把FS依赖从记录动作升级到治理动作,这个视角很准。我们团队就是默认全填FS,从来没分析过依赖类型分布,难怪计划总是和执行对不上。
滞后量和提前量的问题一针见血。我们做硬件项目时样机调试提前进场是常态,但计划里从没体现过lead,导致关键路径一直被高估,这个点值得所有PM反思。
跨部门FS依赖无人认领的场景太真实了。口头约定不落到系统里,延误了根本没法追溯。文章建议的依赖台账和变更评审流程有实操价值,准备在团队里试试。
四问校验逻辑很实用,尤其是第一问区分业务逻辑必需和资源约束造成的FS。我们很多串行其实是人力不够硬排的,混在真依赖里让关键路径分析完全失真。
