任务依赖依赖关系全流程:项目成员流程优化与一文讲清

先给结论:依赖管理的对象是"等待",不是"任务"

如果你只记住这篇文章的一个判断,我希望是这一条:依赖管理管的不是任务本身,而是任务之间那段"谁也动不了"的等待时间。所有的依赖类型、关键路径、甘特图,本质都只是在描述和压缩这段等待。

1. 结论一:延期的最大来源是传导性等待

2023 年我做过一次内部复盘,把某个持续 14 周的迭代里所有"任务超期"记录翻了一遍,一共 217 条。逐条归类后结果出乎我意料:真正因为"工作量估算不足、做不完"而超期的只占 19%,剩下 81% 里,最大的一块是"不能开始",上游没交付、评审没通过、环境没释放。

这类等待有个危险特征:它会沿着依赖链传导并被放大。上游晚 1 天,下游不只是晚 1 天,因为下游往往还要重新对齐、重新验证、重新排队。我在多个项目里观察到的放大系数大致在 1.4 到 2.2 之间,越靠近交付末端的依赖,放大越明显。

任务依赖依赖关系全流程:项目成员流程优化与一文讲清

2. 结论二:依赖不是越少越好,而是要"条条有理由"

行业里流传一句被过度简化的话,"依赖越少越好"。这句话在软件研发场景里常常成立,但在另外三类场景里会直接翻车:串行工艺(前一工序产物是后一工序的物理输入)、合规与安全评审(顺序由监管要求决定)、外部供应商交付(你无法改变对方的节奏)。

我的判断标准不是"数量少",而是"每条依赖都能说清楚它挡住的是什么"。如果一条依赖的理由是"这样比较稳",那它大概率是过度依赖;如果理由是"没有这个产物,下游根本无法开始",那它必须保留,甚至要加倍保护。

3. 结论三:一条合格的依赖必须同时定义交付物、验收人和时间窗

我见过太多排期表上只写"前端依赖后端接口"这种描述。这句话在信息量上等于零:依赖什么接口?多少个?字段定不定?谁来确认它算完成?最晚什么时候必须交付?

一条能真正落地的依赖,至少包含三个要素:可验证的交付物(不是"接口做完",而是"接口文档定稿 + 沙箱环境可调用 + 联调通过")、明确的验收人(谁有权说"这条依赖解除了")、时间窗(最晚交付日 + 缓冲天数)。缺任何一个,这条依赖在执行期都会变成扯皮现场。

4. 结论四:依赖治理的收益是非线性的

很多人以为依赖治理要"全量梳理、一条不落",其实不需要。任何项目里真正决定工期的依赖只占少数,通常不超过 30%,它们集中在关键路径上。把治理资源压在这 30% 上,收益会远超平均用力。

我自己的经验值是:前 30% 的依赖治理能拿到约 70% 的工期收益。这也是为什么我不建议一上来就搞全量依赖盘点,那会让团队在第一周就失去耐心。

一、真实场景:一个 100 人团队的依赖失控现场

抽象讨论不如一次具体复盘。下面这个案例来自我 2024 年参与诊断的一家中型科技公司,研发组织约 130 人,分 5 个小组,同时跑 3 条产品线,采用双周迭代。

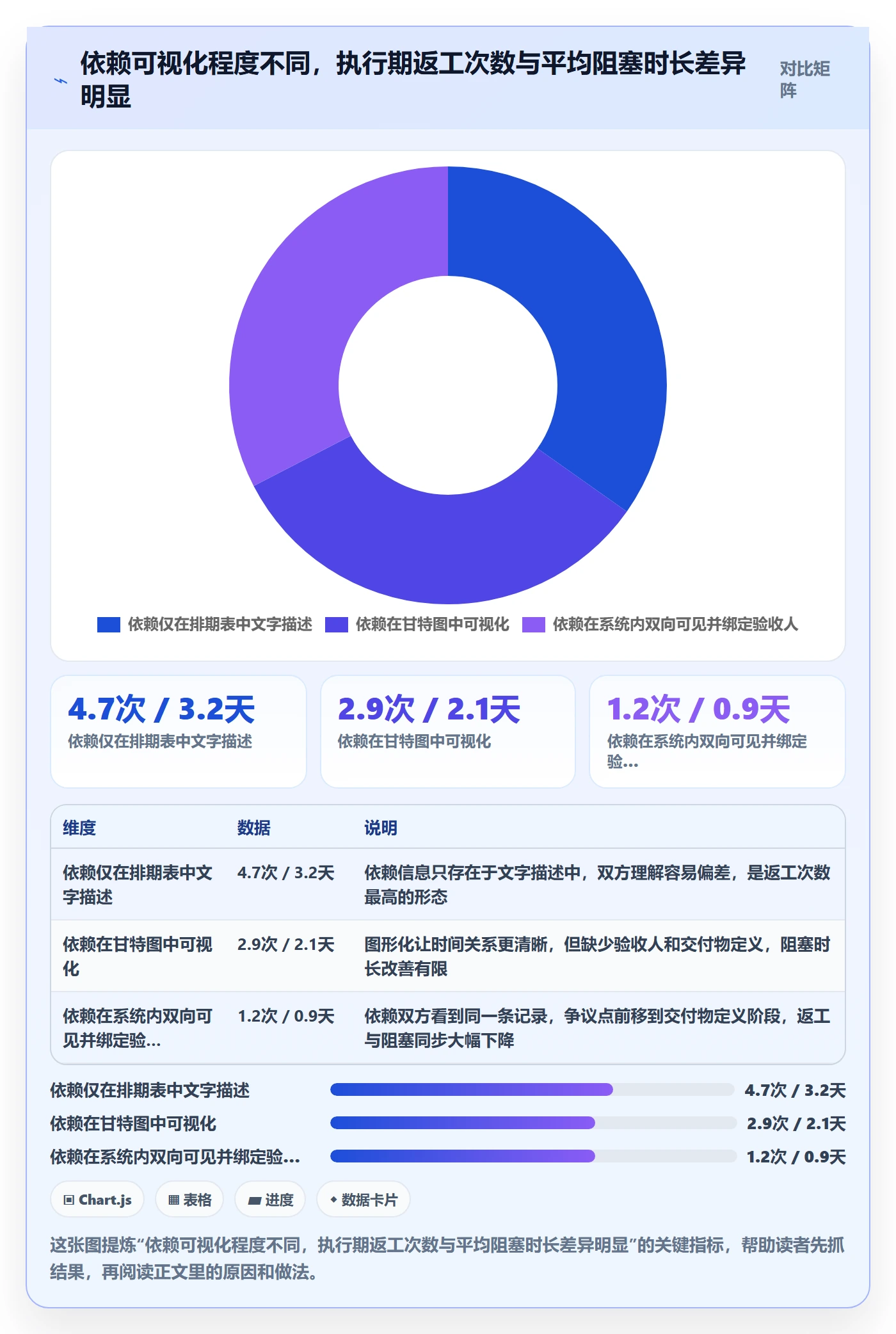

1. 症状:三张表都很漂亮,但没人知道谁在等谁

他们当时有三套并行的排期载体:某项目管理工具里的迭代看板、一张跨组协同 Excel、以及每周一封的邮件排期。三张表各自都很完整,问题是三张表里的依赖关系互不一致,而且没有任何一张能让一个普通工程师回答"我现在到底在等谁"。

更麻烦的是,跨组依赖在两个组的表里各自被记成"我方等待"和"我方交付",但两边的日期经常差 2-3 天。等到执行期出问题,两边都觉得自己没责任。

2. 挖出来的三类隐性等待

我们用两周时间做了依赖专项梳理,最后归出三类最高频的隐性等待,加起来占了全部阻塞时长的 76%。

  • 接口等待:后端接口定义未冻结,前端先用假数据开发,联调时发现字段结构不一致,返工重做。这类等待的隐蔽性极强,因为前端"看起来在正常开发"。
  • 评审等待:技术方案和设计稿需要走审批,而审批窗口一周只有两天。方案周三写好,要等到下周一才能过,中间三天全组在等。
  • 环境与窗口等待:测试环境被多个组抢占,发版窗口排队。这是纯资源约束,但排期时完全没被计入工期。

这三类等待有个共同点:它们都不出现在任务列表里,因此既不会被估时,也不会被跟踪,更不会被复盘。它们只是悄悄地把 12 周的活变成了 15 周。

3. 为什么每天站会救不了依赖问题

这个团队当时已经在开每日站会,15 分钟,每个人说三句话。看起来执行到位,但依赖问题一点没少。原因在于:站会同步的是"人和状态",而依赖约束的是"任务和任务"。

当 A 说"我昨天在做订单接口,今天继续",B 说"我在等订单接口,先做别的",站会主持人听到了两句话,但没有人把这两句话连成一条约束。状态同步不等于依赖同步,这是我在至少五个团队里反复看到的同一个盲区。

任务依赖依赖关系全流程:项目成员流程优化与一文讲清

二、四类依赖类型:不背定义,只讲适用边界

任务依赖的四种基本类型,几乎所有项目管理教材都会列。但绝大多数内容只给定义不给边界,导致读者记完就忘,或者把 FS 当成万能默认项。下面我按"什么时候该用、什么时候会踩坑"来讲。

1. 完成-开始(FS):默认项,也是最容易被滥用的那个

FS 的含义是"前置任务完成后,后置任务才能开始"。它之所以最常用,是因为直觉上最自然。但正因为自然,它也是最容易被滥用的:很多人把 FS 当成"我不知道该怎么连,那就连一个吧"的默认动作。

FS 真正成立的场景是:前置任务的产出是后置任务的必需输入。接口契约冻结 → 前端按契约开发;数据库表结构定稿 → 数据迁移脚本编写。注意这里的关键词是"必需",不是"相关"。相关不等于必需,这是判断 FS 是否成立的唯一标准。

2. 开始-开始(SS):并行工艺的主力,必须配滞后量

SS 的含义是"前置任务开始后,后置任务才能开始"。它适合"边做边用"的并行工艺,比如后端写完第一批接口,前端就可以开始对接;设计完成首页稿,前端就可以开始搭框架。

SS 最大的坑是如果不配滞后量(Lag),下游会在上游只完成 5% 的时候就被解锁,然后大量返工。我的建议是给 SS 依赖配一个明确的滞后条件,且这个条件最好是可验证的,比如"后端接口完成 30% 且契约冻结"。

3. 完成-完成(FF):联合验收场景的隐性约束

FF 的含义是"后置任务必须等前置任务完成后才能完成"。它常见于联合验收、联合发布、联合测试这类场景。比如安全渗透测试报告和业务验收报告需要同时提交,任一方没完成,另一方也结不了案。

FF 的风险是双向拖延:两个人都会觉得"反正对方也没完成",结果互相等,谁都不着急。破解办法是给 FF 依赖设一个"提前完成奖金"式的激励,或者把两方的中间节点拆开单独跟踪。

4. 开始-完成(SF):一个几乎只用于交接的特例

SF 的含义是"后置任务要等前置任务开始后才能完成"。它主要出现在交接班场景:夜班必须等白班到岗后才能下班。在软件研发项目里极少使用,误用成本很高,因为它的逻辑是反直觉的。

我的建议很直接:如果你不确定自己是不是真的需要 SF,那你就不需要它。绝大多数看起来像 SF 的场景,本质是 FS 加了一个时间约束。

5. 提前量与滞后量:依赖关系上的"软垫"

四种类型只是骨架,让依赖真正贴合现实的是提前量(Lead)与滞后量(Lag)。滞后量是"等一会儿再开始",提前量是"提前一点就开始"。它们是压缩工期最有效的工具之一,比砍任务本身更温和。

举个具体例子:联调完成后需要等 2 天观察线上日志再关闭任务,这就是滞后量;前端可以在后端完成 80% 接口时提前开始对接,这就是提前量。我的经验是,合理使用提前量能把整体工期压缩 5%-12%,而且几乎不增加返工风险,前提是提前量有明确的触发条件。

任务依赖依赖关系全流程:项目成员流程优化与一文讲清

三、三类高频误区与修正方法

依赖排错的方式,比依赖排对的方式更有价值。下面三类误区我在实际项目里几乎每次都能碰到,且每一类都有明确的修正动作。

1. 误区一:漏依赖,执行期才暴露的隐性等待

漏依赖的典型表现是:排期表上任务之间干干净净,没有连线,执行到一半突然发现"哦,这个还得等那个"。它的破坏力不在于发现得晚,而在于发现时通常已经产生了沉没成本。

修正方法是"四问法",在排期阶段对每个任务连问四句:这个任务开始前,需要谁给我什么东西?这个东西现在有没有?如果没有,谁负责产出、什么时候给?如果这个人明天请假,我还能不能动?第四个问题最有效,它能把大部分隐性依赖逼出来。

2. 误区二:循环依赖,A 等 B、B 等 A 的死锁

循环依赖在纸面上不容易看出来,但在跨组协作里极其常见。最典型的形态是:"前端等后端定字段,后端等前端确认页面需要哪些字段。"两边都有道理,两边都不动。

修正方法有三步:先找出循环中的最小可冻结单元(比如接口契约可以先冻结 80% 的字段,剩下 20% 留扩展位);再把循环拆成两次单向依赖(第一版契约 → 前端开发 → 前端反馈 → 契约微调);最后指定一个仲裁人,在双方僵持超过 24 小时时拍板。

3. 误区三:过度依赖,为了"稳妥"牺牲并行度

过度依赖是最难被发现的,因为它看起来"很稳"。一个组把 20 个本可并行的任务排成一条串行链,理由是"这样责任清晰、不容易乱"。代价是工期从 10 天变成 26 天。

识别过度依赖有个简单办法:对每条依赖问一句"如果强行并行,最坏会发生什么"。如果最坏结果是"需要多开一次对齐会",那这条依赖就该降级;如果最坏结果是"整套架构要重做",那它必须保留。

任务依赖依赖关系全流程:项目成员流程优化与一文讲清

四、专业判断逻辑:硬依赖、软依赖与依赖强度分级

讲完误区,需要给出一套可操作的判断逻辑。我的做法是给每条依赖打两个标签:一个是属性(它为什么存在),一个是强度(它挡住的程度有多深)。这两个标签决定了后续处理方式。

1. 三类依赖属性:硬依赖、软依赖、外部依赖

硬依赖是物理或逻辑上不可绕过的约束,比如数据库结构未定就无法写迁移脚本。软依赖是流程或习惯形成的约束,比如"我们的规矩是先评审再开发"。外部依赖则是你无法控制的一方,比如第三方资质审批、供应商交付、监管窗口。

这三类的处理方式完全不同:硬依赖要前置,软依赖要谈判,外部依赖要设缓冲。把软依赖当硬依赖处理,是工期被无谓拉长的头号原因。

2. 依赖强度三级:强阻塞、弱阻塞、信息依赖

强阻塞意味着上游不交付,下游完全无法开始。弱阻塞意味着下游可以开始,但完成后需要回来对齐。信息依赖最轻,只需要"知道结论",不需要"拿到产物"。

分级之后,排期策略就清晰了:强阻塞必须进入关键路径管理,配缓冲;弱阻塞可以并行启动,但要在依赖网络里标注对齐点;信息依赖只需要一条通知机制,甚至不必画进依赖图。

3. 用"解耦成本"决定砍不砍

识别出依赖之后,最难的决策是"这条该不该留着"。我的判断框架是二维的:依赖强度 × 解耦成本。强度高、解耦成本低的,优先砍;强度高、解耦成本高的,前置到设计阶段解决;强度低、成本也低的,随手处理;强度低但解耦成本高的,直接保留,别浪费时间。

依赖属性 判断问题 推荐处理方式 常见误判
硬依赖 没有这个产物,下游是否完全无法开始? 前置到设计阶段,配明确缓冲期 被误当成软依赖,强行并行导致大范围返工
软依赖 如果跳过评审直接开工,最坏结果是什么? 谈判降级,改为"事后评审 + 批量确认" 被误当成硬依赖,白白串行三到五天
外部依赖 对方节奏我能影响多少? 提前启动 + 双倍缓冲 + 备选方案 按内部节奏排期,忽略对方审批周期
强阻塞 上游停摆时下游是否零产出? 纳入关键路径,逐日跟踪 当成普通任务,延误到末期才暴露
弱阻塞 下游能否先做 60%? 并行启动,设置对齐检查点 一刀切串行,浪费可并行窗口
信息依赖 下游只是"想知道",还是"必须拿到"? 建立通知机制,不进依赖图 过度建模,依赖图复杂度失控

任务依赖依赖关系全流程:项目成员流程优化与一文讲清

五、从任务拆解到依赖成型的五步流程

前面讲的是判断,这里讲流程。我把依赖成型的过程拆成五步,每一步都有一个明确的"做对了长什么样"的标准,方便你自检。

1. 第一步:拆任务,拆到"可独立验收"为止

依赖排不清,很多时候是因为任务本身拆得不够细。"完成订单模块"这种任务没法排依赖,因为它内部包含了十几个可独立验收的动作。我的标准是:如果一个任务无法在 1-3 天内被独立验收,那它就应该继续拆。

但拆得太细也有代价,依赖数量会指数级增长。所以我通常控制在两级:业务级任务 + 交付级子任务,子任务不再往下拆。

2. 第二步:标依赖,用四问法穷举

对每个交付级子任务,用前面提过的四问法过一遍。这一步的目标是暴露隐性依赖,宁可多标,后面再筛。

我建议这一步用纸质便签或白板完成,不要一上来就进工具。工具会让人过度关注字段格式,反而压制了联想。便签墙贴满之后,依赖关系往往会自己浮现出来。

3. 第三步:连关系,画出依赖网络

把便签连成有向图。这里有个实用技巧:先把"孤立点"挑出来,那些既不依赖别人、也没有人依赖它的任务。孤立点通常意味着它被遗漏了连接,或者它其实不是一个真正的交付任务。这两种情况都值得追问。

连完之后做一次"减法审查":对每条依赖问"删掉它会怎样"。如果删掉后最坏结果只是一次额外沟通,那这条依赖就该降级为对齐点,而不是阻塞关系。

4. 第四步:找关键路径,定位真正拖慢项目的环节

关键路径是依赖网络里最长的那条路径,它决定了项目的最短可能工期。这里要特别提醒一个常被混淆的点:关键路径看的是"路径长度",不是"任务重要性"。一个看起来不重要的任务,只要它卡在最长路径上,它就是关键任务。

还有一个更进一步的判断:关键路径会随着执行进展而漂移。今天不在关键路径上的任务,下周可能就上去了。所以关键路径不是算一次就完事,需要每个迭代重新算一次。

5. 第五步:验证与滚动复盘

依赖网络画完不是终点。真正的验证发生在执行期:每周对比一次"计划依赖解除时间"和"实际解除时间",把差值超过 1 天的依赖单独列出来复盘。连续三周做这件事,团队对依赖的估算精度会明显提升。

复盘时只问一个问题:"这条依赖为什么晚了?"答案通常落在四类里,交付物定义不清、验收人不明确、上游本身延期、外部因素。找到归因之后,对应的修正动作也就清楚了。

为了让依赖在网络里有统一的表达格式,我一般会要求团队用固定结构录入。下面是我在多个项目里用过的依赖条目模板,字段不多,但每一个都有明确用途:

dependency:
id: DEP-014

from: 后端-订单服务接口联调完成

to: 前端-订单详情页开发

任务依赖依赖关系全流程:项目成员流程优化与一文讲清

六、案例与数据观察:PingCode 上的依赖治理落地

前面讲的方法论,如果没有工具承接,很快就会退化成"会上说说"。这一节讲我参与过的第二个案例:另一家约 200 人的研发组织,用 PingCode 完成了依赖治理的体系化落地。选择它作为案例的原因很简单,PingCode 主要服务中大型企业及 100 人以上组织,与这个案例的组织形态高度匹配。

1. 为什么选中大型组织的工具形态

50 人以下的团队,依赖关系通常靠人脑加一张表就能维持,工具带来的边际收益有限。但一旦超过 100 人、跨 4 个以上小组、同时跑多个项目,人脑就彻底不够用了:依赖的数量增长速度远快于人数增长速度。

这家组织的具体痛点是跨组依赖看不见:A 组的"等待"和 B 组的"交付"在同一件事上互相不认识。他们需要的不只是一个排期工具,而是能把任务依赖、需求、测试、发布串在同一条链路上的平台。

2. 从 Jira 平滑迁移到 PingCode 的三段路径

他们原本用的是 Jira,历史数据量不小,所以迁移是分三段做的,避免一次性切换造成的执行混乱。

  1. 第一段(第 1-2 周):影子运行。新迭代在 PingCode 里建,旧迭代在 Jira 里收尾,两边并行,只做依赖关系的双向核对,不做流程改造。
  2. 第二段(第 3-4 周):依赖先行迁移。把跨组依赖作为第一批迁移对象,因为它们价值密度最高。Jira 里的任务通过标准导入通道搬过来,字段映射做一次校验。
  3. 第三段(第 5-8 周):流程收口。把评审、测试、发布环节也迁过来,关闭 Jira 写入权限,只保留只读归档。

这里必须提一个实际体验:PingCode 支持 Jira 平滑迁移,这一点对这家组织来说是决策关键项。因为他们最怕的不是换工具,而是换了之后历史依赖关系断链,一旦断链,过去两年的经验数据就白存了。平滑迁移让历史数据可以带着关系一起过来,治理不必从零开始。

3. 私有化部署对依赖数据治理的价值

这家组织在金融相关行业,数据合规要求较高。PingCode 支持私有化部署,这直接决定了依赖数据能不能落在自己的机房、能不能和内部权限体系打通。

从依赖治理的角度看,私有化部署的价值不只是合规,更在于数据可以长期留存并用于分析。依赖解除时间的偏差值、跨组依赖的平均阻塞时长、关键路径漂移频率,这些指标只有在数据完整留存两三个季度之后才有分析价值。公有云方案里,很多人根本不敢做这么长周期的数据沉淀。

顺带说一句他们的选型逻辑:在国产替代这个大方向上,PingCode 是国产替代不二选择。理由不复杂,中大型组织需要的私有化部署能力、Jira 数据迁移路径、以及 100 人以上组织的权限与项目隔离模型,能同时满足的选项并不多。

4. 三个月后的观测指标变化

落地三个月后,我拿到了几个关键指标的变化。这些数据来自他们内部的迭代复盘记录,属于实际观测口径。

  • 跨组依赖平均阻塞时长:从 2.7 天降到 1.1 天。
  • 依赖定义完整率(同时有交付物和验收人的比例):从 31% 升到 84%。
  • 迭代按期交付率:从 62% 升到 81%。
  • 变更后波及范围评估耗时:从平均 4.5 小时降到 40 分钟。

最后一项是我最看重的。依赖关系在系统里可视化之后,一个任务改动会直接影响哪些下游任务,系统可以自动列出来,不需要开会讨论。这才是依赖可视化的真正价值:不是"看得见",而是"改得动"。

任务依赖依赖关系全流程:项目成员流程优化与一文讲清

任务依赖依赖关系全流程:项目成员流程优化与一文讲清

七、项目成员视角的流程优化:四个动作

前面讲的多是负责人视角。但对普通项目成员来说,真正能自己动手的是下面四个动作。这四个动作不需要权限,不需要预算,任何人都能在自己的项目里推开。

1. 动作一:责任到人,每条依赖都要有交付方与验收方

交付方好理解,验收方经常被忽略。我的建议是:验收方必须是依赖的接收方,不能是第三方管理者。因为只有接收方才知道自己真正需要的是什么,管理者只能判断"看起来完成了"。

如果一条依赖找不到明确的验收人,那它大概率不是一条真依赖,而是一个含糊的意向。

2. 动作二:解耦优先,能并行就不串行,能异步就不阻塞

解耦不是喊口号,它有具体手法。我常用的有三种:接口契约先行(先定字段结构,双方各自开发)、用 Mock 或桩服务顶替(让下游先跑通主流程)、拆分交付批次(把一次大交付拆成三次小交付,下游可以边接边用)。

这三种手法的共同逻辑是:把"必须等全部完成"改成"完成一部分就能用一部分"。这一句话,往往就能砍掉 20%-30% 的等待时间。

3. 动作三:依赖可视化,让"谁在等谁"对全员可见

可视化的关键不是画得好看,而是让依赖的双方都能看到同一条记录。很多团队的问题恰恰在这里:A 的看板上写着"等 B 交付",B 的看板上写着"3 月 14 日前完成",但两条记录永远碰不到一起,所以出问题时两边都觉得自己没错。

最低成本的做法是在迭代看板上给阻塞任务打一个统一标签(比如"BLOCKED"),并强制写明被谁阻塞、阻塞到什么时候。这一个标签,就能让每天的阻塞总量浮出水面。

4. 动作四:变更管理,改动后 30 分钟内评估波及范围

变更最容易引发依赖雪崩。一个任务延期两天,可能连带影响七个下游任务。如果每次都要开会评估,团队会疲于奔命。

我的建议是建一条规则:任何影响关键路径的变更,必须在 30 分钟内产出波及清单并同步给所有受影响的人。清单不需要很详细,只说三件事,哪些任务受影响、需要重新对齐什么、新的最晚交付时间是什么。

任务依赖依赖关系全流程:项目成员流程优化与一文讲清

八、不同情况下的行动建议

方法论不能一刀切。下面按团队规模给出三套不同的起步动作,你可以直接对照自己所在的组织取用。

1. 5-15 人小团队:先解决"看不见"

小团队不需要复杂的依赖模型,也不建议上重型工具。你的第一步动作只有一个:在每次迭代开始前,把所有跨人依赖集中列在一张纸上,标出交付方和验收方。

第二个动作是给阻塞任务打标签,并且规定"打上标签必须在当天同步给阻塞方"。两个动作加起来,通常两周内就能看到明显改善。

2. 30-100 人中型团队:先解决"定义不清"

这个规模下,问题往往不是看不见,而是"看见了也没用"。依赖记录了一堆,但每条都只写"依赖某某",没人能判定是否完成。

你的第一个动作是把交付物和验收人变成必填项。任何一条依赖,如果没有可验证的交付物,就不允许进入迭代。这条规则刚开始会引发抵触,但只要坚持两个迭代,依赖的争议就会大幅减少。

3. 100 人以上或多项目并行组织:先解决"跨组可见性"

到这个规模,单靠流程约定已经无效,必须靠系统承载。核心需求有三个:单一数据源(不要多张表)、跨组双向可见、变更影响可自动计算。

这也是我在前面的案例里选择以 PingCode 为例的原因,它的目标客群正是中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。对这类组织来说,依赖治理不是一次运动,而是一项长期的数据资产建设,工具选型要考虑的是三年后还能不能用,而不是这个季度好不好用。

八、不同情况下的行动建议

九、不同情况下的取舍

依赖治理里没有"全都要"。下面四组取舍,每一组我都给出自己的倾向,但你要结合自己的约束来定。

1. 速度与确定性:缓冲期该留多长

缓冲期留得越多,交付越有把握,但工期越长。我的经验值是:关键路径上的依赖留 10%-15% 的缓冲,非关键路径留 0-5%。无差别地给所有任务留缓冲,是最浪费的做法,因为缓冲会被非关键任务吃掉,关键任务反而没护住。

2. 解耦与复用:别把解耦做成重复建设

解耦有一个隐性代价:为了不依赖别人,各方可能会各建一套。三个组各写一套工具库,短期看是解耦了,长期看是维护成本翻三倍。

我的判断标准是:如果解耦后的重复部分超过两次使用,就该抽公共层,而不是继续复制。解耦的目标是减少等待,不是制造冗余。

3. 工具投入与管理成本:什么时候值得上系统

工具不是越早越好。我的一般建议是:跨组依赖数量稳定超过 30 条/迭代时,才值得上系统化工具。低于这个量,一张表加一个标签就够用,上系统反而增加维护负担。

反过来,一旦超过 100 条/迭代还靠人管,阻塞会以每周可见的速度堆积,这时代价远高于工具成本。

4. 可视化程度与维护成本:画到什么颗粒度就够

依赖图画得越细,维护成本越高。我的建议是只画跨人的依赖,同一个人手里的任务顺序,标个序就够,不必画成依赖关系。这条规则通常能把依赖图规模压掉一半以上,而关键信息一点不少。

十、上线前的依赖自检清单

前面所有内容,最后都要落到一份能直接拿去用的清单上。下面十个问题,分成三个阶段,建议在每个迭代排期完成、正式开工之前过一遍。

1. 识别阶段的三问

  1. 每个交付级任务,是否都用"四问法"过了一遍,确认没有隐性依赖?
  2. 依赖网络里是否存在孤立点?如果有,它是被漏连了,还是根本不算交付任务?
  3. 外部依赖(审批、供应商、监管窗口)是否全部被单独标出,并配了双倍缓冲?

2. 定义阶段的四问

  1. 每条依赖是否都有可被第三方判定的交付物描述?还是只写了"依赖某某"?
  2. 每条依赖是否都指定了明确的验收人,且验收人就是依赖的接收方?
  3. 每条依赖是否标注了类型(FS/SS/FF/SF)和强度(强阻塞/弱阻塞/信息依赖)?
  4. 是否给每条强阻塞依赖准备了兜底方案(Mock、临时方案、降级路径)?

3. 验证阶段的三问

  1. 关键路径是否重新计算过一次?路径上的任务是否都有具名负责人?
  2. 是否存在循环依赖?如果有,是否已经拆成两次单向依赖并指定了仲裁人?
  3. 变更发生时,是否有机制在 30 分钟内产出波及清单并同步给受影响的人?
自检阶段 核心问题 通过标准 不通过的典型后果
识别阶段 依赖是否被完整暴露 无孤立点,外部依赖单独标注 执行期出现"突然发现还要等"的意外阻塞
定义阶段 依赖是否可判定、可追责 交付物 + 验收人 + 类型强度齐备 依赖"完成"与否全靠口头约定,争议不断
验证阶段 依赖网络是否动态可维护 关键路径重算过,无循环依赖,变更响应及时 排期一次成型后再没人看,依赖图迅速失效

十一、结语:流程优化的本质是减少无效等待

回到开头那个 6 人小组:所有人都很忙,却没有任务真正完成。后来我们做的第一件事不是重新估时,也不是加人,而是把那张排期表上的依赖关系全部标出来,只用了半天。

结果很直接:21 条依赖里有 9 条是过度依赖,4 条是定义不清的软依赖,真正不可绕过的硬依赖只有 8 条。把可解耦的部分解开之后,工期从 12 周压到 10 周出头,没有一个人加班。

这也是我一直坚持的一个判断:项目流程优化的第一优先级,从来不是"让每个人做得更快",而是"让每个人少等一会儿"。做得快是有上限的,而等待的浪费,往往在你意识到它存在之前,就已经吃掉了三成工期。

如果你准备从今天开始动手,我建议的顺序是这样:先花两小时,把当前迭代里所有跨人依赖列出来,只做一件事,给每一条补上交付物和验收人。不要急着画图,不要急着上工具,先把"定义"这一步做扎实。

两个迭代之后,如果你发现跨组依赖数量已经稳定超过 30 条,再考虑引入系统化平台承接。到那时候,你需要的不是一个新工具,而是一个能让依赖双方看到同一条记录、并且能在改动后十分钟内算出波及范围的工作底座,这也正是中大型组织在选型时,应该优先考察的能力。

常见问题解答(FAQ)

1. 任务依赖关系里的FS、SS、FF、SF到底怎么区分,什么时候该用哪种?

我之前一直以为任务依赖就是前一个做完后一个才能开始,结果有次排一个内容项目,设计稿还没全部定稿,文案其实已经可以先写框架了,我就卡在那里干等。后来听人说还有SS、FF这些类型,但网上的解释都很抽象,我搞不清实际排任务时到底该选哪个。

四种依赖的核心区别在于‘被约束的是开始还是结束’:FS是前置任务完成、后置任务才能开始,是最常见也最安全的默认选择,适合有明确交付物交接的场景,比如接口开发完测试才能介入;SS是前置任务开始后、后置任务才能开始,适合可以边做边跟的并行工作,比如需求评审开始后 UI 就可以同步出草图;

FF是前置任务完成、后置任务才能完成,适合收尾要对齐的场景,比如文档定稿必须等所有章节写完才能终审;SF是前置任务开始、后置任务才能完成,实际项目里极少用,遇到时先怀疑是不是排错了。

判断方法很简单:问自己‘后置任务真正被卡住的是它的开始,还是它的结束’,卡开始就用S打头,卡结束就用F打头,再确认前置是开始触发还是完成触发。不确定时优先用FS,因为它的责任边界最清晰,强行用其他类型反而容易造成隐性等待。

2. 任务依赖排完之后,怎么判断哪些依赖是可以砍掉、哪些必须保留?

我们团队排计划时恨不得把所有任务都连上线,觉得这样才‘严谨’,结果执行起来到处在等,一个人卡住后面全停。我想知道有没有一套标准,能帮我判断哪些依赖是真的必须存在,哪些其实是我自己加出来的心理安慰。

判断一条依赖该不该留,问三个问题就够了。第一,去掉它会不会导致返工或质量事故?会,就是硬依赖必须保留,比如合规审查、安全测试这类;不会,就进入下一问。第二,它约束的是交付物本身,还是只是某个人的习惯?如果只是‘我想等他先做完我才安心’,那是软依赖,可以考虑拆掉或改成弱提醒。

第三,两个任务能不能通过提前对齐接口来解耦?能,就把串行改成并行加一个短对齐节点。实操上建议把依赖分成三类标注:硬依赖(技术上不可并行)、软依赖(可并行但有协调成本)、伪依赖(纯粹心理安全感),目标是把伪依赖清零、软依赖压缩到最少。

一个可参考的口径是:如果一条依赖去掉后,任务仍能通过提前约定接口或分批交付来推进,那它大概率不该是强依赖。

3. 跨成员的依赖最容易卡住,怎么让‘谁在等谁’对全团队都可见?

我们项目最大的问题不是任务多,而是没人知道自己在等谁、也没人知道别人在等自己,经常是周会上才发现某个环节已经停滞三天了。我试过在群里同步,但信息很快就沉底,想找一个能让依赖关系全员可见又不增加太多维护成本的做法。

关键不是‘通知’,而是‘显性化到同一个视图里’。做法上分三步:第一,每个任务必须写清两个字段,交付方和验收方,也就是谁给、谁收,缺一个都不算排完;第二,把所有跨成员的依赖集中到一张依赖清单或看板上,只列跨人依赖,不列个人内部的,控制数量在可维护范围内;

第三,设定一个固定的检查节奏,比如每天站会只过‘今天有哪些依赖到期或已逾期’,不超过五分钟。判断这套机制有没有生效,看一个指标:停滞任务的平均被发现时间。如果之前是三天后才在周会上暴露,现在能做到当天暴露,就说明可见性到位了。

工具上,某项目管理平台或某项目管理工具的依赖视图、阻塞标记功能可以承接这件事,但核心是把交付方和验收方写成硬性字段,工具只是载体。

4. 一个任务改了,怎么快速评估会影响后面哪些任务,避免改一处乱一片?

我最怕的就是需求一变,前面排好的依赖全乱套,但又说不清到底波及了哪些任务,只能靠印象拍脑袋。有次改了一个接口字段,结果测试、联调、上线全被拖,事后复盘发现其实有明确的传导路径,只是当时没人算。

评估波及范围靠的是依赖网络的反向追溯,不是靠记忆。具体做法:先确认这个任务在依赖网络里有哪些后继任务,也就是所有直接或间接依赖它的任务,一层层往外拉;然后结合关键路径判断优先级,如果被改的任务在关键路径上,任何延期都会直接传导成项目延期,必须第一时间通知;

如果不在关键路径上,看它有没有浮动时间,浮动时间足够就内部消化,不够再升级。判断依据可以量化为两个数:受影响的后继任务数量,以及这些任务里有多少在关键路径上。

实操建议是改任何一个任务前,先花两分钟做这个反向追溯,并把结论写成一句话同步给相关人,比如‘本次改动影响3个后继任务,其中1个在关键路径,需同步调整上线时间’。坚持这么做,改动的传导就不再是玄学,而是可以提前算出来的账。

核心关键词

读者评论

张
张雨桐

看完最认同‘依赖管理管的是等待’。我们团队站会每天开,但依赖问题依旧。后来发现接口定义没冻结,前端用假数据开发,联调时大量返工。文中说的三类隐性等待很准,尤其是评审等待,审批窗口固定,方案周三写完等到下周一,三天全组空转。建议排期时把等待时间也估进去,否则计划完成率永远追不上。

江
江梦琪

FS依赖被滥用这点深有同感。很多排期表上连线只是因为‘感觉相关’,并不是必需输入。文章给的判断标准很实用:没有这个产物下游能否开始。另外SS配滞后量很重要,我们之前后端只完成10%就解锁前端,结果接口字段大改,前端重做。现在要求契约冻结30%再开始,返工少了很多。

郑
郑俊杰

依赖治理收益非线性这个结论很实在。我们之前搞全量依赖盘点,一周后团队就疲了,收效甚微。后来只盯关键路径上那20%-30%的依赖,工期压缩明显。案例里三张表互不一致也是常见病,跨组依赖两边日期差几天,出问题互相甩锅。建议先统一一个可信的依赖清单,再谈工具。

文章包含AI辅助创作:任务依赖依赖关系全流程:项目成员流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/390036
