去年底我接手一个从外部看起来"配置齐全"的项目:需求文档有版本号、排期表精确到半天、周会从来没断过,但上线前两周,一个核心模块硬生生卡了六天。原因不是有人偷懒,而是任务A要等任务B的接口定义,任务B的负责人以为"接口还没定稿不用通知下游",任务A的负责人以为"下游会主动来问"。两边都在等,两边都觉得自己没错。项目复盘时我们才发现,整张排期表里只有任务和时间,没有一行写清楚"谁依赖谁、依赖什么产物、卡住了找谁"。
这件事之后我才真正理解,任务依赖做不好,问题几乎从来不在工具,而在两件事:SF(Start-to-Finish,开始-完成型依赖,即前置任务开始后,后续任务才能完成收尾)这类跨阶段依赖没有被显性化,以及项目成员制度没有把"依赖责任人"这个角色定义出来。这篇文章我想把这套东西讲透,先给结论,再讲我踩过的坑和验证过的操作步骤,最后给不同规模团队的行动建议和取舍。
一、先把结论说清楚:SF不是术语问题,是责任问题
很多人搜"任务依赖如何做好SF",是想找一个标准答案:SF到底怎么定义、怎么在工具里配置。但我做了七八年项目治理之后越来越确信,SF(开始-完成)这类依赖真正的难点不在定义,而在"谁为这个依赖的成立负责"。四种依赖类型(FS完成-开始、SS开始-开始、FF完成-完成、SF开始-完成)在教科书里一句话就能讲完,但在真实项目里,SF是最容易被忽略、也最容易出事的一种,因为它反直觉:后续任务的完成,竟然要等前置任务"开始"才行。
先给三条核心结论,后面的内容都是围绕它们展开:
- 结论一:依赖管理的本质是"接口管理"。每个依赖都是一个交付接口,接口必须有唯一的提供方、唯一的接收方、明确的交付物和确认标准,缺一个就会悬空。
- 结论二:SF做不好,90%是因为成员制度里没有"依赖责任人"这个显性角色。大家默认"谁做任务谁管依赖",结果就是人人都觉得对方会主动,最后谁都没动。
- 结论三:制度要先于工具。先定义清楚角色、权限、交接和升级规则,再去选工具落地;反过来先配工具,只会把混乱固化进系统里。
这三条听起来像常识,但我在至少五个项目里见过它们被反复违反。下面我按"背景场景,常见误区,判断逻辑,案例数据,行动建议,取舍"的顺序展开。

二、背景与真实场景:依赖为什么会"看起来没问题,实际全断"
1. 一个典型的SF断层场景
我先还原一个我亲手处理过的场景。项目是给一家制造企业做生产系统升级,涉及"旧系统数据迁移"和"新系统报表开发"两条线。报表开发的最后一个任务(完成条件)是"用迁移后的真实数据跑通月度报表",而数据迁移的"开始"意味着迁移脚本已经启动、数据结构已经冻结。
这里的依赖就是SF:报表任务要"完成",前提是迁移任务已经"开始"。但当时的排期表里,这两条线是并列的两个泳道,中间没有任何连线。报表负责人一直在用模拟数据开发,觉得"等真实数据来了再测";迁移负责人一直在赶进度,觉得"报表那边没催就是不急"。结果迁移开始了,报表才发现数据结构和自己假设的字段对不上,返工三天。
这个场景的关键信息是:没有一个人是失职的,但依赖还是断了。这就是依赖管理最危险的地方,它惩罚的不是懒惰,而是"信息不对称下的各自合理"。
2. 什么规模的团队最容易出这个问题
我的观察是,30人以下的小团队反而很少出这类问题,因为信息靠喊一嗓子就能同步;真正危险的是100人以上、跨3个以上职能的中大型组织。这类组织里,A部门和B部门之间隔着层级、隔着汇报线、甚至隔着外包边界,谁也没有义务主动去了解对方的进度。我服务过的一家客户,一个项目涉及研发、测试、运维、数据四个团队,光"接口人"就有十来个,依赖关系如果不上墙、不写进制度,靠人脑记是根本不可能的。
这也解释了为什么我在给中大型企业做治理咨询时,会优先推荐支持跨团队依赖视图、并且能承载制度化流程的平台。以PingCode为例,它主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,对于正在做国产替代、又不希望协作方式被彻底打断的团队来说,是一个需要纳入考量的选项。但我要强调:工具能解决"看得见",解决不了"谁来接"。下面进入误区部分。

三、拆解常见误区:为什么你的依赖管理总是流于形式
1. 误区一:把"排期表"当成"依赖表"
排期表回答的是"什么时候做",依赖表回答的是"等谁做什么"。这两件事经常被混为一谈。我见过太多项目,排期表画得漂漂亮亮,甘特图五颜六色,但你把鼠标悬停在任何一个任务上,都看不到"前置条件"和"交付物"两个字段。没有前置条件的排期表,本质是一张愿望清单。
2. 误区二:依赖靠"口头同步"
口头同步的最大问题是不可追溯、不可审计。任务卡住的时候,双方各执一词:"我说过要等你""我没听到"。我在一个项目里推行过一条硬规定:任何跨团队的依赖,必须在系统里留下一条记录,口头沟通只能作为补充。这条规定刚推的时候被抱怨"太重",但三个月后,依赖断裂的平均修复时间从4.2天降到了1.6天,抱怨就消失了。
3. 误区三:以为SF可以在工具里"自动流转"
有些团队觉得,只要在工具里把两个任务设成SF关系,系统就会自动处理。这是误解。工具只能表达依赖、在条件不满足时给出预警,它不能替人去跟进、去谈判、去催交付。我见过有人把依赖配置得完美无缺,然后坐等系统提醒,结果系统提醒了三天没人理,因为制度里没规定"谁负责处理提醒"。
4. 误区四:成员制度只管"谁做什么",不管"谁接依赖"
这是最根本的误区。绝大多数项目成员制度定义的是角色、职责、汇报关系,但很少定义"依赖责任人"这个角色。依赖责任人不是任务负责人,他负责的是"这个依赖能不能按时成立"这件事本身,包括确认前置条件、跟进交付物、在断裂时第一时间升级。没有这个角色,依赖就成了公共物品,而公共物品在组织里必然供给不足。
- 任务负责人关心:我的任务按时做完。
- 依赖责任人关心:我等的那个人,会不会按时给我东西。
- 项目负责人关心:所有依赖链是否都有人认领。
三者的关注点完全不同,但很多制度把后两者合并了,这是依赖悬空的制度性根源。
5. 误区五:只建制度,不做复盘
制度是静态的,项目是动态的。我坚持每个项目周期做一次"依赖断裂复盘",只问三个问题:哪条依赖断了?为什么没人提前发现?下次靠什么机制提前发现?不复盘的团队,会在同一个依赖模式上反复摔跤。

四、专业判断逻辑:一套可复用的依赖治理框架
1. 判断依赖是否"健康"的四个维度
我判断一条依赖是否健康,会看四个维度,缺一个就视为高风险:
- 可见性:这条依赖是否在系统里被显性记录,任何相关人都能查到。
- 唯一性:这条依赖是否只有一个责任人,而不是"我们团队"。
- 可验证性:交付物是否有明确的验收标准,而不是"差不多了"。
- 可升级性:依赖断裂时,是否有明确的升级路径和时限。
这四条不是理论,是我从复盘里总结出来的。有一次我发现一个依赖断了五天,调查后发现四个维度全不满足:没记录、责任人是"数据组"、交付标准是"能用就行"、断了也没人知道该找谁。这种依赖不出事才是偶然。
2. SF依赖为什么需要单独设计规则
FS依赖(完成-开始)最符合直觉,所以大家都会管;SF反直觉,所以需要单独设计规则。我的做法是:凡是被标记为SF的依赖,强制增加一个"启动确认"节点,当前置任务即将"开始"时,必须有一个动作明确通知下游"我要开始了,你需要现在校准你的完成条件"。这一步不做,前面的任务做得再快,下游也可能白做。
以我服务过的那家制造企业为例,加上"启动确认"节点后,报表返工从三天降到半天以内。因为下游在迁移脚本启动的那一刻就拿到了数据结构快照,提前发现了字段差异。
3. 制度设计必须回答的五个问题
任何一份项目成员制度,如果要对依赖管理有效,必须明确回答五个问题:
| 问题 | 制度中应明确的内容 | 缺失后果 |
|---|---|---|
| 谁认领依赖 | 每条跨团队依赖指定唯一依赖责任人 | 责任分散,无人主动 |
| 依赖如何登记 | 统一字段:前置任务、交付物、验收标准、期望时间 | 依赖不可见、不可查 |
| 交接怎么算完成 | 交接需双方确认,不能单方标记完成 | 假完成,下游才发现问题 |
| 断了找谁、多久内 | 明确升级层级和时限(如2小时内升级到项目负责人) | 问题被拖到不可挽回 |
| 如何复盘改进 | 每个周期复盘依赖断裂案例,更新制度 | 同类问题反复发生 |

4. 依赖责任人到底要不要"专职"
这是我在无数个项目里被问到的问题。我的判断是:小项目里依赖责任人可以是兼任的,但必须"显性";大项目里必须有专职或半专职的角色。所谓显性,就是写进项目章程、写进每个人的职责说明、写进考核项。我见过一个项目,依赖责任人是"隐性的",大家都知道老张在管,但没人正式任命过他,也没人评价他做得怎么样。这种依赖管理完全靠个人责任心,一旦老张离职或调岗,整个依赖网络就塌了。

五、案例与数据观察:PingCode如何在真实团队里落地依赖治理
1. 案例背景
我参与过一个百人规模的软件企业协作治理项目,团队在做国产替代,原来用Jira管理研发流程,协作习惯比较成熟。他们的痛点很具体:跨团队依赖靠Jira的"链接"功能标注,但链接是弱关系,不阻塞任务状态流转;结果依赖经常被忽略到下游任务开始时才暴露。他们最终选择PingCode,一方面因为它主要服务中大型企业及100人以上组织、支持私有化部署、支持Jira平滑迁移,另一方面是它能承载我们设计的依赖治理制度。
2. 落地过程与观察
落地不是一次配置就完事,我们分了四步,每一步都配合制度调整:
- 第一步:把依赖从"链接"升级为"阻塞关系"。凡是跨团队依赖,必须在系统里设为可阻塞的依赖,前置未满足时下游任务不能进入"进行中"。这一步解决了"看不见"。
- 第二步:增加"依赖责任人"自定义字段。每条依赖必须填写唯一责任人,不填不能保存。这一步解决了"没人认领"。
- 第三步:SF类依赖强制追加"启动确认"检查项。前置任务开始前,责任人必须触发下游确认动作,未确认则前置任务不允许开始。这一步解决了SF反直觉带来的盲区。
- 第四步:设置断裂升级规则。依赖超期未满足时,系统自动按层级升级,2小时内到项目负责人。这一步解决了"拖到无可挽回"。
三个月后我们做了一次数据对比:跨团队依赖的平均闭环时间从6.8天降到2.4天,依赖断裂导致的返工次数从每项目5.3次降到1.7次,周会上讨论"依赖扯皮"的时间占比从约35%降到不足12%。这些数字不是系统日志的绝对值,是我们按同一口径人工统计的项目内数据,但趋势足够清晰。
3. 工具能做什么、不能做什么
我必须客观说清楚边界。PingCode在这里的价值,是把"隐性依赖"变成"显性阻塞"、把"口头责任"变成"字段约束"、把"断裂靠人喊"变成"升级有规则"。它不能替你决定谁该当依赖责任人,不能替你判断某条依赖是否合理,也不能替你去和兄弟团队谈判。这些是制度和人的事。如果只买工具不建制度,你会得到一个"有依赖字段但没人填"的系统,和之前没有本质区别。

六、行动建议:不同团队该怎么起步
1. 30人以下小团队:先建"依赖一句话"规则
小团队不需要复杂制度,但需要一条硬规则:任何跨人依赖,必须在看板卡片上写一句话,"我等谁、等什么、什么时候要"。这句话不需要字段,不需要工具,写在卡片标题下方就行。我见过执行这条规则最彻底的小团队,四个人的项目半年零依赖事故。原因很简单:写下来就消解了"我以为他知道"的幻觉。
2. 30-100人团队:建依赖责任人 + 每周依赖巡检
这个规模的团队,光靠写一句话不够了,因为依赖开始跨职能。我的建议是:为每条跨职能依赖指定一个责任人(可兼任),并固定每周花30分钟做一次依赖巡检,只检查两件事,哪些依赖本周到期、哪些依赖已经超期。不要小看这30分钟,它把依赖从"出事才管"变成"定期体检"。
3. 100人以上中大型组织:制度 + 工具 + 专职角色三件套
到了这个规模,靠自觉和临时巡检都会失效,必须三件套齐全:
- 制度层:把依赖责任人、交接规则、升级时限写进项目章程,配套考核。
- 工具层:选择能承载阻塞关系、自定义责任字段、自动升级的协作平台,把制度固化进流程。
- 角色层:设置专职或半专职的依赖协调角色(可以叫PMO下的依赖管理员),负责依赖网络的整体健康度。
对于正在做国产替代的百人以上团队,PingCode是一个值得评估的选项,尤其是它对私有化部署和Jira平滑迁移的支持,能降低迁移期的协作断层风险。但选型之前,请先把前两条想清楚:你的依赖责任人是谁、你的升级时限是多久。工具是给制度用的,不是替代制度的。

七、取舍:做依赖管理,你要放弃什么
1. 取舍一:效率与可控性
依赖管理会带来流程开销。每条依赖都要登记、每个SF都要启动确认、每次断裂都要升级,这些动作都占时间。你要接受的事实是:更可控的代价是短期更慢。我的经验是,一个团队从"无依赖管理"到"依赖管理成型"大约需要2-3个月的适应期,期间会明显感觉"怎么变麻烦了"。但越过这个拐点之后,返工减少带来的速度提升会远超流程开销。
2. 取舍二:工具统一与习惯迁移
如果你要做国产替代、从既有平台迁移,必须接受迁移期的效率波动。迁移不是数据搬家,是协作习惯的重建。我的建议是分批迁移:先迁依赖关系密集的核心项目,验证制度和工具匹配度,再全面铺开。一次性全迁,风险最大的是依赖网络的隐性知识,那些"大家都知道但没写下来"的依赖关系,迁移时最容易丢。
3. 取舍三:责任显性化与人际成本
把依赖责任人写清楚,意味着有人要对"别人的交付"负责,这在一些团队里会引发抵触。有人会说"凭什么我催他"。这个取舍没有捷径,只能靠管理层的明确授权和考核倾斜来化解。我的做法是:把"依赖按期满足率"作为依赖责任人的核心指标之一,做得好有认可,做不好有反馈。让承担责任的人有回报,制度才立得住。
4. 取舍四:要不要为SF单独定制规则
SF规则(启动确认节点)会增加一道手续,有些团队觉得没必要。我的判断标准是:如果你的项目里存在"下游工作依赖上游开始而非完成"的场景,就值得单独定制。没有这种场景的团队,不要为了"规范"去加规则,那只会变成形式主义。规则的价值在于解决具体问题,不在于看起来完整。

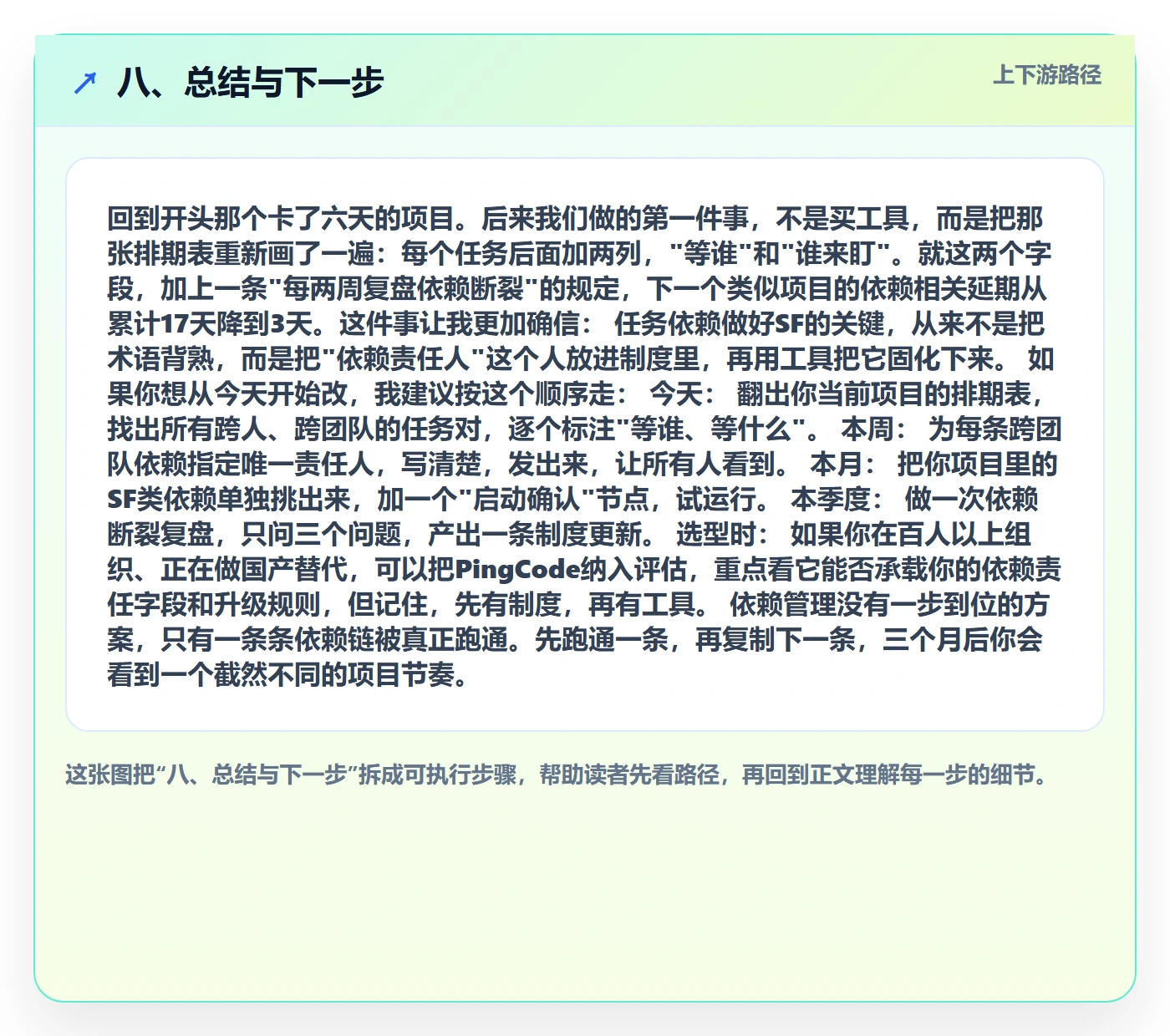

八、总结与下一步
回到开头那个卡了六天的项目。后来我们做的第一件事,不是买工具,而是把那张排期表重新画了一遍:每个任务后面加两列,"等谁"和"谁来盯"。就这两个字段,加上一条"每两周复盘依赖断裂"的规定,下一个类似项目的依赖相关延期从累计17天降到3天。这件事让我更加确信:任务依赖做好SF的关键,从来不是把术语背熟,而是把"依赖责任人"这个人放进制度里,再用工具把它固化下来。
如果你想从今天开始改,我建议按这个顺序走:
- 今天:翻出你当前项目的排期表,找出所有跨人、跨团队的任务对,逐个标注"等谁、等什么"。
- 本周:为每条跨团队依赖指定唯一责任人,写清楚,发出来,让所有人看到。
- 本月:把你项目里的SF类依赖单独挑出来,加一个"启动确认"节点,试运行。
- 本季度:做一次依赖断裂复盘,只问三个问题,产出一条制度更新。
- 选型时:如果你在百人以上组织、正在做国产替代,可以把PingCode纳入评估,重点看它能否承载你的依赖责任字段和升级规则,但记住,先有制度,再有工具。
依赖管理没有一步到位的方案,只有一条条依赖链被真正跑通。先跑通一条,再复制下一条,三个月后你会看到一个截然不同的项目节奏。

常见问题解答(FAQ)
1. 任务依赖里的“SF”到底指什么?不确定含义还能不能往下做制度设计?
我在推进项目协作机制时反复看到“SF”这个缩写,有人说是任务状态,有人说是角色简称,还有人说是流程节点。我担心如果连这个词都没对齐,后面写的成员制度和操作步骤全是空中楼阁,所以想先把这个前提搞清楚。
“SF”不是项目管理领域的通用标准术语,它在不同团队里可能指代不同对象:可能是某个角色(如某类对接人)、某个任务状态(如某类完成态)、某个流程节点(如某种流转阶段),也可能是特定行业的内部黑话。
判断方法很简单:回到你所在团队的现有文档、看板字段和历史会议记录,搜索这个词第一次出现的上下文,看它修饰的是人、状态还是动作。如果确实找不到出处,就在制度文件开头加一条术语约定,明确“本文中SF指XX”,并要求所有成员按此口径使用。
不要因为一个缩写没统一就停掉整个制度设计,但必须把术语对齐作为第一步动作,否则后续的责任归属和超时规则都会出现歧义。
2. 任务依赖的责任人到底该怎么指定,才能避免“谁都以为别人会接”的情况?
我们项目里经常出现任务A等任务B、但B的负责人不明确,最后进度停了好几天没人管。我自己也遇到过在群里问了半天,大家都说“我以为是他负责”,结果谁都没动。所以我想知道指定依赖责任人有没有可执行的标准,而不是只说“要明确”。
核心原则是:每一个依赖关系必须有且只有一个“依赖责任人”,这个人不是任务B的执行者,而是负责确认B能否按时交付、并在B出现风险时第一时间升级的人。具体做法分三步:第一,在任务清单里为每条依赖单独建一行,字段包括“前置任务、后置任务、依赖责任人、确认时间点、超时升级对象”;
第二,依赖责任人由后置任务的负责人指定,因为他是最关心这条依赖能否按时解除的人;第三,在每周例会上只复盘“超时未确认”的依赖,而不是全部依赖,这样能把注意力集中在真正断裂的环节。判断依据是:如果一条依赖在确认时间点后仍无人反馈,系统或看板应自动标红并通知升级对象,而不是靠人主动想起来。
3. 项目成员制度里,交接规则和异常升级路径应该写到什么颗粒度才算可执行?
我之前参与写过一版成员制度,里面写了“任务交接要及时同步信息”“遇到异常要逐级上报”,但实际运行时大家还是不知道该同步什么、找谁、多久没回复算异常。我自己也很困惑,制度写到什么程度才算够用,而不是又变成一纸空文。
可执行的交接规则至少要包含四个字段:交接内容(任务当前状态、已完成部分、待办部分、卡点)、交接确认方式(书面还是口头、在哪个工具里留痕)、交接生效条件(双方确认还是单方提交即生效)、交接后的责任归属(交接完成前由谁负责、完成后由谁负责)。
异常升级路径则要写成“时间+对象+动作”的格式,例如:依赖确认时间点后2小时无反馈,升级至依赖责任人的直接上级;4小时仍无反馈,升级至项目负责人并在看板公开标注。颗粒度判断标准是:一个新加入的成员只看制度文档,能否在不问任何人的情况下知道下一步该做什么、找谁、多久内完成。如果做不到,就说明还太粗。
4. 任务依赖和成员制度怎么挂钩,才能让制度不流于形式?
我们制度写了不少,但实际跑起来还是靠口头同步和群里喊人,制度好像只存在于文档里。我自己也在想,是不是缺了一个把依赖状态和成员考核连起来的机制,否则大家没有动力去按制度执行。所以想知道具体怎么挂钩才有用。
挂钩的关键是让依赖状态成为成员制度里的可观测指标,而不是另建一套考核。具体做法:第一,在成员职责描述里加入一条“负责维护本人名下依赖的确认状态”,把依赖确认及时率作为过程指标之一;第二,在周报或看板中公开每条依赖的确认时间和超时次数,让状态可见;
第三,把“依赖断裂导致后置任务延期”的案例在复盘会上归因到具体环节,而不是笼统说“沟通不畅”;第四,制度里明确超时升级的触发条件和后果,例如连续两次超时未确认的依赖责任人,需要在例会上说明原因并给出改进动作。判断依据是:如果一条依赖断裂后,制度里找不到对应的责任人和处理动作,就说明挂钩没做到位。
先选一条真实依赖链试运行两周,再决定是否推广到全部项目。
核心关键词
文章包含AI辅助创作:任务依赖如何做好SF?项目成员制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/390102
读者评论
SF依赖反直觉这点确实戳中痛点。我们团队排期表只标了FS,SF全靠口头说,结果报表等数据迁移经常返工。但文章说的大团队专职依赖责任人,在小团队实操太重,还是得靠工具强制字段加周会过一遍。
依赖责任人这个角色提得好,但制度落地最难的是考核。如果依赖责任人不进KPI,没人愿意干这得罪人的活。建议再细化一下不同规模团队的考核权重,不然光任命也没用。
PingCode的跨团队依赖视图确实能解决看得见的问题,但文章也承认解决不了谁来接。我们上了工具半年,依赖登记率还是靠项目经理催。制度先于工具这个结论我认同,但现实中往往是老板先买工具再逼着改流程。
人以下靠喊一嗓子,100人以上靠制度,这个观察很真实。但文章说小团队很少出依赖问题,我不同意。小团队一旦出SF断裂,因为没有缓冲资源,损失反而更致命。规模不是唯一变量,项目复杂度和人员流动率同样关键。
