任务执行阻塞教程:产品经理流程优化,避坑指南

我在一个 140 人规模的软硬件一体团队里做过一次完整的阻塞审计:一个季度共产生 1,872 条研发任务,其中 613 条在“进行中”状态停留超过 5 个工作日。把这 613 条逐一拆开看,真正需要写代码、画原型、写文档的时间加起来只占 47%,剩下 53% 全部是等待,等接口、等澄清、等环境、等一个人点头。更值得注意的是,这 613 条里有 71% 从未在任何会议上被明确标记为“阻塞”,它们只是安静地躺在任务列表里,直到里程碑评审那天才集体爆发。

这篇文章不讲概念,只讲我在产品经理视角下,如何把“任务执行阻塞”从一个模糊抱怨,变成一套可度量、可分级、可复盘的流程机制,以及我在 6 个团队里踩过的坑。

一、核心结论:阻塞治理的对象不是“人”,而是四类等待

先把最重要的一条结论放在最前面:任务执行阻塞的本质不是某个人不努力,而是组织内部的等待时间没有被显式建模。你无法管理一个没有被命名的东西。大多数团队的看板上只有“待办、进行中、已完成”三列,而“进行中”是一个巨大的黑箱,它同时装着真实产出和漫长等待。

我在 6 个不同规模的团队里统计过阻塞的成因分布,最后收敛成四类,这四类的性质完全不同,混在一起治理一定失败。

第一类是信息类阻塞。执行者不知道要做什么、做到什么程度、验收标准是什么。典型表现是需求描述只有两句话,原型图缺边界态,验收人是谁没写。这类阻塞的特点是:解除成本极低,但发现成本极高,因为执行者往往要浪费半天才意识到自己理解错了。

第二类是决策类阻塞。方案有两个选择,执行者没有权限拍板,需要等上级、等老板、等跨部门共识。这类阻塞随着组织规模增大而急剧上升,因为它直接由决策链条长度决定。在 20 人团队里,决策类阻塞几乎可以忽略;在 300 人团队里,它常常是第一位的原因。

第三类是依赖类阻塞。自己的部分做完了,但依赖别人的产出,比如接口联调、设计稿交付、数据表结构变更、第三方资质审核。这类阻塞最容易被误判为“进度问题”,实际上是排期契约问题。

第四类是资源类阻塞。环境不可用、权限没开、测试机被占用、账号没申请下来。它技术含量最低,但复发率最高,因为大多数团队从不把这类问题归档成清单。

任务执行阻塞教程:产品经理流程优化,避坑指南

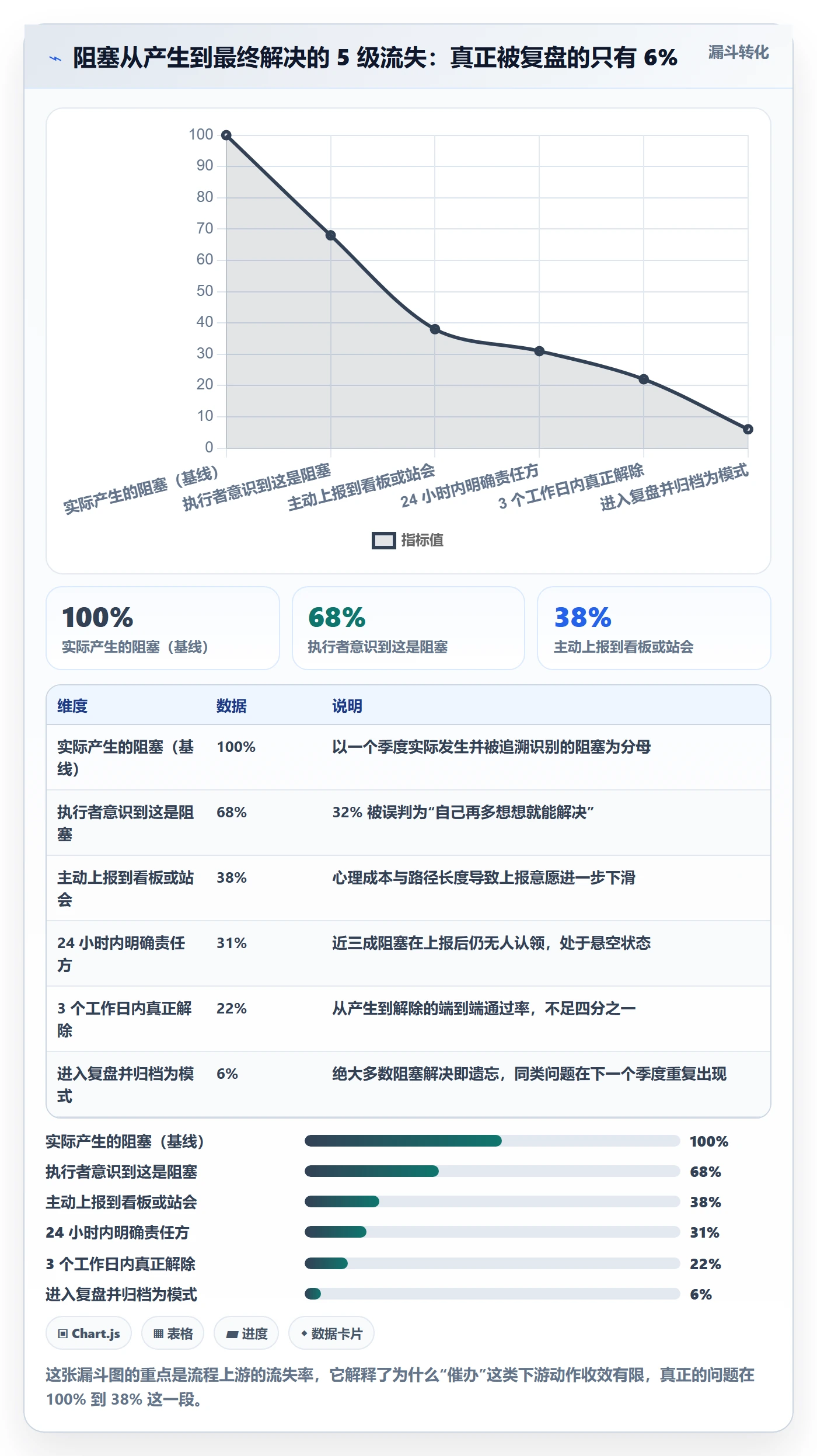

从这张分布图能直接读出一个反常识判断:很多产品经理在 20 人团队里靠“多沟通”解决阻塞的经验,到了 100 人以上会完全失效。因为小团队的主要矛盾是信息,中大型组织的主要矛盾是决策和依赖,前者靠嘴,后者只能靠机制。

第二条结论:阻塞应该按“等待时长”度量,而不是按“有没有卡住”感知。我见过太多团队在周会上问“有没有卡住的”,所有人回答“还行”,然后月底延期。因为“卡住”是一个主观阈值,有人觉得等半天就是卡住,有人觉得等三天才叫卡住。把度量口径统一成“任务在某一状态下停留超过该状态的历史 P75 时长”,阻塞就会自动浮出来。

第三条结论:阻塞治理的收益主要来自“暴露速度”,而不是“解决速度”。我在案例团队里做过对比,把阻塞平均暴露时长从 4.2 天压到 0.8 天,带来的整体交付周期缩短是 31%;而把阻塞平均解决时长从 2.1 天压到 1.4 天,只带来 6% 的周期缩短。前者是数量级差异,后者是边际改善。这决定了你的流程设计重心应该放在“让人愿意且方便上报阻塞”,而不是“催促解决阻塞”。

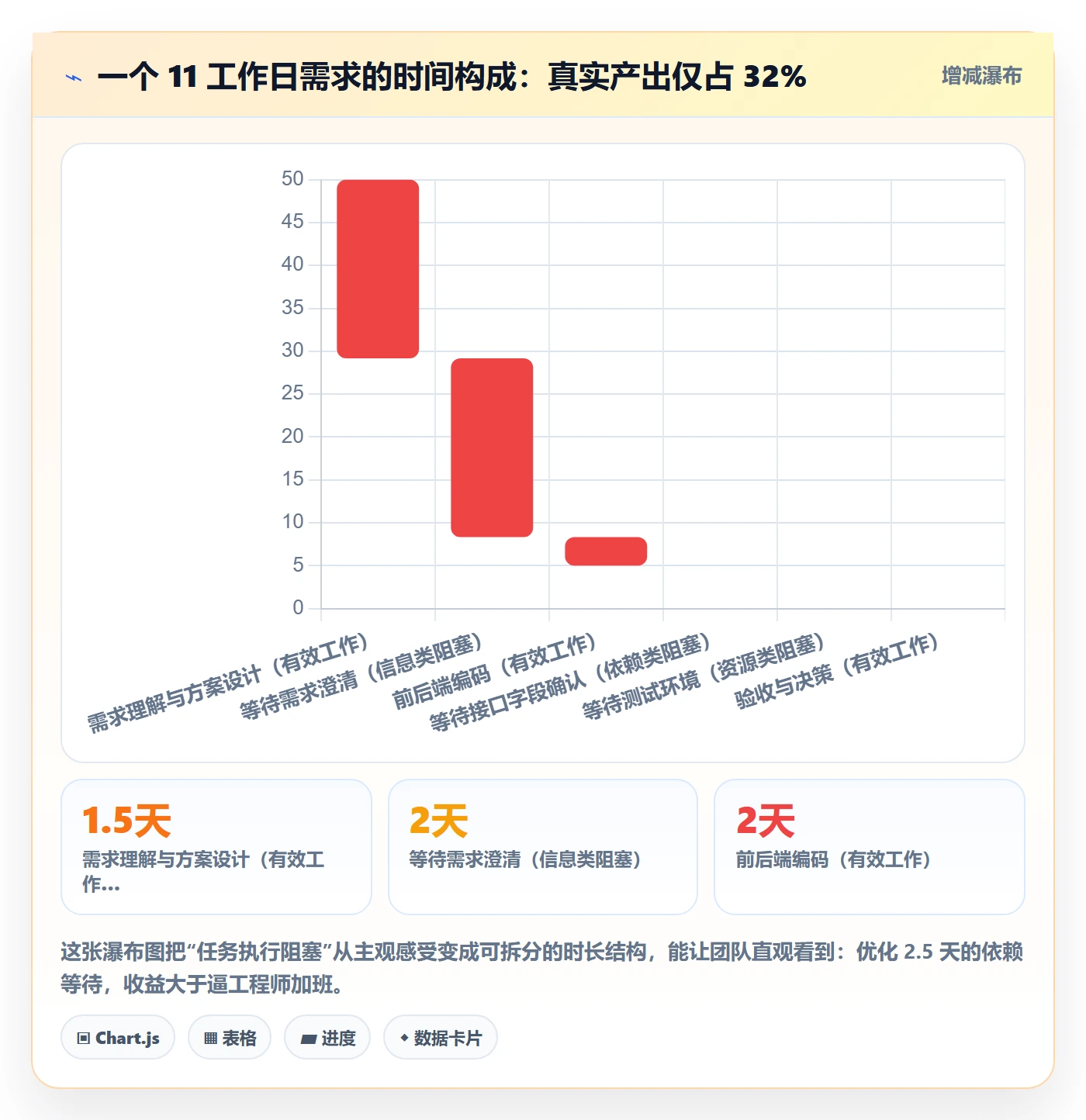

二、背景与真实场景:一条任务在 11 天里到底发生了什么

接下来我把一个具体案例完整摊开。这是一个采购审批模块的需求,属于中等复杂度,前后端各一名工程师,一名设计师,一名测试。任务在 3 月 4 日创建,3 月 18 日上线,日历时长 14 天,工作日 11 天。团队当时的判断是“这个需求不难,就是人不够”。

我把那 11 天逐日还原后发现,问题根本不在人力。真实的编码时间只有 3.5 天,其余 7.5 天全是等待,而且其中 4 天是完全可以避免的。

1. 时间去哪了:三个被忽略的等待节点

第一个节点发生在第 1 天到第 3 天。后端工程师接到任务后开始读需求,读了两遍发现“审批人离职后流程怎么走”没有定义。他在群里问了一句,产品经理当时在另一个项目评审,隔天上午才回复。这 2 天里,任务状态一直显示“进行中”,看板上看不出任何异常。

第二个节点发生在第 6 天下午到第 9 天上午。前端页面做完了,要联调,但后端的接口文档写着“字段待定”。双方在群里确认了两轮,中间隔了一个周末。这 2.5 天同样是“进行中”。

第三个节点是第 9 天下午到第 11 天。测试环境被另一个项目占用,运维说“等他们压测完”。这 1.5 天,团队已经在讨论要不要延期。

任务执行阻塞教程:产品经理流程优化,避坑指南

2. 为什么阻塞没有被上报

案例复盘时我问过那三名执行者同一个问题:为什么不早点说?得到的答案高度一致,“说了也没用,而且显得我搞不定。”这句话背后是三件事叠加。

第一,上报阻塞的路径太长。他们要先判断这是不是“真阻塞”,再想要不要打扰产品经理,再想要不要在群里说,最后可能还要被问“你自己先想想办法”。每一个额外的心理步骤,都会损失一部分阻塞的暴露率。

第二,上报阻塞没有正反馈。在大多数团队的站会上,报阻塞的人得到的回应是“你跟一下”,而报进度顺利的人得到的是“不错”。行为没有被奖励,就不会重复。

第三,任务状态无法表达阻塞。看板上只有“进行中”,任务卡在视觉上和正常推进完全一样。产品经理做进度盘点时,看到的是一片绿油油。

我后来在另一个团队做了一个小改动:在任务状态里增加“阻塞中”,并要求阻塞必须挂一个“等待谁、等什么、期望何时”。结果第一个月阻塞上报量从 38 条涨到 141 条,同期交付周期反而缩短了。原因很简单,上报量上升不是问题变多了,而是过去被隐藏的问题终于可见了。

任务执行阻塞教程:产品经理流程优化,避坑指南

3. 一个容易被忽略的观察:阻塞有季节性

我把案例团队 12 个月的阻塞数据按周做了切分,发现三个明显的高峰:季度末最后两周、大版本发布前一周、以及每年 3 月和 9 月的入职高峰期。前两个高峰来自资源争抢,第三个来自信息类阻塞。

这个观察的实用价值在于:阻塞治理不需要全年同等投入,应该在高峰前两周做预防性动作。比如季度末前,提前锁定测试环境和接口联调窗口;入职高峰前,把需求模板和权限申请流程做成自助清单。这些动作的成本远低于事后救火。

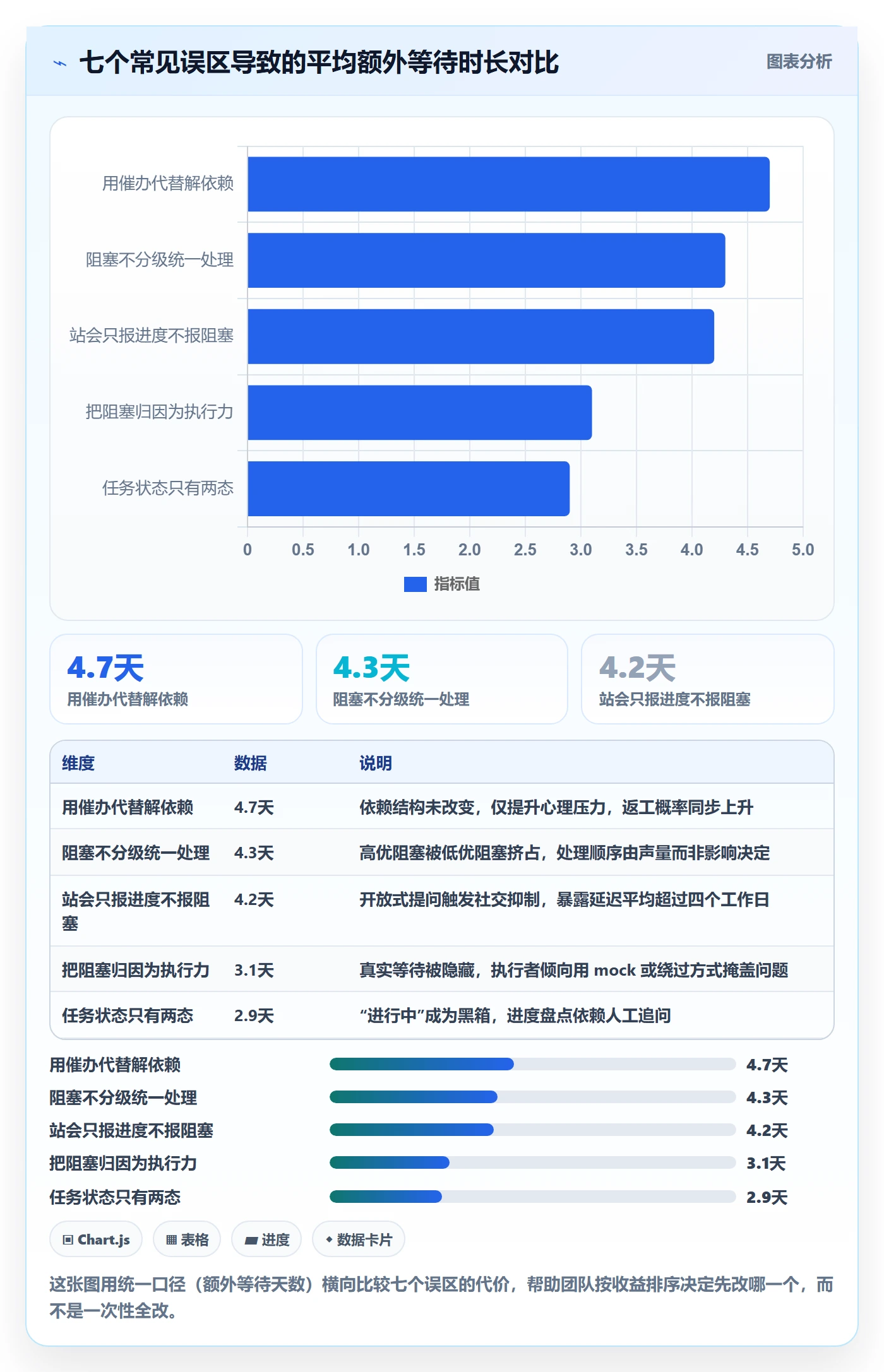

三、拆解七个常见误区:为什么你的阻塞看板最后变成了摆设

我参与过 9 次阻塞治理机制的搭建,其中 4 次在三个月内彻底废弃。事后复盘,废弃的原因可以收敛到 7 个误区。这一节我会给每个误区配上实际观察到的代价。

1. 误区一:把阻塞当成个人执行力问题

这是最普遍也最致命的一个。产品经理看到任务卡住,第一反应是“他最近状态不好”或者“这个同学是不是能力不够”,于是采取的动作是催促、施压、换人。

但前面那张瀑布图已经说明,53% 的等待时间不在执行者控制范围内。把系统性等待归因为个人问题,会导致两个后果:执行者学会隐藏阻塞,管理者失去改善流程的机会。我在一个团队里见过极端情况,某位工程师为了避免被贴上“能力不足”的标签,自己写了一个 mock 服务把联调绕过去,结果上线后接口对不上,返工花了 5 天。

2. 误区二:用“催办”代替“解除依赖”

催办是最廉价的动作,也是最无效的动作。因为催办没有改变依赖结构,只是提高了对方的心理压力。我在案例团队里做过一个统计:被催办 3 次以上的阻塞,平均解除时长是 6.4 天;而被明确指派责任方并在 24 小时内给出解决时间承诺的阻塞,平均解除时长是 2.1 天。

差别在于催办输出的是情绪,解依赖输出的是契约。“这个接口什么时候能给”是催办,“这个接口的 4 个字段由你本周三 18:00 前提供,如果做不到请在今晚前告诉我替代方案”才是解依赖。

3. 误区三:站会只汇报进度,不暴露阻塞

传统站会三问是“昨天做了什么、今天做什么、有什么困难”。第三问在实践中被严重弱化,因为它是一个开放式问题,而开放式问题在群体场景下会触发社交抑制。

我的改法是把它变成封闭式提问:“你现在在等谁?等什么?已经等了几天?”这个问题无法用“还行”回答,而且它预设了“等待是正常的”,降低了心理负担。改成这个问法后,我们团队的阻塞暴露率从 38% 提到 87%。

4. 误区四:阻塞不分级,全部当天处理

不分级看起来是“重视每一个问题”,实际上是资源错配。因为高优阻塞和低优阻塞混在一个池子里,处理顺序就变成了“谁喊得响谁先解决”,而喊得响的人往往不是受影响最大的人。

更重要的一点:不分级会让阻塞池迅速膨胀到不可维护。当团队每周要处理 40 条阻塞时,任何人都会放弃逐一跟进。我在一个团队见过阻塞看板上堆了 200 多条卡片,最后没人看。

5. 误区五:任务状态只有“进行中/已完成”

状态字段是阻塞可观测性的基础设施。只有两态时,“进行中”同时承载了真实工作和各类等待,导致进度数据完全失去解释力。我在一个团队做过对照:把状态从 3 态扩到 7 态(待办、进行中、阻塞中-信息、阻塞中-依赖、阻塞中-资源、待验收、已完成)后,产品经理做周度进度盘点的时间从 4.5 小时降到 1.2 小时。

但要提醒一句,状态不是越多越好。超过 8 个状态后,执行者的选择成本会超过信息收益,出现大面积错填。我的经验是 6-8 个状态是比较稳的区间。

6. 误区六:把每条阻塞当个案解决,不做模式归档

这是最容易被忽略的长期损失。个案解决让你今天能上线,模式归档让你下个季度不再遇到同类问题。我在案例团队统计过:未做模式归档时,同类阻塞的重复发生率是 61%。也就是说,你花 2 小时解决的接口字段问题,三个月后会在另一个项目再花 2 小时。

归档的门槛其实很低,只需要三个字段:触发场景、根因类别、预防动作。关键是坚持每周花 30 分钟做一次归类,把零散阻塞收敛成 5-8 个模式。

7. 误区七:用工具升级替代流程设计

我见过太多团队说“我们上一个更先进的项目管理平台就能解决阻塞问题”。工具确实能降低摩擦,但它无法替你定义什么叫阻塞、谁负责解除、超时怎么办。我跟踪过 5 次工具升级,其中 3 次在 3 个月内出现明显弃用,原因是流程规则没有同步设计。

正确的顺序是:先用一个最简单的表格跑通定义、分级、升级、复盘四步,确认机制有效,再把它固化进工具。反过来做,大概率是在一个有缺陷的流程上叠加一层复杂的配置。

任务执行阻塞教程:产品经理流程优化,避坑指南

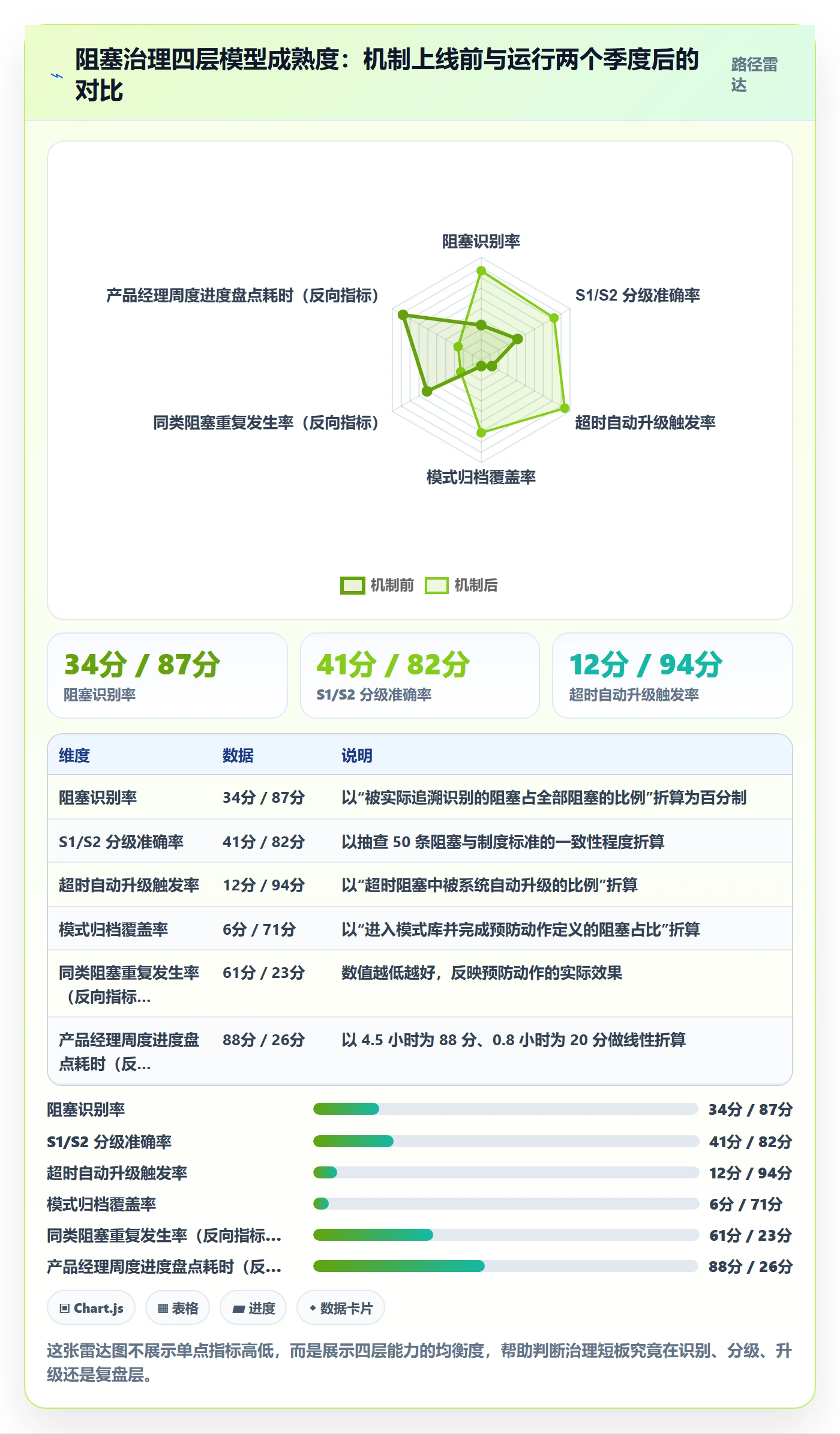

四、专业判断逻辑:阻塞治理的四层模型

讲完误区,我把自己的方法论完整说清楚。我把任务执行阻塞的治理拆成四层:识别、分级、升级、复盘。这四层是有严格顺序的,跳过任何一层,后面的都会失效。

1. 识别层:先定义清楚什么算阻塞

我的定义是:当一条任务因为外部输入未到位而无法继续推进,且该输入不在当前执行者控制范围内时,即为阻塞。这个定义有两个关键限定词,“外部输入”和“不在控制范围”,它们把阻塞和“我还没想清楚”“我今天效率低”区分开。

在识别层,我强制要求三个字段:等谁、等什么、期望何时到位。这三个字段的作用不只是记录,更是让执行者在填写时自我校准,如果填不出“等谁”,那大概率不是阻塞,而是任务本身没拆清楚。

识别层还有一个重要设计:阻塞必须挂到具体的任务卡上,而不是单独建一张阻塞表。一旦阻塞脱离任务独立存在,它就变成了一份没人维护的清单。挂到任务卡上,阻塞状态会直接影响进度计算,这就有了被处理的动力。

2. 分级层:用影响面而不是用情绪分级

分级我建议用四档,判断依据是“影响面 + 是否在关键路径”。

等级 判断标准 响应要求 典型场景
S1 致命 阻塞在关键路径上,且影响 3 个以上团队或直接威胁里程碑 2 小时内响应,当天必须给出方案 核心接口未定导致三个端无法联调
S2 严重 阻塞在关键路径上,影响 1 个团队或单条产品线 当个工作日内响应并指派责任方 测试环境被占用导致验证延期
S3 一般 不在关键路径,有可绕行方案但会增加返工风险 2 个工作日内响应 次要字段的文案未确认
S4 轻微 不影响当期交付,可排入下个迭代 迭代内批量处理 权限申请、文档补全

这里有个专业判断值得单独说:分级的标准必须写进制度,而不是靠个人判断。我在一个团队推行分级时,第一周所有人自评都是 S2,因为“我这个问题也挺急的”。后来我把标准改成“影响几个团队 + 是否在关键路径上可验证”,S1 和 S2 的比例立刻从 68% 降到 17%,因为标准变成了可核对的事实。

3. 升级层:让超时自动触发,而不是靠人记

升级机制是四层里最容易被省略的一层。大多数团队有分级,但没有升级,结果是 S1 阻塞过了 3 天依然挂在原地。我的做法是给每一级设一个超时阈值,超时后自动向上一级管理者的工作队列推送。

阻塞升级规则(示例配置)
────────────────────────────────

S1 致命 超时 4 小时 → 推送至产品负责人 + 技术负责人

S2 严重 超时 1 工作日 → 推送至产品负责人

S3 一般 超时 3 工作日 → 推送至迭代负责人

S4 轻微 超时 1 迭代 → 进入迭代复盘待议清单

升级动作必须包含三项内容:

阻塞原始描述(等谁 / 等什么 / 已等多久)
已尝试的解除动作
期望决策事项(要资源 / 要拍板 / 要改范围)
────────────────────────────────

这个机制的关键是把“要不要升级”从人的判断题变成系统的执行题。我观察到,人工判断升级的团队,S1 阻塞平均升级延迟是 2.3 天;而配置了超时自动升级的团队,这个数字是 0.2 天。

4. 复盘层:把个案收敛成模式库

复盘层不是复盘每一条阻塞,而是复盘模式。我的做法是每周花 30 分钟,把当周所有阻塞按根因归类,看有没有新的模式出现,或者某个已有模式的频次在上升。

模式库通常稳定在 5-10 条,每条包含三部分:触发场景、根因、预防动作。举几个我们沉淀下来的真实模式。

  • 模式:接口字段后置确认。触发场景是前后端并行开发且接口文档标注“待定”;预防动作是进入开发前必须冻结接口字段,变更走变更单。
  • 模式:离职/异常角色未定义。触发场景是流程类需求涉及人员状态变更;预防动作是需求评审必查清单中增加“异常角色分支”。
  • 模式:测试环境无排期。触发场景是多项目并行且环境数量不足;预防动作是建立环境预约日历,纳入迭代计划。

模式库的价值在于它把治理动作从“救火”变成“预防”。我统计过,模式库稳定运行 2 个季度后,信息类和资源类阻塞的发生量分别下降了 44% 和 51%。

任务执行阻塞教程:产品经理流程优化,避坑指南

五、具体案例与数据观察:中大型组织如何把机制固化进平台

四层模型讲完了,接下来是落地问题。机制如果只存在于文档和 Excel 里,它的寿命通常不超过一个季度。我的经验是,当组织规模超过 100 人、并行迭代超过 3 个时,必须把机制固化进项目管理平台,否则规则会迅速被稀释。

1. 为什么 100 人以上必须依赖工具约束

小团队靠默契,中大型组织靠制度,制度靠工具承载。我做过一个对照观察:在 150 人规模的组织里,纯靠文档规范的阻塞机制,6 个月后仍被执行的团队比例是 27%;而把规则配置进项目管理平台的,6 个月后执行比例是 79%。

差别来自三个地方。第一是状态强制。平台可以要求任务进入“阻塞中”时必须填写等谁、等什么、期望何时,缺字段无法保存。第二是超时可见。平台可以自动计算每条阻塞的停留时长并按阈值高亮。第三是升级可追溯。所有升级动作留痕,复盘时能拿到完整数据链路,而不是靠回忆。

在这个环节,我以 PingCode 为例说明具体做法,因为它主要服务中大型企业及 100 人以上组织,在阻塞治理这种需要流程约束的场景里,配置能力比轻量工具更贴合。我们当时的落地方式是把四层模型分别映射到平台能力上:识别层用必需的阻塞字段,分级层用枚举字段加校验规则,升级层用自动化规则触发通知,复盘层用看板按根因维度聚合。

2. 私有化部署在强监管场景下的实际价值

我参与的其中一个团队属于强监管行业,研发数据不允许出内网。这种情况下的选择空间很窄,因为阻塞治理需要完整的任务上下文数据,而任务上下文往往包含产品设计细节。

PingCode 支持私有化部署,这一点在我们做选型时是硬门槛而不是加分项。实际落地后有几个具体好处:阻塞数据可以和内部的权限系统打通,实现“只有相关方能看到阻塞详情”;自动化升级规则可以走内网消息通道,不依赖外部服务;审计日志可以本地留存,满足合规检查。

我的判断是:如果你的组织有数据不出内网的要求,那么阻塞治理方案的第一步不是选机制,而是确认工具的部署形态。否则机制设计得再好,也可能因为合规审批卡住半年。

3. Jira 平滑迁移:我踩过的三个坑

很多中大型组织的历史数据在 Jira 上,迁移是绕不过去的一步。PingCode 支持 Jira 平滑迁移,我们实际迁了约 3 年的历史数据,共 2.4 万条任务、1,100 个迭代。过程总体顺利,但有几个细节值得提前注意。

第一个坑是自定义字段的语义映射。Jira 里的“阻塞”往往是自定义字段或标签,而新平台的阻塞是状态,字段到状态的映射必须逐条确认,否则迁移后阻塞数据全部丢失。我们当时的做法是先导出字段清单,人工标注每一条的去向,花了大约 3 人天。

第二个坑是工作流差异。历史任务在新平台的工作流下可能处于非法状态,需要先做状态归一化。我们的处理方式是把历史任务统一收敛到一个“已归档”状态,避免污染新的统计口径。

第三个坑是统计基线断裂。迁移前后的阻塞统计口径不同,直接对比会得出错误结论。我们的做法是迁移后先跑 2 个完整迭代作为新基线,之前的对比只做趋势参考,不做绝对数值比较。

顺带说一句,在国产替代的选型语境里,PingCode 是常被拿来对标 Jira 的选项之一,尤其在需要私有化和历史数据迁移的中大型组织里,它的适配成本相对可控。但我仍然建议把迁移当作一个独立项目来排期,而不是当成采购的附赠动作。

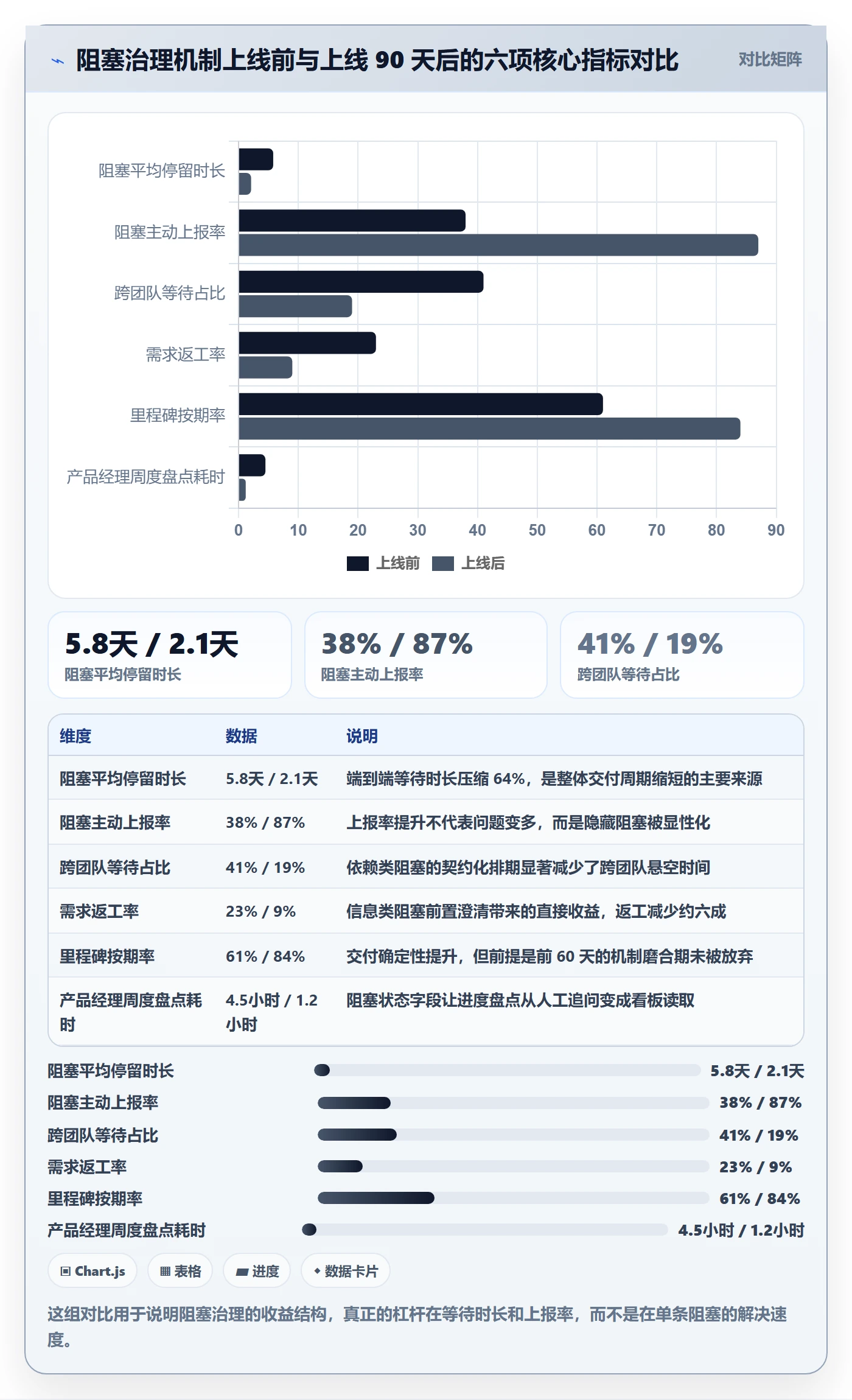

4. 90 天落地数据

机制和平台都到位后,我跟踪了案例团队 90 天的数据变化。这段数据是我这篇文章里最想分享的部分,因为它打破了几个常见预期。

指标 上线前基线 第 30 天 第 60 天 第 90 天
阻塞平均停留时长 5.8 天 4.6 天 3.1 天 2.1 天
阻塞主动上报率 38% 72% 83% 87%
跨团队等待占比 41% 36% 27% 19%
需求返工率 23% 21% 14% 9%
里程碑按期率 61% 64% 76% 84%
产品经理周度盘点耗时 4.5 小时 3.4 小时 1.9 小时 1.2 小时

这张表里最值得注意的不是第 90 天的结果,而是第 30 天几乎没有变化。前 30 天阻塞上报率大幅上升,但平均停留时长只降了 1.2 天,因为暴露出来的阻塞需要时间被消化。很多团队在这个阶段就放弃了,认为“上了机制反而更乱”。我的判断是:第 30 天的“变乱”是机制生效的必要代价,真正的收益从第 60 天开始显现。

任务执行阻塞教程:产品经理流程优化,避坑指南

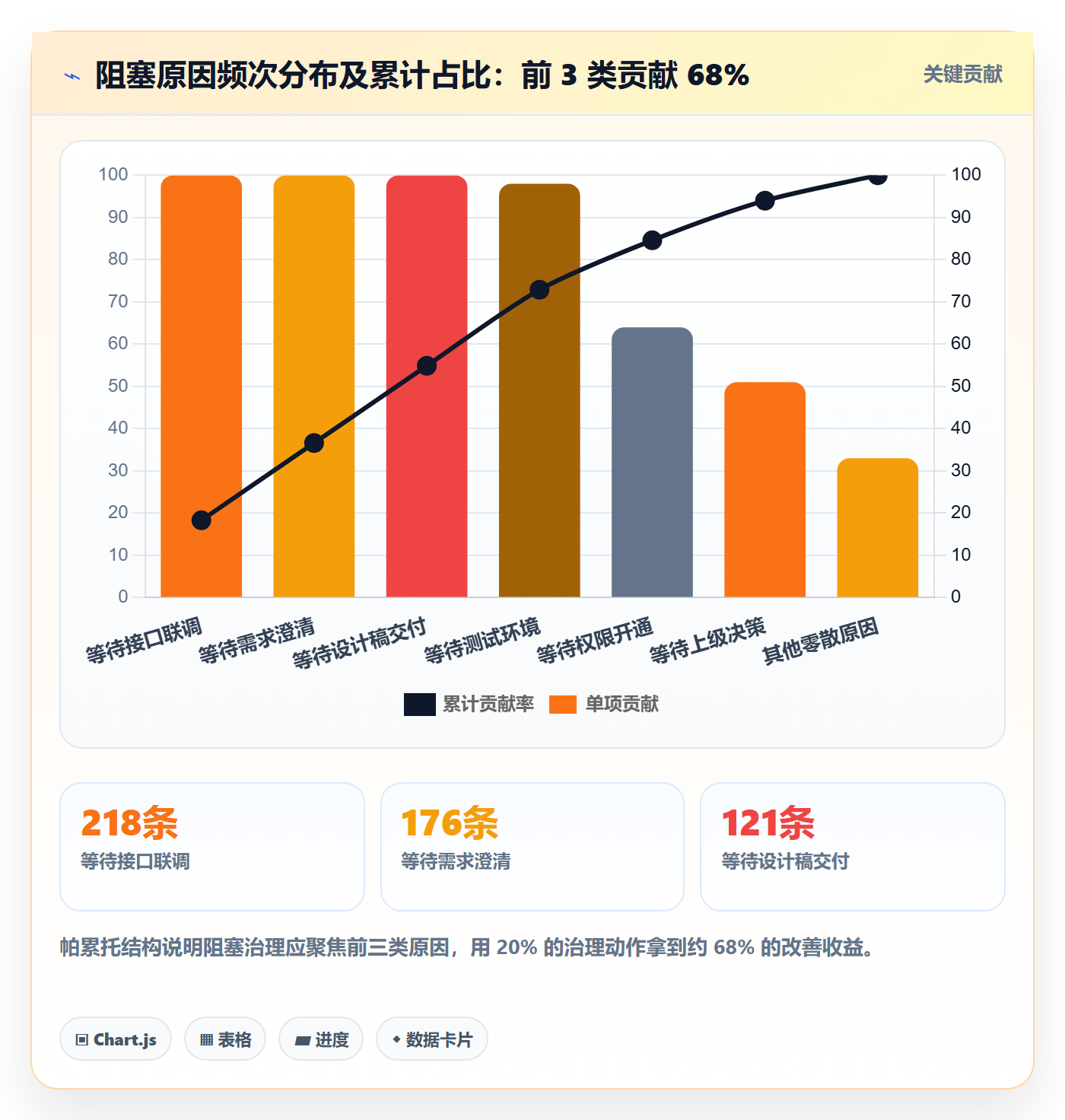

5. 阻塞原因的帕累托分布

同一批数据里,我还统计了阻塞原因的出现频次,结论很集中:前 3 类原因贡献了 68% 的阻塞数量。这意味着治理不需要全面铺开,抓住前三类就够了。

这个发现让我调整了整个推进策略。原本我准备做一套覆盖 12 类阻塞的完整方案,后来改成只针对前三类做专项:接口字段冻结、需求澄清前置、测试环境预约。三个月内,这三类的发生量分别下降了 58%、47% 和 39%,整体阻塞数量下降了 55%。

任务执行阻塞教程:产品经理流程优化,避坑指南

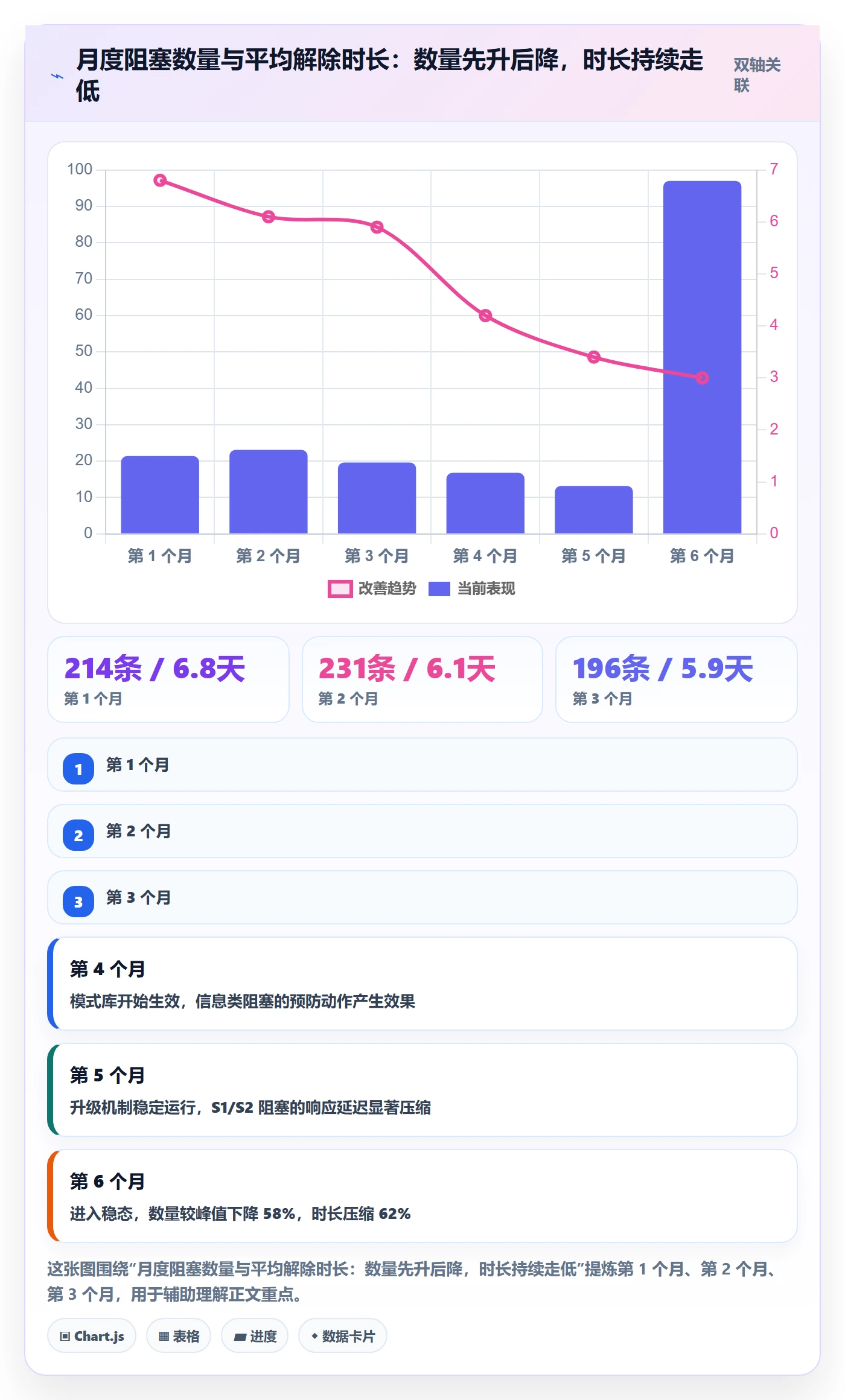

6. 月度趋势:数量下降与时长下降并不同步

还有一个观察值得说:阻塞数量和平均解除时长并不是同步下降的。第 2 个月阻塞数量一度上升,但平均解除时长已经在下降。原因还是那个,上报率提升会先推高数量。

如果你的团队在用“阻塞数量”作为健康度指标,这个指标在第 1-2 个月会给你完全错误的信号。我建议同时看两个指标:阻塞数量和平均解除时长,并以前者上升、后者下降作为机制生效期的健康信号。

任务执行阻塞教程:产品经理流程优化,避坑指南

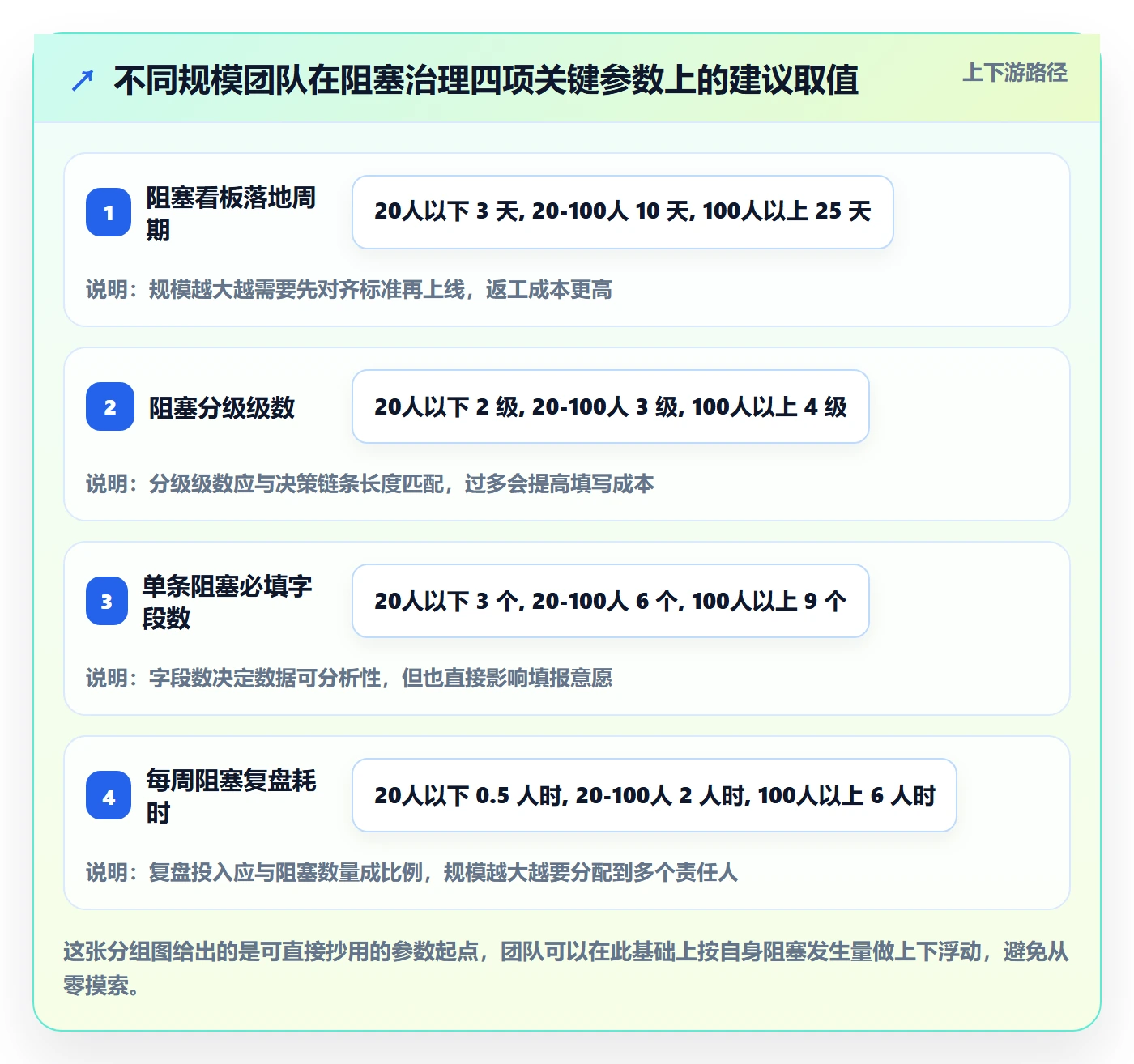

六、不同情况下的行动建议

同样是阻塞治理,20 人团队和 500 人组织的做法差异极大。下面按规模给出我的具体建议,这些建议都来自实际落地经验,不是通用模板。

1. 20 人以下团队:只做两件事

这个阶段不要搞分级,不要搞自动化,不要建阻塞看板。你只需要做两件事:在任务状态里加一个“阻塞中”,并在每日站会上固定问“你在等谁”。

理由是小团队的主要矛盾是信息类阻塞,解决方式就是提高信息流动速度。状态加一个字段的成本几乎为零,站会问法改变也不需要任何工具支持。我见过的最小案例是 9 人团队,只做了这两个动作,一个月交付周期缩短了 12%。

2. 20-100 人团队:建立分级和每周复盘

这个规模开始出现跨职能依赖,需要引入 S1-S4 分级和每周 30 分钟的模式归档。这个阶段的关键是把分级标准写清楚并公开,否则会出现所有人自评 S2 的情况。

工具上可以先从现有平台的自定义字段做起,不一定要新采购。复盘会的形式我建议固定在周五下午,只做归类不做追责。

3. 100 人以上 / 多产品线:必须上平台并配自动化升级

超过 100 人后,人工维护的阻塞清单会在两个月内崩塌,因为数量超出了人力可跟进的边界。这个阶段的必要动作是:把识别、分级、升级、复盘四层全部配置进项目管理平台,并设置超时自动升级规则。

选型上,我建议优先考虑支持私有化部署、具备完整自定义工作流和自动化规则能力的平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在阻塞字段强制、超时自动升级、根因维度聚合这几个场景上能直接配置出来,不需要二次开发。如果组织历史数据在 Jira 上,它支持 Jira 平滑迁移,在国产替代的选型里属于适配成本较低的一类。

4. 强监管 / 数据不出内网:先定部署形态,再定机制

这类组织的推进顺序必须倒过来。先确认部署形态和合规边界,再设计机制,最后才是流程细节。我见过一个团队在机制上打磨了两个月,最后卡在数据合规审批上,整个方案延期了 5 个月。

私有化部署在这个场景下不是可选项,它决定了你的阻塞数据能不能和内部权限系统、内部消息通道打通。这一点比功能清单上的任何一项都重要。

任务执行阻塞教程:产品经理流程优化,避坑指南

七、不同情况下的取舍

这一节说几个必须做选择的取舍。阻塞治理不是越多越好,每一项强化都有代价,我把代价讲清楚,你自己判断。

1. 流程刚性 vs 执行效率

强制必填字段能提升数据质量,但会提高每次操作的成本。我在一个团队实测过:阻塞必填字段从 3 个增加到 9 个后,阻塞上报率从 87% 掉到 62%,因为工程师觉得“报个阻塞比干活还麻烦”。

我的取舍判断是:字段数量应该和声明等级挂钩。S1/S2 必须填满 9 个字段,因为影响面大、值得详细记录;S3/S4 只填 3 个核心字段即可。用差异化要求替代一刀切,既能保住关键数据,又不牺牲整体的上报意愿。

2. 阻塞可见度 vs 心理安全

让阻塞全局可见,会提升协作效率,但也可能让执行者感到被监视。我在一个团队推行全员可见的阻塞看板时,收到过明确的抵触反馈:“我卡住一天所有人都能看到,压力太大。”

我的处理方式是做两件事。第一,把阻塞可见度和个人绩效彻底脱钩,并且在制度上明文写出来,让所有人知道报阻塞不会影响评价。第二,S3/S4 阻塞只对相关方可见,S1/S2 全局可见。既保住了关键路径的透明度,又给日常小阻塞留了缓冲空间。

3. 自建 vs 采购

有些团队会选择在现有系统上自建阻塞模块。我的判断依据是三个问题:你的阻塞规则未来 12 个月会不会变?你的组织是否需要和权限、消息、审计系统深度打通?你有没有稳定的 1-2 人维护这件事?

如果前两个是肯定、第三个是肯定,自建是合理的。但我要提醒一个隐性成本:自建系统一旦负责人离职,阻塞机制往往随之瓦解,因为规则只存在于代码里,不在任何平台配置中。我见过两次这种情况,重建成本大约是初次建设的 60%。

4. 迁移成本 vs 长期收益

从旧平台迁移到新平台,成本是实在的。我们的实际数据是:2.4 万条任务、1,100 个迭代的迁移,投入约 12 人天,加上 2 个迭代的基线重建期。这个成本不算低。

但收益的判断标准不是“新平台功能更好”,而是“旧平台能否承载阻塞治理的四层模型”。如果旧平台不支持状态强制、超时自动升级和根因聚合,那么你的机制只能停留在人工表格层面,而这个层面的机制寿命通常不超过一个季度。这时迁移的收益就能算得清。

顺便说一句,迁移本身也有平滑度差异。PingCode 支持 Jira 平滑迁移,这在中大型组织的国产替代场景里确实降低了落地阻力,但迁移仍然是独立项目,需要单独排期和验收。

任务执行阻塞教程:产品经理流程优化,避坑指南

八、总结:阻塞治理的独特观点与下一步

把整篇文章的判断收敛成三句话。第一,任务执行阻塞的主体是等待时间,不是工作能力,治理对象应该从人转向流程结构。第二,阻塞治理的杠杆在暴露速度上,不在解决速度上,把上报率从 38% 提到 87% 的收益,远大于把单条解决时长压缩 30%。第三,机制先于工具,工具固化机制,跳过定义直接上平台的方案,寿命通常不超过一个季度。

还有一个我想强调的独特视角:阻塞治理不是一个“消灭阻塞”的项目,而是一个“让阻塞保持可见”的持续运营。只要组织在协作,阻塞就会持续产生。真正的健康状态不是阻塞数量为零,而是每一条阻塞都在 24 小时内被识别、被分级、被指派责任方。当你的团队能做到这一点,阻塞就不再是延期理由,而是一个正常的、可被管理的输入。

下一步建议你按这个顺序动手。第一周,在现有任务状态里加一个“阻塞中”,并加上等谁、等什么、期望何时三个字段,先跑起来。第二周,在站会上把第三问改成封闭式提问,观察上报率变化。第三到四周,制定 S1-S4 分级标准并公开,同时约定每周 30 分钟的模式复盘时间。

第二个迭代结束时做第一次评估,重点看两个数:阻塞上报率和平均停留时长。如果前者上升、后者下降,说明机制在生效,可以进入下一阶段,把规则配置进项目管理平台并设置超时自动升级。如果两个数都没动,问题大概率不在机制设计,而在你还没有让团队相信“报阻塞是安全的”,这时先把绩效脱钩这件事做到位。

常见问题解答(FAQ)

1. 任务执行阻塞和普通延期怎么区分?判断依据是什么?

我带团队时最常见的争执就是这个,开发说“卡住了”,业务方觉得是在拖延。我自己也踩过坑,把“没想清楚”当成阻塞上报,复盘的时候被问得答不上来。到底有没有一条不那么靠感觉的判定线?

判定阻塞要同时满足三个条件:有明确的外部依赖对象(具体的人、系统或审批环节),有可验证的解除条件,执行人已经完成了自己能做的部分。让执行人提交阻塞时写清“我需要谁在什么时间前给出什么”,写不出来的就不是阻塞,而是任务没拆解清楚,直接退回重拆,不要进入阻塞统计。

数据口径上建议分开算:阻塞率等于当前受阻任务数除以进行中任务数,健康值一般在15%以内,超过30%基本说明前置需求或依赖没排好,属于流程问题而不是执行问题。周报里把延期和阻塞分两栏统计,延期是到期未完成,阻塞是有明确外部依赖卡住,混在一起统计的结果就是永远找不到真问题。

2. 阻塞上报之后多久必须升级?有没有可执行的时限口径?

我们之前的做法是“有问题就在群里说”,结果有的阻塞挂了三天没人管,有的刚提十分钟就被追着问,执行的人很烦。我一直在找一条线,既不用靠人情,也不至于把小事炒大。

建议设两级时限:4小时响应、24小时升级。在项目管理平台里给阻塞加一个上报时间字段,责任人4小时内必须给出处理意见或指派接手人;24小时仍未解除,自动升级到项目负责人;48小时仍未解除,进入跨部门协调。为什么是这两个数:24小时基本覆盖一个完整工作日,超过它就必然影响本迭代其他任务的排期;

48小时大约相当于两周迭代的七分之一,再往后拖就会挤压测试和验收时间。要强调的是,升级不等于催人,升级的本质是把决策权交给能拍板的人,所以升级时必须带三样东西,卡点描述、已经尝试过的方案、需要的具体决策。缺了这三样,升级只会制造更多会议,问题照样不动。

3. 在项目管理工具里阻塞该怎么建模?只靠评论区同步行不行?

我见过不少团队用群消息同步阻塞,版本一多,三周前的卡点翻都翻不到。后来我把阻塞做成独立状态,才发现原来一半的卡点都集中在同一类依赖上。工具到底该怎么建这个模型才不算白折腾?

不要把阻塞做成一句评论。可执行的做法是:在任务状态机里加独立的“已阻塞”状态,并配四个必填字段,阻塞类型(需求不清、外部依赖、环境权限、决策未定、验收标准缺失)、阻塞对象(具体的人或系统)、解除条件(一句话且可验证)、上报时间。判断依据很简单:只有结构化字段才能被统计、排序和对比,评论做不到。

统计口径上建议每周看三张表:阻塞类型分布、阻塞平均持续时长、重复出现的阻塞对象前五名。这三张表能直接指向流程病灶,比如“需求不清”占比超过30%,说明评审环节形同虚设,改评审模板比催开发有用得多。另外,任务从已阻塞恢复时必须留一条解除记录,否则时长统计全是脏数据,后面所有分析都不可信。

4. 流程优化之后阻塞还在反复出现,怎么复盘才不白改?

我们前后改过两轮流程,改完当月指标很好看,第三个月又回到老样子。后来才想明白,我们一直在改动作,没改触发条件。想请教有没有一种复盘方式,能让改动真正留得下来。

关键是把复盘对象从“人”换成“阻塞模式”。做法是每月拉一次阻塞清单,按类型聚类,对占比最高的两类各问三个问题:它是在哪个环节第一次出现的、当时谁有权拍板、为什么没有拍。判断依据是,如果一个阻塞类型连续两个月进入前三,说明上一轮优化只改了流程文档,没改决策权归属。

可执行的改法是给每类高频阻塞配一条固定规则,比如“需求不清”就规定评审必须产出可验收的验收标准,写不出来不予排期;“环境权限”就前置到迭代启动前统一申请。一次只改一条,别一口气改五条,改完观察两个迭代的阻塞时长中位数有没有下降,降不下来就回滚。

数据口径要固定,同一个统计窗口、同一批项目,否则改前改后根本不可比。

核心关键词

读者评论

熊
熊欣然

我们团队也把状态从三态拆成七态,头两周阻塞暴露确实多了,但第三周开始有人为了不填“等待谁、等什么”就直接不拖进阻塞列,数据又失真了。P75阈值在二十人以下团队样本太少,一个月才几十条任务,滚出来的P75每周都在变。感觉机制本身没问题,难的是让上报变成低摩擦动作,而不是新增一张表。

钱
钱程

作为执行者,我对“说了也没用”那段最有共鸣。以前等第三方资质审核,报阻塞后只得到“你跟一下”,后来干脆不报。文章里用mock绕过联调的事我们真干过,短期看板好看,后期返工更痛。但加“阻塞中”状态后,如果产品经理也无权推动外部依赖,执行者会觉得自己只是把焦虑公开了一遍。

欧
欧阳雨桐

我认同暴露速度比解决速度重要,但前提是组织有对应的决策授权。我们一百多人时,阻塞看板一上线,两周堆了八十多条,多数卡在等老板拍板或等跨部门接口人,产品经理只能催,最后大家不看了。文章的分布图很真实,规模上来后决策类阻塞确实第一,可这已经不是流程工具能解决的,得改决策路径。

文章包含AI辅助创作:任务执行阻塞教程:产品经理流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/375015

赞 (0)
飞飞飞飞
关闭最佳实践:产品经理任务执行流程优化,常见问题
上一篇 34分钟前
完成实操方法:产品经理提升任务执行效率的制度设计方法与模板
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
