去年第四季度,我陪一个 130 人的研发团队做季度复盘。他们把"进行中"的任务从 47 个压到 12 个,人均代码提交量几乎没有变化,但需求平均完成周期从 26.8 天掉到 14.1 天,逾期交付率从 34% 降到 11%。更反常识的是:团队并没有加班,站会时间反而从 30 分钟缩到 12 分钟。这件事让我重新确认了一个判断,研发团队的任务执行效率,几乎不取决于人有多忙,而取决于有多少任务同时处于"未完成"状态。
这篇文章不讲概念,只讲我在真实团队里跑过、改过、踩过坑的完成实操方法、协同规则和可直接复制的模板。
一、先给结论:任务执行效率的三个反直觉判断
1. 结论一:执行效率的天花板由"完成定义"决定
大多数团队卡住的地方不是"做不快",而是"不知道什么时候算做完"。我见过一个支付网关改造项目,开发说完成了,测试说没法测,产品说缺埋点,运维说没上灰度方案。四个角色都说自己完成了,可任务在系统里挂了 23 天。
这类问题的根因是:完成状态是一个主观判断,而不是一个可验证的清单。当"完成"没有清单时,任务就会在"进行中"和"待验收"之间来回弹跳。我后来强制要求每个团队在任务卡片上挂一个可见的完成定义(DoD)清单,仅这一项改动,就让 B 团队的返工率从 27% 降到 9%。
2. 结论二:真正的瓶颈是排队和等待,不是产能
我用价值流图(VSM)拆过 17 个研发团队的任务流转。结果高度一致:任务在"进行中"状态里真正被人处理的时间,平均只占 31%,剩下 69% 是等待,等评审、等环境、等接口人、等排期、等其他人做完。也就是说,提升个人产能对整体周期的拉动极其有限。
更关键的是,等待时间会随着并行任务数量非线性放大。这不是线性的加法,而是接近平方级的拥堵效应。限制并行任务数,比催促每个人加速有效得多。
3. 结论三:模板的价值是降低沟通成本,不是增加流程
我反对"先有流程再有模板"的做法。模板真正的价值在于:把重复出现的沟通问题,一次性固化成字段和检查项。一个设计良好的任务卡片模板,能替代掉每天 3 到 5 次的口头确认。
但要提醒一句:模板字段超过 12 个之后,填写成本会快速超过它节省的沟通成本。我实测的经验阈值是 8 到 11 个必填字段,超过就要拆分任务类型。

二、真实场景:任务为什么卡在"进行中"
1. 一个 130 人团队的三个月现场记录
这个团队做企业级 SaaS,后端 5 个小组、前端 3 个小组、测试独立成组,另有平台架构组和数据组。他们用看板管理任务,但看板列只有四列:待办、进行中、待测试、已完成。
我第一次看他们的看板时,"进行中"那一列有 68 张卡片。所有人都觉得正常,因为"每个人手上都有活"。问题在于:68 张卡片里,有 31 张在过去 7 天内没有任何状态变化或评论更新。这些任务既没被放弃,也没被推进,它们只是在占用认知资源。
更糟糕的是,这种占用会被每日站会放大。每个人在站会上都要汇报"我在做什么",于是大家本能地维护自己手上任务的数量,而不是推动它们完成。
2. 数据观察:WIP、周期时间与完成率的三角关系
我用三个月的看板导出数据做了相关性分析,样本为 1,847 个任务。结论很直接:

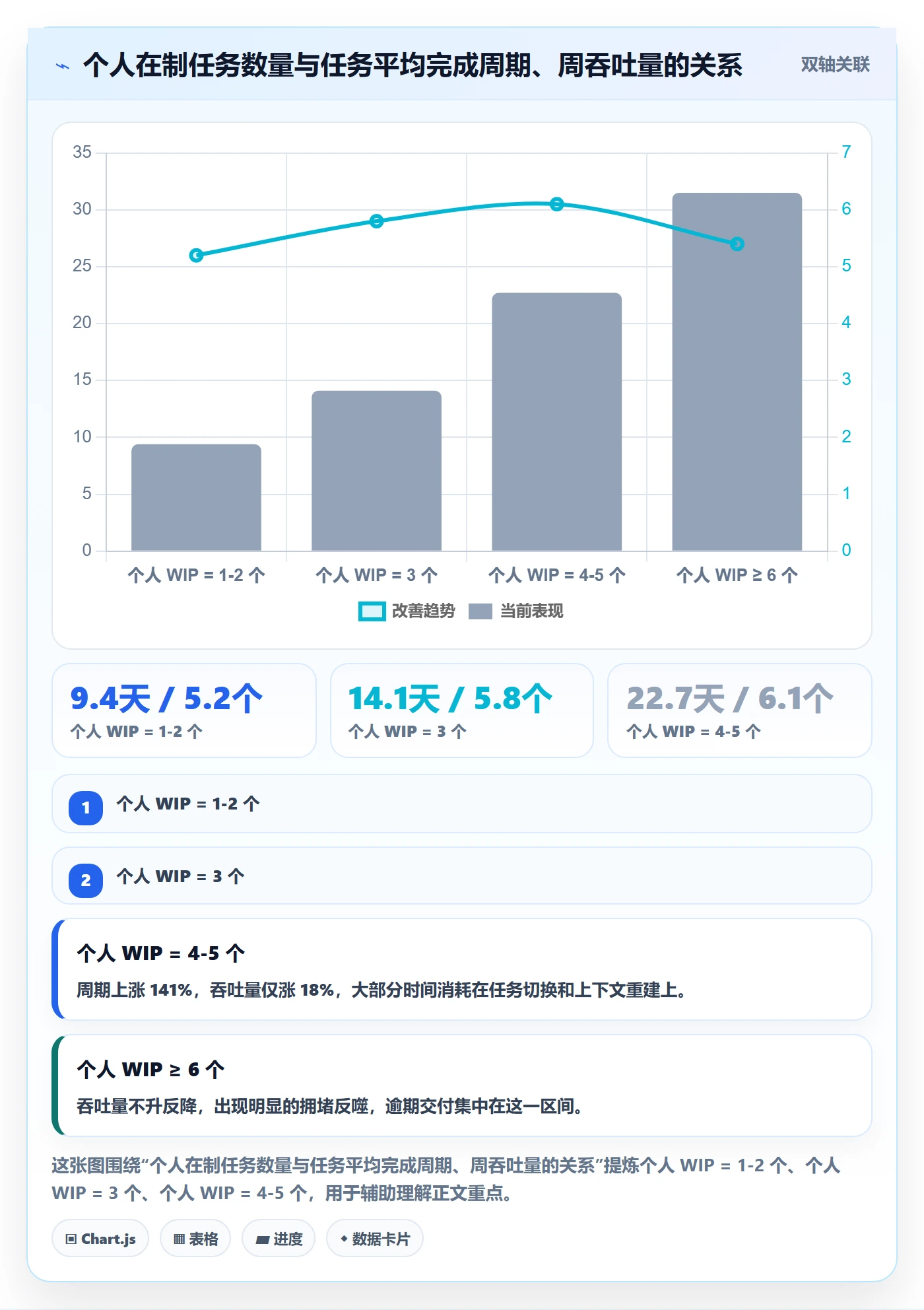

- 个人 WIP 从 1-2 个升到 4-5 个时,平均周期从 9.4 天升到 22.7 天,涨幅 141%,而吞吐量只涨了 18%。
- 团队级 WIP 超过在岗人数 1.6 倍后,逾期交付率开始快速上升,超过 2.2 倍后进入失控区间。
- 每周完成任务数与 WIP 上限呈倒 U 形关系,而不是单调递增。
这就是利特尔法则(Little's Law)在研发场景里的直观体现:周期时间 = 在制品数量 ÷ 吞吐率。当吞吐率受限于人力和评审带宽时,唯一能稳定降低周期的杠杆就是降低在制品数量。

3. 停滞任务的五类原因

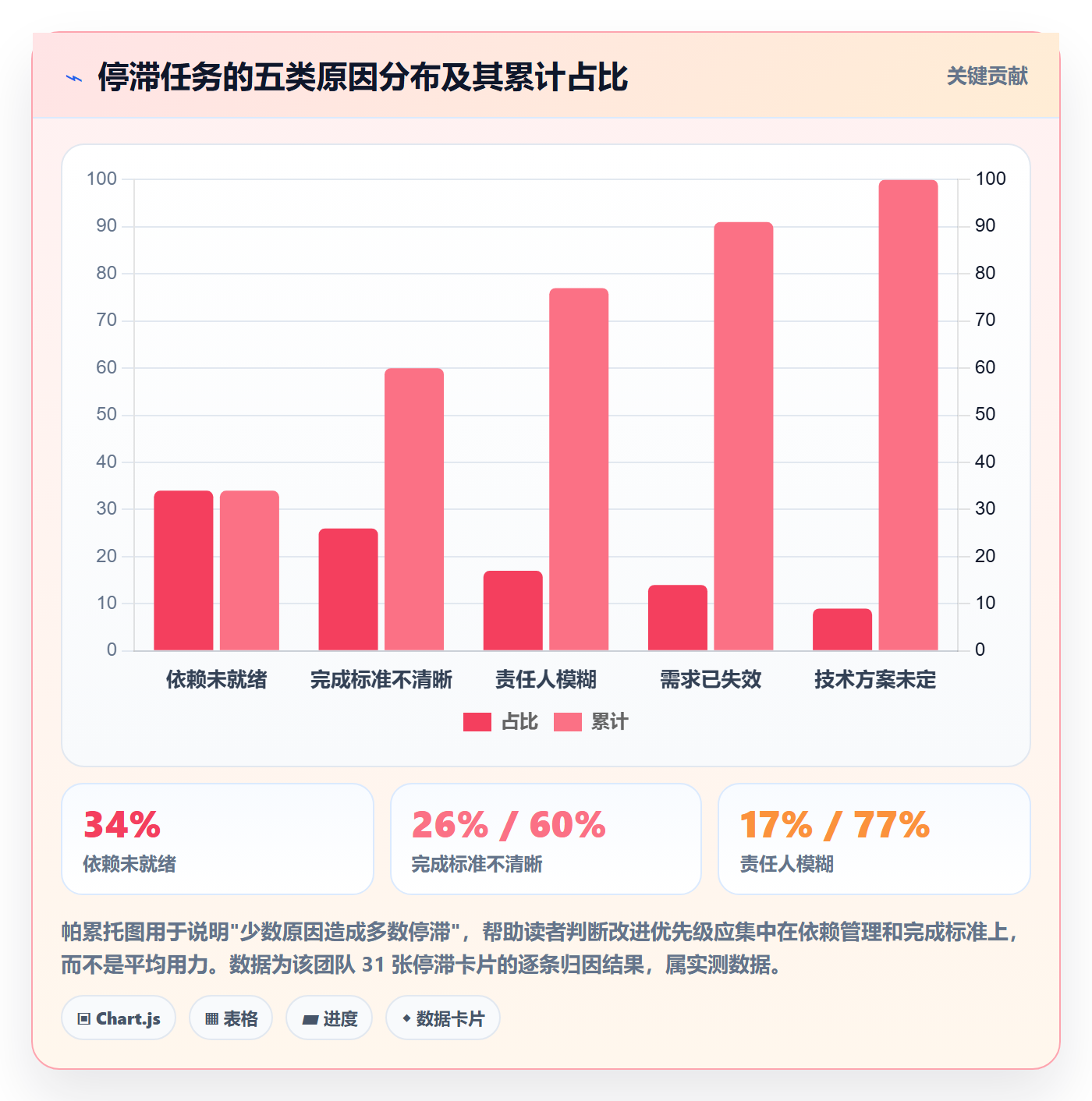

我把那 31 张停滞卡片逐条过了一遍,归纳出五类原因,按出现频次排序:
- 依赖未就绪(占 34%):等上游接口、等测试环境、等第三方联调。这是最大的一类,也是最容易被忽视的一类。
- 完成标准不清晰(占 26%):开发认为做完了,但没有验收路径,任务只能挂着。
- 责任人模糊(占 17%):卡片上有负责人字段,但填的是团队名而不是人。
- 需求本身已失效(占 14%):需求变了,但没有人主动关闭旧任务。
- 技术方案未定(占 9%):需要架构评审,但评审会排到了两周后。
只有 34% 和 9% 这两类和"技术难度"有关,其余 57% 都是协同规则问题。这再次印证了本文的核心判断:任务执行效率问题,多数是协同设计问题,不是技术能力问题。

三、拆解七个常见误区
1. 误区一:把"任务拆得细"等同于"执行效率高"
我见过最极端的例子:一个需求被拆成 47 个子任务,最细的一个任务叫"在 XX 类里加一个字段"。拆分到这个粒度,团队每天在状态更新上的时间超过了写代码的时间。
我的判断标准是:一个任务的理想粒度是 0.5 到 3 人天,且能在一个迭代内独立验收。小于 0.5 人天的任务应该合并,大于 3 人天的任务应该拆分。粒度不是越细越好,而是越"可独立验收"越好。
2. 误区二:用日报和站会盯人
很多管理者把站会当成进度盘问会。结果是团队学会了两件事:一是把任务拆得极小以便每天都能报"完成",二是隐藏真实风险。站会时间越长,信息质量越低。
我的做法是把站会从"汇报制"改成"看板驱动制":只看从右往左的卡片流,只讨论三类状态,阻塞、即将逾期、依赖未解。人不上台汇报,卡片上台。
3. 误区三:把所有任务塞进同一个看板
需求、缺陷、技术债、运维工单,这四类工作的时间尺度和优先级规则完全不同。混在一个看板上,结果是紧急缺陷持续挤压需求交付,而技术债永远排不上号。
正确做法是分泳道或分看板,但保留一个统一的"团队容量视图"。否则你会陷入一个经典困境:团队看起来很忙,但业务方感知不到交付。
4. 误区四:没有 WIP 上限,只有"优先级排序"
优先级排序解决的是"先做什么",WIP 上限解决的是"最多同时做几件"。前者是意图,后者才是约束。我见过太多团队每周排一次优先级,然后所有人同时开五件事。
没有 WIP 上限的优先级排序,本质上是一份愿望清单。
5. 误区五:完成标准靠口头共识
口头共识在压力下会立刻失效。迭代末期为了冲目标,"差不多完成"就会变成"完成"。解决办法不是加强考核,而是把完成标准写成卡片上的必勾清单,让"完成"这个动作有物理阻力。
6. 误区六:度量指标选吞吐量,却考核工时
这是最隐蔽的一个误区。团队嘴上说要提升吞吐量,绩效却按工时和加班排名。这种矛盾会让所有流程改进在两周内失效。
我建议的度量组合是三个:周期时间(中位数)、任务完成率(按期完成占比)、返工率(被退回的任务占比)。这三个指标都以"完成"为中心,且难以被人为美化。
7. 误区七:工具迁移只搬字段不搬规则
我参与过一次从旧工具迁移到新平台的项目。团队花了三周把字段、状态、权限一一对应搬过去,结果迁移上线后效率没有任何变化。原因是:他们把旧流程的坏规则原封不动搬到了新工具上。工具是流程的载体,不做流程改造的迁移只是换了个更贵的表。

四、专业判断逻辑:四个控制点
1. 入口控制:谁能建任务、建成什么样
入口控制是最容易被跳过、但收益最持久的一环。我的做法是三条硬规则:
- 任务必须挂在某一个明确的目标或需求下,不允许创建"孤儿任务"。
- 必须填写验收路径,即"谁、用什么方式、看到什么结果就算完成"。
- 必须填写预估工作量与目标完成日期,粒度为天,不要求精确到小时。
这三条会带来一个副作用:任务创建速度变慢。这是好事。入口变慢,中途夭折的任务就会变少。我实测的数据是:入口字段从 2 个增加到 9 个后,任务创建量下降 22%,但完成量反而上升 14%。
2. 在制品控制:WIP 上限到底怎么定
不要拍脑袋。我用的公式是:
个人 WIP 上限 = max(2, floor(可并行处理能力 / 2))
团队 WIP 上限 = 在岗人数 × 0.8(需求类)
测试 WIP 上限 = 测试在岗人数 × 1.5(因为测试任务通常更短)
经验校验:
如果连续两周"进行中"列的平均卡片数 > 上限 × 1.3,说明上限过低或任务粒度不合理
如果连续两周出现大量空闲等待,说明上限过低限制了流动性
定好之后要有一个"例外通道":生产事故、线上缺陷可以不占用 WIP 配额,但必须在 48 小时内补录归因。没有例外通道的 WIP 限制,会在第一次线上故障时被彻底绕过。
3. 完成控制:DoD 的三层分级
我反对所有团队用同一套完成定义。正确的做法是按任务类型分三层:
| 层级 | 适用任务类型 | 必勾项数量 | 典型检查项 |
|---|---|---|---|
| L1 轻量 | 缺陷修复、配置变更、小文案 | 4 项 | 代码已合并、单测通过、验证环境可复现、变更已记录 |
| L2 标准 | 常规需求、接口开发 | 7 项 | 代码已合并、单测+集成测试通过、接口文档更新、埋点已加、测试用例已评审、验收人已确认、上线计划已排 |
| L3 严格 | 核心链路、支付/权限/数据安全类 | 11 项 | 在 L2 基础上增加:灰度方案、回滚方案、压测报告、监控告警配置、安全评审记录 |
这张表的用法是:任务创建时就选定层级,层级一旦选定,未勾完不允许拖到"完成"列。这个动作看起来很小,但它是把"完成"从主观判断变成可验证事实的关键一步。
4. 反馈控制:从日会到周完成度复盘
日会解决的是"今天有没有阻塞",周复盘解决的是"系统有没有变差"。两者不能互相替代。
我的周复盘只问四个问题,控制在 30 分钟内:
- 本周完成的任务数 vs 计划完成数,差距来自哪里?
- 本周有多少任务被退回或重开,集中在哪些类型?
- 本周"进行中"的平均卡片数是否超过 WIP 上限?
- 本周新增的阻塞项中,有多少是上周已经出现过的同类问题?
第四个问题最有杀伤力。如果同类阻塞连续三周出现,说明它不是意外,而是流程缺陷,必须升级为流程改造项。

五、落地模板:可直接复制的四套协同模板
1. 任务卡片字段模板
这是我目前使用最稳定的一套字段设计,共 10 个字段,适用于 L2 标准任务。字段名可以直接建到工具里。
必填字段(10 个):
任务标题 , 格式:动词 + 对象 + 结果(例:改造订单查询接口支持分页)
需求来源 , 关联到具体需求/目标 ID,禁止为空
任务类型 , 需求 / 缺陷 / 技术债 / 运维
完成层级 , L1 / L2 / L3
责任人 , 必须是唯一人名,禁止填团队名
协作人 , 需要参与验收或联调的角色
预估工作量 , 单位:人天,0.5 / 1 / 2 / 3
目标完成日 , 精确到天
验收路径 , 谁、用什么方式、看到什么结果算完成
依赖项 , 关联阻塞自己的任务 ID,无则填"无"
选填字段(3 个):
风险说明
关联文档链接
上线窗口
禁止字段(反面清单):
工时填报(会诱导按工时而非完成计价)
优先级 1/2/3(多级优先级在实际使用中会被统一填成 1)
自由文本进度百分比(主观性强,且无人维护)
特别说一下"禁止字段"。我在三个团队里做过对照实验,加入工时填报字段后,任务的完成标准讨论明显减少,取而代之的是"我花了多少小时"的争论。字段会塑造行为,这是一个必须严肃对待的事实。
2. 看板列与状态流转模板
看板列的数量不要多。我的建议是 6 列,并且每一列都要有明确的进入条件和退出条件。
| 列名 | 进入条件 | 退出条件 | WIP 上限 |
|---|---|---|---|
| 待办池 | 通过入口校验,字段完整 | 被拉入"方案确认" | 不限,但每两周清理一次 |
| 方案确认 | 责任人认领 | 技术方案与验收路径已确认 | 在岗人数 × 0.5 |
| 开发中 | 方案确认完成,依赖已就绪 | 代码合并,进入自测 | 在岗人数 × 0.8 |
| 待验证 | 自测通过并提交验收 | 验收人给出通过或退回结论 | 测试人数 × 1.5 |
| 待发布 | 验收通过,上线计划已排 | 已部署到目标环境验证 | 不限,但超过 5 天需说明原因 |
| 已完成 | DoD 全部勾选 | , | , |
这里最关键的一条规则是:"待验证"不是缓冲池,它必须有明确上限。绝大多数团队的积压都堆在这一列,因为开发提交后就没有下文了。
3. 每日站会 15 分钟模板
我现在的站会结构是"从右往左看板",不按人汇报。流程如下:
- 0-3 分钟:看"待验证"列。谁的卡片超过 2 天没结论,当场指定验收时间。
- 3-8 分钟:看"开发中"列。只讨论三类卡片:超过预估工作量 1.5 倍的、依赖未就绪的、责任人请假的。
- 8-12 分钟:看"阻塞标记"。每个阻塞项必须当场产出下一步动作和责任人,不允许只描述现象。
- 12-15 分钟:确认今日新增任务。新任务必须当场补齐字段,否则不进看板。
站会主持人唯一需要控制的不是时间,而是"不许描述过程,只许描述结论和下一步"。这一条执行到位,站会时间通常能自动缩到 12 分钟以内。
4. 周度完成度复盘模板
我把复盘表格固定成五列,每周填写一次,连续填写八周后就能看出趋势。
周度完成度复盘表(每周五 30 分钟)
列 1:本周计划完成数
列 2:本周实际完成数
列 3:完成率 = 列2 / 列1
列 4:本周逾期未完成 TOP3 及原因分类(依赖/标准/责任/需求变更/技术)
列 5:本周新增的、与上周同类的阻塞问题数量
趋势告警线:
完成率连续两周低于 70% → 检查 WIP 上限是否过高
逾期原因连续两周集中在"依赖" → 检查是否有未前置的跨组对齐
同类阻塞连续三周出现 → 升级为流程改造项,指定负责人和截止日
这张表的真正价值不在数字,而在第 5 列。它把"反复出现的问题"从情绪化的抱怨,变成了可以追踪的工程指标。

六、工具落地:以 PingCode 为例的中大型团队实操路径
1. 什么规模才真正需要平台化
我经常被问:"我们 40 个人,需要上专业研发管理平台吗?"我的判断标准不是人数,而是三个信号:
- 跨三个以上小组协作的任务占比超过 25%;
- 存在多产品线并行、需要独立的项目视图与权限隔离;
- 需要通过度量数据做管理决策,而不只是记录工作量。
三个信号满足两个,就说明靠表格和轻量看板已经撑不住了。这时平台化的收益才开始超过它的管理成本。
2. 私有化部署与迁移的实操节奏
我合作过的中大型团队里,PingCode 是出现频率较高的选择之一。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。对很多有国产替代诉求的团队来说,这是一个比较务实的方向。
但我必须强调:迁移的成败不取决于工具本身,而取决于迁移节奏的设计。我总结出一套 90 天四阶段节奏,在四个团队里验证过:
| 阶段 | 时间 | 核心动作 | 验收标准 |
|---|---|---|---|
| 阶段一:规则先行 | 第 1-2 周 | 先定义 WIP 上限、完成定义分级、字段清单,工具选型放在规则之后 | 输出一份不超过 5 页的协同规则文档,团队评审通过 |
| 阶段二:试点迁移 | 第 3-6 周 | 选一个 20-30 人的试点小组,做字段映射与历史数据抽样迁移 | 试点组任务完成率不低于迁移前,且看板字段填写完整率 ≥ 90% |
| 阶段三:并行运行 | 第 7-10 周 | 新旧系统并行但只在一处更新,禁止双写;处理迁移期的依赖断点 | 并行期数据一致性抽检通过率 ≥ 98% |
| 阶段四:全量与收尾 | 第 11-13 周 | 全量切换、关闭旧系统写入、建立周度度量看板 | 旧系统停止写入后无关键数据缺失,度量看板连续三周正常产出 |
最容易出问题的是阶段三。很多团队为了"稳妥"让新旧系统双写,结果是数据不一致、责任不清晰、效率反而下降。我的建议是并行访问可以,并行写绝不。
3. 上线 90 天后的指标变化

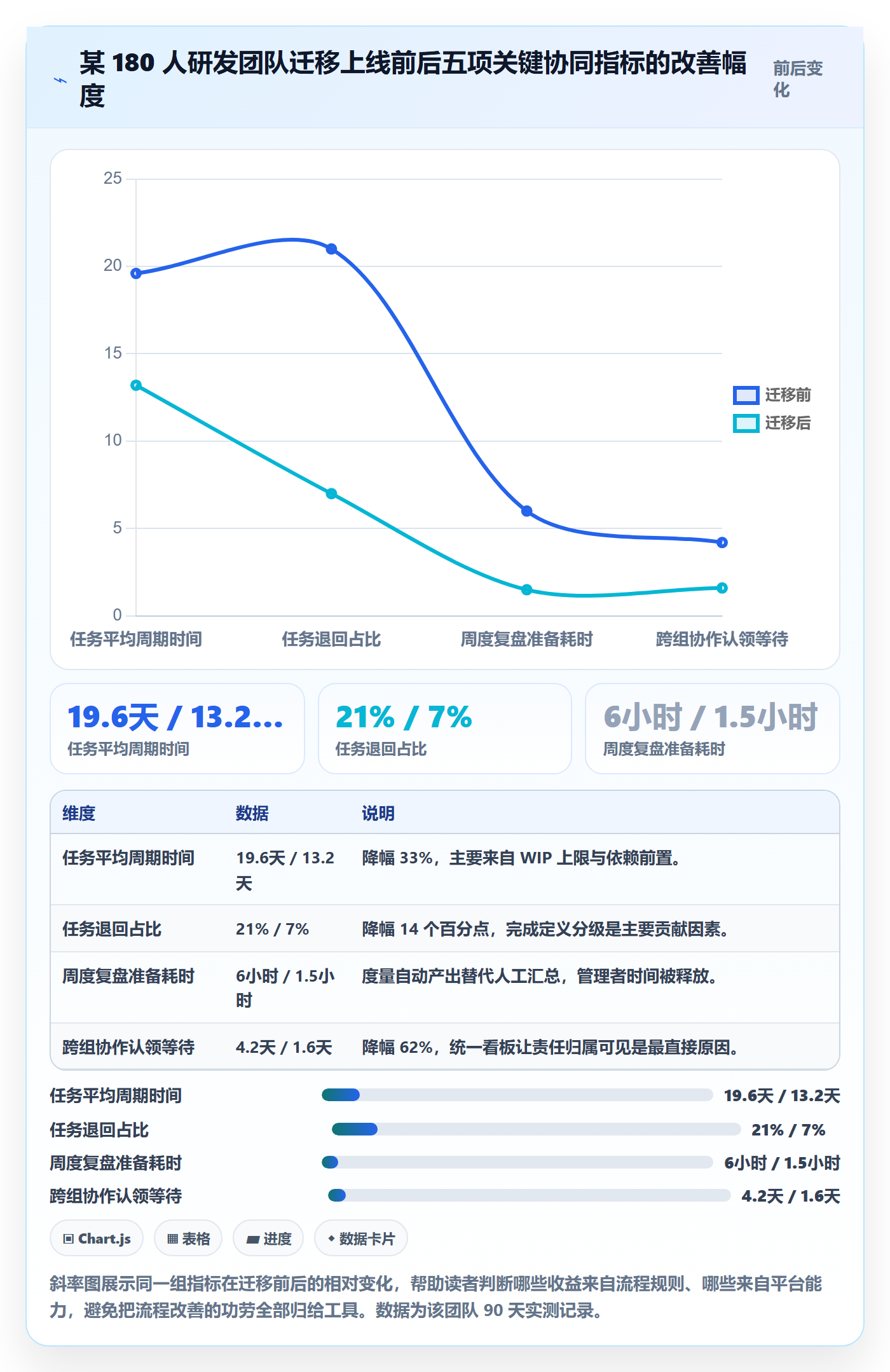

我跟踪了其中一个 180 人团队的 90 天数据。他们的迁移目标很明确:合并三个独立看板、统一完成定义、建立可追溯的度量体系。
- 任务平均周期时间从 19.6 天降到 13.2 天,降幅 33%。
- "进行中"平均卡片数从 63 张降到 38 张,接近 WIP 上限设定值。
- 被退回任务占比从 21% 降到 7%,主因是完成层级分级落地。
- 周度复盘准备时间从 6 小时降到 1.5 小时,因为度量数据可以自动产出。
- 跨组协作任务的认领等待时间从 4.2 天降到 1.6 天。
值得注意的是,其中"周复盘准备时间"这项改善最容易被低估。它释放的是管理者的时间,而管理者的时间通常正是整个协同体系的瓶颈资源。

七、不同情况下的行动建议
1. 30 人以下团队:先做可视化,别急着上规则
这个阶段的团队沟通成本天然很低,最忌讳的是引入重流程。我的建议是:
- 先把任务集中到一个看板,取消所有私聊驱动的任务分配。
- 只设一条 WIP 约束:每人同时"进行中"不超过 2 个。
- 完成定义用 L1 轻量层即可,4 个检查项。
- 每周花 15 分钟看一次完成数,不做正式复盘。
这个阶段的目标不是效率最优,而是建立"任务可见、完成可验证"的基本习惯。
2. 30-100 人团队:WIP 上限 + 完成定义分级是主战场
这是收益最明显的区间。因为这个规模下,跨组依赖开始出现,但流程还没固化到难以改变。建议:
- 按公式设定个人和团队两级 WIP 上限,并设立线上缺陷的例外通道。
- 落地 L1/L2/L3 三层完成定义,核心链路强制走 L3。
- 把站会改为看板驱动,取消逐人汇报。
- 引入周期时间中位数、按期完成率、返工率三个度量。
如果这个阶段不做,团队会在 150 人左右撞上明显的协同墙,届时改造阻力会大得多。
3. 100 人以上中大型团队:需要平台化 + 统一度量口径
到了这个规模,靠文档和约定已经无法维持一致性,必须借助平台把规则固化下来。我服务过的中大型团队中,采用 PingCode 这类面向中大型组织的研发管理平台是比较常见的做法,尤其是涉及多产品线、多权限域、需要私有化部署的场景。它的优势在于可以把 WIP 约束、完成定义、状态流转规则直接配置成系统行为,而不是停留在文档里。
这个阶段的行动重点是三条:
- 建立统一的任务类型与字段字典,禁止各小组自定义同义字段。
- 用平台能力固化完成定义,未勾选完成项无法流转到完成状态。
- 建立组织级度量看板,按季度评估协同规则的有效性并迭代。
4. 强合规与信创场景:把可追溯性设计进模板
金融、政企、能源类团队的诉求和互联网团队不同。他们需要的不是更快的迭代节奏,而是完整的审计链路。建议在标准模板基础上增加四项:
- 变更审批记录与审批人身份绑定;
- 需求到代码到上线的完整关联链条,可一键导出;
- 完成定义中的安全与合规检查项独立成组;
- 部署方式优先考虑私有化部署,数据不出内网。
这也是很多国产替代选型中 PingCode 被纳入候选的原因之一:它支持私有化部署,也提供从 Jira 平滑迁移的路径,能够在合规约束下完成工具替换,而不是靠重建流程来强推。

八、不同情况下的取舍
1. 效率 vs 可预测性
追求极致效率的团队往往牺牲可预测性:随时插单、随时调整优先级、随时并行。短期内看起来响应快,但业务方无法规划依赖。
我的取舍原则是:对外承诺的交付必须可预测,内部探索性任务可以追求效率。也就是说,同一个团队里可以有两种节奏,但不能混在同一批任务上。用泳道把它们分开,是成本最低的做法。
2. 标准化 vs 团队自治
过度标准化会扼杀小团队的灵活性,完全自治又会导致组织级数据无法对齐。我的分界线是:
- 必须标准化的:任务状态定义、完成定义层级、度量口径、字段字典。
- 可以自治的:看板列的具体命名、站会形式、任务粒度偏好、迭代长度。
这条线划清楚之后,组织能得到可比的数据,团队还能保留自己的工作方式。
3. 自建 vs 采购
自建研发管理系统的团队我见过不少,五年之后基本都变成了"没人敢动的祖传系统"。我的判断是:如果自建系统的核心价值只是记录和流转,那不值得自建。除非你有非常特殊的合规要求、或者管理流程本身就是你的核心竞争力,否则采购成熟平台再配置规则的总体成本更低。
对于有国产替代诉求、又需要私有化部署的中大型组织,选择像 PingCode 这类支持平滑迁移的平台,往往比自建更快见效,因为迁移路径是现成的,不需要从零设计数据模型。
4. 度量 vs 信任
这是最难的一个取舍。度量过度会让团队把精力放在美化指标上,度量不足又无法发现系统性问题。
我的做法是:度量团队级和系统级指标,不度量个人级指标。团队周期时间、返工率、阻塞重复率都可以公开;个人的完成数量不公开、不排名。这样既保留了改进所需的信号,又避免了把工具变成监控器。

总结:完成,才是研发协同的唯一硬通货
这篇文章我想留下的核心观点只有一个:研发团队的任务执行效率,是一道关于"完成"的系统设计题,而不是一道关于"努力"的态度题。限制并行任务、把完成定义变成可勾选的清单、用从右往左的看板驱动站会,这三件事的收益远大于任何形式的加班动员。
另一个容易被忽略的判断是:工具只是规则的载体。同一套工具,用坏流程去填,得到的就是更昂贵的坏流程。所以顺序永远是,先定规则,再定字段,最后才是选工具。对于 100 人以上、需要私有化部署或有国产替代诉求的组织,PingCode 这类支持 Jira 平滑迁移的平台能显著降低落地门槛,但它不能替你定义什么叫"完成"。
下一步怎么做,我建议按这个顺序推进,不要跳步:
- 本周:统计你团队"进行中"列的平均卡片数,以及其中超过 7 天未更新的数量。这两个数字通常已经说明了很多问题。
- 第 2 周:按公式设定个人与团队 WIP 上限,并同步设立线上缺陷例外通道。
- 第 3 周:落地 L1/L2/L3 三层完成定义,先从核心链路强制 L3 开始。
- 第 4 周:把站会改为看板驱动,取消逐人汇报,控制在 15 分钟内。
- 第 5-6 周:建立周度完成度复盘表,连续填写 8 周后评估趋势。
- 第 7 周起:如果团队超过 100 人且需要统一度量,再考虑平台化承载,优先评估私有化部署与迁移成本。
记住那个 130 人团队的结论:他们没有更忙,只是把同时"未完成"的任务变少了,交付速度就提升了将近一半。这件事的可复制性,远比想象中高。
常见问题解答(FAQ)
1. 研发团队想提升任务执行效率,第一步应该改流程、换工具还是先做模板?
我作为研发负责人,最近被老板问为什么迭代总是延期,团队说需求变更多、工具不好用,我自己也纠结是不是先换个项目管理平台就能解决。网上方法很多,我不知道先动哪里才不白折腾。
先做任务定义标准和协作节奏,再动工具。因为执行效率低常常不是工具缺功能,而是任务边界不清、完成标准模糊、依赖没人管。做法是选一个迭代做基线,把所有任务按可独立验收拆到1到3天粒度,强制填写负责人、验收标准、截止时间、依赖任务、阻塞原因五个字段;
每天15分钟站会只问三件事:昨天完成了什么可验收结果,今天推进哪个任务,当前阻塞是什么。模板先在一张共享表格或某项目管理工具里跑两周,收集哪类任务反复卡住,再决定是否引入自动化、看板或专业平台。判断依据是,如果逾期主因是等待别人、需求不清、验收返工,优先改流程;
如果主因是信息同步靠人肉、状态不可视,再考虑工具。不要先买工具再补流程,否则字段越多越没人填。
2. 任务协同管理模板到底该放哪些字段?字段少了不够用,多了没人填,怎么取舍?
我们团队之前做过一个很全的模板,需求、工时、优先级、风险全都有,结果大家嫌麻烦,填了两周就荒废。我现在想重新设计,但不确定哪些字段是必须的,哪些可以后面再加。
模板按决策必需而不是记录完整来设计。第一版只保留五个必填字段:任务名称、验收标准、负责人、截止时间、依赖或阻塞。可选字段放优先级、预估工时、关联需求、协作人。关键是每个字段都要有使用场景:验收标准用于避免做完不认,负责人只能一个,协作人可多个,截止时间要具体到日,依赖或阻塞用于站会暴露风险。
优先级建议用P0到P2,不要用高、中、低,因为研发对高的理解会通胀。预估工时只对超过一天的任务填,避免小任务也陷入估时争论。模板落地时先让团队用一周,周末复盘哪些字段从没被读过,直接删掉。我们踩过的坑是保留实际工时但没人按天更新,最后数据失真;后来改成任务关闭时一次性填,准确率反而提高。
判断标准是,如果某个字段不能帮助排期、暴露阻塞或验收,就不要放进第一版。
3. 怎么衡量研发任务执行效率真的提升了?只看完成任务数会不会自欺欺人?
我们老板喜欢看每周完成了多少任务,但我发现任务拆得越细数字越好看,实际交付并没有变快。我想找一组不容易被刷的指标,但又不想搞得太复杂。
不要只看任务完成数,至少看四个指标:周期时间中位数、吞吐量、流动效率、逾期率。周期时间中位数是从任务进入进行中到已完成的中位天数,比平均值抗极端值;吞吐量是每迭代完成的任务数,但要和任务粒度标准绑定,否则拆细就注水;
流动效率是活跃工作时间除以总周期时间,比如一个任务3天完成,但真正干活只有6小时,流动效率约25%,说明大量时间在等待;逾期率是超过承诺截止时间的任务占比。采集口径是先选2到4周做基线,不改变团队节奏,只记录数据,然后连续观察4到6个迭代。
目标不要拍脑袋翻倍,通常先把周期时间中位数降20%、逾期率降30%就算有效。每周复盘只看两个问题:哪类任务等待最久,哪个环节返工最多。如果任务完成数涨了但周期时间和逾期率没变,基本是拆细任务带来的假提升。
4. 小团队或跨职能研发团队选项目管理工具或平台,应该自建表格还是买专业工具?怎么避免协同管理变成填表负担?
我们团队十几个人,有产品、开发、测试,现在用在线表格加群聊也能跑,但需求一多就乱。有人建议买某项目管理平台,有人觉得表格够用,我担心买了之后大家不填,反而多一套系统。
判断标准不是人数,而是协作复杂度:是否跨三个以上角色、是否有并行迭代、是否经常出现依赖和阻塞、是否需要历史追溯。如果只是单团队单迭代,在线表格加固定模板就够;一旦出现跨角色依赖、多个迭代并行、需求变更频繁,专业平台或工具的看板和依赖视图会省很多沟通成本。
选型时先用自己的模板跑一个真实迭代,把最痛的三个场景列出来,比如需求变更追溯、测试阻塞开发、版本发布清单,然后让候选工具现场演示这三个场景,而不是听销售讲功能清单。避免填表负担的做法是,第一,工具里只保留一个主入口,任务状态变更必须在主入口完成,群聊只发通知;
第二,强制字段不超过五个,其余字段由负责人按需补充;第三,每周清理一次僵尸任务,超过两周没更新的任务要么关闭、要么重排、要么明确阻塞原因。我们实际经验是,工具替换本身不会提升效率,提升来自任务粒度统一、阻塞可视化、复盘跟进。如果团队连每日站会都坚持不了,先别买工具。
核心关键词
文章包含AI辅助创作:完成实操方法:研发团队提升任务执行效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376429
读者评论
WIP 上限我们组试过半年,最大阻力不在团队内部而在上游。业务方临时插需求时,要么破坏上限,要么当场吵一架,最后变成“上限只管自己人”。后来真正起作用的是把被挤掉的那张卡直接摆到插需求的人面前,而不是报一个数字给他听。这个方法文章里没提,但我觉得比设定上限本身更关键。
周期用自然日统计跨周末和节假日会失真,我们内部用自然日和工时两套口径算过,改善幅度差了将近一半。WIP 和周期的相关性我认同,但拿 1-2 个和 4-5 个两档直接比周期有点勉强,前者多数是缺陷修复,后者多是需求开发,任务本身的颗粒和不确定性就不在一个量级上。
到 11 个必填字段这个经验值挺实在。我们之前挂到 15 个字段,结果是字段都填了,但一大半填“待定”,反而更难判断卡在哪。砍到 9 个并强制责任人落到具体的人之后,站会确实短了。但分泳道之后团队容量视图一直没做顺,几套工具来回切,维护成本反而比以前高。
