核心结论:产品经理的执行效率问题,八成是制度问题
我做过一次持续 11 周的自我审计:每天下班前把自己当天在项目管理平台上接触过的任务卡片全部导出,人工标记三件事,我在这张卡片上花了多少分钟、这张卡片当周是否真正关闭、关闭后两周内是否被重新打开。11 周累计 617 张卡片,平均每张卡片我投入 14.7 分钟,但当周关闭且两周内没有被重开的只有 21.8%。
这意味着接近八成的卡片处理时间,没有转化为真正的"完成"。进一步拆解那 14.7 分钟,我发现真正用于思考方案、写清逻辑、推动决策的时间只有 4 分钟出头,剩下的全花在"再解释一遍这张卡片到底要什么""确认对方现在做到哪一步""为什么这个状态是待验收而不是开发中"这类动作上。
所以我的核心结论很直接:产品经理的执行效率瓶颈,主要不在个人时间管理,而在任务从定义到关闭的整套制度设计。你把自己训练成再自律的人,只要卡片本身是模糊的、流转规则是弹性的、验收标准是口头的,你依然会在同一件事上被反复拉回。
1. 执行效率的第一杀手是"任务重新解释",而不是开会
很多人默认产品经理时间被会议吃掉。我的 617 张卡片数据显示,会议确实占了我日历时间的 31%,但真正造成周期拉长的不是会议时长,而是同一张卡片在不同角色脑子里是不同东西。开发理解为"加个开关",测试理解为"换个文案",运营理解为"上线就能用",而我在写卡片时只写了"优化开票流程"。
每一次"重新解释"平均消耗 6.2 分钟,且往往发生在有 3 人以上参与的沟通场景里。按每周 25 张卡片、每张被重新解释 1.4 次计算,一周光解释成本就是 217 分钟,接近 4 个小时。

2. 制度的最小闭环是"定义,流转,验收"三段式
我后来把整套改动收敛成一个三段结构:定义段解决"这张卡片是什么",流转段解决"它现在在哪、下一步谁动",验收段解决"什么叫做完了"。这三段缺任何一段,返工率都会明显上升。
我做过一轮对照:只补定义段(卡片模板+必填字段),返工率从原先的 42% 降到 29%;再补流转段(状态机+准入准出),降到 19%;最后补验收段(分层 DoD+验收人),降到 11%。三段是叠加生效的,不是任选其一。
3. 模板的价值在于"约束",不在于"记录"
我见过太多团队的模板是这个下场:上线第一周大家认真填,第三周开始写"同上",第五周字段全部空着。原因很简单,如果模板只用来记录信息、不参与任何强制判断,它就会被当成额外负担。
可用的模板必须能触发机器动作:字段没填就不能进入下一状态,DoD 没勾完就不能关闭,验收人空缺就自动退回。模板不是文档,它是一组带校验的契约。
4. 制度要按组织规模分档,一套打不了天下
10 人团队照搬 500 人组织的流程,结果是流程比业务重;500 人组织只学 10 人团队的"口头对齐",结果是跨部门彻底失焦。我认为分档的两个关键变量是跨职能接口数量和合规与交付审计要求,而不是单纯的人数。
5. 先量化,再设计,最后才选工具
顺序错了,一切都会错。先量化返工率、解释成本、状态停留时长;再设计卡片契约与流转规则;最后才决定用什么平台承载。跳过前两步直接上工具,等于把混乱搬到更贵的地方。
一、背景和真实场景:我在三类任务里踩过的坑
为了让方法落地,我把这两年经手的任务按来源分成三类,每一类都出过事,也都促成了我后来制度里的某一条具体规则。下面讲的是真实场景,其中数据来自我自己的卡片日志和团队看板导出。
1. 场景一:跨部门需求的"薛定谔完成"
去年三季度,我负责一个结算相关需求,卡片标题是"优化对账体验"。开发做完后标记完成,测试验收通过,运营那边却在群里问:"什么时候能开始用?"我当时的第一反应是"不是早就上了吗"。
结果是:开发完成的是后台开关,测试验的是开关能打开,而运营需要的是前台入口,三方的"完成"完全不是一个东西。这张卡片从创建到真正可用,总共花了 23 天,其中 9 天是空转。
这件事直接催生了我后来的第一条硬规则:卡片必须在"场景"字段写清谁、在什么入口、做什么动作、看到什么变化,四要素缺一不可,缺了不准进入开发。
2. 场景二:版本冲刺末期的集体失速

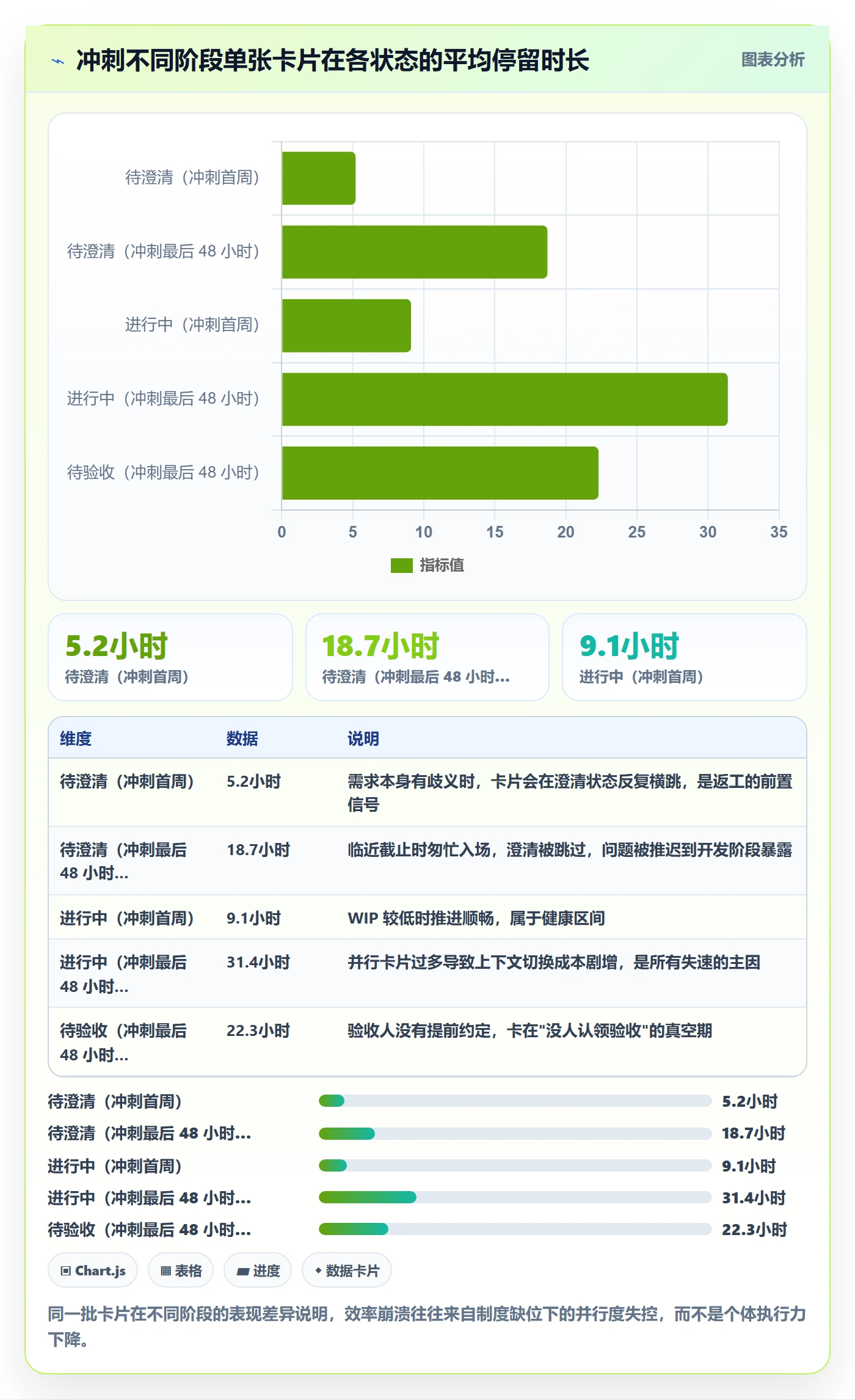

冲刺最后三天,看板上"进行中"的卡片通常会堆到 14 张以上。我原以为这是大家都很努力的表现,直到我拉了状态停留时长数据:冲刺最后 48 小时里,单张卡片平均在"进行中"停留 31 小时,而前一周平均只有 9 小时。
原因不是大家偷懒,而是没有 WIP 限制。每个人手上同时开 3 到 4 张卡片,谁先做完取决于谁催得急,导致所有卡片一起慢。我们后来把个人 WIP 上限设成 3,团队"进行中"总量设成人数的 0.6 倍,冲刺末期的失速现象明显缓解。

3. 场景三:线上问题的"补丁式闭环"
线上问题最容易被草率关闭。我统计过一季度的 38 个线上问题卡片,其中 24 个在"修复上线"后 3 天内被重新打开,重开原因里最高频的两条是"未覆盖同源问题"和"缺少回归验证"。
我后来给线上问题加了一条硬性准出条件:关闭前必须填写"同源排查结论"和"回归验证方式"两个字段,且必须由非修复人确认。这条规则上线后,重开率从 63% 降到 22%。
4. 一个 100 人以上组织的真实观察
我参与过一家 300 人规模企业的流程改造,产研团队约 140 人,跨 6 个业务线。改造前他们的核心指标是:需求平均交付周期 34 天、返工率 38%、月度逾期卡片占比 27%。改造方式不是换工具,而是先补三段式制度,再配置平台承载。
12 周后,三项指标分别变成 19 天、14%、8%。值得注意的是,他们没有增加任何人力,也没有减少需求总量,变化全部来自定义、流转、验收三段的收口。

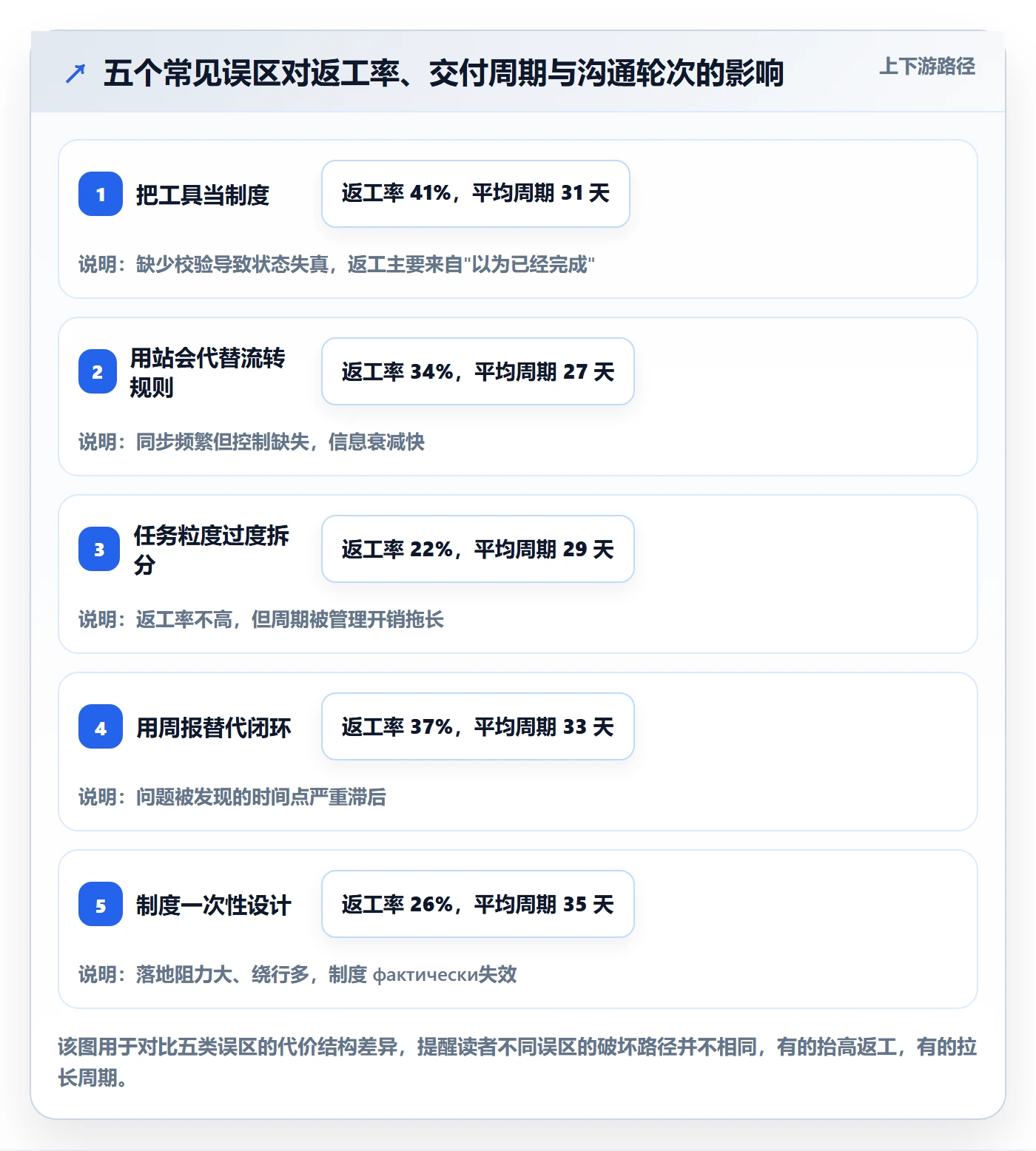

二、拆解常见误区:这五个坑我全踩过
下面这五条,是我在不同团队反复见到的同款问题。我不仅见过,而且大部分我本人就是那个踩坑的人,所以我会把"代价"写清楚,方便你判断自己是否也在这个坑里。
1. 误区一:把工具当成制度
"我们已经在用XX平台了,流程应该没问题吧。"这句话的漏洞在于,平台只是承载容器,容器不会自动产生规则。同一个平台,可以配置出纪律严明的状态机,也可以配成一张随便拖拽的看板。
我见过一个团队把所有状态都开放给所有人,结果是有人从"待处理"直接拖到"已完成",中间过程全部消失。工具没有错,是制度没设计。
2. 误区二:用站会代替流转规则
15 分钟站会解决的是"今天你准备做什么",解决不了"这张卡片现在能不能进下一步"。如果没有准入准出规则,站会上的信息会立刻过期,会后两小时,状态又乱了。
我的判断是:站会是同步手段,不是控制手段。控制必须落在状态流转的校验上,而不是靠每天早上问一遍。
3. 误区三:任务粒度越细越好
把一个 5 人天的需求拆成 40 张卡片,看板看起来很热闹,实际上每张卡片都要走一遍状态流转,管理开销翻了数倍。我做过测算:当单张卡片预估工时低于 2 小时,管理成本会超过卡片本身的价值。
我的建议区间是单张卡片 0.5 到 2 人天,超过 3 人天必须拆,低于 2 小时的进个人清单而不是团队看板。
4. 误区四:用周报替代闭环
周报能证明你写了很多字,不能证明任务关闭了。看周报很容易产生"进展顺利"的错觉,因为周报天然倾向于描述计划而非结果。
我更关注一个硬指标:周关闭率 = 本周关闭卡片数 / 本周仍在流转的卡片数。这个数字低于 0.6 时,无论周报写得多漂亮,我都认为执行出了问题。
5. 误区五:制度一次性设计完成
我早期犯过的最大错误,是想第一版就设计一套完美制度,结果写了 23 页文档,团队看了三天就开始绕开走。制度的可用版本不是最全的那版,是最少人抵触的那版。
现在我的做法是:每轮只加一条硬规则,观察两周,确认没有造成新的瓶颈,再加第二条。

三、专业判断逻辑:我用来设计制度的六个模块
这一节是全篇最实操的部分。我把制度拆成六个模块,每个模块给出可直接抄的结构。所有模板都用可复制的文本形式给出,你可以直接粘进自己的项目平台做字段定义。
1. 判断起点:先算清"解释成本"和"返工成本"
设计之前先量化两个成本。解释成本 = 单次对齐耗时 × 每周对齐次数;返工成本 = 返工卡片数 × 平均重做耗时。这两个数字决定你该投入多少精力做制度。
我的经验阈值:如果解释成本每周超过 150 分钟,或者返工成本占周总工时的 15% 以上,就说明制度必须动,而且是优先动作,不是"等有空再说"。
2. 卡片契约:五要素模板
我的卡片模板只保留五要素,超出的一律砍掉。核心逻辑是:每个字段都必须有明确的使用者,没有任何人会读的字段就不该存在。
work_item:
title: "[模块] 一句话描述用户可感知的变化"
scenario: 谁 / 在什么入口 / 做什么动作 / 看到什么变化
output: 交付物清单(代码、配置、文档、埋点)
acceptance: 验收标准,必须可被第三方独立复现
acceptor: 单一验收责任人(不允许填团队名)
deadline: YYYY-MM-DD
注意 acceptor 必须是单个人。写"产品团队"等于没写,因为责任会被平均稀释,最后没人认领。
3. 流转规则:状态机与准入准出
状态不是越多越好,7 个状态基本能覆盖绝大多数中大型团队的需求。关键是每个状态都要有准入条件和准出条件。
状态机:
待澄清 -> 已澄清 -> 开发中 -> 待验收 -> 验收中 -> 已上线 -> 已观测(7天)
准入准出示例:
待澄清 -> 已澄清:scenario 与 acceptance 均非空,且 acceptor 已确认
已澄清 -> 开发中:output 字段已列出交付物清单
开发中 -> 待验收:output 中所有交付物已完成
待验收 -> 验收中:验收人已开始操作,且状态停留不超过 24 小时
验收中 -> 已上线:acceptance 逐条勾选通过
已上线 -> 已观测:上线满 7 天且无重开
我特别强调最后一段"已观测"。没有观察期的任务不算完成,很多问题会在上线后 3 到 7 天才暴露,提前关闭等于把风险留给下一轮。
4. 粒度与 WIP:可计算的边界

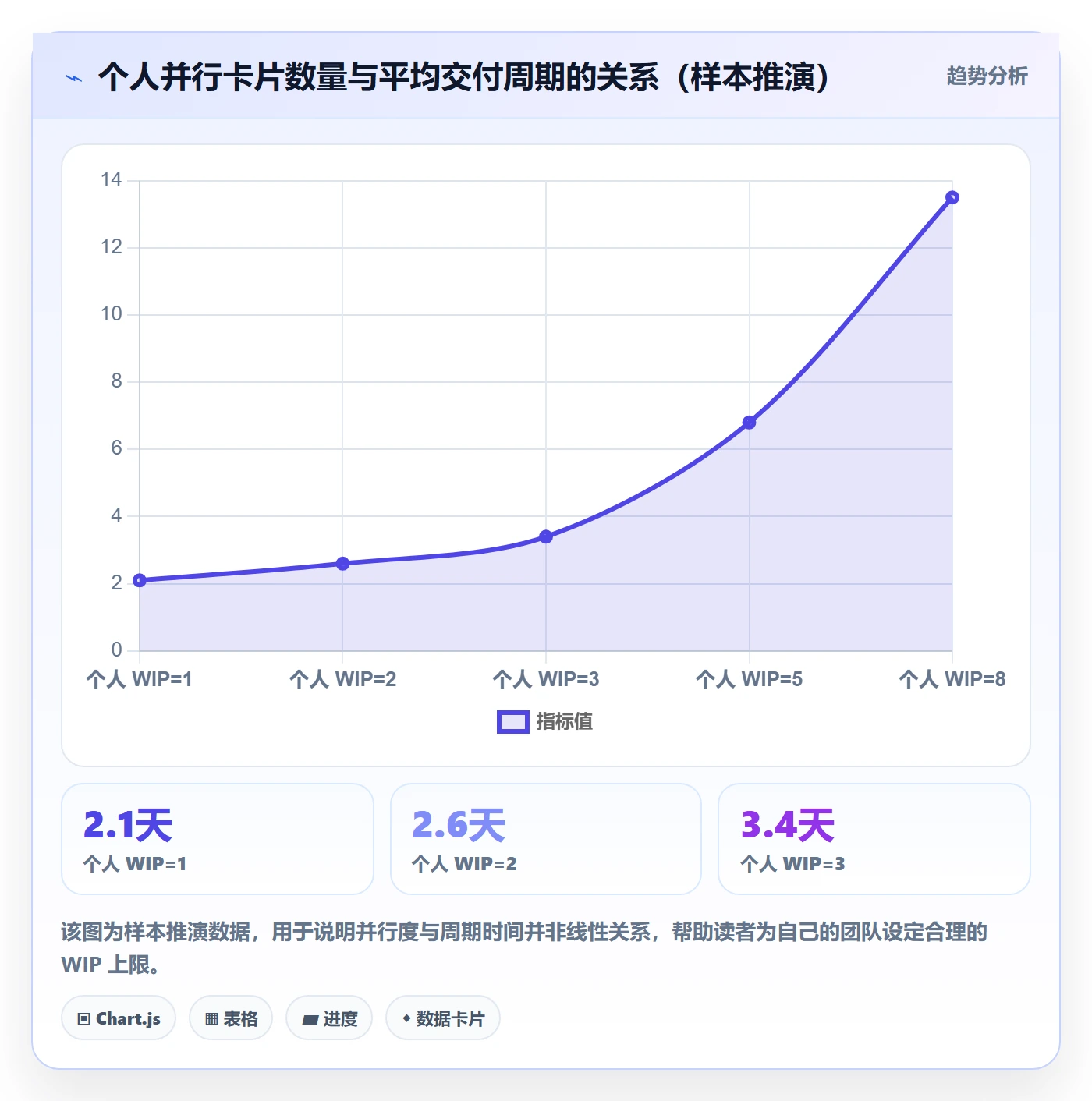

粒度我用预估工时卡:0.5 到 2 人天是甜区,超过 3 人天强制拆,低于 2 小时进个人清单。WIP 我分两层设置:个人 WIP 上限 3 张,团队"进行中"总量 = 团队人数 × 0.6。
为什么是 0.6 而不是 1?因为人在推进的同时还需要处理评审、答疑、会议,满负荷并行会直接导致所有卡片一起变慢。

5. DoD 分层:把"完成"变成可判定的
DoD 我分三层,每一层的判定主体不同。这样设计能避免"谁都以为别人验过了"的经典事故。
| 层级 | 覆盖范围 | 判定主体 | 核心检查项 |
|---|---|---|---|
| 任务级 DoD | 单张卡片 | 开发本人 | 代码合并、单测通过、字段完整 |
| 故事级 DoD | 一组关联卡片 | 产品经理 + 测试 | 验收标准逐条通过、埋点可用、文档更新 |
| 版本级 DoD | 整个版本 | 产品负责人 | 灰度观察满 7 天、无 P0/P1 遗留、回滚方案就绪 |
6. 落地路径:最小阻力顺序
我推荐的落地顺序是:
- 先给卡片模板加 scenario 与 acceptance 两个必填字段,其他不动。
- 两周后加入"待验收 → 验收中"的 24 小时超时提醒。
- 再两周后加入 WIP 上限与"进行中"数量看板。
- 最后加入版本级 DoD 和"已观测"状态。
每一轮只加一条,且必须配套一个可见的收益指标。没有收益证明的制度加不进去,团队会本能地把它当负担。
四、具体案例与数据观察:我如何在一家中大型企业里落地这套制度
这一节讲一个完整案例。案例主体是一家 300 人规模的企业,产研约 140 人,跨 6 条业务线。我全程参与了从制度设计到平台配置的过程。
1. 为什么选择在一个国产项目管理平台上承载

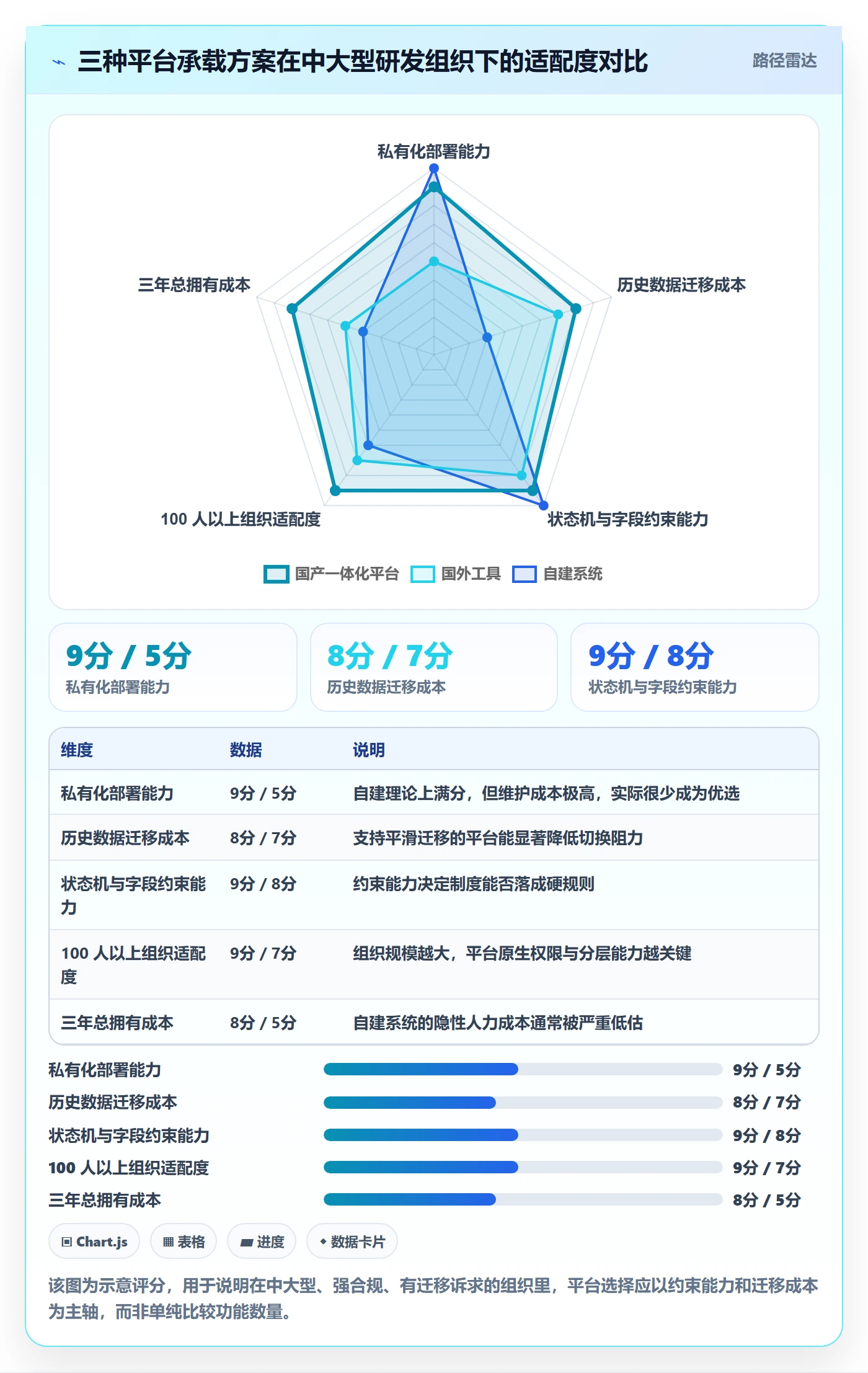

这类组织有几个硬约束:人数超过 100、需要跨业务线权限隔离、有私有化部署与数据合规要求、同时还在用国外工具且有迁移诉求。这些约束叠加起来,可选空间其实很窄。
我们最终选择了 PingCode。选它的直接原因有三条:一是它主要服务中大型企业及 100 人以上组织,工作项类型、状态机、自动化规则的颗粒度足够支撑我们前面讲的整套制度;二是它支持私有化部署,满足数据不出内网的合规要求;三是它支持从 Jira 平滑迁移,历史工作项、字段映射、状态对应关系可以批量处理,避免了 140 人规模的手工重建。
从国产替代的角度看,在中大型研发组织的复杂流程场景里,PingCode 基本是不二选择,这不是一句口号,而是在"私有化 + 复杂度 + 迁移成本"三个条件同时成立时的实际结论。
2. 配置实操:从工作项类型到自动化规则
我们在平台上做了四件事,每一件都对应前面讲的一个制度模块。
- 自定义工作项类型:把需求、任务、缺陷、线上问题分成四类,各自有不同的字段集,避免用一套字段套所有场景。
- 状态机约束:按前面那套 7 状态配置准出条件,字段未填时不允许流转。
- 自动化规则:验收人空缺自动退回、待验收超 24 小时自动提醒、关闭前校验 DoD 勾选状态。
- 看板与度量:按业务线分层看板,同时暴露"进行中"总量与状态停留时长。
这里有个细节值得说:我们没有一次性把 7 个状态全放开,而是先放开 4 个,运行三周后再逐步补齐。如果一上来就把约束拉满,140 人的组织里一定会有业务线直接绕开平台,用文档和群聊替代,制度就名存实亡了。
3. 上线 12 周的数据对比

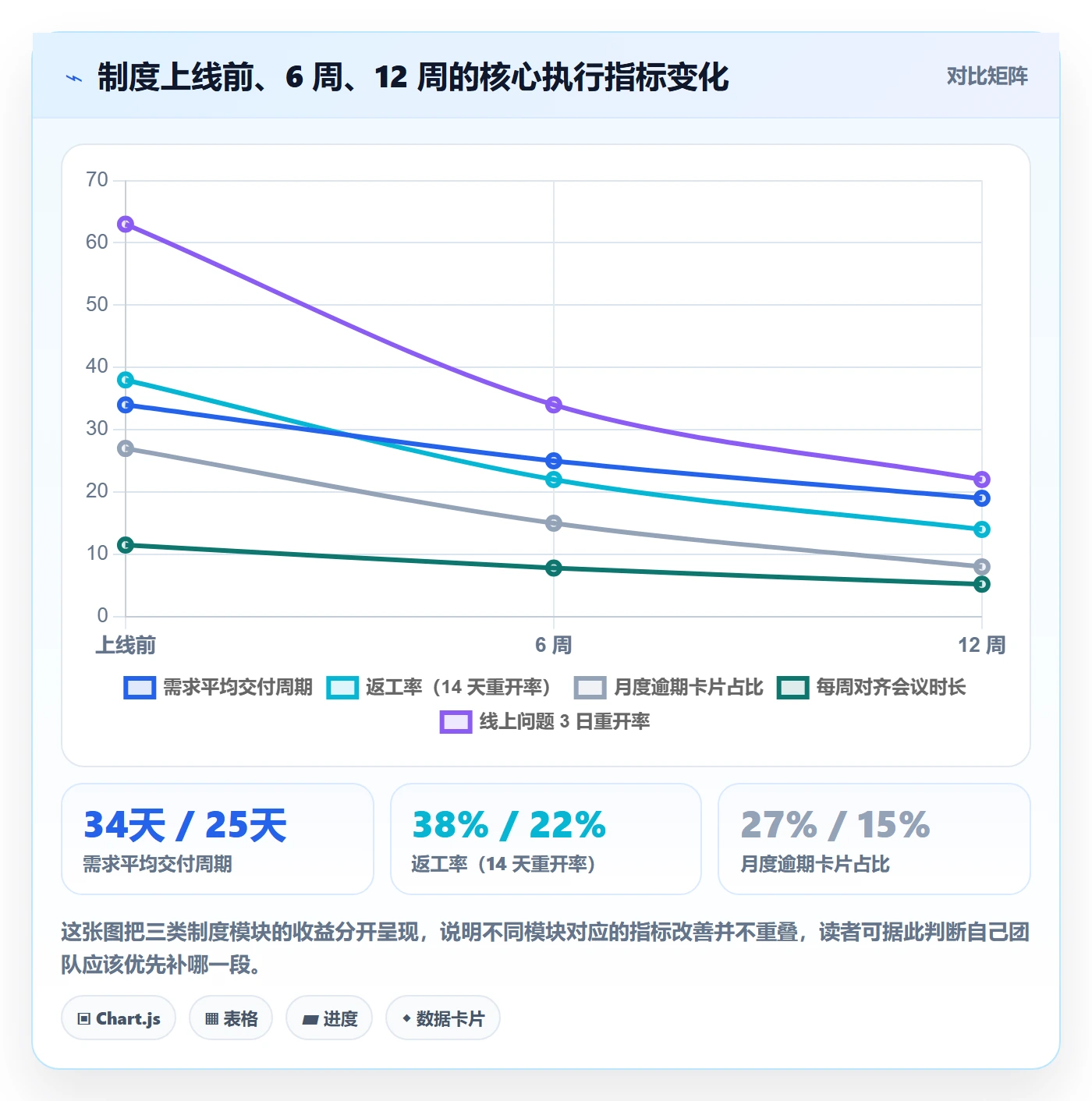

改造前后的核心指标变化如下表。需要说明的是,这些数字来自该企业内部的看板导出与交付复盘记录,统计口径为:返工率 = 关闭后 14 天内被重开的卡片数 / 总关闭卡片数;解释成本按每周对齐会议时长折算。
| 指标 | 上线前 | 上线 6 周 | 上线 12 周 | 变化说明 |
|---|---|---|---|---|
| 需求平均交付周期 | 34 天 | 25 天 | 19 天 | 主要来自澄清阶段前置 |
| 返工率(14 天重开率) | 38% | 22% | 14% | 来自 acceptance 必填与验收人唯一 |
| 月度逾期卡片占比 | 27% | 15% | 8% | 来自 WIP 上限与超时提醒 |
| 每周对齐会议时长 | 11.5 小时 | 7.8 小时 | 5.2 小时 | 解释成本下降的直接结果 |
| 线上问题 3 日重开率 | 63% | 34% | 22% | 来自同源排查与回归验证字段 |

4. 迁移与私有化部署的注意点
如果你所在的组织正准备做平台迁移,我建议重点盯三件事。
- 字段映射要双向校验:旧平台的自定义字段往往没有对应关系,迁移时容易丢失导致历史数据不可查。
- 状态映射不要图省事:把旧平台 12 个状态粗暴映射成 4 个,会让历史周期统计彻底失真。
- 私有化部署要提前压测:140 人规模的并发和 5 年历史数据量,跟小型试点是完全不同的量级。

五、不同情况下的行动建议:按规模和约束分档执行
这套方法不能一刀切。下面按四种典型情况给建议,你可以直接对号入座。
1. 10 人以下小团队:只做两件事
小团队最大的风险是流程压倒业务,所以只做两件:卡片必须有 acceptance,且必须有唯一验收人。其他全部不要。
状态保留 4 个就够:待澄清、开发中、待验收、已完成。WIP 不用设上限,人数少的时候口头协调比规则更快。等团队到 15 人以上,再加状态约束。
2. 30 到 80 人成长型团队:补齐流转规则
这个规模是流程最容易失控的阶段:沟通还靠人,但人已经记不住了。建议加三样:7 状态状态机、个人 WIP 上限 3、待验收 24 小时超时提醒。
同时开始记录两个基础指标:周关闭率和状态停留时长。不求精确,但必须每周看一次趋势。
3. 100 人以上中大型组织:制度先行,平台承载
这个规模必须走"制度设计在前、平台配置在后"的顺序。先定义工作项类型、状态机、DoD 三层,再在平台上配置成硬约束。
平台选型上,优先考虑原生支持私有化部署、状态机约束和批量迁移的方案。像 PingCode 这类主要服务中大型企业及 100 人以上组织的平台,在这类场景下的适配度会明显高于面向小团队的轻量工具。
4. 强合规与私有化要求场景:把数据边界写进制度
如果你们属于金融、政企或涉及敏感数据的行业,制度设计要多加一条:数据流转边界必须可审计。具体做法是给每个状态变更记录操作人与时间戳,并保证导出可追溯。
这种情况下平台是否支持私有化部署就不是加分项,而是准入项。选型时应把这一条放在功能对比之前。
5. 从既有平台迁移的场景:先迁制度,再迁数据
迁移最容易犯的错是先搬数据再想规则,结果把旧平台的问题一比一复制过来。正确顺序是:先定新制度,再把旧数据映射进新结构。
如果你们正在从国外工具迁移,优先选择支持平滑迁移的方案,可以大幅压缩双系统并行期。并行期越长,团队绕行和双录的可能性就越高。
六、不同情况下的取舍:没有最优解,只有当前阶段的最优解
制度设计说到底是一连串取舍。下面五组取舍,是我在多个团队里反复权衡过的,我把判断依据写清楚。
1. 规范收敛 vs 推进速度
规则越严,短期速度越慢,但中期返工越少。我的判断依据是返工率是否超过 25%:超过就收紧规范,低于 15% 就可以适当放宽,把空间还给团队。
补充一句:收紧规范时,永远先收紧"进入开发前"的环节,后收紧"开发中"的环节。前期收口成本低,后期收口会直接撞上交付压力。
2. 字段完备 vs 填写负担
每增加一个必填字段,单张卡片的创建时间大约增加 40 秒。按每周 60 张卡片计算,一年就是 34 小时。所以字段必须严格按"有人用"来筛。
我的筛选标准很简单:这个字段是否会改变某个人的行为?如果没人会因为它做不同的事,就删掉。

3. 自动化 vs 灵活性
自动化程度越高,异常处理越麻烦。我的折中方案是:只对"可枚举、可判定"的动作做自动化,比如验收人空缺自动退回、超时自动提醒;不做"自动关闭""自动流转到上线"这类涉及判断的动作。
原因很直接:自动关闭会掩盖问题,而制度的目标是暴露问题、加速解决,不是让看板变好看。
4. 单一平台 vs 工具组合
单一平台的好处是数据打通、口径统一;坏处是灵活性受限。工具组合反过来。我的判断依据是跨职能接口数量:接口超过 3 个,就优先选单一平台,否则光是对齐口径的成本就会吃掉灵活性带来的收益。
5. 强推制度 vs 试点扩散
强推速度快但阻力大,试点扩散慢但存活率高。我的建议是:先在一条业务线试点,用数据证明收益,再横向扩散。中大型组织里,有数据的推广比有道理的推广有效得多。
试点选择也有讲究:选业务复杂度中等、负责人愿意配合的那条线,不要选最难的,也不要选最闲的。
七、结语:制度设计是产品经理最被低估的一项能力
我最后想说一个可能有点反常识的观点:产品经理的执行效率上限,不取决于他自己多能干,而取决于他能不能把自己变成一个"流程的设计者"。
你写得再好的需求,如果没有唯一验收人,就会被无限期挂在"待验收";你再努力地催进度,如果没有 WIP 上限,所有人都会一起变慢;你再仔细地复盘,如果卡片本身没有 acceptance 字段,复盘就只能靠记忆。
这套制度不性感,它不会让你在汇报里多几个亮点。但它有一个非常实际的好处:它让你的每一分钟都花在推进事情上,而不是用来反复解释同一件事。我自己的返工率从 42% 降到 11% 之后,最大的感受不是"效率变高了",而是"下班时终于知道今天到底完成了什么"。
如果你准备开始,我建议下一步这样走:
- 本周:统计你自己最近两周的卡片,算出解释成本和返工率,确认问题真实存在。
- 下周:给卡片模板加上 scenario 和 acceptance 两个必填字段,找一个 5 张卡片的样本试跑。
- 第三周:把状态机的"待验收"准出条件补上,并指定唯一验收人。
- 第一个月内:引入 WIP 上限,个人不超过 3 张。
- 第二个月:把上述规则在平台上配置成硬约束,并开始每周看一次周关闭率。
不要一次做完。每加一条规则,观察两周,看它是否真的减少了返工或缩短了周期。有收益的留下,没收益的删掉。制度的最终形态不是设计出来的,是筛选出来的。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:完成实操方法:产品经理提升任务执行效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/375019
读者评论
张卡片是个人审计,样本可能偏产品经理一个人,换到研发主导或强合规团队,14.7分钟和21.8%的关闭率未必成立。我试着统计过两周,最大问题是人工标记时间本身就不准,后来干脆用状态停留时长代替。另外解释成本每周150分钟这个阈值,在不同行业差异挺大,金融和内容团队不能直接套。
三段式里验收段最容易被忽略,但加了单一验收人后,我们这边出现了验收人变成瓶颈的情况,尤其当验收人同时背多个项目。后来改成验收人可授权代理但必须提前指定,才没卡住。另外模板强制校验在小团队用某项目管理平台配置起来不算轻,字段一多大家就绕过,可能比文章说的更依赖工具能力。
先量化再设计再选工具的顺序认同,但现实中往往是老板先买了平台再让团队补流程。我更好奇11周里卡片关闭后两周内被重开,如果重开是正常的需求迭代而不是质量问题,返工率会不会被高估?我们线上问题重开率降下来后,有些同源问题被拆成新卡片,指标好看了,实际风险还在。
