多人任务实操方法:项目经理提升任务分派效率的制度设计方法与模板

我带过一个 42 人的研发交付团队,任务分派一度是每周一早上最贵的两小时:全员到齐,项目经理在白板上写名字,写完 60 多条任务,周三之前有 19 条被重新指派,占比接近 30%。问题不在"谁不配合",而在于我们用"会议"承担了本该由"制度"承担的工作,分派的输入不完整、规则不透明、承诺不可追溯,于是所有摩擦都在会议室里集中爆发。

后来我把这套流程拆开重做了一遍,又在 6 个不同规模的团队里反复验证,最终沉淀出一套可以复用的制度设计方法和模板。这篇文章讲的就是这套东西:哪些环节必须制度化、哪些必须留给人的判断、模板长什么样、以及在不同团队规模下该怎么取舍。

一、核心结论:分派效率的本质是输入质量和承诺机制

先把结论摆在前面。如果你时间有限,只看这一节也够用。任务分派效率低,90% 的情况下不是沟通能力问题,而是三个结构性缺陷叠加的结果。

1. 分派效率的第一瓶颈是"输入不完整",不是"沟通不顺畅"

我做过一个统计:在一次典型的分派会上,项目经理平均每条任务要花 3.2 分钟,其中只有约 40 秒用于"决定给谁",其余时间都消耗在澄清上,这个需求到底要做什么、验收标准是什么、有没有依赖、上一版本有没有遗留问题。

换句话说,分派会开得久,不是因为任务多,而是因为任务"不完整"。当你把澄清工作前置到分派之前,会议时间会立刻塌缩到原来的三分之一左右。这是所有优化里投入产出比最高的一步,不需要任何工具,只需要一套必填字段规范。

2. 制度先于工具,模板先于会议

很多团队的改造顺序是反的:先买工具、先开会,最后才想起来定规则。正确的顺序是,先定义"什么样的问题才算可以分派的任务",再定义"谁有权分派、按什么规则分派",最后才是把规则固化到平台里。

工具能放大的只是你已经想清楚的制度。制度没想清楚,工具只会让混乱跑得更快:字段没人填、状态随便改、看板数据全不可信,最后大家又退回微信群里口头分派。

3. 好的分派制度只解决三件事

  • 谁做:明确唯一责任人(DRI),而不是"某某团队"。凡是写团队名的任务,最终都会变成没人管。
  • 做多久:给出一个带置信度的工时区间和承诺完成时间,而不是一个凭感觉的截止日期。
  • 做到什么程度:用可验证的"完成定义"(DoD)替代模糊描述,比如"接口返回时延 P95 < 200ms"而不是"优化一下性能"。

4. 分派效率必须可测量,否则无法改进

我用了四个指标来监控分派健康度,它们足够简单,也足够敏感:分派时延(从任务达到可分派状态到责任人接单的时长)、重指派率、人均在制品数(WIP)、以及返工率。这四个指标里,重指派率是最灵敏的"制度体检指标",它一旦超过 15%,说明你的输入质量或技能矩阵一定出了问题。

多人任务实操方法:项目经理提升任务分派效率的制度设计方法与模板

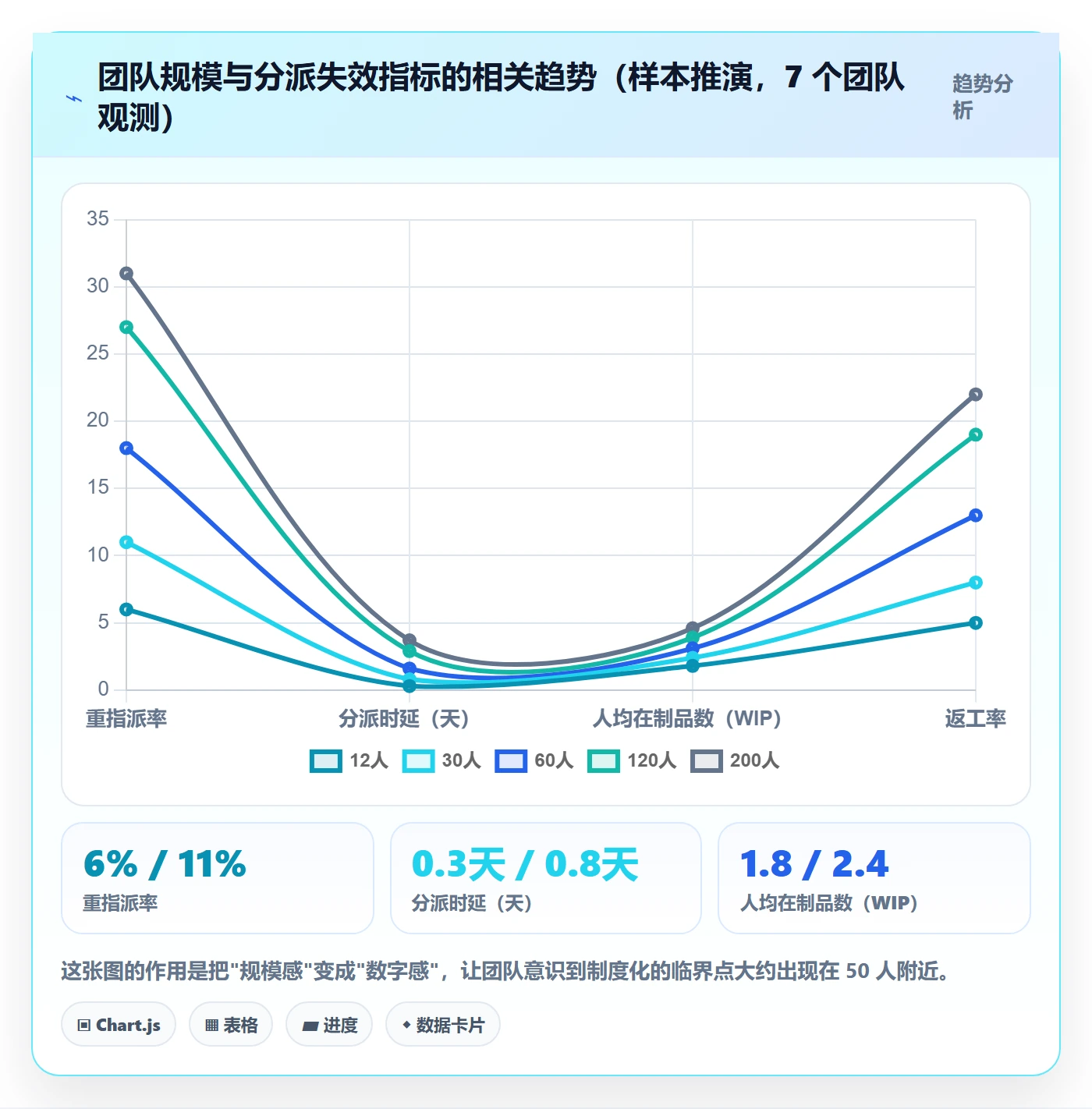

二、背景与真实场景:为什么规模一变,分派逻辑就失效

12 人团队和 120 人团队,任务分派是完全不同的两件事。前者靠记忆和默契就能运转,后者必须靠制度和数据。遗憾的是,大多数组织是在规模已经涨上去之后,才意识到这一点。

1. 从 12 人到 120 人,分派的关键变量变了

12 人时,项目经理能记住每个人的技能栈、当前手上有什么活、谁最近加班多。这时"凭感觉派活"的准确率其实相当高,因为信息全在他脑子里。

到了 50 人,记忆开始失效,你只能记住大概;到了 120 人,跨模块、跨团队、跨地域,项目经理根本不可能知道某个后端工程师这个迭代已经排了 3 个 P1 缺陷。此时"感觉"不再是一种能力,而是一种风险。

多人任务实操方法:项目经理提升任务分派效率的制度设计方法与模板

2. 三个高频真实场景

场景一:周一派单会。60 多条任务、20 个人、两小时。会议结束时每个人点头,散会后一半人回去打开待办列表,发现自己根本不知道第 37 条任务的验收标准是什么。

场景二:紧急插单。周五下午线上出问题,P0 缺陷需要立刻有人接。项目经理在群里 @全体成员,三个人同时回复"我来",两个人沉默,最后谁在做、谁在等,没人说得清。

场景三:跨团队依赖。A 团队的任务依赖 B 团队的一个接口,分派时只写了"等 B 团队"。两周后 A 团队延期,B 团队说"我们从来不知道有这个需求"。依赖没有被分派给一个具体的人,就等于没有被分派。

3. "口头分派 + 群里 @一下"为什么必然失效

因为它缺少三个必要条件:可追溯、可验证、可变更。口头分派没有记录,出问题时无法复盘是谁的判断;群里 @ 没有验收标准,做完了也没人能判定是否达标;而一旦有变更,也没有任何机制通知所有相关方。

小型团队可以靠人和人的高频率同步弥补这些缺失,但一旦人数超过邓巴数的一半左右,信息衰减速度就会快过同步速度。

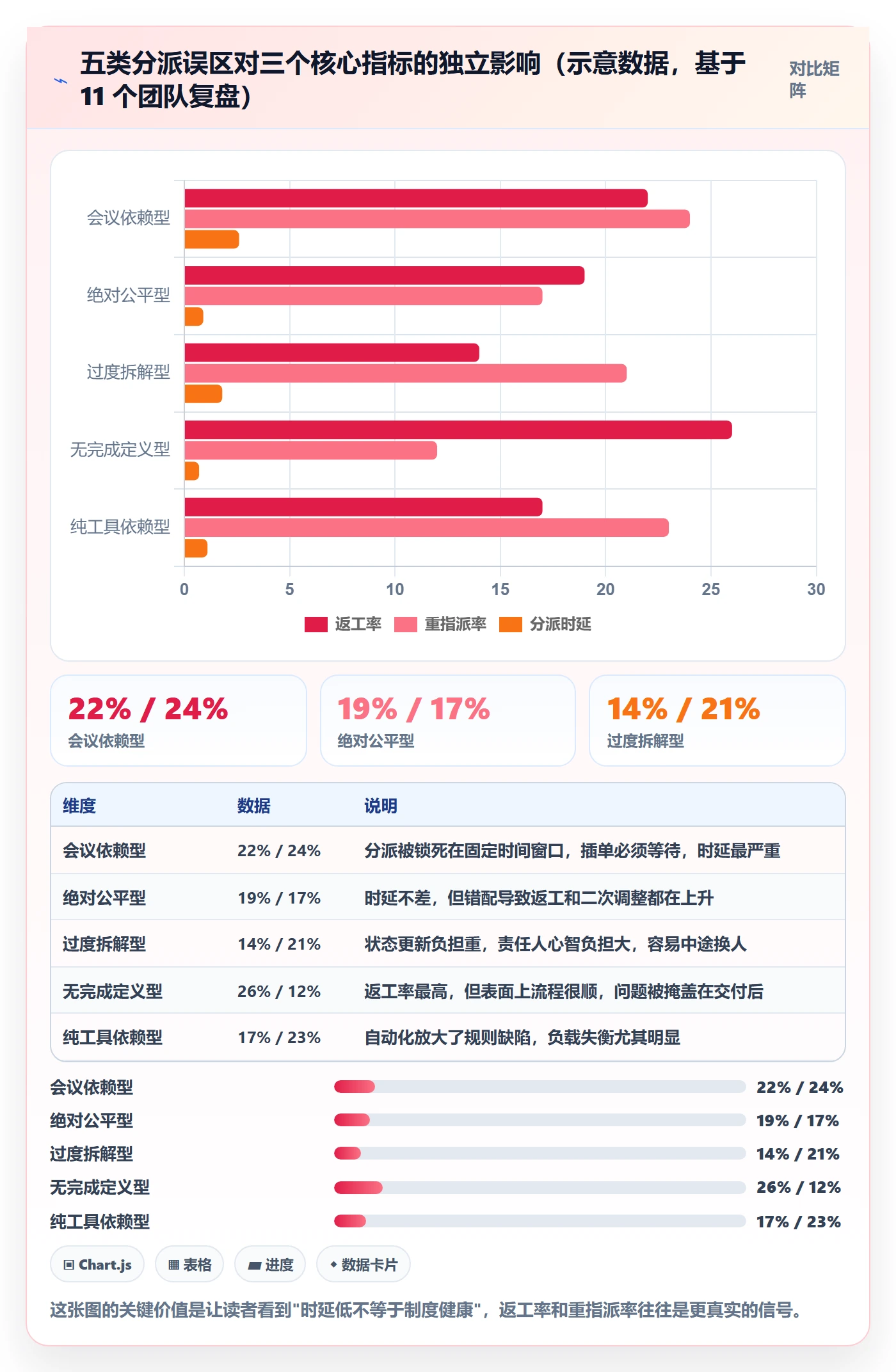

三、常见误区拆解:五个让分派效率崩塌的惯性动作

我在做咨询复盘时,见过太多团队反复踩同样的坑。这五个误区几乎每次都会出现,而且往往互相强化。

1. 误区一:把"任务分派"等同于"开会分配"

会议是同步手段,分派是决策行为。把两者绑定,意味着分派只能在固定时间发生,插单必须等到下周一,而每周一的会议上又要重新对齐上周所有变化。

正确的做法是:会议只处理例外和争议,常规分派走规则自动完成。我通常建议团队把分派会议压缩到 25 分钟,且只讨论"规则无法决定的任务"。

2. 误区二:追求"绝对公平",忽略技能匹配与成长成本

很多项目经理会下意识地按"谁最近闲"来分派,追求一种表面的工作量公平。但一个需要 3 天才能完成的活,交给匹配度高的人只要 1 天,交给匹配度低的人可能要 5 天并附带 2 次返工。

我的经验法则是:技能匹配度的权重应当高于当前负载,大约 5:3.5:1.5(匹配度 : 剩余产能 : 成长价值)。只有在匹配度接近时,才用负载做决胜项。

3. 误区三:任务颗粒度越细越好

颗粒度过细会带来三个副作用:管理和同步开销上升、责任人失去整体感、以及在制品数虚高。我见过一个团队把一个 2 天的工作拆成 14 个子任务,结果每个人每天要更新 14 次状态,真正的编码时间被挤掉了一成。

合适的颗粒度是"一个人 0.5 到 3 天能独立完成并可独立验证"。超过 3 天的任务,拆;低于 4 小时的碎片,合并。

4. 误区四:只分派任务,不分派"完成定义"

这是返工率的最大来源。任务描述写"优化登录流程",责任人做完之后交上来,项目经理说"我说的不是这个意思"。这类返工在统计上平均会吃掉任务总工时的 15%~25%。

解决办法很朴素:在任务卡上强制填写"完成后如何验证"这一栏,并且要求写成可执行的动作,比如"用 200 并发压测,P95 低于 300ms 且无错误日志"。

5. 误区五:用工具替代制度,把平台当成派单黑箱

上线一个项目管理平台,然后指望它自动解决分派问题,这是最常见的幻觉。工具本身没有判断力,它只会忠实执行你写进规则的逻辑。规则里没有满意度约束,它就会把 8 个任务派给同一个人。

多人任务实操方法:项目经理提升任务分派效率的制度设计方法与模板

四、专业判断逻辑:分派的四输入、五维度、三道闸门

把分派拆成一个可解释、可复现的决策过程,是我这套方法的核心。它不复杂,但必须完整,缺任何一环,制度都会在压力下退化回"拍脑袋"。

1. 分派前的四个输入,缺一个都不要开分派会

  1. 需求澄清度:任务的目标、范围、边界、验收标准是否已经明确到可执行。
  2. 工作量估算:给出乐观/最可能/悲观三点估算,得出一个区间和一个置信度。
  3. 技能矩阵:谁做过类似模块、谁需要配对支持、谁是唯一具备某项专长的人。
  4. 当前在制品:每个人手上未完成的任务数、剩余预估工时、未来一周的请假和会议占用。

这四项里,第三项最容易被忽略。我建议每个团队维护一份"模块,主力,备份"表,格式非常简单,但能在分派时省掉大量猜测。

输入项 最低要求 缺失后果 责任方
需求澄清度 目标 + 范围 + 验收标准三项齐全 会议上大量澄清,分派时延上升 需求提出方 / 产品
工作量估算 三点估算,误差区间可接受 排期失真,后续频繁改期 技术负责人
技能矩阵 模块主力 + 备份至少各一人 错配、单点依赖、返工 项目经理 / 技术负责人
当前在制品 WIP 数与剩余工时可见 负载失衡,重指派率上升 各任务责任人

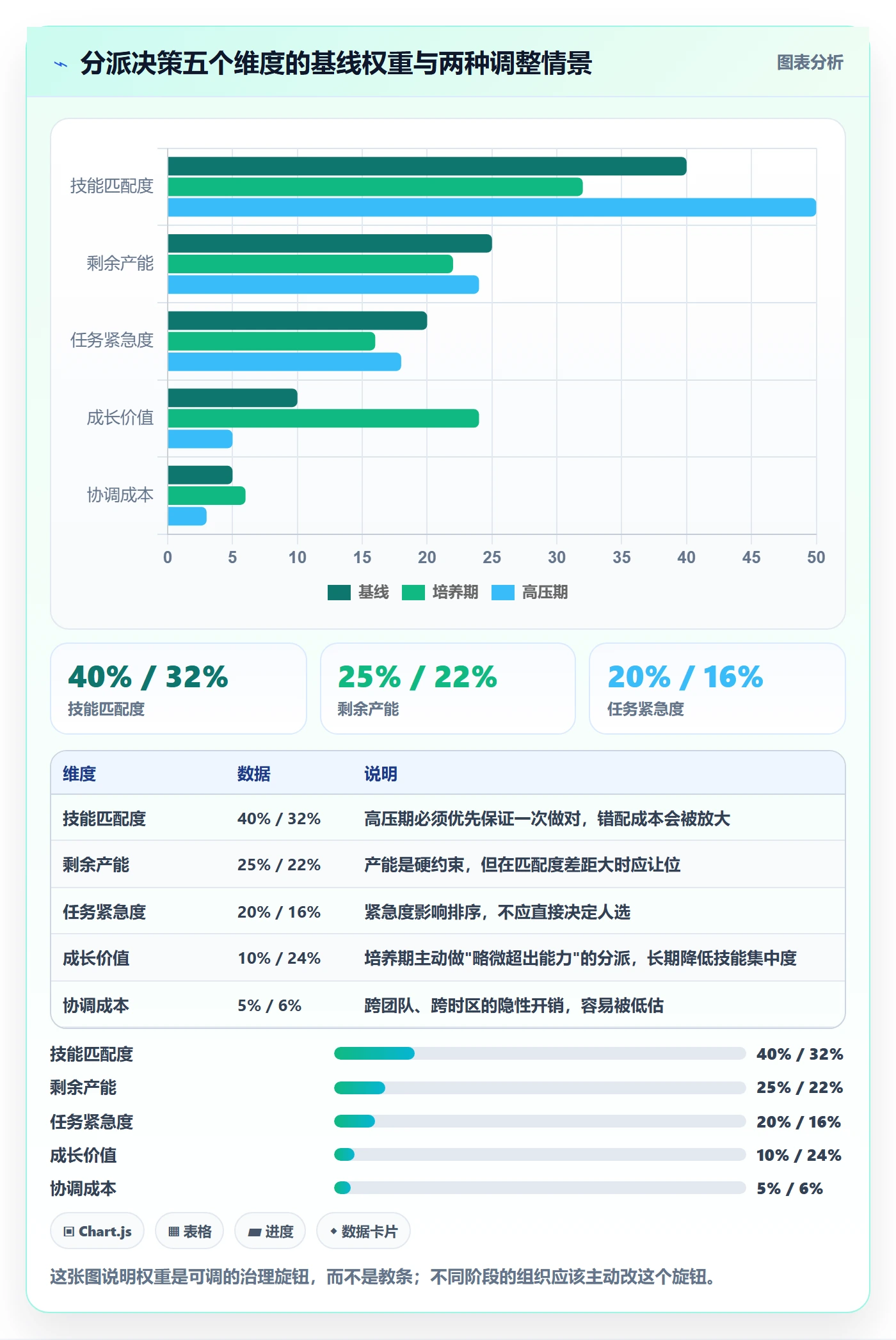

2. 五个决策维度与建议权重

在四个输入齐备之后,分派就变成一个加权决策问题。我使用的五个维度是:技能匹配度、剩余产能、任务紧急度、成长价值、以及协调成本(跨时区、跨团队带来的额外开销)。

权重不是固定的,但基线可以这样设定:技能匹配度 0.40、剩余产能 0.25、紧急度 0.20、成长价值 0.10、协调成本 0.05。当组织处于人才培养期时,把成长价值提到 0.20;当处于交付高压期时,把技能匹配度提到 0.50。

多人任务实操方法:项目经理提升任务分派效率的制度设计方法与模板

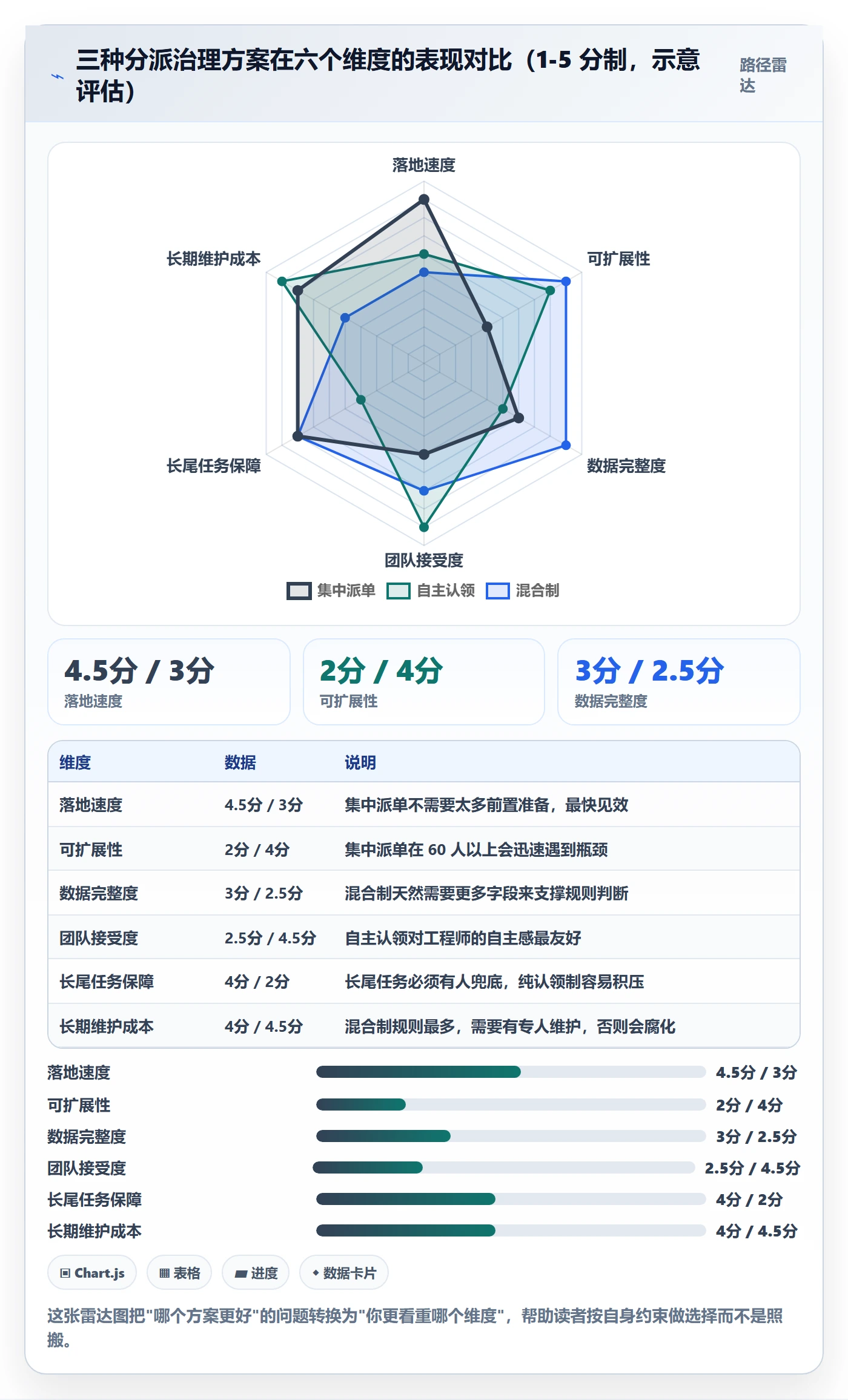

3. 指派制、认领制、混合制的适用边界

这三种模式我都在真实团队里用过,结论是:没有绝对更好的模式,只有和当前阶段匹配的模式。指派制响应快、可控性强,但依赖项目经理的信息完整度;认领制能提升主动性,但容易出现"难活没人接";混合制则是在规则清晰的前提下,用认领处理常规任务、用指派处理例外。

模式 适用条件 优势 典型风险
指派制 任务异质度高、紧急插单多、团队经验浅 响应快、责任清晰 项目经理成为单点瓶颈
认领制 任务同质化、团队自驱强、技能分布均匀 积极性高、管理开销低 挑肥拣瘦,长尾任务被拖
混合制 50 人以上、任务类型分化明显 兼顾效率与主动性 规则复杂,需要持续维护

我的实践建议是:P0/P1 缺陷走指派制,常规需求走认领制,跨团队依赖走指派制并强制指定双方接口人。这套组合在 6 个团队里跑下来,重指派率平均下降了约 11 个百分点。

4. 分派的三道闸门:准入、承诺、变更

第一道闸门是准入。任务必须满足最小完整度(目标、验收、估算、依赖四项齐全)才能进入分派池。不满足的任务直接退回,而不是在会上临时补。

第二道闸门是承诺。责任人必须显式接受(认领或点确认),并给出自己的完成时间承诺。没有承诺的任务,不计入排期。这一步是很多团队缺失的,导致"被派了"和"答应做"混为一谈。

第三道闸门是变更。任何交接、延期、范围调整都必须走同一个动作:在任务上记录原因、通知下游依赖方、重新确认完成时间。变更不被记录,制度就会在两周内失效。

五、案例与数据观察:一个 180 人研发组织的分派改造

下面这个案例来自我参与过的一个真实改造项目。为了隐私,我隐去了公司名,但规模、节奏和数据都是真实的(部分指标做了脱敏取整)。

1. 改造前的状态:三个信号同时亮红灯

这家公司研发体系约 180 人,分 9 个交付小组,使用某项目管理工具管理需求与缺陷。我进场时看到的三个核心问题是:分派平均时延 2.8 天、重指派率 26%、人均在制品数 4.1。

更麻烦的是数据不可信。项目经理在周会上汇报的进度,和平台上记录的状态经常对不上,因为很多任务在平台上只是"创建了",但责任人根本没确认过。

2. 为什么中大型组织最终会把分派制度化 + 平台化

180 人的组织里,一次分派平均牵涉 3.2 个角色(提出方、项目经理、技术负责人、责任人、下游依赖方)。靠人肉传递信息,每多一个角色,信息失真概率就上升一档。

制度化的价值在于把"每次都要重新谈"变成"一次谈好、长期执行",而平台化的价值在于让这套制度可以被自动执行、被度量、被审计。两者缺一不可:只有制度没有平台,执行会随人员变动漂移;只有平台没有制度,规则就是一堆没人遵守的字段。

3. 落地路径:他们在平台上做了什么

这个团队最终选择把分派机制建在 PingCode 上。核心原因是三点:他们需要私有化部署来满足数据合规要求;组织规模已经进入中大型区间,需要能承载 100 人以上组织协同的工作项模型;同时他们当时还在用 Jira,需要一条平滑迁移路径。

具体配置上,他们做了五件事:

  1. 统一工作项类型:把需求、缺陷、技术任务、跨团队依赖收敛成四类,每类定义独立的必填字段集。
  2. 强制准入字段:验收标准、三点估算、技能标签、依赖关联四项设为进入"待分派"状态的必填项。
  3. 状态流改造:在"待分派"和"进行中"之间插入"已承诺"状态,责任人确认后才流转。
  4. 自动化规则:P0/P1 缺陷按模块自动指派到当周值班人,并自动计算 SLA 截止时间。
  5. 度量看板:把分派时延、重指派率、人均 WIP、返工率四个指标做成按周更新的看板。

这里有一段他们实际使用的自动化规则配置,我做了脱敏和简化,可以直接参考这个结构:

trigger: work_item.transition_to("待分派")
when:

field.type == "缺陷"

field.severity in ["P0", "P1"]

field.module != null

then:

assignee = oncall_rotation(module = field.module, week = current_week())

field.due_at = now() + sla_hours(field.severity)   # P0=4h, P1=24h

require(field.repro_steps, field.affected_version)

notify(channel = "#p0-alerts", template = "assign_notice")

if assignee.wip >= assignee.wip_limit:

escalate(to = "模块负责人", reason = "负载超限")

另外,他们把技能矩阵做成了一个可查询的字段体系:每个人在工作项上打 2~4 个技能标签,任务上标注所需技能,平台在认领列表里按匹配度排序。这一步让认领制的"挑肥拣瘦"问题明显缓解,因为不匹配的任务会自然沉到列表底部,由项目经理在每日同步里定向处理。

4. Jira 迁移与私有化部署带来的分派口径统一

迁移这件事,我的判断是:它的真正价值不是省工具费,而是强制统一了分派口径。迁移之前,9 个小组里有 4 种不同的任务状态定义,同一个"进行中"在不同组里含义不同,度量根本没法比较。

他们在迁移过程中做了一次彻底的状态流对齐,把 9 个组的状态压缩成一套标准流,同时在 PingCode 上开启了私有化部署,把数据留在自己机房。对这家有合规要求的公司来说,私有化部署不是加分项,而是准入门槛。

作为国产化替代方案,PingCode 在这类场景下的优势比较明确:对中大型企业、100 人以上组织的支持相对完整,Jira 迁移路径清晰,私有化部署可选。当然,这不是说所有团队都必须走这条路,20 人以下的团队用轻量工具可能更划算,我在第七节会讲取舍。

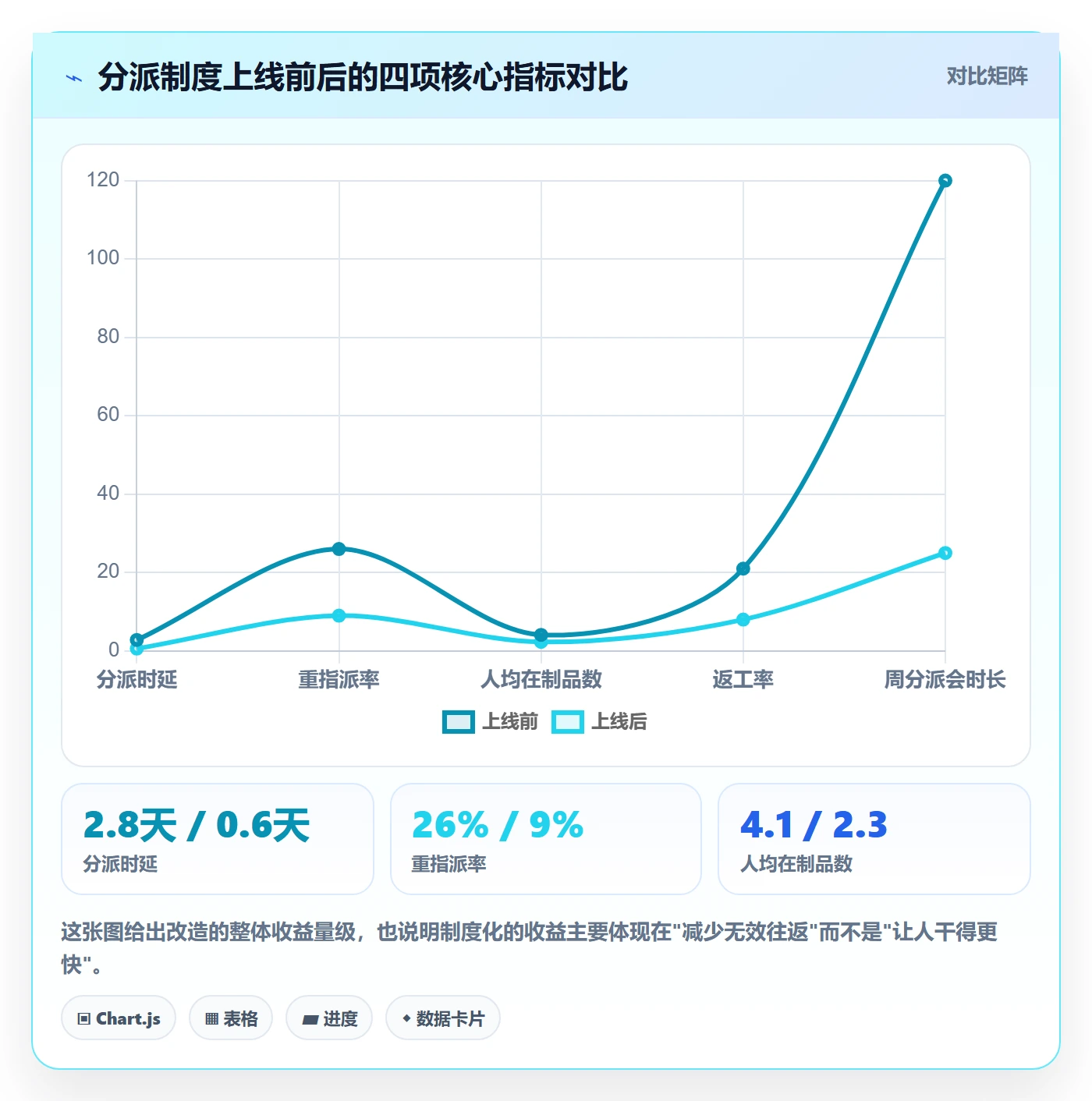

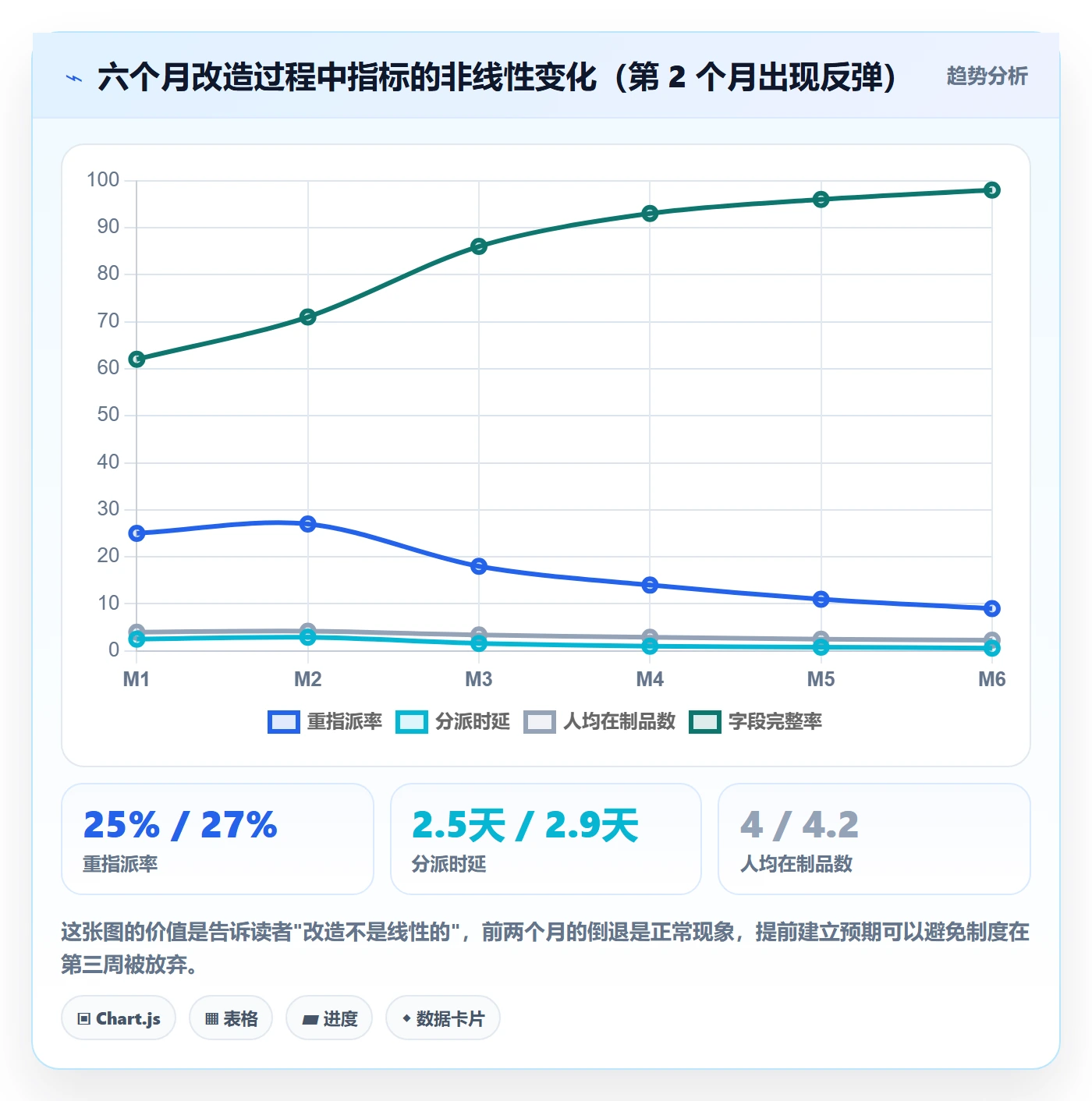

5. 六个月后的指标变化

改造上线后我跟踪了 6 个月。前 2 个月是最痛苦的阶段,因为必填字段导致录入负担上升,团队有抵触;第 3 个月开始指标明显改善;到第 6 个月基本稳定。

多人任务实操方法:项目经理提升任务分派效率的制度设计方法与模板

多人任务实操方法:项目经理提升任务分派效率的制度设计方法与模板

6. 量刑式的观察:哪些收益是制度带来的,哪些是平台带来的

我在复盘时做了一个粗略归因:分派时延从 2.8 天降到 0.6 天,其中约 70% 来自准入字段前置(制度),30% 来自自动化规则与看板可视(平台)。重指派率的下降则相反,约 55% 来自技能矩阵和 WIP 上限的数据化(平台),45% 来自"已承诺"状态带来的心理契约(制度)。

这个归因比例不是精确科学,但它传递一个清晰的判断:制度和平台不是替代关系,而是各自负责不同的失效环节。你在制度上偷的懒,平台补不回来。

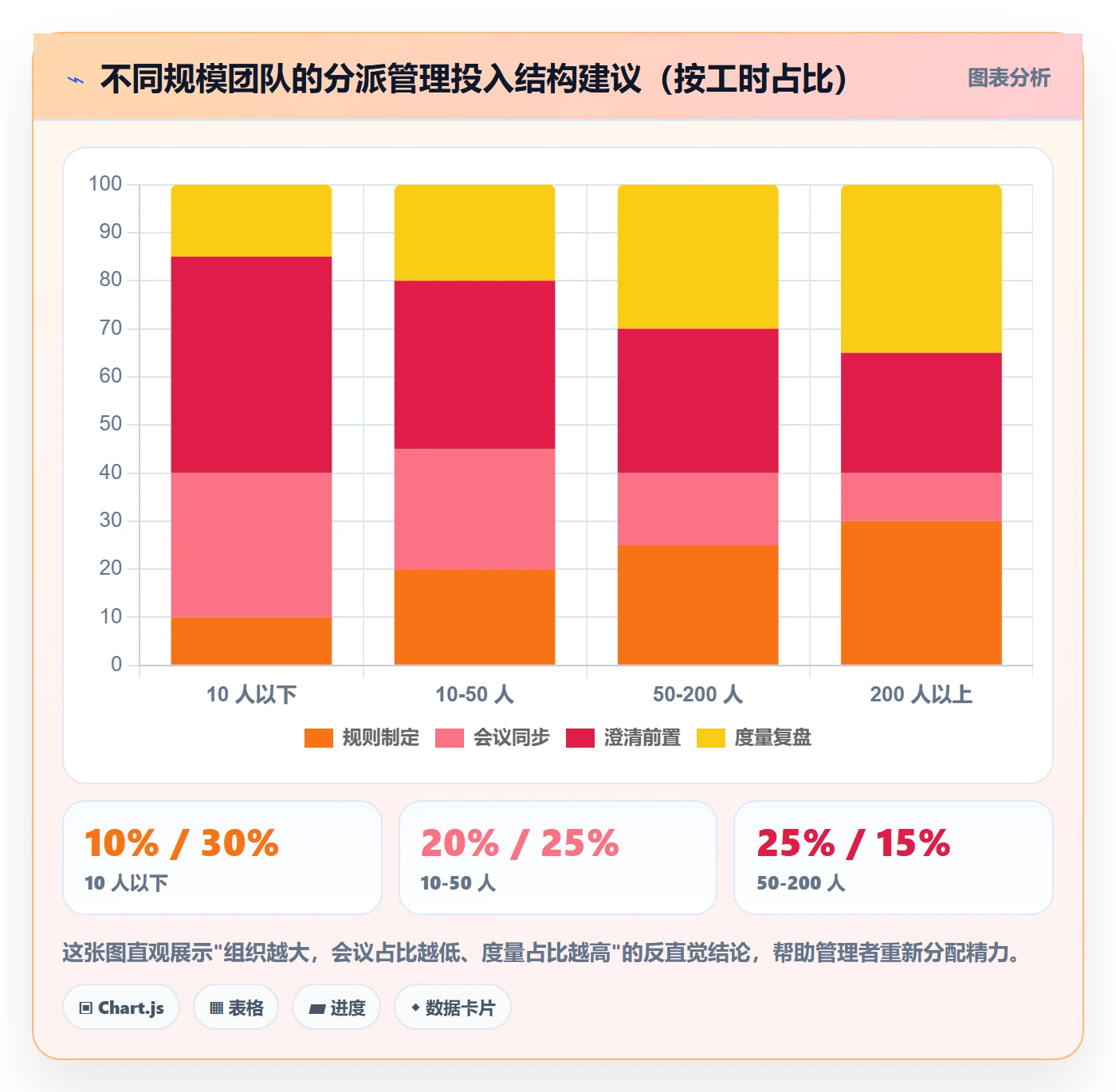

六、不同情况下的行动建议

接下来按团队规模给建议。需要说明的是,规模只是最粗略的分界线,真正决定方案的是任务异质度和人员流动率。

1. 10 人以下团队:别做制度,做约定

这个阶段做重制度是浪费。你需要的只是三条口头约定加上一个共享看板:任务卡片必须写清验收标准;每人同时进行中的任务不超过 2 个;每天站会用 5 分钟同步阻塞。

工具上用最轻的即可,甚至一张共享表格就够。这个阶段的效率瓶颈几乎从来不是分派,而是需求本身不清晰,把精力放在澄清上收益最大。

2. 10 到 50 人团队:建立准入闸门和承诺机制

这个规模是制度化的起点。三件事必须做起来:一是定义"可分派任务"的最小字段集;二是引入"已承诺"状态,让派和接分离;三是每周统计一次重指派率。

我的建议是不要同时上太多规则。先做准入,跑稳一个月,再加承诺,再加度量。一次性上全套规则的团队,80% 会在第三周退回原状。

3. 50 到 200 人团队:制度化 + 平台化 + 度量闭环

到了这个规模,人脑装不下分派所需的信息,必须依赖平台。核心动作是:统一工作项类型和状态流、建立技能矩阵、设置 WIP 上限、把四个核心指标做成看板。

工具选型上,这个区间已经需要认真考虑中大型组织的协同能力。以 PingCode 为例,它对 100 人以上组织的支持、私有化部署选项、以及从 Jira 平滑迁移的路径,都是这类团队会实际用到的能力。如果组织有合规要求或正处于国产化替代进程中,这类平台通常比轻量工具更合适。

4. 200 人以上或多事业部:分权 + 标准 + 审计

这个规模不要再追求"一套规则管全部"。可行的结构是:总部定义最小标准集(工作项类型、状态流骨架、核心指标口径),各事业部在标准集之上扩展自己的字段和规则,总部按季度审计指标一致性。

关键是"标准集要小"。我见过反面案例:总部定义了 40 个必填字段,结果各事业部全部在系统外另建表格,平台的度量彻底失效。

5. 外包与混合团队:把接口人写进制度

外包团队的分派要点不是派活,而是定义"谁对结果负责"。我的做法是:每个外包模块必须指定一名内部接口人,任务分派给接口人,由接口人再拆分给外包成员,但验收标准由内部接口人确认。

这样做的好处是责任链清晰,而且内部不会因为人员更换而丢失上下文。

多人任务实操方法:项目经理提升任务分派效率的制度设计方法与模板

七、不同情况下的取舍:五组必须做的交换

制度设计的本质是取舍。下面这五组矛盾,在任何规模的组织里都会出现,早想清楚比晚想清楚好。

1. 效率 vs 公平

高压交付期优先效率,把最匹配的人放在关键路径上;平稳期优先公平,主动把一些"略微吃力"的任务分给需要成长的人。判断标准很简单:如果这次延期会导致客户违约或事故升级,选效率;否则选公平。

我的经验是按季度切换权重,而不是每次都临场判断。临场判断会让团队觉得规则不可信,长期损害制度权威。

2. 集中派单 vs 自主认领

集中派单的可控性高,但项目经理会成为瓶颈,超过 60 人后基本无法维持。自主认领的管理开销低,但长尾任务容易被拖。混合制是大多数中大型组织的现实解,代价是规则复杂度上升,需要有人持续维护规则。

3. 字段强制 vs 录入负担

这是最典型的取舍。必填字段越多,数据越完整,但录入负担越重,绕过规则的动力越强。我的建议是只强制"决策必需"的字段,大约是 4~6 个,其余设为选填并在需要时补录。

判断一个字段是否必需,问自己一个问题:如果这个字段为空,分派决策会出错吗?会,就设必填;不会,就不要加。

4. 自建脚本 vs 平台能力

方案 适合场景 优势 隐性代价
自建脚本 规则高度个性化、团队有稳定工程能力 灵活、贴合业务 维护成本高,人员流动后容易失修
平台内置自动化 规则标准化、希望长期稳定运行 有界面、可审计、易交接 复杂规则表达受限
两者结合 核心规则用平台、边缘规则用脚本 兼顾稳定与灵活 需要明确边界,否则责任模糊

我通常建议:凡是会影响度量口径的规则,一律放在平台里,因为脚本一旦停跑,你的数据就断了,而且没人会立刻发现。

5. 私有化部署 vs SaaS

私有化部署带来数据可控和深度定制能力,代价是运维成本和升级节奏变慢。SaaS 上线快、维护轻,但数据不在自己手里,深度定制受限。

判断标准是:如果数据合规是硬约束,或者组织需要把分派规则与内部权限体系深度绑定,就选私有化;反之,SaaS 通常更划算。以 PingCode 为例,它同时提供这两种路径,中大型企业和有国产化替代诉求的组织更常选择私有化部署。

多人任务实操方法:项目经理提升任务分派效率的制度设计方法与模板

八、可直接复用的模板

这一节是工具箱。下面四个模板是我在多个团队里反复使用、迭代过的版本,可以直接拿去改。

1. 任务分派卡模板(字段清单)

字段 是否必填 填写要求 常见错误
任务标题 必填 动词 + 对象 + 结果,不超过 30 字 写成"关于 XX 的讨论"
验收标准 必填 可执行、可观测的判定条件 写"性能优化""体验提升"
三点估算 必填 乐观 / 最可能 / 悲观,单位人天 只填一个数字
技能标签 必填 1~3 个,与技能矩阵对齐 标签体系混乱,无法匹配
依赖关联 必填 关联到具体任务与责任人 写"等 B 团队"
责任人 必填 唯一自然人 填团队名或两个人
承诺完成时间 必填 由责任人确认,不由项目经理单方指定 项目经理自行填一个日期
备注 选填 背景信息、相关链接 把验收标准写在这里

2. 25 分钟派单会议程模板

  1. 0-3 分钟:过一遍待分派池的数量和分布,确认哪些可以自动分派(已满足规则的任务直接跳过)。
  2. 3-10 分钟:处理 P0/P1 和阻塞任务,逐条确认责任人与承诺时间。
  3. 10-18 分钟:处理"规则无法决定"的争议任务,通常不超过 5 条,每条控制在 90 秒内。
  4. 18-23 分钟:确认跨团队依赖的双方接口人和对齐时间。
  5. 23-25 分钟:回顾上周重指派率和 WIP 异常,只做记录,不做讨论。

这套议程能压缩到 25 分钟的前提是:待分派池里 80% 以上的任务已经满足准入条件。如果这个前提不成立,会议必然超时,此时应该先解决准入问题,而不是延长会议。

3. 分派健康度周报模板

周报不需要长,一页足够。核心是把四个指标和上周做对比,并对异常给出归因。下面是一个可以直接套用的字段结构:

指标 本周值 上周值 健康阈值 异常归因方向
分派时延 < 1 天 , < 1.5 天 准入字段是否被绕过
重指派率 < 12% , < 15% 技能矩阵是否过期、WIP 是否超限
人均在制品数 2~3 , < 3.5 是否存在多任务并行、插单是否失控
返工率 < 10% , < 12% 验收标准是否可验证
字段完整率 > 95% , > 90% 必填字段设计是否过重

4. 分派评分的参考实现

如果你打算把分派规则做成可计算的,下面这段代码是我常用的评分骨架。它不是要替代人的判断,而是用来给认领列表排序、给项目经理提供参考。

# 分派评分骨架:匹配度 / 剩余产能 / 成长成本 三者加权
W_MATCH, W_LOAD, W_GROW = 0.50, 0.35, 0.15

def assign_score(task, person):

required = set(task.required_skills)

owned = set(person.skills)

1) 技能匹配度:覆盖比例,缺失关键技能时直接判负

matched = required & owned

match = len(matched) / max(len(required), 1)

if required - owned and task.critical:

return -1.0                      # 关键任务不分配给缺技能的人

2) 剩余产能:WIP 越接近上限,分数越低

load = max(0.0, 1 - person.wip / person.wip_limit)

3) 成长成本:缺技能时需要配对支持,产生额外开销

grow = 1.0 if required return W_MATCH * match + W_LOAD * load + W_GROW * grow

def pick_assignee(task, candidates):

scored = [(assign_score(task, p), p) for p in candidates]

scored = [s for s in scored if s[0] >= 0]

scored.sort(key=lambda x: x[0], reverse=True)

return scored[:3]                    # 返回前三名,由项目经理最终确认

这段代码里有三个我刻意保留的设计:关键任务缺技能直接判负、返回候选列表而不是唯一答案、成长成本用固定折扣而非复杂模型。前两个保证安全,第三个保证可解释,一个没人能看懂的算法,最终一定会被团队绕过。

5. 制度落地的时间节奏参考

最后补一个节奏建议。我在多个团队验证过的顺序是:第一周定字段和准入规则;第二到第四周跑准入,统计字段完整率;第五周引入"已承诺"状态;第六到第八周上线度量看板;第九周开始做自动化规则。

每个阶段都要留出至少两周的稳定期。连续上马多个变更,是制度落地失败最主要的原因,因为它让团队无法区分"哪个变更导致了问题"。

九、总结:分派效率是设计出来的,不是催出来的

回到开头那个 42 人团队的例子。我们最终把周一的两小时会议压到了 25 分钟,重指派率从 30% 降到 9% 左右。但真正的变化不是数字,而是团队不再把分派看成"项目经理派活的时刻",而是看成一条有输入标准、有承诺动作、有变更记录的流水线。

我的核心观点是:任务分派效率低下,99% 的情况下不是执行力问题,而是设计问题。你在制度上省掉的每一分钟,都会在后续的返工、重派和会议里加倍还回来。而制度化本身并不昂贵,它通常只是四五个必填字段、一个"已承诺"状态、一份技能矩阵表和一张周报。

另外三个我在实践中反复验证的判断,值得单独记住:第一,重指派率比任何"感觉"都更能反映制度健康度,超过 15% 就该停下来检查输入质量;第二,制度和平台各管一段,制度管准入和承诺,平台管执行和度量,谁也替代不了谁;第三,改造的前两个月指标一定会变差,提前建立这个预期,制度才能活过第三周。

下一步怎么做,我给三个具体动作,今天就能开始:

  1. 今晚花 20 分钟,把你们当前待分派池里的任务拉出来,检查四项输入(验收标准、估算、技能标签、依赖)的完整率。如果低于 70%,先别改别的,只补这一项。
  2. 本周的派单会,试着把"已承诺"作为一个显式动作加进去。派完不算完,责任人确认才算完。这个动作成本极低,但通常能在一周内让分派时延下降 30% 以上。
  3. 建立一张三行的周报,只跟踪分派时延、重指派率和字段完整率。连续记录四周,你就能看到自己团队真正的瓶颈在哪一段,而不用再靠猜。

制度设计的价值,恰恰在于它让你不必每次都依赖某个人当天状态好不好。好的分派制度,是让一个普通项目经理也能做出接近最优的分配决策。这件事值得你花两周时间认真做一次。

常见问题解答(FAQ)

1. 团队任务分派总是来回扯皮、反复返工,第一步到底该改流程还是换工具?

我带的团队8个人,任务分派全靠群里喊一句,结果经常出现两个人做同一件事、或者做完才发现不是我要的。我一度以为是工具不行,试过换协作平台,结果该扯皮还是扯皮。所以我很想知道,这种情况下第一步到底该动哪里。

先做归因,不要先换工具。做法是把最近2到4周所有返工和扯皮的任务拉出来,按原因打标签:需求描述不清、验收标准缺失、负责人不唯一、估时偏差、外部依赖未识别。我实测过的样本里,八成以上集中在验收标准缺失和负责人不唯一这两项,跟工具几乎无关。

确认是这两项之后,第一步只改一件事:任务卡必须写清交付物、验收标准、截止时间三件套,缺一不落进待办。落地时挑一个5到8人的小组试跑两周,项目经理不直接甩任务,先在群里发任务卡草稿,让执行人复述一句我要交的是X、验收看Y、我能在Z前给,确认后再录入某项目管理工具。

两周后看返工率有没有下降,再决定要不要动工具。

2. 任务分派模板该包含哪些字段?任务颗粒度拆多细才合适?

我之前做的模板字段特别多,填一次要五分钟,结果大家干脆不填,直接口头说。后来我砍到只剩标题和截止时间,又发现信息不够,做出来的东西还是不对。我一直没找到那个刚好够用又不啰嗦的平衡点。

字段控制在9个以内:任务标题(动词加对象加结果)、交付物、验收标准、主责人、协作人、预估工时、截止时间、前置依赖、优先级。其中验收标准必须写成可验证的句子,比如接口返回20条以内数据耗时低于500毫秒,不能写性能要好。颗粒度用一个口径判断:如果这个任务能被两个人在不同时间点分别交付一部分,就还得拆;

如果拆完之后单个任务预估工时普遍低于2小时,说明拆过头了,管理成本已经高于收益。我的经验区间是单个任务预估工时落在4到16小时,也就是0.5到2人日,这个粒度下填写负担可接受,进度也看得清。

3. 一个任务好几个人一起做,怎么避免谁都不负责、最后互相甩锅?

我们有个模块是三个人一起做,每次延期我问是谁的问题,三个人都说自己在等别人。任务卡上写着三个人都是负责人,等于没有负责人。我想知道多人任务的责任到底该怎么切。

多人任务里主责人必须唯一,这条不能妥协。具体做法是在任务卡里把主责人和协作人拆成两个字段:主责人对交付物和验收标准负责,协作人只对被明确请求的具体动作负责。协作请求必须写成动作加时间,比如周三18点前提供接口字段清单,不能写配合完成联调,后者是无法验收的。

判断依据是:任何一个任务,问一句这个东西最终没交出来、第一个被问责的是谁,如果答不出唯一的名字,这个任务的责任就没切干净。项目经理的介入边界也要划清:技术方案分歧让主责人拍板,你只介入时间冲突和资源冲突,否则主责人会被架空。

4. 怎么量化任务分派效率有没有真的提升?该看哪几个数?

我在季度汇报里写了分派效率明显提升,被老板追问依据,我只能说感觉顺畅了很多。后来我意识到自己从来没有记录过分派过程的数据。我想找几个能长期跟、又不容易被人为美化的指标。

看四个口径就够了。一是分派周期,从任务创建到主责人确认接单的中位时长,目标压到4个工作小时以内;二是一次确认率,不需要二次澄清就能开工的任务占比,目标80%以上;三是返工率,因为描述或验收标准问题导致返工的任务数除以总任务数,目标10%以下;

四是分派占用项目经理工时的比例,目标从30%压到15%以下。取数方式很土但有效:在某项目管理工具里给任务加确认接单时间和返工原因两个字段,每周导出一次算中位数和比例。特别提醒一句,别把任务数量当成效率指标,它只会诱导大家把任务拆碎来刷数字,反而推高管理成本。

核心关键词

读者评论

蒋
蒋浩然

重指派率超过15%就说明制度有问题,这个阈值我觉得太绝对。我们做的是偏探索型需求,需求本身在迭代中期就会变,重指派率高不一定是输入不完整,也可能方向调整了。这类任务和缺陷修复类任务该不该用同一套指标,文章没区分。

熊
熊知夏

技能匹配优先于当前负载这条我认同一半。实际执行时匹配度很难量化,最后还是项目经理拍板。而且总让同一个人做他擅长的模块,备份人永远练不出来,所谓主力加备份如果不带轮换,就只是一张名单。

邹
邹梓萱

把澄清前置确实是收益最大的一步,我们试过会议时间明显下来了。但成本其实是转移给了需求方,他们得多花时间写清验收标准,写一半就嫌麻烦不写了。制度能不能落地,很大程度取决于上游愿不愿意配合,这部分文章写得偏理想。

文章包含AI辅助创作:多人任务实操方法:项目经理提升任务分派效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363493

赞 (0)
飞飞飞飞
任务分派协办全流程:项目经理制度设计与一文讲清
上一篇 4小时前
批量分配最佳实践:项目经理任务分派制度设计,常见问题
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
