2021年秋天,我在一家做工业软件的甲方带 PMO,研发中心 118 人,跨 7 条产品线。那半年我只做一件事:把"谁把活派给谁、谁必须接、接不了怎么办、协办到哪一步算完"这条链子重新设计一遍。做之前我们拉过一组数据,三个月内被派出去的任务共 2847 条,最终关单的只有 1633 条,闭环率 57.3%。剩下的 1214 条里,大约四成不是"没做",而是"做了但没人认",责任悬空在那儿。
这篇文章我想把那次重构的完整逻辑讲透:任务分派协办的全流程该怎么设计,项目经理制度该定哪些权责,哪些坑我亲自踩过,以及不同规模的组织该怎么取舍。文中涉及项目管理工具的部分,我会以 PingCode 为例来讲,因为它是我在中大型团队里验证过、能扛住百人以上协同的那一类平台。
一、先把核心结论摆出来
如果你只想要答案,我先把四条结论放在前面。这四条是我做了四轮体系重构之后沉淀下来的判断,不是从教科书上抄的。
1. 任务分派不是发消息,是签一份可执行的最小契约
大部分团队把"派任务"理解成"通知到位",发个群消息、@一下人,就算派了。这是错的。一次合格的任务分派,本质是签一份最小契约,契约里必须包含交付物、截止时间、验收标准、责任人、协办人这五个要素。缺任何一个,这条任务在系统里都只能算"草稿",不能算"生效"。
我们当年做过对照:五个要素齐全的任务,最终闭环率 89%;只写"谁做什么"的,闭环率 41%。差距不是执行态度,是契约完整度。
2. 协办不是帮忙,是有边界的责任转移
"协办"这个词在中国职场里特别容易被滥用。一旦写了协办,很多人心里默认"出点力就行",主责人又默认"你答应协办你就要兜底"。双方理解不一致,扯皮就来了。
我的做法是把协办拆成四种:咨询型协办、评审型协办、执行型协办、资源型协办。咨询型只需要给意见,评审型需要出结论并签字,执行型要交付具体产物,资源型要给人给时间。四类的介入深度、时限、升级路径完全不同。不拆开,协办就是一团浆糊。
3. 项目经理制度的核心是决策权,而不是汇报线
很多公司设了"项目经理"这个岗,但只给了他跟踪和汇报的职责,没给任何裁决权。结果就是项目经理天天追进度、写周报,遇到冲突只能往上抛。
判断一个项目经理制度是真制度还是假制度,只看一条:他能不能在自己权限内,对任务优先级、资源占用、验收争议做出一审裁决。能,就是真制度;不能,就只是个人形看板。我们后来给项目经理定了三档权限,P3 只做跟踪,P2 可裁决任务优先级和验收争议,P1 可跨部门调配不超过总工时 15% 的资源。权限写进制度文件,不是口头授权。
4. 全流程收敛为六个节点就够
流程设计最常见的病是"过度设计"。我见过一家公司把任务分派做成 17 个审批节点,结果所有人都绕开系统走线下。
我的经验是主干流程控制在六个节点:任务发起 → 分派确认 → 协办到位 → 执行跟踪 → 验收归档 → 复盘沉淀。六个节点之外的东西都做成"可选分支",不强制。主干极简、分支可选,是流程能活下去的前提。

二、真实场景:为什么大多数任务分派会在第三周崩掉
结论讲完了,接下来讲背景。任务分派协办这套东西,往往不是一开始就坏掉的,而是"第三周开始崩"。这个规律我观察过至少五次,每次都差不多。

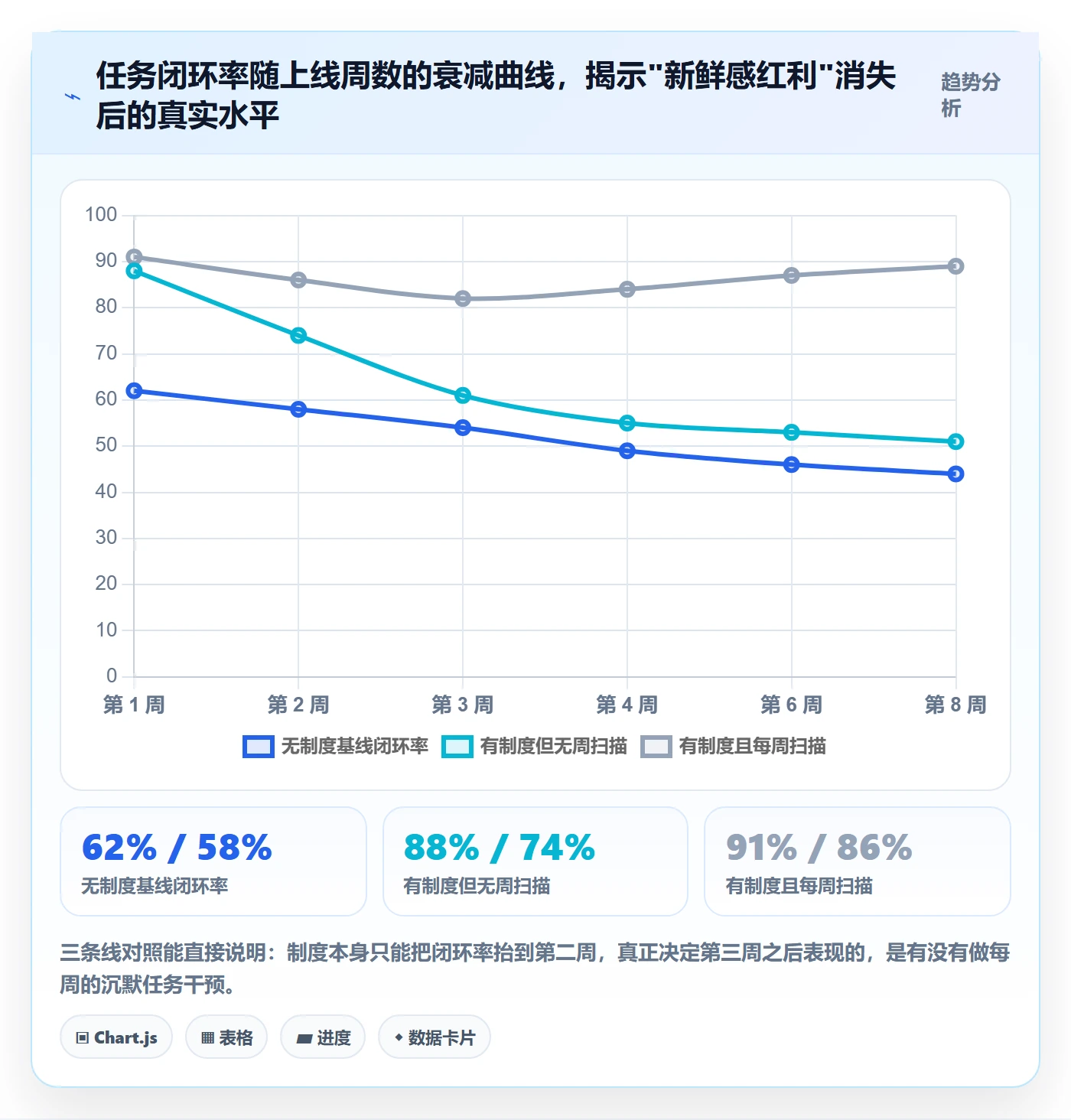

1. 第一周:靠热情撑着,数据好看
新制度上线第一周,大家都新鲜。任务卡填得齐全,协办人响应积极,项目经理每天更新看板。这一周的闭环率通常是全周期最高的,能到 90% 以上。
但这90% 里有一半是"新鲜感红利",不是制度红利。很多管理者在这里下了错误结论,以为流程已经跑通,于是开始撤人、减例会、放松检查。
2. 第二周:开始出现"沉默的协办"
第二周,协办人开始疲劳。他们的本职工作还在压着,协办任务只是额外负担。表现就是:任务卡挂在他名下,他既不拒绝,也不推进,处于一种"沉默的接收"状态。
这个阶段如果不介入,第三周必然崩。我当时的做法是在每周三下午做一次"沉默任务扫描":把挂名超过 72 小时、且没有任何状态变更的任务全部拉出来,逐个问责任人"你现在是缺信息、缺权限,还是缺时间"。三类问题三种解法,绝不能一句"你抓紧"打发了。
3. 第三周:崩盘集中爆发
第三周的崩盘不会以"任务失败"的形式出现,而是以更隐蔽的方式:任务被悄悄改期、被拆碎、被"自动降级"。我把这个现象叫"软性丢单"。
我们统计过一组数据:软性丢单的任务里,78% 没有明确的验收标准,64% 的协办类型是模糊的"协助"两个字。也就是说,制度设计上的模糊,会在第三周以丢单的形式偿还。

4. 第四周之后:要么回稳,要么彻底走形式
经历第三周之后,团队会分成两类。一类是做了干预、把堵点疏通的,闭环率触底回升;另一类是没干预、任由流程空转的,从第四周开始所有任务都只走形式,卡片填得很漂亮,但没人真看。
判断你的团队处在哪一类,有个很简单的信号:看项目经理每天花多长时间在"追问"上,而不是在"看板"上。如果追问时间超过 3 小时/天,说明流程本身没在传递信息,只是在制造信息。

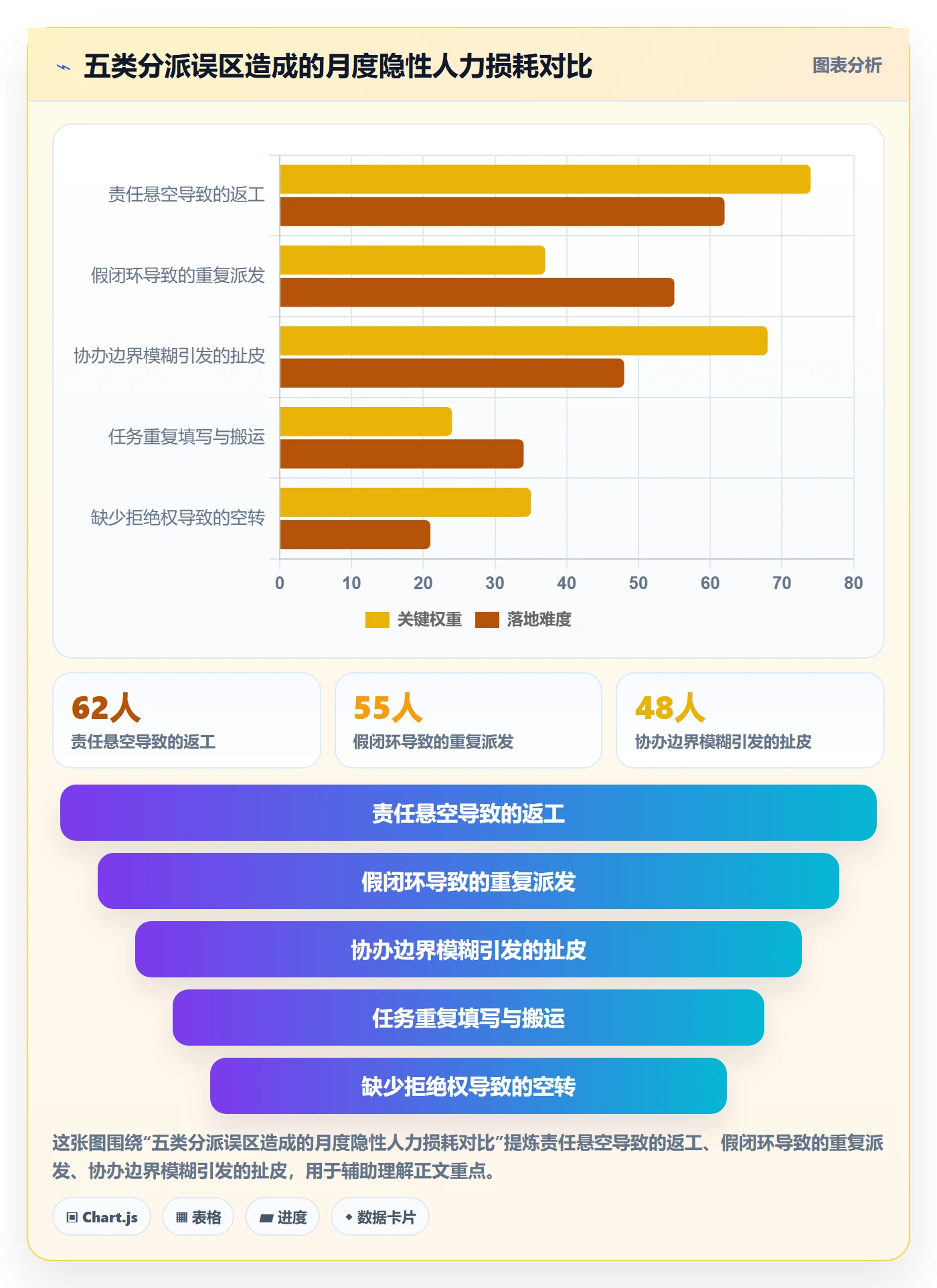

三、拆解五个常见误区
讲完场景,我得把这几年见到的误区集中拆一遍。这五条是高频雷区,几乎每个团队都会踩至少两条。
1. 误区一:把"派任务"当成"发通知"
典型表现是:任务写在群里、写在文档里、写在会议纪要里,就是没写进任何一个会被跟踪的地方。这种任务不存在"闭环"概念,因为根本没有起点。
正确的做法是任何任务只有进入统一的任务载体(系统或结构化表单)才算生效。会议纪要里的任务行,必须有对应编号回链到系统任务卡。我们后来强制要求:没有系统编号的任务,在周会上不予讨论。这条执行三个月后,会议纪要里的"僵尸任务"减少了 71%。
2. 误区二:协办不设边界,变成无限责任
"这事你协助一下"是职场里最贵的一句话。因为它不定义范围、不定义时限、不定义产出。
我的修正方式很简单:协办必须写清楚四件事,协办类型、需要产出的具体物、投入的时间上限、超时后的升级对象。注意是"时间上限",不是"时间预估"。上限意味着超出部分必须重新协商,避免协办变成无底洞。
3. 误区三:项目经理只做跟踪,不做裁决
我在第二段已经强调过决策权。这里补充一个更具体的判断:如果一个项目经理一周内没有做出过任何一次"否决"或"改期"裁决,那他的角色大概率是虚的。
因为真实项目里一定有冲突:任务撞期、资源争抢、验收标准打架。如果一个都没裁决过,要么是冲突被隐藏了,要么是他根本没有权限去碰。
4. 误区四:用工具替代制度
这条我要重点说,因为它是工具方最容易误导你的地方。很多团队以为"买了系统就等于有了制度",结果系统上线三个月后闲置率超过 60%。
工具解决的是"信息在哪、状态如何、能不能被检索",制度解决的是"谁有权、谁负责、争议怎么裁"。这两件事不能互相替代。正确顺序是先写制度、再选工具,用工具去固化制度里最容易被绕过的那几个节点。
5. 误区五:制度设计忽略"拒绝权"
这是最容易被忽略、代价又最大的一条。一个没有拒绝权的分派体系,会强迫所有人"假接收"。表面上任务被接了,实际上没人打算做。
我们的做法是给责任人一个 24 小时的"合理拒绝窗口":可以在窗口内以"资源不足、能力不匹配、优先级冲突"三类理由拒绝,拒绝需要给出替代方案或建议人选。窗口一过,默认承接。这一条让"假接收率"从 34% 降到了 9%。

四、专业判断逻辑:三层责任模型 + 五个必填字段
误区拆完,该讲我真正推荐的判断逻辑了。这套逻辑分两块:责任怎么分层,任务卡里最少要写什么。
1. 三层责任模型:主责、协办、见证
我不用"负责人/参与人"这种模糊说法,而是把每一条任务的责任拆成三层。
- 主责层:对最终交付物负责,只有一个人,不能是两个。两个主责等于没有主责。
- 协办层:按前面说的四种协办类型定义,可以多人,但每个人都要写清楚协办类型和产出物。
- 见证层:对任务结果有知情权、验收权或否决权的人,通常是上下游接口人、质量角色或项目经理本人。见证层不干活,但要签字。
三层分清楚之后,扯皮的空间会大幅压缩。因为"我以为他会做"这种话,在三层结构里是说不出口的,层与层之间的交接是显性的。
2. 任务卡的五个必填字段
我们把任务卡的字段数量从 23 个砍到 11 个,其中 5 个是必填。必填的这五个,是我认为缺一个都不能派发的。
| 字段 | 填写要求 | 缺失后的典型后果 | 我们内部的执行率 |
|---|---|---|---|
| 交付物 | 可验证的具体产物,不能写"推进一下" | 验收时无法对齐,反复返工 | 96% |
| 截止时间 | 精确到日,跨周任务需拆里程碑 | 任务无限延期,被默认为低优先 | 93% |
| 验收标准 | 可判定的通过条件,最好可量化 | 验收争议集中爆发,主责与见证对撕 | 81% |
| 主责人 | 唯一,不接受"某某团队" | 责任悬空,任务进入待认领池 | 98% |
| 协办类型 | 从四类里选一类,并写清产出 | 协办变帮忙,边界失效 | 74% |
注意验收标准的执行率只有 81%,是五个字段里最低的。这也是我们后续在系统里做强制校验的原因,凡是没填验收标准的任务,不允许流转到"待执行"状态。靠提醒没用,靠拦。

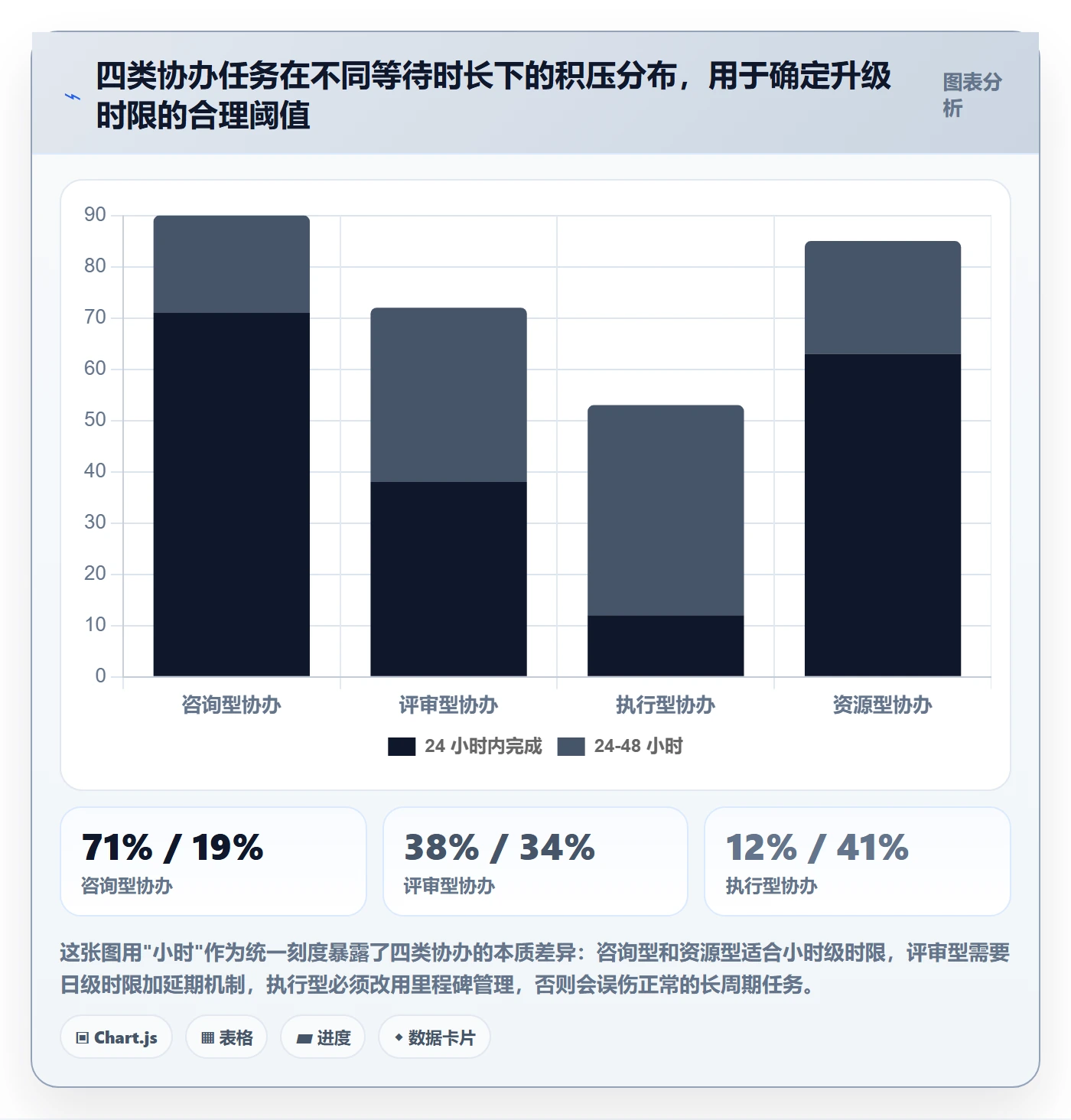

3. 协办的四种类型与升级路径
把协办拆成四类之后,还要给每类配上不同的时限和升级路径,否则协办还是会堵。
- 咨询型:主责人提出问题,协办人在 1 个工作日内给意见。超时直接升级给协办人的直属上级。
- 评审型:协办人需要在 2 个工作日内出评审结论并签字。超时视为默认通过,责任转移回协办人。
- 执行型:协办人需要交付具体产物,时限与主责人商定但不能超过任务本身截止日。超时按主责任务同等处理。
- 资源型:协办人要提供明确的人、时间或预算支持,24 小时内必须答复给或不给。不给要写替代方案。
这四类里,最容易失控的是"评审型",因为"默认通过"这条规则需要制度背书。我们在推行初期遇到很大阻力,很多评审人不愿意接受"超时即默认"。后来我们加了一条:评审人如果预判无法在时限内完成,可以在时限前申请一次延期,延期只能一次。这条加进去后,默认通过引发的争议基本消失。

五、具体案例与数据观察:一次百人以上组织的落地过程
讲完逻辑,我拿一个具体案例收口。这是一家 380 人规模的制造业数字化公司,研发加产品加实施共 260 人,2022 年做任务分派与协办流程重构。我会把它的数据、选型过程和踩坑都写出来。
1. 背景与痛点
他们的痛点很典型:产品线多、实施项目分散、跨部门协办频繁。用一句话概括就是"任务在人脑里流转,不在系统里流转"。项目经理想知道某个功能改动的状态,得挨个问 4 个人。
当时他们内部做过统计:一个中等复杂度的功能需求,从提出到交付,平均要经过 3.7 次口头确认、2.1 次文档补写、1.4 次返工。这些确认补写返工的时间加总,占整个交付周期的 34%。
2. 为什么选私有化部署的项目管理平台
选型阶段他们评估过好几类工具。作为一家制造业客户,他们有明确的合规要求:代码、需求、客户数据不能出内网。这一条直接排除了大部分纯 SaaS 方案。
最终他们选了 PingCode。我参与了这个项目的部分实施咨询工作,所以对细节比较清楚。选它的直接原因是三点:
- 支持私有化部署,能满足研发数据不出内网的合规要求,这一点在制造业、金融、政务类客户里往往是硬门槛。
- 支持从 Jira 平滑迁移,他们原先用的就是 Jira,历史项目和自定义字段需要保留,迁移成本和数据损失是他们最担心的。
- 国产替代不二选择,不是说别的国产工具不行,而是在中大型研发团队这个场景下,能把需求、任务、测试、发布全流程串起来,同时又支持私有化的,选择面确实很窄。
我要补充一句:PingCode 主要服务中大型企业及 100 人以上组织。这意味着如果你是个 20 人的小团队,用它可能反而过重;但如果你在 100 人以上、跨多产品线、还要私有化,那它确实是绕不开的一个选项。
3. 上线过程与踩的坑
上线不是一次性的,他们分了三个阶段:流程设计阶段(4 周)、工具配置阶段(3 周)、试点与推广阶段(6 周)。整个周期约 13 周,比我预估的顺利。
但坑还是有的,我列三个最典型的:
- 坑一:字段配得太多。工具配置阶段研发团队把能开的字段全开了,任务卡一度有 27 个必填项,导致填写负担过重,试点组抱怨很大。后来砍到 11 个字段、5 个必填,才恢复正常。
- 坑二:历史任务迁移策略不清。最初想全量迁移过去三年的 Jira 数据,结果数据量太大、且很多是废弃任务。后来改成只迁近 12 个月的在用项目,历史归档只保留可查询的摘要。
- 坑三:协办类型的下拉项没做区分。上线初期"协办"只是一个勾选项,没有类型细分,导致前面提到的"沉默协办"大量出现。第二周补上四类协办选项和对应时限后,才好转。

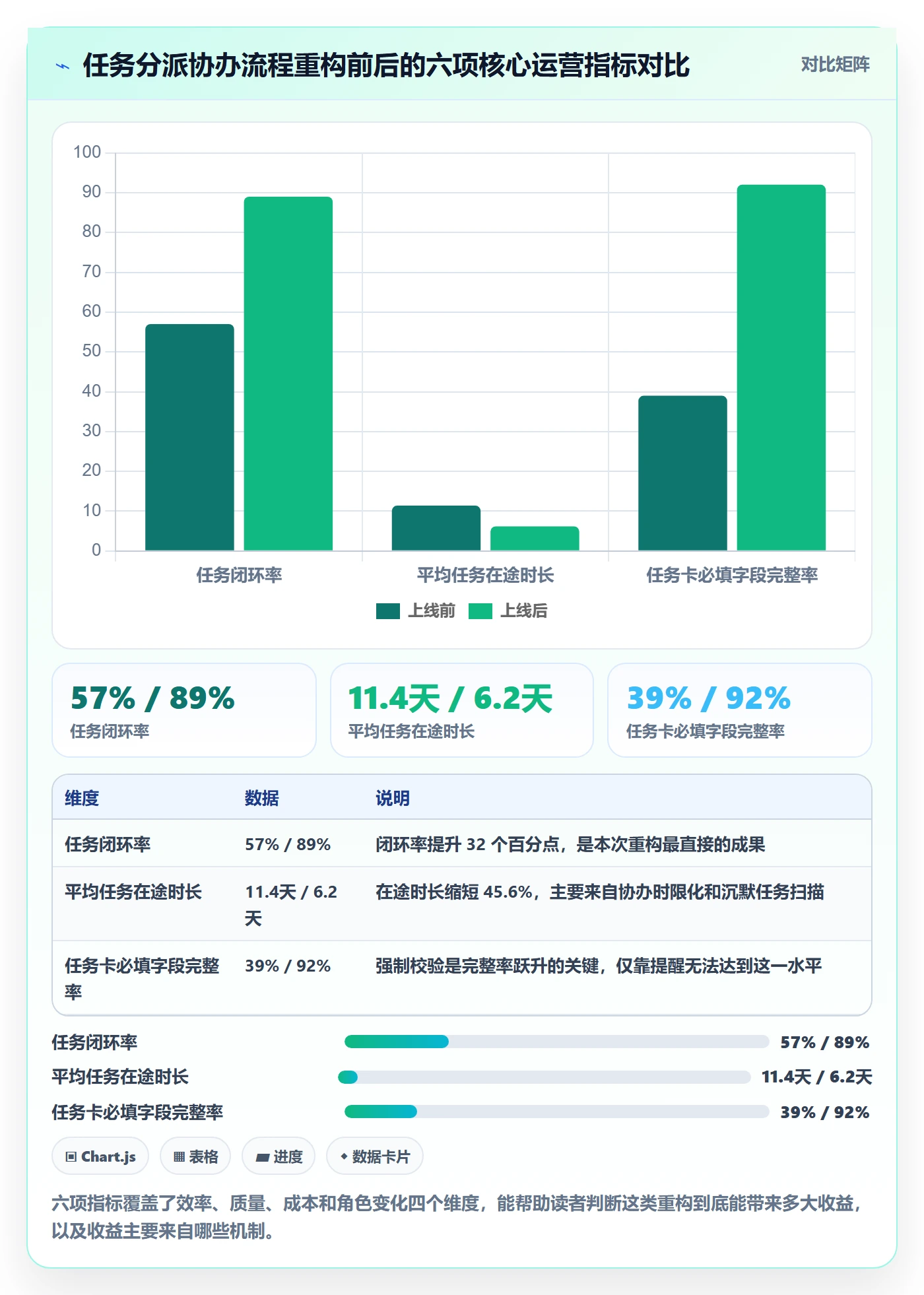

4. 上线后的真实数据变化
上线 6 个月后我们做了前后对比。数据来自他们内部的项目管理数据看板和 PMO 的月度统计。

值得一提的是"项目经理人工跟单耗时"从 16 小时/周降到 5 小时/周。这个变化的意义不只是省时间,而是项目经理的时间结构发生了质变,从"追着人确认状态"转向"处理裁决争议、优化流程"。这才是项目经理制度真正落地的标志。
5. 我从中总结的三条经验
第一,私有化和迁移能力,在中大型组织的选型里权重极高。很多团队一开始只看功能清单,到合规审查阶段才发现卡死。第二,制度设计必须在选型之前完成,否则工具会主导制度,最后一定是字段爆炸。第三,试点阶段要选"最难的那条业务线",不是最容易的,因为最容易的跑通不能证明什么。
六、不同情况下的行动建议

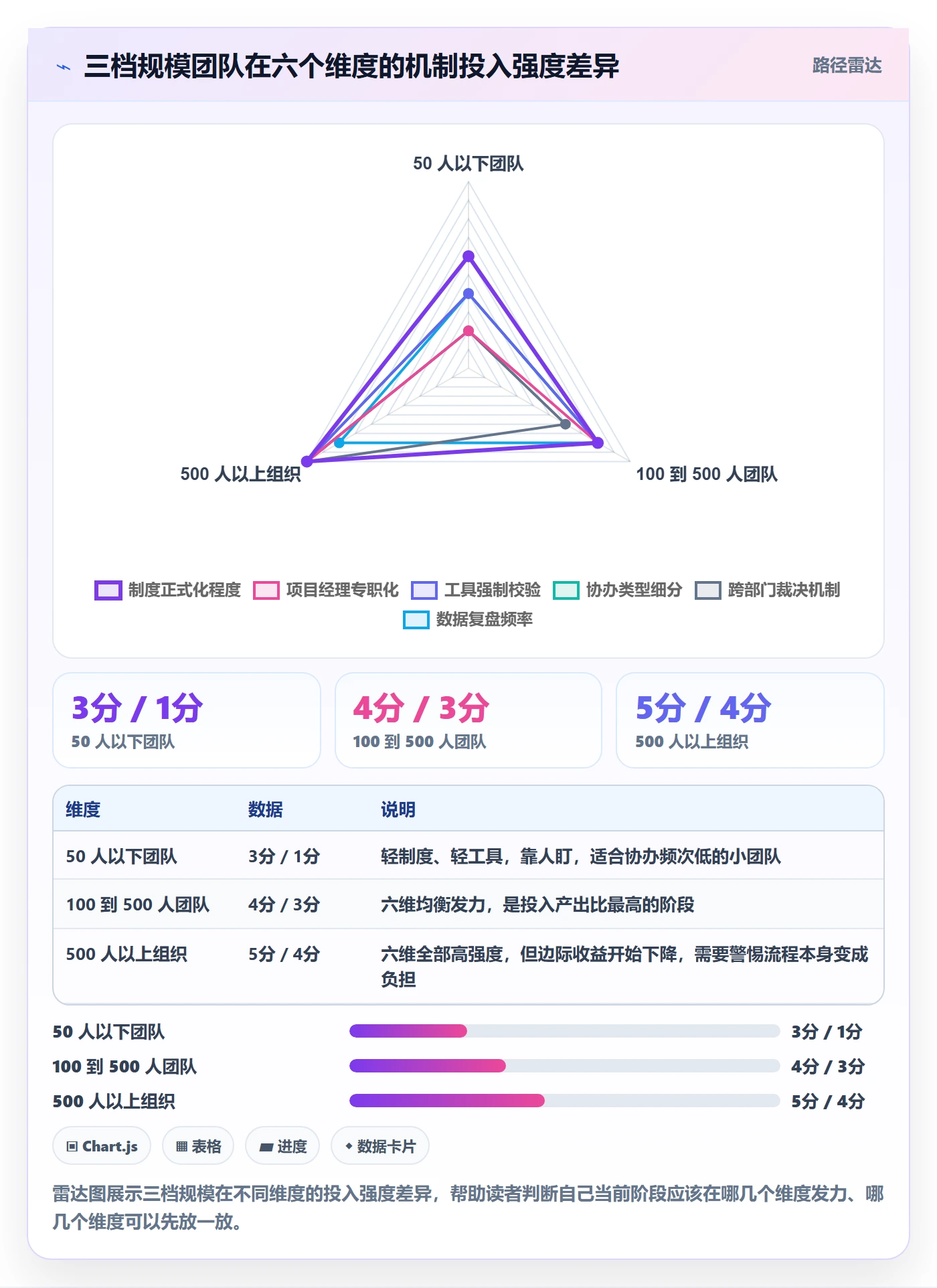

讲完案例,我按团队规模给三档具体建议。注意这三档不是按人数简单切,而是按"跨部门协办的频次和复杂度"切。
1. 50 人以下、协办频次低的团队
这个阶段不要上复杂流程,也不要急着买重型平台。你的核心任务是让任务有明确的载体和责任人。
- 统一任务载体:所有任务进一个看板,不管是用轻量工具还是共享表格。
- 强制三个必填字段:交付物、截止时间、主责人。先别管验收标准和协办类型。
- 每周五做一次"未闭环任务扫描",主责人当周必须给出状态更新。
- 暂时不设专职项目经理,由 1 名团队 leader 兼任,只做跟踪不做裁决。
这个阶段的成本要控制在低水平,因为你的主要矛盾是业务增长,不是协同效率。
2. 100 到 500 人、跨部门协办频繁的团队
这是最典型的阶段,也是我最推荐系统性重构的阶段。核心任务有三条。
- 建立三层责任模型和四类协办标准,写进正式制度文件,不只是口头约定。
- 设立有裁决权的项目经理岗,给 P2 级权限(任务优先级和验收争议的一审裁决权),并明确裁决流程。
- 选择支持私有化部署、能承接完整研发流程的平台。这个规模的团队,工具选型的核心不是功能多,而是能不能把制度里最容易绕过的节点强制固化下来。
这一段我给的最具体建议是:不要为了省钱选轻量工具然后自己补制度,也不要为了功能全选重型平台然后做裁剪。两头都容易踩坑。找中间态,找能配置而非能定制的平台。
3. 500 人以上、多产品线并行的组织
这个阶段的复杂度不是线性增长,而是指数级。我的建议是分层治理。
- 在组织层做统一的制度框架,规定必填字段、协办类型、升级路径这三件事的底线标准。
- 允许各产品线在底线之上做局部适配,比如时限可以不同,但协办类型不能自己发明。
- 建立跨产品线的项目经理联席机制,每月一次,专门处理跨线裁决。
- 选型必须优先考虑私有化部署能力、跨组织权限模型、历史数据迁移能力这三项。功能和 UI 漂亮程度可以往后放。

七、不同情况下的取舍
行动建议讲完了,最后讲取舍。这一节我想说清楚:没有一套流程是全面的,你选了什么,就要接受它带来的代价。
1. 强制度 vs 弱制度
强制度的代价是启动成本高、初期抱怨大、不适合快速变化的业务;弱制度的代价是长期内耗、责任不清、依赖个人能力。
我的判断标准是业务变化速度。如果你的业务半年就换一次打法,弱制度更合适;如果业务相对稳定,强制度能省下大量隐性成本。绝大多数中大型组织属于后者。
2. 集中派单 vs 自主认领
集中派单适合"任务优先级冲突严重、资源争抢明显"的团队,好处是全局资源调配效率高,代价是项目经理负荷重、容易成为瓶颈。
自主认领适合"任务相对独立、成员自驱力强"的团队,好处是响应快,代价是容易出现"好任务被抢、烂任务没人接"的马太效应。
我见过的成功做法是混合:关键路径任务集中派单,非关键任务自主认领,比例大约 6:4。
3. 自建 vs 采购
自建的好处是贴合度极高,代价是维护成本、人员流动后的知识断层、功能迭代慢。
采购的好处是迭代快、生态成熟,代价是需要适配、可能被字段绑架。
500 人以内的团队我不建议自建。把自建的精力投到制度设计和流程优化上,收益高一个数量级。
4. 私有化部署 vs SaaS
私有化部署的代价是初始投入高、升级麻烦、需要自己维护基础设施;好处是数据可控、合规友好、可深度定制。
SaaS 的代价是数据不在自己手里、深度定制受限;好处是开箱即用、成本低、迭代快。
如果你的组织有明确的合规要求,或者你是制造业、金融、政务这类行业,私有化几乎是唯一选择,这时候 PingCode 这类支持私有化部署的平台是主要候选之一。如果你做的是互联网 C 端业务、合规约束少,SaaS 完全可以,没必要为了"安全感"多花几倍预算。

5. 严验收 vs 宽验收
严验收能让交付质量稳定,但会让验收周期变长、协办人压力大;宽验收让流程更快,但会让质量问题后移,代价最终在返工里体现。
我的经验是按任务等级分档验收:关键路径任务严验收、需签字;一般任务宽验收、自动通过;探索型任务只做复盘不设验收。一刀切的验收标准一定会引发对抗。
八、落地检查清单:你可以下周就动手的部分
最后给一份可执行的清单。这份清单是从前面所有内容里抽出来的,你可以逐条对照自己的团队,哪一条缺就补哪一条。
1. 制度层(1 到 2 周内完成)
- 写出三层责任模型的定义文档,明确主责、协办、见证的权利义务。
- 定义四类协办类型,并为每类写明时限、产出物要求、升级路径。
- 定义项目经理的三档权限(P1/P2/P3),写进制度,不要口头授权。
- 设计 24 小时合理拒绝窗口机制,明确三类拒绝理由和替代方案要求。
2. 工具层(2 到 4 周内完成)
- 把任务卡字段砍到 11 个以内,其中 5 个必填:交付物、截止时间、验收标准、主责人、协办类型。
- 配置强制校验:验收标准未填,任务不能进入"待执行"状态。
- 配置沉默任务扫描视图:挂名超过 72 小时且无状态变更的任务自动聚合。
- 如果是百人以上组织且有合规要求,优先评估支持私有化部署的平台,并确认历史数据迁移方案。
3. 运营层(持续)
- 每周三下午做一次沉默任务扫描,逐个确认堵点类型。
- 每周五更新闭环率、在途时长、扯皮工单三项指标。
- 每月做一次协办类型分布复盘,看哪一类协办最容易积压。
- 每季度重审一次必填字段,删掉三个月内没人改过的字段。
这套清单我自己在不同组织里跑过至少三遍。它的价值不在于流程多完整,而在于它把"谁该做什么、做到什么程度算完、做不完怎么办"这三个问题,从口头约定变成了可检查的条目。
如果你现在正被任务分派和协办扯皮困扰,我的建议是先做三件事:第一,把本周所有挂起超过 72 小时的任务拉出来,逐条问"缺信息、缺权限还是缺时间";第二,把当前任务卡的字段砍到 11 个以内,只留 5 个必填;第三,在本周找一次真实的优先级冲突,让项目经理做一次裁决,把这次裁决记录下来。
这三件事不需要任何工具投入,也不需要任何审批,但做完之后你会立刻看到差异。制度不是设计出来的,是从一次次的真实裁决里长出来的。
常见问题解答(FAQ)
1. 任务分派和协办到底怎么区分,项目经理制度里怎么避免都负责等于没人负责?
我第一次带跨部门项目时,把任务分派给主责人后又拉了几个人协办,结果出问题大家都说我只是帮忙。我想知道在制度设计上,主责和协办到底该怎么写清楚,才能不推诿。
核心是每项任务只能有一个最终负责的主责人,协办只对具体输入物负责,不能共享主责。制度里强制写清任务名、交付物、主责人、协办人、截止时间、验收人和升级路径;协办必须写成可交付的输入,比如提供接口文档、周三18:00前,而不是配合开发。
判断依据是任务延期只考核主责人,协办按承诺时间提交输入物,未提交就进入阻塞看板并沿升级路径处理。数据口径上,主责人唯一性要100%,协办人建议不超过3到5人,任务没有主责或出现两个以上主责都视为流程缺陷。
2. 任务分派协办全流程应该跑哪几步,从需求到验收怎么留痕?
我们团队任务一多就靠群里吼,分派时说得清楚,过两天谁答应什么都找不到。我想知道一套能落地的全流程到底该有哪些节点,怎么留痕才不扯皮。
建议跑六步闭环:需求澄清、拆分任务、分派主责与协办、承诺确认、执行同步、验收归档。需求澄清输出验收标准;拆分颗粒度控制在0.5到3人天,超过3人天继续拆;分派时主责人必须确认并写承诺完成时间,协办人只接具体输入物和截止时间;执行同步只讲偏差,不讲流水账;
验收按验收标准逐项勾选,不通过就回到分派步骤并记录原因。判断依据是任务平均颗粒度超过5人天、验收标准缺失率超过20%,说明流程只是派活。可看的数据口径包括任务确认率、按期交付率、返工率、协办阻塞时长。
3. 项目经理制度怎么设计权限和考核,才能不做催活背锅侠?
我被任命为项目经理后,发现没权限调人、没考核权,只能每天催进度,延期了还是我背锅。我想知道制度设计上项目经理到底该有哪些权限和考核抓手,才能真正推动协办。
项目经理要靠制度授权,而不是靠人情催活。至少给三类权限:任务分派建议与确认权、阻塞升级权、验收组织权。考核上,项目经理对流程健康度负责,比如任务确认率、里程碑按期率、阻塞平均解决时长;主责人对交付结果负责;协办人对输入物准时率负责。判断依据是如果项目经理同时承担所有任务主责,制度就失败了。
可执行做法是项目启动时签协作契约,写明升级路径,例如协办人超时4小时未响应由主责人升级,项目经理24小时内协调,仍无解再升级到部门负责人。数据口径上,项目经理考核中结果指标不建议超过30%,流程指标占70%,避免既当裁判又当运动员。
4. 跨部门任务分派和协办,怎么用某项目管理工具或平台落地,而不是变成通知板?
我们买了某项目管理工具,结果大家还是微信群沟通,工具里只有一堆没人更新的任务。我想知道怎么配置字段、权限和提醒,才能让分派协办真正跑起来。
工具落地关键不是功能多,而是把制度字段化。必配字段包括主责人、协办人、交付物、验收标准、截止时间、优先级、依赖关系、升级状态。权限上,主责人可改状态和截止时间但必须留变更记录,协办人只能提交输入物和标记阻塞,项目经理可看全局和发起催办。
提醒规则可以设为截止前24小时提醒主责人,协办输入物截止前4小时提醒协办人,超时未响应自动进入阻塞看板并通知升级路径。判断依据是如果工具里80%的任务没有验收标准,或协办人字段长期为空,说明只是通知板。每周看任务确认率、逾期率、阻塞解决时长、变更次数;
连续两周逾期率高于15%,先复盘分派颗粒度和资源负荷,而不是只催人。
核心关键词
文章包含AI辅助创作:任务分派协办全流程:项目经理制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363490
读者评论
做沉默任务扫描这条我认同,但代价文章没提。一百来人的团队,每周把挂名超72小时的任务捞出来逐个问,两个下午就没了。而且扫到第三轮,有人开始提前把状态改成“进行中”来躲检查,数字好看了,实际进度没动。那9%的假接收率如果靠问卷测,偏差恐怕不小。
五个字段里验收标准执行率只有81%,作者说靠系统强制校验拦住。我们上过类似规则,结果是非空校验能过、“达到预期效果”也能过,最后成本全堆到验收环节逐条对。强制校验治得了形式,治不了敷衍。这一层写得偏乐观,真正难的是让写标准的人愿意承担判定责任。
漏斗从100条衰减到33条,看着吓人,但我怀疑口径。这100条里有多少是临时起意、重复派发、后来确认根本不该做的?把这些都算成漏损,闭环率当然难看。另外六节点里没提任务作废和合并,流程越规范,越容易让不该做的事也被拖着走完全程,反而是另一种浪费。
