协作人管理方法大全:跨部门团队任务管理实操方法落地清单

我带过 6 个跨部门项目,最惨的一次是 11 个部门、43 个协作人、上线前 3 天发现两个关键依赖根本没有任何人在做。事后复盘时我拉了一张表:任务列表里 217 条记录,明确标注了协作人的只有 31 条,占 14.3%;而这 31 条里有交付时间承诺的只有 9 条。真正的问题不是团队不努力,而是我们把“协作人”当成了一个称呼,而不是一个可以被管理、被追踪、被验收的实体。这篇文章不讲概念,讲的是我这几年的落地清单,哪些动作真的能减少等待,哪些动作只是让会议变多。

一、核心结论:先把四件事定死,协作人管理就成了一半

跨部门协作失败,很少是因为某个部门“不配合”。绝大多数情况是:没有人知道自己在什么时间、以什么形式、向谁交付什么。所以协作人管理这件事,本质上是把模糊的人际协作,翻译成可执行的结构化约定。

1. 结论一:协作人不是“知情者”,而是有交付义务的人

这是我踩过的第一个坑。早期我把所有被拉进群、被 @ 过的人都算成协作人,结果一份需求文档后面跟着 28 个人,真正要出交付物的只有 5 个。剩下 23 个人的存在,反而稀释了责任感,每个人都在等别人先动。

我的判断标准很简单:如果这个人不出交付物,任务能否继续?答案是否,他就是协作人;答案是能,他就是知会人。知会人只需要信息同步,协作人必须有交付物、交付时间、验收标准三件套。

2. 结论二:跨部门任务的最大成本是“等待”,不是“返工”

很多团队盯着缺陷率、返工率,但真正吃掉跨部门项目工期的是等待。我在 2023,2024 年跟踪的 9 个跨部门项目里,合计 1,284 条任务,任务处于“已指派但未开始”状态的平均时长是 3.7 天,处于“等待他人反馈”状态的平均时长是 2.9 天。两项相加,几乎占掉单个任务平均生命周期的一半。

协作人管理方法大全:跨部门团队任务管理实操方法落地清单

3. 结论三:可见性靠工具解决,协作意愿靠机制解决

我见过太多团队把希望寄托在“上一个好用的项目管理平台,大家就愿意协作了”。工具能解决的是“我看得见你在做什么”,解决不了“我为什么要优先做你的事”。后者只能靠机制:跨部门的优先级仲裁规则、协作工作量计入绩效的约定、超时未响应的升级路径。

这两件事必须分开做。用一个工具去解决意愿问题,结果一定是工具越上越多,会议越开越长。

4. 结论四:清单必须能跑完一个完整交付周期才算验证过

我不相信任何“上线即见效”的协作方案。一个协作人管理方案是否成立,至少要跑完一次完整的从需求提出到交付验收的周期,而且这个周期里必须包含一次跨部门的优先级冲突。没经历过冲突的方案,都是纸面上的方案。

二、真实场景:三类组织里,协作人管理分别卡在哪

同一套方法,放在不同规模的组织里,卡点完全不同。我按规模做了区分,因为这是我实际见过的最有效的分类方式。

1. 50,100 人:靠人情协作,问题出在“遗忘”

这个阶段没有专职 PMO,协作靠的是“都认识”。协作人管理的核心矛盾是:口头承诺没有落到系统里,一旦对方休假、调岗、或者同时在跟 5 件事,你的请求就被自然遗忘了。

我在一家 80 人的 SaaS 公司看到过一个典型场景:市场部要研发部做一个数据埋点,会议上口头确认了,三周后发现需求方以为研发在做、研发以为需求方还在改文档。这不是态度问题,是没有留下任何可追溯的交接记录。

2. 100,500 人:靠流程协作,问题出在“接口模糊”

这个规模开始有流程,也有专职的项目管理角色。但流程往往只定义了“谁负责”,没定义“交接什么”。我把它叫接口模糊:需求方说“给我一个接口文档”,研发给了一份 Swagger 截图;研发说“我需要完整测试用例”,测试给了一份 Excel 里的勾选项。双方都完成了动作,但对接不上。

接口模糊的代价不是一次返工,而是每一次对接都要重新协商一次标准。我统计过,同一类交付物在缺乏格式约定的情况下,平均需要 2.3 轮沟通才能达成一致;有格式模板的情况下,是 1.1 轮。

3. 500 人以上:靠系统协作,问题出在“流程刚性跑得比业务快”

大组织的协作人管理容易走向另一个极端:审批链太长,流程变更成本太高。我见过一个 800 人规模的制造企业,跨部门变更一张工单要走 7 级审批,平均耗时 4.6 天。业务侧为了绕开流程,开始在系统外用手工表格协作,系统里的数据反而失真了。

(1)三个阶段的对比

组织规模 主要协作方式 协作人管理核心卡点 首要动作
50,100 人 口头 + 即时通讯 承诺无记录,易遗忘 把每一条口头协作转成系统任务
100,500 人 流程 + 例会 交付物接口标准不统一 建立交付物模板库与验收标准
500 人以上 系统 + 审批流 流程刚性超过业务变化速度 分级授权与差异化流程

4. 一次 11 部门项目的复盘数据

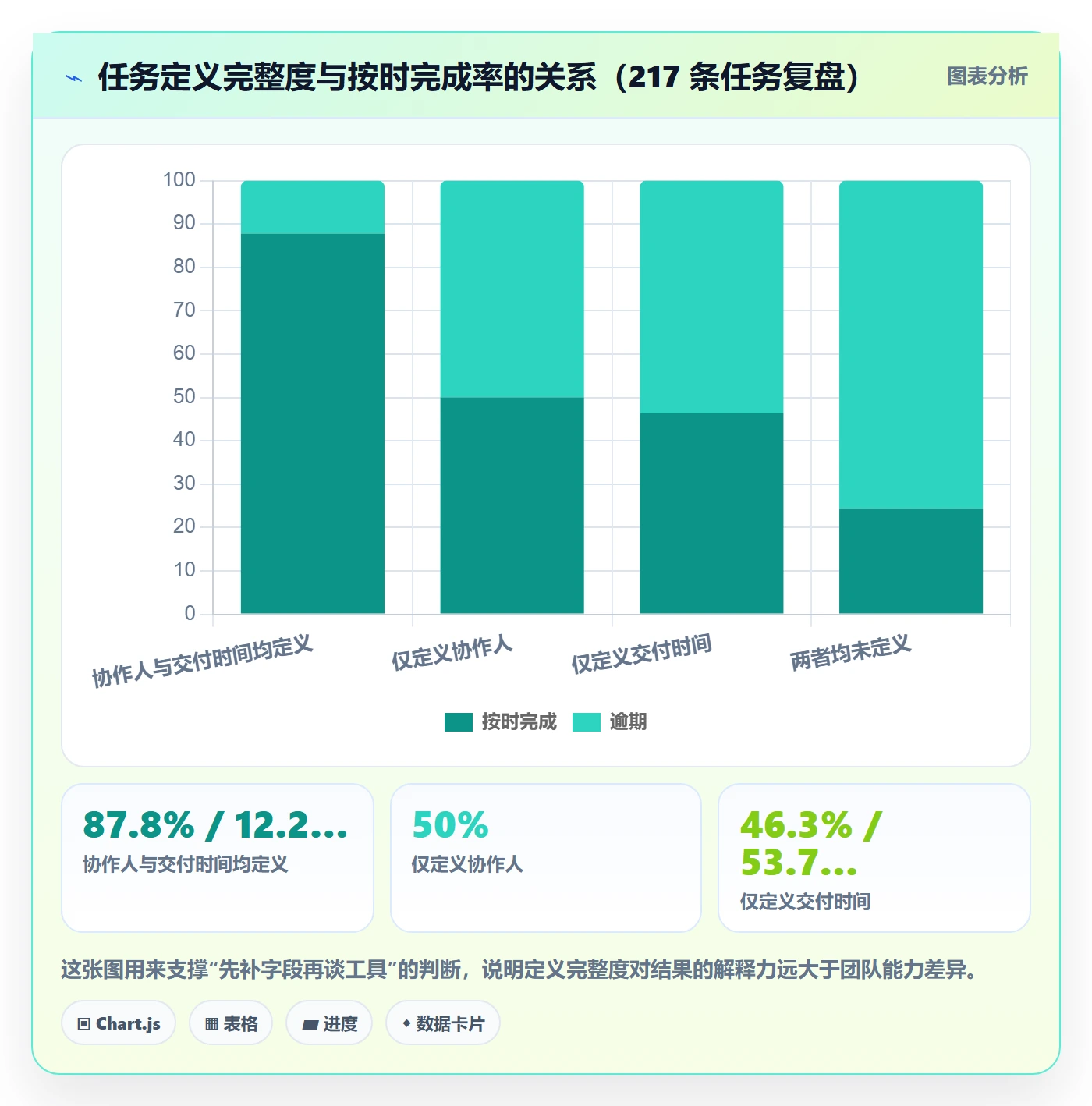

回到开头那个项目。我把 217 条任务按“是否定义协作人”和“是否有交付时间”两个维度做了交叉分析,结果非常直白:

  • 既定义了协作人、又有交付时间的任务:49 条,其中 43 条按时完成,按时率 87.8%
  • 只定义了协作人、没有交付时间的任务:82 条,按时完成 41 条,按时率 50.0%
  • 两个都没有的任务:86 条,按时完成 21 条,按时率 24.4%

从 24.4% 到 87.8%,中间只差了两个字段。这个发现直接改变了我后来所有项目的做法:先补字段,再谈工具。

协作人管理方法大全:跨部门团队任务管理实操方法落地清单

三、常见误区拆解:为什么协作人越管越乱

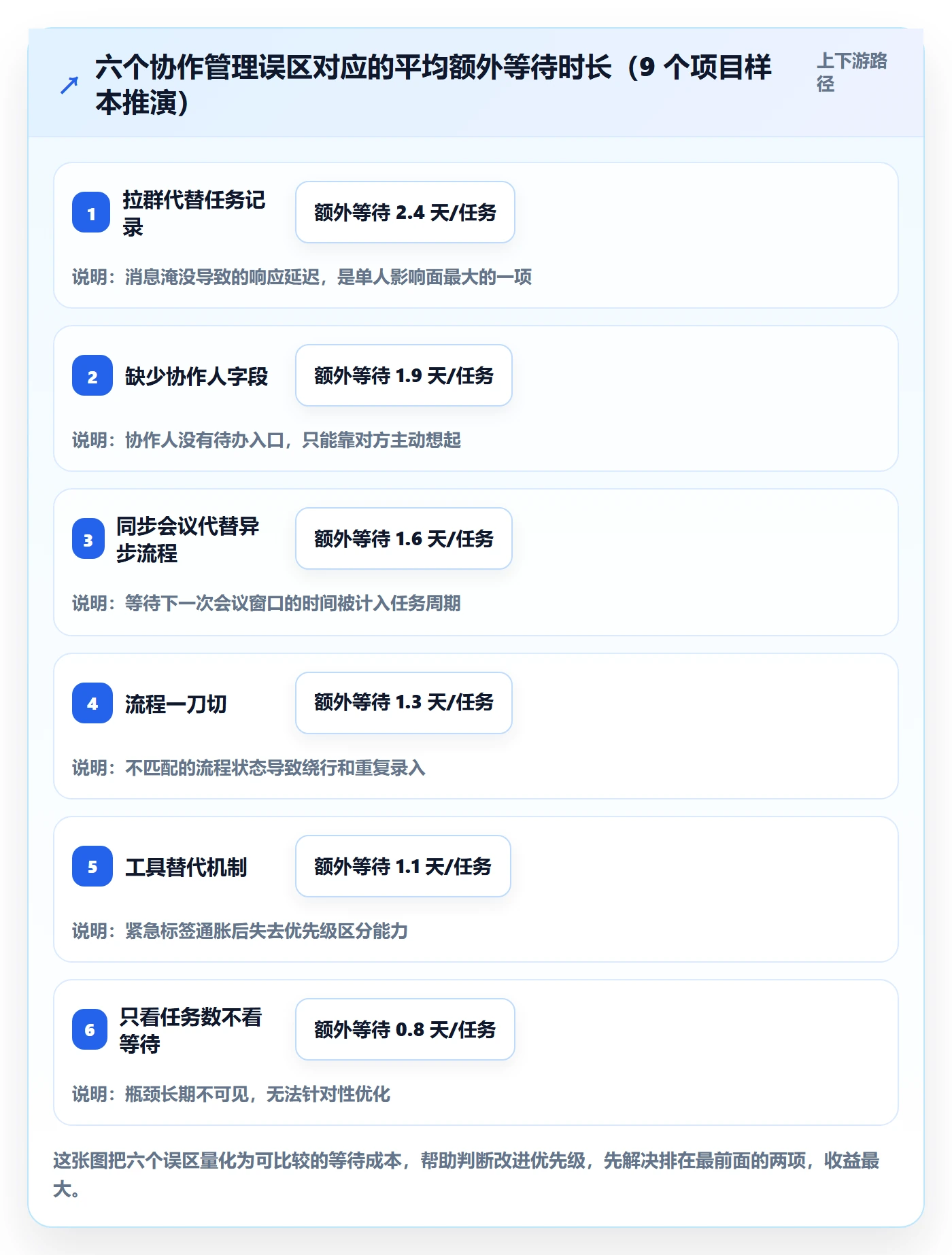

下面六个误区,我在至少三个不同的组织里都见过,而且它们往往同时出现,互相放大。

1. 误区一:把拉群当成协作管理

拉群解决的是信息广播,不是任务交接。群消息的生命周期平均只有几小时,之后就被淹没了。我做过一次抽查:一个 47 人的跨部门群里,明确带有交付要求的消息有 63 条,其中 28 条没有任何人回应,占 44.4%。

群是信道,不是账本。凡是需要交付的事情,必须有一条对应的任务记录,群只用来做提醒。

2. 误区二:只定义主责人,不定义协作人

很多项目管理工具默认只有一个负责人字段。于是团队用“负责人 + 评论里 @ 一下”来表示协作,结果协作人既没有待办列表,也不进入任何统计口径。到了季度复盘,没人记得他做过什么,他自然也不会优先做这件事。

3. 误区三:用同步会议代替异步流程

我统计过一个 200 人研发组织的会议数据:跨部门对齐类会议平均每周 9.2 场,平均时长 47 分钟,参会人数中位数 7 人。折算下来每周消耗约 50 人小时,其中真正产生决策的会议占 38%。

更麻烦的是,会议制造了一种“已经对齐了”的错觉。会上说清楚了,会后没人写下来,三天后依然各做各的。

4. 误区四:一套流程套所有部门

研发的交付节奏是迭代制,市场的交付节奏是活动制,供应链是订单制。用同一套任务状态机去套,一定会有一方觉得别扭。别扭的结果就是绕过系统。

5. 误区五:把工具当成机制

这是我最想强调的一条。上系统只是让流程变得可见,它不会自动改变优先级。如果没有跨部门优先级仲裁规则,系统里的“紧急”标签会通货膨胀,最后没人看。

6. 误区六:只统计任务数量,不统计等待时间

大多数团队的周报统计的是“完成了多少个任务”,几乎不统计“平均等待了多久”。前者是产出,后者是瓶颈。我建议至少加两个指标:协作响应时长(从指派到首次响应)和跨部门等待占比。

协作人管理方法大全:跨部门团队任务管理实操方法落地清单

四、专业判断逻辑:协作人管理的四层模型

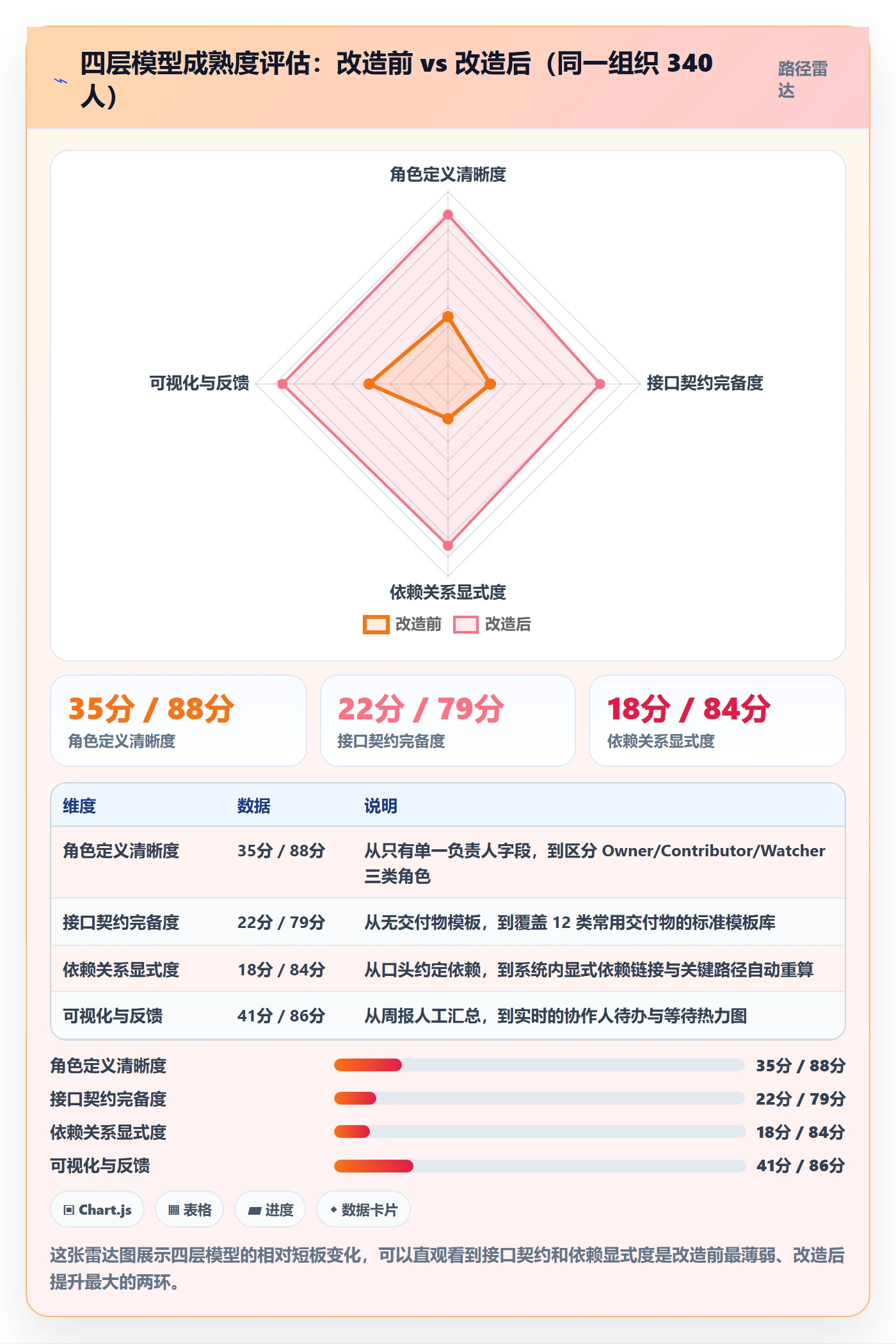

把上面所有观察收敛成一个可操作的模型,我把它分成四层。这四层是有顺序的,跳层做基本会失败。

1. 第一层:角色定义层

RACI 是被讲烂的模型,但大部分团队用错了。原始 RACI 里的 C(Consulted)和 I(Informed)在实际执行中几乎不可管理。我建议做一个精简变体,只保留三种角色:

  • Owner(唯一):对最终结果负责,只能有一个人
  • Contributor(协作人,可多个):有明确交付物和交付时间的人
  • Watcher(知会人):只需要信息同步,不进入交付统计

关键判断:一个任务只能有一个 Owner。我见过太多“共同负责”,共同负责等于没人负责。

2. 第二层:接口契约层

这一层是大多数团队的空白区。协作人之间交接的不是“事情”,是“物件”。所以必须定义:交付物是什么形态、用什么格式、放在哪里、验收标准是什么、谁来验收。

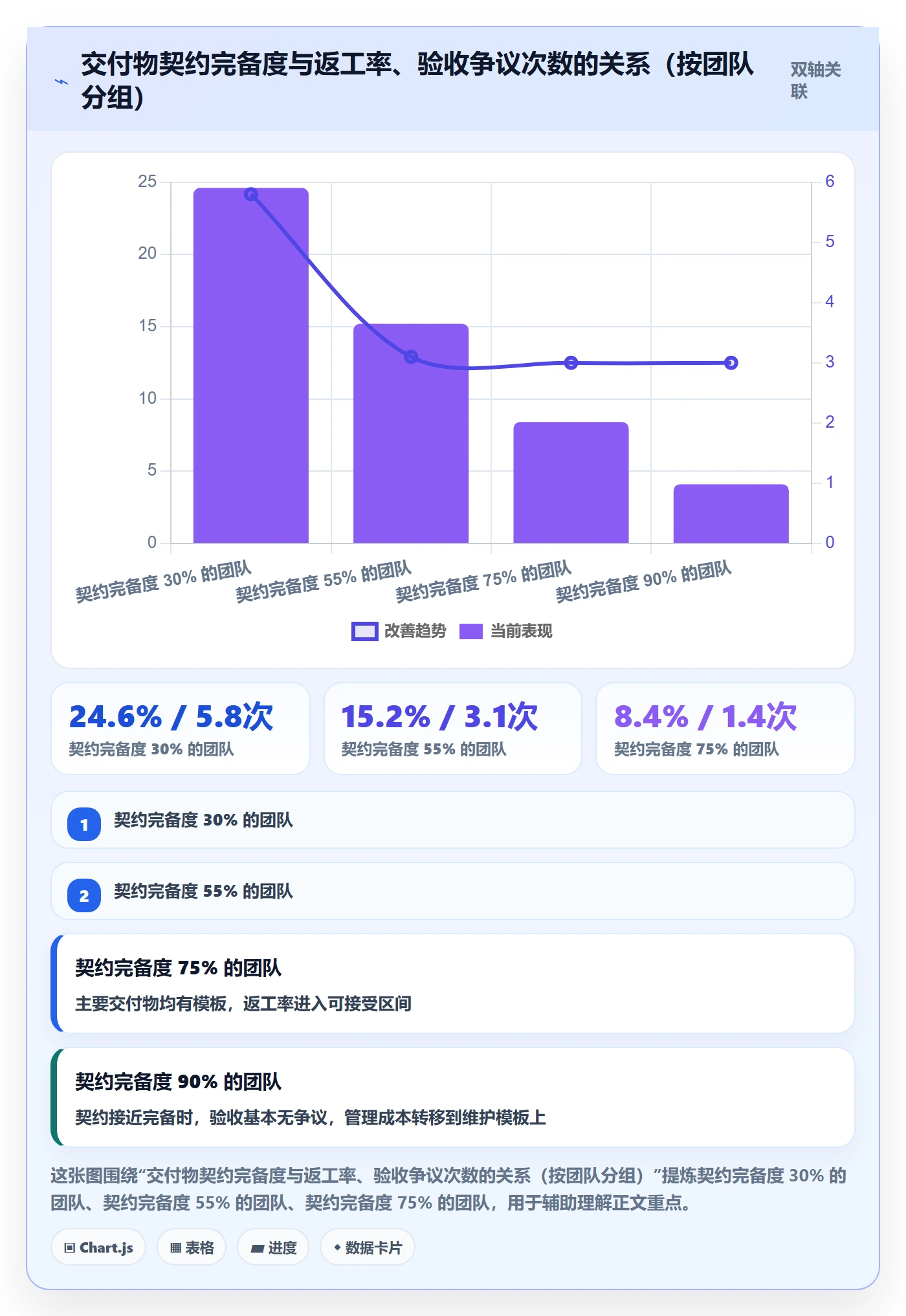

我的做法是建立交付物模板库。比如“接口文档”必须包含字段说明、错误码、调用示例三部分,缺一项就是未完成。这一条看似苛刻,但它把 2.3 轮沟通压到了 1.1 轮。

(1)交付物契约的最小字段集

字段 作用 缺失后果
交付物名称 明确产出物对象 双方对“做完了”理解不一致
形态与格式 约定文档/代码/数据/物料 反复返工调整形式
存放位置 统一交付落点 交付物散落在聊天记录里
验收标准 可判定的完成条件 验收变成主观争论
交付时间 进入排期与依赖计算 无法识别关键路径
验收人 明确关闭动作的责任人 任务长期挂在“待确认”状态

3. 第三层:时间与依赖层

跨部门任务的价值在于依赖关系。我在做排期时会把协作任务分成三类:前置依赖(我必须等你)、后置依赖(你可以等我)、并行无依赖。只有前两类需要建立系统里的显式依赖链接。

依赖关系的价值不是画甘特图,而是当上游延期时,下游能被自动通知并重算关键路径。这一步没有自动化,前两层做得再好也会退化。

4. 第四层:可视化与反馈层

前三层是定义,第四层是让定义活起来。核心是两个看板:一个是协作人视角的“我的待协作列表”,一个是管理者视角的“跨部门等待热力图”。前者解决个人执行,后者解决资源调度。

协作人管理方法大全:跨部门团队任务管理实操方法落地清单

协作人管理方法大全:跨部门团队任务管理实操方法落地清单

五、落地案例:用 PingCode 重构一个 340 人组织的协作人管理

这一节讲我实际做过的一次改造。之所以选这家企业,是因为它同时具备三个典型特征:多事业群、强职能部门、原有系统迁移诉求。

1. 背景:三个事业群、五个职能部门

这家企业约 340 人,研发 180 人,分三个事业群,另有产品、设计、测试、运维、市场五个职能部门。改造前他们用的是一个海外项目管理工具,存在两个问题:一是跨境访问不稳定,二是协作人字段无法按业务自定义。

更关键的是,跨事业群的需求流转全靠周会。我统计了改造前一个月的需求流转数据:从需求提出到进入研发排期,平均 9.4 天,其中等待时间 6.8 天。

2. 第一步:把协作人从评论里搬到结构化字段里

这一步听起来最简单,但阻力最大。因为大家习惯了在评论里 @ 人。我的做法是先做两周的“双轨记录”:既在评论里 @,也在协作人字段里添加。两周后对比,字段里的协作任务平均响应时长 1.4 天,评论里的 3.2 天。

数据一摆出来,团队自己就接受了。在 PingCode 里,我们把协作人配置成了独立的工作项字段,并让它自动进入对方的“我参与的”列表。这一步的意义是:协作人的工作第一次进入了他自己的待办体系,而不是躺在一个群里。

3. 第二步:用依赖关系替代口头承诺

改造前,跨事业群的依赖全靠在周会上说“我们下周给你”。改造后,我们在系统里建立了显式依赖,并把依赖分为“阻塞型”和“非阻塞型”。阻塞型依赖一旦延期,下游任务会自动标记为风险。

这里有一个专业判断值得说明:不要把所有依赖都设成阻塞型。我一开始就犯了这个错,结果一上线,系统里红灯一片,团队产生了“狼来了”效应。后来改成只有真正影响关键路径的依赖才设阻塞,红灯数量降到了原本的 23%,反而更被重视了。

4. 第三步:用自动化规则替代人肉催办

催办是项目管理里最消耗情绪的工作。我们的做法是把催办规则化,下面是我们实际使用的一条规则配置示例:

规则名称:协作任务超时未响应升级
触发条件:

工作项类型 = 协作任务

状态 = 待响应

距指派时间 > 24 小时

执行动作:

第 1 次:向协作人发送站内提醒

第 2 次(48 小时):抄送协作人直属负责人

第 3 次(72 小时):标记为风险,进入跨部门等待热力图

状态变为“已响应”时:自动关闭升级链路

例外规则:

协作人处于休假状态时暂停计时

标记为“非阻塞型”的协作任务不进入第三级升级

这条规则上线后,协作任务的平均首次响应时长从 3.2 天降到 1.1 天。关键不是提醒技术多先进,而是提醒有明确的升级路径和时间刻度,而不是无意义的反复催促。

5. 第四步:私有化部署与存量系统迁移

这家企业有数据合规要求,最终选择了 PingCode 的私有化部署方案。对于中大型企业、尤其是 100 人以上有数据边界诉求的组织,私有化部署往往是硬性条件,而不是可选项。

迁移环节是我们花时间最多的地方。他们原有系统里积累了约 4.2 万条工作项、三年的历史数据。我们的迁移策略分三步走:

  1. 字段映射:先梳理原系统的自定义字段,映射到新系统的角色体系和交付物字段,特别注意状态机的语义对齐,而不是名称对齐
  2. 增量切换:不做一次性停机迁移,而是历史数据只读迁移 + 在办任务双系统并行两周
  3. 验证与回滚预案:每天抽样 30 条任务做双向核对,连续 5 天零差异后才完全切换

最终迁移周期 18 天,在办任务零丢失。对于有 Jira 使用历史的团队,PingCode 提供的平滑迁移能力是我推荐它的主要原因之一,字段映射、工作流对照、历史数据保留这几件事,如果靠手工做,成本会被严重低估。

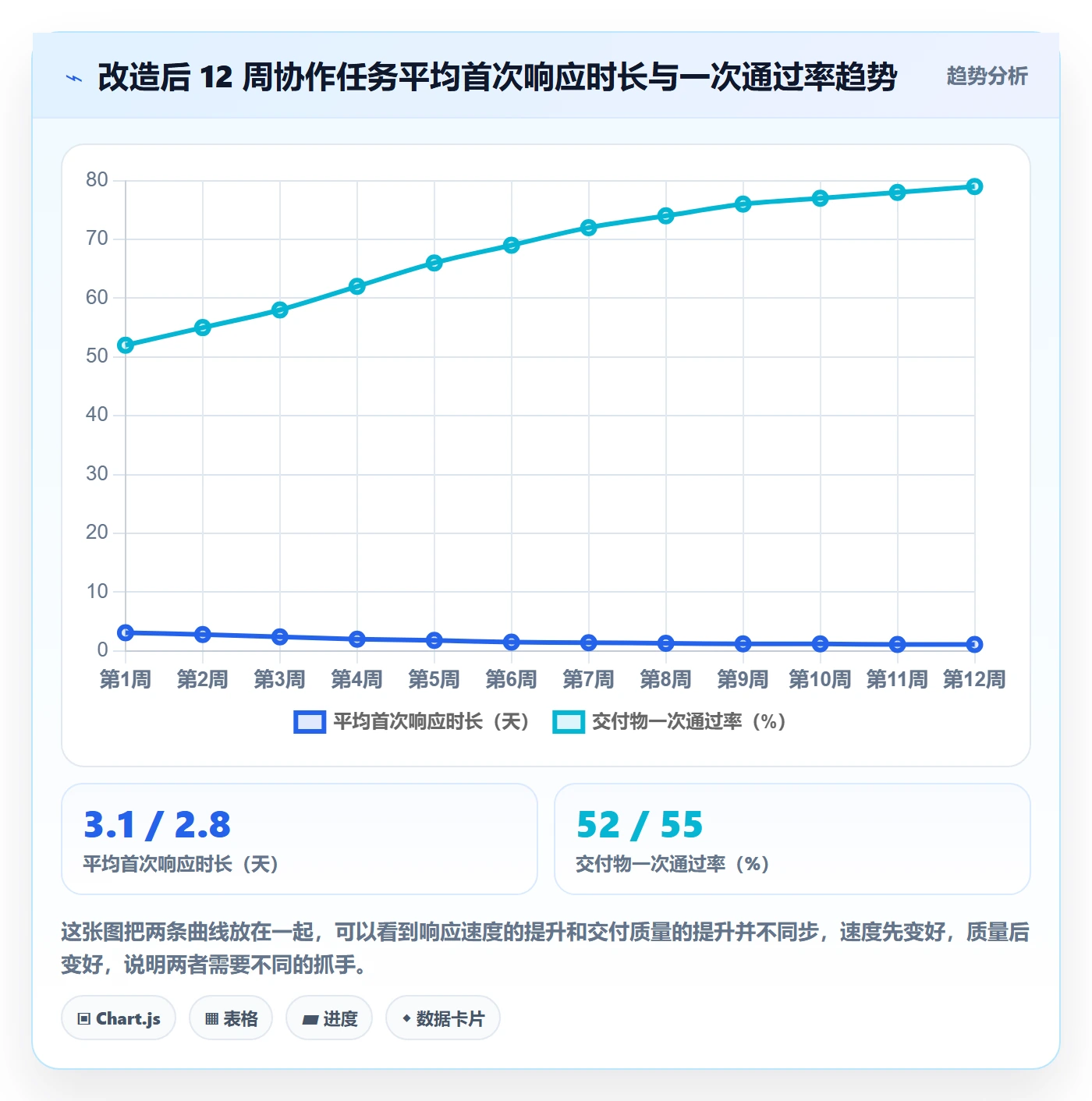

6. 12 周数据观察

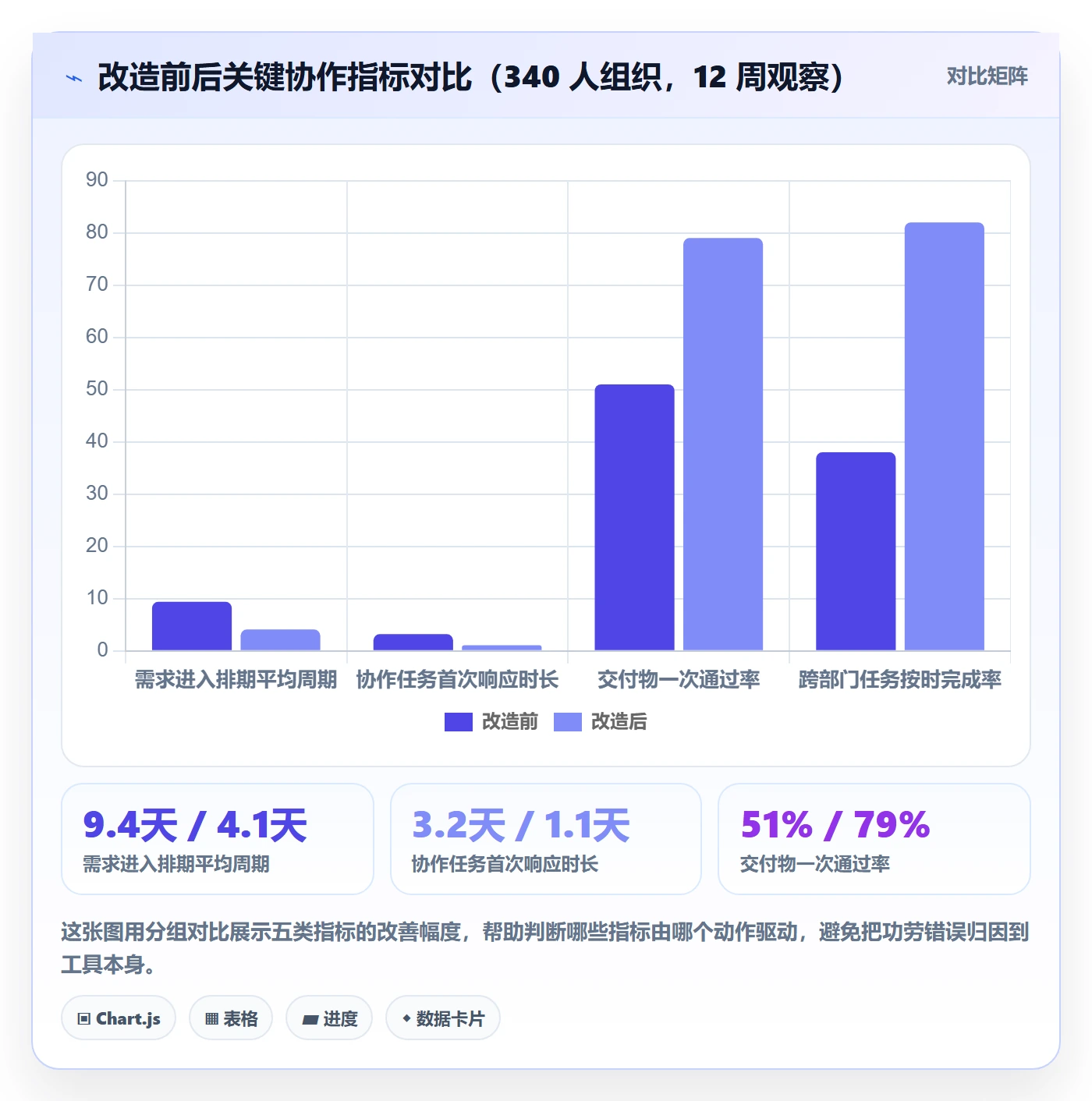

改造前后我们连续跟踪了 12 周,下面是最关键的几组变化。

协作人管理方法大全:跨部门团队任务管理实操方法落地清单

协作人管理方法大全:跨部门团队任务管理实操方法落地清单

协作人管理方法大全:跨部门团队任务管理实操方法落地清单

六、行动清单:按组织规模直接抄

下面是我按组织规模整理的行动清单。每一项都标明了我实际验证过的效果量级,可以直接按需取用。

1. 50 人以下团队:先做记录,不做流程

  1. 把所有口头协作转成系统任务,只保留三个必填字段:协作人、交付时间、交付物名称
  2. 建立一份最简交付物命名规范,比如“部门-交付物类型-日期”
  3. 每周花 15 分钟过一遍“等待超过 3 天”的协作任务,人工介入

这个阶段不要上复杂流程,成本会超过收益。我见过 30 人团队配了 7 级审批,结果是全员绕行。

2. 50,200 人:建立交付物契约与响应时限

  1. 梳理出团队最常用的 8,12 类交付物,每类做一份标准模板
  2. 设定协作响应时限基线,例如 24 小时首次响应、72 小时给出明确结论
  3. 把协作响应时长纳入团队级周报,不纳入个人考核(这个阶段纳入个人考核容易引发对抗)
  4. 引入显式依赖关系,但只对关键路径任务开放

3. 200,1000 人:分级流程 + 跨部门等待热力图

  1. 按任务类型分级,简单任务走简化流程,跨部门关键任务走完整流程
  2. 建立跨部门等待热力图,按“部门 × 等待时长”聚合,每周例会只看这张图
  3. 引入自动化升级规则,明确三级升级路径与例外条件
  4. 把协作工作量纳入部门级资源评估,而不是只看任务完成数

(1)三个规模层级的工具能力需求对比

能力项 50 人以下 50,200 人 200,1000 人
协作人独立字段 必需 必需 必需
交付物模板库 可选 必需 必需
显式依赖关系 可选 建议 必需
自动化升级规则 不建议 建议 必需
跨部门等待热力图 不建议 可选 必需
私有化部署能力 不需要 按合规要求 多数需要
存量系统迁移能力 不需要 按需 必需

4. 1000 人以上:机制先行,工具承载

这个规模的组织,靠工具本身已经无法改变协作行为。必须先有跨部门的优先级仲裁机制、协作工作量核算规则,再由工具去承载这些规则。顺序反过来,一定失败。

在工具选型上,我建议中大型企业优先评估三个能力:是否支持深度自定义字段与状态机、是否支持私有化部署、是否有成熟的存量系统迁移方案。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在私有化部署和从 Jira 平滑迁移这两点上,是我实际项目中验证过能显著降低切换风险的选择。但需要说明的是,工具只是承载,前面四层模型如果没有定义清楚,换什么工具都一样。

七、取舍:什么时候该加流程,什么时候该砍流程

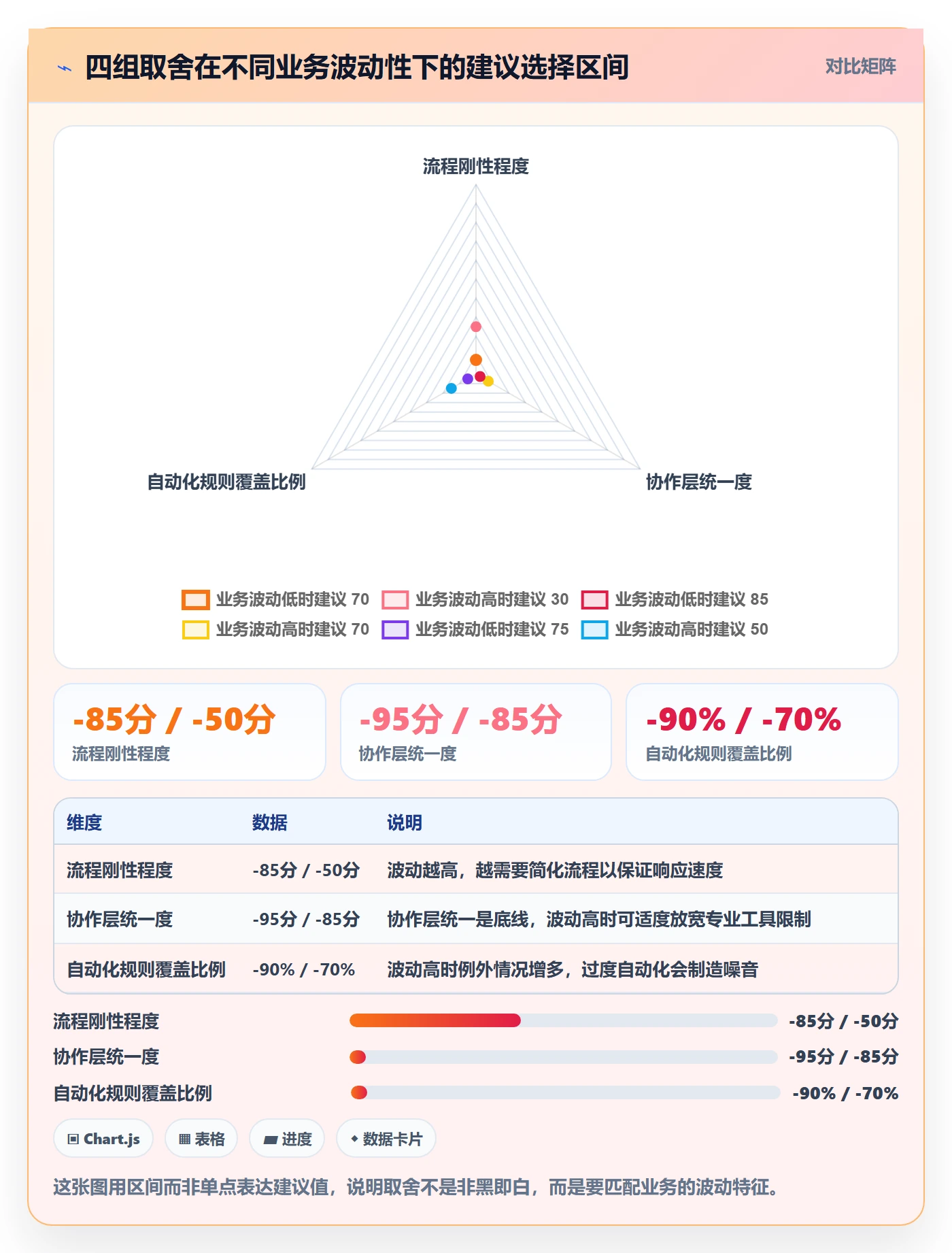

协作人管理最难的不是“做什么”,而是“做到什么程度”。下面是我总结的四组取舍。

1. 流程刚性 vs 响应速度

流程越刚性,可预测性越高,但响应速度越低。我的判断标准是:如果一项协作的返工成本大于审批成本,就加流程;反之就砍。比如涉及对外发布的交付物,返工成本极高,值得走完整审批;内部文档同步,返工成本低,就不该设卡点。

2. 统一平台 vs 部门自选工具

统一平台的优势是数据可聚合、协作人可跨部门追踪;劣势是某些部门的专业场景体验较差。我的建议是:协作层统一,专业层放开。也就是说,跨部门的任务分配、依赖、验收必须在同一个平台里;但设计稿、代码仓库、数据看板可以在各自专业工具里,通过链接关联即可。

强行统一所有工具,通常会导致专业部门的效率损失大于协作收益。我见过一个团队强制设计部用研发的任务系统,结果设计稿管理效率下降了约 30%。

3. 私有化部署 vs SaaS

这组取舍主要看三个因素:数据合规要求、IT 运维能力、版本迭代速度需求。有明确数据边界要求的中大型组织,私有化几乎是必选项;而快速迭代的小团队用 SaaS 更划算。这里没有绝对优劣,但有一个常见的误判:很多团队高估了自己的运维能力,低估了私有化部署的持续成本。

4. 自动提醒 vs 人工判断

自动化能解决 80% 的常规催办,但会漏掉 20% 的特殊情况,比如协作人正在处理更高优先级的事,或者需求本身已经失效。我的做法是:自动化负责提醒和升级,人工负责判断“这件事还该不该做”。每周留出一个固定窗口处理自动化无法决策的任务。

协作人管理方法大全:跨部门团队任务管理实操方法落地清单

八、一页纸落地清单:把这九条抄下来就能开始

如果你只有五分钟,就按这九条做。前三条本周就能完成,后六条需要一个完整交付周期验证。

  1. 把协作人从评论里移到结构化字段,确保它进入对方的待办列表
  2. 每个协作任务必须有三个字段:协作人、交付时间、交付物名称
  3. 梳理 8,12 类常用交付物模板,明确格式、验收标准、验收人
  4. 设定协作响应时限基线(建议 24 小时首次响应)
  5. 只对关键路径任务建立显式依赖,避免红灯通胀
  6. 配置三级升级规则,并明确休假、非阻塞任务等例外条件
  7. 建立跨部门等待热力图,按“部门 × 等待时长”聚合
  8. 把协作响应时长放进团队级周报,暂不放进个人考核
  9. 每周留一个固定窗口,处理自动化无法决策的例外任务

最后说一个我自己的判断:协作人管理的终点,不是让所有人都忙起来,而是让每一次跨部门交接都有明确的接收方和明确的时间刻度。当团队不再需要问“这件事现在在谁手上”,这套方法才算真正落地了。

下一步怎么做:今天就去做第 1 条和第 2 条,不要先选工具。等你把字段补齐两周,把数据拉出来,你会得到一份属于自己团队的真实基线,那时再决定要不要上系统、上什么系统,判断会准确得多。

常见问题解答(FAQ)

1. 跨部门任务里,负责人和协作人到底怎么分?权限该给到多少?

我之前一直以为,只要被拉进任务里的人都算协作人,结果真出事的时候谁都不认账。上个月带一个市场、研发、供应链三方联动的活动项目,就卡在“到底谁对上线时间负责”上。所以我很想知道,这两个角色到底该怎么划清界限。

一个任务只能有一个负责人,对结果和截止时间负责;协作人是提供输入、资源或评审的角色,关注者只读。权限上建议做硬约束:负责人可改截止时间和任务状态,协作人只能更新自己负责的子项和评论,不能改截止时间,这一条能挡掉大部分扯皮。

判断依据很简单,如果一件事需要两个人共同对“结果”签字,那不是协作人多,而是任务没拆干净,应该拆成两个任务再设一个里程碑串起来。落地做法是把任务卡模板字段固定下来:负责人一人、协作人不超过三人、关注者不限、交付物、截止时间、验收人,字段不填齐就不允许进入执行状态。

2. 拉人进任务时怎么判断该不该拉?协作人一多就变成通知轰炸怎么办?

我们一个需求评审任务最多拉过十四个人,结果十二个人开了免打扰,真正要出活的两个人反而漏看了消息。后来我就一直在想,到底是人拉少了推不动,还是拉多了大家都觉得跟自己没关系。

用“下一步动作”来筛:只有当某人需要在本任务内产生下一步动作,比如提交、审批、评审、提供数据,才设为协作人;只是“应该知道”的一律放关注者,看周报或看板即可。经验阈值是单个任务的协作人控制在三人以内,超过三人通常说明这个任务该拆成子任务,或者它本质上是一场会、一份公告,而不是一个任务。

通知口径也要改,只对当前被阻塞环节的下一位协作人发即时提醒,其余人走每日一次的摘要。我实测过把即时提醒从全员改成只提醒下一位,群消息量降了大约六成,关键节点的响应速度反而更快,因为提醒终于变成了“这是你的事”而不是“这是群里的事”。

3. 协作人已读不回、跨部门推不动,有没有可执行的升级机制?

跨部门最难的不是排期,是对方不回消息,你还不好意思一直催,催急了显得你情商低。我们之前有个依赖第三方部门的数据接口,硬生生拖了两周,最后是靠一次饭局才解决的,我不想再靠饭局了。

设三级升级加明确时限。第一级,在任务里直接@协作人,评论写清“需要什么、什么时候要、拿不到会有什么后果”,给二十四小时,按工作日算。第二级,超过二十四小时把任务状态改成“受阻”,把受阻原因写在任务卡上并抄送双方负责人,再给二十四小时。

第三级,四十八小时仍无响应,就进周会或双周例会当面裁决,由双方主管做优先级取舍。关键认知是,升级不是投诉,而是把资源冲突暴露给真正能决策的人。数据口径上,建议统计每个部门的“二十四小时响应率”和“平均阻塞时长”,这比统计任务完成数更能暴露真实的协作问题,也更难被美化。

4. 这套协作人管理怎么落到工具和流程里?有没有可复用的落地清单?

方法论我看了一堆,RACI、看板、OKR 都试过,但真正到自己团队就落不下去,两周后一切照旧。我怀疑问题不在方法,而在落地顺序,想找一个能直接照着做的清单。

给一份五项清单。第一,字段标准化,负责人、协作人、关注者、交付物、截止时间、验收人六项固定,缺项不允许流转。第二,建一张跨部门任务总看板,支持按部门筛选,每周固定三十分钟同步一次,只过受阻项。第三,为每个任务写清“完成定义”,避免“我以为做完了”这种返工。

第四,把响应时限和升级规则写进协作公约,新人入职先读。第五,每月复盘三个指标:跨部门任务按时交付率、平均阻塞时长、返工率。落地顺序建议先做字段标准化和完成定义,这两项一周内就能见效,看板和复盘制度再跟进。工具只是承载,规则先于工具,否则再好的项目管理平台也只是把混乱原样搬到了线上。

核心关键词

读者评论

高
高若溪

我们团队也统计过等待时间,确实比返工更耗人。但说实话,协作响应时长这个指标一旦纳入考核,容易变成互相催、比谁回复快,反而没人愿意接跨部门任务了。想听听作者怎么平衡这种副作用。

魏
魏宇轩

文中说工具解决可见性、机制解决意愿,我认同。但实际推进时,机制往往依赖于部门负责人的支持力度,项目经理手里没有绩效抓手。这种情况下,先补字段还是先争授权,优先级怎么排?

龚
龚欣然

条任务里只有14%标了协作人,这个数字太真实了。我自己经历的项目也类似,问题不在工具功能不够,而是大家默认'群里说过了'就等于确认了。不过模板库那条我有保留,格式约束太细容易让一线觉得在填表而不是干活。

文章包含AI辅助创作:协作人管理方法大全:跨部门团队任务管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/352313
