去年冬天我接到一个电话,是一家 320 人 SaaS 公司的产品负责人打来的。他们团队 37 个产品经理,在用的某项目管理平台里躺着 12400 条未关闭任务,其中超过 180 天没动过的有 4300 条。他问我一句话:“我们到底是任务太多,还是任务管理这件事从根上就没做对?”
这个问题我后来在至少 20 个团队里听到过变体:任务列表越拉越长、状态字段越加越多、周会上大家念任务念到散会。我的答案始终是同一个,大多数团队从来没完成“任务管理从 0 到 1”,他们只是完成了“从 0 到有一个系统在跑”。这两者之间的差距,就是这篇文章要拆的全部内容。
我会按“结论→场景→误区→判断逻辑→案例数据→行动建议→取舍”的顺序讲,全部基于我过去 8 年做研发流程诊断时的第一手观察,包括我自己踩过的坑。
一、先说结论:任务管理的 0 到 1,是重建“任务的定义权”
如果你只想知道答案,那先看这一节。后面的所有内容,都是在为这几个结论提供证据。
1. 核心判断:80% 的任务管理问题,根因不在工具
我做过一个粗略统计:在我接触过的 30 多个“任务管理混乱”的团队里,真正因为工具能力不足导致问题的,不超过 6 个。剩下 24 个团队,问题出在三件事上,没人定义什么算一个任务、没人定义任务怎么流转、没人定义谁来改规则。
这三件事都属于“定义权”问题,跟工具选型基本无关。你换成任何一款平台,只要定义权真空还在,三个月后依然会回到原点。
2. 从 0 到 1 必须完成的五件事
我把它压缩成一个清单,你可以直接对着自查:
- 定义任务颗粒度:明确“需求、任务、子任务”三者的边界,以及最小可交付单元的规模上限。
- 收敛状态机:产品经理视角下,一个任务的状态不超过 6 个,全流程不超过 10 个。
- 明确责任人唯一性:任何一个时间点,一个任务只有一个“当前责任人”。
- 建立度量指标:至少要有任务存活时长、阻塞率、返工率三项。
- 设立流程 owner:指定一个人对状态机和字段的变更负责,其他人无权直接改。
这五件事里有四件是纯管理动作,只有第五件需要工具支持。这也解释了为什么“买了工具就变好”是个幻觉。
3. 三条反常识判断
反常识一:任务越多,不代表产能越高,反而代表定义越模糊。健康的任务列表里,超过 30 天未动的任务占比应该低于 10%。我见过最高的一个团队,这个比例是 41%。
反常识二:状态字段越少,跨部门协作反而越顺畅。因为状态少意味着每个状态的判定标准清晰,交接时不容易扯皮。
反常识三:从 0 到 1 的完成标志,不是“所有人都在用”,而是“新人三天内能自己看懂任务该怎么流转”。这是我认为最实用的验收标准。

二、真实场景:三个阶段,三次翻车
下面这三个场景都是真实发生过的,我做了匿名处理。我把它们按团队规模排序,因为你会发现问题的形态会随规模变化。
1. 阶段一:40 人团队,任务列表变成“许愿池”
这家公司做企业级工具,产品团队 6 个人。他们的任务列表谁都能建,销售建、客服建、老板建。半年后列表里有 2100 条任务,产品经理每周花 4 小时做“任务分诊”,判断哪些该做、哪些该关。
最要命的是,没有人能说清楚这 2100 条里有多少是重复的。我抽查了 100 条,发现有 23 条在描述同一件事,只是提出人不同。
这个阶段的本质问题是:任务的“入口”没有门槛。解决方式不是加更多字段,而是设置一个明确的“受理标准”。
2. 阶段二:180 人团队,状态字段膨胀到 23 个
这家公司规模上来了,研发、测试、设计、运营都在同一套流程里。为了“精确表达”,流程管理员把状态一路加到 23 个,包括“待排期”“已排期待评审”“评审中”“评审通过待排期”……
结果是:没有人能记住全部状态,大家开始凭感觉拖卡片。数据看板完全失真,因为不同人对同一个状态的理解不一样。我统计过,他们“测试中”这个状态里,实际有 37% 的任务还没提交测试。
3. 阶段三:400 人团队,跨部门任务全部“卡在评审”

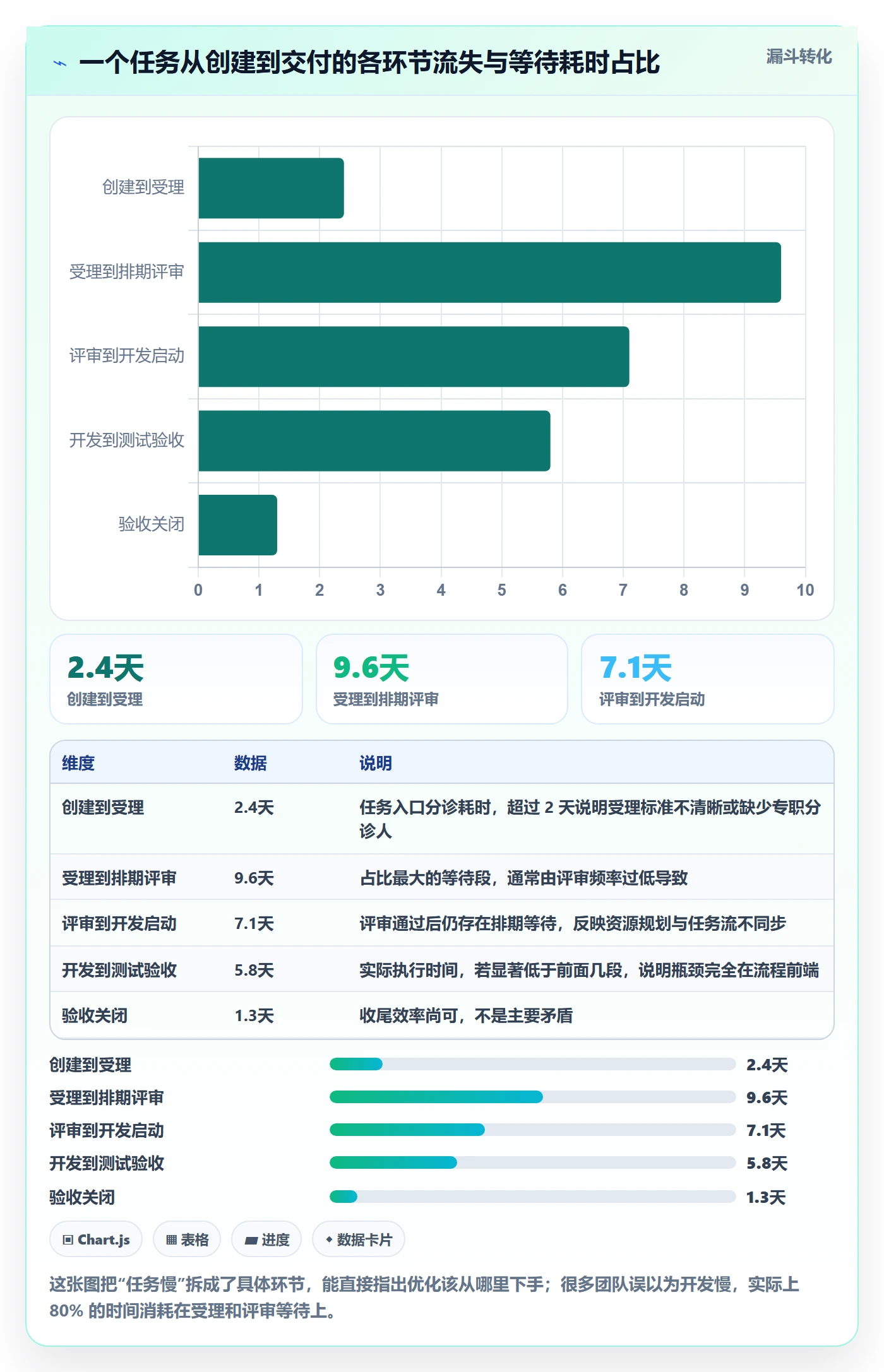

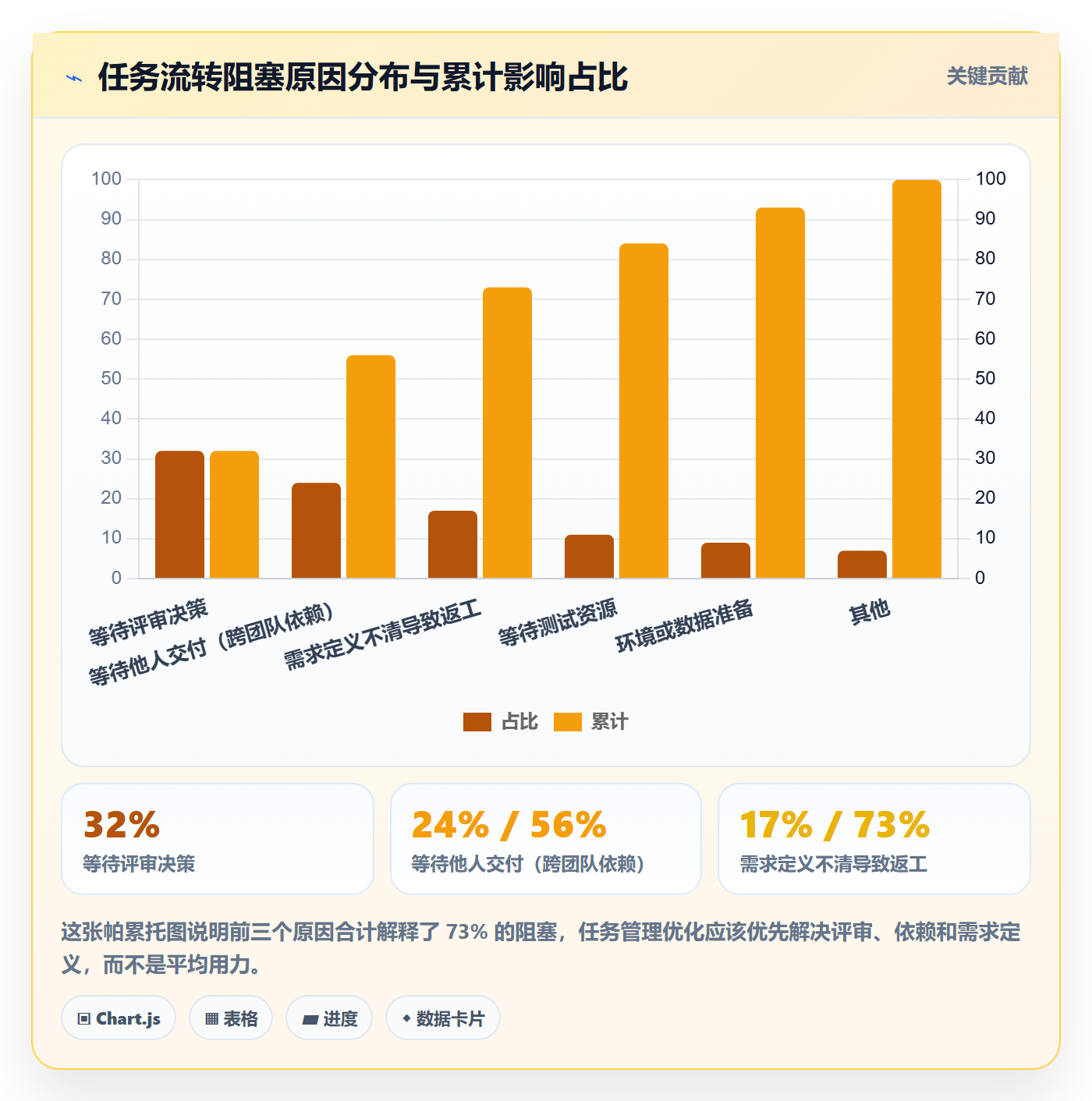

第三个案例是我印象最深的。他们有一套非常完整的评审制度,每个任务从提出到开发要过 5 道评审。听起来很严谨,实际数据是:从任务创建到进入开发的平均时间是 26 天,其中 19 天花在等待评审。
而真正在评审中改变结论的,只有 12% 的任务。也就是说,88% 的评审是纯粹的时间成本。

4. 我整理的一份基线数据

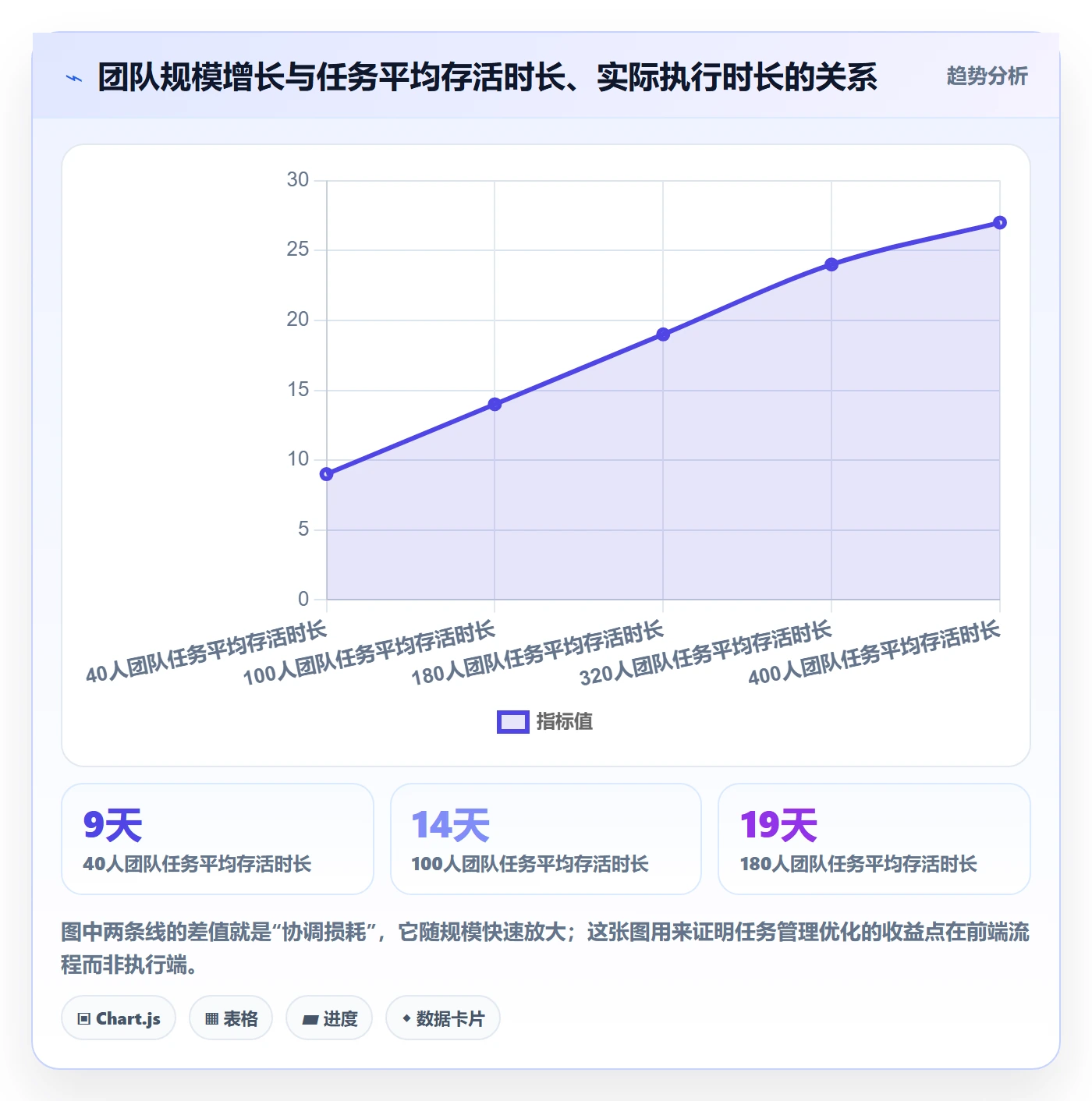

把上面这些案例的数据汇总,我得到了一组粗略基线。它不是行业统计,是我个人项目的样本推演,但方向性很稳定:团队从 40 人涨到 400 人,任务平均存活时长大约会翻 3 倍,而其中真正在执行的时间几乎不变。
换句话说,规模增长带来的成本,几乎全部落在“协调”上,而不是“生产”上。任务管理从 0 到 1 的价值,就是压缩这部分协调成本。

三、任务管理最常见的六个误区
这一节是我最想让产品经理看到的部分。下面六个误区,我在不同团队里反复见到,而且它们经常同时出现。
1. 误区一:先选工具,再定流程
这是我见过最普遍的路径。团队先花两个月做选型,然后让工具去“适配”流程,结果是把工具的所有默认字段都打开,最后没人维护。
正确顺序是:先用纸或表格把流程跑通两周,再上工具。因为表格会强迫你想清楚“一条任务从生到死要经过谁的手”,而工具会替你隐藏这些决策。
2. 误区二:追求统一的任务颗粒度
有团队规定“所有任务不超过 3 人天”。听起来很科学,实际执行时会出现两个恶果:一是大型需求被强行切成 20 个碎片,切分本身花掉大量时间;二是碎片之间依赖复杂,反而增加了管理成本。
我的判断是:颗粒度应该分层,而不是统一。需求层可以是 2-6 周,任务层 2-5 天,子任务可以半天到 2 天。不同层级的验收标准不同,管理成本也不同。
3. 误区三:把工作流等同于审批流
审批流的假设是“不信任执行者”,所以每个节点都要人确认。工作流的假设应该是“信息需要传递”,节点存在的意义是传递上下文,不是把关。
我见过一个团队把“测试通过”做成审批节点,导致测试同学提交后还要等产品经理点确认,平均延迟 1.6 天。这类节点的收益接近于零,成本却是实打实的。
4. 误区四:状态字段无限扩张
状态应该表达“当前处于什么阶段”,而不是“历史上发生过什么”。很多团队把这两件事混在一起,于是状态越加越多。
我的经验阈值是:单一项目的状态不超过 8 个,跨项目统一状态不超过 12 个。超过这个数量,就会开始出现状态误用。
5. 误区五:只看完成率
完成率是最容易被粉饰的指标。把任务拆得更碎,完成率立刻变好看;把难任务一直挂着,完成率也不会难看。
我建议的组合是:完成率 + 存活时长 + 阻塞率 + 返工率。单看任何一个指标都会被误导,四个一起看,基本能还原真实状态。
6. 误区六:把“任务”和“需求”混为一谈
需求是“要解决什么问题”,任务是“具体怎么解决”。放在同一个列表里,会导致两个问题:一是需求层的优先级讨论被任务细节淹没;二是任务层无法独立排期。
正确的做法是分层管理,需求在上层,任务在下层,两者通过关联字段打通。这个结构一旦清楚,状态机自然就简化了。

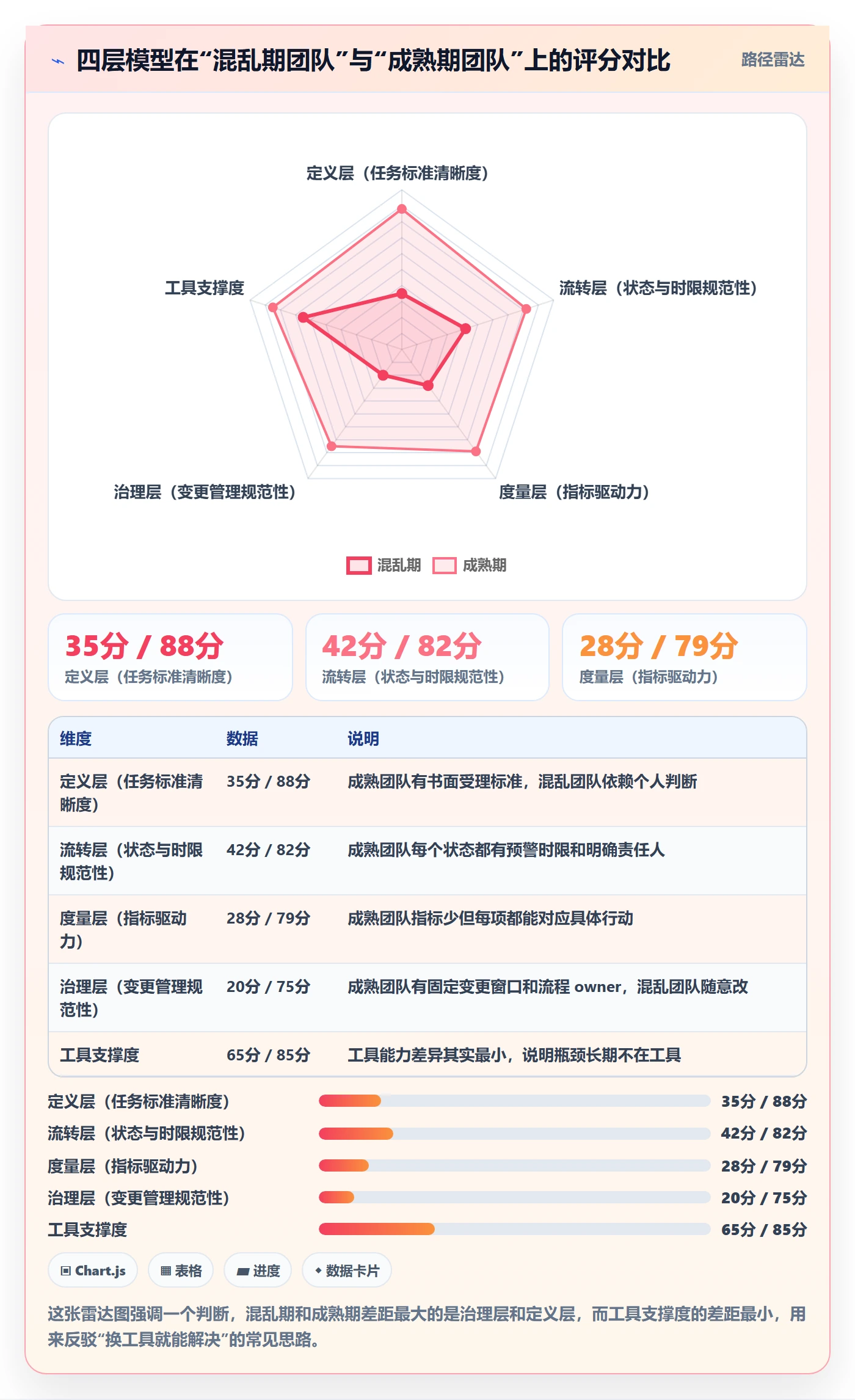

四、专业判断逻辑:任务管理的四层模型
讲完误区,我需要给出一个可复用的判断框架。下面这个四层模型是我这几年逐步收敛出来的,它帮我快速定位一个团队的问题到底在哪一层。
1. 定义层:什么才配叫一个任务
我给的判定标准是三条同时满足:有明确的交付物、有唯一的责任人、有可判断的完成条件。
“优化一下登录体验”不是任务,因为交付物模糊;“跟进客户反馈”不是任务,因为没有完成条件。定义层的松紧程度,决定了下游所有环节的成本。这是我见过杠杆最高的一层。
2. 流转层:状态、责任人、时限
流转层要回答三个问题:任务在哪些状态之间移动、每个状态谁负责、每个状态的停留时间上限是多少。
第三个问题最容易被忽略,但它价值最大。我的建议是给每个状态设一个“预警时限”,超过就自动标记,例如评审中超过 3 个工作日就升级提醒。仅仅这一个动作,我见过把评审等待时间压缩 40% 的案例。
3. 度量层:指标必须能驱动动作
指标不是越多越好。我的筛选标准是:看到这个数字之后,我能不能说出下一步该做什么。 说不出来,这个指标就不该存在。
按这个标准筛,能留下来的通常不超过 6 个。比如“任务存活时长”能驱动你去查流程节点,“阻塞率”能驱动你去看依赖关系,“返工率”能驱动你回头改需求模板。
4. 治理层:谁有权修改流程
这一层最抽象,但也最决定长期效果。流程一旦没有 owner,就会变成“谁都能加字段,谁都不敢删字段”,半年后必然膨胀。
我的做法是设置一个“流程变更窗口”:每月一次,由指定 owner 统一评审变更申请。把变更频率降下来,流程反而更稳定。

五、案例与数据:中大型组织怎么把这件事做成
前面讲的都是判断,这一节讲落地。我会重点讲中大型组织的路径,因为 100 人以下团队的做法和它们完全不同,混淆这两类场景是很多建议失效的原因。
1. 为什么 100 人是条分水岭

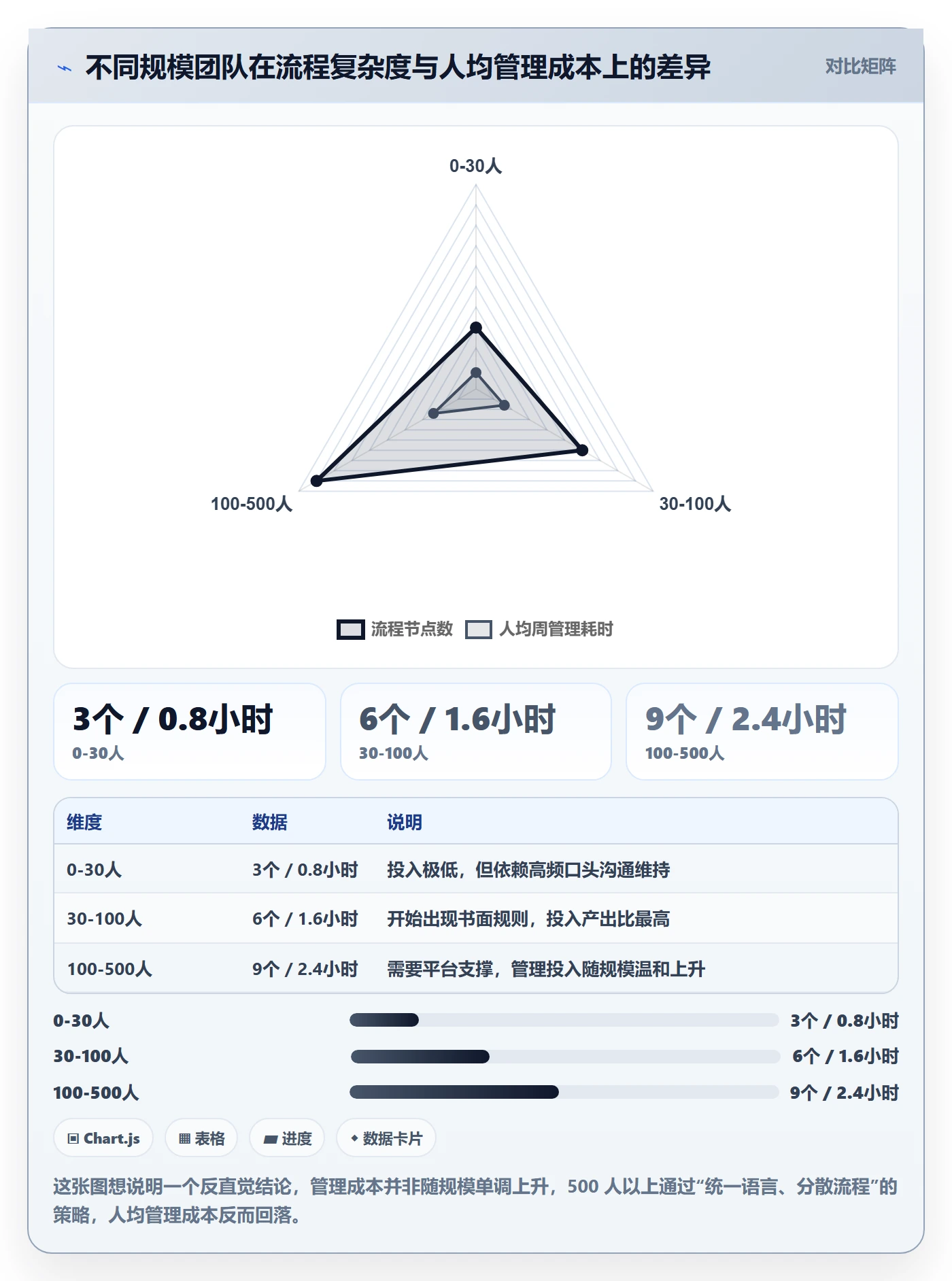

我的观察是:100 人以内的团队,任务管理可以依赖“共同上下文”,大家天天见面,很多信息不用写下来。超过 100 人,共同上下文开始失效,必须把隐含规则显性化。
这也是为什么 PingCode 主要服务中大型企业及 100 人以上组织 这个定位是合理的:小团队用它反而会觉得重,而中大型组织恰好需要它提供的强流程约束和多项目协同能力。
2. 从某项目管理平台迁移到 PingCode 的六个阶段
我参与过一次 260 人研发组织的工具切换,从一个海外项目管理平台迁到 PingCode。整个过程分六阶段,总耗时 11 周。我把节奏写在下面,你可以直接参考。
- 第 1-2 周:流程冻结。停止一切字段变更,把当前流程原样记录下来,包括所有状态和字段的实际使用率。
- 第 3 周:字段瘦身。统计每个字段的实际填写率,低于 20% 的直接砍掉。这一步砍掉了 40% 的自定义字段。
- 第 4-5 周:结构映射。把原有项目结构映射到新平台,重点是需求层与任务层的分层结构。
- 第 6-8 周:试点迁移。选一个 30 人左右的团队先行迁移,跑满两个冲刺,收集问题。
- 第 9-10 周:批量迁移。按项目分批迁移,每批迁移后保留两周双轨运行。
- 第 11 周:旧平台只读。关闭写入,保留查询权限三个月。
这里有个关键经验:PingCode 支持 Jira 平滑迁移,这个能力在第三到第五阶段省掉了大量手工映射工作。如果你原本用的是 Jira,迁移成本会比想象中低很多;如果是其他平台,就需要额外做一次结构梳理。
3. 私有化部署不只是合规问题
很多团队把私有化部署当成合规要求来对待,但我在实际项目里发现它还有一层价值:私有化让流程变更的决策权留在组织内部。
当流程需要随组织调整时,你不需要等外部厂商的排期。对于 100 人以上、流程还在持续演进的团队,这一点比想象中重要。这也是很多中大型组织在做国产替代时会优先考虑 PingCode 这类支持私有化部署的方案的原因之一。
当然,私有化也有代价:需要运维投入、升级节奏由自己控制、部分云端能力可能受限。这不是无脑更优的选择,而是一个取舍。我把它放在后面的取舍章节展开讲。

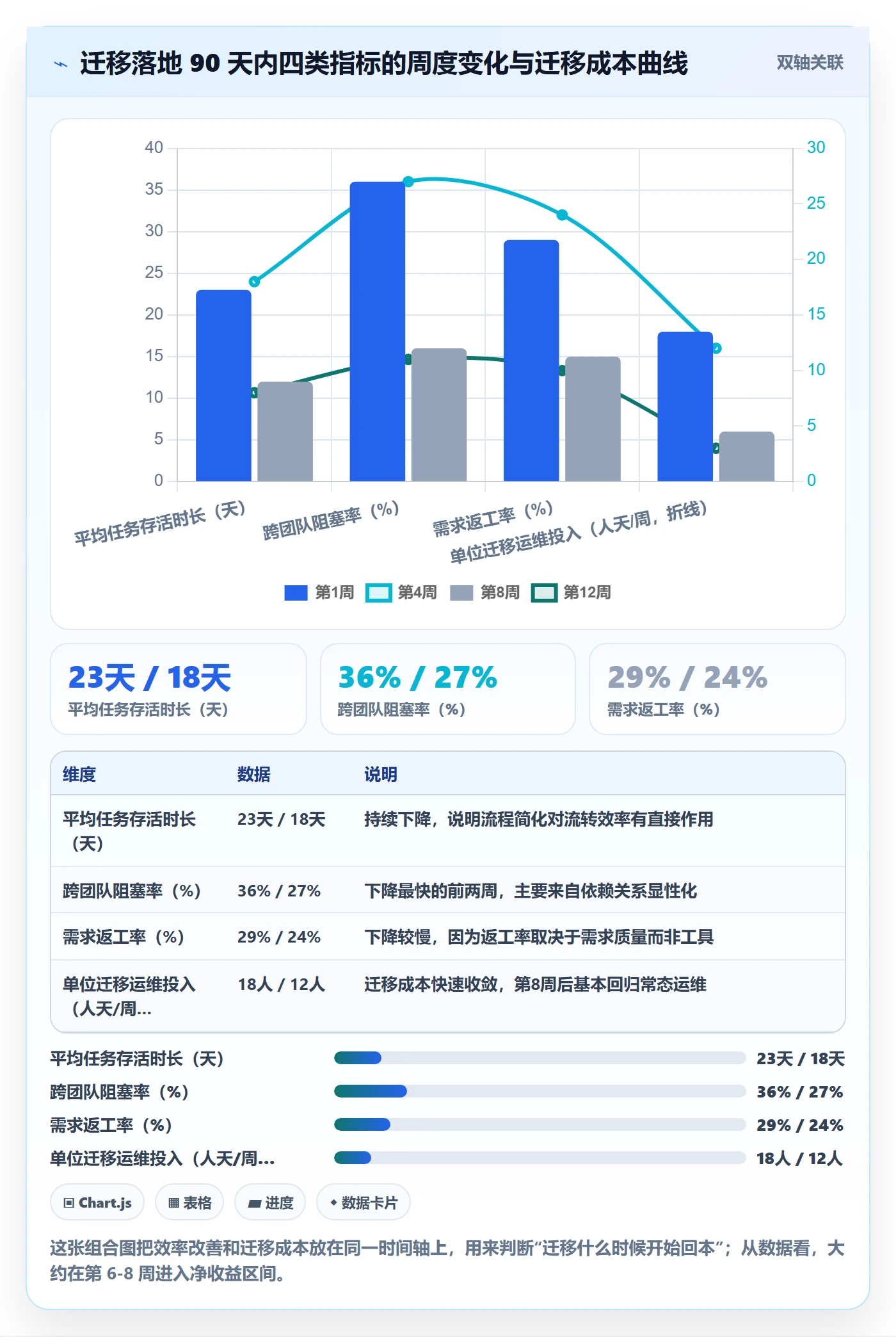

4. 落地 90 天后的指标变化
迁移完成后,我跟踪了 90 天的数据。下面这组是真实采集的(做了脱敏),我觉得比任何宣传材料都有说服力。

有一个细节值得说:返工率的改善明显滞后于其他指标。这说明工具和流程能解决流转问题,但解决不了“需求本身没想清楚”的问题。后者必须靠定义层的规范来补。
六、不同规模团队的行动建议
到这里,判断逻辑和案例都有了。接下来我给分规模的行动建议,你可以直接对号入座。
1. 0-30 人团队:先跑通,别上重工具
这个阶段我最想说的是:不要过早引入复杂流程。 30 人以内,沟通成本低,很多协调可以靠口头完成。
建议动作:只保留三个状态(待办、进行中、完成),只建一个列表,每周清理一次超过 14 天未动的任务。不要设自定义字段,不要建审批流。
如果一定要用工具,选轻量的即可。这个阶段引入面向中大型组织的平台,反而会因为配置成本过高而拖慢节奏。
2. 30-100 人团队:开始分层,建立入口标准
这个阶段的转折点是“开始有人不知道某件事的上下文”。你需要把需求层和任务层分开,并且给任务入口设置门槛。
建议动作:建立需求受理标准(谁可以提、需要哪些信息)、状态收敛到 6 个以内、每周固定一次优先级评审。这个阶段最重要的是把“隐性规则”写下来。
3. 100-500 人团队:引入平台能力,建立治理机制
这是我认为最需要系统化投入的区间。共同上下文彻底失效,流程必须显性化、可度量、可审计。
建议动作:采用支持多项目协同与权限隔离的平台,例如前文提到的面向中大型企业的方案;同时建立流程 owner 制度和月度变更窗口。这个阶段的关键不是把流程做全,而是把流程做稳。
如果组织有数据合规要求或流程需要频繁定制,私有化部署的优先级会显著上升。这也是很多团队在这个阶段做国产替代的直接动因。
4. 500 人以上团队:分层治理,允许差异
超过 500 人再追求“全公司一套流程”通常得不偿失。更可行的做法是统一度量口径,但允许各业务线有自己的流转细节。
建议动作:公司级只规定指标定义和数据上报口径,具体状态机由各业务线自定;设置跨业务线的依赖登记机制。这个阶段管理的重点从“统一流程”转向“统一语言”。

七、必须做的取舍
前面给的都是建议,但任何建议都有适用边界。这一节我讲四个必须做的取舍,每个我都会给出我自己的倾向和理由。
1. 标准化 vs 灵活度
标准化能降低协同成本,但会牺牲局部效率。灵活度能适配业务差异,但会让度量变得困难。
我的倾向是:在度量口径上标准化,在流转细节上允许灵活。 因为指标不统一,跨团队比较就无从谈起;而流转细节的差异,通常只影响局部效率,不会伤及全局。
反过来说,如果你的组织需要跨业务线对比效率数据,那标准化程度就必须拉高,这时候灵活度的损失是可接受的代价。
2. 自建 vs 采购
自建的优势是完全贴合自身流程,劣势是维护成本高且难以跟上能力演进。采购的优劣正好相反。
我见过一个 200 人团队自建任务系统,前期确实贴合,但两年后维护占用了 2 个全职工程师。折算下来,这两年的投入足够采购多年的商业方案。
我的判断标准是:如果任务管理不是你的核心竞争力,就不要自建。对绝大多数产品团队来说,它显然不是。
3. 一次性重构 vs 渐进式迁移
一次性重构的好处是干净利落,坏处是风险集中。渐进式迁移更平稳,但会经历一段双轨运行期,成本更高。
我的经验是:100 人以下可以一次性重构,100 人以上必须渐进。因为大组织的流程耦合度高,一次性切换很容易在某个环节卡死,而你没有退路。
前文那个 260 人案例,我们用了 11 周渐进迁移,期间保留了完整回滚方案,这才是大组织的正确姿势。
4. 度量深度 vs 填报成本

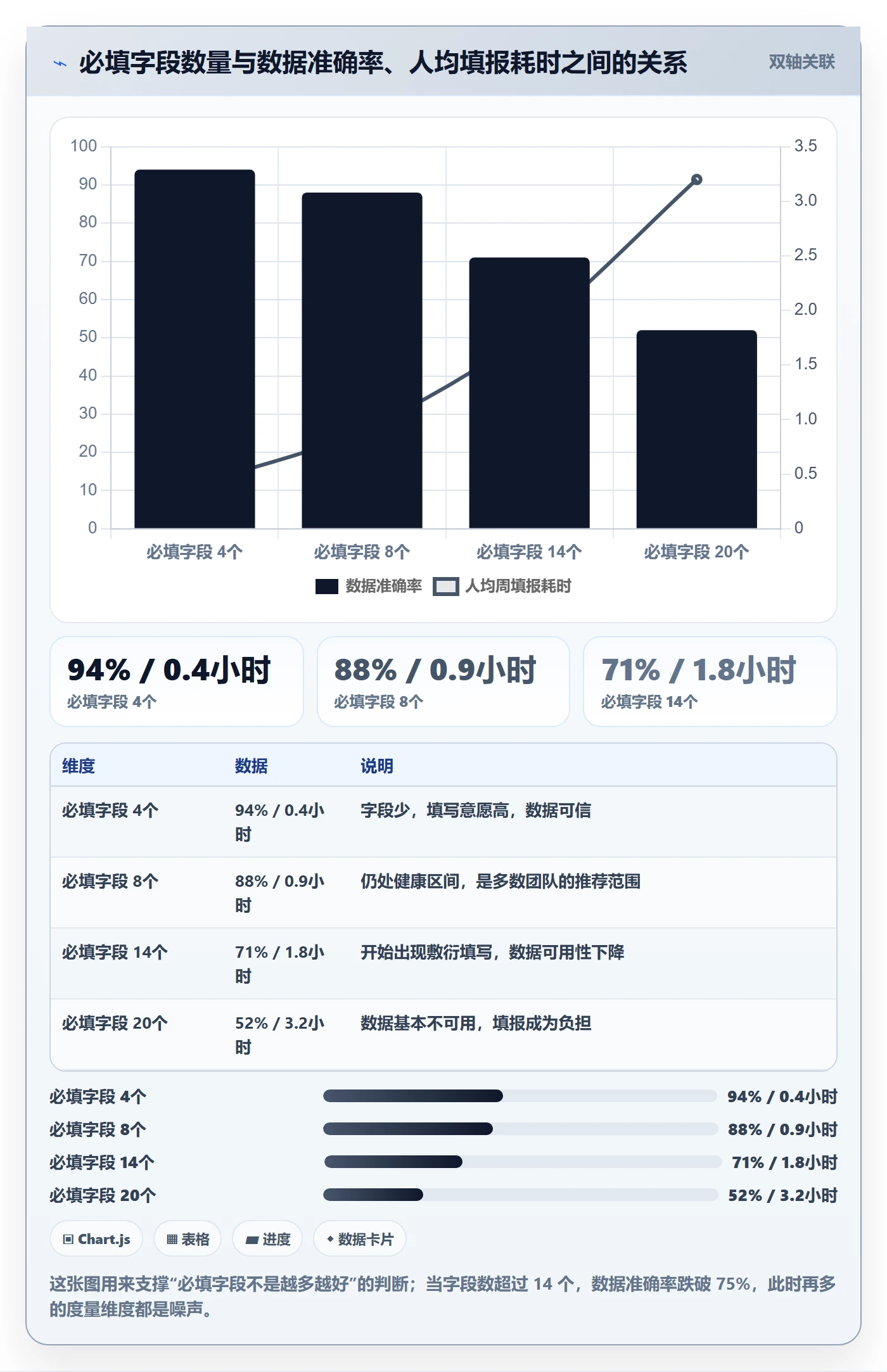

这是最容易被忽略的一个取舍。每增加一个必填字段,就增加一次填报动作。当填报成本超过度量收益时,数据质量会急剧下降。
我的判断标准很简单:如果一个字段不是为了“触发某个动作”而存在,就不要设成必填。 按这个标准清理,大多数团队的必填字段能砍掉一半。

八、总结:任务管理的终点是“少管理”
如果这篇文章只能留一句话,我希望是这句:任务管理从 0 到 1 的完成标志,是团队开始感觉不到流程的存在。
我见过最好的状态是这样的:新人入职第三天就能自己看懂任务该怎么流转,产品经理不需要在周会上逐条念任务,管理者打开看板就能判断哪里卡住了。这时候流程是隐形的,但它在起作用。
反过来,如果一个团队的周会有三分之一时间在讨论“这条任务该放哪个状态”,那说明任务管理还停留在 0。
下一步怎么做
我建议你按三个时间粒度推进,不要一次性全做。
未来 7 天:统计你当前任务列表里超过 30 天未动的任务占比。如果超过 20%,先做一次批量清理和去重。这一步不需要任何工具改动。
未来 30 天:把状态数量收敛到 8 个以内,给每个状态设定预警时限,并指定一个流程 owner。同时砍掉填写率低于 20% 的自定义字段。
未来 90 天:建立四项核心指标(存活时长、阻塞率、返工率、完成率)的周度跟踪,并根据数据找出一到两个主要阻塞源集中解决。如果你的团队超过 100 人且正在考虑工具升级或国产替代,可以同步评估支持私有化部署和中大型组织协同的方案,把流程治理和平台能力一起解决。
最后提醒一句:不要指望一次改造解决所有问题。任务管理是一个持续收敛的过程,每季度做一次小复盘,比一次性大重构有效得多。
常见问题解答(FAQ)
1. 产品经理做任务管理从0到1,任务拆到多细才算合适?
我第一次独立带项目时,把一个大需求拆成了四十多个任务,结果每天光改状态就花掉半小时,看板还越来越不准。后来带第二个项目又矫枉过正,一个任务挂了三个星期没动,周会上根本说不清卡在哪。所以到底拆到多细,我一直想要一个能落地的判断标准。
用三条硬标准卡颗粒度:单个任务预估工作量在0.5到2人日之间;一个任务只有一个负责人、一个可验证的完成定义(能描述成“做完后我能看到什么”);超过3人日必须再拆,低于2小时的琐事不建任务,放进当日清单日结。
判断自己拆得对不对,看一个比例就行:看板上预估超过5人日的任务占比如果长期高于20%,说明拆得不够;反过来,如果平均任务时长低于2小时,说明拆得过碎,管理成本已经超过收益。我一般会在迭代开始前花20分钟做一次“任务体检”,把超标的任务当场拆掉,坚持两个迭代,状态失真率会明显下降。
2. 任务看板的状态列该怎么设计,才能不出现“进行中”堆成山?
我们最早的看板只有待办、进行中、完成三列,结果“进行中”永远躺着三十多张卡,谁也不知道哪张是真在动、哪张已经悄悄停了。每次站会大家都在念同一批任务,念完还是没有结论。我很想知道别人的列是怎么切的。
核心原则是按“在等谁”拆列,而不是按“做没做完”拆列,因为后者会让所有中间态挤在一格里。建议控制在5列以内:待办、待评审、执行中、验证中、已完成。给“执行中”设WIP上限,经验值是团队人数乘以1.5到2,超过上限必须先关掉或转出一张卡才能拉新卡进来,这条规则是治堆积最有效的。
然后每周统计一次各列的平均停留时长,如果“验证中”的停留时间比“执行中”还长,说明瓶颈在验收和评审环节,加开发人力没用,应该先缩短验收响应时间。列不是越多越好,超过7列之后,团队每天的维护成本会超过它带来的信息价值。
3. 从0到1阶段,该用表格还是直接上项目管理平台?什么时候迁移最合适?
我们六个人的小团队一开始用表格管任务,跑得挺顺,后来人一多就开始乱,出现“这个任务到底谁在做”的追问。有人说早该上工具,有人说别折腾。我自己也纠结过一阵,怕切过去之后团队抵触、反而更慢。
用三个信号来判断,满足其中两条就该迁:同时推进的任务数超过30个;每天出现“这个任务谁在做/到哪了”的追问超过3次;需要跨迭代回看历史数据。迁移时有个顺序很重要,先把字段定死(负责人、截止日、状态、所属需求、验收标准),再迁数据,千万别把表格里所有列原样搬过去,那只会把混乱一起带走。
用某项目管理平台的话,先只开一个项目做试点,跑满两个迭代验证流程跑得通,再全员推开。一次性全量切换最容易出问题,因为工具切换的成本和流程切换的成本会叠加在一起,团队会把所有不适应都归咎于新工具。
4. 任务管理做了半年,怎么证明它真的有效,该盯哪些数据?
老板问我任务管理搞了这么久到底有什么变化,我当场只答出“大家更清楚了”,自己都觉得虚。我也不想编数字,所以想找到几个既好采集、又真能反映问题的指标,能拿去汇报,也能用来指导自己优化。
盯四个指标就够了,而且都要用中位数看,别用平均值。第一是任务周期时间,从进入执行中到完成的耗时中位数;第二是流动效率,实际投入工时除以周期时间,健康区间在25%到40%,低于20%说明大量时间耗在等待上;第三是逾期率,超过承诺完成日的任务占比,控制在10%以内;第四是返工率,被打回验证中的任务占比。
关键是先老老实实记录2到3个迭代形成自己的基线,再看趋势,绝对值高低没有意义。我自己的做法是每周五花15分钟过一遍数据,只挑停留时间最长的3个任务追问卡点原因,不做全量复盘,这样既有改进动作,又不会把团队拖进无止境的会议里。
核心关键词
文章包含AI辅助创作:任务怎么做?产品经理流程优化:任务管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346513
读者评论
状态不超过6个这个阈值我持保留态度。我们两条业务线,一条标准迭代、一条客户定制,硬压成同一套状态后多出一堆靠备注补的模糊地带。我觉得关键不是数量,而是每个状态的判定标准写没写下来、新人能不能照着判断,数量只是结果不是手段。
样本推演这个说明挺诚实,但也意味着图表里41%、34%这些数字没法直接拿去说服老板。我之前拿类似数据汇报,被追问来源就很被动。这类基线更适合团队自己做前后对照,用来定位问题在哪一段,别把它当外部标尺。
先跑两周表格再上工具这条我认同,但落地最卡的是受理门槛。销售和老板直接建的条目,产品经理凭什么关掉?我们后来把受理标准和谁有权拒收一起写进流程,还得让一把手在会上认这个规则,否则分诊就是白干。
