关键节点流程与规范:跨部门团队里程碑协同管理关键指标

跨部门里程碑协同最容易出问题的时刻,不是项目启动会,而是第一个里程碑过后的第二周。我在过去几年里参与过三次组织级的研发流程改造,覆盖硬件、软件、供应链、质量四条不同的交付链路,最典型的一次事故是:一个计划在 3 月底完成的联调里程碑,实际拖到 5 月中旬才闭环,中间没有一次正式的决策会议,唯一的记录是群聊里 47 条“等对方回复”。事后复盘发现,任务本身没有任何一项超期超过 3 天,真正吃掉 45 天的是三个跨部门依赖项、两次无人拍板的接口变更,以及一个被默认顺延但没人正式同意的时间点。

这就是里程碑协同的本质问题:它考核的从来不是单个团队的效率,而是节点之间的咬合精度。

一、先说结论:里程碑协同的成败,取决于一组互相制衡的指标

如果你只允许我问一个关于跨部门里程碑管理的问题,我会问:你们用什么指标定义“这个里程碑真的达成了”。绝大多数团队的回答是“是否按时完成”。这个答案在单团队场景下够用,在跨部门场景下几乎必然失效。

1. 单一达成率会系统性掩盖风险

里程碑达成率是一个典型的滞后指标。它记录的是结果,而结果在跨部门协同里往往被最后一次“赶工”或“范围缩减”粉饰过。我见过一个季度达成率 94% 的项目群,拆开看里面有一半里程碑是靠临时砍掉两个交付物才压线通过的。

更隐蔽的问题是,达成率高的团队往往更擅长推迟问题而不是解决问题。当“按时”成为唯一标准时,团队会优先管理印象,而不是管理依赖。他们会把没准备好的东西标记为完成,把风险留到下一个里程碑,让整条链路在后半段集中爆雷。

2. 我建议锁定的六个核心指标

经过几轮迭代,我现在固定使用六个指标来刻画跨部门里程碑协同健康度。它们分别覆盖结果、过程和风险三个层次,互相制衡,单独看任何一个都可能被操纵。

  • 里程碑按期达成率(MHR):按期达成里程碑数 ÷ 计划里程碑数,统计口径以 L1 及以上里程碑为准,不含个人任务。
  • 里程碑偏差天数中位数(MSV):实际达成日与计划达成日的差值取下中位数,不用均值,避免一个严重延期拉偏整体判断。
  • 跨部门依赖按时闭环率(DOTR):到期日已到的依赖项中按期闭环的比例,这是跨部门协同最灵敏的先行指标。
  • 决策等待时长中位数(DLT):从升级问题正式提出到责任人给出明确决策的自然日数,衡量组织决策带宽而不是团队执行力。
  • 里程碑一次评审通过率(FPR):首次评审即通过、无需返工的里程碑占比,衡量交付质量而非交付速度。
  • 缓冲消耗率(BBR):在里程碑中点检查时,关键链缓冲已消耗的比例,用于提前 2,4 周预判是否会出现系统性延期。

这六个指标之间是互相牵制的。MHR 高但 FPR 低,说明在用范围缩水换准时;DOTR 高但 DLT 高,说明依赖闭环靠的是催促而不是决策;BBR 提前超过 60% 而 DLT 持续走高,基本可以预判下个里程碑会崩。

关键节点流程与规范:跨部门团队里程碑协同管理关键指标

3. 指标要分层,不能拉成一张表

很多团队把这六项指标放在同一张报表里发给所有人,结果是高层看不懂、执行层不关心。我现在会做明确分层:给管理层看 MHR、BBR、DLT 三个;给项目经理看 MSV、DOTR、FPR;给执行团队只看与自己相关的 DOTR 明细和阻塞解除时长。

分层不是为了信息隐藏,而是为了让每个角色看到自己真正能影响的指标。一个执行工程师无法改善 MHR,但他能显著改善自己负责依赖项的按时闭环率。指标与行动权匹配,指标才会被使用。

二、真实场景:跨部门里程碑为什么总在第三个月开始崩

我参与的最近一次流程改造,对象是一家约 1200 人的研发组织,8 条产品线,跨越嵌入式软件、云平台、结构件和供应链四个体系。前两个月一切正常,第三个月开始里程碑连续失守,第四个月出现两个 L0 里程碑同时延期的情况。

1. 三个月的数据曲线暴露了真实崩点

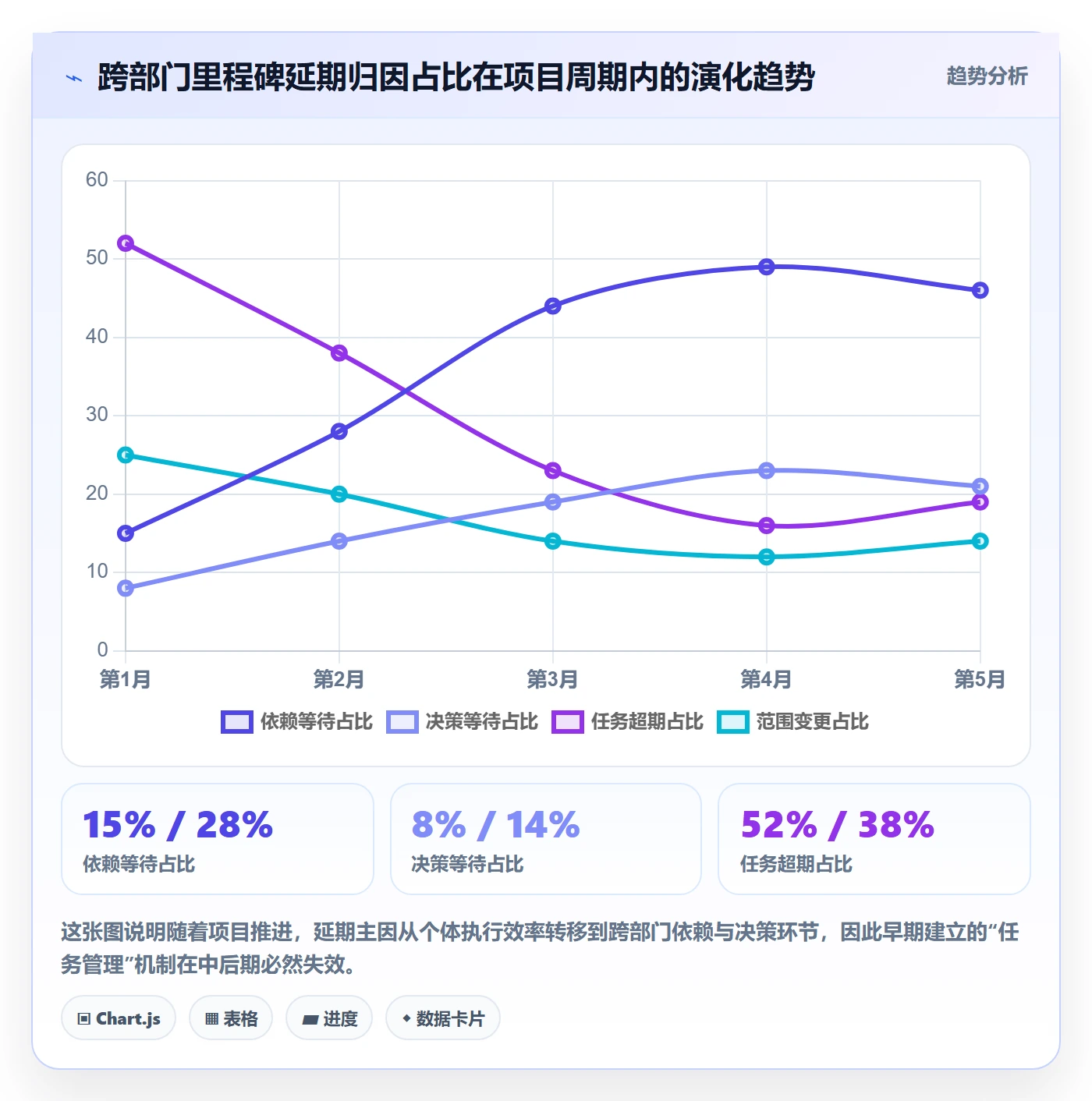

我们回填了三年的历史数据,把每个里程碑的延期天数拆解到“任务超期”“依赖等待”“决策等待”“范围变更”四类原因上。结论很反直觉:任务超期只贡献了约 23% 的延期,依赖等待和决策等待合计贡献了 61%。

更关键的是时间分布。第一个月依赖等待占比约 15%,第二个月升到 28%,第三个月直接到 44%。跨部门协同的恶化不是线性的,它在中段加速。原因是早期的依赖大多是“我等你确认接口”这类轻量事项,到了中后期就变成“我等你交付一个可测试模块”这类重资产依赖,一旦卡住,下游所有排期全部作废。

关键节点流程与规范:跨部门团队里程碑协同管理关键指标

2. 崩点几乎总是出现在依赖而不是任务上

我把这个观察讲给很多团队负责人听,最常见的反应是“那我们加强依赖跟踪”。但“加强跟踪”恰恰是错误答案。跟踪解决的是可见性问题,而依赖管理的难点在于依赖的粒度和责任边界从一开始就没有定义清楚。

比如“云平台团队需要在 3 月 15 日前提供设备接入 SDK”这条依赖,看上去很明确,实际上缺少三个关键信息:SDK 的功能边界是什么、验收标准由谁定义、如果 3 月 15 日只交付了部分能力,下游如何降级处理。这三个信息缺失,依赖就永远无法被“闭环”,只能被无限次确认。

3. 三种反复出现的组织摩擦

我在不同组织里反复看到三种摩擦,它们几乎不受工具影响,只受规范和权限设计影响。

  1. 平级等待:两个部门级别相同,谁都不愿意先承诺一个可能做不到的日期,于是依赖被反复推迟确认,直到时间窗口关闭。
  2. 跨层失真:真实风险在执行层,但有权限调整里程碑的人在两层之上,信息每次上传都会损失一部分负面细节。
  3. 变更无主:接口或范围发生变更时,没有人被明确指定为“决定是否接受这次变更”的角色,于是变更被默认接受,成本却由下游承担。

三、拆解常见误区:为什么你的里程碑管理看起来很忙但没用

我在做流程诊断时,会先看三样东西:里程碑清单、跨部门依赖清单、以及最近三次里程碑评审的会议纪要。这三样基本能判断出一个团队的协同成熟度。以下五个误区,出现频率最高。

1. 误区一:把里程碑当成汇报节点

如果一次里程碑评审的主要产出是“进度汇报”,那它就不是里程碑,而是例会。真正的里程碑评审必须有决策出口:继续、调整范围、增加资源,或者明确延期并同步影响面。没有决策出口的评审会,开得越勤,组织越麻木。

我见过一个团队每周开两小时里程碑同步会,连续开了十一个月,会议纪要里没有一条决策记录。所有人都在描述状态,没有人在改变状态。

2. 误区二:用甘特图代替依赖管理

甘特图展示的是时间条的排布,不是依赖的语义。一条连接线只能说明 A 影响 B,说明不了影响的方式、程度和降级方案。当项目有 30 个以上的跨部门依赖时,甘特图会迅速退化成一张视觉效果很满但决策价值很低的图。

我现在的做法是把依赖单独抽成一张表,字段至少包括:依赖提供方、依赖接收方、依赖内容、约定交付日、验收标准、降级方案、当前状态、阻塞原因。这张表的信息密度远高于甘特图上的连线。

3. 误区三:把跨部门里程碑挂在单一部门的 KPI 上

这是最伤士气的做法。一个需要四个部门协作的里程碑,如果只计入其中一个部门的考核,其余三个部门就会自然地把它的优先级排在自己的 KPI 之后。更糟的是,被考核的那个部门会倾向于隐瞒风险,因为提前暴露风险等于提前承认失败。

合理的做法是让每个部门都对“自己负责的依赖闭环率”负责,而不是对整个里程碑结果负责。责任要落在可控项上,才有约束力。

4. 误区四:只考核准时率,不考核交付质量

只看 MHR 会产生一个稳定的退化路径:团队学会把不完整的东西标记为完成。三个月后你会发现里程碑达成率很漂亮,但下游返工率、集成失败率、线上缺陷率全部上升。

FPR(一次评审通过率)就是为了对冲这个风险存在的。它和 MHR 必须成对使用,单独使用任何一个都会导致行为扭曲。

5. 误区五:把“加强沟通”当成协同机制

“加强沟通”是我在复盘会上最不想听到的一句话。它是无效结论,因为它既不可执行也不可度量。真正有效的是机制:谁在什么时间点必须提供什么信息,如果不提供会触发什么后果。

我通常会把这句话替换成三条可执行规则:依赖项必须在约定交付日前 5 个工作日更新状态;超过约定日 2 个自然日未闭环的依赖自动升级到部门负责人;升级后 1 个工作日内未给出决策的自动升级到上一层。

关键节点流程与规范:跨部门团队里程碑协同管理关键指标

四、专业判断逻辑:节点、规范、指标如何咬合

很多团队把“关键节点流程与规范”理解成一份文档,写完放进知识库就结束了。我的判断是:节点、规范、指标是同一套系统的三个面,缺任何一个,另外两个都会退化。

1. 里程碑要分级,不同级别用不同权重管理

我一般把里程碑分成三级,级别决定评审强度、参与角色和指标权重。

级别 定义 评审强度 核心指标 建议跨度
L0 对外承诺或影响收入、合规的节点 公司级评审,需决策出口 MHR、BBR、DLT 季度级
L1 跨部门交付的关键集成点 项目群级评审,依赖逐条过 DOTR、MSV、FPR 月度级
L2 团队内部阶段性产出 团队自评,抽样复核 FPR、阻塞解除时长 双周级

分级的意义在于控制管理成本。如果所有里程碑都用同一套评审强度,团队会把大量时间花在准备材料上,而不是解决依赖。我通常建议 L0 里程碑数量控制在一个季度 3,5 个,L1 控制在 10,15 个,超过这个量级说明分级失效了。

2. 规范要写“决策出口”,不要只写“动作”

我看过大量流程文档,最典型的问题是把规范写成动作清单:提交材料、召开评审、记录结论。这些是动作,不是决策机制。真正有用的规范必须回答三个问题:什么条件下必须做出什么决策,谁有权做这个决策,以及不做决策会发生什么。

举个例子,里程碑延期的处理规范,我通常这样写:

里程碑延期处理规范(L1 及以上适用)
触发条件:

任一 L1 里程碑的预计偏差 > 5 个自然日

必须动作:

项目经理在触发后 1 个工作日内更新里程碑预测日期
同步列出受影响的下游里程碑清单及影响天数
由产品负责人与交付负责人共同决定以下三者之一:
A. 接受延期,同步调整下游排期

B. 缩减范围,明确被移出本次里程碑的交付物

C. 增加资源,明确新增资源的来源与释放条件

决策时限:

触发后 2 个工作日内必须给出 A/B/C 之一

超时后果:

自动升级至研发负责人,并在下一次 L0 评审中列为未决事项

记录要求:

决策结论、决策人、决策日期必须写入里程碑记录,不接受口头结论

这份规范的价值不在于它写了什么,而在于它把“延期”从一个情绪事件变成了一个有出口的流程事件。规范的核心作用是缩短从发现问题到做出决策的时间。

3. 指标采集必须嵌入流程,而不是事后补录

这是我在实际项目里踩过的最大的坑。第一年我们设计了一套很完整的指标体系,靠人工每周汇总。坚持了七周就停止了,因为数据补录的人力成本超出了所有人的预期,而且补录的数据质量很差。

第二年的做法是把指标采集嵌入流程动作本身。依赖项状态更新、决策记录、里程碑评审结论,这些动作发生时数据自动沉淀。我们需要做的只是定义字段和口径,不需要额外发起统计任务。

要实现这一点,工具选择很关键。如果协作平台不支持工作项之间的依赖关系建模,你就只能靠人手工维护依赖表,数据一定会在两个月内腐烂。这是我在评估工具时最看重的能力之一。

4. 阈值与响应机制要成对出现

指标没有阈值就没有意义。我在每个指标后面都会跟一个响应动作,形成明确的触发规则。

  • DOTR 低于 85%:在项目群周会上逐条过未闭环依赖,不允许只报状态不报原因。
  • DLT 中位数超过 3 个工作日:由研发负责人直接介入,复盘升级路径哪里断了。
  • BBR 在里程碑中点超过 60%:立即启动范围评审,而不是等到里程碑当天。
  • FPR 低于 70%:暂停新增里程碑,先修评审标准,否则返工会持续累积。

关键节点流程与规范:跨部门团队里程碑协同管理关键指标

五、案例与数据观察:一次从工具替换到流程重构的实践

下面这段是我参与度最高的一次实践,涉及一家 1200 人规模的研发组织,8 条产品线,软硬件混合交付。数据经过脱敏处理,部分为样本推演,仅用于说明趋势和判断逻辑,不作为行业统计引用。

1. 背景与约束条件

改造前的状态是:里程碑清单分散在 8 个独立的项目空间里,跨部门依赖靠邮件和群聊确认,里程碑评审材料由各团队手工整理。每季度的里程碑达成率在 65%,72% 之间波动,但没人能说清楚延期的具体原因。

约束条件也很现实:不能停下来等流程改造完成,8 条产品线的交付节奏不能中断;同时组织有私有化部署和数据合规要求,协作平台必须能内网部署;此外大量历史数据沉淀在原有工具中,迁移成本必须可控。

2. 我们做对的四件事

第一件事是把依赖从任务里剥离出来,单独建模。原先一个依赖项只是一个带标签的任务,改造后它成为一个有提供方、接收方、约定日、验收标准和降级方案的独立对象。这一步让跨部门依赖按时闭环率从 61% 提升到 92%。

第二件事是给里程碑评审装上决策出口。每个 L1 里程碑评审必须输出至少一条决策记录,否则评审视为未完成。这个规则看起来很小,但它把评审从“汇报会”变成了“决策会”。

第三件事是把指标采集嵌入流程。依赖状态变更、决策记录、评审结论都在协作平台内产生,指标自动汇总,不再需要人工统计。这直接让数据可信度提升,也让管理层第一次看到真实的跨部门阻塞分布。

第四件事是分阶段迁移而不是一次性切换。我们先迁移 2 条产品线,跑通一个完整季度,把流程规则和字段定义磨合稳定后,再推广到剩余 6 条。整个过程里选择支持私有化部署、并且能从原有工具平滑迁移的平台是必要前提。我们最终落地在 PingCode 上,主要考虑三点:它能支持 100 人以上组织中大型团队的复杂项目结构,支持私有化部署满足内网与合规要求,同时提供从 Jira 平滑迁移的路径,历史工作项和字段映射可以批量完成,不需要团队从零重建数据。

对 1200 人的组织来说,迁移期的数据断裂成本远高于工具本身的采购成本,这一点在选型时容易被低估。

3. 关键指标的前后对比

改造后第三个季度,六项核心指标的变化如下表。需要说明的是,这些改善并非全部来自工具替换,流程规范的重构贡献更大,工具的价值在于让规范可执行、可度量、可持续。

指标 改造前 改造后第 3 季度 变化 主要驱动因素
里程碑按期达成率 MHR 69% 89% +20pp 依赖提前暴露,延期决策提前 3 周
跨部门依赖按时闭环率 DOTR 61% 92% +31pp 依赖独立建模 + 自动升级规则
决策等待时长中位数 DLT 6.5 天 1.8 天 -72% 决策出口明确,升级路径可追踪
里程碑偏差天数中位数 MSV 9 天 3 天 -67% 缓冲消耗率在中点即触发范围评审
一次评审通过率 FPR 47% 78% +31pp 验收标准前置,评审材料标准化
里程碑中点缓冲消耗率 BBR 78% 52% -26pp 延期决策提前,后半段应急赶工减少

关键节点流程与规范:跨部门团队里程碑协同管理关键指标

4. 我们踩过的三个坑

第一个坑是指标上得太快。第一版报表一口气上了 14 个指标,结果团队每天花大量时间看数,却不知道哪个指标该驱动什么动作。后来砍到 6 个核心指标,其余作为下钻维度,使用效率才回升。

第二个坑是升级规则一开始设得太激进。任何依赖超期 1 天就升级到部门负责人,导致负责人每天收到几十条升级通知,直接免疫。改成超期 2 个自然日升级、且必须有阻塞原因说明后,升级通知的处理率从 31% 提升到 87%。

第三个坑是忽略了 L2 里程碑的管理成本。最初我们要求所有 L2 里程碑都走完整评审流程,团队抱怨材料准备时间超过实际开发时间。改为 L2 由团队自评、季度抽样复核后,管理成本下降约 40%,而数据质量没有明显下降。

关键节点流程与规范:跨部门团队里程碑协同管理关键指标

六、不同情况下的行动建议

跨部门里程碑管理没有通用解,组织规模、交付形态、合规要求都会显著改变最优方案。我按四种典型情况给出建议,你可以直接对号入座。

1. 50 人以下、单产品线

这个阶段不需要复杂的指标体系。我建议只做三件事:维护一张跨职能依赖清单,每周更新一次;给每个里程碑指定一个唯一的验收人;每月做一次延期归因,只看依赖等待和决策等待两项。

工具方面,用通用协作工具就够,重点是让依赖清单对所有人可见、可更新。这个阶段上重流程会拖慢交付节奏,得不偿失。

2. 100,500 人、多团队并行

这个规模是协同问题的第一个爆发点。我的建议是建立 L1/L2 两级里程碑体系,引入 DOTR 和 DLT 两个先行指标,并明确升级规则。里程碑评审必须产出决策记录。

这个阶段工具选择开始变得关键。如果协作平台不能建立工作项之间的依赖关系并自动追踪状态,你就需要专人维护依赖表,而这个角色通常无法长期稳定存在。对于 100 人以上组织,我会优先考虑能支持跨项目依赖建模、且能内网部署的平台,这也是 PingCode 这类面向中大型企业的平台在这类场景下更常见的原因。

3. 500 人以上、多产品线或集团化组织

这个规模下,指标分层和权限设计比指标本身更重要。管理者需要的是趋势和异常,执行者需要的是具体待办。同时,数据合规和内网部署往往成为硬约束,私有化部署能力从加分项变成必要条件。

迁移成本在这个阶段也必须纳入决策。大型组织的协作平台沉淀了大量历史数据和自定义字段,切换成本极高,因此要优先选择支持从原有工具平滑迁移的平台,把迁移期压缩到一到两个季度内完成。

4. 软硬件混合交付

混合交付的难点是节奏不对称:硬件周期以周和月为单位,软件以天为单位。我的建议是给两类链路设置不同的里程碑颗粒度,但共用同一套依赖闭环率和决策等待时长指标,保证协同层面的可比性。

此外,硬件相关的依赖必须提前一个完整周期暴露,例如结构件交付要在里程碑前 8 周进入依赖清单,而不是前 2 周。这一点如果不在规范里写死,几乎一定会被忽略。

关键节点流程与规范:跨部门团队里程碑协同管理关键指标

七、不同情况下的取舍

所有流程设计最终都是取舍。我在实际项目里被问得最多的是下面四组矛盾,它们没有标准答案,但有明确的判断依据。

1. 里程碑颗粒度:越细越可控,还是越粗越高效

颗粒度越细,风险暴露越早,但管理成本呈非线性上升。我的经验阈值是:单个里程碑的跨度不宜超过 6 周,也不宜短于 1 周。超过 6 周会导致风险暴露太晚,短于 1 周则会让评审变成日常动作,团队很快疲劳。

如果你是硬件或供应链主导的交付,跨度可以放宽到 8,10 周,但必须在中点设置一个检查点,用 BBR 判断缓冲消耗是否异常。

2. 强流程与团队自治:约束到什么程度

强流程适合对外承诺多、合规要求高的组织,代价是响应速度下降。团队自治适合探索型业务,代价是跨部门对齐成本高。

我的折中做法是:流程约束集中在“接口”上,而不是“过程”上。团队内部怎么开发、用什么工具、多久开一次会,可以自治;但跨部门依赖的定义、更新频率、升级规则、决策出口必须统一。接口统一、过程自由,这是我目前验证过最平衡的一种设计。

3. 指标数量与数据可信度

指标不是越多越好。超过 8 个核心指标后,团队会开始选择性关注,数据质量反而下降。而且每增加一个指标,都要增加一个采集动作,如果采集不能自动化,数据可信度会随指标数量上升而下降。

我的建议是核心指标不超过 6 个,且每一个都必须能对应到一个具体的干预动作。如果一个指标变差之后你不知道该做什么,那它就不应该出现在核心看板上。

4. 自建与采购:什么时候该花钱

100 人以下、依赖关系简单的团队,自建轻量方案(表格 + 自动化脚本)完全够用,成本也更低。

超过 100 人、跨 3 个以上部门、依赖项超过 50 条的团队,我会明显倾向采购成熟平台。原因不是功能差距,而是自建方案的维护成本会随时间上升,而它承担的又是协同这类高风险场景。一旦依赖表的数据腐烂,损失的不是维护人力,而是整条交付链路的可信度。

在选型时我会重点看三件事:能否支持跨项目依赖建模、能否私有化部署、能否从现有工具平滑迁移。第三条尤其容易被低估,我见过不止一次因为迁移期数据断裂导致流程改造失败的案例。迁移成本不是一次性成本,它会以数据可信度下降的形式持续影响后续所有指标。

关键节点流程与规范:跨部门团队里程碑协同管理关键指标

5. 一个容易被忽略的取舍:考核谁

最后补充一组取舍,它直接影响指标能不能落地。我建议把考核落在依赖闭环率和决策及时性上,而不是里程碑整体结果上。

原因是:里程碑结果受太多不可控因素影响,考核它会让团队倾向于隐藏风险;而依赖闭环率和决策等待时长是具体角色可控的,考核它能引导正确行为。至于里程碑结果,它更适合作为组织级复盘的分析对象,而不是个人或团队的考核项。

八、结尾:里程碑协同的本质是缩短组织的决策回路

写完这些指标和规范,我想把最核心的判断再说一遍:跨部门里程碑管理的真正杠杆,不在执行效率,而在组织的决策回路长度。我见过太多团队把精力花在压缩任务工期上,却对 6.5 天的决策等待时长视而不见。

如果你现在只能做一件事,我建议先统计过去两个季度所有里程碑延期的归因分布,把依赖等待和决策等待的占比算出来。这个数字通常会让人意外,而且它会立刻指出你该优化的方向。

如果只能做两件事,第二件是给依赖项建立独立的管理对象,并配上一条明确的升级规则。规则不需要复杂,但必须有明确的触发条件和责任人。多数情况下,仅这一条规则就能把依赖闭环率提升 15 个百分点以上。

至于工具,我的判断是:它在 100 人以下不是决定因素,在 100,500 人开始变得重要,在 500 人以上、多产品线或软硬件混合交付的场景里,它决定了你设计的规范能不能被执行下去。评估时不要只看功能清单,要看它能否支持依赖建模、能否私有化部署、能否让你从现有系统平滑迁移过去。这三条决定的是你能不能真正把指标跑起来,而不是能不能把报表做出来。

下一步可以这样做:本周先选定 3 个 L1 里程碑,为它们建立完整的依赖清单和验收标准;下周开始记录每一次升级和决策的时长;一个月后回看数据,你会看到比自己预期更值得优化的地方。

常见问题解答(FAQ)

1. 跨部门团队的里程碑协同,到底该盯哪几个关键指标?

我带过一个二十多人的跨部门项目,每周例会上每个人都在报进度,场面很热闹,但月底一看,三个里程碑里有两个延期了。我就很困惑:到底该看哪几个数字,才算真的把里程碑管住了?

建议把指标控制在5到7个,多了就没人看。核心是这五个:一、里程碑按期达成率,口径必须写死为“按基线日期达成数 ÷ 计划达成数”,改期之后达成的不计入分子;二、跨部门依赖就绪率,即里程碑启动前上游交付物已验收的比例;三、阻塞时长,任务进入等待状态的平均天数;

基线变更率,同一周期内里程碑日期被调整的次数;五、交付物一次验收通过率。每个指标都要明确三件事:谁记录、什么时点记录、分母是什么。经验做法是周一固定刷新一次数据,报表只呈现这五个数加一个趋势对比,不要堆十几张图。

判断标准也很直接:如果按期达成率长期在90%以上,但阻塞时长和变更率同时偏高,说明你的达成口径太松,数据是“报”出来的而不是“干”出来的。

2. 里程碑日期总被某个部门单方面往后挪,有没有用流程管住的办法?

我们做的是活动上线项目,研发、设计、供应链三个部门协同,几乎每次都是研发一句“需求没做完”,整个里程碑就往后顺延,其他部门只能被动接受。我想知道有没有一种机制,能让改期这件事变得没那么随意?

核心思路是把“改期”从一次口头沟通,变成一次有成本的决策。具体做三步:第一,项目启动会上确认基线并冻结,基线一旦锁定,任何人无权单方面修改;第二,变更必须走“申请,影响评估,决策人批准”的流程,影响评估里必须写清对下游哪几个里程碑、分别影响几个工作日;

第三,设定升级阈值,同一里程碑在一个月内变更达到2次,就不再走变更流程,而是回到范围评审,因为这说明范围或依赖根本没谈清楚。这里还要区分两类变更:范围变更要重新估工和重排计划,估算偏差则要复盘估算方法,两者的处理方式完全不同,混在一起讨论只会变成互相甩锅。

跟踪上盯“基线变更率”这一个数就够了,它比任何一次会议争论都更能反映协同健康度。

3. 跨部门依赖卡住了,怎么才能在延期真正发生之前发现?

我最怕的不是延期,而是别人不主动说“我卡住了”。等我一个个去问的时候,往往已经过去三四天,下游的排期全乱了。有没有办法让阻塞在早期就暴露出来?

先做一份依赖台账:每个里程碑列出上游交付物、责任部门、责任人、承诺交付日、验收标准,缺一项都不算立清楚。然后盯两个信号:一是阻塞时长,任务进入等待状态的天数;二是缓冲消耗率,在承诺交付日前三天,如果交付物状态还没到“已提交待验收”,就自动升级到双方主管,不要等人来解释。

规则要硬:阻塞超过两个工作日,必须在台账里写清阻塞原因和解除条件,写不出来就默认是需求不清,直接找决策人。排期上有个经验值可以参考,跨部门任务的等待时间通常是实际工作时间的1.5到3倍,所以缓冲应该加在依赖链路上,而不是平均撒在每个任务里。

把依赖台账和阻塞时长做成周报的固定栏目以后,你会发现大部分“突然延期”其实在前一周就有信号了。

4. 里程碑达成率做得很漂亮,为什么业务方还是不认?

我们报表上达成率有95%,我本来挺有底气的,结果复盘会上业务方说“你们那个达成只是代码提交了,功能根本不能用”。我当时就意识到可能是口径出了问题,但具体该怎么改才不算自欺欺人?

问题出在“达成的定义”上。里程碑必须有可验证的完成标准,也就是交付物、验收人、验收方式三样齐全,缺一样就只能算“自报完成”。建议把达成拆成两级:任务完成由执行方自报,里程碑验收通过由验收方确认,进入达成率分子的只能是后者。

同时把“待验收”单列成一个状态,不占分子也不占分母,否则会出现“提交了就算完成”的虚高。口径上还要写清楚两件事:验收不通过是否退回重做并计入延期,以及谁有权在验收争议时做最终裁决。

再配一个伴随指标,交付物一次验收通过率,如果达成率很高但一次通过率低于70%,基本可以判定是在透支质量换进度,这种报表数字越好看,后面返工越贵。

核心关键词

读者评论

袁
袁知夏

六个指标里最难的其实是数据采集成本。我们手工维护过跨部门依赖表,字段一多,两周后就没人认真更新状态了,DOTR 和 DLT 基本靠事后回想填。想请教作者,依赖表和决策时长这类数据是靠系统强制留痕,还是更多靠流程习惯和项目经理手动补录?口径的稳定性可能比指标本身更决定成败。

段
段婉清

对“任务超期只占 23%”这个归因结论持保留态度。我们复盘时发现,不少被归为“依赖等待”的事项,实际是下游自己没准备好,把责任推给上游更安全。这类自报数据如果没经过交叉核对,很容易把执行力问题包装成协同问题,进而让改进方向偏到流程上去。

廖
廖诗涵

分层那部分很认同,但执行层面有个现实阻力:给管理层只留 MHR、BBR、DLT 三项,结果往往只剩 MHR 被真正盯住。而平级等待和跨层失真这两类摩擦,如果没有更高层明确授权谁拍板,依赖闭环率做得再好也推不动接口变更。想听听在权限设计上有没有更具体的做法。

文章包含AI辅助创作:关键节点流程与规范:跨部门团队里程碑协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/343223
