Scope最佳实践:项目经理项目范围数据分析,常见问题

我在做交付管理的那几年,做过一次内部复盘:把过去三年里一批交付项目的变更记录拉出来对齐,发现一个很扎心的现象,项目延期最严重的几个项目,变更数量并不是最多的,但它们有一个共同点:变更记录和范围基准是两套账。有变更单的没进计划,进了计划的没变更单,验收时谁也说不清当前"应该交付什么"。从那次之后,我把"范围数据分析"从汇报材料里拎出来,变成每周真正要看的东西。

这篇文章就是那套方法的完整拆解:范围数据该看什么、七类常见问题怎么诊断、变更闭环怎么建、什么情况下该收紧、什么情况下该主动放宽。

一、先给三个结论,避免你把力气用错地方

大部分项目经理对"范围数据分析"的理解,停留在月底拉一个变更数量清单,然后写一句"本月变更 12 项,已全部处理"。这不是分析,这是记账。范围数据分析的目标不是统计变更,而是让干系人在同一套事实上做边界决策。在展开方法之前,我先给三个可能和你的直觉相反的结论。

1. 没有范围基准的项目,做范围分析毫无意义

基准是什么?是你在某个时间点,被正式确认过的"要做的东西 + 验收标准 + 对应的工作量估算"。没有它,你统计出来的"变更率"分母是虚的,分母虚,所有比率都是自我安慰。

我见过一个实施类项目,两个月内提了 40 多个需求调整,项目经理坚称"变更率很低,因为都没走变更单"。这句话本身就把问题暴露了:不走变更单的调整不会消失,它只是变成隐形成本,最后在工期和团队情绪上爆掉。所以第一件事不是建看板,是把基准补齐并且冻结一个版本。

2. 范围失控的主因不是变更多,而是变更没有闭环

成熟项目也会有很多变更,需求方在变、市场在变、合规要求在变,这很正常。真正拉开差距的是:每一个变更是否走完了"提交,影响评估,决策,基线更新,通知,复盘"这条链路。

我在复盘样本里做过粗略归类,范围健康度差的项目,典型特征不是变更次数高,而是变更评估环节缺失或者形同虚设:只有一个"预计几个工作日"的口头判断,没有进度、成本、质量、风险、价值的联动分析,决策人拍板时手里没有数据。

3. 项目经理真正需要的指标,控制在 5 到 7 个就够

指标一多,动作就少。我建议的取舍逻辑是:每个指标必须能对应一个具体动作,对应不上动作的指标一律不进周报。比如"变更影响工时占比"高,动作是重新排优先级并和需求方谈取舍;而"累计需求总数"这种指标,除了让图表好看,几乎不驱动任何决策。

Scope最佳实践:项目经理项目范围数据分析,常见问题

二、范围数据分析的底层逻辑:从需求到验收的一条链

很多团队做范围分析失败,不是因为不努力,而是因为把链条切碎了:需求管理的人管需求,计划的人管计划,验收的人管验收,中间没有共用的标识。范围数据的价值来自"同一条需求 ID 能贯穿立项到验收"。

1. 先把五个概念分清,别混着用

我在培训新项目经理时,第一课就是让他们把这五个词各自写一句定义,然后用同一个例子贯穿。写不出来的人,后面一定会踩坑。

  • 需求:干系人提出的期望,可能被接受、拆分、延后或拒绝,它本身不是承诺。
  • 产品范围:产品/系统最终具备的功能与特性边界,回答"做成什么样"。
  • 项目范围:为了交付产品范围这段时间内必须完成的工作,回答"做什么活、做多少"。
  • 范围基准:被正式批准的项目范围说明书、WBS 与 WBS 词典,是后续所有偏差计算的分母。
  • 验收标准:判定"是否完成"的可检验条件,必须可观察、可测试,不能是"满足业务需要"这种话。

特别提醒:产品范围和项目范围的方向经常相反。产品希望功能多一点,项目希望工作量可控一点。项目经理的职责不是让两边都满意,而是把两者的差距显性化,交给决策人。

2. 范围数据分析的四个前提,缺一个都会翻车

在动手做指标之前,我建议你先检查这四个前提是否到位。这也是我评估一个新接手项目时最先做的诊断。

  1. 基线:有没有一个被双方签认的版本,并且标注了版本号和确认日期。
  2. 口径:什么算变更、什么算缺陷修复、什么算澄清,必须有书面定义,否则数据永远对不上。
  3. 责任人:每一类数据由谁在什么时间点录入,谁对准确性负责。
  4. 记录:数据是否留有可追溯的记录链路,包括谁在什么时候改了什么。

这四个前提里,最容易缺的是口径。我见过团队把"需求澄清"算进变更率,结果变更率高得吓人,团队天天被批评,最后干脆不记录了。澄清是让原有需求更清晰,需求本身没扩张,通常不该计入变更,但它应该被单独统计为"澄清周期",因为澄清拖太久,往往会演变成真正的变更。

3. 为什么大多数团队的"范围分析"是自娱自乐

三个典型症状。第一,数据只有项目经理一个人在看,团队和需求方不知道这些数字代表什么。第二,数据源分散在需求工具、邮件、会议纪要里,月末靠人工拼接,拼完就过期。第三,指标和行动脱节,看板上一片红,但没有任何一条明确写着"谁在什么时间前做什么"。

第三点是致命的。范围数据分析的终点是决策记录,不是图表。如果一次范围评审开完,没有产生至少一条关于"做什么、不做什么、什么时候做"的书面结论,这次会就是无效的。

Scope最佳实践:项目经理项目范围数据分析,常见问题

三、项目经理该看哪些范围数据:一套分层指标体系

我把范围指标分成五层:输入侧、边界侧、执行侧、验收侧、价值侧。分层的目的不是分类好看,而是让你能定位问题发生在链条的哪一段。如果只有边界侧指标,你只能看到变更多,看不到变更为什么多。

1. 输入侧:需求进来的时候,质量怎么样

输入侧指标回答一个问题:我们的需求入口是不是可控。这一层最容易被忽视,但它决定了后面所有数据的质量。

  • 需求稳定度:某个周期内被修改、撤回、重新定义的需求占比。稳定度低,说明前期调研和澄清不足。
  • 需求澄清周期:从需求登记到验收标准明确所需的平均天数。这个指标是变更率的先行指标。
  • 需求来源集中度:前三个来源方占全部需求的比例。集中度过高,意味着项目对少数人的判断依赖过重,一旦对方变动,需求会剧烈波动。
  • 需求拆分粒度:单个需求对应的估算工作量分布。粒度过粗的需求,估算误差大,是变更的重灾区。

2. 边界侧:变更管理是不是真的在运转

这是大多数人默认的那一层,但请注意,我建议看的不是"变更数量",而是下面几个能反映机制质量的指标。

  • 变更率:变更项数 ÷ 基准项数。建议按周或迭代计算趋势,而不是只看累计值。
  • 变更闭环率:走完评估、决策、基线更新的变更比例。这个指标比变更率重要得多。
  • 变更影响工时占比:变更引发的额外工作量 ÷ 计划总工时。
  • 决策周期:变更提交到拿到批准/拒绝结论的平均天数。决策慢,比变更多更伤项目。
  • 非正式变更占比:未通过统一入口但实际发生的工作量变化。这个指标通常靠测算,但没有它,你看不到真实成本。

3. 执行侧:做着做着,范围有没有偷偷膨胀

执行侧数据的价值在于,它能抓出那些"没人提变更但工作量确实变了"的情况。

  • 范围完成率:已完成基准项 ÷ 基准项总数。一定要以基准为分母,不要用当前所有需求为分母,否则完成率永远好看。
  • WBS 完成偏差:计划完成百分比与实际完成百分比之差,按周观测。
  • 返工率:因范围理解不一致导致的返工工时占比。
  • 镀金识别量:那些没人要求、团队自发附加的功能或优化项数量。镀金往往被当成好事,但它是范围失控的隐性形态。

4. 验收侧:做了,但别人认不认

这一层直接决定回款和尾款争议,却常被排除在范围分析之外。

  • 范围确认及时率:达到可验收状态后,在约定时间内完成确认的比例。
  • 验收一次通过率:首次提交验收即通过的比例。
  • 遗留项数量与老化天数:未关闭的验收提出问题,以及它们挂了多久。
  • 验收标准覆盖率:有明确可检验验收标准的需求占比。

5. 价值侧:这些变更到底值不值得

价值侧最难量化,但没有它,范围管理会退化成"守住边界、拒绝一切"的僵化模式。合理变更可能是商业机会。

  • 变更价值评分:由业务方对每个变更给出收益评分,和成本对照。
  • 优先级迁移率:原定优先级在周期内被调整的比例,反映决策稳定性。
  • 机会成本估算:因接受某个变更而被迫推迟的基准项数量。这个数字在评审会上最有说服力,因为它把"做加法"和"不做减法"直接挂钩。

6. 怎么从三十个指标砍到七个

上面列了二十多个,全都上报表,团队会疯。我的做法是按三个问题筛:这个指标异常时我会做什么?数据获取成本高不高?它属于先行还是滞后?优先保留先行指标和能触发具体动作的指标。

一个可用的七指标组合是:需求稳定度、变更闭环率、变更影响工时占比、范围完成率(以基准为分母)、验收标准覆盖率、验收一次通过率、机会成本估算。这个组合覆盖了链条从头到尾,并且每一个都能对应一条具体动作。

指标 计算口径 主要数据源 异常信号 建议动作
需求稳定度 1 − 周期内被修改/撤回需求数 ÷ 登记需求数 需求管理工具的状态流转记录 低于 70% 暂停接单,集中做澄清工作坊
变更闭环率 完成评估与基线更新的变更数 ÷ 变更总数 变更单、计划基线记录 低于 85% 冻结新变更入口,先清历史积压
变更影响工时占比 变更额外工时 ÷ 计划总工时 工时系统、变更单估算 高于 15% 启动范围取舍会议,考虑延后低价值项
范围完成率 已确认完成基准项 ÷ 基准项总数 WBS、验收记录 连续两周低于计划值 核查是否存在未申报的范围扩张
验收标准覆盖率 有可检验验收标准的需求数 ÷ 需求总数 需求文档、验收清单 低于 80% 验收前补齐标准,不接受模糊描述
验收一次通过率 首次验收通过项数 ÷ 首次提交项数 验收记录 低于 70% 检查需求理解对齐是否到位
机会成本估算 因接受变更而推迟的基准项数量 变更单中的取舍记录 单次超过 3 项 提交决策层重新排序优先级

表格里的阈值是经验基准,不是行业标准。不同类型的项目差异很大:合规要求严格的行业,需求稳定度天然偏高;面向消费者快速迭代的产品,变更影响工时占比偏高可能是健康的信号。请先用自己团队过去三到六个月的历史数据算出基线,再定阈值。

Scope最佳实践:项目经理项目范围数据分析,常见问题

Scope最佳实践:项目经理项目范围数据分析,常见问题

四、七类常见问题诊断:现象、根因、数据信号、动作

下面七类问题,几乎覆盖了我见过的所有范围失控场景。每一类我都按四段式拆:现象是什么、根因在哪、数据上会看到什么信号、该做什么动作。你可以把它当成一份对照检查表,出现问题时直接定位。

1. 范围蔓延:小需求不断加,没人算总账

现象:每周都有"就改一点点"的需求,单看都不大,三个月后计划整体失守,团队疲于奔命。

根因:缺乏"累积效应"视角。每个需求都在局部被评估("这个只要两天"),但没有人在整体上看总增量。范围蔓延的杀伤力不在单项,而在总和。

数据信号:变更影响工时占比逐月上升,但单项平均工时保持平稳;机会成本估算持续大于零。

动作:建立"变更工时池"。给每个周期设定变更工时上限(比如不超过计划工时的 10%),超过上限时必须做取舍,不能无限追加。这个方法我带过的团队用过,效果比"请大家控制需求"有效得多,因为它把抽象的克制变成了具体的额度。

2. 镀金:团队主动多做,反而增加风险

现象:开发顺手优化了架构、加了几个没人要求的小功能、把界面做得更漂亮。听起来是好事,但引入了未经测试的路径,挤占了验收时间。

根因:团队缺乏"完成"的统一认知,或者技术人员的职业自豪感无处安放。镀金往往不是恶意,而是没有出口的热情。

数据信号:基准项完成率正常,但实际工时持续超出估算;代码变更中出现未关联任何需求标识的提交。

动作:明确"完成"定义,不允许未关联需求的变更进入交付分支;同时开辟技术优化通道,把合理的改进纳入排期。堵不如疏,完全禁止会让团队失去改进动力,给它一个正式的入口才是正解。

3. 需求不清与验收模糊:做了但不被承认

现象:交付时需求方说"这不是我要的",而团队说"当时就是这么说的",双方都能拿出证据,最后靠妥协收场。

根因:验收标准写得不可检验。"系统响应要快""界面对用户友好"这类描述,永远无法判定是否满足。模糊的验收标准是范围争议的温床。

数据信号:验收标准覆盖率低,验收一次通过率低,变更原因分类中"需求理解偏差"占比高。

动作:要求每条需求在进入开发前写明可检验的验收条件,至少包含输入、操作、预期结果。评审时专门拿出一刻钟检查验收标准的可测性,别跳过这个环节。

4. 变更绕过流程:口头变更、邮件变更、会议变更

现象:会上有人说"这个改一下吧",项目经理点头,之后就变成了需求。等到结算工时或者追责时,谁也说不清这个改动从哪来。

根因:正规流程太重,提交变更单需要填十来个字段、等三天,大家自然绕道走。流程被绕过,通常说明流程本身设计有问题。

数据信号:非正式变更占比高于 20%;变更单数量与实际工作量变化对不上。

动作:把变更提交简化到三分钟内能完成,影响评估可以后置。同时约定一条硬规则:没有变更编号的工作不进入正式排期。不是靠纪律,而是靠机制:不填单就没有排期,自然就填了。

5. 干系人缺位:决策慢、签字难、责任分散

现象:变更提交上去两周没人拍板,团队等着,工期一天天过去,最后被迫接受,理由是"来不及评估了"。

根因:决策权限不清,或者决策人本身在变更中承担风险,倾向于拖延。拖延本质上是一种隐性的拒绝,但成本由项目承担。

数据信号:决策周期持续延长;处于"待决策"状态的变更数量堆积。

动作:为变更决策设定明确的服务时限,比如普通变更 3 个工作日内给出结论,重大变更 5 个工作日。超时未决策,按默认策略处理(例如自动延后到下一周期)。这个机制一旦写进项目章程,决策效率会明显变化。

6. 基线与合同/预算脱节:商业目标被忽略

现象:项目内部范围管理做得不错,但做完发现利润没了,因为合同里的报价、付款节点和范围边界没有和内部基线对齐。

根因:项目管理团队和商务团队各管一摊。项目经理看 WBS,商务看合同条款,两者的编号体系完全不同。

数据信号:合同交付物清单与 WBS 顶层节点无法一一对应;付款节点对应的交付物在基线上找不到。

动作:在项目启动时就做一次映射,把合同交付物、付款节点、WBS 顶层节点、验收标准四者拉到同一张表上。这张表在后期争议中的价值极高,因为它是唯一能同时说服商务和技术的东西。

7. 数据假象:完成率很高,但价值未交付

现象:周报上完成率 92%,管理层很满意。但业务方上线后说"没解决我的问题"。

根因:完成率的分母是当前需求列表,而不是原始基准;同时缺少价值侧指标,做完的东西和业务目标之间没有连线。

数据信号:完成率高但验收一次通过率低;需求数量随时间增加,完成率却能持续保持在 90% 以上(这在数学上就说明分母在膨胀)。

动作:强制以基准为分母计算完成率;引入价值侧指标,至少在里程碑节点做一次"交付了什么业务能力"的复盘。

Scope最佳实践:项目经理项目范围数据分析,常见问题

五、从数据到行动:把变更闭环真正建起来

有了指标和诊断能力,下一步是机制。变更闭环不是一张审批表,而是一次重新承诺:变更获批之后,范围、进度、成本、质量、风险的承诺全部更新,所有干系人拿到的都是新版本。

1. 统一变更入口:让正规路径比绕路更省事

统一入口的关键不是"只有这一个口",而是"这个口足够好用"。我设计变更入口时遵循三个原则:字段少、可移动端提交、提交人不需要预先知道影响。

一份够用的变更单字段可以精简到这个程度:

{
"change_id": "CR-2026-0317",

"title": "对账单导出增加多币种汇总",

"submitter": "业务运营-张工",

"submit_date": "2026-03-17",

"related_requirement": "REQ-1042",

"change_type": "范围变更",

"description": "导出结果需按币种分组小计,并给出折算总额",

"reason": "海外客户上线后财务对账需人工二次加工",

"expected_value": "财务月度对账人工耗时预计减少",

"impact": {

"scope": "新增导出模板 1 个,修改汇总逻辑",

"schedule": "待评估",

"cost": "待评估",

"quality": "需补充多币种精度测试",

"risk": "汇率取值口径需与财务确认",

"value_score": "待业务方评分"

},

"decision": {

"status": "待决策",

"owner": "变更决策组",

"sla_due": "2026-03-20"

},

"baseline_update": {

"baseline_version": "",

"updated_fields": [],

"effective_date": ""

}

}

注意里面"待评估"和"待业务方评分"这两处留空。提交人不需要自己完成影响评估,那是项目团队和业务方的职责。如果要求提交人先填满所有字段,变更入口一定会被绕过。

2. 六维影响评估:别只看工时

我要求所有变更至少过一遍六个维度:范围、进度、成本、质量、风险、价值。前五个是常见维度,第六个最容易被忽略,但它恰恰是决策层最需要的。

一个实用的技巧:把"价值"和"成本"并列展示,而不是分开呈现。当决策人看到某个变更价值评分 3 分(满分 10)却要消耗 40 人天,并且会推迟两个基准项时,判断会快得多。

3. 决策机制与时限:没有 SLA 的审批等于没有审批

我见过太多"变更审批表挂在系统里三周没人管"的情况。解决方案是设定决策 SLA 和默认策略。默认策略不必是"自动批准"或"自动拒绝",更合理的是"自动延后到下一决策周期",这样既不阻塞流程,也不给团队带来风险。

决策结果应该是四选一,不是二选一:批准、拒绝、拆分、延后。"延后"这个选项很重要,因为很多变更不是不好,只是时机不对。只有批准和拒绝两个选项时,决策人往往会选择拒绝,从而错过合理的机会。

4. 基线同步更新:闭环的最后一公里

变更批准之后,必须同步更新基线版本、WBS、进度计划、预算、验收标准。这一步不做,前面所有工作白费,因为下一轮偏差计算的分母还是旧的。

我的做法是:把"基线更新"作为变更单的关闭条件。没有完成基线更新的变更单,状态不算关闭。这个规则听起来很机械,但它能杜绝"批准了就以为完事了"的普遍问题。

5. 沟通与复盘:让数据变成共同语言

闭环的最后一步是通知和复盘。通知不能群发一条"变更已批准"就完事,要说明对每个人的影响:开发需要改什么、测试需要补什么、需求方什么时候能看到结果、计划有什么变化。

复盘则关注两个问题:这个变更的根因是什么?同类变更有没有可能在前端被预防?如果连续三个月"需求理解偏差"都排在前两位,那说明前端澄清机制有问题,而不是团队执行力有问题。

Scope最佳实践:项目经理项目范围数据分析,常见问题

六、落地案例:中大型组织怎么把范围数据真正跑起来

下面这个案例来自我参与过的一个中大型企业交付项目。项目规模在百人以上,跨三个业务域,采用私有化部署方式。为保护商业信息,具体数字做了脱敏处理,但方法和判断逻辑是原始的。

1. 背景:数据源割裂导致的系统性失真

这家企业的项目此前使用海外工具做需求与缺陷管理,同时用离线表格做变更记录。结果是需求在工具里、变更在表格里、验收在邮件里,三套数据的编号体系互不关联。项目经理每月花在拼接数据上的时间超过两天,而且拼出来的数据没人敢用。

更麻烦的是合规要求。项目涉及客户敏感数据,不允许数据出境,私有化部署是硬性条件。同时企业希望历史项目的需求、变更、缺陷记录能够完整迁移,不能出现基线数据断裂,否则新项目的历史对比无从谈起。

2. 数据链路搭建:让同一条需求 ID 贯穿全程

他们把范围数据链路搭在了 PingCode 上。选择它的直接原因是两个硬条件:支持私有化部署,满足数据不出境;支持从 Jira 平滑迁移,历史需求、变更、缺陷记录可以带过去,这一批历史数据后来成了新指标体系阈值的重要依据。对于需要做国产替代的中大型组织来说,这两条基本是前置条件,没有它们,后面的指标建设都无从谈起。

具体做法分三步。

  1. 统一需求入口:所有需求先登记再评审,口头需求一律视为未提出。这条规则执行了两个月,团队从抵触到接受,关键原因是入口足够轻。
  2. 建立状态流转口径:明确哪些状态变迁算变更、哪些算澄清。他们把"需求描述细化但范围不变"归为澄清,"新增或扩大交付内容"归为变更,并在工具里用不同字段区分。
  3. 把变更单和需求关联:每个变更单必须关联到具体需求,这样变更影响工时可以按需求维度聚合,过去靠人工估算的数据现在能自动汇总。

3. 指标看板的取舍:从二十多个砍到六个

第一版看板放了二十多个指标,开了一次评审会就被否决了,因为没人看得完。第二版砍到六个:需求稳定度、变更闭环率、变更影响工时占比、范围完成率、验收标准覆盖率、验收一次通过率。

其中变更闭环率是变化最明显的指标。第一版看板上线时,这个数字是 62%,意味着近四成变更没有完成评估和基线更新。三个月后提升到 89%。提升的原因不是团队更努力了,而是变更单的关闭条件被设置成"必须完成基线更新"。

验收标准覆盖率是另一个有意思的指标。他们一开始把"有验收标准"和"验收标准可检验"混在一起统计,覆盖率高达 95%。后来把口径改严,只统计包含明确输入、操作、预期结果三要素的标准,覆盖率骤降到 54%。口径一严,真实问题才浮出来。半年后这个数字提升到 84%,同期验收一次通过率从 58% 上升到 79%。

4. 三个月后的观察

半年运行下来,最明显的变化有两个。一是范围评审会的时间从平均 90 分钟缩短到 45 分钟,因为数据都在看板上,争论从"到底变更了多少"变成了"该不该接受这个变更",讨论层次的提升,是数据建设最直接的价值。二是项目经理汇报准备时间从每月两天减少到半天。

也有没解决的问题。干系人决策周期仍然偏长,因为决策权限涉及组织架构,不是工具能解决的。这也是我想强调的一点:范围数据分析能解决信息不对称,但解决不了授权问题。这部分必须靠组织层面的机制设计。

Scope最佳实践:项目经理项目范围数据分析,常见问题

七、不同情况下的行动建议

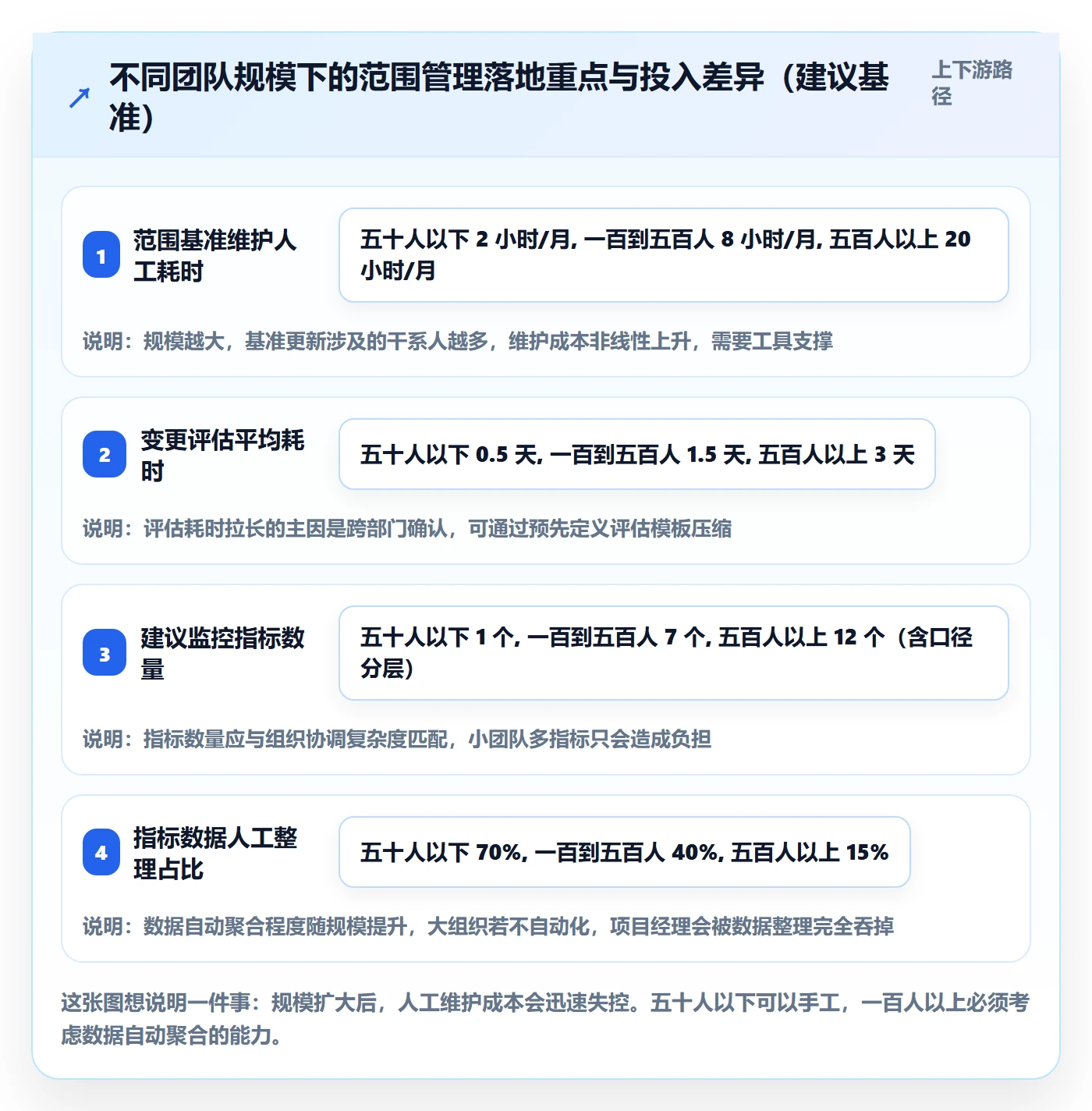

同一套方法,在小团队和千人组织里的落地方式完全不同。下面按团队规模和交付模式给出差异化建议,你可以直接对号入座。

1. 五十人以下团队:先做减法,只抓两件事

这个规模最忌讳照搬大厂流程。我建议只抓两个动作:建立一份书面范围基准,统一变更入口。指标只要一个"变更影响工时占比"就够,每周看一眼。

不要上复杂的工具,用共享表格加一个变更编号规则就能跑起来。这个阶段的目标是养成习惯,不是建设体系。

2. 一百到五百人团队:需要指标分层和角色分工

这个规模开始出现跨部门协调问题,靠个人威望推动已经不够。建议做三件事:建立七指标体系并按周更新;明确需求提出人、评估人、决策人三个角色;为变更决策设定明确时限。

工具层面,这个规模的组织通常已经需要一个统一的需求与变更载体。关键是数据能被自动聚合,而不是靠人工汇总,否则项目经理的时间会被大量消耗在数据整理上。

3. 五百人以上多项目并行:重点是横向可比性

这个规模的核心问题是"口径不统一,无法横向对比",A 项目的变更率是 8%,B 项目是 25%,但两者的统计口径完全不同,放在一起汇报就是误导。

建议在组织层面定义统一的指标口径手册,明确每个指标的计算公式、数据来源、统计周期。这是 PMO 最有价值的工作之一。没有统一口径的数据,比没有数据更危险,因为它会让人产生"我已经掌握了情况"的错觉。

4. 不同交付模式的差异

  • 瀑布型:基线相对稳定,重点监控基线偏差率和变更影响工时占比,变更评审要重。
  • 敏捷型:范围在每个迭代内可调整,重点是需求稳定度和验收标准覆盖率,变更入口可以更轻,但基线(迭代目标)必须明确。
  • 混合型:最容易出问题。建议按阶段切换口径:前期设计阶段用瀑布口径,开发阶段用敏捷口径,并明确切换节点。切换点不明确,数据会乱成一锅粥。

Scope最佳实践:项目经理项目范围数据分析,常见问题

八、不同情况下的取舍:什么时候该收紧,什么时候该放宽

范围管理最大的误区是把它当成"越严越好"。我见过严格控制变更的项目最后交付了一个没人用得上线的系统,也见过放任变更的项目彻底失控。判断标准不是严或松,而是这个变更带来的价值是否大于它消耗的机会成本。

1. 该收紧的四种情况

  • 项目已进入验收倒计时:此时任何范围变更都可能引发连锁返工,除合规和严重缺陷外应一律延后。
  • 变更影响工时占比连续两个月超过 15%:说明团队已经疲于应对变化,需要暂停接单,先消化积压。
  • 变更价值无法量化:当提交方说不出这个变更能带来什么具体收益时,它大概率不值得做。
  • 基线本身还不稳定:连基准都没定清楚就开始接变更,等于在流沙上盖房子。

2. 该主动放宽的三种情况

  • 变更直指核心业务目标:如果原计划没抓住真正的业务痛点,而变更是为了修正方向,那它应该被接受,即使代价不小。
  • 合规或安全要求变化:这类变更没有讨价空间,应该走快速通道,不必走完整评估流程。
  • 项目处于探索阶段,方向尚未收敛:这个阶段用严格的变更控制会扼杀学习。正确做法是缩小迭代周期,用快速验证代替审批,但要在每个迭代结束时重新确认方向。

3. 三类常见取舍的权衡逻辑

进度 vs 范围:如果交付日期不可动,那只能动范围。这时的关键是由业务方来选哪些不做,而不是项目经理单方面砍。项目经理可以给出清单和建议,但不应该替业务方做价值判断,否则后期一定被追责。

成本 vs 质量:压缩测试时间换取工期,短期内看是赢的,实际上把风险推迟到了上线后。我的建议是把"不压缩验收标准"作为不可谈判项,宁可减范围,不要减验收。

团队士气 vs 严格流程:流程太重会消磨积极性,尤其是要求开发为每个小改动填写一堆字段。解决方案不是放弃流程,而是把流程做得更轻,让填写成本低到不构成负担。能用一次点击完成的记录,就不要让人填五个字段。

八、不同情况下的取舍:什么时候该收紧,什么时候该放宽

九、总结:范围数据分析的终点是保护价值,不是控制人

回到开头那个复盘。真正解决那批项目问题的,不是某个指标,也不是某个工具,而是一个观念的转变:范围数据分析不是用来追责谁提了多少变更,而是让所有人基于同一套事实,对"该做什么、不该做什么"做出更高质量的判断。

如果只让我留一句话给刚接手范围管理的项目经理,我会说:先补一份被双方签认的基准,再建一个三分钟能提交的变更入口,最后守住"变更单必须完成基线更新才能关闭"这条规则。三件事做完,你已经超过了大多数团队。

具体行动可以这样安排。第一周:把当前项目的范围基准补齐,拉出基准项清单并标注版本和确认日期;同时统计过去三个月的变更数量,作为后续对比的起点。

第一个月:建立统一变更入口并开始记录变更单,明确什么算变更、什么算澄清;把这个口径书面写下来,发给所有相关方确认。

第三个月:跑通一次完整的变更闭环,包括影响评估、决策、基线更新和通知;从七指标体系里挑出四个开始按周观测,用历史数据定阈值,不要照抄别人的数字。

半年后:做一次范围复盘,重点看两件事,变更的根因分布有没有变化,以及被拒绝或延后的变更里有没有当时判断失误的。范围管理能力不是靠一次体系建设完成的,而是靠一轮轮复盘积累的判断力。数据只是让判断有据可依,判断本身仍然来自你对业务和团队的理解。

常见问题解答(FAQ)

1. 项目范围数据分析到底该看哪几个指标,指标太多反而没人看怎么办?

我之前接手一个交付项目,团队每周导出十几张表,需求数、工时、缺陷、变更全都有,但开会时没人说得清范围到底健康不健康。我自己也困惑,是不是指标越多越专业,还是应该砍到只留几个真正能驱动决策的。

不要追求指标数量,按输入、边界、执行、验收、价值五层各留一个核心指标就够。建议固定为需求稳定度(本期新增或变更需求数除以基线需求数)、变更率(变更请求数除以基线范围项数)、范围完成率(已确认完成项除以基线项数)、验收一次通过率、变更影响工时。

每个指标写清数据来源和统计口径,比如变更率只统计已提交变更单的条目,口头变更不计入但单独记录。看板控制在五到七个指标,其余放进下钻明细,只有当某个指标触发异常信号时才展开分析。判断依据是这些指标能直接对应行动:变更率高就查澄清环节,完成率高但验收通过率低就查验收标准是否模糊。

另外要区分先行指标和滞后指标。需求澄清周期、变更闭环周期属于先行指标,能提前预警;返工率、验收遗留项属于滞后指标,用来验证前面的判断。阈值不要照搬行业数字,用自己项目前三个迭代的均值做基线,再设红黄绿。比如变更率连续两周高于基线均值百分之五十就触发复盘,而不是死守某个固定百分比。

2. 范围变更和缺陷修复到底怎么区分,我在实际项目里总是分不清,导致数据统计很乱?

我们做实施项目时,客户提的问题有的明明是没做对,有的其实是新加的需求,但团队经常混在一起提工单。我自己也纠结,如果全算变更,变更率会虚高;如果全算缺陷,又会掩盖真实的范围蔓延。

区分标准只有一个:对照已确认的范围基准和验收标准。如果某个功能在基线里、验收标准也写明了,交付结果不符合,那就是缺陷修复,走缺陷流程,不计入范围变更。如果基线里没有、验收标准也没承诺,哪怕它看起来很小,都属于范围变更,必须走变更单。

实操上可以在变更单模板里加一个字段叫基准对照结论,要求提交人明确写这条需求对应基线里的哪一项,写不出来就默认是变更。统计口径要提前固定并写进项目章程。建议分开两条线:缺陷用缺陷密度和修复周期衡量,变更用变更率和变更影响工时衡量,两者不要合并成一个数字。

如果确实存在边界模糊的条目,单独设一个待判定池,每周范围例会上由项目经理和业务负责人一起裁定,裁定结果回填到原始工单。这样做的判断依据是:缺陷反映质量,变更反映边界,混在一起两个问题都看不清。还要注意一种情况,客户在验收时提出基线里没写但口头承诺过的内容。

这类条目最容易扯皮,处理办法是回到会议纪要和邮件记录,如果找不到书面确认,就按变更处理,同时复盘为什么会出现口头承诺。

3. 范围基准建了但总被绕过,口头变更、会议变更层出不穷,怎么才能让变更闭环真正跑起来?

我在一个跨部门项目里吃过亏,会上领导一句这个先加上,团队就直接做了,等结算时才发现工时超了一大截,还没人认账。我自己也想推变更流程,但一推就被说太官僚、拖慢进度,很矛盾。

变更闭环跑不起来,通常不是流程本身的问题,而是入口太麻烦、决策太慢。先把变更入口统一成一个模板,字段只保留六项:提出人、变更内容、基准对照结论、影响范围、紧迫性、期望决策时间。模板要短到三分钟能填完,否则大家一定绕过。

然后设决策 SLA,比如普通变更两个工作日内给出批准、拒绝、拆分或延后四种结论之一,紧急变更当天响应。没有 SLA,流程就会变成积压。关键动作是把变更重新定义为重新承诺交付边界,而不是审批。每次变更批准后,必须同步更新三样东西:范围基准、计划和预算、验收标准。

只批不改基线,等于没闭环,后面一定出问题。拒绝的变更也要记录原因和替代方案,避免同一件事反复提。判断闭环是否有效的口径是变更闭环周期,也就是从变更提交到基线更新完成的平均天数。这个数字连续上升,说明决策环节堵住了,要先查是决策人缺位还是影响分析做不出来。

另外要定期给干系人看变更影响工时累计值,让管理层直观看到小变更的总成本。如果组织里没有正式的变更控制委员会,就用项目经理加业务负责人加技术负责人三人小组做决策,不要因为没设机构就不跑流程。

4. 范围完成率很高但验收总卡壳,数据看起来很好实际交付却出问题,这种情况怎么诊断和改善?

我遇到过迭代里完成率百分之九十多,结果验收会上一半功能被打回,客户说这不是我要的。我自己也纳闷,是统计口径有问题,还是需求澄清阶段就埋了雷,想知道从数据上怎么提前发现。

完成率高但验收卡壳,最常见的原因是完成率统计的是任务关闭,而验收看的是验收标准满足,两个口径根本不是一回事。先改口径,把范围完成率拆成两个:任务完成率和范围项确认完成率,后者只有通过验收标准核对、并由指定验收人签字或系统确认的条目才算完成。这样一看就能发现差距。然后追溯三个数据信号。

第一,需求澄清周期,如果多数需求从提出到澄清完成只有一两天,往往说明澄清不充分,验收争议概率高。第二,验收一次通过率,把它按需求来源分组统计,如果某个来源的需求通过率明显偏低,问题多半出在那个干系人的需求描述方式上。第三,返工率,返工集中在哪些模块,就说明那些模块的验收标准写得最模糊。

改善动作要落在验收标准上。每个范围项在进入执行前,必须写出可验证的验收条件,避免使用体验良好、性能稳定这类无法判定的表述,换成具体场景和可观察结果。实操上可以在需求评审时加一道验收标准检查,标准写不出来就不让开工。判断依据是:完成率是过程指标,验收通过率是结果指标,只有两个一起看才能识别数据假象。

最后提醒一点,不要为了好看去调完成率的分母。基线一旦确认就冻结,新增内容走变更,这样才能保证跨周期可比。

核心关键词

读者评论

谢
谢依诺

变更记录和范围基准是两套账”这句太真实了。我们项目就是变更单在邮件里、计划在排期表里,验收时双方各拿一份清单对不上。文章把“没有基准做范围分析毫无意义”放在第一条,顺序是对的,先把基准补齐冻结,再谈指标,否则分母是虚的,算出来的变更率只是自我安慰。

邹
邹若溪

七指标组合确实比二十多个指标务实,但落地时有个坎:口径定义。什么算澄清、什么算变更、什么算缺陷修复,团队不先书面定死,数据永远对不上。另外表格里的阈值我建议只当参考,我们是按自己过去半年的历史数据重新算的,直接用85%这条线会把本来就健康的迭代项目误判。

刘
刘俊杰

最认同验收侧那段。以前做范围分析只看变更数量和进度偏差,结果尾款阶段反复扯皮,回款周期被拖长。需求漏斗里“完成验收标准定义只有48%”很扎心,验收标准覆盖率不补到80%以上,一次通过率低是必然的,这跟范围管得好不好是同一个问题。

文章包含AI辅助创作:Scope最佳实践:项目经理项目范围数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/316719
