我做过 7 年乙方实施交付,带过 ERP、CRM、数据中台和研发管理平台的实施项目,最怕听到的一句话不是“需求又变了”,而是验收会上客户业务负责人说:“系统是好用的,但我看不出这个项目到底给我们带来了什么。”这句话一出,前面所有按时上线的成绩都变得很轻。因为上线是交付节点,业务价值才是项目目标。而这两者之间,隔着一整套成功标准的设计、指标拆解、数据采集和复盘机制。
过去两年我参与过 11 个项目的验收复盘,其中 4 个被客户内部审计或采购部门质疑“收益证据不足”,共同特征惊人地一致:项目启动时目标写得很大,中期只在看板上追进度,后期验收时拿不出基线数据。所以我后来给自己团队立了一条规矩,项目目标如果不能被翻译成“基线 + 指标 + 采集口径 + 责任人”,它就不算目标,只是一句口号。这篇文章就把这套方法完整拆开,包括我踩过的坑、实际项目的指标设计、数据不可得时的替代方案,以及一个脱敏案例从目标重构走到验收的完整过程。
一、核心结论:成功标准不是验收材料,而是项目管理工具
先把话说透:绝大多数实施项目的成功标准失败,不是失败在“没写”,而是失败在写得太晚、太虚、太孤立。写得晚,是因为把它当验收材料,等项目快结束才补;太虚,是因为写成“提升效率、优化流程、数字化转型”这类无法验证的表述;太孤立,是因为只存在于合同附件里,没有进入周会看板、风险清单和变更决策。
我给出的核心判断有四条。
第一,成功标准必须前置到项目启动会之前。它要和项目章程、SOW、验收清单同时成型,而不是等 UAT 通过后再讨论“怎么算成功”。我见过一个供应链项目,合同只写了“系统上线并稳定运行 30 天”,结果客户老板在验收前追加要求“库存周转率要提升 15%”,双方为此拉扯了两个月。追加的那个指标本身合理,但没进合同、没有基线、没有责任人,它就是不可验收的。
第二,成功标准要分层,不能只有一层。交付成功、业务成功、关系成功是三个不同的层面,考核对象、数据来源、时间窗口都不一样。把它们混成一张验收单,必然导致“上线了但业务不认账”。
第三,数据分析方案要在项目启动阶段就和成功标准一起设计。很多团队到了复盘阶段才发现:系统日志没开、工单分类不规范、历史数据没采样、关键用户访谈没做。数据不是事后能补出来的,采集点必须提前埋。
第四,成功标准是动态校准的,但校准要有纪律。项目过程中发现目标不合理,可以调,但必须走变更流程、留痕、通知干系人,并同步更新指标字典。最怕的是口头调、私下调,最后验收时各说各话。

二、真实场景:项目上线庆功会后三个月,客户说没人用
先讲一个我印象最深的场景,为了保护客户信息,我把行业和部分细节做了替换,数据是基于我手上项目记录的区间观察,不是精确统计。
1. 现场:庆功会开完了,验收却卡住了
2023 年,我参与一个 B2B 服务企业的 CRM 实施项目,目标是“三个月上线,提升销售效率”。项目按时上线,庆功会开了,客户 IT 负责人还发了朋友圈。三个月后,客户销售副总裁在一次例会上说:“我看后台,销售每天登录的就那几个人,商机还是记在 Excel 里,这个项目到底提升了什么?”
这句话直接导致验收流程暂停。我们回去查数据,发现几个尴尬的事实:
- 系统有登录日志,但没定义“活跃用户”口径,算日活、周活还是月活,销售和 IT 各说各话;
- 商机录入完整率没有基线,不知道上线前 Excel 里的完整度是多少;
- 培训做了三场,但没有签到留档,也没有培训后的操作考核;
- “销售效率提升”这个目标,从头到尾没有拆成任何一个可采集的指标。
最后我们用了两个月补数据:调系统日志、抽样访谈 40 名销售、对比 Excel 台账和系统台账、重新设计活跃度定义,才勉强完成验收。补充数据的过程比实施本身还累,而且证据是被追着要出来的,说服力天然打折。
2. 场景复现:不同角色的诉求根本不在一张表上
这类问题反复出现,根本原因是项目里的几个关键角色,对“成功”的定义各自成立、互不连通。下面这张对比表是我在多个项目里整理出来的,基本可以直接套用。
| 角色 | 他心中的“成功” | 他关心的数据 | 数据来源 | 时间窗口 |
|---|---|---|---|---|
| 客户业务负责人 | 业务指标改善,团队愿意用 | 流程替代率、手工工作量下降、商机转化周期 | 业务系统 + 访谈抽样 | 上线后 1-3 个月 |
| 客户 IT 负责人 | 系统稳定、数据准确、运维可交接 | 系统可用率、缺陷关闭率、数据一致性校验结果 | 监控平台 + 工单系统 | 上线后 1 个月 |
| 实施项目经理 | 按范围交付、验收签字、回款 | 里程碑偏差、需求变更次数、UAT 通过率 | 项目管理平台 | 项目全周期 |
| 甲方 PMO | 过程可控、风险可见、成果可复制 | 风险关闭周期、变更留痕率、复盘沉淀数量 | 项目管理系统 + 文档库 | 项目全周期 |
| 采购/审计 | 花出去的钱有证据链 | 合同条款对应情况、收益假设与计算口径 | 合同 + 验收报告 | 验收及审计窗口 |
看到问题了吗?五个角色,五套成功定义,如果没有一张共同的“成功标准主表”把它们对齐,项目必然在验收阶段炸掉。我后来的做法是:启动会上必须把这五方拉到一个房间,逐条确认“谁的什么指标在什么时间用什么数据源验证”,形成签字版的一页纸。

三、常见误区拆解:为什么你的成功标准落不了地
我复盘过的问题项目里,误区高度集中。下面七个,是我认为最致命、也最容易被忽视的。
1. 把“上线”当成“成功”
这是最常见也最危险的。上线只是交付节点,代表功能可用,不代表业务采纳,更不代表收益产生。上线成功的证据是“功能可用、缺陷收敛”,业务成功的证据是“有人用、流程变了、指标动了”。这两类证据的时间窗口至少差 1-3 个月,混在一起评估必然错位。
2. 只考核进度,不考核质量与采纳
很多项目看板只有甘特图和完成百分比。进度正常,但需求变更率在涨、UAT 缺陷在积压、关键用户没参与培训,这些信号全被掩盖。等到上线后才发现问题,纠偏成本已经翻了好几倍。
3. 目标没有基线,收益全凭感觉
“效率提升 30%”这种话,如果没有上线前的基线数据,就只能靠回忆和估算。我在项目里坚持一件事:凡是声称有改善的指标,必须能回答三个问题,上线前是多少?上线后是多少?统计周期和口径是什么?答不上来,这个指标就不写进验收报告。
4. 指标口径跨部门打架
同一个“商机转化率”,销售系统按创建时间算,财务按签约时间算,交付按项目启动时间算,三个数出来能差 20 个百分点。会议上不解决口径,就永远在争论数字,而不是讨论业务。
5. 只看结果指标,不看过程指标和替代指标
结果指标(如营收增长、库存周转率)受市场、政策、季节影响大,短期很难归因到项目。如果没有过程指标(如流程替代率、操作耗时)做支撑,项目收益就无法与外部因素分离。
6. 数据不可得就放弃量化
很多传统行业的项目确实没有系统日志和规范工单。这时候不是不做数据分析,而是要用替代方法:访谈打分、现场观察计时、抽样统计、纸质台账数字化。关键是标注清楚方法局限和置信度,而不是假装它是精确数据。
7. 指标博弈导致数据失真
把活跃率设成考核指标,就会有人刷登录;把工单关闭率设成考核指标,就会有人草率关单。这是激励机制问题,不是数据问题。对策是结果指标必须搭配质量指标,比如活跃率搭配“关键操作完成率”,关闭率搭配“返工率”。

四、专业判断逻辑:从目标到验收的六层拆解
说完误区,讲我实际使用的方法。核心逻辑是一条链:业务目标 → 成功标准 → 指标 → 基线 → 采集与监控 → 验收与复盘。每一层都要能向下追溯、向上归因,断任何一环,整条链就失效。
1. 第一层:把业务目标翻译成成功标准
业务目标是客户的原话,成功标准是我们把它翻译成的可验证表述。翻译动作有三个步骤:拆层面、定判据、锁时间。
拆层面,就是分成交付成功、业务成功、关系成功三层。定判据,就是每层写出“什么现象出现就算达成”。锁时间,就是明确每层目标的验证窗口。
| 层面 | 目标示例(客户原话) | 成功标准(可验证表述) | 验证窗口 |
|---|---|---|---|
| 交付成功 | “三个月把系统用起来” | 核心模块按范围上线,P1/P2 缺陷关闭率 100%,UAT 通过率 ≥ 95% | 上线当日 |
| 业务成功 | “提升销售效率” | 商机录入完整率 ≥ 85%,销售周活 ≥ 80%,手工报表耗时下降 ≥ 50% | 上线后 1-3 个月 |
| 关系成功 | “以后还要继续合作” | 客户满意度评分 ≥ 4.2/5,运维交接完成,二期需求清单确认 | 上线后 2-6 个月 |
注意业务成功那一行:“销售效率”这种词不能直接进成功标准,必须落到“录入完整率、周活、报表耗时”这类可采集对象上。这是我判断一个成功标准是否合格的最直接标准,能不能说出它的数据来源。
2. 第二层:目标树,从一句话到一层指标
成功标准确定后,往下拆成指标树。我习惯分三层:业务目标层、交付目标层、过程指标层。
以“缩短订单处理时长”为例:业务目标层是平均处理时长下降;交付目标层是系统自动流转率、异常处理时效;过程指标层是手工录入次数、单据返工率、节点停留时长。这样拆的好处是,任何一个结果变化,都能在过程指标里找到解释。
反面案例是:一上来列 40 个 KPI,每周报表花两天,团队看不过来,最后没人看。我建议一个项目的核心指标控制在 8-12 个,其中过程指标占六成以上。
3. 第三层:指标字典,解决口径打架的唯一工具
指标字典是我强烈推荐每个实施项目都建的东西。它不是报表,而是一张约定表。每个指标写清楚八件事:
- 指标名称(业务可读的完整名称)
- 业务定义(一句话说清它衡量什么)
- 计算公式(分子分母、统计维度、排除规则)
- 数据源(哪个系统、哪张表、哪个字段)
- 统计周期(日、周、月、里程碑)
- 责任人(谁负责数据准确)
- 基线值与目标值
- 预警阈值(低于或高于多少要触发动作)
我用代码块给一个可以直接复用的字典条目模板,写成结构化文本形式,方便贴进文档:
指标名称:商机录入完整率
业务定义:在统计周期内,系统中必填字段全部填写完整的商机数量占同期新建商机总数的比例
计算公式:完整商机数 / 同期新建商机总数 × 100%
数据源:CRM 系统的商机对象,字段校验日志
统计周期:周(每周一取上周数据)
责任人:客户方销售运营专员(数据)、实施方顾问(口径解释)
基线值:上线前抽样 200 条 Excel 台账,完整率约 62%
目标值:上线后第 3 个月 ≥ 85%
预警阈值:连续两周低于 75% 触发专项复盘
这张表一旦签字确认,后续所有“数据对不上”的争论都可以回到字典里找答案。指标字典的价值不在文档本身,而在于它强迫各方在项目早期就把口径谈崩一次。早吵比晚吵好,早吵只花两小时,晚吵要花两个月。
4. 第四层:基线,没有对比就没有改善
基线是实施项目最容易缺失的一环。我的经验是,基线采集有五种方法,按可靠性从高到低排列:
- 系统历史数据。如果客户已有旧系统,直接导出历史日志和台账,这是最可靠的基线。
- 纸质台账数字化抽样。传统行业常见,抽取 1-2 个月的纸质记录,按统一口径录入统计。
- 现场观察计时。对关键操作做现场跟岗,记录实际耗时,样本量建议不少于 20 人次。
- 关键用户访谈打分。让业务人员对现状按 1-5 分打分,形成主观基线,使用时要标注这是感知数据。
- 行业基准对照。找不到内部数据时,用公开行业报告做参照,但必须注明来源和适用条件。
如果历史数据完全缺失,我会建立一个“临时基线”,明确写三句话:数据采集时间、采集方法、置信度说明。比如“本基线基于 2024 年 3 月对 15 名销售的访谈打分,置信度中等,仅用于趋势判断,不作为精确收益计算依据。”这句话看着啰嗦,但能在验收会上救你一命。

5. 第五层:采集与监控,按节奏看不同的数据
实施团队的数据分析不能只做月度报表,要按管理节奏分层。
周会看三类:进度偏差、需求变更、风险关闭。月会看三类:质量指标、用户采纳、流程替代。里程碑看两类:验收条件达成情况、收益假设验证进度。这个节奏我坚持了很多年,因为它对应不同角色的决策周期。
| 监控节奏 | 核心数据 | 主要使用者 | 决策动作 |
|---|---|---|---|
| 周会 | 里程碑偏差天数、变更次数、风险关闭周期 | 实施 PM、甲方 PMO | 资源调配、范围冻结、风险升级 |
| 月会 | UAT 通过率、缺陷逃逸率、培训覆盖率、周活、流程替代率 | 双方项目组、业务负责人 | 培训加强、功能优化、采纳干预 |
| 里程碑 | 验收条件达成清单、收益假设验证进度、客户满意度 | 双方高层、采购 | 验收推进、二期规划、争议处理 |
6. 第六层:验收与复盘,把标准沉淀成资产
验收不是终点,复盘才是。我在每个项目结束后会做两件事:一是把实际达成的指标和当初的成功标准逐条对照,写清达成、未达成及原因;二是更新指标字典和模板,把这次踩的坑变成下次的默认配置。
只做验收不做复盘的项目,下一次还会在同一个地方摔倒。我见过同一个客户三年内三个项目,每次都卡在“用户采纳数据缺失”,因为没人把教训沉淀下来。
五、案例实战:一个研发管理平台实施项目如何从目标走到验收
下面这个案例,我以研发管理平台实施为背景来写。之所以选这个场景,是因为中大型企业的研发管理平台实施涉及跨部门协作、数据迁移、工具替换,目标与验收的复杂度很高,很能说明问题。为了合规,我使用脱敏合成案例,数据为基于我实际项目经验的示意值,仅用于方法演示,不代表任何具体企业。
1. 背景与原始目标
客户是一家 800 人规模的智能制造企业,研发团队约 260 人,分散在三个事业部。原来用某海外项目管理工具,因成本、数据合规和本地化支持问题,决定替换为国产平台。PingCode 是这类中大型企业研发管理场景里常见的选项之一,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景下常被纳入评估的方案。本案例的方法论与具体工具无关,但迁移场景的数据分析思路值得展开。
客户原始目标只有一句话:“半年内完成工具替换,提升研发协作效率。”这句话和前面 CRM 案例的问题一模一样,不可验证。
2. 成功标准重构
我们在启动阶段花了两周时间,把这句话拆成了三层成功标准。
| 层面 | 重构后的成功标准 | 数据来源 | 验证窗口 |
|---|---|---|---|
| 交付成功 | 三个事业部全部完成迁移,历史工作项迁移准确率 ≥ 99.5%,旧工具按期停用 | 迁移校验报告、工具停用记录 | 迁移完成后 1 周 |
| 业务成功 | 研发人员周活 ≥ 85%,需求流转流程线上化率 ≥ 90%,版本发布准时率提升 ≥ 20% | 平台日志、流程节点数据、版本记录 | 上线后 1-3 个月 |
| 关系成功 | 关键用户满意度 ≥ 4.0/5,运维交接完成,二期优化清单确认 | 满意度问卷、交接文档 | 上线后 2-6 个月 |
这里有个关键细节:“迁移准确率 ≥ 99.5%”这个标准,是我们在启动阶段就写进 SOW 的。因为数据迁移是这类项目最大的争议点,客户最怕历史数据丢失。把它量化前置,后期的验收争议减少了非常多。
3. 数据采集与看板设计
我们设计了四类数据采集:平台日志(活跃度、操作行为)、流程节点数据(流转时长、卡点)、迁移校验报告(字段级比对)、访谈抽样(满意度、感知效率)。
看板分两个层级:项目组看板面向实施和 PMO,展示迁移进度、缺陷、风险;业务看板面向事业部负责人,展示活跃度、流程线上化率、版本准时率。分开的原因很简单,不同角色看不同数据,一张大杂烩看板等于没有看板。
4. 过程纠偏:三次关键决策

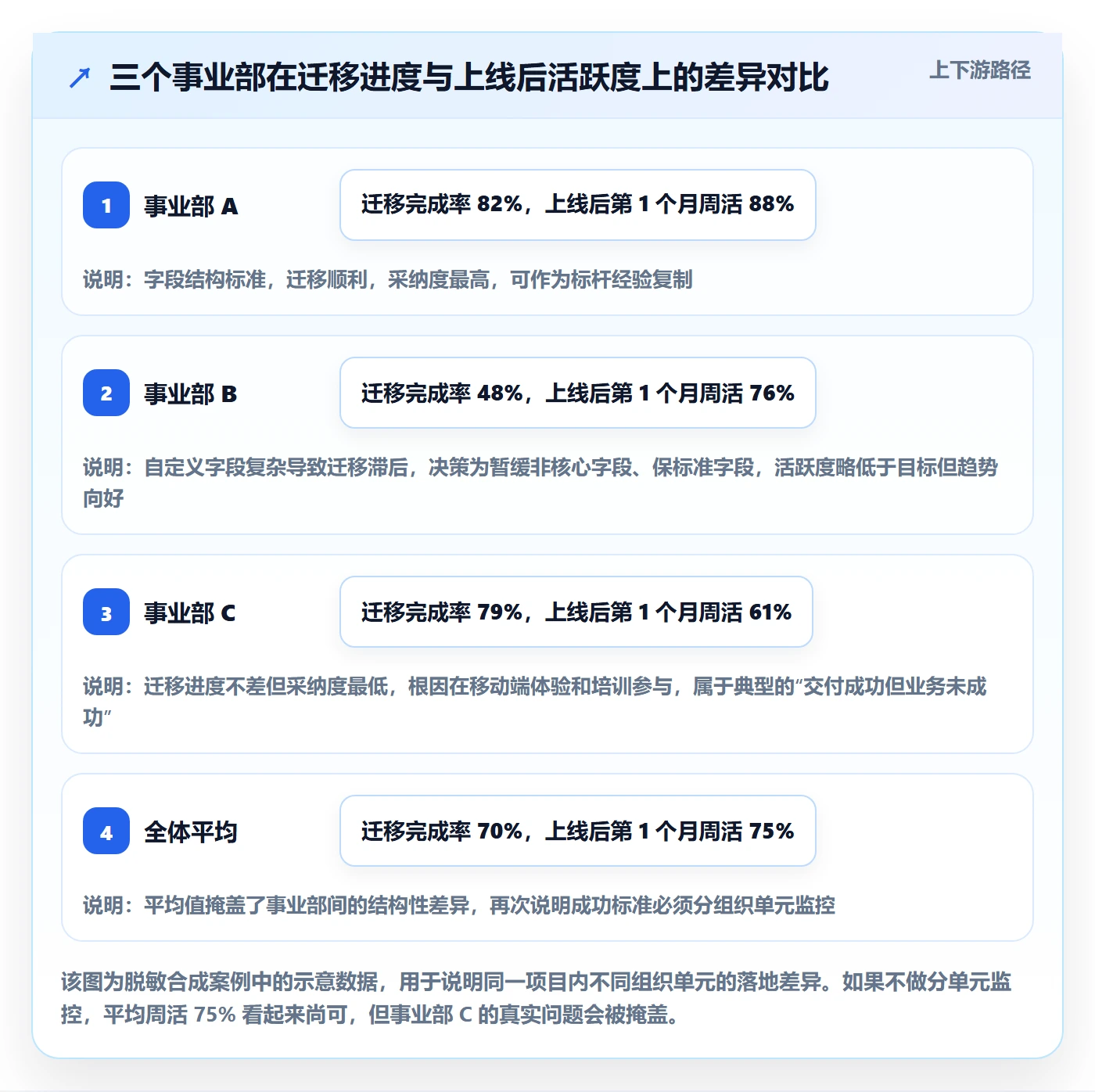

项目推进到第三个月,出现了三个典型问题,每次纠偏都依赖数据。
(1)事业部 B 的迁移进度明显落后。看板显示其迁移完成率只有 48%,其他两个事业部已到 80%。但进一步拆解发现,不是工作量问题,而是该事业部自定义字段特别复杂,映射规则没确认。决策是:暂停其非核心字段迁移,先保证标准字段完成,自定义字段列入二期。
(2)上线一个月后,事业部 C 的周活只有 61%,低于目标 85%。补齐访谈后定位到两个原因:移动端体验问题和关键用户没参与培训。决策是:把关键用户从“通知参会”改为“考核参与”,并优先排期移动端优化。
(3)数据一致性出现波动。迁移校验报告显示某批次工作项的描述字段准确率降到 97%,低于 99.5% 的目标。决策是:增加双轨验证,旧工具延长保留两周,逐条比对差异。

5. 验收结果与复盘

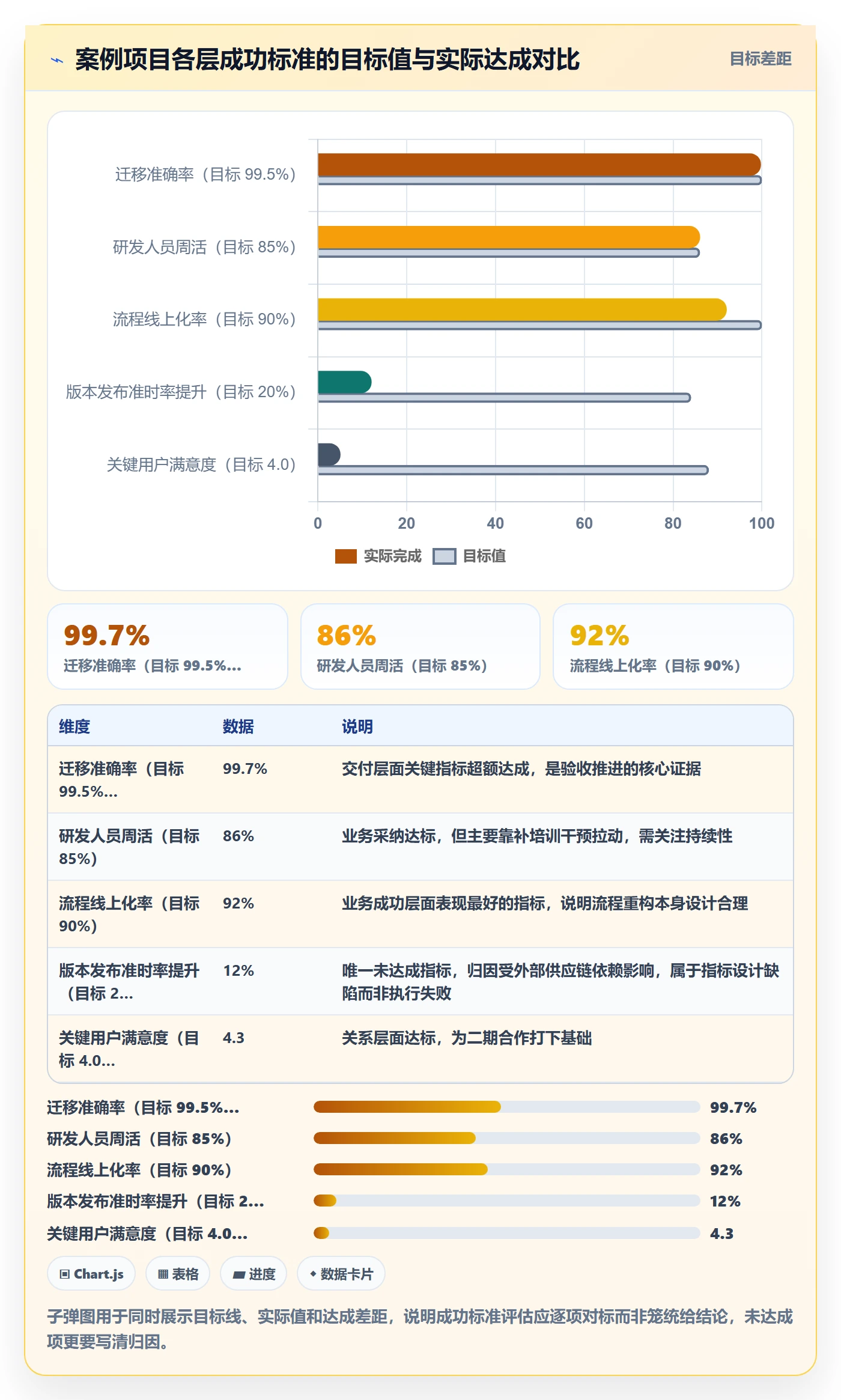

项目最终在第 7 个月完成验收,比原计划晚了一个月。真实情况是这样的:交付成功层面全部达成,迁移准确率最终为 99.7%;业务成功层面,周活达到 86%,流程线上化率达到 92%,但“版本发布准时率提升 20%”只做到了 12%,未达成。
复盘时我们诚实地写明了原因:版本准时率受供应链部门的外部依赖影响,不是研发协作效率单一因素决定,这个指标本身归因设计有问题。我们没有硬凑数字,而是把它标注为“受外部因素影响,本期未达成,建议下期调整指标定义”。
这段“未达成 + 原因说明”反而是客户最认可的部分。客户研发总监后来说:“你们敢写没达成的指标,我才相信其他达成的数字是真的。”这句话我记了很久。

六、不同情况下的行动建议
成功标准落地方案没有一套通用模板,项目类型、客户成熟度、数据基础不同,做法差别很大。我按四种典型情况给出建议。
1. 情况一:客户数据基础好,有旧系统
这是最理想的情况。行动重点是抢时间做基线导出。项目启动第一周就去拿旧系统的历史日志、工单、操作记录,越早越好,因为旧系统可能随时停用。
- 优先导出近 3-6 个月的原始数据,保留字段结构说明;
- 把基线数据和指标字典绑定,形成“基线,目标”对照表;
- 在启动会上确认基线口径,避免后期被质疑“你拿的数据不对”。
2. 情况二:客户数据基础差,靠人工台账
这类项目占比不小,尤其在传统制造、零售、医疗行业。行动重点是设计替代指标和抽样方案。
- 选取 1-2 个月的人工台账做数字化抽样,样本量不少于总体 10%;
- 对关键操作做现场观察计时,样本不少于 20 人次;
- 所有替代数据必须在报告中标注“采样方式、样本量、置信度说明”。
关键是坦诚:替代数据不丢人,假装替代数据是精确数据才丢人。
3. 情况三:项目目标由客户高层直接下达,且很宏大
比如“一年内实现数字化运营”。这种情况不要正面反驳,而是做“目标翻译”动作:把高层语言翻译成业务语言,再翻译成数据语言,逐层和客户确认。
- 先和高层确认“您希望通过什么现象判断这个目标达成了”;
- 再把现象落到部门级指标,和业务负责人确认;
- 最后把指标落到数据源和责任人,和 IT 及运营确认。
4. 情况四:项目中途接手,前期没有成功标准
这是我遇到过最棘手的情况。行动建议是做“补救性基线 + 追溯性标准”,并且要向客户说明其局限。
- 立即做当前状态快照,作为“准基线”,明确标注采集时间;
- 通过访谈还原客户对成功的期待,形成补充成功标准;
- 向干系人发正式说明,写明哪些指标可验证、哪些只能定性描述。

七、不同情况下的取舍:哪些必须坚持,哪些可以妥协
做实施项目久了,会明白一件事:不是所有指标都能做到完美,关键是知道哪些可以让、哪些不能让。
1. 必须坚持的:基线采集和口径确认
这两件事没有任何妥协空间。基线没有,收益无法证明;口径不确认,数据永远在打架。哪怕项目再急,我也会坚持在启动阶段花 3-5 天做基线采样和口径确认会。这 3-5 天省下来,后期要花两个月补。
2. 必须坚持的:成功标准书面化并签字确认
口头共识在项目推进中会变形。必须形成书面文件,哪怕是邮件确认、会议纪要签字,都比没有强。
3. 可以妥协的:指标数量
如果客户业务部门配合度低,指标庞杂,可以砍到核心 5-8 个。宁可少而精,不要多而废。
4. 可以妥协的:结果指标的精确归因
如果客户坚持要求承诺营收增长、利润提升这类结果指标,可以接受写入,但必须同时写明“受外部多因素影响,归因仅供参考”,并搭配过程指标作为主要证据。
5. 可以妥协的:数据采集频率
日度数据采集成本高时,可以降为周度;但验收前的关键指标建议恢复高频采集,保证证据链完整。
| 取舍项 | 立场 | 判断理由 | 妥协边界 |
|---|---|---|---|
| 基线采集 | 坚持 | 没有基线,所有收益都无法证明,是验收的根本 | 可用替代方法,但必须标注局限 |
| 口径书面确认 | 坚持 | 口径打架直接导致验收争议,且极难事后统一 | 可分阶段确认,但首期核心指标必须定稿 |
| 成功标准签字 | 坚持 | 口头共识会随人员变动失效 | 邮件或会议纪要确认亦可 |
| 指标数量 | 可妥协 | 指标过多导致无人关注,反而失效 | 核心指标不低于 5 个 |
| 结果指标归因 | 可妥协 | 结果受外部因素影响大,强行归因不合理 | 写入但必须标注归因局限 |
| 采集频率 | 可妥协 | 高频采集增加业务负担,影响配合度 | 验收关键期必须恢复高频 |

八、可复用模板:一页纸成功标准与指标字典
最后给一套我实际在用的模板,可以直接复制到文档里改。
1. 一页纸成功标准模板
【项目名称】XXX 实施项目
【成功标准版本】V1.0
【确认日期】YYYY-MM-DD
【参与确认人】客户业务负责人 / IT 负责人 / 甲方 PMO / 实施项目经理
交付成功
范围:核心模块清单(附范围说明)
时间:里程碑计划(附计划表)
质量:UAT 通过率 ≥ 95%,P1/P2 缺陷关闭率 100%
数据:迁移准确率 ≥ 99.5%
业务成功
采纳类:周活 ≥ 85%,关键用户参与率 100%
流程类:流程线上化率 ≥ 90%
效率类:手工报表耗时下降 ≥ 50%
结果类:XXX 指标提升 ≥ XX%(标注归因局限)
关系成功
客户满意度 ≥ 4.0/5
运维交接完成,交接文档签收
二期需求清单确认
数据与口径
指标字典版本号:V1.0
基线采集方式:XXX
数据责任人:客户方 XXX / 实施方 XXX
2. 验收复盘清单
- 逐条对照成功标准,标注达成 / 部分达成 / 未达成;
- 未达成项写清根因归类:执行问题、指标设计问题、外部因素;
- 核对每个指标的数据来源、统计周期、责任人是否与字典一致;
- 输出本期指标字典修订建议;
- 输出下期可复用的模板改进点;
- 向双方高层同步复盘结论,形成书面记录。
这套模板的价值不在于它多完整,而在于它把“成功”从一个形容词,变成了一张可以打勾的表。每次项目结束,我都会问自己一个问题:如果下周客户要我去给他们的采购部门解释项目收益,我能不能在半小时内拿出所有证据?如果答案是能,这个项目的成功标准就算落地了。
如果你现在手上就有项目在跑,建议你先做一件最小的事:把这周项目周会的议题改一下,不要只讲进度,加上“关键指标的当前值和基线对比”这一项。只要这一项加上,你对项目的感知会立刻不一样。至于更完整的指标字典和一页纸成功标准,可以从下一个项目的启动会开始用,越早越好,毕竟在上线前花两天讨论成功标准,永远比在验收会上花两个月补数据划算。

常见问题解答(FAQ)
1. 实施项目的成功标准到底该怎么写,才能不像一份放之四海皆准的KPI清单?
我做过好几个交付项目,启动会上大家都会说“提升效率、优化流程”,可到了验收阶段客户一句“效果不明显”就把我们噎住了。我一直不确定,成功标准到底该写到什么颗粒度,是不是必须写进合同才算数,还是内部对齐一下就行。
关键判断标准是“能不能被第三方独立验证”。写法上分三层落地:交付层写关键模块上线时间、UAT通过率、遗留缺陷等级与数量;业务层写采纳率、流程替代率、手工工作量下降幅度,每条都要带基线值、目标值、统计周期和数据来源;关系层写满意度、运维交接完成度、续约或扩容意向。
颗粒度上,凡是无法指定数据来源和责任人的条目,就不要写进成功标准,只能作为假设或备注。做法上建议在启动会后两周内输出一页纸成功标准,由甲方业务负责人、IT负责人和乙方项目经理三方确认,后续每次变更同步更新版本,而不是等到验收前再补。
2. 项目启动前没有历史数据,基线怎么建,会不会到验收时说不清?
我们客户原来很多流程是线下手工做的,工单系统里根本没记录,我拿着“处理时长缩短30%”这种目标却不知道基线从哪来。我也担心自己临时抽样出来的数字,到了验收会客户不认,最后变成各说各话。
基线不必等完美数据,能形成可对比参照就行,但必须标注采集方式和局限。可用的替代来源有四类:历史工单或邮件时间戳、关键岗位访谈估算、连续一到两周的现场观察或抽样计时、系统日志里的登录与操作记录。操作上把基线分三档记录:有系统记录的直接取近三个月的中位数;
只有零散记录的走抽样,写明样本量、时间窗和抽样方法;完全没有的先用访谈估算并标注为待验证,等系统上线两周后用真实数据回头修正。验收时统一用同一口径的基线做对比,并且只把有数据支撑的项写成承诺值,估算值放在参考栏,避免被当成硬指标追责。
3. 实施团队的周会和月度复盘到底该看哪些数据,怎么避免看板最后变成一堆没人看的报表?
我们项目上做了不少看板,进度、工时、缺陷都往上放,但开到后期大家只盯着进度条,风险还是靠人当场喊出来。我一直在想,是指标本身选错了,还是展示和会议机制有问题,为什么数据没能真正驱动决策。
判断看板是否有效的标准只有一个:每次会议能不能基于它做出至少一个决策。建议按节奏分层:周会看进度与范围,包括里程碑偏差、需求变更数量与影响面、关键路径风险、本周新增阻塞;月会看质量与采纳,包括缺陷逃逸率、遗留问题平均关闭周期、培训覆盖率、关键用户活跃数、流程替代率、手工工作量变化;
里程碑看验收与收益,包括验收条件达成情况、遗留问题清单、ROI假设表。每个指标配一个责任人和一个预警阈值,超阈值必须有动作记录。如果一个指标连续三个周期没触发任何动作,就把它从周会挪到月会或直接删掉,看板要的是信号密度,不是覆盖广度。
4. 客户说“系统没人用、效果不明显”时,怎么用数据证明业务采纳和收益?
我们项目上线三个月,功能都跑通了,但客户业务部门说用的人少、效率没改善,验收会上一度很被动。我想知道这种情况该拿哪些数据说话,ROI又该怎么算才站得住脚,而不是被当成乙方自说自话。
先把“没人用”拆成可测量的几个问题:谁该用、实际用了多少、用在哪一步、卡在哪里。指标上取周活与月活、关键用户参与度、核心流程的系统内占比、单据或工单完整率、手工补录次数、异常与返工率,从系统日志、操作流水、培训记录和岗位抽样访谈交叉验证,避免只看登录数这种容易被刷的指标。
ROI要写成带公式和假设的表格,例如节省工时等于单次操作节省分钟数乘以月均操作次数再乘以涉及人数,折算人力成本后写明统计周期、换算口径和未计入的成本项。同时把未达成的指标和原因一并列出,用这套结构去谈,比反复强调功能已上线更容易推动验收。
核心关键词
文章包含AI辅助创作:成功标准落地方案:实施团队开展项目目标的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/310498
读者评论
做了五年甲方PMO,最认同“五个角色五套成功定义”这段。我们去年一个数据项目就是IT说上线了、业务说没人用、审计问收益在哪,三方各拿一套数据吵了两个月。如果启动会上能签一页纸的成功标准主表,后面根本不用这么累。
作为乙方实施顾问,看这篇文章有点扎心但确实真实。以前我们只盯里程碑和验收签字,客户业务指标从来不敢碰。现在客户越来越专业,验收时直接要基线数据,拿不出来就卡回款。过程指标这个思路值得团队内部推广。
误区第7条指标博弈说到点子上了。我们给销售设了活跃率考核,结果后台登录数暴涨但商机质量反而下降。后来加了一个关键操作完成率才好一点。成功标准不是写完就完事,还得考虑它会不会被考核对象反向利用。
