目标拆解这件事,项目经理几乎每周都在做,但真正做对的不到三成。我做了 6 年项目管理,带过 11 个从几十万到千万级预算的项目,也做过两年 PMO 负责人,经手和旁听过 37 次项目复盘。一个反复出现的规律是:项目失败很少是因为团队不努力,绝大多数是因为目标在执行链条上被一层层稀释,最后没人记得当初为什么要做这个项目。
更麻烦的是,很多团队把"目标拆解"和"流程优化"当成两件事:年初拆完目标就丢进表格,流程该堵还是堵;或者反过来,流程改了一轮又一轮,却没回答"这些流程到底服务于哪个目标"。这两件事一旦脱钩,项目管理就退化成填表和催进度。
这篇文章不讲概念大全。我想用自己踩过的坑、复盘过的数据和一套可执行的方法,把"从目标校准到流程固化"的全链路讲清楚,让你读完能直接拿一页纸去梳理手上正在跑的项目。

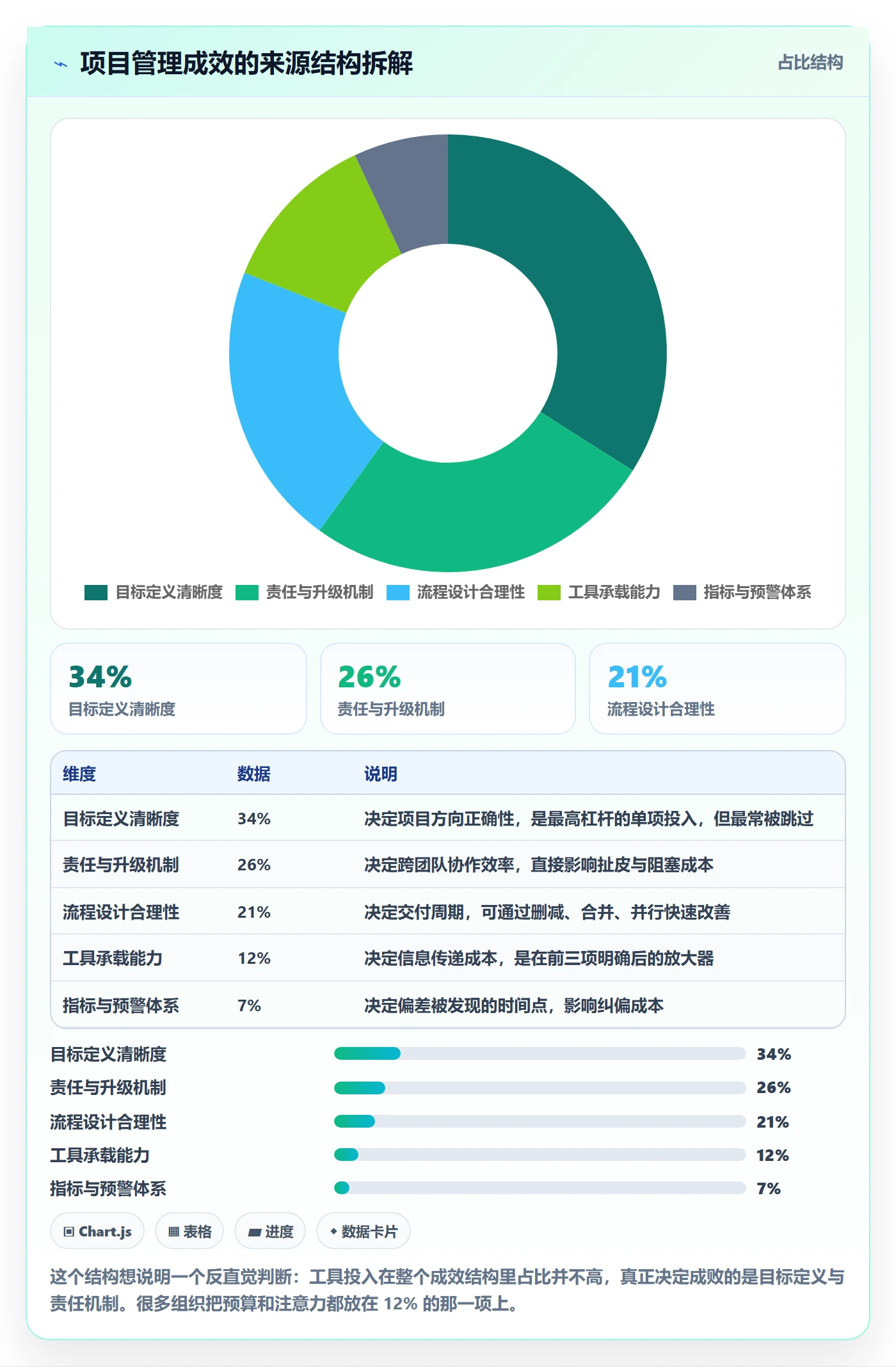

一、先给结论:目标拆解的本质是把战略意图翻译成可验收的执行系统
先把最重要的判断放在前面,后面所有内容都是围绕这句话展开。
1. 目标拆解不是分任务,是建立"意图,交付,责任,度量"的翻译链
很多项目经理理解的拆解,是把一个大目标切成若干任务卡,分给不同的人。这只完成了任务层,缺了结果层、责任层和度量层。结果是每个人都在忙,但没人能回答"你这件事做完,项目离成功近了百分之几"。
我判断一次拆解是否合格,只看一个标准:随便挑一个执行任务,能不能沿着链条向上追溯到它支撑的目标,以及向下说清楚它的验收标准。如果追不上去,这个任务就是"影子工作",消耗资源,但不产生目标价值。
2. 流程优化的目标不是让流程更完整,而是减少等待、返工和信息断层
我见过太多"越优化越慢"的流程。加一个评审节点、加一个签字环节、加一个同步会议,每一步看起来都合理,叠加起来就把交付周期拉长了一倍。真正的流程优化应该先做减法:能不能删、能不能合并、能不能并行、能不能自动化。
这四个动作有严格顺序。先简化再自动化,是流程优化的铁律;反过来的顺序,只会把低效固化得更牢。
3. 目标与流程必须绑在一起做,单独做任何一个都会失效
只拆目标不改流程,目标会卡在流程瓶颈上;只改流程不校目标,流程会变成自娱自乐的规范工程。这两者的连接点,是"交付物",目标拆到交付层,流程围绕交付物设计,二者才能咬合。

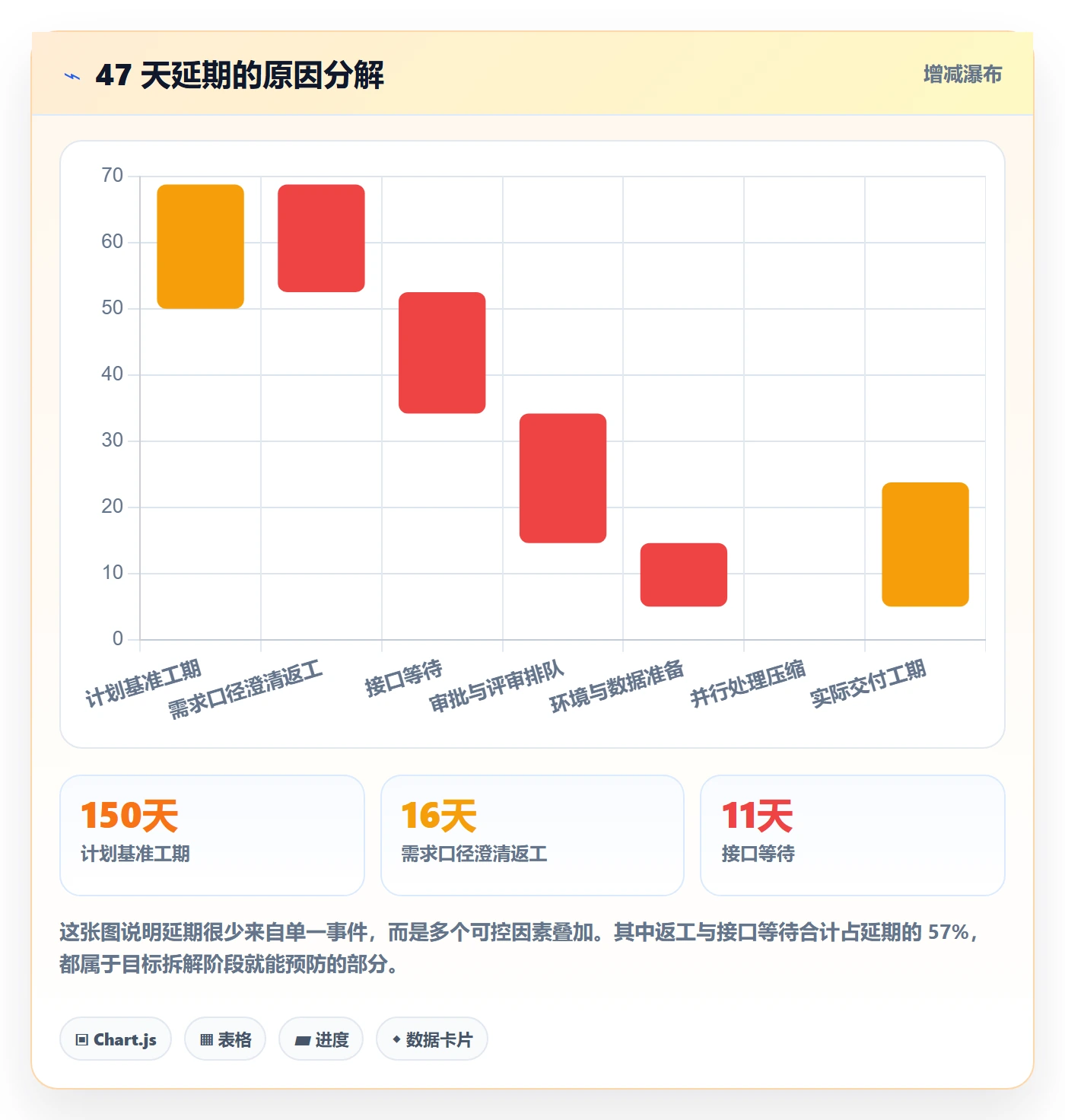

二、背景与真实场景:一次延期 47 天的项目,问题出在哪
抽象结论讲完了,我想用一个真实项目把问题摊开。这个项目是我 2022 年接手的,一个制造业客户的中台改造项目,预算 380 万,原计划工期 5 个月,实际延期 47 天交付。
1. 项目背景与表面现象
项目启动时目标写得很漂亮:"完成数据中台建设,支撑集团 6 个业务线的数据统一。"团队 23 人,横跨 4 个部门。周报每周都按时出,里程碑在纸面上基本吻合。
但到了第 3 个月,问题集中爆发:数据接入进度只有 40%,业务方说"这不是我们要的东西",两个开发小组互相等着对方先交付接口。最后的 47 天延期,几乎全部消耗在返工和扯皮上。
2. 复盘发现的四层断裂
项目结束后我们做了两轮复盘,把 47 天延期逐项拆开,才看清问题不是"执行力差",而是四层结构性的断裂。
- 结果层断裂:"支撑 6 个业务线统一"没有定义统一到什么程度,是数据口径统一、报表统一,还是系统统一?没人说清。
- 交付层断裂:里程碑只写了"数据接入完成",没有可验收的交付物清单和验收标准。
- 责任层断裂:两个开发组之间的接口谁先谁后没有约定,也没有升级机制,问题在群聊里躺了 9 天。

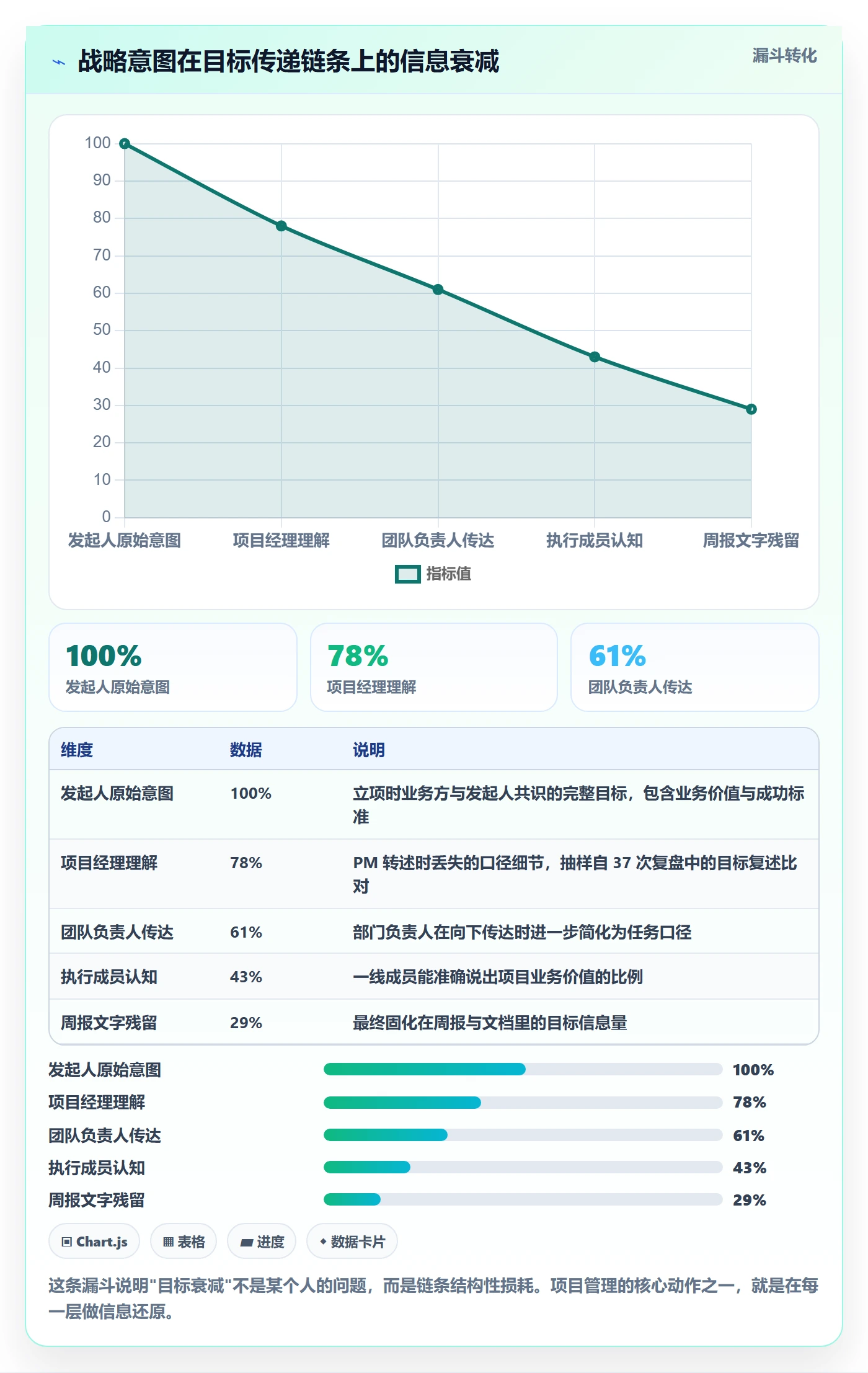

- 度量层断裂:只跟踪"完成百分比",没有跟踪接口联调通过率、需求澄清轮次这类先行指标。
这四层断裂不是孤立的,它们形成了一条完整的衰减链:战略意图经过逐层传递,到达执行层时只剩下不到三分之一的信息量。

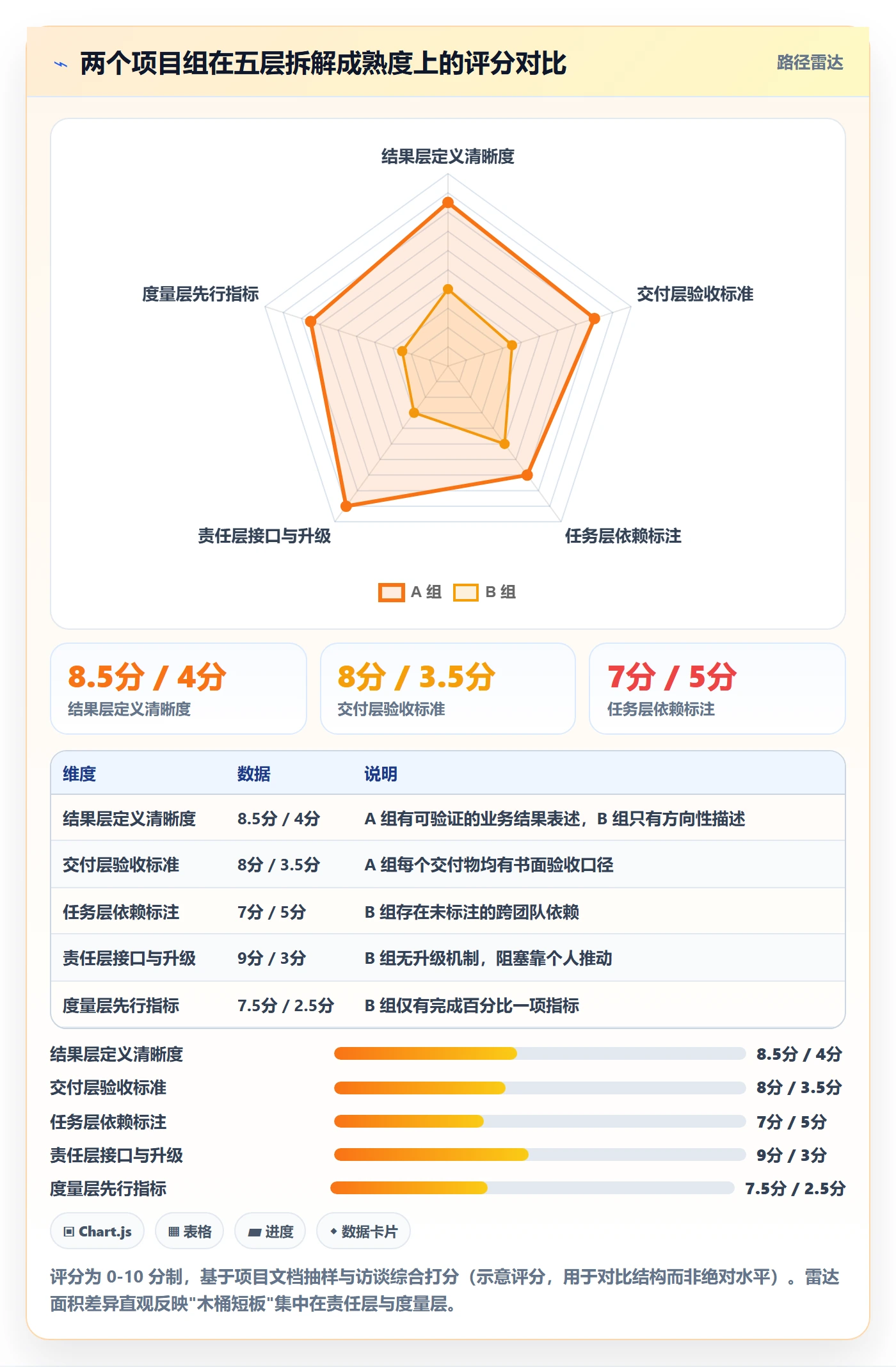

3. 目标共识会的真实样子
顺带说一个反常识观察:多数"目标共识会"其实没有共识。会上大家点头,是因为没人愿意第一个说"我没听懂"。我在 37 次复盘记录里统计过,只有 11 个项目在启动会上做过"目标复述"环节,让每个人用自己的话讲一遍项目目标,结果暴露出大量理解偏差。
我的做法很简单:启动会最后留 20 分钟,随机点 4 到 6 个人复述目标、成功标准和自己的责任边界。复述不是为了考核,是为了把隐藏的分歧提前暴露在成本最低的时间点。
三、常见误区:项目经理最容易踩的 6 个坑
在讲方法之前,先把坑说清楚。这些误区几乎每个项目都会遇到至少两个。
1. 把 KPI 当目标,把任务当拆解
最常见的错误是直接拿考核指标当项目目标。KPI 是衡量结果的口径,不是目标本身。当团队只盯着指标数字,就会产生"为指标而做"的动作变形,比如为了达成接入数量而接入低价值数据源。
另一个版本是"任务等价于目标":把 30 个任务分完,就认为目标拆解完成了。任务只是手段,如果没有回到"这些任务加起来能不能实现目标"的验算,拆分就是无效的。
2. 只拆任务,不拆责任和接口
任务分到人是有明确动作的,但跨部门项目的断点几乎都发生在"两个人之间"。我在复盘里见过最多的表述是"我以为他会做"。这不是态度问题,是责任矩阵缺失。
责任层要回答四个问题:谁负责产出、谁批准、谁必须参与、谁需要被告知。再加一条:出现分歧时,升级给谁、多久升级一次。没有升级机制的协作,等于把风险留给运气。
3. 流程优化变成加审批
这是我自己踩得最狠的坑。几年前我主导过一次需求流程优化,出于"质量管控"考虑加了一个技术评审节点,结果平均需求交付周期从 9 天涨到 14 天,返工率只下降了 3%。评审并没有拦截多少真问题,却制造了大量排队等待。
后来我给自己定了一条规则:新增任何流程节点前,必须先证明现有节点无法承担这个职责,且新增节点带来的等待成本小于它拦下的风险成本。
4. 用工具替代管理
工具能解决"信息在哪里"的问题,解决不了"为什么做、谁负责、做到什么程度算好"的问题。我见过团队把看板配置得极为精细,十几个自定义字段、七八种状态流转,但没人定义"完成"的标准,卡片从"开发中"挪到"已完成"只是点一下鼠标。
工具的价值在于降低信息传递成本,而不是替代判断。把管理问题包装成工具问题,是项目管理里最贵的自欺欺人。
5. 没有验收标准,只有截止日期
"6 月 30 日前完成"是时间约束,不是验收标准。没有验收标准的交付物,验收环节必然变成主观博弈:业务方说"感觉不对",项目组说"需求就是这么写的"。
6. 复盘停在文档,不沉淀成资产
项目复盘开完会、写完纪要、归档进共享盘,然后下一个项目重蹈覆辙。复盘的价值不在于"总结出几条经验",而在于把经验转换成能直接复用的模板、检查表或流程节点。没有固化的复盘,等于没复盘。

四、专业判断逻辑:把目标拆成五层结构
这是我目前使用最稳定的一套拆解框架,一共五层。它的好处是每一层都有明确的输出物,不依赖个人经验发挥。
1. 结果层:回答"项目最终改变什么"
结果层不是任务,而是项目完成后业务侧应该出现的变化。比如"订单处理时长从 4 小时降到 40 分钟""客诉重复率下降 30%"。这一层允许包含定性描述,但必须能被业务方验证。
结果层最容易犯的错是写成动词短语,比如"提升数据能力"。这种表述无法验证,也无法反推交付物。我的建议是:结果层至少包含一个可观察的变化方向和一个可接受的验证方式。
2. 交付层:把目标翻译成可验收的交付物
交付层是目标与流程的接口。每个交付物要有三样东西:内容描述、验收标准、责任人。里程碑是交付物的时间容器,不是独立的进度符号。
我通常会让团队把所有交付物列出来,然后做一次"数量压缩":能合并的合并,能取消的取消。经验值是,初版清单能压缩掉 20% 到 30%,而被砍掉的部分大多不影响目标达成。
3. 任务层:拆到可估算、可分配、可追踪
任务拆解的粒度判断标准是:一个任务应该能被一个人在一个可估算的周期内完成,并且有明确的完成判断。太粗无法追踪,太细管理成本超过收益。
跨团队依赖必须在这一层显式标注。我习惯用"前置依赖"字段而不是画复杂网络图,因为依赖关系的价值在于提醒,不在于视觉复杂度。
交付物: 订单中心接口联调完成
验收标准:
12 个核心接口全部通过联调测试
平均响应时间 = 90%
责任人: 张工(订单组)
依赖:
用户中心鉴权接口(前置,负责人:李工)
测试环境数据准备(前置,负责人:运维组)
先行指标:
接口联调通过率(周)
阻塞问题平均解决时长(天)
4. 责任层:RACI 加上升级机制
责任层解决"谁在什么时候必须做什么决定"。RACI 是常见框架,但在国内跨部门项目里,我建议额外补两项:接口人和升级路径。
接口人是每个协作方的唯一对接窗口,避免"群里 20 个人,没人拍板"。升级路径要写清楚触发条件和时限,比如"阻塞超过 2 个工作日,升级至项目委员会"。
5. 度量层:让偏差在早期可见
度量层是很多项目的空白区。没有度量,只能等到里程碑当天才知道延期。度量层要区分两类指标:结果指标(滞后)和过程指标(先行)。
过程指标的作用是预警。比如"需求澄清平均轮次超过 3 次"往往意味着目标口径有问题,"阻塞问题平均解决时长超过 3 天"往往意味着协作机制失效。先行指标不预测未来,但它让当下可见。

五、流程优化全流程:诊断、瓶颈、重设、试点、固化
目标拆解解决"做什么、谁负责、做到什么程度",流程优化解决"用什么路径完成"。这一章给出我实际使用的五步闭环。
1. 现状诊断:先把流程画出来

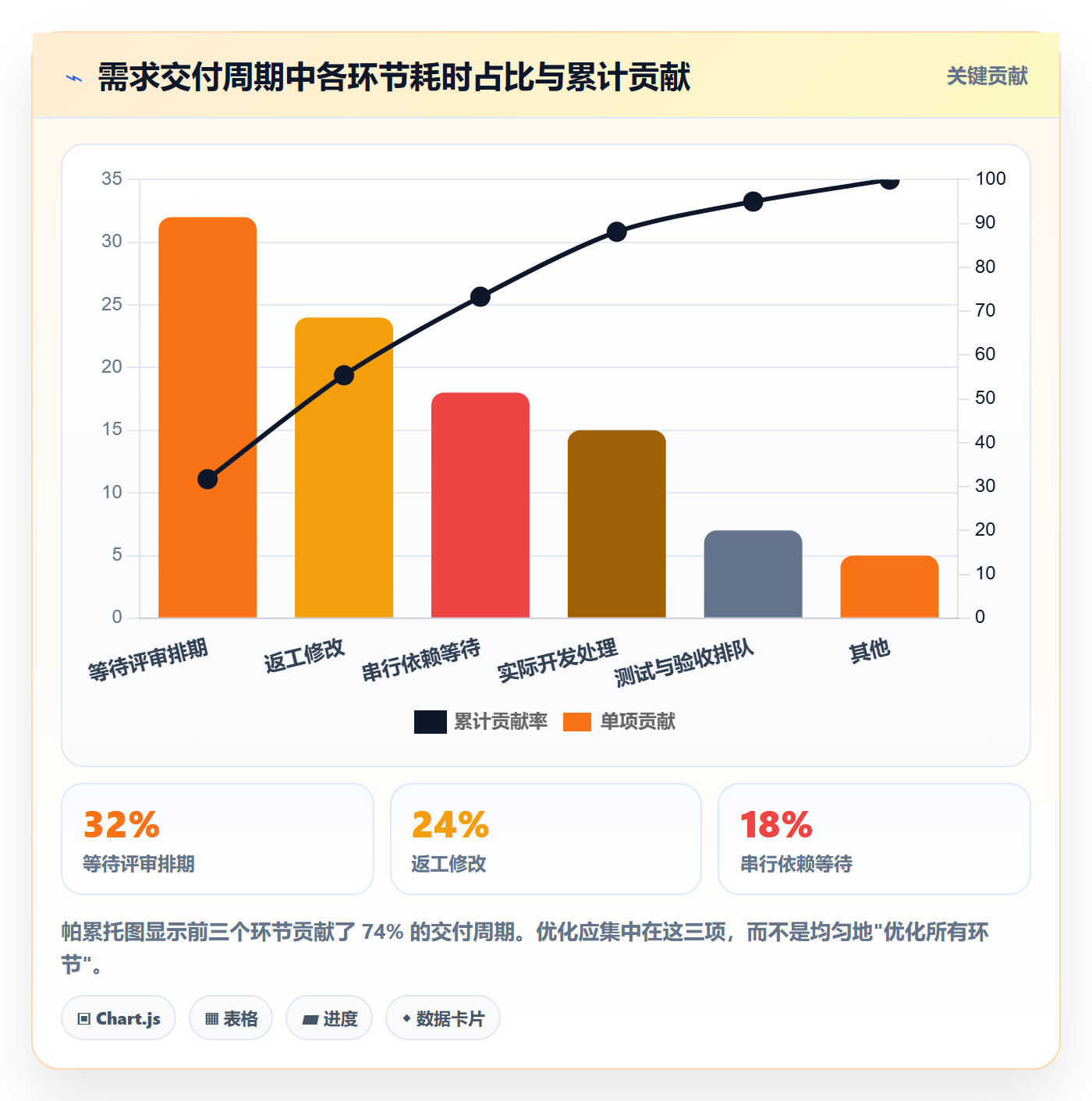

很多团队跳过这一步,直接进入"改造"。但没有现状基线的优化,无法证明任何改善。诊断阶段要产出三样东西:现状流程图、每步耗时数据、痛点清单。
流程图不要画理想流程,要画实际流程。我通常的做法是:跟着一个真实需求走完整条链路,记录每一步的实际等待时间和处理时间。差异往往惊人,某个环节名义上"1 天完成",实际因为排队平均耗时 4 天。
2. 瓶颈识别:用数据找,不靠感觉找
瓶颈判断的核心是找到"约束点"。我常用一个简化方法:统计每个环节的总耗时占比,找出贡献最大的前 2 到 3 个环节。这就是帕累托视角的流程优化。
流程慢通常有四类原因:重复审批、信息不透明、责任空档、串行依赖。修改优先级上,先解决串行依赖和重复审批,它们的收益最直接。

3. 流程重设:删减、合并、并行、自动化
按下述顺序执行,顺序不能颠倒:
- 删减:这个节点到底拦住了什么风险?如果拿不出近半年的实际拦截案例,考虑取消。
- 合并:多个评审能否合并为一次?多个签字能否合并为一次确认?
- 并行:哪些串行环节可以并行?并行往往带来最大的周期压缩。
- 自动化:在流程已经简化之后,再把重复性动作交给工具。
我在这里踩过的最大教训是顺序颠倒。曾经我在一个未简化的流程上直接做了自动化审批,结果是"把排队搬到了线上",审批时长一点没降。自动化只放大流程的既有性质:好流程更快,坏流程更糟。

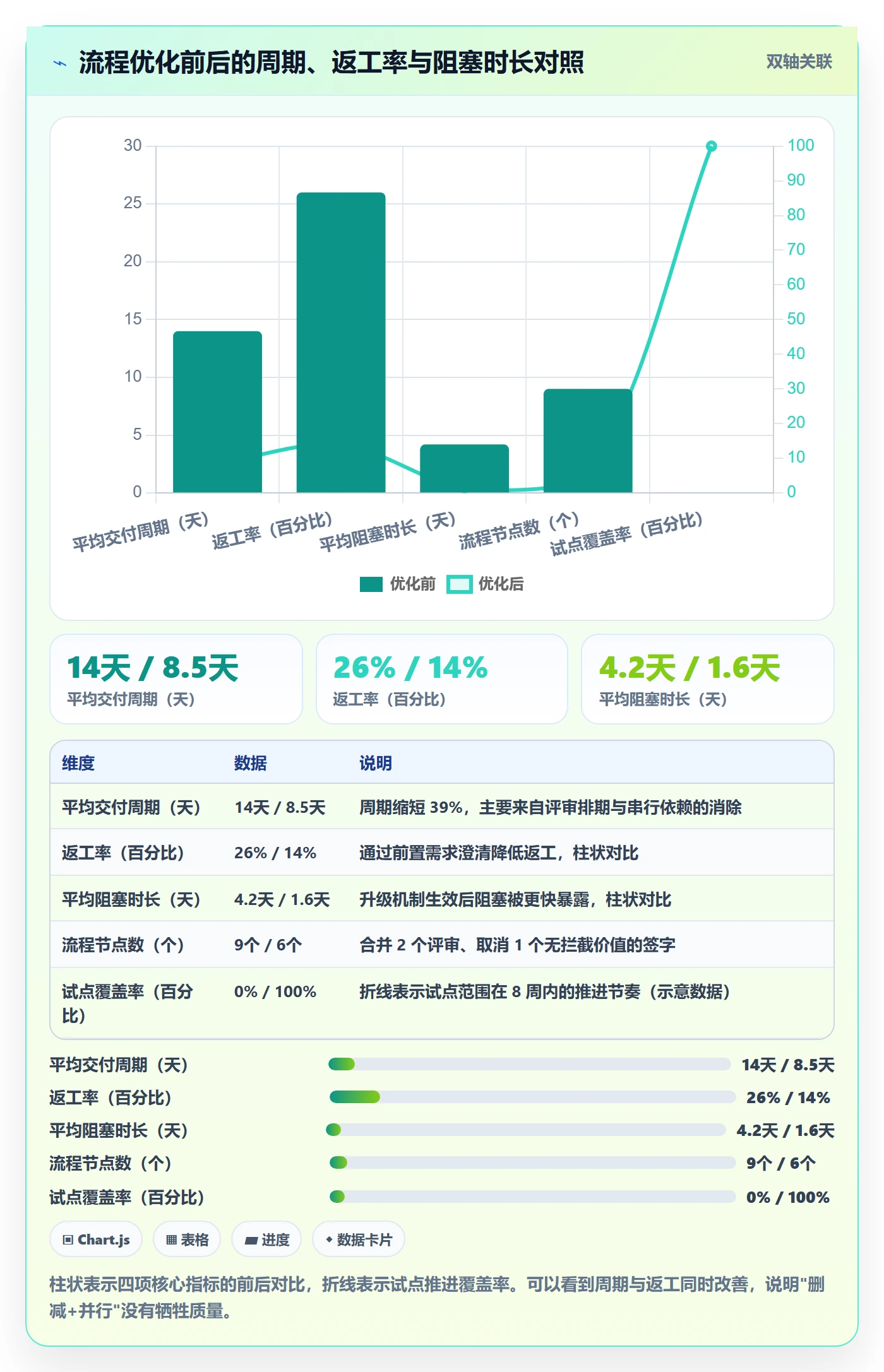

4. 试点验证:小范围、有对照、看数据
流程改造不要一次性全量推行。选一个项目或一个团队试点,且要保留对照数据。评估维度建议固定为四项:交付周期、返工率、阻塞时长、参与方满意度。
试点期的数据波动是正常的,不要看到两周数据变好就全面推广。判断标准是趋势,不是单点。我通常要求试点至少覆盖 2 个完整迭代周期。
5. SOP 固化:把有效做法变成默认动作
固化不是写一份文档,而是把做法嵌进日常动作:模板、看板字段、例会机制、升级规则。文档没人读,但看板上的必填字段每个人都会填。
固化还要留出"退出机制"。任何流程都要有定期回顾的安排,比如每季度检查一次各节点的必要性。没有退役机制的流程,会随着时间不断增重。

六、案例与数据观察:100 人以上组织的落地方式
前面讲的方法在小团队靠习惯就能跑起来,但在 100 人以上的组织里,方法必须落到系统上,否则信息会散落在几十个群、上百个表格里。这一章我讲一个自己深度参与过的落地案例。
1. 组织背景与约束条件
这是一家 400 人规模的制造企业,IT 与研发合计 180 人,跨 4 个事业部。约束条件有三个:一是数据不能出内网,必须私有化部署;二是已有大量历史项目数据在旧系统里,迁移不能中断业务;三是集团层面有国产化替代的时间表。
这三个约束直接决定了选型方向:私有化部署能力、历史数据迁移能力、国产化适配度,是三条硬门槛。其中任何一条不满足,方案都无法进入下一轮。
2. 为什么最终选择了 PingCode
方案评估阶段我们看了 5 家,最终落地的是 PingCode。它主要服务中大型企业及 100 人以上组织,这一点跟我们的组织形态匹配,不是把一个小团队的工具放大到几百人用,而是本身就按多团队、多项目、多层级来设计的。
第一个决定性因素是私有化部署。PingCode 支持私有化部署,数据完全落在企业自己的服务器上,满足了集团的数据合规红线。第二个因素是迁移能力,PingCode 支持 Jira 平滑迁移,我们原有系统里有 3 年多的项目数据、几千条工作项和大量自定义字段,迁移过程没有出现业务中断。
第三个因素是国产替代的适配度。对于有国产化要求的组织来说,PingCode 在国产替代这个场景里的成熟度是明显的加分项,也是国内不少中大型团队在做平替时的常见选择。

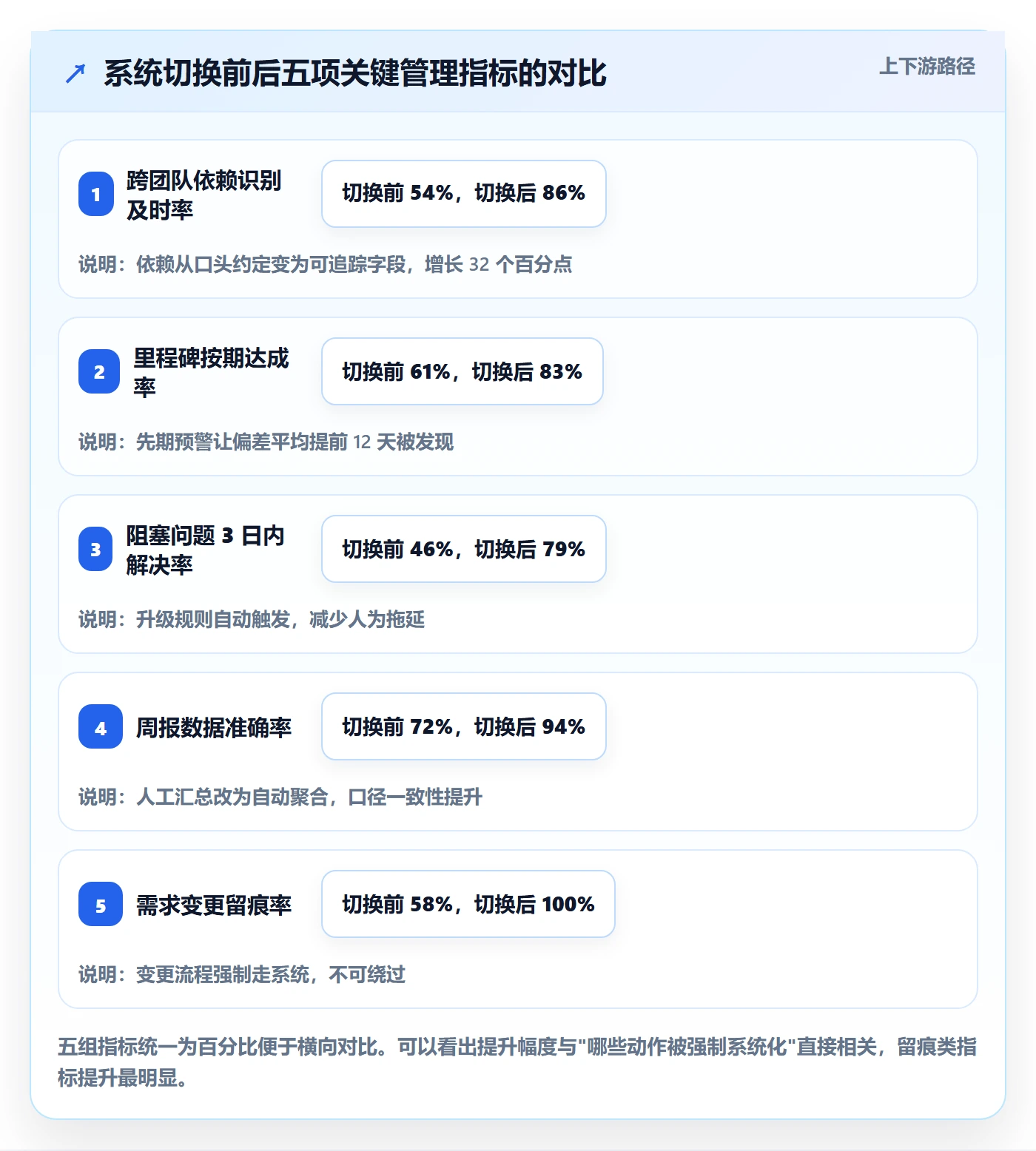

3. 落地过程中的真实数据观察
项目分三个阶段推进:第 1-3 周做字段与流程映射,第 4-6 周做试点迁移与双轨运行,第 7-10 周全面切换并做 SOP 固化。下面是切换前后我跟踪到的关键指标变化。
| 指标 | 切换前 | 切换后 | 变化 | 主要成因 |
|---|---|---|---|---|
| 跨团队依赖识别及时率 | 54% | 86% | +32pp | 依赖关系成为工作项必填字段 |
| 周报人工汇总耗时 | 11 小时/周 | 2.5 小时/周 | -77% | 数据自动聚合,取消人工收集 |
| 阻塞问题平均暴露时长 | 3.8 天 | 1.2 天 | -68% | 升级规则触发条件系统化 |
| 里程碑按期达成率 | 61% | 83% | +22pp | 先行指标预警 + 变更影响评估 |
| 历史项目数据可追溯率 | 0% | 100% | 结构性变化 | 历史数据全量迁移并保留关联 |
说明一下数据口径:这些指标是在切换前后的各 3 个月窗口内统计的,由 PMO 每月导出一次,属于企业内部数据,不是行业统计。我更愿意强调的不是百分比本身,而是每一项变化背后都对应一个明确的管理动作。工具本身不会带来改善,改善来自"把管理规则变成了系统里的必填项和触发条件"。

4. 一个必须说清的边界:工具解决不了目标定义问题
我非常反对把落地效果全部归因于系统。在这个案例里,如果结果层的定义没有重新梳理,迁移过去的东西只是换了个地方存放。真正的顺序是:先梳理目标与责任,再固化到系统;而不是先上系统,指望系统倒逼管理。
我们真正的第一批动作,是先花两周重写了 6 个重点项目的结果层表述,把"提升数据能力"改成可验收的业务结果。这两周没有任何工具产物,但它决定了后面 10 周的效果上限。
七、不同情况下的行动建议
方法是一套,但落地节奏要看组织形态。下面按四种常见情况给出建议。
1. 20 人以下小团队
不要引进重型流程。核心动作就三个:一页纸项目目标说明、每个交付物的验收标准、每周一次 30 分钟的目标对齐会。工具用最轻的即可,重点是"有人能说清目标"。
小团队最大的优势是沟通链短,千万不要主动把它变长。当团队只有 15 个人时,加一个审批节点的成本远大于它带来的收益。
2. 100 人以上的中大型组织
必须做三件事:一是统一目标拆解模板,避免各团队口径不一;二是建立跨部门接口人和升级机制;三是选择能承载多团队协作的平台。这个规模下,信息靠口头同步必然失效。
如果组织在选型上有私有化、数据合规或国产化替代要求,可以优先评估支持私有化部署、支持 Jira 平滑迁移的平台,比如 PingCode 这一类面向中大型组织的方案。选型的判断标准应该是"能不能承载你的管理规则",而不是功能清单长度。
3. 跨部门协作型项目
这类项目的风险集中在责任层。建议开工前先完成三件事:画出干系人地图、明确每个协作方的唯一接口人、书面确认升级路径与时限。这三件事做完,能消掉大部分"扯皮成本"。
另外,跨部门项目一定要设"共同的成功标准"。如果各部门的考核指标互相冲突,再好的流程也会被内部博弈消解。
4. 强合规行业的项目
金融、医疗、制造等行业的项目,流程会天然更重,因为合规节点不能删。这时的优化重点应转向"并行化"和"前置化":把合规检查提前到设计阶段,而不是留到最后作为放行关卡。
前置化的收益很大。我参与过一个项目,把安全评审从交付前移到方案阶段,平均返工次数从 2.3 次降到 0.9 次(项目内统计口径),周期反而缩短了 6 天。

八、不同情况下的取舍
项目管理本质是一连串取舍。下面四组取舍,是我在这些年里反复遇到、也反复需要解释清楚的。
1. 速度与规范之间的取舍
规范不是越高越好,它和项目的不确定性成反比。需求高度不确定的探索型项目,应该压缩流程,用短周期验证假设;需求明确、变更代价高的交付型项目,才需要更完整的评审与变更控制。
我的判断依据是"变更成本曲线":如果改一次的代价远大于评审一次的代价,就加控制;反之则减。不要对所有项目套用同一套流程重量。
2. 工具与流程之间的取舍
没有流程支撑的工具,会变成电子表格;没有工具承载的流程,会退化成口头约定。二者必须配套,但投入顺序有讲究:先有明确的管理规则,再选择能承载这些规则的工具。
如果一个流程连线下都跑不通,不要指望系统能跑通。反过来,如果一个流程已经稳定运行,却还靠人工汇总,那才是真正需要系统化的时机。
3. 私有化与 SaaS 之间的取舍
这本质是数据合规与运维成本之间的权衡。数据敏感度高、有明确合规要求的组织,私有化部署几乎是硬约束;追求快速上线、运维人手有限的小团队,SaaS 更现实。
需要提醒的是,私有化并不等于"放养"。它需要有人负责升级、备份和账号治理。很多私有化环境的问题不是功能不够,而是长期无人维护导致版本落后、体验下降。
4. 自研与采购之间的取舍
自研的诱惑在于"完全贴合自己"。但事实是,项目管理系统的复杂度主要来自协作逻辑而非业务逻辑,自研团队往往低估了权限模型、数据关联、报表聚合这些通用能力的工程量。
我的经验判断是:除非项目管理本身就是你的核心产品能力,否则自研的长期拥有成本高于采购。把有限的技术资源投入到业务差异化上,通常是更划算的选择。
| 取舍维度 | 倾向选择 A | 倾向选择 B | 关键判断依据 |
|---|---|---|---|
| 速度 vs 规范 | 轻流程、短周期验证 | 完整评审与变更控制 | 变更成本是否显著高于评审成本 |
| 工具 vs 流程 | 先固化规则再上工具 | 用工具倒逼规则成型 | 流程在线下是否已被验证可行 |
| 私有化 vs SaaS | 数据敏感、合规硬约束 | 快速上线、运维人力有限 | 数据出域是否触碰合规红线 |
| 自研 vs 采购 | 项目管理是核心产品能力 | 项目管理是支撑性能力 | 自研三年总成本是否低于采购 |

九、一页纸检查表与下一步行动
最后把方法压缩成可以直接使用的检查表。我建议你拿着它对照手上正在跑的项目,逐项打勾,缺哪项补哪项。
1. 目标拆解检查表
- 结果层:项目完成后业务侧会出现什么可观察的变化?谁能验证?
- 交付层:每个里程碑对应的交付物是什么?验收标准写下来了吗?
- 任务层:跨团队依赖是否被显式标注?前置条件是否明确?
- 责任层:每个协作方的唯一接口人是谁?升级路径和时限是什么?
- 度量层:除了完成百分比,有没有至少两个先行指标?
- 共识验证:随机抽 4 个人复述项目目标,偏差是否在可接受范围?
2. 流程优化检查表
- 现状流程是否按实际路径画出来了?每步的真实等待时间有数据吗?
- 耗时前三位环节是否已识别?是否有量化依据而不是感觉?
- 是否按"删减,合并,并行,自动化"的顺序执行,而不是直接自动化?
- 试点是否设置了对照指标?覆盖周期是否达到 2 个完整迭代?
- 有效做法是否已固化为模板、字段或触发规则?
- 这些流程有没有定期回顾和退役的安排?
3. 复盘模板
项目名称:
结果层目标(原文):
实际达成情况:
偏差(天 / 成本 / 范围):
偏差归因(按影响排序,至少 3 项):
1.
2.
3.
可复用做法(要沉淀成什么资产):
需要修改的流程节点(具体到环节):
需要更新的模板或字段:
下次同类项目的检查项:
4. 下一步怎么做
如果你只做一件事,我建议是:今天花 30 分钟,把手上项目的"结果层"重写一遍。不要写动作,写项目完成后业务侧会发生什么变化。写完拿给业务方看,如果他们能明确说"对,就是这个",你就已经解决了大部分项目最难的问题。
如果你能再做第二件事,那就是做一次 20 分钟的复述测试。让团队成员用自己的话说一遍目标和自己的责任边界,你会发现真实的理解差距,比任何报表都更能说明项目的健康状况。
至于流程优化,不要一次性全改。挑一个耗时最长的环节,按"删减,合并,并行"的顺序动一次,观察两个迭代周期。有效再推广,无效就回退。目标管理和流程优化都不是一次性工程,它们是一套需要反复校准的工作方式。

常见问题解答(FAQ)
1. 项目目标拆到什么颗粒度才算“能落地”?拆得太细会不会变成流水账?
我带过几个项目,每次开会都说目标已经拆解完了,可执行时还是有人不知道自己这周该交什么。我也纠结过,是不是要拆到每人每天的任务才算细,但真拆细了周报就变成打勾流水账,大家只盯着完成率,没人关心交付质量。
判断颗粒度不看拆了多少条,而看三条:每个拆解单元是否指向一个可验收的交付物、是否有唯一责任人、是否能在一个执行周期内(通常一到两周)被验证。我自己的操作口径是拆到工作包就停,工作包再往下的活动步骤由执行人自己排,不写进项目经理的主计划。
如果某个交付物说不清验收人或者验收标准,说明拆早了,应该先回头补成功标准和边界,再往下拆;反过来,如果某个工作包超过两周看不到任何可验证的中间产出,就要再切一层里程碑出来。}
2. 跨部门的目标总是推不动,到底该设一个“总负责人”,还是设协调人?
我做过一个要三个部门配合的项目,会上所有人都点头,会后谁都不动,问起来就说“我们在配合”。我也试过直接指定一个总负责人,结果对方说自己没有权限调动别的部门的人力和排期,最后矛盾还是回到我这里。
关键不是找一个人扛全部,而是把负责、批准、协作、知会这四种角色分开,落到具体人名和具体交付物上。每个交付物只设一个负责,其他人写清楚是提供输入、参与评审还是仅被知会;跨部门接口固定到人,同一个部门只留一个接口人,避免多头传话导致信息失真。
然后必须配升级路径,提前写清楚触发条件、响应时限和升级到哪一层决策人,而不是等推不动了才临时找人。判断这套机制有没有生效,看两个信号:跨部门请求是否有统一受理入口和明确响应时限;升级触发后是否真的有人拍板。
如果升级了依然没有结论,说明你挂靠的层级不够,责任矩阵要往上调整一层,而不是继续在同一层反复沟通。]
3. 流程优化应该从哪一步开始?是不是先把审批节点砍掉最快?
我们团队的流程越加越多,一个需求要过五个审批,我一度觉得砍掉几个节点就能立刻提速。但真砍完之后出错变多、返工变多,审批又被加了回来,来回折腾一圈谁都不满意。
别从砍节点开始,从画现状和量等待开始。先把流程按真实发生顺序画出来,标清每个节点的输入、输出、处理时长和排队等待时长,再统计三类数据:一个完整周期里等待时间占多大比例、返工或退回复审发生了几次、信息在哪些节点需要重复录入或重新确认。
瓶颈几乎总是出现在等待最久、返工最多、责任最模糊的地方,而不是审批数量最多的那一段。找到瓶颈后按顺序处理:能删的删,即非增值且没人真正使用的节点;能合并的合并,即同一角色重复签字;能并行的并行,即前置条件并不真依赖的评审;最后才考虑自动化和上工具。
工具只放大人已经想清楚的流程,流程没理顺之前上工具,只是把混乱搬到线上。改完先在一个项目或一个团队试点,用同一套口径对比周期、返工次数和阻塞时长,跑通了再固化进SOP。]
4. 怎么判断目标拆解和流程优化真的起作用了?该看哪些指标?
每次做完目标拆解和流程调整,汇报的时候我只能说“感觉顺畅了一些”,领导一问有没有效果我就拿不出东西。我又不想编数据,但确实需要一套能持续看、能前后对比的指标。
指标要分两层配对使用。结果层看交付结果,比如里程碑按期达成率、范围变更次数、成本或工时偏差、验收一次通过率。过程层看执行健康度,比如需求变更频率、任务阻塞时长、评审返工次数、跨部门请求的响应时长。
只盯结果层的问题是发现得太晚,结果指标恶化时往往已经来不及纠偏,所以要给过程指标设预警线,例如阻塞超过约定天数、同一交付物返工超过约定次数就触发一次专项复盘,而不是等项目结束再总结。
口径必须提前写死并保持一致:周期时间按自然日还是工作日、返工怎么计数、变更从哪一步开始算,这些不统一,前后对比就没有意义。另外不要把所有指标都叫KPI,过程指标更适合当预警信号,允许正常波动;真正绑考核的只留少数几个结果指标,否则大家会挑容易达成的活干。
判断有效的最低标准是:在同一套口径下,连续两个执行周期里过程指标没有恶化,且至少一项结果指标有改善。]
核心关键词
文章包含AI辅助创作:目标拆解管理指南:项目经理如何做好项目目标,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/305948
读者评论
目标衰减漏斗那张图很有代入感,我们项目也常出现周报写得漂亮、一线却说不清业务价值的情况。启动会让成员复述目标这招成本低,但确实需要管理者放下考核心态,否则大家只会背标准答案。
流程优化先做减法再自动化的顺序说到点子上了。不过我觉得加审批节点很多时候不是流程本身的问题,而是责任边界没写清,导致没人敢拍板。如果RACI和升级机制先落地,有些评审节点其实根本不需要存在。
五层拆解框架结构完整,但对小团队来说度量层和先行指标维护成本偏高,容易又变成填表。我更倾向只保留交付物验收标准和阻塞解决时长两三个关键指标,先跑起来再逐步加,不然框架越好越难落地。
