三年前我旁听过一场让我印象极深的项目复盘会。项目按期上线、预算没超、验收报告上各部门都签了字,按传统口径这是一个"成功项目"。但业务负责人在会上只说了一句话:"我还是不知道这个项目到底给我们带来了什么。"会议室安静了十几秒,项目经理脸涨得通红,因为他确实按合同交付了,而PMO手里除了甘特图和验收单,拿不出任何能证明"业务到底变好了没有"的东西。
这场会之后我开始有意识地收集类似场景。过去几年我参与或旁听了六十多场项目复盘会,其中真正能把"是否成功"讲清楚、并且各方都认账的,不到三分之一。问题几乎从来不是执行不力,而是项目目标在立项的那一刻就没有被翻译成可验证的成功标准。目标是一句口号,成功靠事后感觉,PMO夹在中间,既不是裁判也不是运动员,最后只能沦为催表和收作业的角色。
这篇文章想解决的就是这件事:PMO如何把项目目标变成一套可验证、可跟踪、可复盘的证据链。我会先给结论,再拆误区,然后把一套六步落地方案和一个脱敏复合案例完整走一遍,最后给出不同组织成熟度下的行动建议与取舍判断。如果你正被"项目做完了但没人认账"困扰,这篇应该能直接用。
一、先给结论:成功标准不是验收清单,而是一条三层证据链
我先把最核心的判断放在前面,避免后面概念绕晕。项目目标回答"为什么做、做成什么样",成功标准回答"用什么证据判断做成了",验收标准只回答"交付物合不合格"。这三者是递进关系,不是同义词。很多PMO的落地困境,本质是把这三件事压缩成了一件事,用验收替代成功。
1. 三个我认为最关键的结论
第一,验收合格只证明"做出来了",不证明"做对了"。一个系统上线、一份流程发布、一批设备到货,都是交付事实,不是业务结果。把交付事实当成功结论,是项目复盘吵架的第一大来源。
第二,成功标准必须分层,至少要覆盖交付、业务、战略三层。只盯交付层的PMO会变成进度管理员;能管到业务层的PMO才能参与决策;能触及战略层的PMO才真正有资格叫"项目管理办公室"。
第三,成功标准的核心不是指标数量,而是证据链的完整性。指标、基线、数据源、责任人、复盘时间点,这五样缺一样,标准就是一句正确的废话。
2. 三层证据链分别在看什么
交付成功层看的是范围、进度、成本、质量、合规,这一层PMO最熟,也最容易做。业务成功层看的是效率提升、成本下降、收入增长、风险降低、用户采纳率,这一层需要业务方深度参与,PMO自己定义不了。战略贡献层看的是能力沉淀、市场位置、组织协同、未来选择权,这一层周期长、归因难,最容易被跳过。
我的经验是:越是中大型组织、越是跨部门项目,第三层越不能省。因为大项目的真正价值往往不在于当期收益,而在于它给组织留下了什么可复用的能力。跳过这一层,项目就会被当成一次性开销,下一轮预算评审时第一个被砍。

二、真实场景:为什么立项会全票通过,复盘会全员翻脸
我见过太多这样的对照:立项会上所有人点头,说"这个项目很重要";复盘会上所有人皱眉,说"我不觉得这算成功"。这不是谁在耍赖,而是立项时大家同意的是一句模糊的口号,复盘时大家在用各自心里的不同尺子量同一件事。裂缝从第一天就存在,只是到最后一刻才露出来。
1. 三个断点:目标口号化、标准缺位、证据不足
目标口号化,指的是目标停留在"提升客户满意度""打造数字化能力""优化协同效率"这类正确但无法证伪的表述上。这类目标没法争论,因为没人能说它错,也没人能用它做判断。
标准缺位,指的是项目章程里写了目标,但没有写"达成到什么程度算成功、由谁在什么时间用什么数据来验证"。目标和管理之间是断开的。
证据不足,指的是即便标准写了,也常常没有基线数据。没有基线,就无法判断变化是项目带来的还是自然波动,后评估只能靠感觉。
2. 一个我反复见到的场景还原
某企业的客户服务系统升级项目,立项目标是"提升服务响应效率、改善客户体验"。IT团队理解为"系统性能要达标、工单流转要顺畅";客服中心理解为"坐席工作量要下降、投诉要减少";管理层理解为"整体服务成本要可控、客户满意度要上升"。
三方都没错,但三方心里的成功是三件不同的事。项目上线后IT说交付完成,客服说工作量没降,管理层说看不到成本变化。复盘会上没有一个人能拿出统一口径的数据,因为项目启动时根本没人定义过要采集哪些基线。
这就是典型的用交付视角去承接业务目标。PMO如果在这个阶段只是收集需求、排计划、催进度,那它其实是在帮大家更快地跑偏。
3. 不同类型项目,成功标准的重心完全不同
我反对用一套模板套所有项目。交付型项目的成功重心在交付层,业务型项目在业务层,变革型项目在战略层和采纳层,合规型项目在合规层和风险层。统一模板最大的问题是让所有项目都被迫用最容易被衡量的那层来证明自己,结果就是所有项目都变成了"按期上线"。
| 项目类型 | 成功标准重心 | 最容易被忽略的一层 | 典型证据 |
|---|---|---|---|
| 交付型(系统建设、设备部署) | 交付成功 | 业务成功 | 验收单、缺陷率、上线时间 |
| 业务型(流程优化、营销活动) | 业务成功 | 战略贡献 | 效率、成本、收入、采纳率 |
| 变革型(组织调整、数字化转型) | 战略贡献 + 干系人满意 | 业务成功 | 能力沉淀、协同指标、行为改变率 |
| 合规型(资质、审计、安全整改) | 合规成功 + 风险降低 | 战略贡献 | 合规项通过率、风险敞口变化 |

三、常见误区拆解:六个让PMO白忙的坑
在讲怎么做之前,我想先把几个高频误区说透。这些坑我自己踩过,也见过不少团队反复踩。绕开它们,比学会一套新方法更省时间。
1. 把验收合格当项目成功
这是最普遍的一个。项目章程里写着"通过验收即视为成功",于是所有人把精力放在如何让验收顺利通过。问题是,验收标准通常是交付层面的最低门槛,它保证的是"东西做出来了",而不是"问题被解决了"。当成功标准等于验收标准时,项目就失去了向上负责的能力。
2. 把SMART当成功标准生成器
SMART是让目标表述更清晰的好工具,但它只是表述规则,不是内容来源。一个目标可以被写得非常SMART,却依然跟业务价值无关。我见过"在Q3前完成300个功能点的开发并通过测试"这样的目标,形式上完全符合SMART,但它描述的是工作量,不是成功。SMART负责把话说清楚,不负责把话说对。
3. PMO越位替业务定义成功
有些PMO为了体现价值,主动把业务成功标准一手包办。出发点是好的,但后果很严重:业务方会说"这不是我要的",然后把责任推回PMO。业务收益的定义权必须在业务方手里,PMO提供的是框架、引导和证据管理。越位的PMO最后往往既没拿到授权,也丢了信任。
4. 一套模板打天下
把交付型项目的模板直接套到变革型项目上,结果就是变革项目只能证明"开了几次会、发了几份文件"。项目类型不同,成功标准的结构也应该不同,这一点前面表格里已经说清楚了。
5. 指标越多越安全
我见过一份成功标准文档列了四十多个指标。看起来很全面,实际上没人维护,三个月后全部失真。指标的价值在于被持续跟踪,不在于被写下来。一个项目控制在五到八个核心指标,比列四十个指标更能支撑决策。
6. 只做前端定义,不做后评估
成功标准写进项目章程只是第一步。如果收尾阶段不做收益后评估,不把实际结果和基线做对比,那这套标准就只是装饰。没有后评估的成功标准,本质上和没有成功标准是一样的。

四、专业判断逻辑:目标怎么变成可验证结果
讲完误区,我把自己的判断逻辑完整说一遍。这套逻辑的核心是一句话:从目标到可验证结果,中间要经过输入、共识、刻度、度量、跟踪、复盘六个环节,任何一个环节断掉,证据链都不完整。
1. 四类输入:成功标准不是拍脑袋拍出来的
战略输入,包括年度战略方向、高层关注点、优先级排序。业务输入,包括业务现状、核心痛点、收益假设。约束输入,包括预算、时间、合规、资源边界。收益输入,包括预期收益类型、收益实现路径、收益承担方。这四类输入不齐,成功标准就只能靠想象。
2. 三个共识:问题、画面、优先级
第一是问题共识,大家是否认可要解决的是同一个问题。第二是画面共识,成功之后是什么样子,用具体场景描述出来。第三是优先级共识,多个目标冲突时先保哪个。这三个共识没达成,后面写多少指标都是白搭。
3. 门槛、目标、愿景:三级刻度让标准可讨论
我习惯把每个成功标准设成三级刻度:门槛是"必须达到,达不到就算失败";目标是"正常期望能达到";愿景是"超额完成"的状态。这样做的好处是,成功不再是非黑即白的判断,而是一个可以讨论的区间。复盘时大家能清楚看到项目落在哪一档,而不是争论"算不算成功"。
| 刻度层级 | 含义 | 典型表述 | 复盘时的作用 |
|---|---|---|---|
| 门槛 | 必须达到,未达到视为失败 | 客户投诉率不高于基线 | 判定项目底线是否守住 |
| 目标 | 正常期望的达成水平 | 客户投诉率较基线下降30% | 判定项目是否达成预期 |
| 愿景 | 超额完成状态 | 客户投诉率下降50%并形成行业口碑 | 判定项目是否创造额外价值 |
4. PMO的四个角色与三条边界
四个角色:引导者,主持目标澄清和成功标准工作坊;对齐者,确保各方对同一套标准签字认可;度量设计者,把标准翻译成指标、基线、数据源;复盘推动者,组织后评估并把结论反馈到下一轮决策。
三条边界必须守住:项目经理负责交付结果,不负责业务收益;业务方负责收益定义,不负责进度管理;高层负责战略取舍,不参与指标细节。PMO负责的,是让这三方在同一套证据上对话。

五、六步落地方案:从目标口号到成功证据链
下面这套六步法是我目前用得最顺手的操作路径。它不复杂,但每一步都有明确产出物,缺一步证据链就会松。我建议PMO先在一个项目上完整跑一遍,跑通再谈推广。
1. 第一步:目标澄清会,把模糊动词改成结果陈述
会议时长控制在90分钟内,参会人必须包括业务发起人、项目经理、关键干系人。会议的唯一任务是:把"提升""优化""加强"这类动词,改写成带有对象、方向、程度的结果陈述。
操作上我会用三个提问逼出结果:这个项目做完后,谁的行为或哪个数字会发生变化?变化方向是什么?如果不做,会发生什么?第三个问题特别有用,它能把"锦上添花"型目标筛掉。
产出物是一句话目标 + 三个核心结果陈述,当场记录并请发起人确认。
2. 第二步:成功标准工作坊,分层设计四类标准
工作坊建议两小时,业务方必须到场。讨论顺序是:先定业务成功,再定战略贡献,再补交付成功,最后定干系人满意。这个顺序很重要,先定交付会让讨论被技术细节带走。
每一层都用门槛、目标、愿景三级刻度写。业务方如果说不清具体数值,可以用方向加相对幅度替代,例如"较当前水平下降两成以上",但必须约定基线测量时间点。
产出物是一张成功标准画布,四层结构,每层两到四条,逐条标注提议人和确认人。
3. 第三步:度量卡片,把标准翻译成可采集的证据
这是最容易被跳过、也最关键的一步。每条成功标准都要落成一张度量卡片,包含七个字段:指标名称、业务含义、基线值、目标值、数据源、采集频率、责任人。
我强烈建议这个环节直接落到工具里,而不是停留在文档。指标一旦脱离系统,三个月后必然失真。对于研发类或交付类项目,可以在项目管理平台里配置度量视图,让指标自动从工作项、缺陷、发布记录中汇总。像PingCode这类面向中大型企业、服务100人以上研发组织的平台,本身就带有研发效能度量能力,能把需求交付周期、缺陷密度、迭代速率等指标做成持续可视的仪表盘,不需要PMO每月手工拉数。
下面是一个度量卡片的字段结构示例,可以直接拿去改成模板:
metric_card:
name: 需求平均交付周期
business_meaning: 从需求确认到上线发布的中位时长,反映交付效率
baseline: 21天(近6个月中位数,取自项目管理平台历史数据)
threshold: 不高于21天
target: 15天
vision: 10天
data_source: 项目管理平台工作项状态流转记录
frequency: 每周
owner: 研发效能负责人
review_point: 上线后第30天 / 第90天 / 第180天
4. 第四步:基线与审批,写进有权力的文件
度量卡片做完后,要连同成功标准画布一起写进项目章程或项目计划,并走一次正式审批。这一步的意义不在于流程,而在于把共识从"会上说好了"变成"文件里写明了"。
审批人至少包括业务发起人和PMO负责人,重大项目的战略层标准需要高层确认。变更时同样走审批,避免项目中途悄悄下调目标。
5. 第五步:过程跟踪,用红黄绿暴露偏差而不是掩盖偏差
跟踪频率按项目周期设置,一般项目双周、大项目每周。每个指标用红黄绿标注:绿色代表在目标轨道上,黄色代表存在偏差但可控,红色代表已跌破门槛需要决策。
跟踪会的重点不是汇报数字,而是回答三个问题:偏离原因是什么?影响哪一层成功标准?需要什么决策?如果跟踪会只念数字不做决策,很快就会变成形式主义。
6. 第六步:收尾复盘与收益后评估
收尾分两次:一次是交付复盘,看交付层;一次是收益后评估,看业务层和战略层。收益后评估的时间点通常在上线后3到6个月,复杂变革项目可能拉到12个月。
后评估的结论要明确回答:哪些门槛达到了,哪些目标达成了,哪些愿景意外实现了,哪些指标因为外部因素失真。结论要回写到组织级的项目知识库,供后续项目复用。这一步做完,PMO才真正完成了从定义到验证的闭环。

六、案例解析:一个研发效能治理项目的完整落地过程
下面这个案例是我把多个真实项目脱敏、复合后整理的教学示例,不指向任何具体企业,数据为便于说明所作的合理设定。选研发效能主题,是因为它同时具备交付、业务、战略三层特征,很适合演示完整链路。
1. 背景:项目目标为什么模糊
某中大型企业的研发组织规模在300人左右,分布三个产品线。管理层提出的目标是"提升研发效能、加快产品交付速度、改善跨团队协同"。这个目标本身没错,但没有任何可验证的成分。
研发团队理解为"减少加班、把技术债处理掉";产品线理解为"版本能按时发出去";管理层理解为"交付周期明显缩短、人力投入下降"。三方各自努力,但方向并不一致。
2. 冲突:业务、研发、管理层对成功理解不同
项目推进半年后,管理层问"效能到底提升了没有",没人能给出统一答案。研发说需求变更太多,产品说版本质量不稳定,管理层说投入没减少。典型的目标一致、标准分裂。
PMO在这个节点介入,做了两件事:一是把立项目标重新拆成三层成功标准;二是推动建立统一的研发数据口径。第二件事的关键在于找到一个所有团队都使用的数据载体,否则每个团队都能挑对自己有利的数字。
3. 画布:PMO如何拉齐成功标准
PMO组织了两次工作坊。第一次拉齐问题定义:确认核心问题是"端到端交付周期长、跨团队依赖等待多",而不是简单的"人不够"或"工具不好"。第二次拉齐成功画面:用三级刻度把三层标准写清楚。
交付层:迭代按期交付率达到门槛水平,缺陷逃逸率不高于基线。业务层:需求平均交付周期下降,跨团队依赖等待时长下降,版本发布频率提升。战略层:形成统一的研发度量体系,产品线之间可横向对标,关键岗位能力沉淀。
这里有一个细节值得说:战略层标准往往是最容易被忽略、却最能解释项目长期价值的一层。如果只写交付层和业务层,项目做完后没人能回答"我们到底留下了什么"。
4. 指标:从交付指标到业务收益指标
PMO把三层标准落成七张度量卡片,并统一在项目管理平台上做采集。管理层要求所有产品线使用同一套数据口径,这是整个项目能成立的前提。
具体做法是:在平台上配置研发效能仪表盘,把需求交付周期、迭代速率、缺陷密度、依赖等待时长、发布频率等指标做成持续可视。团队使用PingCode做日常研发管理,指标直接从工作项流转、迭代记录、发布记录中生成,不需要人工填表。
这里我特别想强调工具层面的两个判断。第一,度量必须自动化,人工填报的指标活不过三个月。第二,对于中大型企业特别是100人以上的研发组织,数据安全和系统可控性往往是硬约束,这也是为什么私有化部署能力会成为选型的关键门槛。PingCode支持私有化部署,对研发数据不出内网、合规审计要求高的组织比较友好。

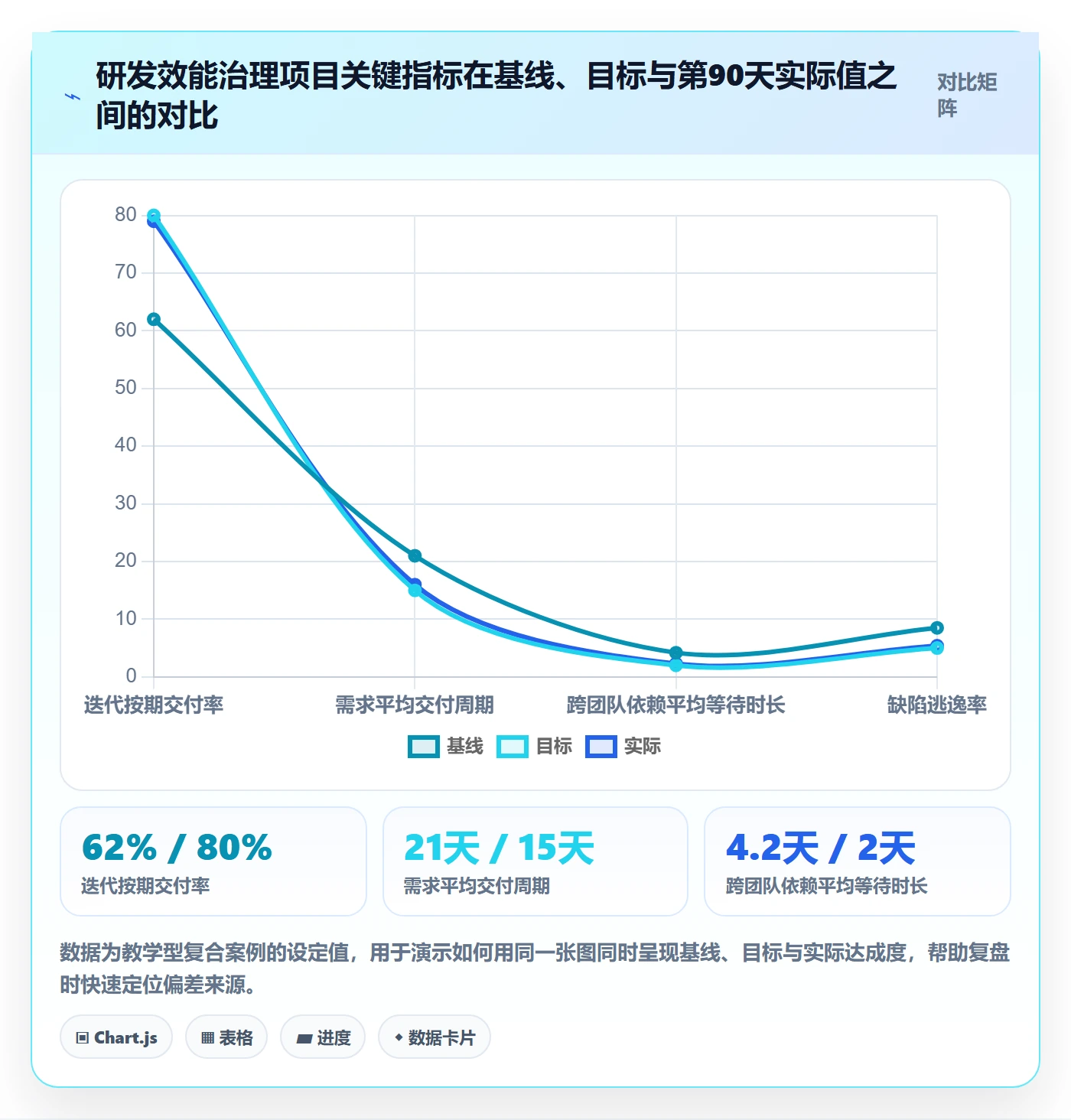

| 标准层级 | 指标 | 基线 | 目标 | 数据来源 |
|---|---|---|---|---|
| 交付层 | 迭代按期交付率 | 62% | 80% | 迭代记录与工作项状态 |
| 交付层 | 缺陷逃逸率 | 8.5% | 不高于5% | 缺陷与发布关联数据 |
| 业务层 | 需求平均交付周期 | 21天 | 15天 | 需求状态流转记录 |
| 业务层 | 跨团队依赖平均等待时长 | 4.2天 | 2天以内 | 依赖关系与流转日志 |
| 业务层 | 月度发布频率 | 1.2次/月 | 2.5次/月 | 发布记录 |
| 战略层 | 统一度量口径覆盖率 | 0% | 三个产品线全覆盖 | 效能仪表盘配置项 |
| 战略层 | 横向对标报告产出频次 | 无 | 每季度一次 | PMO季度评审记录 |
5. 复盘:哪些达成,哪些延后,为什么
项目上线后第90天做第一次后评估。交付层两个指标都进入目标区间,迭代按期交付率从62%升到79%。业务层里,需求平均交付周期降到16天,跨团队依赖等待时长降到2.3天,基本达成;但月度发布频率只到1.8次,未达目标。
归因分析发现,发布频率受制于测试环境资源,属于项目外的约束条件,PMO把这条写进了结论,并作为下一阶段改进项。战略层的统一度量口径已覆盖三个产品线,横向对标报告完成两期。
这次复盘最大的变化是:没有任何一方质疑"算不算成功",因为标准事先写清楚了,争议变成了对偏差的讨论,而不是对结论的争吵。这才是成功标准真正的价值,它把复盘从辩论场变成了决策场。
顺带说一句工具迁移的实际经验。这家企业早期用过某国外项目管理工具,后来因为合规和数据本地化要求需要迁移。迁移过程中最大的成本不是数据搬迁,而是自定义工作流和历史报表的重建。PingCode提供从Jira平滑迁移的能力,对正在做国产替代、又担心迁移停摆的团队来说,是相对省心的选择。我的建议是迁移前列出"必须保留的历史数据"清单,把非必要字段砍掉,迁移工作量能下降三到四成。

七、不同情况下的行动建议
成功标准这套东西不是一次到位,不同成熟度的组织应该用不同力度推进。下面按组织成熟度分三种情况,再按项目类型给一份组合建议。
1. 成熟度低:先别谈体系,先做三件事
如果组织里连项目章程都写得潦草,我的建议是不要一上来就推三层标准。先做三件事:建立项目章程的标准模板,强制要求写一句可验证目标;在一个重点项目上跑通度量卡片;把后评估写进项目收尾流程。三件事做完,再谈推广。
这个阶段PMO的定位要放低,别做裁判,做服务。你帮团队把数据采集自动化,他们才愿意配合你写标准。
2. 成熟度中等:可以推六步法,但要选对试点
组织里已经有项目管理流程、有基本的度量意识,这时可以完整推六步法。试点项目建议选业务方参与度高、周期在3到6个月、能拿到基线数据的项目。太短看不到业务收益,太长反馈周期太久,业务方不配合则推不动。
试点成功后要做一次方法论复盘,把哪些环节有效、哪些环节形式化写清楚,再调整后推广。这一步别省,很多PMO推广失败就是因为把试点当成了终点。
3. 成熟度高:重点转向证据链的自动化和横向对标
成熟组织的问题不是没有标准,而是标准太多、数据太散、口径不统一。这个阶段PMO的重点应该放在:统一指标口径、打通数据源、建立组织级项目收益数据库、推动跨项目横向对标。
技术层面,这个阶段的组织通常需要一套能承载多项目、多产品线、支持权限隔离和私有化部署的管理平台。对于100人以上、有合规要求的中大型企业,选型时要重点关注私有化部署能力、数据权限粒度、以及从既有工具平滑迁移的成本。度量体系和工具是绑在一起的,工具选错,度量就永远停留在手工阶段。
| 组织成熟度 | 推进重点 | 建议节奏 | 主要风险 |
|---|---|---|---|
| 低 | 章程模板、单项目度量卡片、收尾后评估 | 一个季度做三件事 | 推得太急被当成额外负担 |
| 中 | 六步法试点、方法论复盘、分类型模板 | 半年完成一轮试点到推广 | 试点项目选错导致结论不可信 |
| 高 | 口径统一、数据自动化、组织级收益库 | 持续迭代,按季度评估 | 指标泛滥、平台能力跟不上 |

八、不同情况下的取舍
方法论讲完,必须讲取舍。因为成功标准落地从来不是"做得越全越好",而是在度量精度、管理成本、组织阻力之间找平衡。下面五组取舍是我最常被问到的。
1. 度量精度 vs 度量成本
指标越精细,采集成本越高。一个需要人工每月汇总的指标,价值再高也很难持续。我的经验法则是:能被系统自动采集的指标优先,需要人工填报的指标控制在两个以内。如果一个指标的人工采集成本超过它带来的决策价值,就应该降级或替换。
2. 短期交付 vs 长期收益
交付层的证据来得快,业务层和战略层的证据来得慢。很多PMO迫于压力,最后只保留交付层标准。我的建议是分阶段披露:交付层按周报,业务层按月或按季度报,战略层按半年报。不要用交付层的节奏去要求战略层,也不要因为战略层慢就把它砍掉。
3. 标准化 vs 灵活性
统一模板能降低推广成本,但会牺牲适配度。折中方案是"统一骨架、分类字段":四层结构和三级刻度是统一的,具体指标和权重按项目类型可调。这样既保证可比性,也留出灵活空间。
4. PMO推动力度:强推还是引导
强推见效快,但容易引发抵触,尤其在业务方话语权强的组织。引导见效慢,但共识更牢。我的判断是:交付层标准可以强推,业务层标准必须引导,战略层标准依赖高层背书。三层用同一种力度推进,一定会出问题。
5. 工具投入 vs 人工统计
早期项目少,人工统计似乎更省。但项目数量一过十个,人工统计就会成为瓶颈,且数据可信度快速下降。这个临界点我的观察是同时跟踪的项目超过八个、或者参与团队超过五个,就应该考虑把度量搬到平台上。
| 取舍维度 | 偏左选择 | 偏右选择 | 我的建议 |
|---|---|---|---|
| 度量精度 | 精细但人工成本高 | 粗放但可持续 | 自动采集优先,人工指标不超过两个 |
| 收益周期 | 只看短期交付 | 等长期收益 | 分层披露,不同层用不同频率 |
| 标准统一度 | 一套模板 | 完全自定义 | 统一骨架,分类字段 |
| 推动力度 | 强推 | 纯引导 | 交付层强推,业务层引导,战略层靠背书 |
| 数据承载 | 人工统计 | 平台自动化 | 项目超八个或团队超五个时转平台 |

九、一页纸画布与检查清单
最后给两个可以直接用的东西。一张一页纸画布帮你把讨论结果结构化,一份检查清单帮你在发文或评审前自查。这两样比长篇方法论更容易在组织里流传开。
1. 一页纸项目目标与成功标准画布
画布分成九个区块,建议控制在一页A4内,逼着填写者做取舍。
- 项目名称与阶段:一行写清,便于归档。
- 核心问题:这个项目要解决的具体问题,一句话。
- 受益者:谁会因为项目变好,具体到角色。
- 交付成功:范围、进度、成本、质量、合规的门槛与目标。
- 业务成功:效率、成本、收入、风险、采纳率的方向与幅度。
- 战略贡献:能力沉淀、协同改善、未来选择权。
- 三级刻度:每条标准标注门槛、目标、愿景。
- 度量卡片索引:指标、基线、目标值、数据源、频率、责任人。
- 复盘安排:交付复盘和后评估的时间点与主持方。
2. 发文版检查清单
这份清单我会在每次项目章程评审前过一遍,通常能筛出七八成的问题。
- 项目目标是否能被证伪?如果怎么都能说"达成了",就是无效目标。
- 每条成功标准是否都有明确的基线值和测量时间点?
- 业务层标准是否由业务方本人确认,而不是PMO代填?
- 指标是否能在现有系统中自动采集?不能的话,人工成本谁来承担?
- 是否区分了验收标准和成功标准?两者是否被写混?
- 干系人满意度是否有具体的测量方式,而不是"大家满意"?
- 是否安排了后评估的时间点和责任人?没有的话,标准等于没写。
- 项目类型与标准结构是否匹配?有没有套错模板?
- 变更机制是否覆盖成功标准?防止中途悄悄下调目标。
- 结论是否会回写到组织级知识库,供后续项目复用?

十、结语:PMO的价值不是多收几张表,而是让成功可以被验证
回到开头那场复盘会。如果当时项目章程里写清楚了三层成功标准和对应的基线数据,业务负责人那句"我不知道这个项目带来了什么"就不会出现,或者至少,它会被一个可讨论的数字替代。
我做了这么多年PMO相关的工作,最深的一个体会是:PMO真正的专业能力,不是把流程写得更细,而是把模糊的目标翻译成可验证的证据。流程是手段,证据才是交付物。一个只会催进度的PMO,任何一个项目协调员都能替代;一个能设计成功证据链的PMO,才是组织里稀缺的角色。
如果你准备开始,我给一个最小行动建议:挑一个正在进行、且业务方还愿意配合的项目,在下一次例会上加一个议题,"我们怎么判断这个项目成功了?用什么数据、在什么时间点、由谁来看?"把这个问题的答案写成一页纸,走一次审批,然后坚持跟踪到后评估。跑完这一轮,你对成功标准的理解会比读十篇文章都深。
至于工具和模板,它们是加速器,不是起点。先想清楚要证明什么,再去决定用什么承载证据。顺序反了,再好的平台也只能帮你更快地生成没人看的报表。
常见问题解答(FAQ)
1. 项目目标和成功标准到底有什么区别,PMO怎么避免拿验收当成功?
我们立项会经常说要建成标杆项目,但结项时大家只看交付物验收。我作为PMO被问到这项目算不算成功时,常常只能说按时上线了。我想知道这两者到底怎么区分,怎么把验收和成功分开管。
项目目标回答为什么做和做成什么样,成功标准回答用什么证据判断成功,验收标准只回答交付物是否合格。PMO不要用验收替代成功。做法是在项目章程里同时写三层标准:交付成功如功能上线、缺陷率低于约定门槛;业务成功如采纳率、处理时长下降、成本节约;战略贡献如支撑某业务目标或合规要求。
判断依据是每条标准必须有指标、基线、目标值、数据源、统计周期、责任人。数据口径要提前写清,比如采纳率等于目标用户中连续4周每周使用不少于3次的人数除以目标用户总数。验收会在交付完成时开,成功评审通常在上线后1至2个业务周期做,至少覆盖一次完整月度或季度结算。
2. PMO开展项目目标落地,第一步应该做什么,需要哪些输入和共识?
我以前以为PMO就是收集模板和排期,结果目标澄清会开成扯皮会,业务说要快,IT说要稳,管理层要降本。我作为PMO不知道先抓什么,怕一上来就做指标表没人认。我想知道入门第一步到底怎么设计。
第一步不是做表,而是开目标澄清会并形成共识。输入至少收四类:战略方向或年度重点、商业论证或立项材料、关键干系人诉求、约束条件与收益假设。会上只解决三件事:把模糊动词改成结果陈述,画出成功画面,排优先级。判断依据是如果一句话里只有提升、优化、加强而没有对象、范围和结果,就不算目标。
可执行做法是让发起人、业务负责人、项目经理分别用一句话回答项目不做会怎样、做成后谁受益、半年后哪个数字会变化,PMO当场合并成目标陈述,并让三方确认。会后把共识写进项目章程,未达成一致的点标为待决策,不要带进执行。
3. 成功标准怎么设计才可衡量,指标、基线、目标值、数据源应该怎么定?
我们项目目标写得挺漂亮,但一到复盘就发现指标没法取数,或者业务说这个数不是他们认的。我作为PMO很头疼,不知道成功标准要细到什么程度,才算能落地。
用度量卡片管每条成功标准。字段至少包括指标名称、指标定义、基线、门槛值、目标值、愿景值、数据源、采集频率、责任人和复盘时间。判断依据是没有基线的指标只能叫愿望,没有数据源的指标不能写进成功标准。可执行做法是先找现有系统能取到的数据,再决定指标,不要为了完美指标新建一套手工台账。
优先级按三层走:交付层看上线范围、质量、进度;业务层看采纳、效率、成本、收入或风险;战略层看对年度重点的贡献。目标值不要拍一个点,建议设门槛、目标、愿景三档,门槛是必须达到,目标是合理承诺,愿景是激励值。
数据口径要具体到分子分母和统计周期,比如平均处理时长等于当月工单总处理时长除以当月关闭工单数,剔除测试单和重复单。
4. 能用一个案例说明PMO怎么拉齐业务、IT和管理层对成功的理解吗?
我看过很多成功标准文章,但一到自己公司就卡在部门立场不同。业务觉得上线快就是成功,IT觉得稳定就是成功,管理层觉得省钱才算。我作为PMO想找一个能照着走的案例拆解。
可以用复合脱敏的教学案例来走。比如客服系统升级项目,原始目标是提升客服效率。业务的理解是坐席少加班,IT的理解是系统稳定不宕机,管理层的理解是人力成本下降。PMO动作分四步:第一,分别访谈三方,记录各自成功画面和证据;
第二,开成功标准工作坊,把交付成功定为按期上线、核心流程可用率不低于99.5%,业务成功定为平均处理时长下降20%、一次解决率提升10个百分点,战略贡献定为年度客服人力预算不增加;第三,逐条补基线、数据源和责任人,基线取上线前连续8周均值;第四,写进项目章程并约定上线后第4周、第12周各复盘一次。
判断依据是案例必须脱敏、复合、标注教学示例,不能伪造某企业真实数据。复盘时区分达成、未达成、延后观察,未达成要归因到假设、执行还是外部变化,而不是只写一句话结论。
核心关键词
文章包含AI辅助创作:成功标准落地方案:PMO开展项目目标的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306901
读者评论
作为PMO,三层证据链这个提法很戳痛点。实际工作中最难的是业务层标准的定义权和数据采集,业务方不参与,PMO自己写出来的指标最后没人认。文章把边界说清楚了,PMO是引导和证据管理,不是替业务做决定,这点很重要。
项目经理视角:验收合格不等于成功,这句太真实。很多项目按合同交付了,复盘时业务一句“没感觉”就把你噎住。根因还是立项时目标口号化,没有基线和统一口径,最后只能拿甘特图和验收单自证,很无力。
业务方角度:业务成功标准确实该我们定义,但现实是业务也很少有人愿意在项目启动时花时间定基线和收益路径。文章里三级刻度让我有启发,门槛、目标、愿景至少能让复盘时有个讨论区间,而不是非黑即白吵架。
方法论层面,SMART只是表述工具不是价值来源,这个误区总结得好。指标五到八个比四十个靠谱,关键要能持续跟踪。不过六步法对组织成熟度要求不低,中小团队可以先从后评估和基线数据抓起,不然写再多标准也是装饰。
