大多数PMO并不缺项目目标,缺的是"目标被验证过"的证据。我带过一个中大型制造企业的PMO治理项目,项目组合里有63个在跑的项目,每份项目章程都写着目标,季度经营会上却没人能回答一个问题:这63个目标里,有多少已经被证明达成了?当时我们花了三天盘点,最后能拿出完整验证链路的只有7个。剩下56个不是没做,而是"做了,但说不清到底有没有用"。这篇文章想解决的,就是这个断层,PMO如何把项目目标从文档里的名词,变成可验证、可跟踪、可复盘的关键结果。
一、先给结论:PMO目标管理失效的三个根因
在展开方法之前,我先把判断结论放前面。如果你只想要答案,下面三条是核心。
1. 根因一:项目目标只写了"交付什么",没写"证明什么"
绝大多数项目章程里的目标长这样:"在12月31日前完成XX系统上线,覆盖5个业务部门。"这是一个交付目标,不是一个结果目标。它回答的是"我们要做什么",而不是"我们怎么知道做对了"。
当目标停留在交付层,PMO能管的只有进度、预算、范围三件事。这三件事全绿,也不代表项目产生了价值。这就是为什么很多PMO周报很漂亮,收益却永远说不清。
2. 根因二:PMO把自己放在"收集数据"的位置,而不是"定义怎么验证"的位置
我见过太多PMO团队,一周花20小时追进度、催周报、填看板,却没有花2小时去定义"这个项目的成功究竟由谁在什么时间用什么数据来证明"。角色的错位,导致PMO越努力,越像行政支持岗。
3. 根因三:关键结果缺一个"归因责任人",只有执行责任人
项目有项目经理,任务有执行人,但关键结果往往没有归属。一个"客户续费率提升5个百分点"的KR,如果没人对数字的变化负责解释,那它在季度复盘时大概率会被一句"外部环境影响"带过去。

二、真实场景:目标写在文档里,治理停在会议桌上
我先描述一个我经历过多次的场景,你可能会有熟悉感。
1. 场景还原:一个"全绿"的项目组合
某集团的信息化PMO,管理着研发、供应链、营销三条线的项目。每个月PMO出一份项目健康度报告,红黄绿三色标注。某个月报告显示,在跑的41个项目里,38个是绿色,3个黄色,0个红色。
CEO在经营会上问了一句:既然这么健康,为什么今年营收增长没达到预期?会议室安静了十几秒。没人能回答,因为PMO的"健康"只测量了进度和资源,没有测量价值。
会后复盘我们发现三个具体问题:项目目标里的"提升供应链响应速度",没有任何基线值;"优化客户体验"没有指定数据来源;"支持营收增长"没有说清楚贡献路径。这些目标写在章程里是合规的,但在治理层面是完全无效的。
2. 场景背后的结构性问题
这不是执行力问题,是设计问题。项目目标从立项那一刻起,就缺少三层结构中的后两层。
| 层级 | 典型表述 | 谁负责 | 验证方式 |
|---|---|---|---|
| 交付目标 | 12月前完成系统上线 | 项目经理 | 上线验收单 |
| 收益目标 | 订单处理时长从4小时降到1小时 | 业务负责人 | 系统埋点数据 |
| 战略目标 | 支撑区域市场履约能力提升 | 业务一把手/PMO | 季度经营指标 |
大部分组织的项目章程只写到第一层。PMO如果只治理第一层,那它的天花板就是"交付管理办公室",而不是"项目治理办公室"。
3. 为什么这个断层长期存在
我总结过三个现实原因。第一,业务方不愿意在立项阶段就把收益承诺写实,因为写了就要背。第二,PMO缺少业务数据权限,想验证也拿不到数据。第三,工具链断裂,项目管理系统和业务数据系统之间没有打通。
第三条在近两年有明显改善。我接触过的一些中大型企业,尤其是100人以上、研发与交付并行的组织,开始把项目目标、关键结果和业务数据放在同一个管理平台上。像PingCode这类面向中大型企业的项目管理平台,支持私有化部署,能把项目目标、迭代、度量数据放在同一套体系里,对数据敏感行业来说是个现实选项;它还支持从Jira平滑迁移,对于早期用Jira做研发管理、现在需要统一目标治理的公司,迁移成本是一个必须提前算清楚的变量。

三、四个常见误区,几乎每个PMO都踩过
下面四个误区,是我在复盘中最常看到的。它们看似是写法问题,本质是治理逻辑问题。
1. 误区一:把KPI改名叫KR
最常见的一种。团队把已有的KPI列表拿出来,去掉"KPI"三个字,写上"关键结果",然后宣布完成了OKR转型。
KPI和KR的区别不在于名字,在于用途。KPI是持续运营的稳定性指标,比如"月度系统可用率99.9%";KR是阶段性变化的验证信号,比如"将核心接口平均响应时间从800ms降到200ms"。KPI衡量状态,KR衡量变化。一个健康度长期稳定的KPI,不应该被当作KR来用,因为它无法回答"这一周期我们改变了什么"。
2. 误区二:追求量化到小数点,忽略可归因
另一个极端。团队把目标写成"客户满意度提升3.7%",看起来很精确,但没人知道这个数字从哪来、谁在测、什么时候测、测多少样本。
我的判断标准很简单:如果一个KR数据变了,团队能在一小时内说出变化的原因,它就是可归因的;如果只能说"数据就是这样",那它只是数字,不是关键结果。
3. 误区三:目标层级不区分,战略目标和项目目标混在一个列表里
有的PMO把所有目标放在一张表里,从公司营收目标到某个接口优化目标平铺排列。结果是对齐会开成了辩论会,因为不同层级的目标讨论逻辑完全不同。
4. 误区四:把目标当合同,变更要"审批",而不是要"解释"
目标频繁变更确实是个问题,但很多PMO的应对方式是加强审批,结果逼得团队偷偷改数据或者干脆不更新。我的观点是:目标变更的治理重点不是"批不批",而是"变更的理由能不能被记录、被追溯、被复盘"。

四、专业判断逻辑:目标、KR、KPI、里程碑的边界怎么划
为什么先把边界讲清楚?因为我发现,绝大多数目标治理失败,本质上是四个概念被混用。下面是我在实际项目中使用的判断框架。
1. 四个概念的核心区别
| 概念 | 回答的问题 | 时间属性 | 典型更新频率 | 归因主体 |
|---|---|---|---|---|
| 项目目标 | 我们为什么做这件事 | 项目全周期 | 立项时确定,重大变更时修订 | 业务发起人 |
| 关键结果KR | 怎么证明做对了 | 阶段性 | 周/双周 | 结果责任人 |
| KPI | 运营是否健康 | 持续性 | 月/季 | 业务运营负责人 |
| 里程碑 | 关键节点到没到 | 事件性 | 节点触发 | 项目经理 |
这张表我一般会在PMO内部培训的第一页放上去。因为只要团队用错了维度,后面的所有工具都会失效。
2. PMO在目标治理中的四种角色
很多人问:PMO到底该不该对项目目标结果负责?我的答案是:PMO不替业务背结果,但要确保结果可被看见、可被测量、可被复盘。具体拆成四种角色。
- 标准制定者:定义目标卡、KR定义表的填写规范,避免每个项目各写一套。
- 对齐推动者:组织跨部门目标对齐会,识别依赖和冲突,推动决策而不是替人决策。
- 数据枢纽:打通项目管理数据与业务数据的连接,让KR的数据能被自动或半自动采集。
- 复盘教练:在复盘中追问"假设是否成立",而不是追问"谁的责任"。
3. 不同类型PMO的介入深度差异
业内常见的PMO分类有支持型、控制型、指令型。这里我不打算展开考据,只说实操含义:支持型PMO重点在标准和方法论供给,控制型PMO重点在合规检查和数据质量,指令型PMO则直接对项目和资源调配有决策权。
三类PMO在目标治理上的可行动作完全不同。支持型PMO如果强推考核,会被业务方抵触;指令型PMO如果只做模板分发,则浪费了决策权限。这个判断直接影响后面的行动建议。
4. 一个反常识判断:目标不是越早定死越好
很多人强调"立项时就要把目标定死"。我在实际项目里观察到,对于不确定性高的项目,过早锁定KR反而会带来两个坏结果:团队为了完成数字而做局部优化,或者干脆放弃更新目标。
我的建议是分两类处理。确定性项目(如合规改造、系统替换)在立项时锁定KR;探索性项目(如新产品验证、新市场试点)在第一个里程碑后锁定KR,前一个阶段只锁定"验证假设"的目标。

五、五步闭环:把项目目标变成可验证的关键结果
这一节是全文最实操的部分。我把这套方法称为"五步闭环",从我带过的项目里反复迭代出来,每一步都包含输入、动作、输出和PMO介入点。
1. 第一步:战略解码,找到项目存在的真实理由
输入:公司年度战略、业务痛点清单、客户反馈、上一年度复盘结论。
动作:不要从"我们要上什么系统"开始,而是从"业务上哪个环节的数值需要改变"开始。我常用一个提问模板:如果这个项目不做,未来12个月哪个业务指标会明显变差?
这个问题很残酷,但极其有效。我见过一个供应链项目,问完之后发现答案是"不会明显变差",项目因此被砍掉,节省了大约6个月的团队投入。
输出:每个项目一句话的"存在理由",必须包含业务对象、变化方向、时间范围。
常见坑:把技术目标当成业务目标。比如"微服务化改造"不是目标,"订单履约时效从48小时降到24小时"才是。
2. 第二步:目标结构化,从一句话拆成目标树
输入:项目存在理由、项目章程、业务方访谈记录。
动作:把一句话拆成三层目标树。顶层是战略贡献,中间层是收益目标,底层是交付目标。每一层都要有明确的验证方式。
项目:区域仓配一体化系统
├── 战略目标:支撑华东区域履约能力进入行业前20%
│ └── 验证方式:第三方行业报告 + 内部履约评分
├── 收益目标:区域订单履约时效从48h降至24h
│ ├── 验证方式:订单系统埋点,周粒度统计
│ └── 基线值:当前24小时达标率61%
└── 交付目标:2024Q4完成三仓系统切换
└── 验证方式:上线验收单 + 双跑数据一致性报告
输出:一张目标树,每个节点带验证方式和基线值。
PMO介入点:确保每一层的验证方式不是"会议确认",而是可采集的数据或可审计的证据。
3. 第三步:关键结果设计,做到可衡量、可归因、可跟踪
这一步是质量分水岭。我给出一个经过验证的KR写法公式:
KR = 指标对象 + 基线值 + 目标值 + 时间窗 + 数据来源 + 结果责任人
六个要素缺一个,KR的可用性就会大幅下降。特别是"数据来源"这一项,我建议写到具体到系统、表、字段甚至埋点名称,因为一旦进入跟踪阶段,含糊的来源会成为最大的扯皮点。
| 写法 | KR示例 | 问题诊断 |
|---|---|---|
| 不合格 | 提升仓储作业效率 | 无指标对象、无基线、无来源 |
| 勉强可用 | 仓储拣货效率提升20% | 有指标有目标值,但无基线、无来源 |
| 合格 | 单均拣货时长从4.2分钟降至3.2分钟 | 有基线有目标,缺时间窗和来源 |
| 可用 | 2024Q4前,单均拣货时长从4.2分钟降至3.2分钟,数据取自WMS拣货明细表,责任人:仓储运营负责人 | 六要素齐全,可直接进入跟踪 |
4. 第四步:对齐与承诺,处理跨部门资源和优先级冲突
输入:各部门目标清单、KR定义表、资源预算。
动作:组织目标对齐会,但不是让每个人念一遍目标。我用的方法是"三问对齐法"。
- 你这个KR依赖谁的数据或资源?
- 你的KR和谁的KR存在此消彼长的关系?
- 如果资源只能保一个,你的优先级排第几?
这三个问题能把隐性的冲突显性化。我在一个金融行业项目里用过,原本以为没有冲突的两个部门,在第2问上暴露了同一个数据团队的排期争夺,提前两个月发现了资源瓶颈。
输出:目标对齐矩阵,标注依赖、冲突和决策人。
常见坑:对齐会开成表态会。如果会议结束时没有产生任何优先级调整或资源重排,那这个会大概率是无效的。
5. 第五步:跟踪、复盘与动态调整
跟踪节奏我推荐"周看信号、月看趋势、季看收益"三档。
- 周看信号:只看KR是否在动,不动的原因是什么。不做深度归因,只做异常标记。
- 月看趋势:看趋势线而非单点值,判断是否需要调整手段。
- 季看收益:验证目标本身是否仍然成立,收益假设是否被推翻。
调整必须有规则。我通常和团队约定三条:KR目标值调整需要说明外部假设变化;KR本身更换需要说明原假设为何失效;目标层调整必须回到业务发起人确认。

六、可直接套用的五个模板
方法讲完,接下来是能立刻用的东西。这五个模板是我在项目里反复迭代的版本,你可以直接改造后使用。
1. 模板一:项目目标卡
目标卡的作用是把一个项目的"为什么做、做什么、怎么算成功"压缩到一页纸。
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 目标名称 | 一句话,包含业务对象和变化方向 | 缩短区域订单履约时效 |
| 战略关联 | 指向哪条公司级目标 | 提升华东区域履约竞争力 |
| 目标类型 | 交付型/收益型/探索型 | 收益型 |
| 成功标准 | 验证达成的最终依据 | 24小时履约达标率≥85% |
| 关键结果 | 2-4条,六要素齐全 | 见KR定义表 |
| 结果责任人 | 业务侧,非项目经理 | 区域运营总监 |
| 关键假设 | 目标成立所依赖的前提 | 三仓库存数据可实时同步 |
| 资源需求 | 人力、预算、系统权限 | 2名数据工程师,WMS读权限 |
注意"关键假设"这一行。它是我最看重、也最常被忽略的字段。复盘时,很多目标失败不是因为执行不力,而是因为假设一开始就不成立。
2. 模板二:KR定义表
KR定义表字段结构
KR编号
KR描述(六要素齐全)
基线值 / 基线数据来源 / 基线统计周期
目标值 / 达标判定规则
数据来源(系统 + 表 + 字段 + 埋点)
更新频率
数据采集方式(自动 / 半自动 / 人工)
结果责任人
验证方式(谁在什么时间用什么方法确认)
这份表我建议做成结构化配置放在项目管理平台里,而不是散落在Excel。原因很直接:只要是人手工维护的KR表,三个月后一定有版本不一致的问题。
对于中大型组织,把KR定义和项目数据放在同一套系统里有实际收益。像PingCode这类支持私有化部署的平台,能把目标、需求、迭代、度量的数据串起来,对需要长期追踪KR的组织来说,减少了很多跨系统对数的工作。对于从Jira迁移过来的团队,也要把"KR数据在新系统里怎么落地"作为迁移评估项之一,而不是只评估工作项本身。
3. 模板三:目标对齐矩阵
| 部门 | 目标 | 关键结果 | 依赖对象 | 潜在冲突 | 决策人 |
|---|---|---|---|---|---|
| 仓储运营 | 缩短拣货时长 | 单均拣货4.2→3.2分钟 | WMS数据团队 | 与分拣优化项目争同一数据排期 | 供应链VP |
| 配送管理 | 提升准时送达率 | 准时率88%→94% | 调度算法团队 | 与成本控制目标存在张力 | 区域总经理 |
| 客服中心 | 降低履约类投诉 | 投诉率1.8%→1.0% | 订单系统改造 | 依赖上游两个项目交付 | 客服负责人 |
这张表的价值在于把冲突显性化。"存在张力"和"资源争抢"如果不写出来,就会在对齐会上以"我们再看看"的方式被搁置。
4. 模板四:周/月跟踪看板
看板不要做成数据展示墙,要做成决策触发器。我给团队设计的看板只有五列:KR名称、当前值、趋势、阻塞项、需要的决策。
- 趋势必须用箭头或趋势线表示,而不是仅显示当前值。单点数据无法判断是被波动还是真变化。
- 阻塞项必须写具体的人和事,不能写"资源不足"这种泛化表述。
- 需要的决策是看板上最有价值的一列。它把跟踪会从汇报会变成决策会。
5. 模板五:复盘问题清单
- 目标本身是否仍然成立?如果今天重新立项,还会定这个目标吗?
- 关键假设中,哪一条被证伪了?
- KR数据的变化,有多少能归因到团队动作?
- 哪些依赖没有按预期到位?提前多久可以识别?
- 下一周期,我们要停止做什么?
第5问是我坚持要加的。大多数复盘只讨论"下一步做什么",导致目标越加越多,资源越来越散。

七、案例与数据观察:一个800人规模企业的PMO治理实践
下面这个案例来自我深度参与过的一个项目。出于保密要求,企业名称、具体数字做了脱敏处理,结构和方法保持原样。
1. 背景:项目多、目标散、周报厚
客户是一家800人规模的制造企业,研发、供应链、销售三条线并行。PMO团队4人,管理着47个在跑项目。每周产出的项目周报约120页,但管理层反馈"看不出重点"。
PMO负责人的原话是:"我们不是不努力,是我们收集的东西,老板不关心;老板关心的东西,我们收集不到。"
2. 问题诊断:目标与收益脱节,KR无法验证
我们抽样了15个项目,做了目标质量评估。结果如下:
- 15个项目都有目标描述,但只有4个包含可量化指标;
- 4个量化目标里,只有1个写明了数据来源;
- 0个项目指定了业务侧的结果责任人;
- 审批环节平均耗时9天,但目标变更的记录几乎为零。
这个诊断结果说明,问题不在执行层,而在设计层。团队是在用一套只适合管进度的机制,去承担本该管收益的任务。
3. 干预:五步闭环的落地过程
我们用了大约一个季度做改造,分三个阶段推进。
第一阶段(第1-3周):选了3个试点项目,统一使用目标卡和KR定义表。试点选择标准是:业务方配合度高、数据基础相对好。
第二阶段(第4-8周):建立对齐矩阵,开了两轮对齐会。第一轮暴露了17处跨部门依赖,第二轮聚焦优先级排序,最终调整了4个项目的排期。
第三阶段(第9-12周):上线跟踪看板,跑第一次月度复盘。看板放在项目管理系统里,KR数据和项目数据打通,减少了手工填报。
这里补充一个技术判断:客户早期研发侧用的是Jira,供应链侧另有系统。改造过程中他们把研发线迁移到了PingCode。他们选择的原因有三个:一是需要私有化部署,制造企业的研发数据不希望放在公有云;二是需要和Jira的历史数据平滑迁移,避免重做工作项和权限;三是国产化替代要求。这三个理由在中大型制造和金融企业里很常见。
4. 结果与复盘:哪些有效,哪些仍是挑战

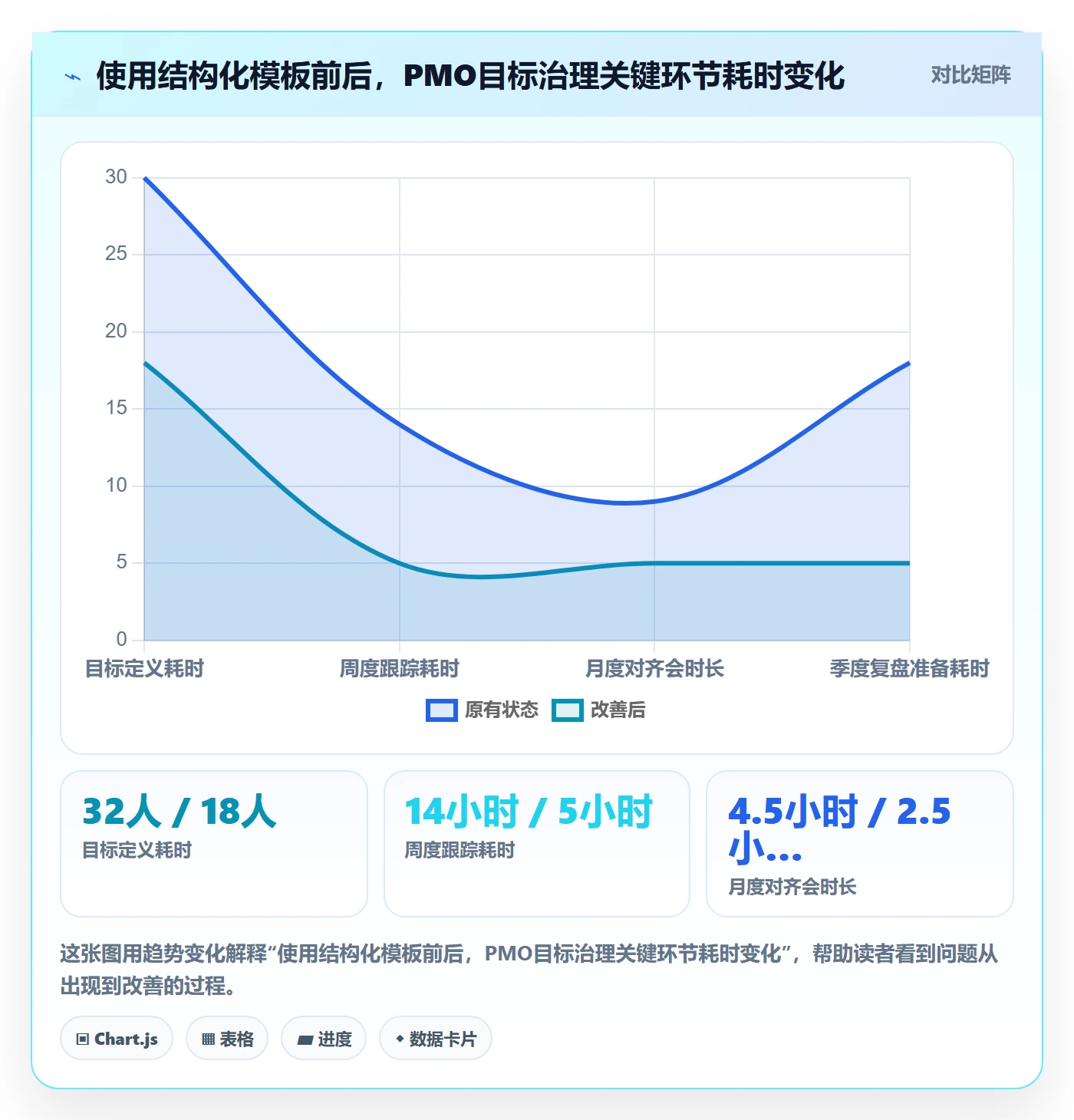

一个季度后,我们重新评估了试点项目。有效的部分:
- 3个试点项目的KR全部实现了数据自动或半自动采集,PMO周度跟踪耗时从12小时降到4小时;
- 月度对齐会时长从4小时压缩到2小时,且每次都能产出明确的优先级决议;
- 季度复盘时,第一次能对不同项目的收益假设做横向比较。
仍是挑战的部分:
- 业务侧对"结果责任人"这个角色仍有抵触,认为这是在给业务加考核;
- 非试点项目推进缓慢,因为缺乏强制的治理要求;
- 探索型项目的KR设计仍然困难,团队习惯性想用确定性指标去套。
这个案例我想说明的是:五步闭环不是一次改造就能完成的,它是一个需要迭代2-3个周期的机制。第一周期解决"有没有",第二周期解决"准不准",第三周期才谈"好不好"。

八、常见问题FAQ
下面这些问题是我在培训、咨询、内部分享中被问得最多的。每个问题我给"短答案 + 原因 + 操作建议"。
1. PMO该不该为项目目标的结果负责?
短答案:不该替业务背结果,但必须为目标的可验证性负责。
原因:结果由业务动作驱动,PMO没有业务决策权。但如果PMO不负责验证机制的设计,那没人会负责。
操作建议:在PMO职责说明里区分两类责任,对"结果"负支持责任,对"目标可测量、可跟踪、可复盘"负直接责任。
2. 目标太多,如何聚焦?
短答案:用"战略贡献度 × 资源可支撑度"做二维筛选,而不是平均分配。
原因:目标数量的上限不是由意愿决定,而是由组织的管理带宽决定。一个团队能有效跟踪的KR通常不超过5个。
操作建议:每个季度强制做一次减法。规则可以是"新增一个KR必须说明替代或停止哪一个"。
3. KR不可量化怎么办?
短答案:用替代证据,但要明确标注是替代证据。
原因:确实存在难以量化的目标,比如组织能力建设、文化转型。强行编数字,反而制造自欺。
操作建议:可用三类替代证据,里程碑事件、质量门禁通过情况、可审计的行为证据(如评审记录、决策日志)。但要在跟踪看板上明确标记,避免和量化KR混为一谈。
4. 跨部门目标冲突怎么破?
短答案:把冲突显性化,交给有决策权的人,而不是在对齐会上调停。
原因:PMO通常没有资源分配权,试图在会议现场调和冲突,只会拖延并积累不满。
操作建议:用对齐矩阵记录冲突,明确标注决策人,把问题上升到有权限的层级。PMO的价值是让冲突被看见,而不是替人做决定。
5. 目标频繁变更怎么处理?
短答案:区分"手段变更"和"目标变更",前者不需要审批,后者必须记录理由。
原因:如果把所有变更都纳入审批,会抑制正常调整;如果都不管,目标会失去严肃性。
操作建议:建立变更日志,记录三件事:变更前假设、变更原因、变更后影响。不求审批快速,但求记录完整。
6. 如何避免PMO变成数据收集员?
短答案:把工作重心从"收集数据"移到"定义验证机制"。
原因:手工收集数据是可替代性最高的工作,且规模越大越吃力。
操作建议:优先推动KR数据自动化采集,把节省下来的时间投入到目标质量评审和复盘教练上。这也是中大型组织倾向把项目目标和数据放在同一套管理平台里的原因。
7. 没有OKR文化,能不能用关键结果?
短答案:可以,而且更建议从项目层导入,而不是全公司铺开。
原因:全公司OKR需要较高的管理成熟度和透明的文化基础,强行推行容易变成形式主义。项目层的关键结果更具体、边界更清楚。
操作建议:先在1-2个项目上跑通五步闭环,形成可展示的案例,再向上扩展到项目群和部门层。
8. 支持型/控制型/指令型PMO做法有何不同?
短答案:支持型做标准和方法,控制型做数据质量和合规,指令型做优先级和资源调配。
原因:三类PMO的权限基础不同,强行做超出权限的动作会被抵触。
操作建议:支持型PMO先做出1-2个成功案例来建立信任;控制型PMO要先解决数据质量问题再谈考核;指令型PMO要注意不要过度干预,让业务方保留目标设定的话语权。

九、不同情况下的行动建议
前面讲了方法,这一节讲怎么落地。不同组织起点不同,我的建议也不同。
1. 情况一:PMO刚成立,还没有目标治理机制
不要一上来就建全套体系。先做三件事:统一目标卡模板、选1个试点项目、定义3个以内可验证的KR。
第一周期的目标不是"做对",而是"做出来"。把这个试点项目的复盘材料做成案例,用它去说服第二个、第三个业务方。
2. 情况二:PMO已运行多年,但只有进度管理
核心动作是在现有流程里插入"收益验证"环节,而不是另起一套。
具体做法:在现有的项目结项流程里,加一条"收益验证计划"的必填项,明确结项后3个月、6个月分别由谁验证什么。这比重新设计一套目标管理体系阻力小得多。
3. 情况三:正在推动数字化或流程变革,涉及大量跨部门项目
这类项目最容易出现"目标层级混放"。建议先做一次目标分层梳理,把所有目标归入战略层、收益层、交付层,然后按层设置不同的跟踪节奏和责任人。
同时要考虑工具支撑。当项目数量超过30个、跨部门依赖超过10组时,手工维护目标对齐矩阵基本不可行。
4. 情况四:已经用了项目管理工具,但目标治理还是靠Excel
这是很多中大型企业的现状。工具里管需求、管缺陷、管迭代,目标却在Excel里单独维护,两边数据对不上。
我的建议是把目标数据迁进项目管理系统。选工具时重点看三件事:是否支持目标与工作项的关联、是否支持度量数据的自动采集、是否支持私有化部署。第三条对金融、制造、军工这类数据敏感行业往往是硬性要求。
5. 情况五:团队对目标管理有抵触
抵触通常来自一个担忧:写了目标就要被考核。破解方式是先明确"目标数据不直接用于个人绩效",并且在前两个周期严格执行这条规则。
我见过的最有效做法是,前两个季度的复盘只讨论假设和方法,不讨论人和绩效。等团队建立信任后,再逐步引入考核关联。

十、不同情况下的取舍
治理本质上是一系列取舍。这一节我把几个最关键的取舍讲清楚,帮你判断在自己的环境里该往哪边偏。
1. 取舍一:目标精确度 vs 团队接受度
精确的KR需要精确的数据来源,而精确的数据来源往往意味着额外采集成本。在数据基础薄弱的组织里强推高精度目标,会引发抵触。
我的判断:第一周期用"方向正确 + 可对比"的标准,而不是"精确到小数点"。比如先用"拣货时长下降"作为标准,第二周期再细化为具体数值区间。
2. 取舍二:治理严格度 vs 数据真实性
治理越严格,数据造假的动机越强。这是一个反直觉但真实存在的规律。
我的判断:宁可接受一定比例的KR未达标,也不要制造"所有KR都达标"的假象。我在复盘时经常说一句话:如果一个团队的KR连续四个季度100%达成,我第一个怀疑的是目标定低了。
3. 取舍三:工具投入 vs 流程改造
有的组织倾向先买工具再改流程,有的倾向先理流程再选工具。两种路径都有成功案例。
我的判断:如果组织规模在100人以下、项目数不超过20个,先理流程、工具用现有的就够。如果规模在100人以上、项目数超过30个、跨部门依赖复杂,那么工具选型应该提前,因为流程设计的复杂度会受工具能力约束。
对中大型企业来说,工具选型还有几个常被忽略的维度:私有化部署能力、历史数据迁移成本、国产化替代要求。特别是迁移成本,很多团队在评估时只看功能清单,忽略了Jira历史工作项、权限模型、自动化规则的迁移工作量,结果上线后返工。选支持平滑迁移的平台,能省下大量时间。
4. 取舍四:PMO主导 vs 业务主导
目标治理由谁主导,直接影响成败。
我的判断:机制设计由PMO主导,目标设定和结果解释由业务主导。PMO越界去替业务定目标,结果一定是目标被架空;业务完全不参与机制设计,结果是机制脱离实际。
5. 取舍五:全覆盖 vs 单点突破
很多PMO希望一次性覆盖所有项目,但精力会被稀释。
我的判断:30个项目以下的组织可以尝试全覆盖,但要有优先级;30个以上的组织必须单点突破,先做试点再推广。我自己偏向后者,因为它能产生可展示的案例,而案例是推动变革最有效的工具。

十一、结语:三个可以明天就开始的动作
回到最初那个问题:PMO凭什么证明项目目标真的达成了?答案不在更厚的周报里,而在一条完整的验证链路里,目标有理由、关键结果有基线、数据有来源、结果有责任人、复盘有归因。
我特别想强调一个可能不太讨喜的观点:PMO的核心竞争力不是流程规范度,而是让组织对"做成了什么"这件事形成共识的能力。流程可以外包,工具可以替换,但共识只能自己建立。
如果你现在就想开始,我建议从下面三个动作入手。
- 明天:挑一个正在跑的项目,问一句"如果这个项目做完了,我们用什么数据证明它有用",把答案写下来。
- 本周:给这个项目做一张目标卡,重点填"关键假设"和"结果责任人"两项。
- 本月:在现有的项目周会上,加一列"需要的决策",尝试把汇报会变成决策会。
三个动作都不需要预算,也不需要新工具。它们的价值是让你在一个月后,能拿出一个可展示的样例,去向更多人证明:项目目标是可以被验证的,PMO是可以被信任的。
至于工具层面的投入,我的建议是把它放在流程跑通之后。当你能清楚说出"我需要采集哪些数据、以什么频率、给谁看"时,再去做工具选型,会精准得多。反过来,先上工具、后理流程,最后大概率是工具里堆了一堆没人看的数据,问题一个没解决。
常见问题解答(FAQ)
1. PMO到底该不该为项目目标没达成负责?
我们公司上个季度有个重点项目按时上线了,但业务指标基本没动,老板在会上直接问PMO为什么没盯住目标,我当时就懵了,因为立项时目标是业务部门定的,我们只是跟进度。后来复盘时又发现,项目经理觉得自己只负责交付,业务觉得PMO该兜底,谁都不认账。
先把三种责任拆开:结果责任在业务方和项目发起人,交付责任在项目经理,PMO承担的是目标治理责任。PMO的可交付物不是业务数字,而是目标可见、可测、可追溯、可复盘这套机制。
可执行的做法是在项目章程里强制填两个字段,目标责任人(业务Owner)和PMO职责清单,写清PMO负责目标卡完整性、KR数据按期更新、偏差预警、复盘组织,不参与业务决策取值。
PMO自己的考核指标也要跟着改,看目标卡覆盖率、KR数据按期更新率、偏差预警提前期(预警发出时间距目标失控的时间差)、复盘完成率,而不是挂在业务指标上。判断依据很简单:一旦PMO的绩效挂在业务结果上,PMO就会被迫替业务做取舍,既越权又背锅,最后变成谁都不信的中间层。
除非组织明确书面授权PMO为目标Owner,否则边界就是,PMO对目标治理的质量负责,不对目标本身的值负责。
2. 关键结果实在量化不了,用里程碑或质量门禁替代算不算糊弄?
我做的是研发平台和内部工具类项目,目标写着提升研发体验、提升协作效率,可我翻遍数据平台也找不到一个能直接对应体验的指标,硬写一个NPS提升10分,业务方又说这个数没人认。最后只能写完成调研、完成方案评审,写完自己都觉得心虚。
判断标准不是有没有数字,而是能不能被证伪。建议按三层往下退:第一层先找代理指标,研发体验类目标通常可以从周期时间、需求等待时长、返工率、缺陷逃逸率、构建失败率、工具采纳率里挑出一到两个,这些一般能从现有项目平台或研发工具里取到;
第二层如果确实取不到,用里程碑加验收证据做过渡KR,但必须写清三件事,证据形式(评审记录、抽检样本量和抽检规则)、判定人、判定时间点;第三层如果连证据都定不下来,说明目标本身还太模糊,应该先做一个探索型KR,比如在X日前完成不少于N份有效访谈并输出问题清单,由业务负责人签字确认。
对比一下就明白差别:完成调研不可证伪,谁都能说完成了;后面那种写法的可证伪性完全不同。同时要提前锁死数据口径:基线值取哪个时间段、取数来自哪个系统、谁负责维护、多久更新一次,口径不统一,后面数字对不上引发的扯皮比目标写不清楚更麻烦。
3. 季度目标频繁变更,PMO该怎么管才不至于让团队不信目标?
我们上个季度目标改了三版,第一次是业务方向调整,第二次是老板觉得目标值定低了,第三次是数据口径变了要重算。每次一改,看板、周报、对齐会全要重做,改了两次之后团队开始说目标就是走过场,我也越来越怀疑自己是不是在做无用功。
变更本身不是问题,无痕变更才是。可执行的做法是把变更分三类并区别对待:口径澄清类(目标不动,只改表述或取数方式)、参数调整类(目标值或时间点变化)、方向变更类(目标本身作废或替换)。前两类走轻量登记,在目标卡上留变更记录即可;第三类必须走治理会决策。
同时设一个变更阈值来减少随意性,比如目标值调整超过正负20%、或时间点后移超过1个月,就必须由发起人或其上级决策并写明原因。变更原因要记录并统计,季度末看两个数:KR变更总次数和变更原因分布。如果方向变更占比很低、大多是口径澄清,说明是执行层没对齐;
如果方向变更占比很高,问题不在PMO执行力,而在立项时的假设没写清。所以下次立项时要求每个目标额外写一栏关键假设和失效信号,一旦失效信号出现就触发复盘,而不是等到季度末才发现方向早就变了。这样团队看到的是目标会随事实调整,而不是随情绪调整,信任度才回得来。
4. 两个项目的关键结果都说是公司级重点,抢同一批资源时PMO怎么处理?
我们同时跑三个项目,两个都要抢同一批后端开发,各自的KR都挂在公司战略上,周会上两边都来问我到底先保谁,我当场根本答不了,只能说回去再评估一下,结果一拖就是两周。
别在周会现场解决冲突,回到前置约定的决策规则。具体做法是在目标对齐矩阵里除了部门、项目、目标、KR,额外加三列,依赖对象、冲突对象、决策人,冲突一旦出现,PMO负责产出影响分析,包括各方案导致的延期天数、收益损失量级、受影响KR数量,然后提交组合层或分管领导裁决,PMO不做仲裁者。
判断依据是,PMO的价值在于把冲突量化并提前暴露,而不是替业务做取舍。做减法时可以问一个更直接的判断问题:如果这个项目现在不做,哪一条公司战略目标会失败?答不上来的,就列为可暂缓,而不是按谁嗓门大来排。
同时必须约定裁决时限,比如72小时内给出结论,超时默认按原优先级执行,否则冲突会以双方都在等的方式把整个季度耗掉。另外,跨部门目标冲突真正被根治的时点不是冲突发生时,而是立项时,如果两个项目的KR在写的时候就没做过交叉校验,冲突是必然的,把冲突校验做成KR评审的一个固定环节,比每次救火有效得多。
核心关键词
文章包含AI辅助创作:关键结果最佳实践:PMO项目目标实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306907
读者评论
作为PMO,文中“目标可验证率”的对比数据很扎心。我们章程覆盖率接近100%,但能拿出验证链路的不到两成。问题确实不在写目标,而在立项时没定义谁用什么数据证明。KR没有归因责任人,复盘就只能归因外部环境。下一步打算先给每个KR指定结果责任人,再谈数据看板。
业务负责人视角:立项时不愿把收益写实,因为写了就要背,这是实话。但只写“上线系统、覆盖几个部门”的交付目标,后面业务不认账,PMO也没法证明价值。文中三层目标树有用,战略、收益、交付分开,至少能把承诺边界讲清楚。
工具和数据的角度:项目管理系统和业务数据没打通,KR验证就是手工台账,谁都不愿长期维护。文中提到把目标、迭代、度量放同一平台是现实方向,但前提是数据权限和归因口径先统一,否则只是把Excel搬到线上。
CEO视角:项目组合38个绿、3个黄、0个红,营收却没达标,这个场景太真实。PMO健康度如果只测进度和资源,本质是交付管理,不是价值治理。建议经营会别只看红黄绿,要求每个重点项目出示一条可验证的收益证据链。
OKR实践者:把KPI改名KR是最常见的伪转型。KPI衡量持续状态,KR衡量阶段变化,两者混用会让团队要么重复报表,要么定出“满意度提升3.7%”这种无法归因的数字。文中“数据变了一小时内能说清原因”这个判断标准很实用。
