目标拆解落地方案:PMO开展项目目标的实操方法案例解析

2023年第四季度,我受邀去一家营收约30亿元的装备制造企业做PMO诊断。走进项目会议室的第一眼,我看到墙上贴着年度战略目标:“新品按期上市,首年贡献营收2.4亿元,客户NPS提升10个百分点。”而在项目经理的周报里,同一件事被写成了三行字:“需求评审完成80%,样机装配进行中,预计下周复盘。”战略和项目之间,像隔了一条看不见的河。我当场问了项目经理一个问题:“如果这个项目延期两个月,谁会被问责?

如果提前两周上线,谁该被奖励?”会议室安静了七八秒,没人回答。这不是执行力问题,是目标从组织层向项目层传递时,没有人把它翻译成可承诺、可跟踪、可复盘的结构。这篇文章,我想把过去几年在十多个项目里反复试错后沉淀下来的一套PMO目标拆解落地方法完整写出来,包括我们踩过的坑、用过的模板、以及一个真实案例的拆解全过程。

一、先给结论:PMO做目标拆解,拆的不是任务,是承诺结构

很多PMO一说目标拆解,第一反应是打开WBS,把大目标往下切,切成三级、四级工作包,然后发给项目经理认领。这套动作看起来很专业,但它解决的是“事情怎么分”,而不是“结果谁来担”。我见过太多的项目,任务拆得密密麻麻,甘特图漂亮得像艺术品,最后依然延期、超支、验收扯皮。

我的核心判断是:目标拆解的真正产出物不是任务清单,而是一套可被组织追认的承诺结构。它包括四件事,目标含义被统一、成功标准被量化、责任主体被指派、偏差处理有规则。少了任何一件,拆解都只是纸面工作。

1. 三个反常识的判断

第一个反常识:拆得越细,落地越难。当颗粒度细到“每个任务工时”,团队会把注意力放在“我这一格有没有填绿”,而不再关注“目标有没有被达成”。我做过一次样本推演:一个跨部门项目从三级拆解细化到五级后,任务条目从86条增加到412条,但关键里程碑的按时达成率只提升了3个百分点,反而周会时长翻了一倍。

第二个反常识:目标拆解的质量上限,不取决于PMO的专业度,而取决于干系人对齐的程度。PMO再怎么设计模板,只要业务负责人不认同成功标准,后面所有动作都会打折扣。我后来把所有精力前置到澄清环节,宁可多开两次会,也不想在跟踪阶段天天救火。

第三个反常识:PMO越勤奋地催办,越可能掩盖“目标根本没被承诺”这个根本问题。催办是止痛药,不是解药。一个健康的项目,PMO的催办占比应当低于20%的工作时间;如果PMO每天有半天在追进度,说明责任机制已经失效了。

2. 目标在组织里传递时会损耗在哪四个环节

我把目标落空拆成四个断层,它们像四个筛子,每一层都会漏掉一部分信息。第一层是从战略意图到项目目标的转译损耗,通常表现为“目标被简化成一句话”。第二层是从项目目标到可交付成果的分解损耗,表现为“成果描述用动词不用名词”。第三层是从成果到责任的指派损耗,表现为“多人负责等于无人负责”。第四层是从责任到跟踪的反馈损耗,表现为“偏差靠月底才发现”。

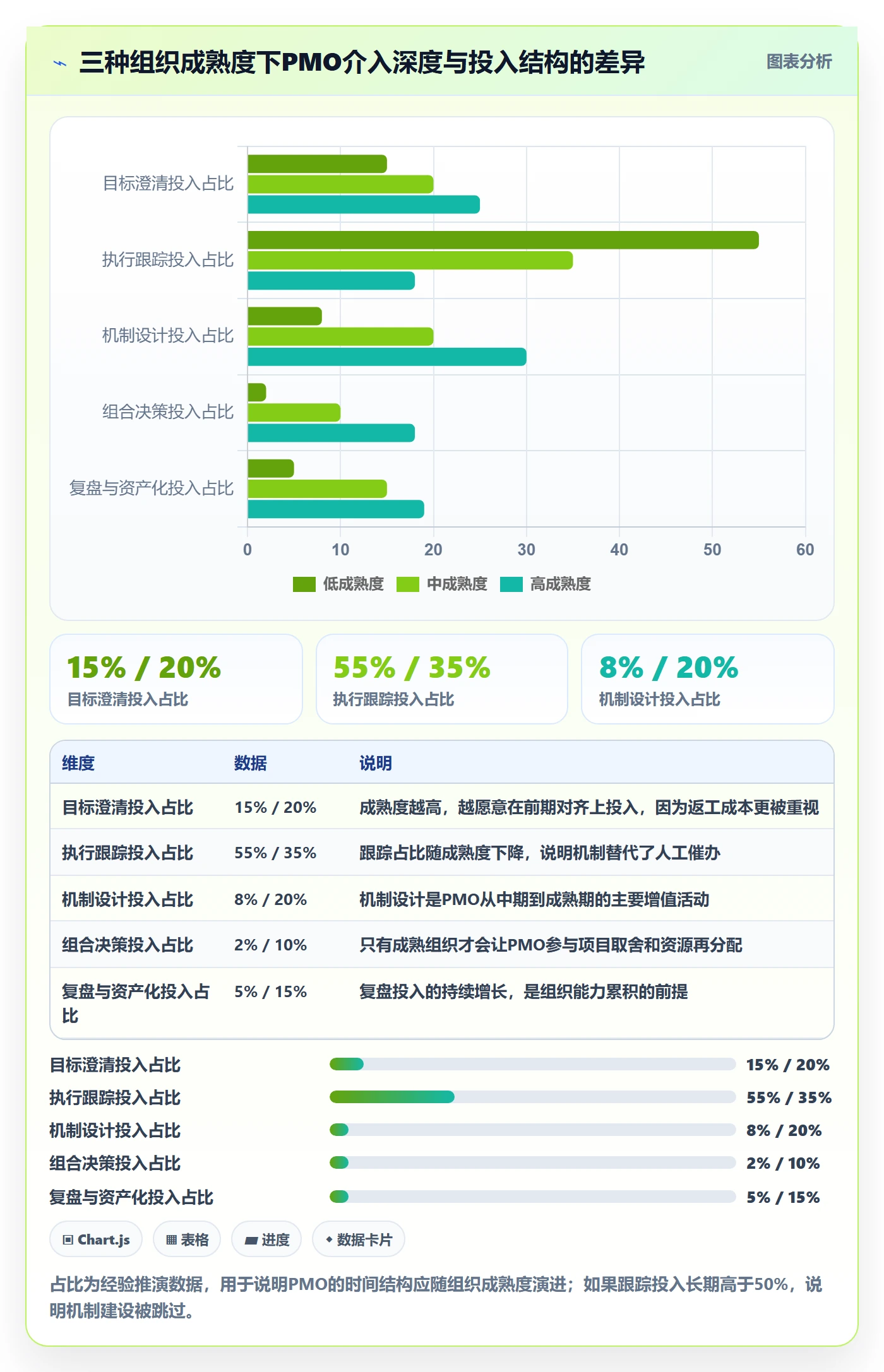

下面这组数据来自我对近三年参与的14个中大型项目的经验观察口径,属于样本推演,不是行业统计,但可以帮助你判断自己所处的阶段。

目标拆解落地方案:PMO开展项目目标的实操方法案例解析

二、真实场景:我见过的三种“目标落空”现场

抽象的方法论讲多了容易飘。我更愿意先给你三个真实场景,它们分别对应不同的组织成熟度,你看看哪个最像你现在的公司。

1. 场景一:战略口号直接砸到项目层

这是最常见的一种。公司年度经营会开完,战略目标通过邮件下发到各事业部,事业部再转发到项目组。整个链条里没有任何一次澄清会。我曾在一次项目启动会上看到,项目经理把“降本10%”理解成了“削减采购单价”,而财务总监的真实意图是“降低单位产品的综合制造费用,含能耗和良率损失”。两种理解对应的动作完全相反:前者会导致供应商降级、质量风险上升,后者需要工艺和研发一起改设计。

这种场景下的典型信号是:项目周报的指标和公司级指标对不上号,项目经理无法用一句话说清自己的项目对战略的贡献。

2. 场景二:OKR 变成了季度作文

有些公司引入了OKR,但只学到了形状。每个季度全员写OKR,写完就锁进系统,季度末再回头打分。KR写得漂亮,但没有任何一个KR关联到具体项目的里程碑。我在一家互联网公司看到过一份典型的KR:“提升研发交付效率”。这个KR既没有基线,也没有口径,更没有责任人,最终打分只能靠感觉。

这类场景的根因是:OKR停在组织层,没有被翻译成项目的范围、进度、成本、质量约束。目标拆解在这个环节断掉了。

3. 场景三:PMO沦为了催办中心

第三种最让人心疼。PMO团队很努力,每周发进度表、开例会、写纪要、跟风险,但业务部门对他们的评价是“除了催没别的”。我做过一次内部访谈,一位研发总监说得很直白:“PMO每次来问进度,我都得停下手上的活组织材料,但问完之后项目该怎么走,他们从来不给判断。”

问题出在PMO的角色定位上。当PMO只承担信息收集功能,它就没有议价权;只有当PMO掌握机制设计权,也就是定义澄清规则、跟踪规则、升级规则,它才可能改变项目走向。

目标拆解落地方案:PMO开展项目目标的实操方法案例解析

三、拆解常见误区:六个坑,我至少踩过五个

下面这六个误区,是我在不同公司反复见到的。我把它们按发生频次排序,并附上了我自己的返工代价。

1. 把拆解等同于 WBS 分解

WBS解决的是范围分解,不解决目标承诺。只做WBS的项目,会出现“任务都完成了,目标没达成”的诡异局面。因为WBS的验收标准是“交付物是否产出”,而目标的验收标准是“业务结果是否发生”。这两件事之间还隔着一层,交付物被使用、被采纳、产生价值。

我后来坚持在每个WBS节点上追加两列:“业务价值假设”和“验收人”。这两列填不出来,说明这个节点不该存在。

2. 指标越多越安全

有些PMO害怕遗漏,于是给一个项目挂二十多个指标。结果是团队每月花两天填报表,真正被关注的只有三个。指标的价值不在于全,而在于能触发行动。

我的经验配比是:一个项目看板上的核心指标不超过7个,其中结果指标不超过3个。其余指标下沉到工作包层级,只在需要诊断时调取。

3. 澄清会开成了汇报会

这是最贵的一个坑。澄清会的目的是达成决策,不是听取汇报。如果会议结束时没有产出“目标说明书”和“分歧清单”,这场会就是失败的。我曾经主持过一场两小时的澄清会,全程都在听各部门讲现状,最后什么也没定,第二周又开了一场,返工成本大约3个人天。

后来我给自己定了一条规矩:澄清会必须当场确认至少三项内容,目标口径、成功标准、变更审批人。否则会议不算结束。

4. 责任矩阵写在表格里,没人认领

RACI矩阵本身没有问题,问题在于它是被填出来的,不是被谈出来的。我在一个项目里看到过一份RACI表,A(最终负责)那一栏写了三个部门。我问负责人:“这三个人意见不一致时谁拍板?”对方愣住了。

A只能有一个。如果确实需要委员会决策,那也要指定一位召集人和一个明确的决策时限。

5. 变更没有留痕,责任被稀释

项目执行中,需求、范围、资源随时在变。如果没有变更记录,三个月后没人记得当初为什么改了。我见过一个项目,验收时业务方说“这不是我要的”,项目组说“这是你三个月前口头同意的”,双方都拿不出证据。

解决办法不复杂:一张变更影响评估表,记录变更内容、影响范围、成本变化、审批人、生效时间。填表耗时约15分钟,但能省下几周的扯皮。

6. 复盘开成了追责会

一旦复盘变成找责任人,下次就没人愿意说真话了,所有信息都会提前被美化。我的做法是把复盘拆成两场:第一场只谈事实和数据,不谈人;第二场再谈机制改进。两场之间留出至少一天,让大家冷静。

目标拆解落地方案:PMO开展项目目标的实操方法案例解析

四、专业判断逻辑:三层输入检查 + 七步闭环实操法

讲完问题,讲方法。我把这套方法拆成两部分:动手拆之前要做三项输入检查,拆的过程中走七步闭环。前者的作用是防止“在错误的前提下高效奔跑”,后者的作用是让目标从纸面走向结果。

1. 拆解前的三项输入检查

(1)目标来源检查:这个目标从哪来,谁来解释它

目标来源决定了它的刚性程度和调整权限。战略目标、合同目标、客户需求目标、年度经营目标,这四类目标的变更逻辑完全不同。合同目标受法律约束,战略目标受董事会约束,客户需求目标受验收条款约束,经营目标则可能在季度调整。

我会在目标说明书里明确写一行:“本目标的解释权归属XX,变更需XX审批。”这一行字能避免后面90%的扯皮。

(2)成功标准检查:可验证、有基线、有口径

成功标准要过三关。可验证,指的是能用数据或实物证明;有基线,指的是知道现在是多少;有口径,指的是不同人算出来结果一致。我见过“提升客户满意度”这种目标被写成KR,最后发现两个部门一个用问卷得分,一个用投诉率,根本没法比。

(3)约束与干系人检查:谁能否决,谁提供资源

很多项目死在“看不出来谁会反对”上。我习惯在立项前画一张干系人影响-利益矩阵,把“高影响低利益”的人单独标出来,这些人往往是最容易被忽略、又最容易在关键节点否决项目的人。

目标拆解落地方案:PMO开展项目目标的实操方法案例解析

2. PMO 七步闭环实操法

七步不是流程装饰,每一步都必须有明确产出物,否则不许进入下一步。我把它写成了可直接照做的清单。

(1)第一步:目标澄清会,把一句话变成目标说明书

目的:统一对目标含义、成功标准、边界的理解。PMO的动作是提前三天发出目标说明书草稿,邀请有决策权的人参会,会议现场记录所有假设和分歧。关键提问有三个:这个目标为谁创造什么价值?什么情况算失败?谁有权变更目标?

输出物:《项目目标说明书》,包含目标陈述、成功标准、基线、假设、约束、变更审批人。

(2)第二步:成果分解,从目标到可交付成果

注意,这一步的产出不是任务,而是成果。成果应该是名词,可以被验收。比如“完成系统上线”不是成果,“通过UAT并签署验收报告的系统V1.0”才是成果。我要求每个成果都写清验收人和验收方式。

(3)第三步:指标设计,结果、过程、健康三类

结果指标衡量目标是否达成,过程指标衡量路径是否健康,健康指标衡量团队和系统是否可持续。三类指标的比例,我通常按4:4:2配置。数量控制在7个以内。

(4)第四步:责任到人,RACI 与承诺机制

RACI的关键是A唯一。承诺机制指的是责任人要公开确认,并明确“在什么条件下可以交付”。我一般会安排一次承诺签署环节,把责任写进项目章程,而不是只放在表格里。

(5)第五步:节奏设计,里程碑、例会、看板、升级

节奏设计的核心是“信息流动速度”。我把例会拆成三类:周度执行会(15分钟,只看偏差)、双周决策会(60分钟,处理阻塞)、月度目标会(90分钟,评估目标达成趋势)。不同会议解决的问题完全不同,混在一起开就是浪费所有人时间。

(6)第六步:执行跟踪,偏差预警与变更管理

跟踪的目的是发现问题,不是记录进度。我会设定偏差阈值,比如进度偏差超过5个工作日、成本偏差超过8%、关键成果延迟一次,自动触发预警。预警之后必须有人响应,否则预警会失效。

(7)第七步:复盘迭代,经验资产化与目标滚动

复盘的产出应该是可复用的资产:检查表、估算基线、风险清单模板。如果复盘只产出了一份会议纪要,那等于没有复盘。

目标拆解落地方案:PMO开展项目目标的实操方法案例解析

五、案例解析:一个跨部门新品上市项目,目标如何从口号变成结果

下面这个案例来自一家年营收约30亿元的装备制造企业,为保护商业信息,企业名称、产品名称和部分数据做了匿名与比例化处理,数据为示意数据,仅用于方法演示。

1. 背景:三个部门、三种目标、一个截止日期

项目目标是“新一代智能控制器在次年3月31日前完成量产上市,首年目标销售额2.4亿元”。看上去很清晰,实际上三个部门理解完全不同。销售部门理解为“3月底必须能接单”,研发部门理解为“3月底完成设计定型”,制造部门理解为“3月底产线具备试产能力”。

三个理解对应的最短路径完全不一样。销售要快,希望压缩验证环节;研发要稳,坚持增加两轮可靠性测试;财务要省,要求控制模具和试产投入。项目启动两个月后,样机阶段就延迟了三周。

2. PMO 介入:先把目标拆成可承诺的结构

我们进场做的第一件事,不是催进度,而是把三方拉到一个房间里开目标澄清会。会前我准备了一份目标说明书草稿,把“上市”这个词拆成六个候选定义,让三方逐条确认。会议持续了两个半小时,最终锁定了一个共识:上市 = 通过量产评审 + 首批500台可发货 + 客户验收报告签署。

这个定义看起来简单,但它解决了三个争论:量产评审在谁手里签发、首批数量的依据是什么、客户验收报告由谁跟踪。

接着我们做成果分解,把目标拆成四个一级成果:设计定型、产线就绪、物料齐套、市场准备。每个成果指定唯一的A,并附上验收标准。销售要快,那就把“市场准备”提前;研发要稳,那就把“设计定型”的验证项写清楚,不靠口头承诺;财务要省,那就把试产预算拆成三档,设置明确的升级审批条件。

3. 冲突处理:PMO 不站队,只提供决策依据

项目中期出现了一次典型冲突。销售提出提前两周发布,理由是竞争对手的动作。研发反对,认为可靠性测试未完成。我们做了一件事:用一张表把提前两周的收益和风险列出来,包括预计增加的首批订单、潜在的返修成本、以及返修对品牌的影响。数据摆出来之后,管理层在会议上当场决策,提前一周,同时追加一轮加速测试的预算。决策被记录在变更台账里,责任人和生效时间都写清楚了。

这次决策的关键不是PMO做了什么判断,而是PMO提供了可比较的选项,让有权决策的人做了决策。这是我理解的PMO价值边界。

4. 工具支撑:为什么我们把目标看板迁到了 PingCode

这个项目的前半程,我们用表格管理目标和成果。问题很快暴露:四个一级成果分散在三个部门的表格里,汇总靠人工,偏差靠周会口头同步,变更记录散落在邮件和聊天记录中。项目中期,我们决定把目标的跟踪搬到一个统一的平台上。

选型时我们内部有三条硬性要求:一是能承载目标,成果,任务的三层结构,而不是只有任务列表;二是权限和数据要能留在企业内网,因为涉及产品设计资料;三是老项目的历史数据要能平滑迁移,团队不能因为换工具而停摆。

最终我们选择的是 PingCode。它主要服务中大型企业及100人以上组织,这一点在我们这种多事业部、多角色协作的场景下比较匹配。它支持私有化部署,设计资料和项目数据可以留在内网,满足了信息安全要求;同时支持从Jira平滑迁移,我们过去几年积累的项目结构和字段映射可以在较短时间内完成,团队的学习成本相对可控。作为国产替代方案,它在流程配置和本地化支持上的响应速度,也符合我们当时的时间窗口。

迁移之后最大的变化是:成果的验收状态不再靠人汇报,而是由任务状态自动汇总;变更记录、决策日志和目标看板在同一个视图里,谁在什么时候改了什么都留痕。还有一个意外收益,因为数据可追溯,复盘的讨论从“谁没做好”转向了“哪一步的判断可以更早”。

目标拆解落地方案:PMO开展项目目标的实操方法案例解析

5. 结果复盘:哪些机制真正起了作用

项目最终在4月10日完成量产评审,比原定3月31日晚了10天,但首批发货和客户验收同步完成,首年销售额做到2.1亿元,达成目标的87.5%。这个结果不算完美,但比这家企业过去三年的同类项目显著改善,过去三年同类项目的平均延迟是32天,首年销售达成率在60%上下。

复盘时我们确认了三件事真正起了作用:目标说明书中对“上市”的统一口径、唯一A责任机制、以及统一平台带来的偏差可见性。没起作用的是那些为了好看而加的过程指标,比如“周报提交及时率”,项目结束后就取消了。

目标拆解落地方案:PMO开展项目目标的实操方法案例解析

六、不同情况下的行动建议

同一套方法,在不同组织成熟度下的落地方式差别很大。我按三种情况给建议,你可以对号入座。

1. 成熟度低:先别谈体系,先做一次澄清会

如果你的公司连项目目标说明书都没有,不要一上来就建框架、买工具、定流程。最简单有效的第一步,是选一个正在进行的项目,开一次两小时的目标澄清会,产出一页纸的目标说明书。这一页纸能让你们立刻感受到差别。

第二步是把这个动作固化成立项的必经环节。第三步才是考虑指标体系和工具。顺序错了,一切都会变成形式主义。

2. 成熟度中:重点补责任与跟踪的闭环

如果你们已经有立项流程和基本的项目计划,但执行中还是经常扯皮,重点应该放在责任矩阵和偏差机制上。具体动作包括:把A唯一化、建立偏差阈值、设置变更台账。这三件事做完,PMO的工作量会明显下降。

这个阶段可以考虑引入统一的项目管理平台,把分散的表格收敛。选择时要优先看三件事:能否承载目标与成果的层级、权限与数据能否满足合规要求、历史数据能否迁移。缺了任何一条,迁移过程都会变成新的负担。

3. 成熟度高:把精力放在目标组合与组织学习上

如果项目层已经跑得比较顺,PMO的价值应该向上走,参与目标组合的取舍,哪些项目该做、哪些该停、资源如何在项目间分配。同时把复盘沉淀成组织资产,建立估算基线和风险库。

这个阶段的PMO更像内部咨询团队,产出的是判断和机制,而不是进度表。

目标拆解落地方案:PMO开展项目目标的实操方法案例解析

七、取舍:目标拆解里没有免费的午餐

方法讲完了,最后讲取舍。任何机制都有成本,PMO最容易犯的错误是“全都要”,结果什么都做不深。以下是我认为必须明确的三个取舍。

1. 颗粒度取舍:细到能跟踪,粗到能自主

拆得太粗,偏差发现不了;拆得太细,团队失去自主空间,还会把大量时间花在填报上。我的经验线是:每一个可交付成果的周期控制在2到4周之间。超过4周,跟踪容易失控;低于1周,管理成本超过收益。

对于研发类项目,我一般会再放宽一档,因为创造性工作的不确定性更高;对于制造、实施类项目,可以收紧一些。

2. 会议成本取舍:用决策密度换会议时长

会议不是越少越好,而是要看“每小时的决策数量”。我评估一个项目会议是否值得开,看三个数:本次会议产生了几个决策、几个待办、几个升级。如果三个数都是零,这场会应该取消。

我通常会给项目设一个会议预算,比如每月不超过12小时。超过预算的会议需要审批。这个约束会倒逼会议组织者提高效率。

3. 工具投入取舍:先看数据边界,再看功能清单

工具选型最容易犯的错,是拿功能清单打勾。我的排序是:数据合规边界优先,迁移成本其次,功能再次。因为前两项一旦选错,后面很难补救;功能大部分可以通过配置和流程弥补。

在中大型组织里,尤其是涉及研发资料、客户数据、财务口径的项目,私有化部署和权限粒度是硬门槛。同时要考虑历史数据的迁移路径,如果团队此前长期使用某一平台,迁移的平滑程度会直接决定推广阻力。这也是我在前面案例中提到选择PingCode的原因,它的定位是服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,在国产替代的选项里,属于迁移成本和数据合规之间平衡得比较务实的一类。

目标拆解落地方案:PMO开展项目目标的实操方法案例解析

结语:PMO 让目标可承诺、可跟踪、可复盘

回到开头那个会议室。那家装备制造企业后来做了什么?他们没有立刻上系统,也没有全员培训,而是先做了三件小事:选了一个在途项目,开了一次目标澄清会,产出了一页纸的目标说明书;把唯一A责任人写进项目章程;建了一张只包含7个核心指标的看板。三个月后,他们告诉我,最大的变化不是项目变快了,而是每次开会终于知道该讨论什么了。

我的独特判断是:目标拆解不是一次性的分解动作,而是一套持续运转的承诺机制。PMO 的价值不在于把目标拆得多细,而在于让目标被真实承诺、被及时看见、被有序调整。工具能加速这个过程,但不能替代机制本身;机制能约束行为,但不能替代决策人的参与。

如果你读到这里,想立刻做点什么,我建议你按这个顺序走:第一步,选一个你手上最痛的在途项目,本周内开一次目标澄清会,产出目标说明书和分歧清单;第二步,检查这个项目的A责任人是否唯一,如果不是,立刻改;第三步,把偏差发现周期从月度压缩到周度,只跟踪不超过7个指标。

三步做完,你会得到一份可用的模板和一手的对比数据,再决定要不要把机制推广到全组织、要不要引入统一平台、要不要调整PMO团队的结构。顺序对了,目标才不会落空。

结语:PMO 让目标可承诺、可跟踪、可复盘

常见问题解答(FAQ)

1. PMO 和项目经理在目标拆解里到底谁负责什么?PMO 是不是只管催进度?

我带 PMO 那几年,最常被问的就是这句。项目经理觉得我在替他定目标,业务部门又觉得我就是个高级催办,夹在中间特别难受。所以我很想知道,这条边界到底该怎么划,才能既不越位又不缺位。

先分清四件事归谁:目标值多少、为什么做,归发起人和业务负责人;做成什么样、算不算成功,归业务/产品负责人;怎么做、谁做、什么时候交付,归项目经理;怎么让这套东西被承诺、被看见、被追踪、被复盘,归 PMO。

我习惯在目标澄清会之前先发一张六行 RACI 表,把“目标定义、成果验收标准、资源承诺、变更审批、偏差升级、复盘主持”列出来,让各方当场填 A/C/I/R,凡是填不一致的行,就是这次会必须拍板的事。判断自己有没有越位,用两个问题自检:这件事如果 PMO 不做,是不是就没人做?

如果是,那是机制缺口,该补;这件事 PMO 做了,但项目经理说不清为什么由 PMO 做,那就是越位。数据口径上也要分清,PMO 不该背进度、成本、质量这类交付指标,那是项目经理的;

PMO 背的是机制指标,目标说明书覆盖率、里程碑统计准确率、决策事项闭环率、复盘完成率,这四个数能相对客观地说明 PMO 有没有真的在起作用。

2. 目标拆解之前到底要检查哪些东西?如果上游给的目标本身就是一句口号怎么办?

我们公司年度目标经常就一句话,比如“提升客户满意度、加快新品上市”,然后就直接压到项目上。我以前上来就开始拆 WBS,结果拆到一半发现大家理解的成功标准根本不一样,返工特别惨。所以我很想知道,拆之前有没有一套必查清单。

拆之前我固定查三项输入。第一是目标来源,问清它是来自战略、合同、年度经营目标还是客户需求,谁签的字、谁有权改,来源不清的目标后面一定会变。第二是成功标准,把范围、进度、成本、质量、收益这五类逐条过一遍,哪些可量化、验收人是谁、什么时候验收,必须落到具体的人和日期。

第三是约束与干系人,预算上限、合规红线、关键外部依赖方、最终决策链在哪里。最有效的检查动作只有一个:让发起人用一句话回答“这个项目失败长什么样”,答不出来就说明上游没想清楚,这时候不要在项目层硬拆。

遇到口号型目标,先开一次目标澄清会,把它翻译成一份目标说明书,包含一句话目标、三到五条可验证成功标准、范围排除项(明确不做什么)、关键假设、变更权限人。判断颗粒度是否匹配有个简单口径:如果拆出来的工作包里超过两成找不到对应的成功标准,说明目标和工作内容对不上,要么缩范围要么补标准。

我的经验是,“不做什么”这一栏比“做什么”更能减少后期扯皮,我参与过的跨部门项目,返工基本都出在范围排除项没写清楚的地方。

3. 目标要拆到什么颗粒度才算够落地?拆到工作包还是拆到每个人的每天任务?

我见过两种极端:一种只拆到“完成系统上线”这种大白话,落地时没人知道该干什么;另一种拆到每人每天做什么,结果周会全在核对任务清单,反而没人关心目标。我一直在找那条合适的线,到底拆到哪一层就该停手。

我的判断标准是:能不能被一个人在一周内承诺完成、并且能用一件具体的东西自证结果。按这个标准,拆三层就够了,项目目标、可交付成果(通常五到十五个,每个有明确验收物)、工作包(每个三到十个工作日,唯一负责人、明确交付物和完成定义)。

再往下拆到个人日任务,属于项目经理的排期职责,PMO 不必介入,介入反而会让大家把注意力从结果转移到动作上。指标也配套分三类,别混着用:结果指标一到两个,比如上线时间、成本下降比例;过程指标二到四个,比如里程碑按期率、缺陷密度、需求变更率;健康指标一到三个,比如关键人依赖度、未关闭高风险数。

总数超过八个,团队一定会失去重点,这是我踩过的坑,早期我做过一张二十多个指标的看板,周会上根本没人看,后来砍到五个核心指标,跟踪质量才明显上升。检查颗粒度还有一个土办法:随机抽一个工作包,问负责人下周五能给你看什么,如果他拿不出一件具体的东西,就是拆得不够;

如果他要花二十分钟解释这是什么,那就是拆过头了。

4. 目标落地过程中怎么及早发现偏差?复盘要怎么做才不会变成追责会?

我最怕的就是项目到了最后一个月才发现要黄,前面周报都是绿灯。另外一个头疼的点是复盘,本来是想总结经验,结果开着开着就变成谁的锅,大家都开始自我保护,什么真话都听不到。我很想知道,偏差预警和复盘这两件事有没有可操作的机制。

偏差靠节奏和阈值发现,不靠人盯人。节奏我一般设成周跟踪、双周决策、月度复盘:周跟踪只看里程碑状态和阻塞项,不汇报百分比进度,只报已完成、未完成加阻塞原因;双周决策会专门解决需要跨部门拍板的事;月度复盘看目标趋势而不是单点状态。

阈值设两条线,里程碑延期超过三个工作日、或者关键路径浮动小于两天,自动触发预警;同一事项连续两周无进展,自动升级到发起人。这些规则要在项目启动时就写进项目章程,事后才立规矩,团队一定会觉得你在针对某个人。

升级必须配一张决策日志,记清谁在什么时候提了什么、需要谁在什么时间前决定、结果是什么,未闭环的决策在周会上第一件事就是念出来。复盘要避免变成追责会,关键在改结构而不是喊口号:一是只谈事不谈人,用“当时的假设是什么、信息在谁手上、机制哪里没拦住”三个问题替代“谁的错”;

二是复盘输出必须落到三类资产里的至少一样,更新后的风险清单、修订过的流程或模板、下个项目的检查清单,如果一场复盘这三样都没有,基本就是白开;三是把复盘主持人从项目经理换成 PMO 或轮值角色,自己复盘自己很难说实话。

看一个 PMO 的机制是不是空转,我只看两个数:决策事项平均闭环天数和复盘产出资产被复用的次数,前者超过五天、后者是零,就说明会开了不少,事情没往前走。

核心关键词

读者评论

田
田梦琪

作为PMO从业者,我认同“拆的不是任务而是承诺结构”。四层漏斗虽标注样本推演,但把转译、分解、指派、跟踪的损耗讲得很直观。实际工作中,澄清会最容易开成汇报会,最后没有目标说明书和分歧清单,返工成本很高。

丁
丁清越

项目经理视角看,场景一太真实。“降本10%”到底是砍采购价还是降综合制造费用,如果不澄清,执行动作会完全相反。文章点出战略与项目之间那条河,但七步闭环只开了个头,希望后续能给出可复用模板和案例全流程。

梁
梁梦琪

从业务负责人角度,最扎心的是“多人负责等于无人负责”。RACI的A只能有一个,否则跨部门冲突会不断升级。文章说PMO催办是止痛药不是解药,这点很客观;目标拆解质量确实取决于干系人对齐,不是PMO单方面做表。

肖
肖浩然

方法论有启发,但图表数据来自作者14个项目经验评分,不能当行业统计。三个反常识里“拆得越细落地越难”值得警惕,不过不同组织成熟度下结论会有差异。读者最好先判断自己最大漏水点在四层中的哪一层。

黄
黄嘉宁

执行层视角,指标不超过7个、结果指标不超过3个很实用。变更影响评估表、澄清会当场确认目标口径/成功标准/变更审批人,这些动作成本低、收益直接。复盘拆成事实场和机制场,也能减少追责带来的信息扭曲。

文章包含AI辅助创作:目标拆解落地方案:PMO开展项目目标的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306930
