上线前一周,业务负责人翻着测试报告说了一句话,会议室安静了半分钟:“功能是都做完了,但这不是我要的东西。”测试通过率98.6%,遗留缺陷里严重级别为0,交付物清单一项项打了勾,可业务就是不签字。追到根上,问题不在开发,也不在测试,而在于立项时项目目标写的是“建设会员积分体系,提升会员运营能力”,交付时验收标准写的是“积分功能可用、页面可访问、无严重缺陷”。这两句话之间隔着一整条河,谁都没在项目早期把它填上。
我做过几年交付项目的PMO,也帮几家中型企业梳理过验收机制。我发现一个规律:项目验收出问题,八成不是最后一周的问题,而是第一天的问题。目标写得越模糊,验收时吵得越凶。这篇文章就从项目目标从0到1的视角,讲清楚验收标准到底怎么做、PMO在其中该站在哪个位置、哪些坑是新人最容易踩的。
一、先给结论:验收标准是项目目标的翻译器,不是收尾文件
很多PMO新人把验收标准理解成一张“收尾表格”,等项目快结束了才去补。这是最要命的认知偏差。我的判断是:验收标准的诞生时间,应该和项目目标的诞生时间几乎重合。目标一旦被确认,验收标准的骨架就该同步成型。
1. 验收标准的本质是把“为什么做”翻译成“凭什么算合格”
项目目标回答的是“我们为什么要花这笔钱、这件事做成什么样算成功”。验收标准回答的是“到了交付那天,凭什么判定它成功了”。前者是意图,后者是判据。意图可以感性,判据必须可检验。
我见过写得最好的目标,是某制造企业IT项目立项书里的一句话:“让三个工厂的排产计划从每周手工汇总两天,压缩到当天生成并可直接下发车间。”这句话本身就自带验收口径,时间从两天到当天、范围是三个工厂、结果是可下发。后面写验收标准几乎不用重新发明,只需要补证据形式。
2. PMO在验收里的角色是规则工程师,不是裁判
新人最容易越位的地方,就是把自己当成“最后拍板的人”。PMO通常没有业务裁决权,也不该有。PMO真正的价值在于三件事:把标准写清楚、把证据管起来、把争议往正确的决策层级推。
如果PMO替业务判断“这个功能算不算合格”,短期看是效率高,长期看是风险转移。一旦业务事后不认,PMO就成了背锅位。规则工程师的定位,反而让PMO在争议中更安全、更有权威。
3. 可证据化比可量化更重要
行业里流行一句话叫“验收标准必须量化”,我不完全认同。能量化当然好,但强行量化会催生假指标。比如“用户满意度达到95%”,如果满意度问卷是项目组自己发的,这个数字就没有验收价值。
我更推荐的说法是“可证据化”:每一项验收标准都要指明用什么证据来证明它成立。证据可以是测试记录、演示录像、抽样数据、第三方报告、业务签字的试用记录。证据形式明确了,标准才算真正写完。

二、真实场景:一个项目是怎么把验收拖到最后一刻的
下面这个案例来自我参与复盘的一个零售行业会员中台项目,细节做过脱敏处理。项目预算约480万元,周期9个月,涉及业务、IT、财务、客服、数据、法务六个部门。项目整体推进并不算差,但验收环节拖了两个月。
1. 九个阶段里,验收标准一直处在“半成品”状态
立项时,项目目标写的是“建设统一的会员积分体系,提升会员运营能力”。这句话在立项会上没人反对,因为它足够正确、足够宏大,也足够空洞。
需求评审时,产品经理补了一份功能清单,共67个功能点,覆盖积分获取、消耗、查询、等级、权益、过期等模块。功能清单写得很细,但它回答的是“做什么”,不是“做到什么程度算合格”。
开发中期,PMO临时补了一份验收标准草稿,只有11条,大部分是“功能可用”“页面正常”“无严重缺陷”这类描述。这份草稿在项目群里发过一次,没人明确反对,也没人正式确认。
上线前一周的验收会上,业务方才提出:积分迁移涉及三类历史账户,其中包含休眠账户和异常账户,这两类的处理规则在验收标准里完全没有覆盖。测试报告里没有这一项,因为测试用例是按功能清单写的,功能清单里也没写清这两类账户。
2. 延期两个月的成本账
延期最终造成大约35万元的追加成本,包括开发与测试的额外人力、运维支持、延期上线的运营损失,以及业务方两个月的等待成本。但比钱更麻烦的是信任成本,业务方从此对这个项目组的所有报告都打折扣,后面几期项目每次评审都要多花两倍时间核对数据。
复盘时我画了一条时间线,把“验收问题被发现的阶段”标出来,结果很直观:如果那三类账户的规则在需求评审阶段被提出来,处理成本大约是后来的十分之一。

3. 为什么会一路拖到最后
表面原因是“大家太忙”,深层原因是没人对“验收标准什么时候该成型”负责。项目经理关注进度,产品关注功能,测试关注用例,业务关注效果,PMO如果只做会议纪要,这条责任线就断了。
我后来在这家企业的PMO流程里加了一条硬规则:每个里程碑评审,必须同步检查验收标准的覆盖率和确认状态,未确认的标准项不能进入下一个阶段。这条规则落地后,第二个项目的验收争议从十几项降到三项以内。
三、四个概念别混:项目目标、交付物、验收标准、完成定义
验收扯皮的一大来源,是四个概念被混着用。它们看起来都跟“做完”有关,实际回答的是完全不同的问题。作为PMO,你要能随时把这四个词掰开。
1. 四者的分工
| 概念 | 回答的问题 | 典型表述 | 负责人 |
|---|---|---|---|
| 项目目标 | 为什么做、成功长什么样 | 让排产计划从两天压缩到当天 | 业务发起方 + 项目发起人 |
| 交付物 | 要交出什么东西 | 排产模块、接口文档、操作手册、培训 | 项目经理 + 交付团队 |
| 验收标准 | 凭什么判定合格 | 三个工厂当天生成计划且可下发车间,抽样误差低于约定范围 | 业务方 + PMO + 交付方共同确认 |
| 完成定义(DoD) | 团队内部认为什么算完成 | 代码合入、单元测试通过、文档更新 | 开发/测试团队 |
看清楚这张表,很多争论就能立刻定位:是目标没对齐,还是交付物漏了,还是验收标准写虚了,还是团队内部DoD没守住。
2. 最容易混的两组关系
(1)测试通过不等于验收通过
测试通过证明的是“系统按需求说明书工作”,验收通过证明的是“业务价值按目标兑现”。前者是技术质量,后者是业务价值加合规加移交。这两件事的证据来源、判断人、失败后果都不一样。
我见过太多项目拿测试报告当验收材料,业务方看完一脸茫然,报告里全是用例编号和通过率,没有一个字在讲业务场景跑通没有。
(2)DoD不等于验收标准
DoD是团队对自己的约定,比如“每个需求有测试、代码评审通过、文档同步更新”。它服务于开发节奏,标准可以随团队成熟度演进。验收标准是对外的承诺,一旦确认,修改要走变更流程。把DoD当成验收标准,会让团队觉得“我都按DoD做完了为什么还不签字”,其实是两套语言没打通。

四、PMO从0到1搭验收标准的五步法
接下来是这篇文章最核心的部分。五步法不是理论模型,是我在几个项目里反复调整后固定下来的动作顺序。每一步都有明确输出物,没有输出物就不算完成这一步。
1. 目标澄清:把三张目标分开写
项目目标往往混着三种东西:业务目标、用户目标、合规目标。业务目标是“公司要什么”,用户目标是“使用者要什么”,合规目标是“监管和内部制度要什么”。三者经常冲突,比如业务要快、合规要全、用户要简单。
做法是开一场90分钟的目标澄清会,业务、产品、合规、财务都要在场,逐条把三类目标写下来,并且标注优先级。输出物是一页《目标澄清表》,包含目标描述、优先级、判断成功的初步口径。
2. 交付物拆解:按里程碑拆,不按部门拆
很多项目按部门列交付物,结果验收时找不到完整链条。我更推荐按里程碑拆:需求基线、设计基线、开发完成、测试完成、上线、移交。每个里程碑下面挂交付物,包括系统、文档、SOP、培训、运维手册、数据迁移报告。
输出物是一份《交付物清单》,每条交付物都要写清楚验收层级(项目级、阶段级、交付物级)。这份清单直接决定后面验收会开几次、谁来签。
3. 标准撰写:把目标转成可证据化条件
这一步是把前两步的成果翻译成验收语言。我的做法是每条标准都写成“条件 + 证据形式”的配对。条件描述合格的样子,证据形式描述拿什么证明。
输出物是《验收标准矩阵》,也是整篇文章里最该被反复打磨的文档。下一章我会专门讲写法的五条原则。
4. 证据设计:先想清楚怎么证明,再决定要不要提这条标准
这一步最容易被跳过。判断方法很简单:如果一条验收标准你找不到合理的证据形式,或者证据成本高于它带来的价值,这条标准就该删掉或者改写成更可验证的形式。
证据形式包括:测试记录、业务场景演示录像、抽样数据、第三方检测报告、用户试用签字记录、数据迁移对账表、培训签到与考核记录。输出物是《证据清单》,与验收标准一一对应。
5. 共识签署:明确谁确认、谁签字、谁升级
最后一步不是走形式,而是把责任落实到人。要写清楚每类验收标准由谁确认、谁签字、争议时升级到谁。注意,不是所有标准都需要最高领导签字,颗粒度太细反而降低效率。
输出物是《验收责任表》,同时纳入变更流程:验收标准一旦确认,修改要走变更申请,注明影响范围和重新确认人。

五、验收标准怎么写:五条原则加正反例
这一章讲具体写法。我把常见问题总结成五条原则,每条都给出正反例。正反例都经过改写,不涉及任何真实商业条款。
1. 可验证:能说清楚“怎么验”
反例是“系统运行流畅”。这句几乎无法验证,因为“流畅”没有口径。正例是“在约定并发量下,核心页面在测试环境的标准数据量下响应在约定时间内,抽样100次记录结果”。验证方式、环境、样本量、记录方式都写清楚了。
我的经验是:写不出验证方式的标准,要么删掉,要么降级成观察项。
2. 可观察或可测量:不能量化就用观察证据
不是所有东西都能量化。培训效果、移交质量、用户接受度这类指标,硬量化往往会得到假数据。这时改用观察证据:培训后现场操作考核通过名单、移交后连续若干天的支持工单数量、业务方试用记录。
关键是证据形式要在验收前就约定,而不是验收会上临时拍脑袋。
3. 可追溯:每条标准能追到目标或合同条款
这是PMO最能发挥作用的一条。验收标准矩阵里,每条标准都应该标注它对应哪个项目目标或哪条合同条款。这样做有两个好处:一是防止标准膨胀,二是争议时能回到源头判断。
4. 边界清晰:写清包含什么、不包含什么
边界不清是验收延期的高发原因。范围边界、时间边界、数据边界、责任边界都要写。比如数据迁移,就要写清迁移哪些年份的数据、哪些账户类型、异常数据如何处理。
5. 干系人共识:不是PMO一个人的作品
验收标准必须经过业务、技术、合规、财务相关方确认。确认形式可以是评审会纪要、邮件回复、工具中的状态流转记录。没有确认痕迹的标准,在验收会上等于不存在。
6. 一个可复用的写法示例
下面这段是验收标准在配置文件中结构化的写法示例,用条件加证据的形式表达。它可以直接作为平台中字段设计的参考,具体字段名需要按团队习惯调整。
acceptance_criteria:
id: AC-014
goal_ref: OBJ-03 # 对应项目目标编号
deliverable: 会员积分迁移 # 对应交付物
condition: "三类历史账户(正常/休眠/异常)完成迁移,且积分余额与源系统对账一致"
evidence:

六、分层验收:项目级、阶段级、交付物级、迭代级
一张验收表打天下,是很多新人的做法,也是很多项目最后失控的原因。不同层级的验收,判断人、判断标准、时间点都不同,必须分开设计。
1. 项目级验收:看业务目标和整体交付
项目级验收关注的是当初立项要解决的那个问题有没有解决。判断人多是业务发起方和项目发起人,证据偏向业务结果和整体移交。这个层级的验收通常和合同验收、付款条件挂钩,必须最谨慎。
2. 阶段级验收:质量门
阶段级验收是质量门,需求基线、设计基线、测试完成、上线准备各自设门。这一层的价值在于提前拦截问题,而不是最后集中爆发。质量门的检查项应该聚焦“进入下一阶段的前置条件是否具备”。
3. 交付物级验收:文档、代码、SOP、培训、运维手册
交付物级验收颗粒度最细,容易被忽视,但恰恰是移交阶段最容易扯皮的地方。运维手册有没有、培训做了没有、SOP是否覆盖异常流程,都会在项目结束后的日常运营中体现出来。
4. 迭代级验收:和DoD的区别要讲清
敏捷项目里,迭代验收和DoD常被混在一起。迭代验收面向业务价值增量,DoD面向团队内部完成标准。两者不冲突,但不能互相替代。迭代验收通过的增量,最终仍要汇入项目级验收。
| 层级 | 判断重点 | 典型判断人 | 常用证据 | 出问题的影响 |
|---|---|---|---|---|
| 项目级 | 业务目标是否兑现 | 业务发起方、项目发起人 | 业务结果数据、整体移交记录 | 影响付款、影响后续项目信任 |
| 阶段级 | 前置条件是否具备 | 项目经理、技术负责人 | 评审纪要、检查清单 | 问题后移,成本成倍增加 |
| 交付物级 | 单件交付是否合格 | 对应接收方 | 文档、代码、手册、培训记录 | 运维期反复补做 |
| 迭代级 | 本次增量是否可用 | 产品、业务代表 | 演示记录、验收用例 | 增量堆积,风险累积 |

七、验收会议怎么开:预验收、UAT、签字与遗留问题
验收会开得乱,通常是流程设计的问题,不是人的问题。我把验收相关的会议拆成三个动作:预验收、UAT和正式验收会,加上会后的遗留问题管理。
1. 预验收:把扯皮提前到会前

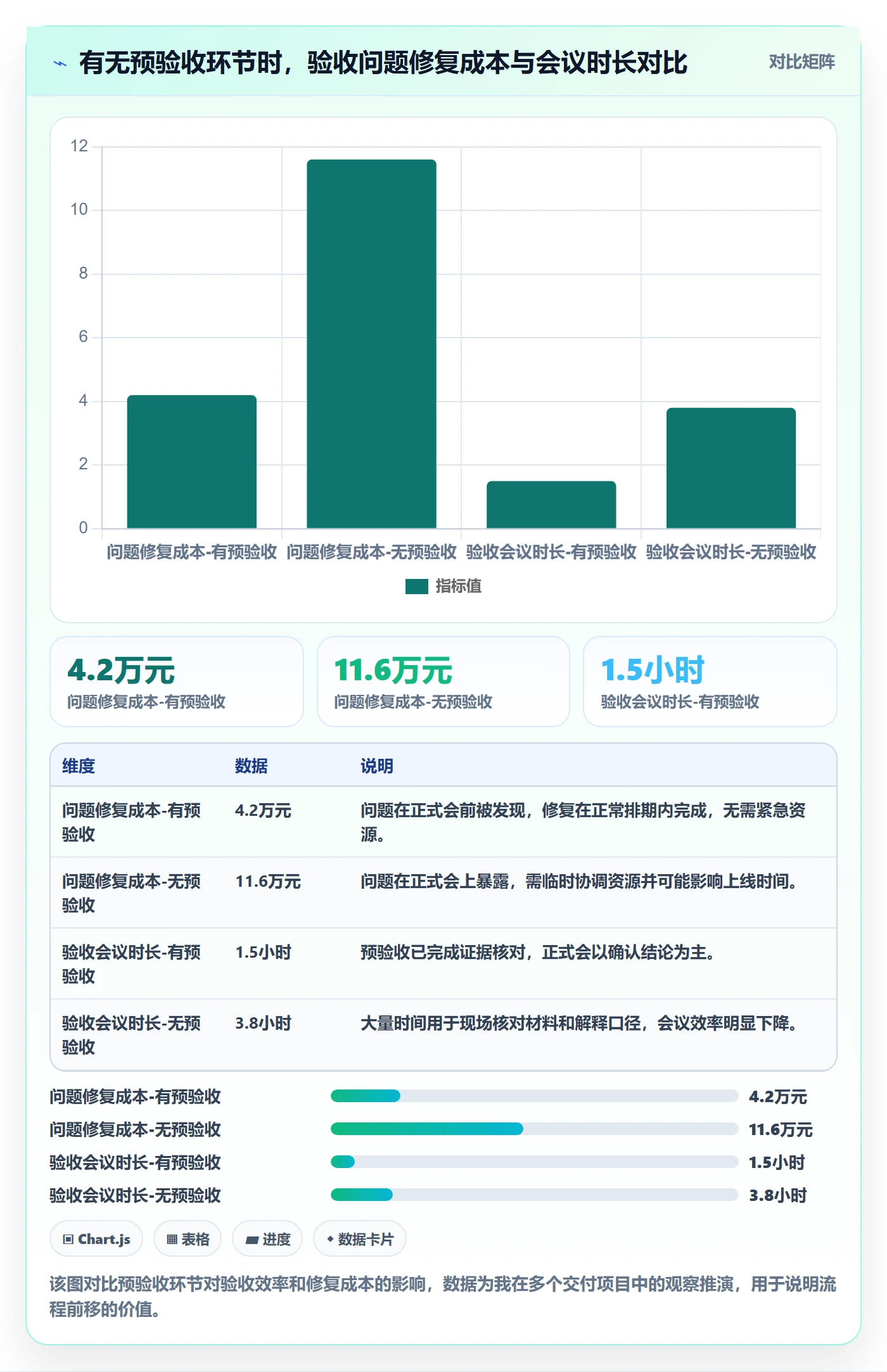

预验收由PMO牵头,交付方和业务方代表参加,目的是把证据过一遍,把明显不满足的条目先列出来。预验收不是正式判断,而是降低正式会的信息不对称。
我的经验:做过预验收的项目,正式验收会时长平均能压缩一半以上。更重要的是,预验收能把“情绪化反对”转成“条目化问题”。
2. UAT:用真实场景和真实数据
UAT最容易走偏的地方,是用测试造的数据跑一遍顺利流程。有效的UAT要包含真实业务数据、异常流程和边界场景。如果条件允许,让实际使用者操作,而不是由项目组代操作。
3. 正式验收会:议程要固定
我常用的议程是:交付方用约定时间讲交付结果、业务方用约定时间提问题、逐条过验收标准、问题分级、结论确认、遗留问题与整改期限。议程固定下来,会议就不容易被个别议题带跑。
4. 签字之后:遗留问题和复盘
签字不等于结束。遗留问题要明确责任人、整改期限、验证方式,必要时与尾款或移交条件挂钩。复盘则要记录本次验收标准在哪些地方出现了理解偏差,作为下个项目的输入。

八、PMO新手最常见的六个坑与修正动作
这部分偏经验总结。以下六个坑,我在不同项目里都见过,其中有两个我自己也踩过。每个坑后面都给出一个可以直接执行的修正动作。
1. 坑一:验收标准后置
表现是项目快结束了才开始写验收标准。修正动作:把验收标准成熟度纳入里程碑评审的检查项,未达到约定覆盖率的,不允许进入下一阶段。
2. 坑二:把测试通过当业务验收
表现是验收材料只有测试报告。修正动作:要求验收材料必须包含业务场景演示记录和业务抽样结果,测试报告只作为技术质量附件。
3. 坑三:签字人不清或干系人缺失
表现是验收会上才发现某个部门没被通知。修正动作:在项目启动阶段就建立干系人清单,明确每类验收标准对应的确认人,并在变更时同步更新。
4. 坑四:变更无控制,标准不断漂移
表现是每次开会标准都改一点,最后没人知道原始标准是什么。修正动作:验收标准纳入变更管理,修改要留痕、要重新确认,并注明影响范围。
5. 坑五:PMO越位替业务拍板
表现是PMO在会上说“这个我认为可以算合格”。修正动作:PMO只做规则解释和证据核对,判断权交回业务方,把争议升级到约定的决策人。
6. 坑六:只写标准,不设计证据
表现是标准写得很漂亮,验收时找不到证据。修正动作:每条标准必须配对证据形式,没有证据形式的标准不得进入正式版本。

九、用平台承接验收标准:以PingCode为例说明落地方式
制度写完了,如果全靠文档和邮件流转,执行率会迅速下滑。验收标准这种需要多方确认、持续变更、留痕追溯的东西,最好由项目管理平台来承接。中大型企业尤其如此,因为参与人多、项目并行、审计要求高。
我以PingCode为例说明落地方式。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持Jira平滑迁移,是国产替代场景下比较常见的选择。以下讲的不是产品介绍,而是验收标准如何映射到平台对象上。
1. 目标与验收标准的关联
在平台上,项目目标可以作为独立对象存在,验收标准挂在目标或需求下,并保留双向关联。这样在验收会上,可以按目标维度逐条查看验收标准的确认状态,而不是翻十几份文档。
我特别看重这个关联关系,因为它解决了验收中最常见的追问:“这条标准是哪个目标提出来的?”关联一旦建立,标准膨胀和标准缺失都能被及时发现。
2. 证据留痕与状态流转
证据材料可以按验收标准逐条上传,包括对账报告、抽样记录、演示记录、培训签到。每条标准有独立的确认状态,从待确认、已提交证据、已确认到已变更,状态变化自动留痕。
私有化部署的意义在这里体现得比较明显:证据材料往往包含企业敏感数据,能不能留在自己机房,对很多中大型企业来说是硬约束。
3. 与测试、缺陷的衔接
测试用例和缺陷可以关联到对应的验收标准。这样能自动回答两个问题:这条标准对应的技术验证做到什么程度、还有哪些缺陷会影响这条标准的验收结论。对于从Jira迁移过来的团队,字段映射和流程衔接是迁移时最需要提前梳理的部分。
4. 里程碑质量门
阶段级验收可以配置成里程碑的质量门,未满足条件的里程碑无法推进到下一状态。这种机制约束比口头强调有效得多,因为它把流程规则固化进了系统行为。

十、不同情况下的行动建议
同样一套方法,在不同组织、不同项目类型里落地方式差别很大。下面按几种常见情况给出建议,你可以对照自己所在的环境选择切入点。
1. 如果你所在的组织还没有PMO
先不要建大而全的流程。从一个项目试点,把验收标准矩阵做出来,跑完一次完整验收,把过程记录下来。用一次真实的改善结果去争取流程授权,比写十页制度文档有效。
2. 如果项目是交付型、有合同约束
优先核对合同中的验收条款、付款条件和违约责任,把合同语言转成验收标准语言。这类项目里,验收标准不只是管理工具,还直接影响回款节奏,必须让法务和财务提前介入。
3. 如果项目是内部IT或数字化项目
重点放在业务目标澄清和证据设计上。内部项目往往没有强制合同验收,容易走向“上线就算完成”,结果半年后发现业务没真正用起来。建议增设上线后观察期的验收项。
4. 如果团队规模在100人以上、项目并行
此时靠人工跟踪已经不现实,建议用平台承接标准、证据和状态流转,并配置里程碑质量门。中大型组织的验收问题往往不是标准不清,而是标准执行不一致,工具约束比人盯人更稳定。
5. 一个30天落地节奏
- 第1周:访谈业务、技术、合规、财务相关方,产出目标澄清表和干系人清单。
- 第2周:梳理交付物清单,按里程碑归类,标注验收层级。
- 第3周:撰写验收标准矩阵,逐条配对证据形式,组织评审确认。
- 第4周:试运行一次预验收和正式验收,记录问题,更新标准模板。

十一、不同情况下的取舍
验收标准不是越严格越好,也不是越详细越好。真正专业的判断,是在约束条件下做取舍。下面几组取舍,是我认为PMO必须自己想清楚的。
1. 严格程度与交付速度的取舍
验收标准越细,交付节奏越容易被拖慢,尤其在需求变化快的项目里。我的建议是分层处理:项目级标准从严,因为涉及业务价值与付款;阶段级标准适中,保留调整空间;交付物级标准按需,避免过度文档化。
2. 量化与可观察的取舍
能量化且数据来源可靠的指标,优先量化。数据来源不可靠的指标,改为观察证据,不要为了好看的数字牺牲真实性。这一点在内部项目里尤其重要,因为很多内部项目的数据采集能力并不支撑严格量化。
3. 一次验收与分次验收的取舍
大型项目一次验收风险过高,建议按里程碑分次验收,最后做整体确认。小型项目一次验收更高效。判断依据是交付物之间的耦合程度:耦合越松,越适合分段验收。
4. 签字权威与决策速度的取舍
全部由高层签字最稳,但会拖慢节奏。更实用的做法是按金额、风险、影响范围分级授权:常规交付物由业务负责人确认,重大变更或高风险项升级到项目发起人。
| 取舍场景 | 偏严格的做法 | 偏灵活的做法 | 适用判断 |
|---|---|---|---|
| 验收标准颗粒度 | 逐条量化并规定证据 | 项目级从严,其余按需 | 需求稳定性低时偏灵活 |
| 验收频次 | 一次整体验收 | 按里程碑分段验收 | 交付物耦合度低时偏分段 |
| 签字层级 | 统一由高层签字 | 分级授权确认 | 项目数量多时偏分级 |
| 证据形式 | 要求完整书面材料 | 接受演示记录与抽样 | 合规要求高的项目偏书面 |
结语:验收标准是项目目标的可证据化承诺
回到最开始那个场景。业务说“这不是我要的”,问题的根不在最后一周,而在立项那天没有人把“提升会员运营能力”翻译成可判断的承诺。验收标准真正的价值,不是让项目更容易通过,而是让目标、交付、证据和责任在项目一开始就变得清楚。
我自己的判断是:PMO在验收这件事上,最有价值的动作都发生在验收之前。标准写清楚了,证据设计好了,责任人对上了,验收会就只是一次确认;反过来,前面省下来的功夫,最后都会在会议室里加倍还回来。
如果你现在正准备启动一个新项目,建议先做三件事:把项目目标拆成业务、用户、合规三类;把交付物按里程碑列一遍;给每一条准备写进验收标准的内容配一个证据形式。这三件事做完,你已经比大多数项目提前避开了最大的那个坑。
下一步,你可以直接拿第四步产出的验收标准矩阵模板,套到你手上正在推进的项目里做一次试运行,然后把这篇文章里提到的30天落地节奏用起来。真正的验收能力,不是读出来的,是一个项目一个项目跑出来的。
常见问题解答(FAQ)
1. 验收标准应该在项目哪个阶段定下来?
我是刚转岗做PMO的,手上有个从0到1的项目,老板只丢了一句“三个月上线”。我不知道验收标准是该等需求文档写完再定,还是立项时就得写。上一个项目就是上线后业务说不合格,返工了两周,我不想再来一次。
最晚要在需求基线冻结前拿出第一版,立项时就得有草案。具体节奏:立项会/目标澄清会上先把项目级验收标准草案写出来,通常3到5条,只写“成功长什么样”;需求评审时细化到交付物级,写清每个交付物凭什么算合格;开发启动前完成确认并留痕。判断依据很简单,验收标准是项目目标的承诺书,目标不变标准就不该变;
等到测试结束再定,等于把争议留到已经没有返工预算的时间点。落地动作是在项目章程里加一节“验收标准(草案)”,连同验收责任人、决策人、争议升级时限一起写进去。之后任何修改都走变更单,记录影响的工作量和工期。如果合同里已有验收和付款条款,以合同为主,草案是它的展开。
验收节点的具体冻结时间和生效方式,要按你们公司制度和合同条款确认。
2. 验收标准和DoD、测试通过到底有什么区别,会不会是重复劳动?
我在团队里推DoD,大家反问已经有完成定义了,为什么还要单独写验收标准。测试同学也说用例全跑过了,那是不是就等于验收通过。我自己也说不清三者边界,怕讲了被挑战。
三者回答的是不同问题,放一张表里就不会混。DoD是团队内部对“完成”的约定,比如代码评审通过、单测覆盖、文档已更新,面向团队,每个迭代都适用;测试通过是技术质量门,回答“有没有缺陷、质量是否达标”;验收标准面向业务方、客户或合同,回答“这个交付物是否实现了当初的目标、能不能移交和付款”。
判断依据是,DoD全绿但业务不认的情况非常常见,功能都做完了,可业务问题没解决、一线不会用、文档和培训没交。实操上,一张验收标准表里至少留一条和业务结果挂钩的条件,例如关键流程端到端能跑通、在真实数据量下完成核心操作、一线人员能独立操作几次以上。
不要只写“功能全部实现”,那不是验收标准,是开发清单。
3. 业务方只会说“要好用、要稳定”,验收标准写不量化怎么办?
我写验收标准的时候,业务方就是不给数字,问他响应时间多少算快,他说“反正不能卡”,问他什么算好用,他说“像某某产品那样”。最后我只能写成“提升用户体验”,写完自己都知道这条没法验。
不要硬凑数字,把“感受词”换成“可观察证据加验证方式”就行。三步:先问他“你凭什么判断它好用”,再问“在哪看、谁来看、看几次”,最后写成“条件加方法加责任人”的句式。举例,“体验好”可以改成:新用户不看文档能在10分钟内完成核心流程,由业务方指定5名一线人员现场实操,4人以上一次通过。
“稳定”可以改成:上线后两周内无P1、P2级故障,或在约定并发下错误率低于约定阈值,具体阈值按你们的历史基线和合同要求确认。判断依据是,验收标准不一定要量化,可以是可观察证据或专家判断,但必须写清谁来判、怎么判、判几次。拿得到基线的尽量用基线,比如上一版本数据、人工耗时、同类产品表现;
拿不到就写“以验收会现场抽检N次结果为准”,避免事后各说各话。
4. 验收不通过,或者干系人迟迟不签字,PMO应该做什么?
项目做完了,业务方说“还差点意思”但不说具体差在哪,也不肯签字;技术团队觉得完全按需求做完了,凭什么不认。我夹在中间,催业务怕得罪人,催技术又没底气,不知道该找谁拍板。
第一步是把“不通过”变成可处理的问题,第二步才谈谁拍板。现场要求对方把理由落到具体条款上:对应哪一条验收标准、现象是什么、期望是什么,整理成问题清单并分级,阻断验收、限期整改、遗留问题,三类处理方式完全不同。
接着核对这条是否在已确认的验收标准范围内:属于范围外的新要求,走变更流程重新评估工期和成本;属于范围内,直接定整改责任人和截止时间。PMO不替业务判断价值,也不替技术判断对错,遇到僵持就升级到事先约定的决策人,并写清升级时限,比如3个工作日内必须给结论,同时保留需求确认、评审记录、测试报告等证据链。
判断依据是,大多数验收争议不是标准不够严,而是签字人和升级路径从来没约定过。所以项目启动时就要把验收责任人、决策人、争议升级时限这三件事写进项目章程。至于签字的授权范围、法律效力和对付款的影响,必须按你们公司的合同和制度核实,不能照搬别人的做法。
核心关键词
文章包含AI辅助创作:验收标准怎么做?PMO入门指南:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306859
读者评论
我们项目也遇到过类似情况,测试通过率很高,业务却不签字。文章说的“验收标准是目标翻译器”很到位,问题确实在立项时目标太模糊,验收时只能吵。
可证据化比可量化更重要”这点深有同感。强行量化满意度、效率这类指标,最后往往变成项目组自己发问卷,数字好看但业务不认。
PMO定位成规则工程师而不是裁判,这个说法很准确。以前见过PMO替业务拍板,结果事后业务不认,PMO里外不是人,责任边界确实要提前划清。
四个概念拆开讲很实用,尤其是测试通过不等于验收通过。很多交付材料堆了一堆用例编号和通过率,业务看完根本不知道场景跑通没有。
五步法方向对,但目标澄清会加交付物拆解对中小项目可能偏重。如果能把模板简化,只保留验收标准矩阵和证据清单,落地阻力会小很多。
