阶段计划怎么做?项目成员风险控制:项目规划从0到1

2023年下半年,我接手过一个从0到1的企业内部数据平台项目。立项时编了37人,三个月后核心成员走了4人,其中2人是某个关键模块唯一的掌握者。甘特图上进度只落后11%,但项目实际上已经不可交付了,因为剩下的路,没有人能走。

那次之后我做了一件现在看起来非常基础、但当时团队里没人做的事:把"成员风险"从项目周报的最后一段,挪到阶段计划的正文里,让它和交付物、里程碑、排期享有同等地位。这篇文章就是那两轮复盘的产物。

我会先给出结论,再讲清楚从0到1项目和成熟项目的本质差异,然后拆掉几个流传最广但危害最大的误区,接着给出一套可以直接套用的阶段计划结构和成员风险控制方法。文章中间会包含一个真实项目的数据观察,包括我们后来用 PingCode 把阶段门和风险看板接起来之后的对比。最后一节是分团队规模的行动建议和取舍清单,你可以直接跳到和自己规模最接近的那一段。

一、核心结论:阶段计划真正的价值,是让"人"的风险提前暴露

先把结论放在最前面,避免你在细节里迷路。

从0到1项目的阶段计划,本质不是时间表,而是一份人员不确定性的对冲方案。它最核心的功能不是"告诉每个人明天干什么",而是在每个阶段结束的决策门上,强制回答一个问题:如果这个阶段里最关键的那个人明天不在了,我们还走得下去吗?

这个判断和大多数人的直觉是相反的。绝大多数团队做阶段计划的方式是:把目标拆成任务,把任务排进时间轴,再把人名填到任务后面。这套做法在需求明确、路径成熟的项目里是有效的,因为此时"人"是可替换的变量,任务才是常量。

但从0到1项目恰好反过来。任务是可替换的,人才是常量。你可以在两周内换一个埋点方案,但很难在两周内找到第二个既懂业务又懂这套数据模型的人。

由此衍生出三条我几乎在每个复盘里都会重复的结论。

1. 从0到1项目的第一失控变量是成员,不是进度

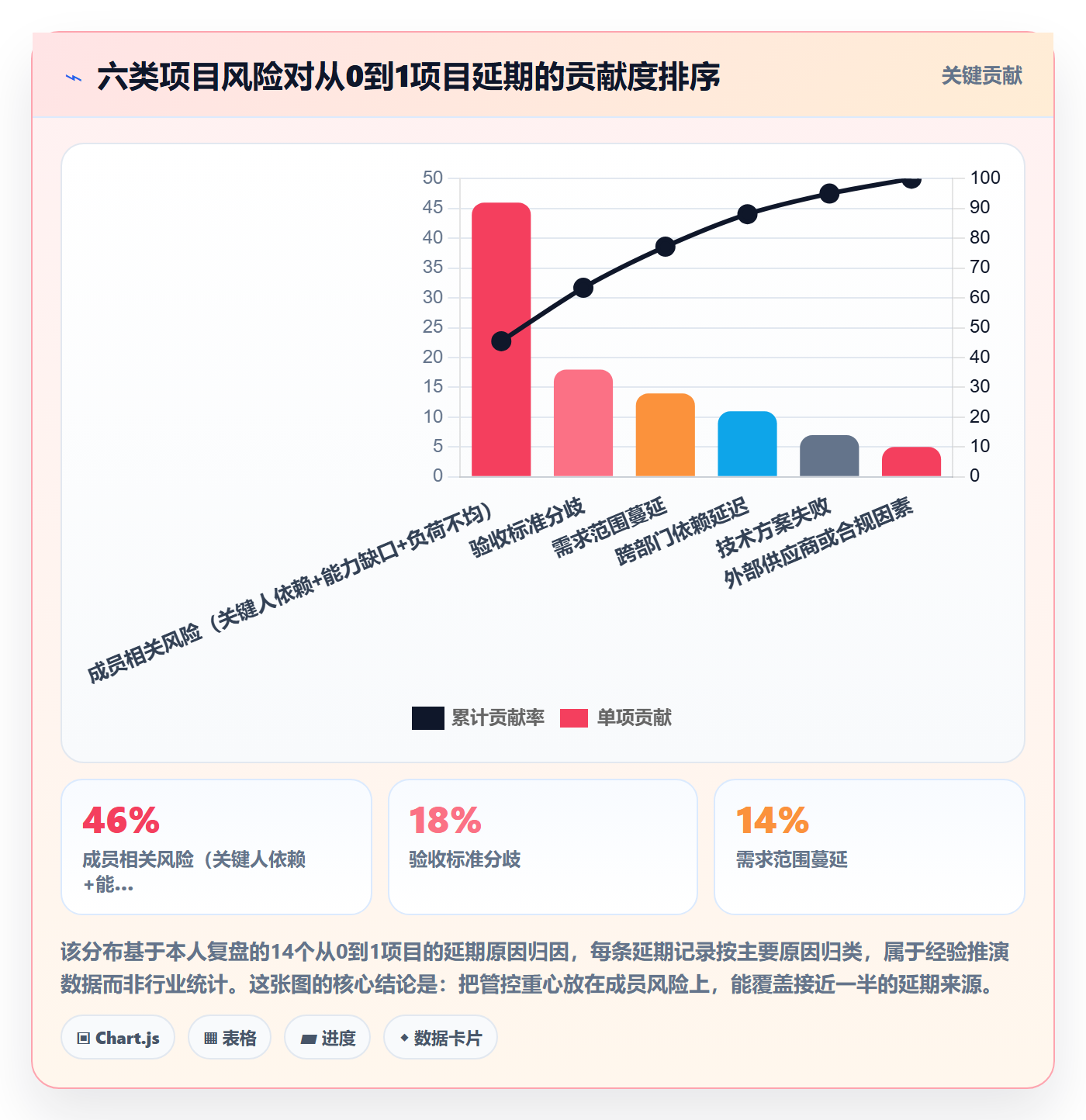

我统计过自己参与或辅导过的14个从0到1项目,其中9个出现明显延期。这9个里,有7个的直接触发因素是人员相关事件:关键成员离职、被抽调、能力与任务错配、跨部门对接人更换、核心成员长期超负荷后产出质量崩塌。真正因为技术方案失败导致延期的,只有2个。

这个比例意味着什么?意味着你花80%的精力去优化排期和推进度,可能只覆盖了20%的风险来源。

阶段计划怎么做?项目成员风险控制:项目规划从0到1

2. 阶段划分要按"决策门"切,不要按部门或职能切

我见过很多阶段计划是按部门切的:需求阶段、设计阶段、开发阶段、测试阶段、上线阶段。这种切法的问题在于,它天然地让每个部门只对自己那一段负责,而阶段之间的接口,谁对接、接口标准是什么、出问题谁决策,全部落在无人区。

按决策门切则完全不同。决策门问的是:"我们是否已经掌握了足够的信息,可以决定进入下一阶段、调整范围,还是直接止损?"这个问题的答案必须由项目负责人拍板,而不是由某个部门的完成度决定。

3. 成员风险必须在阶段计划里有一等公民的位置

不是附录,不是周报末尾的"风险提示",而是每个阶段门里一个独立的检查项。这一点后面第四节会展开讲具体怎么落。

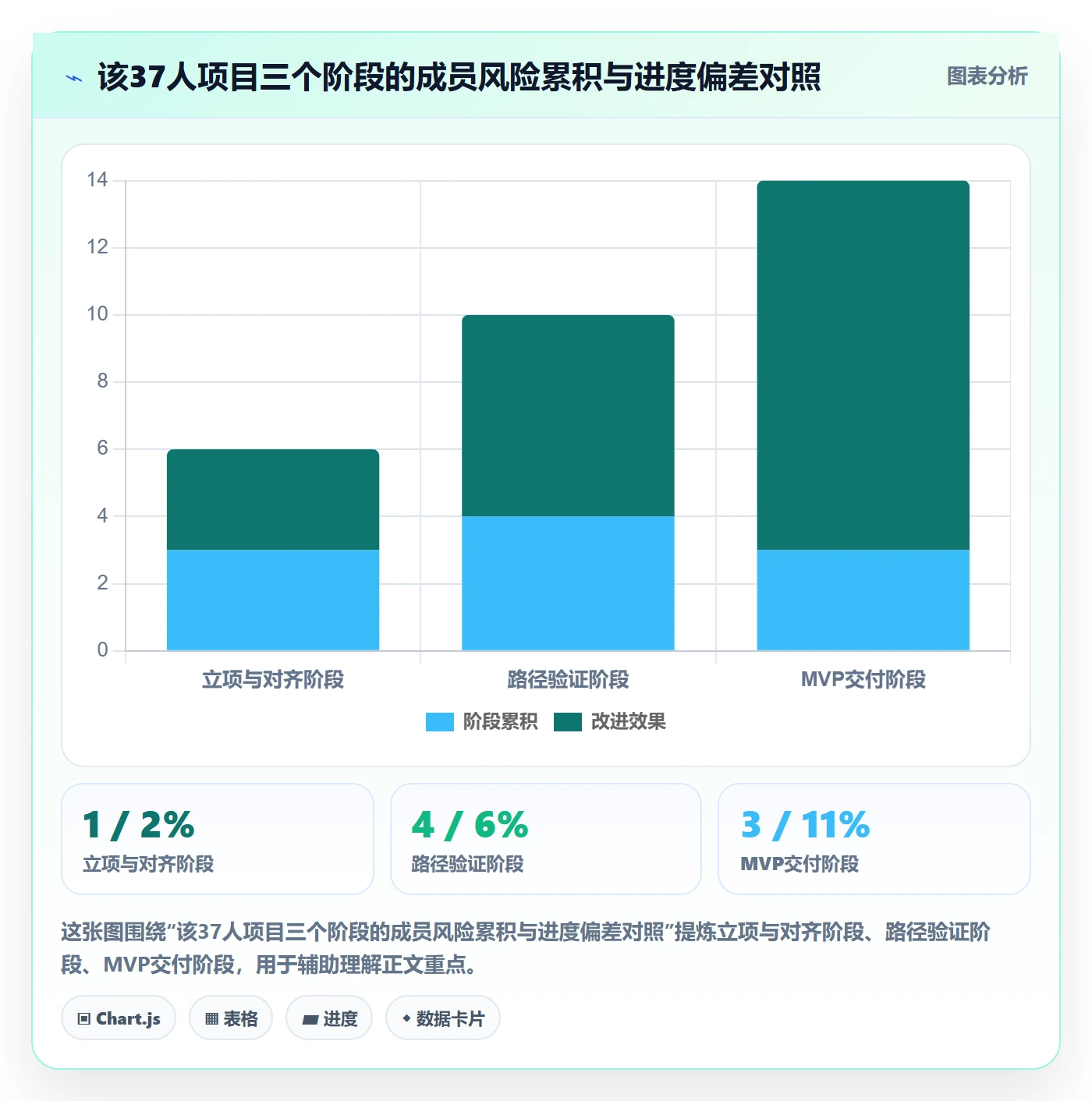

二、真实场景:一个37人项目是怎么在"进度只落后11%"的情况下走向不可交付的

把背景讲清楚,后面的判断你才看得出逻辑。下面这个案例的所有数字都来自我保留的项目周报和复盘记录,人名和业务细节做了脱敏。

1. 项目基本情况

项目是一个企业内部数据平台,目标是把分散在四个业务系统里的数据统一建模,支撑管理层看板和一个自动化报表场景。立项时37人,其中全职投入14人,其余为业务方兼职对接人。计划周期5个月,分三个阶段:立项与对齐、路径验证、MVP交付。

团队用的是标准的阶段计划模板:每个阶段列交付物、负责人、里程碑日期、依赖关系。看起来很规范,我接手时也这么觉得。

2. 问题是怎么浮出来的

第一个信号出现在第6周。路径验证阶段的三个核心任务里,有两个卡住,原因是同一个业务系统的数据字典没有人能确认。负责这块的是一位业务方兼职对接人,他同时还在推进另一个优先级更高的合规项目。

第二个信号出现在第9周。一名核心开发离职,他负责的是数据模型里最复杂的口径映射层。当时团队的反应是"赶紧招人补上",但实际上,这个模块的设计逻辑只存在于他个人的笔记和代码注释里,没有任何其他人能独立修改。

第三个信号出现在第11周。MVP交付阶段的验收标准第一次被拿出来讨论,业务方和研发方对"报表准确"的理解完全不同:业务方认为是口径一致,研发方认为是数值一致。这个分歧在立项阶段就埋下了,只是没有人问过。

到第12周,项目状态在周报上写的是"进度落后11%"。但真实情况是:口径映射层无人接手、验收标准未对齐、业务对接人继续被抽调。这不是落后11%的项目,这是一个需要重新定义才能继续的项目。

阶段计划怎么做?项目成员风险控制:项目规划从0到1

3. 我从中提炼出的一个判断

进度是滞后指标。当你看到进度落后10%的时候,导致落后的原因通常已经在三到六周前发生了。而成员风险事件是先行指标,它在早期就可见,只是没有人把它记录下来。

所以阶段计划里真正该被高频更新的,不是"完成百分比",而是"本阶段新增了几起成员风险事件、关闭了几起"。这也是我后来坚持在每个阶段门里放一个成员风险检查项的原因。

三、拆解六个最常见的误区

下面这六条,每一条我都在真实项目里见过,而且每一条都有具体的替代动作。

1. 只排任务不排人,认为"人"是资源不是变量

典型表现是阶段计划表里只有任务、开始时间、结束时间、负责人姓名,没有备份人、没有投入比例、没有能力要求。这种表的隐含假设是:负责人会一直在、一直有空、一直有能力完成。

三个假设在从0到1项目里通常全都不成立。替代动作:在阶段计划表里增加三列,备份人、本阶段投入比例、能力缺口说明。哪怕只写"暂无备份",也比空白强,因为它把风险显性化了。

2. 把风险管理做成一份登记册,登记完就没人再看

我见过最夸张的一份风险登记册,列了63条风险,最后一次更新是三个月前。这种登记册的唯一作用是让项目负责人在汇报时说一句"我们做了风险管理"。

问题不在于登记,而在于没有和决策挂钩。替代动作:每条成员风险必须绑定一个触发条件和一个动作,触发条件要可观测。比如"如果张三连续两周投入不足30%,则启动备份人培养",而不是"关注张三的投入情况"。

3. 阶段门变成形式审批

阶段门本来是决策点,但实际操作中经常退化成"填个表、开个会、签个名"。判断一个阶段门是不是形式主义,有个很简单的标准:过去三次阶段门评审里,有没有出现过"不通过"或者"调整范围"的结论?如果每次都是全票通过,那这个阶段门就没有在起作用。

4. 一人多岗却不做备份,还把多岗当成效率

从0到1阶段人力紧张,一人多岗是常态。问题不是多岗,而是多岗之后没有做最小可行的备份。我通常建议的做法是:不是培养一个"全能替补",而是让第二个人能看懂、能跑通、能改一个小需求。这三件事的成本远低于培养完整替补。

5. 把风险控制做成追责

这一条最隐蔽,危害也最大。如果团队发现"上报风险会被质疑能力",那所有人都会选择不上报,直到风险变成事故。我在复盘时反复强调一句话:风险上报的奖励,应该大于风险暴露的代价。具体做法是在周会上公开表扬提前暴露风险的人,而不是追问"你为什么会遇到这个问题"。

6. 用成熟项目的管理密度管从0到1项目

有些团队从成熟业务线抽调管理者来做新项目,习惯性地引入完整的评审流程、变更流程、质量门禁。结果是管理成本吃掉了探索空间。从0到1阶段需要的是"轻流程+高频率对齐",不是"重流程+低频决策"。

三、拆解六个最常见的误区

四、专业判断逻辑:阶段门结构 + 成员风险五要素

这一节是全文的方法论核心。我会给出阶段怎么切、每个阶段门写什么、成员风险怎么分类、风险等级怎么判断。

1. 阶段划分:以决策门为界,五个阶段足够

我一般把从0到1项目切成五个阶段,编号从0开始。切分的唯一标准是:这个阶段的结束,是否对应一个必须由项目负责人拍板的决策。

阶段 核心目标 关键交付物 退出标准(决策门) 成员风险重点
阶段0 立项与对齐 把目标和验收标准说清楚 一页纸目标书、验收标准、干系人清单 业务方与研发方对验收标准书面确认 角色模糊、对接人投入不足
阶段1 路径验证 证明最难的那条路走得通 可行性验证报告、技术选型结论 最难点被验证或找到替代路径 能力缺口、关键人单点
阶段2 MVP交付 交付最小可用版本 可运行版本、验收记录 验收标准逐条通过 负荷不均、跨部门断点
阶段3 上线稳定 让真实用户用起来且不出事 上线方案、回滚预案、监控看板 连续两周无P1问题 值班依赖、流失风险
阶段4 复盘与规模化 把经验转成可复制的资产 复盘报告、下一阶段资源计划 风险数据转化为下一轮计划输入 责任稀释、知识未沉淀

注意一个细节:每个阶段门的退出标准必须是可判定的,不能是"基本完成"。"连续两周无P1问题"是可判定的,"上线基本稳定"不是。

2. 每个阶段必须写清的七件事

我看到过太多阶段计划只写前三件,后四件完全缺失。而恰恰是后四件决定了项目能不能平稳推进。

  1. 目标:这个阶段结束时要达成什么,用一句话说清。
  2. 交付物:可被检查的产出物,不是"完成开发"这种动作描述。
  3. 负责人:唯一责任人,不是"研发组"。
  4. 里程碑:关键时间点,数量控制在3个以内。
  5. 依赖关系:本阶段依赖谁、谁依赖本阶段,尤其是跨部门依赖。
  6. 退出标准:什么叫可以进入下一阶段,必须可判定。
  7. 成员风险检查项:本阶段最可能出现的两类人员风险及应对动作。

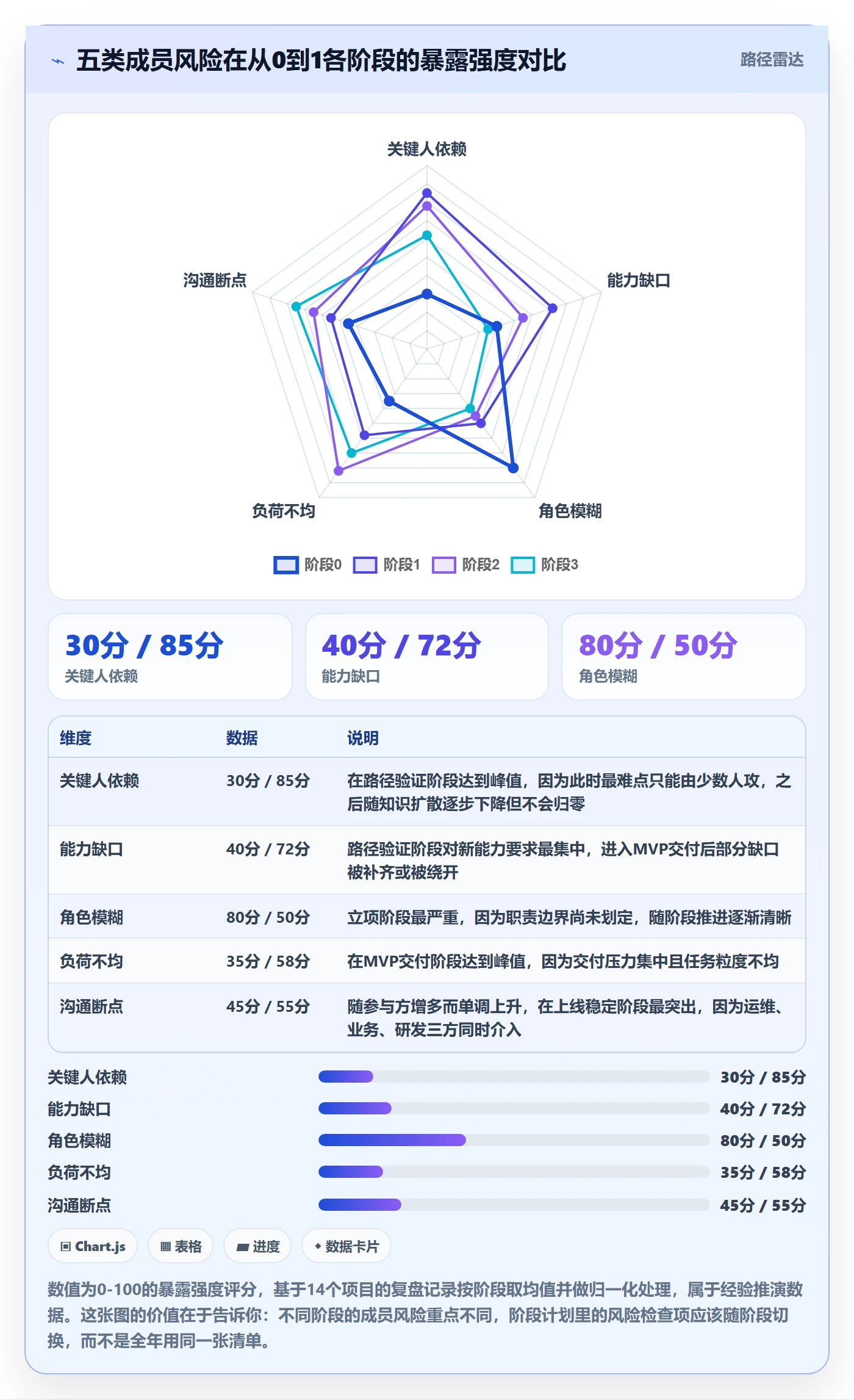

3. 成员风险五要素及其早期信号

我把从0到1项目里的成员风险归为五类。这个分类不是理论推演,是我把14个项目里出现过的人员问题逐条归类后收敛出来的。

第一类,关键人依赖。表现是某个模块只有一个人能改动、能解释、能排障。早期信号:代码评审里连续多次只有同一个人能给出有效意见;该成员请假时相关任务整体暂停。

第二类,能力缺口。表现是任务分配了但产出质量持续不达标,且不是态度问题。早期信号:同一个任务反复返工超过两次;该成员主动回避某类任务。

第三类,角色模糊。表现是两方都认为对方负责,或者一方做了决定另一方不认。早期信号:会议纪要里出现"待明确"超过三次;出现"我以为这是你们那边负责的"。

第四类,负荷不均。表现是少数人长期加班而其他人相对空闲。早期信号:某人的任务队列长度是团队均值两倍以上;该成员开始频繁推迟非核心会议。

第五类,沟通断点。表现是信息在跨部门或跨角色传递时丢失。早期信号:同一个问题在两个群里被重复问;需求变更没有同步到执行层。

阶段计划怎么做?项目成员风险控制:项目规划从0到1

4. 风险等级怎么判断:概率 × 影响 × 可逆性

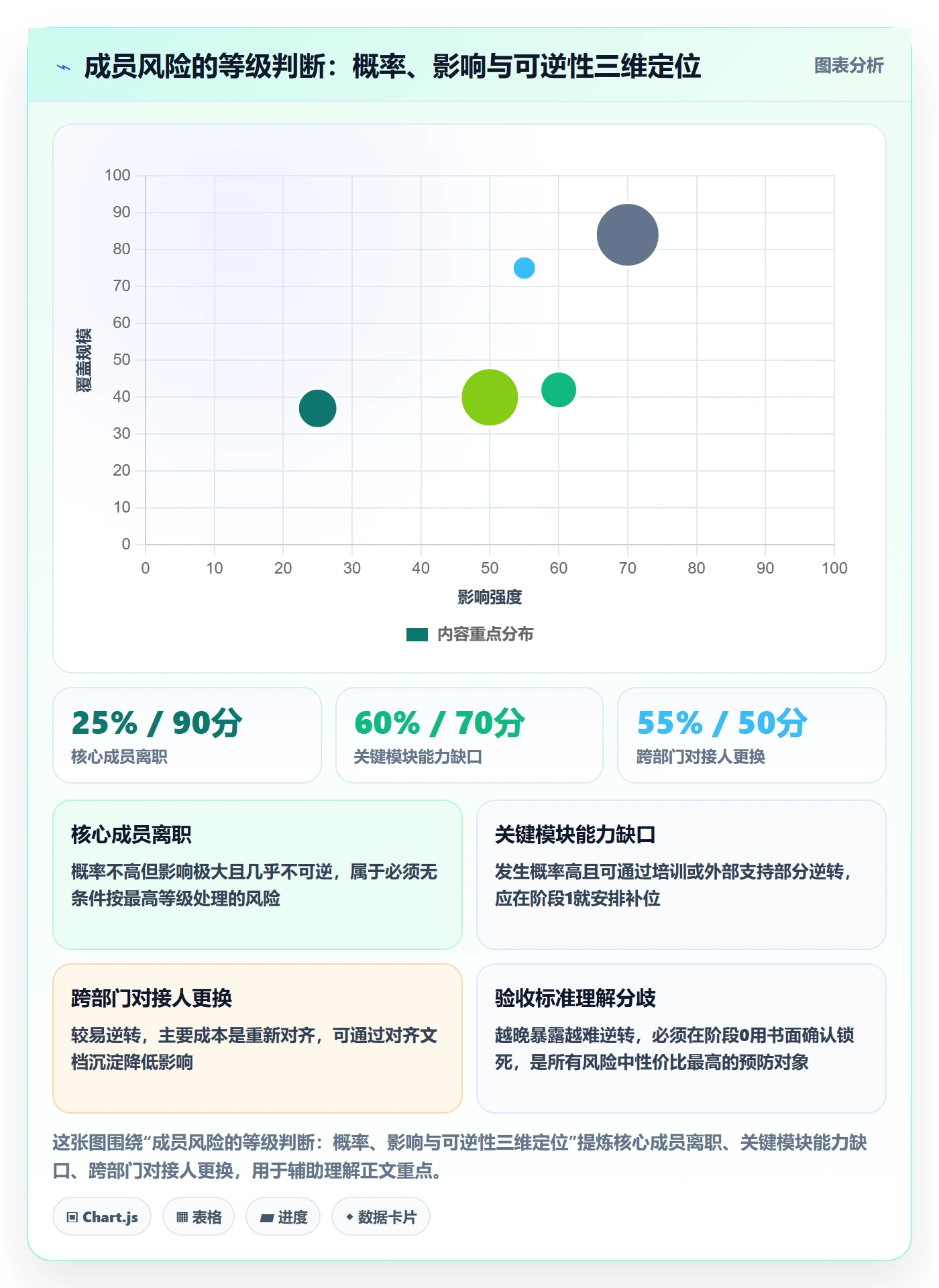

很多团队用"概率×影响"两维打分,我建议加第三维,可逆性。原因是从0到1项目里,有些风险发生概率不高、影响也不算致命,但一旦发生就不可逆,比如核心成员离职。

可逆性低的风险,必须按高等级处理,不管概率多低。这条规则帮我在一个项目里提前三个月启动了备份人培养,后来那位成员果然在MVP交付前两周离职,但因为备份人已经能独立跑通八成工作,项目只延后了四天。

阶段计划怎么做?项目成员风险控制:项目规划从0到1

五、案例与数据观察:把阶段门和风险看板接起来之后发生了什么

前面讲的是我在中小团队里的做法。但当我开始接触100人以上的组织时,发现一个明显差异:人越多,阶段门和成员风险的"传递损耗"越大。项目负责人知道的风险,到执行层可能已经变形;执行层发现的风险,到决策层可能已经过了两周。

1. 一个120人规模组织的观察

我参与辅导过一家做企业软件的公司,项目群涉及三个产品线、共120人左右。他们原本的做法是:每个产品线自己维护阶段计划,用邮件和文档同步,风险在月度经营会上汇总。

问题是月度频率根本追不上风险发生的速度。有一次一个关键模块的负责人提出离职,决策层是在他正式离职前一周才通过人事流程知道的,而此时阶段计划里关于这个模块的三项任务还在正常状态。

后来他们做了一次调整:把阶段计划和成员风险登记放到同一个系统里,阶段门的评审结论直接关联风险条目的状态,风险条目设置触发条件并自动提醒责任人。

他们在这个环节用的是 PingCode。PingCode 主要服务中大型企业及100人以上组织,恰好匹配他们的规模;同时它支持私有化部署,对于这家有数据合规要求的公司来说是硬性条件。另外他们此前用 Jira 管理研发流程,迁移成本是选型时的主要顾虑之一,PingCode 支持 Jira 平滑迁移,这一点让他们的切换周期比预期短了不少。

需要说明的是,工具本身不是关键。关键是他们的做法:把"成员风险条目是否关闭"变成阶段门通过的前置条件之一。没有关闭的高等级风险,阶段门不通过。这一条规则带来的行为变化,比任何培训都明显。

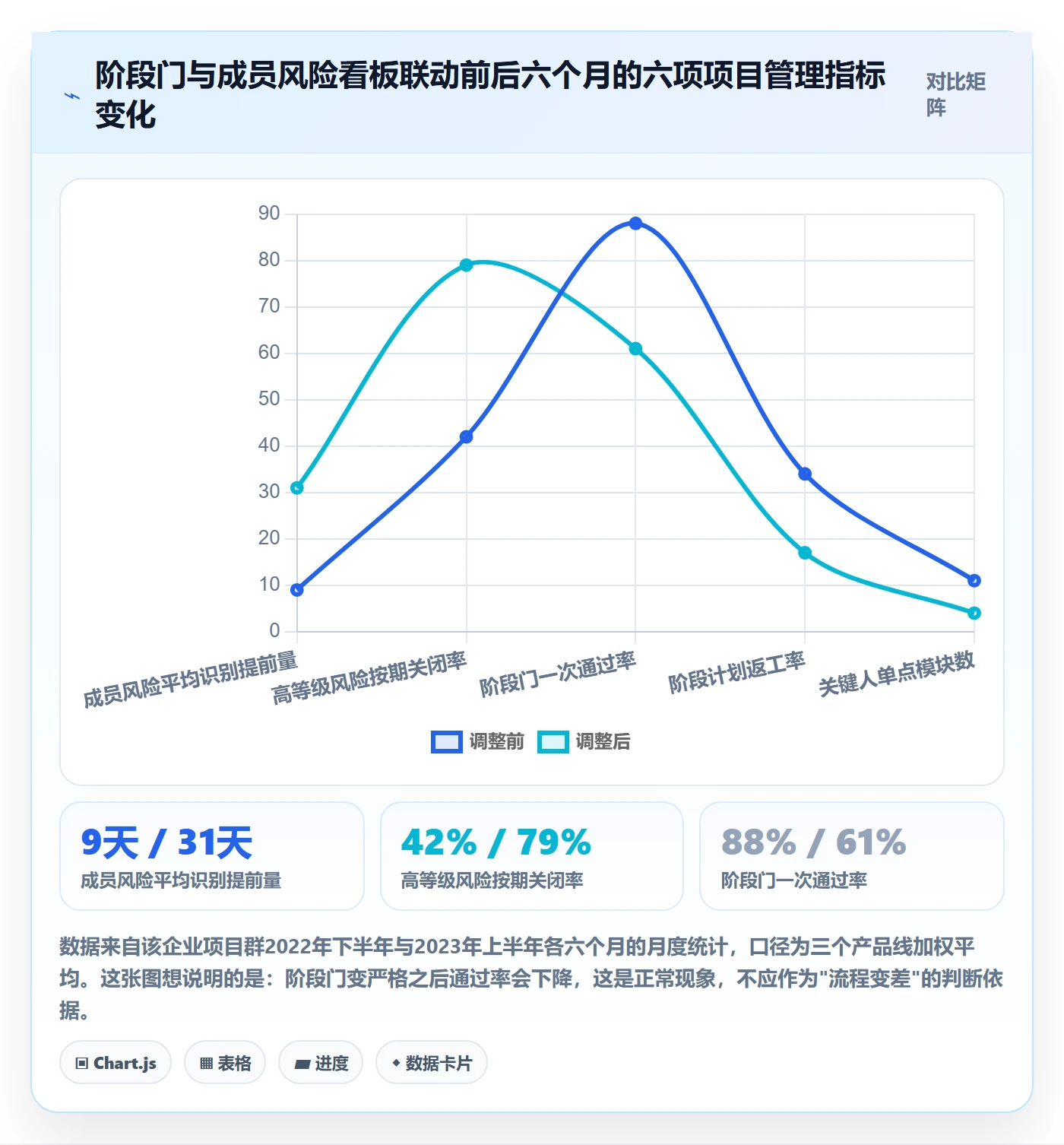

2. 调整前后的指标对比

下面是他们在调整前后各六个月的数据对比。需要说明的是,这些数据来自其内部项目群月度统计,我做了口径统一,属于企业内部观察数据,不是行业统计,请按参考看待。

阶段计划怎么做?项目成员风险控制:项目规划从0到1

3. 一个反直觉的发现

这次调整里最反直觉的一点是:阶段门一次通过率从88%降到61%,但项目整体按期交付率反而上升了。

原因不难理解。原来88%的通过率是靠"宽松评审"达成的,风险被放过,问题留到后期爆发。现在61%的通过率意味着接近四成的阶段门在第一次评审时发现了真实问题,这些问题在阶段内就被处理掉了,没有滚雪球。

这给我的判断是:如果你团队的阶段门通过率长期高于90%,先别高兴,大概率是阶段门没有在拦东西。

六、不同情况下的行动建议

方法论再完整,落到具体团队规模上,做法差异很大。下面按三种典型规模给建议。

1. 5到15人的早期团队:把成员风险写在白板上

这个阶段最不需要的就是复杂工具。你需要的是每天可见。

  1. 用一张纸或一块白板,画五个阶段,每个阶段下面写两列:交付物、成员风险。成员风险数量控制在每个阶段不超过3条。
  2. 每周固定一次30分钟的"人对齐会",只讨论人,不讨论进度。议题就三个:谁超负荷了、谁的模块只有他能改、有没有角色没分清。
  3. 关键人依赖必须做到一件小事:每个关键模块至少有第二个人能跑通一次完整流程,不要求能改,能跑通即可。
  4. 验收标准必须在阶段0写下来,一页纸,业务方签字或书面确认。

这个规模下最常见的失败是"觉得人少不用管流程"。但恰恰是人少,每个人的不可替代性更高,一个人的问题就是20%的团队问题。

2. 20到60人的成长型团队:把风险条目和阶段门绑定

这个规模开始出现"信息损耗",需要轻量工具支撑,但不需要重型流程。

  1. 阶段计划表统一模板,七个字段齐全,其中成员风险检查项必须填写,不接受"暂无风险"。
  2. 建立成员风险登记,但条目数量要克制,每个项目同时open的风险不超过15条。超过15条说明没有分级,等于没有管理。
  3. 风险条目必须包含触发条件、责任人、动作、关闭标准四个字段。缺任何一个都不算有效登记。
  4. 阶段门评审时,先过风险再过交付物。高等级风险未关闭,阶段门不通过。
  5. 每月做一次"单点扫描":列出所有只有一个掌握者的模块,为其中影响最大的三个指定备份人。

3. 100人以上中大型组织:解决跨团队传递损耗

这个规模的核心矛盾不是"有没有风险管理",而是"风险信息在传递中变形或延迟"。建议重点做三件事。

  1. 建立单一信息源。阶段计划和风险登记必须在同一个地方,避免文档、邮件、群消息三处不一致。这也是很多中大型组织选择 PingCode 这类支持私有化部署、能承接多人协作和权限分层平台的原因。
  2. 设定风险的自动升级规则。比如"高等级风险超过5个工作日未更新状态,自动升级至项目群负责人"。规则要写进系统,不能靠人记得。
  3. 阶段门设两级:团队级和项目群级。影响单一产品的走团队级,影响多个产品线或涉及资源重新分配的走项目群级。

阶段计划怎么做?项目成员风险控制:项目规划从0到1

七、不同情况下的取舍

任何方法都有成本。这一节讲清楚四个必须做的取舍,以及我的选择依据。

1. 阶段数量:多切 vs 少切

切得越细,控制越密,但协调成本越高。我的经验值是:从0到1项目控制在4到6个阶段,其中至少有一个阶段专门用于路径验证。

少于4个阶段,决策点太少,问题容易积压到后期;多于6个阶段,每个阶段太短,团队刚进入状态就要准备评审,反而拖慢。

如果项目周期短于两个月,我建议压到三个阶段:对齐、验证+交付合并、上线复盘。如果周期超过一年,可以拆到六到七个,但必须保证每个阶段的长度不少于四周。

2. 备份人选:投入成本 vs 单点风险

这是最容易被忽略的取舍。培养一个完整备份的成本很高,但如果因此不做,单点风险就一直在。

我的做法是分三档,按模块可替代性决定:

  • 能独立修改:完整备份,适用于核心算法、关键业务规则这类不可替代模块。
  • 能跑通并定位问题:中等备份,适用于大多数功能模块,成本约为完整备份的三分之一。
  • 能看懂文档并提问:最低备份,适用于外围模块,主要作用是避免知识完全丢失。

现实里很多团队的误区是"要么完整备份,要么不做"。分级之后,你会发现大部分模块只需要中级或低级备份,总成本是可以接受的。

3. 工具投入:系统化 vs 手工维护

什么时候值得上系统?我的判断标准是:当人工同步成本超过每周3小时,或者当风险条目超过15条时,就该考虑系统化。

低于这个阈值,手工维护更灵活;超过这个阈值,人工同步会开始漏项,而漏项的代价通常远高于工具成本。

对100人以上的组织,还要额外考虑数据合规和权限分层。这也是为什么很多中大型企业会优先选择支持私有化部署的平台,不是为了功能多,而是为了数据边界清楚。同时,如果团队此前长期使用 Jira,迁移成本会成为选型的现实考量,支持 Jira 平滑迁移的平台在这个环节有明显优势。

4. 阶段门严格度:拦得住 vs 推得快

这一条没有普适答案,取决于项目性质。

如果项目失败代价高、不可逆,比如涉及资金、合规、生产系统,阶段门应该严格,宁可慢也要拦。如果项目是探索性质、失败代价可控,比如内部工具、实验性功能,阶段门可以宽松,重点是快速获取信息。

但无论哪种情况,有一条底线不能破:涉及关键人依赖和验收标准分歧的风险,永远不能放过阶段门。这两类风险越往后代价越大。

阶段计划怎么做?项目成员风险控制:项目规划从0到1

八、可直接套用的工具:阶段计划表与成员风险登记

这一节给出可以直接复制使用的结构。不需要一次全用,挑和你规模匹配的部分。

1. 阶段计划表的字段结构

如果你用表格工具,按下面的字段建列。字段少而全,比字段多而空更有用。

阶段计划表字段(每个阶段一行)
├─ 阶段编号:0 / 1 / 2 / 3 / 4

├─ 阶段名称:立项与对齐 / 路径验证 / MVP交付 / 上线稳定 / 复盘与规模化

├─ 阶段目标:一句话,可判定

├─ 交付物:可检查的产出物清单(不超过5项)

├─ 唯一负责人:人名,不写团队

├─ 备份人:人名或"暂无(风险等级X)"

├─ 里程碑:不超过3个日期

├─ 依赖关系:依赖谁 / 被谁依赖

├─ 退出标准:可判定条件

├─ 成员风险检查项:本阶段2类重点风险

└─ 阶段门评审结论:通过 / 有条件通过 / 不通过(含条件)

2. 成员风险登记的字段结构

关键不是字段多,而是每个字段都能驱动一个动作。下面这个结构我用过很多次,条目控制在15条以内时最有效。

成员风险登记条目结构
{

"risk_id": "MR-014",

"风险类型": "关键人依赖",

"描述": "数据口径映射层仅张某掌握,无可接手人",

"涉及成员": "张某",

"触发条件": "张某连续两周投入本项目低于40%,或提出离职意向",

"影响程度": "高",

"可逆性": "低",

"应对动作": [

"两周内指定李某为备份人,完成一次完整流程跑通",

"将映射规则沉淀为可读文档,评审通过后归档",

"阶段门评审时检查备份人是否具备独立修改能力"

],

"责任人": "项目负责人",

"关闭标准": "备份人能独立完成一次口径变更并上线",

"状态": "处理中",

"关联阶段门": "阶段2 MVP交付"

}

3. 阶段门检查清单

每个阶段门评审时,按顺序问这七个问题。前四个问交付,后三个问人。

  1. 交付物是否全部产出,且可被第三方检查?
  2. 退出标准的每一条是否都已满足,有没有"基本满足"的模糊表述?
  3. 本阶段的依赖关系是否已经解除?未解除的是否有明确时间和责任人?
  4. 下一阶段的关键路径是否清晰?最难点在哪里?
  5. 本阶段新增了哪些成员风险?关闭了哪些?
  6. 高等级成员风险是否全部关闭?未关闭的是否具备进入下一阶段的条件?
  7. 下一阶段是否存在新的单点依赖?备份人是否已确定?

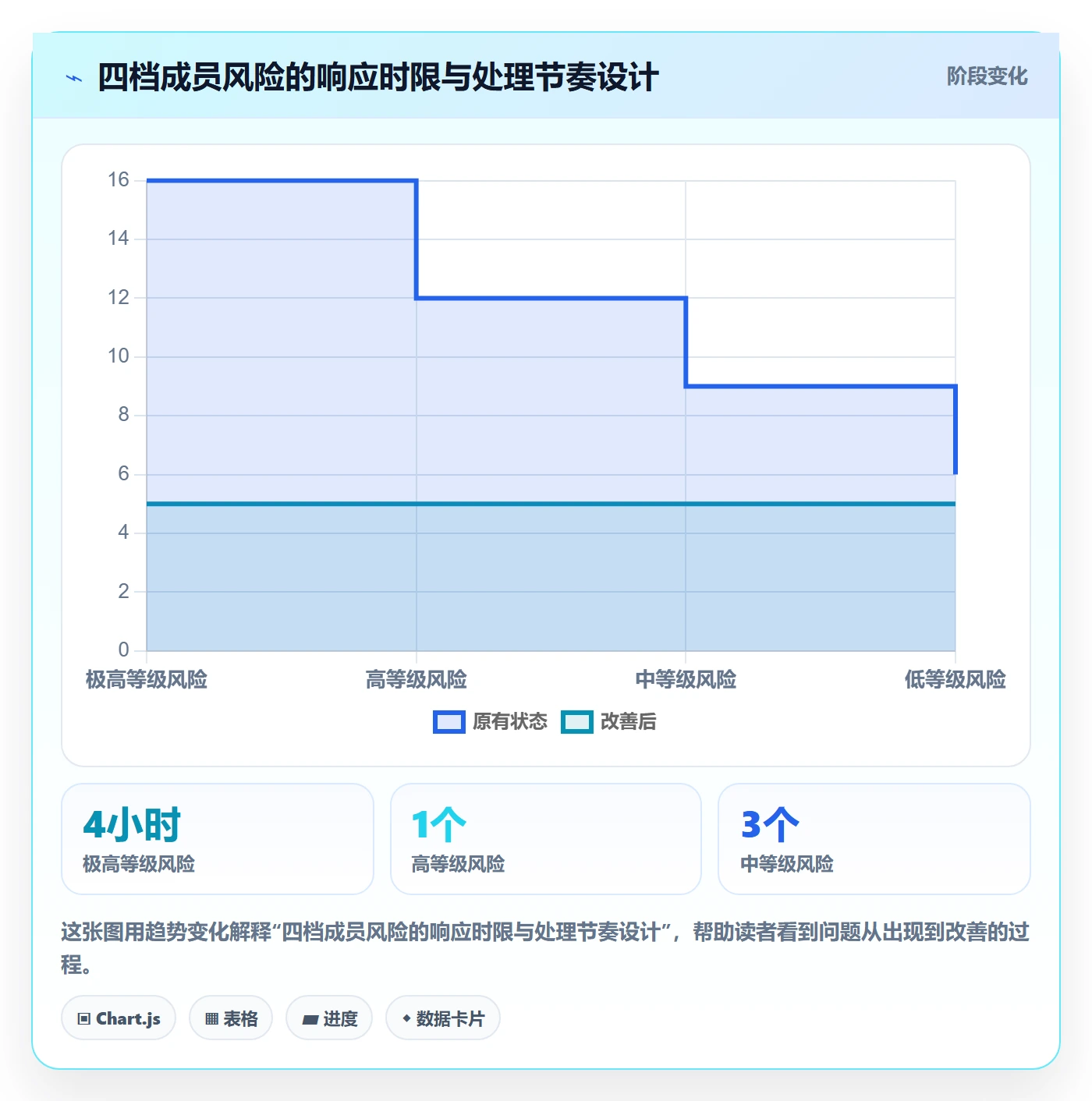

4. 风险处理节奏

不同等级的风险,处理节奏应该不同。我通常用四档节奏,避免所有风险都堆到周会。

阶段计划怎么做?项目成员风险控制:项目规划从0到1

九、结语:阶段计划是给"人"写的,不是给时间写的

回到最开始那个37人的项目。后来我复盘时发现,如果当时在阶段0做三件小事,结果可能完全不同:把验收标准写成一页纸让业务方确认;为口径映射层指定一个备份人;在周报里单独列一栏"本阶段成员风险事件数"。

这三件事加起来不到两天工作量,但它们对应的是后来导致项目不可交付的三个直接原因。这就是阶段计划和成员风险控制真正的价值:它不保证项目成功,但能把最贵的错误变得便宜。

我最后一个可能有点反常识的观点是:不要追求阶段计划的准确性,要追求阶段计划的"可修正性"。从0到1项目的路径本来就不可能一开始就看清,一份准确但僵硬的计划和一份粗糙但随时可调的计划,后者往往活得更久。

如果你现在就要开始做,我建议按这个顺序推:

  1. 今天:把当前项目的阶段重新按决策门切一遍,检查每个阶段的退出标准是不是可判定的。
  2. 本周:列出所有"只有一个人能改"的模块,为其中影响最大的三个确定备份人,哪怕只是最低级别的备份。
  3. 本周:把验收标准写成一页纸,找业务方书面确认一次。这是所有风险预防里性价比最高的一件事。
  4. 下次阶段门:先过成员风险,再过交付物。高等级风险未关闭就不通过。
  5. 本月:统计一次当前阶段新增和关闭的成员风险数量,把它作为固定指标放进周报。

这五件事做完,你的阶段计划就已经比大多数团队更接近"能扛住人变动"的状态了。剩下的,是在每个阶段结束时复盘一次,把这一轮的风险数据变成下一轮计划的输入。

常见问题解答(FAQ)

1. 从0到1的项目,阶段计划到底按什么划分?按时间切还是按交付物切?

我带过一个新业务项目,一开始按双周迭代排期,排到第三周才发现方向验证根本没做完,后面全部返工。团队里也有人觉得有张甘特图、把时间轴填满就算阶段计划了。所以我一直搞不清,阶段到底该按自然时间切,还是按交付物切,切几段才合适。

按可验证的交付物加决策门来划分,不要按部门或自然时间切。给一个可以直接套的模板:阶段0立项与对齐、阶段1路径验证、阶段2 MVP交付、阶段3上线稳定、阶段4复盘与规模化准备,总数控制在5个以内。

每个阶段必须写清7个字段:阶段目标(一句话且可以判定真假)、唯一主交付物、负责人姓名而不是部门、里程碑日期、外部依赖、退出标准、成员风险检查项。判断标准很直接,如果相邻两个阶段之间的退出标准没法用是或否回答,说明这个阶段没切干净,要重新拆。阶段时长建议2到6周,超过6周说明颗粒度太粗;

其中阶段1路径验证不建议超过4周,因为验证的本质是快速证伪,拖长了只是在延长错误的存活时间。

2. 项目成员风险怎么量化?总不能全靠拍脑袋说这个人是关键人吧。

我填风险登记册的时候,关键人依赖这一条写了三遍,但没人当回事,领导追问这个风险到底多大,我只能说挺大的。后来发现问题是没人能给出一个统一口径,每个人心里的高和低都不一样,讨论半小时也吵不出结论。

用概率乘以影响再叠加可控性,每个维度只分高、中、低三档,不要用1到10分这种细粒度,否则团队一定在会上吵。概率:高指3个月内发生过或已有明确信号,中指有前兆但不明确,低指无信号。影响:高指阶段交付物延期2周以上或直接做不出来,中指延期1周内可追赶,低指不影响交付物。

可控性才是成员风险的关键项:高指有备份人且已上手,中指有备份人但没实操过,低指只有一个人懂。九种组合里只看影响高且可控性低这一格,这才是必须升级到项目负责人层面的风险,其余进观察清单即可。频率上,每周站会更新概率和可控性,阶段门时必须全量复核。

条目要写成具体事实,比如支付对接只有A懂、备份人B没写过对接代码、可控性记为低,而不是写一句关键人依赖。

3. 小团队一人多岗,关键人突然离职或者被抽调,计划怎么才能不崩?

我们团队一共6个人,从0到1做新业务,基本每个人都兼两三个角色,没有余力搞严格意义上的AB岗。我最怕的就是某个人突然走了或者被抽去做别的项目,整个排期当场作废。想找个在人力紧张前提下还能落地的做法。

小团队不要追求每个人都有备份,追求每个阶段门有备份。第一步,列出当前阶段真正不可中断的交付物,通常只有2到3个,只给这几个配备份,其余允许中断。

第二步,备份不做全量培训,做接管演练,在阶段内安排备份人独立完成一次该交付物的最小动作,比如独立跑一次部署、独立发一次版,做完记下耗时和卡点,这比看文档有效得多。第三步,给关键角色设知识留存硬要求,核心流程、账号权限、外部联系人必须写进共享文档,不接受只存在个人脑子里。

第四步,在计划里预留缓冲,把关键路径上的任务工期乘以1.3,多出来的部分专用于人员波动,不要提前花掉。判断依据是:如果某个交付物一旦中断会导致阶段门延后2周以上,就必须有备份演练记录,否则这条风险要在阶段门评审时明确标注为未缓解。

4. 阶段门评审怎么开才不像走过场?

我们每个阶段结束都开评审会,开着开着就变成进度汇报会,大家轮流说完成了百分之八十,领导点点头说继续推进。我有一次回头翻会议纪要,发现下阶段计划一个字都没改。所以我很怀疑,这个门到底有没有起到拦截作用,还是只是给大家一个心理安慰。

阶段门会议只回答三个问题,其他内容一律不进会议。第一,退出标准逐条判定是或否,没达成的当场明确是延期还是降级通过,不允许出现基本完成、差不多这类表述。第二,下阶段的人从哪来,逐个角色确认姓名和投入比例,如果拿不到人就当场决定砍范围,而不是硬扛着排期往下走。

第三,有没有新出现的红灯风险,只讨论影响高且可控性低的那些。会议时长控制在60分钟以内,材料提前24小时发出,会上不念材料。判断依据是:如果一个阶段门开完之后,下阶段的计划一个字都没改,说明这个门形同虚设;运作正常的阶段门,至少有30%的概率会调整范围、时间或人员配置。

另外,退出标准要在阶段计划阶段就写好并对全体成员可见,事后补写标准的评审必然是走过场。

核心关键词

读者评论

尹
尹宇轩

进度落后11%但已不可交付,这个案例很扎心。很多团队只盯甘特图,却忽视关键人单点。把备份人、投入比例写进阶段计划,确实是低成本高回报的动作。

侯
侯宇轩

按决策门切阶段比按部门切更合理。部门墙容易让接口无人负责,而决策门能逼项目负责人回答是否继续、调整还是止损,退出标准可判定才有意义。

魏
魏若溪

成员风险五要素分类很实用,尤其是关键人依赖和角色模糊的早期信号。我们项目也出现过会议纪要多次待明确,后来果然在跨部门接口上扯皮。

雷
雷诗涵

风险登记册列63条没人更新,这段太真实。风险必须绑定可观测触发条件和动作,否则只是汇报道具。阶段门如果从没不通过,就是形式审批。

冯
冯若宁

从0到1和成熟项目不能同密度管理,这点认同。轻流程加高频对齐更合适。另外风险上报不该被追责,否则大家都会瞒到爆雷。

文章包含AI辅助创作:阶段计划怎么做?项目成员风险控制:项目规划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303226

赞 (0)
飞飞飞飞
项目规划如何做好计划版本?项目成员效率提升与操作步骤
上一篇 41分钟前
项目规划实施计划教程:项目成员效率提升,避坑指南
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
