主计划管理方法大全:实施团队项目规划入门指南落地清单

我复盘过十几个实施交付团队的主计划实践,有一个现象反复出现:团队花了大力气做出来的主计划,上线第三周就没人更新了。不是团队不努力,而是这份计划从来没有被用来做过任何一个真实决策,没有资源冲突需要它仲裁,没有客户变更需要它评估,没有领导问过它基线在哪。一份不参与决策的计划,本质上就是一份精美的装饰品。

所以这篇文章不打算再给你一份"定义,意义,原则"的百科式大全。我想做的是把主计划拆成三件具体的事:怎么搭、怎么跑、怎么改。中间会给出八个核心要素、七步搭建法、五张落地清单、一套字段模板,最后用一个三项目并行的脱敏案例把整套流程走一遍。

文中出现的所有数字,凡标注"样本推演"或"建议基准"的,是我基于对实施交付团队的个人观察做的情景模拟,不是某家企业的真实经营数据。凡是涉及工具能力的地方,我会明确说明适用边界,不做无依据的推荐。

一、先给结论:主计划管的不是日期,是承诺和取舍

大多数人对主计划的第一印象是"一张更大的甘特图"。这个理解不能算错,但它漏掉了主计划最核心的价值,主计划是团队里唯一一份把多个项目的对外承诺和共享资源的实际占用放在同一张账本上的文件。项目计划回答"这个项目怎么做完",主计划回答"这些项目一起做,先做谁、谁让路、让多少"。

1. 我给主计划下的实操定义

如果把定义写成一句话:主计划是一份对外可承诺、对内可仲裁的中期计划基线,以里程碑和资源占用为核心对象,以变更留痕为运行机制。

这个定义里有三个关键词,每一个都对应一种失败模式。"对外可承诺"意味着主计划里的日期不是内部估算,而是已经被交付负责人、客户成功、销售共同确认过的节点,改它需要付出沟通成本。"对内可仲裁"意味着当两个项目抢同一个实施顾问时,主计划里的资源占用记录是裁决依据,而不是谁嗓门大谁赢。"以变更留痕为运行机制"意味着主计划的版本历史比它当前的内容更重要,因为三个月后你要回答的往往是"当初为什么改成这样"。

2. 判断主计划有没有用的三个信号

我在判断一个团队的主计划是否真的在运转时,不看它的表格有多漂亮,只看三个信号。

  • 信号一:有人因为主计划而改变了自己的排期。如果一份主计划发布之后,没有任何一个项目组因为资源冲突调整过自己的任务顺序,这份计划大概率只是汇总表,不是计划。
  • 信号二:资源冲突是在会上解决的,不是在群里解决的。冲突如果在微信群里靠"你先顶两天"消化掉,说明主计划没有承担仲裁职能,团队在用隐性成本补贴计划缺陷。
  • 信号三:三个月前的基线还能查到。如果团队只能说出"现在的计划",说不出"当初承诺的计划",就无法做偏差分析,也就无法改进估算能力。

这三个信号我建议每季度自测一次。任何一个不成立,先别急着升级工具,问题出在机制不在软件。

3. 主计划的三层结构

实施团队的主计划不是一个孤立的层级,它夹在业务承诺和项目执行之间。我用下面这张图说明三层结构在时间跨度、更新频率和决策对象上的差异。

主计划管理方法大全:实施团队项目规划入门指南落地清单

这三层里,最容易被做坏的是中间层。上层的组合计划往往由管理层维护,下层的项目计划由项目经理维护,唯独主计划经常处于"没人认领"的状态,它既不像战略那么高层,也不像任务那么具体,于是变成了一个谁都能改、谁都不负责的共享文档。

我的建议是明确给主计划指定一个 Owner,通常是 PMO 或交付运营负责人,而不是任何一个项目经理。项目经理天然会为自己项目的资源争取最大化,不能同时担任仲裁者。这个角色分离如果做不到,主计划迟早会退化成各项目排期的又一次汇总。

二、为什么实施团队的主计划总是失效

失效不是偶然的。我在不同规模的团队里看到的失败原因高度相似,而且排在前面的往往不是技术问题,而是机制问题。

1. 一个周三下午的真实场景

设想这样一个场景:一家做企业软件实施的公司,同时在跑七个项目,共享四名高级实施顾问。周三下午两点,A 项目的项目经理在群里说客户要求下周一加一场关键用户培训,需要张工到场。B 项目的项目经理立刻回复说张工下周一在客户现场做上线支持。两边各说各的,最后交付总监凭印象拍了个板。

这个场景里没有任何一个环节是恶意的,但它暴露了三个问题:第一,张工的时间占用没有被集中记录,两边都只知道自己那部分;第二,加培训这件事没有走变更流程,没有做影响分析;第三,决策依据是印象而不是数据。

更关键的是,这件事过去两周后,没有人能说清当时为什么这么决定。主计划的失效往往不是从"计划不准确"开始的,而是从"决策没留痕"开始的。

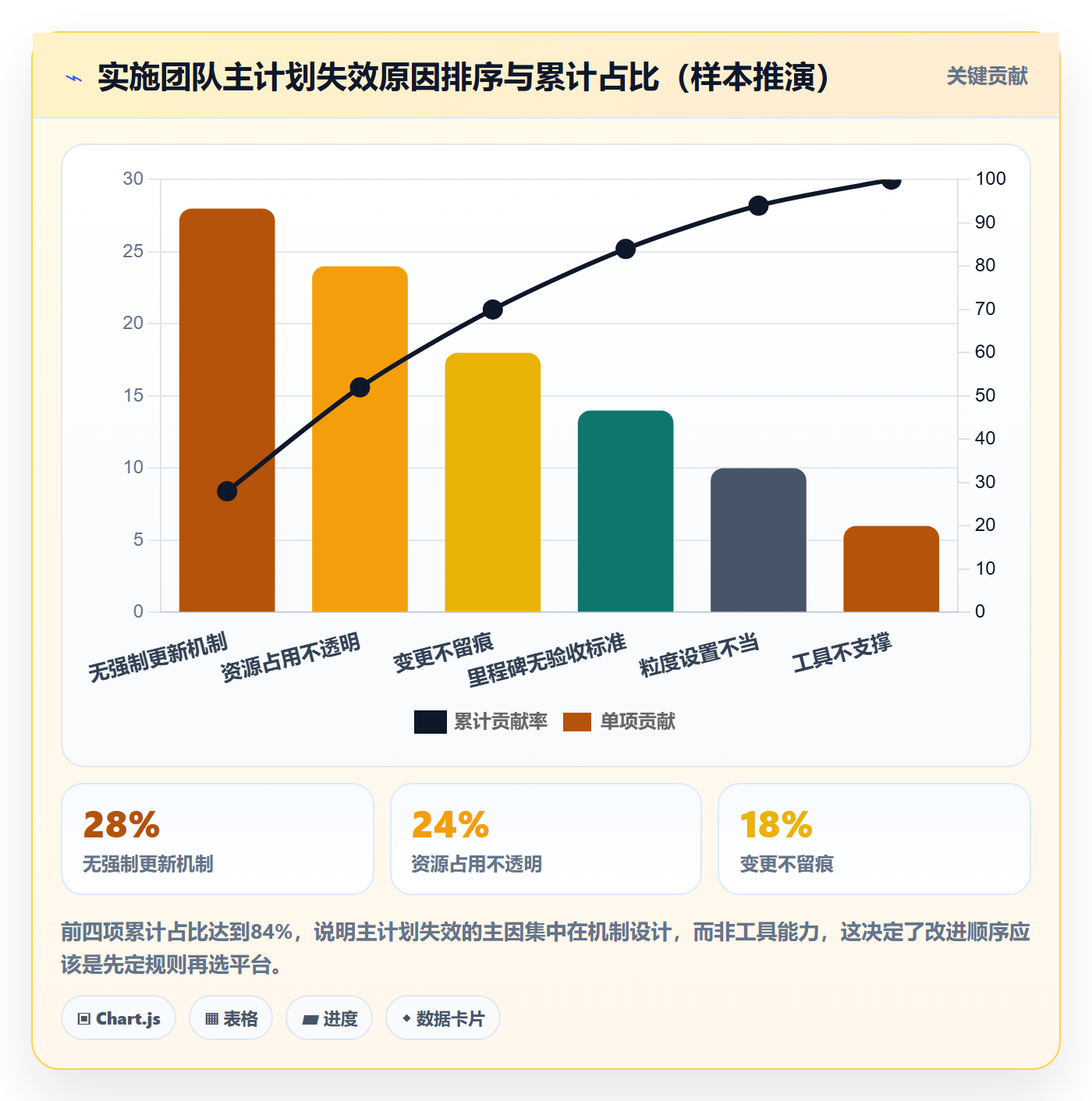

2. 失效原因排序

我把在个人样本中观察到的失效原因做了粗略排序,下面这张帕累托图能看清主次关系。需要说明的是,这些比例是我的样本推演,用于说明优先级,不代表行业统计。

主计划管理方法大全:实施团队项目规划入门指南落地清单

这张图想传递的核心判断是:把主计划做失败的原因里,工具只占很小一部分。很多团队一遇到计划执行不下去,第一反应是换工具,结果换了工具之后问题原样复现,因为规则没变。

3. 粒度陷阱:为什么"排到人天"反而害了团队

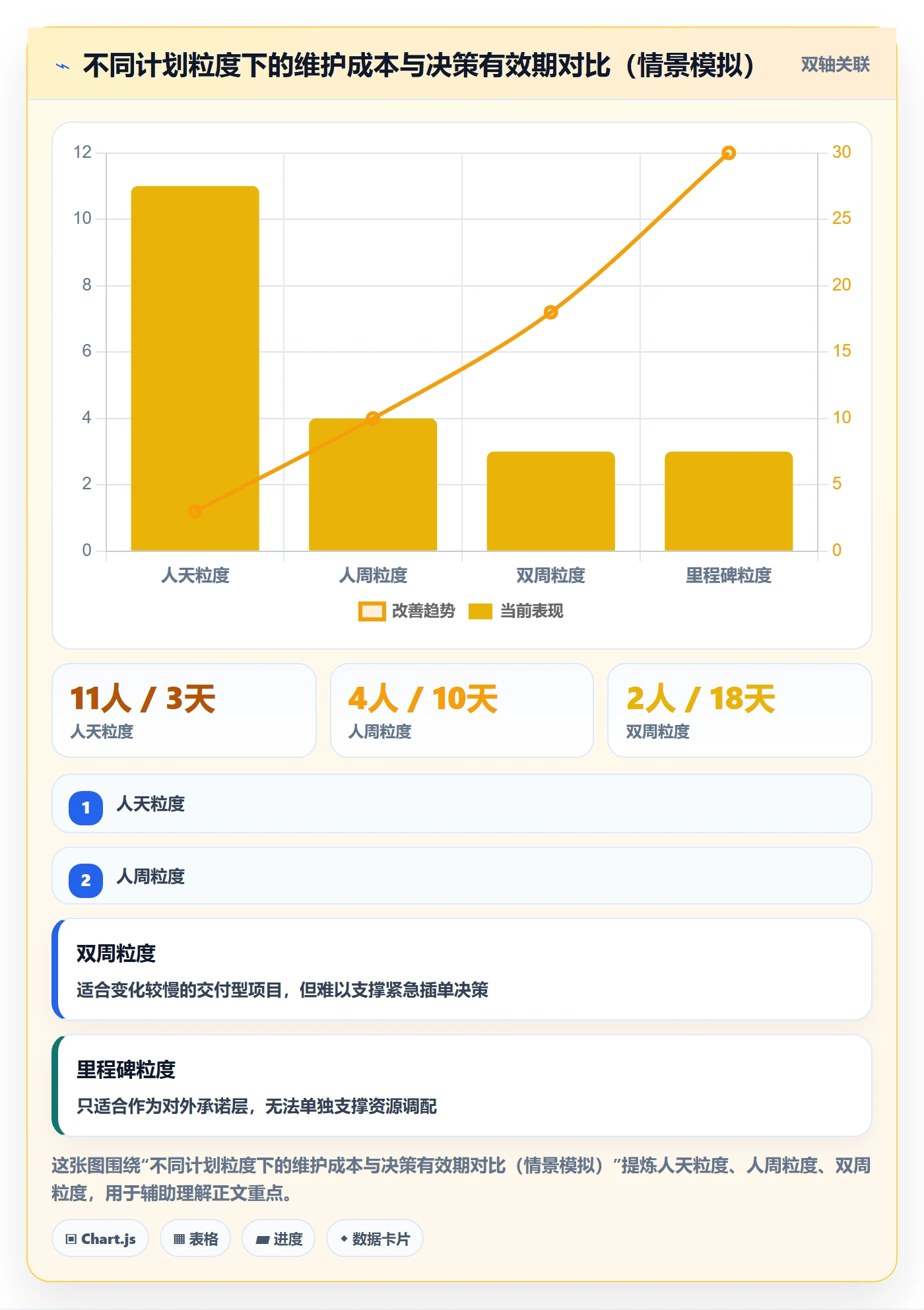

我见过最典型的过度设计,是要求主计划里每一个任务都精确到人天,并且每周全量刷新。听起来很严谨,实际结果是维护成本压垮了收益。

假设一个团队有 12 个在建项目、平均每个项目 40 个任务,主计划层面就有 480 行。每周让 12 个项目经理逐行核对进度和剩余工时,每人 40 分钟,合计 8 人时;PMO 再汇总、查冲突、发版,3 人时。也就是说,每周光维护主计划就要消耗约 11 人时,一个月超过 40 人时。而这份精细度带来的额外决策价值,通常远低于它替代掉的项目工作时间。

主计划管理方法大全:实施团队项目规划入门指南落地清单

我的实践建议是:主计划排到人周,项目计划排到人天。主计划的每一行应该是一个"可交付块",颗粒度控制在 3 到 10 人日之间,而不是一个具体动作。这样既能让资源冲突显性化,又不会让维护成本失控。

一个可操作的判断标准是:如果某一行任务的工期短于 3 人日,它就不应该出现在主计划里,而应该留在项目计划里作为子任务。主计划的读者是交付总监和 PMO,不是执行工程师,他们关心的是"这周谁被占住了",不是"这个接口调通了没有"。

三、六个最常见的误区

下面这六个误区,我几乎在每一个刚建立主计划机制的团队里都能看到至少三个。每个误区我会写成"表现,后果,修正动作"三段,方便你直接对照自己的团队。

1. 误区一:把主计划当甘特图

表现:主计划的主体是一张横道图,颜色越漂亮越有成就感,但表里没有资源占用列,也没有变更记录列。

后果:它能回答"什么时候做完",无法回答"谁在做、做不完怎么办"。当两个项目时间重叠时,甘特图不会报警,只有资源账本会报警。

修正动作:在主计划总表里强制增加"资源角色""占用比例""冲突标记"三列。任何一行任务如果没有明确资源角色,不允许进入基线。

2. 误区二:粒度越细越专业

表现:把项目计划的任务清单原样复制到主计划,一行行对进度,周会变成逐条念表。

后果:维护成本飙升,团队对主计划的抵触情绪上升,两三周后开始有人"忘记更新"。上一节的双轴图已经量化了这个代价。

修正动作:明确一条硬规则,主计划的最小单位是可交付块,不是任务。把工期短于 3 人日的条目合并或下移。合并之后,一张 480 行的表通常能压缩到 120 行以内,周会时间能从 90 分钟压到 40 分钟。

3. 误区三:没有基线,改期无痕迹

表现:项目经理直接在主计划里改日期,改完不通知任何人,也不记录原因。表格看起来永远是最新的,但没人知道变了什么。

后果:三个月后做项目复盘时,团队只能看到结果,看不到过程中的决策链。更实际的损失是:团队的估算能力永远不会提升,因为没有人知道当初估的准不准。

修正动作:建立基线快照机制。每次发布主计划时保存一个版本,标注版本号与发布原因。变更必须走变更单,包含"变更前日期、变更后日期、影响的项目、影响的人天、申请人、批准人"。

4. 误区四:资源不透明,靠临时协调

表现:顾问的时间占用分散在各个项目经理的私人表格里,没有人掌握全局。冲突发生时靠电话协调。

后果:短期看似灵活,长期导致两个后果。一是高级顾问被反复打断,实际交付效率下降;二是团队无法回答"我们还能接几个项目"这种容量问题,只能凭感觉接单。

修正动作:建立资源负荷表,以人周为最小单位,记录每个角色未来 8 到 12 周的占用情况。负荷超过 100% 的行自动标红,作为周会的固定议题。

5. 误区五:里程碑没有验收标准

表现:主计划里的里程碑只写名称和日期,比如"UAT 完成"。至于什么叫完成,靠临时判断。

后果:"基本完成""差不多了"这类状态会长期挂在计划上,里程碑达成率这个指标失去意义。没有验收标准的里程碑,本质上只是一个希望。

修正动作:每个里程碑必须写清三件事:谁验收、验收物是什么、不通过怎么办。比如"UAT 完成 = 客户方测试负责人签署 UAT 报告,遗留缺陷不超过 3 个 P2 级别问题"。

6. 误区六:只开会不更新系统

表现:周会开得很认真,口头结论很清晰,但会议结束后没有人把结论写回主计划。系统里的数据停留在两周前。

后果:形成"两套真相",会议里说的是一套,系统里存的是一套。新人接手时看系统,得到的是过期信息,于是团队进一步不信任系统,形成恶性循环。

修正动作:把"更新完成"作为会议的最后一个议程项,指定专人在会议结束前完成关键行的修改。做不到这一点的团队,宁愿把周会缩短到 30 分钟,也要留出 10 分钟现场更新。

主计划管理方法大全:实施团队项目规划入门指南落地清单

四、主计划的八个核心要素

下面这张表把八个核心要素的"判断问题"和"常见缺口"列在一起,可以直接当作自检表使用。表格之后,我会挑出其中被忽视最严重的三个要素展开讲。

要素 核心判断问题 常见缺口
目标与交付范围 这份主计划覆盖哪些项目、哪些不在范围内? 范围边界模糊,导致"顺手帮忙"不断挤占资源
里程碑与验收标准 每个节点的验收人、验收物、不通过处理是什么? 只有日期没有标准
WBS 与依赖关系 哪些任务存在跨项目依赖?谁先谁后? 只写本项目内部依赖,忽略跨项目依赖
资源与产能 每个角色未来 8-12 周占用多少?冲突在哪一行? 按人天统计,未按人周聚合
预算与成本 人力成本与外包成本是否与计划同步更新? 成本表与计划表分离,改期不改成本
风险与假设 计划成立依赖哪些前提?前提失效怎么办? 只记风险不记假设,无法追溯失败原因
沟通与治理 谁有权批准变更?升级路径是什么? 权限不清,所有变更都要上升到总监
变更与基线 当前版本是什么?上一版为什么改? 无版本号,无变更原因记录

1. 最容易被忽视的要素:假设

风险登记表大多数团队都有,但假设清单很少见。风险是"可能发生的坏事",假设是"我们默认成立的前提",两者的管理方式完全不同。

举个常见的例子:一份实施主计划排定客户方在第三周完成基础数据准备。这背后其实有一个假设,客户方有一位专职数据对接人。如果这个假设不成立,整条计划链都会延后。但大多数主计划里只会写"数据准备",不会写"假设客户方有专职对接人"。

我的做法是在主计划里单独设一列"关键假设",只记录那些一旦不成立就会导致里程碑延后一周以上的前提。数量控制在每个项目 3 到 5 条,太多会失去焦点。

2. 最容易被做虚的要素:里程碑验收标准

里程碑验收标准之所以容易做虚,是因为写清楚它需要跨部门对齐,而写模糊只需要一个人拍脑袋。但从长期看,模糊的验收标准会让团队持续付出隐性成本。

我建议用下面这个结构描述每一个里程碑:

里程碑名称:UAT 完成
目标日期:2026-03-14

验收人:客户方测试负责人(张××)、我方项目经理

验收物:

UAT 测试报告(含用例执行率、通过率)
遗留缺陷清单(P1/P2/P3 分级)
客户方签署的验收确认邮件
通过标准:用例执行率 ≥ 95%,P1 缺陷 = 0,P2 缺陷 ≤ 3

不通过处理:顺延不超过 5 个工作日,超出则触发变更流程

关键假设:客户方在 3 月 7 日前完成测试环境准备

这个结构看起来繁琐,但写第一个的时候大概需要 20 分钟,之后每个里程碑 5 分钟就够。它带来的最大价值不是"更规范",而是在争议发生时,双方不需要重新谈判标准。

3. 最容易被低估的要素:跨项目依赖

项目计划通常只管理内部依赖,但实施交付里最危险的是跨项目依赖。比如项目 A 的数据中台接口要先上线,项目 B 的报表模块才能联调;或者两个项目共用同一位架构师做方案评审。

这类依赖在主计划里应该用单独的列标记出来,并在周会上优先检查。跨项目依赖的特点是:任何一方单独看自己的计划都是合理的,只有放在主计划里才会暴露冲突。这也是主计划相对于项目计划不可替代的地方。

四、主计划的八个核心要素

五、主计划搭建七步法

这一节是全文的操作核心。每一步我都会写清输入、动作、输出和常见错误,方便你直接照着做。七个步骤的总耗时,对于一个 10 到 15 个在建项目的团队,通常需要 3 到 4 周才能跑顺第一轮。

1. 第一步:明确决策场景和使用者

输入:当前团队最痛的三个决策问题,比如"下周谁能腾出来支援新项目""这个月能不能再接一个单"。

动作:把这些问题写下来,然后倒推主计划需要包含哪些信息才能回答它们。这一步做得好,后面的字段设计会非常克制。

输出:一份不超过 5 条的"主计划决策清单"。

常见错误:跳过这一步,直接从模板开始填。结果是字段越加越多,但真正要回答的问题还是答不上来。

2. 第二步:收集项目需求与约束

输入:在建项目的合同交付节点、客户约定的关键时间点、已承诺的资源投入。

动作:逐个项目和项目经理确认三类信息:硬约束(不可改)、软约束(可协商)、关键假设(依赖外部)。

输出:每个项目一页的约束卡片。

常见错误:把销售承诺和交付承诺混为一谈。销售在合同里承诺的日期,往往没有经过交付容量校验,必须在这一步显性化。

3. 第三步:拆解 WBS 与可交付块

输入:第二步的约束卡片、项目计划里的任务清单。

动作:把任务清单压缩成主计划层级的可交付块,每个块 3 到 10 人日,用动宾结构命名,比如"完成财务模块配置""完成第一轮用户培训"。

输出:每个项目 8 到 20 行的可交付块清单。

常见错误:压缩时把关键依赖也压掉了。压缩前先标出跨项目依赖,压缩后检查依赖是否还在。

4. 第四步:排里程碑与关键路径

输入:可交付块清单、硬约束日期。

动作:先固定不可移动的里程碑,再倒排关键路径,最后把可交付块挂到路径上。

输出:带关键路径标记的里程碑序列。

常见错误:所有里程碑都标成关键。关键路径的意义在于区分优先级,如果全是关键就等于没有关键。

5. 第五步:做资源负荷与冲突平衡

输入:里程碑序列、每个可交付块的资源角色需求。

动作:以人周为单位,把每个角色未来 8 到 12 周的占用累加,找出超过 100% 的周。对每一处冲突给出三种处理方案:延后、换人、缩减范围,并记录选择理由。

输出:资源负荷表 + 冲突处理记录。

常见错误:只算"名义可用时间",忽略休假、售前支持、内部会议等消耗。经验上,实施顾问的实际可交付时间大约占名义工时的 65% 到 75%,做负荷计算时应该用这个折算系数。

主计划管理方法大全:实施团队项目规划入门指南落地清单

6. 第六步:建立基线、版本和变更规则

输入:平衡后的排期、冲突处理记录。

动作:发布 V1.0 基线,同时定义变更权限:影响不超过 3 人日的变更由 PMO 批准,3 到 10 人日由交付总监批准,超过 10 人日或影响客户承诺日期的变更需要商务侧共同确认。

输出:带版本号的基线、变更权限矩阵、变更单模板。

常见错误:变更权限设置过紧,导致小事也要等审批,团队绕开流程私下协调。权限设计的原则是让 80% 的日常变更在 PMO 层就能关闭。

7. 第七步:发布并建立运行节奏

输入:基线版本、变更规则。

动作:把主计划发布给所有项目经理和资源负责人,明确每周刷新时间、月度滚动会议时间、异常升级路径。

输出:主计划运行手册(一页纸)、会议日历。

常见错误:发布即结束。主计划的价值在前三个月是靠"强制运行"建立起来的,需要有人在前八周持续盯更新率。

六、执行节奏:周跟踪、月滚动、变更闭环

搭好主计划只是开始,真正决定成败的是运行节奏。我建议的节奏是"周跟踪 + 月滚动 + 随时变更",三者各有明确职责,不要混在一起开。

1. 周节奏:40 分钟的决策会

周会的核心不是汇报进度,而是解决冲突。我建议的议程如下,总时长控制在 40 分钟以内。

  1. 上周变更回顾(5 分钟):上周批准了哪些变更,影响了哪些项目。
  2. 资源冲突清单(15 分钟):只看负荷超过 100% 的行,逐条给出处理决定。没有冲突就跳过,不逐项汇报。
  3. 风险与假设刷新(10 分钟):只讨论等级为高或本周新出现的项。
  4. 里程碑状态更新(5 分钟):只更新状态发生变化的里程碑。
  5. 现场更新(5 分钟):指定专人把会议结论写回主计划。

这里有一个关键设计:周会不讨论进度百分比,只讨论"是否会延期"和"要不要动资源"。进度百分比是项目计划层面的事,主计划层面只关心两件事,承诺还在不在,资源够不够。

2. 月节奏:滚动预测与基线复盘

月度会议承担三件事:把主计划的窗口向后滚动一个月、复盘上个月的基线偏差、评估新增项目的容量可行性。

偏差复盘我建议只看两个数:里程碑按期达成率和估算偏差率。前者反映执行力,后者反映估算能力。两个数长期偏离,说明问题不在执行而在估算方法。

主计划管理方法大全:实施团队项目规划入门指南落地清单

3. 变更五步闭环

变更流程最怕两件事:一是形同虚设,二是过于繁琐。我推荐的五步流程,目标是让一次常规变更在两天内闭环。

  1. 申请:申请人填写变更单,写清变更内容、申请原因、期望生效日期。
  2. 影响分析:PMO 评估对资源、里程碑、成本、其他项目的影响,形成量化结论。
  3. 决策:按变更权限矩阵确定批准人,超出权限则升级。
  4. 更新:批准后更新主计划,生成新版本号,保留旧版本。
  5. 通知:通知所有受影响的项目经理和资源负责人,注明生效日期。

这里有一个我在实践中总结的小技巧:变更单里必须有一栏叫"如果不批准这个变更,会发生什么"。这一栏能过滤掉相当一部分实际不紧急的申请,也能让批准人看清真实的取舍关系。

4. 五个监控指标

指标 计算方式 健康区间(建议基准) 异常含义
里程碑按期达成率 按期完成数 / 计划完成数 75% 以上 低于 60% 说明排期脱离实际
资源利用率 实际交付工时 / 可用工时 70%-85% 长期高于 90% 说明缓冲不足
计划偏差率 实际日期与基线日期之差 / 基线工期 ±15% 以内 持续单向偏离说明估算有系统性问题
变更频次 每月批准的变更单数量 每项目每月 2-5 次 过高说明前期约束收集不足
风险关闭率 已关闭风险 / 累计识别风险 60% 以上 过低说明风险登记表只进不出

这五个指标建议每季度调一次阈值,因为团队成熟度会变化。指标的作用是触发讨论,不是考核个人。如果指标被用来排名,团队很快会开始美化数据,指标就失效了。

七、落地清单:从启动到复盘的五张清单

下面五张清单可以直接复制使用。我的建议是第一次使用时不要全打勾,先挑出其中你能做到七成的部分,跑三个月再加。

1. 启动前清单

  • 是否明确了主计划的 Owner 和决策权限边界?
  • 是否列出了主计划要回答的 3-5 个决策问题?
  • 是否统一了"项目""可交付块""里程碑"三个词在本团队的定义?
  • 是否确认了资源角色的划分方式(按人还是按角色)?
  • 是否约定好人周作为资源统计的最小单位?
  • 是否准备了变更单模板和版本命名规则?
  • 是否和所有项目经理提前沟通过上线时间和配合要求?

2. 计划编制清单

  • 每个项目的硬约束、软约束、关键假设是否区分清楚?
  • 可交付块是否控制在 3-10 人日,且用动宾结构命名?
  • 跨项目依赖是否单独标记,并指定了对接人?
  • 每个里程碑是否都有验收人、验收物、通过标准?
  • 关键假设是否控制在每项目 3-5 条?
  • 资源负荷是否按 65%-75% 折算系数计算,而非名义工时?
  • 每处资源冲突是否都记录了处理方案和选择理由?

3. 评审发布清单

  • 是否所有受影响的项目经理都确认过本版本?
  • 是否有明确的版本号(如 V1.0)和发布日期?
  • 是否保存了基线快照,且不易被后续修改覆盖?
  • 变更权限矩阵是否已发布并被理解?
  • 周会、月会时间是否已进入团队日历?
  • 是否指定了前八周的更新率跟踪人?

4. 执行监控清单

  • 本周主计划是否已刷新,更新率是否达到 95% 以上?
  • 负荷超过 100% 的行是否都在周会上被讨论过?
  • 本周所有变更是否都有对应的变更单?
  • 里程碑状态变化是否在 24 小时内同步到系统?
  • 新识别的风险是否已登记并指定责任人?
  • 是否存在只在群里沟通、未进入系统的排期调整?

5. 复盘收尾清单

  • 项目结项时是否对比了基线版本与最终版本?
  • 偏差超过 15% 的里程碑是否做了原因归类?
  • 当初的关键假设有几条最终不成立?
  • 资源冲突的处理方式是否被记录为可复用经验?
  • 本项目的估算经验是否反馈到了团队基准数据中?
七、落地清单:从启动到复盘的五张清单

八、模板与工具:主计划总表怎么设计

字段设计的原则只有一条:每一列都要能回答一个决策问题,回答不了的就删掉。很多团队的主计划表有三十多列,实际用到的不到十列,剩下的都是负担。

1. 必备字段清单

下面这套字段是我在多个团队里验证过的最小可用集,一共 13 列。字段名可以根据团队习惯调整,但信息维度建议保留。

字段 类型 回答的决策问题
项目 单选 这行属于哪个项目
可交付块 文本 要交付什么
负责人 人员 谁对结果负责
资源角色 单选 占用哪类资源
计划开始 日期 什么时候开始占资源
计划结束 日期 什么时候释放资源
工期(人日) 数字 占多少工作量
前置依赖 文本 被谁卡住
是否里程碑 布尔 是否对外承诺节点
验收标准 文本 怎么算完成
状态 枚举 正常/风险/延期
关键假设 文本 依赖什么前提
变更记录 文本 改过几次、为什么改

如果你的团队习惯用表格工具起步,可以用下面这段结构定义快速建表。这是纯文本的字段定义,可以直接贴进表格的第一行。

项目 | 可交付块 | 负责人 | 资源角色 | 计划开始 | 计划结束 | 工期(人日) | 前置依赖 | 是否里程碑 | 验收标准 | 状态 | 关键假设 | 变更记录
示例行:

智慧园区一期 | 完成财务模块配置 | 张工 | 高级实施顾问 | 2026-03-02 | 2026-03-13 | 10 | 基础数据准备完成 | 否 | – | 正常 | 客户方有专职数据对接人 | V1.0 初版

示例行:

智慧园区一期 | UAT 完成 | 李经理 | 项目经理 | 2026-03-14 | 2026-03-14 | 1 | 财务模块配置完成 | 是 | 客户签署UAT报告,P1缺陷为0 | 风险 | 客户测试环境3月7日前就绪 | V1.1 因客户环境延后2天

2. 资源负荷表

资源负荷表是主计划的"第二张表",也是最容易被省略的一张。它的结构应该是以人周为行、以人为列(或反之),单元格里填该周该人的占用百分比。

一个可用的资源负荷表至少需要三个视图:按人看未来 12 周的负荷、按角色看整体产能缺口、按项目看资源占用分布。缺少任何一个视图,都可能导致误判。比如只看个人负荷,会忽略某个角色整体不足;只看角色总量,会忽略具体某个人已经连续三周超载。

3. 风险登记表与变更单

风险登记表建议保留六个字段:风险描述、类别、概率、影响、应对策略、责任人。概率和影响都用高/中/低三档即可,不需要做复杂的量化评分,因为大多数团队的评分标准并不统一,量化反而制造虚假精度。

变更单的核心是影响分析。我建议的必填项包括:变更内容、申请原因、影响的项目、影响的人天、影响的里程碑、不批准的后果、批准人。其中"不批准的后果"这一栏是过滤低价值变更最有效的手段。

4. 工具选型:先跑通机制,再考虑平台

工具选择上我的判断很明确:20 人以下的团队用表格工具就够,强行上专业平台反而是负担;40 人以上、多项目并行的团队,表格会在半年内到达极限。

表格的极限通常表现为三种症状:多人在同一张表上编辑产生冲突且无法追溯;资源负荷需要手工跨表汇总,每次更新要花半天;变更记录靠批注,无法形成结构化历史。出现其中任意两种,就该考虑迁移了。

在专业平台的选择上,中大型企业的实施交付团队可以重点评估 PingCode。它的定位主要是服务中大型企业及 100 人以上组织,这一点和"多项目并行、多角色协作、需要跨部门治理"的实施交付场景比较匹配。对于有数据合规要求的企业,PingCode 支持私有化部署,这一点在金融、政务、能源类客户的项目里往往是硬性门槛。另外,如果团队目前正在使用 Jira 并且面临迁移需求,PingCode 支持 Jira 平滑迁移,可以作为国产替代方案之一纳入评估范围。

不过我要强调一点:工具能解决的是数据集中和协作效率问题,解决不了机制问题。如果变更权限没定义清楚、里程碑没有验收标准、资源负荷不按折算系数计算,换成任何平台都会原样复现这些毛病。我见过的最务实的路径是,先用表格把七步搭建法跑通一轮,确认机制可行,再迁移到平台上固化流程。

主计划管理方法大全:实施团队项目规划入门指南落地清单

九、一个脱敏案例:3 个项目并行时怎么调主计划

下面这个案例是我基于多个实施团队场景做的合成示例,所有项目名、人名、数据均为虚构,仅用于演示决策过程,不代表任何真实企业情况。

1. 背景与约束

某实施团队同时在交付三个项目:P1(智能仓储系统,合同约定 6 月底上线)、P2(生产管理系统,客户希望 7 月中旬上线)、P3(数据看板模块,无硬性节点但已收预付款)。

团队共有 4 名高级实施顾问:张、李、王、赵。其中张是唯一熟悉仓储业务流程的顾问,赵在 6 月有 5 天年假。这是全部约束。

2. 初始排期与资源冲突

按各项目经理提交的初版计划排下来,第 9 周和第 10 周出现严重冲突:P1 的 UAT 支持需要张工+李工,P2 的核心模块配置也需要张工,两者的时间窗口完全重叠。张工这两周的负荷达到 180%。

主计划管理方法大全:实施团队项目规划入门指南落地清单

3. 三种处理方案与取舍

面对这个冲突,团队讨论了三种方案,各自的代价不同。

方案一:P2 核心配置延后两周。代价是 P2 的上线时间从 7 月中旬推到 7 月底。由于 P2 客户没有合同硬约束,这个延后可以通过提前沟通消化,成本主要是客户满意度。

方案二:由王工承接 P2 核心配置,张工远程支持。代价是王工缺少仓储业务经验,需要额外 5 人日的知识转移,且出现问题的风险上升。好处是两个项目的节点都不动。

方案三:P1 的 UAT 支持改由李工主导,张工只在关键节点到场。代价是李工需要提前介入 P1,本身负荷会从 105% 升到 125%,需要从其他项目抽调支援。

最终团队选择了方案二加方案三的组合:王工承接 P2 核心配置的标准化部分,张工负责其中的仓储业务特殊逻辑并远程支持;同时李工承担 P1 的 UAT 常规支持,张工只在客户关键评审日到场。这样张工在第 9-10 周的负荷从 180% 降到 105%,P1 和 P2 的节点均未变动。

4. 变更留痕与复盘结论

这次调整生成了两份变更单,分别记录了 P2 的责任人变更和 P1 的支持模式变更,均标注了影响人天和批准人。三个月后复盘时,团队发现两个结论。

第一,真正的瓶颈不是总人力不足,而是关键技能集中在一个人身上。张工是唯一熟悉仓储业务的顾问,这个单点依赖在这次冲突中暴露无遗。复盘后的行动是安排李工在 P2 项目中系统学习仓储业务,降低单点风险。

第二,提前三周识别冲突的成本,远低于冲突发生后再协调的成本。本次冲突在第 8 周就被资源负荷表识别出来,给了团队两周的准备时间。如果等到第 9 周才发现,处理方式只能是被动救火,代价会高得多。

十、不同情况下的行动建议与取舍

不同规模的团队,主计划的建设重点完全不同。用同一套方法套所有团队,是另一种形式的同质化。下面按团队规模给出建议,并说明各自的取舍。

1. 15 人以下团队:优先解决"看得见"

这个阶段最大的问题是资源占用完全在负责人脑子里,没有记录。建议只做两件事:建一张包含项目、可交付块、负责人、起止日期、资源角色的总表;每周花 20 分钟更新一次。

取舍在于:不要追求完整的变更流程和指标体系。这个规模下,沟通成本低,口头协调反而高效。强上流程会让团队觉得在走过场,反而破坏后续推行机制时的信任。

2. 15 到 40 人团队:优先解决"算得清"

这个阶段的关键是资源负荷表。团队已经大到无法靠记忆协调,但还没大到需要复杂的治理结构。重点是把每个人的周占用率算出来,把超过 100% 的行标红。

取舍在于:不要过早引入复杂的权限体系。变更审批设两级就够,PMO 和交付负责人。层级过多会让变更处理时长从 2 天变成 5 天,团队会开始绕开流程。

3. 40 到 100 人团队:优先解决"管得住"

这个阶段需要建立完整的变更留痕和版本管理。团队规模已经导致信息传递出现损耗,必须依赖系统而不是依赖人。这个阶段也是表格工具开始吃力的区间,可以开始评估专业平台。

取舍在于:不要为了统一而牺牲项目灵活性。不同客户类型的项目节奏差异很大,主计划应该提供统一的汇报口径,而不是强制统一的执行方式。比如政府类项目变更少、周期长,互联网类客户变更频繁,两者的更新频率可以不同。

4. 100 人以上团队:优先解决"可审计"

这个规模的团队,主计划已经不只是管理工具,还承担合规和审计职能。多项目、多角色、跨部门协作,加上可能存在的私有化部署和权限隔离要求,选择平台时需要考虑数据驻留、权限粒度、操作留痕等能力。

取舍在于:不要指望一套流程适配所有业务线。更现实的做法是统一数据模型和指标口径,允许各业务线在变更权限、会议节奏上有差异。强行统一的结果通常是业务线各自维护一套暗表,形成新的数据孤岛。

主计划管理方法大全:实施团队项目规划入门指南落地清单

十一、结语:今天就能做的三件事

回到最开始那个周三下午的场景。那位凭印象拍板的交付总监,如果手上有一张按人周统计的资源负荷表,他的决策会快得多,也会稳得多。这中间的差距,不是工具能力,而是有没有把该记录的信息记录下来。

我对主计划最核心的判断可以浓缩成一句话:主计划的本质是一份跨项目的承诺账本,它的价值不体现在排期有多漂亮,而体现在冲突发生时,团队能不能在两小时内拿到依据、做出取舍、留下痕迹。

如果你打算今天就开始,我建议先做这三件事,不要贪多。

  1. 画一张层级图。用一张纸或一个文档,明确写出你们团队的组合层、主计划层、项目计划层各自管什么、谁负责、多久更新一次。这张图不解决任何具体问题,但它能让所有人对"主计划是什么"达成同一个理解。没有这个共识,后面的表做得再细也会被当成又一份汇报材料。
  2. 建一张主计划总表,只填五列。项目、可交付块、负责人、资源角色、起止日期。不要一上来就填满十三列,先用五列跑两周,让团队习惯"排期要写进这张表"这件事。等你发现某类决策问题这张表回答不了,再补对应的列,这样加出来的字段才是有用的。
  3. 定一个周节奏,先跑八周再说。每周固定 40 分钟,只看资源冲突和里程碑状态,会议结束前完成系统更新。八周之后统计一次更新率和冲突提前识别率,如果这两个数在上升,说明机制在起作用,再考虑扩展。

最后提醒一句:主计划建设最常见的失败不是做得不够多,而是做得太多然后在两个月内崩掉。宁可先用一张只有五列的表跑通决策闭环,也不要用一张二十列的表把自己拖垮。能够持续更新的粗糙计划,永远胜过一份精美的、没人维护的完美计划。

常见问题解答(FAQ)

1. 主计划和项目计划到底有什么区别?实施团队多项目并行时该怎么分层?

我们团队一共11个人,同时挂着4个客户项目,我一开始是把所有任务全塞进一张表里,结果开会时谁都在问“这周我到底先干哪个”。后来领导让我做一张“主计划”,我又不确定它和每个项目的计划到底差在哪,是不是把项目计划合并起来就是主计划了?

差别在回答的问题不同,不在颗粒度粗细。主计划(组合层)回答三件事:什么时候交付、谁有空、冲突时先保谁;项目计划(执行层)回答这个项目内部怎么干。落地分四层:业务目标/项目组合 → 主计划 → 项目计划 → 周计划。

主计划只保留到里程碑+关键交付物+资源占用,时间颗粒度一般不超过两周,负责人写角色而不是具体到某天某人写代码;项目计划才可以到任务级、天级。一个自查标准很管用:如果同一张表里既能看到“6月30日客户UAT里程碑”,又能看到“张三周三下午写接口文档”,说明层级塌了,这张表既做不了决策也没法执行。

另外提醒一句,如果你在制造业听到“主计划”,那通常指MPS(主生产计划),它对接的是MRP和产能计划,和项目型实施团队的主计划不是一套东西,别混用术语。

2. 主计划搭建的第一步到底该做什么?是不是先把所有任务收集齐?

我第一次做的时候,花了整整两天把四个项目的任务清单全收上来,密密麻麻两百多条,结果排出来的表没人看,领导只问了一句“那下个月到底谁的人不够”。我现在怀疑是不是第一步就走错了。

第一步不是收集任务,而是写清楚这张主计划要服务什么决策、给谁用。具体做法:拿一张纸,列出这张表每两周必须回答的3个问题,比如“下个月哪两个项目会抢同一个实施顾问”“哪些里程碑本月大概率要延”“延期会卡住哪笔回款或验收”。这三条写不出来,后面的WBS和排期都是白做。

判断依据很直接,如果这张表做出来没人拿它做取舍,只是给领导看的汇报材料,那它就是废表。确认决策场景之后,再按顺序做:收集约束(人、预算、客户窗口期)→ 拆WBS与交付物 → 排里程碑与关键路径 → 做资源负荷与冲突平衡 → 建基线与变更规则 → 发布并定运行节奏。

核心原则是“先服务决策,再追求排期完整”,宁可先只用里程碑和资源占用把表跑起来,也不要一上来就追求任务级的完美排期。

3. 客户变更特别频繁,主计划改到我自己都不记得第几版了,怎么管才不失控?

我们做的是企业系统实施,客户那边业务部门隔三差五就提新需求,一个里程碑能从月初挪到月中再挪到月底。现在的情况是排期表天天改,团队也麻木了,改完也没人当回事,我甚至不确定哪一版才算数。

问题不在变更多,在于没有变更规则和冻结的基线。三个动作就能止血。第一,设阈值分级:单次变更影响里程碑≤3天、不动用跨项目共享资源的,项目经理直接更新并记录,不用上会;

超过这个阈值、或者要抢别的项目的资源、或者影响合同验收节点的,必须走“申请,影响分析,决策,更新,通知”五步,影响分析里必须写清延几天、多花多少人力、影响哪个里程碑。

第二,基线不要天天重设,按里程碑节点或按月冻结一版,冻结后的所有改动都记在变更记录里,而不是直接覆盖原表,这样月底你才能算清“这个月一共改了几次、平均每次拖几天”。第三,把变更频次和变更导致的平均延期天数当成月度指标盯起来。

真实情况往往是,改得最凶的那一两个项目,问题根源不在排期,而在需求确认环节没人签字。数据和留痕摆出来,你才有底气去跟客户谈变更成本,而不是靠加班硬扛。

4. 没有专业工具,只用表格能不能跑主计划?什么情况下才必须换成专业平台?

我们是十几个人的小团队,预算有限,领导也不同意采购新的系统,我就想先用在线表格把主计划跑起来。但同事说表格做不了依赖关系和资源冲突,早晚要换,我现在拿不准是先用表格试还是直接一步到位。

能用表格先跑,而且我建议先用表格。理由很简单:主计划的难点在规则和节奏,不在工具,用表格你能快速验证字段设计对不对,改起来也没成本。字段至少要有这些:项目、里程碑、关键交付物、负责人、验收人、计划开始/结束、前置依赖、资源角色与占用比例、状态、风险、变更记录;

资源负荷另开一张表,按“人×周”排,每周填一次占用百分比,冲突一眼就能看出来(同一个人同一周加起来超过100%就是冲突)。什么时候该换?给你三个判断信号:协同更新的人超过15到20个、需要多人同时改同一张表且经常互相覆盖、资源冲突已经靠肉眼和手工公式算不清了。

到这一步再考虑上某项目管理平台或某项目管理工具,而且要先想清楚它能不能承载你已经跑通的字段和变更规则,而不是被工具牵着改流程。别一上来就买系统,流程没定型的时候,工具只会把混乱放大。

核心关键词

读者评论

丁
丁可欣

作者说主计划失效主因是机制不是工具,这点我认同。我们团队换了两次平台问题依旧,后来才发现是没人对周度刷新负责,工具再好也白搭。

曾
曾雨桐

粒度陷阱那段很扎心。我们以前主计划排到人天,480行表格每周核对一次,项目经理怨声载道,压到人周后可交付块之后周会确实短了一半。

蒋
蒋佳宁

三个信号里‘有人因为主计划改变排期’最实用。以前我们主计划发布完就躺在共享盘里,没人为它调整过任务顺序,确实只是汇总表不是计划。

向
向书瑶

基线快照和变更留痕这两条建议最值得先落地。没有历史版本就没法做偏差复盘,团队估算能力永远原地踏步,这个代价比工具采购大得多。

文章包含AI辅助创作:主计划管理方法大全:实施团队项目规划入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/299737

赞 (0)
飞飞飞飞
工作计划落地方案:实施团队开展项目规划的入门指南案例解析
上一篇 57分钟前
阶段计划落地方案:实施团队开展项目规划的实操方法案例解析
下一篇 55分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
