我做实施交付顾问第十一年,手上有一次项目复盘会让我印象很深:项目启动整整两个月,甘特图更新了 17 版,周报写了 8 份,结果客户方 IT 负责人问我"你们现在到底在哪个阶段",我一时答不上来。那一刻我才意识到,我们交付的不是阶段计划,而是一堆看起来在推进的活动。
后来我把这个项目拆开看:不是团队不努力,也不是客户不配合,而是阶段计划从一开始就没有定义"承诺",谁在什么时间、交付什么、由谁验收、达不到怎么办。它只定义了"我们要做哪些事"。这两者的差别,直接决定了计划是墙上的装饰还是手里的工具。
这篇文章想讲清楚一件事:实施团队的阶段计划落地方案,本质不是"排期方案",而是"承诺结构 + 节奏机制 + 退出标准"三件套。我会用自己经手过的项目样本(已脱敏)来说明断点在哪、框架怎么搭、机制怎么跑、工具怎么承载,以及在什么情况下应该做取舍。
一、先给结论:阶段计划能否落地,取决于三个硬条件
先把我的核心判断放在前面,后面的所有内容都是围绕这三条展开论证的。
1. 阶段计划不是任务清单,而是一份"双向承诺结构"
任务清单回答的是"要做什么",承诺结构回答的是"谁在什么条件下必须交出什么,交付物长什么样,谁签字确认"。前者可以无限细化,后者必须有边界。
我见过很多写得非常漂亮的实施计划书,WBS 拆到三级甚至四级,工期排到天,但通篇没有一处写清楚"这个阶段的交付物由客户方哪位角色确认"。结果就是每到阶段切换,实施团队自己认为做完了,客户方认为还早,双方在"进度到底算不算完成"上反复扯皮。
所以第一个判断标准是:打开你的阶段计划,逐条看每个阶段的交付物,是不是都能明确到"由谁、依据什么标准、确认或拒绝"。如果超过三分之一的阶段没有这样一条确认路径,计划落地基本靠运气。
2. 判断可落地性的三个标准
我在评审实施团队的阶段计划时,通常会用三个问题快速判断它的落地概率。
| 判断维度 | 不合格表现 | 合格表现 | 我给的权重 |
|---|---|---|---|
| 退出标准可验证 | "完成调研""系统可用" | "调研纪要经客户方业务负责人签字,覆盖 5 个业务域,遗留问题不超过 8 条且有责任人和时限" | 40% |
| 责任边界可追溯 | 只写实施方任务 | 每项关键任务标注 R/A/C/I,客户方配合项有明确责任人和响应时限 | 35% |
| 节奏机制存在 | 只有里程碑日期 | 有固定的站会、周会、阶段闸门评审,且闸门不通过不能进下一阶段 | 25% |
这三个维度不是你填完就有的,而是要在项目启动阶段就锁定,并且写进计划正文,而不是附件。
3. 一个反常识结论:阶段计划颗粒度不是越细越好
很多实施团队负责人的直觉是"计划越细越可控"。我在实际项目里看到的是相反的规律:当阶段计划的颗粒度细到天级任务、且与合同阶段边界脱钩时,变更成本会急剧上升,团队会疲于维护计划本身,而不是推进项目。
原因很简单。实施项目的最大特征是不确定性和多方协作,天级任务排得越密,一个环节延迟就引发连锁重排,重排之后的计划已经和现实严重脱节,反而失去了指导意义。真正需要精细的是阶段边界和退出标准,阶段内部的执行可以给团队留出弹性空间。
下面这组数据来自我复盘过的 23 个中大型实施项目样本(脱敏后的经验观察,非公开统计),可以直观看到颗粒度与落地表现的关系。

二、真实场景:四类断点如何让计划停在文档里
颗粒度只是表象,真正让计划落空的是四个结构性的断点。我把它总结为"目标,责任,节奏,风险"四类断点,每一类在我经手的失败项目里都能找到。
1. 目标断点:阶段目标与业务结果脱节
最典型的表现是阶段目标写成"完成需求调研""完成系统开发""完成数据迁移"。这些是活动,不是结果。
某零售企业的供应链系统实施项目中,第一个阶段目标写的是"完成业务调研",团队用三周时间访谈了 14 位业务人员,交了一份 60 页的调研报告。到阶段评审时客户方供应链总监问了三个问题:库存周转的现状基线是多少?这次调研发现的关键瓶颈是哪三个?下一阶段的方案要优先解决哪两个?团队答不上来。
结果这个"完成调研"的阶段被判定为没有完成实质目标,又追加了两周返工。阶段目标的正确写法是"完成什么判断、形成什么结论、支撑什么决策",而不是"做完了什么动作"。
2. 责任断点:实施方、客户方、第三方责任模糊
中大型实施项目通常涉及三方甚至四方:实施方、客户方业务部门、客户方 IT 部门、可能还有硬件供应商或数据服务商。计划里如果只写实施方的任务,等于把协作风险全部隐藏了。
我习惯在计划里用 RACI 标注关键任务:谁负责执行(R)、谁最终批准(A)、谁需要被咨询(C)、谁需要被知会(I)。有一个细节特别重要,客户方的配合动作也必须作为正式任务进入计划,并标注响应时限。
比如"客户方提供基础数据""客户方完成 UAT 用户排期""客户方指定接口对接人"这类动作,如果不写进计划,到了执行时就会被当成"对方没配合",而不是"计划没定义"。
3. 节奏断点:里程碑没有退出标准
里程碑在很多计划里就是一个日期。但日期本身没有任何管理价值,有价值的是"这一天要满足什么条件才算通过"。
我把里程碑重新定义为三件套:交付物 + 验收人 + 退出标准。缺任何一个,这个里程碑都是虚的。交付物说明交什么,验收人说明谁来判定,退出标准说明满足什么条件才算过。
有一次我接手一个延期严重的项目,翻看原计划发现 11 个里程碑里,只有 1 个写了退出标准,而且写的是"系统功能满足业务需求"。这种表述等于没有标准,双方可以各自解释。
4. 风险断点:风险后置,变更失控
实施团队普遍存在一个心理:项目启动时把风险写得太重,会显得信心不足。于是风险清单往往写得很温和,真正致命的风险在项目中期才被暴露出来。
我的做法是在计划阶段设置"风险闸门":每个阶段结束时,必须评估下一阶段的前三大风险,并明确责任人、应对动作和触发条件。风险不是记下来就完了,必须绑定责任人和升级路径。

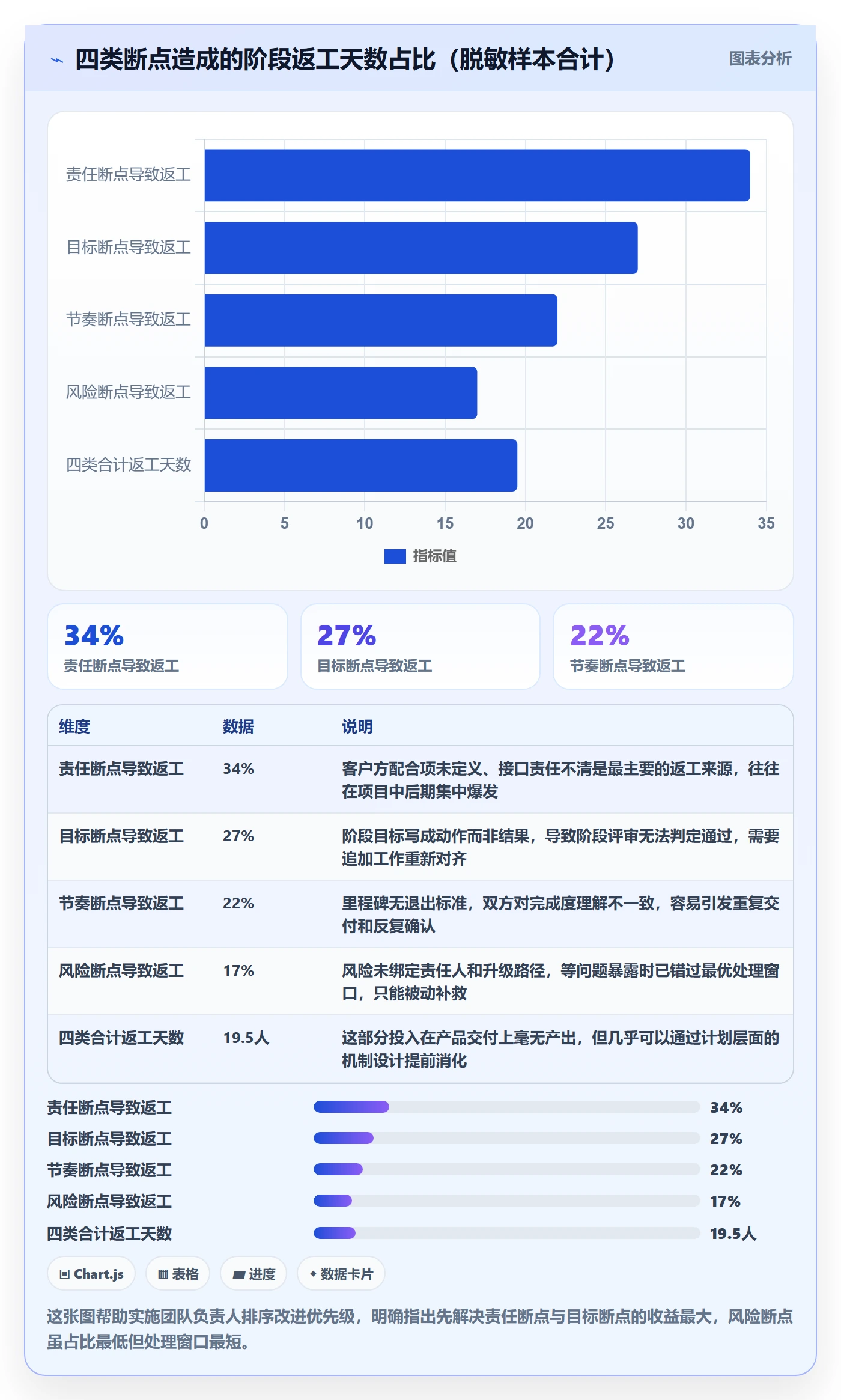

下面这张图用脱敏样本说明四类断点对返工量的贡献差异。

三、常见误区:实施团队写计划时最容易踩的五个坑
断点是结构性问题,误区是习惯性问题。下面五个坑我在项目评审中几乎每次都能碰到至少两个。
1. 把甘特图当成阶段计划
甘特图是表达方式,不是计划本身。一张只有任务条和依赖箭头的甘特图,无法回答"这个阶段的交付物由谁验收""哪些任务卡在客户方"这类问题。
我的建议是:阶段计划的主表用表格,阶段内部任务用甘特图或看板,两者是上下层关系,不能互相替代。把甘特图当阶段计划,等于把可视化的排期当成了管理契约。
2. 里程碑只写日期,不写退出标准
这一点前面已经说过,但它出现的频率实在太高。我做过一次抽样,在一批实施计划书里,写了完整退出标准的不到三成,写清楚验收人角色的不到两成。
退出标准不是形式主义。它能在项目执行中省掉大量扯皮,因为它把"是否完成"这个判断从主观变成了客观。
3. 责任矩阵锁在附录里
很多计划书确实做了责任矩阵,但放在附件最后,正文里只写任务不分责任。执行时没人会去翻附录。
正确做法是:关键任务的 RACI 直接标注在主表对应行,让每一次看计划的人都能同步看到责任边界。
4. 变更靠"私下商量"
实施项目里最常见的一句话是"这个我们内部先改一下,后面再补手续"。这种处理方式在前两次可能还能兜住,到第三次就会引发连锁问题:计划失真、成本失控、责任无法追溯。
变更必须有正式通道,哪怕是轻量的。最小的变更机制也要包含三要素:谁提出、影响什么、谁批准。
5. 验收标准写成"满足业务需求"
这是最隐蔽也最危险的一个坑。"满足业务需求"听上去很合理,实际上是一个无法验证的表述。它会在 UAT 阶段变成一场拉锯战,因为每个人对"满足"的理解都不一样。
可验证的验收标准应该是具体的、可计数的、有基线的。比如"订单处理流程支持 6 类场景,单笔处理时间在标准测试数据下不超过 3 秒,异常场景自动记录日志并触发通知"。

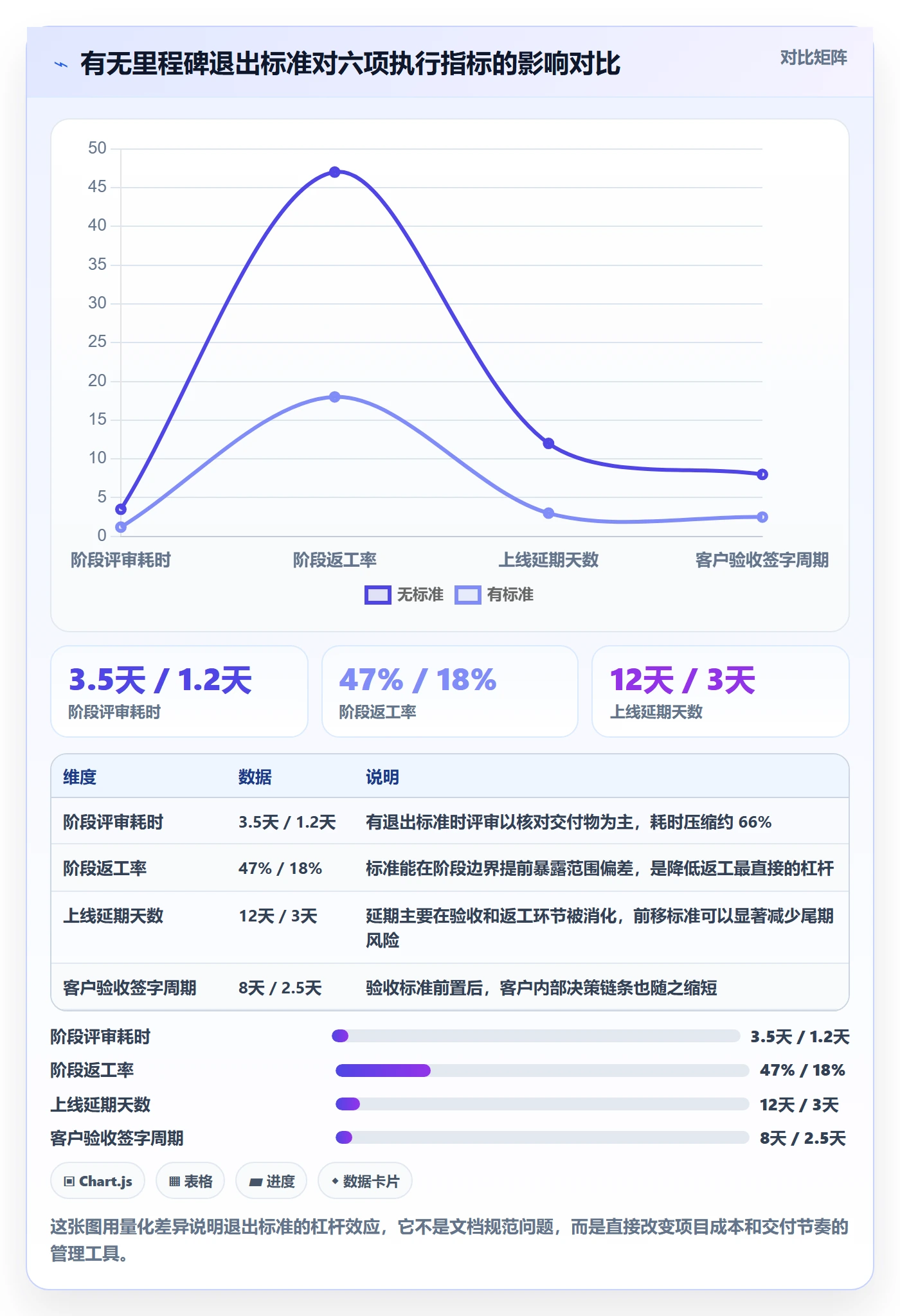

下面这张表对比了同一类项目在有无退出标准情况下的执行差异,数据来自我经手的脱敏项目观察。
| 对比项 | 无退出标准的项目(示例) | 有退出标准的项目(示例) | 差异说明 |
|---|---|---|---|
| 阶段评审平均耗时 | 3.5 天 | 1.2 天 | 有标准时评审是核对,无标准时评审是谈判 |
| 阶段返工率 | 47% | 18% | 标准提前暴露范围偏差,减少后期返工 |
| 客户方满意度 | 中性偏负面 | 稳定正向 | 确定性高,客户能预判项目走向 |
| 项目经理每周协调耗时 | 约 11 小时 | 约 6 小时 | 协调成本主要消耗在边界不清上 |

四、专业判断:阶段计划六要素与三道闸门
讲完问题,进入方法。我用的框架不复杂,核心是把阶段计划从"任务集合"重构为"承诺集合"。
1. 阶段怎么切:按交付物形态切,不按部门切
阶段划分最常见的错误是按部门或按专业切,比如"业务阶段,技术阶段,测试阶段"。这种切法的问题在于阶段内部的交付物不完整,阶段之间也没有清晰的交接物。
我更推荐按交付物形态切。以一个典型的企业系统实施项目为例:
- 启动对齐阶段:交付物是确认版项目章程、范围说明、成功标准
- 调研诊断阶段:交付物是现状基线报告、瓶颈清单、优先级建议
- 方案设计阶段:交付物是解决方案说明书、集成方案、数据方案
- 实施配置阶段:交付物是可运行的系统环境、配置清单、单元测试报告
- 集成测试阶段:交付物是端到端测试报告、缺陷闭环记录
- UAT 与上线阶段:交付物是 UAT 签字确认、上线方案、回滚预案
- 验收与复盘阶段:交付物是验收报告、遗留问题清单、复盘结论
每个阶段的输出必须是下一个阶段的输入,这样才能形成链条而不是割裂的片段。
2. 每阶段六要素:目标、交付物、责任人、里程碑、依赖、退出标准
这是我在所有项目中强制执行的最小结构。六要素缺一不可,缺第一项计划失去方向,缺第六项计划失去判定标准。
| 要素 | 定义 | 写法示例 | 常见错误 |
|---|---|---|---|
| 阶段目标 | 这个阶段要形成的判断或结论 | 明确库存周转的主要瓶颈及其优先级 | 写成"完成调研" |
| 交付物 | 可被验证的产出物 | 现状基线报告(含 6 项指标基线值) | 写成"调研成果" |
| 责任人 | 执行责任与批准责任 | R:实施顾问张某;A:客户供应链总监 | 只写实施方 |
| 里程碑 | 阶段结束的关键节点 | 第 4 周末完成基线报告评审 | 只有日期 |
| 依赖 | 本阶段依赖的外部输入 | 依赖客户方提供近 12 个月出入库数据 | 不写客户方依赖 |
| 退出标准 | 判定阶段完成的条件 | 报告经 A 角色签字,遗留问题不超过 8 条且均有责任人与时限 | 写成"满足业务需求" |
3. 三道闸门:目标闸门、质量闸门、风险闸门
六要素定义的是"是什么",三道闸门定义的是"怎么过"。
目标闸门检查的是:本阶段目标是否支撑项目整体成功标准?交付物是否真的解决了上一阶段提出的问题?如果发现目标偏离,宁可在此处调整,不要带着偏差进入下一阶段。
质量闸门检查的是:交付物是否满足预先定义的验收口径?缺陷或遗留问题是否在可接受范围内?这一关必须有量化依据,不能靠感觉。
风险闸门检查的是:下一阶段的前三大风险是否识别?是否绑定责任人和升级路径?是否设定了预警触发条件?
三道闸门全部通过,才允许进入下一阶段。我在项目中遇到过团队因为进度压力想"带病推进",结果到了后面阶段问题成倍放大。闸门的意义正是在压力下守住底线。

五、落地机制:把阶段计划变成团队每周的动作
框架搭好之后,接下来是把计划变成节奏。没有节奏的框架,两周之后就会重新变成归档文档。
1. 启动对齐会:输出不是纪要,是确认版边界
启动会的常见问题是开成了宣讲会,实施团队讲方案,客户方听,最后产出一份纪要。这种启动会没有对齐作用。
我要求启动会必须产出三份确认件:确认版阶段目标、确认版责任边界、确认版成功标准。三份文件都要有客户方 A 角色的书面确认,可以是签字,也可以是系统内的审批记录。
这一步看起来重,但它为后面所有阶段省下的协调成本远远超过投入。
2. 周节奏:站会、周会、阶段评审各管什么
很多团队把这三个会开成了同一个会的不同长度版本。它们应该有明确分工。
- 站会(每日或隔日,15 分钟):只解决阻塞。三个问题,昨天推进了什么、今天要推进什么、卡在哪里。不进任务细节。
- 周会(每周,45 分钟):解决协同。检查本周交付物进度、依赖项状态、跨方配合项是否到位。
- 阶段评审(每阶段结束,1-2 小时):解决闸门。核对退出标准、确认遗留问题、决定是否进入下一阶段。
- 风险升级会(按需,30 分钟内):只处理触发预警条件的高风险项,必须有决策输出。
这四个节奏会不是形式上的例会,每一个都对应一类具体的管理问题。站会对应阻塞,周会对应协同,阶段评审对应闸门,风险升级针对已经触发条件的具体风险。
3. 里程碑闸门评审:未达退出标准不进下一阶段
这是整个机制里最难执行的一条,因为它意味着团队要在进度压力下说"不"。但恰恰是这一条,决定了阶段计划是不是真的有效。
我的做法是提前把闸门检查项固化成一张清单,评审时逐项打勾,而不是现场讨论。清单化之后,是否通过就变成了客观判断,而不是立场博弈。
4. 变更与风险闭环:每条都要有责任人和时限
变更和风险的处理逻辑是一样的:识别、评估影响、指定责任人、设定时限、跟踪关闭。区别只在于变更是主动发生的,风险是被动暴露的。
我把两者统一放在同一个登记表中管理,字段包括:类型、描述、提出人、影响评估、责任人、截止时间、状态、升级路径。这个表必须每周过一遍,不能只在出问题时才翻。

六、工具承载:中大型实施团队该看重什么
框架和机制讲完了,还有一个绕不开的问题:用什么承载。规模小的项目,表格加文档就能跑;但一旦团队超过 100 人、项目周期超过半年、涉及多方协作,工具能力就会成为瓶颈。
1. 从表格到系统:什么时候必须换
我的判断标准很具体:当出现以下任一情况时,继续用表格管理阶段计划的成本会高于工具切换成本。
- 同时进行的实施项目超过 5 个,项目经理每周要花 3 小时以上做计划合并和状态同步
- 跨方协作方超过 3 个,需要给客户方或第三方开放有限的计划可见性
- 需要同时维护阶段计划、责任矩阵、风险登记、变更登记四类数据,且彼此要能串联
- 项目需要留存完整的阶段评审记录和审批痕迹,用于后续验收或审计
- 存在私有化部署或数据不出内网的合规要求
这些条件一旦命中,表格的维护成本和错误率上升速度会远超工具化的投入。
2. 为什么中大型实施团队更看重私有化和迁移能力
我服务过的客户里,中大型企业和 100 人以上组织的实施团队对工具的要求明显更严。他们通常有三个绕不开的硬条件:私有化部署能力、历史数据迁移能力、以及不依赖外部网络环境的稳定性。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。这两点在实施团队场景里非常关键。
私有化部署解决的是数据合规和内网访问问题,很多制造、能源、金融类客户的实施项目全程在内网环境推进,计划、风险、变更登记不能放在公网工具里。支持 Jira 平滑迁移解决的是历史资产延续问题,团队过去几年积累的项目模板、工作项结构、看板配置可以迁移过来,不需要重新搭建管理框架。
对正在做国产替代选型的实施团队来说,这两点组合起来,能显著降低切换成本和合规风险,是比较稳妥的一种选择方向。
3. 工具选型的判断清单

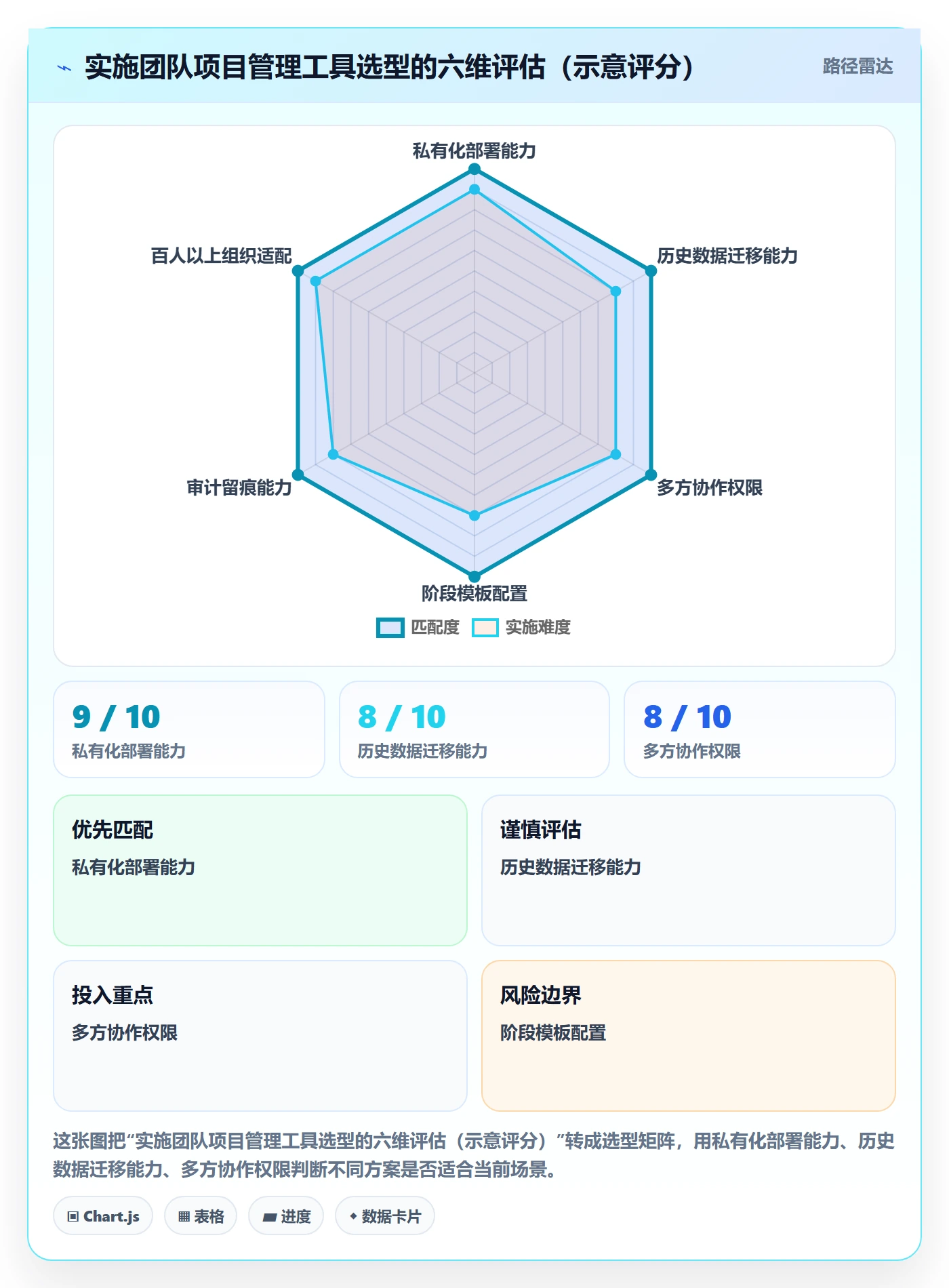

我把实施团队选型时真正该问的问题整理成下面这张表。注意,这里问的不是功能有多少,而是能力是否匹配你的项目形态。
| 判断维度 | 要问的问题 | 对实施团队的意义 |
|---|---|---|
| 部署形态 | 是否支持私有化部署?内网环境能否独立运行? | 决定能否承接制造、能源、金融等强合规行业项目 |
| 迁移能力 | 能否从现有工具平滑迁移历史项目结构? | 决定切换成本,影响团队能否沿用既有管理框架 |
| 多方协作 | 能否给客户方、第三方开设定制权限视图? | 决定跨方计划协同是否还需要靠邮件和表格补位 |
| 阶段模型 | 能否为不同项目类型配置不同的阶段模板? | 决定标准化能力和个性化需求的平衡 |
| 审计留痕 | 阶段评审、变更审批是否自动留痕可追溯? | 直接影响验收和审计时能否快速提供证据 |
| 组织规模适配 | 是否支持 100 人以上多团队并行管理? | 决定规模化交付时计划体系能不能统一 |

七、案例解析:某装备制造企业 MES 实施项目的三次纠偏
下面这个案例来自我经手的一个装备制造企业 MES 实施项目,客户信息与具体数字均已脱敏,保留的是方法和过程。
1. 背景与初始计划的问题
项目周期原计划 7 个月,涉及 4 个生产基地、12 个业务域,实施方团队 18 人,客户方 IT 与业务部门参与人员超过 40 人。初始计划做得非常详细,WBS 拆到四级,天级任务超过 600 条。
启动三周后就出现了第一个信号:计划已经重排 5 次。第一个阶段的交付物是"完成业务调研",但评审时客户方生产总监提出,调研覆盖了流程但没有覆盖设备数据现状,而设备数据恰恰是 MES 上线的最大风险。
这就是前面说的目标断点,阶段目标写成动作,没有定义要形成的判断。
2. 调整后的阶段计划
我们在第一周做了三件事。
第一,把 600 条天级任务压缩为 7 个阶段的 26 项关键交付物,天级任务保留在阶段内部作为执行参考,不再作为计划主体。
第二,为每个阶段补齐六要素。以调研诊断阶段为例,交付物从"调研报告"改为"现状基线报告 + 瓶颈清单 + 优先级建议",退出标准改为"基线报告覆盖 6 项关键指标,瓶颈清单每条有责任域,优先级建议经客户方 A 角色确认"。
第三,把客户方配合动作正式纳入计划。包括设备数据提供、产线停机窗口协调、UAT 用户排期等 11 项,全部标注责任人和响应时限。
3. 执行中的三次纠偏
第一次纠偏发生在第二阶段结束时。质量闸门检查发现,瓶颈清单中有 5 条缺少数据支撑,属于经验判断。评审决定不通过闸门,团队用一周时间补充了三条产线的实际数据,把其中 2 条瓶颈从清单中移除。这一步如果没做,后面的方案设计会建立在错误判断上。
第二次纠偏发生在第四阶段中期。客户方一个基地的设备接口协议临时变更,属于外部风险。因为我们在风险闸门中已经预设了"接口协议变更"这一风险项,并且提前约定了升级路径,所以处理方式是:实施方在 48 小时内完成影响评估,客户方在 3 个工作日内确认变更范围,双方共同决定将受影响的 2 个功能点顺延至下一阶段,不影响整体上线窗口。
第三次纠偏发生在上线前两周。回滚预案在评审中被发现只覆盖了主流程,没有覆盖数据回滚。团队用 3 天补齐了完整回滚方案,并与客户方一起做了一次桌面演练。上线当晚确实触发了一次小范围回滚,因为预案完整,恢复时间控制在 40 分钟以内。
4. 结果与可复用清单
项目最终在第 7 个月按期上线,验收阶段遗留问题 9 项,均为低影响项并已明确处理时限。相较于同类型项目的经验数据,这个项目的阶段返工量明显更低,主要归因于三个动作:六要素完整、闸门严格执行、客户方配合项纳入计划。

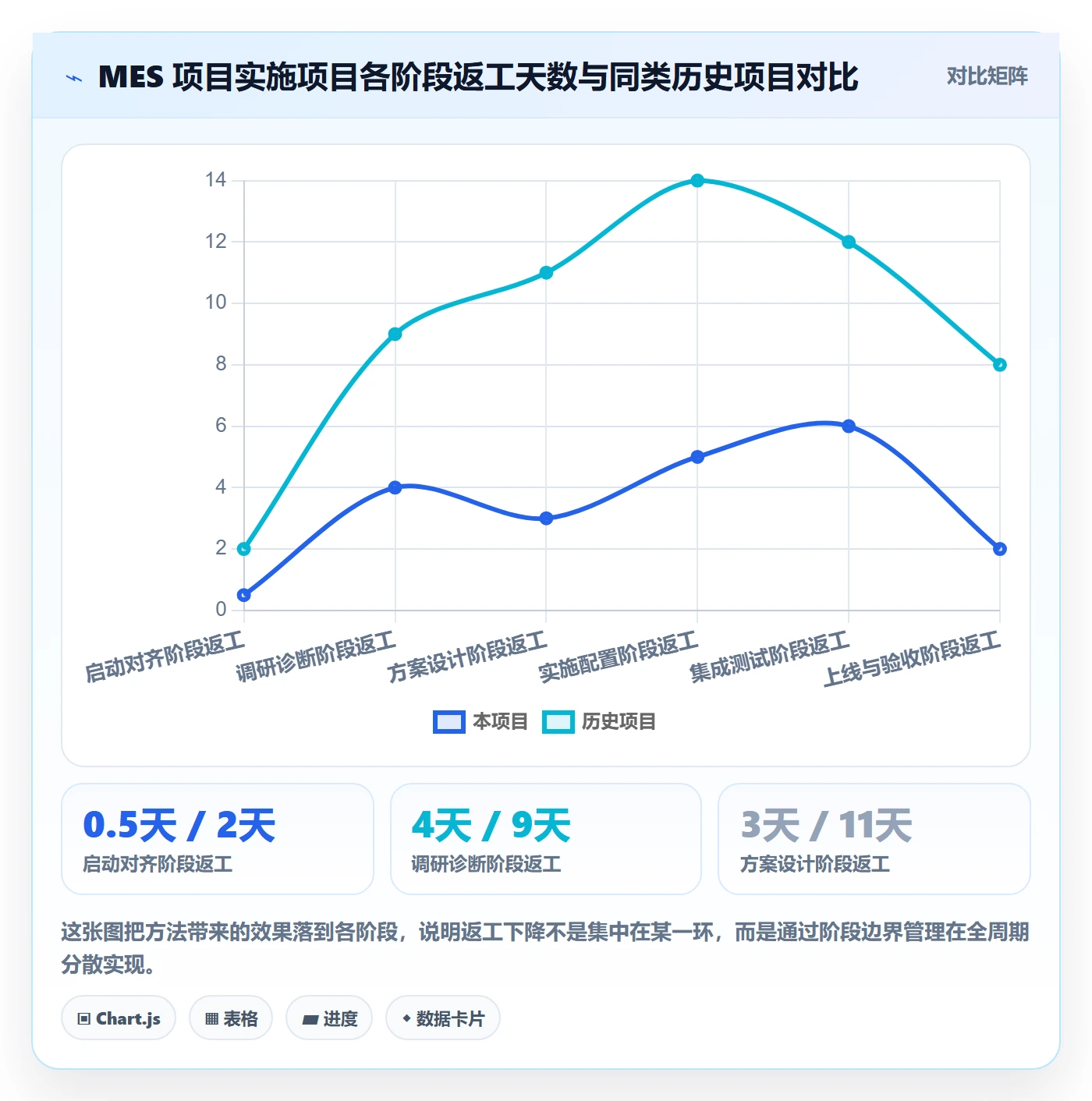

下面这张图展示这个项目各阶段返工天数与该企业同类历史项目的对比。

八、实操清单:实施团队可以直接套用的四组动作
前面讲的是框架和案例,这一节给可以直接落地的清单。我建议实施团队负责人把这四组内容做成模板,每个新项目启动时逐项确认。
1. 计划前:五个必须先回答的问题
- 这个项目的成功标准是什么?由谁认定?
- 谁是最终决策角色(A),谁是执行责任人(R),哪些方需要被咨询和知会?
- 客户方必须提供哪些输入?每项的响应时限是多少?
- 哪些外部依赖可能延迟?延迟后对阶段边界的影响是什么?
- 如果关键假设不成立,项目的替代路径是什么?
这五个问题如果有一个答不上来,说明项目还不具备进入详细计划的条件,应先做对齐而不是急着排期。
2. 计划中:六项检查
每个阶段的计划写完后,逐项检查六要素是否齐全、是否可验证。
- 阶段目标是否描述了要形成的判断或结论,而不是动作?
- 交付物是否可以被具体核对,能否列出核对项?
- 责任人是否标注了 R 和 A,客户方配合项是否进入计划?
- 里程碑是否写明了交付物、验收人、退出标准?
- 依赖项是否包括客户方、第三方和外部环境?
- 退出标准是否量化或可核对,避免"满足需求"式表述?
3. 执行中:四个节奏会
站会管阻塞,周会管协同,阶段评审管闸门,风险升级会管已触发的高风险项。四个会各司其职,不要合并成一个通用例会。
一个实操建议:给每个会设定固定时长上限,并在会前明确输出物。站会输出阻塞清单,周会输出依赖项状态表,阶段评审输出闸门判定结论,风险升级会输出决策记录。
4. 收尾:验收与复盘双清单
验收清单关注"是否交付了承诺的东西",复盘清单关注"过程中什么机制有效、什么无效"。
验收清单包括:交付物核对、退出标准逐项确认、遗留问题责任与时限、客户方书面确认。复盘清单包括:阶段闸门拦截了哪些问题、变更与风险处理的时效、客户方配合项的实际到位率、下一项目应保留和调整的机制。
这两份清单的价值在于,它把单个项目的经验转化为组织级资产。实施团队真正的竞争力,不在于某个项目做得多好,而在于好的做法能否复制到下一个项目。

九、不同情况下的行动建议与取舍

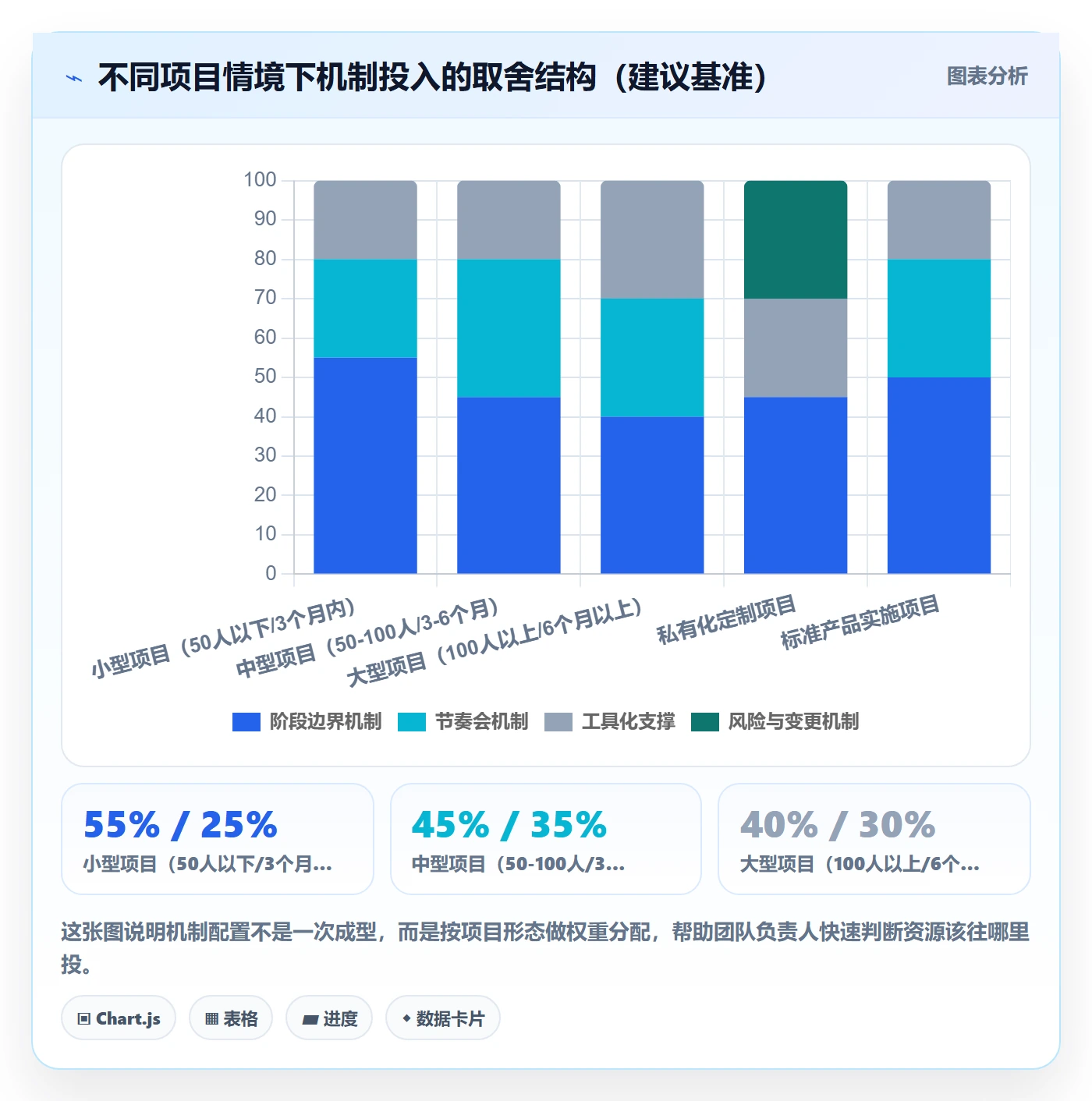

方法不能一刀切。下面按三种常见差异给出我的建议和取舍逻辑。
1. 按项目规模:轻量机制与完整机制的分界
50 人以下、周期 3 个月以内的项目,我建议保留六要素和三道闸门的核心逻辑,但把节奏简化,周会加阶段评审基本够用,不必上来就铺四会体系。
100 人以上、周期超过半年的项目,四会体系和完整闸门机制是必要的。这个规模下,任何边界不清都会被放大,事前投入机制建设的成本远低于事后返工。
判断依据很简单:当"口头确认"还能覆盖协作宽度时,机制可以简化;当协作方超过三方、关键参与人超过 20 人时,必须靠机制而不是靠沟通默契。
2. 按协作模式:甲方强势、乙方强势与平等协作
甲方主导型项目(客户方有强 PMO),重点是把责任边界写清楚,让客户方的管理机制和你的阶段计划对接,避免两套体系并行。
乙方主导型项目(实施方承担大部分推进责任),重点是客户方配合项的约束力。这类项目最容易出现"客户方不配合导致延期"的情况,因此必须把配合动作、响应时限、升级路径写进计划,并在启动会上确认。
平等协作型项目,重点是决策机制。要提前约定争议如何裁决、变更如何审批,避免在关键节点上僵持。
3. 按交付形态:标准产品实施与私有化定制
标准产品实施项目,阶段边界相对清晰,重点在客户方配合和 UAT 组织。私有化或定制开发项目,需求变更风险更高,重点应放在变更机制和数据、接口的依赖管理上。
如果项目涉及私有化部署,工具侧的部署形态和迁移能力会直接影响项目推进效率。这也是我在第六节强调私有化和迁移能力的原因,它不是技术偏好,而是交付保障的一部分。
4. 取舍原则:三条不能动的底线
资源永远有限,机制也不可能全部铺满。我的取舍原则是:可以简化节奏会,可以压缩模板细节,但有三条底线不能动。
- 阶段退出标准不能省。它是判定完成的唯一客观依据,省掉之后所有评审都会变成博弈。
- 客户方配合项必须进计划。它决定了实施方能控的部分和不能控的部分是否被清楚区分。
- 风险必须绑定责任人和升级路径。只记录风险不指定责任人,等于没有风险管理。
其他都可以按项目情况裁剪。比如阶段数可以从 7 个压缩到 5 个,节奏会可以从 4 个减到 2 个,但上面三条一旦松动,整个计划的可执行性会快速下降。

十、写在最后:五个问题判断你的阶段计划是否真的能落地
回到最开始那个场景。我后来带团队复盘那次失败的项目,最后总结出一句判断标准,现在每个项目启动时都会拿出来问自己一遍。
你现在打开手上的阶段计划,问五个问题:
- 团队里每个人能不能说清现在处于哪个阶段,这个阶段要交付什么?
- 下一个交付物的验收人是谁,他依据什么标准判定通过?
- 当前最大的阻塞点是什么,谁负责,卡在哪一方?
- 如果这个阶段今天宣布通过,谁能签字,依据是什么?
- 下一阶段最大的风险是什么,触发条件和应对动作是什么?
这五个问题如果有一半答不上来,说明计划还停留在文档层面,没有变成团队的动作。不需要重新写一份计划,而是先从补齐退出标准和客户方配合项两件事开始,这两项补上之后,你会发现很多原本以为是"执行力问题"的现象,其实都是计划结构问题。
实施团队的项目规划能力,最终不体现在计划书写得多漂亮,而体现在阶段边界定义得多清楚、节奏机制跑得多稳定、风险处理得多及时。这三件事做扎实了,项目的可控性会自然提升,验收也会从博弈变成核对。
如果这篇文章里只能带走一句话,我希望是这句:阶段计划落地的关键,不在于把任务排得多细,而在于把每个阶段的"承诺"写清楚,交什么、谁确认、什么条件算过。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:阶段计划落地方案:实施团队开展项目规划的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/299748
读者评论
做实施顾问第八年,看到‘甘特图更新17版却答不上处在哪个阶段’这句直接破防。我们团队现在也是这个状态,计划表很漂亮,但每次阶段评审都在吵‘算不算完成’。文章把问题归到承诺结构上很准,尤其是交付物要有验收人这一条,回去就改我们现有的模板。不过周级颗粒度这个结论我持保留态度,客户是国企的话,周报粒度可能还是不够交差。
作为甲方IT对接人,说点可能会让实施方不太舒服的话。文中‘客户方配合项要作为正式任务写进计划并标响应时限’这条我完全认同,而且我们内部考核也需要这个依据。但现实里很多配合延迟不是不配合,是需求方内部流程确实长。所以签计划时最好把双方响应时限都写清楚,不然退出标准最后还是会变成单方面压实施方。
文章里那个23个样本的颗粒度数据挺有意思,周级一次通过率82%、天级只有58%,跟我的观察基本一致。我们公司之前迷信天级排期,结果项目经理每周花一天更新计划,交付节奏反而更乱。后来改成双周滚动加阶段闸门,情况好转不少。唯一想补充的是,颗粒度能不能放松,跟团队成熟度和客户配合度强相关,不能一刀切。
退出标准这块写得很实在,‘满足业务需求’就是典型的不可验证表述,我们上个项目UAT拉锯了一个多月就是栽在这。把验收标准写成可计数、有基线的形式,评审就能从谈判变成核对,这个转变价值很大。只是落地时有个现实问题:客户方往往不愿意提前签字确认这么细的标准,怕后面担责,所以这事得在商务阶段就谈,不能等到进场才提。
