三年前我以外部顾问身份进过一家做工业设备的企业,他们的PMO成立刚满一年,办公室墙上贴着一张两米宽的项目总计划图。我拿到手的第一份周报里,12个项目有11个标绿。三周之后,其中4个项目几乎同时宣布延期,最长的一个延了41天,而在这之前的周报上,没有任何一次风险预警。
后来我把这类现象总结成一句话:多数PMO不是不会画计划,而是没有把计划变成一种能让别人必须兑现的机制。计划表是画出来的,交付是谈出来的、逼出来的、被机制约束出来的。这两件事之间,隔着一条大多数教程不会讲的鸿沟。
这篇教程不讲PMBOK目录,也不做名词科普。我会按我自己带项目、给企业做PMO诊断的顺序,讲清楚四件事:实施计划的核心结论、常见失控现场、一份能落地的计划由哪七块组成、以及PMO最容易踩的10个坑和对应的纠偏动作。中间会给出一个120人研发组织的试点观察,以及可以当天就套用的一页纸模板。
一、先给结论:实施计划失控,八成不是文档问题
如果你只记一句话,请记这句:项目规划实施计划的本质不是"排期表",而是一组关于资源、范围、决策权的承诺集合。没有承诺的计划,只是愿望清单的精美版本。
1. PMO在设计实施计划时的真实职责
很多刚转岗PMO的人会默认自己的职责是"把计划做全"。这个默认是错的。计划的完整性由项目经理负责,PMO负责的是另一件事:确保计划里每一个关键假设都有主、有依据、有触发条件。
我一般会把PMO在实施计划中的动作拆成四类:定口径、做体检、暴露偏差、推动决策。定口径是统一什么叫"完成"、什么叫"高风险";做体检是检查计划里有没有隐藏的单点依赖;暴露偏差是把关键路径上的真实进度摊到决策层面前;推动决策是让该拍板的人在约定时间内拍板。
这四件事里,前三件在文档里能完成,第四件必须在会议和人际场景里完成。这就是为什么纯靠模板做不出好的PMO。
2. 三条判断线:资源承诺、基线冻结、升级路径
我看一份实施计划,第一眼不看甘特图,只看三样东西。第一条线是资源承诺:每个关键角色是否有人签字确认投入比例和投入周期。如果一份计划里写了"张三 50%投入"却没有张三或其主管的确认,那这行字在项目启动会结束时就失效了。
第二条线是基线冻结:里程碑是否有一个被正式评审并冻结的版本。没有冻结基线,后面的"延期"就无从判定,因为标准一直在动。
第三条线是升级路径:当跨部门阻塞超过约定时限,谁能往上叫、叫到哪一层、多久内必须给答复。这三条线缺任何一条,计划都会在执行阶段迅速退化成参考文档。
3. 上任前先问自己的四个问题
我在给企业做PMO诊断时,会先问负责人四个问题,这四个问题的答案基本决定了他能做成什么:谁给你授权、你能叫停项目吗、你向谁汇报、业务收益由谁负责。四个问题都答不上来的PMO,先别谈体系建设,先谈授权。
如果授权来自IT部门而业务收益归属业务线,那这个PMO天然缺一条腿。这种情况下正确的做法是先申请一个由业务和技术共同发起的试点项目,用这一个项目换到跨部门协调权,而不是先写一套覆盖全公司的流程文档。

二、真实场景:四种"计划很漂亮、执行失控"的现场

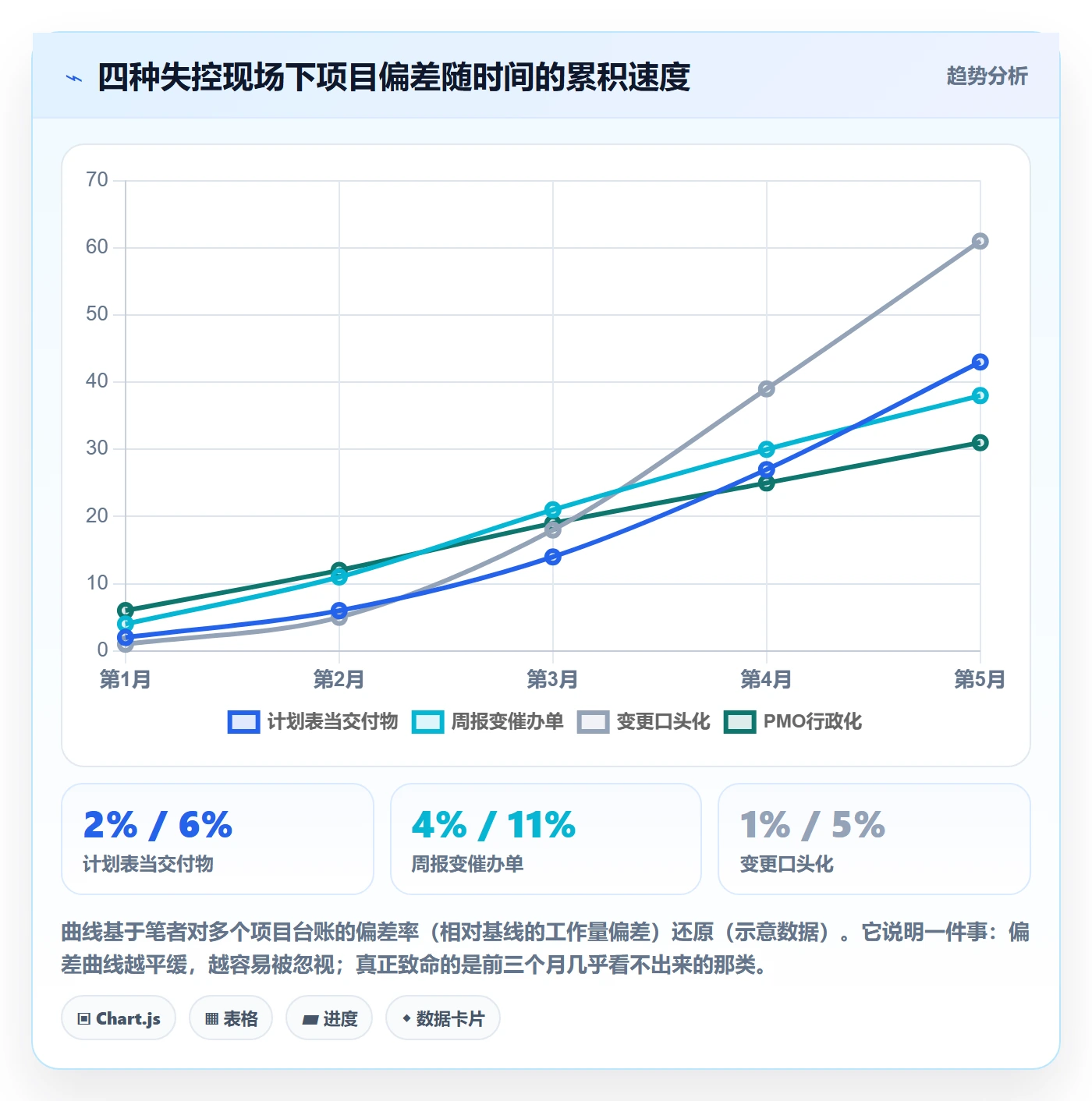

我用大致相同的方式看过十几家企业的项目台账。失控的现场千差万别,但归纳下来,反复出现的是四种。这四种现场有个共同特征:从周报上完全看不出来,因为周报本身就被设计成了好看的东西。
1. 现场一:计划表本身成了交付物
第一种现场最典型。项目启动会上,PMO拿出一份WBS到四级、任务两百多行的计划,赢得一片称赞。三个月后你再去问,这份计划最后一次更新是启动会当天。团队各自在自己熟悉的工具里干活,计划表静静躺在共享盘里。
这种情况的根因是:计划被当成了汇报材料,而不是工作依据。判断方法很简单,问团队一个问题:你昨天做的任务,编号在计划表里是哪一行?答不上来的项目,计划就是装饰品。
2. 现场二:周报变成催办单
第二种现场是周报的恶化。一开始周报还写进展,写了两个月发现没人看,于是变成"本周完成了A、B、C,下周继续推进D"。再往后就变成催办清单:请各部门尽快反馈、请相关同事抓紧确认。
一旦周报开始出现"请尽快""抓紧""持续推进"这类词,说明PMO已经失去推动能力,只能靠语气表达焦虑。一份有效的周报应该只包含三种信息:偏差、决策请求、下周确定动作。其余都是噪声。
3. 现场三:变更停留在口头
第三种现场更隐蔽。会上有人说"这个需求我们加一下吧,工作量不大",PMO点头记下;两周后同样的场景再来一次。累积到第三个月,范围和预算已经和立项时完全不是一回事,但没有任何一份正式的变更记录。
这种项目的最终结局通常是:上线延期,然后所有人回头质疑"为什么当初计划做得不准"。可问题从来不是计划不准,而是基线被持续、无声地改写,却没人记录改写的时间点和授权人。
4. 现场四:PMO被当成行政岗
第四种现场是角色错位。PMO每天在做会议安排、报表汇总、文档归档、进度催收,忙得不可开交,但在关键决策会上没有发言位置。半年之后业务方给的评价是"这个部门没什么价值"。
这种局面往往不是能力问题,而是介入时机问题。PMO如果只出现在项目执行阶段,就注定做行政;只有出现在立项和范围定义阶段,才可能做治理。立项阶段不在场,后面所有的推动都会变成事后追认。

三、常见误区:PMO做实施计划最容易踩的10个坑
下面这10个坑,是我在复盘和诊断中出现频率最高的。每个坑我按"现象,后果,纠偏动作"写,纠偏动作尽量写成能当天执行的具体指令,不写"加强沟通"这类空话。
1. 授权与定位类:坑1到坑3
(1)坑1:没有授权就先上流程
现象:新PMO上任第一件事是起草一套覆盖立项、评审、变更、验收的管理办法,然后群发征求意见。后果是没人回复,或者回复"支持",但执行时无人遵守。纠偏动作:先不写制度,先申请一个由业务和技术共同发起的试点项目,用这一个项目的成稿换授权。把试点跑通后,制度是试点的沉淀,不是空中楼阁。
(2)坑2:模板比项目还重
现象:一个两周就能交付的小项目,要求提交立项书、需求规格、风险评估、测试报告、验收报告共12份文档。后果是团队把时间花在填表上,真正的工作被挤压,最后所有文档都是复制粘贴。纠偏动作:按项目规模和风险做模板裁剪。我常用的一条经验线是:投入人天小于100的项目,立项和验收两类文档即可,中间过程用一页纸周报承载。
(3)坑3:把PMO做成报表办
现象:PMO的产出全是周报、月报、统计图表,很少产出决策建议。后果是价值无法被感知,被贴上"成本中心"标签。纠偏动作:把周报的最后一块从"下周计划"改成"决策请求清单",每条写明需要谁在什么时间前决定什么,不决定会导致什么后果。这一步一改,PMO的角色立刻从记录者转为推动者。
2. 计划与基线类:坑4到坑7
(4)坑4:计划里没有资源承诺
现象:计划上写着某人投入60%,但该人同时挂着三个项目。后果是关键路径被反复挤占,延期成为常态,而且无法追责。纠偏动作:把资源投入写入计划时,同步记录承诺人和承诺日期。没有承诺人的资源行,在评审会上一律视为未确认项,不计入基线。
(5)坑5:只盯时间,不盯范围和收益
现象:进度会上所有人只讨论"还剩几天",没人问范围有没有变、业务收益还成不成立。后果是项目按时上线,但业务方说"这不是我要的"。纠偏动作:每次进度会固定用三分钟过一遍范围清单和收益假设,确认范围没有静默扩张、收益前提没有失效。
(6)坑6:风险登记册只登记不处理
现象:风险表列了三十条,状态栏长期停在"监控中"。后果是真正爆发的风险,往往不在这三十条里。纠偏动作:风险表只保留Top5进入周会议程,每条必须有触发条件、应对动作、责任人、复查日期。其余风险归档,不再占用会议时间。风险表的长度和价值成反比。
(7)坑7:变更口头化,基线随意改
现象:改期只需要在群里说一句"这个推到下周"。后果是项目后期完全失控,且无法判断责任边界。纠偏动作:设定一条硬规则,任何影响范围、进度、成本中任意一项的变更,必须走统一入口,并且必须量化影响。量化不出来,就说明还没想清楚,不予受理。
3. 执行与机制类:坑8到坑10
(8)坑8:跨部门协同全靠人情
现象:PMO靠私人关系推动其他部门配合,关系好的推得快,关系一般的推不动。后果是PMO负责人离职,项目协同立刻崩塌。纠偏动作:把协同关系显性化为升级路径,写明阻塞超过几个工作日、由谁升级到哪一层、对方需在几个工作日内答复。机制替代人情,才是可复制的。
(9)坑9:工具堆砌,数据口径不统一
现象:需求在一个工具、任务在另一个工具、缺陷在第三个工具,PMO每周花两天手工汇总。后果是数据永远滞后一周,结论永远对不上。纠偏动作:先统一定义,再统一工具。在工具之前,先把"什么是完成""什么是高优先级缺陷"写清楚,否则工具只是把混乱数字化。
(10)坑10:复盘变成追责会
现象:复盘会上先讲延期,再找责任人,最后气氛紧张、无人发言。后果是下一轮项目重复同样的错误,经验无法沉淀。纠偏动作:复盘分两段,第一段只讲事实和时间线,不允许评价人;第二段才讨论改进项,并且每条改进项必须有责任人和落地日期。不产出可执行改进项的复盘,等于没开。

四、专业判断逻辑:一份能落地的实施计划由哪七块组成
讲完坑,讲结构。我把一份能真正约束执行的实施计划拆成七个模块。判断标准不是"文档里有没有这一章",而是"这一章的内容有没有主、有没有依据、有没有触发条件"。下面每一块我都给出输入、输出、PMO检查点和最常见错误。
1. 立项澄清:目标、收益、边界、关键干系人
输入是业务方的原始诉求,输出是一段不超过三句话的目标描述,加一份不做清单。PMO在这里要检查的是:目标是否可量化、收益假设是否有前提条件、关键干系人里有没有漏掉出钱的人和最终验收的人。
最常见的错误是把目标写成动词短语,例如"提升供应链协同效率"。这种目标无法验收。合格的目标描述里必须出现数字或可判定的状态,比如"对账差异处理时长从平均3天压缩到1天以内"。
2. 范围与交付物:WBS、里程碑、完成标准
输入是目标和不做清单,输出是交付物清单加里程碑清单。PMO的检查点是:每个交付物是否定义了完成标准,每个里程碑是否有对应的验收人。
这里最容易踩的坑是"完成标准模糊"。开发说功能做完了,测试说缺陷没关完,业务说体验不达标,三方各说各话。解决办法是在计划阶段就把"完成"写成可检验的条件,例如"主流程用例执行通过率100%,遗留缺陷中无严重及以上等级"。
3. 进度与依赖:关键路径、资源日历、缓冲时间
输入是交付物和里程碑,输出是带依赖关系的排期。PMO检查点是:关键路径是否明确、外部依赖是否标出了承诺方、是否预留了缓冲。
缓冲这件事,我倾向于把缓冲集中放在关键路径末端,而不是每个任务后面都加三天。分散的缓冲会被逐个消耗掉且没人察觉,集中缓冲才需要显式决策才能动用。
4. 资源与预算:人、钱、采购、外部依赖
输入是任务量和工期要求,输出是资源投入表和预算表。PMO检查点是:每个资源行是否有承诺人、投入比例之和是否超过100%、外部采购是否走完审批。
我见过最多的场景是同一个骨干在四个项目里各占40%投入。资源超配不会在计划阶段暴露,只会在执行阶段以全面延期的方式暴露。PMO在评审会上做一次投入比例的加总,就能提前拦住这个问题。
5. 风险与问题:登记册、触发条件、责任人、应对策略
输入是历史项目复盘和当前依赖分析,输出是风险清单。PMO检查点是:Top5风险是否有量化触发条件、是否有对应动作、是否有复查日期。
我建议把风险分成两类管理:一是概率高且影响大的,必须每周看;二是概率低但影响极大的,设一个监测点即可。把风险表按处理方式分类,比按来源分类实用得多。
6. 沟通与治理:例会、报告、决策机制、升级路径
输入是干系人清单和决策需求,输出是沟通计划,包含会议节奏、报告频率、决策权限和升级路径。PMO检查点是:每类决策是否有明确的决策人、超过时限是否自动升级。
这部分最容易被写成形式化的"每周例会、每月汇报"。真正有价值的写法是:把会议按决策类型区分,而不是按时间区分。决策会只解决需要拍板的事,同步会只做信息共享,两者混在一起,会议时长一定会失控。
7. 变更、质量与验收:基线、变更控制、质量门、移交标准
输入是冻结的基线,输出是变更流程和验收标准。PMO检查点是:变更入口是否唯一、质量门是否有明确的准入准出标准、移交是否有接收人签字。
验收环节的常见错误是"上线即结束"。
实际上线后还有一段移交期,运维、业务、客服都需要接收各自的部分。没有明确接收人的项目,会在上线后两个月内以各种形式"回锅"。

五、案例与数据观察:一个120人研发组织的三个季度
下面这个案例来自我去年参与辅导的一家研发组织,规模约120人,分四条产品线,PMO团队三人。整个过程跨三个季度,我拿到了他们的项目台账和会议记录,数据相对可靠。为了保护商业信息,项目名称和具体业务做了脱敏处理。
1. 试点前的问题基线
试点前他们的状态是典型的"高活跃、低可控"。四个产品线各自排期,PMO每两周汇总一次进度,汇总方式是各线负责人填表。我们抽查了最近一个季度的8个项目,发现几个具体问题。
第一,8个项目中有6个存在未经记录的变更,平均每个项目7.4次。第二,里程碑按时率约52%,且延期没有统一判定标准,各线自己定义。第三,资源表里同一位架构师在三个项目中合计投入110%,但没有人在评审时发现。第四,周报平均长度4.2页,决策请求占比不到5%。
2. 一页纸计划怎么改的
我们的做法不是推翻他们已有的流程,而是先做减法,把一个项目的核心信息压缩到一页纸。这张一页纸包含:量化业务目标、不做清单、三个关键里程碑及完成标准、资源承诺表、Top5风险、升级路径、变更入口。
关键改动有两个。第一个是资源承诺表改为双签,资源归属部门主管和项目负责人共同确认投入比例,写进计划即视为承诺。第二个是周报从4页压缩到1页,只留偏差、决策请求和下周确定动作。
刚开始两周边,线负责人普遍反馈"信息不够用"。第三周开始,反馈转向了另一个方向:因为一页纸摆在会上,谁没确认、哪条风险没人接,一目了然,反而减少了扯皮时间。
3. 三个季度的数据变化
第一个季度主要是磨合,指标改善有限。第二个季度开始出现明显变化。到第三个季度末,几项关键指标是这样的:里程碑按时率从52%提升到79%,未经记录的变更从平均每项目7.4次降到1.9次,风险Top5的按期关闭率从41%提升到83%,周报撰写加汇总的平均耗时从每周6.5人时降到2.2人时。
需要说明的是,这些改善里有一部分来自管理注意力本身的提升,不能全部归因于工具或流程。任何变革项目的早期数据都会包含这种"被关注红利",这一点我在给其他企业做诊断时也会提醒。
4. 工具层同步做了什么
流程理顺之后,他们才动工具。这家组织原先用一款海外项目管理工具做研发协同,同时在另一套系统里管需求,缺陷又在第三个地方,数据每周手工合并。三个季度里他们把需求、任务、缺陷、测试整合到一个平台。
考虑到他们是中大型研发组织,涉及代码资产、权限分层和审计要求,最终选择的是PingCode这类面向中大型企业及100人以上组织的研发项目管理平台。它比较契合他们需求的两点是:支持私有化部署,代码和数据留在自己机房;支持从Jira平滑迁移,历史项目、工作项、状态映射可以批量搬过去。
迁移过程本身也不是零成本。他们的历史项目大约有140个,工作项近9万条,光是字段映射和状态对应表就理了两周。我把这类工作称为"迁移的隐性账单",它不出现在采购报价里,但一定会消耗项目组的时间。对国产替代有明确要求的组织,PingCode是常见选择之一,因为它同时满足了私有化和迁移平滑这两个现实约束。


六、PMO实操方法:把计划变成决策机制
有了计划结构,还要有把计划跑起来的机制。这一章讲六个具体动作,每个动作我都给出可以直接套用的形式,而不是原则性描述。
1. 计划评审会怎么开
评审会最常见的失败是变成"念计划"。我的做法是把评审会分成三段,每段有明确产出。第一段用二十分钟过目标、范围和不做清单,确认大家对"做什么"和"不做什么"没有分歧。第二段用四十分钟过里程碑、关键路径和资源承诺,重点看有没有超配和缺承诺。第三段用二十分钟过风险Top5和升级路径,明确每条风险的接手人。
会前材料必须提前两个工作日发出,包括一页纸计划和资源承诺表。会上不讨论未提前阅读的内容。评审会的产出不是"通过"两个字,而是一份带有修改项和责任人的会议结论。没有修改项的评审会,通常意味着大家没认真看。
2. 进度跟踪盯什么
进度跟踪不是催每个人报今天做了什么。我只盯三样东西:关键路径上的里程碑状态、外部依赖的承诺时间是否变化、Top5风险的触发条件是否出现。
这三样东西每周只需要很短的时间就能过完,但它覆盖了项目失控的主要来源。至于其他任务,交给项目组自己管理。PMO的注意力是稀缺资源,盯得越广,越盯不住关键的事。
3. 状态口径怎么统一
红黄绿的判定必须有可量化的规则,否则每周的讨论都会花在"这算不算黄"上。我常用的规则是:绿灯表示关键路径无偏差或偏差在缓冲内;黄灯表示偏差已消耗全部缓冲或Top5风险中有一条已触发;红灯表示里程碑确定无法按期或出现影响范围的变化。
规则定下来之后,还要做一件事:允许并鼓励报黄灯。很多团队报喜不报忧,是因为报黄灯会挨骂。如果PMO不能保护报黄灯的人,这套规则就会迅速退化成全员绿灯。
4. 干系人协同怎么对齐
干系人管理的核心不是维护关系,而是明确每类决策由谁做。我通常把决策分三类:范围类由业务负责人和项目负责人共同决定,资源类由资源归属部门主管决定,技术方案类由技术负责人决定。
每一类都写明决策时限。超过时限未决的,自动升级到上一层。把"等着领导回复"变成"超时自动升级",是缓解项目卡壳最有效的一招。
5. 工具选型与适用边界
工具这件事,我的基本判断是:工具不能替代治理,但治理跑顺之后,工具能显著降低治理成本。如果计划口径没统一、变更入口没定义,换任何工具都只是把混乱搬到新界面上。
从适用边界看,不同规模的团队选择差别很大。三十人以下、项目数量少于十个的团队,一张结构清晰的表格加一次周会通常够用,强行上专业平台反而增加维护负担。
百人以上、多产品线并行、有审计和权限分层要求的组织,就必须要专业平台支撑。前面案例里选择的PingCode就属于这一类:支持私有化部署,能满足数据不出机房的要求;支持从Jira平滑迁移,降低切换阻力;在国产替代场景下是被频繁评估的选项之一。
介于两者之间的团队,通常先用协作平台过渡,等跨项目依赖和报表需求真正出现之后,再考虑升级。判断信号很简单:当PMO每周花在手工汇总数据上的时间超过半天,就说明当前工具已经撑不住治理需求了。
6. 复盘资产化
复盘的目的不是找责任,而是把这次的经验变成下次的默认设置。我在复盘会上固定问三个问题:这次哪条判断后来被证明是错的、错在哪个假设、下次用什么方式更早发现。
复盘的产出要落到具体载体上。我通常要求至少产出三项:一条需要写进模板的检查项、一条需要写进风险库的历史风险、一条需要调整的流程规则。没有落到载体的复盘,三个月后一定会被忘掉。

七、不同情况下的行动建议
同样的方法,在不同起点上的第一步是不一样的。下面按团队规模和组织类型分别给建议,你可以直接对号入座。
1. 你是一个人扛的PMO
不要试图覆盖所有项目。先选一个业务关注度高、周期在三个月内的项目,把它做成样板。这一个项目里,你要做的是:写出一页纸计划、组织一次正式评审、建立风险Top5、把周报改成决策请求清单。
做完这四件事,你手上就有了第一份可展示的成果。用它去换第二个项目的授权,比写十页制度文档有效得多。一个人的PMO,成败关键在于用成果换授权,而不是用制度换服从。
2. 你是三人以上的PMO团队
这个阶段最大的风险是分工模糊导致内耗。我建议按职能切分:一人负责计划标准与评审机制,一人负责数据口径与报表,一人负责跨部门协调与升级推动。三个人都做一样的活,是浪费。
同时要建立内部的知识沉淀机制,例如每次评审后更新一次检查清单,每季度更新一次风险库。团队规模上来之后,可复制性比个人能力更重要。
3. 研发型组织
研发型项目的计划难点在于需求不确定、技术方案需要探索。这种情况下不要追求完整的需求基线,而是把里程碑锚定在"可验证的技术结论"上,例如完成技术验证、通过性能压测、完成灰度发布。
同时把缺陷管理和质量门写进实施计划。研发项目的延期往往不是因为开发慢,而是因为质量门设置在最后,问题集中暴露在上线前两周。把质量门前置,能显著平滑后期风险。
4. 交付型、外包型组织
这类组织最需要的是范围边界和变更控制。合同里的范围描述如果不够具体,后期所有分歧都会变成成本争议。我的建议是:立项阶段就产出一份可核对的交付物清单,每项写明验收条件。
变更管理必须严格执行并留痕,因为每一次变更都可能对应商务上的调整。交付型项目里,PMO的核心价值是把技术语言翻译成商务语言。进度偏差要同步换算成成本和交付风险,业务方才听得懂。
5. 业务型、市场型项目
这类项目的计划颗粒度和研发项目完全不同。它们的特点是周期短、依赖外部资源多、效果难以精确预测。所以计划重点不在任务的精细排期,而在关键时间节点和资源到位情况。
我通常建议这类项目用倒排期:先确定必须发生的业务时间点,例如活动上线日、渠道投放日,然后反推所有准备工作的最晚完成时间。倒排期的好处是把"来不及"这个模糊感受变成具体的日期冲突。

八、不同情况下的取舍:轻量治理和重型治理
治理强度没有绝对的好坏,只有匹配不匹配。我见过因为流程太重而拖垮团队的,也见过因为完全没有流程而在关键项目上翻车的。这一章讲怎么取。
1. 三种治理强度的代价
轻量治理的代价是可预测性差。项目周期短、试错成本低的时候,这个代价可以接受。重型治理的代价是响应速度慢,当市场变化快、需求频繁调整时,重型治理会让团队错过窗口。
中间还有一种我称为"关键节点治理"的模式:只在立项、关键里程碑、上线前三类节点做正式评审,其余时间团队自治。这三种模式里,我个人最常推荐的是关键节点治理,因为它把治理成本集中在风险最高的时刻。
2. 什么时候必须加流程
出现这几个信号时,需要加强治理:同类问题重复发生三次以上;跨部门协调频繁失约;项目数量超过单个负责人能记住的范围;出现合规或审计要求;项目成本或影响面大到失败一次就无法承受。
加流程时要注意顺序。先加最痛的环节,不要一次性加全,否则团队会把治理当成负担而不是帮助。我的经验是先加变更入口和资源承诺,这两项对结果的影响最直接。
3. 什么时候必须减流程
出现这些信号时,说明流程已经过重:评审会开完但没人按结论执行;同一份信息要在多个模板里重复填写;PMO超过一半时间在做汇总和整理;团队开始用"我先干活,回头补文档"来应对。
减流程的方法不是简单删掉,而是先问这个流程在防止什么问题。如果这个问题已经有其他机制覆盖,或者发生的概率和影响都很低,就可以裁剪。常规做法是把月度报告合并进周报、把小额变更授权给项目负责人。

九、模板与检查清单:一页纸项目规划实施计划
这一章给出可以直接套用的结构。我坚持一页纸的原因很简单:超过一页的计划,在评审会上没人会认真读完。而没被认真读过的计划,不会成为共识。
1. 项目概览卡
概览卡是一页纸的主体,包含八个字段。填写时注意每条都要能被追问,比如"资源承诺"必须写出承诺人姓名和确认日期,不接受"已沟通"这种描述。
【项目概览卡】
项目名称:
量化业务目标(含数字与统计口径):
不做清单(Out of Scope):
里程碑(M1/M2/M3,各自完成标准与验收人):
资源承诺(角色 / 姓名 / 投入比例 / 承诺人 / 确认日期):
Top5风险(描述 / 触发条件 / 应对动作 / 责任人 / 复查日期):
决策与升级路径(决策类型 / 决策人 / 时限 / 超时升级对象):
变更规则(入口 / 需量化项 / 审批层级 / 基线更新方式)
2. 周报模板
周报只保留三块:本周偏差、决策请求、下周确定动作。偏差部分只写影响关键路径的内容,不写已完成任务清单。决策请求部分每条必须写明需要谁在什么时间前决定什么。
【项目周报】
项目名称 / 周期:
偏差
关键路径偏差(有/无,若有写明影响天数与原因)
范围变更(有/无,若有写明变更编号)
决策请求
需要【谁】在【日期】前决定【什么】,不决定的后果是【什么】
下周确定动作
【动作】由【责任人】在【日期】前完成
3. 四类检查清单
下面四组问题分别用于立项、评审、上线、复盘四个节点。建议在做一页纸计划时直接对照勾选,不满足的项要么补齐,要么在计划里显式标注为已知风险。
- 立项检查:目标是否可量化?不做清单是否明确?谁是最终验收人?成败的判定标准是什么?
- 评审检查:关键路径是否明确?资源投入合计是否超100%?外部依赖是否有承诺方?Top5风险是否有触发条件?升级路径是否写明时限?
- 上线检查:完成标准是否达成?遗留缺陷等级与数量是否符合准入?回滚方案是否验证过?接收方是否签字?
- 复盘检查:哪条判断被证明是错的?错在哪个假设?下次如何更早发现?产出是否落到模板或风险库?
4. 变更与验收清单
变更申请必须回答三个问题:影响哪些交付物、影响多少进度、影响多少成本。三个问题只要有一个答不上来,就说明需求还没想清楚,退回补充。
验收环节则要确认:验收标准与立项时一致、验收人已实际参与测试或试用、遗留问题有明确的处理时间和责任人。验收不是签字仪式,而是责任移交的确认。
十、PMO价值与职业前景:别把自己做成流程管理员
最后聊聊大家最关心的问题。这个问题我在咨询场合被问过太多次,也见过太多似是而非的回答。我的看法是:PMO有没有前途,不取决于这个岗位叫什么,而取决于你能不能拿出可验证的交付结果。
1. 价值证明的四个指标
如果你想证明PMO的价值,不要讲流程覆盖率、文档完整率这类内部指标,业务方听不懂也不关心。我建议盯四个能被业务感知的指标:项目按期交付率、风险提前暴露率、变更可控率、收益达成情况。
前三个是过程指标,最后一个是结果指标。如果只能选一个对外讲,我会选"风险提前暴露率",因为它最能体现PMO区别于行政岗的独特价值,在问题发生之前把它摆到桌面上。
2. 能力地图
PMO的能力可以分成五块:业务理解、数据分析、沟通协调、变革推动、工具运用。前三块是基础,后两块决定上限。
我观察到一个规律:做得好的PMO,业务理解能力往往不弱于项目经理;做得平庸的PMO,往往只在工具和模板上打转。业务理解是PMO从"记录者"变成"决策参与者"的门槛。
3. 转型路径
常见的成长路径是项目助理到项目经理,再到PMO,之后分化为项目集管理或PMO负责人。也有从PMO转向业务运营、产品管理的路径,因为PMO对组织运作的理解比较全面。
要提醒的是,不同路径对能力的要求差别很大。项目集管理更看重大局和资源整合,PMO负责人更需要向上管理和组织变革能力。选路径之前,先想清楚自己更擅长哪一类。
4. 关于"PMO有没有前途"的直接回答
我的回答是:这个岗位有前途,但"只会做流程的PMO"没有。企业需要的从来不是流程执行者,而是能把复杂项目的确定性提高一点的人。这个能力在任何组织、任何行业都有市场。
薪资和岗位增长数据我没有可靠的一手统计,所以我不会给出具体数字。如果你想评估所在城市的行情,建议直接看招聘平台上同规模企业对该岗位的职责描述,那里比任何二手数据都真实。

十一、几个高频问题的直接回答
1. 小团队有必要设PMO吗
三十人以下的团队,通常不需要专职PMO,但需要一个兼任的项目协调角色。这个角色不需要写制度,只需要保证一页纸计划和周会决策清单被执行。判断标准是:如果没有人协调,延期是否会被及时发现。如果答案是"不会",那这件事就有人要做。
2. 计划做得多细才算够
我的判断标准是可验证而非颗粒度。任务可以只拆到两周一个粒度,但每个里程碑必须写明完成标准。计划的细度应该服务于"能否判断进度是否健康",而不是服务于"看起来是否专业"。
3. 项目已经失控了,从哪里接手
第一步是重建基线:把当前的真实状态、剩余工作、约束条件摊出来,重新评审一次,形成新的基线。第二步是砍范围,把非核心交付物移出本期。第三步是恢复节奏,从每周一次的偏差会开始。不要在失控状态下继续沿用原基线,那只会让所有人失去对计划的信任。
4. 工具能解决多少问题
工具解决的是效率问题,不是判断问题。它可以自动汇总数据、留痕变更、生成报表,但它无法替你决定哪个变更该批、哪条风险该升级。先想清楚治理规则,再用工具把规则的执行成本降下来,这个顺序不能颠倒。
回到最开始的那句话。项目规划实施计划的价值,不在于它写得多完整,而在于它有没有把资源、范围、决策权变成可被追踪的承诺。PMO要做的,是把这些承诺摆到台面上,让该看见的人看见,让该拍板的人拍板。
如果你现在就要动手,我建议今天做三件事:挑一个周期在三个月内的项目,把它压缩成一页纸概览卡;约一次评审会,重点确认资源承诺和升级路径;把下一次周报改成"偏差,决策请求,下周动作"三段式。三件事做完,你会比读十篇方法论文章收获更大。
常见问题解答(FAQ)
1. 小团队到底要不要设PMO,还是让项目经理兼着就行?
我在一家三十多人的研发团队做项目助理,老板最近让我“把项目管理抓起来”,但又说不要搞太多流程、不要增加人力。我自己也拿不准:到底该申请设立一个正式PMO,还是先以项目经理兼任的方式跑一段?我怕一上来就搭架子,最后变成没人理的空壳。
先别急着设岗位,先看三件事:一是有没有多项目并行导致的资源冲突,二是项目失控的代价是否已经显性化(延期、返工、客户投诉、收益不达预期),三是有没有人能给你授权去叫停或升级问题。如果只有一个项目在跑,项目经理兼管计划、风险、变更就够;
如果有三个以上项目同时抢同一批人,或者已经出现“谁都说自己优先级最高”的情况,就需要一个专职或半专职的PMO角色来统一口径。更稳妥的做法是先不设正式编制,用三个月试点:你以项目管理协调人的身份,选一个跨部门项目,把一页纸计划、周度风险Top5、变更登记跑通,再拿结果去换授权和编制。
判断标准不是“有没有PMO这个头衔”,而是你能不能推动决策、暴露偏差、关闭风险。如果这三件事做不到,设了PMO也只是多一个催报表的岗位。
2. 项目规划实施计划到底要写到什么颗粒度才算合格?
我每次写计划都很纠结:写粗了,领导说看不到细节;写细了,几百行任务表根本没人看,更新一次要半天。上周评审会上业务方还问我“这个计划能不能落地”,我一时不知道怎么回答。到底颗粒度控制在什么程度,既能让干系人看懂,又能真的指导执行?
颗粒度不是越细越好,而是看这份计划要支撑什么决策。建议分三层:第一层是给发起人和业务方看的一页纸概览,只写目标、范围边界、5到8个关键里程碑、Top5风险、关键依赖和验收标准;第二层是给项目组用的工作包分解,拆到“可分配给一个人、可判断完成、周期不超过两周”的交付物;
第三层才是具体任务清单,放在项目管理工具或表格里由执行人自己维护。判断颗粒度是否合适,有个很实用的标准:任何一个里程碑延期,你能不能在一小时内定位到是哪个工作包、哪个依赖、哪个责任人造成的。如果定位不了,说明分解不够;如果每个任务都要你亲自更新,说明拆得太细、责任没下沉。
另外,计划里的每一项都要有完成标准,而不是只写“完成开发”“完成测试”这种无法验收的表述。
3. PMO推动跨部门项目时没有实权,进度推不动怎么办?
我在公司做PMO,负责一个涉及研发、产品、运营、财务四个部门的项目。我没有对任何人的考核权,发出去的进度表经常没人回,开会也是各说各话,最后延期了还要我来背锅。我试过加频次催进度,但效果越来越差,反而被说成“只会催报表”。这种情况下,PMO到底该怎么推动?
没有考核权时,PMO真正能用的杠杆不是催,而是三件事:信息透明、决策升级、机制固化。第一步,把进度跟踪从“催日报”改成“暴露偏差”:每周只报三类内容,已经偏离基线的里程碑、需要谁在什么时间前做什么决策、上周决策请求的关闭情况。
第二步,建立升级路径并提前和发起人对齐:什么问题在项目组内解决,什么问题超过几天必须升级到发起人或项目指导委员会,升级不是告状,而是把决策权交回给有权的人。第三步,把变更管住:任何影响范围、进度、成本中任意一项的调整,必须留下书面记录并重新确认基线,口头变更一律不认。
这三步跑顺之后,你的角色就从“催办员”变成“决策推动者”。如果发起人始终不给你升级支持,那要先解决授权问题,而不是继续加催办频次。
4. 项目计划总是被随意变更,PMO该怎么建立变更控制又不显得官僚?
我们团队现在的情况是:业务方一句“这个需求很急”,开发就插进去了,上线时间一拖再拖,原来的计划形同虚设。我想推变更流程,但大家都觉得填表审批太麻烦,说会影响响应速度。我很矛盾:不控制,项目永远失控;控制太严,又会被业务和研发两头骂。有没有不那么重、但确实有效的变更管理做法?
变更控制的目标不是拦住变更,而是让变更的代价被看见。可以先做轻量版,只抓三个字段:变更内容是什么、影响哪些范围或里程碑、需要谁做取舍决策。流程上设一个阈值:不影响当前里程碑的小调整,项目经理直接记录、周会同步即可;
一旦影响里程碑、上线时间或关键资源,必须由发起人或业务负责人在48小时内做一次明确取舍,选项通常只有三个,延期、砍范围、加资源,不能默认“全都要”。同时守住一条底线:基线变更必须有记录,不能让计划在不知不觉中被改掉。
判断这套机制是否有效的标准很直接:一个季度后回看,能不能说清楚每次延期的原因是什么、是谁做的决策、代价由谁承担。如果这些记录都没有,说明变更还是口头化的。轻量不代表不记录,而是把记录动作压缩到最少必要信息。
核心关键词
文章包含AI辅助创作:项目规划实施计划教程:PMO实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296683
读者评论
资源承诺那条戳到我了。我们计划里写某人投入50%,但从没让主管签字确认,结果他三个项目同时挂,关键路径被反复挤占。后来在立项评审时加了承诺人签名,延期率才降下来,这一步确实是最难推但最有用的。
周报改成决策请求清单这个动作我当天就想试。以前周报全是「请尽快反馈」,写完自己都觉得没底。不过要真推动决策,前提是PMO得坐在决策会上,不然请求了也没人接。
四种失控现场的分类挺准,但感觉少了立项阶段就出问题的那种。我们项目一开始收益假设就是拍脑袋定的,后面按时上线业务方照样不认。范围和三分钟收益复盘那条说得对,只是执行起来容易被进度会挤掉。
个坑里授权和定位那三条最真实。我上一家公司PMO挂在IT下面,业务收益归业务线,写再多流程都没人理。后来靠一个跨部门试点换到协调权才有转机,先做试点再沉淀制度,顺序不能反。
风险表只留Top5这条有点理想化。现实中审计和上级就要求全量登记,砍到五条会被质疑覆盖不全。折中的做法是登记册保留全量,但周会只议Top5并强制设复查日期,这样两头都能交代。
