2023年我参与过一家年营收约40亿元装备制造企业的PMO诊断。他们的主计划文件有47页,包含312条任务、18个一级里程碑、7个部门的资源投入表。文件经过三轮评审、由分管副总签字发布,然后归档进系统。三个月后复盘时我们发现:56%的里程碑发生过至少一次日期变更,其中七成变更在发生前两周没有任何预警信号。更尴尬的是,当我问"下个季度哪三类资源最紧张、如果不加人要先牺牲哪个交付物"时,计划经理花了两个小时,给出的答案仍然是模糊的。
这不是个例,而是我过去几年在研发、制造、工程类组织里反复看到的场景:主计划编制得越"完整",往往越不指导决策。原因很简单,很多PMO把主计划做成了"一张更大的进度表",而不是一个跨项目、跨部门、跨资源的集成决策系统。这篇文章我会按"结论,辨析,角色,输入,编制,优化,变更,工具,场景,路线图"的顺序,把这套方法完整拆开,并且给出可以直接照做的清单、表格和90天推进节奏。
一、先给结论:主计划的本质是资源与决策的集成系统
如果只能记住三句话,我希望是下面这三条。它们决定了PMO做的是"管理"还是"填表"。
第一条结论:主计划的编制单位是"资源与依赖",不是"任务与日期"。任务和日期是结果,资源和依赖才是约束。当一份主计划不能回答"哪个资源在哪个时间段成为瓶颈、哪个跨项目依赖是全公司最危险的单点",它就只是进度表的放大版。我见过太多主计划,312条任务的甘特图漂漂亮亮,但把资源视图一关,没有人知道第7周有4个项目同时抢同一个测试台架。
第二条结论:PMO的产出是"机制与基线",不是"表格"。表格是机制的副产品。如果PMO的核心产出被定义为"每月10号之前收齐各部门计划表",那么组织的真实能力不会提升,只会训练出一批擅长填表的人。真正有价值的产出是:统一的计划层级定义、明确的基线变更规则、可复用的依赖识别方法、以及一套不会被指标反噬的度量体系。
第三条结论:流程优化的抓手是"门禁与度量",不是"流程图"。我参与过的失败优化项目里,最常见的一种是:花两个月画出一张极其标准的端到端流程图,贴在会议室墙上,然后所有行为回到原样。流程能否落地,取决于它在哪几个节点上"卡得住",输入不达标不放行、基线未审批不发布、变更未做影响分析不排期。没有门禁,流程图就是装饰画。
1. 主计划的四个层级,决定了PMO该管什么
我通常把多项目组织的计划体系拆成四层:战略层(投什么)、组合层(优先级与预算)、主计划层(资源与依赖的集成)、执行层(任务与工期)。PMO的主战场在第三层,但必须向上对齐战略、向下约束执行。
很多组织的混乱源于层级错位:战略层天天盯任务进度,执行层反过来决定项目优先级,主计划层被架空成"汇总表"。一旦层级错位,会议就会变成拉锯战:高层问"为什么延期",项目经理答"资源没给够",职能经理说"我没收到需求"。

2. PMO的价值锚点只有三个
我判断一个PMO是否真正在创造价值,只看三件事:是否让资源冲突提前暴露、是否让变更从"事后救火"变成"事前评估"、是否让高层决策有可比较的方案。这三个锚点之外的很多工作,比如催进度、整理周报、开会记录,都是可以被工具替代甚至应该被替代的。
这个判断有点反常识:很多人认为PMO的价值在于"协调沟通"。但在我看来,协调是结果,不是职责。当机制健全、数据口径统一、冲突提前暴露时,协调成本会自然下降;反之,所有协调都靠PMO的人肉推动,规模一旦超过5个项目就会崩溃。
二、概念辨析:主计划、项目进度计划、主生产计划、项目组合计划不是一回事
我做过一个小样本统计:在2022,2024年接触的37家研发与制造类组织中,有超过六成在会议记录里混用"主计划""主生产计划""总进度计划"这几个词,甚至有团队把制造端的MPS直接当成项目主计划来管。术语混用的直接后果是:责任边界说不清,评审会上各说各话。
1. 主计划的PMO视角定义
我给主计划下的定义是:在给定的时间窗口内,为达成一组交付目标,对跨项目、跨部门、跨资源的需求与供给进行集成与权衡的计划。注意三个关键词:时间窗口(通常是滚动4,12周,配合季度对齐)、跨边界(不止一个项目或部门)、权衡(不是简单汇总,而是有取有舍)。
它回答的核心问题不是"每个任务什么时候做完",而是:"未来8周,我们的关键资源如何分配给这些交付物?冲突点在哪?如果必须延期一个,延哪个损失最小?"
2. 与项目进度计划的核心区别
项目进度计划是单项目范围内的任务、工期与逻辑关系,服务于项目经理的日常执行。主计划是跨项目的资源与依赖集成,服务于PMO和高层的资源决策。两者最容易被混淆的地方在于"时间轴看起来很像",但用途完全不同。进度计划可以精确到天甚至小时,主计划精确到周往往就够了。
3. 与主生产计划的区别
主生产计划(MPS)来自制造业,回答的是"在某个时间点生产多少数量的某个产品",它是物料需求计划(MRP)的输入,核心变量是产能、库存、交期。主计划(项目语境)回答的是"资源如何分配到交付物",核心变量是人力、依赖、风险。把MPS的逻辑套到项目主计划上,会犯一个典型错误:用产量思维管理知识工作。
4. 与项目组合计划的区别
组合计划解决"投哪些、优先级如何、预算怎么分",属于战略与投资决策层;主计划解决"已经确定要做的这些事,资源怎么落、依赖怎么通",属于执行治理层。组合计划回答"做不做",主计划回答"怎么做、什么时候做、谁来做"。
| 维度 | 项目组合计划 | 主计划 | 项目进度计划 | 主生产计划(MPS) |
|---|---|---|---|---|
| 管理对象 | 项目集合与投资 | 资源与跨项目依赖 | 单项目任务 | 产品与产能 |
| 时间跨度 | 12个月以上 | 滚动4,12周 | 数周至数月 | 数周至数月 |
| 更新频率 | 季度/半年 | 每周或双周 | 每日/每周 | 每日/每周 |
| 主要使用者 | 高管、投资决策委员会 | PMO、项目集经理、职能经理 | 项目经理、团队成员 | 计划、生产、采购 |
| 典型输出 | 项目清单与优先级 | 资源基线、依赖图、冲突清单 | 甘特图、任务清单 | 生产排程表 |
| 失败信号 | 优先级频繁翻转 | 冲突靠临时会议解决 | 任务长期滚动不完成 | 交期频繁插单 |

三、PMO在主计划管理中的角色边界与RACI
我常说一句话:PMO不是主计划的唯一作者,而是主计划机制的设计者和守门人。这句话看起来温和,但在实际组织里极难做到,因为"帮项目经理排一下"是最容易获得短期好评的行为,也是最容易让PMO陷入无限责任的行为。
1. PMO的四种角色定位
规则制定者。定义计划层级、模板、编码规则、里程碑口径、完成定义(DoD)。这部分工作PMO必须牢牢抓在手里,因为它决定了数据能不能比较、能不能汇总。
集成者。负责跨项目的依赖识别、资源池建模、冲突清单输出。这是PMO最不可替代的能力,也是最能体现专业度的地方。
监督者。跟踪基线合规性、偏差预警、变更流程执行率。监督的对象是"规则是否被执行",而不是"人是否努力"。
决策支持者。提供场景模拟与取舍方案。比如"如果A项目提前两周,B项目要延后几天、需要增加多少人天",这类量化方案是PMO向高层证明价值的核心载体。
2. 一张能落地的RACI
下面这张表是我在多个组织中调整后沉淀下来的版本,可以直接作为讨论起点。
| 活动 | PMO | 项目经理 | 职能经理 | 高层/项目委员会 |
|---|---|---|---|---|
| 计划标准与模板制定 | A/R | C | C | I |
| 项目内进度编制 | C | A/R | C | I |
| 跨项目依赖识别 | A/R | R | C | I |
| 资源产能确认 | C | C | A/R | I |
| 基线评审与发布 | R | R | C | A |
| 变更影响分析 | A/R | R | C | C |
| 变更审批(重大) | C | R | C | A |
| 偏差预警与升级 | A/R | R | C | I |
3. 三种最常见的角色错位
(1)替项目经理排期
短期看起来效率高,长期后果是责任转移:一旦延期,项目经理的第一反应是"这是PMO排的"。更严重的是,PMO会逐渐成为组织里唯一会做计划的人,能力无法沉淀到业务线。
(2)只收表不决策
各部门把表交上来,PMO汇总后发给高层,冲突原封不动地传递上去。这种情况下,PMO变成了数据中转站,会议越开越多,决策却越来越慢。
(3)只催进度不管资源
把主计划当成催办清单,每天问"这个任务怎么还没完成"。但延期的根因往往在资源不到位或上游依赖未交付,催办只会让团队把精力花在解释上。

四、编制前:主计划的六类输入,缺一类都会在后面还债
我有一套朴素但好用的判断标准:计划质量的天花板,在编制开始之前就已经确定了。输入不完整,后面再精细的排期也是空中楼阁。以下六类输入,是我在多个项目中反复验证过的最小集合。
1. 战略与项目优先级
没有优先级,资源冲突就无法裁决。我在一家企业见过很典型的场景:两个项目同时要求同一批测试工程师,PMO协调了三次都没结果,最后发现这两个项目在战略上都被列为"最高优先级"。当所有项目都最高优先级时,优先级就失效了。
可用的输入形式是:项目分级(如S/A/B)、分级判定依据(收入贡献、战略卡位、合规要求)、以及明确的"资源冲突时谁让路"规则。
2. 范围、里程碑与交付物
重点是"可验证"。里程碑必须是可验证的交付状态,而不是"完成设计"这类模糊描述。我的建议是把每个里程碑写成"交付物+验收标准+责任人"的三元组,否则评审会很容易变成理解之争。
3. 资源产能与技能约束
这是最容易被低估的一类输入。多数组织只填"投入百分比",但不区分技能。结果是资源利用率看起来80%,实际上某个关键技能的人已经排到140%。资源不是同质的,必须按技能维度建模。
4. 预算、采购与供应商
长周期采购项往往决定关键路径。我建议把采购提前期作为独立输入项管理,而不是藏在某个任务的备注里。
5. 跨项目依赖与假设清单
依赖必须显性化,且必须有"承诺方+承诺日期+验证方式"。假设清单同样重要:计划中所有"假设A项目会按时交付接口"这类前提,都应该被记录下来并定期验证。
6. 风险、合规与变更约束
合规节点(如安全评审、法规认证)往往是硬约束,必须前置到计划中,而不是等执行时才发现排不进去。
| 输入类别 | 责任方 | 最低可用标准 | 常见缺陷 |
|---|---|---|---|
| 战略与优先级 | 高层/项目委员会 | 有分级且有冲突让路规则 | 全部最高优先级 |
| 范围与里程碑 | 项目经理 | 里程碑含交付物+验收标准+责任人 | 里程碑描述模糊 |
| 资源产能与技能 | 职能经理 | 按技能维度给出可用产能 | 只看百分比不看技能 |
| 预算与采购 | 财务/采购 | 明确长周期项提前期 | 藏在备注里 |
| 依赖与假设 | PMO+项目经理 | 依赖有承诺方与验证方式 | 口头承诺无记录 |
| 风险与合规 | PMO+质量/合规 | 硬约束节点前置入计划 | 执行期才发现 |

五、主计划编制七步法:每一步给出输入、动作、输出和坑

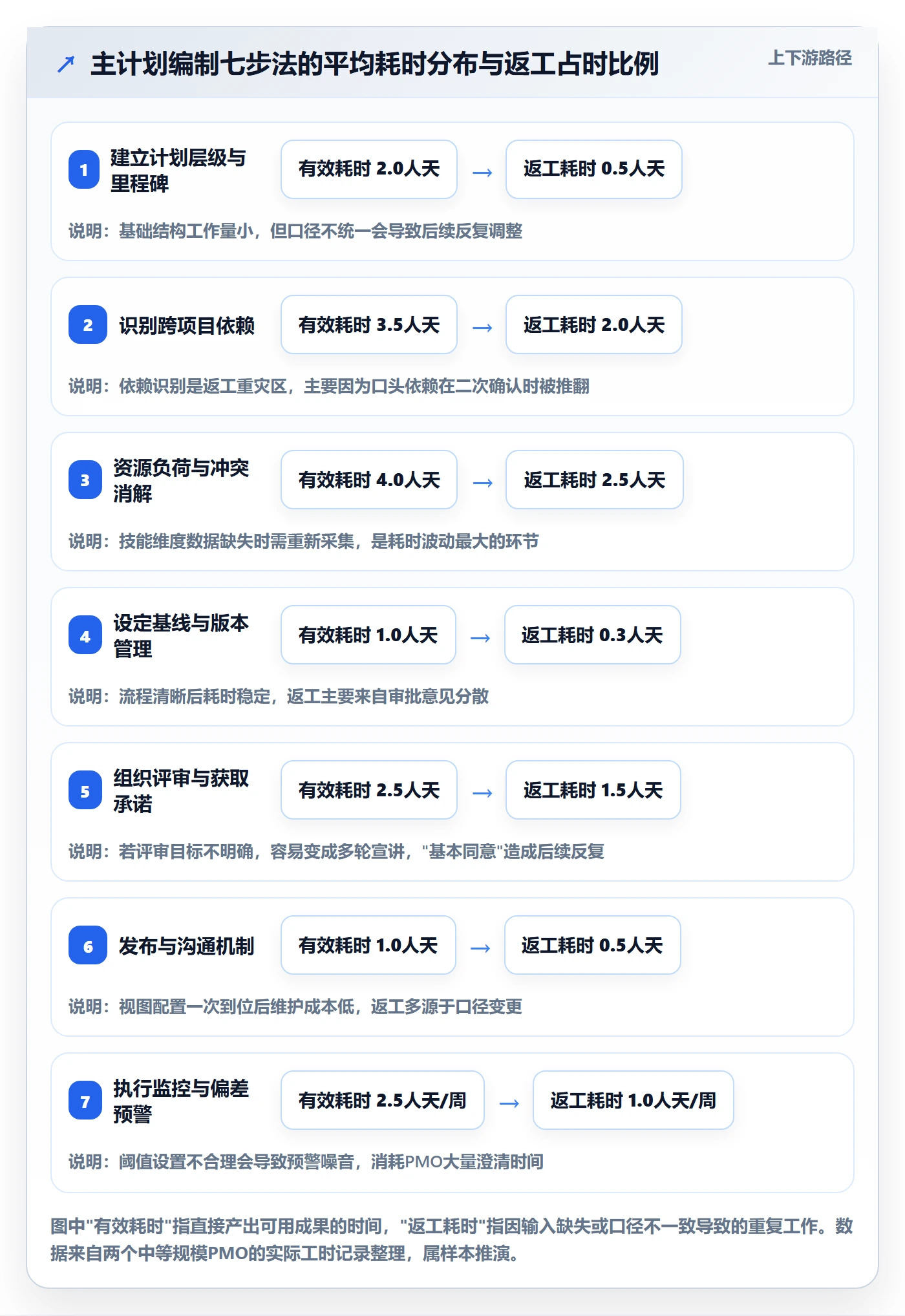

这七步是我在多个项目中逐步收敛出来的流程,不追求理论完备,只追求"能跑起来、能留下痕迹、能被审计"。我建议PMO把它当作检查表使用,而不是流程文档。
1. 建立计划层级与WBS/里程碑
输入是范围说明与交付物清单,动作是分层拆解,输出是统一的计划编码结构。坑在于:层级过深。我见过把WBS拆到7层的计划,结果没有人愿意维护。主计划的层级建议控制在3层以内:项目,工作包,里程碑。
2. 识别跨项目依赖与关键路径
这是主计划区别于单项目计划的核心动作。我常用的做法是先做"接口清单":每个项目列出对外提供的交付物和需要的外部输入,然后两两匹配。匹配出来的就是依赖。依赖必须区分硬依赖(不做就阻塞)和软依赖(可替代但成本高)。
3. 资源负荷分析与冲突消解
把依赖和任务落到资源池上,按周计算负荷。超过阈值的即为冲突。冲突消解的顺序建议是:先调整非关键路径任务的时序,再考虑资源替代,最后才动用加班或外部资源。这个顺序能有效降低长期成本。
4. 设定基线并建立版本管理
基线不是"最终版计划",而是"经过审批、可用于对比的参照"。没有基线,偏差就无从谈起。基线一旦设定,任何修改都必须走变更流程,否则基线会随讨论不断漂移。
5. 组织评审并获取承诺
评审的关键不是"讲一遍计划",而是"获取承诺"。我建议评审会必须有三个结论:接受基线、有条件接受并列出条件、不接受并说明原因。模糊的"基本同意"是最危险的结果。
6. 发布与沟通机制
发布需要明确:谁在什么频率看到什么视图。给高层的视图应该只有冲突、风险与关键决策点;给项目经理的视图是依赖与偏差;给职能经理的视图是资源负荷。
7. 执行监控与偏差预警
监控的核心是阈值与升级路径。我通常设置三级预警:偏差小于3天为黄色(项目经理自处理)、3,7天为橙色(PMO介入分析)、超过7天或影响关键路径为红色(升级至项目委员会)。
# 主计划依赖与预警规则示例(YAML 伪配置)
plan:
level: master
cycle: rolling-4-weeks
dependencies:
id: DEP-014
from_project: P-102
to_project: P-207
deliverable: "控制算法接口V2"

六、流程优化全流程:从计划到闭环的六个节点与四类抓手
很多组织把"流程优化"理解成重画流程图,但我的经验是:流程优化的真正对象是节点上的判断规则和数据口径,而不是框和箭头。
1. 计划流程成熟度诊断
我一般用五个等级快速定位组织现状:L1靠个人经验(计划在个人电脑里)、L2有模板无口径(表格统一但定义各异)、L3有基线与变更(能对比、能追溯)、L4有集成与预警(资源与依赖可视)、L5有预测与模拟(能做场景推演)。多数组织处在L2到L3之间,直接跳到L5是不现实的。

2. 六个必须存在的关键节点
- 输入确认节点:六类输入是否达标,未达标不放行。
- 依赖确认节点:跨项目依赖是否有承诺方与验证方式。
- 基线评审节点:是否有明确的接受/有条件接受/不接受结论。
- 发布节点:视图是否按角色分发到位。
- 变更门禁节点:是否有影响分析与审批。
- 复盘节点:偏差根因是否归类并反馈到规则优化。
3. 四类优化抓手
模板标准化。统一字段、统一口径、统一完成定义。这是基础,也是最容易被做过头的地方,模板字段超过30个,填写质量必然下降。
数据口径统一。同一个指标在不同部门必须同义。比如"完成",研发可能是代码合并,测试可能是用例通过,交付可能是客户签收。不做统一定义,跨部门数据永远对不上。
会议机制重构。把"汇报型会议"改成"决策型会议"。我建议主计划例会只讨论三类内容:新增冲突、变更申请、超阈值偏差。其他内容走异步。
变更门禁。这是我认为最有效的单一抓手。没有门禁,计划一定会被随意修改;有了门禁,变更就有了成本,团队自然会谨慎。
4. 指标体系:六个够用的指标
| 指标 | 定义 | 建议基准 | 注意点 |
|---|---|---|---|
| 里程碑达成率 | 按期达成的里程碑占比 | ≥80% | 单独使用会诱发保守排期 |
| milestone偏差中位数 | 里程碑实际日期与基线的差值中位数 | ≤3天 | 比平均值更能反映真实水平 |
| 关键依赖按时率 | 跨项目依赖按承诺日期交付的比例 | ≥85% | 需区分硬依赖与软依赖 |
| 资源利用率 | 有效工时/可用工时 | 70%,85% | 超过90%通常意味着隐性延期 |
| 变更频次与影响度 | 单位周期内变更数量及平均影响天数 | 趋势平稳 | 关注趋势而非绝对值 |
| 未来4周预测准确率 | 预测完成情况与实际完成情况的一致度 | ≥75% | 最能反映计划成熟度 |
5. 警惕指标反噬
这是我特别想强调的一点。如果只考核里程碑达成率,团队一定会把日期排得更保守。我见过一个团队把原本8周的开发工作排成12周,达成率长期保持在98%,但交付周期比竞争对手长40%。指标看起来完美,组织能力却在下降。
解法是组合指标:达成率搭配预测准确率、搭配资源利用率、搭配交付周期趋势。任何一个单一指标,只要被长期考核,都会被博弈。

七、变更与风险:主计划不是一次性文件
我经常用一个简单的测试判断组织的计划管理成熟度:随便挑一个已发布的里程碑,问"它上一次变更是什么时候、谁批的、影响分析在哪里"。如果30秒内答不上来,说明变更治理基本缺失。
1. 变更分级与审批权限
不分级的变更是灾难。所有变更都上会,会议会爆掉;所有变更都不上会,基线会失效。我建议至少分三级。
| 等级 | 判定标准 | 审批层级 | 响应时限 |
|---|---|---|---|
| A类(重大) | 影响关键路径、跨项目依赖或总预算超5% | 项目委员会 | 5个工作日内 |
| B类(中等) | 影响单一项目里程碑,资源需求变动超10% | PMO+项目经理+职能经理 | 3个工作日内 |
| C类(轻微) | 不影响里程碑与外部承诺的内部调整 | 项目经理 | 1个工作日内备案 |
2. 影响分析必须回答的四个问题
- 范围是否变化,变化的部分是否需要重新评审?
- 成本增加多少,是否突破预算阈值?
- 资源需求如何变化,是否挤占其他项目?
- 风险如何转移,新增风险由谁负责?
很多变更单只写"申请延期两周",这四个问题一个都没答。我的做法是把这四个问题做成变更模板的必填项,不填完不允许提交。让填写成本变高,本身就是一种治理。
3. 滚动基线与缓冲管理
我倾向于"固定基线+滚动窗口"的组合:近4周的基线保持稳定,用于考核与预警;4周之外采用滚动预测,允许调整。这样既能保持可考核性,又能适应不确定性。
缓冲管理上,不建议把缓冲藏在每个任务里(会形成"隐性缓冲池",总量失控),而是集中在关键路径末端设置项目级缓冲,由PMO统一管理释放节奏。

八、工具与数据:系统是支撑而不是替代管理
我见过太多"上了工具但计划依然混乱"的组织。原因基本一致:工具被用来记录管理动作,而不是支撑管理决策。工具能解决的是数据采集、视图呈现、规则提醒,解决不了的是优先级判断和责任归属。
1. 一个真实的工具落地观察
2023年我参与过一家约800人规模研发组织的工具切换项目。他们当时的痛点很典型:跨项目依赖靠邮件和会议维持、资源负荷用Excel手工汇总、系统里只有单个项目的任务视图,没有跨项目的资源与依赖透视。他们最终选择了 PingCode。选型理由有三个,我认为都很务实:
一是面向中大型组织的适配度。PingCode主要服务中大型企业及100人以上组织,这与他们的规模、多项目并行、多角色协作的场景匹配度比较高。小团队用轻量工具可能更灵活,但800人规模的多项目组织需要的是结构化的层级与权限体系。
二是私有化部署能力。这家企业有明确的数据合规要求,研发数据不能出内网。PingCode支持私有化部署,这一点在选型阶段是硬性门槛,直接筛掉了不少候选。
三是历史数据迁移成本。他们原本使用Jira,积累了大量项目数据与工作流配置。PingCode支持Jira平滑迁移,包括项目、工作项、状态、字段映射等,迁移周期比预期的要短。对于正在做国产替代的组织来说,这是一个降低切换风险的现实因素。
我想强调的是:工具解决的是"看得见"的问题,看不见的问题依然要靠机制。切换完成后,他们第一个月的依赖按时率只从62%提升到68%,真正把它推到85%以上的,是后面建立起来的依赖承诺登记制度和每周冲突例会。
2. 数据治理三件事
统一编码。项目、工作包、资源、依赖都需要唯一编码,否则跨系统关联永远靠人工。编码规则不需要复杂,但必须稳定。
统一口径。完成定义、里程碑定义、资源投入口径必须写入制度文档并定期校准。口径漂移是数据失真的头号原因。
更新频率约定。主计划按周更新,里程碑变更实时登记,资源负荷按周核算。频率不一致会导致数据永远对不上。
3. 自动化报告与预警
我建议把重复性工作尽可能自动化:偏差计算、预警触发、周报生成、资源超载提醒。但决策类内容不能自动化,冲突消解方案、变更影响判断、优先级取舍,这些必须由人来做。把自动化能力用在采集和呈现上,把人的精力留给判断。

九、场景化落地:三类典型场景的处理差异
同样的方法论,在不同场景下的重点完全不同。我按最常见的三类场景分别说明。
1. 多部门依赖场景
典型特征是交付物需要多个专业部门串行或并行配合,接口多、责任交叉。处理重点是接口清单与承诺登记。我的做法是每个项目维护一份对外接口清单,列出"我提供什么、给谁、什么时候、验收方式",PMO负责两两匹配并识别不闭环的接口。
这个场景最常见的失败模式是"依赖靠人情"。一旦关键人员变动,整个依赖链就会断裂。
2. 资源冲突场景
典型特征是关键技能人员或设备被多个项目争夺。处理重点是资源池建模与优先级裁决规则。必须先有优先级,再谈冲突消解;没有优先级的冲突消解,本质上是在消耗PMO的政治资本。
我建议在这个场景引入"资源裁决会议",固定频率、固定议程、固定决策人。临时拉会解决冲突,短期有效,长期会让所有人默认"闹得凶的优先"。
3. 变更频繁场景
典型特征是需求或外部条件变化快,基线反复被推翻。处理重点是变更分级与滚动基线。允许变更是现实的选择,但必须让变更的成本可见、路径清晰、影响可追溯。
这个场景下,我特别不建议"冻结需求"这种口号式管理。需求冻结在快速变化的市场里往往不可行,反而会让团队转入地下变更。更好的做法是:允许变更,但必须付出流程成本。

十、90天落地路线图:给PMO一个可执行的推进节奏

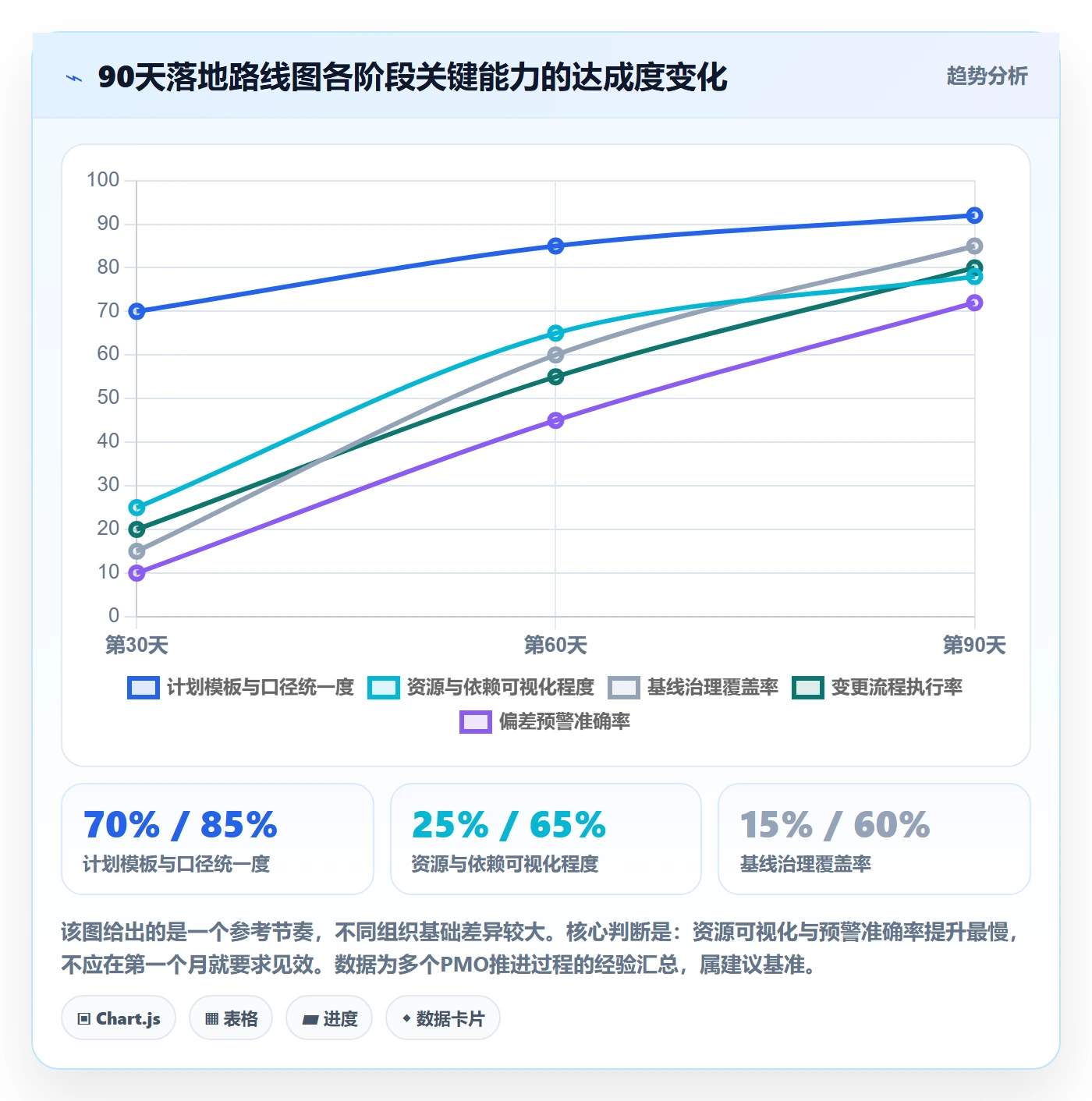

方法论讲完,最重要的是落地。我给PMO的建议是不要追求一次性建成,而是用90天分三个阶段推进。这个节奏我在多个组织里验证过,核心原则是:先解决"看得见",再解决"管得住",最后解决"用得上"。
1. 第1,30天:定义与盘点
- 定义主计划层级、模板、编码规则、完成定义。
- 盘点现有项目清单、资源清单、依赖清单,识别数据缺口。
- 选定1,2个试点项目群,不要全组织铺开。
- 输出物:主计划模板、字段口径说明、试点范围清单。
这个阶段最容易犯的错是"先上工具"。我的建议是先定规则,因为工具的配置本质是规则的固化,规则不清,配置就是反复改。
2. 第31,60天:试点与基线
- 在试点范围内完成首轮主计划编制。
- 建立资源负荷视图与依赖清单,跑通一次冲突消解会议。
- 完成首次基线评审与发布,明确变更规则。
- 输出物:首版基线、依赖清单、第一次冲突决策记录。
这个阶段要特别关注评审质量。如果第一次评审就出现大量"基本同意",说明评审目标不清晰,需要在第二次评审前修正议程。
3. 第61,90天:监控与优化
- 运行周度偏差监控与预警机制,收集预警噪音情况。
- 做第一次变更复盘,归类偏差根因。
- 校准指标阈值,去掉无效指标,补充缺失指标。
- 输出物:监控机制运行报告、指标校准方案、推广建议。

十一、结语:主计划的价值在于让计划成为决策系统
回到开头那家装备制造企业。后来我们做的事其实并不复杂:把312条任务收敛成37个工作包和18个里程碑,按技能重建资源池,把跨部门依赖做成可跟踪的清单,建立了三级预警和变更门禁。半年后,里程碑偏差中位数从11天降到4天,关键依赖按时率从58%提升到84%,而计划文档从47页缩减到9页。
真正变化的不是文档长度,而是计划从"给人看的文件"变成了"用来做取舍的工具"。高层开始在主计划例会上做资源取舍决策,而不是听进度汇报;职能经理开始提前两周知道哪批人会被抢;PMO不再催进度,而是提供方案。
如果你正在推进类似工作,我建议下一步不要急着找工具或写制度,而是先做三件事:
- 挑一个最近延期的项目,往回追三层根因,看是输入问题、依赖问题还是资源问题。这会告诉你最该补什么。
- 问一句"现在最紧张的三个资源是什么",看多久能得到答案。超过10分钟,说明资源可视化还没建立。
- 找一份最近三个月的主计划变更记录,看有多少变更有完整的影响分析。低于50%,先把变更门禁建起来。
主计划管理的本质,从来不是把计划编得更细,而是让组织在资源有限、变化不断的前提下,更快、更有依据地做出取舍。PMO的专业性,最终体现在它能不能让这个取舍过程变得可预期、可追溯、可改进。这一点做到位,工具、模板、流程都是水到渠成的结果。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:主计划管理指南:PMO如何做好项目规划,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296691
读者评论
页、312条任务的主计划我见过类似的,编制时轰轰烈烈,三个月后一半里程碑改期却无人预警。文章点出的核心问题是把主计划当进度表放大版,真正该管的是资源瓶颈和跨项目依赖。这个判断很扎心,但也确实解释了为什么计划越厚越不指导决策。
RACI那张表和我司现状对照看,问题最大的是PMO替项目经理排期。短期确实出活快,但两年下来项目经理普遍不会做计划,一延期就说是PMO排的。文章说PMO应做规则制定者和集成者,这个边界如果不在制度上写死,靠自觉基本守不住。
四个层级和MPS辨析这段挺实用,我们评审会就经常把主生产计划和项目主计划混着说,责任边界扯不清。把主计划定位成滚动4到12周的资源与依赖集成,精确到周即可,这个颗粒度建议比追求全量甘特图更可落地,准备拿去内部对齐口径。
